人力资源计划如何做好工作量?实施团队数据分析与操作步骤

去年第四季度,我陪一家做制造业数字化的实施团队复盘全年人力计划:年初排了 42 个人力月,实际消耗 61 个人力月,偏差 45%。团队负责人一开始很不服气,因为他确实算得很细,每个项目的顾问名单、进场天数、差旅单价,全在一张表里。问题不在算术,而在他算的是"人",不是"工作量"。

这篇文章要解决的就是这件事:人力资源计划里的"工作量"到底该怎么定义、数据从哪里来、以项目交付为主的实施团队该如何落地成可执行的操作步骤。我会把一个 180 人规模实施组织用了两年多的口径、公式、字段清单和滚动校准节奏完整摊开,也包括我们中途推翻重做的两次方案。文中数据来自我参与过的项目记录和脱敏后的客户样本,涉及推演的部分会明确标注。

一、核心结论:工作量的计量单位不是"人",而是"可承诺的标准工时"

先把结论放前面。人力资源计划做不好工作量,九成不是工具问题,而是计量单位错了。绝大多数团队在算"我有几个人、能干几天",而真正该算的是"我这边能对外承诺多少个标准工时,以及这些工时的分布形态"。

1. 三个必须先统一的定义

在动手做任何表格之前,团队必须先对齐三个词,否则后面所有数字都会打架。这三个定义我们内部叫"口径三件套",缺一个,人力计划就只能靠嗓门大小来定。

  • 可用工时(Capacity):某个角色在一个周期内真正能投入到交付上的小时数,已扣除法定假期、年假、内部会议、售前支持、培训和非项目事务。注意是"扣除后",不是日历工时。
  • 需求工时(Demand):完成某个工作包所需的、按角色拆分的标准工时,来源于历史同类工作包的分布,而不是拍脑袋。
  • 标准工时(Standard Hour):把不同人、不同地区、不同熟练度的工作折算到同一基准上的换算单位。没有这个基准,10 个顾问的"1 天"是 10 种不同的东西。

这里最关键、也最容易被跳过的是第三项。我们做过一次内部测试:让 6 位顾问各自估算"配置一套标准审批流"的耗时,结果从 3 小时到 2.5 天,最高与最低相差 6 倍多。差距不是因为有人偷懒,而是有人把需求澄清算进去了,有人没算;有人按纯操作时间报,有人按含沟通的整块时间报。不统一基准,工作量估算的误差会大于业务本身的波动。

2. 为什么"人头数 × 天数"一定会崩

这个算法的隐含假设是:人是恒定的、天是满的、任务是无差的。三个假设在实施场景里全都不成立。人在项目之间流动,天被会议和救火切碎,任务因为客户环境差异可以有三倍浮动。

更隐蔽的一层是,它会把"忙"和"产出"混为一谈。当计划以人头为单位时,团队的最优策略是"把人塞满",而不是"把交付做对"。我们见过一个团队,人力利用率报表常年 95% 以上,看起来极健康,但项目平均延期 27 天,因为那 95% 里有大量是在填上一版方案的坑。

3. 一句话公式与它的三个输入

我们最终固化的公式是:可承诺工作量 = Σ(角色可用工时 × 该角色可承诺系数)− 已占用工时 − 风险准备金。三个输入分别是产能、占用和风险,缺任何一个,这个数就不可信。

"可承诺系数"是这套公式里唯一带主观判断的部分,我们用历史数据反推:把某个角色过去 8 个周期的实际交付工时除以名义可用工时,得到的比值就是系数。多数实施团队这个值落在 0.62 到 0.78 之间,低于 0.6 说明内部消耗过高,高于 0.85 通常意味着工时填报不真实。

人力资源计划如何做好工作量?实施团队数据分析与操作步骤

二、背景与真实场景:实施团队为什么最容易算错

实施团队是人力计划的高危区,原因很具体:它的输入来自销售承诺,它的过程发生在客户现场,它的产出要等客户验收。三端都不在自己手里,但人力成本天天在发生。这一节我把这种结构性困难拆开讲。

1. 实施工作的四个不确定性来源

第一是需求口径不确定。合同里写"支持与现有 ERP 对接",这句话的背后可能是三天,也可能是三个月。我们统计过 39 份实施合同,发现"对接""集成""适配"这类词的模糊度最高,相关工作量的事后偏差中位数是 +180%。

第二是客户环境不确定。同样是部署,客户有没有独立测试环境、数据质量如何、IT 部门配合节奏怎样,会把同一套动作拉成 2 倍差距。

第三是人员能力分布不确定。一个 5 人小组里有没有能独立带需求澄清的人,直接决定这个组是 5 个战斗力还是 3 个。

第四是插入型任务不确定。客户临时加需求、售前要求陪访、老项目出故障,这些任务不进入任何计划,但真实吃掉 15%-25% 的产能。

这四类不确定性加起来,意味着实施团队的人力计划不可能是一次性精确的,只能是带区间的、可滚动修正的。想追求"年初排准全年的数",方向就错了。

2. 一个典型的排期现场

我印象最深的是 2022 年一家华东的软件实施公司。他们每月初开一次"排产会",会议室白板上贴着所有在跑项目的磁贴,项目经理轮流说自己下个月要几个人。谁的项目在验收边缘、谁的客户关系更强势,谁就能多要到人。整个会议本质是一场资源争夺谈判,而不是一次产能核算。

结果很典型:紧急项目抢到了人,长周期项目的关键路径被抽走人手,三个月后长周期项目集体爆雷,又回头抽紧急项目的人。全年下来,人均在项目间切换的次数是 11 次,每次切换的上下文重建成本,我们保守估计占掉 4%-6% 的可用工时。

这个现场里没人偷懒,缺的是一张所有人都认的账。排产会开成谈判会,根因是没有人均产能这个公共基准。

3. 数据其实早就有,只是散在四个地方

很多管理者以为"我们没有数据",其实数据都在,只是没有连起来。实施团队的工作量数据通常散在四处:项目管理系统里的任务与工时、财务系统里的项目成本与人天账单、HR 系统里的在岗与假期、客户支持系统里的工单。

这四份数据单独看都没用。任务工时缺角色标签,成本人天缺项目阶段,假期数据缺项目归属,工单缺人力换算。真正要做的是打通"人,项目,阶段,角色,工时"这五个维度,而这恰恰是大多数 Excel 方案做不到的地方,也是我们后来选择平台化的原因。

人力资源计划如何做好工作量?实施团队数据分析与操作步骤

三、拆解六个常见误区

下面这六个误区,我在不同团队里反复见到,几乎每个都对应着一次真实的项目翻车。它们的共同点是:看起来在精细化,实际在制造虚假精度。

1. 误区一:把日历工时当可用工时

最常见也最致命。一个顾问一个月有 21 个工作日、168 小时,直接拿去排计划。但真实的可用工时是什么?扣掉周会、月会、内部培训、售前支持、假期之后,多数团队落在 110-125 小时。

直接后果是系统性高估 30% 左右。团队以为自己接得下 10 个项目,实际只接得下 7 个,多出来的 3 个不是延期就是降质。可用工时不是算出来的,是统计出来的,必须用过去的实际投入反推,而不是用日历减法定假日。

2. 误区二:用平均产能代替分布

平均产能是管理者最喜欢的数字,也是最会骗人的数字。假设团队平均每个顾问每月能交付 90 小时,听起来可以拿来做乘法。但如果分布是双峰,老顾问 130 小时、新人 55 小时,那么这个平均值对任何一个具体项目都没有预测力。

更麻烦的是,项目对能力的要求不是均匀的。一个需要独立带客户澄清的项目,只能派老顾问;你手里 60% 的新人产能,对这个项目等于零。人力计划必须做角色分层,人和人不能互相替代的部分,就不能按平均算。

3. 误区三:只统计已发生,不统计返工与等待

工时系统里通常只有"做了什么",没有"白等了多少"。等待客户确认需求、等待测试环境开通、等待第三方接口,这些时间要么没填,要么填成了某个任务上,变成隐形消耗。

我们在一家客户那里做过两周的对照观察:系统记录的项目工时合计 1,240 小时,同期打卡在岗时间折算 1,860 小时,缺口 620 小时。逐条追问后,其中 210 小时是等待,180 小时是内部协调,剩下的是记录不全。这个缺口不补上,人力计划永远算不准,因为它吃掉的是产能而不是成本。

4. 误区四:把售前承诺当成实施输入

销售为了签单承诺"6 周上线",实施拿到这个日期倒排人力,而不是先估工作量再谈工期。这是因果倒置。工期应该是工作量和产能的输出,不是输入。

我们后来立了一条硬规则:任何进场承诺必须附带一份按工作包拆分的工作量区间,没有这份区间,承诺不进合同。这条规则刚推行时销售抵触很大,但因为有了区间,反而让他们在报价阶段就知道该申请多少实施资源,扯皮变少了。

5. 误区五:用一个百分比覆盖所有角色

"按 80% 利用率排产"这句话,对实施顾问可能是合理的,对项目经理就是灾难,项目经理的价值恰恰在于留出处理异常的时间,排到 80% 意味着他没有余量应对任何突发。

不同角色的合理利用率区间差异很大,我们实测的经验值是:实施顾问 75%-85%,项目经理 55%-65%,技术支持 70%-80%,数据迁移工程师 65%-75%。把所有角色拉到一个数字上,等于把管理复杂度从计划阶段推到了救火阶段。

6. 误区六:计划做完就锁死,没有滚动校准

年初做一次计划,全年按它执行,中间只在出问题时临时调人。这种做法把计划变成了一个归档文件,而不是一个管理工具。

实施业务的半衰期很短,一个项目的实际进展四周内就会偏离初始估算。所以计划必须以 2-4 周为周期滚动重算,每次都带入最新的实际工时、剩余工作量和人员变动。滚动校准不是对计划的否定,而是计划得以成立的前提。

人力资源计划如何做好工作量?实施团队数据分析与操作步骤

四、专业判断逻辑:从需求到人力计划的五层换算

讲完误区,进入方法。我把它设计成五层,每一层只做一件事,做完了才允许进入下一层。这个顺序不能颠倒,因为每一层的输出是下一层的输入。

1. 第一层:把合同和需求翻译成工作包

工作包是这套方法的最小单位,定义是"可独立估算、可独立验收、可指派单一角色负责"的一段工作。颗粒度控制在 8-80 小时之间,小于 8 小时的合并,大于 80 小时的必须再拆。

拆包的判断标准很简单:如果两个人对同一个工作包的估算差距超过 50%,说明它还没拆到位。我们内部做过校准测试,一个合格的工作包,两位资深顾问的独立估算差异应该落在 ±25% 以内。

常见的拆包维度有三个:按交付物(配置、数据、集成、培训)、按阶段(蓝图、构建、测试、上线)、按系统模块。我们推荐按交付物为主、阶段为辅,因为交付物和客户验收节点天然对齐。

2. 第二层:用历史分布而不是平均值估算

每个工作包都要有历史样本。没有样本的新类型,先按专家三点估算(乐观/最可能/悲观),并且强制标注"低置信度",在计划中按悲观值排产。

关键在于用分布。同一个"标准审批流配置"工作包,我们有 47 个历史样本,P50 是 14 小时,P80 是 26 小时,P95 是 41 小时。排产时用哪个?对内部承诺用 P50,对客户承诺用 P80,进入合同承诺用 P95。这个规则一下子解决了很多"为什么你答应的和实际不一样"的争吵,因为双方终于在对同一个分位数说话。

下面的代码是我们用来从历史工时反推工作包分布的简化脚本,跑在内部数据仓库上,每个季度更新一次样本库。

import pandas as pd
samples: 列包含 work_package_id, role, actual_hours, project_id, delivered_on

samples = pd.read_csv("work_package_hours.csv")

samples = samples[samples["actual_hours"] > 0]

def package_distribution(df, min_n=10):

stats = df.groupby(["work_package_id", "role"])["actual_hours"].agg(

n="count",

p50=lambda s: s.quantile(0.50),

p80=lambda s: s.quantile(0.80),

p95=lambda s: s.quantile(0.95),

).reset_index()

样本不足的工作包降级为低置信度,排产时强制使用悲观值

stats["confidence"] = stats["n"].apply(lambda n: "high" if n >= min_n else "low")

stats["plan_hours"] = stats.apply(

lambda r: r["p80"] if r["confidence"] == "high" else r["p95"], axis=1

)

return stats.sort_values("plan_hours", ascending=False)

print(package_distribution(samples).head(10))

3. 第三层:把工作包折算成"角色 × 工时"矩阵

这一步是把需求侧的工时翻译成供给侧的语言。每个工作包都要标出它消耗哪些角色、各多少小时。一个典型的中型实施项目,这个矩阵大概长这样。

工作包 实施顾问 项目经理 数据工程师 培训师 合计(小时,P80)
业务蓝图与需求确认 48 24 8 0 80
核心流程配置 96 8 0 0 104
主数据迁移 16 4 72 0 92
集成联调 40 8 48 0 96
用户测试与缺陷修复 56 16 8 0 80
培训与上线支持 16 8 0 40 64
合计 272 68 136 40 516

注意项目经理这一列只有 68 小时,看起来很少,但这只是单个项目的净投入。一个项目经理同时带 3-4 个项目,他的总负荷要靠这张矩阵横向加总才能看出来,这也是为什么按项目看永远看不出 PM 已经过载。

4. 第四层:产能日历与约束校验

有了需求矩阵,再和产能对齐。产能日历要包含五类信息:人员在岗状态、假期与调休、已占用项目、非项目事务预排、技能标签。前四类决定"有多少时间",第五类决定"这些时间能不能用在这个项目上"。

校验时我们看三个红灯指标:任一角色连续 4 周负荷超过 95%、任一项目关键路径上的角色缺口大于 20%、任一人员的项目切换频率超过每周 1 次。任何一个亮红灯,这个版本的计划就不能发布,必须调整。

5. 第五层:输出三种情景与置信区间

最终给管理层看的不是一张表,而是三个情景:基准情景(P50 估算、当前产能)、保守情景(P80 估算、产能打 9 折)、压力情景(P95 估算、扣掉一名核心成员)。每个情景给出对应的交付时间、人力缺口和需要外采的人月。

这一步的价值在于把讨论从"能不能做完"变成"在哪种情景下做完"。管理者真正要决策的是风险偏好,而不是算术结果。给出区间,是把决策权交还给该做决策的人。

人力资源计划如何做好工作量?实施团队数据分析与操作步骤

五、案例与数据观察:一个 180 人实施组织的两轮改造

这一节讲具体过程。客户是一家做企业级系统实施的公司,交付团队 180 人,同时在线项目常年 40-60 个,覆盖制造、零售、物流三个行业。我参与了他们从 Excel 排产到平台化管理的全过程,前后 8 个季度。

1. 改造前:Excel 排产加月末对账

他们的原始状态很有代表性:排产用一张 12 个 sheet 的 Excel,每个 PM 维护自己项目的 sheet,人力部门每月末把 sheet 汇总一次,出一个人均利用率报表。工时靠周报手工填,颗粒度是"人/天/项目"。

这套流程的三个硬伤:一是数据滞后一个月,等看到利用率报表时,问题已经发生完了;二是颗粒度太粗,只知道某人在某个项目上花了 18 天,不知道这 18 天做了什么、卡在哪;三是口径不统一,有的 PM 把人天当 8 小时算,有的按 7.5 小时算,汇总时误差累积。

2. 第一轮:统一口径与工作包模板

第一轮我们没有上任何系统,只做了三件事,花了 6 周。

  1. 定义工作包库:把过去两年 60 多个项目的任务描述归并成 74 个标准工作包,每个工作包写明交付物、验收标准、涉及角色和估算区间。
  2. 统一工时口径:全公司统一按 1 人天 = 8 小时,且必须按工作包填报,最小颗粒度 0.5 小时。等待和阻塞单独设为状态,不计入工作包工时。
  3. 建立产能基线:用过去 6 个月的数据反推每个角色的可承诺系数,得到实施顾问 0.74、项目经理 0.61、数据工程师 0.69、培训师 0.77。

这一轮结束后,计划的平均偏差从 45% 降到 24%。没有买任何软件,全部收益来自口径统一。这印证了我一贯的判断:人力计划的前 60% 收益在口径,后 40% 才在工具。

3. 第二轮:把估算、工时、进度打通

第二轮才进入工具层。他们的诉求很具体:工作包库要能被项目直接调用,工时填报要贴着任务走,剩余工作量要能按周更新,管理层要能实时看到角色级负荷。评估了几家之后,他们选了 PingCode 作为承载平台,这家企业 180 人规模,属于中大型组织,多项目并行、角色分层明显,正是这类平台设计的典型场景。

落地时有几个具体做法值得一提。工作包库被做成项目模板,新项目创建时直接引用,估算值自动带入并允许 PM 在 ±25% 内调整,超出范围需要填理由。工时填报挂在任务上,填报时自动带出角色和项目阶段,避免了"事后猜归属"。阻塞状态是独立字段,一旦进入阻塞超过 48 小时会自动提醒 PM 和资源经理。

最有价值的是资源负荷视图。它把"角色 × 周"的占用情况摊开,任何一个人未来 8 周的负荷一眼可见,超出 95% 的格子会直接标红。这个视图上线后,他们取消了原来那场每月一次的排产谈判会,改成每周 30 分钟的负荷校准会。

4. 三个季度的数据变化

下面是我们跟踪到的关键指标变化,口径保持一致,取改造前 4 个季度与改造后 3 个季度的对比。

指标 改造前(4 季度均值) 改造后(3 季度均值) 变化
人力计划偏差率 45% 11% −34 个百分点
人均月度工时填报完整率 63% 94% +31 个百分点
项目平均延期天数 27 天 9 天 −18 天
人均在项目间周切换次数 1.9 次 0.6 次 −68%
人力计划编制耗时 约 26 人时/月 约 7 人时/月 −73%
返工工时占比 18% 10% −8 个百分点
顾问人均可交付项目数 2.4 个/年 3.1 个/年 +29%

需要说明的是,这些数字不是单纯由工具带来的。工具解决的是"数据及时"和"口径一致",而延期天数下降 18 天里,大约一半来自需求澄清前置这个管理动作。把功劳全算给软件,是这类项目复盘时最常见的自欺。

5. 踩过的两个坑

第一个坑是工时填报反弹。上线第 3 个月,填报完整率从 91% 掉到 72%。原因是填报界面挂在任务上,而很多临时任务的创建滞后。我们的解法是允许"快速记录"入口,先记工时后关联任务,同时把填报完整率和 PM 的季度考核挂钩,两个月后回到 94%。

第二个坑是工作包库被滥用。有人把 74 个标准包硬套到差异很大的项目上,导致估算看起来标准、实际偏离更远。后来加了"偏离超过 25% 必须选原因"的字段,并每季度用实际数据回头修订包库,才把这个偏差控制住。标准化的敌人不是例外,是把例外硬塞进标准里。

人力资源计划如何做好工作量?实施团队数据分析与操作步骤

人力资源计划如何做好工作量?实施团队数据分析与操作步骤

6. 关于工具选型的一点实话

这个案例里,PingCode 承担的是"打通"的角色,而不是"计算"的角色。它把工作包、任务、工时、资源负荷放在同一个数据模型里,让滚动校准从每月一次变成随时可查。对 100 人以上、多项目并行的组织实施团队来说,这种打通带来的边际收益是明确的。

但如果团队只有 20 人、同时跑 3 个项目,我的建议是先别买。用一张结构化好的表格加两周一次的校准会,能拿到七八成的效果,剩下的收益不足以覆盖学习和迁移成本。工具的价值取决于并行的复杂度和角色的分层度,而不是团队规模本身。

另外要提醒一点:任何平台都只能记录你愿意记录的东西。工时数据的质量取决于填报设计和考核挂钩方式,这两件事软件替你做不了。我们见过上了系统但填报率只有 40% 的团队,那种状态下所有报表都是假的,比没有系统更危险。

人力资源计划如何做好工作量?实施团队数据分析与操作步骤

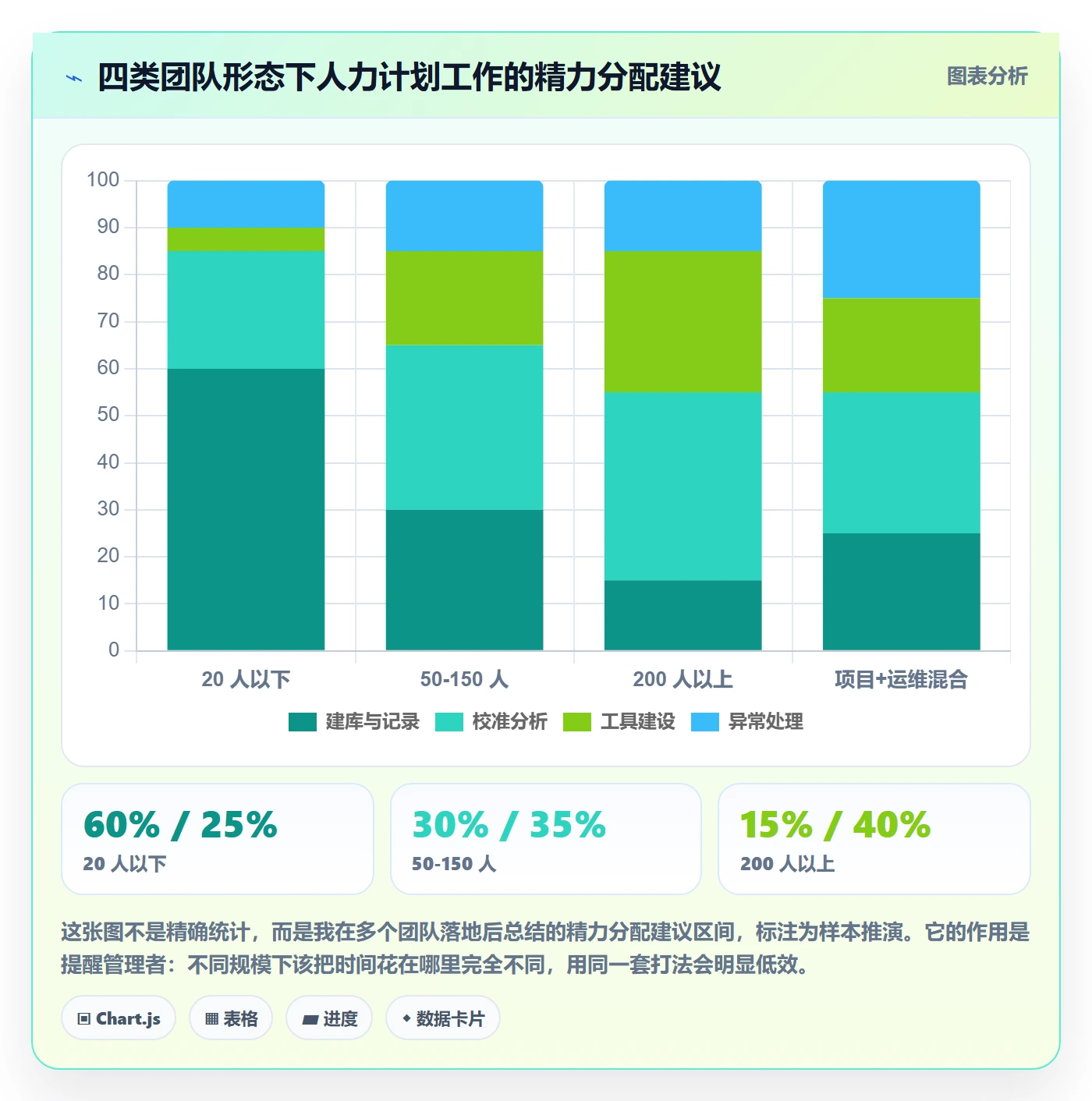

六、不同情况下的行动建议

方法讲完了,但直接照搬一定会出事。下面按团队规模和业务形态分四类给建议,每类的核心动作和启动顺序都不一样。

1. 20 人以下的团队:先建基线,别建系统

这个规模的项目数通常在 5 个以内,人盯人就能管住。此时最大的浪费是花两个月选型和实施一套系统,而真正的价值在于把基线数据攒起来。

  • 第一步:定 10-15 个高频工作包,不需要 74 个那么全,覆盖 80% 的日常任务就够。
  • 第二步:连续 8 周记录实际工时,颗粒度到 0.5 小时,只统计不分析。
  • 第三步:第 9 周算一次每个角色的可承诺系数和每个工作包的 P50/P80。
  • 第四步:用这两个数做下一季度的排产,观察偏差,每季度修一次。

这四步加起来不到 30 人时,但能拿到最关键的收益。20 人团队不该追求计划精度,该追求"知道自己的真实产能是多少"。

2. 50-150 人的团队:口径统一优先于工具统一

这个规模开始出现角色分层和多项目争抢,是最容易混乱的区间。我的建议是先做三件管理动作,再考虑平台。

  1. 建立工作包库并强制引用,估算偏离超过 25% 需要书面理由。
  2. 把工时填报从"周报制"改成"任务制",填报时自动带角色和阶段。
  3. 把月度排产会改成双周负荷校准会,只看未来 8 周的角色红线。

这三件事做完,计划偏差通常能从 40% 以上压到 20% 左右。此时再引入平台,收益是"从 20% 到 10%",而不是"从 40% 到 10%"。顺序错了,平台上线会被当成万能药,最后背锅。

3. 200 人以上或多产品线:必须平台化,且必须有人对口径负责

这个规模靠表格已经不可能维持一致性。核心动作有三条。

  • 建资源池视图:按角色而非按部门看负荷,跨部门调度才能发生。
  • 设专职的资源管理岗:这个岗位的职责不是排人,而是维护口径、校准系数、主持滚动预测。我们观察到有专职岗位的组织,计划偏差平均比没有的低 8-12 个百分点。
  • 把估算准确率纳入 PM 考核:不是考核"有没有延期",而是考核"估算偏差是否在 ±20% 以内",前者受太多外部因素影响,后者才是可管理的能力。

200 人以上的组织里,我看到做得最好的一家,每季度会拿出半天做"估算复盘日",把偏差最大的 10 个工作包拿出来逐一分析,然后更新包库。坚持了 6 个季度,他们的估算准确率从 58% 提升到 86%。

4. 项目制与运维制混合的团队:必须分池核算

很多实施团队同时背着老客户运维。这两类工作的人力特性完全不同:项目制是波峰波谷,运维制是稳定基线。混在一个池子里排,结果一定是项目抢走运维的人,运维故障再反噬项目。

我们的做法是分两个池:运维池按工单量和历史处理时长算固定编制,占 15%-25%;项目池用剩余产能做滚动计划。两个池之间设一条规则,跨池借人必须由资源经理审批,且借出方要在两周内补回。这条规则听起来官僚,但它把"临时抽人"从默许变成了需要计算的动作。

人力资源计划如何做好工作量?实施团队数据分析与操作步骤

七、不同情况下的取舍

最后讲取舍。人力计划这件事没有全局最优,只有针对当前约束的局部最优。下面四组取舍,是我被问得最多的。

1. 精度与成本的取舍

把计划偏差从 45% 压到 15%,成本大概是每周 2 人时的数据维护;从 15% 压到 8%,成本会涨到每周 6-8 人时;再往下压到 5% 以内,边际成本会高到不划算,因为实施业务本身的不确定性就超过 5%。

我的判断是:对大多数实施团队,把偏差控制在 10%-15% 是最优区间。低于 10% 的精度,在业务波动面前没有决策价值。花在追求极致精度上的时间,不如花在提高需求澄清质量上,后者对结果的影响大一个量级。

2. 标准化与灵活性的取舍

工作包库越标准,估算越快、越可比;但标准越硬,遇到差异项目就越容易误套。我们的经验值是:标准包覆盖 70%-80% 的工作量,剩下 20%-30% 允许自由定义但必须标注原因。

一个可操作的判断标准:如果某个自由定义的工作包在一个季度内出现 3 次以上,就该考虑把它收进标准库;如果某个标准包连续两个季度偏离超过 35%,就该考虑把它拆开或标记为"高波动包"单独管理。

3. 集中排产与项目自主的取舍

集中排产能优化全局资源利用率,但会牺牲项目响应速度;项目自主响应快,但会造成资源囤积。我们见到的最优解不是二选一,而是分层。

资源类型 排产权 理由
稀缺角色(架构、集成专家) 集中排产,资源经理统一调度 供给少、替代性低,局部优化会伤害全局
标准角色(实施顾问、培训师) 项目自主,资源池内自由借调 供给相对充足,项目最了解需求节奏
临时支援(数据清洗、文档) 集中排产,按周分配 可批量处理,集中排能形成规模效应
运维值守 固定编制,不参与排产 波动小,纳入排产反而增加协调成本

这张表的核心逻辑是:越稀缺、越不可替代的资源,越需要集中;越通用、越可替换的资源,越应该下放。把这条原则用反了,就是所有资源都集中管,结果资源经理变成瓶颈。

4. 自建表格与采购平台的取舍

这个问题我被问了太多次,答案取决于三个条件同时成立与否:同时在线项目是否超过 15 个、是否存跨部门借调、是否需要按角色看未来 4 周以上的负荷。三个都成立,平台化收益明确;只成立一个或都不成立,表格够用。

还有一笔常被忽略的账:平台化的隐性成本不在许可费,而在数据治理。工作包库要维护、角色标签要清洗、填报习惯要培养,这部分投入通常是软件成本的 2-3 倍。预算里只算软件钱的项目,八成会在上线半年后变成"系统还在用,但没人看报表"。

反过来说,如果组织已经有较强的数据治理习惯,平台化的边际收益会非常快显现,那个 180 人的案例里,真正起作用的不是功能多,而是数据终于对得上了。

人力资源计划如何做好工作量?实施团队数据分析与操作步骤

人力资源计划如何做好工作量?实施团队数据分析与操作步骤

结语:工作量的本质是对不确定性的定价

回到开头那家偏差 45% 的公司。他们后来做对的事情,其实不是把数算得更细,而是承认了一件事:实施工作量天生带不确定性,人力计划的任务不是消灭不确定性,而是给它标价,然后决定由谁承担。

P50 给内部、P80 给客户、P95 进合同,这就是在给不确定性定价;风险准备金、可承诺系数、滚动校准,都是在为这个价格买单。一个不会给不确定性定价的团队,最后都是用加班和延期来支付,而且价格更高。

如果你现在就要动手,我建议的顺序是:这一周先把团队过去 8 周的工时按角色拉出来,算一个真实的可承诺系数;下周挑 10 个高频工作包,用历史数据算出 P50 和 P80;再下周用这两个数重排一次未来 8 周的计划,和原来的排法对一下差多少。做完这三步,你会对自己的团队有一个和现在完全不同的认识。

至于要不要上平台,等你把这三步走完、并且连续两个季度都能坚持校准之后再说。到那时候,你需要什么功能、能承受多少治理成本,自己会比任何供应商都清楚。

常见问题解答(FAQ)

1. 人力资源计划里的“工作量”到底该用人天算,还是用利用率算?

我们团队现在排期和考核都看利用率,报表上人均 90% 以上,看着特别满,可项目该延期还是延期。我总怀疑这个数字和真实能干活的时间不是一回事,但又说不清差在哪,也不知道该拿什么口径去做人力资源计划。

先说结论:做计划用“可承诺人天”,做考核才用利用率,这两个口径混着用,是实施团队人力资源计划最容易出错的第一步。我们当年就是拿利用率排期的。60 人的实施团队,30 多个在做项目,每周报表一片绿,人均 92%,但交付准时率只有 61%。

后来把工时明细按人拆开拉出来,才发现问题:一个顾问一周 40 小时里,真正在客户现场干活的时间中位数只有 26 小时,剩下的被差旅、等客户环境、等客户签字、内部周会、售前支援、带新人吃掉了。

也就是说,利用率的分母是“在岗工时”,而我们排期时又按在岗工时填满 100%,等于默认这个人不请假、不出差、不等待、不被拉去救火。我的做法是把一个人的年可用时间拆成三层。第一层是名义可用工时,一年 250 个工作日。

第二层是有效可用工时,扣掉法定节假日、年假、病假、公司培训和内部会议,我们统计下来人均在 190 天左右。第三层是可承诺工时,再乘一个 0.75 到 0.8 的专注系数,落到 145 到 150 人天。

这个 0.75 不是拍脑袋,是我们用 12 周的现场工时抽样倒推出来的:把“计划用于某个项目的时间”和“实际记在该项目上的时间”做比值,中位数是 0.78。行业里常说的 80% 可用率放在实施场景里偏乐观,因为实施有大量“人等环境”的阻塞,这类时间不进报表但真实发生。为什么坚持分三层?

因为三层的管理动作完全不同:名义工时用来算人力成本和对外报价,有效工时用来排休假和培训,只有可承诺工时能进排期表。你一旦用名义工时排期,计划必然看起来很美,而所有人心里都知道做不到,这份计划就从管理工具退化成了没人看的报表。还有一个反直觉的判断:可承诺工时不要按人平均分配。

资深顾问和入职半年的顾问,可承诺人天能差 40% 以上,在新模块首单上更明显。我们按职级和技术栈分了四档系数,比全员用同一个数靠谱得多。

2. 实施项目的工作量估算总是不准,偏差动不动 30% 到 50%,怎么用历史数据把它校准回来?

我们每次估算都像在拍脑袋,做完一复盘就发现又超了,但也说不清到底是估少了还是客户加了需求。我想拿历史数据做校准,可项目类型差别太大,直接取平均好像也没什么意义,不知道该怎么拆才对。

估不准通常不是“估少了”,而是三件事混在一起:颗粒度错、口径错、范围变更没拆出来。不拆开,你校准的永远是幻觉。第一步改颗粒度。我们原来按“阶段百分比”估,比如蓝图 20%、配置 40%、上线 25%。这种做法根本没法校准,因为“配置”到底包含多少条流程、多少个接口,谁也说不清。

后来改成按可验收交付物估算:模块的配置清单条目数、数据迁移的表和字段数、接口个数、培训场次、UAT 收敛轮次。颗粒度落到“能数出来”的东西上,才有校准的锚点。第二步拆范围变更。我们从项目管理工具里拉了三年、120 多个实施项目的实际工时,把超支部分按“原范围内”和“变更单”分开统计。

结果很打脸:大约 40% 的超支不是估算错,是范围变更没走单、没计价。这个区分直接决定管理动作,归到估算错,你会去改估算方法,越改越保守;归到范围变更,你要改的是变更流程和合同条款。方向错了,怎么努力都没用。第三步做系数校准,但用中位数不用平均值。

按六类活动分开算:调研蓝图、配置、数据迁移、集成对接、培训、上线支持,分别取最近 8 个同类项目“实际人天 ÷ 估算人天”的中位数。我们当时发现数据迁移这一类系统性低估 1.6 倍,原因是客户历史数据脏得远超预期,而估算时永远按“标准清洗”算;集成对接低估 1.3 倍;配置反而基本准,0.95。

这些系数一贴上去,第二年的首轮估算偏差从上下 40% 收到了 15% 以内。第四步给区间而不是给单点。新客户、新模块、新顾问,这三个“新”只要中一个,就同时出 P50 和 P80 两档,两者差 20% 到 25%。P50 用于内部资源占位,P80 用于对客户承诺和合同工期。

我们试过只报单点,结果项目经理为了安全会自动往上加,最后所有项目都报 P90,资源计划直接爆掉。还踩过一个坑提醒一句:校准系数要再按“人”分一层。同一类活动,资深顾问和新人做出来能差 1.5 倍,只按项目类型校准等于把人的差异平均掉了,排期时又会在个别项目上崩。

3. 一个实施顾问同时被排到 3 到 4 个项目上,利用率明明 100%,为什么交付还是延期?

我们排期时把每个人每周都填得满满的,报表上没有任何空闲,看着特别高效。可实际执行起来,客户投诉响应慢,项目互相拖,顾问也累到想离职。我不太明白,明明人没有闲着,为什么产出反而上不去。

因为实施工作的成本大头不是工时,是切换。你把 40 小时填满,只是把账填满了,并没有把可用时间变成可用产出。我们做过一组对比:同一个顾问,并行 2 个项目时,单项目周均有效产出指数按 100 算;并行 3 个项目掉到 72 到 75;并行 4 个项目掉到 55 左右。

原因很具体,实施是“整段现场”型工作,半天开在客户会议室,半天飞在路上,切换一次基本废掉半天。你把他排到 4 个项目上,他一周里有两天在切换,而账面上这些时间都算“已排满”。第二个隐性成本是等待。实施有大量阻塞:等客户给测试环境、等客户内部签字、等第三方接口开通。并行度越高,阻塞叠加越多。

我们统计过一个季度的阻塞工时,占顾问在岗工时的 18%,这部分在利用率报表里不存在,但现实里天天发生。第三个最容易被忽略的是关键人依赖。一个顾问如果掌握 3 个以上项目的核心配置,他不只是“工作量满”,而是“风险集中”,他请一天假三个项目同时卡住。

所以后来我们加了一个指标叫关键人覆盖度:每个项目的核心配置必须有第二个人能接手,否则这个项目在资源计划里直接标红,不管它的人天排得有多宽松。具体怎么改?我们做了三件事。第一,把排期从“百分比”改成“承诺日历”,每个顾问每周明确哪几个半天给哪个项目,落到半天粒度,冲突立刻现形。

第二,团队层面留 15% 的救火缓冲,不分配到人头,由资源负责人统一调度。第三,给并行度设硬上限:主力顾问 2 个,最多 3 个,超了就要么换人,要么推迟一个项目的启动。结果是:人均并行项目从 3.2 降到 2.1,项目按期率从 61% 涨到 82%,人均交付人天没有下降,因为返工和差旅空跑少了。

这个结果当时说服了老板,也说住了销售,并行度不是越高越好,它有个明确的拐点,实施团队就卡在 2 到 3 之间。

4. 想把工作量计划真正落到每周可执行,具体要准备哪些数据、走哪些步骤?

道理我都懂,可一到落地就变成 Excel 里的一张表,谁都在改,开会时三个人手里三个版本。我想知道一个 40 到 60 人的实施团队,真正能跑起来的工作量计划该怎么搭,第一步先干什么。

先说结论:周粒度、单一数据源、固定节奏,三样缺一样,计划就会退化成一张没人信的 Excel。第一步,定口径并写下来。1 人天等于多少小时有效工作要明确。我们定的是 1 人天等于 7.5 小时有效工作,8 小时在岗,剩下算损耗。

这个定义必须写进模板,否则销售按 8 小时算、交付按 10 小时算,永远吵不出结果。第二步,准备三张表。人员台账:职级、技术栈、认证、可用日历(休假、驻场、借调)。需求池:每个项目按活动类型拆开的估算,带 P50 和 P80 和优先级。历史工时:至少一年的实际投入明细。

缺第三张,你的计划就是无源之水,所有系数都只能靠感觉。第三步,用 12 周滚动窗口做占位,周粒度,不要月粒度。月粒度最大的问题是藏住了行程冲突,一个月里有两周在外地驻场,剩下两周根本接不了新活,但月报表上这个人还显示 50% 空闲。第四步,做冲突检测,两头都要看。

超过可承诺人天 100% 的标红,这个大家都知道;低于 80% 的也要标黄,很多人不做这一步,结果闲置和估算漏项全看不见。我们第一年就吃了这个亏:三个人长期 60% 利用率没人管,年底才发现是一个模块的估算漏了整块培训工作量。第五步,定节奏。

每周一 30 分钟资源例会,只看未来 4 周的缺口和冲突,不做项目复盘,不讨论技术方案。每月一次重估,把已完工项目的实际值和估算值对比,更新校准系数。每季度重设一次基线,把人员变动、新签项目、技能缺口一起过一遍。第六步,数据必须落在一个地方。

我们最早用 Excel,一度同时存在 7 个版本,每个人都觉得自己手里的是最新版,资源例会上光对齐哪张表是对的就要花 20 分钟。后来统一到某项目管理平台的资源视图里,排期、实际工时、项目状态同源,这一步本身就是最大的效率提升。

工具不必贵,但必须是单一数据源,并且项目经理和资源负责人看到的是同一份数。最后是人和权责。这个流程得有人真正负责,40 到 60 人的团队,0.5 个全职的资源管理 BP 就够,但他必须有一个明确权力:项目争抢同一个人的时候谁来裁决。

我们当时的规则是资源负责人按公司级优先级裁,项目经理有异议可以升级到交付总监,但不能私下和顾问商量插队。这条不定清楚,再好的流程也会被“帮个忙”三个字冲垮。衡量成效看四个数:承诺达成率、人均并行度、缓冲消耗率、未来 8 周的技能缺口人天。前三个看执行健康度,第四个决定你该招人还是该培养。

核心关键词

读者评论

卢
卢梓萱

文中提到要统一标准工时这一基准,我们团队实际推行过一阵子。最难的环节是先讲清每条工作包对应哪个角色,登记工时本身倒在其次;顾问填工时宁可多写一笔“沟通协调”,也不愿拆成需求澄清或配置。到第三个月,登记质量明显下滑,后来靠抽查加上项目经理复核才稳住。我的体会是,标准工时不但要有基准,还要有人定期维护它,否则半年后又会退回靠预估排产。

赵
赵欣然

公式里的可承诺系数用过去八个周期反推,前提是业务结构基本稳定。我所在的团队去年切进两个全新行业,历史数据对这两条业务线基本没有预测力,用 0.7 的系数算出来照样偏差三成。文中提到用区间估算,但没讲新业务没有历史分布时第一年该怎么起步,我觉得这是落地时最容易卡住的地方。

陆
陆舒然

进场承诺必须附带按工作包拆分的工作量区间,这个方向我赞成,但在竞标场景里工期往往是客户先给的硬性条件,实施方很难反过来改。我们现在的折中做法是先接日期,但把区间写进内部立项单,作为配置资源和申请外包的依据,对外仍然只承诺里程碑。文中那条硬规则更适合在已有长期合作的客户里推行,很难直接写进合同条款,这也是我读完后最想追问的一点。

文章包含AI辅助创作:人力资源计划如何做好工作量?实施团队数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/626540
