去年 11 月的一个周三下午,我在一家做工业设备 SaaS 的公司里旁听了一场持续 40 分钟的争吵:三个项目负责人抢同一名后端工程师,一个说"客户验收节点已经延期两周",一个说"合同里写了 12 月上线",还有一个说"这个需求是老板上周三直接拍下来的"。会议结束时项目经理决定"再开一次会",而这名工程师在接下来两周里被三个人分别安排了 3 份互不兼容的工作。真正的问题不是谁更重要,也不是人多招几个人就能解决,在场没有一个人能同时看到三件事:这名工程师未来六周被谁占用了多少、三个项目的真实优先级、以及临时插进来的需求挤掉了什么。
这就是我理解的资源冲突:它不是"抢人"的博弈问题,而是"计划不可见 + 优先级缺失"的信息问题。这篇文章讲的就是怎么用 90 天,把一个研发团队的人力资源计划从 0 建到 1,让资源冲突从"开会吵"变成"按规则走"。
一、核心结论:资源冲突是计划问题,不是人数问题
先把结论摆在前面。我在过去四年里深度参与过 11 个研发团队的人力资源计划建设,规模从 26 人到 600 人。这些样本不是行业统计,不能拿去做行业结论,但足够让我形成几个相当稳定的判断。下面五条是我每次都会先跟管理层讲清楚的,因为它们决定了后面所有动作的顺序。
1. 先做可见性,再做优化
绝大多数团队一上来就想解决"怎么分配最合理",但真实情况是:你连现在怎么分配的都不知道,任何优化算法都是空转。我见过一个团队花两个月做了一套打分模型,权重包括项目金额、客户等级、战略匹配度,最后上线第一天就被推翻,因为基础数据里 40% 的排期是"待定",打分没有输入。
从 0 到 1 的第一阶段,目标不是"排得准",而是"看得见"。看得见意味着:任何一个人,未来 8 周内被哪些项目占用了多少比例,能在一张表或一个页面里查出来,且数据不超过 7 天未更新。
2. 八成冲突在计划层就已注定,只是执行层才发现
我复盘过某团队一个季度的 68 次资源冲突记录。真正因为"突发情况"(关键人离职、线上故障、客户临时变更)导致的只有 21 次,剩下 47 次在立项那一刻就埋下了:
- 三个项目都按"全职投入"估算,但团队只有 2.5 个可用人力;
- 立项时没有人力预算,只有预算金额和交付日期;
- 同一个关键角色(架构师、数据工程师、自动化测试)在 5 个项目里都被写成"参与",实际每周只能给 4 小时;
- 没有人核算过"计划外需求"占用的比例,导致所有计划默认变成了承诺。
换句话说,资源冲突不是执行事故,是立项和排期时的记账错误。你在执行层用再多的协调会,也只是在替立项时的粗心买单。

3. 从 0 到 1 只需要三件半事情
很多管理者以为建资源计划是个大工程,要梳理几百个流程节点。我的经验恰恰相反,跑通最小闭环只需要三件半事情:
- 一张资源池表:谁、什么角色、什么技能等级、可用比例是多少;
- 一个需求闸门:新项目/新需求进来前,必须填人力预算,没有预算不予排期;
- 一条裁决规则:冲突时按什么顺序判定,谁有最终决定权,多久内必须给出结论;
- 半个节拍:每周固定 30 分钟同步一次变化,不求精确,只求不落后于现实。
这四件事加起来,一个 100 人左右的团队,两个人两周内就能把第一版跑起来。复杂的是让它持续运转,不是把它设计出来。所以我的建议永远是:先做一个"能用但难看"的版本,用一个季度,再谈优化。
4. 精度不是越高越好,够用就行
这是我踩坑最深的一条。早年我给一个团队做资源计划,把粒度做到半天,每个人每周要花 25 分钟维护排期。结果三个月后数据准确率反而下降了,因为维护成本太高,大家开始糊弄。
后来我把粒度改成"周 + 百分比",维护时间降到每人每周 6 分钟,准确率反而从 64% 升到 83%。资源计划的精度上限,取决于团队愿意承担的维护成本,而不是管理者的理想。这条判断在后面的取舍章节还会展开。
5. 裁决规则比协调会议省时间得多
我做过一个粗略的对比:同样 20 次跨项目资源冲突,靠"拉会协调"平均每次消耗 3.2 人 × 1.5 小时,合计约 96 人时;靠"预设规则 + 单点裁决",平均每次 0.6 小时(含记录),合计约 12 人时。差距是 8 倍。
更重要的是,会议协调会把矛盾个人化,"你为什么不放人";而规则裁决会把矛盾制度化,"按规则第三档,这个项目优先级低于客户验收节点"。前者消耗关系,后者消耗流程。研发团队的关系比流程贵得多。
二、真实场景:为什么一到季度末就打起来
1. 一场 40 分钟会议的真实记录
回到开头那场会。我把当时白板上写的三行字抄了下来:
- 项目经理 A:客户 12 月 15 日验收,后端接口还差 30%,需要这名工程师 100% 投入 4 周;
- 项目经理 B:合同写死 12 月 20 日上线,涉及同一个人负责的权限模块,需要 60% 投入 5 周;
- 项目经理 C:老板上周拍的需求,说"很急",但没有交付日期,也没有人力预算。
三个人加起来需要 1.6 个全职人力,而实际只有 1 个。会议最后决定"让工程师自己想办法加班",然后散会。两周后,B 项目延期,A 项目的接口质量出问题,C 项目的需求在上线前一天被砍掉。
这个场景里有三个隐藏事实,当时没有一个人说得出来:
- 这名工程师的真实可用比例不是 100%,扣除会议、支持、代码评审后大约是 72%;
- 他负责的权限模块在三个项目里都是同一个基础组件,理论上一次开发可以复用,但因为分属不同项目组,被当成三份工作量;
- C 项目的需求在需求池里其实优先级排第 9,只是"老板说的"被当成了最高优先级。
这三个事实,任何一个被看见,这场会都不需要开。所以冲突管理的第一步不是"协调",而是"让隐藏事实浮出水面"。

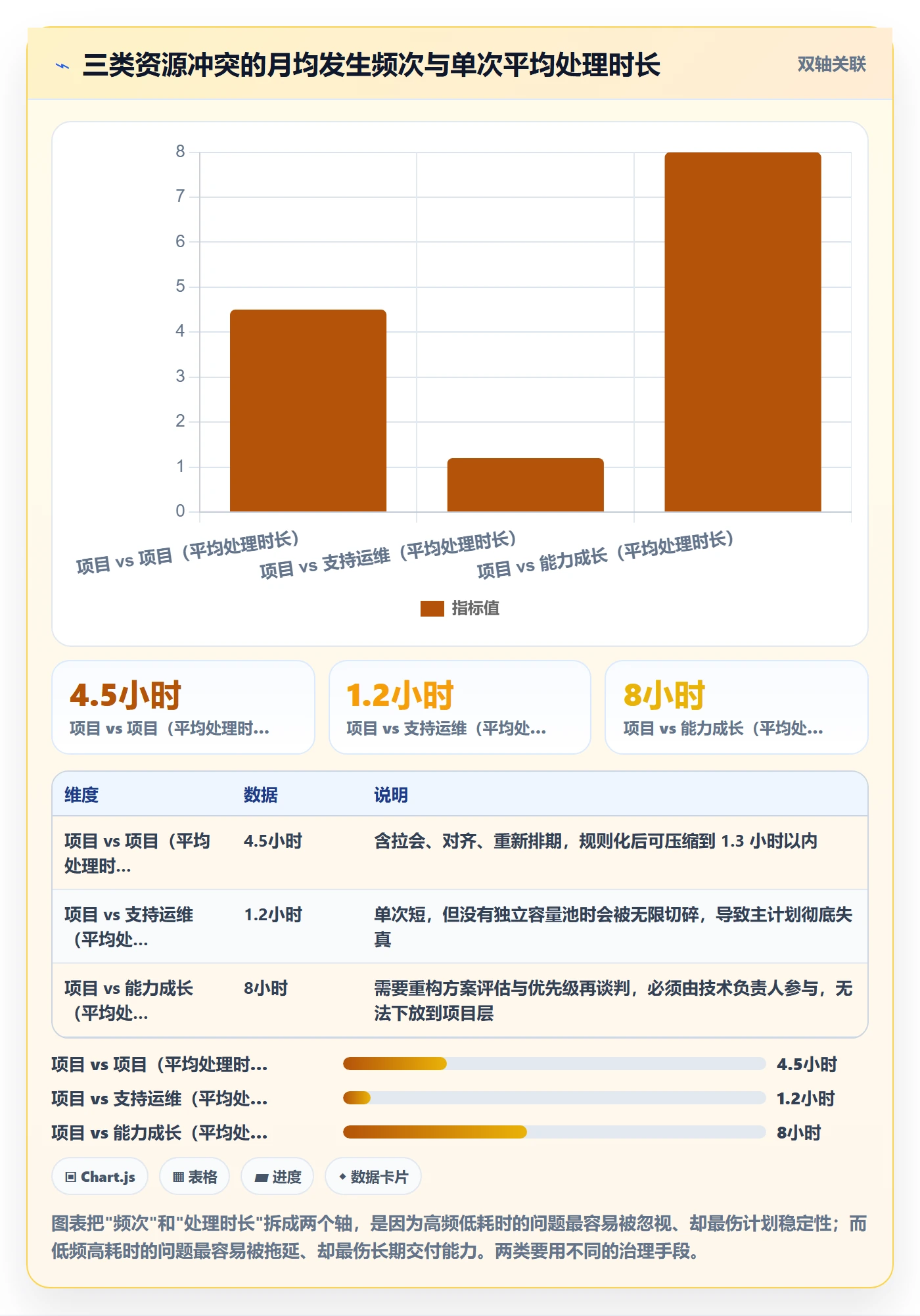

2. 三类高频冲突
我把研发团队里的资源冲突归成三类,处理逻辑完全不同,混在一起管一定出错。
| 冲突类型 | 典型表现 | 真实成因 | 该谁裁决 |
|---|---|---|---|
| 项目 vs 项目 | 两个项目的交付节点撞在一起,抢同一个关键人 | 立项时未做人力预算,或优先级规则缺失 | 产品/项目负责人组合,按预设优先级规则 |
| 项目 vs 支持运维 | 线上问题、客户定制需求、售前支持不断打断计划 | 支持类工作没有独立容量池,被当作"顺手做" | 技术负责人,按支持配额裁决 |
| 项目 vs 能力成长 | 技术债、重构、学习时间被项目挤占,半年后集中爆发 | 资源计划只算交付,不算长期投入 | 技术负责人 + 管理层,按固定比例保护 |
第一类是"分配问题",靠规则解决;第二类是"容量问题",必须单独划出一块资源池,而不是让项目计划去吸收;第三类是"投资问题",需要管理层以固定比例(我通常建议 15%,20%)保护下来,否则永远排不上。

3. 四个结构性原因
为什么小团队感觉不到这个问题,一到 100 人以上就集中爆发?我观察到四个结构性原因,它们都和"人数"直接相关。
第一,沟通带宽随人数呈平方级增长。20 人时,谁在忙什么,靠走廊闲聊就能知道;100 人时,跨 7 个小组,没有任何一个人的大脑能装下全局。信息不再自动流动,必须靠机制。
第二,角色开始专业化。20 人时人人都是全栈,谁都能顶一下;100 人时出现了架构师、数据工程师、SRE、自动化测试等稀缺角色,这些角色一旦被多个项目共享,就成了瓶颈。我见过的团队里,关键角色超载率普遍在 110%,130% 之间,而非关键角色只有 60%,70%,中间的落差就是冲突的来源。
第三,需求来源多元化。小团队通常只有一个客户或一个产品线,优先级天然清晰;多个产品线后,销售、客户成功、老板、合规部门都能提需求,没有闸门就会形成"谁嗓门大谁先做"。
第四,承诺变得不可撤销。小团队的延期成本是内部抱怨,中大团队的延期成本是合同违约、客户流失、季度营收缺口。承诺一旦对外,资源就必须锁死,这时候再想动态调配,空间已经很小了。
4. 一个容易被忽略的信号
怎么判断你的团队已经需要资源计划了?我通常看三个信号,命中两个就该动手:
- 排期会议超过 60 分钟还没结论,说明大家在用讨论代替数据;
- 同一个人的名字出现在 3 个以上项目的关键路径上,说明关键角色容量没有约束;
- 项目经理开始私下"打招呼借人",说明正式渠道已经失效,资源分配进入人情模式。
第三个信号最危险。它意味着团队已经默认"规则不管用",这时候再谈流程建设,阻力会非常大。我在实际项目里的经验是:一旦出现私下借人,先别急着建制度,先把可见性做出来,让大家看到问题有多严重,再谈规则。先有共识,后有制度。
三、五个常见误区:我见过最多人踩的坑
1. 误区一:把"排满 100%"当成高效
这是最普遍也最贵的误区。很多管理者看到资源利用率 95% 就满意,看到 75% 就焦虑。但研发工作和生产线完全不同,研发的产出不是线性的,它需要连续的不被打断的时间块。
我的经验值是:研发人员的计划内项目工作占比控制在 70%,80% 比较健康,剩下 20%,30% 要留给支持、评审、突发问题和个人恢复。超过 85%,边际产出会快速下降,而且会以"质量问题+人员流失"的形式在三个月后集中返还。
某团队做过一次内部统计:把一批工程师的计划占用率从 92% 降到 78% 后,需求平均交付周期反而缩短了 11%,线上缺陷率下降 19%。原因很简单,他们终于有时间把一个需求一次做对了。
2. 误区二:把资源计划做成工时填报
这两件事经常被混为一谈,但目标完全相反。
| 维度 | 工时填报 | 资源计划 |
|---|---|---|
| 核心目的 | 事后核算成本、算绩效 | 事前判断供需、防冲突 |
| 时间方向 | 向后看(已经发生) | 向前看(未来 4,12 周) |
| 精度要求 | 可以细到 0.5 小时 | 周 + 百分比足够 |
| 主要使用者 | 财务、PMO、管理层 | 项目经理、技术负责人 |
| 失败信号 | 数据造假、月底集中补填 | 排期永远滞后于现实 |
我见过最典型的失败案例:一个团队把资源计划和工时填报做成同一张表,结果工程师把它当成考核工具,填的全是"看起来很忙"的数据。三个月后,这张表彻底失去参考价值,而管理层还以为是"员工不配合"。
我的判断是:这两件事必须物理隔离。工时填报归财务/PMO,资源计划归项目管理层,数据可以打通,但填报入口、更新频率、使用场景必须分开。混在一起的唯一结果,是两边都失效。
3. 误区三:靠开会协调,不靠规则协调
开会协调的问题不在于低效,而在于它会训练团队形成错误的行为模式:谁更能闹、谁跟老板更熟、谁的项目更"政治正确",谁就能拿到人。久而久之,项目经理的核心能力从"把项目做好"变成"把资源抢到"。
规则协调的核心是提前定义好裁决顺序。我通常建议一个三层规则:
- 第一层(自动):容量约束。任何人被分配超过 100% 时,系统/表格直接标红,不允许立项;
- 第二层(规则):优先级排序。按"客户合同节点 > 战略项目里程碑 > 内部优化"的固定顺序,同一档内按提出时间先后;
- 第三层(裁决):规则无法覆盖时,由技术负责人 + 产品负责人双签,48 小时内给结论,结论必须记录原因。
三层里最关键的是第一层。如果容量约束不是硬性的,后面两层永远在救火。我见过太多团队,规则写得很漂亮,但立项时"先占个坑再说",容量约束形同虚设,最后所有规则都被绕过。
4. 误区四:先买工具,后定口径
这是我最想劝住的一类决策。很多团队在冲突最严重的时候决定上一套项目管理平台,期望工具能解决问题。结果通常是:工具上线三个月,数据一片混乱,因为没人定义清楚"什么叫 50% 投入"、"一个人能不能同时属于两个组"、"跨组借人算谁的容量"。
工具放大的是一致性,也会放大混乱。我的建议顺序永远是:先用表格跑通口径 → 稳定运行 4,6 周 → 再评估是否需要用平台承载。判断标准不是"表格丑不丑",而是"维护成本是否已经超过收益"。
5. 误区五:只做人头表,不做技能标签
前四个误区讲的是流程,这个讲的是数据。很多团队的资源池只有"姓名 + 部门 + 角色",看起来够用,但根本解决不了最关键的问题,同样是"后端工程师",一个人能独立设计支付对账,另一个人只能写 CRUD,他们在资源计划里的价值完全不同。
我通常建议至少加三个标签:
- 技能簇:如"交易链路""数据管道""基础设施""前端工程化";
- 独立度:能独立交付 / 需评审 / 需带教,三档即可;
- 备份关系:每个关键角色至少标注一名备份人,哪怕备份人当前只能做 30%。
这三个标签看起来简单,但它把资源计划从"数人头"变成了"数能力"。区别有多大?我做过一次测算:只看人头时,某团队 12 个后端工程师看起来可以支撑 4 个项目;加上技能标签后发现,能独立承担核心交易链路改造的只有 2 人,实际只能支撑 2 个项目。这个差距,就是资源冲突的真实来源。

四、专业判断逻辑:人力资源计划从 0 到 1 的四层结构
下面这套结构是我在多个团队反复用过的版本,经过几轮简化,砍掉了所有"看起来很专业但没人维护"的部分。它的核心思路是:每一层只解决一个问题,且下一层依赖上一层的输出。
1. 第 0 层:定义资源单元,先说清楚"一个资源"是什么
听起来像废话,但这是我见过最多争议的地方。一个"资源"到底是一个人、一个角色,还是一个技能簇?不同团队答案不同,但必须统一,否则后面所有数字都对不上。
我的建议是双轨制:
- 人是容量单位:因为容量约束最终要落到具体的人身上,只有人才能被分配;
- 角色是供需单位:因为立项时说不清具体是谁,只能说"需要 1 名后端";
- 技能簇是稀缺度单位:用来识别瓶颈,某个技能簇的总容量低于需求时,就是结构性风险。
落到操作上,资源池表建议至少包含这些列:姓名、所属组、主角色、技能簇(可多值)、独立度、可用比例、当前占用率、备份人。七到八列,一张表能看完,不需要翻页。
2. 第 1 层:建资源池,把"可用比例"算对
可用比例是最容易被高估的数字。很多人默认"一个全职工程师就是 1.0",但真实可用比例要扣掉这些:
- 会议与沟通:通常占 10%,15%;
- 代码评审与技术支持:5%,10%;
- 休假、病假、法定假日折算:约 8%;
- 新人带教、面试、内部事务:3%,8%(有招聘任务的组更高)。
合计下来,一个"全职"工程师的真实可用比例大约在 0.68,0.78 之间。我在所有项目里都用 0.72 作为默认值,然后让各组按实际情况微调。
这个动作的价值有多大?某团队在立项时用 1.0 估算,一个 10 人小组被认为有 10 人月/月产能;改成 0.72 后变成 7.2 人月/月。看似只是数字变化,但它直接改变了结论:原本"刚好能接"的项目,现在明确接不了,必须砍范围或延期。资源冲突有一大半,是因为账面产能比真实产能多了 30%。
3. 第 2 层:需求闸门,没有人力预算不予排期
这是整套体系里最有威力、也最难推动的一环。核心规则只有一条:任何进入排期的需求,必须同时写明"要谁、要多少、要多久",否则不进队列。
我把它拆成三个具体动作:
(1)立项模板加三列。需求描述、预期价值之外,必须填"角色需求"(如 1 名后端 60% × 6 周)、"关键技能簇"、"最晚启动时间"。缺任何一列,需求状态停在"待补充",不占用任何资源。
(2)设置插入配额。计划外需求不可避免,但可以量化。我的建议是每月预留 15%,20% 的容量给插入需求,超过配额后,新需求必须挤掉队列里的某一条,而不是自动加进来。关键是让"插入"有代价,而不是免费。
(3)排队而不是插队。所有需求进同一个队列,按规则排序。这条听起来简单,但它把"谁嗓门大"变成了"谁排序靠前",是整套体系里最能减少政治博弈的设计。
4. 第 3 层:供需匹配与冲突裁决
有了资源池和需求队列,匹配就变成一个相对机械的动作。我通常用一张周视图来做:横轴是未来 12 周,纵轴是人,格子里填项目代号 + 占用百分比。
匹配时会暴露三种情况,对应三种处理方式:
- 超载(某人 > 100%):必须解决,不能"先这样"。处理方式按优先级:砍范围 → 延后启动 → 换人(含跨组借调)→ 拆分给多人;
- 闲置(某人 < 60%):先确认是不是数据没更新,再考虑补位或安排技术债、重构、能力建设;
- 结构瓶颈(某技能簇整体超载):这不是排期能解决的,要上报到能力建设层面,通过招聘、培训、外部支持解决。
裁决规则我在上一节已经讲过三层结构,这里补充一个容易被忽略的点:裁决结果必须写下来。不是写会议纪要,而是写进资源计划的变更记录里,谁被调走了、为什么、影响到哪个项目、谁批准的。这份记录在三个月后会变成最有价值的资产,因为它能告诉你"我们的判断错在哪里"。
5. 第 4 层:节拍与滚动预测
前三层是静态结构,第四层是让它活起来的心跳。我给几乎所有团队的建议都是同一个节奏:
| 节拍 | 时长 | 参与人 | 核心议题 |
|---|---|---|---|
| 周度资源同步 | 30 分钟 | 项目经理 + 组长 | 本周变化、下周超载预警、需要裁决的事项 |
| 双周滚动预测 | 45 分钟 | + 技术负责人 | 未来 4,6 周供需缺口、关键角色瓶颈 |
| 月度容量复盘 | 60 分钟 | + 管理层 | 插入率、超载率、交付准时率、能力缺口 |
周会只解决"变化",不复盘历史,这是它能在 30 分钟内结束的关键。我见过太多团队的资源会开成诉苦会,原因是把"同步"和"追责"混在了一起。同步会追责,下次就没人说真话了。
6. 判断标准:什么时候该从表格升级到平台
这是被问得最多的问题。我的判断标准是四个信号,命中两个就该考虑平台化:
- 资源池超过 80 人,表格需要多人同时编辑,版本冲突每周超过 3 次;
- 跨项目依赖超过 15 条,靠人工核对已经出现漏判;
- 需要和历史数据对比(比如"上个季度这个组的超载率是多少"),表格已经查不动;
- 管理层需要按产品线/部门/项目多维查看,每次都要人工透视半小时以上。
反过来说,如果团队不到 50 人、项目不超过 8 个、冲突主要发生在两个组之间,那我强烈建议继续用表格。这个阶段的瓶颈从来不是工具能力,而是口径和执行纪律。上平台只会把没想清楚的问题变得更难改。

五、案例与数据:一个 128 人研发组织的 90 天
下面这个案例是我 2023 年下半年深度参与的,团队做企业级硬件管理软件,研发 128 人,其中工程师 92 人,分 7 个小组,覆盖 5 条产品线。我把它完整记录下来,是因为它的起点非常典型:不算特别乱,但已经到了"每个月都要吵几次"的程度。
1. 起点诊断:三个数字说明问题
进场第一周我们做了一次基线测量,没有上任何工具,纯靠访谈 + 导出历史数据:
- 关键角色超载率 118%:架构师、数据工程师、自动化测试三个角色长期超载,普通开发岗只有 68%;
- 计划外需求占比 34%:每月有三分之一的产能被临时需求吃掉,但没有任何配额约束;
- 资源计划维护耗时 11 小时/周:由 PMO 两名同事手工汇总 7 个组的 Excel,每周三出一次,到周五就过期。
这三个数字放在一起,就能解释为什么冲突频发:产能账面上够,实际被结构性瓶颈卡住;计划看似完整,三分之一被临时需求冲掉;数据每周过期一次,等于没有。
2. 第 1,30 天:只做可见性,不改任何流程
第一个月我们刻意克制,只做一件事:让资源占用可见。具体动作:
- 统一资源池表,7 个组各填一份,字段固定 8 列,不允许自定义;
- 把可用比例从默认 1.0 改成按角色区分(开发 0.75、测试 0.70、架构 0.60、组长 0.50);
- 用一张周视图呈现未来 8 周占用,每周五更新,只在内部共享,不做考核;
- 不做任何优先级裁决,冲突照旧由人处理,但要求记录"这次冲突是谁和谁、因为什么"。
这个阶段最重要的产出不是表,而是共识。当 7 个组长第一次看到全局视图时,最常出现的一句话是"原来你们组也在用他"。这种冲击比任何管理制度都有效。

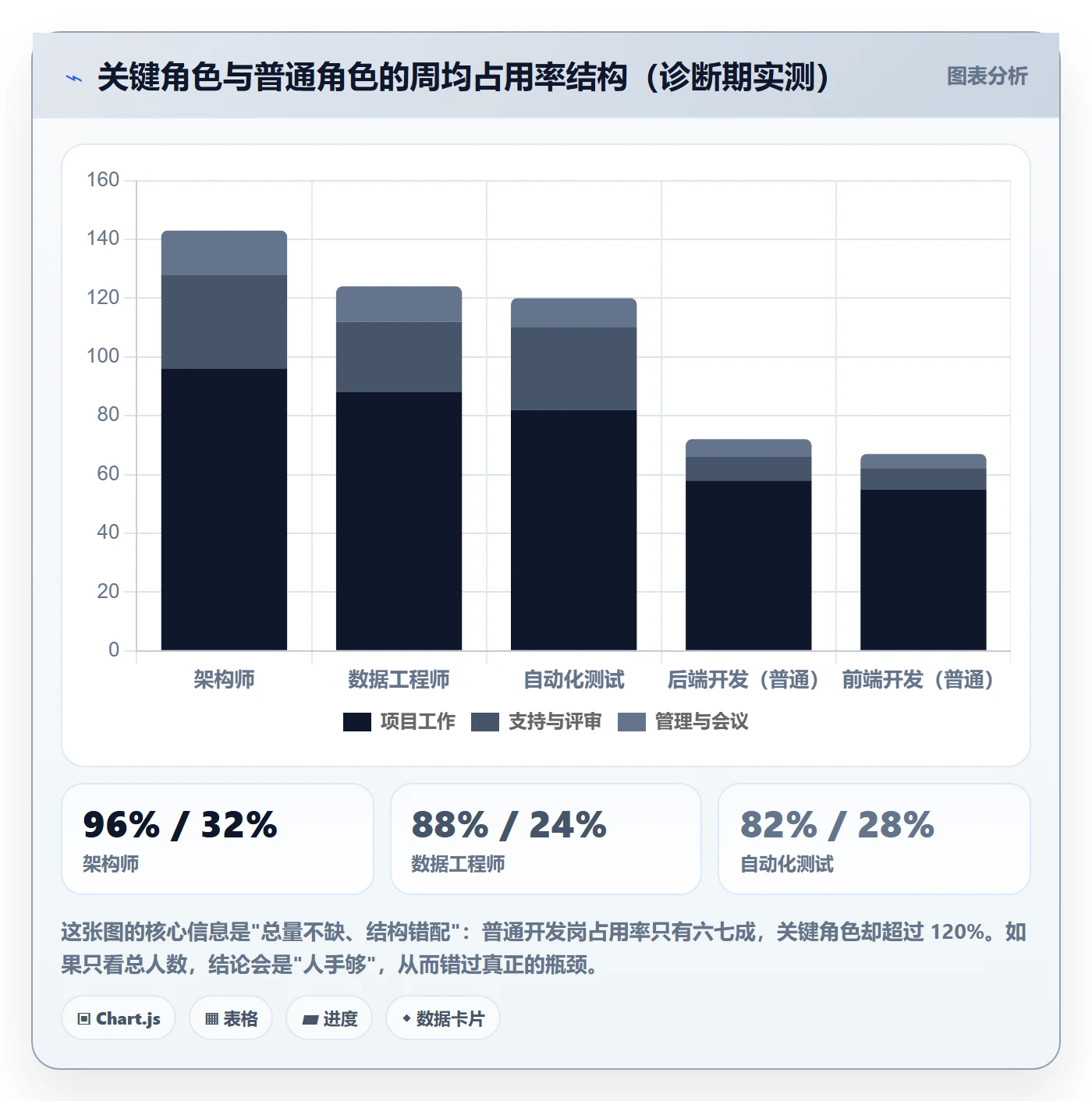

第一周的数据就暴露了问题:某架构师未来 8 周平均占用 143%,最高一周 180%。这个数字之前没有任何人知道,因为他在 5 个项目里都被写成"参与 20%",但没人做过加总。

3. 第 31,60 天:加闸门和裁决规则
第二个月开始动真格的,但只动两件事:需求闸门和裁决规则。
需求闸门的做法是:所有新需求进统一队列,必须填"角色需求 + 技能簇 + 最晚启动时间",缺项不排期;每月预留 18% 容量给插入需求,超过配额必须挤掉队列里的一条。这条规则刚推出时阻力很大,因为销售侧习惯了"提了就有响应"。我们的应对方式不是讲道理,而是把队列公开,所有需求按规则排序,谁在前面一目了然。三周后,争议从"为什么不给我做"变成了"我怎么才能排到前面",性质完全变了。
裁决规则用的是三层结构:容量硬约束(超 100% 不允许立项)、优先级排序(合同节点 > 战略里程碑 > 内部优化)、例外双签(技术负责人 + 产品负责人,48 小时内给结论并记录原因)。

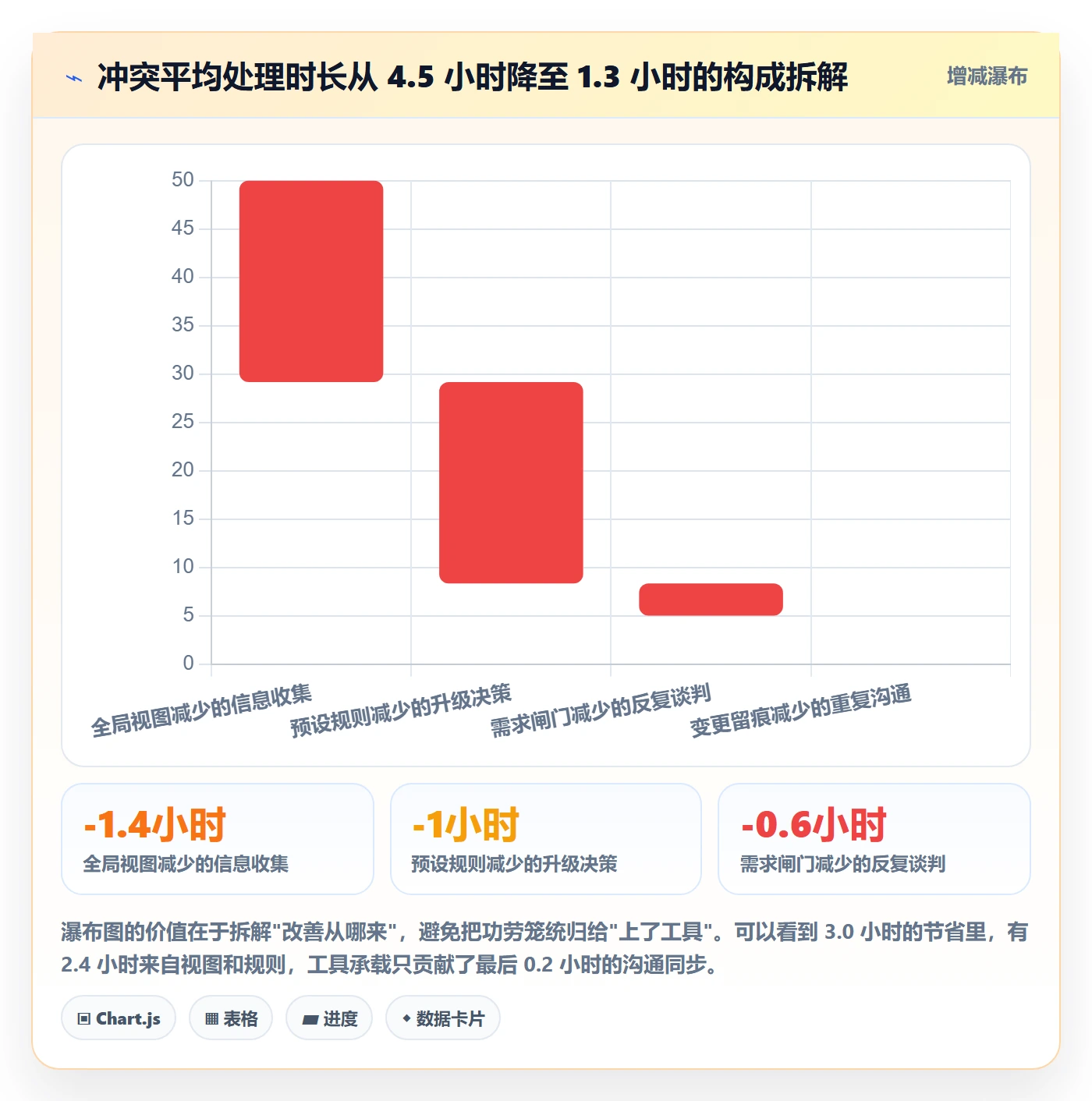

这一阶段最明显的效果是冲突处理时长的下降。基线期平均 4.5 小时/次(含拉会、对齐、重新排期),第二个月末降到 1.8 小时/次。
4. 第 61,90 天:上节拍,引入平台承载
第三个月才动工具。原因很简单:前两个月已经把所有口径跑通了,包括"什么叫 50% 投入"、"跨组借人算谁的容量"、"插入需求怎么记账"这些最容易吵架的问题,都已经在表格阶段解决。
这个团队选择的承载平台是 PingCode。我要说明的是它的作用边界,因为这是我见过最多误解的地方:
- 它做得好的部分:把需求队列、项目排期、人员占用放在同一个数据模型里,跨项目的占用加总不再需要人工透视;周视图能直接看出某人未来 8 周的超载情况;变更记录自动留痕,三个月后能回溯"这次调整影响了谁"。对一个 128 人、5 条产品线的组织来说,这解决的是"表格版本冲突"和"多维查询"两个真实痛点。
- 它不解决的部分:谁该优先,它不知道;架构师到底该投 20% 还是 40%,它不知道;某个需求值不值得做,它更不知道。这些必须由人用规则和判断填进去。
我特别想强调这一点,因为我见过团队把平台当成"资源冲突解决方案"采购,结果上线后发现冲突照旧,只是冲突的记录变得更整齐了。平台解决的是"信息流转效率",不是"决策质量"。决策质量来自规则设计和人的判断,这部分无法外包给任何工具。
5. 结果:90 天后的六个指标
| 指标 | 基线(第 0 天) | 90 天后 | 变化 |
|---|---|---|---|
| 关键角色平均超载率 | 118% | 96% | -22 个百分点 |
| 计划外需求占比 | 34% | 19% | -15 个百分点 |
| 资源计划维护耗时 | 11 小时/周 | 3.2 小时/周 | -71% |
| 冲突平均处理时长 | 4.5 小时/次 | 1.3 小时/次 | -71% |
| 排期准确率(8 周预测偏差 < 20%) | 62% | 85% | +23 个百分点 |
| 项目按期交付率 | 57% | 78% | +21 个百分点 |
这里必须说清楚归因边界:这六个指标的变化不能全部归功于资源计划。同期这个团队还做了两件事,砍掉了两个低价值项目、补充了 3 名数据工程师。我的保守估计是,资源计划体系贡献了其中大约一半的改善,主要作用在"冲突处理时长"和"排期准确率"这两项上,因为它们直接对应可见性和规则的建立。
但有一项我认为几乎是纯粹由资源计划带来的:关键角色超载率从 118% 降到 96%。因为在没有全局视图之前,没人知道这个数字是 118%,也就谈不上管理。这是"可见性"最直接的价值,它不改变任何人的能力,但它改变了所有人的决策依据。

六、不同情况下的行动建议
前面讲的是通用结构,但实际落地必须按团队规模和类型调整。这一节给出分档建议,你可以直接对号入座。
1. 30 人以下:不要建体系,建习惯
这个规模下,任何正式的资源计划都是过度设计。我见过 20 人团队花两周做资源池表,第三周就废弃了,因为所有人坐在一个屋子里,抬头就能问。
这个阶段真正该做的是三件事:
- 每周一次 15 分钟站会,说清楚"这周我在做什么、下周会不会被占用",形成习惯;
- 关键角色设一个硬上限:比如架构师同时最多参与 3 个项目,超了就拒绝;
- 记录所有延期原因,不需要分析,只需要记录,三个月后你会看到模式。
这个阶段唯一值得投入的是记录。因为 30 人以下的团队,判断靠人脑就够,但记忆会骗人。等到 50 人时把记录翻出来,比任何外部咨询都有用。
2. 30,100 人:用表格跑通最小闭环
这是最尴尬的规模,已经开始出现"我不知道隔壁组在忙什么",但还没到需要平台的复杂度。我的建议是:完全用表格,但表格要设计对。
- 资源池一张表(8 列),周视图一张表(人 × 周),需求队列一张表;
- 三张表之间用项目代号关联,不要做复杂公式,能手工核对就行;
- 指定一个人负责维护(可以是兼职的项目经理),每周固定 2 小时更新;
- 先跑 8 周,再决定是否加规则。
这个阶段最常见的错误是"规则先行"。规则应该在数据跑通之后自然长出来,当你连续 4 周看到同一个架构师超载,规则就有了依据;一开始就定规则,团队会觉得你在凭空加管理成本。
3. 100,500 人:结构化 + 平台化,这是最需要体系的区间
这个规模通常是资源冲突最痛、也最值得投入的区间。特征很明显:多个产品线、跨组协作频繁、关键角色被共享、承诺对外不可撤销。
建议的动作组合是:
- 建四层结构(资源池、闸门、裁决、节拍),至少完整跑一个季度;
- 设专职或半专职的资源协调角色,不需要新编制,从 PMO 或项目管理团队里指定;
- 口径稳定后引入平台承载,重点解决多人协作和跨项目加总;
- 把插入率、超载率、按期交付率做成月度看板,让管理层看到趋势而不只是当月数字。
这个区间我通常会建议考虑 PingCode 这类面向中大型企业、100 人以上组织的平台,原因是这个规模的核心痛点已经从"想不清楚"变成"算不过来",7 个组、5 条产品线、上百人的占用关系,靠 Excel 的人工加总必然出错,而错误会在跨项目决策时被放大。但要再说一次:平台只解决"算不过来",不解决"想不清楚"。前两个月的口径建设不能跳过。
4. 500 人以上或多产品线:分权 + 只做例外管理
这个规模下,中央集权的资源计划一定失败,因为变化速度超过汇总速度。我的建议是分层:
- 产品线内自治:每条产品线自己维护资源池,只需向上汇报三个数字(超载率、插入率、缺口);
- 跨线调配走例外通道:只有跨产品线的资源冲突才上升到中央,其余不管;
- 中央只保留两类权力:关键角色的全局配额、战略项目的资源锁定;
- 用统一口径而非统一表格:定义好指标口径,各线用不同工具都可以,只要能产出同样的三个数字。
这个阶段最大的风险不是冲突,而是为了统一而统一。我见过 800 人的组织强行要求所有部门用同一套模板,结果是各部门各做一份"给上面看的"和一份"自己用的",双轨运行,成本翻倍。规模越大,越要接受"口径统一、工具异构"。
5. 按团队类型调整:四种形态的不同重点
| 团队类型 | 冲突主因 | 该优先做什么 | 可以暂时不做 |
|---|---|---|---|
| 项目制(交付为主) | 项目间抢同一批人,节点密集 | 需求闸门 + 项目优先级规则 | 技能簇精细化管理 |
| 产品制(持续迭代) | 产品线之间共享平台团队 | 平台团队的容量池 + 排他性配额 | 项目级排期精度 |
| 运维/支持型 | 支持工作无限切分主计划 | 独立支持容量池(建议 20%,30%) | 长期滚动预测 |
| 外包混合型 | 内外协作边界模糊,责任不清 | 角色边界定义 + 交付物口径 | 内部技能梯队建设 |
这四种形态的差异很大,但有一条共通原则:先治那个"黑洞型"的冲突源。所谓黑洞,就是那种单次看起来不严重、但每月发生十几次、把计划切得粉碎的冲突。多数团队的黑洞是支持类工作,而不是项目间抢人。

七、不同情况下的取舍:没有最优解,只有适配
这一节讲的是我在实际决策中最常纠结的五组矛盾。它们没有标准答案,但每一组都有明确的判断依据。
1. 精度 vs 维护成本:精度是有价格的
我在第一节提过这个判断,这里给出具体的换算方式。资源计划的精度每提升一档,维护成本大约上升 1.5,2 倍:
- 月级精度(按月标注占用):每人每月约 2 分钟,适合 12 个月以上的战略规划;
- 周级精度(按周标注百分比):每人每周约 6 分钟,适合 4,12 周的战术排期;
- 天级精度(按天标注任务):每人每天约 5 分钟,适合 1,2 周的执行跟踪;
- 半天级精度:每人每天约 10 分钟以上,我只在极少数强合规场景见过成功案例。
关键判断是:维护成本应该由"决策频率"来定,而不是由"管理理想"来定。如果你们每周才做一次资源决策,天级精度就是浪费;如果你们每天都在调人,周级精度就不够用。
我的默认建议是"周级 + 关键角色天级"的混合模式:普通角色按周标注百分比,架构师、数据工程师这类瓶颈角色按天标注。这样 80% 的人只承担低维护成本,20% 的关键角色承担高精度,整体性价比最高。
2. 集中调配 vs 团队自治:取决于变化速度
集中调配的优点是全局最优、避免局部囤人;缺点是响应慢、脱离现场。团队自治的优缺点正好相反。
我的判断依据是变化速度:如果需求变化周期短于资源调整周期,集中调配一定失效,因为计划刚下发就过期了。具体来说:
- 需求按月稳定 → 集中调配可行,甚至可以做到季度锁定;
- 需求按周变化 → 混合模式,容量池集中管理,具体分配下放;
- 需求按天变化 → 必须自治,中央只保留关键角色的配额权。
我服务过的一个团队犯过典型错误:需求每周都在变,但资源调配要走上月的月度会议,结果所有人都在会外私下解决,正式机制彻底空转。当制度和现实速度不匹配时,被淘汰的永远是制度。
3. 表格 vs 平台:不是技术选择,是组织选择
很多人把这个问题当成工具选型,但我认为它本质上是组织选择:你愿不愿意为"一致性"付出"灵活性"的代价。
| 维度 | 表格 | 平台 |
|---|---|---|
| 灵活性 | 高,随时加列改口径 | 低,改字段要走配置流程 |
| 一致性 | 低,版本冲突频繁 | 高,单一数据源 |
| 多维查询 | 弱,靠人工透视 | 强,可按产品线/组/项目切 |
| 变更留痕 | 几乎为零 | 自动记录 |
| 适用阶段 | 口径未稳定、50 人以下 | 口径已稳定、80 人以上 |
我的判断标准很粗暴:如果你们每周有超过 3 次因为"数据对不上"而开会,就该上平台了。不是因为你管得更细,而是因为人工对齐的成本已经超过了平台的迁移成本。
4. 救火 vs 建能力:先救火,但每次救火要留下资产
这是所有管理者都面对的矛盾。冲突已经发生了,是先解决当下还是先建体系?
我的答案是:必须先救火,但每次救火要留下三样资产。具体是:
- 一条记录:这次冲突是谁和谁、因为什么、怎么解决的、影响哪个项目;
- 一条规则:如果这次冲突有共性,立刻补一条规则,不需要等体系建好;
- 一个数据点:这次救火占用了多少人力、多少时间,记下来。
这样做的好处是,救火本身在积累体系。我见过最聪明的做法是:不建体系,但每次冲突后都补一条规则,半年后自然长出了一套完整规则。反过来,我见过最糟糕的做法是:停下来建三个月体系,期间所有冲突靠临时协调,结果体系建成时已经没人记得当初为什么建。
5. 什么时候应该主动放弃精细资源计划
这一条可能有点反常识,但我认为必须说:有些团队不应该做精细资源计划。判断标准有三个,命中一个就该退回到粗粒度:
- 需求高度不确定:比如探索型产品、早期创业团队,计划粒度越细,浪费越大;
- 人员高度多能:所有人都是全栈,谁都能顶谁的活,那资源池的价值主要在于"看总量",不在于"看结构";
- 团队规模小于 20 人且同处一地:沟通成本极低,靠站会就够。
在這些情况下,做粗粒度的"季度人力总量规划"就够了,把精力放到别处。资源计划的价值不是"管得细",而是"减少因为不知道而产生的冲突"。如果冲突本来就不多,细管理只会增加成本。

八、下一步:30 天最小可行方案
如果你读到这里想动手,我给你一个 30 天的具体路径。它不追求完整,只追求"第四周结束时,你能拿出一份别人愿意看的数据"。
1. 第 1 周:只做资源池,不做任何规则
- 拉一份 8 列的团队清单:姓名、组、主角色、技能簇、独立度、可用比例、当前占用率、备份人;
- 可用比例统一按角色给默认值(开发 0.75、测试 0.70、架构 0.60、组长 0.50),让各组微调;
- 不做考核、不对外公开、不给管理层看,只在项目管理层内部用。
这一周唯一的成功标准是:7 天内所有人填完,且没有一个人问"这个填了干什么用"。如果有人这么问,说明你在推动时把"考核"和"可见"混在一起了,必须重新解释。
2. 第 2 周:做一张 8 周视图,暴露第一个超载
- 横轴 8 周,纵轴人,格子填项目代号 + 占用百分比;
- 把所有大于 100% 的格子标红,不做处理,只是标出来;
- 在周会上展示这张图,只问一个问题:"这些红色的,哪些是我们知道的,哪些是我们不知道的?"
这一步的目的不是解决问题,而是制造共识。根据我的经验,第一次展示时,团队通常会发现至少 3 个"原来你也在用他"的情况。这个瞬间的说服力,超过任何管理制度宣讲。
3. 第 3 周:加一条闸门,只加一条
不要一次上三个规则。选一条最容易执行、阻力最小的,通常是:新需求进入排期前,必须写明角色需求和最晚启动时间,缺项不排。
这条规则的妙处在于它不改变任何人的权力,只是要求"填完整"。推行阻力小,但效果明显,因为一旦要写"需要 1 名后端 60% × 6 周",很多人会自己发现"这个需求其实没那么急"。
4. 第 4 周:定一条裁决规则,公开它
三层规则里,先落地第二层(优先级排序)就够了:合同节点 > 战略里程碑 > 内部优化,同档按提出时间。把它写在一页纸上,发到项目管理层,然后在接下来一个月里严格执行,包括对管理层自己的需求。
这一步的关键不是规则本身,而是第一次执行的示范效应。如果第一个被规则挡住的是老板提的需求,这套规则就立住了;如果第一个被破例的也是老板提的需求,这套规则就死了。
5. 三个不要做的事
- 不要在第一周就上平台。口径没稳定前,平台只会把混乱固化下来;
- 不要一开始就做考核。资源计划一旦和绩效挂钩,数据立刻失真,这是我在多个团队反复验证的规律;
- 不要追求全覆盖。先覆盖 3,5 个最痛的项目和 10,15 个关键角色,跑通再扩,比一次性铺开 100 人成功率高得多。
最后说一个我自己的判断。这十几年里我见过很多团队把资源冲突当成"人不够"的问题,于是不断招人,但冲突并没有减少,因为新增的人很快又被同样的结构性错配吸收掉了。真正的转折点从来不是人数变化,而是某一天团队第一次能同时看到"谁在忙、忙什么、还能不能接"这三件事。那一刻之后,讨论的性质就变了:从"你为什么不肯放人"变成"按规则这个该排在第几"。这个转变不需要多复杂的系统,一张表、一条规则、每周 30 分钟,30 天就能做到。
真正难的不是设计,是让它连续跑满 12 周不中断,而这件事,只能靠你自己。
常见问题解答(FAQ)
1. 研发团队出现资源冲突时,应该如何快速判断和解决?
我们团队经常出现多个项目同时争抢同一名研发人员的情况,例如核心开发人员既要负责线上故障修复,又要推进新功能开发,还要配合其他项目的紧急需求。每个项目负责人都认为自己的任务最重要,最后只能靠临时协调甚至加班解决。
我想知道,有没有一套可落地的资源冲突处理机制,既能保证项目进度,又不会让研发人员长期处于超负荷状态?
解决研发资源冲突,首先要区分冲突类型,而不是简单地要求项目负责人自行协商。实际管理中,常见冲突主要有三类:人员冲突,即多个项目同时需要同一位研发人员;时间冲突,即任务截止日期集中,导致同一时间段内工作量超过团队产能;技能冲突,即团队虽然有人力空闲,但缺少具备特定技术能力的人员。
建议建立统一的资源需求池,将所有项目的任务按照负责人、所需技能、预计工时、开始时间、截止时间和优先级进行登记。随后采用优先级评分机制,综合业务价值、交付紧迫性、延期影响和技术依赖进行排序。例如,线上故障修复的优先级通常高于非紧急功能优化,但不能仅凭项目负责人的主观判断决定。
假设某研发人员每周可用于项目工作的时间为40小时,其中会议、沟通和日常支持占用10小时,实际可分配产能只有30小时。如果三个项目分别安排了15小时、12小时和10小时的任务,总需求达到37小时,就已经超出可用产能。此时应调整任务顺序、重新分配人员或协商交付时间,而不是默认通过加班填补缺口。
最重要的是明确冲突决策权:项目负责人提出需求,技术负责人评估技能和工作量,研发管理者统一协调优先级。只有建立统一入口和明确决策机制,资源冲突才能从临时救火转变为可预测、可管理的过程。
2. 研发团队如何从0到1制定人力资源计划?
之前我们做项目计划时,通常是先确定功能和交付日期,再临时安排开发人员,结果项目进行到一半才发现关键岗位缺人,或者某些人员已经同时承担了多个项目。我想建立一套真正能执行的人力资源计划,但不清楚应该从哪些数据开始,也不知道如何把项目需求转换成具体的人力配置。有没有适合中小型研发团队的方法?
人力资源计划不应该从统计当前有多少人开始,而应该从未来需要完成多少工作开始。建议采用五个步骤建立从0到1的计划。第一步,拆解项目交付范围,将需求拆分为产品设计、技术方案、前端开发、后端开发、测试和部署等工作包。
第二步,估算各工作包的投入工时,并区分工作量与日历工期,例如一个任务需要40人时,不代表一名员工一定能在一周内完成,因为还要考虑依赖关系和协作成本。第三步,建立人员技能矩阵,记录团队成员的技术方向、熟练程度、可投入时间以及关键岗位替补情况。第四步,计算有效产能。
假设团队有8名研发人员,每人每周工作40小时,扣除会议、沟通、代码评审和日常支持等时间后,按75%的项目投入率估算,每周有效产能为240小时,而不是320小时。第五步,将任务需求与人员产能按周匹配,识别未来4至8周的资源缺口。可以建立如下计划表:项目A需要前端40小时、后端80小时、测试30小时;
项目B需要前端30小时、后端50小时、测试40小时。通过按岗位汇总需求,再与对应人员的有效产能比较,就能提前发现某个岗位是否存在超额分配。建议每周更新一次资源计划,每个迭代开始前进行复核,每月进行一次中期预测。对于规模较小的团队,可以先用共享表格管理;
当项目数量增加、人员交叉投入频繁时,再使用某项目管理工具统一维护任务、工时和资源视图。
3. 多个项目同时进行时,研发人员应该如何分配才合理?
我们公司目前有多个研发项目并行推进,团队成员经常需要在不同项目之间切换。有些项目已经进入测试阶段,但仍然占用开发人员处理问题;另一些项目刚刚启动,却因为缺少核心技术人员迟迟无法开展。我发现简单按照项目人数平均分配并不能解决问题,反而容易造成关键人员过度忙碌。
应该采用什么样的分配原则,才能兼顾项目进度和团队效率?
多项目并行时,不建议采用平均分配人员的方式,而应该按照项目优先级、工作阶段、岗位技能和资源依赖进行动态配置。首先,识别关键岗位和不可替代人员,例如架构师、数据库工程师或核心业务模块负责人,这些人员应优先用于关键决策和高风险任务,而不是被大量日常事务占满。其次,根据项目阶段调整投入比例。
项目启动阶段通常需要产品、架构和核心开发人员集中投入;开发阶段需要保持稳定的研发资源;测试阶段则应逐步增加测试和缺陷修复资源,同时减少非必要的开发投入。第三,尽量减少人员在不同项目之间频繁切换。人员切换不仅需要重新理解业务背景,还会产生上下文恢复成本。
例如,一名后端工程师每天同时处理项目A、B、C三个项目,看似每个项目都获得了三分之一的时间,但实际可能因为频繁切换而损失有效开发时间。相比之下,可以采用主项目制,让成员在一个迭代周期内优先服务一个主要项目,只在必要时支持其他项目。
具体分配可以通过资源负荷表进行管理:以人员为行、项目为列,填写每周预计投入工时,并设置产能预警。当某成员预计投入超过有效产能时,必须调整任务或重新分配资源。对于关键岗位,还应设置至少一名可培养的备份人员,避免人员请假、离职或突发故障导致整个项目停滞。
合理的人力分配不是让每个人始终保持满负荷,而是让关键资源在正确的时间投入最有价值的工作。
4. 如何通过数据和工具提前发现研发资源不足,避免项目延期?
我们之前有过这样的经历:项目启动时看起来人员充足,到了开发中后期才发现后端开发和测试资源严重不足,多个任务开始延期,项目负责人只能不断调整排期。我想知道,资源不足究竟应该通过哪些指标提前识别?
如果团队已经使用某项目管理平台管理任务,应该重点关注哪些数据,才能让资源计划真正发挥作用,而不是只做一张静态的人力统计表?
提前发现研发资源不足,关键在于同时观察需求负荷、有效产能和交付风险,而不是只统计团队当前有多少人。建议重点跟踪四类指标。第一,有效产能利用率,即计划投入工时除以可用工时。需要注意,利用率长期接近100%并不代表管理效率高,反而意味着缺乏应对线上故障、需求变更和临时任务的缓冲空间。
对于存在较多不确定性的研发团队,可以根据实际情况预留10%至20%的应急产能。第二,岗位资源缺口,即某个技能岗位的需求工时减去可用工时。例如,未来两周后端开发需求为180小时,可用产能只有140小时,则存在40小时缺口,需要提前调整排期或引入其他资源。
第三,关键任务负荷,重点检查是否有多个高优先级任务集中依赖同一人员,以及是否存在没有备份负责人的关键模块。第四,任务延期和等待时间,持续观察任务从开始到完成的周期,以及因人员不足产生的等待时间。如果任务长期处于待处理状态,不能简单归因于员工效率低,也可能是资源分配不合理。
建议建立一张每周资源监控表:人员姓名、技能岗位、有效工时、已分配工时、负荷率、关联项目和未来两周风险。以一名每周有效产能30小时的工程师为例,如果已安排任务35小时,负荷率为116.7%,就应该触发资源预警。工具选择上,重点关注人员任务关联、工时记录、项目排期、工作负荷统计和跨项目资源视图等能力。
某项目管理工具如果只能展示任务数量,却不能关联任务工时和人员产能,就难以支撑真正的人力资源规划。更重要的是形成固定的管理节奏:每周检查资源负荷,每两周复盘预测偏差,每月分析资源瓶颈。通过持续比较计划工时与实际工时,逐步修正估算模型,才能让人力资源计划从静态表格变成能够指导项目决策的管理机制。
核心关键词
文章包含AI辅助创作:资源冲突怎么做?研发团队协同管理:人力资源计划从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/626354
读者评论
周+百分比的粒度确实更容易坚持,但前提是项目负责人愿意及时更新。我们团队最大的问题不是没有表,而是临时任务和口头承诺不进表,最后看到的容量仍然偏乐观。
把支持运维单独划容量池很有价值,不过比例不能长期固定。我们线上故障有明显淡旺季,按季度复盘支持占用,比一开始设死20%更符合实际。
文章强调规则裁决很实用,但优先级规则仍需要管理层背书。遇到销售承诺或高层临时需求时,如果没有明确的例外流程,原有排期还是容易被直接打破。
