工作量管理指南:研发团队如何做好人力资源计划,实操方法全流程
研发团队最容易犯的工作量管理错误,不是“不会排计划”,而是把一个人每周 40 小时,直接当成 40 小时可交付产能。实际项目中,我见过一个 12 人研发小组连续三个月“满负荷排班”,但迭代完成率只有 63%;后来把会议、支持、返工、环境等待和临时需求单独计入,真正可用于计划的时间只剩每人每周约 25 小时。人力资源计划的核心,不是把所有人排满,而是让承诺工作量与真实产能处于同一个计量口径。
本文以中大型研发组织的实际管理场景为基础,拆解工作量管理从需求输入、产能测算、资源分配、过程监控到复盘调整的完整流程,并结合使用 PingCode 的项目管理实践,说明如何把“感觉人不够”转化为可验证的数据判断。文中的团队数据均已做匿名化处理;涉及具体数值的案例,会明确标注为项目观察或情景模拟。
一、先讲核心结论:工作量管理不是排满人,而是控制承诺与产能的差额
1. 研发人力计划首先要算“有效产能”
如果一个人每天工作 8 小时,不能简单地认为他每天能完成 8 小时研发任务。研发人员通常还要参加站会、评审、需求澄清、代码审查、故障处理、跨团队同步和环境等待。对于承担线上系统、客户支持或架构职责的人,这些非项目工作可能占到总工作时间的 30% 至 50%。
我在做团队产能盘点时,通常使用下面这个简化公式,而不是直接使用劳动合同工时:
有效产能 = 可出勤工时 × 角色可投入比例 × 历史交付系数 − 已确认的固定事务工时
例如,一名研发工程师一个月理论工时为 176 小时,预计请假和法定休假占 16 小时,固定会议和团队事务占 24 小时,角色可投入比例按 85% 计算,过去三个迭代的交付系数为 0.82,那么他的计划产能约为:
(176 − 16 − 24)× 85% × 82% = 95.1 小时。
这个结果看起来比直觉低很多,但它更接近“能够稳定承诺并按期交付的工时”。如果管理者拿 160 小时去承诺任务,后续出现延期并不意外。
| 产能口径 | 计算方式 | 适用场景 | 主要风险 |
|---|---|---|---|
| 理论工时 | 工作日 × 每日标准工时 | 预算测算、编制分析 | 高估实际交付能力 |
| 可用工时 | 理论工时 − 请假 − 固定事务 | 月度资源盘点 | 忽略返工和突发工作 |
| 有效产能 | 可用工时 × 投入比例 × 历史交付系数 | 迭代承诺、项目排期 | 需要持续积累历史数据 |
| 安全产能 | 有效产能 − 风险缓冲 | 关键版本、外部承诺 | 初期可承诺范围较小 |
上表中的四种口径不能混用。预算会议可以使用理论工时,但迭代承诺必须使用有效产能;涉及客户上线、监管节点或重大版本时,还要再扣除风险缓冲。工作量管理最常见的失真,就是用最宽松的口径做最严格的交付承诺。

2. 工作量管理要同时回答四个问题
一套可执行的人力资源计划,至少要回答四个问题:工作是什么、需要多少工作量、谁具备交付条件、什么时候可以完成。只回答“需要几个人”是不够的,因为两个同样人数的团队,可能拥有完全不同的技能结构、系统熟悉度和外部依赖。
- 需求侧:本周期要交付哪些范围,哪些是必须项,哪些可以延期。
- 工作量侧:需求分析、设计、开发、测试、发布和验证分别需要多少人时或人天。
- 能力侧:团队是否具备相应领域知识、技术权限和协作经验。
- 时间侧:任务之间有哪些前置关系,关键路径是否受到单点人员限制。
只有把四个问题放在同一张资源视图里,管理者才能区分“总人手不足”“关键技能不足”“时间窗口不足”和“需求范围过大”。这四类问题的解决方案完全不同,不能都用加人来处理。
3. 资源计划的目标应从“最大利用率”改成“可预测交付”
很多团队把成员利用率当作效率指标,要求每个人的工作时间尽量达到 90% 甚至 100%。但研发工作具有较高的不确定性,利用率过高会挤压缺陷修复、技术债治理和需求澄清时间,最终形成更多返工。
我的判断是:对大多数产品研发团队而言,计划性工作占有效工时的 75% 至 85% 更健康;承担线上运维、客户支持或架构治理职责的团队,计划性工作比例可能只有 55% 至 70%。剩余时间不是浪费,而是用来吸收波动和维护系统稳定性。
二、为什么研发团队总觉得人不够:真实场景中的工作量失真
1. 同一个人被多个项目重复计入
在一次跨部门项目盘点中,我发现一名高级后端工程师同时出现在四个项目的计划表里。每个项目都只占用他 30% 的时间,看起来总和刚好达到 120%;但每个项目都按照“本周可以完成关键任务”进行承诺。最终结果是四个项目都在等待他的接口、评审或技术决策。
这种问题不是单纯的排期错误,而是共享资源的碎片化占用没有被计算。一名员工每周在四个项目之间切换,即使每个项目只分配 25% 的时间,也会产生上下文切换、同步会议和重新加载背景信息的额外成本。
在实际管理中,我通常把人员投入分为“主责项目”和“支持项目”。主责项目原则上不超过两个,支持项目必须明确每周可用时段或交付边界,不能只写一个模糊的 20%。
2. 需求工作量被低估,协调和返工没有进入计划
研发估算常常只覆盖编码时间,却没有把需求澄清、方案评审、测试数据准备、联调等待、上线观察和缺陷修复纳入工作量。尤其是涉及多个系统的需求,真正消耗时间的往往不是写代码,而是确认边界和处理依赖。
我曾经跟踪过一个“看起来只需要三天开发”的接口改造任务。实际记录显示,开发只用了 22 小时,但需求确认、权限申请、联调等待、测试环境修复和上线验证合计用了 31 小时。若只根据开发工时估算,这个任务必然被系统性低估。

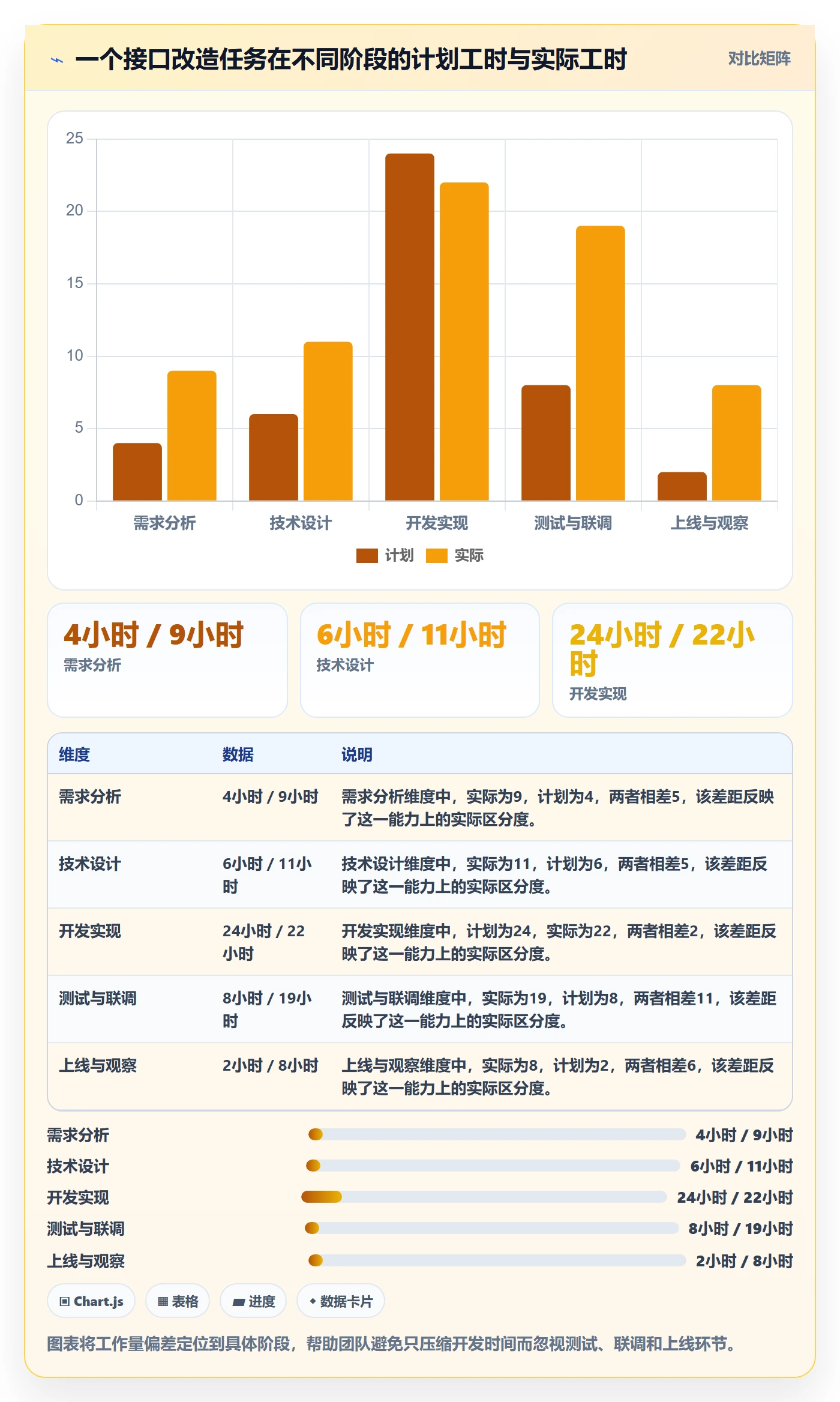

| 工作阶段 | 表面估算 | 实际观察 | 容易遗漏的内容 |
|---|---|---|---|
| 需求分析 | 4 小时 | 9 小时 | 边界确认、原型评审、异常场景 |
| 技术设计 | 6 小时 | 11 小时 | 兼容性评估、数据迁移方案 |
| 开发实现 | 24 小时 | 22 小时 | 实际编码时间相对稳定 |
| 测试与联调 | 8 小时 | 19 小时 | 环境问题、接口依赖、缺陷回归 |
| 上线与观察 | 2 小时 | 8 小时 | 发布审批、监控、回滚预案 |
这组数据来自项目复盘中的匿名化样本,不代表所有团队的行业平均值,但它揭示了一个普遍规律:研发工作量的误差,往往不是编码估算偏差,而是交付链路被截断。

3. 临时需求没有入口,导致计划被“暗中改写”
如果紧急需求通过聊天工具、电话和口头会议直接进入研发队列,原有计划就会被持续侵蚀。表面上看,团队仍然完成了原定任务;实际上,成员可能通过加班、压缩测试或推迟技术债来填补缺口。
我建议所有临时工作至少记录三个字段:来源、预计工作量、挤占了哪项原计划。哪怕只是一个简化表单,也要让新增工作留下痕迹。否则管理者无法判断延期是估算问题、执行问题,还是需求优先级不断变化造成的。
4. 只看个人忙不忙,不看瓶颈岗位是否被过度占用
团队总人数充足,不代表项目资源充足。某些岗位具有明显的瓶颈属性,例如熟悉核心交易链路的后端工程师、掌握复杂业务规则的测试负责人、拥有发布权限的运维人员。只要这些岗位被多个项目争抢,整个项目组合就会受到影响。
因此,人力规划不能只统计“总人天”,还要统计关键技能、关键系统和关键权限。一个项目可能只需要 80 人天,但如果其中有 20 人天必须由某一位专家完成,那么真正的风险就集中在这位专家身上。

三、先建立统一口径:工作量、人力、产能和进度分别怎么定义
1. 不要让“人天”“工时”“故事点”混在同一张表里
工作量管理的第一步不是买工具,而是统一计量单位。工时适合记录实际投入,人天适合做资源预算,故事点适合在相对稳定的团队中衡量复杂度和交付能力。它们可以同时使用,但不能在没有换算规则的情况下直接相加。
| 计量方式 | 优点 | 局限 | 推荐用途 |
|---|---|---|---|
| 工时 | 细致、可追踪、便于复盘 | 记录成本高,容易被误解为考核工具 | 任务投入、支持工作、实际偏差 |
| 人天 | 适合管理层理解和预算 | 粒度较粗,容易隐藏零碎工作 | 项目级资源计划、外包预算 |
| 故事点 | 更适合表达相对复杂度 | 跨团队不可直接比较 | 同一产品团队的迭代预测 |
| 任务数量 | 简单直观,易于快速统计 | 无法体现任务大小差异 | 流程吞吐观察,不适合做产能结论 |
如果一个团队使用故事点做迭代计划,就不要拿故事点直接与另一个团队的人天比较。更稳妥的方法是分别观察每个团队的历史吞吐,再用交付周期、质量和范围稳定性做综合判断。
2. 建立任务类型,而不是只建立项目名称
工作量分析需要知道时间花在哪里。建议至少把工作分为产品需求、缺陷修复、技术债、线上支持、架构治理、团队管理和学习培训七类。不同团队可以调整分类,但必须能够区分“为新功能创造价值”和“维持系统运行”两类工作。

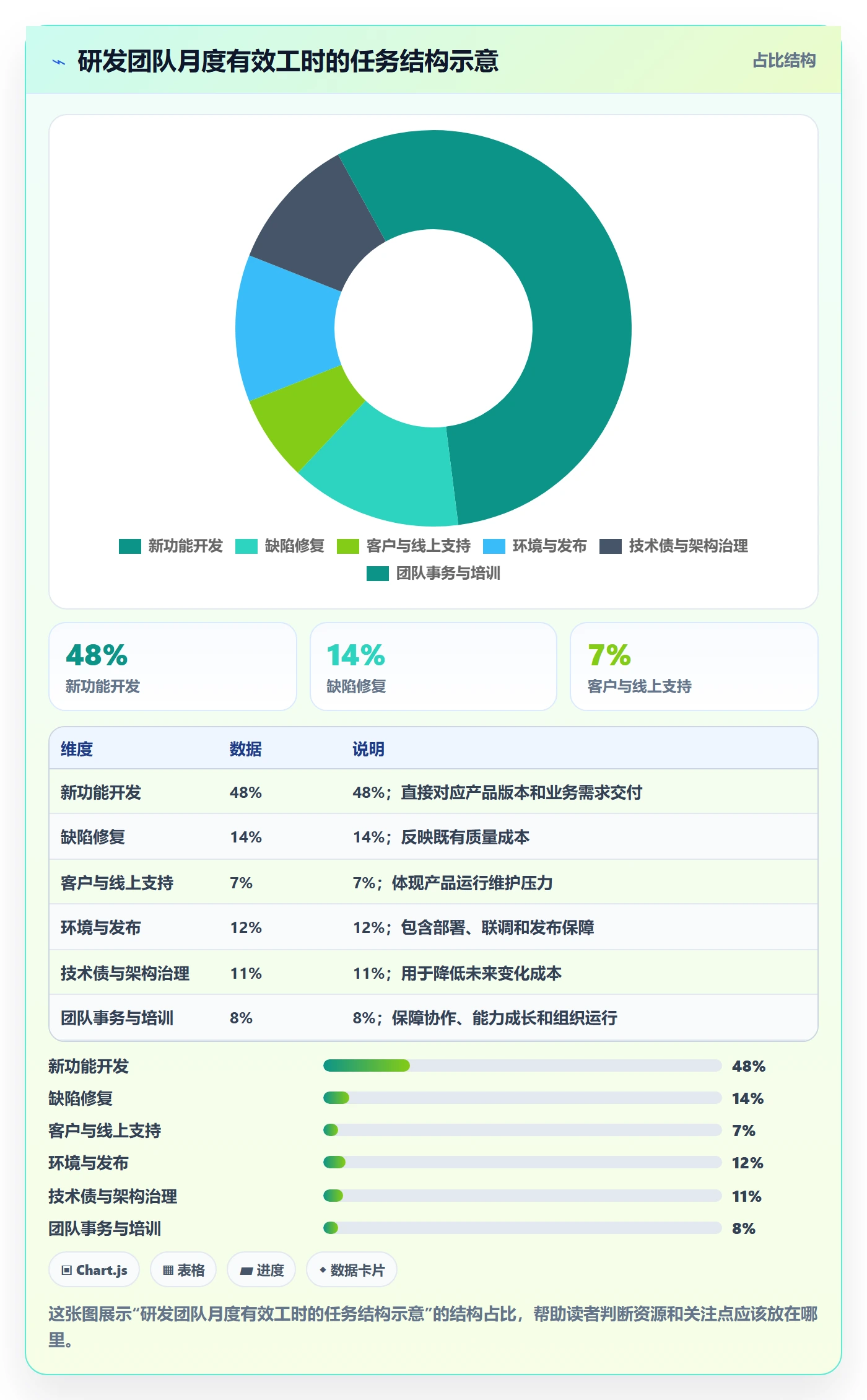

在一次团队盘点中,研发负责人认为团队 70% 的时间用于新需求;实际通过任务分类发现,新需求开发只占 48%,缺陷修复和客户支持占 21%,环境与发布占 12%,技术债和架构治理占 11%,其他事务占 8%。这不是谁填错了,而是管理者通常只看项目看板,不会主动看到看板之外的工作。

3. 给每个需求设置工作量置信度
不是所有估算数字都具有同样的可靠性。刚完成需求澄清、依赖清晰的任务,估算置信度较高;只有一句业务描述、涉及外部系统或技术方案尚未验证的任务,估算置信度较低。
我通常把需求分为三档:
- 高置信度:范围明确、技术路径已验证、外部依赖已确认,可按估算值排期。
- 中置信度:主要目标清晰,但存在部分方案或联调不确定性,需要增加 15% 至 25% 缓冲。
- 低置信度:仍处于探索阶段,建议先安排预研或技术验证,不直接承诺最终上线时间。
工作量置信度的价值,在于防止团队把“一个猜测数字”包装成“一个精确计划”。当管理层问“这个版本需要多少人”,项目负责人应该同时回答“这个估算有多大把握”。
四、完整实操流程:从需求池到人力计划的七个步骤
1. 第一步:清理需求输入,先确认交付边界
资源计划不能从一张混乱的需求清单开始。每个需求至少需要明确目标用户、交付结果、验收标准、优先级、期望时间和涉及团队。如果这些内容缺失,后续所有人力估算都只是猜测。
在 PingCode 中,可以把需求、产品版本、项目任务和缺陷建立关联,让需求从提出到交付形成一条可追踪链路。这里的重点不是工具名称,而是要避免需求停留在聊天记录里,导致排期时重复确认背景。
- 删除重复需求,合并同一业务目标下的多个描述。
- 标记必须交付、应该交付和可选交付范围。
- 识别跨团队依赖,并指定依赖负责人和最晚反馈时间。
- 把探索型工作单独标记,不与确定性开发任务混排。
2. 第二步:拆解交付链路,避免只估算开发任务
建议把每个需求拆成分析、设计、开发、测试、联调、发布和上线验证等工作包。拆解不一定要细到每个小时,但必须覆盖完整交付链路。
一个合理的拆解颗粒度,通常是单项工作可在半天到两天内完成,并且拥有明确的产出物。例如,“完成支付功能”过于宽泛;“完成支付超时状态机设计”“补充支付回调异常用例”“完成灰度开关配置”则更适合参与工作量计算。
3. 第三步:使用历史数据校准估算,而不是依赖个人感觉
历史数据不需要一开始就非常精细。可以先选择过去三个迭代或过去两个月的已完成任务,比较计划工时、实际工时、返工次数和等待时间。重点不是追究谁估算错了,而是找出系统性偏差。
例如,如果团队连续三个迭代都出现测试工时只有计划值的 60%,而缺陷修复工时达到计划值的 180%,说明问题可能不是测试人员效率低,而是测试准备不足、需求验收标准不清或开发任务完成定义过于宽松。
在 PingCode 或其他项目管理平台中,可以通过任务类型、负责人、迭代、状态流转和工时记录进行交叉分析。建议先建立少量稳定字段,不要一开始设计几十个复杂标签,否则成员会把精力耗费在填表而不是交付上。
4. 第四步:计算个人与团队的安全产能
个人产能计算需要考虑假期、培训、值班、支持、角色职责和经验阶段。新成员不能按成熟成员的历史速度计算,刚接手复杂系统的专家也不能按普通开发任务的产能计算。
团队产能则要进一步扣除协作成本。人数越多,沟通和依赖不一定线性增加。对于需要频繁配合的跨职能小组,建议按过去周期的实际完成量反推团队有效产能,而不是把每个人的产能简单相加。
| 人员情况 | 建议计划系数 | 原因 | 管理动作 |
|---|---|---|---|
| 熟悉领域的稳定成员 | 0.75 至 0.85 | 任务理解和协作成本较低 | 可承担主责任务 |
| 新加入团队成员 | 0.45 至 0.65 | 需要熟悉业务、代码和流程 | 安排导师和小范围任务 |
| 承担值班或支持职责成员 | 0.50 至 0.70 | 突发工作会打断计划 | 预留支持容量,不排满版本任务 |
| 关键架构或技术负责人 | 0.40 至 0.65 | 评审、决策和跨团队工作较多 | 集中处理瓶颈事项,减少碎片化 |
| 外包或短期支援人员 | 0.50 至 0.75 | 权限、背景和交付边界存在限制 | 先安排边界清晰的工作包 |
表中的系数是建议起点,不是行业标准。真正可用的系数,应在连续两个或三个周期后用实际交付数据校准。
5. 第五步:做资源匹配,先解决技能冲突再解决人数冲突
资源分配时不要只看“还剩多少人天”,而要看任务所需技能与人员可用技能是否匹配。可以建立一张简单的技能矩阵,标记成员对核心系统、技术栈、业务领域和发布流程的熟悉程度。
匹配时优先处理三类资源:
- 只有一人具备的单点技能。
- 决定关键路径的专家评审和发布权限。
- 同时被三个以上项目依赖的共享岗位。
如果一个项目必须等待某位专家,那么增加普通开发人员并不能缩短交付周期。正确做法可能是提前安排知识转移、拆分评审范围,或降低本期需求复杂度。
6. 第六步:把资源计划转化为可执行的迭代承诺
资源计划不能停留在一张月度人力表。它需要转化为迭代目标、任务负责人、完成标准和风险节点。每个迭代开始前,团队应当明确本期承诺范围和不承诺范围。
我建议采用“承诺区、备选区、缓冲区”三层结构:
- 承诺区:已确认范围、依赖清晰、在安全产能内,优先保障完成。
- 备选区:价值较高但存在不确定性,只有承诺区提前完成才进入。
- 缓冲区:用于缺陷、线上问题、临时支持和估算误差,不提前分配给新需求。
7. 第七步:滚动更新,而不是等到月底才复盘
工作量计划不是一次性文件。每周至少检查一次剩余工作量、实际投入、阻塞时间、需求变更和关键人员可用性。对于两周迭代,可以在中点进行一次正式调整;对于周期更长的项目,建议每周滚动更新。
更新时只需要回答四个问题:剩余工作是否超过剩余产能、是否出现新的关键依赖、哪些任务正在挤压缓冲、是否需要调整范围或资源。若发现计划已经不可行,应尽早改变范围,不要等到发布日期前才宣布延期。

五、案例拆解:一个 12 人研发团队如何从“总在加班”转向可预测交付
1. 案例背景与初始症状
以下案例来自我参与过的匿名化项目观察。团队共有 12 人,包括产品经理 2 人、后端开发 4 人、前端开发 2 人、测试 2 人、运维 1 人和技术负责人 1 人。团队同时维护老系统、开发新版本,并承担部分客户问题响应。
最初的管理方式是按月排计划,每名成员按 20 个工作日计算,团队认为当月拥有约 240 人天产能。实际情况却是:两个月平均完成率只有 67%,延期任务不断滚入下一个月,成员加班时间增加,但交付结果没有同步改善。
我们没有马上要求成员提高效率,而是先把所有工作重新分类。结果显示,团队每月理论工时约 1,920 小时,扣除休假和固定会议后约 1,560 小时;支持与线上问题占 260 小时,环境和发布占 150 小时,实际可用于版本需求的时间约 1,150 小时。
| 项目观察项 | 调整前 | 调整后 | 变化原因 |
|---|---|---|---|
| 月度计划任务工时 | 1,620 小时 | 1,120 小时 | 不再把支持和缓冲时间重复分配 |
| 迭代按期完成率 | 67% | 89% | 承诺范围回到安全产能内 |
| 紧急插入需求 | 每月 28 项 | 每月 13 项 | 增加优先级评审和挤占记录 |
| 平均返工工时 | 约 310 小时/月 | 约 205 小时/月 | 提前补足验收标准与联调准备 |
| 成员月均加班 | 18.5 小时 | 9.2 小时 | 减少超容量承诺和临时切换 |
这组数据属于项目改进前后的匿名化观察,不应理解为所有团队都能复制的标准结果。它最有价值的地方,不是完成率从 67% 变成 89%,而是说明减少计划任务量,反而可能提高实际交付量。

2. 团队具体做了哪些调整
第一项调整是把所有线上支持和客户问题纳入统一工作队列。过去这些工作没有明确负责人,谁看到谁处理;调整后设置轮值人员,其他成员不再被随机打断。
第二项调整是将高级工程师从四个项目中同时占用,改为一个主责项目加两个固定评审时段。这样做以后,其他项目不能随时“借用”专家,而是必须提前提交需要评审的事项。
第三项调整是把测试和上线工作前置到需求排期阶段。每个版本不再只填写开发工作量,而是分别估算测试、联调、发布和观察时间。对于涉及外部系统的需求,必须先完成依赖确认再进入承诺区。
第四项调整是使用 PingCode 建立需求、迭代、任务和缺陷之间的关联,并通过仪表盘观察剩余工作量、任务逾期、阻塞状态和缺陷回流。这样管理者看到的不只是“任务完成了多少”,还能够看到工作量为什么发生变化。
3. 案例中最重要的管理判断
这个团队真正缺的不是 12 个人,而是缺少对 1,920 小时理论工时的正确解释。若继续按理论工时排期,新增人员也会迅速被会议、支持和依赖消耗掉。
第二个判断是,团队没有必要把所有临时需求都拒绝掉,而是必须明确临时需求的代价。每次插入需求都记录“挤出哪项原计划”,业务方才会真正参与优先级决策,而不是把所有事情都标记为紧急。
第三个判断是,完成率提升并不意味着每个人都更快。它更多来自任务边界更清楚、切换次数更少、等待时间更短,以及计划不再建立在虚假的满负荷之上。
六、不同情况下的行动建议:不要用同一套排期方法管理所有团队
1. 新成立团队:先建立基线,不要急于追求精确
新团队缺少历史交付数据,最容易出现“按专家感觉估算”的情况。建议前两个周期只做三件事:记录任务类型、记录计划与实际偏差、记录阻塞原因。
新团队的第一阶段目标不是把估算做到很准,而是找出偏差来源。比如需求澄清不足导致的偏差、外部依赖导致的等待、成员不熟悉代码导致的学习成本,都应分别记录。
- 使用较大的缓冲比例,避免过早承诺固定日期。
- 优先选择边界清晰的小型需求建立交付基线。
- 不要把不同熟练度成员的工作量直接横向比较。
- 每个周期结束后调整一次计划系数,不要每天改规则。
2. 稳定产品团队:用历史吞吐预测,而不是重新估算一切
稳定团队已经拥有相对一致的工作方式,可以使用过去若干迭代的完成量进行预测。例如,连续六个迭代完成量稳定在 35 至 42 个故事点之间,那么下一迭代的承诺可以取中位数附近,而不是直接取最高值。
如果使用故事点,必须保持团队内部口径稳定。故事点不是人的速度分数,也不能用来评价个人绩效。它适合帮助同一团队预测范围,不适合比较不同团队谁更高效。
3. 维护型团队:优先管理中断率和响应容量
承担线上支持、客户问题和故障响应的团队,不适合按照纯项目研发团队的方式排满任务。建议把容量拆成计划容量、支持容量和故障缓冲三部分。
如果团队过去三个月平均每周发生 12 小时的支持工作,就不要只预留 5 小时。可以先按历史上限或分位数设置支持容量,再根据实际情况调整。否则每次线上问题都会侵蚀版本工作,团队却无法解释延期原因。

4. 关键版本团队:用风险缓冲换取交付确定性
涉及重大客户、监管节点或市场发布的项目,不宜把安全产能全部用尽。建议先识别关键路径,再根据依赖数量、技术不确定性、外部配合程度和变更频率设置缓冲。
缓冲不应被当成“可以继续塞需求的空闲时间”。如果没有被风险消耗,项目结束后可以用于缺陷修复、文档完善或技术债治理,而不是在中途自动扩展版本范围。
5. 跨部门项目:优先解决责任边界和依赖时限
跨部门项目最常见的资源问题,是每个团队都认为自己已经安排了人,但没有明确交付接口。例如,研发等待业务确认,业务等待数据团队,数据团队又等待权限审批,最终每个部门都能证明自己“有人在做”,但项目没有形成有效推进。
建议为每项跨团队依赖记录负责人、输入物、承诺日期、验收标准和升级路径。依赖项不能只写“等待对方支持”,而要写成可以验证的交付结果。
七、工作量管理工具怎么落地:先设计管理机制,再配置系统
1. 工具的价值不在于记录更多,而在于减少重复确认
很多团队购买管理工具后,增加了大量字段和审批节点,却没有减少会议。工具真正应该解决的是三件事:让需求来源可追踪,让资源占用可见,让计划变化可解释。
以 PingCode 为例,中大型企业或 100 人以上组织通常需要同时管理产品需求、项目任务、缺陷、版本和团队协作。如果这些信息分散在表格、即时通信和个人笔记中,资源计划就会依赖人工汇总;当需求发生变化时,管理者很难及时知道哪些人员和项目会受到影响。
但工具并不能自动产生准确计划。若任务没有明确负责人、工作量没有统一口径、临时工作没有入口,那么换成任何管理平台,最终都只是把混乱搬到另一套界面里。
2. 推荐的最小字段集合
工作量管理不需要一开始建立复杂模型。建议先配置以下最小字段,并在运行稳定后再增加分析维度:
- 需求或任务名称。
- 所属产品、项目或版本。
- 工作类型:需求、缺陷、支持、技术债、发布等。
- 负责人和协作角色。
- 计划工时或相对估算值。
- 实际工时或完成量。
- 优先级和承诺日期。
- 阻塞原因和外部依赖。
- 任务状态与完成标准。
这些字段足以支撑第一阶段的产能分析。不要一开始就要求所有人记录几十种状态,否则数据质量会迅速下降。
3. 建议搭建四类视图
资源总览视图用于观察每个团队或角色的计划占用、可用产能、超载程度和空闲程度。它适合项目组合层面的资源决策。
迭代执行视图用于观察本周期的承诺范围、剩余工作量、阻塞任务和即将到期任务。它适合团队负责人进行周度调整。
工作结构视图用于分析新需求、缺陷、支持、技术债和发布工作的比例。它适合识别团队是否被维护性工作持续侵蚀。
偏差复盘视图用于比较计划与实际、首次估算与最终投入、等待时间与执行时间。它适合改进估算模型,而不是评价某个成员。
4. 工具落地的三个反模式
第一个反模式是把工时记录直接用于个人绩效排名。这样会诱导成员虚报工时、拆分任务或回避复杂工作,数据很快失去可信度。
第二个反模式是只要求记录已完成任务,不记录被取消、被阻塞和被插入的工作。没有失败和变化数据,管理者只能看到“看起来顺利”的一面。
第三个反模式是把仪表盘做得过于复杂。一个优秀的看板应该能在几分钟内回答当前最重要的问题,而不是把所有数据都堆在同一页面。
八、指标体系:如何判断工作量管理到底有没有改善
1. 不要只盯着任务完成率
任务完成率可以被缩小范围、拆分任务或延后验收轻易影响。它应当与交付周期、变更率、返工率、阻塞时间和加班情况一起观察。
| 指标 | 计算方式 | 说明 | 适合发现的问题 |
|---|---|---|---|
| 计划达成率 | 按期完成工作量 ÷ 承诺工作量 | 反映承诺与交付的匹配程度 | 承诺过量、依赖失控 |
| 估算偏差率 | 实际投入 − 计划投入 ÷ 计划投入 | 反映估算系统性偏差 | 漏算、拆解不足、范围变化 |
| 中断率 | 临时工作工时 ÷ 总投入工时 | 反映计划被打断的程度 | 支持压力、优先级混乱 |
| 阻塞时间占比 | 阻塞时长 ÷ 任务周期 | 反映等待和依赖成本 | 跨部门协作、环境问题 |
| 返工率 | 返工工时 ÷ 总研发工时 | 反映需求和质量成本 | 验收标准不清、测试不足 |
| 关键岗位超载率 | 超出安全产能的关键岗位数量 ÷ 关键岗位总数 | 反映资源瓶颈 | 单点依赖、共享资源冲突 |
2. 指标必须与决策动作绑定
如果中断率连续两周超过预警线,动作应该是重新分配支持职责、调整版本范围或建立紧急需求入口,而不是要求成员“提高专注度”。如果关键岗位超载,动作应该是拆分依赖、培养备份人员或调整优先级,而不是把更多任务分给同一位专家。
指标只有在触发明确动作时才有管理价值。建议每个指标设置绿、黄、红三档,并在团队内提前约定对应处理方式。

3. 参考公开研究,但不要机械套用行业基准
Google Cloud 发布的 DORA 研究长期关注软件交付吞吐、变更前置时间、变更失败率和服务恢复时间等指标。这类研究对理解研发交付系统有帮助,但它们不能直接替代企业自身的工作量数据。
原因很简单:不同组织的产品复杂度、合规要求、发布方式、团队规模和系统架构差异很大。一个金融系统团队的发布频率,不能简单与一个轻量互联网产品团队比较;一个承担大量客户支持的团队,也不能只用功能交付速度评价。
更稳妥的做法是把公开研究作为指标设计参考,再用本团队连续几个周期的数据建立基线。管理者真正需要的不是“行业平均值”,而是知道自己的偏差是否持续扩大,以及调整之后是否产生了可验证的改善。
九、不同方案的取舍:工作量管理没有一种方法适合所有组织
1. 工时记录与故事点,如何选择
| 方案 | 适合情况 | 优势 | 代价 |
|---|---|---|---|
| 精细工时记录 | 项目制、外包、成本核算要求高 | 能看清实际投入和成本 | 记录负担较高,容易引发绩效焦虑 |
| 故事点或相对估算 | 稳定敏捷团队、需求类型相对一致 | 有利于迭代预测,减少虚假精确 | 跨团队不可直接比较 |
| 人天预算 | 年度预算、项目立项、采购评估 | 便于管理层决策 | 难以反映任务复杂度和碎片化工作 |
| 混合模式 | 中大型研发组织 | 兼顾项目预算和团队预测 | 需要建立换算和使用边界 |
我的建议是:项目预算层使用人天,团队迭代层使用故事点或相对复杂度,支持与成本核算层使用工时。三种数据各自服务不同决策,不要强行统一成一个数字。
2. 集中式资源池与团队自主分配,如何取舍
集中式资源池适合项目众多、共享专家较多、组织需要统一平衡优先级的企业。它可以减少重复占用,但也可能让团队等待审批,降低局部决策速度。
团队自主分配适合边界清晰、产品团队稳定、成员技能较为完整的组织。它响应快,但容易出现各团队都优先安排自己的目标,导致共享岗位和跨团队依赖失控。
中大型组织通常更适合采用分层方式:公司或研发中心只管理关键岗位、重大项目和冲突升级;具体迭代资源由产品团队自主安排。这样既能保留局部灵活性,也不会让全局资源完全失控。
3. 增加人手、缩小范围、延长周期,如何做决定
当工作量超过产能时,管理者通常只有三类动作:增加资源、减少范围、延长周期。选择哪一种,取决于瓶颈类型。
- 增加人手:适合工作可以并行、交付边界清晰、培训成本可控的场景;不适合高度依赖少数专家的项目。
- 缩小范围:适合发布日期固定、需求可以分层交付的场景;需要产品和业务明确最小可用范围。
- 延长周期:适合合规或质量要求较高、无法随意减少范围的场景;必须评估市场窗口和依赖方影响。
如果项目已经进入后期,临时增加人员往往不能立即提高产能,反而会增加沟通和培训成本。此时优先缩小范围或拆分上线,通常比“临时扩编”更可控。
十、30 天落地计划:从一张混乱表格开始建立工作量管理机制
1. 第 1 周:统一分类,找到真实工作结构
第一周不要急着设计复杂报表。先收集过去一个月的需求、任务、缺陷、支持和发布工作,统一名称和类型。重点找出没有进入计划的工作,以及同一人员被多个项目重复占用的情况。
- 确定工作量的基本单位。
- 整理任务类型和优先级定义。
- 列出所有共享资源和关键技能。
- 统计临时需求、支持工作和返工工时。
2. 第 2 周:计算产能,建立第一个版本的资源基线
第二周根据出勤、固定事务、角色职责和历史交付数据,计算个人及团队的有效产能。对于没有历史数据的团队,可以先采用保守系数,之后根据实际完成情况校准。
此时不要追求精确到每个小时。只要能区分理论工时、可用工时和安全产能,就已经比“每个人按满月工时排满”前进了一大步。
3. 第 3 周:选择一个真实迭代进行试运行
第三周选一个正常迭代或小型项目试运行。需求必须经过拆解,人员必须明确主责和支持范围,临时工作必须记录挤占关系。管理者每周观察计划达成率、阻塞时间、中断率和关键岗位超载率。
试运行期间不要频繁改变指标和规则,否则无法判断改善来自机制还是来自统计口径变化。遇到明显问题,可以调整计划范围,但保留原始记录。
4. 第 4 周:复盘偏差,决定是否扩大范围
第四周复盘时,重点看三个问题:哪些工作持续被漏算、哪些角色持续超载、哪些任务类型的估算偏差最大。然后只选择一到两个问题改进,不要一次性重构整个流程。
如果试运行能够稳定产生数据,再把方法推广到其他产品团队。对于组织规模较大的企业,可以先在一个产品线使用 PingCode 建立模板和仪表盘,再逐步推广,避免全公司同时切换造成额外阻力。

十一、常见问题与最后判断:把人力计划从表格变成组织能力
1. 工作量管理会不会让研发人员感到被监控?
会不会产生这种感受,取决于数据被如何使用。如果工时只用于追问“为什么用了这么久”,成员一定会防御;如果数据用于发现需求遗漏、减少无效会议、保护缓冲时间,团队通常会逐渐接受。
建议明确声明:工作量数据主要用于项目预测、资源平衡和流程改进,不直接用于个人绩效排名。对于异常数据,先看任务复杂度、阻塞和范围变化,再讨论个人执行问题。
2. 研发人员不愿意填工时,应该怎么办?
先降低记录成本,再说明记录用途。可以从关键任务和异常工作开始记录,而不是要求成员精确填写每一分钟。对于不适合记录工时的敏捷团队,也可以使用故事点、任务周期和中断事件作为替代数据。
如果成员长期不愿记录,通常意味着他们没有看到记录带来的实际收益,或者担心数据会被用于不合理考核。管理者应先用数据解决一个真实问题,例如减少重复会议或取消不合理的并行项目,让团队看到反馈闭环。
3. 产能系数应该由谁来决定?
建议由团队负责人、项目负责人和成员共同参与。管理层可以提供组织层面的假设,但一线团队最了解任务复杂度、支持压力和依赖情况。
更好的方式不是争论一个系数是否“准确”,而是先设置一个可解释的起点,再用两个到三个周期的实际交付数据校准。任何系数都应该允许被数据修正。
4. 工作量管理是不是意味着所有任务都必须量化?
不是。探索性研究、架构决策和复杂故障处理很难在开始时精确量化。对于这类工作,更适合设置时间盒和阶段性产出,例如用三天完成技术验证并给出继续、调整或停止的建议。
真正需要量化的,不是每一项工作的每一分钟,而是关键承诺、主要资源、瓶颈风险和范围变化。过度量化会产生虚假的精确,反而削弱判断。
5. 工作量管理最容易在哪个环节失败?
最容易失败的不是公式,也不是工具,而是管理者不愿意承认真实产能低于理论产能。只要组织仍然要求“每个人都必须排满”,任何缓冲、支持容量和技术债时间都会在最后一刻被拿走。
工作量管理的核心价值,是让组织看见被隐藏的成本:等待、切换、返工、支持、依赖和决策。只有这些成本被看见,资源计划才可能从“谁更忙”转向“什么限制了交付”。
6. 下一步应该怎么做?
建议今天就做一次小范围盘点:选一个产品团队,收集过去一个迭代的全部工作,区分计划内任务、临时支持、返工和等待;再计算每个人的理论工时、可用工时和安全产能。
下一次排期时,不要先问“还能塞多少需求”,而要先问“本周期真正能够稳定承诺多少工作”。把超出的范围放进备选区,把关键依赖和单点技能标出来,并在迭代中点重新核对剩余产能。
工作量管理最独特、也最容易被忽视的结论是:研发团队的效率提升,很多时候不是让人做得更多,而是让组织少承诺一些无法稳定完成的工作。当资源计划能够解释工作从哪里来、时间花在哪里、瓶颈卡在哪里、范围为何变化,企业才真正拥有了可持续的人力资源计划能力,而不是一张看起来很完整的排班表。
常见问题解答(FAQ)
1. 研发团队如何把工作量估算得更接近真实投入?
我以前做迭代计划时,常常直接把需求拆成开发、测试几个任务,再凭经验填工时,结果每个周期都会延期。我想知道,工作量到底应该如何估算,才能避免“开发说两天、最后做了两周”的情况?
我在实际排期中发现,最容易出错的不是工时计算,而是把“功能描述”误当成了“可执行任务”。更稳妥的做法是先按交付结果拆分任务,再分别估算设计、开发、联调、测试、修复和上线支持,而不是只估编码时间。
例如一个支付接口改造,表面上是一个需求,实际可能包括接口协议确认4小时、数据库调整6小时、后端开发16小时、前端适配8小时、异常场景联调8小时、测试与缺陷修复16小时、上线观察4小时,合计62小时。如果只填开发工时24小时,计划从一开始就已经失真。我通常采用“基准工时加风险系数”的方法。
先找团队过去3到5个相似任务的实际耗时,取中位数作为基准,再根据外部依赖、需求清晰度、技术陌生度分别增加10%到40%的风险系数。一个实用的计算方式是:可承诺工时=成员可用工时×专注系数×交付系数。比如一名成员一个两周周期名义上有80小时,扣除会议、沟通和行政事务后,专注系数按0.75计算;
再考虑临时支持和上下文切换,交付系数按0.8计算,最终可承诺工时只有48小时,而不是80小时。判断估算质量时,我不会只看是否按时完成,还会看估算偏差。可以连续记录“预计工时”和“实际工时”,用实际工时除以预计工时计算偏差率。
连续三个周期后,如果团队平均偏差率稳定在1.1到1.25之间,说明估算已经具备参考价值;如果长期超过1.5,通常不是成员效率低,而是任务拆分、隐性工作或需求变更没有被记录。我的建议是,研发团队先追求估算可解释,而不是追求一次估得特别准。
2. 研发人力计划中应该预留多少缓冲时间?
我所在的团队经常把成员排得很满,计划表看起来效率很高,但一遇到线上故障或客户紧急需求,整个迭代就会失控。我想知道缓冲时间应该怎么设,既不让团队显得松散,也不至于没有应急空间?
缓冲时间不能简单按总工时固定加20%,因为不同类型的研发工作,风险分布完全不同。我测试过几种排法后发现,按“工作类型”设置缓冲比按“人员”设置更准确:需求明确、技术成熟、内部依赖少的重复性任务,通常预留10%到15%;跨系统联调、数据迁移、性能优化等任务,建议预留20%到30%;
探索性研发或首次接触的新技术,缓冲可能需要35%到50%。我会把缓冲分成两类。第一类是任务缓冲,直接放在高风险任务内部,用来吸收技术不确定性;第二类是团队缓冲,放在迭代末尾,用于处理线上问题、临时需求和跨团队协作。比如一个5人团队两周名义工时为400小时,按每人每天8小时计算并不合理。
我通常先扣除会议、评审和沟通,再得到约280小时有效工作时间,其中计划任务只安排230小时,剩余50小时作为团队缓冲。这样计划利用率约82%,看起来没有排满,但实际交付稳定性通常比95%利用率更高。我还会根据历史数据动态调整缓冲。
如果过去8个周期中,有6个周期使用了超过80%的缓冲,说明缓冲不是太多,而是基础产能被高估;如果连续多个周期只使用不到20%,则要检查是否把大量低价值任务塞进了计划,或者团队容量被重复扣减。我的判断标准不是“有没有空闲”,而是“突发事件发生后,是否还能保持核心目标不变”。
一个好的计划不是把每个人填到满格,而是让团队在有波动时仍然能够交付最重要的结果。
3. 如何根据技能结构制定研发团队的人力资源计划?
我们团队人数并不少,但遇到数据库、架构或自动化测试问题时,仍然只有一两个人能处理,导致关键成员长期超负荷。我想知道,人力计划除了统计人数,还应该如何识别技能缺口和单点风险?
人力计划不能只看“有多少人”,还要看“有多少人能够独立完成关键工作”。我曾经对一个12人研发团队做过技能盘点,按0到3级记录能力:0代表没有经验,1代表可以在指导下完成,2代表可以独立交付,3代表可以处理复杂问题并指导他人。
盘点后发现,团队表面上有4名后端成员,但核心数据链路只有1个人达到3级、2个人达到2级,真正能够承担高风险任务的资源远少于人数统计显示的数量。建议建立“任务类型,技能等级,可用人数”的矩阵,而不是只维护岗位名单。
例如把数据库迁移、核心接口开发、自动化测试、发布运维分别列为关键能力,再统计每类能力达到2级以上的人数。我的经验是,任何关键能力如果只有1名可独立交付者,就属于红色单点风险;有2名属于黄色风险;至少3名且其中1人能指导他人,才算相对稳定。
对于红色风险,优先安排结对开发、代码走查和轮值,而不是立刻招聘,因为短期内招聘并不能解决现有知识集中问题。在排期时还要区分“技能可用性”和“人员可用性”。一名架构师即使技术等级很高,如果本周期只有20%时间可投入,就不能按一个完整资源计算。我通常用有效供给=技能匹配度×实际可投入比例计算。
例如某成员在性能优化上的匹配度为1,实际可投入比例为0.25,那么他只能提供0.25个全职资源;另一名成员匹配度为0.6、可投入比例为0.8,则有效供给为0.48个全职资源。这样的计算能避免把所有人简单相加,也能更早暴露关键岗位过载问题。
4. 研发团队如何通过过程数据判断人力计划是否需要调整?
我们以前每周开计划会,主要靠成员口头汇报进度,等到项目延期才发现任务已经积压。我想知道,哪些数据最值得持续跟踪,才能在问题变严重之前及时调整人力安排?
我不建议一开始收集几十项指标,研发人力计划最少要跟踪四类数据:计划工时、实际工时、未完成工作量和阻塞时长。计划工时与实际工时用于判断估算偏差,未完成工作量用于观察交付趋势,阻塞时长则能区分“人手不够”和“等待外部输入”这两类完全不同的问题。我通常每周做一次滚动预测,而不是等迭代结束后复盘。
计算方式可以很简单:剩余工作量除以团队过去两周的平均有效产能,再加上已确认的外部等待时间,得到预计完成时间。例如当前还有120小时工作量,团队过去两周平均每周有效产能为80小时,同时还存在一周的环境等待,那么预计还需要2.5周,而不是项目表上写的1.5周。
如果预计完成时间已经超过目标日期的15%,就应立即采取措施,包括缩减范围、调入具备匹配技能的人、拆分上线批次或重新确认日期,而不是继续要求成员加班。我还会重点看三个预警信号。第一,连续两周实际完成量低于计划量的80%;第二,关键任务的阻塞时长超过任务总周期的25%;
第三,单个成员同时承担超过3项优先级相同的进行中任务。第一种情况可能是产能高估,第二种情况通常是依赖管理失效,第三种情况则意味着上下文切换正在吞噬有效工时。处理时不要直接把更多人塞进项目,因为新成员加入复杂任务往往会增加沟通成本。更有效的顺序通常是先减少并行任务,再清理阻塞,最后才做人员调配。
核心关键词
文章包含AI辅助创作:工作量管理指南:研发团队如何做好人力资源计划,实操方法全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/625941
读者评论
我们团队以前也按每人每周40小时排计划,结果经常延期。后来把值班、评审和临时支持单独统计,排期确实稳了些。不过有效产能系数需要定期调整,不能长期沿用一套固定比例。
按任务类型统计工时对定位问题很有帮助,但前提是记录成本不能太高。若每项零碎支持都要详细填报,研发容易产生抵触,建议先从缺陷、线上支持和临时需求三类开始。
文章把关键技能瓶颈单独拿出来分析比较实用。我们遇到的更大问题是专家被多个项目反复借用,即使总人手够,关键节点还是排队。除了统计占用量,也应提前安排备份人员培养。
