工作量流程与规范真正失效,通常不是因为团队不会估算,而是因为“需求工作量”“可用人力”“项目优先级”和“交付承诺”没有进入同一套协同机制。我在参与多个中大型产品团队的计划复盘时发现,很多团队的排期准确率长期低于70%,并不是每项任务都估错了,而是计划阶段默认了100%可用人力,忽略了会议、支持、返工、审批、休假和临时业务插单。结果是,计划表看起来排得很满,项目实际却不断延期。

这篇文章讨论的重点,不是如何把人天填进表格,而是如何建立一套可追踪、可解释、可调整的产品经理人力资源计划流程。我的核心判断是:人力计划的第一指标不是“安排了多少工作”,而是“承诺工作量与真实有效产能之间的偏差是否持续收敛”。只有把容量、工作量、优先级、风险和变更记录串起来,产品团队才能从“靠经验救火”转向“用数据协同”。

一、先讲核心结论:人力计划不是排期表,而是承诺管理系统

1. 先算有效产能,再讨论能做多少需求

许多产品负责人拿到团队编制后,直接按照人数乘以工作日计算产能。例如,一个6人的产品团队,一个月按20个工作日计算,就认为有120人日可分配。这种算法在纸面上简单,但在真实组织中几乎一定会高估产能。

我更建议使用“有效产能”概念。有效产能不是员工在岗时间,而是扣除固定协同、管理事务、客户支持、线上问题、休假和不可预见损耗后,真正可用于目标项目的时间。可以使用下面的基础公式:

有效产能 = 在岗人数 × 计划工作日 × 每日可投入时长 × 项目投入比例 × 交付效率系数

例如,6名产品人员每月20个工作日,每天理论工作8小时,但平均只有5.5小时能够用于深度产品工作,项目投入比例为80%,交付效率系数按85%估算,则有效产能约为:

6 × 20 × 5.5 × 80% × 85% = 448.8小时,约合56人日。

这意味着,表面上120人日的理论工时,可能只有56人日适合用于稳定交付。如果团队按照120人日承诺项目,后续出现延期并不是执行人员突然变慢,而是计划从一开始就使用了错误的分母。

工作量流程与规范:产品经理人力资源计划协同管理关键指标

2. 工作量必须同时记录“估算值”和“实际值”

单独记录计划工时,无法判断团队是估算能力不足,还是被临时事项打断。产品经理人力计划至少需要保留四类数据:初始估算、批准后的基线、当前剩余工作量和最终实际投入。

这四个值的意义不同。初始估算体现需求提出者对复杂度的判断;批准基线代表团队正式承诺的工作量;当前剩余工作量反映项目在执行中的真实状态;最终实际投入则用于复盘估算偏差。若只保留最后一个数字,团队只能知道“花了多少时间”,却不知道“偏差从哪里开始产生”。

我在实际复盘中经常采用下面的偏差指标:

工作量偏差率 =(实际投入人日 – 基线估算人日)÷ 基线估算人日 × 100%

当偏差率连续两个周期超过20%,通常说明这不是偶然误差,而是存在范围不清、依赖未识别、评审返工或资源切换等结构性问题。

3. 人力计划的最小闭环应包含七个节点

一套可执行的流程,不需要一开始就设计得极其复杂,但至少应覆盖从需求进入到复盘退出的完整链路:

  1. 需求登记:明确业务目标、范围、期望时间和提出部门。
  2. 工作量拆解:将需求拆成调研、方案、评审、原型、数据分析、验收和上线支持等工作包。
  3. 资源匹配:根据技能、角色、可用时间和项目优先级分配人员。
  4. 容量校验:判断计划工作量是否超过团队或个人的有效产能。
  5. 承诺确认:由产品负责人、项目负责人和关键协同角色确认基线。
  6. 执行跟踪:记录剩余工作量、阻塞事项、变更和实际投入。
  7. 复盘纠偏:分析偏差原因,并将结果反馈到下一周期估算模型。

某项目管理平台在这类流程中的价值,不在于替代管理判断,而在于把需求、任务、负责人、工时、风险、变更和报表放在同一条数据链上。对于100人以上、同时运行多个项目的中大型企业,这种集中化记录尤其重要,因为单靠即时通信、个人表格和会议纪要,很难形成可审计的资源决策依据。

二、真实场景:为什么产品团队总是“忙,但交付不稳定”

1. 一个中大型团队的典型容量结构

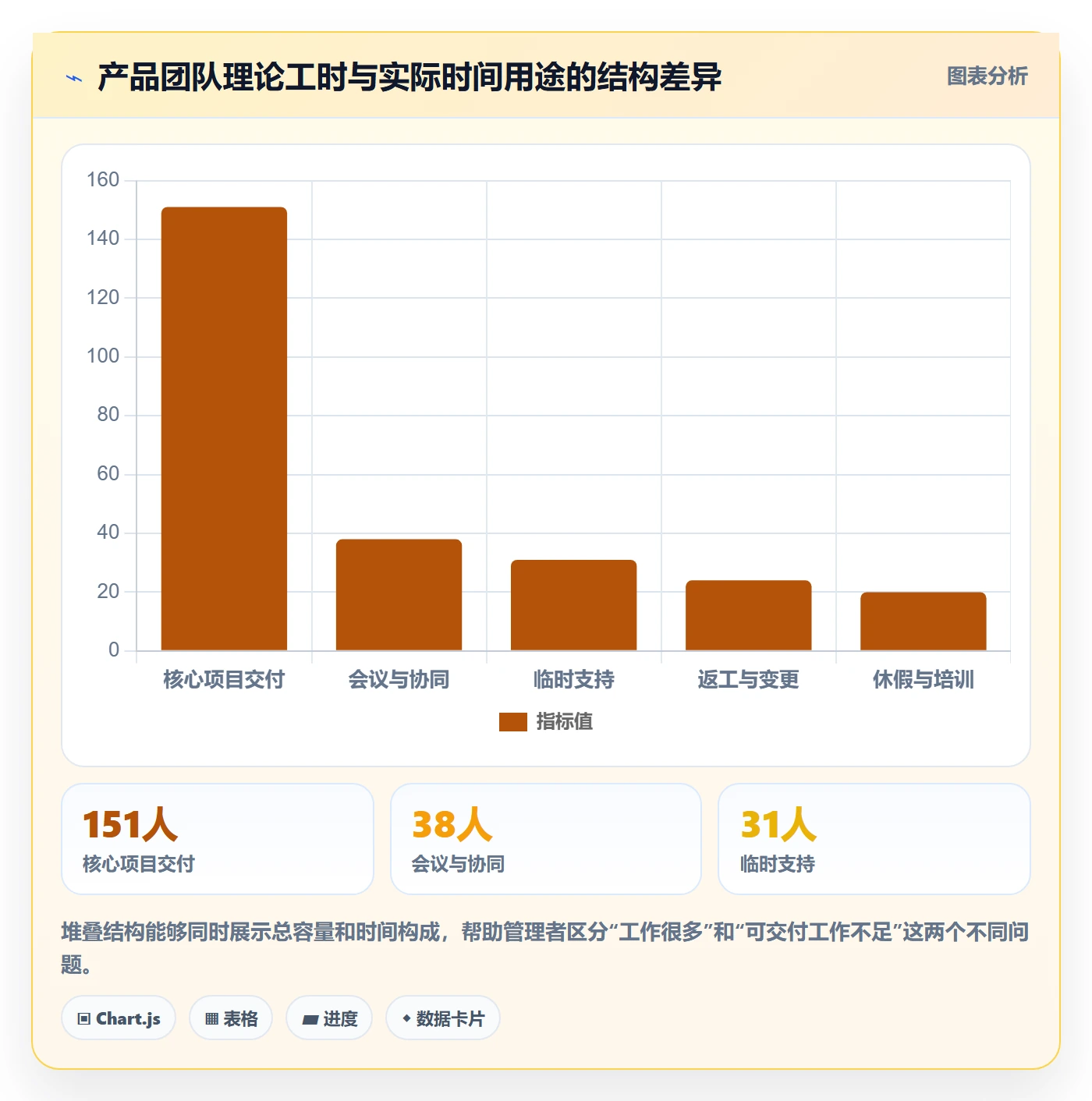

以我参与过的一类企业数字化项目为例,团队共有12名产品经理,服务6条业务线,月度同时运行约20个需求包。管理层最初看到的是12人乘以22个工作日,认为团队每月有264人日的生产能力。

但经过连续三个月的工时记录,团队实际结构大致如下:

时间用途 月均人日 占理论工时比例 管理含义
需求分析、方案设计和验收 151人日 57.2% 真正用于项目交付的核心时间
会议、评审和跨部门协同 38人日 14.4% 无法完全消除,但可以压缩和标准化
客户支持、线上问题和临时需求 31人日 11.7% 需要设置缓冲,不宜当作异常处理
返工、需求变更和沟通误解 24人日 9.1% 反映前期澄清和评审质量
休假、培训和其他损耗 20人日 7.6% 应在容量模型中提前扣除

这组数据是项目团队的样本观察,并非所有企业的行业基准。但它揭示了一个非常容易被忽略的事实:产品团队的低交付稳定性,往往不是因为核心工作太多,而是因为非核心工作没有被显性建模。

工作量流程与规范:产品经理人力资源计划协同管理关键指标

2. PingCode场景下的协同重点

在100人以上的组织中,产品经理往往不是单独完成交付,而是需要和研发、测试、设计、销售、交付、客服及业务部门共同推进。以PingCode为例,如果只是把需求标题和负责人录入系统,仍然不足以支撑人力计划;真正有价值的做法,是将需求拆解为可估算的工作包,并将工作包与迭代、人员容量、依赖关系和风险状态连接起来。

例如,一项“客户权限体系改造”不能只记为一个需求。它至少可以拆为权限模型梳理、存量数据分析、交互方案设计、接口约束确认、研发协同、验收用例准备、灰度验证和上线支持。不同工作包由不同角色承担,周期也不同。如果只用一个总人日,项目负责人很难判断瓶颈到底出现在产品分析、研发排期还是业务验收。

3. 为什么“所有人都很忙”仍然不能证明资源不足

忙碌是一种感受,不是资源结论。一个产品经理每天参加八场会议,可能非常忙,但未必承担了高价值交付;另一个产品经理连续两天没有会议,可能正在处理关键模型设计。若管理者只根据加班、消息数量或主观反馈判断人力是否不足,极易把流程问题误判为编制问题。

我通常会把忙碌拆成三个维度:有效工作量、等待时间和重复劳动。有效工作量是直接推动目标的投入;等待时间包括等待决策、数据、接口或业务确认;重复劳动则包括多次改写材料、重复录入信息和因口径不一致造成的返工。只有先区分三者,才能判断应该增加人,还是先修流程。

三、常见误区:看似规范的计划为什么仍然失真

1. 误区一:按人数平均分配工作量

平均分配是最容易执行、也最容易制造不公平的方法。产品经理的能力结构、领域经验、沟通成本和项目复杂度都不相同,同样的10人日,对熟悉业务的人可能是合理投入,对新接手的人可能只是调研阶段。

比平均分配更可靠的方式,是按照角色能力和任务复杂度进行分配。可以为工作包增加复杂度等级,例如基础、标准、复杂、探索四档,再结合历史实际工时修正。资源分配的目标不是让每个人数字相同,而是让每项承诺与承担者的真实交付能力相匹配。

2. 误区二:把所有需求都排进同一个周期

不少团队把需求池中的事项全部放入月度计划,再通过标记“高、中、低”表达优先级。这种做法的问题在于,优先级没有真正改变容量约束。即使所有需求都被标记为高优先级,团队仍然只有有限的人日。

我建议每个周期明确三类事项:承诺项、候选项和缓冲项。承诺项进入正式基线;候选项只有在承诺项提前完成或释放容量时才能进入;缓冲项用于处理线上问题和临时事项。这样做会让计划表看起来没有那么“满”,但能够显著降低中途频繁改计划的概率。

3. 误区三:用任务完成百分比代替工作量进度

“完成80%”经常是一种主观表达。一个任务如果前80%的工作是资料整理,最后20%涉及核心方案评审,那么时间消耗可能恰好集中在后20%。因此,任务百分比不能直接代表资源消耗或交付风险。

更稳妥的做法是同时记录已完成工作量和剩余工作量。比如某需求计划10人日,已经投入8人日,但仍剩余5人日,说明原估算或范围已经发生明显偏差。相比“进度80%”,后一个数据更接近管理决策真正需要的信息。

4. 误区四:只统计产品经理,不统计协同角色

产品经理投入20人日,并不意味着项目只需要20人日。需求澄清、交互设计、技术评估、测试设计、数据验证和上线支持都可能占用其他角色的容量。如果只统计产品岗位,项目后期经常会出现产品方案已经完成,但研发、测试或业务验收无法接续的问题。

人力计划至少应区分产品、设计、研发、测试、数据和业务验收等角色。对于无法精确记录的协同投入,可以先使用区间估算,例如设计2至4人日、测试3至5人日,再在项目结束后补录实际值。

5. 误区五:把加班当作额外产能

短期加班能够解决某个节点的压力,但不能被当作长期容量。长时间加班会增加错误率、沟通成本和人员流失风险,最终又以返工形式回到项目账上。我的经验是,连续两个周期依靠加班弥补计划缺口,通常意味着需求入口、优先级决策或容量模型存在问题。

工作量流程与规范:产品经理人力资源计划协同管理关键指标

四、专业判断逻辑:如何建立一套可解释的指标体系

1. 用四层指标看人力计划,而不是只看是否延期

我建议把指标分成容量、过程、结果和质量四层。容量层回答“我们实际上有多少可用人力”;过程层回答“工作是否按照约定流动”;结果层回答“计划是否兑现”;质量层回答“兑现是否以过度返工和加班为代价”。

指标层级 代表指标 计算方式 适合回答的问题
容量层 有效产能利用率 已分配有效工作量 ÷ 有效产能 计划是否超过团队承载能力
过程层 需求准入完整率 信息完整需求数 ÷ 需求总数 是否有大量未准备好事项进入执行
结果层 承诺兑现率 按期完成承诺项 ÷ 承诺项总数 团队是否能稳定兑现计划
质量层 返工投入率 返工人日 ÷ 总投入人日 交付稳定性是否建立在低质量之上

这四层指标不能互相替代。承诺兑现率高,不代表资源管理优秀,因为团队可能通过长期加班完成;有效产能利用率低,也不代表团队效率差,可能是项目受到外部依赖阻塞。管理者必须将多个指标放在同一张看板中进行解释。

2. 关键指标一:有效产能利用率

有效产能利用率建议控制在一个有缓冲的区间内。对于需要大量跨部门协同的产品团队,我通常不建议长期超过85%;如果超过90%,计划对临时事项几乎没有承受能力。对于职责高度标准化、外部依赖较少的团队,短周期内可以接近90%,但仍应观察返工和加班变化。

公式如下:

有效产能利用率 = 已确认工作量 ÷ 可用于项目的有效产能 × 100%

低于70%时,需要检查需求供给、决策效率和资源匹配;70%至85%通常是比较稳健的区间;超过85%时,应减少候选项、增加缓冲或重新排序优先级。这个区间不是绝对标准,关键在于组织是否能够用历史数据解释偏差。

3. 关键指标二:承诺兑现率

承诺兑现率必须以周期开始时的基线为准,不能在周期结束前随意删除延期任务后再计算。否则,团队会通过“重排计划”制造漂亮的完成率。

更严格的计算方式是:

承诺兑现率 = 在原定周期内完成且未被降级交付的承诺项数量 ÷ 周期开始时锁定的承诺项数量

如果一个需求在周期中途被拆掉一半,另一半被延期,不能把已完成的部分直接算成完整兑现。对于需求拆分,应在基线阶段定义验收边界,否则不同项目之间无法横向比较。

4. 关键指标三:工作量估算偏差

估算偏差不应该用于简单评价个人好坏。它更适合用来识别任务类型、需求质量和流程节点的规律。比如,某位产品经理在熟悉业务的标准需求上偏差只有8%,但在探索型需求上偏差达到40%,这并不一定说明能力不足,可能是探索型事项本来就不适合采用单点估算。

我建议同时看平均偏差和偏差分布。平均偏差可能被少数极端项目拉高,而分布能够告诉我们:大多数需求是否稳定,还是所有需求都存在系统性低估。

5. 关键指标四:工作量变更率

很多团队把范围变化归入“需求调整”,却不记录它对人力的影响。建议使用:

工作量变更率 = 周期内新增或减少的人日 ÷ 周期初基线人日 × 100%

当变更率超过15%时,应触发重新评估;超过25%时,不宜继续沿用原交付日期和资源承诺。除非管理层明确接受范围、时间或质量中的一项变化,否则不应该要求团队在三个约束都不变的情况下消化新增工作。

6. 关键指标五:阻塞等待率

阻塞等待率是产品团队容易忽略、但极有管理价值的指标。它反映工作不是没有人做,而是无法继续推进。

阻塞等待率 = 因外部依赖无法推进的时长 ÷ 计划工作时长 × 100%

如果某个项目的阻塞等待率达到18%,继续增加产品经理人数可能没有明显效果,因为瓶颈可能在业务决策、数据权限、接口资源或审批机制。此时更有效的动作是设置决策时限、明确依赖负责人和建立升级路径。

工作量流程与规范:产品经理人力资源计划协同管理关键指标

五、流程与规范:从需求进入到复盘退出如何落地

1. 需求登记规范:没有明确目标,不进入正式排期

需求登记不应只是填写标题和截止时间。至少需要包含业务背景、目标用户、问题描述、期望结果、优先级依据、依赖对象、期望上线时间和不做什么。尤其是“不做什么”,能够有效防止需求在执行过程中不断扩张。

我建议设置需求准入门槛。以下信息缺失时,需求只能停留在候选池,不能进入承诺池:

  • 无法说明用户问题或业务损失。
  • 无法说明成功标准或验收依据。
  • 关键决策人、数据提供方或依赖团队未确认。
  • 期望时间早于正常评估和审批周期。
  • 需求范围仍停留在口号,无法拆成工作包。

这类门槛看起来会降低需求流入速度,实际上是在减少后续返工。需求入口越松,后面的排期、开发和测试压力越大,最终由整个团队共同承担。

2. 工作量拆解规范:拆到可以被单独验收

工作包不宜大到“完成某系统建设”,也不宜细到“开一次会议”。我判断一个工作包是否合适,主要看三个问题:是否有清晰产出物,是否可以由一个主要负责人推进,是否能在一个计划周期内完成或产生明确阶段结果。

常见的产品工作包可以按照以下结构拆解:

  1. 问题与数据:用户访谈、现状分析、流程梳理、数据验证。
  2. 方案与规则:业务规则、信息架构、交互方案、异常场景。
  3. 协同与评审:技术评估、设计评审、业务确认、风险评审。
  4. 交付与验收:需求说明、验收标准、测试支持、业务验收。
  5. 上线与反馈:灰度观察、问题跟踪、效果分析和复盘。

拆解之后,每个工作包都应有负责人、预计工时、开始时间、结束时间、前置依赖和完成定义。这样才能在某项目管理平台中形成可追踪记录,而不是把所有信息继续留在个人笔记中。

3. 估算规范:复杂事项使用区间,不要制造虚假的精确

对于信息充分、历史相似度高的标准需求,可以使用单点估算;对于跨系统、规则不稳定或存在较多外部依赖的项目,应使用区间估算。例如“产品分析与方案设计预计8至12人日”,并说明区间扩大原因。

我通常将估算拆成三部分:

  • 确定性工作量:无论如何都要完成的基础工作。
  • 风险工作量:可能发生的补充分析、兼容处理和额外沟通。
  • 缓冲工作量:用于应对不可预见事项,但不能被当成无限扩容。

如果一个需求的确定性工作量为8人日,风险工作量为3人日,缓冲为1人日,那么对外承诺可以表达为“基准8人日,预计范围8至12人日”。这种表达比直接承诺12人日更有解释力,也比只说8人日更诚实。

4. 资源匹配规范:优先解决瓶颈角色

资源匹配不应只看总人数,还要看关键技能是否足够。例如项目总工作量只有40人日,但其中数据建模需要8人日,而团队只有一名数据产品经理,每周只能投入2人日,那么项目最短周期可能由这个角色决定。

可以用“角色容量矩阵”识别瓶颈:

角色 可用容量 项目需求 容量差额 建议动作
产品经理 32人日 28人日 +4人日 可承接候选项,但不宜继续加满
交互设计 12人日 18人日 -6人日 调整范围或引入共享设计资源
数据分析 8人日 15人日 -7人日 优先确定数据口径和分析边界
业务验收 10人日 9人日 +1人日 提前锁定验收窗口

5. 变更规范:每次新增工作都要说明代价

变更管理的关键不是禁止变化,而是让变化有代价意识。任何新增需求都应回答三个问题:增加多少工作量,使用谁的容量,影响哪个既有承诺。

我建议采用“新增一项,释放一项”的原则。当业务方临时提出一项高优先级需求时,不能只把它插入当前计划,而应同步选择以下一种处理方式:

  • 延后一个低优先级承诺项。
  • 减少原需求范围。
  • 增加经过确认的资源。
  • 接受交付日期推迟。
  • 接受质量验证或上线范围缩减。

如果五项都不接受,就不应把变更包装成“团队提升效率即可解决”。这是管理层需要做的约束决策,而不是执行人员可以凭空创造的产能。

工作量流程与规范:产品经理人力资源计划协同管理关键指标

六、案例与数据观察:一个产品团队如何把延期率降下来

1. 案例背景与原始问题

下面案例采用项目团队连续三个周期的样本推演,并结合我在企业产品项目中的实际观察进行整理,数据用于说明管理方法,不代表某一家企业的公开经营数据。团队规模为10名产品经理,服务多个业务系统,原先使用表格和会议推进人力计划。

改造前,团队有四个明显问题:周期开始时没有锁定承诺基线;临时需求直接插入排期;工时只记录在个人表格中;延期原因只写“资源不足”或“需求变更”。管理层每月看到的只有任务完成数,无法判断容量是否超载。

前三个月的平均数据如下:

指标 改造前均值 主要表现
计划承诺工作量 176人日/月 接近理论容量,几乎没有缓冲
实际完成工作量 132人日/月 大量时间消耗在等待和返工
承诺兑现率 61% 周期中途频繁调整计划
工作量偏差率 31% 复杂需求普遍低估
返工投入率 18% 验收口径和业务规则反复变化

2. 改造动作:先改数据结构,再改会议

团队没有一开始就增加人员,而是先完成四项调整。第一,所有需求必须经过统一登记,并补充目标、范围、验收标准和依赖关系。第二,需求进入周期前,必须拆成可估算工作包。第三,按照有效产能而不是理论工时锁定承诺池。第四,任何周期内新增事项都要记录工作量和替代项。

在PingCode这类项目管理平台中,可以将需求、任务、负责人、计划工时、实际工时、迭代周期和风险状态建立关联。管理者不再需要在多个表格之间手工汇总,而是可以按项目、角色、周期和状态查看资源使用情况。

同时,团队把例会从“逐项汇报任务”改为“只讨论偏差和决策”。每个成员提前更新剩余工作量和阻塞原因,会议重点集中在三类问题:是否需要调整承诺、是否需要升级依赖、是否需要重新分配资源。这样既减少了例会时间,也提高了会议的决策密度。

3. 三个周期后的数据变化

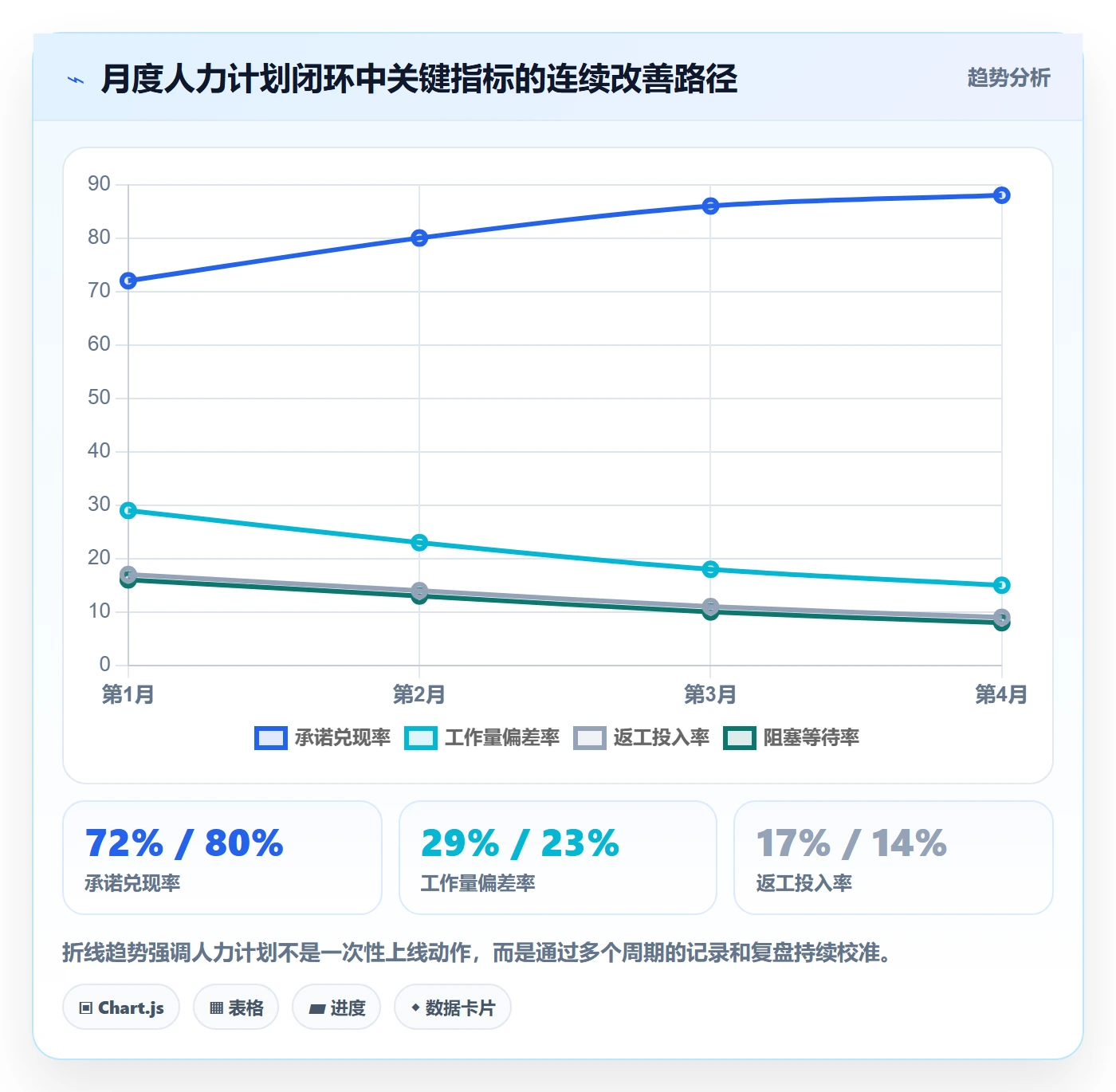

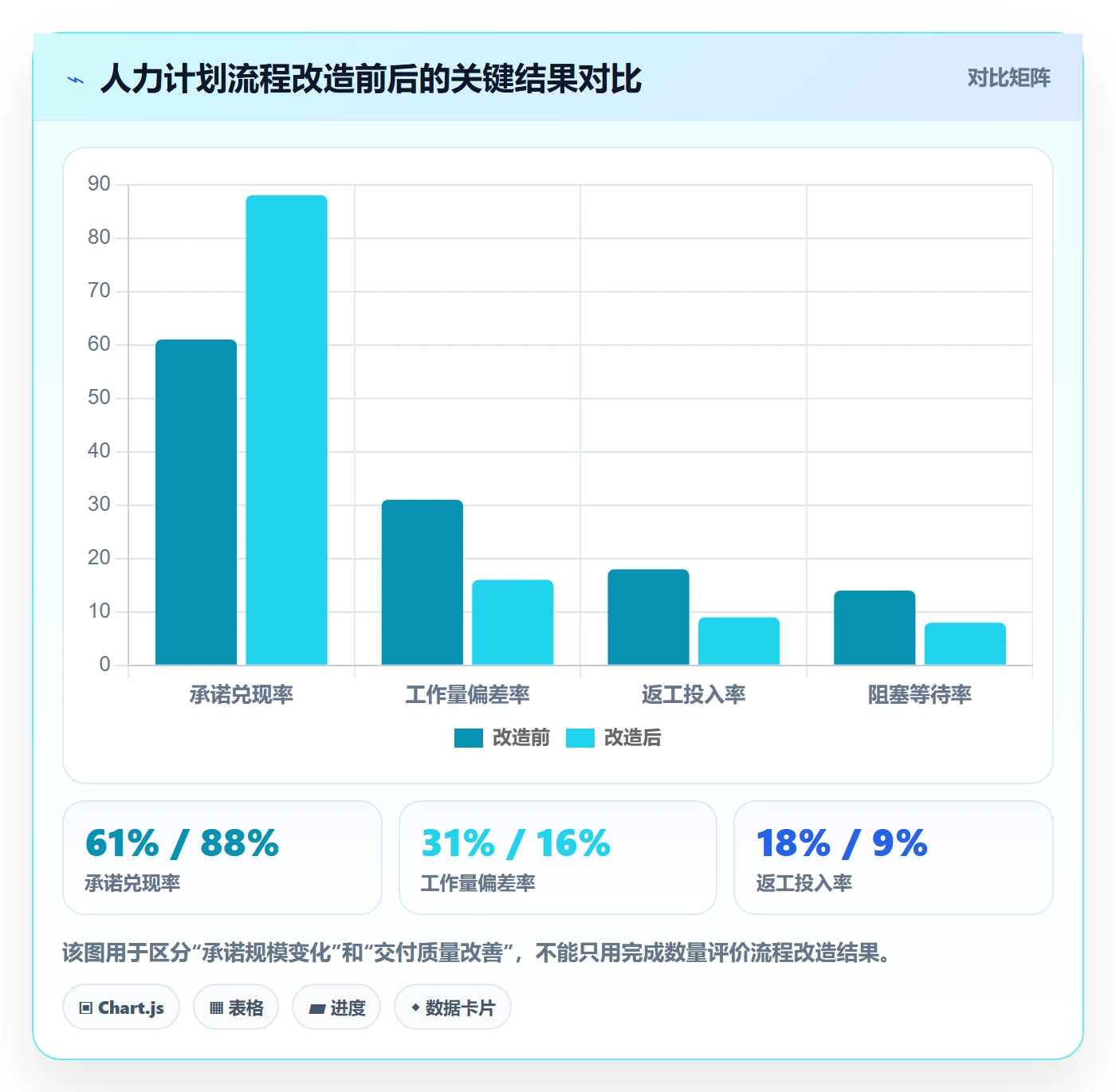

经过三个周期,团队没有明显增加人数,但计划质量有所改善。承诺工作量从176人日下降到148人日,表面上看交付规模减少了;然而,实际完成工作量从132人日上升到137人日,承诺兑现率从61%提升到88%。这说明团队不是“做得更少”,而是减少了无法兑现的过度承诺。

指标 改造前 改造后 变化 解释
承诺工作量 176人日 148人日 下降15.9% 主动保留容量缓冲
实际完成工作量 132人日 137人日 上升3.8% 返工和等待减少
承诺兑现率 61% 88% 上升27个百分点 基线更真实,变更更透明
工作量偏差率 31% 16% 下降15个百分点 拆解和区间估算改善了预测
返工投入率 18% 9% 下降9个百分点 验收标准前置,范围变更有记录

这组结果最值得注意的地方是:计划质量提升不一定表现为“计划更多”,而可能首先表现为承诺规模下降、延期减少和返工下降。如果管理层只看需求数量,可能误判改造没有效果;如果同时看兑现率、返工率和偏差率,就能看到真实改善。

工作量流程与规范:产品经理人力资源计划协同管理关键指标

4. 案例中最容易被忽视的第三个结果

流程改造后,团队成员的工作时间并没有全部转化为需求开发。相反,前期登记、估算和评审增加了约5%的管理投入。但这部分投入换来了后期返工和等待的下降,整体交付成本反而降低。

这说明规范化管理往往不是让每个环节都更快,而是把时间从后期的无序返工,转移到前期的可控判断。如果一个团队完全没有前置评估时间,却长期存在延期和返工,那么它并不是高效,而是在把管理成本隐藏到执行阶段。

七、不同情况下的行动建议:不要用同一套规则管理所有团队

1. 适合快速迭代的小型产品团队

如果团队人数较少、业务依赖较少、需求周期短,不需要一开始就建立复杂的多层审批。可以采用轻量化规则:每个需求必须有目标、负责人、预计工作量和完成定义;每周更新剩余工作量;超过20%的偏差必须说明原因。

小团队最需要防止的是流程过重。建议只保留一张容量表、一个承诺池和一份变更记录,不要为了追求管理完整而增加大量审批节点。团队规模小,沟通成本低,重点是保持数据真实。

2. 适合100人以上组织的多项目环境

在100人以上组织中,资源冲突、优先级竞争和跨团队依赖会明显增加。此时应建立统一的需求入口、角色容量视图、项目优先级规则和周期基线。PingCode这类平台更适合承担统一记录和协同追踪的职责,尤其是需要按部门、项目、角色和迭代查看资源分布时。

中大型组织还应设立资源评审节奏。例如每周处理执行偏差,每两周校准迭代计划,每月复盘角色容量,每季度回顾需求结构和组织瓶颈。不同层级讨论不同问题,避免高层会议陷入单项任务细节。

3. 适合探索型和创新型项目

探索型项目的目标和路径都不稳定,不适合直接使用固定交付日期和单点工时。可以先设置探索预算,例如2周或10人日,用于验证用户问题、数据可得性和技术可行性。探索结束后,再决定进入正式交付、继续验证或停止投入。

这类项目的核心指标不是按期完成需求,而是单位探索成本带来的有效认知。例如,10人日投入后是否排除了一个错误方向,是否确认了关键用户场景,是否形成了可进入开发的明确方案。用交付型指标评价探索项目,会诱导团队制造没有价值的“可交付物”。

4. 适合强合规、强审批行业

金融、医疗、政务和大型制造等行业,需求流转往往包含安全、法务、数据和审计环节。此时不能只统计产品经理工作量,还要把审批等待时间和补充材料投入纳入计划。

建议为每类审批设置历史周期区间,并把审批人、材料清单和最长等待时间纳入依赖管理。如果审批通常需要7个工作日,就不应在排期中假设当天提交、当天通过。把等待时间显性化,能够避免执行团队承担并非由其控制的延期责任。

5. 适合高频临时需求的业务团队

销售支持、客户运营、客服系统等团队经常面对临时事项。此时不宜假设临时需求可以被消除,而应设置固定的临时事项容量。例如每个周期保留15%至20%的缓冲,并规定哪些事项可以使用缓冲。

如果临时需求长期超过缓冲,就需要分析来源:是线上质量不稳定、销售承诺缺乏评审、客户分级规则不清,还是产品路线本身没有覆盖高频场景。缓冲只能吸收波动,不能替代根因治理。

工作量流程与规范:产品经理人力资源计划协同管理关键指标

八、取舍与决策:资源不足时到底该牺牲什么

1. 时间、范围、资源和质量不能同时固定

当计划超过容量时,最危险的做法是要求团队“想办法全部完成”。因为资源、时间、范围和质量之间存在客观约束,不能通过口号消除。管理者必须明确选择:延长周期、减少范围、增加资源,或者接受更高风险。

选择 短期收益 长期代价 适用情形
延长周期 保留范围和质量 错过市场窗口或业务节点 质量和合规优先于速度
缩减范围 维持上线时间 部分价值延后,需管理预期 可以拆分最小可用范围
增加资源 可能扩大短期产能 沟通成本和引入成本上升 工作包可并行且新资源易融入
降低质量门槛 短期看似更快 返工、投诉和运营风险增加 只适合明确可接受的低风险场景

我个人最谨慎对待“增加资源”这一选项。若项目已经进入后期,新增人员未必能立即提高产能,反而可能增加沟通负担。只有当工作可以清晰并行、知识转移成本可控、负责人有足够带教时间时,扩充资源才值得采用。

2. 什么时候应该停止继续加人

如果项目的主要问题是决策慢、依赖等待高、需求持续变化或验收口径不清,继续加人通常不会解决根因。可以通过以下信号判断是否不应继续扩充人员:

  • 新增人员的前两周主要时间都在了解背景,而不是产生有效产出。
  • 超过20%的工作量来自反复改稿和范围变化。
  • 关键任务被同一个审批人、数据源或技术接口卡住。
  • 团队已经存在大量并行项目,切换成本高于新增产能。
  • 项目没有清晰的完成定义,人员越多,意见越分散。

这时更合适的动作是减少并行项目、缩短决策链、锁定范围或解决关键依赖。

3. 什么时候应该接受较低的计划精度

并非所有业务都值得投入同样的计划管理成本。低价值、低风险、短周期事项可以使用粗粒度估算;高价值、长周期、跨团队项目则需要更精细的拆解和追踪。

一个实用判断标准是:如果一次估算错误可能造成数十人日浪费、影响客户承诺或引发合规风险,就值得投入更多前置分析。如果错误成本只有半天工作量,就不必为追求精确而建立复杂流程。

4. 什么时候应该把指标从个人转向团队

人力计划指标很容易被误用成个人绩效指标。例如,单纯用个人工时、任务数量或估算偏差评价产品经理,可能导致成员故意压低估算、拆小任务或避免承担复杂事项。

更合理的做法是:个人层面关注工作记录完整性、风险暴露及时性和承诺沟通质量;团队层面关注兑现率、返工率、等待率和容量稳定性。只有当指标用于改进系统,而不是惩罚暴露问题的人,数据才会逐渐真实。

工作量流程与规范:产品经理人力资源计划协同管理关键指标

九、落地执行:一套可以直接采用的月度与周度机制

1. 月度人力计划流程

月度计划的重点是确定方向和容量边界,不是把每个细节都预测到位。建议在月初或上月末完成以下步骤:

  1. 汇总需求池,清理重复、过期和缺少目标的需求。
  2. 根据业务价值、紧急程度、依赖风险和合规要求进行排序。
  3. 核算每个角色的有效产能,扣除休假、培训和固定事务。
  4. 将候选需求拆成工作包,完成初步工时和风险估算。
  5. 先锁定承诺池,再保留候选池和临时事项缓冲。
  6. 确认关键依赖、审批窗口和验收资源。
  7. 发布月度基线,并明确变更规则。

月度计划不应追求所有需求都有明确日期。对于尚未完成调研或依赖未确认的事项,标记为“待评估”比填一个虚假的上线日期更专业。

2. 周度协同流程

周度管理关注执行偏差和风险,不应重复月度排期。每周只需要更新以下信息:已完成工作量、剩余工作量、本周新增变更、阻塞原因、需要决策的事项和下周容量。

周会可以按以下顺序推进:

  1. 先看承诺项是否发生范围、时间或资源变化。
  2. 再看剩余工作量是否超过当前周期剩余容量。
  3. 识别阻塞超过两个工作日的事项。
  4. 确认新增事项是否替代既有承诺。
  5. 最后确定需要管理层决策的取舍。

如果周会仍然花费大量时间逐项听取进度,说明系统中的状态更新不完整,或者会议没有聚焦偏差和决策。

3. 月度复盘流程

月度复盘不应只问“哪些任务延期了”,而应回答四个问题:

  • 哪些工作量被系统性低估,低估发生在哪类需求上?
  • 哪些时间被临时事项、等待和返工消耗?
  • 哪些岗位或技能成为跨项目瓶颈?
  • 哪些计划规则需要调整,而不是继续要求个人加速?

复盘结果必须形成行动项,例如调整某类需求的估算系数、增加审批缓冲、优化验收模板或减少并行项目。没有进入下一周期规则的复盘,只是一次信息汇报。

4. 推荐的看板字段

无论使用表格还是某项目管理平台,建议至少保留以下字段:

字段类别 建议字段 用途
需求信息 需求名称、业务目标、提出部门、优先级 判断为什么做、是否值得做
计划信息 周期、负责人、基线工作量、计划完成时间 形成可比较的承诺基线
资源信息 角色、投入比例、可用容量、关键技能 识别个人和角色瓶颈
执行信息 已投入、剩余工作量、完成度、阻塞时长 判断当前是否仍可兑现
变更信息 变更原因、新增人日、影响项、批准人 保留计划变化的责任链
复盘信息 实际投入、偏差原因、改进措施 让历史数据服务下一次估算

工作量流程与规范:产品经理人力资源计划协同管理关键指标

十、最终判断:真正高效的团队,不是把人排得更满

1. 用“预测能力”而不是“忙碌程度”评价计划质量

一个团队每天都很忙,不代表它具备稳定交付能力。真正值得关注的是:团队能否在周期开始前说清楚能完成什么,能否在风险出现时及时暴露,能否在变更发生时明确代价,能否在周期结束后解释偏差并改善下一次计划。

人力资源计划的价值,不是把每个人的时间切割到极致,而是让组织知道有限容量应该投入在哪里,哪些承诺必须保护,哪些工作可以延后,哪些风险需要管理层承担。

2. 工作量数据的价值在于帮助取舍

如果工时数据只用于填报和考核,团队很快会把它视为负担。只有当数据能够帮助成员拒绝不合理插单、帮助负责人提前识别瓶颈、帮助管理层看见资源冲突时,记录才会获得真实支持。

我特别建议管理者避免追求“每个人每天都填满8小时”。产品工作存在思考、等待、沟通和判断,过度追求满负荷会鼓励虚报、拆分和形式化填报。比满负荷更重要的是,关键工作是否由合适的人在合适的时间完成。

3. 下一步可以从三个动作开始

如果团队目前还没有完整的人力计划体系,不必一次性建立复杂制度,可以先从三个动作开始:

  1. 用过去三个月的数据估算真实有效产能,先停止使用理论工时作为承诺依据。
  2. 在每个周期锁定承诺池、候选池和缓冲池,所有新增事项都记录替代关系。
  3. 连续追踪承诺兑现率、工作量偏差率、返工投入率和阻塞等待率,至少运行三个周期再调整规则。

对于中大型企业,可以在PingCode中建立需求、任务、迭代、工时、依赖和风险之间的关联,并按组织、项目和角色输出资源视图。但工具不是流程本身,真正决定结果的是:是否建立容量边界,是否允许数据揭示问题,是否愿意根据数据做取舍。

我的最终观点是:产品经理人力资源计划的成熟标志,不是排期表越来越精细,而是团队越来越少依赖临时加班和个人英雄主义。当工作量有基线、产能有边界、变更有代价、偏差有记录、复盘能改变下一轮计划时,协同管理才真正从“追进度”升级为“管理承诺”。

常见问题解答(FAQ)

1. 产品经理如何制定可执行的工作量与人力资源计划?

我以前做版本排期时,习惯把需求数量乘以一个平均工时,结果每到测试阶段就整体延期。现在我想知道,工作量评估到底应该拆到什么粒度,才能既不浪费时间,又能真实反映团队产能?

我在做过几轮版本排期复盘后,发现最容易出错的不是工时估算偏大或偏小,而是把“需求规模”和“人员可用时间”混成了一个数字。更稳妥的做法是先拆工作,再算产能,最后做风险校准。具体可以按“需求澄清、交互设计、开发、联调、测试、上线支持、返工预留”拆分。

单个任务最好控制在0.5至3个工作日,超过3天就继续拆,否则进度滞后往往要到周末才暴露。人力产能不要按日历工时计算,而应使用有效产能公式:有效产能=工作日×每日可投入时长×专注系数。

比如一个成员每月20个工作日、每天8小时,扣除会议、沟通和临时支持后,专注系数按0.65计算,理论有效工时只有104小时,而不是160小时。我通常还会增加15%至25%的返工缓冲。新业务、跨团队依赖多的项目,缓冲取25%;成熟模块、接口稳定的项目,缓冲可以降到15%。

一次8周版本中,团队名义容量为960小时,按0.65专注系数折算为624小时,再扣除20%的风险预留,真正可承诺的工作量约为499小时。这个数字虽然看起来保守,但比把960小时全部塞满排期更接近实际。

判断计划是否合理,可以看三个指标:计划工时与实际工时偏差是否连续两周超过20%,关键角色负载是否超过85%,以及未关闭依赖项是否超过总任务数的10%。只要其中两项同时超标,就不应继续加需求,而应先调整范围或补充资源。

2. 工作量流程中,应该用工时、故事点还是人天作为核心指标?

我所在的团队同时使用工时、故事点和人天,周报里每个人都能填数字,但这些数字经常互相矛盾。比如故事点完成了不少,实际交付却没有变快,我不知道应该保留哪些指标,哪些指标只是制造了管理幻觉?

我的判断是:工时适合做资源预算,故事点适合做同一团队内部的相对趋势,人天适合做跨部门沟通,但三者不能直接换算,也不能混成一个绩效分数。尤其不要用故事点给个人排名,因为它会诱导成员拆分任务、虚增复杂度,最后指标越好看,交付质量越差。在实际协同中,我会采用“主指标加辅助指标”的方式。

资源计划阶段看人天或有效工时,迭代稳定性看团队故事点趋势,交付结果看周期时间、按期完成率和返工率。一个项目连续4个迭代的数据可以这样观察:迭代一完成32个故事点、周期中位数6天、返工率18%;迭代二完成35个故事点、周期中位数7天、返工率22%;迭代三完成31个故事点、周期中位数5天、返工率11%。

如果只看故事点,会误以为迭代二最好;但结合周期和返工率,迭代三的交付质量明显更健康。我还会用“计划工时偏差率”校准估算质量,公式是:偏差率=绝对值(实际工时-计划工时)÷计划工时。连续三个周期的中位偏差率如果从35%降到18%,说明估算体系在变准;

如果完成量上升但偏差率和返工率同时上升,通常代表团队在透支,而不是效率提升。因此,建议保留三层指标:第一层是有效人天,用于判断是否缺人;第二层是团队交付周期和吞吐量,用于判断流程是否顺畅;第三层是返工率、缺陷逃逸率和延期原因,用于判断速度是否以质量为代价。指标少一点,反而更容易推动真实改进。

3. 如何在多个项目之间分配产品经理和关键岗位的人力?

我曾经同时负责三个项目,表面上每个项目都只占用我30%的时间,加起来刚好90%,但实际工作几乎每天都在切换,最后三个项目都出现了延期。多项目协同到底应该怎样计算切换成本和关键岗位的真实负载?

多项目分配最容易犯的错误,是把人员占用比例当成可以自由拼接的积木。对于产品经理、架构师、测试负责人这类关键岗位,40%加30%加20%并不等于90%的有效利用率,因为上下文切换会直接吞噬产能。我在多项目排期时,会先区分“可共享岗位”和“瓶颈岗位”。

开发岗位通常可以按任务拆分,关键决策岗位则更适合按时间块集中投入。例如某产品经理每周可用30小时,如果同时支持三个项目,我不会安排成每天分别投入6小时,而会安排周一、周二上午集中处理项目甲,周二下午和周三处理项目乙,周四处理项目丙,周五预留评审和风险处理。

这样做的原因是,产品上下文重新加载一次通常需要20至45分钟,频繁切换六次,实际损失可能达到半天。我会用“负载率”和“切换惩罚”两个数字做校验。负载率=已承诺工时÷有效可用工时;切换惩罚可以按每周跨项目切换次数×0.5小时估算。

假设某关键岗位每周有效工时为30小时,计划投入项目甲12小时、项目乙10小时、项目丙6小时,共28小时,看似负载率93%。如果每周发生10次项目切换,还要额外扣除5小时,实际负载就达到110%,这类计划必然依赖加班。

我的经验是,关键岗位的计划负载最好控制在75%至80%,普通执行岗位控制在85%左右,剩余容量用于评审、突发问题和跨团队协调。若同一人员同时参与超过三个高优先级项目,优先考虑调整项目节奏或设置固定支持窗口,而不是继续压缩每个项目的占用比例。

真正要优化的不是“每个人都参与更多项目”,而是减少决策被打断的次数。

4. 如何用指标判断人力计划需要调整,而不是简单增加人员?

我们一看到项目延期,第一反应就是申请增员,但新人加入后往往还要培训,短期内进度反而更慢。我想建立一套判断标准,区分到底是人手不足、需求失控,还是流程本身出了问题。

我不会把延期直接等同于缺人。增员之前,至少要连续观察两个迭代,并把延期任务按四类归因:容量不足、需求变更、外部依赖、返工缺陷。一次复盘中,团队延期工时共计126小时,其中真正因为开发资源不足的只有38小时,需求反复变更占44小时,外部接口等待占27小时,返工占17小时。

如果当时直接增加开发人员,最多只能解决30%左右的问题。可以建立一个简单的判断矩阵。若需求范围稳定、关键岗位负载连续两周超过90%、排除依赖后仍有未完成工作,才更接近真实缺员;若变更工时占计划工时超过15%,应先冻结范围和完善需求入口;若等待外部团队的时间超过总周期20%,应优化依赖协议和提前联调;

若返工率超过15%,应优先检查验收标准、设计评审和测试覆盖。我特别看重“吞吐量没有提升但在制品持续增加”这一信号。比如团队每周完成任务从18件降到15件,在制品却从24件升到41件,同时平均周期从4.2天升到7.8天,这通常不是单纯缺一个人,而是任务进入过多、评审或测试形成瓶颈。

此时增加开发人员可能只会让等待测试的任务更多。只有在瓶颈岗位明确、需求变更率低于10%、外部依赖按期率高于85%,并且连续三个周期存在稳定的未消化工作量时,我才建议增员。增员后也要设置验证窗口,例如4周内观察有效产能、周期时间和返工率是否改善。

若新增人员后有效产能只提升5%,但沟通和返工时间增加20%,说明问题不在人数,而在协作边界和流程设计。

核心关键词

读者评论

林
林嘉宁

文中把有效产能和名义工时区分开,这点很符合实际。我们团队以前按人头排计划,遇到临时支持和评审就不断延期。后来增加缓冲后,承诺兑现率确实有所改善,但前提是工时记录足够真实,否则系数仍然只是拍脑袋。

周
周启航

四类工作量数据的划分比较有参考价值,尤其是保留批准基线和当前剩余量。实际使用时最大的难点是团队容易把变更后的估算直接覆盖原数据,导致复盘看不出偏差究竟来自范围变化还是估算错误。

曾
曾婉清

按承诺项、候选项和缓冲项管理,比把所有需求都塞进一个周期更可执行。不过文章中的指标还需要结合团队规模和业务类型设定阈值,复杂项目若只用20%的偏差线判断,可能会忽略探索阶段本身的不确定性。

文章包含AI辅助创作:工作量流程与规范:产品经理人力资源计划协同管理关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/625654

赞 (0)
飞飞飞飞
人员投入最佳实践:产品经理人力资源计划协同管理,常见问题
上一篇 47分钟前
人力资源计划如何做好投入比例?产品经理协同管理与操作步骤
下一篇 45分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
