做人员投入计划,最容易犯的错误不是算错人数,而是把“需要多少人”误当成“需要多少人天”。我曾经见过一个研发团队在立项评审时申请 12 名成员,表面上看比上一项目多了 3 人,项目却仍然延期 6 周。复盘后发现,真正的瓶颈不是总人数,而是测试、数据分析和后端开发在第 6 至第 10 周同时达到峰值;前期增加的 3 名通用开发人员,并没有覆盖关键技能缺口。产品经理做数据分析,真正要建立的不是一张人数表,而是一套从需求规模、工作量、技能结构、时间窗口到交付风险的人员投入模型。
一、先讲核心结论:人员投入计划不是“报人数”,而是管理产能约束
1. 先把三个概念分开:人数、工时和有效产能
人数是组织配置,工时是理论可用时间,有效产能才是项目在特定周期内真正可以使用的工作能力。三者不能直接画等号。一个全职成员每月理论上有 160 小时,但扣除会议、沟通、环境切换、评审、请假和线上问题处理后,能够稳定用于项目交付的时间通常只有 90 至 125 小时。
在我做项目投入测算时,通常先使用“有效产能系数”,而不是直接把月工时乘以人数。对于流程稳定、跨团队依赖较少的项目,可以按 0.75 至 0.8 估算;对于新业务探索、跨部门协作密集或需求频繁变更的项目,建议按 0.55 至 0.7 估算。这个系数不是越保守越好,而是要与项目的不确定性匹配。
| 概念 | 计算方式 | 适合回答的问题 | 常见误判 |
|---|---|---|---|
| 人数 | 参与项目的实际成员数 | 需要多少个岗位或角色 | 把 5 个人默认当成 5 倍产能 |
| 理论工时 | 工作日 × 每日标准工时 | 理论上有多少时间 | 忽略会议、请假和日常支持 |
| 有效产能 | 理论工时 × 有效产能系数 | 实际可以投入多少交付时间 | 用一个固定系数覆盖所有角色 |
| 工作量 | 任务规模 × 复杂度 × 返工系数 | 项目到底需要做多少事情 | 只按需求数量,不看复杂度 |
我的核心判断是:人员计划的最小分析单位,不应是“一个人”,而应是“某角色在某时间段可提供的有效产能”。只有把人员、时间和技能同时放进模型,产品经理才有可能判断“缺人”究竟是总量不足,还是关键角色在关键阶段短缺。

2. 计划输出应该包含五张表,而不是一张人员名单
一个能用于决策的人力资源计划,至少需要五类信息:工作量清单、角色需求表、时间分布表、人员可用性表和风险替代表。人员名单只能回答“谁可能参与”,却不能回答“什么时候参与、投入多少、承担什么工作以及缺口如何解决”。
- 工作量清单:拆出需求、设计、开发、测试、数据迁移、上线支持等工作包。
- 角色需求表:明确产品、设计、前端、后端、测试、数据、运维等角色的工作量。
- 时间分布表:把总工作量放进具体周或月,识别资源峰值。
- 人员可用性表:记录每名成员的可用比例、假期、已有项目占用和技能边界。
- 风险替代表:说明关键成员不可用时,哪些工作可以延后、外包、交接或降级。
如果企业使用 PingCode 这类项目管理平台,产品经理可以把需求、任务、负责人、预计工时、计划周期和状态统一沉淀,再通过项目报表或自定义视图观察计划投入与实际投入的偏差。对于 100 人以上的中大型组织,这种统一数据口径尤其重要,因为资源信息往往分散在表格、即时通信、邮件和部门系统中,单靠项目经理临时汇总很难保持一致。
3. 人员计划的最终目标,是找到瓶颈,而不是把利用率做到最高
很多管理者会把“人员利用率 100%”当成效率目标,但这在复杂项目中通常是危险信号。资源一旦满载,任何需求变化、线上故障或人员请假都会直接推迟关键路径。我的经验是,稳定交付的团队通常需要保留 10% 至 20% 的缓冲,探索性项目或跨部门项目的缓冲比例还应更高。
人员计划应当优先识别三个问题:哪一个角色决定项目最早完成时间,哪一个阶段存在资源峰值,哪一类技能无法通过临时加人快速补齐。只要这三个问题没有回答,增加总人数往往只是制造更多沟通成本。
二、背景和真实场景:为什么产品经理必须自己做人员投入分析
1. 产品经理掌握需求结构,但通常不掌握资源语言
研发负责人熟悉技术工作量,人力负责人熟悉编制和招聘周期,财务负责人关心预算,项目经理关心计划节点,而产品经理处在这些信息的交叉点。产品经理如果只提供需求优先级,就很难解释为什么一个看似简单的功能需要多个角色协同,也无法说明删减一个范围会释放多少资源。
我在项目评审中最常遇到的争论是:“这个需求看起来不大,为什么要两个月?”问题往往不在功能本身,而在于它包含老系统改造、权限梳理、历史数据清洗、灰度发布和多端兼容。若产品经理只用页面数量或需求条数表达工作量,决策者自然会认为团队在夸大投入。
2. 一个典型场景:项目总投入不高,但关键阶段一定会堵
下面以一个中大型企业的客户服务平台升级项目为例。该项目计划周期 16 周,范围包括工单流转、客户权限、知识库、数据看板和移动端适配。项目总工作量经过任务拆解后约为 1,920 小时,看起来并不夸张,但按周分布后发现第 7 至第 10 周的后端、测试和数据岗位出现重叠峰值。
| 角色 | 总工作量 | 平均每周投入 | 峰值周投入 | 主要风险 |
|---|---|---|---|---|
| 产品经理 | 280小时 | 17.5小时 | 28小时 | 需求变更和验收口径不一致 |
| 交互设计 | 160小时 | 10小时 | 24小时 | 移动端与管理端同时设计 |
| 后端开发 | 620小时 | 38.8小时 | 72小时 | 接口、权限和数据迁移同时发生 |
| 前端开发 | 360小时 | 22.5小时 | 48小时 | 多端适配和组件复用不足 |
| 测试 | 360小时 | 22.5小时 | 64小时 | 测试集中在最后四周 |
| 数据与运维 | 140小时 | 8.8小时 | 32小时 | 数据清洗和上线切换窗口短 |
如果只看总量,项目似乎只需要 6 个角色、不到 2,000 小时;如果看峰值,测试岗位在关键窗口需要接近 1.6 个全职等效人力,后端岗位也接近 1.8 个全职等效人力。这说明项目的风险不是“总人数不够”,而是岗位需求在时间上集中。

3. 100 人以上组织更容易出现“资源信息碎片化”
在小团队里,负责人可能知道每个人正在做什么;当组织扩大到 100 人以上,人员分属不同业务线、研发部门和职能团队后,项目资源信息就会迅速碎片化。一个后端工程师可能同时服务两个项目,一个数据工程师可能只在周三和周四可用,一个测试负责人还承担线上质量支持。
这时,产品经理不能只问“能不能安排一个人”,而要把问题改成:“在第 8 至第 10 周,是否能获得 0.8 个后端有效产能和 0.6 个测试有效产能?如果不能,哪个范围必须后移?”这种表达方式把模糊的人力请求变成了可以被项目组合、部门负责人和财务共同讨论的资源问题。
三、常见误区:多数人力计划为什么从第一版就失真
1. 误区一:按需求条数估算工作量
“20 个需求需要 20 个单位工作量”是最常见的错误。需求条数只反映数量,不反映复杂度、依赖关系和不确定性。一个新增按钮可能只需要 4 小时,而一个权限规则调整可能牵涉数据库、接口、前端、审计、历史数据和测试环境,实际投入超过 100 小时。
更可靠的做法是先给需求建立复杂度维度,再把复杂度转换成工作包。至少建议考虑业务规则数量、系统依赖数量、数据迁移规模、角色数量、非功能要求和验收场景数量。
| 复杂度维度 | 低复杂度 | 中复杂度 | 高复杂度 |
|---|---|---|---|
| 业务规则 | 1至2条 | 3至6条 | 超过6条或规则相互影响 |
| 系统依赖 | 无外部系统 | 依赖1至2个系统 | 依赖3个以上系统或接口不稳定 |
| 数据处理 | 无迁移 | 局部字段变更 | 历史数据清洗或批量迁移 |
| 验收场景 | 少于10个 | 10至30个 | 超过30个或涉及多部门 |
2. 误区二:把平均人数当成每周都可用的人数
项目计划中经常出现“平均每周投入 5 人”的描述,但平均数会掩盖峰值。一个项目可能前 4 周投入 2 人,后 4 周投入 8 人,平均仍然是 5 人;可是组织不一定能在后 4 周临时补齐 6 名具备相应技能的成员。
我建议把资源计划至少拆到周,关键项目甚至要拆到天。尤其是上线、迁移、联调和验收阶段,资源消耗通常不是线性增长,而是阶梯式变化。平均人数适合做预算摘要,不适合做执行计划。
3. 误区三:把所有人都按 100% 投入计算
多人项目中的“兼职”是常态,但很多计划表会把每名成员都按全职处理,导致计划看起来很充足,执行时却不断延期。产品经理应记录每名成员的承诺投入比例,而不是只记录是否参与。
例如,某开发人员标记为“参与项目”,并不代表他每周有 40 小时可用。若其同时承担线上支持、旧系统维护和另一个项目,他可能只有 16 小时可投入。把 16 小时写成一个“人”,会让资源计划虚增 150%。
4. 误区四:只计算开发,不计算前后置工作
开发工时往往最容易被记录,但需求澄清、原型评审、技术预研、测试数据准备、上线演练、培训、监控配置和上线后观察,常常被当成“顺手做”。这些工作不一定都由研发承担,却会消耗产品、测试、数据和运维资源。
在实际复盘中,我通常会把非开发工作单独列出来。一个中等复杂度项目的非开发投入占比达到 30% 至 45% 并不罕见,尤其是涉及多部门审批、历史数据和外部系统时。如果这部分工作没有进入计划,项目延期几乎只是时间问题。

5. 误区五:用加人解决所有延期
当项目延期时,管理者往往第一反应是增加人员。但如果新增成员需要熟悉业务、搭建环境、理解代码和参与沟通,短期内反而会增加现有成员的培训成本。经典的软件工程经验也提醒我们,在项目后期盲目加人,可能因为沟通路径增加而进一步降低效率。
加人只有在工作可以并行拆分、接口边界清晰、上手成本可控且关键角色有指导能力时才有效。如果问题来自需求不稳定、架构决策未定、测试环境不可用或跨部门审批缓慢,加人并不能解决瓶颈。
四、专业判断逻辑:从需求数据推导人员投入

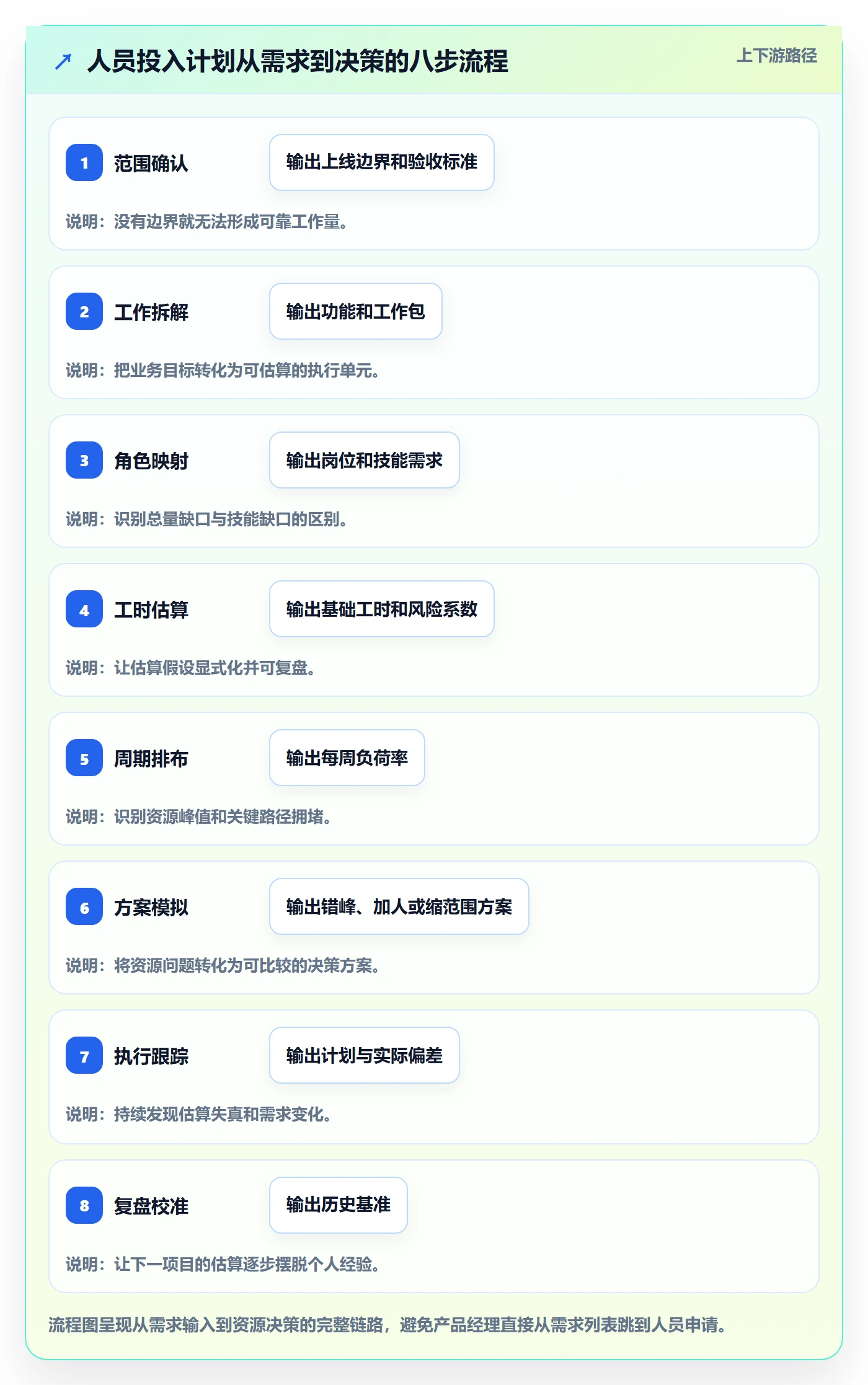

1. 第一步:建立工作分解结构,而不是直接填岗位
人力计划应从交付物开始。产品经理先把目标拆成业务能力,再拆成可验收的功能,再拆成工作包,最后映射到角色。这样做的好处是,资源投入与业务结果之间存在可追溯关系。
- 明确业务目标,例如将人工工单处理时长降低 30%。
- 拆分业务能力,例如工单创建、分派、升级、知识推荐和质量分析。
- 拆分可验收功能,例如规则配置、权限校验、接口同步和报表展示。
- 拆分角色工作包,例如原型设计、接口开发、数据建模、测试用例和上线演练。
- 估算每个工作包的工时、前置依赖、风险等级和最早开始时间。
工作包的粒度不能过粗,也不能细到无法管理。我的经验是,一个工作包最好能在 0.5 至 5 个工作日内完成验收;超过 5 个工作日就应继续拆分,否则很难判断延期发生在哪个环节。
2. 第二步:按角色估算,而不是按职位名称估算
职位名称不等于项目角色。一个“产品经理”可能负责需求分析、项目协调、数据分析和上线培训;一个“开发工程师”可能只负责接口,也可能还承担架构设计和数据迁移。因此,估算时应以角色活动为单位。
| 项目角色 | 主要活动 | 估算输入 | 需要重点观察的数据 |
|---|---|---|---|
| 产品分析 | 访谈、流程、原型、规则、验收 | 业务流程数、角色数、变更次数 | 需求返工率、评审通过率 |
| 技术设计 | 架构、接口、数据模型、技术预研 | 系统依赖数、接口数、数据量 | 技术风险关闭时间 |
| 开发实施 | 编码、联调、修复、性能优化 | 功能点、复杂度、复用程度 | 有效交付速率、返工工时 |
| 质量保障 | 用例、测试、回归、验收支持 | 场景数、端数量、兼容范围 | 缺陷密度、回归通过率 |
| 数据与运维 | 迁移、监控、发布、应急、回滚 | 数据量、环境数、切换窗口 | 发布成功率、故障恢复时间 |
3. 第三步:给估算加入复杂度和风险修正
基础工时可以采用“工作包数量 × 单位工时”的方式估算,但不能直接把结果当成承诺。建议至少加入三个修正项:复杂度系数、不确定性系数和返工系数。
一个实用的计算公式如下:
计划工时 = 基础工时 × 复杂度系数 × 不确定性系数 × 返工系数
有效需求产能 = 可用成员数 × 标准工时 × 有效产能系数 × 承诺投入比例
资源缺口 = 计划工时 – 有效需求产能
例如,某角色基础工作量为 320 小时,复杂度系数为 1.2,不确定性系数为 1.15,返工系数为 1.1,则计划工时为 486.4 小时。若两名成员各有 60% 的投入比例,每人每月有效产能按 110 小时计算,项目周期为 2 个月,那么可用产能为 264 小时,缺口就是 222.4 小时。
这里的系数不应被伪装成精确科学。它们的价值在于让团队显式讨论“为什么要加成”,而不是让某个人在表格里凭经验偷偷加 30%。成熟团队应当用历史项目的计划工时、实际工时和返工工时持续校准这些系数。
4. 第四步:用关键路径而不是总工时决定优先级
总工时只能说明项目的总体负担,关键路径决定最早完成时间。若测试工作必须等待后端接口完成,那么测试人员即使在前 6 周空闲,也不能完全替代后端瓶颈。资源计划需要把工作包的前置关系画出来,判断哪些岗位直接位于关键路径上。
我通常会对每个角色做三项标记:是否位于关键路径、是否可被其他角色替代、是否可以通过外部资源补充。关键路径上的不可替代角色,应优先保障;非关键路径上的通用任务,则可以通过调整优先级或延后范围来释放压力。

5. 第五步:把计划与实际投入形成闭环
计划表如果只在立项时填写一次,就只是预算文件,不是管理工具。执行过程中至少应按周更新计划工时、实际工时、剩余工时和预计完成时间。产品经理不需要追求每小时都精确,但必须能识别偏差趋势。
我建议关注四个核心指标:
- 投入偏差率:实际投入减去计划投入,再除以计划投入。
- 剩余工作偏差率:当前剩余估算与初始剩余估算的差异。
- 关键角色负荷率:关键角色计划投入除以同期有效产能。
- 返工占比:返工工时除以总投入工时。
投入偏差率达到 15% 未必意味着项目失控,可能只是某个前置工作提前完成;但如果连续三周超过 15%,同时剩余工作量没有下降,就说明估算或执行出现结构性问题。产品经理应关注趋势,而不是盯住某一次异常。
五、具体案例和数据观察:一个 16 周项目如何从“缺人”变成可决策方案
1. 项目背景:表面缺 4 人,实际上只缺两个关键窗口
某企业计划在 16 周内上线客户服务平台升级项目,原始方案申请 10 人全程参与,包括产品、设计、前端、后端、测试、数据和运维。管理层认为投入过高,要求产品经理证明哪些人必须全程投入,哪些工作可以错峰。
我将需求拆成 34 个功能点、11 个外部接口、3 类用户角色和 4 批历史数据。经过角色分解后,得到 1,920 小时的基础工作量,并进一步按复杂度和返工风险修正为 2,260 小时。这个数字并不代表一定要增加人,而是代表在当前范围和质量要求下,项目必须消化的工作总量。
2. 第一版计划:人数足够,但峰值超载
第一版方案假设 10 人平均投入,所有角色从第 1 周持续到第 16 周。结果显示,团队总平均负荷约为 68%,但第 8 至第 10 周的关键岗位负荷超过 120%。如果按平均数审批资源,管理层会认为有余量;如果按峰值执行,项目必然在联调和测试阶段拥堵。

| 阶段 | 时间 | 主要工作 | 关键角色负荷 | 判断 |
|---|---|---|---|---|
| 探索与定义 | 第1至第3周 | 访谈、流程、原型、技术预研 | 产品72%,技术设计82% | 无需增加开发人数 |
| 核心开发 | 第4至第7周 | 核心接口、权限、前端框架 | 后端96%,前端78% | 应提前解决技术依赖 |
| 联调与数据 | 第8至第10周 | 接口联调、数据清洗、端到端验证 | 后端126%,数据118% | 存在关键资源缺口 |
| 测试与上线 | 第11至第14周 | 回归、验收、演练、发布 | 测试132%,运维104% | 测试与运维需要提前介入 |
| 观察与收尾 | 第15至第16周 | 缺陷收敛、监控观察、复盘 | 产品58%,测试76% | 可保留小规模支持 |

3. 第二版计划:不盲目扩编,改成“错峰投入加短期补充”
第二版方案做了三项调整。第一,把测试负责人和数据工程师从第 9 周提前到第 5 周,使测试用例和数据规则提前稳定。第二,将一名通用后端工程师从第 4 周至第 8 周投入,转为第 7 周至第 11 周集中投入,覆盖接口联调和数据迁移。第三,将低优先级移动端报表延后到上线后第二个迭代。
调整后,项目没有增加全程人数,只增加了 0.8 个短期等效人力,并减少了 160 小时的低优先级范围。后端峰值从 126% 降到 98%,测试峰值从 132% 降到 105%,项目预计延期从 6 周降低到 1 至 2 周。这里最重要的动作不是“找更多人”,而是重新安排工作发生的时间。
| 方案 | 全程平均人数 | 短期补充人力 | 低优先级范围 | 预计延期 | 主要代价 |
|---|---|---|---|---|---|
| 原始方案 | 10人 | 0人 | 全部保留 | 约6周 | 峰值岗位持续超载 |
| 扩编方案 | 12人 | 2人 | 全部保留 | 约2周 | 沟通成本与预算增加 |
| 错峰方案 | 10人 | 0.8人 | 延后160小时 | 约1至2周 | 部分体验范围延后 |
| 缩范围方案 | 8人 | 0人 | 削减420小时 | 按期交付 | 业务价值覆盖面降低 |
4. 数据观察:真正有效的资源优化通常来自四个动作
从这类项目复盘看,人员投入优化主要来自四个动作:提前暴露高风险依赖、让测试前移、削减无法形成短期价值的范围,以及把通用岗位安排到真正的峰值窗口。单纯把 10 人变成 12 人,往往只能解决表面拥堵,不能降低返工和等待。
如果使用 PingCode 等项目管理平台,建议将计划工时、实际工时、剩余工时、需求优先级和迭代周期放在同一项目数据链路里。产品经理不必每天追踪所有成员,但应设置每周资源复盘:关键角色是否超载、未完成工作是否集中在同一前置节点、变更是否消耗了原有缓冲。

六、从0到1落地:产品经理如何在两周内完成第一版人力资源计划
1. 第一天至第二天:确认范围边界和交付口径
第一步不是打开表格,而是与业务负责人确认项目究竟要交付什么。必须明确上线范围、验收标准、目标用户、必须支持的端、数据迁移边界和不纳入本期的内容。
如果范围边界不清,后续所有工时都只是伪精确。建议把需求分为“必须交付、条件交付、明确不做”三类,并为每一类记录判断依据。条件交付项必须有触发条件,例如接口按期开放、数据质量达到标准或合规审核通过。
2. 第三天至第五天:建立工作包和角色映射
将每个需求拆成产品、设计、技术、开发、测试、数据和上线支持工作包。不要只填写开发工时,因为产品经理需要知道每个需求在完整生命周期中消耗了哪些资源。
可以使用以下字段建立初始表:
- 需求名称与业务目标。
- 工作包名称和交付物。
- 责任角色与协作角色。
- 预计工时、最早开始时间和最晚完成时间。
- 前置依赖、复杂度等级和不确定性说明。
- 优先级、是否位于关键路径以及是否可延后。
3. 第六天至第七天:收集历史数据并校准系数
如果团队有历史项目数据,应优先使用实际数据,而不是直接采用行业平均值。至少收集三个项目的计划工时、实际工时、返工工时、需求变更次数和延期原因。若没有完整数据,可以先用专家估算建立基准,但必须把它标记为初始假设。
产品经理需要特别注意数据口径。例如,“实际工时”是否包含会议,是否包含线上支持,是否包括外包人员,是否把等待时间算入项目周期。口径不一致时,历史数据的比较会产生误导。
4. 第八天至第十天:按周生成资源热力视图
把每个工作包放入周计划后,计算每个角色的周负荷率。负荷率超过 100% 不等于一定无法完成,因为可能存在加班、复用或短期支援;但它必须进入风险清单。连续两周超过 100%,或者关键路径角色超过 90%,就应当在评审会上提出处理方案。
资源热力视图不应只显示红黄绿颜色,还要附上原因和动作。例如“第 8 周后端 118%,原因是接口联调和数据迁移重叠;动作是提前完成数据映射,或将移动端接口延后两周”。颜色没有解释,就无法支持决策。

5. 第十一天至第十二天:形成至少三套可选方案
不要只提交一个“需要多少人”的答案。建议至少准备基准方案、加资源方案和缩范围方案。如果项目存在明显峰值,再增加错峰方案。每套方案都要说明交付时间、范围保留比例、预算、关键风险和管理动作。
管理层真正需要的不是一个看似精确的数字,而是知道每种选择会牺牲什么。比如,加 2 名开发可以缩短 2 周,但会增加培训和沟通成本;削减低优先级功能可以按期上线,但可能降低首批用户覆盖率;延后上线可以保留范围,但要承担市场窗口和业务收益延迟。
6. 第十三天至第十四天:让资源计划进入项目执行系统
资源计划不能停留在评审附件中。应把工作包、负责人、计划周期、预计工时和交付状态进入日常项目管理系统,并将需求变更与资源影响关联起来。任何高优先级变更都应回答三个问题:增加多少工时、占用哪个角色、会挤压哪一个时间窗口。
对于使用 PingCode 的团队,可以将需求、任务、迭代、工时和项目报表串联起来,按团队、角色、迭代或项目查看投入情况。工具本身不会自动产生正确计划,但能减少手工汇总和版本不一致,让产品经理把精力放在判断而不是复制表格上。
七、不同情况下的行动建议:资源不足时先判断是哪一种缺口
1. 总人数不足:优先解决可并行工作
如果所有角色的负荷都长期超过 100%,说明项目总容量不足。此时可以考虑增加人员、延长周期、减少范围或降低交付频率。加人前先判断工作是否可以并行拆分;如果所有任务都依赖同一个架构决策或核心成员,新人很难立即转化为有效产能。
- 适合加人的情况:工作包边界清晰、上手资料完整、任务可以并行。
- 适合延期的情况:质量要求不可降低,且新增人力无法在关键窗口前形成产能。
- 适合缩范围的情况:存在大量低优先级功能,且核心价值可以独立交付。
2. 技能缺口:不要用通用人数掩盖专业能力不足
如果总人数看似充足,但缺少数据治理、性能优化、合规、安全或特定行业经验,增加通用成员并不能解决问题。技能缺口应记录为“能力类型、需要时间、可替代方式和最迟补齐日期”。
对于技能稀缺的岗位,通常有四种选择:内部借调、外部顾问、能力培训和范围降级。内部借调成本低但会影响原项目;外部顾问速度快但知识沉淀风险较高;培训适合长期能力建设,不适合临近上线的短期救火;范围降级则需要业务负责人接受功能边界变化。
3. 关键成员被多个项目争抢:使用时间窗口而不是平均比例
当同一个架构师或数据工程师同时支持多个项目时,写“每个项目投入 20%”通常没有实际意义。更可执行的方式是安排明确时间窗口,例如连续两天完成技术方案,下一周集中完成数据模型评审。连续时间块比零散投入更容易形成有效产能。
产品经理应推动项目之间共享资源日历,至少暴露关键岗位的计划冲突。如果无法做到全组织透明,也要先建立重点成员清单,避免多个项目都假设同一名专家“下周有空”。
4. 需求变化频繁:采用滚动计划,不要强行一次排满16周
探索型产品很难在立项时准确估算后几个月的工作量。此时建议采用两层计划:未来 2 至 4 周做详细计划,之后只做角色容量和里程碑规划。每个迭代结束后,根据实际投入和新信息重新估算后续范围。
滚动计划不是放弃计划,而是承认信息会变化。为了避免团队把滚动计划当成随意变更,必须记录每次调整的原因、影响范围和决策人。这样既保留灵活性,也保留管理责任。
5. 项目已经延期:先找等待和返工,再决定是否加人
延期项目通常同时存在三类时间:真正用于产出的时间、等待前置条件的时间、返工修复的时间。如果等待和返工占比很高,新增人员可能只会让等待队列变长。产品经理应先统计延期工作包的实际时间构成。

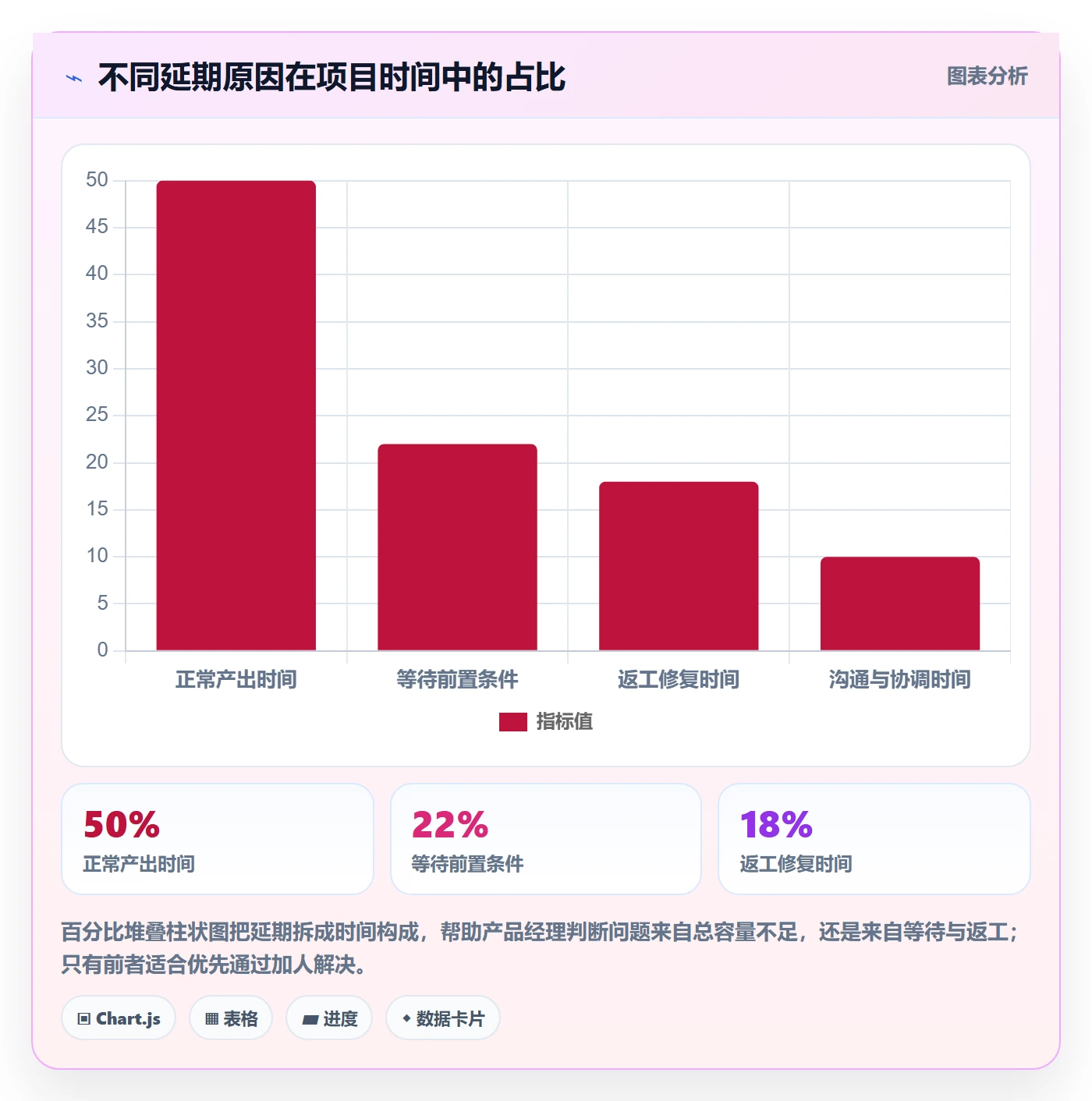

例如,某项目开发人员实际投入 400 小时,但其中 110 小时在等待接口、环境和业务确认,90 小时用于返工,真正形成一次有效交付的时间只有 200 小时。此时优先动作应是解决接口和环境瓶颈,而不是简单增加开发人数。

八、不同方案的取舍:没有“最优人力计划”,只有与目标匹配的方案
1. 加人方案:交付速度更快,但不一定成本最低
加人适合市场窗口明确、延期损失高、工作可以并行拆分的项目。它的直接成本包括人员费用,间接成本还包括招聘、培训、环境权限、代码熟悉和沟通协调。若新增成员在项目只剩两周时加入,可能还没有完成上手,项目却已经结束。
评估加人是否值得,可以比较“新增资源成本”和“延期一周的业务损失”。如果延期会导致合同违约、销售窗口错失或大量人工运营成本,那么加人可能是理性的;如果延期损失较低,而新增成员需要很长的学习周期,缩范围通常更划算。
2. 缩范围方案:最容易被低估的价值是确定性
缩范围不是简单砍功能,而是保留核心闭环,延后边缘场景。一个好的缩范围方案应当说明用户价值损失、后续补齐成本和技术返工风险。若延后的功能会导致核心架构重复建设,表面上节省的投入可能在下一阶段加倍返工。
我更推荐“按价值链缩范围”,而不是“按页面数量砍需求”。例如,保留工单创建、分派和闭环,延后复杂报表;保留核心权限校验,延后个性化配置。这样可以确保首期产品形成完整可用链路。
3. 延期方案:适合质量和合规要求高的项目
涉及财务、医疗、数据安全或关键生产流程的项目,不能为了按期而牺牲必要验证。延期方案的关键是把延期转化为可解释的风险购买:多两周时间换取更充分的数据校验、性能测试和上线演练。
但延期不能只是把日期向后移动。必须同步更新资源窗口、业务收益预测、外部依赖和沟通计划。如果延期期间团队成员被其他项目占用,原来的资源计划也会失效。
4. 外包或短期支援方案:速度快,但要控制知识和质量边界
外部资源适合标准化、边界清晰、验收方式明确的工作,例如测试执行、数据清洗、页面还原或专项性能测试。对于业务规则复杂、核心架构和长期维护相关的工作,外部资源应谨慎使用。
采用外部资源时,必须在计划中增加交接、评审和验收工时。否则外部人员完成的工作可能需要内部成员大量返工,导致表面投入下降、实际投入上升。
| 方案 | 最适合的场景 | 主要收益 | 主要风险 | 决策前要问的问题 |
|---|---|---|---|---|
| 增加内部人员 | 工作可并行、延期损失高 | 能力沉淀和长期复用 | 培训与协同成本 | 新人何时能形成有效产能 |
| 缩减范围 | 存在低优先级功能 | 提高交付确定性 | 价值覆盖面下降 | 是否保留完整核心闭环 |
| 延后交付 | 质量、合规不可妥协 | 降低上线事故风险 | 市场和收益延迟 | 延期期间资源是否仍可用 |
| 外部短期支援 | 标准化、边界清晰的工作 | 快速补足专门能力 | 知识沉淀和质量控制 | 验收标准是否足够客观 |
| 流程与范围重构 | 等待、返工占比高 | 降低系统性浪费 | 短期需要改变协作方式 | 瓶颈是否真的来自容量不足 |
5. 预算有限时:优先保障不可逆成本和关键路径
预算有限时,不要平均削减所有角色的投入。应优先保留关键路径、不可逆决策和高返工成本岗位。例如,早期架构、数据模型、权限规则和验收口径一旦错误,后期修复成本会显著上升;而部分视觉优化、边缘报表和低频配置可以延后。
产品经理可以用“每投入 1 小时带来的风险降低或业务价值”来排序资源,而不是只看哪个岗位的工时最多。一个产品经理花 8 小时澄清权限边界,可能减少后续几十小时返工;一个开发人员多写 8 小时代码,却可能因为规则未定而全部重做。
九、建立可持续的资源数据体系:让下一次估算比这一次更准
1. 记录四类历史数据
如果团队每次都从零估算,人员计划永远依赖个人经验。建议至少沉淀四类数据:计划工时、实际工时、返工工时和等待工时。计划与实际的差异用于校准估算,返工和等待数据用于识别流程问题。
同时记录需求规模和复杂度,例如功能点数量、接口数量、数据量、用户角色数量和外部依赖数量。只有把投入数据与需求特征关联起来,历史数据才具备预测价值。
2. 不要追求单一生产率指标
“每人每周完成多少需求”看起来简单,却容易诱导团队拆小任务、牺牲质量或回避复杂工作。生产率应至少结合交付量、质量、返工和周期观察。高产出但高缺陷、高返工的团队,并不一定比低产出但稳定的团队更有效。
产品经理可以建立角色级和项目级指标,但不要将不同类型项目简单横向排名。平台建设、客户定制、探索性产品和合规改造的投入结构完全不同,适合使用不同基准。

3. 以“估算偏差”而不是“个人准确率”推动改进
估算偏差不应被用来责备某个产品经理或开发人员。复杂项目中的估算本来就带有不确定性,真正需要改进的是偏差的结构:是需求变更导致,还是依赖等待导致,是技术预研不足,还是测试后置导致。
建议每月做一次轻量复盘,回答四个问题:
- 哪些角色的计划工时连续低估或高估?
- 偏差主要发生在需求、开发、测试还是上线阶段?
- 哪些风险在估算时已经知道,却没有转化成缓冲或前置动作?
- 下一次计划需要调整哪个系数、工作包或资源窗口?
4. 让工具服务于判断,而不是制造更多填表工作
项目管理平台最有价值的地方,不是把每个人的时间填得非常细,而是建立统一的项目、需求、任务和资源数据关系。产品经理应优先配置少量真正会被使用的字段,避免让成员为了填表而填表。
一个可执行的最低配置包括:负责人、计划开始和结束时间、预计工时、实际工时、优先级、依赖关系、风险等级和状态。随着团队成熟,再增加技能标签、可用性、成本中心和预测完成日期。
如果企业已经使用 PingCode 等工具,建议先从一个跨部门项目试点,不要一开始就要求全组织一次性改变。用一个项目验证字段是否能支持资源决策,再逐步推广到项目组合和部门容量管理,通常比直接建立复杂制度更容易落地。
十、结论:优秀的人力资源计划,核心不是算得更细,而是让取舍更透明
1. 产品经理真正要交付的是一套可讨论的假设
人员投入计划不可能在项目开始时就精确到最后一个小时。它的专业价值不在于预测完全准确,而在于把需求规模、资源约束、关键路径和风险假设明确表达出来。管理者可以不同意你的系数,但不能再模糊地讨论“人够不够”。
一份合格的计划应该让任何评审人都能看懂:如果增加 1 名后端成员,哪一周会降低多少压力;如果删掉一个功能,会释放多少工时;如果延后两周,哪些业务收益会受到影响;如果关键成员请假,哪个交付物会受到冲击。
2. 从0到1的最小行动清单
- 把需求条数改成工作包和角色工时。
- 把平均人数改成按周查看的有效产能。
- 把全职假设改成真实投入比例。
- 把开发工时扩展为完整交付工时。
- 把总量缺口与技能缺口分开处理。
- 把人员申请改成至少三套可比较方案。
- 把计划表接入项目执行数据,每周复盘偏差。
- 把本次项目的估算结果沉淀为下一次的历史基准。
3. 下一步怎么做
如果你正在准备一个新项目,今天就可以先选出 10 个核心需求,按产品、设计、技术、开发、测试、数据和上线支持拆成工作包,再按周排布投入。不要等所有需求都明确后才开始,因为资源分析本身就是帮助团队发现范围和依赖问题的过程。
如果你正在处理延期项目,先统计最近两周的实际投入,把时间分成有效产出、等待、返工和沟通四类。只有确认主要问题是有效产能不足后,才考虑加人;如果等待和返工占比更高,应先处理依赖、环境、验收口径和变更机制。
我最坚持的一条判断是:人员投入管理的核心不是把每个人塞满,而是让关键能力在关键时间出现在关键工作上。当产品经理能够用数据说明这一点,人力资源计划就不再是一张申请编制的表,而会变成连接业务价值、项目交付和组织效率的决策工具。
文中案例数据为基于中大型企业项目场景的样本推演,用于展示测算方法;有效产能、复杂度系数和延期损失应以企业自身历史项目数据校准。关于项目管理与软件工程实践,可参考 PMI《项目管理知识体系指南》、Standish Group 软件项目研究以及企业内部的计划与实际投入记录。
常见问题解答(FAQ)
1. 人员投入怎么估算才不会一开始就失真?
我在做产品排期时,通常先按人数乘工作天数计算,但实际项目总是延期,最后发现很多时间被会议、沟通、返工和临时需求吃掉了。到底应该用什么口径计算有效人力,才能让人力资源计划从一开始就更接近真实情况?
不要直接用“人数×自然工作日”作为可投入人力,这个算法在纸面上完整,执行时几乎一定会高估。更实用的做法是先算理论产能,再扣除非项目时间和风险缓冲。公式可以写成:有效人天=人数×工作日×岗位可用率×专注系数×风险折损系数。例如,一个8人产品研发小组计划执行12周,按每周5天计算,理论人天是480人天。
进一步拆分后,假设岗位可用率为90%,因为有人会休假、参与部门支持;专注系数为75%,因为会议、评审、沟通和日常维护会占用时间;风险折损系数为90%,用于覆盖需求变更、环境问题和返工,那么有效人天只有480×90%×75%×90%=291.6人天,实际可用于交付的产能不到理论值的61%。
我更建议在项目初期同时输出三个数字:理论人天、计划人天和承诺人天。理论人天用于说明团队规模,计划人天用于排任务,承诺人天则要再保留10%到15%的安全余量。比如团队有292人天有效产能,计划任务最好控制在245至260人天之间,而不是把292人天全部排满。
排满并不代表效率高,通常意味着任何一个需求变更都会直接变成延期。判断计划是否靠谱,可以观察两个指标。第一是过去4至6个迭代中,实际完成工时与预估工时的偏差,如果长期高估20%以上,就应该下调专注系数;第二是临时事项占比,如果每周临时工作超过总工作量的15%,就不能再按稳定项目团队来排期。
某项目管理工具可以用任务工时、人员日历和迭代完成记录持续校准这些参数,但工具只能记录偏差,不能替代对偏差原因的判断。
2. 产品经理如何通过数据判断是缺人,还是任务估算错误?
我经常看到项目延期后,团队第一反应就是申请增加人员,但加人后交付速度并没有明显提升。产品经理应该看哪些数据,才能区分真正的人力不足、需求范围膨胀,以及团队协作效率下降?
判断缺人不能只看延期天数,而要把“工作量、产能和阻塞”拆开看。我在复盘类似问题时,通常先建立一个三层判断框架:工作量是否增加,单位工作效率是否下降,等待时间是否变长。第一层看需求规模。假设原计划是100个复杂度点,执行过程中变成145个复杂度点,那么延期首先是范围扩大,不应直接归因于缺人。
第二层看单位产能。如果团队原来每两周能完成30个复杂度点,后来只有20个,且需求规模没有明显变化,说明可能存在技术债、人员熟练度不足或并行任务过多。第三层看阻塞时间,如果任务实际工作时间只有4天,但等待接口、测试环境或业务确认用了6天,那么增加开发人员未必有效,瓶颈可能在协作链路。
可以用一个简单的诊断表来辅助判断:工作量增长超过15%,优先检查需求范围;单位产能连续两个周期下降超过20%,优先检查团队结构和任务拆分;阻塞时间超过总周期的25%,优先处理依赖关系;关键岗位负载连续三周超过90%,才更接近真实的人力缺口。
举例来说,某团队原本每月完成40个需求点,后来仍维持40个需求点,但交付周期从10天拉长到16天。进一步查看数据后发现,开发实际投入没有减少,反而是产品评审等待从1天增加到4天,测试环境排队从半天增加到2天。
这种情况下增加一名开发人员只能让任务更快进入等待队列,优先级应该是减少审批层级、固定评审时段和改善环境容量。我的判断原则是:只有当需求范围稳定、阻塞时间可控、关键岗位长期满负荷,并且增加人员后存在明确的可拆分工作时,才建议扩充人力。否则先优化流程,通常比加人更快产生效果。
3. 从0开始做人力资源计划,产品经理应该先收集哪些数据?
我所在的团队以前做人力计划时,常常直接问各部门“下个月需要几个人”,结果每个部门都报得很高,最后既无法验证,也无法执行。我想知道从零开始建立计划时,哪些数据是最低必要项,哪些数据可以后补?
从0开始不需要一上来建设复杂的人力系统,先收集能够支持决策的最小数据集即可。我建议第一阶段只记录五类信息:项目或需求清单、任务规模、所需技能、人员可用时间、历史交付速度。项目或需求清单要包含目标、优先级、开始时间和截止时间,避免把所有事情都视为同等重要。
任务规模可以用人天、故事点或T恤尺码估算,但一个团队内必须统一口径,不能让研发用人天、设计用百分比、运营用模糊描述混在一起。所需技能要具体到岗位能力,例如后端开发、数据分析、交互设计、测试自动化,而不是只写“需要产品和技术人员”。人员可用时间要扣除休假、固定会议、值班和其他项目占用。
历史交付速度则用于校准估算,而不是拿来做个人绩效排名。一个可执行的0到1流程通常分四步。第一周建立需求池并统一优先级;第二周让各岗位按同一规则估算任务规模;第三周核对人员可用率和技能匹配;第四周用过去一个迭代的实际完成量修正计划。
比如一个团队有产品、设计、开发、测试共10人,表面上每月有220人天,但扣除固定会议、支持工作和休假后,可用人天可能只有145人天。如果需求池估算为180人天,就应该在评审阶段削减范围,而不是等到月底再解释延期。为了避免计划变成一次性表格,我会给每条数据增加“更新时间”和“可信度”两个字段。
人员休假属于高可信度数据,临时需求属于低可信度数据,历史效率如果只有一个周期,也只能作为参考。计划评审时,优先处理低可信度且影响较大的变量,因为它们最容易造成预测偏差。某项目管理平台适合用来统一维护需求、任务、负责人、工时和状态,但真正决定计划质量的是口径是否统一。
工具上线前先确定估算单位、更新频率和延期原因分类,往往比先配置大量报表更重要。
4. 人员投入计划应该按人头管理,还是按技能和产能管理?
我发现团队里同样是一个人,不同岗位、经验和项目阶段带来的产出差异很大。有时总人数没有变化,但关键岗位一忙,项目就整体停滞,所以我不确定人力计划是否应该从“需要几个人”改成“需要什么能力、多少有效产能”。
人员投入计划不应只按人头管理,更准确的口径是“技能容量×有效时间”。人头适合做预算和组织汇报,但不适合直接判断项目能否交付,因为一个高级数据工程师和一个初级开发人员不能简单视为两个相同单位的人力。实际规划时,可以建立技能容量矩阵。横向列出项目阶段,例如需求分析、交互设计、开发、测试、上线支持;
纵向列出技能类型,并填写每周可投入人天。例如一个项目在某周需要数据分析4人天、后端开发18人天、前端开发12人天、测试8人天,而团队实际只有数据分析2人天、后端开发15人天、前端开发20人天、测试6人天。总人天看似足够,但数据分析和测试存在缺口,前端反而有冗余,项目仍然会被关键岗位卡住。
我通常还会给不同熟练度设置简单的产能系数:熟悉业务和系统的成员按1.0计算,刚加入项目的成员按0.6到0.8计算,需要带教的成员按0.4到0.6计算。这个系数不是评价个人能力,而是反映进入特定项目后的有效产出。比如新增两名成员理论上增加10人天,但由于需要培训和代码熟悉,首个迭代可能只贡献6人天。
如果不做折损,计划会从第一周开始就出现虚假富余。还有一个容易被忽略的指标是关键岗位集中度。如果某项能力80%以上的任务都依赖同一个人,那么即使团队总负载只有70%,计划风险仍然很高。可以通过交叉培训、拆分审批权限、建立替补负责人来降低单点风险,而不是等关键人员请假后再临时调整。
我的建议是同时保留两张表:一张是人头与预算表,用于管理成本;另一张是技能产能表,用于管理交付。前者回答“团队有多少人、花多少钱”,后者回答“在这个时间窗口内,能完成什么工作”。产品经理真正需要推动的是第二个问题,因为项目延期通常不是总人数不足,而是关键技能在关键时间没有可用容量。
核心关键词
文章包含AI辅助创作:人员投入怎么做?产品经理数据分析:人力资源计划从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/625513
读者评论
我们团队以前也按“参与人数”排计划,后来发现兼职成员一多,表上的资源经常是虚高的。现在会把每个人按周填写可投入比例,不过维护成本确实不低,尤其临时支持和请假很难及时更新。
按周看峰值比看平均人数更有用,但我觉得还应结合任务依赖和交付优先级。有些岗位短时超负荷可以通过调整顺序缓解,不一定马上要补人,否则容易把资源问题简单化成招聘问题。
文中提到的有效产能系数适合做初步估算,但不建议长期固定使用。我们实际项目中,测试、运维和产品的损耗差异很大,最好用几轮项目复盘数据校准,否则系数看似精确,结果仍可能偏差明显。
