资源负载不是把“产品、设计、开发、测试”几个人名填进甘特图,而是回答一个更难的问题:在需求持续变化、人员并非全天投入、关键岗位存在等待和返工的情况下,当前团队到底能不能按承诺交付?我做项目排期时反复遇到同一种情况:计划表看起来只占用了团队可用工时的80%,上线前两周却突然出现开发堆积、测试无事可做、产品经理连续加班,最后还要临时延期。真正的问题通常不是人少,而是资源负载计算方式错了。
这篇文章不把资源计划讲成一套漂亮的表格,而是从产品经理的风险控制角度,拆解如何从0开始建立人力资源计划:先算真实产能,再识别瓶颈资源,接着做任务级负载、技能级负载和时间级负载,最后把预警规则落到某项目管理平台或团队日常流程中。文中涉及的部分数据为项目复盘中的匿名化观察或情景模拟,会明确标注口径,不把示意数据包装成行业统计。
一、先讲核心结论:资源负载的本质不是“人够不够”,而是“关键约束是否会先失效”
1. 先算有效产能,而不是直接看员工人数
最容易犯的错误,是把一个人每周40小时当成40小时可分配产能。对多数产品团队而言,会议、沟通、需求澄清、线上故障、代码评审、请假和临时支持都会占用时间。一个成熟团队真正可以用于计划性工作的时间,往往只有名义工时的60%至75%。
如果团队中有一名后端工程师每周工作40小时,其中固定会议6小时、线上支持4小时、代码评审和协作5小时、不可预见事项4小时,那么这名工程师的计划性产能只有21小时。继续把40小时填入排期表,会让项目从第一天起就处在虚假安全状态。
我通常使用下面的公式计算有效产能:
有效产能 = 名义工时 × 出勤系数 × 专注系数 − 固定事务工时 − 已知支持工时
例如,某后端工程师一个迭代名义可工作80小时,出勤系数为0.95,专注系数为0.72,固定事务和线上支持合计13小时,则有效产能约为42小时,而不是80小时。这个数字才适合拿来和需求工作量比较。
| 产能项目 | 示例口径 | 两周迭代中的工时 | 是否可用于承诺排期 |
|---|---|---|---|
| 名义工作时间 | 5天×8小时×2周 | 80小时 | 否 |
| 请假与出勤折损 | 出勤系数95% | 约4小时 | 否 |
| 固定会议与流程 | 评审、站会、复盘、同步 | 9小时 | 否 |
| 线上支持与临时事项 | 历史均值加安全缓冲 | 9小时 | 否 |
| 可计划工作时间 | 剩余可承诺时间 | 约58小时 | 是 |

2. 资源负载要按“瓶颈岗位”判断,而不是按团队平均值判断
团队整体负载为70%,并不意味着项目安全。假设产品、前端、后端、测试四类角色的负载分别为55%、68%、96%和48%,项目真正的风险由后端决定。后端一旦拥堵,前端联调、测试验证和发布准备都会被迫等待,平均值反而会掩盖问题。
我会把资源分成三类:普通资源、关键资源和单点资源。普通资源有一定替代性;关键资源直接影响关键路径;单点资源则只有一个人掌握某项系统、领域或权限。资源计划首先要找到后两类,而不是先追求所有人的负载颜色看起来均匀。
- 普通资源:任务可由两名以上成员完成,短期调配成本较低。
- 关键资源:位于关键路径,延误会直接影响里程碑日期。
- 单点资源:具备不可替代的领域知识、系统权限或特殊技能。
- 共享资源:同时服务多个项目,最容易被不同项目经理重复承诺。
3. 负载管理的目标不是让每个人达到100%
100%利用率在表格里看起来很高效,在真实组织里通常意味着没有缓冲。任何需求变更、缺陷返工、审批延迟或环境故障都会让计划从“刚好可行”变成“必然延期”。对于需要频繁协作的软件项目,我更倾向于把核心岗位的计划负载控制在75%至85%之间。
这不是一个适用于所有团队的硬性行业标准,而是风险控制上的建议基线。稳定、重复性强、流程高度标准化的运营任务可以接近90%;探索性产品、跨系统改造和高不确定性研发,则应保留更多余量。负载上限必须和任务波动、返工概率及岗位可替代性一起判断。
| 计划负载区间 | 常见状态 | 产品经理动作 |
|---|---|---|
| 0%至60% | 资源可能闲置,也可能任务尚未拆解 | 先核对任务完整性,再考虑调入新工作 |
| 60%至80% | 通常具备较好的交付弹性 | 可承诺,但要保留变更缓冲 |
| 80%至90% | 进入高负载区,返工会明显影响节点 | 限制新增需求,提前识别替代资源 |
| 90%以上 | 短期冲刺可以,连续迭代风险很高 | 拆分范围、调整顺序或增加资源 |
二、背景和真实场景:为什么排期表准确,项目仍然延期
1. 真实场景一:每个人都有任务,但没人能完成关键路径
我曾经复盘过一个会员体系改造项目。计划表里,产品经理、交互设计、前端、后端和测试都已经分配了任务,表面上没有空白资源。项目延期后重新检查,发现真正的问题是后端负责账户、权益、订单三个模块,而这三个模块的开发周期存在连续依赖,任何一个接口延误都会让前端和测试一起等待。
更麻烦的是,后端工程师还承担线上问题处理。排期表把开发任务按40小时计算,但真实可用于编码的时间只有每周24小时左右。项目不是缺少“总人天”,而是缺少连续且不被打断的后端有效时间。
这个场景说明,资源负载至少要同时看三个维度:总量负载、时间负载和依赖负载。总量负载回答“工作有没有超过产能”;时间负载回答“工作是不是集中在同一周”;依赖负载回答“某个岗位是否被关键路径反复卡住”。
2. 真实场景二:前期负载低,不代表后期一定安全
在需求评审和设计阶段,开发人员可能看起来很空闲,但这不意味着可以继续塞入需求。技术方案、接口设计和数据迁移准备如果没有在前期完成,后期所有任务会同时挤到开发和测试阶段,形成典型的“前松后紧”。
我把这类问题称为负载时间错位:资源没有在正确的时间投入,导致项目总工期变长。一个任务即使只需要两天工作量,如果必须等到第十天才能开始,也可能拖延整个里程碑。

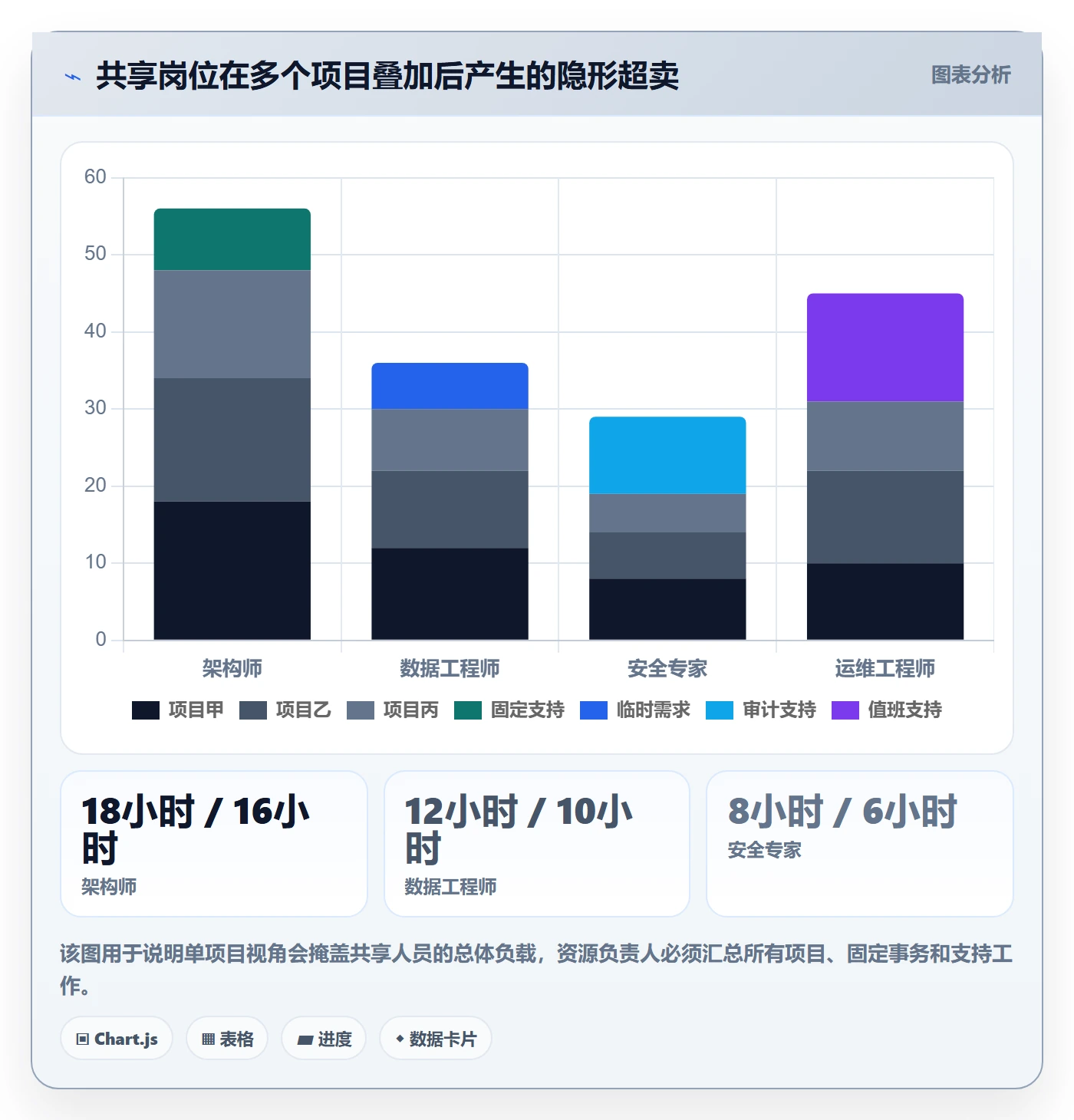

3. 真实场景三:共享人员造成的“隐形超卖”
中大型企业里,架构师、数据工程师、安全专家、运维人员和业务专家往往同时服务多个团队。每个项目单独看都只占用20%到30%,但多个项目叠加后,这类人员可能被安排了120%的时间。
使用 PingCode 这类项目管理平台时,我会特别关注共享成员的跨项目工作视图,而不是只看单个项目空间。一个项目负责人看到的是“本项目分配了16小时”,资源负责人需要看到的是“这个人在所有项目一共被分配了52小时”。只有后一个视角,才能发现资源超卖。

4. 真实场景四:等待时间被误算成了人员闲置
任务持续时间和工作量不是同一个概念。一个开发任务可能实际只需要8小时编码,但因为等待接口确认、测试环境、第三方审批或数据准备,历时会达到五天。如果只记录8小时,产品经理会误以为资源还有大量空间,实际上该任务已经占据了关键路径窗口。
因此,我会把排期中的“工作量”和“日历跨度”分开维护。工作量用于判断人力消耗,日历跨度用于判断里程碑和依赖。两者缺一不可,否则资源表会很精确,项目日期却不可信。
三、常见误区:很多资源计划从第一行就开始失真
1. 误区一:用人数替代技能
“团队有10个人”不是有效资源信息。真正有用的信息应该是:其中几个人能独立完成支付接口,几个人有数据迁移经验,谁拥有生产环境权限,谁能在本周投入,谁只能在下周参与。
把人数当资源,会把不可替代性完全隐藏起来。一个项目可能有五名开发人员,但如果只有一人熟悉旧系统的结算逻辑,结算改造仍然是单点风险。资源计划必须同时记录角色、技能、熟练度、可投入时间和替代关系。
2. 误区二:把故事点、人天和工时混为一谈
故事点是相对复杂度,工时是时间估计,人天是日历或工作量单位。它们可以互相参考,但不能在没有校准的情况下直接换算。一个团队的5个故事点,不一定等于另一个团队的5个故事点;一个“3人天”的任务,也可能因为依赖等待而占据一周日历。
我的做法是先选一种主计量单位做资源计划。若团队使用敏捷迭代,可以用历史完成量预测团队产能,再把关键任务转换为工时窗口;若项目是固定交付型,则直接使用小时或人天,并单独记录等待和风险缓冲。不要在一张表中混用多个单位后再强行求和。
3. 误区三:按照任务数量判断工作量
十个小任务不一定比一个大任务更重。任务数量只反映拆分方式,不反映复杂度、依赖数量和返工概率。尤其是产品需求,如果一个任务包含多端适配、权限规则、异常流程和数据兼容,表面上一条需求,实际可能消耗多个角色的工作量。
判断资源负载时,我建议把任务拆到“可估算、可验收、可识别责任人”的粒度。通常一个任务最好能在半天到三天内完成;超过三天,往往需要进一步拆解风险;小于一小时的任务则可以合并,避免计划管理成本过高。
4. 误区四:只排交付任务,不排沟通和返工
需求澄清、接口确认、设计走查、测试缺陷修复和上线验证并不是项目外的工作,而是交付成本的一部分。如果这些活动不进入资源计划,团队就会用加班去填补计划遗漏。
在复盘时,我通常把实际工时分成四类:直接交付、协作沟通、返工修复和支持中断。若后面三类长期占比超过总工时的35%,问题通常不只是排期不准,还可能是需求质量、架构稳定性或流程设计出了问题。
5. 误区五:把“资源填满”误认为管理能力强
资源利用率高不等于交付效率高。多项目并行会产生上下文切换,任务越碎,切换成本越高。一个人同时参与四个项目,哪怕每个项目只占25%,也很难保持四个项目都处于真正可交付状态。
我更看重“完成的有效工作量”和“被阻塞的时间”,而不是单纯看填入计划的工时。计划表越满,越需要检查任务是否存在排队、等待和反复切换。

四、专业判断逻辑:从资源盘点到风险决策,应该按这五层看
1. 第一层:资源对象到底是谁
资源对象不只是一个员工姓名,还包括角色、技能、地点、时间窗口、可替代人员和授权范围。产品经理至少要建立一张资源能力清单,避免在真正排期时才发现某项工作必须由特定人员完成。
| 字段 | 示例 | 为什么重要 |
|---|---|---|
| 资源名称 | 后端工程师A | 用于识别具体投入对象 |
| 主技能 | Java、订单、支付 | 判断任务是否真的匹配 |
| 熟练等级 | 独立完成、需要协作、仅能支持 | 避免把学习时间误算为交付时间 |
| 有效产能 | 每迭代42小时 | 作为承诺上限 |
| 替代资源 | 后端工程师B | 用于制定备份和交接方案 |
| 限制条件 | 仅周二至周四投入 | 防止日历安排与实际可用时间冲突 |
2. 第二层:任务需要什么,而不是谁有空
资源分配应从任务需求倒推,而不是从“谁现在空闲”正推。任务需要的可能是数据库建模、交互设计、行业规则理解、自动化测试或生产权限。把任务交给最空闲但不匹配的人,往往会带来学习成本和二次返工。
我会给每项任务添加至少三个标签:所需技能、最低熟练度、是否关键路径。这样即使任务后续换人,项目经理也能快速判断替代是否成立,而不是只看人员名称。
3. 第三层:工作量、日历跨度和依赖关系分别计算
工作量是资源消耗,日历跨度是时间占用,依赖关系是先后约束。三者混在一起时,最常见的结果是“工作量没有超,但日期仍然排不出来”。例如接口开发需要12小时,前端需要16小时,测试需要8小时,按总量看只有36小时,但如果三者完全串行,项目至少需要多个连续工作窗口。
资源计划要先形成任务网络,再把任务放到实际日历上。对于关键路径任务,宁可减少并行任务,也不要把所有任务都标成“同时进行”。并行不是免费的,它会增加沟通、合并、测试和冲突成本。
4. 第四层:把风险缓冲放在正确的位置
风险缓冲不是在项目末尾随便加三天,而是要放在最可能发生波动的环节。外部接口、数据迁移、历史代码改造、跨部门审批和上线窗口通常需要独立缓冲。若把所有缓冲都堆在最后,问题发生后仍然无法保护中间里程碑。
我常用三种缓冲:任务缓冲、阶段缓冲和项目缓冲。任务缓冲用于单个不确定任务,阶段缓冲用于设计到开发、开发到测试等转换点,项目缓冲用于吸收无法提前归类的变化。缓冲必须有使用规则,否则很快会被当成免费时间消耗掉。
5. 第五层:用风险等级决定资源动作
资源风险不能只显示红黄绿,还要对应可执行动作。红色代表已经超出可承诺产能或单点资源没有备份;黄色代表未来一至两个周期可能进入高负载;绿色代表在当前范围和约束下可执行。
| 风险等级 | 判定条件 | 对应动作 |
|---|---|---|
| 红色 | 关键岗位负载超过90%,或单点资源无备份 | 立即缩范围、换顺序、补资源或调整日期 |
| 黄色 | 未来两周期负载超过80%,或存在高依赖任务 | 提前锁定资源,拆分任务,验证替代方案 |
| 绿色 | 关键岗位低于80%,依赖和技能匹配清晰 | 按计划推进,持续监控实际消耗 |

五、从0到1搭建人力资源计划:一套可以直接执行的流程
1. 第一步:先定义交付边界和计划粒度
在做资源计划前,先写清楚本次计划管理的对象。是一个两周迭代、一个季度版本,还是一个跨部门项目?计划跨度越长,估算不确定性越高,任务粒度就不能一开始拆得过细。
我的建议是采用分层计划:季度层面只保留里程碑和能力主题,月度层面拆成可交付模块,迭代层面拆到具体任务,周计划只安排真正要执行的工作。不要用一张表同时管理半年目标和明天的测试任务。
2. 第二步:建立资源台账并计算有效产能
资源台账至少包括人员、角色、技能、可投入比例、固定事务、休假、已承诺项目和替代关系。对于100人以上组织,建议由项目负责人维护项目视角,由部门负责人或资源经理维护人员可用性视角,再通过统一平台汇总。
PingCode适合用于这类跨项目协作场景:项目负责人可以在项目计划中维护任务和责任人,资源管理者则需要结合多个项目的计划、工时或迭代安排,识别同一成员是否被重复占用。工具本身不会自动消除资源冲突,但能把原来分散在表格、聊天和会议中的冲突集中暴露出来。
3. 第三步:把需求拆成可估算的交付任务
任务拆分不是把一句话切成很多动词,而是要让每项任务具备明确产出、责任角色、估算工时、前置依赖和验收条件。例如,“完成会员权益功能”不可直接排期;“完成权益规则接口”“完成后台配置页面”“完成异常场景测试”才具备资源计划价值。
- 先确定可验收的结果,而不是先分配人员。
- 为任务标记主责角色和协作角色。
- 记录工作量估算,并说明估算假设。
- 标记前置依赖、外部审批和环境限制。
- 区分直接交付、评审、测试、上线和返工任务。
- 为高不确定性任务单独设置风险记录。
4. 第四步:形成资源,任务匹配矩阵
矩阵的作用不是把所有人都塞进任务,而是确认“这个任务能否由这个人按当前时间窗口完成”。可以用A、B、C三档表示匹配程度:A代表独立完成,B代表需要协作,C代表不建议承担。
| 任务 | 后端A | 后端B | 前端C | 测试D | 资源判断 |
|---|---|---|---|---|---|
| 支付接口改造 | A | B | C | C | 后端A为关键资源,后端B可作为备份 |
| 管理后台页面 | C | C | A | B | 前端C主责,测试D提前参与验收 |
| 数据迁移校验 | B | A | C | B | 数据经验优先于单纯空闲时间 |
| 回归测试 | C | C | B | A | 测试D主责,前端C协助定位缺陷 |
5. 第五步:先排关键路径,再填充非关键任务
资源排期的顺序非常重要。先安排关键路径、单点资源和外部依赖,再安排可延后、可并行和可替代任务。反过来先把普通任务排满,最后才处理关键任务,通常会得到一张看起来完整但无法执行的计划表。
我会用一个简单的优先级判断:第一优先是影响里程碑的任务,第二优先是占用稀缺技能的任务,第三优先是有外部截止日期的任务,第四优先才是普通功能任务。这个顺序比单纯按照需求提出时间排序更能控制交付风险。

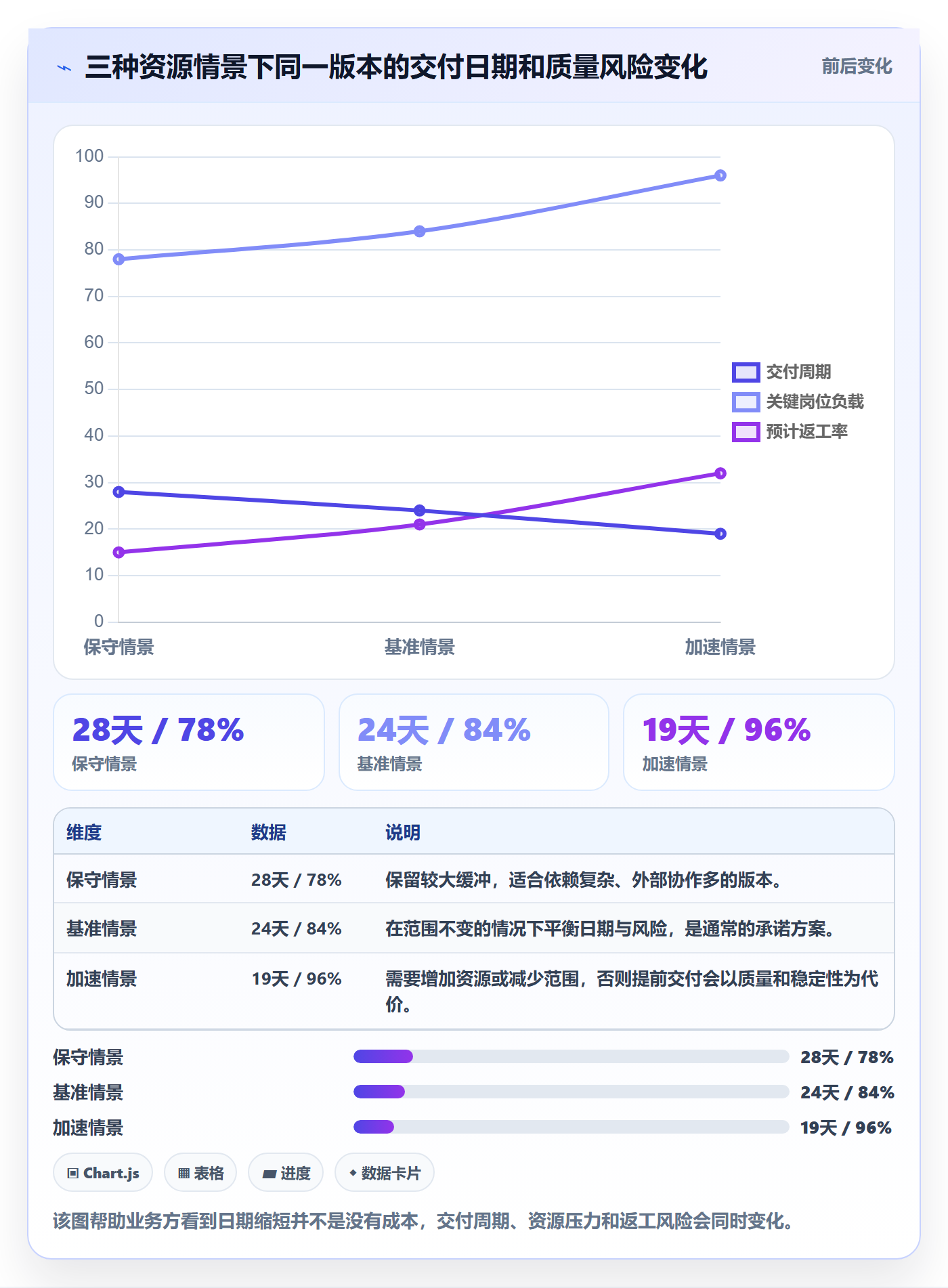

6. 第六步:做三种情景,而不是只做一版计划
至少要准备基准、保守和加速三种情景。基准情景使用当前团队和合理缓冲;保守情景考虑关键人员请假、依赖延误或返工增加;加速情景则说明需要增加什么资源、减少什么范围或牺牲什么质量。
情景计划的价值不在于预测未来一定发生什么,而在于提前回答“如果发生变化,我们怎么调整”。当业务方临时要求提前一周上线时,产品经理可以直接展示可行选项,而不是在会议中临时承诺一个没有依据的日期。

7. 第七步:把计划变成每周滚动更新的控制系统
资源计划不是项目启动时填写一次就结束。每周至少要更新四项:预计剩余工作量、实际已消耗时间、阻塞天数和未来两周可用产能。只有比较“原计划”和“最新预测”,才能判断项目是在正常消耗缓冲,还是已经进入失控状态。
如果使用 PingCode 等项目管理平台,建议把任务状态、责任人、计划日期、实际完成情况和风险标签绑定在同一条工作记录中。不要让资源数据停留在独立表格里,否则任务变化后,资源表很快会失效。
六、案例与数据观察:一个四周版本如何从延期风险拉回可控范围
1. 项目背景和初始计划
下面以一个匿名化的企业级客户管理版本为例。项目周期原计划四周,团队包括1名产品经理、1名交互设计师、2名前端、3名后端、2名测试和1名运维。需求包含客户标签、批量导入、权限调整和报表导出四个模块。
初始计划按人天计算,总工作量约为92人天。项目负责人认为团队共有10人,四周理论上可以提供200人天,因此认为资源充足。但这个判断忽略了不同角色的有效产能差异,也忽略了批量导入和权限调整都依赖同一名后端工程师。

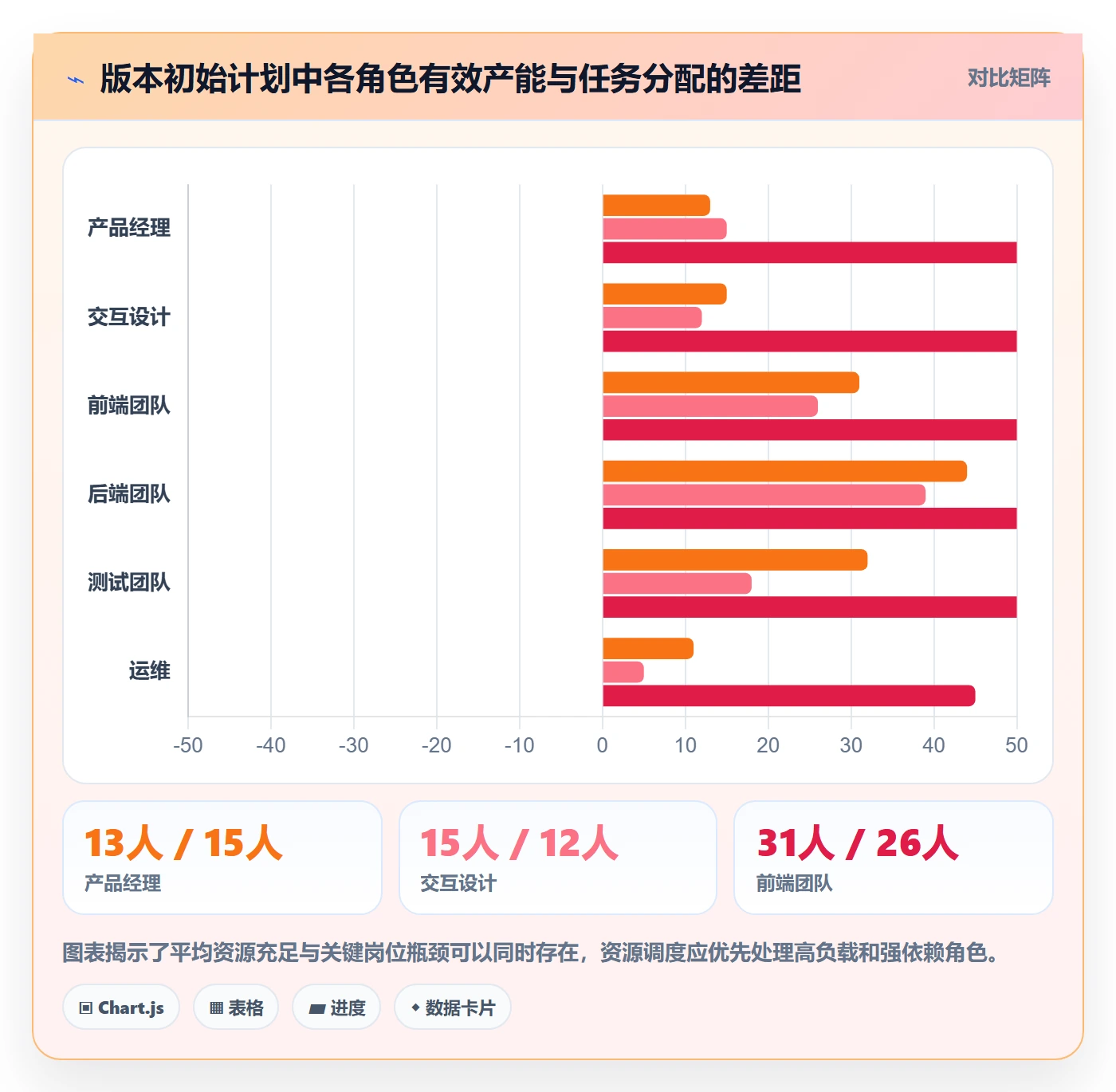

| 角色 | 名义产能 | 固定事务与支持 | 有效计划产能 | 初始分配 | 初始负载 |
|---|---|---|---|---|---|
| 产品经理 | 20人天 | 7人天 | 13人天 | 15人天 | 115% |
| 交互设计 | 20人天 | 5人天 | 15人天 | 12人天 | 80% |
| 前端团队 | 40人天 | 9人天 | 31人天 | 26人天 | 84% |
| 后端团队 | 60人天 | 16人天 | 44人天 | 39人天 | 89% |
| 测试团队 | 40人天 | 8人天 | 32人天 | 18人天 | 56% |
| 运维 | 20人天 | 9人天 | 11人天 | 5人天 | 45% |
表面上测试和运维还有大量空间,实际上后端和产品经理已经超载。更重要的是,测试工作集中在第三周和第四周,而后端的接口交付集中在第二周和第三周,测试的“空闲”无法转化为前期开发产能。

2. 第一次调整:减少并行,提前消除单点
我们没有直接要求后端加班,而是先重新拆分范围。批量导入和报表导出都依赖数据处理能力,先完成批量导入的最小闭环,再把复杂报表中的高级筛选放入后续版本。同时让第二名后端工程师参与权限模块,把原来只有一人掌握的规则逻辑进行结对开发。
产品经理的工作量则通过减少会议和集中评审来压缩。原本每天零散同步,改为每周两次集中决策;需求问题统一进入待确认列表,避免开发人员被临时消息反复打断。
3. 第二次调整:把测试前移,而不是等开发全部结束
测试团队原计划第三周才集中介入。调整后,测试人员在接口设计阶段就参与验收条件编写,并提前准备导入模板、权限边界和异常数据。这样做没有减少测试总量,却把风险从末端发现提前到需求和接口阶段。

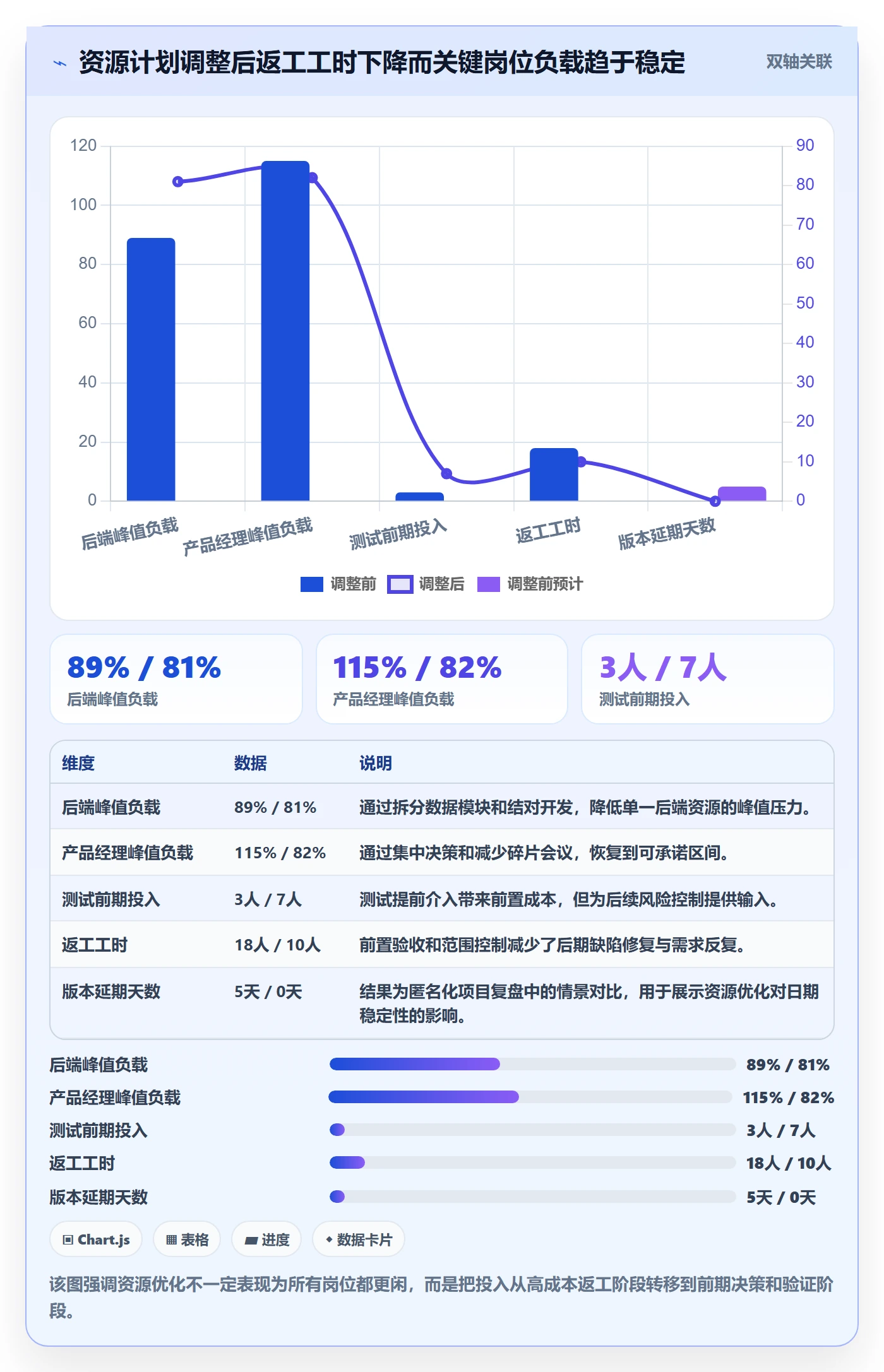

这一步对资源负载的影响很明显:测试前期增加了约4人天投入,但第三周集中回归工作减少了约7人天,后端返工也下降。资源计划不能只看某个岗位本周变忙或变闲,还要看提前投入是否能减少后续更昂贵的返工。
4. 第三次调整:把资源风险和范围决策放在同一个会议里
很多团队把范围评审、资源评审和风险评审分开进行,最后没人真正对取舍负责。这个项目后来采用同一张决策表:每增加一个需求,必须同时写明新增工作量、占用岗位、影响日期和需要取消或延后的事项。
| 变更选项 | 新增工作量 | 主要占用岗位 | 对日期影响 | 建议 |
|---|---|---|---|---|
| 增加高级报表筛选 | 后端4人天、前端3人天、测试2人天 | 后端、前端 | 延后2至3天 | 放入后续版本 |
| 增加导入失败明细 | 后端1人天、前端1人天、测试1人天 | 前端、测试 | 影响较小 | 可纳入当前版本 |
| 增加权限批量配置 | 后端5人天、测试3人天 | 后端、测试 | 延后3至4天 | 除非取消其他后端任务 |
最终版本按期交付了核心闭环,但高级报表筛选和权限批量配置被延后。这个结果并不是“少做了事情”,而是把不可控的延期风险转换成了可解释的范围取舍。

七、不同情况下怎么行动:不要用同一套排期方法处理所有项目
1. 需求高度不确定的探索型项目
探索型项目的主要风险不是任务量估错,而是任务本身可能被推翻。因此不适合提前排满所有开发资源,应采用短周期验证、阶段性投入和决策闸门。每个阶段只承诺验证目标,不要把未经验证的完整功能直接写成固定交付范围。
- 先安排产品、设计和技术验证资源。
- 为实验、用户访谈和原型验证设置独立产能。
- 通过阶段评审决定是否进入正式开发。
- 不把探索阶段未使用的资源自动转给其他长期项目。
这类项目的负载上限可以适度降低,因为返工和方向变化的概率更高。与其让团队在前期看起来很忙,不如保留空间,确保新信息出现时仍能快速调整。
2. 需求相对稳定的交付型项目
交付型项目可以进行更细的任务拆分和工时估算,但仍要关注接口、数据、审批和上线窗口等外部依赖。建议以里程碑倒推资源,而不是先按团队当前空闲情况排任务。
- 先锁定外部截止日期和不可移动的发布窗口。
- 倒推设计冻结、开发完成、测试完成和上线准备日期。
- 为每个关键里程碑指定责任人和备份人。
- 将外部审批、供应商交付和环境准备列入计划。
3. 多项目并行的产品团队
多项目环境最需要的是统一资源池和跨项目优先级,而不是每个项目各自优化。项目经理只能决定本项目的优先级,不能单方面承诺共享人员的全部时间。
如果使用某项目管理平台,建议建立统一成员视图,并设置跨项目负载阈值。当同一成员的未来两周安排超过有效产能时,系统应触发资源负责人确认,而不是等到项目周会上才由个人解释冲突。
4. 关键岗位只有一个人的团队
单点资源问题不能靠排得更细解决。产品经理要么降低该岗位的工作范围,要么建立知识转移和备份机制,要么调整交付日期。继续把单点资源安排到100%以上,只是在延后风险暴露。
- 让备份人员参与关键任务,而不是只在文档中写名字。
- 安排结对开发、共同评审或操作演练。
- 把关键权限、配置和决策依据纳入交接文档。
- 对单点岗位设置更低的计划负载上限。
5. 临时插单频繁的运营型团队
运营型团队不适合把所有时间排满,因为临时事项本身就是工作的一部分。可以根据过去8至12周的支持数据,计算临时工作占比,并把它作为固定容量预留,而不是每次发生后再解释延期。
例如,团队历史上每周平均有12小时线上支持,波动范围为8至18小时,那么计划性任务就不应默认占用全部40小时。更稳妥的方式是按12小时平均值加一定波动缓冲预留,剩余时间才用于版本任务。
八、工具和数据怎么落地:让资源计划成为日常管理,而不是一张静态表
1. 最低可用的数据字段
不需要一开始就建立复杂系统。一个可用的资源计划至少应包含任务名称、所属项目、主责人、协作人、角色、技能要求、计划工时、剩余工时、开始日期、结束日期、前置依赖、风险等级和实际状态。
如果组织使用 PingCode,建议将这些字段分布在需求、任务、迭代和项目计划中,并通过统一视图查看跨项目占用。对于管理者而言,最重要的不是页面上有多少字段,而是每个字段是否会随着实际执行更新。
2. 三张视图比一张大表更有用
第一张是人员视图,用于看每个人未来两周和未来一个月的负载;第二张是任务视图,用于看哪些任务没有责任人、哪些任务逾期或阻塞;第三张是关键路径视图,用于看里程碑、依赖和单点资源。
把所有信息堆在一张表里,往往会让使用者失去重点。不同角色需要不同视图:产品经理关心范围和交付时间,研发负责人关心技能和工程依赖,部门负责人关心跨项目冲突和人员峰值。
3. 资源预警至少设置四类规则
- 负载预警:未来两周某角色或成员超过有效产能的80%。
- 单点预警:关键任务只有一名可执行人员,且没有备份。
- 日期预警:任务剩余工时与剩余日历不匹配。
- 阻塞预警:任务连续两天以上没有前进,且位于关键路径。
预警规则不宜过多,否则团队会对红色提示产生疲劳。每个预警都应该绑定一个动作,例如重新估算、补充备份、调整优先级或升级决策。只有能推动行为变化的预警,才值得保留。
4. 每周资源会议应该讨论什么
资源会议不是逐项朗读任务状态,而是讨论未来两周最可能影响交付的三到五个资源冲突。会议前先生成负载和阻塞数据,会议中只做决策,会议后更新任务责任和日期。
- 哪些关键岗位未来两周超过承诺上限?
- 哪些任务因为单点资源或外部依赖存在延期风险?
- 能否通过拆范围、换顺序或增加备份降低风险?
- 如果不能降低风险,应该牺牲范围、日期还是质量?
- 决策结果由谁在什么时间前更新到计划中?

九、不同方案的取舍:增加人、减范围、延日期,哪一个更合理
1. 什么时候应该增加资源
增加资源适合任务边界清晰、工作可以并行、技能能够快速匹配的情况。例如前端页面数量增加,但接口稳定、设计明确,此时补充前端力量可能有效。
如果瓶颈是复杂架构、历史代码理解或单一决策者,直接增加新人未必有效。新成员需要培训和协作,短期可能反而增加核心成员的沟通成本。补资源前要先判断新增人员能否在目标日期前产生有效产能。
2. 什么时候应该减少范围
当关键岗位已经超载、任务之间存在强依赖、交付日期不可移动时,减范围通常是最直接的风险控制手段。范围缩减必须遵循“保留核心闭环、删除边缘复杂度”的原则,而不是平均削减每个模块。
例如,一个客户导入功能的核心闭环是上传、校验、导入和结果反馈;高级模板配置、复杂历史追溯和多维统计可以后置。这样既能交付用户价值,也能减少对数据和后端资源的占用。
3. 什么时候应该延长日期
当需求已经冻结、范围不能削减、资源也无法补充时,延长日期是诚实且可控的选择。延期不等于管理失败,无法解释原因、无法评估影响、到了最后一周才被动延期,才是管理失败。
对外沟通延期时,不要只说“人手不足”,而要说明哪类资源超出有效产能、哪些任务位于关键路径、增加资源为什么不能立即解决、调整范围会牺牲什么,以及新的日期如何计算。
4. 什么时候应该接受高负载
短期冲刺、明确截止日期或高价值商业机会下,可以接受某些岗位短期超过85%,但必须同时满足三个条件:冲刺周期足够短、有明确结束日期、团队和管理者都知道代价是什么。
高负载不能连续多个迭代,也不能只压在同一个人身上。若连续两周以上超过90%,就应当把它视为风险事件,而不是团队积极性的证明。
| 方案 | 短期收益 | 主要代价 | 适用条件 |
|---|---|---|---|
| 增加资源 | 提升并行处理能力 | 招聘、培训和协作成本 | 工作可拆分且技能可匹配 |
| 减少范围 | 快速降低关键岗位负载 | 部分用户价值后置 | 核心闭环可以独立交付 |
| 延长日期 | 保持范围和质量 | 商业机会或外部承诺受影响 | 日期具有可谈判空间 |
| 接受高负载 | 短期维持关键日期 | 返工、离职和质量风险 | 周期短且有明确退出机制 |

十、最终检查清单:产品经理在承诺日期前必须问清楚的十个问题
1. 资源计划是否真的具备承诺条件
在正式对外承诺前,我会逐项检查以下问题。任何一个问题无法回答,都说明计划还停留在“看起来完整”的阶段,而不是可执行计划。
- 每项关键任务是否有明确责任人,而不是只有一个部门名称?
- 责任人提供的时间是名义工时,还是扣除会议、支持和请假后的有效产能?
- 关键岗位未来两周是否超过80%至85%的建议负载?
- 是否存在只有一个人能完成的任务?
- 单点资源是否有真实参与过任务的备份人员?
- 任务工作量和日历跨度是否分别估算?
- 任务之间的依赖是否已获得明确确认?
- 测试、上线、审批和数据准备是否进入资源计划?
- 需求变更后,是否同步更新了工作量、日期和人员占用?
- 如果关键人员请假或外部依赖延迟,是否有可执行的替代方案?
2. 用三个数字判断计划是否过度乐观
我建议重点看三个数字:关键岗位峰值负载、计划性工作占比和剩余缓冲。关键岗位峰值超过90%,计划性工作占比低于65%,或者项目缓冲已经被消耗超过一半时,项目通常已经不适合继续接受新需求。
这三个数字不能替代管理判断,却能帮助团队从争论“大家感觉能不能做”转向讨论“当前约束下到底还能承诺多少”。数据不是为了制造精确感,而是为了让取舍更透明。

十一、总结:真正成熟的人力资源计划,是把不确定性变成可选择的决策
1. 资源负载最重要的不是计算结果,而是暴露约束
资源计划做得好,不是因为表格里每个人都被安排得很满,而是因为团队知道哪个岗位是瓶颈、哪个任务不能延误、哪个需求可以后置、哪个日期没有谈判空间。它把原本隐性的冲突提前显性化,让管理者在还有选择时做决定。
我认为产品经理最重要的能力,不是把所有需求排进同一个版本,而是在资源有限时建立清晰的取舍逻辑。资源负载只是表面数据,背后真正要管理的是交付承诺、组织约束和风险暴露。
2. 下一步怎么做:用一个迭代完成最小闭环
如果你的团队现在还没有资源计划,不要一开始就试图管理所有项目和所有成员。先选一个未来两周内要交付的版本,完成一次最小闭环。
- 列出所有参与角色和实际可投入时间。
- 扣除会议、支持、请假和固定事务,算出有效产能。
- 把版本拆成可验收、可估算、可识别责任人的任务。
- 优先标出关键路径、共享人员和单点资源。
- 把关键岗位负载控制在合理区间,保留变更缓冲。
- 在版本结束后比较计划工时、实际工时、等待时间和返工工时。
- 用复盘数据修正下一次的有效产能系数和估算基线。
当这些动作连续执行三到四个迭代后,团队就会拥有自己的真实基线:哪些角色通常被高估,哪些任务最容易返工,哪些会议占用最多时间,哪些依赖最常造成延期。届时资源计划不再是一次性的排期工作,而会变成产品经理持续控制交付风险的经营工具。
最后请记住:最危险的计划不是负载很高的计划,而是负载看起来刚刚好、却没有任何人知道缓冲在哪里的计划。
常见问题解答(FAQ)
1. 资源负载怎么计算,才能判断项目经理是否真的缺人?
我以前只看成员的任务数量,发现任务少的人反而经常延期,任务多的人却能按时交付。到底应该按工时、任务数,还是按成员可投入时间来计算资源负载?
资源负载不能用任务数量直接判断,建议采用“有效可用工时、已承诺工时、风险缓冲工时”三项数据计算。基本公式是:资源负载率=已承诺工时÷有效可用工时×100%。例如,一名成员一个月理论工作时间为160小时,扣除会议、沟通、请假和日常支持后,真正可用于项目的时间可能只有112小时。
如果已经排入任务的工时达到100小时,表面负载率是62.5%,但如果其中有30小时来自需求不明确、外部依赖较多的任务,实际风险负载已经明显偏高。我在做资源盘点时,通常先把成员时间拆成四类:项目交付、项目沟通、日常运维、不可预见事项。对产品、研发、测试等岗位,建议分别预留15%至25%的缓冲;
对经常处理线上问题或跨部门协调的人,缓冲比例可以提高到30%。一个比较实用的判断区间是:负载率低于70%,通常还有调整空间;70%至85%,需要关注关键路径和请假影响;85%至100%,已经属于高风险;超过100%,不是“效率再提升一点”就能解决,而是计划本身失真。
比单看任务数更可靠的是观察三项指标:关键路径上的资源是否超过85%,同一成员是否同时承担三个以上高优先级任务,以及任务之间是否存在时间冲突。比如某测试人员只有6个任务,但其中4个都在同一周进入验收,实际压力可能高于承担12个低优先级任务的人。
资源负载表至少应按周更新一次,不能等到延期发生后再补录,否则看到的只是结果,不是风险。
2. 从0到1制定人力资源计划,第一步应该做什么?
我接手新项目时经常遇到一种情况:领导先问要几个人,团队却还没有统一的交付范围。没有明确需求的情况下,怎样估算岗位数量,才能避免先拍人数、后面不断救火?
从0到1做人力资源计划,第一步不是填岗位,而是先定义交付边界和工作分解结构。建议按“目标,交付物,工作包,活动,角色”逐层拆解。例如,一个新功能上线至少可以拆成需求澄清、交互设计、技术方案、开发、测试、发布和上线观察七类工作,再为每类工作估算工时和所需能力。没有工作包,人数估算只能变成经验拍脑袋。
我更建议使用三点估算法,而不是只给一个看似精确的数字。对每个工作包分别记录乐观工时、最可能工时和悲观工时,期望工时可按“乐观工时+4×最可能工时+悲观工时”除以6计算。比如接口开发的三个估值分别为16小时、24小时和48小时,期望工时约为26.7小时。
这样做的价值不在于数学上绝对准确,而在于迫使团队把不确定性显性化。完成工时估算后,再根据岗位能力和有效投入比例换算人数。假设项目总工作量为960小时,计划周期为8周,每名成员每周有效投入25小时,则所需平均人数约为4.8人,但这不代表必须招聘5名全职人员。
还要检查工作是否能并行、关键岗位是否存在单点依赖、成员是否能在项目周期内持续投入。实际制定时,我会输出“基础配置、风险配置、峰值配置”三套方案:基础配置保证主路径,风险配置覆盖关键依赖,峰值配置应对集中测试或上线窗口,便于管理层做成本与进度取舍。
3. 产品经理如何通过资源计划提前识别项目风险?
以前我把风险登记表当成项目例会材料,写了很多风险,却很少真正提前发现延期。资源计划到底怎样和风险控制连接起来,而不是各做一份文档?

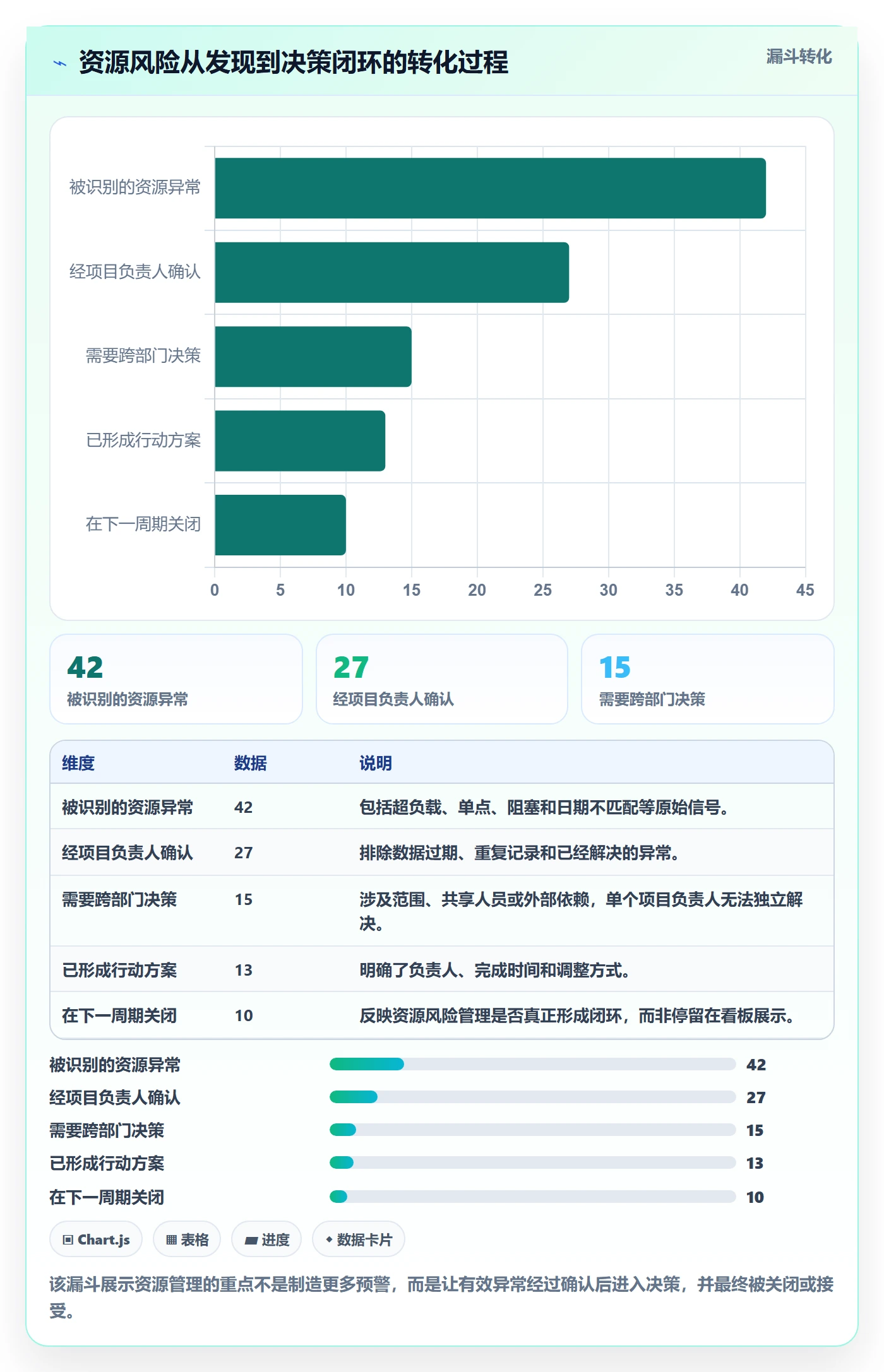

资源计划真正有用的地方,不是展示“谁在做什么”,而是把风险转换成可以计算和触发的信号。建议至少建立三种关联:资源与关键路径关联、资源与交付节点关联、资源与技能替代性关联。
比如某项核心功能由一名后端成员独立负责,且该成员同时承担两个版本任务,即使当前进度正常,也应标记为高风险,因为它同时存在超载和单点依赖。在实际跟踪中,我会给资源风险设置触发条件,而不是只写“需要关注”。例如,关键岗位负载率连续两周超过85%,触发任务重排;
关键任务预计完成日期晚于里程碑两天,触发范围或人员评估;某项工作没有备份人员且预计工时超过40小时,触发知识转移;跨部门依赖超过三个工作日没有反馈,触发升级沟通。这样,风险管理从主观判断变成了有动作、有负责人、有截止时间的控制机制。
可以用一个简单的优先级评分来排序:风险分数=发生概率×影响程度×暴露时长。假设设计资源不足的发生概率为0.6,影响程度为4,可能持续两周,评分为4.8;一个低优先级文案延迟的概率为0.8,影响程度为1,持续两天,评分只有1.6。产品经理应优先处理前者,而不是被零散的小问题占满时间。
我还会在每周资源评审中固定问三个问题:本周是否出现关键岗位超载,未来两周是否存在资源峰值,哪些任务一旦换人就会损失大量上下文。如果这些问题没有明确答案,说明人力资源计划仍停留在排班层面,还没有进入风险控制层面。
4. 资源不足时,应该加人、延期,还是缩小项目范围?
我遇到过项目延期后临时增加人员的情况,但新人加入后反而让沟通成本更高,进度没有明显改善。资源不足时,有没有一套比较客观的决策顺序,避免团队凭感觉争论?
资源不足时,不建议默认选择加人。先判断瓶颈属于工作量不足、能力不匹配、并行冲突,还是需求范围过大。若是能力不匹配,增加同类型人员未必有效;若是并行冲突,调整任务顺序可能比招聘更快;若是范围过大,缩小范围通常比压缩质量更可控。我通常按四步决策。
第一步,确认关键路径上是否真的缺少产能,而不是其他任务占用了人力。第二步,检查是否有可以拆分、延后或取消的低价值工作。第三步,评估新增人员的到岗和学习成本:如果项目只剩三周,而新人需要一周熟悉业务,那么新增人员最多只有两周有效产出。第四步,再比较加人、延期和缩范围的成本,并把选择写成可量化的方案。
例如,项目剩余工作量为240小时,关键路径上有3名成员,每人每周有效投入25小时,预计四周只能完成300小时,看起来还有60小时余量。但如果其中一人需要承担线上支持,实际可投入只有15小时,每周就会少10小时,四周累计少40小时。
此时直接加一名新人,若入场成本为30小时、可贡献80小时,净增产能只有50小时;如果删减一个价值较低、预计耗时45小时的功能,可能比加人更快、更稳定。我的判断顺序通常是“先去除非必要范围,再调整优先级和顺序,随后做岗位替换或借调,最后才考虑临时加人”。
只有当剩余周期足够长、工作可以并行、交接成本可接受时,加人方案才值得采用。最终输出时应明确每个方案对范围、日期、质量和成本的影响,而不是只告诉管理层‘目前缺两个人’。
