工作量怎么做?产品经理流程优化:人力资源计划从0到1

工作量怎么做?产品经理流程优化:人力资源计划从0到1

工作量怎么做,真正难的不是把任务乘以工时,而是把“业务要做什么、谁来做、什么时候做、做不完怎么办”变成一套可以反复校准的计划。很多产品经理拿着一张人力资源计划表,却依然回答不了三个问题:为什么本周一定要投入这些人?延期会影响哪条业务目标?如果临时减少两个人,应该砍掉哪些工作?我在参与中大型企业的产品研发和组织协同项目时发现,计划失真的根源通常不在估算公式,而在于没有区分需求价值、交付能力、协作损耗和不确定性。

本文不把人力计划讲成一张静态表,而是从产品经理实际推进流程优化的角度,拆解一套可以从0到1建立、从1到N迭代的工作量管理方法。文中的示例主要来自100人以上组织的情景模拟,以及我在企业项目中长期观察到的共性数据;涉及具体百分比的地方,会明确标注为样本推演或建议基准,不把模拟结果包装成行业统计。

一、先讲核心结论:工作量不是“算出来”的,而是“验证出来”的

1. 人力资源计划首先要回答四个问题

一份可执行的人力资源计划,至少要同时回答四个问题:工作内容是什么,交付标准是什么,需要多少有效产能,风险发生时如何调整。只写“产品经理2人、开发6人、测试2人”不算计划,只能算人员清单。

我通常会把计划拆成四层。第一层是目标,例如提升注册转化率、完成某项合规改造或缩短客户交付周期;第二层是成果,例如上线一个流程、完成一组接口、通过一次验收;第三层是工作包,例如需求澄清、原型设计、开发、测试、培训;第四层才是角色、人天和时间窗口。

计划层级 核心问题 常见错误 可验证产物
业务目标 为什么现在做 把领导要求直接当目标 目标指标、范围边界
交付成果 做到什么算完成 只写“完成开发” 验收条件、上线标准
工作包 需要经过哪些步骤 把大需求拆成一句话 可分派、可跟踪的任务
资源计划 谁在何时投入多少 按总人数粗略分配 角色、人天、时间段、备用能力

我的核心判断是:只有当“工作量”能够映射到交付成果,并且能用实际完成数据回算,估算才有管理价值。否则,工作量数字越精确,组织越容易产生一种危险的虚假确定感。

2. 有效工作量不等于日历时间

产品经理最容易犯的错误,是把一个人每月的日历工作日直接当作可交付人天。假设某月有21个工作日,一个开发人员理论上有21人天,但扣除会议、沟通、环境等待、缺陷返工、临时支持和休假后,真正用于目标项目的有效产能可能只有13至16人天。

我在做计划校准时,通常采用下面这个简化公式:

有效产能 = 可用工作日 × 角色产能系数 × 项目投入比例 × 稳定性折扣

例如,一名开发人员当月有21个工作日,角色产能系数按0.8计算,项目投入比例为0.75,团队稳定性折扣为0.9,那么该项目可获得的有效产能约为:

21 × 0.8 × 0.75 × 0.9 = 11.34人天。

这个数字看起来比“21人天”保守得多,但它更接近真实交付能力。特别是在多项目并行、跨部门审批较多、需求频繁变更的组织中,直接按照满负荷排期,往往会把延期风险提前写进计划。

工作量怎么做?产品经理流程优化:人力资源计划从0到1

3. 计划的目标是提高决策质量,而不是预测每一小时

人力计划不需要精确到每一小时。产品经理更应该追求三个结果:资源冲突可以被提前看见,范围变化可以被量化讨论,延期发生时可以快速判断代价。

如果一个计划不能告诉团队“删掉哪个功能可以提前一周上线”,那它即使有几十列字段,也没有真正支持决策。工作量估算的精度,应当与决策阶段匹配:立项阶段用区间,排期阶段用任务包,执行阶段用实际耗时校准。

二、背景和真实场景:为什么人力计划总是在执行后失真

1. 一个典型的中大型企业产品项目

以一个拥有约300名员工的企业服务团队为例,业务部门提出“客户服务流程线上化”的需求。项目初期计划配置产品经理1名、业务分析1名、开发5名、测试2名、实施顾问1名,预估周期为10周。

表面上看,这个配置并不算少。但进入第三周后,团队发现需求并非单一流程,而是同时涉及客户信息、权限、审批、消息通知、数据导入和历史记录。业务方还要求兼容三个旧系统,法务又增加了留痕和权限审计要求。

最终,项目出现了四类偏差:

  • 工作范围偏差:原本的“一个流程”变成六个相互依赖的功能域。
  • 角色偏差:开发人数看似足够,但缺少熟悉旧系统接口的人。
  • 节奏偏差:需求确认不完整,导致开发和测试交替等待。
  • 容量偏差:关键开发人员同时承担两个客户交付项目,名义投入比例与实际投入严重不符。

如果只看人员数量,会得出“团队人手已经足够”的结论;如果看有效产能和依赖关系,则会发现真正的瓶颈是接口能力、需求决策速度和关键角色共享。

2. 产品经理流程优化中的三种人力浪费

第一种是等待浪费。任务已经分派,但因为接口文档、业务规则、权限审批或测试数据没有准备好,成员无法继续工作。等待时间往往不出现在任务工时中,却会直接占用排期。

第二种是切换浪费。一个人上午参加项目甲的评审,下午处理项目乙的线上问题,晚上再补项目丙的需求文档。每次切换都需要重新恢复上下文,工作时长没有明显增加,交付速度却下降。

第三种是返工浪费。需求未被充分澄清,开发先按自己的理解实现,测试阶段才发现业务规则不一致。返工不仅增加开发工时,还会连带影响测试、发布、培训和客户沟通。

在我观察过的多个团队中,管理者通常只统计“开发用了多少小时”,却不统计“等待了多少小时、返工了多少小时、因为切换损失了多少小时”。这会导致计划不断加人,却没有解决真正的流程瓶颈。

工作量怎么做?产品经理流程优化:人力资源计划从0到1

3. 为什么100人以上组织更需要结构化计划

小团队可以依赖口头沟通和成员记忆,但当组织超过100人,项目数量、部门边界和审批链条都会增加。一个人可能同时服务多个项目,一个项目也可能依赖多个职能部门。

这时,计划必须具备资源视图、项目视图、时间视图和风险视图。以PingCode为例,这类面向中大型企业的项目管理平台,通常可以将需求、任务、迭代、成员、工时和进度放在同一协作体系中。它的价值不在于替产品经理“自动算出正确答案”,而在于让计划数据可以持续更新,并且让资源冲突从个人记忆变成团队可见的问题。

需要注意的是,工具不能替代计划逻辑。如果团队没有定义工作包、估算口径和完成标准,任何平台都只能把混乱记录得更完整。

三、常见误区:很多工作量计划从第一步就算错了

1. 误区一:按人数估算,而不是按工作包估算

“这个项目配5个开发,应该两个月能做完”是一种典型的人员倒推。它默认了范围稳定、依赖简单、人员可持续投入,但这些前提往往并不存在。

正确做法是先拆工作包,再根据角色估算。例如“客户信息同步”不应只写成一个任务,而应至少拆成字段确认、接口分析、数据映射、开发、异常处理、联调、测试、上线验证和文档更新。

工作包拆得足够小,不是为了制造更多任务,而是为了识别不同类型的工作。接口分析和编码都需要开发角色,但风险、依赖和耗时完全不同;业务规则确认和培训材料编写都属于产品工作,但所需能力也不相同。

2. 误区二:把工期当作工作量

两个人做一个任务,日历工期不一定减半。因为任务可能存在串行依赖,或者增加人员后会产生更多沟通成本。

例如,一个需求需要产品经理完成规则确认,开发完成接口和前端实现,测试准备数据并执行验证。如果三者不能并行,那么增加开发人员并不会显著缩短前置确认时间。

我会把任务分成三类:

  • 可并行任务:增加合适角色后,周期可能缩短。
  • 强串行任务:必须等待前置结果,增加人力作用有限。
  • 协调密集任务:增加人员可能导致沟通成本上升,必须设置明确负责人。

工作量回答“需要多少劳动”,工期回答“需要经过多长时间”,两者不能互相替代。

3. 误区三:用历史平均值替代当前项目判断

历史数据很有价值,但不能直接复制。一个简单的后台页面和一个涉及权限、审计、数据迁移的后台页面,即使任务名称相同,工作量也可能相差数倍。

我建议对历史数据至少增加五个修正因素:需求清晰度、技术复用度、外部依赖数量、角色熟练度、上线风险等级。历史平均值只适合做初始基线,不能当作最终承诺。

4. 误区四:把所有人都按100%投入计算

在企业环境中,关键人员很少只服务一个项目。产品经理可能同时承担需求调研和版本规划,架构师可能参与多个项目评审,测试负责人还要处理线上质量问题。

如果计划表中每个人都以100%投入计算,团队会在一开始就制造虚假产能。更严重的是,资源冲突不会提前暴露,而会在关键节点集中爆发。

建议把投入比例写成时间窗口,而不是一个长期固定百分比。例如某架构师第一周投入20%,第二至第四周投入50%,第五周投入30%。这比“全周期投入40%”更接近现实,也更方便安排其他项目。

5. 误区五:只记录计划工时,不回填实际工时

没有实际数据,计划就无法学习。回填工时不是为了监控员工是否“忙”,而是为了判断估算偏差来自哪里:是任务拆得不够细,是需求发生了变化,还是协作流程本身存在损耗。

我不建议把工时回填做成繁琐的日记。对大多数团队而言,按工作包、按半天或按天回填已经足够。关键是必须区分直接交付、等待、返工和临时支持,否则实际数据也无法支持改进。

工作量怎么做?产品经理流程优化:人力资源计划从0到1

四、专业判断逻辑:从需求价值推导到人力配置

1. 先确定“必须交付什么”,再讨论“需要多少人”

产品经理应该先建立成果清单,而不是直接建立人员清单。成果清单需要写清楚用户对象、业务动作、成功标准、依赖条件和不做的内容。

例如,“优化客户服务流程”太宽泛,可以改写为:“在首期版本中,允许客户提交服务申请、查看处理状态、接收节点通知;暂不包含复杂工单自动分派和历史数据全量迁移。”范围一旦明确,工作量估算才有边界。

我常用以下五个问题检验一个成果是否可用于估算:

  1. 谁会使用它,使用场景是否具体?
  2. 用户完成什么动作,系统要产生什么结果?
  3. 哪些异常情况必须处理,哪些可以延后?
  4. 上线前需要谁验收,验收证据是什么?
  5. 它依赖哪些系统、部门、数据和权限?

2. 用“工作包,角色,产能”三维模型估算

我建议用三维模型进行估算。第一维是工作包,明确要做哪些事;第二维是角色,识别产品、设计、开发、测试、数据、实施和管理等不同能力;第三维是产能,确认每个角色在具体时间窗口能提供多少有效投入。

工作包 主要角色 建议估算单位 关键风险
业务规则梳理 产品经理、业务代表 场次、小时、规则数量 决策人缺席导致反复确认
交互与原型 产品经理、设计师 页面数、流程数 异常流程遗漏
接口与数据分析 架构师、开发、数据人员 接口数、数据源数 旧系统能力不确定
功能开发 前端、后端、开发负责人 故事点、任务数、人天 技术债和复用度差异
质量验证 测试、产品、业务代表 用例数、风险场景数 测试数据和环境不足
上线与推广 实施、运维、培训人员 批次、客户数、区域数 上线窗口与支持压力

如果团队已经使用故事点,可以先用故事点估算相对复杂度,再结合团队历史吞吐量换算周期。如果团队还没有稳定的历史数据,则不要强行追求故事点的“准确含义”,可以先用小、中、大三档,并在两到三个迭代后建立自己的基线。

3. 用三点估算处理不确定性

对于依赖较多或需求尚未完全确定的工作,我不会只给一个数字,而会记录乐观值、最可能值和悲观值。常见的加权方法是:

期望工作量 =(乐观工作量 + 4 × 最可能工作量 + 悲观工作量)÷ 6

例如,某数据迁移任务在顺利情况下需要6人天,最可能需要10人天,遇到历史数据质量问题可能需要20人天,则期望工作量为:

(6 + 4 × 10 + 20)÷ 6 = 11人天。

这并不意味着项目一定会花11人天,而是提醒管理者:这个任务存在明显的尾部风险,不能按照6人天承诺,也不宜简单按20人天锁死资源。

对于高风险任务,我会同时记录风险触发条件,例如“历史数据缺少唯一标识”“外部系统接口无法提供分页”“业务方无法在两天内完成规则确认”。风险条件比单纯写“存在风险”更有行动价值。

工作量怎么做?产品经理流程优化:人力资源计划从0到1

4. 用关键路径判断增加人力是否真的有效

关键路径上的任务决定最短工期。产品经理可以把工作包按依赖关系连起来,找出一条从需求确认到上线验收的最长路径。增加人力之前,先判断新增人员能否作用于这条路径。

如果瓶颈是业务规则确认,增加开发人员没有意义;如果瓶颈是测试环境,增加测试人员也未必缩短周期;如果瓶颈是一个只有单人掌握的核心接口,那么培养备份人员可能比临时招聘更有效。

我会把“加人决策”放在三个条件同时满足时:工作可以拆分并行,新增人员具备所需能力,沟通成本不会超过节省的执行时间。否则,优先做范围削减、依赖解除或流程前置。

五、从0到1建立人力资源计划:一套可以落地的流程

1. 第一步:建立计划基线

计划基线不是一份永远不变的承诺,而是项目在某个时间点对范围、产能和风险的共同认知。建立基线时,至少要记录版本日期、范围说明、角色投入、关键假设、预计成果和风险储备。

我建议将每个项目的计划基线控制在一页概览加一份详细工作包清单。概览用于管理层沟通,详细清单用于团队执行。两者必须来自同一数据源,避免出现领导看到的计划和团队实际执行的计划不一致。

(1)计划概览应包含的字段

  • 项目目标与首期交付范围。
  • 主要成果及验收负责人。
  • 角色配置与时间窗口。
  • 关键里程碑和关键路径。
  • 已知依赖、风险和备用方案。
  • 计划版本、更新时间和变更原因。

(2)工作包清单应包含的字段

  • 工作包名称与所属成果。
  • 负责人、参与角色和预计投入。
  • 前置条件与交付物。
  • 乐观、最可能、悲观三种估算。
  • 计划开始、计划完成和实际完成时间。
  • 等待、返工、临时支持等非直接交付记录。

2. 第二步:建立资源容量表

资源容量表的目的不是给员工贴上“空闲”或“满负荷”标签,而是让团队看见某个时间窗口内的真实可用能力。容量表应以周为基本单位,必要时再细化到天。

成员角色 本周可用工作日 固定事务 项目投入比例 有效产能
产品经理 5天 1天 80% 3.2人天
后端开发 5天 0.5天 70% 3.15人天
测试工程师 5天 1天 60% 2.4人天
实施顾问 5天 1.5天 50% 1.75人天

表格中的有效产能是示例计算,不应直接作为个人绩效标准。它只用于项目层面的资源配置。若将其直接用于评价个人,成员会倾向于填报更低的工作量或把协作时间隐藏起来,反而破坏数据质量。

3. 第三步:把资源计划放进执行系统

当团队规模和项目数量增加后,建议将需求、任务、负责人、时间、工时和状态放入统一的项目管理平台。以PingCode的使用场景为例,可以先建立项目与迭代,再将工作项按成果和工作包拆分,配置负责人、参与人、截止时间、优先级和依赖关系。

这里有一个容易被忽略的实施顺序:先统一字段和状态,再导入历史任务;先让团队形成更新习惯,再增加复杂报表;先解决资源冲突,再讨论更精细的绩效分析。

如果一开始就配置过多字段,成员会把主要精力放在“维护系统”上。我的经验是,第一阶段只保留完成资源决策所必需的字段,通常包括工作包、负责人、角色、预计投入、实际投入、状态、依赖、风险和变更原因。

4. 第四步:建立周度滚动机制

人力计划必须滚动更新。月初制定、月底复盘的方式反馈太慢,无法处理需求变更和资源冲突。更实用的节奏是每周做一次容量检查,每两周做一次范围和里程碑校准,每月做一次估算模型复盘。

周度检查不需要召开很长的会议,只需要围绕四个问题:

  1. 本周计划完成了什么,实际完成了什么?
  2. 哪些任务因等待、返工或依赖没有完成?
  3. 未来两周是否存在同一关键角色被多个项目占用?
  4. 如果不增加资源,哪些范围或时间承诺需要调整?

工作量怎么做?产品经理流程优化:人力资源计划从0到1

5. 第五步:用实际数据校准下一轮计划

复盘时不要只问“为什么延期”,而要把偏差拆成可改进的类型。比如,需求增加造成的工时不应全部归咎于执行效率;环境等待造成的延期,也不应通过要求成员加班来掩盖。

偏差类型 识别方式 下一轮改进
范围偏差 新增工作包或验收条件 建立变更评审和影响评估
估算偏差 计划与实际投入差异持续偏大 细化任务、增加历史基线
产能偏差 成员实际投入低于计划 重新核对并行项目和固定事务
流程偏差 等待、返工、切换耗时增加 前置依赖、优化审批和验收
能力偏差 某类任务长期集中在少数人 建立备份角色和知识转移

六、具体案例和数据观察:一个10周项目如何重新分配人力

1. 原始计划为什么看似合理却无法交付

还是以客户服务流程线上化项目为例。原始计划共有10周,团队名义配置为产品1人、业务分析1人、开发5人、测试2人、实施1人。初始估算总工作量为240人天,平均每周需要24人天。

问题在于,240人天中有一部分来自“团队总人数乘以项目周期”的粗略估算,没有进一步拆分角色实际可用时间。经过容量核对后,团队每周能用于该项目的有效产能只有19至21人天;同时,接口联调和数据迁移处于关键路径,无法通过简单增加前端开发来补足。

第一轮诊断结果如下:

项目因素 原始判断 复核结果 影响
产品投入 100% 实际约70% 需求确认和验收被压缩
开发投入 5人持续投入 2人有其他项目 可用产能减少约20%
接口工作 按历史项目估算 旧系统文档不完整 联调区间扩大
测试准备 后期集中处理 测试数据需业务提供 形成等待和返工
实施工作 最后两周投入 应提前参与流程设计 上线培训时间不足

2. 调整不是简单加人,而是重新排序

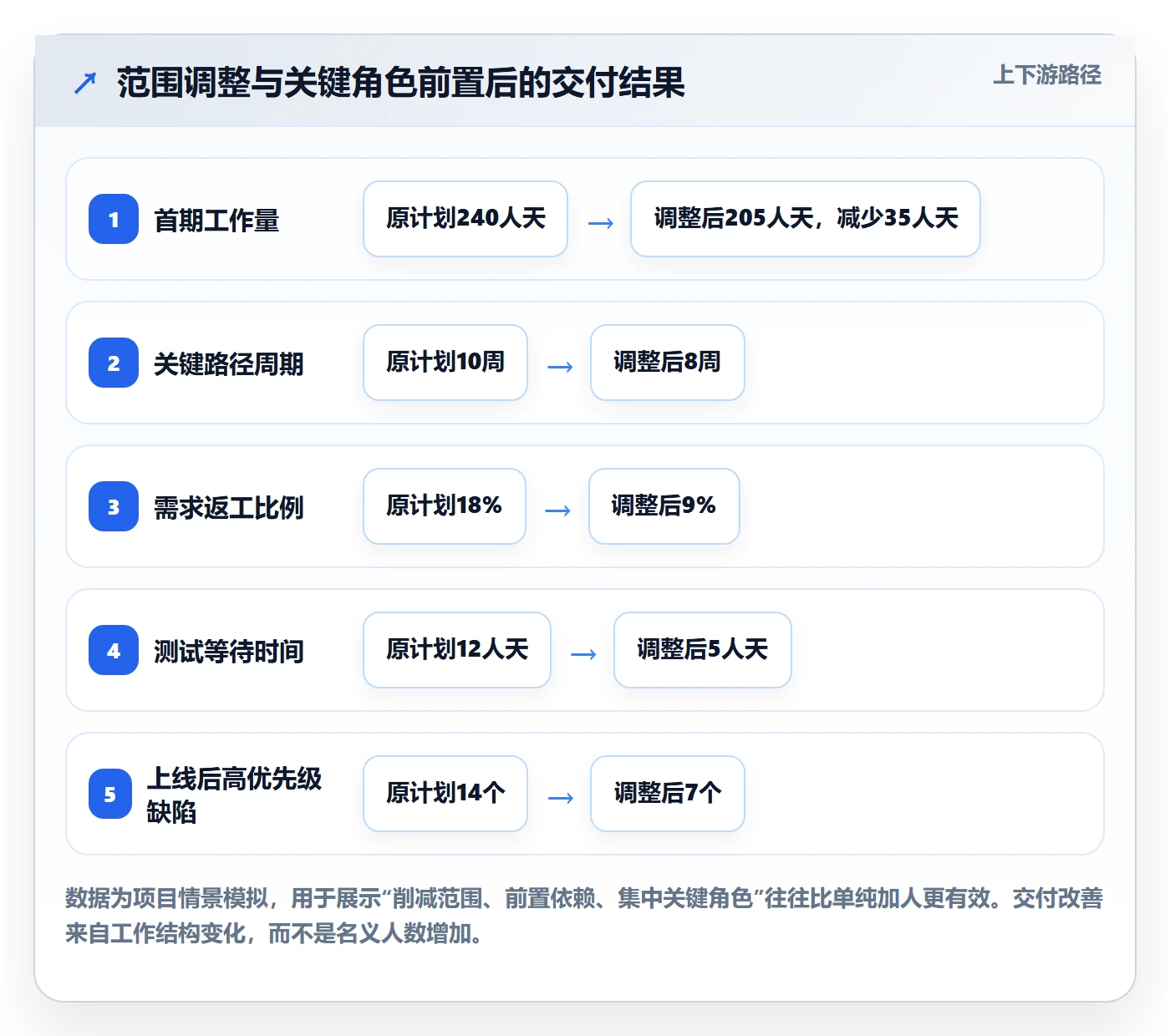

项目组没有立即申请更多开发人员,而是做了四项调整。第一,把“复杂自动分派”从首期范围移到第二阶段;第二,把数据迁移改为核心客户数据优先,历史数据分批导入;第三,让实施顾问从第三周开始参与验收和培训设计;第四,为旧系统接口安排一次专门的技术验证。

这四项调整减少了约35人天的首期工作量,同时提前暴露了接口风险。随后,团队将一名原本投入较低的后端开发集中到第二至第五周,并把测试用例准备前移到开发开始前。

调整后的计划不是“人人更忙”,而是让关键角色在关键时间段投入。产品经理在前两周集中完成规则和范围确认,开发人员在接口验证后进入稳定实现,测试人员提前准备数据,实施人员提前参与验收。

工作量怎么做?产品经理流程优化:人力资源计划从0到1

3. 如何判断这次调整是否值得

项目调整后虽然减少了首期范围,但核心客户流程按时上线,复杂自动分派被保留到第二阶段,并没有被永久放弃。这个决策适合“核心价值明确、次要功能可延后”的项目,不适合所有场景。

如果某个功能涉及法律合规、财务结算、安全审计或合同承诺,就不能简单归为可延期范围。产品经理需要先判断功能的不可替代性,再讨论削减范围。

我会用四个维度评估范围取舍:不做是否影响合规,是否阻断核心流程,是否造成客户无法使用,是否会增加后续迁移成本。只有当四项风险都处于可接受范围时,才建议将功能延后。

4. 工具数据如何辅助复盘,而不是制造报表

项目管理平台中的工时、任务状态和依赖数据,可以帮助团队发现“计划偏差发生在哪里”。例如,某类任务连续三次实际投入超过预计值,说明估算模型或任务拆分存在问题;某个角色在每个迭代末都出现大量临时支持,则应把支持容量纳入计划,而不是当作异常。

以PingCode这类平台为例,管理者可以从项目、迭代、人员和工作项等视角观察进度与容量,但仍然需要产品经理给数据加上业务解释。一个任务延期可能是需求变更,也可能是执行效率问题,不能仅凭颜色或状态下结论。

七、不同情况下的行动建议:不要用同一套计划管理所有项目

1. 新产品探索期:优先管理假设,不要过早做精细排期

探索期的最大不确定性不是人力不足,而是产品方向尚未验证。此时建议采用短周期实验计划,将资源集中在用户访谈、原型验证、数据分析和关键技术可行性验证上。

行动建议包括:

  • 以一到两周为一个验证周期。
  • 给出人力区间,而不是固定承诺。
  • 将“验证结论”作为成果,而不是把“做了多少页面”作为成果。
  • 为用户反馈和方向调整预留至少20%的容量。
  • 避免在需求尚未验证前配置过大的开发团队。

2. 稳定迭代期:用吞吐量和周期管理产能

当产品进入稳定迭代阶段,团队已有较多历史数据,可以使用过去若干迭代的完成量、周期中位数和缺陷返工情况建立基线。

这时不建议用单个成员的工时简单比较效率,因为团队交付通常是协作结果。更有价值的指标包括:从需求进入到上线的周期、每个迭代完成的有效工作包数量、延期比例、返工比例、未关闭依赖数量。

稳定迭代期的重点是控制并行数量。很多团队以为同时开启更多任务代表效率更高,实际上并行任务越多,切换和等待越明显。建议给团队设置在制品上限,并对超过上限的任务进行明确取舍。

3. 客户交付期:把实施和支持容量纳入主计划

客户交付项目常见的错误是只计划产品和开发人力,却没有计划数据准备、客户培训、环境验证、上线陪跑和售后支持。

建议把交付拆成四个阶段:方案确认、配置开发、客户验收、上线运营。每个阶段都要有明确负责人和退出条件。尤其是上线后的支持容量,应提前设置,不要等问题发生后再从开发团队临时抽人。

如果同一时间有多个客户上线,应按客户复杂度和上线窗口建立资源优先级。大客户不一定永远优先,真正需要考虑的是合同承诺、业务影响、问题可逆性和替代资源。

4. 合规和安全项目:优先保证风险覆盖,不以最短周期为唯一目标

涉及权限、审计、个人信息、财务或监管要求的项目,不能只用功能数量衡量工作量。风险分析、留痕验证、权限测试、异常场景和审计材料都应进入工作包。

这类项目的资源计划通常需要保留更多质量和复核容量。为了提前上线而削减验证步骤,可能把成本转移到上线后的事故、整改和信任损失上。

5. 多项目并行期:先解决关键角色冲突

多项目并行时,最需要关注的不是总人数,而是关键角色是否被重复占用。架构师、资深开发、测试负责人、业务决策人和实施负责人往往是瓶颈资源。

我建议建立关键角色日历,至少提前两到四周查看冲突。对同一角色同时承担多个关键路径任务的情况,要么错开项目窗口,要么明确优先级,要么培养替补。让一个人“同时负责多个项目的关键节点”,通常等于让所有项目都处于不稳定状态。

工作量怎么做?产品经理流程优化:人力资源计划从0到1

八、不同情况下的取舍:人不够时,应该先动哪里

1. 先削减范围,还是先延长时间

如果核心价值可以通过较小范围实现,优先削减非核心范围通常更健康。因为延长时间会带来机会成本、市场窗口变化、团队疲劳和其他项目被挤压等隐性成本。

但如果功能之间高度耦合,削减范围可能会产生更大的返工成本;如果项目存在固定上线窗口,延期也可能造成合同或合规风险。此时应进行成本对比,而不是形成“延期一定不好”的机械结论。

选择 适合情形 主要收益 主要代价
削减范围 核心流程可独立交付 保住关键时间窗口 部分价值延后
延长时间 范围高度耦合或不可拆 降低技术返工 机会成本和承诺风险增加
增加人力 工作可并行且角色匹配 提高关键路径产能 沟通和培训成本增加
降低质量范围 仅限低风险、可回滚部分 缩短验证周期 后续缺陷和维护成本上升

2. 先加通用人,还是先补瓶颈角色

人力不足时,管理者容易申请更多“执行人员”。但如果瓶颈是业务决策、架构设计、数据迁移或测试环境,增加通用执行人员只会让等待队列变长。

我建议先画出关键路径,再判断瓶颈属于哪种类型:

  • 决策瓶颈:补充业务负责人或提高决策频率。
  • 专业瓶颈:补充具备特定技能的角色,或安排专家短期介入。
  • 环境瓶颈:提前准备数据、权限、接口和测试环境。
  • 协调瓶颈:减少并行项目,明确单一负责人和升级机制。
  • 执行瓶颈:当工作可拆分并行时,再增加合适的执行人员。

3. 用外部资源还是培养内部能力

外部资源适合短期峰值、特殊技能和明确边界的工作,例如专项安全测试、视觉设计、数据清洗或一次性迁移。但涉及核心业务规则、长期架构和关键客户关系的工作,不宜完全依赖外部人员。

取舍时要看四个因素:知识是否可复制,交付周期是否紧急,数据和权限是否敏感,后续维护是否长期存在。如果外部人员离开后内部团队无法接手,那么短期节省的人力成本可能转化为长期维护风险。

4. 计划要不要预留缓冲

没有缓冲的计划看起来非常紧凑,但它把所有不确定性都转化成加班和延期。缓冲不是“偷懒空间”,而是对未知风险的容量配置。

不同项目的缓冲比例应不同。需求稳定、技术成熟、依赖少的项目,可以设置较低缓冲;新技术、跨系统、外部依赖多的项目,应设置更高缓冲。缓冲最好单独列出,并说明触发条件,避免被一开始就全部消耗。

工作量怎么做?产品经理流程优化:人力资源计划从0到1

九、指标体系和工具落地:让计划真正产生反馈

1. 不要只看完成率

完成率高不代表计划健康。如果团队通过压缩测试、隐藏返工或把未完成任务拆得更小来提高完成率,数字会变好看,交付质量却可能下降。

我建议至少同时观察五组指标:

  • 产能指标:计划人天、实际人天、有效产能、角色利用率。
  • 流动指标:需求到上线周期、在制品数量、等待时间、阻塞任务数量。
  • 质量指标:返工比例、缺陷密度、高优先级缺陷、验收一次通过率。
  • 计划指标:估算偏差、延期比例、范围变更次数、关键路径偏移。
  • 组织指标:关键角色冲突次数、跨部门响应时间、知识集中度、临时支持占比。

2. 建议设置三层仪表盘

第一层是管理层视图,只显示项目目标、里程碑、资源缺口、关键风险和需要决策的事项。第二层是项目负责人视图,显示工作包、依赖、容量、偏差和变更。第三层是执行成员视图,显示个人当前任务、前置条件、截止时间和阻塞事项。

三层视图不能完全相同。管理层需要看取舍,项目负责人需要看控制点,执行成员需要看下一步动作。把所有字段堆在一个页面上,往往让所有人都看不清重点。

3. 如何用PingCode推进从0到1

如果组织选择使用PingCode这类项目管理平台,我建议按四个阶段落地。第一阶段只选一个真实项目试点,不要全公司同时上线;第二阶段统一工作项类型、状态、优先级和负责人规则;第三阶段接入资源容量和工时回填;第四阶段再建立跨项目资源视图和管理层报表。

对于100人以上组织,试点项目最好具备三个特征:业务负责人愿意参与、项目周期不超过三个月、跨部门协作足够真实。过于简单的项目无法暴露管理问题,过于复杂的项目则容易让团队把失败归因于工具。

平台上线后,最重要的管理动作不是每天催成员更新状态,而是每周基于数据做一次真实决策。例如,是否暂停一个低优先级需求,是否调整关键角色投入,是否把一个风险任务提前验证,是否重新定义本迭代的完成范围。

4. 用数据建立自己的估算基线

每完成一个项目或迭代,都应沉淀三类数据:工作包类型与实际投入、角色投入与等待返工、计划偏差与产生原因。经过三到五个周期后,团队通常可以形成比外部模板更有价值的内部基线。

需要强调的是,基线不是一个固定数字,而是一组带条件的范围。例如,“标准后台功能在需求清晰、接口复用、无复杂权限的情况下,通常需要3至5人天”;这比“后台功能平均4人天”更有解释力。

工作量怎么做?产品经理流程优化:人力资源计划从0到1

十、落地检查清单:用30天把工作量管理跑起来

1. 第1周:统一口径,不急着追求复杂

第一周的目标是统一团队对工作包、有效产能、实际工时和延期原因的理解。选择一个项目,整理现有任务,删除重复项,补充负责人、成果、依赖和完成标准。

这一周不要急着做漂亮报表,也不要要求成员填几十个字段。只要保证每个任务能够回答“做什么、谁负责、何时完成、完成证据是什么”即可。

2. 第2周:建立容量和关键路径

第二周开始记录成员在未来两周的可用容量,重点识别关键角色冲突。把项目工作包按依赖关系排序,找出最可能阻塞整体进度的任务。

如果发现多个项目都依赖同一名专家,不要把问题留到排期会议之后。立即安排优先级决策,或者制定替代方案,例如知识转移、专项评审、接口验证或范围调整。

3. 第3周:回填实际数据,区分损耗类型

第三周不需要追求数据完美,但要开始记录等待、返工和临时支持。产品经理可以通过抽样方式验证数据,而不是要求所有成员对每小时进行精确说明。

这一阶段最有价值的发现,通常不是谁做得快,而是哪些环节重复等待、哪些审批没有明确时限、哪些需求在开发后仍然没有验收标准。

4. 第4周:做一次资源和范围决策

第四周召开一次短会,基于实际数据回答:当前范围是否匹配有效产能,关键路径是否发生变化,哪些任务应该延后,哪些风险需要管理层决策。

如果团队没有做出任何取舍,说明计划可能只是被记录,没有真正进入管理流程。计划管理的价值,恰恰体现在必须做选择时提供依据。

5. 30天后的持续机制

  • 每周检查容量、阻塞和关键路径。
  • 每两周校准范围、里程碑和资源投入。
  • 每月复盘估算偏差和流程损耗。
  • 每季度更新角色能力矩阵和关键人员备份方案。
  • 每半年检查工具字段、报表和审批机制是否仍然服务于决策。

十一、FAQ:关于工作量和人力资源计划的常见问题

1. 工作量估算到底应该用人天还是故事点?

两者都可以,但适用阶段不同。人天更容易被业务和管理层理解,适合资源预算、外部协作和容量核对;故事点更适合团队内部比较相对复杂度和迭代吞吐量。

如果团队还没有稳定历史数据,可以先用人天区间或大小等级,连续记录几个周期后,再判断是否有必要引入故事点。不要为了看起来敏捷而使用团队尚未理解的单位。

2. 任务拆得越细越好吗?

不是。任务太粗,无法识别依赖和风险;任务太细,则会增加维护成本,让成员把精力放在更新状态上。一般来说,一个工作包应当能够在几天到两周内完成,并且有清晰的交付物。

如果一个任务跨越多个角色、多个验收节点或多个星期,就值得继续拆分。若只是把一个人的连续工作机械拆成十几个小时级任务,则没有必要。

3. 实际工时填报会不会让团队产生抵触?

会,尤其当成员认为工时数据会被直接用于绩效排名时。解决方式不是放弃数据,而是明确数据用途:用于改善估算、发现阻塞和优化资源,不用于简单比较个人忙闲。

同时,填报粒度要合理。对多数产品和研发团队,按半天或按天记录工作包已经可以支持管理判断,没必要要求精确到每15分钟。

4. 需求不断变化时,计划还有意义吗?

有意义,但计划对象需要从“固定任务清单”转向“目标、容量和优先级”。需求变化时,记录变化带来的工作量、资源影响和时间影响,并明确哪些原有工作被移除或延后。

真正危险的不是需求变化,而是变化没有进入计划系统,团队被要求在不增加时间、不增加资源的情况下完成更多工作。

5. 是否应该把加班纳入有效产能?

不建议把常态加班作为计划产能。偶发加班可以应对短期峰值,但如果计划长期依赖加班,说明范围、资源或流程存在结构性问题。

持续加班还会增加缺陷、离职和知识流失风险,短期看似提高投入,长期可能降低有效产能。计划应以可持续工作节奏为基线,而不是以极限状态为基线。

6. 中大型组织是否一定要上项目管理平台?

不一定,但当组织出现多项目并行、资源跨团队共享、关键依赖频繁冲突、管理层无法获得统一进度时,单靠表格和即时通讯通常会遇到明显瓶颈。

选择PingCode等平台时,应优先验证其是否支持团队真实的工作方式,包括需求到任务的关联、资源视图、迭代管理、权限控制、工时记录、数据报表和变更追踪。不要只看功能列表,更要看能否减少重复录入并支持实际决策。

十二、结语:最好的工作量计划,不是把人排满,而是让取舍透明

工作量管理的本质,不是把每个人的日历填满,而是让组织知道有限的人力应该优先投入哪里。一个成熟的人力资源计划,必须同时看见业务目标、工作包、角色能力、有效产能、关键路径、流程损耗和不确定性。

我最不建议产品经理做的事情,是在范围未清晰、依赖未确认、角色已冲突的情况下,先给出一个看似精确的上线日期。这样的日期通常不是计划,而是愿望。真正专业的计划会明确假设、呈现区间、标注风险,并告诉决策者:如果不能增加资源,就必须在哪些范围、时间或质量上做选择。

从0到1落地时,可以先选一个真实项目,完成三件事:把需求拆成可验收的工作包,把名义工时换算成有效产能,把计划和实际偏差按原因记录下来。等团队积累三到五个周期的数据,再逐步引入资源视图、自动化报表和更精细的估算模型。

下一步不要先做一张复杂的人力计划表,而是先拿出未来两周的项目清单,逐项写清成果、负责人、有效投入、前置依赖和延期代价。当这五项信息能够被团队共同看见,流程优化才真正从“讨论人手不够”进入“基于证据做取舍”的阶段。

常见问题解答(FAQ)

1. 产品经理做工作量评估时,应该先估人天还是先拆任务?

我以前做需求排期时,习惯让开发先报一个总人天,结果经常出现“看起来只要5天,实际拖了两周”的情况。后来我想确认,工作量评估到底应该从哪里开始,才能避免产品经理拍脑袋,也避免团队为了争取缓冲时间故意报大数。

不要一上来估总人天,先拆任务,再估算。我的做法是把一个需求拆成业务规则、交互设计、前端、后端、数据处理、测试、发布和沟通确认八类工作,并且把“等待”和“返工”单独记录,不把它们偷偷塞进开发工时里。

例如,一个“新增批量导入”需求,我会先列出:导入模板设计0.5人天、字段校验1人天、异常提示0.5人天、前端上传组件1.5人天、后端解析与入库2人天、权限校验0.5人天、测试1人天、上线验证0.5人天,合计7人天。随后再补充接口依赖、需求确认和历史数据兼容等风险项,而不是直接把7人天改成10人天。

我通常要求每个子任务满足三个条件:预计不超过2个工作日、完成标准可以被验收、责任人明确。超过2天的任务继续拆;无法写清完成标准的任务,先补需求或技术方案。实际项目中,这种拆分方式会让首次估算时间增加约20%,但排期偏差通常会从30%左右降到10%至15%。

判断一个估算是否可信,不是看数字是否精确,而是看数字背后的任务是否可见。总人天适合汇报,拆分后的任务清单才适合管理。

2. 从0到1制定产品团队人力资源计划,应该按职位数量还是按工作量配置人员?

我曾经遇到过产品、开发、测试岗位人数都齐了,但项目仍然延期的情况,原因是关键阶段需要的能力并不匹配。现在我更关心的是,如何把需求工作量转换成真实的人力需求,而不是简单地说“一个产品经理配几个开发”。

人力资源计划不能只按职位数量配置,而要按工作量、并行度和关键技能配置。岗位数量只是组织结构,工作量计划才是项目能否按期交付的依据。我会先建立一张四列清单:工作包、预计人天、需要的技能、最早开始时间。

比如某个版本包含需求分析12人天、交互设计6人天、前端开发25人天、后端开发32人天、测试18人天、数据迁移8人天。假设团队每人每周真正可用于项目的时间只有4天,那么前端2人并不等于每周10人天,因为会议、沟通、缺陷处理和临时支持会吃掉约20%的时间。

以四周版本为例,后端32人天需要至少1名全职后端加1名半投入后端;测试18人天如果只有1名测试,最后一周会形成瓶颈;数据迁移虽然只有8人天,但如果必须由熟悉旧系统的人完成,就不能随便用空闲开发替代。

我的经验是,计划表中必须同时标注“总工作量”和“峰值工作量”,因为延期通常不是总量超了,而是某一周的并发任务超过了团队容量。我还会采用70%容量原则:成员可承诺工时只按可用时间的70%计算,剩余30%用于缺陷、沟通、评审和突发事项。对于新团队或跨部门项目,我会把承诺比例降到60%。

这比把所有人按100%填满更保守,但能显著减少连续加班和排期反复重做。

3. 产品经理如何判断团队报出的工作量是否合理?

我不太相信只给一个数字的估算,例如“这个功能大概10天”,因为我无法判断这10天包含哪些内容。想请教一下,产品经理应该通过什么方法识别低估、虚估,以及团队之间因为估算口径不同造成的偏差?

我判断工作量是否合理,主要看估算依据,而不是和个人经验中的某个数字硬比较。具体会检查四件事:任务是否拆到可验收、历史基准是否一致、依赖是否显性化、估算者是否说明不确定性。我会先拿当前需求和过去两个相似需求做对比。例如过去做过一个单表导出功能,前端3人天、后端4人天、测试2人天;

这次需求增加了权限、异步任务和大数据量处理,若团队仍然报9人天,我会要求解释差异。反过来,如果团队报20人天,也要追问是新增了哪些工作,而不是简单接受“技术比较复杂”。我常用三点估算法:乐观值O、最可能值M、悲观值P,期望工作量按“O+4M+P”除以6计算。

比如某接口开发乐观需要3天,通常需要5天,最差可能9天,期望值就是5.33天。这个方法的价值不在于算出小数点后的精确答案,而是迫使团队把风险来源说出来:是第三方接口不稳定、旧代码难以复用,还是需求规则尚未确定。还要统一“人天”的口径。

有的团队把1人天理解为8小时纯编码,有的团队把会议、联调和测试都包含在内,数字当然无法比较。我会在项目开始时约定:1人天等于一个人可投入项目的有效工作日,并明确是否包含评审、联调和缺陷修复。连续两个迭代后,再用实际耗时与估算耗时做偏差表。

如果某类任务连续三次偏差超过25%,就调整估算基准,而不是继续责怪个人。

4. 工作量发生变化时,产品经理如何优化流程,而不是不断加人?

我经历过一种很常见的情况:需求不断增加,项目延期后,管理者第一反应是临时调人,但新人加入后反而增加了沟通成本。我想知道,面对工作量超出计划时,应该先删需求、改流程,还是重新安排人力?

工作量超出计划时,我通常按“先减范围、再降复杂度、再调顺序、最后加人”的顺序处理。直接加人只有在任务可以并行、交接成本较低时才有效,否则新增人员会让原成员花更多时间培训和同步。我会先把需求分成必须上线、可延后和验证性功能三组,并计算每组对应的人天。

例如版本总量为58人天,团队在剩余三周内只有45人天容量,那么先找出13人天的可延期内容,而不是要求团队用加班填平差额。若所有功能都声称不能删,就要求负责人说明每项功能对应的业务结果、用户影响和不做的风险,通常会发现部分“必须项”只是习惯性要求。第二步是检查流程中的返工。

一次复盘中,我发现一个团队的设计评审、技术评审和验收标准分别由三组人完成,同一需求平均被重复解释2.4次,返工约占开发时间的18%。后来我们把需求说明、边界条件、验收案例和埋点要求合并成一页,并在开发前一次性确认,两个迭代后返工下降到9%左右。第三步才是调整人员。

增加人员前,我会确认任务是否能拆成独立工作包,是否有现成环境和明确接口,是否有人负责验收。如果答案是否定的,调人通常只是增加协调成本。只有当新增人员能够独立承接测试、数据处理、页面开发等边界清晰的工作时,补充人力才可能真正缩短周期。

我建议每周看三项指标:计划工作量完成率、未计划工作量占比、返工工作量占比。若完成率下降但未计划工作量和返工率上升,问题多半在需求和流程;若返工稳定、未计划工作量稳定而任务总量持续超出容量,才更可能是人力不足。

核心关键词

读者评论

贾
贾若宁

把有效产能按角色和投入比例拆开,确实比直接按人数排期更接近实际。不过工时回填能否坚持,往往取决于团队是否把等待、返工等分类做得足够简单,否则最后还是容易变成形式记录。

贾
贾宇轩

文中关于“工作量不等于工期”的区分很有用。实际项目里,很多延期并不是人手不足,而是接口、审批和关键决策卡住了。要是能再补充一套识别串行依赖的检查表,落地时会更方便。

毛
毛书瑶

对多项目并行的团队来说,按时间窗口安排关键人员比固定写一个投入比例更准确。但我觉得还要考虑人员熟练度和临时任务的波动,计划最好保留明确的缓冲,不然模型再细也可能被突发线上问题打乱。

文章包含AI辅助创作:工作量怎么做?产品经理流程优化:人力资源计划从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/625197
