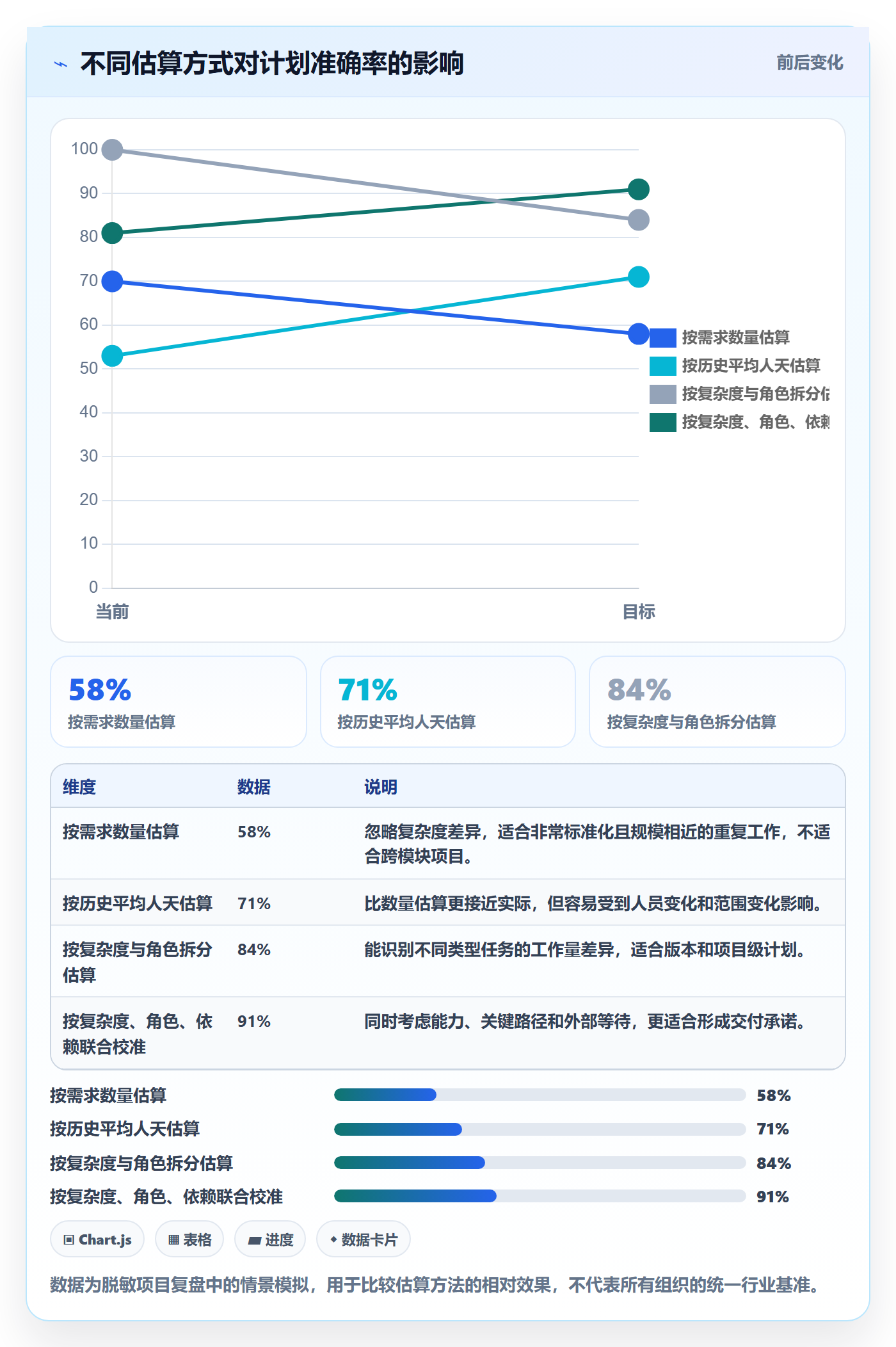

工作量实操方法:产品经理提升人力资源计划效率的实操方法方法与模板
很多产品经理做人员计划时,第一步就打开表格,把需求数量乘以一个“平均人天”,最后得到一张看起来很精确、实际上无法排期的资源计划表。我的经验是,人力资源计划效率低,通常不是因为不会估算,而是没有把工作量、人员能力、并行约束和交付风险放进同一套计算逻辑里。真正可执行的计划,必须能回答四个问题:做什么、谁来做、什么时候做、如果资源少了应该牺牲什么。
一、先讲核心结论:工作量计划不是算人天,而是管理交付承诺
1. 工作量的正确公式
在实际项目中,我不会直接用“需求数量×平均人天”计算资源。更可靠的计算方式是:
有效产能 = 可用工作时间 × 能力系数 × 协作系数 × 稳定系数
项目需求量 = 基础工作量 × 复杂度系数 + 固定工作量 + 风险预留
其中,可用工作时间不是自然日,也不是劳动合同中的工作时长,而是扣除会议、沟通、支持线上问题、临时需求、休假和环境等待后的实际生产时间。一个每周工作五天的产品经理,通常不可能拿出五天完整时间写需求、做验收和跟进研发。
我在中大型团队的排期中,常把单人每周有效产能先按二十六至三十二小时估算,再根据角色和项目阶段调整。对于同时承担多个项目的产品经理,有效产能可能只有十八至二十四小时。若仍按四十小时计算,排期大概率会在第二周开始失真。
| 工作项 | 表面耗时 | 常被遗漏的耗时 | 建议计入方式 |
|---|---|---|---|
| 需求分析 | 4小时 | 业务访谈、数据核验、范围澄清 | 基础工时加沟通工时 |
| 原型与文档 | 8小时 | 评审修改、异常流程补充 | 按版本次数增加修订系数 |
| 研发跟进 | 2小时 | 技术方案讨论、联调等待、变更确认 | 按研发周期分配跟进工时 |
| 测试与上线 | 4小时 | 缺陷回归、数据检查、上线观察 | 按风险等级设置固定工时 |
这张表体现了一个容易被忽略的事实:产品经理的工作量不只发生在产出文档时,还发生在信息不完整、意见不一致和结果需要验证的时候。如果计划表只记录“写需求”这一个动作,最后一定会出现看似人手充足、实际交付延期的情况。

2. 不要把工作量和工期混为一谈
工作量是完成任务需要投入多少人时,工期是从开始到结束经过多少自然时间。一个需求需要十六人时,并不意味着两个人连续工作一天就能完成,因为其中可能包含业务确认、接口等待、设计排期、测试窗口和上线审批。
在我参与过的一次会员系统改版中,产品、设计、后端和测试合计工作量约为二百二十人时。团队如果只看人时,会认为两周足够完成;但由于支付接口需要外部团队确认,实际关键路径接近四周。最后延期的原因不是人手不够,而是计划没有识别外部依赖。
因此,每项工作至少要同时记录三个字段:工作量、持续时间和前置依赖。对于涉及多个角色的工作,还要记录“谁能并行”“谁必须等待”。如果只记录总人天,管理者无法判断增加一个人究竟能缩短几天。
3. 资源计划最终要服务于取舍
资源计划不是为了证明团队很忙,也不是为了让所有需求都获得一个排期日期。它的核心价值,是在资源不足时提供可解释的选择:延后哪一项、缩小哪一项、减少哪些范围,或者增加哪一种能力。
我建议在资源计划中增加“不可牺牲项”和“可调整项”两个字段。不可牺牲项通常包括合规要求、核心交易链路、已公开承诺的客户能力;可调整项则包括非关键报表、低频筛选条件、装饰性体验和暂不影响主流程的自动化能力。
当业务负责人要求“所有事情都不能延期”时,产品经理可以把问题转化为可计算的形式:现有团队只能承担一百二十人天,当前范围需要一百六十五人天,缺口四十五人天。此时只有三种选择:减少四十五人天的范围、增加四十五人天的资源,或把交付时间向后移动。
二、真实场景:为什么看似完整的计划仍然不断延期
1. 一个中大型组织的典型项目结构
我曾经复盘过一类典型的企业内部项目:组织规模超过一百人,产品、研发、测试、设计、运营和实施团队分属不同部门;团队同时维护多个业务系统,又要持续响应客户定制需求。项目计划表里有负责人、有开始结束日期,也有总人天,但每两周仍然出现大量延期。
问题集中在四个地方。第一,人员被多个项目重复占用,计划中的百分之百投入并不存在。第二,需求颗粒度不一致,有的按功能模块统计,有的按页面统计。第三,测试、数据迁移和上线准备没有单独列项。第四,技术骨干和业务专家属于稀缺资源,却没有按照关键路径进行保护。
后来团队将计划迁移到某项目管理平台中,以需求、任务、缺陷、版本和人员负载建立关联。这里的重点不是换了工具,而是把“项目计划”改成了“可追踪的资源承诺”。管理者可以看到某个人在未来三周承担了多少任务,也能看到哪些任务一旦延期会影响版本日期。
2. 计划失真往往从一个小动作开始
最常见的失真动作是:项目经理为了尽快给出排期,先填一个大概日期;研发负责人为了保持积极态度,先确认“问题不大”;产品经理随后按照这个日期拆任务。所有人都完成了自己的动作,但计划从一开始就没有经过容量校验。
另一个常见动作是把历史数据直接复制到新项目。历史项目耗时十天,不等于新项目也耗时十天。人员熟练度、接口成熟度、需求清晰度、测试数据和审批流程都会变化。历史数据可以作为起点,但不能未经调整就成为承诺。
还有一种隐蔽的失真来自“任务完成”的定义不一致。有人认为代码合并就算完成,有人认为测试通过才算完成,也有人认为上线并观察稳定后才算完成。状态口径不统一,统计出来的完成率就没有管理价值。
3. 资源冲突比总工作量更值得关注
假设一个月有三百人天的团队总产能,项目总需求也只有二百八十人天,表面上看资源足够。但如果这三百人天中有一百二十人天集中依赖同一名架构师,项目仍然可能延期。项目计划的瓶颈通常不是总资源,而是关键角色的峰值负载。
我会重点检查三类资源:一是只有一个人掌握的领域知识,二是只能由特定岗位完成的审批或操作,三是被多个项目同时放在关键路径上的技术能力。它们需要单独做容量图,而不能被团队总人天平均掉。

三、常见误区:很多人不是不会排,而是排错了对象
1. 误区一:用需求数量推算工作量
“这个版本有十五个需求,所以大概需要三周”是很常见的表达,但需求数量几乎没有独立的估算价值。一个简单的字段调整可能只需要几小时,一个涉及权限、计费、数据迁移和兼容逻辑的需求,可能需要数十人天。
我建议用复杂度分级替代简单计数。最少可以分为小、中、大、特大四级,并为每一级设置基础区间。例如,小型需求为一至三人天,中型需求为四至八人天,大型需求为九至二十人天,超过二十人天必须继续拆分或建立专项计划。
分级不是为了追求估算精度,而是为了让团队在早期发现异常。如果一个所谓“小需求”需要多个外部系统、跨部门审批和复杂数据迁移,就不应该继续放在小需求的统计口径里。
2. 误区二:把所有成员按同一效率计算
相同岗位不代表相同产能。新成员需要熟悉业务和代码,资深成员虽然处理复杂问题更快,但往往承担评审、指导和救火工作。若把所有人都按同一系数计算,计划会系统性高估新成员产能,低估资深成员的隐性工作。
我通常把能力系数分成四档:新加入项目成员取零点五至零点七,熟悉业务但独立能力一般的成员取零点八,稳定交付成员取一,承担复杂任务和指导工作的成员取零点八至一。二。最后一档看似能力更高,实际有效产能不一定更高,因为他们承担了更多非生产性协调。
能力系数不应成为评价员工的秘密分数。它的用途是做计划,而不是给人贴标签。团队应公开计算逻辑,并定期根据实际完成情况校准,否则员工会把资源计划理解成隐性绩效考核。
3. 误区三:把缓冲时间藏在每个任务里
有人为了防止延期,给每个任务都增加百分之二十缓冲。这样做的结果是每项任务都变长,但管理者仍然不知道风险在哪里。更糟糕的是,多个任务的缓冲会被重复计算,最终计划看起来保守,实际却无法解释。
我更倾向于把缓冲集中管理。基础工作量尽量根据历史数据估算,风险预留放在项目层或阶段层,并说明风险来源。比如外部接口不稳定、数据迁移方案未确定、监管审核周期不可控,这些都应该单独列为风险,而不是悄悄藏进人天。
缓冲也需要消耗规则。若风险没有发生,剩余缓冲可以释放给后续需求;若风险发生,应记录实际消耗原因。只有这样,缓冲才会从“拍脑袋多加一点”变成可复盘的管理数据。
4. 误区四:只看计划,不看实际完成速度
一张计划表如果没有实际完成数据,就只能说明团队曾经打算做什么,不能说明团队现在能做什么。产品经理至少应跟踪计划工作量、实际完成工作量、延期工作量和返工工作量。
在我使用过的项目看板中,返工任务经常被重新标记为新任务,导致团队看起来完成了很多工作,实际上有效产出并没有增加。因此我会单独记录“首次完成”和“验证通过”两个节点,避免把反复修改当作持续产出。

四、专业判断逻辑:从需求输入推导到人员配置
1. 第一步:统一工作分解结构
工作量估算的前提是任务边界一致。我会先把需求拆成五类工作:发现与分析、方案与设计、开发与配置、验证与上线、运营与复盘。不同团队可以调整分类,但必须保证每个工作项都能落到一个明确结果上。
- 发现与分析:问题定义、用户访谈、数据分析、竞品或方案研究。
- 方案与设计:流程设计、原型、交互说明、规则定义、技术方案评审。
- 开发与配置:前端、后端、数据、配置、脚本、接口和权限建设。
- 验证与上线:测试、缺陷修复、验收、数据迁移、发布和回滚准备。
- 运营与复盘:监控、用户反馈、效果评估、指标复盘和后续优化。
拆分时不要按部门边界拆,而要按交付结果拆。比如“研发完成”不是一个完整结果,因为它不包含测试和上线;“产品写完文档”也不是完整结果,因为文档可能尚未被评审、实现或验证。
2. 第二步:为工作项增加复杂度因子
复杂度至少要从四个维度判断:业务规则数量、系统交互数量、数据风险等级、外部依赖数量。每个维度可以按零至三分评分,总分越高,越需要增加工作量和风险预留。
| 复杂度维度 | 0分 | 1分 | 2分 | 3分 |
|---|---|---|---|---|
| 业务规则 | 单一规则 | 少量条件 | 多角色、多状态 | 规则经常变化 |
| 系统交互 | 单模块 | 两个模块 | 三个以上系统 | 涉及外部系统或异步链路 |
| 数据风险 | 无历史数据 | 少量数据调整 | 需要迁移或清洗 | 涉及财务、权限或合规数据 |
| 外部依赖 | 无依赖 | 单一团队依赖 | 多个团队依赖 | 依赖客户、供应商或审批机构 |
我不会把总分机械地换算成一个精确人天,而是用它决定估算级别。总分为零至三分时,可以采用类比估算;四至七分时,需要按角色拆分;八分以上时,应先做技术或业务预研,再进入正式排期。
3. 第三步:识别关键路径和可并行工作
任务之间不是简单的线性关系。产品调研、技术预研和数据准备可能并行进行,但接口开发必须等待接口定义,验收必须等待可测试版本。计划人员需要把依赖关系画出来,而不是只把任务按日期排序。
一个实用判断方法是问三个问题:如果这个任务延迟,哪些任务会被迫等待;这个任务是否只能由一个角色完成;这个任务是否可以先交付一个最小结果。回答完这三个问题,关键路径和可拆分节点通常就会显现。
在某项目管理平台中,我会要求每个关键任务至少填写前置任务、交付物、验收条件和负责人。没有前置关系的任务不代表可以立即开始,可能只是团队还没有识别依赖。计划评审时,空白依赖本身就是一个需要追问的信号。
4. 第四步:把人员能力映射到任务类型
资源分配不能只按部门进行。一个研发团队里,前端、后端、数据和架构能力的替代性不同;产品团队里,熟悉业务流程的人和擅长用户研究的人也不是完全可替换的。人员计划应建立“任务类型,能力标签”的映射。
我建议至少记录四类信息:主技能、可替代技能、熟悉业务域、可投入时间。只有同时具备这些信息,管理者才能判断某个任务是否能够由其他成员接替。
例如,一个权限改造任务需要后端权限模型能力、产品规则梳理能力和测试数据准备能力。若只看到“后端还有三天空闲”,并不能证明资源足够,因为那三天可能来自不熟悉权限模型的成员。
5. 第五步:设置计划置信度
我习惯把排期结果分为三个等级。探索性计划用于需求尚未稳定的阶段,只能承诺范围和优先级;可执行计划用于方案已确认、人员已锁定的阶段,可以承诺时间窗口;交付承诺计划则必须完成依赖确认、容量校验和风险登记。
不同置信度不能使用同一种语言。探索性计划应写“预计在某时间段完成”,可执行计划可以写“目标在某周进入测试”,只有交付承诺计划才适合写具体上线日期。
这能减少一种常见冲突:业务方把产品经理早期的粗略判断理解成正式承诺,研发方却认为那只是初步估算。计划置信度越清楚,跨团队沟通成本越低。

五、具体案例:用数据观察修正一次版本人力计划
1. 项目背景与初始计划
下面这个案例来自脱敏复盘,项目名称、人员和数值均做了扰动,但工作结构和问题类型保留。某企业准备在六周内完成客户门户改版,涉及账户权限、订单查询、消息中心、数据迁移和移动端适配。
初始计划安排产品经理一名、设计师一名、前端两名、后端三名、测试两名和数据工程师一名。项目负责人将需求拆成十八项,按历史平均值估算总工作量为一百四十人天,认为六周内可以完成。
第一周结束后,团队完成了需求澄清和部分原型,但后端实际只投入了十七人天,低于计划的二十四人天。原因不是后端效率低,而是其中一名核心成员同时支持生产事故,另一名成员被另一个版本占用。
2. 第一次复盘发现的问题
第一次复盘时,我们把计划工作量和实际投入放在同一张表中,并将投入分成生产、协作、等待和返工四类。结果显示,团队投入的一百零二小时中,只有六十五小时直接用于交付,二十一小时用于跨团队协调,十六小时用于等待和重复确认。
这组数据改变了讨论方向。之前大家认为项目缺三名研发人员,复盘后发现更准确的问题是:接口规则没有冻结、测试数据没有准备、核心后端成员被多个项目共享。单纯增加普通研发人员,未必能解决主要瓶颈。
| 投入类型 | 第一周小时数 | 占比 | 管理判断 |
|---|---|---|---|
| 直接交付 | 65小时 | 63.7% | 实际产出低于理论投入,需要保护连续工作时间 |
| 跨团队协作 | 21小时 | 20.6% | 接口和业务规则未冻结,协作成本偏高 |
| 等待外部输入 | 9小时 | 8.8% | 数据和接口准备滞后,属于可提前治理的等待 |
| 返工与重复确认 | 7小时 | 6.9% | 验收标准不清,需在开发前补充样例和边界条件 |
3. 第二次计划调整
我们没有直接把上线日期向后推,而是做了三项调整。第一,将消息中心的高级筛选和个性化设置移出首期;第二,把数据迁移拆成小批量验证和正式迁移两个阶段;第三,为核心后端成员划出连续的三天接口设计时间,减少跨项目打断。
调整后,首期范围从一百四十人天降到一百一十七人天,其中数据迁移增加了五人天的验证工作,但由于返工风险下降,整体计划反而更稳定。这里体现了一个重要判断:减少范围不等于简单砍功能,应该优先砍掉高协作、低价值、非关键路径的工作。
第二周开始,团队在某项目管理平台中将需求、任务和缺陷关联起来。每项需求必须具备验收条件,测试缺陷直接关联到原始需求。这样做后,返工不再被隐藏在“修改任务”里,而是能够显示为独立成本。
4. 结果与可复用经验
项目最终没有完全按照最初的六周范围交付,而是按调整后的首期范围在第六周完成上线。首期核心流程按计划发布,两个低频能力移至下一迭代。上线后两周,团队完成了数据迁移补偿和消息中心基础能力,客户没有受到核心流程缺失的影响。
这个案例最有价值的地方,不是最终节省了多少人天,而是团队从“人不够”转向了“瓶颈在哪里”。如果当时直接增加人员,新增成员还要熟悉业务、理解代码和等待接口,短期内可能增加协作负担。资源决策必须结合任务阶段,而不能只看缺口数字。

六、可直接使用的工作量计划模板
1. 需求工作量估算表
下面的模板适合产品经理在需求评审前使用。它不追求一次填得非常精确,而是要求把影响工作量的变量显性化。填写时,建议由产品、研发、测试共同确认,不要由单一角色独立估算。
| 字段 | 填写示例 | 使用说明 |
|---|---|---|
| 需求名称 | 客户账户权限改造 | 使用能够表达业务结果的名称 |
| 业务目标 | 支持客户按角色查看和操作资源 | 避免只写页面或功能名称 |
| 范围内内容 | 角色配置、资源授权、操作校验 | 明确本期必须交付的结果 |
| 范围外内容 | 个性化首页、批量导入优化 | 提前记录不做什么,防止范围膨胀 |
| 复杂度评分 | 8分 | 按规则、系统、数据、依赖四项评分 |
| 产品工作量 | 8人时 | 包含规则梳理、原型、评审和验收 |
| 研发工作量 | 26人时 | 按前端、后端、数据分别填写 |
| 测试工作量 | 12人时 | 包含用例、执行、回归和验收支持 |
| 外部依赖 | 统一身份认证接口 | 写清依赖方、输入物和最晚提供时间 |
| 风险预留 | 6人时 | 说明预留原因,不要无依据增加比例 |
2. 人员容量计划表
资源容量表的关键不是列出所有员工姓名,而是计算某个周期内每个人真正能承诺多少工作。建议按周更新,按月查看趋势。短周期适合管理执行,长周期适合观察是否持续过载。
| 人员 | 理论工时 | 固定占用 | 有效产能 | 已承诺工作量 | 剩余容量 |
|---|---|---|---|---|---|
| 产品经理A | 40小时 | 14小时 | 26小时 | 29小时 | -3小时 |
| 后端工程师B | 40小时 | 8小时 | 32小时 | 36小时 | -4小时 |
| 前端工程师C | 40小时 | 10小时 | 30小时 | 22小时 | 8小时 |
| 测试工程师D | 40小时 | 12小时 | 28小时 | 31小时 | -3小时 |
这里有一个很重要的管理动作:不要把负数容量直接解释为员工效率低。负数可能来自项目优先级过多、会议过多、跨项目共享或者固定支持任务没有进入计划。容量表是用来发现系统性冲突的,不是用来简单追责个人的。
3. 周度滚动计划模板
我建议产品经理每周固定进行一次滚动计划,时间控制在四十五分钟以内。会议不讨论所有任务,而只讨论本周完成情况、下周关键路径、容量冲突和必须做出的取舍。
- 对比本周计划工作量和实际完成工作量,标记偏差超过百分之十五的任务。
- 确认未完成任务的原因,是范围变化、估算偏差、外部等待还是人员被打断。
- 检查未来两周关键角色的负载,优先处理连续两周超过有效产能的人员。
- 重新确认外部依赖的完成时间,不能默认上周承诺仍然有效。
- 把需要延期、缩小范围或增加资源的事项形成明确决策。
- 更新计划置信度,并通知受影响的业务和交付团队。
滚动计划最忌讳变成状态汇报。状态汇报只说明发生了什么,滚动计划还必须决定接下来怎么调整。若会议结束后没有任何范围、顺序、资源或时间变化,通常说明团队没有真正处理计划风险。

七、不同情况下的行动建议与资源取舍
1. 资源明显不足时:先保护关键路径
如果资源缺口超过百分之二十,我不会建议团队继续维持原范围并要求加快速度。此时应先把任务分为必须交付、可以降级、可以延后和应该取消四类,然后按照关键路径重新排序。
- 必须交付:影响主流程、合规、收入、客户承诺或安全的能力。
- 可以降级:保留核心结果,但减少自动化程度、展示复杂度或边缘场景。
- 可以延后:不影响首期流程,且延期不会造成新的系统依赖。
- 应该取消:价值不明确、验证成本高、与当前目标无关的工作。
资源不足时,最危险的做法是平均削减每个需求百分之十。平均削减往往让所有需求都变得不完整,反而增加测试和沟通成本。更好的方式是选择少数完整交付的核心场景,让团队形成可验证的结果。
2. 资源暂时过剩时:不要立即塞入更多需求
当团队短期出现空闲,不代表应该立刻增加新需求。先检查是否存在被延迟的技术债、自动化测试、监控补齐、数据质量治理和文档完善。它们不一定带来显眼功能,却能降低后续版本的边际成本。
如果确实要增加需求,应选择低依赖、可独立验收、不会打断关键路径的工作。临时插入一个需要跨部门协调的大项目,可能消耗的不是空闲产能,而是原有计划的稳定性。
我会把过剩容量分为两类:可用于探索的容量和可用于承诺的容量。探索容量可以做原型、技术预研和用户验证,但不应该自动转化为上线承诺;承诺容量才适合进入正式版本排期。
3. 新成员加入时:先计算交接成本
新增人员不是从加入当天就产生完整产能。新成员需要了解业务术语、代码结构、流程规范和团队协作方式。若把其第一周或前两周按满产能计算,计划会出现虚假改善。
我通常会为新成员安排一项边界清晰的小任务,并将辅导者的时间计入项目成本。这样可以同时验证新成员的实际能力和团队的带教成本。只有完成一到两个真实交付后,才逐步提高其容量系数。
对于外包或跨团队支援人员,还要额外考虑沟通时差、权限申请、环境准备和交付标准差异。表面上增加了一个人,实际可能只增加零点六至零点八个有效产能单位。
4. 紧急项目插入时:先定义替代项
紧急项目最容易破坏原有资源计划。业务方往往只说明“这个必须马上做”,却没有说明哪些原计划可以暂停。产品经理应要求紧急事项同步提供优先级、截止原因、最小交付范围和替代项。
如果紧急需求需要核心后端成员投入二十人时,就应明确指出原项目将减少二十人时,并列出受到影响的任务。这样不是推卸责任,而是让组织看到真实的机会成本。
| 决策方式 | 短期收益 | 隐藏代价 | 适用情况 |
|---|---|---|---|
| 增加人员 | 理论容量增加 | 交接、培训和协调成本上升 | 任务边界清晰且可并行 |
| 缩小范围 | 最快降低工作量 | 部分体验或场景延后 | 核心价值可以独立交付 |
| 延后日期 | 保留完整范围 | 客户承诺和机会成本增加 | 需求价值高且不可拆分 |
| 降低质量门槛 | 短期交付更快 | 线上缺陷、返工和声誉风险增加 | 仅适合低风险内部试用,不适合核心交易链路 |

八、如何用工具提高计划效率,而不是把混乱搬到系统里
1. 工具首先要解决数据关联问题
很多团队使用工具后仍然靠人工汇总,原因是需求、任务、缺陷、版本和人员负载彼此分离。产品经理在需求文档里写一遍,项目经理在排期表里再写一遍,测试人员在缺陷表里重复填写一遍,最后没有任何一个地方能说明某个延期会影响哪些交付结果。
在中大型组织中,我更关注某项目管理平台是否能建立以下关联:需求关联任务,任务关联负责人和工时,缺陷关联需求或版本,版本关联目标日期,人员关联可用容量。关联建立后,计划变化才能沿着链路传递,而不是依靠群消息通知。
如果工具只能展示任务列表,却不能呈现关键路径、人员负载和实际偏差,它仍然只是一个电子清单。工具的价值不在于界面是否复杂,而在于能否减少重复录入、提前发现冲突和支持决策留痕。
2. 产品经理最值得自动化的三个动作
第一是自动汇总计划与实际投入。只要任务有负责人、预计工时和实际状态,就可以识别哪些人员持续超载、哪些工作反复延期。第二是自动提醒依赖到期,避免产品经理每天手工检查外部输入。第三是自动生成版本范围变化记录,让业务方看到需求增加后对日期和资源的影响。
以某项目管理平台的使用场景为例,团队可以为需求设置状态流转:待澄清、待评审、待开发、开发中、待验证、已发布。每次状态变化都要求填写必要字段,避免任务在“进行中”停留数周,却没有人知道它卡在哪里。
自动化不等于把所有流程都做得复杂。对于小团队,三到五个核心状态已经足够;对于超过一百人的组织,才有必要进一步区分需求、项目、版本、迭代和发布状态。流程粒度应与协作复杂度匹配。
3. 引入工具前必须先清理三个口径
第一,统一工时单位。不要让一部分团队使用人天,另一部分团队使用小时,再通过人工换算。第二,统一完成定义。明确任务完成、需求完成、版本完成分别意味着什么。第三,统一统计周期。周计划和月度资源计划可以同时存在,但不能混用统计口径。
如果基础口径没有统一,工具会快速产生大量看似精确的数据。管理层看到的是漂亮的图表,项目团队面对的却是无法解释的偏差。系统化并不会自动纠正管理逻辑,错误的规则只会被更高效地执行。
因此,我建议先选择一个项目进行两周试运行,验证字段是否真的能被填写、状态是否能反映实际工作、数据是否能支持一次真实的资源决策。验证通过后,再逐步推广到其他项目。
4. 工具选型时应重点考察的能力
| 考察维度 | 需要确认的问题 | 不合格的表现 |
|---|---|---|
| 资源视图 | 能否按人员、角色、项目查看负载和容量 | 只能看任务数量,无法看工作量 |
| 依赖管理 | 能否识别前置任务和延期影响 | 依赖写在备注中,无法追踪 |
| 数据追踪 | 能否比较预计、实际、返工和延期工作量 | 只有当前状态,没有历史变化 |
| 权限与协作 | 能否支持跨部门协作和不同数据可见范围 | 所有人只能看到同一套信息或无法共享 |
| 自动化能力 | 能否自动提醒、汇总和触发流程 | 大量依赖人工导出和二次整理 |
| 推广成本 | 新成员是否容易理解和使用 | 必须依靠少数管理员维护 |

九、建立自己的估算基线:用数据替代感觉
1. 至少追踪五类历史数据
产品团队不需要一开始就建立复杂的数据仓库,但必须保留能够改进估算的最小数据集。我建议追踪五类数据:预计工作量、实际工作量、首次完成时间、最终验收时间、返工或等待原因。
其中,首次完成时间和最终验收时间尤其重要。两者之间的差值能够帮助团队识别测试、验收、数据准备和缺陷修复的真实成本。若只看代码完成或文档完成,容易把后续工作隐藏起来。
历史数据还要保留任务类型和复杂度等级。没有分类的数据只能得到一个模糊平均值,无法回答“权限改造通常需要多久”“数据迁移的偏差主要来自哪里”这类真正有决策价值的问题。
2. 用偏差区间而不是单点估算
对于新项目,我不会给出一个看似精准的“十二人天”,而会给出区间,例如十至十五人天,并说明区间扩大的原因。随着需求澄清、技术预研和依赖确认,区间逐步收窄,最终才形成承诺值。
估算偏差可以用下面的方式记录:
估算偏差率 =(实际工作量 – 预计工作量)÷ 预计工作量 × 100%
如果某类任务连续四个周期偏差超过百分之二十,就不应继续沿用原基线。团队需要判断是估算能力有问题,还是任务边界、质量要求和协作流程发生了变化。
建议把偏差按原因分类,而不是只记录“估少了”。常见原因包括需求变更、技术未知、外部等待、人员被打断、返工、测试数据不足和验收标准变化。不同原因对应不同改进措施。
3. 用分位数改进计划可靠性
当团队积累了足够的同类任务后,可以使用历史数据的中位数和较高分位数进行估算。中位数适合稳定、重复性较高的工作;较高分位数适合高风险或不能轻易延期的交付。
例如,过去十个同类接口改造任务的实际工作量中位数为六人天,较高分位数为十一人天。对于普通迭代,可以先按六至八人天估算;对于有客户承诺的版本,则应说明采用接近十一人天的保守基线。
这种方法比简单增加百分之二十缓冲更有解释力,因为它来自同类任务的实际分布。但要注意样本必须具有可比性,不同复杂度、不同团队和不同质量门槛的数据不能直接混在一起。

十、最终落地:一套可执行的四周改进计划
1. 第一周:清理口径和盘点工作
第一周不要急着上线复杂流程。先选一个正在进行的项目,盘点所有需求、任务、缺陷、外部依赖和实际负责人。把重复任务、无负责人任务、没有验收条件的任务和已经失效的计划标记出来。
同时确定三项组织口径:什么叫完成、工时使用什么单位、哪些固定事项必须计入容量。没有这三项口径,后面的数据都无法比较。
2. 第二周:建立最小估算模板
第二周为每个新需求增加复杂度评分、角色工作量、外部依赖、风险预留和置信度字段。字段不要一次增加太多,能支持一次真实排期即可。
选择一个版本进行试算,要求产品、研发和测试分别提交估算,再比较差异。差异最大的地方往往不是谁算错,而是三方对范围、完成定义或质量要求理解不同。
3. 第三周:运行滚动资源计划
第三周开始按周查看人员容量。重点不在于每个人都填得非常精确,而在于识别持续超载、关键角色冲突和外部依赖延迟。将这些问题在计划会议中转化为明确决策。
如果使用某项目管理平台,可以把版本、需求、任务、缺陷和人员负载放在关联视图中,但不要同时启用大量复杂流程。先确保团队愿意更新数据,再逐步自动化提醒和汇总。
4. 第四周:复盘估算偏差并调整基线
第四周不应只统计完成率,还要比较预计工作量与实际工作量,拆分等待、返工、协作和直接交付。把偏差最大的三类任务拿出来讨论,形成下一轮估算基线。
如果某类任务长期偏差较大,不要简单要求团队“估准一点”。先判断是否存在范围不清、职责不明、验收滞后或依赖不稳定。很多估算问题其实是流程问题,不是个人能力问题。
5. 四周之后:把计划成熟度分级
计划成熟度可以分为四级。一级只有任务清单,二级增加负责人和日期,三级增加工作量、依赖和容量校验,四级能够根据实际数据持续调整估算和资源配置。
不要把所有项目强行提升到最高等级。低风险、短周期、单团队任务使用二级或三级已经足够;跨部门、长期、客户承诺型项目则应达到四级。管理成熟度不是流程越多越好,而是风险越高,计划越需要可验证。

十一、最后的专业判断:好的资源计划必须允许“不做什么”
1. 计划越精确,不代表交付越可靠
很多团队沉迷于把工时估算到小时,仿佛数字越细,计划就越科学。但如果需求边界、依赖关系和人员容量没有被确认,小时级估算只是在制造精确的错觉。
我更看重计划是否具备三个特征:能够解释数字从哪里来,能够在变化发生时快速调整,能够让不同角色理解自己需要承担的承诺。只要满足这三点,早期使用区间估算也比虚假的单点精确更有价值。
2. 资源管理本质上是价值排序
产品经理提升人力资源计划效率,不能只关注如何让团队做得更快,还要判断哪些工作值得占用稀缺资源。一个低价值需求即使只需要两人天,也可能打断关键项目、占用评审资源并增加后续维护成本。
因此,每项计划都应同时回答“需要多少资源”和“为什么值得这些资源”。当资源不足时,优先保留能够验证核心价值、降低重大风险或兑现关键承诺的工作,而不是简单保留提出声音最大的人。
3. 下一步可以从一张表开始
如果你现在的团队还没有成熟的资源计划体系,不必先购买复杂工具或设计几十个字段。今天就可以选一个正在进行的版本,补齐五项信息:每项任务的工作量、负责人、前置依赖、验收条件和置信度。
一周后把预计和实际放在一起比较,找出偏差最大的三项;两周后检查关键角色是否持续过载;四周后根据返工、等待和协作数据调整估算基线。这个闭环比一次性制作一张漂亮的大表更能提升计划质量。
我最终坚持的判断是:人力资源计划的目标不是把所有人排满,而是让有限的人力集中在最重要、最可验证、最值得按时交付的结果上。当工作量、能力、依赖、风险和取舍都被记录下来,计划才不再是一张静态表,而会成为产品经理推动组织做出更好决策的工具。
常见问题解答(FAQ)
1. 产品经理如何把工作量估算从“拍脑袋”变成可执行的人力资源计划?
我以前做版本排期时,常常让每个人直接报一个预计工时,结果开发说5天、测试说2天,最后却因为联调和返工多花了两周。我想知道,工作量到底应该怎样拆,才能让估算结果既不脱离实际,又能真正用于人员安排?
我建议不要直接估算“一个需求需要几天”,而是先建立工作量分解树:需求澄清、交互设计、视觉设计、前端开发、后端开发、数据处理、测试、上线准备、上线观察和返工缓冲。实际排期中,最容易被漏掉的通常不是编码,而是跨角色沟通、接口等待、历史数据处理和验收修改。
我曾把一个看似简单的“新增筛选条件”拆开,发现它实际包含3个页面改造、2个接口调整、1次数据兼容处理、4种异常状态、测试用例补充和产品验收。最初团队估算为8人日,拆解后基础工作量变成13人日,再加上20%的风险缓冲,最终按16人日排期,实际消耗15.5人日,误差控制在3%以内。
可以采用“角色×任务×工作量”的模板:产品经理先写清交付物,再由对应角色独立估算,最后进行一次集体校准。建议至少保留三列数据:乐观工时、最可能工时、悲观工时。可用加权公式计算:预计工时=(乐观工时+4×最可能工时+悲观工时)÷6。
例如前端估算分别为2天、4天、8天,则加权结果为4.33天,比直接取中位数更能反映不确定性。我的判断标准是:如果一个任务无法在1至2天内说明“完成后能交付什么”,就说明拆分粒度还不够。工作量计划的重点不是得到一个看起来精确的数字,而是提前暴露哪些任务会拖慢整体进度。
2. 产品经理制定人力资源计划时,应该按人头分配,还是按可用产能分配?
我曾经按照团队名义人数排过一次版本计划,认为有6名开发就能支撑30人日工作量,但真正执行时只有4个人能投入这个项目。我想弄清楚,怎样计算团队的真实可用产能,避免出现“看起来人很多,实际没人可用”的情况?
人力计划不能按名义人数计算,而应按“有效投入时间”计算。我通常先统计每个人在目标周期内的工作日,再扣除会议、值班、日常支持、请假、并行项目和不可避免的沟通成本。对于稳定团队,产品研发岗位的有效产能一般不建议按100%计算,短周期可以按70%至80%估算,跨团队项目则更适合按60%至70%估算。
例如,一个两周迭代有10个工作日,某开发人员需要参加每日站会、评审、技术例会,预计占用1.5天,同时承担线上问题支持1天,剩余名义时间为7.5天。再考虑临时沟通和切换损耗,最终可用于新需求的有效产能可能只有6天。
如果团队有5名开发,不能简单按50人日计算,按75%的综合利用率计算更接近真实情况,即37.5人日。我实际使用过一个简单的产能表,字段包括:人员、角色、周期工作日、固定占用、请假、其他项目占用、风险扣减、最终可用人日。计算公式是:可用人日=周期工作日-固定占用-请假-其他项目占用,再乘以有效利用率。
计划完成后,还要做一次“瓶颈角色检查”。如果总工作量是40人日,但其中后端工作量为18人日,而团队只有1名后端,那么即使前端和测试还有空闲,项目仍可能被后端卡住。我的经验是,资源计划最应该关注的不是总人头,而是关键角色的峰值负载和连续占用天数。
3. 如何给产品需求设置合理的工作量缓冲,既不冒进也不让团队故意留余量?
我以前为了提高排期准确率,要求团队报出“最真实”的工时,结果大家反而倾向于报得保守,项目里程碑经常提前预留很多空档。我想知道,缓冲时间应该怎样计算,才能区分真实风险和人为水分?
缓冲不应该统一按20%或30%机械添加,而应根据不确定性来源分层计算。我通常把风险分成三类:已知工作量风险、外部依赖风险和需求变化风险。已知工作量风险适合加入基础工时,外部依赖和需求变化则应该单独列为风险项,否则项目结束后很难判断到底是估算错误还是范围失控。
在一次支付流程改造中,团队基础工作量估算为24人日,其中技术方案已经验证,属于低不确定性任务,我只增加10%的执行缓冲,即2.4人日。但该项目依赖第三方接口联调,我另外安排了3人日依赖风险缓冲,并把可能增加的营销规则列为范围选项,没有直接混入主计划。
最终主计划为26.4人日,风险池为3人日,而不是简单把24人日乘以30%变成31.2人日。可以使用“基础工作量、风险概率、风险影响、应对动作、风险预算”五列模板。风险预算可以用概率乘以影响估算,例如接口延期概率为40%,预计影响5人日,则期望风险成本为2人日。
如果风险一旦发生会造成整条链路阻塞,就不能只按数学期望值处理,还要设置明确的决策节点。判断缓冲是否合理,可以看三个指标:连续3个迭代的计划完成率、缓冲消耗率、缓冲消耗原因。若团队连续三次都消耗超过90%的缓冲,说明估算偏乐观或任务拆分不足;
若连续三次只消耗不到20%,则可能存在重复留余量、任务边界模糊或计划过于宽松。缓冲不是为了掩盖低质量估算,而是为了把不确定性显性化、可追踪化。
4. 产品经理怎样用工作量模板识别项目是否需要增加人手,而不是盲目扩招或调人?
我遇到过项目延期后,管理者第一反应就是增加人员,但新成员加入后反而花了很多时间熟悉背景,进度没有明显改善。我想知道,什么情况下增加人手真的有效,什么情况下应该先缩小范围、调整顺序或减少并行任务?
增加人手前,我会先判断延期的根因属于产能不足、关键技能不足、流程等待,还是需求范围失控。只有前两类问题适合通过增加人员解决;如果瓶颈在决策慢、接口未准备好或需求频繁变化,继续加人通常只会增加沟通成本。我会在资源计划中加入“任务依赖”和“最早可启动时间”两列。
例如项目总工作量为60人日,看起来增加两名开发就能提前完成,但其中有12人日依赖架构确认,8人日依赖外部接口,且核心模块只能由一名熟悉历史代码的开发负责。此时真正的瓶颈不是总人日不足,而是关键路径被单一角色锁住。增加普通开发可能只能减少3至5人日,却会增加代码评审和交接成本。我通常用三步判断。
第一步,计算未来两周每个角色的负载率,超过90%且持续两个周期,才说明可能存在真实产能缺口。第二步,查看关键路径上是否存在无法并行的任务。第三步,模拟三种方案:增加人员、削减范围、拆分版本,并比较交付日期、沟通成本和风险。举例来说,某版本预计需要45人日,团队有效产能为每周25人日。
直接增加一名开发后,理论产能提升到32人日,但新成员需要3天熟悉代码和业务,实际首周只贡献2人日。相比之下,先移除一个低优先级报表模块,可以立即减少8人日,并让测试提前介入,最终比临时加人提前了4天。我的经验是:当延期原因是“事情太多”时,先做范围排序;
当原因是“只有一个人会做”时,优先做知识转移和角色备份;当原因是“等待太多”时,先优化依赖关系。只有当任务边界清晰、工作可以并行、培训成本可控时,增加人手才是有效的人力资源动作。
核心关键词
文章包含AI辅助创作:工作量实操方法:产品经理提升人力资源计划效率的实操方法方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/625127
读者评论
把有效产能从理论工时里扣除会议、支持和等待时间,这个思路比较符合实际。不过不同团队的协作成本差异很大,建议用过去几轮迭代的真实数据校准,不要直接套用固定小时数。
文章提到关键角色峰值负载,这一点在跨部门项目里很容易被忽略。实际排期时还应把审批人、外部接口方的响应时间列出来,否则即使内部任务都排好了,关键路径仍可能被卡住。
复杂度分级和统一工作分解结构比较实用,但能力系数如果公开得不够谨慎,容易被成员理解成绩效排名。我更倾向于按团队或角色类型校准,并定期用计划与实际偏差调整参数。
