人力资源计划如何做好人员投入?PMO风险控制与操作步骤

人力资源计划如何做好人员投入?PMO风险控制与操作步骤

很多项目不是因为“没人”而延期,而是因为人员投入的时间点、能力结构和责任边界错了。一个中大型企业在制定人力资源计划时,如果只填“需要产品经理2人、研发8人、测试3人”,最终往往会出现一种反常识结果:项目表面上投入了更多人,关键里程碑却没有提前,反而因为沟通、等待、返工和审批增加而变慢。PMO真正要控制的,不是人员数量本身,而是人员投入与风险暴露之间的关系。

我在项目治理中更倾向于把人员计划看成一张“风险投资表”:每投入一个人,都必须回答三个问题,这个人解决哪个关键约束?从什么时候开始产生有效产出?如果暂时不投入,项目会增加什么风险?只有把这三个问题写清楚,人员投入才不是预算分配,而是可验证、可调整的管理动作。

一、先讲核心结论:人员投入不是加人,而是控制关键约束

1. 人力资源计划的核心单位不是“人数”,而是有效产能

传统人力计划喜欢使用“人月”作为测算单位。例如,一个项目预计需要120人天,于是安排3个人工作两个月。这种算法的问题在于,它默认每个人每天都能把全部时间用于项目,而且不同岗位之间可以自由替代。

现实项目中,人员的有效产能通常会被会议、审批、环境等待、跨部门沟通、缺陷返修、临时支持和多项目切换消耗。对大多数中大型企业项目,我在初始测算时不会直接按100%的工作时间计算,而会先设置一个有效投入系数:

有效产能 = 计划投入工时 × 专注系数 × 到岗系数 × 协作系数

例如,一名研发人员每周理论工作40小时,但同时承担两个项目,专注系数可能只有0.65;环境还未准备好,到岗系数按0.85计算;跨部门依赖较多,协作系数按0.8计算,那么真正能转化为项目产出的时间只有17.68小时左右,而不是40小时。

这也是为什么“增加两个人”有时只增加了0.8个人的有效产能。新人需要熟悉业务,资深人员需要带教,任务拆分和代码评审还会增加原有成员的负担。PMO如果只看名义人数,就会把结构性问题误判成资源不足。

2. 人员计划必须同时覆盖数量、能力、时间和责任

一份可执行的人力资源计划,至少要回答四个维度的问题:

  • 数量:当前阶段需要多少人,峰值阶段需要多少人?
  • 能力:需要的是通用执行者、领域专家、架构人员,还是能够拍板的负责人?
  • 时间:人员何时进入、何时退出,是否存在关键窗口期?
  • 责任:每个人负责交付结果,还是仅提供咨询、审核或支持?

其中最容易被忽略的是“时间”和“责任”。项目不一定从始至终都需要同样的人力结构。需求澄清阶段需要业务专家和产品经理,技术方案阶段需要架构师,联调阶段需要接口负责人和测试负责人,上线阶段又需要运维、客服和数据人员。如果所有岗位从启动日一直保留到结项,成本会持续升高;如果关键岗位来得太晚,项目则会在前期积累大量返工。

3. PMO应优先管理三个指标,而不是只盯着资源缺口

我建议PMO把人员投入控制集中到三个指标上。

  • 关键岗位覆盖率:已经到位的关键岗位数量,占阶段所需关键岗位总数的比例。
  • 有效产能达成率:实际完成的有效工作量,占计划有效工作量的比例。
  • 人员变动风险:未来一个周期内,关键岗位发生缺席、调岗、离职或被其他项目占用的概率。

关键岗位覆盖率高,不代表项目一定安全。如果到位的都是执行人员,却没有能做决策的人,需求和技术路线仍然会反复。有效产能达成率高,也不代表没有风险,因为团队可能是靠加班换来的短期结果。PMO应把这三个指标放在同一张看板上观察。

人力资源计划如何做好人员投入?PMO风险控制与操作步骤

二、背景和真实场景:为什么人越多,项目反而越慢

1. 一个典型的中大型企业项目场景

以一个拥有100人以上团队的企业数字化项目为例,项目目标是把客户、订单、交付和售后数据整合到统一平台中。项目计划周期为6个月,涉及业务部门、产品团队、研发团队、测试团队、数据团队和运维团队。

项目负责人最初提出的配置是:产品经理2人、研发10人、测试4人、数据工程师3人、运维2人,合计21人。管理层认为这个配置“比较充足”,于是批准了预算。

但项目执行到第8周时,出现了四个问题:

  • 业务部门没有固定的流程负责人,需求确认平均等待4天。
  • 两名研发人员被临时抽调,实际可用研发人数降为8人。
  • 数据团队负责多个项目,数据口径确认排队时间达到7个工作日。
  • 测试人员虽然已到位,但测试环境尚未稳定,缺陷无法复现和关闭。

从名义人数看,项目并不缺人;从交付约束看,项目缺的是业务决策权、数据口径负责人和可用环境。后来团队又增加了3名研发人员,但需求等待和数据阻塞并没有减少,反而因为接口变更频繁,返工工作量上升。

我把这类情况称为“数量型补救”:团队感知到进度落后,于是本能地增加执行人员,却没有先识别真正限制吞吐量的瓶颈。PMO如果没有建立约束识别机制,就会持续把预算投入到无法消除风险的地方。

2. 人力投入的四种常见浪费

在实际项目中,人员成本通常不是被单一任务消耗,而是被以下四类浪费逐步侵蚀。

浪费类型 典型表现 PMO应观察的信号 优先处理方式
等待浪费 等待需求确认、环境、数据、审批或外部接口 任务状态长期停留在“待处理”或“阻塞” 明确阻塞责任人和升级时限
返工浪费 需求反复变更、技术方案重复修改、缺陷多次回归 同一事项关闭后再次打开,或变更次数持续上升 提前设置评审门槛和变更影响评估
切换浪费 人员在多个项目之间频繁切换,工作被不断打断 单人同时承担过多高优先级事项 设置项目并行上限和固定投入时段
能力错配浪费 高级人员处理低复杂度工作,关键问题无人负责 普通任务完成较快,但关键决策长期悬置 按风险和技能重新分配任务

这里有一个重要判断:如果项目中等待和返工占比很高,继续加人通常不是第一优先级;如果项目中有效工作量已经饱和,且瓶颈任务可以被拆分,增加人员才更可能有效。

3. 人员投入要与项目生命周期同步变化

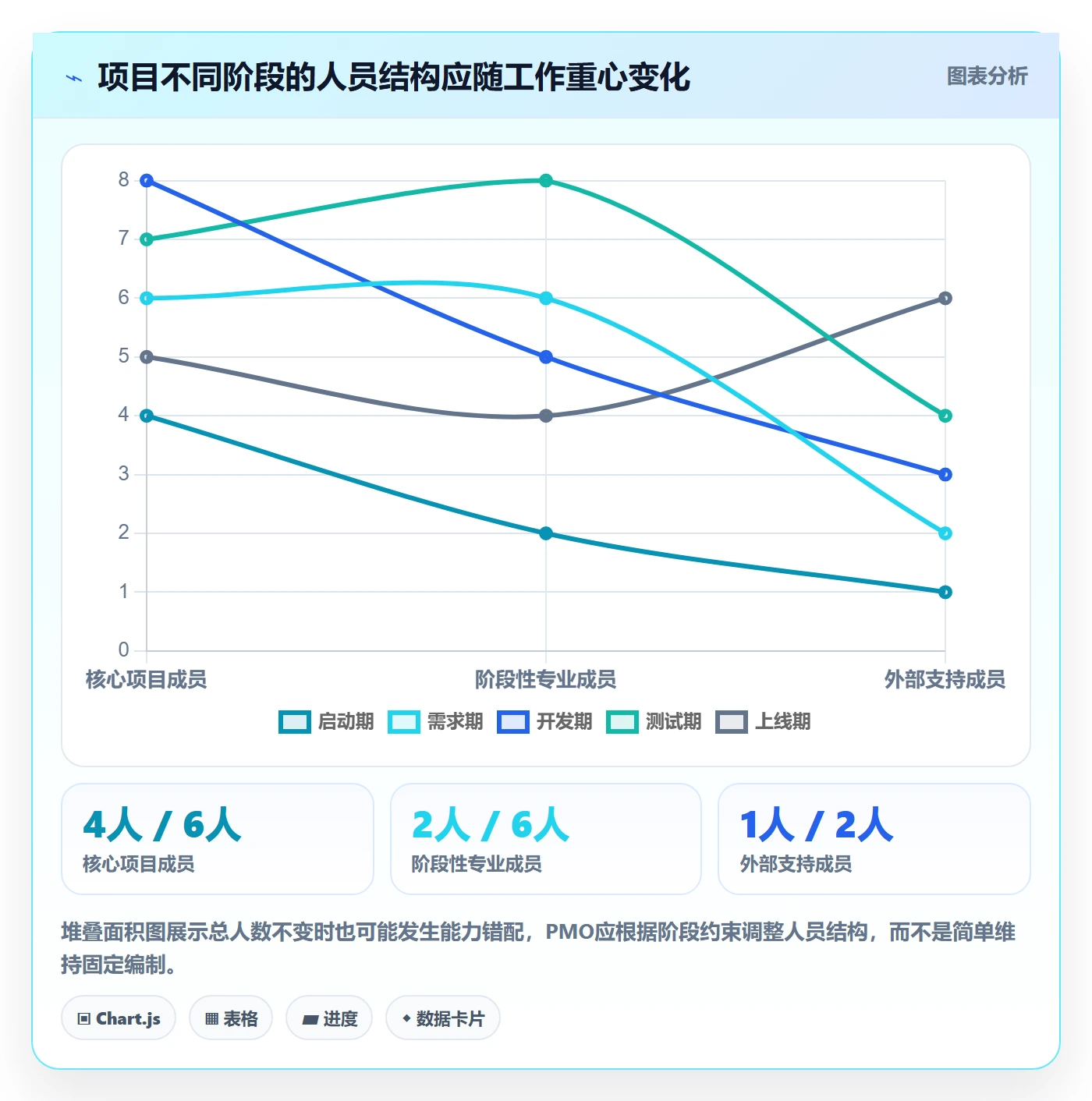

人员计划不能只做一张固定表,而应当按阶段拆解。一个常见的数字化项目可以划分为启动、需求、设计开发、联调测试、上线运营五个阶段。

  • 启动阶段:重点是项目经理、业务负责人、产品负责人和架构负责人。
  • 需求阶段:重点是业务专家、产品经理、流程分析人员和数据负责人。
  • 设计开发阶段:重点是研发、架构、数据和接口人员。
  • 联调测试阶段:重点是测试、业务验收、运维和外部系统负责人。
  • 上线运营阶段:重点是运维、客服、数据分析和问题响应人员。

如果企业把所有成员都固定在项目中,项目后半段就会出现部分岗位闲置;如果企业采用完全临时调配,关键人员又可能无法在窗口期锁定。因此,较稳妥的方法是把人员分成“核心固定组、阶段投入组、按需支持组”三类。

人力资源计划如何做好人员投入?PMO风险控制与操作步骤

三、常见误区:看似合理的人力计划为什么会失效

1. 误区一:用任务数量直接换算人员数量

很多项目会把任务数作为人力测算依据:研发任务100项,所以安排10名研发;测试用例300条,所以安排3名测试。这种方式忽略了任务复杂度、依赖关系和工作前置条件。

一项看起来简单的接口开发,可能涉及权限、数据脱敏、异常处理、性能验证和外部系统联调;一个测试用例也可能因为环境不稳定,需要重复执行多次。任务数量只能说明工作表面规模,不能直接说明工作量。

我通常会把任务拆成三类:可独立交付的任务、依赖前置条件的任务、需要决策才能推进的任务。只有第一类任务适合直接通过增加人员来提升并行度,后两类任务更需要先消除依赖和决策阻塞。

2. 误区二:把全职投入等同于有效投入

“某人全职投入项目”在管理语言中经常被理解为每天都在项目工作。但在真实组织中,全职投入仍可能包括部门会议、绩效沟通、紧急支持、培训和行政工作。

对于承担多个管理职责的人员,我建议PMO采用“承诺工时”而不是“岗位名称”进行登记。比如某业务专家被标记为全职,但每周只能固定投入两个半天,那么计划中应记录为每周8小时,而不是1人力。

这会让资源数字看起来不那么漂亮,却能显著提高计划可信度。PMO的价值不是把资源表填满,而是让项目负责人知道真正可以调用多少时间。

3. 误区三:只配置执行人员,不配置决策人员

执行人员数量增加之后,如果业务负责人、架构负责人和预算负责人仍然无法及时做决策,项目只会产生更多待确认事项。尤其在跨部门项目中,真正影响进度的往往不是“谁来做”,而是“谁有权决定做什么”。

我曾经见过一个项目,配置了多名产品和研发人员,却没有明确的业务流程负责人。每次评审都能提出新的意见,但没有人对最终口径负责。结果是团队看起来很忙,需求基线却迟迟无法冻结。

因此,人员计划中必须单独列出决策角色,包括业务拍板人、技术拍板人、范围变更批准人和上线批准人。决策角色可以不是每天参与,但必须在约定时间内可被召集。

4. 误区四:为了避免风险,把所有人提前拉入项目

提前拉人可以降低某些短期风险,但会带来长期成本。人员过早进入项目后,如果工作包尚未准备好,就会出现等待;为了证明自己有产出,团队又可能提前开发尚未确认的功能,后续产生返工。

更好的做法是设置“进入条件”。例如,研发人员进入开发阶段前,至少应满足需求范围明确、验收标准可执行、技术方案完成评审、开发环境可用四项条件中的三项。对于高风险模块,必须同时满足全部条件。

5. 误区五:把工具当成资源计划本身

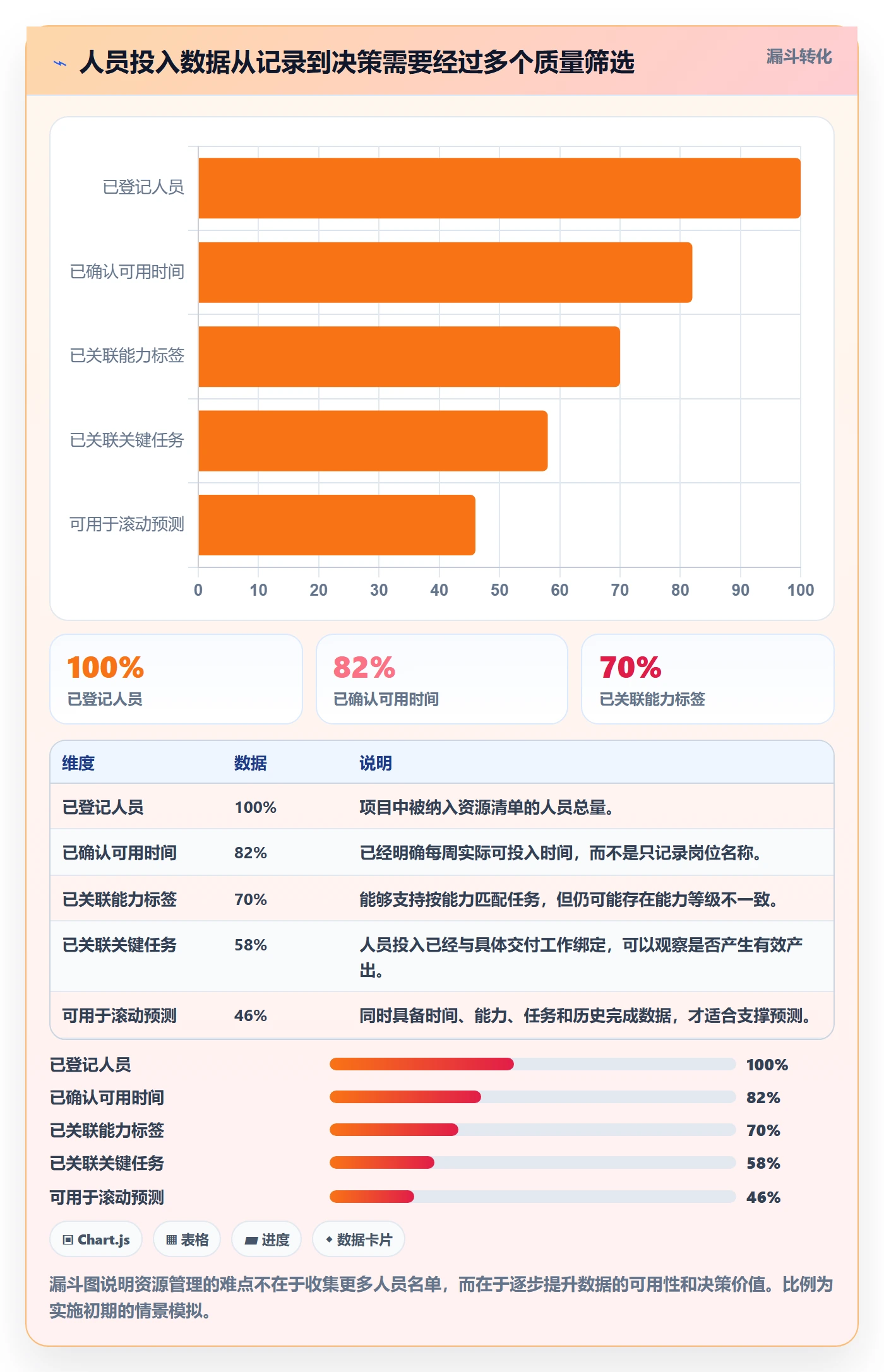

项目管理工具能够帮助团队记录任务、负责人、工时、风险和状态,但工具不会自动判断“这个人是否真的能解决瓶颈”。如果基础数据不完整,系统里的资源图表只会把错误放大。

在使用PingCode这类面向中大型企业、100人以上组织的项目管理平台时,我更关注三个基础动作:先统一岗位和能力标签,再建立人员可用时间口径,最后把任务状态与风险状态关联起来。只有这样,平台中的资源数据才可能支持PMO判断,而不是停留在看板展示层面。

人力资源计划如何做好人员投入?PMO风险控制与操作步骤

四、专业判断逻辑:PMO如何决定该不该加人

1. 先判断瓶颈属于容量问题还是约束问题

这是人员投入决策中最关键的一步。容量问题指有效工作量超过现有团队可承载范围,例如测试任务已经准备完毕,但测试人员每天都排满,缺陷修复速度也能够跟上。此时增加合适的测试人员,通常能缩短周期。

约束问题则是团队无法推进,但原因不是人少。例如需求未确认、接口未开放、环境不稳定、数据口径不一致或业务负责人无法拍板。此时增加人员只会让更多人停在同一个阻塞点上。

观察问题 容量不足的表现 约束阻塞的表现 PMO动作
任务是否已准备好 大部分任务具备明确输入和验收标准 任务频繁等待需求、数据或环境 先补齐输入条件
人员是否持续忙于有效工作 有效工作时间长期接近上限 忙于会议、沟通、等待或返工 先减少非有效工作
增加人员能否拆分任务 任务可模块化并行交付 任务依赖单一专家或单一决策 先拆解依赖或补决策角色
新增人员何时产生价值 经过短期培训即可承担独立工作 需要较长时间了解复杂业务 比较引入成本与剩余周期

2. 用约束链而不是平均工作量做资源测算

项目总工作量可以用来做预算,但进度往往由最长约束链决定。假设一个项目共有研发、数据和测试三类工作,平均工作量并不大,但数据口径确认必须在研发接口设计前完成,接口开发又必须在测试环境准备后才能验证,那么整个周期会被这条链路锁定。

在这种情况下,PMO应绘制“资源,任务,依赖”关系,而不是只看每个部门有多少人。重点识别以下节点:

  • 只有一个人具备处理能力的单点岗位。
  • 多个任务共同依赖的审批人或业务专家。
  • 无法并行拆分的架构设计、数据迁移和上线切换任务。
  • 一旦延误就会影响多个后续环节的关键输入。

如果瓶颈集中在单点专家,最有效的投入可能是培养备份人员或提前安排专家评审,而不是增加普通执行人员。如果瓶颈集中在可并行的测试执行环节,才适合通过外部测试资源或内部借调来扩充容量。

3. 建立人员投入的四档决策阈值

为了避免资源申请依赖个人判断,我建议建立四档阈值。不同企业可以根据自身项目类型调整数字,但必须先形成统一口径。

  • 绿色:关键岗位覆盖率达到95%以上,计划偏差不超过5%,阻塞事项平均关闭时间不超过2个工作日,维持当前配置。
  • 黄色:关键岗位覆盖率在80%至95%之间,计划偏差达到5%至10%,需要调整优先级或补充阶段性支持。
  • 橙色:关键岗位覆盖率低于80%,关键路径延误超过10%,或同一阻塞事项持续超过3个工作日,需要升级决策并重新配置人员。
  • 红色:关键决策岗位缺失、关键任务没有备份、项目安全或合规风险不可接受,需要暂停新增执行任务,先恢复治理条件。

阈值的价值不在于数字绝对准确,而在于让项目团队提前行动。很多企业等到项目延期一个月才申请资源,此时新增人员已经无法弥补前期损失。资源风险应在关键岗位覆盖率下降、阻塞时间上升时就被识别。

4. 把人员风险转化为可计算的风险暴露值

PMO可以使用一个简化模型估算人员风险:

人员风险暴露值 = 影响金额或延期损失 × 发生概率 × 暴露周期系数

例如,一个关键数据负责人未来两周只能投入50%的时间,导致数据迁移任务有30%的概率延期5个工作日。若每天延期损失折算为2万元,暴露周期系数按1计算,则预期风险暴露值为3万元。这个数字不是财务核算结果,而是帮助管理层比较“增加备份人员的成本”和“继续暴露的风险成本”。

如果补充一名兼职数据工程师需要1.5万元,而风险暴露值为3万元,补充人员就有较强的经济合理性。反之,如果新增人员成本很高,但只能降低很小的风险概率,就应考虑流程优化、提前决策或缩小范围。

人力资源计划如何做好人员投入?PMO风险控制与操作步骤

五、具体案例与数据观察:以中大型企业项目团队为例

1. 案例背景与初始配置

下面是一组基于中大型企业数字化项目管理实践整理的情景模拟数据,适用于说明测算方法,不代表某一家企业的公开统计。项目周期为24周,计划上线一套覆盖客户、订单、交付和售后流程的业务平台,参与组织超过100人,但真正进入项目核心团队的成员为26人。

角色 计划人数 计划投入方式 关键风险
项目经理与PMO 2人 全周期固定投入 需要同时管理范围、资源和升级事项
业务与产品 4人 需求期高投入,后期阶段性投入 业务决策人时间不稳定
架构与研发 10人 开发期高投入,联调期保持核心成员 存在单一架构专家依赖
数据与集成 4人 设计、迁移和联调阶段投入 外部系统接口排期不确定
测试与质量 4人 测试期集中投入 环境稳定性和业务验收资源不足
运维与上线支持 2人 上线前后集中投入 上线切换窗口较短

初始计划看起来比较完整,但PMO进一步检查后发现,业务决策人每周只能固定投入4小时,架构专家同时支持两个存量系统,数据工程师中有两人无法承诺联调阶段的固定时间。这些信息如果不记录在资源计划中,后续的进度预测必然偏乐观。

2. 第一次评审:发现“人数够、能力不够”

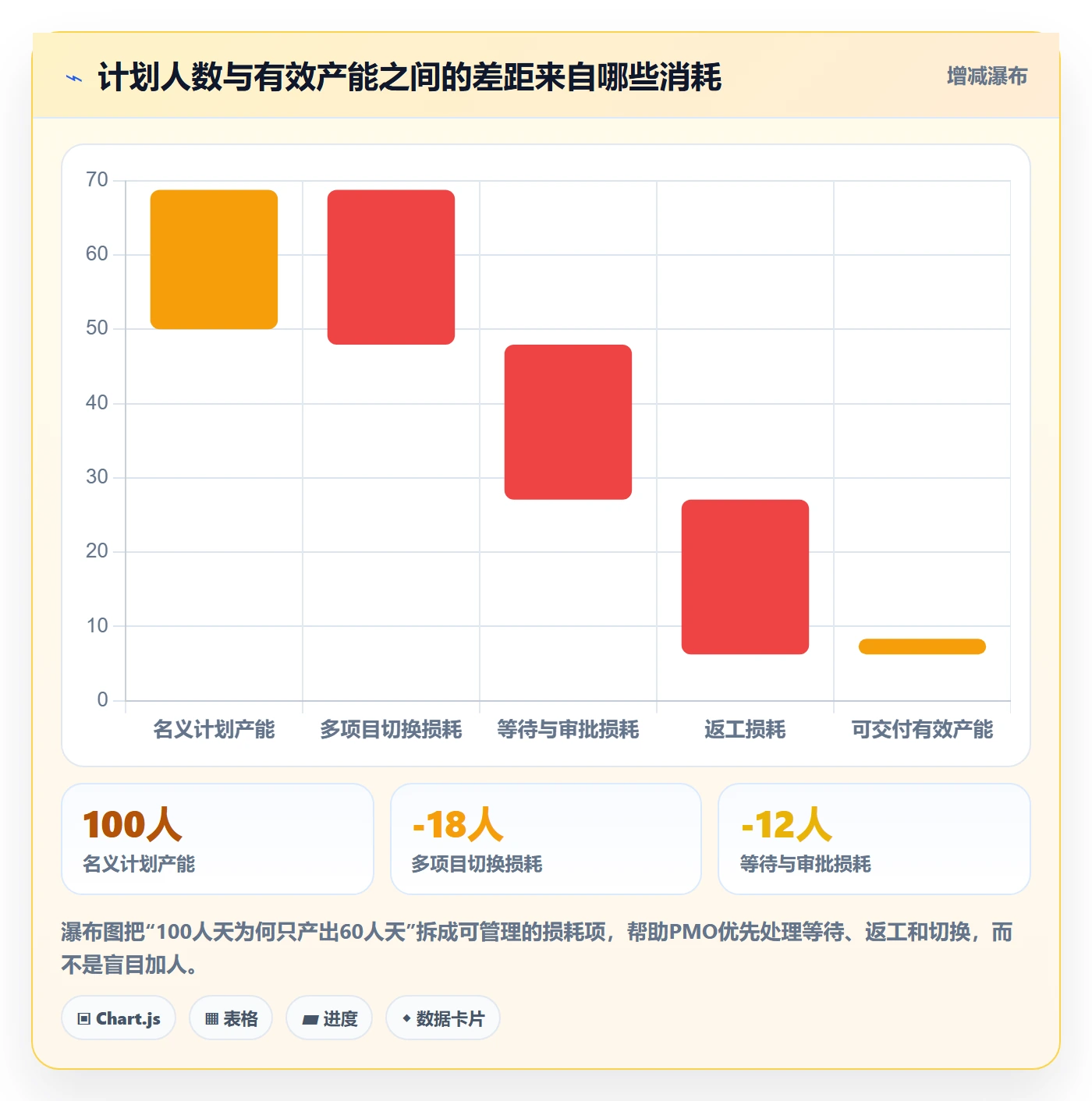

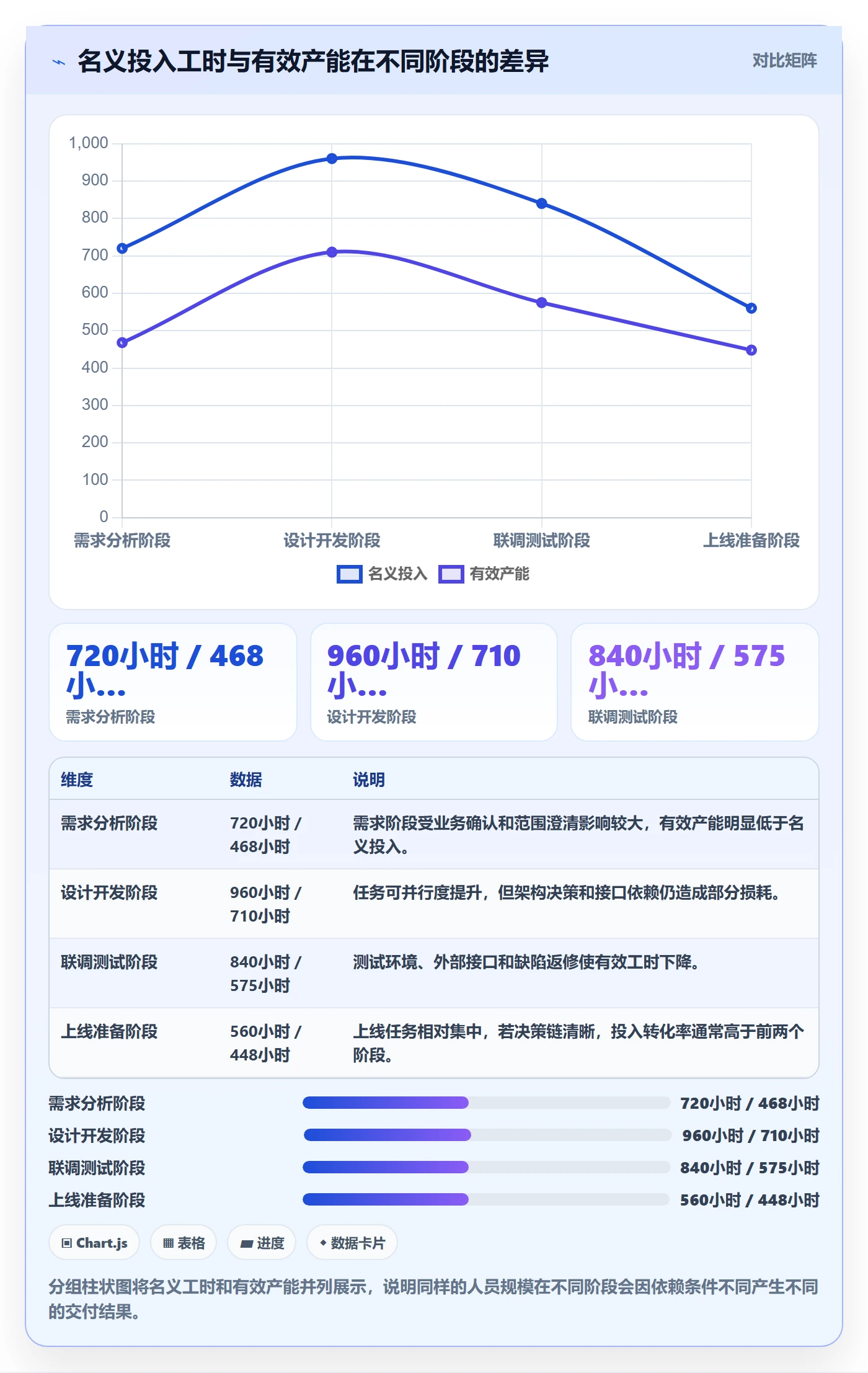

项目启动后第4周,团队共有26名成员,实际登记的计划投入合计为每周628小时。但按照人员可用时间和多项目占用情况折算,有效投入只有每周424小时,有效产能系数约为67.5%。

进一步拆分后发现,损耗主要来自三个方面:跨项目会议占用约68小时,需求与数据等待约74小时,返工和重复确认约62小时。真正需要增加的不是普通执行人员,而是业务决策、数据口径和技术架构三类关键能力。

人力资源计划如何做好人员投入?PMO风险控制与操作步骤

3. 第二次调整:不先加人,先重构投入方式

PMO提出了四项调整:第一,要求业务负责人在需求冻结前固定两个半天参与评审;第二,为数据口径指定一名主责人和一名备份人;第三,将架构专家从两个固定会议中释放出来,改为每周两次集中评审;第四,把测试环境准备任务提前到开发中期,而不是等到开发完成后再处理。

这四项措施没有增加核心团队人数,却改变了人员进入项目的方式。两周后,需求等待时间从平均4天降到1.5天,数据确认从平均7天降到3天,架构方案重复修改次数从每周6次降到2次。

这组变化说明,PMO人力管理的第一阶段不是“申请更多人”,而是把已经投入的人从低价值等待中释放出来。只有在流程、输入和责任条件得到改善后,新增人员才更可能转化为有效产能。

4. 第三次调整:在真正的容量瓶颈处增加阶段性人员

进入联调测试阶段后,测试任务已经准备完毕,缺陷管理流程也较为稳定,但每天可执行的测试任务明显超过现有团队容量。此时PMO没有长期扩充编制,而是引入两名熟悉业务流程的阶段性测试人员,投入周期为5周。

调整前,测试团队每周能够完成约86个有效测试任务,计划需求为120个;调整后,每周完成量达到126个,缺陷首次定位准确率从71%提高到84%。由于新增人员具备业务背景,培训时间只有3天,没有显著增加核心测试人员的带教负担。

人力资源计划如何做好人员投入?PMO风险控制与操作步骤

5. 案例结论:同一项目需要三种不同的人力动作

这个案例中,项目先后采取了三种人力动作:对业务决策和数据口径问题,采用责任重构和时间锁定;对架构问题,采用集中评审和备份机制;对测试峰值问题,才采用阶段性增加人员。

如果从一开始就直接增加5名研发人员,项目可能仍然会受到业务确认和数据依赖影响。相反,如果到了测试峰值仍然只做流程优化,而不补充执行容量,项目也会在后段积压。因此,人员投入没有统一答案,关键在于先判断问题属于治理缺口、能力缺口,还是容量缺口。

六、PMO人力资源计划的操作步骤:从资源盘点到滚动调整

1. 第一步:明确项目边界和阶段交付物

在做人员计划前,PMO必须先把项目目标拆成阶段交付物。没有交付物,人员需求只能停留在岗位罗列;没有阶段边界,人员进出就无法判断。

建议至少明确以下内容:

  • 项目最终要交付什么业务结果,而不只是上线什么系统。
  • 每个阶段的可验收产出是什么。
  • 哪些工作必须先完成,哪些工作可以并行。
  • 哪些事项需要业务、技术或管理层审批。
  • 项目结束后哪些岗位可以退出,哪些岗位需要进入运营支持。

例如,“完成客户管理模块开发”不是完整交付物,更适合写成“完成客户主数据维护、权限控制、历史数据导入和业务验收,并达到约定的性能与数据准确性标准”。交付物越具体,人员所需能力和投入周期越容易估算。

2. 第二步:建立工作分解结构和能力矩阵

PMO可以先按照业务域、阶段和交付物建立工作分解结构,再为每个工作包标注所需能力。能力矩阵不应只写岗位名称,而应写具体能力,例如“复杂接口设计”“历史数据清洗”“财务流程确认”“自动化测试编写”“上线应急处置”等。

工作包 主责能力 辅助能力 是否关键路径 是否需要备份
业务流程梳理 业务分析、流程设计 产品、数据 是 是
核心接口开发 后端开发、接口架构 安全、测试 是 是
历史数据迁移 数据清洗、数据校验 业务、运维 是 是
用户培训 业务培训、材料编写 产品、客服 否 可选

能力矩阵的一个重要作用,是暴露“岗位有人但能力无人”的问题。一个项目可能有多名研发人员,却没有人熟悉遗留系统;有多名业务人员,却没有人能对跨部门流程做最终确认。PMO应以能力覆盖为基础,而不是以部门人数为基础。

3. 第三步:估算工作量并设置有效投入系数

工作量估算可以使用专家判断、历史类比、三点估算或任务分解后汇总。对于不确定性较高的任务,我建议使用三点估算:

期望工作量 =(乐观工作量 + 4×最可能工作量 + 悲观工作量)÷ 6

例如,某数据迁移工作在顺利情况下需要8人天,最可能需要15人天,遇到历史数据质量问题时可能需要30人天,则期望工作量约为16.33人天。这个结果比简单采用15人天更能体现风险,但仍需在计划中保留数据质量检查这一前置任务。

接下来再乘以有效投入系数。对于单项目、职责清晰、环境稳定的团队,可以使用0.75至0.85作为初始区间;对于多项目并行、跨部门协作复杂的团队,可以先按0.55至0.70进行估算。实际系数应在执行两到三个周期后根据工时和交付数据校准。

4. 第四步:制定人员进出场计划

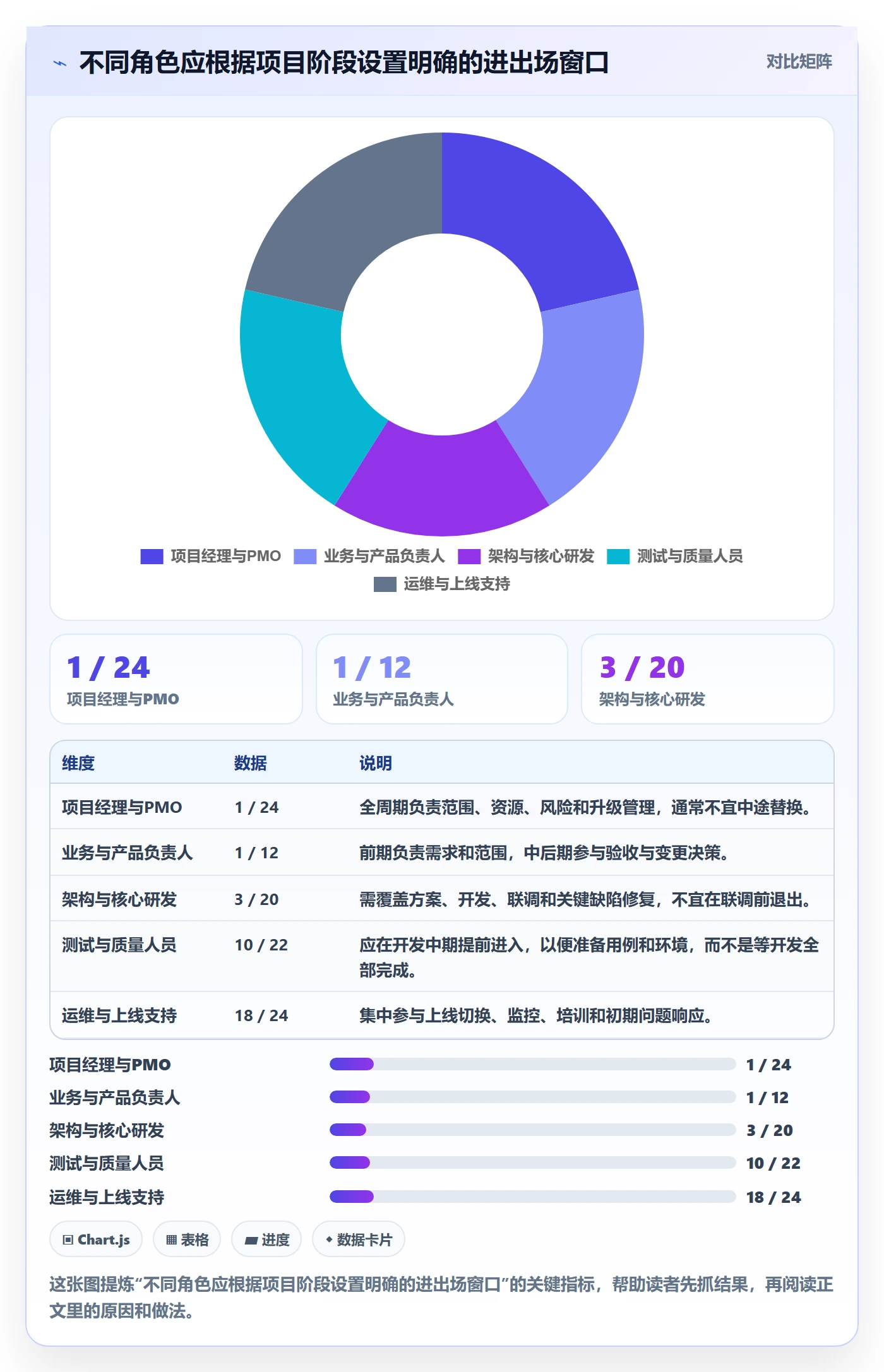

人员进出场计划应写到周,而不是只写月份。尤其是关键岗位,必须明确“最晚到岗时间”和“最晚离场时间”。

  • 到岗时间:人员开始参与项目,不等于开始承担全部工作。
  • 可用时间:人员每周能够承诺的实际工时。
  • 独立产出时间:人员完成熟悉和培训后可以独立交付的时间。
  • 离场条件:该岗位负责的交付物完成、风险转移并完成交接。
  • 回召条件:上线或运营阶段发生特定问题时,人员是否需要重新参与。

对于关键专家,我建议至少设置一名备份人,并记录备份人达到独立处理能力所需的时间。如果备份人需要一个月才能接手,而项目关键窗口只剩两周,那么“有备份”只是表面安全,实际仍然存在单点风险。

人力资源计划如何做好人员投入?PMO风险控制与操作步骤

5. 第五步:建立资源冲突和升级机制

项目之间争抢同一名专家,是中大型企业最常见的人力风险之一。仅仅在表格里记录“某专家同时参与三个项目”还不够,PMO必须明确冲突解决规则。

可以按以下优先级处理:

  1. 先判断事项是否位于关键路径,非关键路径任务不得占用关键窗口资源。
  2. 再判断事项是否涉及合规、安全、客户承诺或生产故障,紧急事项可以临时提升优先级。
  3. 若两个项目优先级相同,应由资源委员会或业务负责人做明确取舍,不能让专家自行协调。
  4. 形成替代方案,包括延后任务、缩小范围、使用外部支持或培养备份人员。
  5. 将冲突决定记录在项目风险和变更记录中,避免后续出现责任争议。

在PingCode这类项目管理平台中,可以将人员、任务、里程碑、风险和阻塞事项关联起来。当某个关键成员同时承担多个高优先级任务时,PMO不应只在资源页面查看负载,还要进一步查看这些任务是否处于同一时间窗口、是否位于关键路径、是否具有替代人选。

6. 第六步:按固定节奏做滚动预测

人员计划不是一次审批后长期不变的文件。我建议项目启动阶段每周更新一次,稳定阶段每两周更新一次,进入上线窗口后恢复每周更新。

每次滚动评审至少检查:

  • 未来4至6周的人员需求是否发生变化。
  • 关键岗位是否出现离岗、调岗、请假或被其他项目占用。
  • 计划投入工时与实际有效工时的偏差。
  • 阻塞事项是否正在消耗人员,而没有产生交付物。
  • 新增人员是否已经达到独立产出状态。
  • 哪些人员可以提前退出,哪些人员必须延长投入周期。

滚动预测的重点不是把未来排得非常精确,而是尽早发现趋势。例如,某岗位连续三个周期的实际投入都高于计划20%,说明原计划低估了工作量或存在流程缺陷;某岗位连续两个周期没有有效任务,说明人员进入过早或交付物定义不清。

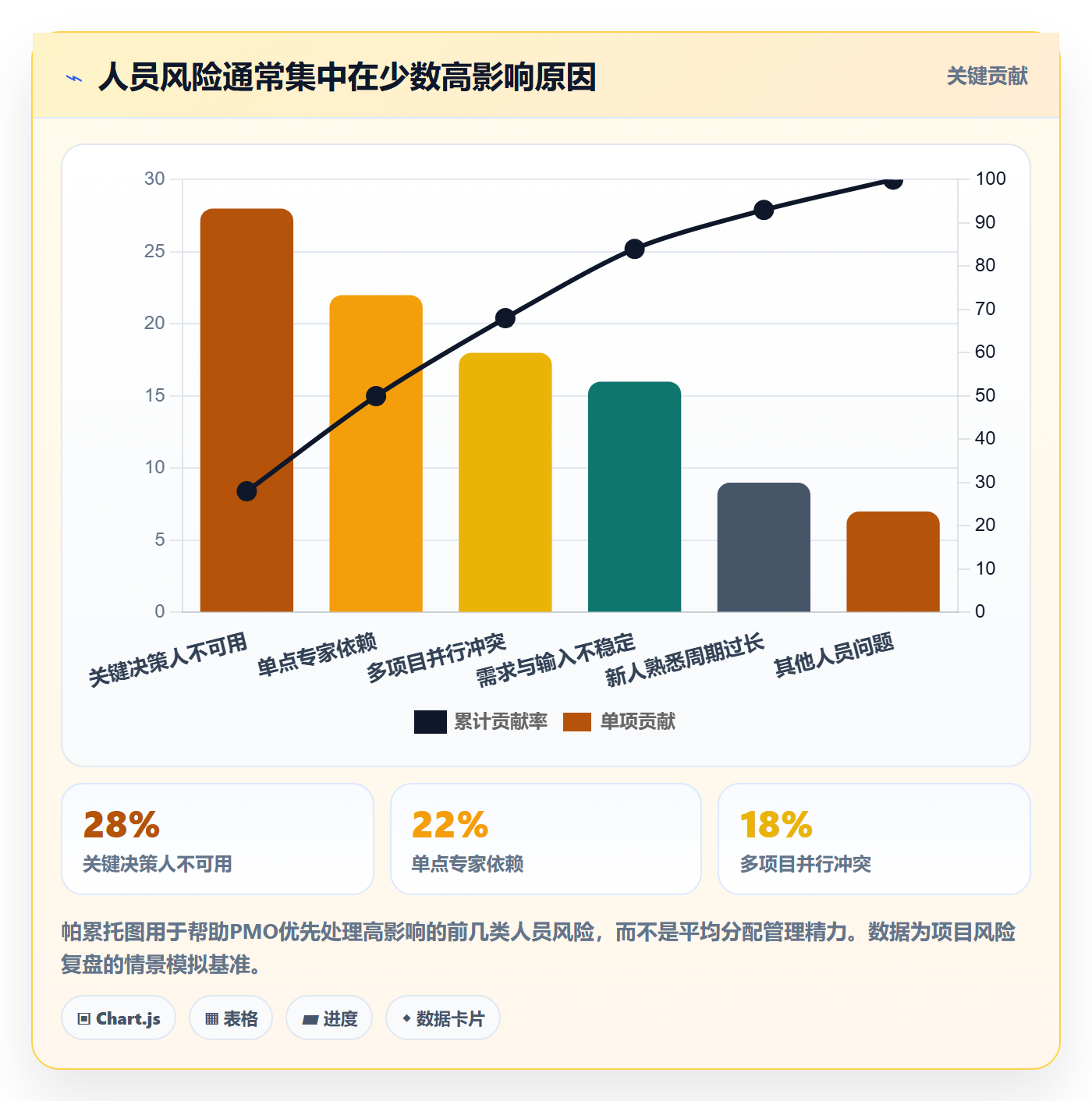

七、风险控制:人员投入计划中最容易漏掉的六类风险

1. 关键人员离场风险

关键人员离场不一定是离职,也可能是调岗、休假、被更高优先级项目临时抽调。PMO应建立关键岗位清单,并为每个岗位记录替代人、交接材料、最短接手周期和未完成事项。

对于单点专家,至少要完成三件事:把关键决策和技术方案文档化,把操作步骤沉淀为可复用材料,让备份人员实际参与一次交付,而不是只在名单上挂名。

2. 能力错配风险

能力错配常常不会立即表现为延期,而是表现为任务完成速度很快、返工率逐渐升高。比如让不熟悉业务规则的开发人员快速实现功能,短期看似提高了开发速度,后期却可能产生大量验收缺陷。

PMO可以通过缺陷重开率、需求变更率、评审退回率和首次通过率观察能力是否匹配。若某类任务的缺陷集中在少数人员负责的模块,应优先安排领域专家参与设计和评审,而不是简单更换执行人员。

3. 多项目过载风险

多项目并行时,最容易被低估的是上下文切换成本。人员上午处理一个项目的数据库问题,下午切换到另一个项目的需求评审,晚上还要参加第三个项目的上线会议,表面上每个项目都获得了投入,实际上每个项目都被切碎。

我建议对关键岗位设置并行上限:同时承担两个以上高优先级项目时,必须由PMO进行专项评估;同时承担三个以上项目时,原则上需要重新分配职责或增加替代人员。这个规则尤其适用于架构师、数据负责人、业务决策人和测试负责人。

4. 新人引入反而降低产能风险

新增人员不是立即增加产能。对于复杂业务项目,新成员前两周可能需要大量了解流程、历史决策和系统架构。如果没有明确的培训材料和导师边界,原有成员会被迫承担更多答疑和评审工作。

PMO应计算“引入成本”,包括培训时间、环境准备、带教时间和初期返工时间。对于剩余周期很短的项目,外部熟练人员或内部有经验的阶段性支援,可能比招聘或临时调入完全陌生的人员更划算。

5. 关键角色责任重叠风险

多人共同负责一个结果,听起来能够互相支持,但也容易形成无人真正负责。建议每个工作包设置一名最终责任人,可以有多个参与者,但只能有一个对交付结果负责的人。

在责任矩阵中,执行、审核、咨询和知会应分别记录。特别是需求确认、范围变更、上线批准和数据准确性等事项,不能只写“业务部门负责”,而应具体到角色和姓名。

6. 投入期限失控风险

人员一旦进入项目,很容易因为“后面可能还需要”而长期保留。PMO应为每个阶段性岗位设置退出条件,并在退出前完成交接、知识转移和遗留风险确认。

如果某岗位持续延期退出,PMO应要求项目负责人说明原因:是交付物范围扩大、质量问题未解决、后续责任人未到位,还是单纯没有完成资源释放动作。不同原因对应不同处理方式,不能一律延长人员投入。

人力资源计划如何做好人员投入?PMO风险控制与操作步骤

八、不同情况下的行动建议:不要用同一种方法处理所有资源问题

1. 如果项目已经延期,但团队很忙

第一步不是立即加人,而是把过去两周的人员时间分成有效工作、等待、会议、返工和临时支持五类。若等待和返工超过总投入的25%,应先处理流程和输入问题。

建议采取以下动作:

  • 列出所有持续超过2个工作日的阻塞事项,并指定升级责任人。
  • 冻结非关键范围,避免团队在多个方向上同时消耗。
  • 检查是否存在同一任务多人重复沟通、重复评审或重复录入。
  • 将关键决策集中到固定会议,不再通过零散消息反复确认。
  • 确认延期是关键路径延误,还是非关键任务积压。

只有在有效工作已经接近满负荷、任务可拆分并行、输入条件稳定时,才建议申请新增人员。

2. 如果项目处于需求不稳定阶段

此时不建议大规模扩充研发人员。应优先增加业务分析、产品决策和架构评审能力,把需求边界、验收标准和数据口径先确定下来。

如果管理层要求项目必须提前开始开发,至少要把不确定需求分为“已确认范围”和“探索性范围”。前者可以进入开发,后者应使用小规模原型或技术验证,不宜直接投入大规模开发人力。

3. 如果项目进入开发高峰期

开发高峰期适合增加人员,但要看任务是否具备模块化条件。接口开发、页面开发、测试脚本编写和数据清洗通常更容易并行;核心架构、复杂流程设计和跨系统事务处理则不一定适合多人同时介入。

增加人员时,建议优先补充已经熟悉业务和技术栈的人员,并为新成员明确独立交付范围。不要把新成员直接安排到多个模块之间“哪里缺人补哪里”,这种做法会增加沟通成本,降低责任清晰度。

4. 如果项目即将进入测试和上线阶段

测试和上线阶段最需要关注的是峰值容量、响应速度和故障处置能力。此时可以临时增加测试执行、数据核对、用户培训和运维支持人员,但必须保留核心研发和架构成员。

上线前至少应明确:

  • 谁负责上线决策,谁负责技术切换,谁负责业务验收。
  • 生产问题按什么等级响应,多少时间内必须有人接手。
  • 哪些人员需要在上线窗口现场,哪些人员可以远程待命。
  • 上线后出现问题时,阶段性人员是否继续保留。

5. 如果项目预算受限,无法增加人员

预算受限时,PMO需要在范围、周期、质量和资源之间做明确取舍。最忌讳的是四项都不愿意调整,最后让团队通过加班承担全部成本。

可以考虑以下替代方案:

  • 缩小首期范围,把低频功能和非关键报表延后。
  • 将一次性建设改为分批交付,优先完成关键业务闭环。
  • 通过模板、自动化测试和标准接口减少重复劳动。
  • 让业务部门承担部分数据准备和验收工作,但要明确责任边界。
  • 用短期外部支持解决峰值任务,而不是长期增加固定编制。

九、不同方案的取舍:加人、延后、外包还是缩范围

1. 什么时候应该直接加人

满足以下条件时,增加人员通常比较合理:

  • 任务输入已经稳定,人员进入后可以快速开始有效工作。
  • 工作可以拆分为相互独立的模块,新增人员不会显著增加沟通成本。
  • 新增人员具备项目需要的能力,不需要长时间从零培养。
  • 剩余周期足够长,能够覆盖人员熟悉和产出阶段。
  • 风险暴露值明显高于新增人员成本。

如果只满足“团队很忙”这一条,不足以支持加人决定。

2. 什么时候应该延后或缩小范围

当项目目标中包含大量低价值、低频使用或可后续补充的功能时,缩小范围往往比增加人员更有效。尤其在关键路径已经拥堵、需求仍不稳定的情况下,继续增加功能只会扩大测试和验收压力。

范围取舍应由业务价值、合规要求、客户承诺和技术依赖共同决定。不能只按“哪个部门声音大”来排序,也不能只保留最容易开发的功能,而忽略真正决定业务闭环的部分。

3. 什么时候应该采用外部或阶段性支持

外部支持适合处理工作边界清晰、周期短、可验收的任务,例如测试执行、数据清洗、材料整理、培训支持和特定技术验证。

外部支持不适合替代核心业务决策、系统总体架构和长期运维责任。若外部人员掌握了关键知识,却没有完成文档和交接,项目短期完成后可能留下更大的运营风险。

4. 什么时候应该延长周期

如果新增人员的熟悉成本高、项目依赖单一专家、架构方案尚未稳定,延长周期可能比临时加人更安全。延长周期并不等于放弃管理,而是要同步降低范围、明确新的里程碑,并把延期成本透明化。

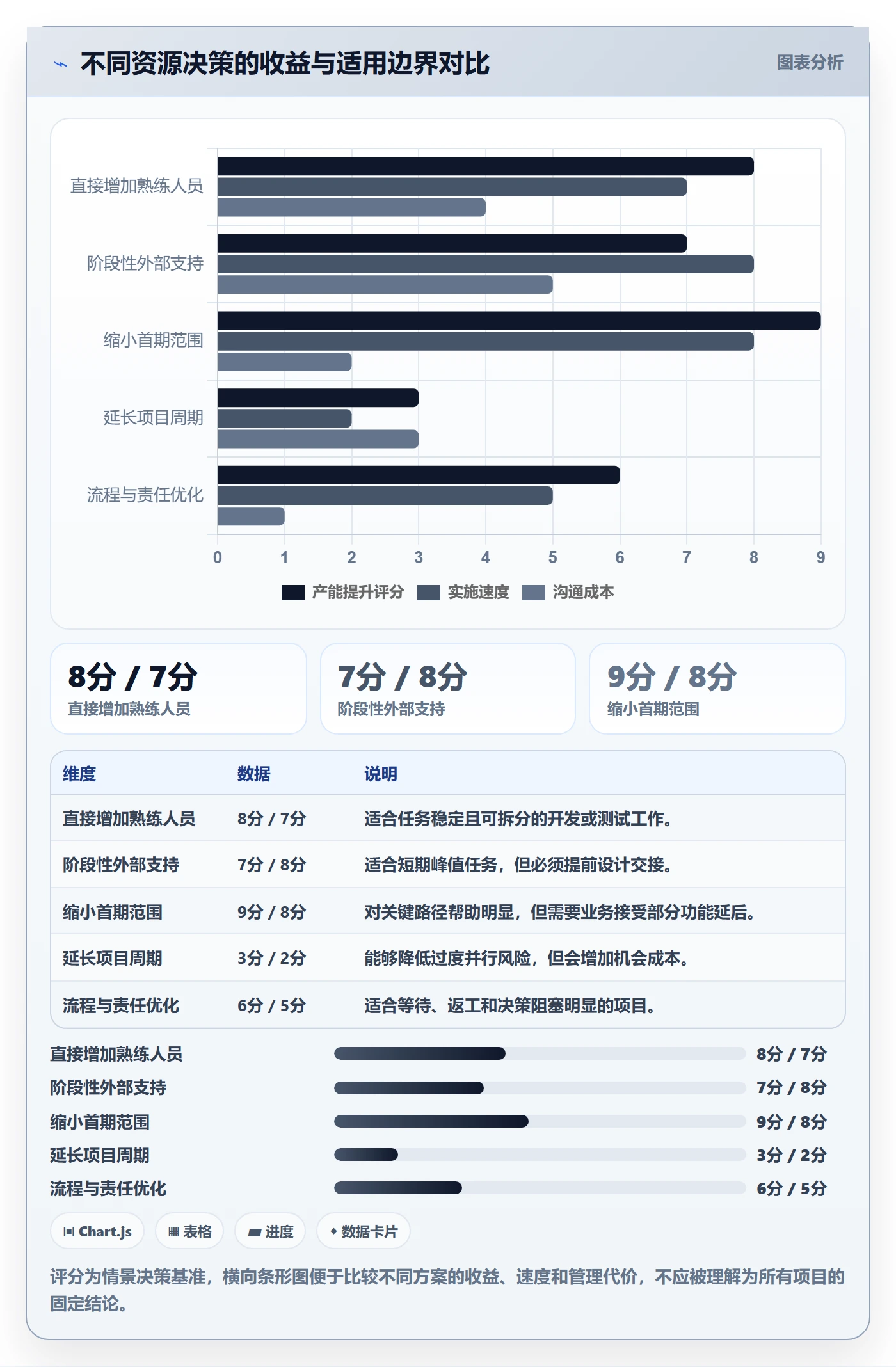

方案 主要收益 主要代价 适用边界
直接加人 提高可并行任务的处理容量 培训、沟通和管理成本增加 任务稳定且可拆分
阶段性支持 控制长期成本,快速应对峰值 交接和质量管理要求更高 周期短、边界清晰的工作
缩小范围 直接减少工作量和后续维护压力 部分业务价值延后实现 功能可分期交付
延长周期 降低人员切换和返工风险 延期成本、机会成本增加 复杂依赖且新增人员难以快速产出
流程优化 释放现有人员有效产能 短期内不一定立刻见效 等待、会议和返工占比高

人力资源计划如何做好人员投入?PMO风险控制与操作步骤

十、如何用项目管理平台支撑人员投入管理

1. 先统一数据口径,再配置功能

在选择或使用项目管理平台时,企业容易把注意力放在资源甘特图、报表和仪表盘上,但真正决定效果的是基础数据是否统一。至少需要统一以下口径:

  • 人员可用时间按工作日、小时还是百分比登记。
  • “完成”是任务执行完,还是已经通过验收。
  • 阻塞状态由执行人填写,还是由负责人确认。
  • 资源冲突以部门优先级、项目优先级还是客户承诺为判断依据。
  • 阶段性人员退出后,遗留问题由谁接管。

如果同一个“完成”在不同团队中含义不同,平台报表就无法支持横向比较。如果有人按工时填写,有人按人数填写,资源负载也会失真。

2. 建议建立五类关联数据

以PingCode为例,面向中大型企业和100人以上组织时,可以围绕项目、工作项、人员、风险和交付物建立关联。具体来说:

  • 项目与阶段关联,明确当前处于需求、开发、测试还是上线阶段。
  • 工作项与负责人关联,明确谁对结果负责。
  • 人员与能力标签关联,支持按能力而不是按部门找人。
  • 风险与受影响任务关联,判断人员缺口是否位于关键路径。
  • 交付物与验收标准关联,避免人员投入完成后仍无法形成可验收结果。

资源看板最好同时展示“计划投入、实际投入、有效产出、阻塞时长、风险等级”五类信息。只显示人员负载,很难判断一个人是工作过载,还是被大量低价值会议占满。

3. 平台实施时不要一次性追求全部功能

我更建议企业分三个阶段实施。第一阶段先统一人员、任务、负责人和状态字段,解决“谁在做什么”的基本问题。第二阶段加入工时、阻塞、风险和关键路径,解决“为什么做不完”的问题。第三阶段再做资源预测、跨项目容量分析和管理层决策报表,解决“未来需要多少人”的问题。

如果基础任务数据质量较低,直接上线复杂的资源预测模型,往往会产生虚假的精确。管理层看到的数字越精细,误导风险可能越大。

人力资源计划如何做好人员投入?PMO风险控制与操作步骤

十一、管理层与项目经理可以直接采用的检查清单

1. 项目启动前检查

  • 是否定义了阶段交付物和验收标准?
  • 是否识别了关键路径和单点岗位?
  • 是否明确业务、技术、范围和上线决策人?
  • 是否记录每名成员的实际可用时间?
  • 是否区分核心固定成员、阶段性成员和按需支持成员?
  • 是否为关键岗位安排备份人和交接要求?

2. 项目执行中检查

  • 过去两周实际有效工时与计划相比偏差多少?
  • 等待、会议、返工和临时支持各占多少时间?
  • 关键岗位是否出现多项目冲突?
  • 新增人员是否已经独立产出?
  • 关键风险是否已经关联到具体任务和责任人?
  • 哪些人员可以退出,哪些人员必须延长投入?

3. 资源申请前检查

  • 申请增加人员,解决的是容量问题还是约束问题?
  • 新增人员进入后,是否有明确且稳定的工作包?
  • 任务能否拆分并行,是否会增加沟通和评审成本?
  • 剩余周期是否足以覆盖熟悉、培训和交接时间?
  • 新增人员成本是否低于预期风险暴露值?
  • 是否存在缩小范围、优化流程或阶段性支持的替代方案?

十二、结论:真正高质量的人力计划,是一套动态风险控制系统

人力资源计划的价值,不是证明项目“配了多少人”,而是持续回答“当前最需要什么能力、什么时间投入、由谁负责,以及不投入会损失什么”。如果PMO只统计人数,很容易把等待、返工、切换和能力错配误认为资源不足。

我的核心判断是:人员投入决策应该按照“先识别约束,再释放有效产能,最后补充容量”的顺序进行。先把业务决策、数据口径、环境和责任边界处理清楚,再判断是否需要增加执行人员;先区分关键路径和普通任务,再决定资源优先级;先测算新增人员的引入成本,再比较其对风险暴露的降低效果。

对于中大型企业,尤其是参与者超过100人的项目组织,人员计划不能依赖个人记忆和临时协调。应当把阶段、能力、可用时间、任务、风险和交付物关联起来,并通过固定节奏滚动更新。使用PingCode等项目管理平台时,也不要先追求复杂报表,而要先建立统一数据口径和责任规则。

下一步可以从一个正在执行的项目开始,完成三项工作:第一,列出未来6周的关键岗位和实际可用时间;第二,把所有持续超过2个工作日的阻塞事项与具体负责人关联;第三,对每个资源缺口判断它属于治理缺口、能力缺口还是容量缺口。完成这三步后,PMO通常就能看清楚:哪些问题需要加人,哪些问题应该换人,哪些问题其实不该用人来解决。

常见问题解答(FAQ)

1. 人力资源计划中,如何判断项目到底需要多少人,而不是简单按岗位数量估算?

我在做项目资源规划时,最困惑的是业务方总说“先多配几个人,后面再看”,但人员一多,沟通成本和闲置成本也会同步上升。我想知道,有没有一种既能考虑工作量,又能把返工、等待和关键岗位瓶颈算进去的方法?

建议不要从“需要几个岗位”开始,而要从交付物、工作量和时间约束倒推人员投入。实际测算时,我会把任务拆成四类:有效作业工时、评审与沟通工时、返工工时、等待或依赖工时。

以一个预计需要1200小时有效作业量、持续12周的项目为例,如果团队每人每周真正可用于项目的时间只有28小时,那么理论上需要1200÷(12×28)≈3.6人,不能直接按4人拍板。

若历史数据表明沟通占15%、返工占20%,则总投入应调整为1200×(1+15%+20%)=1620小时,对应约4.8人,实际应按5人配置,并保留关键岗位的替补安排。我更看重“峰值投入”而不是平均投入。平均5人可能看起来够用,但如果测试、上线和合规评审集中在同两周,峰值可能需要7人。

建议建立一张周粒度的资源负荷表,至少记录每周计划工时、可用工时、负荷率和关键岗位占用率。我的判断标准通常是:负荷率低于80%,说明资源可能闲置;80%至95%属于可控区间;连续两周超过100%,项目就已经在透支,后续大概率通过加班或延期来偿还。人员投入还要区分“增加人手”和“增加产出”。

在软件、咨询、产品设计等需要大量协作的项目中,新增普通成员往往不会线性提升产能。曾经遇到过一个项目在后期一次性增加4名执行人员,前两周产出反而下降,原因是资深成员花了大量时间培训、拆任务和处理交接。更稳妥的做法是先补齐瓶颈岗位,再补充标准化执行岗位;

如果某个岗位的任务高度依赖单一专家,应优先做知识转移和备份,而不是盲目扩编。

2. PMO如何建立人员投入风险预警机制,避免项目到了延期前才发现缺人?

我以前参加项目复盘时,经常看到资源风险被写成“人员不足”,但真正延期时才发现问题其实是关键人员被多个项目重复占用。我想了解,PMO应该监控哪些指标,才能在风险变成进度问题之前采取行动?

PMO不应只统计总人数,而应同时监控负荷率、关键岗位单点依赖、资源承诺兑现率和计划变更频率。总人数没有解释力,例如一个项目有10人,但其中产品负责人、架构师和合规人员各只投入20%,实际仍可能卡在三个关键节点上。建议把资源预警分为三层:黄色代表未来两周负荷率超过95%或承诺兑现率低于90%;

橙色代表关键岗位连续一周缺口超过20%,或单一人员承担两个以上关键路径任务;红色代表关键任务已无可替代人员,或者资源缺口已经直接影响里程碑日期。我建议采用“前置四周、滚动更新”的预警方式。每周更新未来四周的人员计划,并给每项关键任务标记责任人、替补人、计划工时和最晚投入日期。

只要责任人为空、替补人为空,或者最晚投入日期已经晚于任务开始日期,就应该自动形成风险项。相比月度汇报,这种周滚动机制更容易抓住临界变化,因为很多资源冲突并不是突然发生,而是从“只占用一天”逐渐累积成连续缺口。指标阈值最好结合组织历史数据,而不是照搬通用标准。

比如我会先抽取过去10个已交付项目,比较计划工时与实际工时的偏差。如果某类项目平均偏差为18%,那么新项目只预留5%的人员缓冲就明显不够。可以用一个简单的风险分数辅助排序:风险分数=资源缺口比例×任务关键度×不可替代系数。资源缺口30%、任务关键度4分、不可替代系数1.5时,分数为1.8;

另一个缺口50%但任务关键度只有2分、不可替代系数1时,分数为1.0。前者应优先处理,因为它更可能影响关键路径。PMO的价值不只是发出预警,还要绑定处置时限。黄色风险要求项目经理在48小时内提交调整方案,橙色风险要求部门负责人确认资源,红色风险必须由项目委员会决定缩减范围、调整日期或引入外部资源。

没有责任人和截止时间的预警,本质上只是信息记录,不是真正的风险控制。

3. 人员投入不足时,PMO应该先加人、延长工期,还是缩减项目范围?

我遇到资源缺口时,团队通常会直接要求加人,业务方则坚持发布日期不能变,最后项目成员只能靠加班维持进度。我想知道,在不同场景下应该如何比较这三种方案,避免把成本最低的方案误认为是最优方案?

可以用“范围、时间、资源、质量”四个变量做约束分析,而不是凭会议上的声音做决定。先确认缺口是短期峰值还是长期结构性缺口:短期峰值适合临时借调、外包或调整任务顺序;长期缺口则应重新评估范围和交付日期。若缺口出现在关键路径,单纯给非关键路径增加人手通常没有效果;

若缺口出现在可并行的标准化任务,增加人员才可能产生较快收益。我在评估方案时,会至少做三组量化比较。假设项目还剩8周,缺口为240小时,增加一名熟悉业务的人员后每周可贡献24小时,但前两周需要培训,实际可贡献144小时;延长工期两周可补足约336小时,但会产生延期损失;

缩减范围则可以取消两个低价值功能,减少约220小时。此时直接加一人仍有116小时缺口,且会增加沟通成本;延长工期虽然能解决工时问题,但如果发布日期存在合同约束,风险可能高于成本;缩减范围最接近缺口规模,通常更适合作为主方案,再辅以短期支援。判断顺序可以遵循三个原则。

第一,先保护关键路径和合规、质量、安全等不可压缩项。第二,优先删除低使用率、低收益、可后续补充的范围,而不是压缩测试和评审。第三,只有在任务可以并行、培训成本可控、责任边界清晰时才优先加人。

很多团队忽略了布鲁克斯定律:进度落后的项目继续加人,新增沟通和培训反而可能使进度更慢,尤其是需求频繁变化、架构尚未稳定的项目。最终建议PMO用一页决策表呈现方案,而不是只说“缺人”。例如:方案A增加2人,额外成本约12万元,预计追回1周;方案B延长2周,延期损失约18万元;

方案C削减低优先级范围,预计损失约6万元但可保住发布日期。把成本、交付日期、质量影响和不可逆后果放在同一张表里,管理层才有条件做真正的取舍。

4. 人力资源计划落地时,如何通过项目管理工具控制人员投入,而不是让计划停留在表格里?

我曾经见过资源计划在年度表里写得很完整,但项目执行后没人按计划填工时,部门负责人也不知道人员到底被哪些任务占用。想知道项目管理工具应该怎样配置,才能让人员计划、实际投入和风险处置形成闭环,而不是多维护一套没人看的数据?

工具配置的重点不是把所有人都录进去,而是让“计划投入,实际投入,偏差,动作”能够连续追踪。我建议至少建立四类数据:人员或岗位、任务与里程碑、计划工时、实际工时;对于关键岗位,再增加替补人、所属部门、可投入比例和成本单价。

任务不能只写“完成开发”,应拆成可核验的工作包,例如接口设计、开发、自测、联调和上线支持,否则实际工时无法解释偏差来源。在落地时,我通常把记录粒度控制在半天或一天,避免细到每15分钟导致填报负担过高。每周生成一次计划与实际对比:计划40小时、实际52小时,偏差为30%;

如果连续两周超过15%,就要求项目经理说明原因。偏差原因建议采用固定分类,包括需求变更、等待依赖、返工、人员被挪用、估算偏差和填报遗漏。固定分类比自由填写更适合统计,也能避免所有问题最后都被写成“工作量较大”。资源看板应优先展示三个视图。第一个是人员负荷视图,显示未来四周每人每周的计划占用率;

第二个是关键岗位视图,显示哪些任务只有一个可执行人员;第三个是项目偏差视图,比较预算工时、计划工时和实际工时。举例来说,某成员本周计划投入32小时,实际填报46小时,表面上只说明超时14小时;

如果进一步看到其中10小时来自另一个项目临时插单,PMO就可以定位到跨项目资源冲突,而不是要求本项目经理继续压缩计划。工具不能替代管理动作,必须设置最小闭环。周一锁定本周计划,周五完成实际填报,下周一由项目经理确认偏差,超过阈值的项目在周会上提交处理方案。

对于不适合填工时的团队,也可以使用任务完成量、投入天数或里程碑达成率,但必须保持口径稳定。我的经验是,数据宁可少一些,也不要要求团队维护十几项没人使用的字段;真正有价值的是能回答三个问题:人被什么工作占用、投入是否超出预期、超出后谁负责调整。

核心关键词

读者评论

贾
贾宇轩

我们实际做资源计划时,专注系数很难一次估准,通常只能按周复盘实际投入再调整。这个方法有参考价值,但最好允许系数随阶段和团队成熟度变化。

段
段云舟

文章提到决策人员配置,这点很关键。我们曾经不是执行人不够,而是业务负责人无法按时确认,任务长期停在待定状态。建议把决策响应时限也纳入计划。

任
任云舟

把人员变动风险单独列出来比较实用。不过资源数据维护成本不低,人员同时参与多个项目时,若没有统一填报口径,平台上的有效产能很容易失真。

文章包含AI辅助创作:人力资源计划如何做好人员投入?PMO风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/624730

赞 (0)
飞飞飞飞
投入比例流程与规范:PMO人力资源计划风险控制关键指标
上一篇 44分钟前
工作量落地方案:PMO开展人力资源计划的风险控制案例解析
下一篇 43分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
