人力规划最佳实践:PMO人力资源计划风险控制,常见问题

很多PMO负责人在项目启动会上都会遇到同一个尴尬场景:项目计划表上每个角色都写了"已分配",但真正排期时才发现,关键岗位的人同时挂在四个项目上,测试资源要等到两周后才能释放,而业务方的里程碑已经对外承诺。人力规划看起来是一张表,实际上决定了项目能否按时交付、团队能否稳定运转。本文围绕人力规划的最佳实践展开,结合PMO在人力资源计划与风险控制中的常见做法,拆解高频问题,并给出可执行的判断逻辑和行动建议。

一、核心结论

人力规划的核心不是"把人填进表格",而是让人力供给能力与项目需求节奏在时间维度上对齐,并为偏差预留可控的缓冲。很多组织把人力计划做成了静态文档,每次项目立项时填一次,之后就很少更新。这种做法在项目数量少、团队规模小的时候还能勉强运行,一旦并行项目超过三到五个,计划与实际的偏差就会迅速放大。

我的判断是,PMO做好人力规划需要抓住三件事:第一,以技能和可用工时而不是人头作为计量单位;第二,把人力风险前置到立项和排期阶段识别,而不是等到执行阶段补救;第三,建立动态更新机制,让计划每周或每两周校准一次。三件事中,只要缺一件,人力计划就会退化成"看起来完整、实际无法执行"的文档。

二、背景与真实场景

人力规划在PMO体系里处于一个尴尬位置。它既属于人力资源部门的职能范围,因为涉及招聘、编制、培训和绩效;又属于项目管理体系,因为直接影响排期和交付。两个部门各自关注的指标并不一致:HR关心编制占比、离职率和人效,PMO关心里程碑达成率、资源冲突次数和变更请求数量。当两边的数据口径没有打通时,人力计划就容易变成"各说各话"的状态。

我在过去接触过的一家制造业集团就是典型案例。该集团同时运行十几个数字化改造项目,项目经理各自维护自己的人员清单,HR系统里的员工档案却只记录部门和职级。每次有新项目启动,PMO都需要花一周左右的时间,手工比对哪些工程师还有空闲时间。结果是,项目A的架构师被同时排进项目B和项目C的关键节点,而这个冲突直到项目B进入联调阶段才暴露出来。

这类场景并不少见。它暴露出的问题往往不是某个人不努力,而是人力信息分散、更新滞后、冲突识别依赖人工经验。在这种结构下,PMO即使投入大量精力,也只能做事后救火。

三、常见误区拆解

1. 把人头数当作人力供给

最常见的误区是用"我们有30个研发人员"来代表研发产能。这个数字忽略了几个关键变量:人员实际可投入工时、技能匹配度、在岗与借调状态、以及支持运维和事务性工作所占的比例。一名研发工程师名义上是全职,但如果他每周有12小时用于线上值班和需求沟通,那么他能投入项目的有效工时就只有大约28小时左右,而不是40小时。把人头数直接用于排期,计划必然超载。

更合理的做法是建立有效产能模型,将名义工时扣除非项目工作、休假、培训和预留缓冲,得到可分配的净工时。这一步看似繁琐,却是后续所有判断的基础。

2. 只做一次性规划,缺乏滚动校准

很多PMO在项目立项时做了一份完整的人力计划,然后就把它归档了。三个月后,项目范围已经变化,人员已经离职或调岗,但计划文档没有任何更新。执行团队只能依靠口头沟通来调整,计划与现实之间的差距越拉越大。

一次性规划的根本问题是它假设未来是确定的。而在多项目并行的环境中,变更请求、人员流动和需求优先级调整几乎每周都会发生。合理的做法是把人力计划视为一个滚动更新的动态对象,设定固定的校准节奏,例如每两周做一次供需比对,每月做一次跨项目资源平衡。

3. 风险识别停留在"人员离职"层面

提到人力风险,很多团队第一反应是核心人员离职。这当然是重要风险,但它只是风险图谱中的一小块。更容易被忽视的风险包括:关键技能的单点依赖、跨项目的隐性借调、招聘周期与项目节点不匹配、新人上手周期被低估,以及外包人员的交付节奏不可控。

如果PMO只盯着离职率,就会在真正造成延期的风险面前毫无察觉。例如,某个项目需要一名熟悉特定工业协议的工程师,市场上此类人才的平均招聘周期可能长达两到三个月,而项目计划里只给了一个月的缓冲。这种风险在立项时就能识别,却常常被忽略。

4. 把资源冲突当作执行问题而非规划问题

资源冲突发生后,常见的反应是让项目经理自己协调。这种处理方式往往导致优先级模糊:谁的需求紧急,谁就拿到人;谁的声音小,谁就只能等待。长期下来,团队会形成"谁喊得响谁先得"的文化,而非基于整体价值的资源分配。

资源冲突本质上是规划层面的问题。PMO应当建立跨项目的优先级排序机制,在冲突出现前就明确决策规则,例如按业务价值、关键路径长度或合同承诺等级来分配关键人员。

四、专业判断逻辑

1. 用供需比而不是绝对人数判断健康度

我更倾向于用供需比来衡量人力规划的健康度,即某类技能在某一时间段内的需求工时与可用净工时之比。当供需比超过1.0,说明计划超载;当供需比长期低于0.6,则可能存在资源闲置或过度配置。大多数团队的合理区间在0.75到0.9之间,留出的余量用于应对变更和突发事件。

这个指标的优点是它可以按周、按技能类别、按项目组合进行切片。PMO可以很直观地看出,哪一类技能在哪个时间段最紧张,从而提前做出招聘、培训或外包的决策。

2. 识别关键路径上的人员依赖

人力风险最危险的地方,往往不在整体供需比,而在关键路径上的单点依赖。如果一个里程碑只能由某位工程师完成,那么无论整体人力是否充足,这个节点都是脆弱的。判断的方法是:对关键路径上的每个任务,标注能够胜任的人员数量,数量为一的任务应当被视为高风险节点,并为其制定替补或知识迁移计划。

这种判断方式的价值在于,它把风险从抽象的"可能有人离职"转化为具体的"这个任务如果卡住,项目会延误多久"。这种量化能让管理层更容易理解人力投入的必要性。

3. 区分可压缩的人力需求和不可压缩的人力需求

不是所有人力需求都可以通过加班或并行来压缩。例如,测试环境的搭建、合规审批的等待、客户方确认的周期,都有其固定的时间下限。专业的PMO会把人力需求分为两类:可压缩需求,即通过增加人手或调整顺序能够缩短周期的工作;不可压缩需求,即受外部条件或物理规律限制的工作。前者适合用资源调配解决,后者则需要通过提前启动或调整里程碑来应对。

这个区分能避免一种常见错误:管理层看到进度落后,就一味要求增加人手,却没有意识到瓶颈其实在不可压缩环节,增加人手只会造成更多沟通成本。

五、具体案例与数据观察

以下案例以中大型企业的PMO实践为背景。PingCode主要服务中大型企业及100人以上组织,其在项目与人员协同上的功能设计,能够较好地说明人力规划从静态表格走向动态管理的过程。需要说明的是,以下数据为基于典型场景的示意数据,用于展示改进前后的变化趋势,不代表特定企业的公开统计结论。

1. 从人头清单到技能与工时视图

在引入统一的项目与人员管理平台之前,上述制造业集团的PMO主要依赖电子表格维护人员清单。每个项目经理都有自己的版本,更新频率不一,冲突识别完全依赖人工比对。切换到以PingCode为代表的项目协同平台后,人员的技能标签、可用工时和项目分配被统一在同一视图中,PMO可以按技能维度直接查看供需比。

在这个过程中,团队观察到的一个关键变化是:人员档案从"部门加职级"升级为"技能加可用工时"。例如,一名后端工程师的档案中不仅有Java和数据库标签,还有每周可投入项目的净工时。这使得PMO在排期时能够直接看到,哪些技能在哪些周次出现超载。

下图展示了该场景下的示意对比,重点反映人力统计耗时与冲突发现时间的变化。

人力规划最佳实践:PMO人力资源计划风险控制,常见问题

2. 关键路径单点依赖的识别与治理

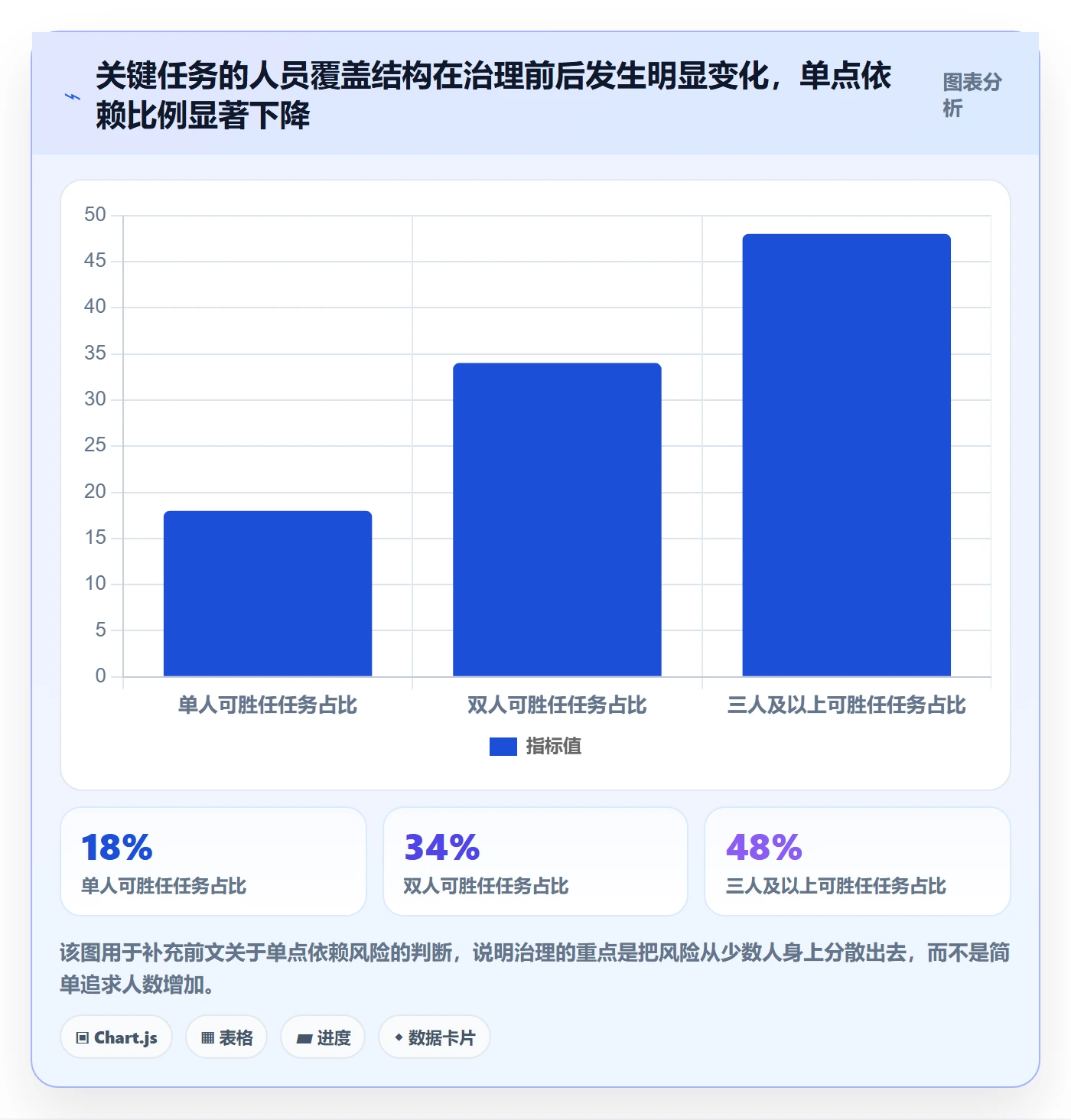

在同一项目组合中,团队对关键路径上的任务做了一次系统梳理。结果显示,约有18%的关键任务只有一名可胜任人员,其中相当一部分集中在数据迁移、合规接口和老系统维护三个领域。这些任务在原有计划中从未被单独标注为风险,因为它们在人头层面看起来并不紧张。

治理措施包括三项:为每个单点任务指定至少一名替补人员并安排结对;把关键知识写入标准文档并纳入季度演练;对于确实无法替代的岗位,提前在招聘计划中预留编制。三个月后,单点依赖任务的比例降到了约7%,剩余部分也都有明确的应急预案。

下图展示了治理前后的风险分布变化,帮助读者理解单点依赖风险与整体供需比的区别。

人力规划最佳实践:PMO人力资源计划风险控制,常见问题

3. 滚动校准机制的效果

在建立两周一次的供需校准机制后,团队观察到计划偏差率明显下降。校准会议的议程很简单:比对上一周期的计划工时与实际工时,识别超载技能,确认下一周期的人员调整,并记录未关闭的资源决策。会议时间控制在四十分钟以内,关键在于数据是提前由系统生成的,而不是现场临时整理。

需要注意的是,校准机制在前两个月的效果并不明显,因为团队还在适应新的数据口径。直到第三个月,团队才真正形成稳定的节奏,偏差率开始显著下降。这提醒我们,人力规划的改进需要一定的磨合期,不应期待立竿见影。

六、不同情况下的行动建议

1. 项目数量少、团队规模在50人以下

在这种情况下,专门的人力规划系统可能超出实际需要。我的建议是,先用一张统一的表格替代多版本清单,字段至少包括:姓名、主要技能、可用周工时、当前分配项目、分配比例、临时借调情况。每周由PMO固定做一次更新和复核。只要这张表被严格维护,大部分冲突都能被及时发现。

同时,建议为核心技能建立简单的单点依赖清单,每季度检查一次。这类轻量做法的成本很低,但能覆盖大部分高风险场景。

2. 多项目并行、团队规模在100人以上

当项目数量和团队规模超过一定阈值,人工维护的成本会急剧上升,信息滞后和口径不一的问题也会成为常态。此时建议引入统一的项目与人员协同平台,将技能标签、可用工时、项目分配和变更记录结构化沉淀。平台选型时应重点考察三点:能否按技能维度输出供需比,能否与HR系统的编制和离职数据打通,能否支持周度预警而非仅提供报表。

在落地阶段,建议先选择两到三个并行项目试点,跑满一个完整的校准周期后再全面推广。试点期间要特别关注数据录入的完整性,因为系统的价值完全依赖于数据质量。

3. 人才市场紧张、关键技能招聘周期长

当关键技能的招聘周期超过项目节点的缓冲时,单纯依靠内部调配往往不够。此时PMO应与HR共同建立提前储备机制:根据未来六到十二个月的项目规划,识别需要新增或替换的技能类别,提前启动招聘或培养计划。对于短期内无法补充的岗位,可以考虑外包或与合作伙伴建立共享资源池,但要明确交付边界和质量标准。

七、不同情况下的取舍

1. 精细化管理与执行成本的取舍

精细化的人力规划能显著降低风险,但它也带来了维护成本。如果PMO每周需要花大量时间更新数据,而这些数据并没有被实际用于决策,那么精细化就变成了负担。我的判断是,精细化的程度应当与项目的风险等级匹配:对于关键路径上的核心项目,值得投入更多颗粒度;对于常规运维类项目,按周度粗粒度管理即可。

2. 集中调配与团队稳定性的取舍

集中调配能提高资源利用率,但频繁的跨项目借调会削弱团队的稳定性和归属感。团队成员在多个项目之间切换,上下文切换成本往往被低估。一般来说,建议将核心成员的跨项目比例控制在一定范围内,例如不超过两个并行项目,并为每个项目保留一名相对稳定的主要负责人。

3. 安全冗余与资源成本的取舍

为了应对风险而预留冗余人力,意味着更高的人工成本。冗余过少,项目一旦出现变更就会陷入被动;冗余过多,又会造成资源闲置和成本压力。这个平衡点没有通用答案,但可以参考一个简单的原则:对于进度刚性强、延期代价高的项目,适当提高冗余;对于探索性较强、可以灵活调整节奏的项目,冗余可以适度压低,把资金用于更具弹性的能力建设。

八、总结与下一步行动

回到开头的问题,人力规划做得好不好,关键看它能否在项目真正需要人的时候,给出可信的答案。我的核心观点是:以有效工时代替人头数、以单点依赖代替整体人数判断风险、以滚动校准代替一次性规划,这三个转变比任何工具都更重要。工具只是把这些判断固化并提高效率的载体。

如果你准备在下个季度改进PMO的人力规划,我建议按以下顺序推进:第一步,盘点当前所有项目的人员清单,统一字段并确认有效工时;第二步,识别关键路径上的单点依赖任务,形成风险清单;第三步,建立两周一次的供需校准节奏,并明确冲突决策的优先级规则;第四步,根据项目数量和团队规模,判断是否需要引入统一的协同平台。每一步都应当有明确的负责人和可衡量的产出,避免陷入"只做规划、不做校准"的循环。

常见问题解答(FAQ)

1. PMO在人力规划中应该如何识别和控制资源风险?

我目前负责公司的项目管理工作,发现项目启动时制定的人力计划看起来很完整,但执行一段时间后,经常出现核心人员被其他项目临时借调、关键岗位无人接替、多个项目争抢同一名专家的情况。我想知道,PMO应该如何提前识别这些问题,而不是等到项目延期后才被动协调?有没有一套能够落地的人力资源风险识别和控制方法?

PMO进行人力风险控制,不能只统计每个项目需要多少人,还要识别人员在时间、技能和项目优先级上的冲突。实践中建议建立三层人力规划机制。第一层是需求盘点,按照项目阶段拆分工作包,明确每项任务所需岗位、技能等级、投入时间和到岗日期,避免只写开发人员3人、测试人员2人这类无法指导资源调度的粗略需求。

第二层是供给核查,将员工实际可用工时、已承诺任务、休假、培训和日常运营工作纳入统一资源池。例如,一名员工每月理论上有160小时工作时间,但扣除会议、日常支持和管理事务后,实际可用于项目的时间可能只有110小时,不能按照满负荷160小时分配。

第三层是风险监控,重点识别关键岗位单点依赖、人员超负荷、跨项目时间冲突和技能缺口。建议为每项风险设置责任人、触发条件和应对措施,例如核心人员可用时间下降20%时启动替补人员评估。需要特别注意,人员利用率高不代表资源配置合理。

如果所有关键人员长期处于90%以上的负荷,团队实际上已经缺少应对突发需求的缓冲空间。PMO应优先保障关键路径和高优先级项目,而不是简单追求每个人都被安排得满满当当。

2. PMO如何解决多个项目同时争抢核心人员的问题?

我们公司同时推进多个项目,经常出现一个技术专家被三个项目同时列入人力计划的情况。每个项目负责人都认为自己的任务最紧急,最后只能通过临时开会协调,甚至出现已经承诺给一个项目的人又被调走的情况。我想建立一套相对公平、可解释的人力资源分配规则,应该依据什么标准决定人员优先级?

多个项目争抢核心人员,本质上不是简单的人手不足,而是项目优先级与稀缺技能供给之间缺少统一决策机制。PMO应建立跨项目资源分配规则,避免由项目经理各自争取资源。建议从四个维度进行评估:战略重要性、业务收益、交付紧迫程度和延期影响。

可以采用100分制作为内部讨论工具,例如战略价值占35分、业务收益占25分、交付紧迫性占25分、延期损失占15分。这里的权重只是管理示例,应根据企业战略调整,不能机械套用。

对于同一名专家同时被三个项目申请的情况,PMO应先核对任务是否真的需要该专家亲自执行,再判断是否可以通过技术评审、阶段性支持或知识转移降低投入时间。如果专家每周可投入20小时,可以将资源拆分为8小时、7小时和5小时,但必须核对任务切换成本和关键工作连续性,不能仅从工时总量上判断可行。

对于必须连续投入的关键任务,应优先保证完整工作时段,而不是强行平均分配。建议建立资源决策台账,记录申请部门、分配依据、批准人、承诺周期和调整原因。当项目优先级发生变化时,由项目组合管理层统一审批资源调整。这样既能减少部门之间的资源争执,也能让每一次调配都有明确依据。

3. 人力资源计划应该多久更新一次?如何避免计划与实际投入脱节?

我在项目管理中遇到一个比较棘手的问题:项目立项时制定了详细的人力资源计划,也明确了各岗位的投入时间,但实际执行时,需求变更、任务延期和人员调动经常让原计划失效。如果每次人员变化都重新编制整份计划,管理成本又太高;如果长期不更新,资源数据就失去了参考价值。PMO应该采用什么频率和机制维护人力计划?

人力资源计划不适合采用一次编制、长期不变的管理方式,也没有必要在每次任务变化时重新制作整份计划。更合理的方式是采用滚动规划与事件触发相结合的机制。建议按照三个时间范围管理:未来1至2周进行详细排期,明确人员、任务和实际可用工时;未来1至3个月进行岗位与技能需求预测;

未来3至6个月进行人员供给、招聘、外包和能力储备规划。执行层面可以每周更新实际投入和未来两周的资源安排,每月进行一次跨项目资源审查。如果发生关键人员离职、项目范围重大调整、关键里程碑延期或资源需求变化超过预设阈值,则立即触发专项更新。

例如,某项目原计划由两名测试人员投入四周,后来因为需求变更增加了两轮回归测试,PMO就应重新评估测试资源,而不是继续沿用原有工时。建议重点跟踪计划工时、实际工时、资源需求偏差、人员负荷率和关键岗位到岗率。

还要区分计划偏差与执行效率问题:实际工时增加可能是需求范围扩大,也可能是返工增加,不能一概归因于人员不足。通过保留每次调整前后的版本,PMO可以逐步识别资源预测偏差的规律,让下一轮规划更加准确。

4. 当关键人员突然离职或无法到岗时,PMO应该如何制定人力风险应急预案?

我们曾经遇到过核心技术人员突然离职的情况,这个人掌握着关键模块的设计逻辑和部分历史问题的处理经验,其他成员虽然能够接手部分工作,但短期内很难独立完成交付。项目最终不得不重新安排计划,甚至影响了客户验收。我想知道,PMO是否应该为每个关键岗位提前准备替补人员?如果企业人力有限,又该如何控制这类风险?

PMO应针对关键岗位建立人员连续性预案,但不必为每一个岗位配置一名完全冗余的替补人员。真正需要优先保护的是对项目进度、质量和业务连续性影响较大的关键技能与知识。建议首先建立关键岗位风险清单,识别核心架构师、关键业务分析人员、独立掌握重要系统权限的人员以及承担特殊交付职责的专家。

然后从三个方面降低单点依赖:一是设置技能备份,至少安排一名成员能够理解关键模块并完成基本维护;二是建立知识沉淀机制,保存技术设计、接口说明、决策记录、常见故障处理方法和交接清单;三是制定替补启用条件,明确人员离职、连续缺勤或无法按计划投入时,由谁启动替补安排。

对于资源紧张的企业,可以采用分级备份策略。高风险岗位安排固定替补,中风险岗位通过跨团队共享专家支持,低风险岗位则依靠标准化文档和内部培训保障连续性。例如,某核心模块只有一名工程师熟悉时,可以安排另一名工程师每两周参与一次代码评审,并在每个版本发布前完成关键操作演练。

需要注意,文档齐全不等于真正具备接替能力。PMO应通过实际演练验证替补人员能否在限定时间内完成任务。建议将关键岗位备份覆盖率、交接完成率和替补独立履职时间纳入月度风险报告。这样才能把人员离职从不可控的突发事件,转变为有准备、有响应、有恢复路径的管理风险。

核心关键词

读者评论

潘
潘泽宇

供需比和净工时比单纯统计人数更接近实际,但前提是团队能持续、准确地填报工时。很多企业连借调和临时支持都记录不全,系统上线后可能只是把不完整的数据集中起来,建议把数据维护责任和审核频率一并明确。

孔
孔子涵

单点依赖的判断很有价值,我们团队也遇到过“名义上有替补、实际上不能独立接手”的情况。替补人数不等于可用能力,最好再记录熟练度、交接所需时间,并通过演练验证,而不是只在表格里增加一个名字。

龚
龚静怡

两周一次校准对多项目团队比较现实,但资源冲突最终还涉及业务优先级和管理层决策。即使系统提前预警,如果没有明确的取舍规则,PMO仍可能陷入反复协调,建议把冲突升级路径和决策时限写进流程。

文章包含AI辅助创作:人力规划最佳实践:PMO人力资源计划风险控制,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/624703

赞 (0)
飞飞飞飞
可用工时管理指南:PMO如何做好人力资源计划,风险控制全流程
上一篇 56分钟前
投入比例流程与规范:PMO人力资源计划风险控制关键指标
下一篇 44分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
