资源冲突管理方法大全:项目经理人力资源计划数据分析落地清单

资源冲突往往不是“人不够”,而是同一个人的可用时间被多个项目同时当成了确定产能。一个常见场景是:项目计划里,核心工程师下周分别承担两个项目的开发、一个线上故障值班和一次评审,四项工作加起来只占日历时间的 100%;但任务切换、会议和突发支持没有进入计划,结果看起来满载,实际却没有任何一项能按期完成。资源冲突管理的关键,不是把每个人的日历填满,而是把需求、能力、时间、优先级和不确定性放进同一套可复核的决策规则里。

一、先讲核心结论:冲突管理的对象不是人,而是有限产能

1. 先区分“需求撞车”和“能力不匹配”

我处理资源冲突时,会先问两个问题:同一时段是否出现了重复占用?承担任务的人是否具备所需能力?前者是时间冲突,后者是技能冲突。两者经常同时发生,但处理方式完全不同。

时间冲突可以通过调整顺序、错峰或缩小并行工作量缓解;技能冲突则可能需要培训、结对、外部支持或重新设计交付范围。把两种问题混为一谈,常见结果是“把任务挪给另一个人”,却没有检查对方是否有空、是否能做,冲突只是从一个资源转移到另一个资源。

2. 资源计划要同时记录需求、供给、约束和决策

一份能用于管理的资源计划,至少需要回答四件事:项目需要什么能力、需要多少人时;团队在这些时段真正可投入多少;哪些工作存在依赖或不可替代性;发生冲突时由谁依据什么规则作出取舍。

如果计划只有姓名和任务,没有可用工时、技能要求、优先级与变更记录,它更像一张排班表,而不是资源决策工具。它可以展示工作,却无法解释为什么某项工作应该先做,也无法追溯谁批准了资源调整。

3. 不要把 100% 排满当成高效率

知识工作者的工时并不等于可交付产能。工作日中的会议、沟通、评审、支持请求、学习和切换成本都会消耗时间。即使每个人每天有 8 小时工作时间,也不意味着每天可以承诺 8 小时可预测的项目产出。

我更愿意把“计划利用率”看成一种风险指标,而不是绩效目标。长期把关键岗位排到接近满载,短期可能让计划看起来漂亮,长期却会让延期、返工和加班一起增加。对跨团队项目而言,保留缓冲不是浪费,而是为不确定性付费。

计划视角 回答的问题 常见管理价值 容易漏掉的风险
任务视角 有哪些工作要完成 帮助拆解范围与交付物 不知道由谁在何时完成
资源视角 哪些人承担哪些工作 发现重复占用和单点依赖 不一定反映真实可用工时
能力视角 任务要求与人员技能是否匹配 识别稀缺技能与培养机会 技能标签可能过于粗糙
决策视角 冲突发生后谁来取舍 让调整透明、可追溯 没有明确授权时容易反复协调

二、资源冲突为什么反复出现:从计划假设到真实工作

1. 项目计划通常把“名义可用”误当成“实际可用”

资源计划常从组织架构或岗位名单开始:团队有 12 名工程师,于是项目计划就认为有 12 人可用。现实中,有人承担运维值班,有人需要支持旧系统,有人正在休假,有人参与招聘面试,还有人虽然在团队里,却没有完成新领域的上手。

因此,我不会直接用团队人数推导项目产能,而会逐人确认可用窗口,并按工作类型区分投入。全职投入、每周固定半天、临时咨询和故障响应,不应在表格里都写成“1 人”。这些配置的可预测性和可交付性差异很大。

2. 多项目并行让局部最优变成整体拥堵

单个项目经理看自己的项目,往往会认为“只需要这个专家两天”;多个项目经理同时提出同样的需求,资源池就可能被超额承诺。每个人的计划都合理,合并后却无法执行。这是典型的局部最优问题。

尤其是共享测试、数据分析、架构、安全和运维岗位,工作量并不会因为来自不同项目而自动错开。组织需要一个能看见跨项目占用的机制,否则资源冲突只能在交付节点临近时通过加班和延期暴露。

3. 关键技能通常比总人数更早成为瓶颈

团队可能人数充足,但某项工作只有一两个人可以独立完成。例如,系统迁移需要熟悉历史数据结构的工程师,合规评审需要特定领域专家,关键发布需要拥有审批权限的负责人。此时,新增普通人力不一定缩短工期。

我会特别关注“只有一个人能做”“只有一个人能批准”和“只有一个人掌握完整背景”这三种单点依赖。它们的风险不是平均分布的:一旦该资源请假、被调走或遇到突发任务,受影响的可能是整条关键路径。

4. 需求变更会让原有分配失效

资源计划不是一次性文件。范围增加、缺陷暴露、客户反馈、监管要求变化,都会改变资源需求。计划建立时看起来没有冲突,不代表执行中不会冲突。

如果团队只在项目启动时做一次资源排布,后续变更靠即时沟通处理,最终会出现两套事实:表格记录旧计划,团队实际执行新安排。管理者应把资源变更纳入项目变更流程,至少记录变更原因、受影响任务、批准人和新的时间承诺。

5. 会议与任务切换没有进入产能估算

一些计划把人力需求写成“工程师投入 5 天”,却没有说明是连续的 5 天,还是每周分散投入一天。对需要集中思考的任务,两种安排的完成效果并不相同。持续打断会增加重新进入上下文的成本,计划工时相同,实际周期可能明显拉长。

因此,我会把“投入工时”和“历时”分开记录。投入工时描述需要多少工作量,历时描述从开始到完成跨过多少日历时间。资源只投入 16 小时的任务,若被分散到三周里,未必能在两天内交付。

资源冲突管理方法大全:项目经理人力资源计划数据分析落地清单

三、常见误区:看起来在管理资源,实际是在转移风险

1. 误区:把所有人都按 100% 产能分配

排满日历最容易制造一种控制感:每项工作都有负责人,每个人也都看似忙碌。但只要出现一个紧急缺陷或需求变更,计划就没有缓冲空间。管理者随后只能临时挤压质量、推迟其他项目或要求加班。

更稳妥的做法是分别设定团队目标负荷和关键岗位目标负荷,并根据业务波动调整。一个稳定、变更少的项目团队可以承担较高的计划负荷;一个客户需求频繁、线上支持较多的团队,则需要更大的响应余量。不存在适用于所有团队的统一安全比例。

2. 误区:冲突发生后,谁声音大就先拿到资源

当项目优先级没有统一规则时,资源分配容易受关系、汇报层级和紧急表达影响。项目经理可能不断强调自己的截止日期,团队负责人则在多个请求之间反复协调。短期看似快速,长期会让承诺变得不可信。

冲突决策应依照组织事先约定的优先级原则,例如法定或安全义务、已对外承诺的关键里程碑、业务价值、延迟成本、依赖关系和资源稀缺度。规则不必过度复杂,但必须能解释为什么这次选择项目 A,而不是项目 B。

3. 误区:把工作切碎,就能让更多项目同时推进

将一项工作拆成许多小块,确实可以提升任务可见性,却不必然提升交付速度。若一个专家每天在五个项目之间切换,表面上五个项目都获得了进展,实际上可能都处于等待和重启状态。

我更关注资源的有效并行数。对需要长时间专注的工作,连续投入通常比零散分配更有效;对短时咨询、审批或代码评审,碎片化安排则可能合理。任务类型决定适合的分配粒度,不应只看人力表格是否均匀。

4. 误区:以“人天”代替技能与交付能力

同样是 10 人天,不同人员组合、领域经验、协作方式和任务熟悉度,可能产生完全不同的结果。用工时估算一个任务是必要的,但不能把工时当成唯一变量。

例如,安排两名未熟悉系统的人员,未必比一名熟悉系统的工程师更快;但若任务存在并行空间,增加合适人员可能缩短历时。估算时应明确任务依赖、人员熟练度、评审成本和知识传递成本,而不是简单按人数线性折算。

5. 误区:把资源冲突当成项目经理之间的私下协调

项目经理可以提出需求、说明价值和协商窗口,但不应独自承担组织级资源裁决。涉及多个项目、关键岗位或业务承诺时,需要有明确的资源所有者或组合层级决策人。

否则,协调能力强的人可能拿到更多资源,沉默的项目则被持续挤压。真正的管理机制不是让每个人都更会争抢,而是让冲突按同一套规则进入决策。

6. 误区:只记录分配,不记录拒绝和推迟

资源计划里通常能看到“谁做什么”,却看不到“哪些需求没有获得资源”。被拒绝的需求若没有记录,管理层就会低估真实工作量,也无法判断是否应该缩小范围、补充岗位或调整业务承诺。

我建议将未承接工作记录为“待排期”“需取舍”或“暂缓”,并标注预计影响。资源冲突管理不仅是分配已有产能,也是在让未被满足的需求显性化。

四、专业判断逻辑:从资源台账到可执行的冲突决策

1. 建立一张足以支持决策的资源需求表

资源表不必一开始就做得复杂,但字段必须能支撑讨论。项目名称和负责人只是基础,更重要的是任务窗口、角色或技能、投入量、优先级、可替代性和依赖关系。

字段 填写方式 决策用途
任务与交付物 描述可验收结果,不只写岗位名称 避免把模糊需求直接转换成资源承诺
时间窗口 记录最早开始、最晚完成与可调整范围 识别可错峰空间
技能要求 区分必须能力、可培养能力和可外购能力 判断是否存在真正的稀缺资源
工作量与历时 分别估算投入工时和日历跨度 识别分散投入造成的周期风险
优先级依据 记录业务价值、承诺、风险或延迟成本 让冲突裁决有可解释依据
替代方案 记录替代人员、范围调整或外部支持 避免争论停留在“没有人”
决策与版本 保存批准人、变更原因和生效日期 让计划与执行保持一致

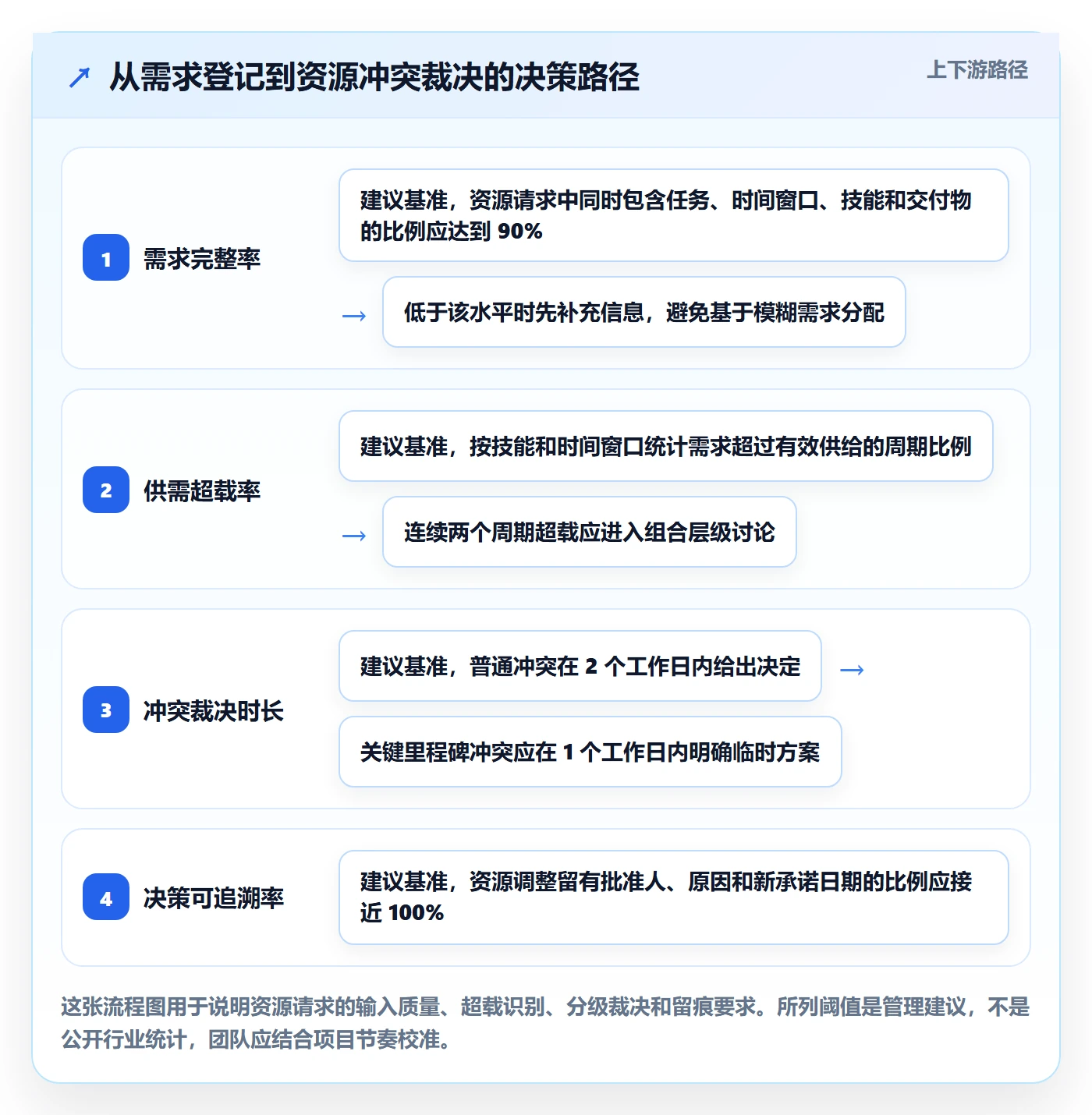

2. 用供需差额发现冲突,而不是等人主动抱怨

对每个角色或技能,可以按周或按迭代汇总需求工时与有效供给。有效供给要扣除休假、值班、固定会议和已确认的非项目工作。若某一技能组在特定周期的需求超过供给,就应进入冲突清单。

但供需差额只是预警,不是最终裁决。需求估算存在误差,资源技能也不是完全可互换。发生超额时,需要继续检查任务是否可移动、是否能并行、是否必须由特定人员完成,以及把工作推迟一周会造成什么影响。

3. 为冲突建立分级,而不是把所有问题都升级

低影响冲突可以由项目经理和团队负责人在既定边界内处理;中等影响冲突需要涉及多个项目的资源负责人协调;影响关键里程碑、客户承诺或合规要求的冲突,则应升级到有权调整项目组合优先级的人。

我通常把“影响范围”和“可逆程度”作为升级判断。只影响一个可调整任务、且容易恢复的冲突,可以快速局部处理;涉及多个项目的关键技能、不可逆承诺或高损失窗口,则不适合通过私下调人解决。

4. 用优先级规则比较延迟代价,而不只比较项目声量

冲突裁决时,我会先检查硬约束,再比较延迟成本。硬约束包括法律、安全、客户合同、关键发布窗口和前置依赖。其余项目可进一步比较业务价值、延期损失、资源稀缺性、替代方案和恢复成本。

不要把所有维度机械地加权成一个看似精确的总分。分数可以帮助排序,但不应掩盖判断边界。例如,安全问题不能因为商业价值评分较低就被排到最后;合规任务也不应与普通优化工作按同一权重竞争。

5. 采用“先消除不必要需求,再调度资源”的顺序

资源不足时,第一反应常是招聘、外包或加班,但这可能把低价值工作也一并保留下来。我建议按以下顺序检查:需求是否必须做、范围能否缩小、交付时间能否调整、任务能否重新设计、现有人员能否培养或互换,最后再考虑新增资源。

这一顺序不是为了减少投入,而是避免组织用稀缺专业人员去完成可以取消、自动化或延后的工作。许多资源冲突并非产能不足,而是需求没有经过价值排序。

6. 预留响应能力,但要说明缓冲的用途

缓冲不能只写成一个百分比,否则容易在压力来临时被认为是“空闲”。我会把缓冲拆解为几种用途:线上故障、需求变更、关键评审、跨团队等待和估算不确定性。不同团队可根据历史记录设定不同额度。

例如,维护型团队需要更多故障响应余量;开发稳定产品的团队可以把余量更多放在发布前验证;探索性项目则需要考虑实验失败和方向调整。缓冲不是固定福利,而是对已知不确定性的显式安排。

资源冲突管理方法大全:项目经理人力资源计划数据分析落地清单

五、具体案例与数据观察:一名稀缺专家,三个项目如何取舍

1. 案例背景:看似只差一个人,实际差的是可用窗口

以下是一个匿名化的情景推演,用于展示决策方法,不代表某一家企业的真实业绩。某中大型产品团队同时推进三个项目:客户版本升级、数据平台迁移和内部效率改造。三者都需要一名熟悉核心数据链路的资深工程师。

工程师未来四周每周名义上有 40 小时工作时间,但已确认的会议、线上支持和团队协作占用约 12 小时;结合休假与既定交付,可用于新增项目的时间约为每周 24 小时。三个项目合计提出每周 36 小时需求,超出可用供给 12 小时。

2. 先把三项需求拆成业务影响

客户版本升级要求工程师每周投入 16 小时,若延迟两周会错过约定窗口,并增加客户沟通和回归验证成本。数据迁移需要每周投入 12 小时,但关键转换任务可在两周后开始,前期工作能由其他工程师完成。效率改造每周请求 8 小时,交付价值明确,但上线时间有约四周弹性。

如果只看三位项目负责人的提交日期,三项需求都像是“本周急需”。进一步拆解后,最紧迫的是客户版本中的特定工作,迁移项目则有可移动窗口,内部改造有较大调整空间。

项目 每周需求 时间约束 可替代性 初步处理
客户版本升级 16 小时 两周内需要完成关键技术验证 低,依赖历史链路经验 保留关键窗口,拆分非核心工作
数据平台迁移 12 小时 核心转换任务可延后两周 中,前期准备可由其他工程师承担 先做数据盘点和脚本准备,延后专家投入
内部效率改造 8 小时 上线时间可调整约四周 高,可缩小首期范围 降为每周 4 小时,延后非关键功能

3. 资源重排后,关键不是“多干 12 小时”

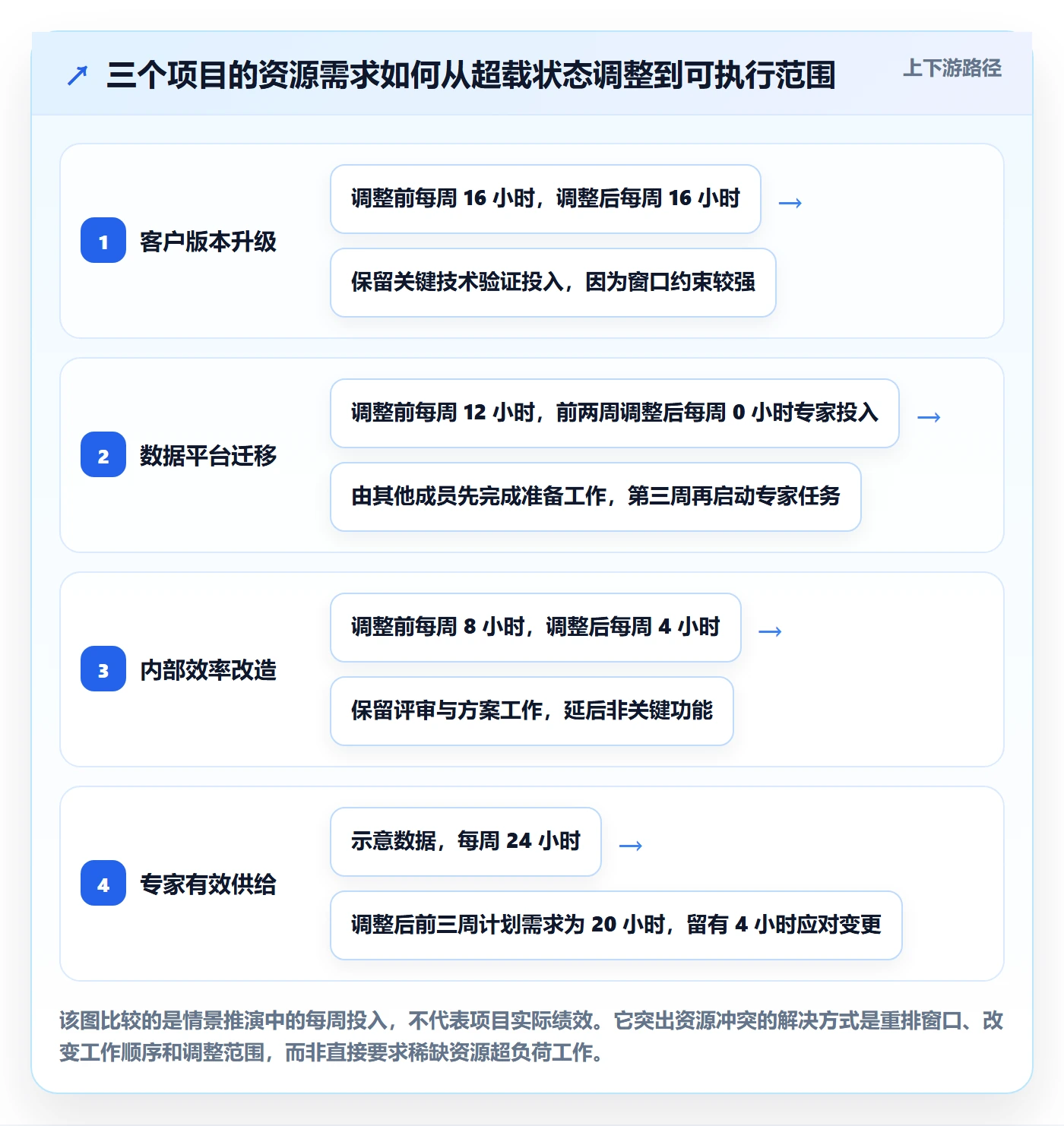

在情景推演中,团队没有要求工程师加班填补 12 小时缺口,而是先重新安排工作。客户版本保留 16 小时;迁移项目前两周由其他成员完成数据清单、测试样例和回滚方案,专家暂不投入;效率改造暂时保留每周 4 小时,只做自动化方案评审。

这样,前两周对该专家的计划需求从 36 小时降为 20 小时,低于 24 小时的有效供给。第三周开始,迁移项目进入技术转换,团队再评估客户版本是否已释放资源。这个方案没有让所有项目同时按原时间表推进,但它保住了高约束交付,也没有把压力隐藏在个人加班里。

资源冲突管理方法大全:项目经理人力资源计划数据分析落地清单

4. 观察结果时,不只看是否按时

资源调整是否有效,不能只用“项目有没有延期”判断。还应检查计划变更次数、关键岗位加班、返工、等待时间和未承接需求。若项目准时但工程师连续超负荷,团队可能只是把延期风险转成了人员风险。

在这个推演中,比较有价值的观察是:迁移任务的等待是否被前置准备利用;客户版本释放资源的时间是否真实;效率改造缩小范围后是否仍能验证价值。如果这些条件不成立,原方案就需要重新裁决,而不是机械执行旧表。

5. 使用管理平台时,先验证流程是否适配

对于 100 人以上、多个团队共享专业岗位的组织,可以用项目管理平台集中维护任务、资源窗口、责任人、依赖和变更记录。以 PingCode 这类面向中大型团队的项目管理平台为例,评估重点不应停留在“有没有资源视图”,而应验证它能否支持团队现有的项目流程、权限边界和数据口径。

我建议用一条真实的跨项目冲突做小范围验证:导入三个项目的任务与负责人,检查是否能按技能或团队查看时间窗口;制造一次资源调整,检查历史变化是否可追溯;再让项目经理、团队负责人和组合决策人分别操作,确认信息权限和审批路径是否合理。工具的价值在于让事实更容易被看见和更新,不在于替管理层决定优先级。

如果团队规模较小、项目少且岗位高度互通,经过维护的共享表格也可能够用。若采用工具后仍依赖线下口头协调,或者数据更新成本高于决策收益,平台不会自动消除冲突。先定义责任人与更新节奏,再谈功能配置,通常更稳妥。

六、资源冲突管理落地清单:把原则变成每周可执行动作

1. 项目启动时:确认需求和可用性

  1. 拆出交付物。把“需要一名专家”改写为具体任务、完成标准和依赖条件。
  2. 确认时间窗口。标出最早开始、最晚完成和可以移动的范围,避免把所有日期都当成硬约束。
  3. 区分工时与历时。记录需要投入多少小时,以及这些小时是否必须连续。
  4. 标记技能等级。说明任务需要独立完成、在指导下完成,还是仅需短时咨询。
  5. 检查资源实际可用性。扣除休假、值班、固定会议、已有承诺和其他职责。
  6. 确认替代方案。至少考虑缩小范围、调整顺序、培养替补和外部支持中的一项。

2. 每周滚动时:比较计划和实际

滚动检查不需要把整份计划推倒重做。团队可以固定每周一次,优先看未来两到六周的关键技能、关键里程碑和供需超载。检查范围太远,信息不可靠;只看本周,又容易错过提前错峰的机会。

  • 本周实际投入是否与计划偏差明显?
  • 关键岗位是否出现连续超负荷或频繁被临时抽调?
  • 哪些任务因等待资源而停滞,等待是否仍有价值?
  • 需求变更是否影响已批准的资源承诺?
  • 是否出现新的单点依赖或技能缺口?

3. 冲突出现时:用一个固定顺序处理

  1. 验证冲突是否真实。确认时间、技能和任务依赖,不要只根据日历重叠判断。
  2. 识别硬约束。确认安全、合规、合同和关键发布窗口等不能随意改变的条件。
  3. 检查需求能否减少。取消低价值工作、缩小范围或延后非关键交付。
  4. 比较调度方案。评估错峰、连续投入、分阶段交接和替代人员的成本。
  5. 由有权限的人作决定。跨项目冲突应升级到资源或项目组合负责人,不要让个人长期承担组织级取舍。
  6. 同步相关方并更新承诺。明确受影响项目、交付日期、依赖和风险。
  7. 记录复盘数据。保存原计划、变更原因、实际投入和结果,供下一轮估算使用。

4. 设定少而有用的资源指标

指标应帮助行动,不应只增加报表工作。建议从少量指标开始,并明确口径、负责人和观察周期。每个指标都要能引出一个管理动作,否则很可能只是让团队更忙于填数。

指标 建议口径 它能提示什么 需要避免的误读
技能供需差额 某周期某技能需求工时减去有效供给工时 识别具体瓶颈和超载窗口 不能将不同技能简单相抵
资源计划偏差 实际投入与批准计划之间的差异 发现估算失准或临时工作过多 偏差大不一定是个人效率问题
关键岗位负荷 关键人员已承诺工作占有效供给的比例 发现单点风险和过度依赖 高负荷不是贡献度或绩效的替代指标
冲突裁决时长 从提出冲突到正式决定的工作时间 判断授权和决策机制是否顺畅 不能为了速度跳过必要的风险评估
计划变更频率 资源承诺在固定周期内被调整的次数 发现需求不稳定或计划失真 变化多可能源于环境变化,不应自动归责
关键任务等待时间 任务具备开工条件后等待稀缺资源的时间 量化瓶颈导致的周期损失 等待期间也可能在完成其他有效工作

资源冲突管理方法大全:项目经理人力资源计划数据分析落地清单

5. 复盘时:把误差转成下一次计划输入

复盘不应只问“为什么没按计划完成”,还要区分估算偏差、需求变更、人员缺席、技能不匹配、等待依赖和计划外支持。原因不同,改进动作也不同。若根因是频繁插单,单纯要求项目经理提高估算准确度不会解决问题。

可以把关键任务的计划投入、实际投入、等待时间、返工情况和变更次数放在一起看。连续几轮出现同类偏差时,才有足够依据调整基线或人员配置。单次异常不宜马上固化成长期规则。

七、不同情形下的行动建议:方案要适配瓶颈性质

1. 只有一个关键专家,且工作不可拆分

先确认任务是否真的必须由该专家端到端完成。若确实不可拆分,通常要在时间、范围和其他项目承诺中做明确取舍。不要把专家名义上分给多个项目,却要求其同时交付互不兼容的结果。

中长期应建立知识备份:结对处理、文档化关键决策、让替补人员参与评审,并逐步把可复制工作转移出去。培养替补会占用短期产能,但能降低组织对单人的长期依赖。

2. 需求频繁变化,计划每周都被打断

这类团队不适合把所有资源都锁定在长周期详细计划里。可以采用滚动窗口:近期计划细化,远期计划保留区间;对临时支持设定明确容量和升级规则,避免每个紧急请求都直接挤掉既定工作。

同时要分析变更来源。若大量变化来自业务优先级反复调整,应由业务决策层确认取舍;若变化来自缺陷和质量问题,则应提高验证投入,而不是继续把计划排满。

3. 多个项目共享同一团队

不要让项目经理各自独立锁定人员。应建立统一的项目组合视图,至少能按团队、技能和时间窗口检查需求。每个项目承诺资源前,都需要与共享资源负责人核对。

如果项目之间无法统一排序,先建立轻量规则并限定决策范围。例如,安全和合规事项优先处理;关键客户承诺由指定负责人裁定;其余需求按价值、延迟成本和准备就绪程度比较。规则应公开,避免临时争抢。

4. 项目规模小、团队稳定、冲突较少

不必为了“数字化管理”立刻引入复杂的资源管理流程。维护一份包含任务、负责人、时间窗口、预计投入和风险的共享计划,配合每周短会,可能已经足够。

当团队开始出现跨项目共享、专业技能集中、多人异地协作或资源调整频繁时,再逐步增加容量视图、审批记录和自动提醒。工具复杂度应跟着决策复杂度增长,而不是反过来。

5. 组织人数超过 100 人,跨部门资源依赖明显

这类组织常需要统一的项目组合口径、权限规则、资源分类和变更审计。可先选择一个跨团队领域试点,确认人员数据的维护责任、计划粒度和决策流程,再扩展到其他部门。若不同团队对“投入 50%”的定义不一致,先统一口径比先做仪表盘更重要。

试点中要特别检查平台与现有流程的适配:项目计划是否可关联人员与技能;资源调整是否保留历史;管理者是否能看到所需汇总,而员工不必重复填报;系统数据能否通过稳定的责任机制保持更新。平台只是承载方式,落地依赖的是清晰的治理规则。

6. 项目已经延期,短期内没有新增人手

先停止同时开太多工作,明确最重要的交付目标。检查哪些任务可以暂停,哪些功能可分阶段交付,哪些依赖可以并行准备。资源紧张时,减少在制工作通常比让更多任务同时“开始”更有效。

然后重估剩余工作,而不是简单沿用旧计划。已发生的投入不能证明剩余任务仍按原估算完成。若关键路径仍然超出可用产能,应尽早调整日期或范围,并向相关方说明依据,不要等到最后一刻才暴露。

八、取舍与边界:每种解决方案都需要支付代价

1. 加人不一定缩短工期

当任务可以并行、知识交接成本低、环境准备充分时,增加合适人员可能有效;若任务依赖紧密、系统背景复杂或评审资源也稀缺,新成员反而会增加沟通和指导负担。

我会先问“新增人员能独立承担哪一块工作”,再估算上手时间和协作成本。如果答案只是“帮忙分担”,却没有清晰任务边界,新增人力很可能无法解决短期瓶颈。

2. 外包能扩展执行能力,但不能替代内部判断

外部支持适合边界清楚、验收明确、知识产权与安全要求可控的工作。对于架构取舍、核心业务规则、敏感数据处理和关键发布决策,组织仍需要保留足够的内部判断能力。

外包决策也要计算沟通、培训、合同和验收成本。若任务窗口很短、背景复杂,外部人员未必能赶上关键节点;若需求长期重复,建立内部能力可能更划算。

3. 延期可以保护质量,但会改变业务价值窗口

推迟任务并非免费。要估算客户影响、市场窗口、依赖项目、合同条款和团队后续排期。对于可逆、价值稳定的工作,延期可能合理;对于有明确外部窗口的交付,延期成本可能远高于短期调配资源。

延期决定必须同步更新依赖方和验收预期。只改项目计划、不改相关团队承诺,实际冲突仍然存在,只是被推迟到下一个节点。

4. 缩小范围可能保护关键价值,也可能切掉必要质量

范围裁剪应优先移除低价值、低确定性或可后续补充的功能,而不是把测试、数据迁移、安全检查和文档等必要工作当成可随意压缩的“非开发任务”。减少范围不等于削减所有非编码投入。

我会要求每次裁剪说明保留的核心用户价值、被推迟的能力、后续补齐条件和潜在风险。这样团队可以真正做阶段性交付,而不是把未完成工作包装成已完成。

5. 资源缓冲不能替代管理决策

合理缓冲可以吸收常见波动,但无法长期掩盖需求超过供给的事实。如果多个周期持续超载,组织需要重新排序、取消低价值工作、增加能力或调整承诺,而不是不断提高所谓“弹性”。

当缓冲被高频消耗时,应追问其原因:估算是否系统性偏低,插单是否没有入口控制,团队是否承担了未计入计划的支持职责,或者项目组合本身是否超出组织承载能力。

资源冲突管理方法大全:项目经理人力资源计划数据分析落地清单

九、建立持续改进机制:让资源计划越做越接近真实

1. 统一资源口径

团队应先约定“投入 50%”“可用 1 人天”“关键技能”等词的含义。有人把 50% 理解为每周两天,有人理解为每天投入一半时间;两种安排对任务连续性和会议安排的影响并不相同。

口径可以简洁,但必须一致。对跨团队协作而言,统一口径比追求复杂模型更重要,否则看似精细的数字也无法横向比较。

2. 让数据更新责任明确到角色

项目经理负责维护需求和优先级,团队负责人确认有效供给与技能情况,任务负责人更新实际进度,项目组合负责人裁定跨项目冲突。不同组织可以调整分工,但不能让所有人都以为“别人会更新”。

每次更新只要求维护能影响决策的信息。若团队每周要花大量时间录入细节,却没有人依据数据调整计划,流程就需要简化。资源管理的目标是改善决策,而不是提高表格完整度本身。

3. 把计划准确度与环境变化分开看

计划频繁变化,不一定说明团队估算能力差。需求变更、法规更新、客户决策延迟和生产事故都可能改变资源需求。复盘时应分别标记可控偏差与外部变化,才能避免用错误的绩效压力惩罚团队。

对于可控偏差,可以改进任务拆分、估算参考和依赖识别;对于外部变化,则应改善响应机制、缓冲安排和优先级治理。数据的价值在于解释,而不是简单打分。

4. 定期检查组织是否存在结构性技能瓶颈

如果某一技能长期超载,且多个项目都依赖同一批人,问题可能已经超出单个项目的排程范围。组织需要评估招聘、内部培养、流程自动化、架构解耦和工作标准化的组合方案。

要注意,长期培养能力不能指望一次培训解决。技能替补需要真实任务、代码或流程评审、知识文档和授权机制共同支撑。只有当替补能独立完成关键工作时,单点依赖才算真正下降。

5. 用小范围试点验证资源机制

如果组织计划引入新的资源管理流程或平台,我建议先选一个共享技能明显、冲突真实存在、管理者愿意参与的团队试点。至少覆盖一个完整的计划与交付周期,验证数据维护成本、冲突暴露速度和决策时长。

试点成功的标准不应只是“系统里录入了多少人”。更有意义的判断包括:是否更早发现超载;是否减少重复承诺;资源调整是否更可追溯;项目经理是否更清楚哪些工作被推迟及其原因;关键人员的计划负荷是否更可持续。

十、结语:真正有效的资源计划,是一套公开的取舍机制

资源冲突管理的本质不是把有限人力排得更密,而是让组织知道需求在哪里、瓶颈在哪里、哪些承诺互相竞争,以及谁有权做出取舍。人数、工时和任务表只是输入,真正决定执行质量的是优先级规则、资源可用性判断、变更治理和责任边界。

我最看重的判断是:如果冲突总要靠某个核心员工加班、某个项目经理私下协调,问题通常不在个人执行力,而在组织没有把有限产能当成共同约束。把冲突显性化,不是增加麻烦,而是避免更大的延期、返工和人员损耗。

下一步可以从一件具体的小事开始:选出未来四周最稀缺的一项技能,汇总相关项目的需求、有效供给和可移动窗口;再按业务价值与延迟成本处理一次真实冲突,并记录决定依据。先把一项关键资源管清楚,再扩展到整个项目组合,往往比一开始搭建庞大模型更容易落地。

常见问题解答(FAQ)

1. 资源冲突出现时,项目经理应先协调人,还是先调整计划?

我负责的两个项目都需要同一位数据分析师,负责人都说自己的任务更急。我不确定该先找人协商,还是直接改排期;如果只看谁催得更急,感觉很容易把问题处理偏。

先核实冲突,再决定协调方式,不要仅凭催办频率分配资源。把冲突任务、所需技能、预计工时、最晚完成时间和延误影响列在一起,确认是否确实需要同一人、是否能拆分工作或更换合适人员。举例来说,任务甲需要分析师投入两天,最晚周三完成;任务乙需要一天,最晚周五完成。

如果甲的延误会阻塞验收,而乙可顺延两天,优先保障甲通常更合理。若两项都影响关键节点,就由资源负责人或项目治理机制决定取舍,并同步更新计划和相关方预期。

2. 人力资源计划怎样做,才不会变成一张没人更新的表?

我做过按月统计每个人投入比例的计划表,但项目一忙起来,实际工作和表格很快就对不上。我想知道计划应该细到什么程度,才能既能发现冲突,又不增加团队的填表负担。

计划的粒度应服务于决策,而不是追求把每个人每小时都填满。对关键岗位和近期任务,可以按周记录可用工时、已承诺工时、技能要求和负责人;较远期任务则按阶段估算,并标注不确定性。一个实用检查是:可用工时减去已承诺工时后,如果余量小于任务估算的缓冲,或同一人员在同一周被安排超过可用容量,就标记为待确认。

每周只更新未来四至六周的安排,并把实际变更原因记下来,例如需求增加、返工或临时支持。这样表格能用于排优先级和预测风险,而不是只留下过期数字。

3. 如何用数据判断资源冲突已经影响项目,而不只是团队觉得忙?

团队最近经常加班,几个任务也有延期,但我很难判断这是短期波动,还是资源安排已经失衡。我希望有一组简单指标,能让我在问题变成里程碑延期之前采取行动。

不要只看加班时长,因为加班可能掩盖任务估算错误或频繁插单。建议同时追踪未来数周的资源负荷率、关键任务等待时间、承诺日期变更次数和返工比例。比如某岗位连续两周负荷率超过可用容量的百分之一百,且关键任务等待时间持续上升,比单周加班更能说明系统性冲突。

指标要按角色或技能类别查看,避免团队总工时充足却缺少某个关键技能的情况。出现连续超载时,优先评估削减范围、错开任务或增加具备相应能力的人手,并记录决策后的指标变化,检验调整是否有效。

4. 两个项目都声称优先级最高时,资源分配应依据什么?

我遇到过两个项目负责人都把任务标成最高优先级,最后只能让团队同时开工,结果两边都进展缓慢。我想知道有没有比按职位高低或谁先提出需求更稳妥的判断办法。

用统一的决策标准比较任务,而不是让项目负责人各自定义“最高”。至少评估业务影响、法定或合同期限、延误成本、依赖关系、资源替代可能性和重新排期代价,并由有授权的人确认权衡结果。可以采用简化评分,例如每项按一至五分评估,但分数用于暴露分歧,不应假装计算结果天然客观。

若任务甲关系到对外承诺,任务乙虽重要但可分阶段交付,可以先保障甲的关键路径,同时为乙安排可独立完成的部分。最终把取舍、假设、复核日期和受影响方写入决策记录,避免团队收到互相矛盾的指令。

核心关键词

读者评论

江
江若宁

以前我们也按“人天”排资源,后来发现同样的工时分散到几周里,交付周期会明显拉长。现在会把投入工时、连续工作窗口和会议占用分开记录,这对需要集中精力的开发任务确实更有参考价值。

文章包含AI辅助创作:资源冲突管理方法大全:项目经理人力资源计划数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/624348

赞 (0)
飞飞飞飞
人力资源计划如何做好投入比例?项目经理数据分析与操作步骤
上一篇 51分钟前
人员投入管理指南:项目经理如何做好人力资源计划,协同管理全流程
下一篇 46分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
