项目延期,很多时候不是人不够,而是项目经理把“在岗人数”误当成了“可用工时”。一个看似有10名成员的团队,扣除会议、支持、请假、并行项目和必要缓冲后,真正能够投入当前项目的时间,可能只有每周46个人时。可用工时的核心,不是把日历上的工作日乘以人数,而是建立一套能够解释“人在哪里、时间去了哪里、还能承诺多少”的人力资源计划。

一、先讲核心结论:可用工时不是考勤数据,而是交付能力数据

1. 用四层口径定义可用工时

我在做项目资源分析时,通常不会直接问“这个人本周有多少时间”。这个问题太粗,容易得到一个看似准确、实际无法交付的答案。更可靠的做法,是把总工时拆成四层:理论工时、在岗工时、可计划工时和有效交付工时。

工时层级 计算含义 典型扣除项 适合回答的问题
理论工时 制度工作日 × 每日标准工时 × 人数 无 组织理论上拥有多少时间
在岗工时 理论工时 − 请假、出差、培训等缺席时间 年假、病假、外出、法定假期 本周期实际有多少人在岗
可计划工时 在岗工时 − 固定管理与协作投入 例会、评审、招聘、客户支持、值班 还能安排多少任务
有效交付工时 可计划工时 × 交付效率系数 切换损耗、等待、返工、环境干扰 最终能够稳定产出多少工作量

项目计划真正应该使用的是有效交付工时,而不是理论工时。如果项目经理拿理论工时去承诺范围,团队一定会在后期通过加班、压缩测试或牺牲质量来偿还前期的乐观估计。

例如,一名员工每周标准工时为40小时,表面上有40小时可用。但如果固定会议占用6小时,客户支持占用4小时,代码评审和环境等待占用3小时,本周还有2小时培训,那么可计划工时只剩25小时。再考虑跨团队协作和任务切换,真正适合承诺的有效交付工时可能只有20至22小时。

可用工时怎么做?项目经理数据分析:人力资源计划从0到1

2. 用一个公式建立统一口径

建议先采用一套简单、可解释、能被团队接受的公式,而不是一开始就构造复杂模型:

有效交付工时 = 人数 × 周期工作日 × 每日标准工时 × 在岗系数 × 可计划系数 × 交付效率系数

其中,在岗系数反映请假、出差和培训等因素;可计划系数反映会议、支持和管理事务;交付效率系数反映任务切换、等待、返工和协作摩擦。三个系数不要凭感觉填写,应该优先使用过去8至12周的实际记录进行校准。

如果暂时没有历史数据,可以先使用情景区间,而不是一个看起来特别精确的单点数字。例如,在岗系数可设置为0.90至0.96,可计划系数设置为0.65至0.80,交付效率系数设置为0.75至0.90。项目越复杂、跨团队依赖越多,区间就越应该保守。

3. 先确定周期,再谈工时

日、周、月三个周期解决的问题不同。日工时适合排班和现场调度,周工时适合项目承诺和迭代计划,月工时适合预算、人力预测和跨项目平衡。实践中最容易出现的问题,是用月度平均数解释下周的资源冲突。

我通常采用“周计划、月预测、季度校准”的组合方式。每周确认未来两周的真实可用工时,每月滚动查看未来三个月的资源缺口,每季度重新审视系数和岗位结构。这样既不会因为每天变动而失去计划稳定性,也不会因为月度平均而掩盖短期瓶颈。

二、背景和真实场景:为什么人很多,项目仍然做不出来

1. 多项目并行让“人数统计”失去意义

在中大型组织中,一个研发人员往往同时服务产品迭代、客户问题、技术债治理和临时专项。人力部门看到的是“这个岗位有12人”,项目经理看到的却是“这12个人被分布在7个工作流里”。如果没有统一的资源台账,每个项目都会按照自己的假设去占用同一批人。

我曾参与过一个约130人的软件交付团队分析。项目经理最初认为后端组每周可提供约320个人时,但将成员在其他项目中的承诺、值班、发布窗口和固定会议纳入后,理论上可用于新项目的时间只有196个人时。更关键的是,这196个人时并不是均匀分布的,而是集中在3名资深工程师身上。

这说明资源问题不只是数量问题,还是技能、时间窗口和关键岗位集中度问题。即使总工时看起来足够,只要关键任务依赖少数人,项目仍然会被单点瓶颈卡住。

2. 计划工时和实际工时往往不是同一件事

计划工时回答的是“预计需要投入多久”,实际工时回答的是“过去实际花了多久”。两者都重要,但不能互相替代。计划工时用于承诺和排期,实际工时用于校准估算、发现浪费和识别异常。

例如,某接口开发任务计划投入24小时,实际记录了31小时。单看结果,项目经理可能认为执行效率下降。但进一步拆解后发现,其中6小时用于等待外部系统权限,4小时用于需求澄清,真正的编码和测试只比原计划多1小时。若把31小时全部归因于开发人员效率低,就会得出错误的管理结论。

因此,工时记录至少要能够区分“建设性投入”和“等待性投入”。否则,数据越多,误判越严重。

3. 团队规模越大,人工表格越容易失真

小团队可以通过即时沟通掌握资源变化,但当团队人数超过100人、项目超过十个、岗位存在共享关系时,靠群聊、个人表格和临时口头确认就会出现三个问题:数据更新不同步、口径不一致、历史记录无法追溯。

某项目管理平台在这里的价值,不是替项目经理自动做出判断,而是把人员、项目、任务、工时、请假、角色和时间窗口放到同一套数据结构里。项目经理仍然需要判断哪些时间属于承诺容量,平台只是降低了收集和汇总成本。

可用工时怎么做?项目经理数据分析:人力资源计划从0到1

三、常见误区:最容易把资源计划做错的五种方式

1. 误区一:把工作日直接乘以人数

“本月20个工作日、团队10人、每天8小时,所以有1600小时”是最常见的错误起点。这个结果只能说明制度工时上限,不能说明项目可获得的容量。

如果团队每人每周有半天固定会议,每周有半天客户支持,平均每月还有一天培训和一天请假,那么1600小时在进入项目任务前已经被削减了相当一部分。再加上多人共享环境、审批和跨团队等待,实际可用量会继续下降。

判断标准很简单:凡是无法被项目任务稳定占用的时间,都不应被直接计入项目承诺容量。

2. 误区二:用员工百分比表达资源,却不说明时间范围

“张工投入项目A的50%”听起来很清楚,实际上可能有至少四种含义:每天上午投入、每周两天投入、一个月平均投入,或者在关键节点前集中投入。它们对应完全不同的排期结果。

如果一个任务需要连续三天完成,而成员只是平均投入50%,那么月度资源比例并不能保证这三天有连续时间。对于设计、开发、测试、数据迁移等存在上下文切换成本的工作,连续时间往往比平均比例更有价值。

我建议在资源计划中同时记录“比例”和“时间窗口”。例如,不写“测试工程师投入30%”,而写“第3周周二至周四,每天6小时;第4周周一预留4小时回归测试”。这才是能执行的资源承诺。

3. 误区三:把所有角色的效率系数设置成一样

不同岗位面对的时间损耗完全不同。产品经理可能受需求访谈和决策等待影响较大,开发人员可能受环境和接口依赖影响较大,测试人员可能受版本不稳定和缺陷回归影响较大,项目经理则可能被会议和跨团队协调切碎时间。

角色 常见非交付时间 初始可计划系数建议 需要重点观察的信号
产品经理 访谈、评审、需求澄清、决策协调 0.55,0.75 需求反复、评审排队、决策周期过长
开发工程师 会议、环境等待、代码评审、线上支持 0.65,0.85 任务切换频繁、阻塞时间增加
测试工程师 环境准备、缺陷复测、版本等待、测试数据处理 0.60,0.80 有效测试窗口被压缩、回归周期拉长
项目经理 会议、汇报、风险处理、资源协调 0.45,0.70 计划维护时间不足、风险处理滞后

上表只是启动阶段的建议区间,不应当被当成行业标准。真正可靠的系数必须通过本组织的历史数据修正。最重要的是,不要为了让计划看起来“更满”,故意把系数设置得过高。

4. 误区四:只看人力总量,不看技能匹配

10名初级工程师不能简单替代1名熟悉核心架构的高级工程师。资源计划如果只统计人数或总人时,就会掩盖技能结构问题。

建议至少建立三类标签:岗位能力、业务领域、关键系统经验。对于每项关键任务,标记“必须能力”“可替代能力”和“培养型能力”。这样才能区分真正的资源缺口和可以通过培训、结对或任务拆分解决的能力缺口。

5. 误区五:把加班当成容量,把缓冲当成浪费

加班可以解决一次性的紧急问题,但不能成为资源计划中的基础变量。将加班固定纳入容量,会让计划对异常失去弹性,也会掩盖优先级失控、需求变更和流程等待。

缓冲同样不是“没有安排工作”。缓冲用于吸收需求波动、缺陷返工、依赖延迟和人员临时不可用。对于依赖较多的项目,我通常建议至少保留10%至20%的周期容量;如果项目需求高度不确定,缓冲比例还应提高。

可用工时怎么做?项目经理数据分析:人力资源计划从0到1

四、专业判断逻辑:从“有多少人”推导“能承诺什么”

1. 先拆工作量,再匹配资源

人力资源计划不能从人员名单开始,而要从交付范围开始。先把项目目标拆成工作包,再为每个工作包估算角色、工时、技能和时间窗口。

  1. 列出项目必须交付的结果,而不是只列功能名称。
  2. 将结果拆成可验收的工作包,避免一个任务横跨数周却没有中间产物。
  3. 为每个工作包标记需要的角色和技能等级。
  4. 估算基准工时,并给出乐观、最可能、悲观三个区间。
  5. 标记前置依赖、外部输入和必须连续投入的时间窗口。
  6. 将工作包映射到实际人员,再检查是否出现同一时间段重复占用。

如果一个工作包的估算为24小时,不能直接写成“某成员本周投入30%”。应该进一步明确:需要一名熟悉接口规范的后端工程师,在周一下午、周二全天和周三上午完成开发,并在周三下午配合联调。这样的计划才具备执行条件。

2. 用三点估算处理不确定性

当需求清晰度一般、外部依赖较多时,我会使用三点估算:乐观工时O、最可能工时M、悲观工时P。常用的加权公式是:

期望工时E =(O + 4M + P)÷ 6

例如,一个数据迁移任务在顺利情况下需要16小时,最可能需要24小时,遇到数据质量问题可能需要48小时,那么期望工时为:(16 + 4×24 + 48)÷ 6 = 26.7小时。这个结果比简单采用24小时更稳健,也能提醒项目经理预留异常处理空间。

三点估算不是为了制造数学上的精确,而是迫使团队说清楚不确定性来自哪里。悲观值与最可能值差距越大,说明任务越不适合被排成一条没有缓冲的紧路径。

3. 区分资源容量、需求负荷和资源缺口

资源分析至少要同时看三个数字:可用容量、已承诺负荷和新增需求。资源缺口的计算方式是:

资源缺口 = 已承诺负荷 + 新增需求 − 有效交付容量

如果结果大于零,说明不能直接承诺全部范围;如果结果小于零,也不代表应该继续加任务,因为剩余容量可能需要保留给风险、维护和临时事项。

分析结果 含义 项目经理动作
缺口大于20% 计划明显超载 削减范围、调整优先级或增加具备匹配技能的人员
缺口在5%,20% 存在中等压力 检查缓冲、依赖和关键路径,必要时拆分交付批次
缺口在-5%,5% 容量基本平衡 保持滚动监控,避免继续承诺临时需求
缺口小于-5% 存在可调度空间 安排技术债、自动化、培训或支持其他项目

4. 把关键路径和关键人分开看

关键路径描述任务之间的时间依赖,关键人描述资源集中度。两者不是一回事。一个项目可能关键路径很短,但所有关键任务都依赖同一名架构师;也可能人员很多,但关键路径上的测试环境只有一个,导致整体交付仍然受限。

我会为每个关键工作包增加两个字段:替代资源数量和最长可等待时间。替代资源数量为零、最长可等待时间很短的任务,应当优先进入风险清单,而不能只在项目排期图上标注“进行中”。

可用工时怎么做?项目经理数据分析:人力资源计划从0到1

五、具体案例:一个130人团队如何从“人头计划”转向“有效工时计划”

1. 案例背景与初始判断

下面案例来自我参与过的一类典型组织场景,数据经过脱敏和结构化处理。团队总规模约130人,包含产品、设计、研发、测试、实施和项目管理岗位,同时维护多个客户项目和内部产品线。

某季度计划启动一个新项目,初步配置为产品经理2人、设计师2人、后端工程师5人、前端工程师4人、测试工程师3人、实施顾问2人。按照每人每月160小时计算,团队理论工时为2880小时。

项目负责人最初按照70%的投入比例进行估算,认为可获得2016小时。这个数字看起来足以覆盖项目预计的1880小时工作量,并且还剩136小时余量。

2. 第一次校准:扣除在岗和固定事务

资源盘点后发现,项目周期内有两名成员安排休假,三名后端工程师需要承担线上值班,测试团队每周有固定回归窗口,实施顾问还要支持两个已上线客户。重新计算后,项目成员的在岗系数平均为0.93,可计划系数平均为0.72。

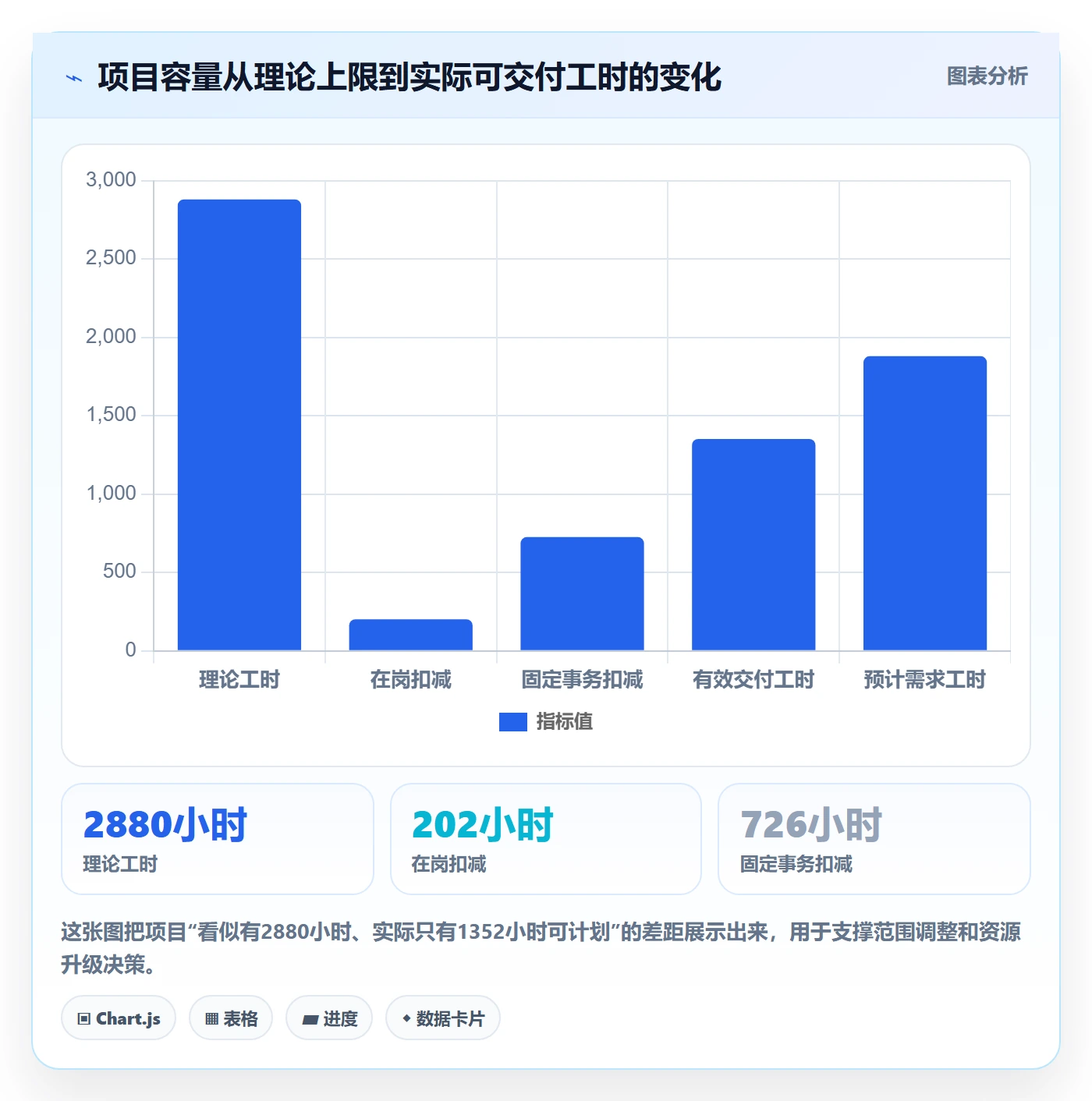

此时有效可计划工时为:2880 × 0.70 × 0.93 × 0.72 = 1351.9小时。相比原先估计的2016小时,容量少了约664小时,原本看起来充足的136小时余量,实际变成了528小时缺口。

这一步说明,投入比例不能代替实际资源盘点。比例只是分配方式,不能自动证明人员真的有这么多连续时间。

3. 第二次校准:识别技能瓶颈

进一步分析发现,项目需要完成10项核心接口,其中有6项依赖熟悉历史系统的高级后端工程师。团队共有5名后端工程师,但真正具备该系统经验的只有2名,且其中1人同时承担线上故障响应。

因此,后端总工时虽然不一定完全不足,但核心系统改造的有效工时不足。项目不能通过简单增加初级工程师来解决,因为新成员需要熟悉代码结构、数据模型和发布流程,短期内反而会增加指导成本。

项目团队最后采取了三项调整:将两个低优先级功能延后;安排一名外部顾问参与核心接口设计;把资深工程师从部分例会中释放出来,集中形成连续开发窗口。

4. 第三次校准:把等待时间从“效率问题”中分离出来

项目执行四周后,实际工时比计划高出18%。如果只看总数,容易认为团队效率不佳。但工时分类显示,新增时间中有42%用于等待测试环境,27%用于客户数据清洗,19%用于需求变更,只有12%属于开发任务本身的估算偏差。

额外工时来源 占额外工时比例 处理方式 对后续计划的影响
测试环境等待 42% 增加环境预约和发布前置检查 减少开发完成后的排队时间
客户数据清洗 27% 将数据准备单独设为前置工作包 避免把实施工时隐藏在开发任务中
需求变更 19% 建立变更评估和容量影响确认 变更必须同步减少其他范围或增加资源
开发估算偏差 12% 更新同类任务历史估算基线 提高下一周期的估算准确性

这个案例最有价值的结论,不是某个具体系数,而是资源数据必须能够说明工时为什么被消耗。如果只能看到“用了多少小时”,看不到“为什么用了这些小时”,项目经理就无法采取有效措施。

可用工时怎么做?项目经理数据分析:人力资源计划从0到1

六、从0到1建立人力资源计划:一套可执行的落地流程

1. 第一步:建立人员资源主数据

资源主数据不是简单的员工花名册,而是项目计划需要使用的人员能力信息。至少应包括姓名、岗位、所属团队、技能标签、职级或能力等级、可投入项目、固定事务、请假信息和可用时间窗口。

对于100人以上的组织,建议由人力、部门负责人和项目管理办公室共同维护。人力部门负责组织关系和在岗状态,部门负责人负责能力与固定事务,项目经理负责项目投入和时间窗口。任何一方单独维护,都容易造成信息缺失。

技能标签不宜一开始设计得过细。先围绕项目实际决策建立20至40个高价值标签,例如某技术栈、某行业经验、某关键系统、某认证能力和某类交付经验。标签数量过多会降低维护质量。

2. 第二步:建立项目工作量台账

工作量台账要以工作包为最小管理单位,而不是以模糊的“项目开发”作为一行。每个工作包至少包含以下字段:

  • 交付结果:完成后应该产生什么可验收产物。
  • 责任角色:谁负责完成,谁负责审核。
  • 预计工时:最好包含乐观、最可能和悲观值。
  • 开始与结束时间:是否需要连续投入。
  • 前置依赖:等待哪些人、环境、数据或决策。
  • 优先级:延期时是否可以让位给其他任务。
  • 完成标准:如何判断工时投入已经转化为交付结果。

工作包拆分的标准不是“越细越好”,而是能够在一周或一个迭代周期内进行复盘。过大的任务会掩盖等待和返工,过小的任务则会增加维护成本。

3. 第三步:把非项目时间显式化

很多组织资源计划失真,不是因为项目任务估算错误,而是因为非项目时间被隐藏了。建议将以下事项从一开始就纳入资源日历:固定会议、客户支持、值班、招聘面试、内部培训、技术债、合规工作和周期性汇报。

如果这些时间不进入计划,它们仍然会发生,只是会以“任务延期”“临时加班”和“成员效率低”的形式出现。显式化之后,项目经理才能和业务负责人讨论优先级,而不是事后责怪执行人员。

4. 第四步:形成个人、团队和项目三个视图

个人视图用于回答“我这周被安排了什么”;团队视图用于回答“哪个角色成为瓶颈”;项目视图用于回答“范围和时间是否与容量匹配”。三种视图必须基于同一份数据,而不能让每个项目经理维护独立版本。

在某项目管理工具中,可以通过人员资源、任务排期、工时记录、请假日历和项目优先级进行关联;但工具配置不能替代管理规则。组织仍然需要明确:谁可以锁定资源、谁可以批准超额分配、谁负责处理跨项目冲突。

5. 第五步:建立滚动预测机制

资源计划不是一次性提交的文件,而是不断更新的预测。建议每周更新未来两周的详细容量,每月更新未来三个月的粗粒度预测,并在项目里程碑前重新计算关键岗位的供需关系。

滚动预测时,不要只修改剩余工时,还要记录修改原因。原因可以分为范围变化、估算修正、人员变化、依赖延迟、质量返工和外部事件。长期积累后,这些原因会形成组织自己的估算校准数据库。

可用工时怎么做?项目经理数据分析:人力资源计划从0到1

七、数据分析怎么做:从工时记录中找到真正的管理问题

1. 先看四个基础指标

可用工时分析不需要一开始就建立几十个指标。我建议先看四个基础指标:容量利用率、计划准确率、阻塞工时占比和资源冲突次数。

  • 容量利用率 = 已完成有效工时 ÷ 有效交付容量。过低可能表示资源闲置、任务准备不足或记录不完整;过高可能表示风险缓冲不足。
  • 计划准确率 = 1 − 计划工时与实际工时的偏差绝对值 ÷ 计划工时。它用于判断估算是否稳定,不直接用于评价个人。
  • 阻塞工时占比 = 等待、依赖和审批工时 ÷ 总记录工时。该指标高,通常说明流程或协作存在问题。
  • 资源冲突次数 = 同一人员在相同时间窗口被两个及以上项目占用的次数。它反映计划层面的系统性风险。

指标必须结合上下文解读。例如,容量利用率达到95%并不一定是好事。对于创新项目或依赖复杂项目,这可能意味着没有留出应对变化的空间。相反,利用率只有75%,如果剩余25%被用于技术债和自动化,长期收益可能高于短期满负荷。

2. 再看工时结构,而不是只看总量

工时结构分析可以把记录分为建设、协作、等待、返工、支持和学习六类。不同类别的比例变化,比总工时变化更能说明问题。

工时类别 健康信号 风险信号 可能的管理动作
建设工时 与交付结果稳定相关 占比持续下降 检查会议、等待和支持是否挤占主任务
协作工时 集中在评审和关键决策 频繁重复沟通 明确输入、输出和决策责任人
等待工时 低比例且有明确原因 持续超过总工时的10% 治理环境、审批、数据和外部依赖
返工工时 问题集中且能够下降 多个周期持续增加 回溯需求质量、验收标准和测试策略
支持工时 有值班和服务边界 临时事项不断打断项目 建立支持池或轮值机制

3. 用趋势识别“慢性超载”

一次超载可能是特殊事件,连续四周以上的高负荷才值得被定义为结构性问题。如果某个团队连续多个周期的容量利用率超过90%,同时阻塞工时和加班时长同步上升,说明团队已经失去缓冲。

这时不应只问“能不能再快一点”,而要问三个问题:哪些工作可以不做,哪些工作可以延后,哪些工作需要改变交付方式。如果三个问题都没有答案,继续压缩时间只会把风险转化为质量事故或人员流失。

可用工时怎么做?项目经理数据分析:人力资源计划从0到1

4. 不要用工时数据直接给个人排名

工时记录适合用于容量规划、估算校准和流程改进,不适合简单地按照小时数给个人排名。一个人记录的工时多,可能是任务复杂、等待较多,也可能是估算能力不足;记录的工时少,可能是效率高,也可能是漏记。

如果组织把工时直接变成个人绩效排名,成员会倾向于填报更多时间、拆分任务、减少真实阻塞说明,最终导致数据失真。更合理的做法,是将工时数据用于团队层面的趋势判断,再结合交付质量、周期、缺陷和协作反馈进行综合评价。

八、不同情况下的行动建议:不要用同一套资源策略解决所有项目

1. 需求稳定、交付重复的项目

这类项目适合建立历史基线。可以统计同类工作包过去的中位工时、缺陷率、等待时间和返工比例,再用这些数据建立标准容量模型。

行动上,重点不是每天重新估算,而是识别偏离基线的原因。若某类任务过去平均需要20小时,本次估算为40小时,应要求项目成员说明是范围扩大、依赖增加还是风险上升,而不是简单要求压回20小时。

2. 需求不稳定、探索性强的项目

这类项目不适合承诺固定功能总量,更适合承诺时间盒和阶段性成果。例如,先承诺四周探索周期,交付技术验证、用户反馈和下一阶段估算,再决定是否扩大投入。

资源策略上应提高缓冲比例,减少关键岗位的并行项目数量,并把决策等待作为显性风险。探索性项目最怕的是人员看似投入很多,但决策和验证迟迟没有发生。

3. 多项目共享同一批专家

共享专家的资源计划不能只按照项目优先级排序,还要考虑上下文切换成本。一个专家同时服务五个项目,即使每个项目占用20%,也不等于能够获得一个完整工作日。

更好的方式是设置集中服务窗口。例如,架构师周一和周三服务项目A,周二服务项目B,周四进行平台治理,周五保留给紧急问题。固定窗口能够减少切换,也让项目团队知道什么时候可以获得支持。

4. 项目已经出现延期

延期项目首先要冻结一段时间的范围和资源数据,避免继续引入新变量。然后把剩余工作分成三类:必须完成、可以延后、可以取消。

在此基础上重新计算剩余有效工时,而不是用原始计划减去已用工时。因为延期期间,人员可能已经被其他项目占用,原先可用的容量不一定仍然存在。

5. 团队刚开始记录工时

不要一开始要求记录到每15分钟,也不要同时上线过多分类。第一阶段只记录任务工时、等待工时和返工工时,每周抽样检查完整性和一致性。

当团队能够连续四至六周稳定记录后,再增加支持、会议、学习等分类。工时系统的第一目标是建立可信数据,而不是制造填报负担。

可用工时怎么做?项目经理数据分析:人力资源计划从0到1

九、不同情况下的取舍:资源计划本质上是承诺管理

1. 增加人员,还是减少范围

增加人员并不总能缩短周期,尤其是项目已经进入后半段时。新成员需要熟悉背景、环境和代码,原有成员还要承担指导成本。只有当剩余工作可以清晰拆分、依赖边界明确、关键人员仍有带教容量时,增员才更可能有效。

如果项目距离交付很近,减少范围通常比临时增员更可控。项目经理应该把新增人员的到岗时间、学习成本和可承担工作量列出来,再和延后功能的业务价值进行比较,而不是凭“人多力量大”做决定。

2. 提高利用率,还是保留缓冲

高利用率适合短期、范围稳定、依赖少的交付场景;缓冲适合变化多、关键人员少、外部依赖强的项目。两者没有绝对优劣,关键是明确组织当前更怕什么。

如果组织最怕成本超支,可能会倾向提高短期利用率;如果组织最怕上线事故和客户违约,就应保留更多缓冲。项目经理要把这种取舍说清楚,因为“没有缓冲”本身就是一种风险选择。

3. 统一资源池,还是项目自治

统一资源池能够提高跨项目调度能力,但可能让项目团队感觉失去控制;项目自治响应速度快,但容易造成资源重复预留和局部最优。

模式 优势 短板 适合场景
统一资源池 容量透明,便于跨项目平衡 调度流程更复杂,响应可能变慢 项目多、共享岗位多、资源冲突频繁的组织
项目自治 决策快,成员关系稳定 容易重复预留和隐藏冲突 小团队、项目边界清晰、成员不共享的组织
混合模式 核心资源统一管理,普通资源项目自治 需要明确资源分层规则 中大型组织和多业务线协同场景

对中大型组织而言,我更倾向于混合模式:关键架构、数据、安全、测试环境等稀缺资源统一管理;项目内部的常规执行资源由项目经理自主安排。这样既减少核心瓶颈冲突,也不会让所有排期都变成集中审批。

4. 使用工具,还是保持人工管理

人工管理的优点是启动快、灵活,适合人数少、项目少、资源关系简单的团队。它的缺点是历史数据难以沉淀,跨项目冲突难以发现,计划变更后容易出现多个版本。

某项目管理平台适合解决数据集中、权限分工、资源日历、工时记录和报表汇总等问题,尤其适合100人以上、项目并行且存在共享人员的组织。但工具不能自动解决优先级冲突,也不能替代项目经理对范围和风险的判断。

我的建议是:当团队开始出现重复填表、资源冲突在临近交付时才暴露、管理层每周都要求重新汇总工时时,就应考虑工具化;如果只是为了让报表更漂亮,却没有统一口径和决策机制,上线工具只会把混乱数字化。

可用工时怎么做?项目经理数据分析:人力资源计划从0到1

十、如何把可用工时真正落到日常管理中

1. 每周只开一次资源校准会

资源校准会不应变成逐人汇报工时的会议,而应聚焦四类异常:未来两周的超载人员、关键技能缺口、连续阻塞任务和即将发生的人员不可用。

会议前由系统或资源台账生成异常清单,会议中只讨论需要决策的事项,会议后明确资源调整、范围变化和责任人。若每次会议都从头收集数据,说明资源数据没有真正沉淀下来。

2. 设置资源计划的红线

建议为组织设定几条可执行的红线,而不是只发布原则。例如:单人未来两周计划负荷不得超过有效容量的90%;关键岗位不得连续三个周期满负荷;单项任务阻塞超过两个工作日必须升级;同一人员同时承担三个以上高优先级项目时必须评估上下文切换风险。

红线的作用不是限制项目,而是让风险在早期暴露。没有红线时,所有问题都可以被解释为“再努力一下”;有红线后,项目经理需要拿出范围、资源或时间上的调整方案。

3. 用实际数据校准估算,不追求虚假的精确

每个周期结束后,至少复盘三个问题:哪些工作包偏差最大,偏差来自估算还是执行,哪些等待和返工可以通过流程改进减少。不要把所有偏差平均分配到个人,也不要因为一次异常就修改全部基准。

我更建议使用中位数和区间,而不是简单平均值。平均值容易被一次极端故障拉高,中位数更能代表常规工作量;区间则可以提醒项目经理哪些任务本身就具有高波动性。

4. 让业务负责人看到取舍,而不是只看到缺口

当资源不足时,项目经理不要只提交“需要增加两个人”的结论,而应同时提交三种方案:增加资源后的交付范围和时间、保持资源不变时需要削减的范围、保持范围不变时需要延后的日期。

这样,资源计划就从内部排班问题变成了可讨论的业务决策。管理层不一定能立即提供更多人,但通常可以帮助确认优先级、取消低价值需求或协调外部依赖。

十一、从0到1的30天实施计划

1. 第1周:统一口径和最小数据集

第一周不要急于上线复杂报表,先确定工时边界:哪些时间算项目任务,哪些时间算支持,哪些时间算等待,哪些时间不需要记录。同步确定工作日、标准工时、请假、固定会议和缓冲的计算规则。

  • 确定人员、项目、任务和角色的基础字段。
  • 确定工时分类,初期控制在6类以内。
  • 确定周、月、季度三个预测周期。
  • 确定超载、阻塞和关键技能缺口的预警阈值。

2. 第2周:选择一个真实项目试点

试点项目应具备一定复杂度,但不能选择最混乱、最紧急的项目。建议选择有明确负责人、规模适中、成员愿意参与且存在一定资源协作的项目。

试点期间不追求所有数据一次性完整,而是验证三个问题:人员是否愿意按统一口径记录,项目经理能否根据数据做出资源决策,管理层是否能看懂容量与缺口的关系。

3. 第3周:加入跨项目资源视图

当单项目数据基本稳定后,把共享人员和关键技能放到跨项目视图中。重点检查同一人员的重复占用、同一技能的集中需求,以及多个项目是否在同一时间窗口争抢同一环境或专家。

这一阶段通常会暴露之前被项目边界隐藏的问题。不要急着追究责任,应先确认冲突的形成机制,再决定是调整优先级、建立资源池,还是改变交付窗口。

4. 第4周:形成管理闭环

第四周应完成一次完整复盘,将计划容量、实际工时、阻塞原因、范围变化和交付结果放在一起比较。最终输出不应只是报表,而应包含下一周期的具体动作:减少什么、增加什么、谁来处理、何时验证。

如果一个月后,团队只能生成一张“每个人用了多少小时”的图表,说明实施还停留在记录层。真正的闭环应该能够回答:下个月哪个项目不能继续承诺,哪个岗位需要提前补充,哪些流程正在持续吞噬有效工时。

十二、结语:最有价值的不是算出一个数字,而是让数字改变承诺

可用工时的本质,不是把员工切割成更细的时间单位,也不是用一个利用率指标给团队排名。它真正解决的是一个管理问题:组织在当前时间窗口内,究竟能够可靠地承诺什么。

我的经验是,资源计划做得好的团队并不一定拥有更多人,而是更早看见三个事实:理论工时和有效工时之间有差距,人数充足和技能匹配之间有差距,计划完成和交付完成之间也有差距。

下一步可以从一个项目开始,先建立人员资源主数据,拆分工作包,记录任务、等待和返工三类工时,再用四周数据校准在岗系数、可计划系数和交付效率系数。等数据能够解释延期和超载的原因后,再扩展到跨项目资源池和组织级预测。

不要先追求精确的可用工时模型,先建立一个能够被团队持续使用、能够支持项目取舍、能够在事后解释偏差的模型。当可用工时从“填表数字”变成“承诺边界”,人力资源计划才真正完成了从0到1。

常见问题解答(FAQ)

1. 可用工时到底怎么计算,为什么不能直接用“人数×工作日×8小时”?

我在做项目排期时,曾经直接用团队人数乘工作日计算产能,结果计划看起来提前两周完成,实际却连续延期。我想知道,可用工时到底应该扣除哪些因素,怎样算出来才不会虚高?

可用工时不是理论工时,而是团队在特定周期内真正能够投入项目工作的时间。建议使用这个公式:可用工时=人数×工作日×每日标准工时×有效投入率-请假工时-固定会议工时-支持与沟通工时-其他已承诺工作工时。比如一个5人团队,计划周期为20个工作日,每天8小时,理论工时是800小时;

如果平均有效投入率按75%计算,再扣除每人16小时的会议和支持工作,最终可用于项目的工时约为560小时,而不是800小时。我的判断是,75%通常比100%更接近真实研发团队的状态:剩余25%会被需求澄清、代码评审、线上问题、临时会议和跨部门沟通消耗。对于新组建团队,可以先按60%至70%估算;

流程稳定、需求来源单一的团队可以按75%至85%估算,但不建议长期使用90%以上的投入率。排期时还要保留10%至15%的风险缓冲,否则任何一个关键成员请假或线上故障都会让计划失真。

2. 人力资源计划从0到1应该先收集哪些数据,数据不完整时怎么开始?

我接手过一个项目,团队有开发、测试、设计和产品人员,但没有统一的工时记录,大家对“忙不忙”的理解也不一样。我不想为了等数据齐全而停滞,也不想凭感觉拍计划,应该怎样建立第一版人力资源计划?

建议先建立一个最小可用的人力资源台账,不要一开始就追求复杂。第一步记录人员角色、可投入日期、每周可投入天数、技能范围、已承诺工作和休假安排;第二步把项目拆成需求分析、设计、开发、测试、发布、运维支持等工作包;第三步让负责人分别给出乐观、最可能、悲观三种工时估计。

例如某功能开发估算为乐观24小时、最可能32小时、悲观48小时,可以用三点估算法计算预期工时:(24+4×32+48)÷6,结果约为33.3小时。首版计划不需要精确到每个人每天,而应先回答三个问题:哪个阶段缺人、哪个角色是瓶颈、哪些工作不能并行。

实际执行中,我会用前两周建立基线:每天只记录计划工时、实际工时和未完成原因,累计10个工作日后计算偏差率。如果开发任务平均实际耗时比估算高20%,就调整开发估算系数;如果测试等待时间过长,则优先优化交接,而不是继续增加测试人员。

这样做的好处是,计划会随着真实数据迭代,而不是等一个不存在的“完美数据集”。

3. 如何处理请假、法定节假日、兼职投入和多人共享资源,避免可用工时重复计算?

我遇到过一个高级工程师同时支持三个项目的情况,每个项目经理都按50%的投入率安排他,最后三边都觉得他应该优先处理自己的任务。类似的共享资源、节假日和临时请假,应该怎样放进人力计划?

处理这类问题时,关键不是把所有人的时间加起来,而是建立唯一的容量账本。先按个人建立月度总容量,再将容量分配给项目。例如某工程师当月有22个工作日、每天8小时,理论容量为176小时;扣除3天年假24小时、固定会议16小时和日常支持20小时后,项目可分配容量只有116小时。

如果他同时参与三个项目,建议先锁定不可拆分的工作,再按优先级分配剩余容量,例如项目甲60小时、项目乙36小时、项目丙20小时,合计必须等于116小时,不能让每个项目都按50%独立计算。对于法定节假日,建议直接从工作日历中扣除,不要在月底再补扣;

对于兼职人员,应按周设置上限,例如每周最多投入16小时,并额外设置2小时沟通成本,否则跨项目切换会吞掉名义上的投入时间。共享资源最好采用“主责项目+支持项目”的规则:主责项目负责排定优先级,支持项目只能使用已确认的时间窗口。

我的经验是,超过两个并行项目后,切换成本通常会明显上升,可以在计划中额外增加5%至10%的协调工时;如果一个人同时参与四个以上项目,优先考虑重新分配职责,而不是继续压缩排期。

4. 怎么判断人力计划是否靠谱,项目经理应该每周看哪些指标?

我以前每周都更新一次甘特图,但项目延期时才发现,问题其实在第二周就出现了:关键角色的可用工时已经被用完,任务完成率却看起来还不错。我想知道,人力计划不能只看进度的话,还应该通过哪些指标提前识别风险?

建议每周至少跟踪四类指标,而不是只看任务完成百分比。第一是容量利用率:已承诺工时除以可用工时,连续两周超过90%通常意味着没有缓冲;低于60%则可能存在资源闲置或任务拆解不足。第二是计划偏差率:(实际工时-计划工时)÷计划工时,若连续两周超过20%,说明估算方法或需求范围需要校准。

第三是关键角色负载,例如架构、测试负责人或发布负责人是否超过其可用容量,因为项目瓶颈往往不是总人数不足,而是某个不可替代角色超载。第四是等待工时占比,也就是等待需求确认、环境、接口或他人交付的时间占总投入时间的比例;如果超过15%,继续增加执行人员通常没有明显效果。

可以用一组简单的预警线:利用率80%至90%为关注区间,超过90%为高风险;计划偏差10%以内可接受,10%至20%需要复盘,超过20%需要重估;等待工时超过15%时优先解决依赖关系。

实际管理中,我会把“剩余可用工时”与“剩余工作量”放在一起看:如果团队未来四周只有420小时可用,但剩余工作量估计为500小时,即使当前进度显示正常,也已经存在至少80小时缺口。此时应在范围、优先级、资源或交付日期中至少调整一项,而不是继续要求团队加班。

核心关键词

读者评论

向
向亦辰

我们团队以前只报每人每周投入比例,排期时经常发现关键几天没人能连续做事。把时间窗口也写清楚后,冲突确实更早暴露,不过临时支持工时还是很难提前估准。

夏
夏书瑶

按岗位设置不同系数有参考价值,但如果长期记录每个人的有效工时,容易让人觉得是在考核个人效率。实际落地时,数据最好用于发现流程阻塞,而不是比较谁做得快。

余
余嘉宁

文中的系数区间适合没有历史数据时先做估算,但不同团队差异可能很大。我们用前几个月的实际记录校准后,发现会议时间比较稳定,等待和返工才是波动最大的部分。

文章包含AI辅助创作:可用工时怎么做?项目经理数据分析:人力资源计划从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/624305

赞 (0)
飞飞飞飞
人员投入落地方案:项目经理开展人力资源计划的风险控制案例解析
上一篇 54分钟前
人力规划实操方法:项目经理提升人力资源计划效率的数据分析方法与模板
下一篇 47分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
