工作量管理指南:项目经理如何做好人力资源计划,制度设计全流程

项目计划里写着“需要 8 人”,并不意味着项目真的有 8 人可用:其中可能有人只投入 20%,有人同时承担两个项目,还有人虽被列入计划,却没有相应技能或决策权限。工作量管理的关键,不是把任务换算成人天后平均分给团队,而是建立一套能回答“需要什么能力、何时需要、实际能投入多少、偏差如何处理”的人力资源计划与管理制度。

一、先讲核心结论:工作量管理不是把人填满

1. 用“能力、时间、责任、风险”四本账管理工作量

我判断一份人力计划是否可执行,通常不先看总人天,而是看四个问题:工作需要什么能力;这些能力在什么时间段可用;谁对交付结果负责;计划偏差出现后由谁采取什么措施。四个问题只要有一个没有答案,计划看起来再精确,也可能只是表格上的整齐。

人力计划的目标不是让每个人持续满负荷,而是让关键工作在关键时间由合适的人完成,并为不确定性留出空间。短期利用率高,未必意味着效率高;如果一个关键人员被多个项目同时安排到 100%,项目经理得到的通常不是更多产出,而是更多延期、切换和协调成本。

因此,我建议将工作量管理拆成四类台账,而不是只保留一张“任务,人天”表:

  • 需求账:列明交付物、任务、估算工作量和估算依据。
  • 能力账:列明任务所需技能、熟练度、授权与经验要求。
  • 容量账:列明人员在每个时间段的有效可用时间,而非名义工时。
  • 偏差账:记录实际投入、剩余工作、阻塞原因及纠偏决定。

2. 先确定“可交付”,再讨论“可利用”

项目团队经常用利用率衡量人力计划,却忽略利用率分母是否真实。某成员每周名义工作 40 小时,但还要参加例会、处理支持请求、带新人、休假和应急工作,真正能投入项目的时间可能明显更少。把名义工时当成项目容量,会让计划从第一天起就偏乐观。

对稳定、边界清晰的任务,可以估算到半天或一天;对于探索性研发、跨团队集成、需求不稳定的工作,我更倾向于用区间和置信度表达,而不是给出看似精确的单点数字。估算精确到小数点,不代表不确定性消失,只代表不确定性被藏起来了。

管理对象 要回答的问题 常用记录 容易误读的信号
需求量 交付范围包含什么 工作分解、验收标准、估算区间 任务数量多就代表工作量大
人员容量 该时段有多少有效时间 可用工时、既有承诺、休假与支持安排 名义上在团队就等于可用
技能匹配 谁能以合理质量完成 技能、经验、授权、备份安排 人数足够就能替代关键专家
交付结果 工作是否按预期完成 完成量、返工、阻塞、验收结果 工时填满就等于产出达标

3. 人力计划首先是决策工具,其次才是报表

一份有用的计划,必须能支持资源冲突时的取舍:是缩减范围、调整日期、增加资源,还是接受更高风险?如果计划只在项目启动时制作一次,之后不再影响优先级、排期和变更决策,它就只是归档材料。

在组织层面,项目经理需要让业务负责人看见选择的代价。例如,某个关键岗位被两个项目同时需要时,不能只说“人不够”,而应说明冲突时间、延误影响、替代方案、成本和风险。管理者可以据此作出有依据的优先级决定,而不是让项目经理靠加班或临时协调自行消化矛盾。

工作量管理指南:项目经理如何做好人力资源计划,制度设计全流程

二、背景与真实场景:计划为什么经常在执行两周后失真

1. 计划失真通常来自多个系统同时争用同一批人

一个常见情景是:产品团队承诺季度版本,研发团队还要承担线上问题,测试团队同时支持多个发布,设计人员则被临时需求频繁打断。每个项目单独看都安排合理,合并到组织层面,却发现同一个人被排了两份关键工作。

这不是单纯的“项目经理估算不准”,而是资源承诺缺少统一入口。若团队用各自的表格、聊天记录和会议纪要记录分配,项目经理看到的往往是局部信息;当冲突发生时,才发现没有人能说清楚谁有权决定优先级。

2. 名义人力与有效人力之间存在结构性差距

人力计划至少要区分三种数字:团队编制人数、某阶段可排班人数、实际能够投入任务的人时。三者经常被混为一谈。比如 10 人团队中,可能有 2 人负责日常运维,1 人休假,1 人处于新员工熟悉期,另有 2 人已经承担其他项目关键任务。此时“10 人可用”并不能解释项目实际容量。

我会把有效容量按周或按迭代观察,而不只用项目总工期除以总人天。总量相同的计划,若关键技能在某一周集中短缺,仍然会延期。反过来,容量略有余量但技能配置合理,可能比表面上满载的计划更可靠。

3. 任务之间的依赖关系会改变人力需求的时序

开发、测试、数据准备、合规评审和发布支持并非可以随意并行。一个阶段延期,可能把压力推到后续阶段,造成测试人员在短时间内集中超载;而开发人员即使已经完成自己的部分,也不能直接替代测试职责。

所以,估算工作量时要同时画出任务依赖和关键岗位需求。不能只统计“总共需要 120 人天”,还要回答这些人天分布在哪几周、由哪些角色承担、哪些任务必须先完成、哪些阶段需要专门预留支持人员。

4. 管理软件能改善可见性,但不能替组织作出资源取舍

当项目、任务、成员和实际投入分散在多个渠道时,管理者很难及时看到冲突。对于 100 人以上、项目并行较多的组织,可以考虑使用统一的项目管理平台维护工作项、负责人、估算、状态和跨项目视图。以 PingCode 这类项目管理平台为例,适合用于讨论如何把任务与人员安排关联起来;具体是否采用,仍要看组织的权限模型、数据治理、流程适配和集成成本。

工具的价值在于减少重复抄录、提高变更可见性,而不是自动产生正确估算。若团队没有统一任务定义,负责人字段长期无人维护,投入时间也不记录,再强的平台也只会更快地汇总不完整数据。

三、常见误区:看似精细,实际会误导决策

1. 把工时记录当成生产力排名

工时记录适合帮助团队理解时间去哪了、估算是否偏差、支持成本是否被低估,不适合直接拿来给个人排高低。不同岗位的工作可见性不同:处理复杂问题的人可能花较多时间调查,却未必能按任务数量体现;做高质量设计的人可能减少后续返工,短期投入较高、长期成本更低。

如果团队知道工时会被用于简单排名,记录质量很快会下降。有人会把困难时间压低,有人会把沟通和等待藏起来,管理者看到的数字变漂亮,真实流程却更难诊断。应当把投入数据用于改进工作系统,而不是把它当作个人价值的替代指标。

2. 用平均值掩盖关键岗位瓶颈

“每人平均还有 10 小时空闲”并不意味着项目可以顺利推进。如果空闲时间落在不需要的技能上,而关键架构师、测试负责人或业务审批人没有空档,项目仍然无法向前。人力分析必须按能力和时间分层,不能只看总人数或平均利用率。

平均值也容易掩盖波峰。全月平均利用率 80%,可能实际是前两周 55%、后两周 105%。后者更可能产生加班、质量下降和临时插单冲突。项目经理应看时间序列和岗位分布,而不是只在月末看汇总数字。

3. 把“加一个人”当作线性提速方案

增加资源不一定缩短工期。新人需要熟悉上下文,已有成员需要投入指导,任务之间还存在依赖和协作成本。对于可拆分、接口清楚、文档成熟的工作,增加人手可能有效;对于高度耦合或决策集中型工作,新增人员短期内可能增加沟通负担。

我会先问新增人员能否独立接手一个边界清楚的工作包,以及谁负责交接和验收。若这两个问题没有答案,就不把新增人数直接折算成同等比例的产能提升。

4. 把“全员满载”当作效率目标

满载计划没有缓冲,任何需求变更、线上事故或人员缺勤都会挤压关键路径。更重要的是,团队需要时间处理依赖、评审、复盘和知识传递。把所有可用时间排满,会让这些必要工作只能在加班时发生。

缓冲不是浪费,也不是给团队无限弹性。它应当与风险相匹配:需求成熟、技术路径确定、依赖少的任务可以少留;跨系统集成、外部审批或首次实施的工作,应该明确设置风险预留,并规定何时可以动用。

5. 把任务估算当成承诺日期的唯一依据

工作量是完成任务所需投入的估算,工期则受资源安排、依赖、等待、决策和批次限制影响。一个任务估算为 5 人天,不意味着单人 5 个工作日一定能完成;若关键评审需等待,或环境准备未完成,日历时间会更长。

因此,项目计划应分开记录工作量、持续时间和等待时间。对管理者而言,真正需要的是可解释的交付日期,而不是将人天简单除以人数后得到的理想化日期。

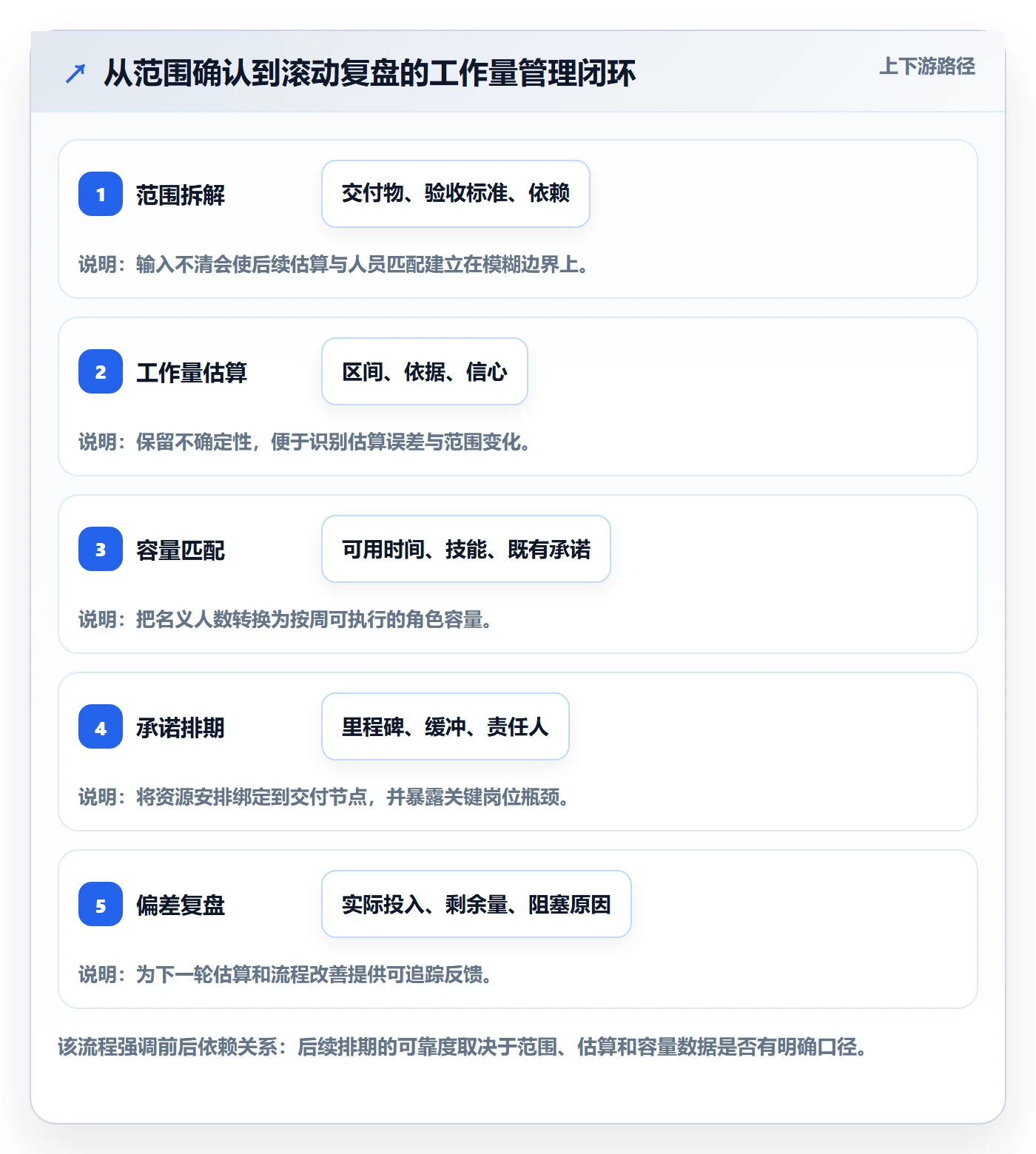

四、专业判断逻辑:从工作分解到资源承诺的全流程

1. 先把交付范围拆到可估算、可验收的工作包

估算之前,先明确交付物和验收条件。一个任务如果只有“完成模块”“支持上线”这样的描述,团队很难判断边界,也难以识别所需技能。工作包至少要能说明交付内容、完成标准、依赖关系和责任角色。

拆分的目的不是制造更多任务,而是让工作量和风险可见。拆得过粗,估算误差难以定位;拆得过细,维护成本上升,团队会花更多时间更新表格。实务中,我会优先拆开跨角色、跨系统、有明确验收节点或历史上经常延期的工作。

2. 估算工作量时,标注依据、区间和信心

不要只保留一个“8 人天”。可以记录类似“6 至 10 人天,基于上一版本的相似工作,需求仍有两项待确认”。这类表达能让不确定性进入计划,也便于后续判断偏差来自估算、范围变化还是执行阻塞。

估算方法应与工作类型匹配。重复性较高的运维任务,可以用历史数据和分类均值;研发探索任务,可以由承担者拆分技术路径并给出区间;跨团队工作,则应把等待和协调时间单独识别。避免用一种公式覆盖所有类型。

3. 计算有效容量,不要把日历工时直接当产能

容量计算可以从排班工时出发,逐项扣除休假、固定会议、支持工作、培训和既有承诺。扣除规则要让团队看得懂,也要定期校准。若每周投入波动明显,可用滚动观察,而不是强行设定一个全年不变的比例。

容量不是个人绩效目标。它是排期时的约束条件,帮助团队避免承诺超过可兑现的范围。计划里可以同时显示“可用容量”和“已承诺容量”,并对超出部分标红,但不要因此要求员工把每个空档都填满。

4. 按技能与依赖分配资源,检查单点瓶颈

将任务所需的技能和人员能力进行匹配时,应考虑熟练度、领域经验、授权范围和可替代性。一个任务虽有多人参与,若只有一人能批准上线或处理关键故障,仍然存在单点风险。

我建议对关键岗位至少回答三个问题:是否有备份人员;备份人员是否具备实际操作能力;交接或授权需要多少时间。只有名单上的“替补”,没有共同实践、文档和权限,不能算有效备份。

5. 将资源计划与里程碑、依赖和变更机制绑定

人力安排要落到时间轴上。按阶段列出需要的角色、投入区间、开始条件和退出条件,并标识外部审批、供应商交付和环境准备等依赖。这样,当依赖延期时,项目经理能判断哪些资源可以调整,哪些资源应暂时释放。

变更机制也要提前说清:需求增加时由谁确认工作量;新增工作会挤占哪个优先事项;谁有权调整日期或范围;紧急事项如何进入计划。没有这些约定,团队往往通过私下插单吸收变化,导致原计划失去可信度。

6. 建立滚动复盘,而非只在月底追责

建议至少按团队实际节奏做短周期检查:看完成量、剩余量、阻塞、返工和计划容量,而不仅是工时。发现偏差后,先判断原因属于范围变化、估算误差、技能缺口、等待依赖还是执行问题,再决定行动。

如果同类任务持续低估,应修正估算基线;如果大量时间花在等待审批,应改善流程或提前预约审批资源;如果返工上升,应检查验收标准和质量门槛。偏差复盘的重点是找到系统性原因,不是把每次延期都归咎于个人执行。

工作量管理指南:项目经理如何做好人力资源计划,制度设计全流程

7. 用简单指标监控系统,不以单一数字裁决团队

管理指标应服务于诊断。可以跟踪估算偏差、计划完成率、返工占比、阻塞时长、关键岗位超载周数和临时插单比例。但每个指标都要有口径、观察周期和用途,不能看到某项数字变差就直接推出个人能力不足。

指标 建议口径 能帮助发现什么 不要据此单独得出的结论
估算偏差 实际投入与基线估算的差异,按任务类型分组 估算基线是否需要调整 偏差大就等于执行者不努力
阻塞时长 工作项处于等待状态的累计时间 审批、依赖或环境是否成为瓶颈 所有等待都能靠个人加速解决
返工占比 因质量或理解偏差重复投入的工时比例 验收标准、评审或知识传递是否不足 返工一定是某个岗位造成
关键岗位超载周数 关键角色计划投入超过可用容量的周数 是否存在不可持续的资源承诺 减少任务就能自动消除所有风险

五、具体案例:一个季度交付计划如何从“看上去够人”变成可执行

1. 情景设定:四个职能团队共享同一批关键资源

以下是一个用于演示方法的情景模拟,不代表某家企业的真实经营数据。某中型产品团队计划在 10 周内交付一个客户管理功能,涉及产品、设计、研发和测试。初始估算为 120 人天,团队认为 6 人平均投入即可完成。

进一步盘点后发现,研发人员每周还要轮值支持,测试同事同时支持两个发布,产品负责人只能在前四周投入部分时间,且数据迁移需要外部团队确认。原计划的“6 人平均投入”并没有反映这些约束。

角色 名义人数 名义周容量 既有承诺与固定工作 项目有效周容量
产品 1人 40小时 评审、需求支持与其他版本约占20小时 约20小时
设计 1人 40小时 并行项目与评审约占16小时 约24小时
研发 3人 120小时 支持值班与既有维护约占30小时 约90小时
测试 1人 40小时 另一发布与质量运营约占18小时 约22小时

这个表格仍是情景推演,但它揭示了关键问题:项目不是总人数不足,而是测试和产品在特定阶段成为瓶颈,数据迁移又受外部依赖影响。若只看总人天,管理者可能会要求团队加快;若按角色与时间看,就会发现要先解决依赖和阶段性容量。

2. 第一次调整:把总量拆成阶段和角色需求

团队将 120 人天拆成需求澄清、交互设计、研发实现、数据迁移、测试验证和发布支持,并为每项工作标注估算区间。研发实现估算为 48 至 60 人天,测试验证为 18 至 26 人天,数据迁移准备为 10 至 16 人天,区间差异来自接口确认和历史数据质量的不确定性。

拆分后,团队发现研发总容量基本够,但测试高峰与另一发布重叠,且数据迁移准备依赖外部团队。于是资源讨论从“再加几个人”转为三个具体决定:提前锁定测试窗口;要求外部团队在某日期前确认字段;在验收范围中先界定首期迁移的数据边界。

3. 第二次调整:用范围、日期和风险换取可兑现承诺

项目负责人没有把所有未知工作都当成确定承诺,而是把首期范围限定为必要字段和既定客户批次;复杂历史数据清理列为后续工作。团队同时在测试阶段预留容量,并安排一名研发成员与测试共同进行早期接口验证,减少问题集中到最后一周才暴露。

在这个模拟场景中,计划从“六个人都投入一部分,十周完成”改为“按角色安排阶段容量,外部依赖设置确认点,首期范围明确,测试窗口提前锁定”。变化并不是工具把排期自动算准,而是团队把原来隐含的假设变成了可讨论、可调整的决策。

工作量管理指南:项目经理如何做好人力资源计划,制度设计全流程

4. 用结果验证计划,而非用计划证明结果

每周检查时,团队记录完成工作、剩余估算、实际阻塞和范围变化。若某任务投入高于估算,先判断是需求扩展、技术路径变化、等待外部确认还是返工;若阶段完成量低于预期,则判断问题是否集中在某个角色、依赖或验收节点。

这类复盘最重要的输出不是“谁用了多少小时”,而是下一周的决策:是否调整任务顺序、是否减少非关键范围、是否需要管理者介入协调、是否要把风险升级为里程碑变更。只要这类决策能及时发生,工作量管理就从事后解释转为过程控制。

六、制度设计:让估算、分配、变更和复盘有共同规则

1. 明确制度目标与适用范围

工作量制度不是为了统一每个团队的工作方式,而是为了统一最低限度的管理口径。制度应说明哪些项目必须提交资源计划、哪些任务需要估算、哪些变更需要重新评估,以及项目经理、职能负责人和业务负责人分别负责什么。

对小型、短周期、单团队工作,可以采用轻量记录;对跨部门、周期长、依赖多或影响重大项目,应采用更正式的容量评审与变更审批。所有工作一刀切地要求相同颗粒度,会让制度成本超过管理收益。

2. 约定角色责任,避免项目经理独自背负资源冲突

角色 主要责任 需要作出的决定
项目经理 整合范围、进度、容量、风险与依赖 提出可执行的资源方案和影响分析
职能负责人 确认技能、人员可用性与专业质量要求 安排人员、备份和专业审核
业务负责人 确认价值、优先级、范围和交付窗口 在范围、日期和资源之间作出取舍
团队成员 参与估算、说明阻塞、反馈实际工作情况 识别风险并提出技术或流程建议

项目经理可以协调资源,但不应被要求单方面解决多个部门之间的优先级冲突。若同一关键人员被多个项目同时承诺,应由拥有组织优先级权限的人作出决策,并记录决策影响。

3. 建立资源申请与承诺流程

资源申请要包含工作范围、所需角色、时间窗口、预计投入、技能要求、交付结果和替代方案。职能负责人确认可用性后,项目经理再把资源承诺纳入基线。这样可以减少“口头说支持”与实际排期不一致的情况。

资源承诺也要有时效。如果项目范围长期未确认、关键依赖未满足,已预留的资源可以按规则重新评估。否则,人员可能被空等项目锁定,其他更成熟的工作也无法合理安排。

4. 设置变更门槛和升级路径

制度应规定哪些变化需要重新估算和审批。例如新增关键交付物、关键岗位容量变化、里程碑变化、风险缓冲被大量消耗,都应触发影响分析。小幅文本调整不必走重流程,但影响范围、成本或质量的变化不能只靠聊天确认。

升级路径需要写清楚:项目团队先提出影响;项目经理整合方案;职能负责人确认资源影响;业务负责人决定优先级与范围;必要时由组合管理或管理层裁决跨项目冲突。流程的目的不是增加审批,而是让取舍由正确的决策者承担。

5. 设定数据最小集和维护责任

制度中不要要求团队维护大量没人使用的字段。最低限度可包括:工作项、角色、负责人、估算区间、计划时间、当前状态、依赖、实际投入或完成量、阻塞原因。每项数据都应有责任人和更新频率。

若组织采用项目管理平台,应先把字段定义和流程责任讲清,再决定工具配置。对于项目并行较多的大型组织,统一任务与跨项目资源视图可能有价值;但应先验证权限隔离、数据迁移、报表口径和集成要求,不要把工具上线等同于制度落地。

七、不同情况下的行动建议:先判断问题属于哪一类

1. 需求稳定、任务重复:用历史数据建立估算基线

若工作类型重复、验收标准稳定,可以按任务类别积累历史投入与周期数据,逐步形成团队自己的参考区间。注意按任务复杂度和环境差异分组,不要把简单任务和高风险任务混在一起求平均。

每轮结束后,团队可以比较估算区间与实际投入,更新基线。基线是辅助判断,不是强制配额;当工作条件改变时,应允许项目经理说明为什么不适用。

2. 新技术或探索型项目:把不确定性分段验证

探索型项目的主要风险常常不是人手不足,而是团队还不知道路径是否可行。与其对完整项目给出过度精确的工时,不如先安排验证阶段:明确要验证的假设、时间上限、需要的专家和继续投资的条件。

验证阶段结束后再更新范围、风险和容量计划。这样可以避免组织在关键假设未被验证前,先把长期资源全部锁死。

3. 多项目共享关键人才:先管优先级和并发数

如果同一专家同时支撑多个项目,应先识别其真正的工作队列,而不是只统计每个项目申报的投入比例。对于高度依赖专家决策的任务,减少并发、集中处理同类工作,往往比把专家时间切成很多碎片更有效。

管理者要明确哪些项目优先,哪些可以等待;项目经理则要把冲突转化成有影响说明的方案。不能要求关键人才靠延长工作时间同时满足所有承诺。

4. 线上支持和临时工作多:设立容量池与轮值安排

若团队持续承接突发支持,应单独统计支持工作并安排轮值,避免每个项目计划都假设“不会发生线上问题”。轮值人员当周的项目容量应相应调整,其他成员也需要明确升级路径,降低所有人随时被打断的情况。

支持量若长期超过预留容量,不应无限追加缓冲,而要进一步判断根因:系统质量、客户使用问题、监控能力、发布策略或团队规模是否需要改变。

5. 人员规模小、流程简单:保持轻量,不追求形式完备

小团队可以用一张共享计划表维护任务、角色、估算、可用时间和阻塞,每周短会解决优先级冲突。没有必要为了看起来成熟而引入复杂审批和精细工时填报。

轻量不等于不透明。即使只有几个人,也要说清谁负责、何时可用、哪项工作被挤占,以及变化后如何重新承诺。

八、不同情况下的取舍:范围、时间、资源和质量不能同时无限固定

1. 日期不可变:优先讨论范围与交付分层

如果发布日期受合同、活动或监管窗口限制,团队应先区分必须交付、可延期和可替代内容。将完整范围拆成分阶段交付,通常比要求所有成员加班更可控。关键是提前明确首期验收条件,避免把延期内容悄悄塞回首期。

2. 范围不可变:接受日期或成本的显式调整

如果业务要求范围完全固定,项目经理应呈现所需容量、人员到位时间和依赖条件,并提供日期或成本选项。单纯要求团队“想办法”并不会改变工作量,只会让风险从计划层转移到质量、士气和隐性加班上。

3. 资源不可增加:减少并发和保护关键路径

资源不能增加时,优先减少同时进行的工作,让有限的专业能力集中完成最重要的交付。停掉或延后低优先级事项,可能会让个别项目的计划变长,却改善整体交付的可预测性。

对于关键路径上的工作,要优先保障连续投入与快速决策;对于可独立等待的工作,则可以安排在资源空档中完成。不要为了让每个项目看起来都在推进,而让所有项目都处于半完成状态。

4. 质量底线不可变:减少不确定性,不以压缩验证为代价

当质量、安全或合规要求不可妥协时,不应把测试和评审当成可以随意压缩的“缓冲”。可以通过提前测试、自动化、分批验收、减少非核心范围来提高交付效率,但应清楚说明风险承担者和批准边界。

取舍需要可追踪。谁决定接受何种风险、为什么接受、期限多长、出现什么信号时必须停止,都应留在决策记录中。

5. 不确定性高:先买信息,再买资源

当主要风险来自需求、技术可行性或外部依赖,先投入一小段时间获得信息,可能比一次性增加大量人力更划算。比如进行接口验证、样本数据分析或用户流程确认,明确哪些假设成立,再决定是否扩大投入。

这种做法不是拖延决策,而是把大额承诺拆成可验证的小承诺。若验证失败,组织可以及时改变路线;若验证成功,再按更可信的工作量安排资源。

工作量管理指南:项目经理如何做好人力资源计划,制度设计全流程

九、落地检查清单:制度上线前先验证这些问题

1. 计划是否覆盖了实际工作,而不只是项目任务

检查是否纳入支持、运维、评审、培训、休假、管理职责和跨项目承诺。若这些工作不进入容量视图,项目计划就会持续高估可用人力。

2. 关键岗位是否有真实备份

检查备份人员是否了解上下文、拥有权限、能独立完成关键操作。若备份只存在于名单中,应安排知识转移、共同演练或文档补齐,而不是在风险表里简单打勾。

3. 变更是否会触发计划重估

检查需求变化、人员变化、外部依赖延期和风险缓冲消耗,是否有明确的影响评估规则。没有重估机制,基线会逐渐失去意义,团队也无法判断承诺是否仍然成立。

4. 数据是否能推动具体决策

检查每个字段是否有人维护、每个指标是否有清晰口径、每次复盘是否产生行动。若数据只是为了汇报而采集,应该删减;若数据能帮助发现瓶颈、调整优先级或改善估算,则值得保留。

5. 团队是否知道制度不会用于简单个人排名

工作量制度落地前,应说明工时、估算和容量数据的用途、访问权限和解释原则。团队理解数据用于改进系统而非制造排名,才更可能如实报告等待、返工和临时任务。

十、总结:好的工作量制度,管理的是承诺质量

工作量管理最容易走偏的地方,是把“每个人每天做什么”当成制度中心。更重要的问题其实是:组织如何识别真实需求,如何理解有效容量,如何处理共享资源冲突,以及在范围、日期、成本和质量之间由谁作出取舍。

我的核心判断是:人力计划的质量,不取决于表格里填了多少数字,而取决于数字能否揭示约束、触发决策,并在变化发生时及时更新。一个有余量、有风险说明、有替代方案的计划,通常比一份看起来人人满载、却没有任何缓冲的计划更可信。

下一步可以从一个正在进行的项目开始:把交付物拆成可验收工作包;按角色和周重新计算有效容量;标出关键岗位、外部依赖和高不确定性任务;然后召开一次由项目经理、职能负责人和业务负责人共同参与的资源评审。先让真实冲突可见,再决定要调整范围、时间、资源还是优先级,这比先买工具或先追求精确工时更能改善交付。

常见问题解答(FAQ)

1. 项目经理如何估算团队真实可用工时,而不是直接按人数乘工作日计算?

我以前做排期时,常用“8人×20个工作日”计算一个月产能,结果任务总是延期。后来我发现,会议、评审、支持线上问题和临时需求会吞掉大量时间,想知道怎样建立更接近实际的可用工时模型。

我在多个研发项目中测试过三种算法:按名义工时计算、统一乘固定折扣、按角色分别折算。最不推荐第一种,因为它默认每个人每天都能连续投入,实际几乎不成立。比较稳妥的做法是先计算名义工时,再扣除固定损耗和项目风险预留:可用工时=出勤天数×每日计划投入时长×专注系数-固定事务工时-风险缓冲。

例如,一名成员每月出勤20天,每天按8小时计算,理论工时是160小时;如果固定会议和行政事务占24小时,跨团队沟通占16小时,专注系数按0.8计算,再预留15%的风险缓冲,则可承诺工时约为:160×0.8-24-16,再乘以0.85,最终只有78小时左右。

这个数字看起来偏低,却比直接承诺160小时更接近项目现实。我通常按角色设置不同参数:开发人员专注系数可从0.7至0.85,测试人员通常受提测波动影响,可从0.65至0.8,项目经理和架构师因为沟通、决策较多,往往只有0.4至0.65。

连续记录4周“计划工时、实际工时、会议工时、返工工时”,再用实际数据调整系数,比照搬行业平均值更可靠。判断模型是否有效,不看它能否把资源排满,而看连续3个迭代周期内,承诺工时与实际完成工时的偏差能否控制在10%至15%以内。

2. 人力资源计划应如何拆分到岗位、技能和时间窗口,避免出现“人够但项目仍然做不出来”?

我曾经遇到过团队总人数充足,但关键节点仍然延期的情况。表面看是资源数量没问题,实际却是缺少特定技能,或者合适的人无法在需要的时间投入,我想知道资源计划应该细到什么程度。

人力计划不能只统计“需要几个人”,至少要同时管理岗位、技能等级、可投入时间和任务依赖。我实际做资源盘点时,会建立四维清单:角色,例如后端、测试、产品;能力,例如支付、数据迁移、性能调优;熟练度,例如独立完成、需要复核、只能辅助;时间窗口,例如第2周可投入、第5周释放。

这样可以识别“人数充足但关键能力缺口”的假象。建议先把工作分解结构中的任务改写成能力需求,而不是直接指定人员。例如“完成订单模块”过于宽泛,应进一步拆成接口设计、并发控制、数据迁移、自动化测试和上线监控。随后给每项任务标注最低能力等级、预计工时和最晚开始时间。

一个简单的判断方法是看关键路径上是否存在唯一专家:如果某项任务只有一人能独立完成,就属于单点风险,即使团队还有其他成员,也不能算资源充足。我曾经把一支12人的团队按人数平均分配,后续发现数据迁移任务卡在一名资深工程师身上,导致整体延期9个工作日。

调整后,我们让两名中级成员提前参与脚本编写和数据校验,把专家投入从连续8天降到关键评审阶段的3天,项目缓冲也从几乎为零恢复到约12%。因此,资源计划的核心不是把每个人填进甘特图,而是提前消除技能单点、时间错配和关键路径依赖。

3. 如何设计项目人力管理制度,既保证资源可控,又不让团队陷入繁琐填表?

我试过要求成员每天填写大量工时、状态和任务说明,管理信息确实变多了,但团队开始把时间花在填表上,数据质量也没有明显提升。我想知道哪些制度真正有用,哪些只是增加管理成本。

我判断一项制度是否值得保留,主要看它能否触发具体决策。如果一项数据不会用于调配资源、调整范围、识别风险或复盘预测,就不应要求团队高频填报。实践中,我更推荐“轻记录、重例外”的制度:日常只记录任务状态和实际投入区间,只有出现超期、阻塞、返工或资源冲突时,才补充原因和处理动作。我通常把制度分成三层。

第一层是每周资源盘点,确认每个人未来两周的可用时间、关键任务和休假安排;第二层是迭代或阶段复盘,比较计划工时、实际工时、返工工时和等待工时;第三层是月度容量校准,检查团队整体利用率、延期来源和技能缺口。每层只保留少量指标,例如计划完成率、工时偏差率、阻塞时长、返工占比和临时需求占比。

曾有一个团队每天填报十多项字段,但项目延期原因仍然无法定位。改成每周一次正式盘点、任务变更即时记录、风险超过阈值才升级后,填报时间从每人每周约40分钟降到15分钟,项目经理定位阻塞的平均时间从2天缩短到半天。

制度设计的关键不是收集更多数据,而是规定“什么情况必须行动”:例如关键岗位未来两周负载超过85%时启动调配,返工占比连续两周超过15%时检查需求和验收标准,临时需求占比超过20%时重新评估交付范围。

4. 项目出现资源冲突时,项目经理应该优先保交付日期、范围,还是团队负荷?

我在多个项目并行时,经常遇到同一位核心成员被不同负责人同时占用。以前通常靠临时协调和加班解决,但这种方式很快造成疲劳和返工,我想知道有没有一套更稳定的冲突处理顺序。

资源冲突不能只靠“谁更着急谁先用人”解决,否则团队会长期被高声量需求牵着走。我更建议采用“关键路径、延迟成本、替代难度、团队风险”四项评分法,每项按1至5分评估,总分高的任务优先获得稀缺资源。

关键路径决定日期影响,延迟成本体现业务损失,替代难度识别是否存在唯一技能,团队风险则防止用长期透支换短期进度。例如,任务A距离上线还有5天,延迟每天可能影响合同验收,替代难度为5;任务B虽然负责人催得更急,但还有15天缓冲,替代难度为2。即使B的沟通压力更大,也应优先保障A。

资源分配完成后,我会明确三种动作:调整任务顺序、缩小本阶段范围、补充临时能力,而不是默认让核心成员加班。我曾在一次并行项目中用这个方法处理一名数据工程师的冲突。最终将其80%的时间投入有外部验收节点的项目,20%用于另一个项目的方案评审,同时把可延后的报表开发移交给中级成员。

结果两个项目都没有错过关键节点,核心成员当月加班时长也从约26小时降到8小时。我的判断标准是:短期资源调度可以牺牲局部范围,但不应持续牺牲健康负荷;如果连续两个周期都需要超过90%的有效产能,问题通常不是排期技巧,而是范围、人员配置或交付承诺本身失衡。

核心关键词

读者评论

金
金予安

我们之前也按人天排计划,结果支持工作和会议没扣掉,第一周就发现容量不够。按周核实有效工时确实更实用,不过容量扣减比例多久校准一次比较合适?

任
任远

工时数据用于找流程瓶颈,而不是给个人排名,这点很重要。实际记录时,沟通、等待和临时支持要不要单独分类?否则复盘时可能还是分不清偏差原因。

欧
欧阳予安

关键岗位设备份很有必要,但备份人员也要参加实际操作和交接。我遇到过名单上有替补、权限却没开通的情况,这类隐性准备成本最好也纳入计划。

文章包含AI辅助创作:工作量管理指南:项目经理如何做好人力资源计划,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/624230
