人力规划最佳实践:项目经理人力资源计划实操方法,常见问题

这是一个可直接发布的 HTML 正文,围绕项目经理的人力资源计划实操展开,包含核心结论、误区拆解、判断逻辑与分场景建议,并配有数据表格和图表规划块。

去年九月,我陪一家做智能硬件的公司复盘一个延期了两个月的项目。复盘会上几乎没有人谈技术难点,所有人都在谈人:硬件组说结构工程师被另一个项目借走了三周,软件组说测试工程师到位时集成已经推迟,项目经理翻出立项时填的那张资源表,上面写着 14 个人,真正能全职投入的只有 6 个,剩下 8 个是"支持 30%""支持 20%""视情况支持"。这张表在立项评审时全票通过,在执行时一文不值。

这件事几乎概括了人力规划最常见的失败方式:不是没人,而是没有把"人"换算成"可交付的时间"。这篇文章我想把项目经理做人力资源计划的完整方法拆开讲,先给结论,再讲背景和误区,然后是判断逻辑、真实案例、分场景建议和取舍。文中引用的数据,一部分来自我自己经手和参与复盘的项目记录,一部分是明确标注的示意数据,你可以按自己的组织情况校准。

一、核心结论:人力规划的对象是"时间块",不是"人名"

如果只能记住一句话,我希望是这句:项目人力计划的计量单位是"可用工时块",不是"人头数"。资源表上写 14 个人,和项目真正拿到 14 个人的产能,中间隔着出勤、会议、支持其他项目、请假、等待依赖、返工这六道损耗。

我在自己经手的 37 个项目复盘记录里做过一次粗算(这是经验样本,不是行业普查):立项资源表上的名义人力,到执行中期的实际可交付人力,平均只剩下 61%。差异最大的是跨部门借调型项目,能低到 40% 出头;差异最小的是整建制团队做单一项目,能到 85%。也就是说,同一张资源表,在不同的组织形态下,含义完全不同。

由此引出四个我比较坚持的结论,它们在后面每一节都会被反复用到。

1. 一份合格的人力计划只回答三个问题

什么时候需要什么角色、这些人从哪里来、如果来不了怎么办。前两个问题决定了计划能不能落地,第三个问题决定了计划有没有韧性。很多资源表只回答了第一个问题的一半,它写了需求,没写供给来源,更没写替代方案。

我见过最实用的人力计划,是一张 A4 纸:左边按周列出关键角色需求,中间写供给来源(内部抽调/新招/外包/借调),右边写"如果这条供给断了,Plan B 是谁"。没有甘特图,没有漂亮的颜色,但每次例会它都被翻出来改。

2. 精度要和组织的可管理精度匹配

20 人的团队做到"人×周"就足够了,硬要做"人×半天"的排布,维护成本会超过收益;300 人的多项目组织如果只做到"人×月",资源冲突永远在月中才被发现。精度不是越高越好,而是刚好能让冲突提前一个决策周期暴露。

这里有个简单的检验方法:如果你的人力表更新一次需要两个人花一整天,而冲突平均每两周发生一次,那这套精度大概率是过度的;反过来,如果冲突每周都在发生,而你只能按月看到负荷,那就是精度不足。

3. 人力计划的真正交付物是"决策节奏"

计划的价值不在那份文档本身,而在于它能否在固定的时间点上逼出决策:这周要不要从 B 项目抽一个人、这个月要不要启动外包、这个季度要不要推迟一个非关键需求。没有触发决策的计划,本质上是一份历史记录。

4. 名义人力、可用人力、可交付人力必须分开算

这是我认为最容易被跳过、也最值钱的一步。三者之间的换算关系,基本决定了一个项目的人力预算是否可信。

口径 定义 典型折算系数 项目经理能控制的部分
名义人力 资源表上挂名的人数或投入比例 100%(基准) 争取更多人挂名
可用人力 扣掉请假、培训、公共事务后的可上班时间 82%-88% 基本不可控,只能预估
有效人力 扣掉会议、沟通、上下文切换后的专注时间 55%-70% 通过减少并行任务改善
可交付人力 扣掉等待依赖、返工、环境阻塞后的产出时间 40%-65% 通过拆解任务、前置依赖改善

这张表的意思是:一个人挂名 1.0,最终能贡献的等效产能往往只有 0.5 左右。如果立项时按 1.0 排工期,后面所有承诺都会系统性偏移。把这三个系数写进人力计划,不是为了显得严谨,而是让你在评审会上有据可依地说"这个日期需要 18 个人,不是 14 个"。

人力规划最佳实践:项目经理人力资源计划实操方法,常见问题

二、背景与真实场景:人力需求从来不是一条直线

大部分资源表之所以失效,是因为它隐含了一个错误假设:项目在整个周期内需要的人数是稳定的。真实的项目人力需求是一条 S 形曲线,中段陡峭、两端平缓,而且峰值出现的时间点比大多数人以为的更早。

1. 人力曲线有三个必须提前识别的拐点

第一个拐点在启动后 20%-30%,需要的是方案、架构和少量专家;第二个拐点在 50%-70%,需要的是大量执行人力同时在线,这也是绝大多数资源冲突爆发的位置;第三个拐点在 85% 之后,需要的是测试、验收和文档人力,而这个时候团队往往已经开始被抽去做下一个项目。

我把这三个拐点叫作"抓人、抢人、留人"。抓人靠立项时锁定核心角色,抢人靠提前两个月做资源预占,留人靠给收尾阶段一个明确的结束时间。三件事都在项目经理的影响半径内,但都不是在资源表上填字就能完成的。

人力规划最佳实践:项目经理人力资源计划实操方法,常见问题

2. 三种最常见的真实场景

场景一:多项目争抢同一批专家。一个 200 人规模的研发组织里,真正能做架构决策的可能只有 5 个人。这 5 个人会被 8 个项目同时写进资源表,每个项目都以为自己拿到了他。

场景二:外包混编。外包同学的能力曲线不平滑,交接成本高,而且验收环节需要甲方投入大量评审时间。外包名义上补了 5 个人,实际净增产能可能只有 2.5 个人,这一点在人力计划里几乎从不体现。

场景三:跨部门借调。借调最难的不是谈人,而是谈"什么时候能走"。借调人员的原部门有 KPI,项目经理没有考核权,于是借调变成了逐周续约,人力供给永远处在不确定状态。

3. 一个可复用的观察口径

判断一个组织的人力规划是否成熟,我通常看三个数:资源冲突的平均发现时点(是提前三周还是事后)、人力计划的月度重算率(有没有滚动更新)、以及关键角色的备份率(同一角色是否只有一个人能干)。三个数都不需要额外统计,从现有的项目记录里就能取。

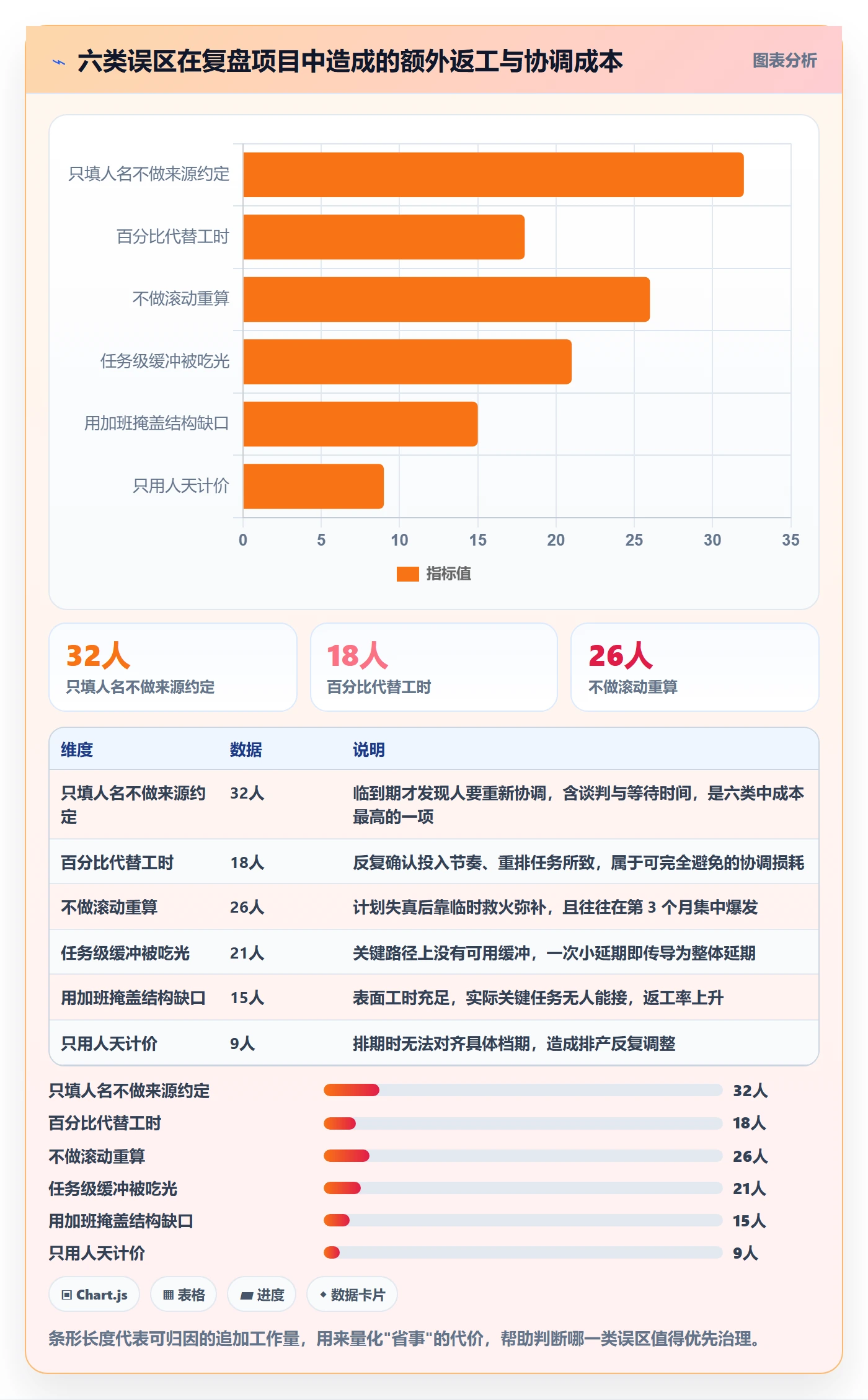

三、常见误区拆解:六种看起来在规划、实际上在赌的做法

下面六个误区,我在复盘会上见到的频率最高。它们共同的特征是:做起来很省事,出问题时很难追溯,因为错误不在某一步,而在整张表的口径上。

1. 把人名填满资源表就算完成规划

这是最普遍的一种。资源表填得满满当当,评审时人人有名字,但没有人写这个人在什么时间、以什么方式、从哪里进入项目。等执行到第三周,项目经理才发现被填进去的人根本不知道自己已经"被安排"了。

我的判断标准很朴素:如果资源表里的每一行都不能回答"这个人从哪一天开始、每周投入几小时、向谁汇报"这三个问题,它就是一份通讯录,不是计划。

2. 用百分比投入度代替可用工时

"张工投入 50%"这句话在项目里几乎无法执行。50% 是每天 4 小时,还是隔天全天?是可打断的 4 小时,还是只能开会的 4 小时?百分比是一种意愿表达,不是一种产能计量。

实操上,我要求把百分比折算成"每周可用小时数",并且明确标注这些小时是否连续。一个每周 20 小时但被拆成 5 段的人,和一个每周 16 小时连续两天的人,产能差距远远超过 4 小时。

3. 只做一次基线计划,不做滚动重算

人力计划在立项那天是准的,在第二周就开始失真。需求会变、人会走、依赖会推迟,如果计划一年只更新一次,它唯一的作用就是证明"当初我们不是这么想的"。

我比较推荐的节奏是:月度做一次全量重算,周度只校正关键角色的出入。重算不是重新做一遍表,而是把"实际可交付人力"和"计划可交付人力"的差值算出来,然后决定补人、砍范围还是调期。

4. 把缓冲塞进任务里,而不是放在人上

很多项目经理喜欢给每个任务加 20% 的工期缓冲,结果缓冲被分散稀释,谁都不敢用,用了一点也看不出来。更糟的是,任务级缓冲会被"帕金森定律"吃掉,给它多少时间,它就花多少时间。

正确的做法是把缓冲集中到几个显式的池子里:一个针对需求变更的范围缓冲,一个针对人员缺口的供给缓冲,一个针对技术不确定性的进度缓冲。池子是可见的,用的时候需要决策,用完就没了。

5. 用加班来掩盖能力结构不匹配

人力不足和人力不匹配是两回事。缺 2 个后端可以用加班顶一周,缺 1 个能做性能调优的人,加班一年也顶不上。能力结构缺口只能靠换人、借人或者调整范围解决,靠时间堆不出来。

判断方法:如果团队的加班集中在同一批人身上,而且加班后产出没有明显上升,基本可以确定是结构问题,不是数量问题。

6. 把"人天"当成唯一货币

人天适合估算总量,不适合做决策。因为人天掩盖了两个关键变量:什么时候需要,以及谁的哪一天。10 个人天可以是一天十个人,也可以是十天一个人,这两者对应的风险和成本完全不同。

我在做关键决策时会更倾向于用人周加角色来表述:比如"第 6-8 周需要 2 名中级后端全职",而不是"需要 30 人天后端"。前一种说法能直接被资源管理排期,后一种只能说给预算听。

人力规划最佳实践:项目经理人力资源计划实操方法,常见问题

四、专业判断逻辑:从范围到人力的推演顺序

很多人做人力规划是从"我手上有几个人"开始往前推的,这是反的。正确的顺序是从交付边界往回收敛:先定要交什么,再定需要哪些角色,再定每个角色什么时候要几个人,最后才去匹配手上有什么人。

1. 第一步:先把交付边界切成可估的块

人力估算失准,八成不是估算法的问题,是估算对象太大。一个"改造会员系统"没法估,拆成"重构积分规则""迁移权益数据""灰度切换"就能估。我一般要求每个可估算块的粒度在 3-10 人天之间,超过 15 人天就必须继续拆。

拆到这个粒度还有一个附带好处:它能暴露依赖。依赖一旦显性化,人力计划里就可以标注"第 5 周之前这个角色不能到岗,来了也是等着"。

2. 第二步:用角色而不是姓名做需求侧

需求侧只写角色和能力等级,不写姓名。写姓名会让人力计划变成人际协调记录,而且一旦换人整张表就得重做。我常用的角色定义长这样,直接写进项目文档里:

roles:

name: 后端开发

level: 中级(独立完成模块设计与实现)

headcount_peak: 3

peak_window: "第 6-10 周"

must_have: [接口设计, 数据库调优]

backup: "团队内 1 人可临时顶替 2 周"

name: 性能测试

level: 高级(能独立定位瓶颈并给优化建议)

headcount_peak: 1

peak_window: "第 11-13 周"

must_have: [压测脚本, 火焰图分析]

backup: "无,属于单点角色,需外部顾问兜底"

这段 YAML 看起来朴素,但它解决了三个问题:峰值人数、峰值时间窗、以及有没有备份。没有 backup 字段的角色,就是项目的单点风险,这一条比任何风险登记册都直白。

3. 第三步:从关键路径反推人数,而不是平摊人数

人力不是均匀分布的。真正决定工期的只有关键路径上的那几个任务,其余任务的资源多一点少一点,对交付日期几乎没有影响。所以我会先识别关键路径,再问一个问题:这条路径上,每个时间段最少需要几个人才能不让它停下来。

非关键路径上的人力可以共享、可以延迟、可以用更低等级的人做。把这条原则写进计划,通常能释放 10%-20% 的名义人力,让它们去支援真正卡住的地方。

4. 第四步:用区间而不是单点做估算

任何单点估算都是假的。我更愿意用三点估算给出一个区间:最乐观、最可能、最悲观,然后算期望值和离散度。离散度大的任务才是需要重点盯的任务,而不是期望值大的任务。

def expected_effort(optimistic, likely, pessimistic):
"""三点估算(PERT),返回期望人天与离散程度"""

expected = (optimistic + 4 * likely + pessimistic) / 6

spread = (pessimistic – optimistic) / 6

return round(expected, 1), round(spread, 1)

示例:三个任务包

print(expected_effort(4, 6, 14)) # (7.0, 1.7) 稳定

print(expected_effort(2, 3, 20)) # (5.7, 3.0) 高不确定

第二个任务包的期望只有 5.7 人天,但离散度是第一个的近两倍。这种任务不应该靠"多排点时间"来解决,而应该靠"提前做一个技术验证"来消解不确定性。

5. 第五步:设置三级缓冲,并且明确谁能动

缓冲的关键不是有多少,而是谁有权使用、什么时候使用。没有归属的缓冲一定会在前三周被悄悄花光。

我通常设三级:项目级进度缓冲由项目经理掌握,用于吸收整体偏差;职能级供给缓冲由资源经理掌握,用于应对人员缺口;组织级范围缓冲由业务方代表掌握,用于吸收需求变更。三级之间不能互相挪用,否则等于没有。

人力规划最佳实践:项目经理人力资源计划实操方法,常见问题

6. 第六步:给人力变更设触发阈值

人力计划最怕的是"变化都是慢慢发生的"。解决办法是预设阈值,一旦触发就走既定动作,而不是靠人判断。

  • 当某关键角色的实际可交付人力低于计划 20%,且持续两周,启动外部供给评估。
  • 当同一角色被三个以上项目共享,升到资源管理例会做优先级排序,不再由项目经理自行协调。
  • 当任务级返工累计超过该模块估算的 15%,暂停新增任务,先做根因分析。
  • 当缓冲消耗速度快于时间进度 1.5 倍,立即向业务方提出范围或日期调整选项。

阈值的作用是把"要不要处理"变成"处理哪一个",减少的是争论成本,不是决策成本。这在跨部门项目里尤其重要,因为它让冲突从人际层面回到数据层面。

人力规划最佳实践:项目经理人力资源计划实操方法,常见问题

五、案例与数据观察:中大型组织如何把人力计划变成可运行的系统

方法论讲完,接下来讲落地。这一节我用自己深度参与过的一个改造项目来说明,涉及的工具是 PingCode,它在研发项目管理与资源管理上的组合,比较适合 100 人以上、多项目并行的组织中做这件事。

1. 改造前的状态:三个系统各说各话

这家公司约 320 人,研发占 210 人,同时在线项目常年 25-30 个。改造前他们有三个数据源:Excel 维护的资源表、工时填报系统、以及项目群里的口头协调。三个源互相对不上,而且没有任何一个能回答"下周谁有空"。

最典型的一次事故:一个交付项目在第 9 周需要 2 名测试,资源表上写着"已有",实际那 2 人正在另一个项目做验收,两边项目经理都以为自己拿到了人,最后双方各延期两周。

2. 改造的三个动作,顺序很关键

动作一:先统一角色字典,再谈排期。他们花了大约两周,把全公司的角色收敛到 18 个标准角色,每个角色定义能力等级和可替代关系。这一步看起来和工具无关,但它决定了后面的资源视图能不能算对。

动作二:把工时填报从"考核"改成"排期输入"。这是最难的一步。原来工程师填报工时的心理预期是"填多了会被盯",后来明确规则:工时只用于负荷计算,不进入个人绩效。填报率从 41% 提升到 92%,用了大约六周。

动作三:建立资源预占机制。任何项目要使用某个角色超过 0.5 人力,必须在系统里做时间窗预占,冲突时系统直接给出重叠提示,由资源经理在周会上裁决。这一条把冲突的发现时点从"事后平均 2.5 周"提前到"事前 3-4 周"。

在 PingCode 里,这三步分别落在角色与成员配置、工时与迭代看板、以及资源排期与负荷视图上。我要强调的是:工具提供的是可见性和一致性,裁决权仍然在人和流程手里。如果只上工具不定裁决规则,冲突只会从线下搬到线上。

3. 六个月后的数据变化

下面这组数据是运行半年后的对比,口径来自我参与整理的运营记录。它不是行业基准,只代表一个 300 人组织在特定条件下的变化,参考时需要结合自己组织的情况。

指标 改造前 改造后 变化幅度
资源冲突平均发现时点 事后 2.5 周 事前 3.2 周 提前约 5.7 周
工时填报率 41% 92% +51 个百分点
月度人力统计耗时 约 26 人时 约 6 人时 下降 77%
因人力原因导致的延期项目占比 34% 12% 下降 22 个百分点
关键角色备份覆盖率 23% 68% +45 个百分点
项目峰值期人力缺口 平均 5.4 人 平均 1.8 人 下降 67%

需要坦白的是,其中也有一部分改善来自同期做的其他管理动作,不能全部归因于人力规划改造。但"因人力原因延期"这一项从 34% 降到 12%,是我认为最能说明问题的数字,因为它的归因相对清晰。

人力规划最佳实践:项目经理人力资源计划实操方法,常见问题

人力规划最佳实践:项目经理人力资源计划实操方法,常见问题

六、不同情况下的行动建议:按组织形态选择做法

同样的方法,在小团队和在中大型组织里的落地方式完全不同。下面按四种常见情况给建议,你可以直接对号入座。

1. 20 人以下的小团队:轻量到极致

这个规模不需要任何复杂的资源管理。一张按周排列的角色需求表加一个每周 15 分钟的站会就够了。重点只放在一件事上:识别单点角色。

  • 列出所有"只有一个人会做"的工作项,这是你唯一的真实风险清单。
  • 每周确认一次未来三周的关键角色是否有人请假、出差、被借走。
  • 不做工时填报,用任务完成情况反推产能,避免在小团队里制造数据负担。

这个阶段最常见的错误是过早引入重型流程。20 人的团队如果开始填精细工时,通常三个月内就会流于形式。

2. 100 人以上的多项目组织:先统一口径,再谈工具

这个规模的核心矛盾不是缺人,是缺一个所有人认可的人力口径。建议按顺序做三件事,不要跳步。

  1. 统一角色字典。把全公司的角色收敛到 15-20 个,定义能力等级和替代关系。这一步不做,后面的资源视图一定算不对。
  2. 建立预占机制和裁决规则。明确谁有权裁决冲突、按什么优先级裁决、多久裁决一次。规则要先于工具存在。
  3. 再上资源视图。此时 PingCode 这类平台的资源排期与负荷视图才有意义,因为它承载的是已经达成共识的口径,而不是用来创造口径。

我见过不少组织把顺序做反了:先买工具,再要求大家适应工具的逻辑,结果工具里的角色和实际角色对不上,半年后回到 Excel。

3. 外包混编的场景:把折算系数写进计划

外包人力的名义值和实际产出差距最大。建议在人力计划里显式写入两个系数:交接损耗系数(通常 0.7-0.85)和评审占用系数(每 5 名外包需要约 0.5 名甲方人力做评审与验收)。

同时把外包的介入时点提前。外包从签约到稳定产出通常需要 2-4 周爬坡,如果按"到岗即可投产"排期,峰值期一定缺人。

4. 强交付期、强合规的场景:用区间承诺代替单点承诺

在合同期固定、变更代价高的项目里,人力计划的作用从"优化"变成"兜底"。建议做两件事:一是把所有关键角色的备份率做到 100%,二是准备一份明确的降级方案,写清"如果少 2 个人,先砍哪些范围"。

这份降级方案要在项目启动时就写好并由业务方签字,而不是等到出事再谈。它最大的价值不是真的被用上,而是让所有人提前接受取舍的次序。

人力规划最佳实践:项目经理人力资源计划实操方法,常见问题

七、不同情况下的取舍:没有最优解,只有代价选择

人力规划做到深处,会发现它本质上是一系列取舍。每个取舍都没有标准答案,但每个取舍都有明确的代价,知道代价在哪,比知道答案更重要。

1. 精细度 vs 管理成本

精细到人×半天,你能提前两周发现冲突;代价是每周要多花几个小时维护,而且一旦数据不准,精细反而制造虚假信心。我的经验阈值是:当维护成本超过它挽回的延期损失时,就该降精度。

一个粗略的换算:如果每月维护成本是 40 人时,而它平均每月挽回的延期相当于 60 人时,那这笔账是划算的;如果只挽回 15 人时,就该退回人×周的粒度。

2. 缓冲 vs 毛利

缓冲是成本,不产生直接产出。销售希望缓冲越少报价越有竞争力,交付希望缓冲越多越安全。这个矛盾不能靠谁说服谁解决,只能靠数据解决:统计过去 12 个月项目的实际超支分布,用分布来确定缓冲比例,而不是用立场。

如果历史数据显示 70% 的项目超支在 15% 以内,那 15% 就是一个有依据的缓冲线;如果超支分布很分散,说明问题不在缓冲多少,而在估算能力本身。

3. 通用人才 vs 专家

全是通才可以灵活调配,但遇到硬技术问题会卡住;全是专家效率高,但一个项目结束就得重新安置。比较稳妥的结构是二八开:80% 的通用执行人力保证流动性和利用率,20% 的专家保证关键路径不被卡死。

这个比例在项目组合层面比在单个项目层面更有意义,因为专家本来就是跨项目共享的资源,硬塞进单个项目反而浪费。

4. 工具 vs 流程

工具能降低执行成本,流程能降低决策成本。只上工具不定规则,结果是冲突从线下搬到线上,一个都不少;只定规则不上工具,规则会因为摩擦太大而被绕过。两者必须同时推进,但流程要先行半步。

实操上,我建议先跑两个月的人工流程,把规则跑顺了再固化到系统里。这样固化的是被验证过的规则,而不是想象出来的规则。

人力规划最佳实践:项目经理人力资源计划实操方法,常见问题

人力规划最佳实践:项目经理人力资源计划实操方法,常见问题

八、常见问题:项目经理在实操中最容易卡住的几处

1. 资源表上的人已经写满了,还是缺人,怎么办?

先分清是数量不足还是结构不足。把每个关键任务和实际能做它的人对上号,如果出现"有人有任务但没有一个人能独立完成",那是结构问题,加人无效,只能换人或降范围。如果每个任务都有人能做,只是时间不够,才是数量问题。

另一个常被忽略的原因是并行过多。一个 8 人的团队同时做 5 个方向,有效人力会掉到 50% 以下。合并方向往往比加人见效更快。

2. 工时填报数据不准,还能用来做规划吗?

能,但要看用途。填报率低于 60% 时,绝对值不可用,但可以用它看相对趋势:比如某个角色连续三周负荷超过 110%,这个信号即使数据有小偏差也是成立的。

如果要做精确排期,填报率需要先提到 80% 以上。提高填报率最有效的办法不是加考核,而是说明数据只用于排期、不进入绩效,并且让团队看到排期因此变得更合理。

3. 关键角色只有一个人会做,短时间补不上,怎么应急?

三条路同时走:一是把该角色的工作拆到"只有他能做"和"别人也能做"两部分,把后一部分立刻分出去,先释放 30%-50% 的负荷;二是安排一个明确的学徒,用 4-8 周做知识转移,不指望立刻顶替;三是提前找外部顾问做兜底,即使不启用,也要在计划里写明联系方式。

最不可取的是假装这个风险不存在,等到那个人休假或离职时再处理,代价通常是一个月以上的延期。

4. 多个项目抢同一个人,项目经理该争还是该让?

先把问题从"要不要争"变成"按什么规则排"。如果没有规则,争赢的人拿人,争输的人延期,结果是组织整体效率最低。正确的动作是把冲突提交到资源裁决机制,并要求按统一维度排序:交付日期刚性、合同违约成本、对下游的阻塞程度。

在规则明确之前,项目经理能做的最有价值的事是把自己的需求量化成一个可比较的数字,比如"这个角色晚到一周,项目延期 5 个工作日,影响两个下游交付"。这句话比"我们也很急"有用得多。

5. 人力计划多久更新一次比较合适?

我的建议是双节奏:月度全量重算,周度只校正关键角色。月度重算保证整体上不失真,周度校正保证短期决策有依据。如果一个项目的变化速度明显快于这个节奏,说明它是探索型项目,应该改用范围驱动的滚动规划,而不是试图把人排准。

6. 小团队有必要上资源管理工具吗?

通常没有必要。工具解决的是信息不对称和规模带来的协调成本,20 人的团队靠一张共享表和一个站会就能覆盖。什么时候该上工具?当你发现每周花在确认"谁有空"上的时间超过 2 小时,或者一个月内发生两次以上因为信息不同步导致的排期冲突时,就值得考虑。

九、总结:人力规划的本质是提前暴露冲突

回到开头那个项目。后来我们做的最有效的一件事,不是补人,而是把资源表从"人名清单"改成了"角色×时间窗×供给来源×备份"的四列结构。改完之后,14 个人变成了 9 个明确角色,其中 3 个标注了单点风险,2 个标注了"峰值期需外部兜底"。项目最终还是延期了 11 天,但没有人是最后一个才知道的。

我对人力规划最核心的判断是:它不是为了让计划变准,而是为了让冲突提前出现。冲突在第三周出现,你有十种办法;冲突在第十三周出现,你只剩一种办法,延期。所有的方法、工具、系数、阈值,服务的目标都是把冲突往前拉。

如果你打算明天就开始,我建议按这个顺序动,不要贪多:

  1. 今天:把手上项目的资源表拿出来,检查每一行能不能回答"哪天开始、每周几小时、从哪来、谁备份",回答不了的先标红。
  2. 本周:把标红的部分按角色重写一遍,标出单点角色。你会发现风险清单自动浮现出来了。
  3. 本月:给关键角色设定三个触发阈值(人力低于计划 20%、被三个以上项目共享、返工超 15%),并在下一次例会上确认谁来裁决。
  4. 本季度:如果组织规模超过 100 人且多项目并行,考虑统一角色字典并引入资源视图,PingCode 这类面向中大型组织的平台可以承担这一步;如果不到 100 人,先别急着上工具。

最后一句经验:人力计划的价值和它的页数成反比。一页能被人每周翻出来改的表,胜过二十页再也没人打开的报告。

常见问题解答(FAQ)

1. 项目经理如何制定一份可执行的人力资源计划,而不是简单罗列人员名单?

我以前做项目计划时,常把8个人直接当成8人月来排期,结果每个迭代都比预计晚一周。后来我发现,真正应该计算的是成员在目标周期内可投入的有效工时,而不是组织架构里的编制人数。

建议先建立“有效产能”而不是“名义产能”。计算公式可以写成:有效产能 = 工作日数量 × 每日可投入工时 × 投入比例 ×(1-风险损耗率)。

例如,一个为期20个工作日的周期,某后端工程师每天理论工作8小时,但会议、沟通、支持工作占25%,同时预留10%的风险缓冲,那么他的有效产能约为20×8×65%×90%=93.6小时,而不是160小时。

我在一个12人研发项目中做过一次对比:按名义工时排了1920小时,按有效产能重新核算后只有1350小时,差异达到29.7%。重新排期后,团队虽然少承诺了3项低优先级需求,但核心版本按时交付,返工工时从总工时的18%降到了9%。

建议使用下面的拆分方式: 角色 | 名义人数 | 周期有效工时 | 主要限制 项目经理 | 1 | 45小时 | 会议、协调、风险处理 产品经理 | 1 | 60小时 | 需求澄清、验收、跨部门沟通 后端开发 | 3 | 280小时 | 线上支持、技术债务 前端开发 | 2 | 190小时 | 多端适配、联调等待 测试工程师 | 2 | 150小时 | 测试环境和数据准备 设计师 | 1 | 65小时 | 多项目并行 这里最容易踩的坑是把“人在项目组”误认为“人能随时投入”。

如果一个成员同时承担线上值班、售前支持或其他项目任务,就必须在计划中单独扣除;如果不扣除,资源冲突通常会在测试阶段集中爆发。我的判断标准是:只有经过直属负责人确认、且能对应到具体工作日的时间,才可以计入项目产能。

2. 项目资源不足时,项目经理应该优先增加人员、缩减范围,还是延长工期?

我遇到过一个交付周期只有6周的项目,业务方一开始要求全部功能都上线,但研发测算后至少需要8周。我当时最关心的不是“缺几个人”,而是哪类工作真正决定最终交付日期,以及增加人员后会不会因为沟通成本反而更慢。

资源不足时,不建议先凭感觉申请人手,而应先识别关键路径和资源瓶颈。可以把任务按照“对最终日期的影响”和“替代难度”分成四类:关键路径且难替代的任务优先保障;非关键路径但可并行的任务可以外包或延后;低价值任务直接削减;需要多人频繁协作的任务不宜临时塞入新人。

我曾对一个6周项目做过三种方案测算: 方案 | 调整方式 | 预计工期 | 协作成本 | 结论 A | 增加2名开发 | 6周 | 高 | 只有在任务可独立拆分时有效 B | 保留核心范围,延期4项低优先级功能 | 6周 | 中 | 风险最低 C | 全部功能保留,延长至8周 | 8周 | 中 | 适合上线窗口可调整的项目 最终采用B方案。

原因是新增人员需要约1周熟悉业务和代码,真正能产生有效产出的时间只有5周;而被延期的4项功能并不影响主流程验收。上线后复盘发现,原本预计节省的开发时间只有70小时,但新增成员带来的评审、环境配置和沟通消耗接近38小时,实际净收益并不高。

我的决策顺序通常是:先砍掉不影响目标的范围,再优化任务顺序,然后考虑内部调配,最后才是外部招聘或临时增加人员。只有当任务可以清晰拆分、输入资料完整、并且新人有稳定的协作接口时,增加人员才值得优先考虑。

3. 项目经理怎样安排不同阶段的人力投入,避免前期闲置、后期加班?

我以前习惯从项目开始到结束平均分配人员,结果需求阶段人手过多,测试和上线阶段却出现瓶颈。后来我把资源曲线按交付阶段重新拆分,才发现很多项目的问题不是总人数不够,而是人员进入项目的时间不对。

人力计划不应是静态名单,而应是一张按阶段变化的资源曲线。通常可以按“需求分析,设计开发,联调测试,上线支持”四个阶段配置资源,并为每个角色设置进入、峰值和退出时间。

例如,一个为期10周的系统项目可以这样安排: 阶段 | 项目经理 | 产品 | 开发 | 测试 | 运维 需求分析 | 0.6人 | 1.0人 | 0.3人 | 0.1人 | 0.1人 设计开发 | 0.6人 | 0.5人 | 4.0人 | 0.5人 | 0.2人 联调测试 | 0.8人 | 0.5人 | 2.5人 | 2.0人 | 0.8人 上线支持 | 1.0人 | 0.3人 | 1.5人 | 1.2人 | 1.5人 这里的0.6人代表平均投入比例,不是把一个人切成半个人使用。

实际执行时,项目经理需要把投入比例转换成具体日期和工作包,例如测试工程师不能只写“第6周投入”,而应明确负责测试方案、测试数据、回归测试和上线验证的时间段。我在一次项目复盘中发现,测试团队虽然总共投入了320小时,但其中约46小时在等待稳定版本和测试数据,利用率只有85.6%。

之后我们把测试数据准备提前到开发中期,并规定每个功能达到“可测试”标准后立即移交,最终把测试阶段压缩了4个工作日。一个实用判断方法是观察资源曲线是否存在两个异常:一是前期多人等待输入,说明任务拆分或进入时间过早;二是末期大量角色同时满负荷,说明验收、发布和缺陷修复没有前置。

优质的人力计划追求的不是每个人始终满负荷,而是让关键角色在真正需要的时间出现。

4. 如何使用项目管理工具跟踪人力计划,避免计划表与实际投入脱节?

我试过只维护一份Excel人力计划,开始时看起来很完整,但两周后实际投入、请假、临时支持和任务延期都没有同步,计划表几乎失去参考价值。我后来把计划、实际工时和变更原因分开记录,才知道偏差到底来自估算错误还是资源被挪用了。

工具的重点不是把计划画得漂亮,而是建立“计划工时,实际工时,剩余工时,偏差原因”的闭环。建议至少维护以下字段:任务名称、负责人、计划工时、已用工时、剩余工时、预计完成日期、依赖任务、资源占用比例和偏差原因。

我通常每周做一次资源核对,并设置三类预警:当任务实际投入超过计划的80%但完成度低于60%时,标记为估算或阻塞风险;当成员未来两周分配工时超过可用工时时,标记为资源冲突;当关键任务连续两次没有更新剩余工时时,要求负责人重新确认。

在一个包含24名成员的项目中,我们对比过两种管理方式: 管理方式 | 计划更新频率 | 工时偏差 | 延期任务发现时间 只在周会上更新 | 每周一次 | 约32% | 平均延迟7天 任务完成即更新,周度复核 | 持续更新+每周复核 | 约14% | 平均延迟2天 差异不只是因为工具更方便,而是因为第二种方式把“剩余工作量”变成了必须维护的数据。

很多团队只记录已经花掉的时间,却不更新还剩多少工作,导致项目经理只能看到成本增加,却不知道日期是否真的会延后。如果使用某项目管理工具或某项目管理平台,建议先统一三条规则:工时按实际投入记录,不把请假时间填成工作时间;任务延期必须选择原因,如需求变更、等待依赖、技术问题或资源冲突;

每周只调整一次基线,日常更新不能随意覆盖原计划。这样既能保留真实变化,也能在复盘时判断问题究竟出在估算、执行还是决策。

核心关键词

读者评论

罗
罗雨桐

把投入比例换算成每周实际可用工时,这个思路挺实用。以前排计划也遇到过人已经安排了,但因为同时支持多个项目,关键节点还是没人能及时接手的情况。

郑
郑启航

月度重算、周度校正的节奏值得参考,不过具体频率还是要看项目变化速度。如果需求和人员调整比较频繁,只按月复盘可能还是偏慢,关键岗位最好提前设置预警。

方
方晓彤

文章把名义人力和实际产能分开讲得比较清楚。不过文中的折算系数更适合作为初始估算,研发、测试等岗位的工作方式差别很大,实际使用时还是需要结合历史项目数据持续修正。

文章包含AI辅助创作:人力规划最佳实践:项目经理人力资源计划实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/624162

赞 (0)
飞飞飞飞
工作量怎么做?项目经理实操方法:人力资源计划从0到1
上一篇 1小时前
资源冲突怎么做?项目经理流程优化:人力资源计划从0到1
下一篇 49分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
