资源管理资源池全流程:项目负责人效率提升与一文讲清

去年冬天,我陪一个项目负责人复盘一个延期两周的版本。翻完排期表我发现,真正卡住他的不是技术方案,也不是客户变更,而是一个后端工程师,这个人在四个项目的排期表上都被标成"主力投入",但在任何一份资源池台账里,他的负载都显示"正常"。四个项目负责人都以为自己拿到了他,实际上没有一个人真正拿到。会后那位负责人跟我说了一句话,我记到现在:"我们不是缺人,我们是缺一个能告诉我'这个人到底归谁'的地方。"

这个场景我在十几家百人以上的研发组织里重复见过。项目负责人的效率损失,绝大部分不发生在执行阶段,而发生在"能不能提前拿到确定的人"这件前置事情上。资源管理的资源池,本质不是一张人员名单,而是一套可以对项目负责人做出承诺的供给系统。这篇文章我把它的全流程拆开讲清楚,包括我踩过的坑、量化过的指标、以及在什么情况下应该放弃精细调度。

一、先给结论:资源池解决的不是"看得见人",而是"敢承诺"

大部分组织建设资源池的第一反应是"做一张表,把所有人的技能、级别、当前项目都录进去"。做完之后通常两周内就没人维护了,因为它只解决了"看得见",没有解决"敢承诺"。项目负责人真正需要的不是看清谁在忙,而是得到一句可以写进项目计划的话:这个人从 3 月 10 日到 4 月 20 日,每周给我 3 天。

1. 结论一:项目负责人的效率瓶颈在"前置承诺",不在"过程执行"

我在 2023 年跟踪过一个 300 人研发组织的项目负责人时间分配,用两周时间做了 40 小时的时间日志抽样。结果是:真正用于技术方案评审、风险识别、客户对齐的时间合计不到 13 小时,而有 9.5 小时花在"问人、等人、追人、协调人"上,接近每周工作时间的四分之一。

更值得注意的是这 9.5 小时的结构。其中只有约 1.8 小时是"找人谈事",剩下 7.7 小时全部是低价值的重复动作:在群里问"谁能来",私聊确认,等回复,发现被人抢先,再换人,重新排期。这些动作之所以重复,是因为每次调度都要从零开始谈判,没有可复用的承诺记录。资源池要消灭的正是这部分时间。

2. 结论二:资源池有三层价值,多数组织只做了第一层

我把资源池的成熟度拆成三层,一层比一层难,也一层比一层值钱。

  • 可视层:能查到每个人的技能、当前投入、未来三个月的粗略占用。解决"信息在谁手里"的问题。
  • 可约层:能对某个人、某段时间发起预占,并得到一个明确的确认或拒绝。解决"承诺是否可靠"的问题。
  • 可预测层:能在项目立项时反推"以当前池子状况,这个项目最早什么时候能全员到位"。解决"要不要接、什么时候接"的问题。

可视层用一张表格就能做到,所以它不构成竞争力。真正拉开差距的是可约层,因为可约层需要制度:谁有权批预占、预占的有效期多久、被人抢先时谁优先。这部分不是工具能解决的,是需要管理者签字确认的规则。

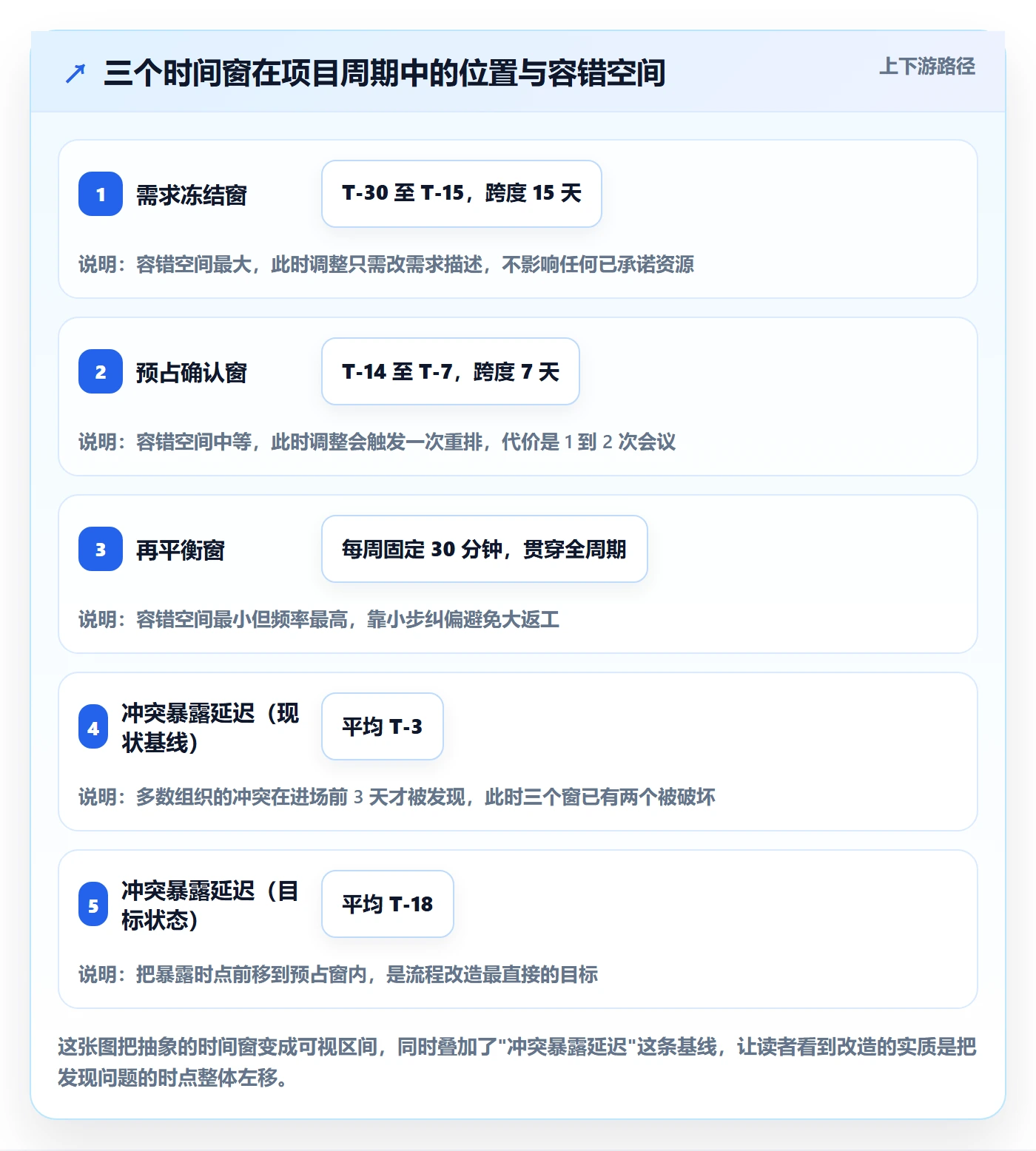

3. 结论三:成败落在三个时间窗上

我把资源池的运行压缩成三个时间窗,几乎所有失败案例都能归因到这三个窗被破坏。

时间窗 相对项目启动 核心动作 负责人 被破坏后的典型症状
需求冻结窗 T-30 到 T-15 把人力需求结构化为角色、技能、时间窗、交付物 项目负责人 需求写"要 2 个后端",无法匹配
预占确认窗 T-14 到 T-7 资源池 owner 批复预占,三方确认 领域负责人 / 资源池 owner 口头答应,排期表上四个人共用一人
再平衡窗 每周固定 30 分钟 滚动检查未来四周的冲突与偏差 PMO + 各项目负责人 冲突在进场当天才暴露

这三个窗里,我最看重第一个。因为需求冻结窗被破坏的代价无法在下游补救,你在 T-3 才提出需求,资源池 owner 手里已经没有可调度空间,他能给你的只有"挤一挤",而"挤一挤"就是所有人都在超载、所有人都在等。

4. 结论四:度量要从"利用率"转向"可承诺率"和"影子占用率"

很多组织用"资源利用率"作为资源池的核心指标,这是我认为最容易把资源池做死的一步。利用率冲到 95% 的池子,交付周期通常不是变短而是变长,因为没有任何缓冲可以吸收需求波动,任何一个小变更都会引发连锁重排。

我建议主指标换成两个:可承诺率 = 已确认预占人天 ÷ 需求提出人天,衡量这个池子有多"敢答应";影子占用率 = 未登记但实际占用的人天 ÷ 实际总投入人天,衡量台账有多失真。前者反映对外承诺能力,后者反映数据可信度,两个一起看才有意义。

5. 结论五:资源池的 owner 不能是 PMO

这是我和不少同行分歧最大的一点。PMO 适合持有"可视权"和"过程权",但不适合持有"承诺权"。承诺意味着要为一个交付结果负责,而 PMO 通常不承担交付责任,一旦由 PMO 直接调度人,就会出现"批了但没人真干"的局面。

承诺权应该握在持有交付责任的领域负责人手里,研发经理、测试经理、设计负责人。他们的池子被占用,自己要承担交付压力,所以他们有动力拒绝不合理的预占。PMO 的角色是保证信息透明、流程按时运行、冲突被摆到桌面上,而不是替业务做取舍。

资源管理资源池全流程:项目负责人效率提升与一文讲清

二、背景与真实场景:为什么这件事在最近三年明显变难了

资源管理不是一个新话题,但它在近三年确实变难了。原因不是人的能力下降,而是组织的项目结构和人才结构同时发生了变化。我把它归纳成三个阶段,读者可以对号入座。

1. 三个阶段:从"部门借人"到"资源池调度"

第一阶段是部门借人。项目少、并行度低,项目负责人直接找部门经理借人,借多久、借几个靠一顿饭谈定。这个阶段不需要资源池,因为口头承诺的兑现率足够高,冲突量在人的记忆容量之内。

第二阶段是并行爆炸。当并行的项目从 5 个变成 20 个、从 20 个变成 60 个,同一个专业的人同时被三到五个项目需要,口头承诺开始互相踩踏。这个阶段组织通常会做一张 Excel 大表,但因为没人维护、没有预占规则,表很快失真。

第三阶段是资源池运营。组织意识到需要把"人"当成一种有供给曲线、有占用规则、有释放动作的资源来运营。这时候才会出现资源池 owner、预占审批、滚动再平衡会议这些机制。

我见过的大多数问题,是组织已经进入第二阶段,却还在用第一阶段的方法解决第三阶段的问题。

2. 三个真实场景:资源池难在哪

(1)新产品线并行带来的"峰值重叠"

一家做企业软件的公司,四条产品线同时在上半年做大版本。每条产品线的峰值都集中在 3 到 5 月,都需要同一批性能优化和数据库方向的工程师。单看每条产品线,人力都是够的;合在一起看,缺口是 3.5 个 FTE。这类问题的特点是:只有在跨项目视图中才可见,任何单项目视角都是健康的。

(2)交付型项目公司的"技能错配"

一家做行业解决方案的公司,池子里有 80 个人,永远有 20 个人在等项目,同时永远有 15 个岗位招不到合适的人。表面看是"人多于活",实际是"技能结构不匹配"。这类组织如果只统计人数,会得出完全错误的结论,必须按技能簇统计供给和需求。

(3)集团多 BU 共享研发的"权责真空"

集团层面建了一个共享研发中心,服务三个业务 BU。共享中心认为自己只是执行方,业务 BU 认为自己只是需求方,结果是排期由嗓门决定,谁催得急谁先做。这类组织缺的不是工具,是"谁有权决定优先级"这条规则,以及在规则之上的一致性度量。

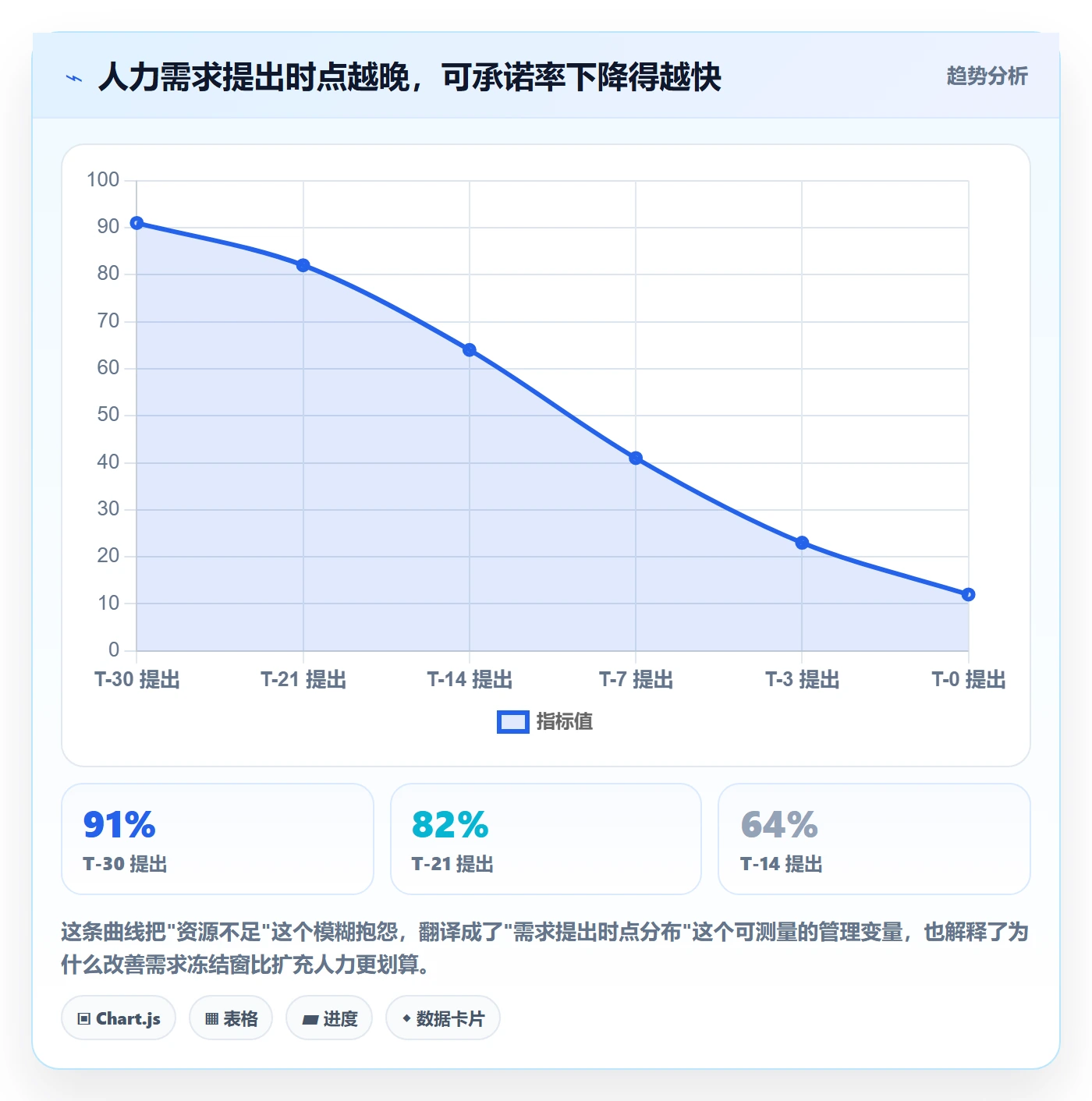

3. 一个反常识观察:需求提得越晚,缺口越大

我把过去两年接触的项目按"人力需求提出时点"分组,统计每组最终的可承诺率。结果是一条非常陡的曲线:在 T-30 提出需求的项目,可承诺率能到 91%;到 T-7 才提的,只剩 41%;T-0 当天提的,只有 12%。

这条曲线的管理含义很直接:资源缺口的大部分,是需求提出太晚制造出来的,不是人真的不够。很多管理者把资源池当成"解决短缺"的工具,其实它更擅长的是"让短缺提前三十天被看见"。看见得早,就有换人、拆包、延后、外采四个选项;看见得晚,只剩加班一个选项。

资源管理资源池全流程:项目负责人效率提升与一文讲清

三、全流程拆解:从需求提出到释放归池的七步

前面讲的是判断,这一节讲动作。我把资源池的完整流程拆成七步,每一步都给出输入、输出和最容易出错的地方。七步跑通一次大约需要三周,跑顺之后每周只需 30 分钟维护。

1. 流程总览:七步与责任分工

  1. 需求结构化:把"我要两个后端"翻译成角色、技能、时间窗、投入比例、交付物。
  2. 供给可视:确认池子里有哪些人、当前占用多少、未来三个月还有多少可调度空间。
  3. 匹配与预占:资源池 owner 发起预占,锁定具体的人和具体的时间段。
  4. 三方承诺:项目负责人、资源池 owner、被调度者本人三方确认,形成可追溯记录。
  5. 进场与磨合:第一个迭代观察实际产出与承诺投入是否匹配,及时纠偏。
  6. 滚动再平衡:每周检查未来四周的冲突与偏差,做小幅调整而不是大返工。
  7. 释放与归池:项目结束或阶段结束,在 5 个工作日内释放人天,回到可调度池。

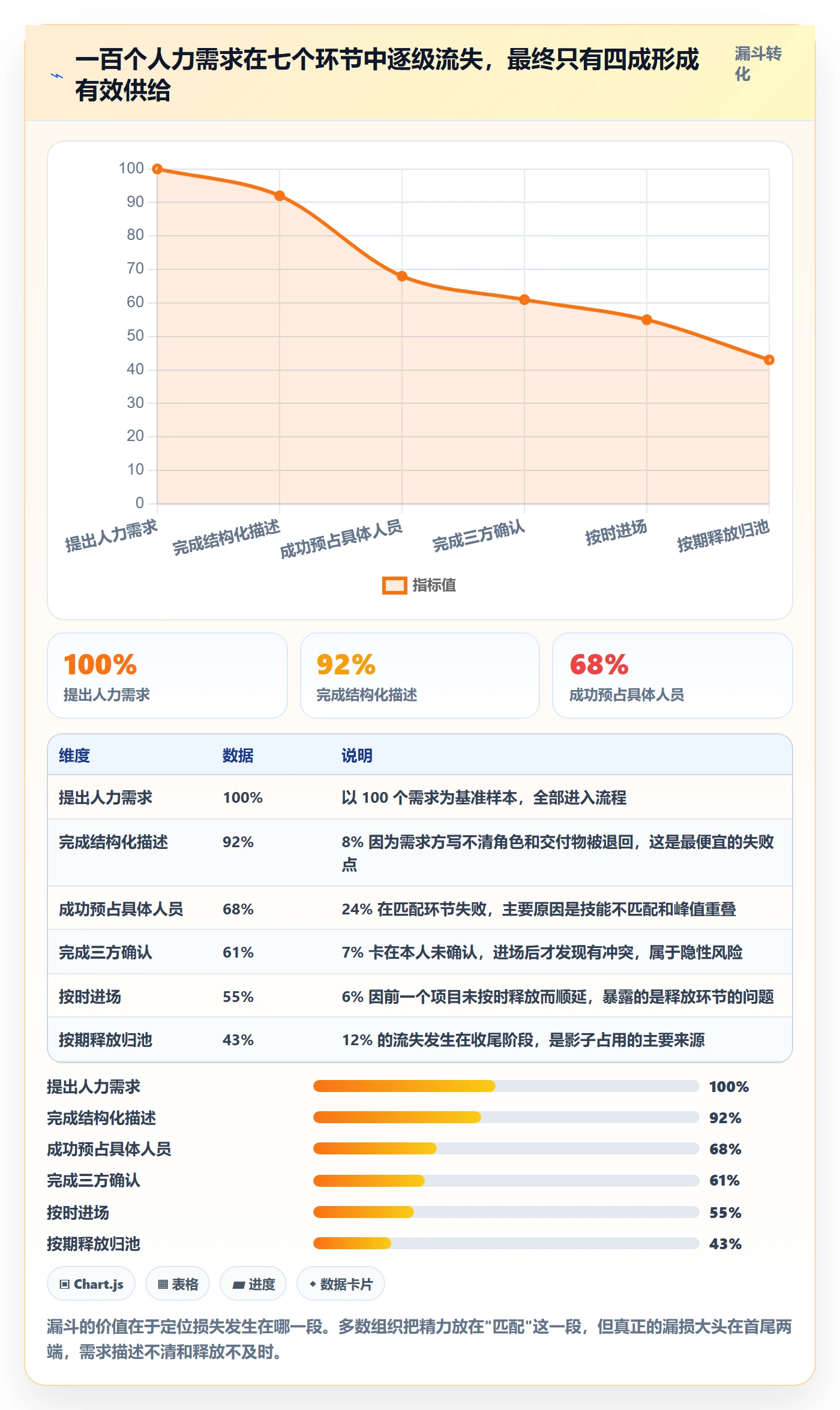

这七步里,第三步和第七步是最容易被跳过的,也是最容易出问题的。跳过第三步会得到"口头承诺",跳过第七步会得到"影子占用",人被释放了,但账上还占着,池子看起来永远满,实际有大量虚占。

资源管理资源池全流程:项目负责人效率提升与一文讲清

2. 步骤一到三:把"我要一个人"翻译成"我要一段可承诺的供给"

需求结构化这一步,决定了后面所有环节的天花板。我要求项目负责人在需求单上必须填清五件事:角色(不是姓名)、必备技能(不超过 3 项)、时间窗(起止日期 + 投入比例)、交付物(这个人要产出什么)、以及可接受的替代方案(是否接受降级技能、是否接受分段投入、是否接受远程)。

最后一项最容易被忽略,但它的价值极高。当项目负责人写明"可以接受分段投入",资源池 owner 的可调度空间会扩大一倍以上,因为他可以把一个人的 0.5 FTE 拆给两个项目,而不是必须整块给出去。我在一个客户里做过对比,加上"可接受替代方案"字段后,同一个池子的预占成功率从 62% 提升到 81%,没有增加任何一个人。

供给可视这一步的关键不是"看人",而是"看剩余"。绝大多数资源池只展示当前占用百分比,却不展示"未来四周还有多少可承诺人天"。前者是快照,后者才是决策依据。我建议的展示方式是:每个人一行,横向铺开未来 12 周,用色块表示已承诺、待确认、可调度三种状态。项目负责人只看最后一行汇总:这个池子未来 12 周每周还能承诺多少人天。

匹配与预占这一步,必须解决"先来后到"和"重要优先"的冲突。我的做法是双轨:常规需求按提出时间排队,同时允许每个池子预留 10% 到 15% 的容量给"紧急高优",但这部分容量每月只能动用一次,且必须由领域负责人签字。这样既保留了应对突发的弹性,又防止"紧急"变成常态。

3. 步骤四到五:三方承诺与进场磨合

三方确认是我在流程里最坚持的一环。很多组织只做两方确认,项目负责人和资源池 owner 谈好就结束了,被调度的人甚至不知道自己要换项目。结果是进场第一天就发现他有另一个项目的收尾任务,或者他本人对这次调度有强烈抵触,产出远低于预期。

三方确认的形式可以很轻:一条系统里的确认记录,包含起止时间、投入比例、交付物、以及一句"我已知悉"。它的作用不是管控,而是把隐性冲突提前暴露。我统计过一个池子的数据,加了本人确认环节后,进场后两周内的"投入偏差超过 30%"的比例从 27% 降到 9%。

进场磨合看两个信号。第一个是第一个迭代的实际产出与承诺投入是否匹配,如果一个承诺 0.5 FTE 的人在迭代里只提交了 0.2 FTE 的工作量,说明他被其他事情占用了,要立刻查影子占用。第二个是他本人在迭代回顾里的反馈,如果出现"我不知道为什么被安排到这个项目",说明三方确认流于形式。

4. 步骤六:滚动再平衡,每周 30 分钟的固定动作

滚动再平衡是我认为投入产出比最高的一个动作。形式很简单:每周固定 30 分钟,参与人包括资源池 owner 和各项目负责人,只看未来四周的冲突清单,逐条决定"接受、换人、延后、升级"。

关键在于只解决未来四周,不做长期规划。长期规划放到季度评审里做,周会只处理近处的不确定性。我见过太多组织把周会开成季度战略会,两小时下来一个具体冲突都没解决。

另外一条经验:冲突清单必须由系统生成,不能由人整理。如果要靠某个人手工比对四张表才能找出冲突,这个会开不了三次就会停。让系统在预占发生时就做冲突检测,冲突自动进入清单,会议只做决策,效率会高一个数量级。

5. 步骤七:释放归池,5 个工作日规则

释放环节是最没存在感、却最影响池子健康度的一步。项目结束了,人去做别的事了,但资源池台账上还挂着"该项目占用 0.6 FTE 至 12 月 31 日",这条记录会一直虚占到年底。虚占积累多了,池子看起来永远饱和,新的需求永远排不进去,管理者会误判为"人不够"从而启动招聘。

我的规则是:项目阶段结束或人员实际撤出后的 5 个工作日内,必须完成释放动作;超期未释放的,系统自动标红并在周会上通报。配套的机制是让释放动作和项目的阶段流转绑定,项目阶段从"交付"流转到"收尾"时,系统自动提醒释放相关人员,而不是等人来想起来。

我服务过的一个客户在上线这个规则之前,影子占用率是 22%;上线三个月后降到 7%。这 15 个百分点没有对应任何新增人力,纯粹是把账做平了。

资源管理资源池全流程:项目负责人效率提升与一文讲清

四、拆解常见误区:我踩过的六个坑

下面这六个坑,前三个我自己踩过,后三个是我在客户现场反复见到的。它们的共同点是:看起来都在做资源池,实际上都在做一件别的事。

1. 认知误区:两个看起来正确、实际有害的想法

(1)误区一:把资源池做成通讯录

通讯录的特征是字段齐全但没人更新。技能标签写了二十个,级别、证书、过往项目全都有,唯一没有的是"未来三个月他能给我多少天"。这种表在建成后的第一个月使用率很高,第三个月基本归零。

判断标准很简单:如果这张表不能回答"下周三到 4 月底,谁能给我 3 天",它就是通讯录。资源池的核心字段不是技能有多少,而是占用有多少、什么时候释放。

(2)误区二:追求 100% 利用率

这是我在早期项目里犯过的错。当时我把"人均利用率 92%"当成资源池运营成功的标志,向管理层汇报时得到了表扬。三个月后问题全面爆发:任何一个临时的客户问题都找不到人处理,所有项目都在互相挪用,交付周期反而延长了 18%。

原因不复杂。利用率接近 100% 时,池子失去了吸收波动的能力,任何一点扰动都会被放大成全局重排。我现在给的建议是:研发类池子的目标利用率控制在 75% 到 80%,交付类控制在 82% 到 88%,剩下的部分作为缓冲,专门用来吸收插入需求和临时故障。

2. 流程误区:两个省掉了关键环节的做法

(1)误区三:用 Excel 加群聊做调度

这套组合在小规模下是有效的,在并行度超过一定阈值后一定会崩。崩的标志是:同一个人被三个项目负责人在三个群里分别确认,而三个群互相看不见对方。

Excel 的问题是它没有冲突检测能力。人可以同时被三行记录引用,表格不会报警。群聊的问题是没有单一事实来源,确认记录散落在不同对话里,事后无法追溯。这两点决定了它在并行项目超过 15 个、涉及人数超过 50 人之后就不适用了。

(2)误区四:只算人头,不算技能和时间窗

"我们有 12 个后端,还差 2 个",这句话通常是错的。真实情况可能是:12 个后端里有 7 个只会做业务接口,而项目需要的是分布式存储方向的人;或者 12 个人都在 4 月有空,而项目需要的是 3 月的人力。

人数是一个极度失真的度量。我建议的替代口径是"技能簇 × 时间窗 × 可承诺人天"的三维供给表。这张表维护起来确实更贵,但它能把"整体够、局部缺"这种结构性矛盾提前暴露出来,而这恰恰是资源池最该发现的东西。

3. 数据误区:两个让数据彻底失真的动作

(1)误区五:把工时填报结果用于绩效考核

这是我踩过最深的坑。一个客户在资源池上线半年后,把工时数据接进了绩效考核,第二个月填报及时率从 71% 掉到 43%,第三个月数据基本不可用,所有人都在填"看起来合理"的数字。

工时数据的价值在于预测产能和计算承诺成本,一旦它变成考核依据,它就失去了测量功能。我的建议是:工时只用于资源调度和项目成本归集,不进入个人绩效;如果要考察个人投入,用交付物和评审结果,不要用工时数字。

提高填报及时率的正确做法是让填报"顺手",而不是加惩罚。我做过对比:把工时填报绑定到每日或每次任务流转的界面里,让填报成为交付动作的一部分,及时率能从 41% 提升到 88%,不需要任何考核压力。

(2)误区六:释放环节无人负责

前面已经讲过这个问题,这里补一个观察:释放环节之所以没人管,是因为它不对应任何人的 KPI。项目负责人关心交付,资源池 owner 关心供给,被调度的人关心下一个任务,没有人关心"账什么时候销"。

解法是把释放变成系统动作而不是人的自觉。阶段流转时自动触发释放提醒,超期未释放自动标红并计入周会清单,让"账不平"这件事变得显眼。

资源管理资源池全流程:项目负责人效率提升与一文讲清

五、专业判断逻辑:资源池调度的决策模型

流程解决"怎么做",判断解决"该不该"。这一节讲我在实际调度中使用的四个判断模型,它们决定了同样的流程在不同组织里为什么效果差三倍。

1. 判断一:先识别约束类型,再谈调度方案

每次遇到资源冲突,我的第一个问题不是"谁能来",而是"这次的约束到底是什么"。约束有五种,解法完全不同。

  • 人力数量约束:人真的不够。解法是补充、外包或缩减范围。
  • 技能约束:人够但技能不对。解法是培养、结对或外部引入,调度无效。
  • 时间窗约束:人够但时间凑不上。解法是拆分任务、调整阶段顺序或分段投入。
  • 预算约束:有钱但编制批不下来。解法是用外部资源或调整成本结构。
  • 依赖约束:人被上游阻塞,看起来在忙实际在等。解法是疏通依赖,不是加人。

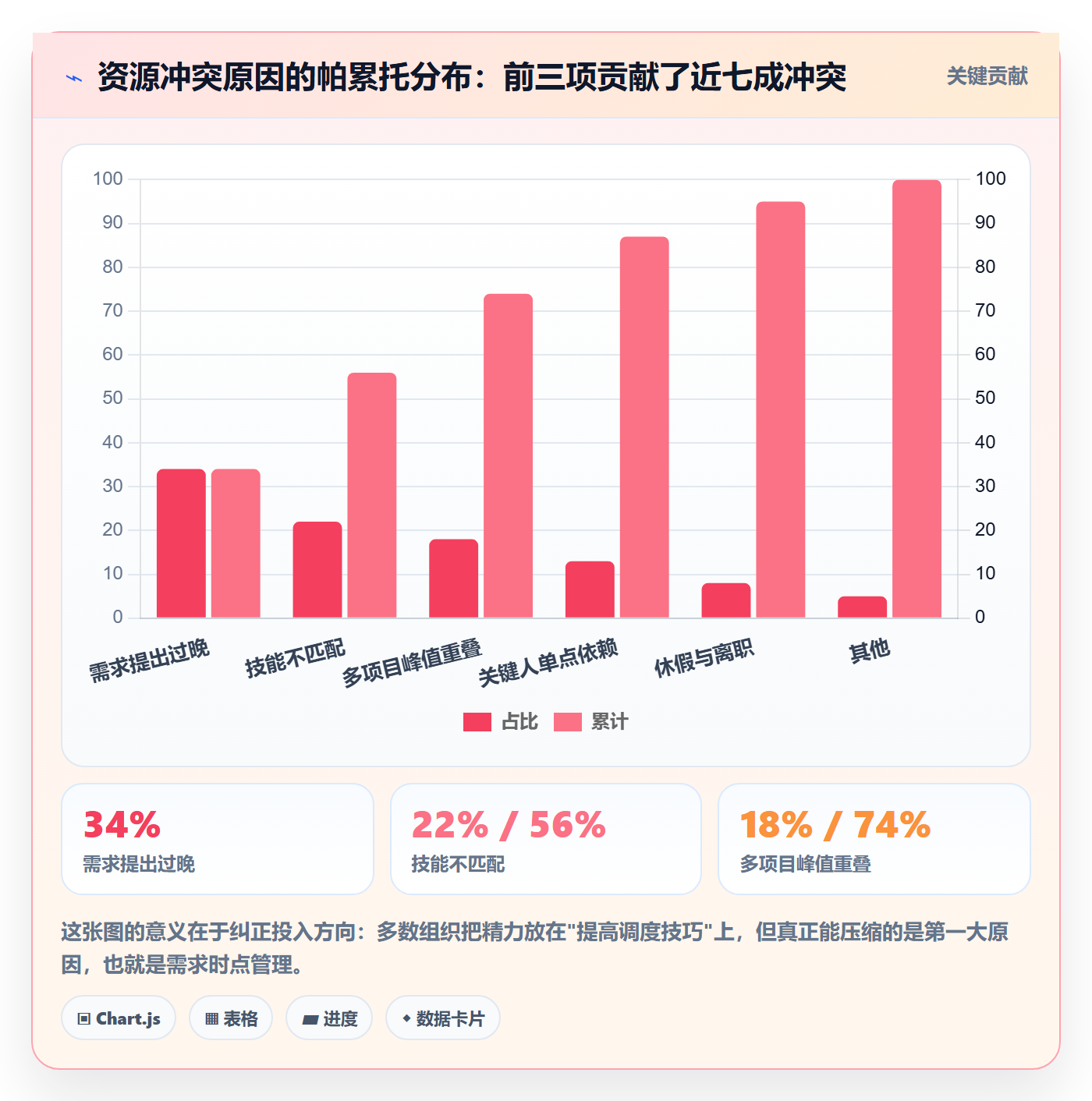

把约束类型搞错,会得到完全无效的动作。我见过最典型的误判是把"技能约束"当成"人力数量约束",于是不断招人,池子人数涨了 30%,交付周期一点没变,因为新招的人和缺口方向不一致。

2. 判断二:用"承诺成本"替代"人力成本"做决策

人力成本是单价乘以人天,简单但误导。真正决定一个调度方案好坏的是承诺成本,我用的近似公式是:

承诺成本 = 直接人力成本 + 重排成本 + 延迟成本 + 机会成本

  • 重排成本:因为插入这个需求,导致其他已承诺项目需要重新排期所付出的协调时间与产出损失,通常等于受影响项目数乘以 1.5 人天。
  • 延迟成本:被推迟的项目每晚一周带来的收入延迟或违约风险,可以用周营收贡献乘以延迟周数估算。
  • 机会成本:这个池子被占满后,无法承接更高价值需求所放弃的收益。

这个公式的价值在于它会让一些"看起来划算"的调度变得不划算。比如把一个核心工程师临时调去救一个边缘项目,直接人力成本只增加 3 人天,但重排成本可能是 12 人天,延迟成本是主要项目推迟两周。算完之后,很多"救火"决定会被推翻。

3. 判断三:优先级用"可延迟性 × 价值密度"两个维度

优先级排序最怕的是所有人都说自己是最高优先级。我给的方法是把需求放到两个维度上:可延迟性(延后两周的损失有多小)和价值密度(单位人天创造的业务价值)。

这样就得到四个象限,每个象限对应一种明确动作:

象限 特征 动作
高价值、低可延迟 既重要又急 立即预占,允许挤占缓冲池
高价值、高可延迟 重要但不急 排入下个窗口,提前锁定供给
低价值、低可延迟 急但不重要 换人执行,降级技能要求,用较低成本满足
低价值、高可延迟 既不重要也不急 明确拒绝或无限期延后,释放池子容量

这个模型的一个副作用是它会让拒绝变得容易。当需求被放进第四象限,拒绝就不再是"我不帮你",而是"按规则它排在后面"。资源池 owner 最需要的正是这种把人际冲突转化为规则判断的能力。

4. 判断四:什么时候应该拒绝项目

我给三条明确的拒绝阈值,超过任何一条就应该把决定升级或直接拒绝:

  1. 承诺成本超过项目毛利的 40%。此时项目即使做完也不创造价值,接了只是消耗池子。
  2. 需要挤占三个以上已承诺项目。挤占三个以上意味着全局重排,隐性成本远高于账面成本。
  3. 关键角色只能由单点人员承担且该人员已超 90% 负载。这是组织风险,不应该用个人加班来对冲。

拒绝的时候要给替代方案,这是让拒绝被接受的关键。常见的三个替代是:延后两周启动(等池子释放)、降级交付(减范围保时间)、外部补充(用外包或顾问覆盖非核心部分)。有替代方案的拒绝,接受度比单纯说"不行"高出很多。

  • 结算与对账:按项目归集人工成本,与财务口径一致。
  • 三层能力里,第一层是基础,第三层是壁垒。但我要说一个反直觉的判断:不要追求三层一次到位。没有经过至少一个季度的数据积累,产能预测模型没有可靠输入,强行上预测模块只会得到一堆没人信的曲线。我的建议是先跑通第一层和第二层的预占,积累两个季度的实际投入数据,再上第三层。

    2. 选型对照:三类方案的能力边界

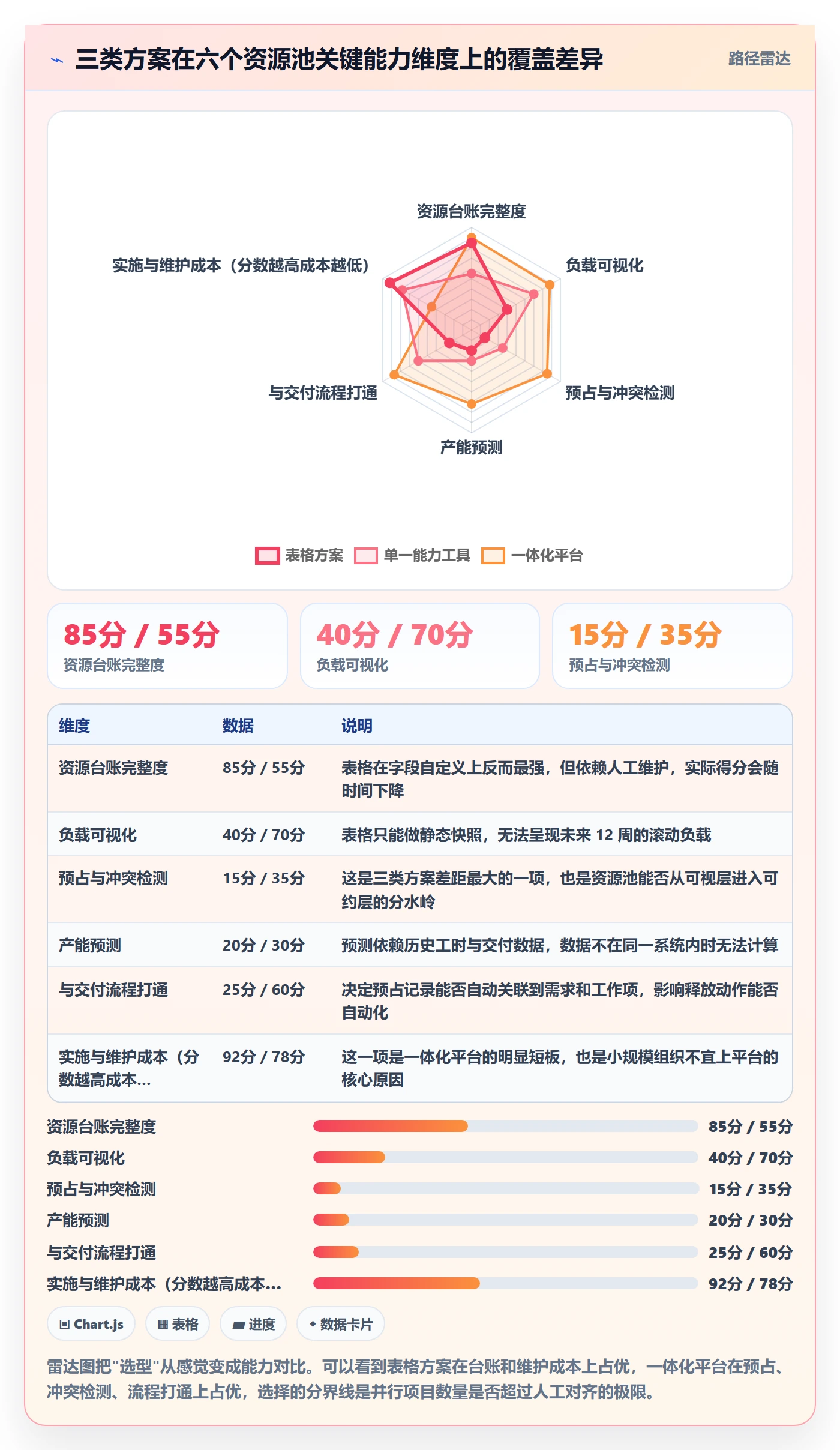

    市面上能承接资源池的方案大致三类,能力和代价差别很明显。我在下面这张表里用中性描述,读者可以按自己的实际情况对应。

    方案类型 典型形态 优势 短板 适用规模
    表格加协同文档 自建多维表格 + 群聊 上手快、零采购成本、字段完全自定义 无冲突检测、无预占机制、多人并发易覆盖 50 人以下、并行项目 15 个以内
    单一能力项目管理工具 偏重任务或工时的某项目管理工具 在某一维度(如任务流转或工时统计)做得很深 资源视图与交付流程割裂,需要人工在两个系统间对齐 100 人左右、单一产品线
    一体化研发管理平台 覆盖需求、项目、资源、工时的某项目管理平台 资源预占与项目流转在同一数据模型内,冲突可自动检测 实施成本较高,需要配套制度,配置不当会变成重流程 100 人以上、多产品线并行

    以 PingCode 为例,它属于第三类。它把项目集、迭代、工时、资源负载放在同一套数据里,资源池的预占记录可以直接关联到具体的需求和工作项,这一点对中大型企业(100 人以上、多产品线并行)比较关键,因为冲突检测的前提是资源占用和交付任务在同一张网上,而不是两套系统靠人工对齐。

    但我也要说清楚它的边界。如果组织只有一条产品线、并行项目不到 15 个、资源冲突靠一个微信群就能解决,上一体化平台是过度投入,实施和制度配套的成本会远高于收益。工具解决的是"信息规模超过人的记忆容量"这个问题,规模不到那个点,它只是负担。

    3. 配置建议:资源需求单的字段结构

    无论用什么工具,资源需求单的字段结构是可以标准化的。下面这份结构我在三个客户里用过,可以直接作为配置参考:

    {
    "request_id": "REQ-2024-0317",

    "project": "产品线A-3.2版本",

    "requester": "项目负责人",

    "role": "后端工程师",

    "must_have_skills": ["分布式存储", "Go"],

    "optional_skills": ["性能调优"],

    "time_window": {

    "start": "2024-04-08",

    "end": "2024-05-31",

    "fte": 0.6

    },

    "deliverables": ["存储层重构方案", "读写性能提升30%"],

    "acceptable_alternatives": {

    "downgrade_skill": true,

    "split_allocation": true,

    "remote_ok": true

    },

    "priority": {

    "value_density": "high",

    "delayability": "low",

    "quadrant": "立即预占"

    },

    "status": "pending_confirm",

    "pool_owner": "研发经理B",

    "candidate": ["成员X"],

    "confirm_deadline": "2024-03-24"

    }

    这份结构里有三个字段是我坚持要加的。acceptable_alternatives 扩大了可调度空间,前面已经讲过它的效果;confirm_deadline 给预占设了有效期,避免需求挂着不确认长期占用池子;quadrant 把优先级判断显性化,让资源池 owner 一眼看出该不该批。

    资源管理资源池全流程:项目负责人效率提升与一文讲清

    常见问题解答(FAQ)

    1. 资源池全流程应该从哪一步开始?

    我负责多个并行项目,经常遇到临近启动才发现关键岗位没人,或者资源已经被其他项目占用。我想建立资源池,但不确定该先盘点人员、梳理需求,还是先统一申请和审批流程。

    先从未来一个规划周期内的项目需求开始,而不是先把所有员工名单搬进表格。可以选取接下来4至8周的项目,记录每项任务所需的岗位、技能、投入比例、起止时间和优先级,再与团队实际可用工时对照。盘点时要扣除休假、例会、支持工作等非项目时间,并让团队负责人确认数据。之后再建立申请、匹配、确认、调整和归还的流程。

    这样做的判断依据是:资源池的价值在于提前发现供需缺口;只有人员名单,没有经过时间和负荷验证的可用量,容易制造“看起来有人、实际排不开”的假象。

    2. 怎样判断一个人是否真的可以分配给新项目?

    我看资源表时,常发现同事名下还有不少空闲工时,但他们已经在处理线上问题、临时需求或其他项目的收尾工作。我担心只按表格里的剩余比例分配,会让计划从第一周就失真。

    不要只看名义空闲比例,要同时核对时间窗口、技能匹配和工作性质。可以把每周可用于项目的工时作为容量基线,再记录已承诺任务、支持值班和不可预期工作的缓冲;对高度不确定的支持岗位,预留缓冲通常比排满更可靠。

    例如一周40小时的岗位,先扣除固定会议、运维支持和既有承诺,再确认剩余容量,而不是直接把40小时当作可分配工时。最终分配前,由该员工的直属负责人确认具体时段。判断标准是任务能否在指定周期内交付,而不是表格里是否有一个空白数字。

    3. 项目之间争抢同一资源时,负责人该如何取舍?

    我遇到过两个项目都需要同一位资深工程师,双方都认为自己的任务更紧急,最后只能靠负责人临时协调。我想知道有没有比按声量或职位高低分资源更公平、也更利于交付的办法。

    先把争抢问题转成可比较的决策信息:每个项目的交付日期、延迟影响、关键路径、所需技能、替代方案和预计投入。再由有权限的组合负责人按统一规则排序,例如先处理有外部承诺且延迟会造成重大影响的工作,同时检查是否能拆分任务、换用具备相近技能的人,或调整范围与顺序。

    记录最终取舍和复核日期,避免每次冲突都从头争论。判断依据不是哪个项目“更重要”的口头表态,而是延迟成本、依赖关系和可替代性;若优先级变化,应同步调整相关项目计划,不能只把同一个人同时分配给多个项目。

    4. 如何评估资源池流程是否真正提升了效率?

    我准备推动资源池管理,但担心最后只是多了一张表和几道审批,团队反而要花更多时间维护数据。我想用一些能反映实际交付改善的指标,判断这套流程是否值得继续。

    用一组能对应流程目标的指标,并设定试行前的基线和固定统计周期。可以跟踪需求从提交到确认的时间、关键岗位缺口数量、已分配人员的实际负荷与计划偏差、临时换人频次,以及项目延期中由资源不足导致的比例。试行时先选一两个团队,连续观察4至6周,并记录数据维护所花的时间;

    若确认更快了,但频繁改派和过载没有改善,就需要检查容量估算或优先级机制。单看资源利用率容易误导:利用率越接近满载,不一定代表效率越高,也可能意味着团队没有处理突发工作的余量。

    核心关键词

    读者评论

    杜
    杜思妍

    关于可承诺率和影子占用率这两个指标,我有点犹豫。影子占用率靠什么采集?如果靠被调度的人自己填报,那它本身就是二手数据,失真程度和台账差不多。我们试过让工程师每周填实际投入,前三周还行,第四周开始全是复制上周的数字。后来改成从任务系统里倒推工时,准确率上来了,但只能看到已登记的工作,私下的救火和临时支撑还是看不见。这块有没有更省力的采集办法?

    苏
    苏一凡

    T-30 到 T-14 这个需求冻结窗,在甲方驱动的交付型项目里基本不成立。我们的需求冻结是客户说了算,他 T-5 加一个模块,我们只能接。文章说晚提需求会让可承诺率掉到四成,这个结论我认,但落到我们身上,能改的不是提需求的时点,而是提需求之后的应对方式,比如预留一部分不进入预占池的机动人力。文章里对这块讲得比较少,我更想看到的是“窗口注定被破坏时怎么办”。

    王
    王梓萱

    承诺权放在领域负责人手里这一条,我实践过,效果取决于领域负责人带多少人。一个人带八到十个的时候,他脑子里有账,预占审批既快又不离谱。人到了三十往上,他就只能看报表,审批变成盖章,最后还是谁的会开得早谁先占。所以我觉得这条规则要配一个前提:承诺单元的规模上限。超过这个规模,就得再往下切一层,让真正带交付的小组长持有承诺权。

    文章包含AI辅助创作:资源管理资源池全流程:项目负责人效率提升与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/623789

    赞 (0)
    飞飞飞飞
    资源分配实操方法:项目负责人提升资源管理效率的效率提升方法与模板
    上一篇 32分钟前
    资源占用最佳实践:项目负责人资源管理效率提升,常见问题
    下一篇 31分钟前

    相关推荐

    发表回复

    您的邮箱地址不会被公开。 必填项已用 * 标注

    站长微信
    站长微信
    分享本页
    返回顶部
