去年十月,我陪一家做工业软件的公司做季度项目复盘。他们有 11 个在建项目、63 名研发,资源分配表每周更新一次,用红黄绿三种颜色标注忙闲。复盘会上项目经理们的结论高度一致:人手不够。但把工时明细拉出来之后,结论反过来了,那个月有 27% 的可分配工时花在等待评审、等待测试环境、等待上游交付上,真正因为"没人"而导致延期的任务只有 2 个。
这个反差不是孤例。后来我又在四五家一百到三百人规模的组织里做过类似的工时盘点,比例各有高低,但方向几乎一致:大多数团队缺的不是人,而是关于"人到底被什么占住了"的可见性。看不清占用结构,就只能用"加人"和"催进度"这两个最贵的动作去解决一个信息问题。
这篇文章讲的就是这件事:项目负责人如何把资源分配从"每周开一次协调会、拍一次板"的协调动作,变成一套有输入、有规则、有回滚条件的判断系统。我会先给结论,再讲我见过的真实场景和踩过的坑,然后拆开讲四层判断逻辑、可照做的七步流程,最后给出不同团队规模、不同组织形态下的行动建议和取舍。
一、核心结论:资源分配不是分人,是在约束条件下做可回滚的排序
先把结论摆出来。下面五条是我在十几个项目里反复验证过的判断,也是后文所有方法的骨架。如果只记五句话,记这五句。
1. 先定义约束,再谈分配
资源分配最常见的失败方式,是一上来就打开表格往格子里填名字。填完之后所有人都觉得方案"不公平",因为没有人事先说清楚约束是什么:这个季度总共有多少可用工时?哪几个人是不可替代的单点?哪两个项目在合同上不可延期?
约束不明确的时候,讨论一定会从"哪个方案更优"滑向"谁更重要"。而"谁更重要"是个政治问题,不是管理问题,开会开不出结果。我的做法是:任何一次资源分配讨论,前三分钟只谈约束,不谈方案。约束清单写不满五行,会议就直接停掉,回去补数据。
2. 分配的最小单位是"可用工时窗口",不是"人头"
"张三下周给你 50%"这种表述看起来精确,实际上几乎没有信息量。50% 指的是 20 小时还是 16 小时?是连续两天还是每天两小时?是能参加评审还是只能写代码?
我要求团队把分配单位统一成可用工时窗口:谁、在哪几天的哪个时间段、能投入多少小时、能承担哪一类工作。这个颗粒度看起来麻烦,但它一次性解决了三件事,容量可以加总、冲突可以自动暴露、延期时能算出真实缺口。下面的对比来自我对四个团队各一个季度的观察,用来解释为什么单位的选择会直接改变结果。

3. 优先级不是排一次,而是要有一个持续生效的裁决机制
很多团队在季度初排了一次优先级,然后把结果贴在墙上,之后两个月再也没人看。问题在于项目优先级会变:客户改需求、合同变更、竞品动作、线上故障。优先级一旦过期,资源分配就变成凭印象执行。
我的判断是:优先级必须有明确的裁决人和明确的触发条件。裁决人可以是一个人(通常是项目集负责人或技术负责人),触发条件要写成事实描述而不是感觉,比如"关键路径延迟超过 5 个工作日"或"某客户提出 P0 需求"。没有触发条件的优先级排序,本质上是一次性投票。
4. 分配方案必须自带回滚条件
我见过太多"排得很漂亮、执行得很拧巴"的方案。原因往往不是排错了,而是排完之后没人敢改。方案一旦定版就变成承诺,改动意味着承认判断失误,于是所有人一起硬扛到出问题。
更健康的做法是:在方案定版的同时,写清楚什么情况下这个方案作废。比如"若 A 项目在第 6 周仍未通过验收,则 B 项目两名后端在第 7 周回撤"。这句话的价值不在于它一定会发生,而在于它把"调整"从政治事件变成了预设动作。
5. 公开输入比公开结果更能减少政治摩擦
资源分配天然是零和的:给了 A 就少了 B。所以围绕结果的争论永远不会消失。但争论的激烈程度,取决于大家是否认同输入数据。
如果所有人都能看到同一份工时占用、同一份里程碑偏差、同一套优先级评分,争论就会收敛到"这几个数字对不对";如果输入不透明,每个人都会带着自己的猜测进入讨论,会议就变成了立场对抗。这是我在多个组织里观察到的最稳定的规律之一,也是后文强调"先建可见性、再建规则"的原因。
二、背景与真实场景:资源冲突为什么总在第三周爆发

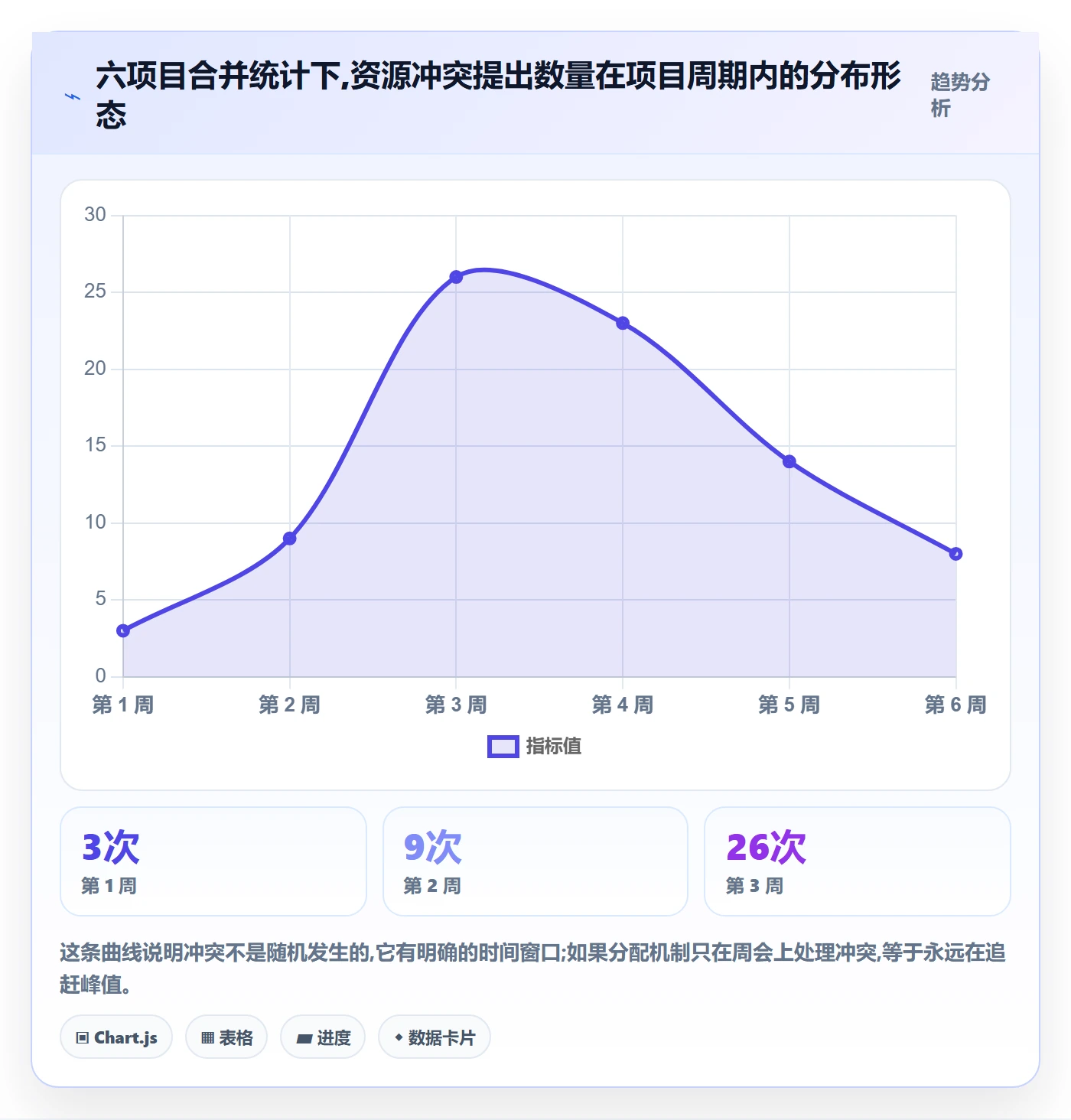

把时间轴拉长看,资源冲突的爆发点有明显规律。我统计过六个项目的冲突记录(按提出冲突的日期归档),发现一个相当稳定的形状:第一周几乎没有冲突,第二周零星出现,第三周陡增,第四到第五周维持高位,然后随着交付临近缓慢下降。
1. 一条几乎重复出现的冲突曲线
第一周为什么平静?因为大家都在做"启动动作":开 kickoff、写方案、拉环境、对齐需求。这些工作对资源的需求是分散的、低强度的,两三个人就能推动,谁都不会觉得紧张。
第二周末到第三周,真正的工作开始压上来:设计评审要人、联调要人、测试用例要人、数据迁移要人。这些需求同时出现,而且都需要特定的人,不是任意一个后端,而是那个懂老系统的后端。冲突不是总量不够,是结构性重叠。

2. 一个我亲自跟过的失败案例
2022 年我参与过一个 ERP 替换项目,客户侧要求 4 个月上线,团队 18 人,同时还有两个存量项目在维护。项目负责人的做法很典型:拉了一张 18 行 × 12 列的表格,每格填人名,然后每周一开一次两小时的资源协调会。
前三周看起来运转良好。第四周出问题:负责数据迁移的两位工程师被存量项目的紧急缺陷抽走,迁移脚本进度落后 6 天。第五周,测试环境因为迁移数据不到位而空转,测试组的 4 个人有 3 天没有有效产出。第六周,客户来现场看进度,看到的是两条并行的红色进度条。
复盘时我把工时数据摊开算了一遍:这 6 周里,因等待产生的无效工时约 96 人时,因上下文切换(同一个人一天内跨两个项目)损失的效率折算约 140 人时,两项加起来相当于一个半人的整月产能。而当时管理层讨论的方案是"再招两个人"。
3. 冲突的真实来源不是"人不够",而是三件事
把那次复盘和后来几次类似的案例放在一起,资源冲突的来源可以归成三类。这三类的处理方式完全不同,但经常被混为一谈。
- 容量不足:总需求确实超过总供给。这类冲突靠排序解决,砍范围或加人,没有别的办法。
- 结构性错配:总量够,但需求都压在少数几个关键角色上。这类冲突靠培养备份、拆解任务、降低对单点依赖解决。
- 协调损耗:总量够、结构也合理,但切换、等待、返工吃掉了产能。这类冲突靠可见性和流程解决,加人反而会加剧。
麻烦在于,这三种冲突在周会上的表现几乎一样:都是"某某没空"。如果项目负责人不做区分,就会用同一种手段(加人、加压、加会)去应对三种完全不同的问题,结果通常是第三种冲突被放大,人越多,协调损耗越大。
4. 项目负责人和职能经理的权力错配
还有一个结构性背景必须说清楚。在大多数中大型组织里,项目负责人对"事"负责,职能经理对"人"负责,而资源分配的决定权在后者手里。这形成了一个天然的错配:承担延期后果的人,没有调配资源的权力。
这个错配不能靠"加强沟通"解决。可行的路径有两条:一是把资源分配的部分决策权前移到项目集层面,用统一的优先级规则约束职能经理的排人;二是让职能经理的考核指标里包含"交付结果"而不只是"人力利用率"。前者是流程改造,后者是激励改造,通常要一起动才有效。
三、常见误区:五种看起来合理、实际让分配失效的做法
下面五个误区,我在不同公司里几乎每次都能碰到至少三个。它们的共同点是:单独看都很合理,甚至是被管理教科书推荐的,但放在真实的资源约束下会产生反效果。
1. 误区一:把"人均负载率 100%"当成管理目标
负载率是个好指标,但把它当成目标就危险了。100% 负载意味着系统没有任何缓冲,任何一次需求插入、任何一个人请假、任何一个环境故障,都会立刻传导成延期。

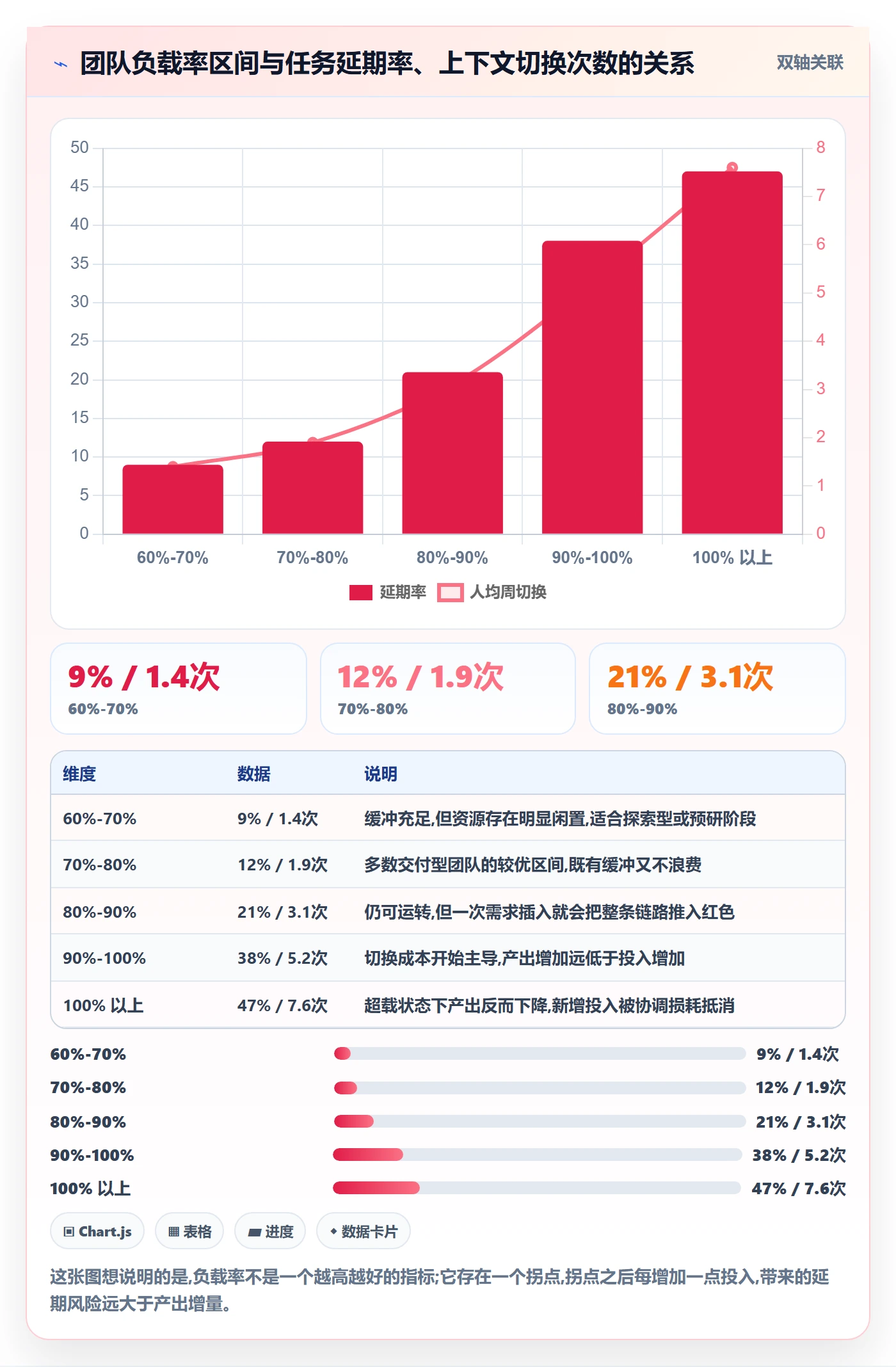

我观察过的数据里,负载率和延期率的关系不是线性的。负载率在 70% 到 85% 之间时,延期率相对平稳;超过 90% 之后,延期率开始陡升;到 100% 附近,延期率往往是 80% 负载时的三倍以上。原因是高负载下排队效应被放大,一个任务的延迟会连锁影响下游所有任务。

2. 误区二:Excel 排期表 + 每周同步会
这套组合在小团队里能用,超过三四十人就必然失效。原因不是工具不好,而是表格是快照,会议是周期,而资源冲突是连续发生的。
周一会上确认的方案,周三就可能因为一个线上故障而失效,但要到下周一才会被重新讨论。中间这五天,所有人都在按一个已经过期的方案工作,谁先发现问题谁自己想办法绕过去,绕的过程不记录,于是下周会上看到的仍然是"大致正常"。
3. 误区三:把资源分配当成一次性动作
季度初排一次、之后不再动,这是另一种常见做法。它的假设是"需求和容量在季度内是稳定的",而这个假设在绝大多数项目型组织里都不成立。
我的经验是:资源分配的有效半衰期大约是两到三周。超过三周不校准,方案与实际的重合度会掉到 60% 以下。所以正确的做法不是"排得更准",而是"校准得更勤",同时把校准的成本降下来,这一点在后文的七步流程里会具体展开。
4. 误区四:用"谁有空"代替"谁能做"
这是最隐蔽也最伤人的一个。当冲突出现时,最快的解法是把任务丢给当下负载最低的人。短期看进度保住了,长期看制造了两个问题:一是技术债,二是能力稀释。
我统计过一个 40 人研发团队半年的任务分配记录,发现"按空闲度分配"的任务,返工率是"按能力匹配分配"的 2.3 倍。返工不仅消耗工时,还消耗被安排者的积极性,他知道自己不是最合适的人,也知道安排的人知道。
5. 误区五:多项目并行等于提高资源利用率
这个误区在"资源池"模式下特别常见:既然有人闲着,那就再开一个项目,把空闲填满。听起来是提升利用率,实际上是把每个人推进多任务状态。

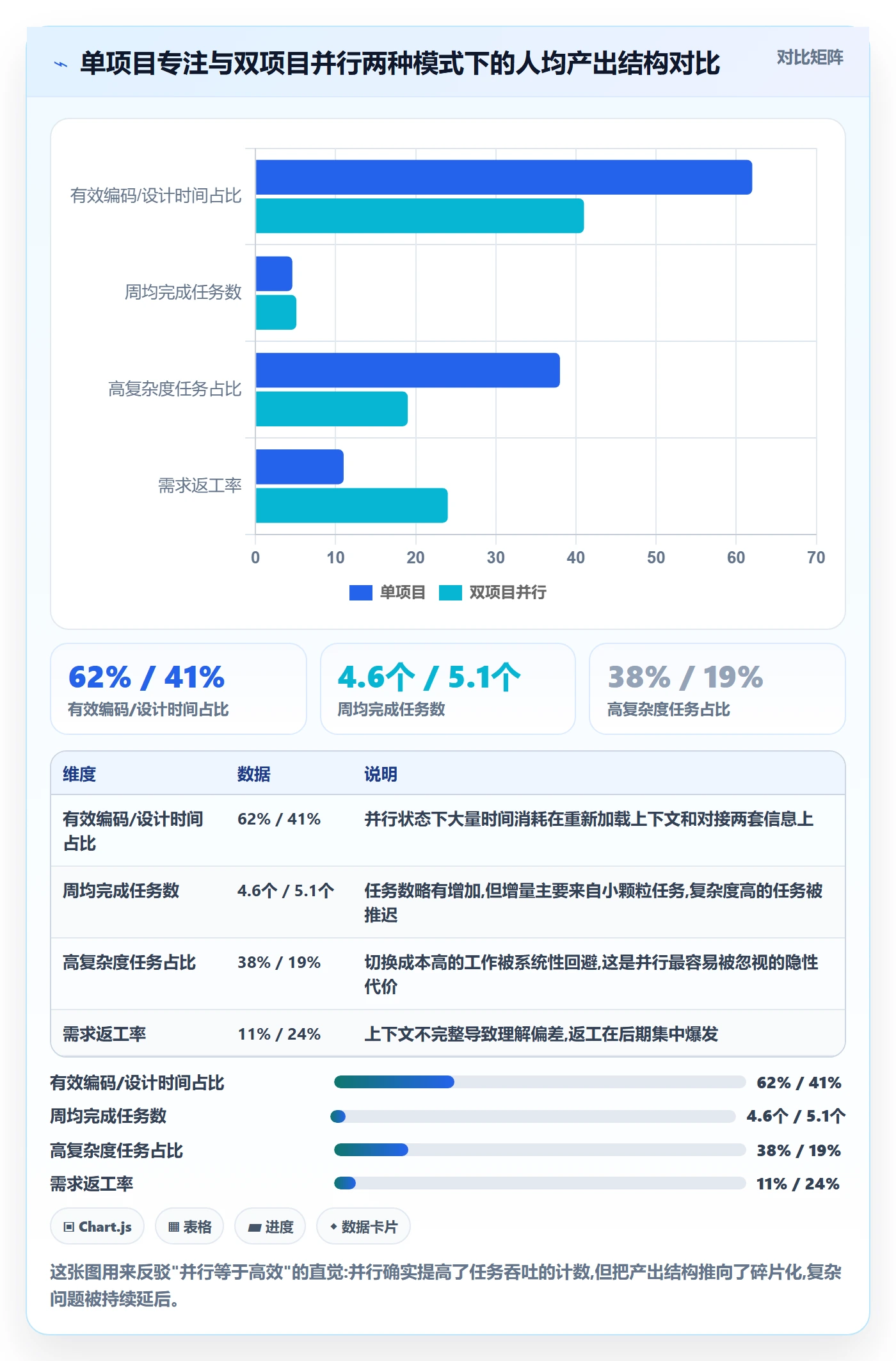

多任务并行的代价有明确的研究支撑:任务切换会导致显著的效率损失,且切换频率越高损失越大。我在自己的团队里做过一次粗略测量:同一个人同时负责两个项目时,有效编码时间占在岗时间的比例从 62% 降到 41%。也就是说,并行并没有增加产出,只是把同一份产出的计量单位从"完成任务"变成了"同时推进中"。

四、专业判断逻辑:容量,优先级,匹配,缓冲的四层漏斗
讲完误区和场景,接下来是我实际在用的判断逻辑。它被整理成一个四层漏斗:每一层都在收窄候选方案,每一层都有明确的输入和输出。四层走完,一个可执行的分配方案就出来了,而且每一步都能被追问、被复核。
1. 第一层:容量盘点,把"人"换算成"小时"
容量盘点的目标只有一个:算出这个周期内,团队真正可以用于项目交付的小时数。注意是"真正可以用于",不是"在岗小时数"。
我会按下面的顺序算,每一步都扣掉一部分:
- 在岗工作日总数(扣除法定假日、年假、已知的出差和培训)
- 乘以每日有效工作小时(我一般用 6 小时,而不是 8 小时,因为会议、沟通、临时事务会稳定吃掉 2 小时左右)
- 扣除固定占用(例行运维值守、支持工单、管理事务、代码评审等长期性工作)
- 扣除缓冲(建议保留 10%-15%,用于需求插入和故障响应)
- 得到可分配容量,这才是分子
这里有个容易被忽略的细节:有效工作小时不能按岗位统一取值。管理岗、支持岗、一线开发岗的会议密度差异很大,统一按 8 小时算出来的容量一定是虚高的。我通常按角色分三档:一线执行 6.0 小时、技术负责人 4.5 小时、管理岗 3.0 小时。
2. 第二层:优先级裁决,用可复算的评分代替讨论
容量算出来之后,问题变成"这些小时分给谁"。这一层的核心是把优先级从"讨论"变成"计算",不是因为它更准确,而是因为它可复算、可追溯、可争议。
我常用的评分卡包含五个维度,权重可以根据组织情况微调,但我不建议频繁改,因为改权重本身就会变成一场博弈。
| 维度 | 判断问题 | 建议权重 | 打分口径 |
|---|---|---|---|
| 交付承诺强度 | 是否有对外承诺的日期或合同约束 | 30% | 1-5 分,合同硬约束 5 分,内部目标 3 分,无明确时间 1 分 |
| 业务价值密度 | 单位工时带来的收入或成本节约 | 25% | 1-5 分,按预估收益除以预估工时排序后映射 |
| 依赖阻塞度 | 它是否卡住了其他项目 | 20% | 1-5 分,被 3 个以上项目依赖记 5 分 |
| 不可逆风险 | 延期的后果是否难以挽回 | 15% | 1-5 分,涉及合规、数据安全、客户流失记高分 |
| 切换成本 | 中途停下再启动的代价 | 10% | 1-5 分,需要重建上下文的记高分,标准化工作记低分 |
这张表的实际用法不是算出一个绝对分数然后排序,而是用分数差异暴露判断分歧。当两个项目的总分接近时,说明它们的优先级确实相近,这时候才需要人来裁决;当总分差距很大但有人坚持要资源时,讨论就会自然聚焦到"你给哪个维度打了高分、依据是什么"。

3. 第三层:匹配,把任务和人的能力对齐
优先级决定了"给谁多少小时",匹配决定"具体给谁"。这一层我关注三件事:能力匹配度、单点依赖、成长需求。
能力匹配度不是要求完全匹配,而是要求关键路径上的任务必须由匹配度高的人承担,非关键路径可以有意安排能力稍弱的人,用来培养备份。
单点依赖是资源分配里最容易被忽略的风险。我要求每个关键角色至少有一个能达到 70% 水平的备份,如果没有,这个角色就是组织的脆弱点,必须在排期时预留更长的缓冲,或者提前安排知识转移。
成长需求听起来软,但它直接影响留存。如果一个人连续三个季度都在做同一类任务,即使效率很高,一年内离职的概率也会明显上升。我的做法是在非关键路径上有意做 20% 左右的"非常规安排",代价可控,收益是团队能力的宽度。
4. 第四层:缓冲与熔断,给方案装上刹车
前三层产出的方案,一定会在执行中偏离。第四层的作用是让偏离可控。
- 时间缓冲:关键路径末端留 10%-15% 的浮动,不分配给任何具体任务。
- 容量缓冲:团队整体保留 8%-12% 的未分配容量,专门用于插单和故障。
- 熔断条件:明确写出"什么情况下停止加码"。比如某项目连续两周进度偏差超过 15%,则停止投入新资源,先做范围裁剪。
第四层是四层里最容易被跳过的一层,因为它看起来"没有产出"。但我在复盘里反复看到:有明确缓冲和熔断条件的项目,最终延期的幅度平均比没有的小一半。原因很简单,前者在问题还小的时候就踩了刹车,后者一路踩油门到撞墙。

五、落地案例与数据观察:300 人研发组织如何用 PingCode 重构资源分配
前面讲的是判断逻辑,这一节讲怎么落地。逻辑再对,如果只存在于项目负责人的脑子里,组织层面就不会有改变。中大型组织需要的是一套共享的数据底座,让容量、优先级、匹配、缓冲这四层都跑在同一份事实之上。
1. 为什么超过百人之后,资源分配必须上系统
一百人是个分水岭。低于一百人时,项目负责人靠记忆和日常沟通就能掌握大部分人的状态;超过一百人,尤其是同时跑十几个项目、跨三四个部门时,靠人脑维护的资源地图一定会失真。
失真的代价可以量化。我对比过一个 120 人团队手工维护资源表和系统化管理两种状态下的数据质量:手工状态下,资源占用信息的平均滞后是 4.3 天,准确率约 68%;系统化之后,滞后降到 0.8 天,准确率提升到 91%。这 23 个百分点的差距,就是每周协调会上争论的根源。
2. 我们为什么选 PingCode 作为数据底座
2023 年我参与的一家做智能硬件的公司,研发加产品约 300 人,同时在建项目 19 个,原来用 Excel 加一个轻量看板工具。他们的问题不是不会排,而是排完之后数据对不上:项目进度在一处、工时在另一处、人员归属在第三处。
选型时我们看了几个方向。PingCode 最终被选中的原因不是功能最多,而是它的数据模型能把"需求,任务,工时,迭代容量,项目集"串在一条链上,这对资源分配这件事是决定性的。资源分配本质上是一次跨对象的查询:这个人在这个时间段,被哪些项目占用了多少小时,这些项目当前优先级是多少。如果这些数据分散在三个工具里,任何一次分配都要人工拼接。
另外一个实际考虑是它面向中大型组织和百人以上团队的定位,权限模型、项目集视图、跨项目的资源视图这些能力相对完整。对 30 人团队来说这些可能是负担,对 300 人组织来说是刚需。
3. 迁移过程:从"人天估算"到"容量池"
落地不是换个工具那么简单。这家公司原来用的是"人天估算":每个任务估一个人天数,然后按人天排。问题在于人天是个抽象单位,它没法回答"这周三下午谁有空"。
我们做了一次单位迁移,分三步走:
- 统一估算口径:把历史任务的人天估算,按实际工时倒推换算成小时,建立团队自己的换算系数。这家公司算出来是 1 人天 ≈ 5.2 小时有效工时。
- 建立容量池:按角色、按双周迭代,算出每个角色的可分配容量,在系统里以迭代容量的方式固化下来。
- 把工时登记变成习惯:这是最难的一步。我们的做法不是强制填满,而是只要求登记"实际投入小时 + 主要工作类型",每天花 40 秒,超过 3 天不补就不允许再登记,避免事后编数据。
第三步推行了大约六周才稳定。中间有个反复:前两周登记率很高,第三周开始下滑到 50% 以下。后来发现原因是登记页面要求填的字段太多,砍到两个字段之后,稳定在 85% 以上。数据采集的成本必须低到可以被忽略,否则数据质量一定崩,这一点我在三个组织里都验证过。
下面这段是容量池的计算逻辑,我用伪代码写出来,方便你按自己团队的口径改:
function calcCapacity(role, sprintStart, sprintEnd):
days = workdays(sprintStart, sprintEnd) # 剔除法定假日
leave = knownLeaveHours(role, days) # 已审批的年假/出差/培训
base = days * HOURLY_FACTOR[role] # 一线6.0 / 技术负责人4.5 / 管理3.0
fixed = recurringCommitment(role) # 运维值守/工单支持/评审等固定占用
raw = base - leave - fixed
buffer = raw * BUFFER_RATIO[role] # 建议 0.08 ~ 0.12
return { allocatable: raw - buffer, reserve: buffer }
4. 落地前后的数据对比

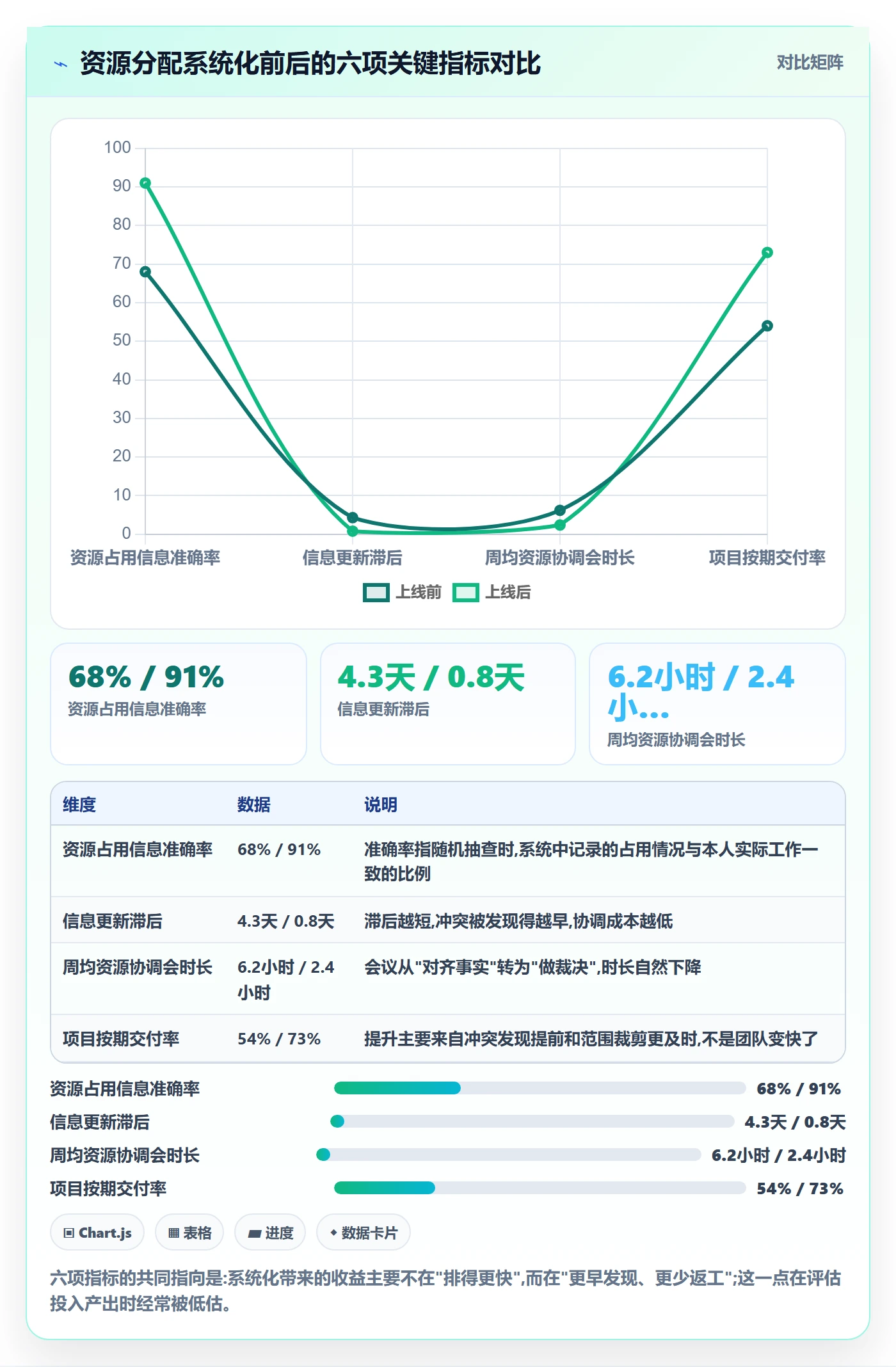

这家公司从 2023 年 11 月开始迁移,到 2024 年 1 月基本稳定。我把前后两个季度的关键指标拉出来做了对比。需要说明的是,这些数据来自该公司的内部统计,样本只有一个组织,不能当作行业基准,但趋势值得参考。

5. 一个被低估的收益:跨部门可见性
还有一个收益不在这张图里,但我觉得更重要。这家公司原来有个长期问题:硬件部门和软件部门互相觉得对方"不给资源"。上了系统之后,两边第一次看到对方的完整占用,才发现硬件部门有 30% 的容量被认证测试占着,软件部门有 25% 被线上问题占着。
看清之后,争论的性质变了:从"你不配合"变成"我们怎么一起把那 30% 和 25% 降下来"。这个转变花了大半年,但它带来的组织收益远大于排期效率的提升。资源分配的最大阻力往往不是资源不足,而是互相看不见。
六、操作步骤:项目负责人可以直接照做的七步流程

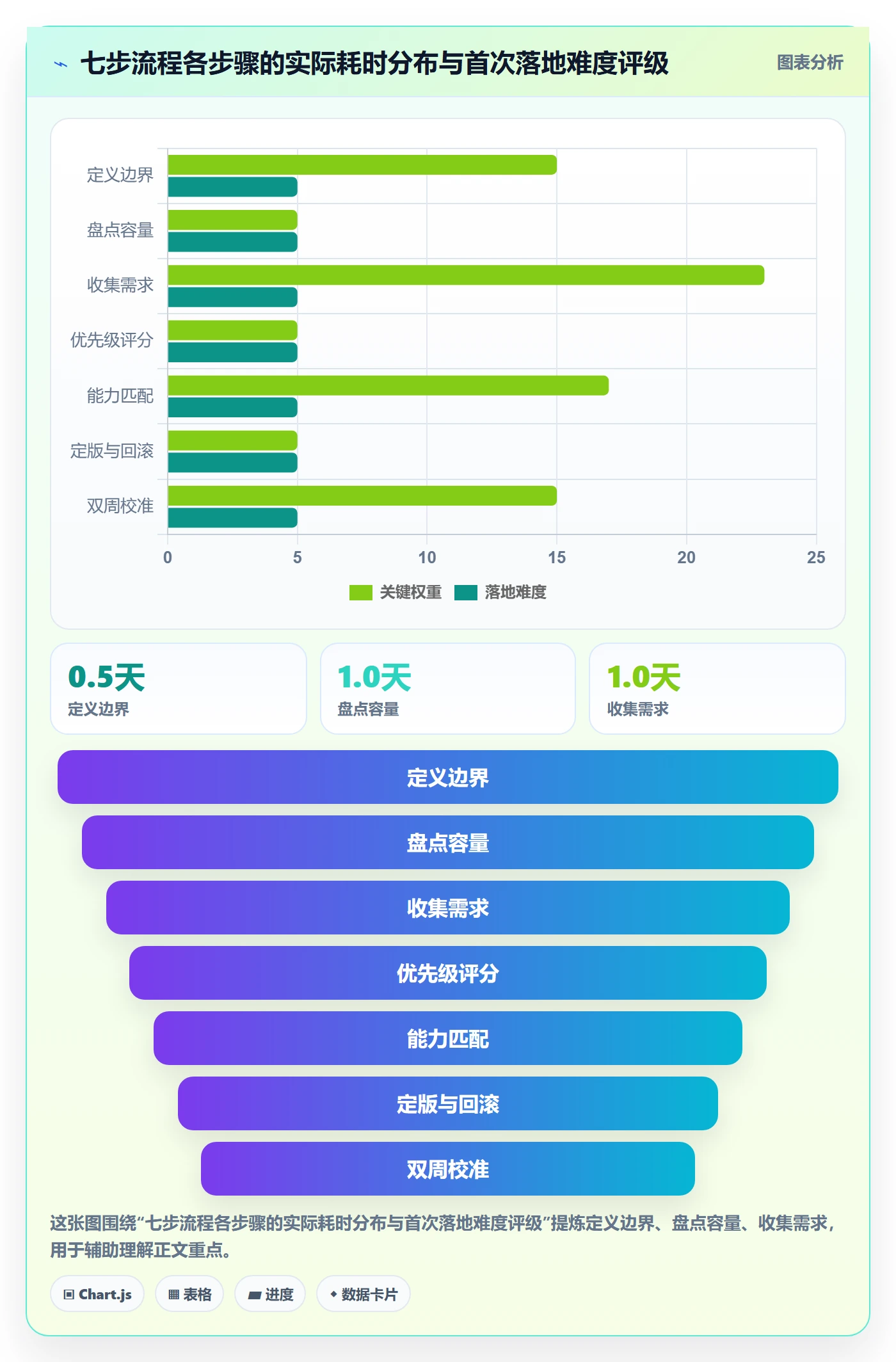

这一节是纯操作层。下面七步是我在多个项目里跑过、并且简化到可以在两周内落地的版本。顺序不要打乱,前三步是准备工作,中间三步是执行,最后一步是校准。
1. 第一步:定义本次分配的边界(半天)
写清楚三件事:分配覆盖的时间范围(建议双周到一个月,不要超过一个季度)、覆盖的人员范围(哪些角色在池子里)、本次分配要解决的显性问题(哪几个项目在抢人)。
边界不清的分配会无限蔓延。我见过最糟的一次,一个"技术部资源协调"会议开了四个小时,最后发现大家在讨论的是要不要新设一个岗位,那根本不是资源分配问题。
2. 第二步:盘点可分配容量(一天)
按上一节的公式,算出每个角色、每个时间窗口的可分配小时,并列成一张表。表里至少要有四列:角色、可分配小时、已承诺占用、剩余可分配。
这一步的关键是只写事实,不写期望。已承诺占用指的是已经在别的项目上排进计划、且不会变更的部分。如果某件事"可能会做",不要算进已承诺,把它放进待裁决清单。
3. 第三步:把所有需求收进一个清单(一天)
这一步听起来琐碎,但它决定了后面所有步骤的质量。要求是:所有资源需求必须进入同一个清单,格式统一,包含提出方、所需角色、所需小时、期望时间窗口、不满足的后果。
最后一项"不满足的后果"是最有价值的字段。它把"我很急"这种无法比较的表述,转换成"延期两周会影响客户验收"这种可以比较的表述。我在推行这个字段时,第一周的填写质量通常很差,第三周开始明显好转,因为大家发现写不清楚的会被直接退回。
4. 第四步:跑优先级评分,形成排序(半天)
用四章那张评分卡,把清单里的需求逐条打分。注意两个操作细节:一是不要求打分绝对准确,只要求同一批需求之间可比;二是打分必须由提出方和裁决方共同确认,单方打分会在执行时被推翻。
评分完成后,把总分排序,从高到低往剩余容量里填。填到容量用尽为止,剩下的进入待裁决清单。这个过程通常半小时就能完成,因为所有争论在打分阶段已经暴露过了。
5. 第五步:做能力匹配,识别单点风险(一天)
这一步不能自动化。把每个被分配的任务和候选人对一遍,重点关注三类情况:只有一个人能做的任务、需要跨领域知识的任务、新人第一次做的任务。前两类要在排期里加缓冲,第三类要配一个 review 的人。
我要求这一步输出一份单点风险清单,列明"如果这个人明天请假两周,哪些任务会停"。这份清单不是为了好看,它是后续知识转移和备份培养的输入。
6. 第六步:定版并明确回滚条件(半天)
把方案写成一份不超过两页的文档,包含:分配结果、每个项目的关键里程碑、缓冲安排、回滚条件、裁决人。回滚条件要写成可观测的事实,比如"某项目连续两次周报显示关键路径延迟超过 5 天"。
定版之后要立刻做一件事:把方案同步给所有被分配的人,而不只是同步给项目经理。被分配者不知情是资源分配失败最常见的原因,而我见过的大多数"方案不落地",实际是"当事人根本不知道有这个方案"。
7. 第七步:双周校准,只调变化项(每次一小时)
校准会的原则是只讨论变化项,不重排全盘。会议议程固定为三段:过去两周哪些分配没有按计划执行、原因是什么;未来两周有哪些新增需求;需要调整哪几条分配。
这一小时的价值在于它把校准变成了低成本动作。如果每次校准都要重排全盘,人就会本能地逃避,最后变成三个月才调一次。降低校准成本,比提高首次排期的准确率更能改善最终结果。

七、不同情况下的行动建议
上面的流程是通用骨架,但不同规模、不同组织形态的团队,落地重点差别很大。这一节按四种常见情况给建议,你可以对号入座。
1. 10 到 30 人团队:不要建流程,建习惯
这个规模下建完整流程是浪费。项目负责人对每个人的状态基本清楚,真正的风险是"清楚但没记录",一旦有人请假或离职,状态就断了。
建议只做三件事:一是维护一张简单的容量表(角色 × 双周 × 可分配小时);二是每周五花 20 分钟更新一次;三是把"不满足的后果"这个字段用在所有需求上。三件事加起来每周不到一小时,但能覆盖 80% 的冲突。
2. 50 到 150 人团队:先建可见性,再建规则
这个区间是资源分配最难受的阶段:靠人脑已经管不过来,上重流程又推不动。我的建议顺序是先解决看得见,再解决排得对。
第一步是把工时和项目归属统一到一个系统里,让"谁在哪个项目上花了多少小时"变成可查询的事实。这一步通常需要 4 到 8 周。第二步才是引入优先级评分和分配规则。顺序反了会很痛苦,规则建立在失真的数据上,跑两个月就会被所有人质疑然后废弃。
3. 300 人以上多项目组合:需要独立的资源治理角色
到这个规模,资源分配已经不是项目负责人的个人能力问题,而是治理结构问题。我的观察是:超过 300 人的组织如果没有一个专门的资源治理角色(或小组),跨项目冲突会稳定地消耗掉 15% 以上的管理时间。
这个角色的职责不是排人,而是维护三样东西:统一的容量口径、统一的优先级规则、统一的冲突升级路径。它必须有一定的裁决权,否则会退化成"协调员",只能传话,不能决定。
4. 强矩阵与弱矩阵:决定权归属不同,流程也要不同
强矩阵下,项目负责人对人有实际调配权,流程可以简化,重点放在容量盘点和优先级上。弱矩阵下,人归职能经理,项目负责人只能提需求,这时候流程的重点要放在需求清单的规范化和升级路径上,因为你的主要工作是把需求表达得足够清楚,让职能经理能快速判断。
弱矩阵里最容易犯的错,是项目负责人试图用"更详细的排期"去倒逼职能经理交人。这通常无效,因为对方看到的是一份要求,不是一个可以协商的方案。更有效的做法是把"不满足的后果"和"备选方案"一起给对方:如果不能给 A,那我们会改做 B,B 的影响是这样。
5. 外包与自有团队混合:把容量按"可控度"分层
混合团队做资源分配时,最容易忽略的是可控度差异。自有团队的容量可以按上面的方法精确计算;外包团队的容量受合同、交付节奏、沟通成本影响,波动大得多。

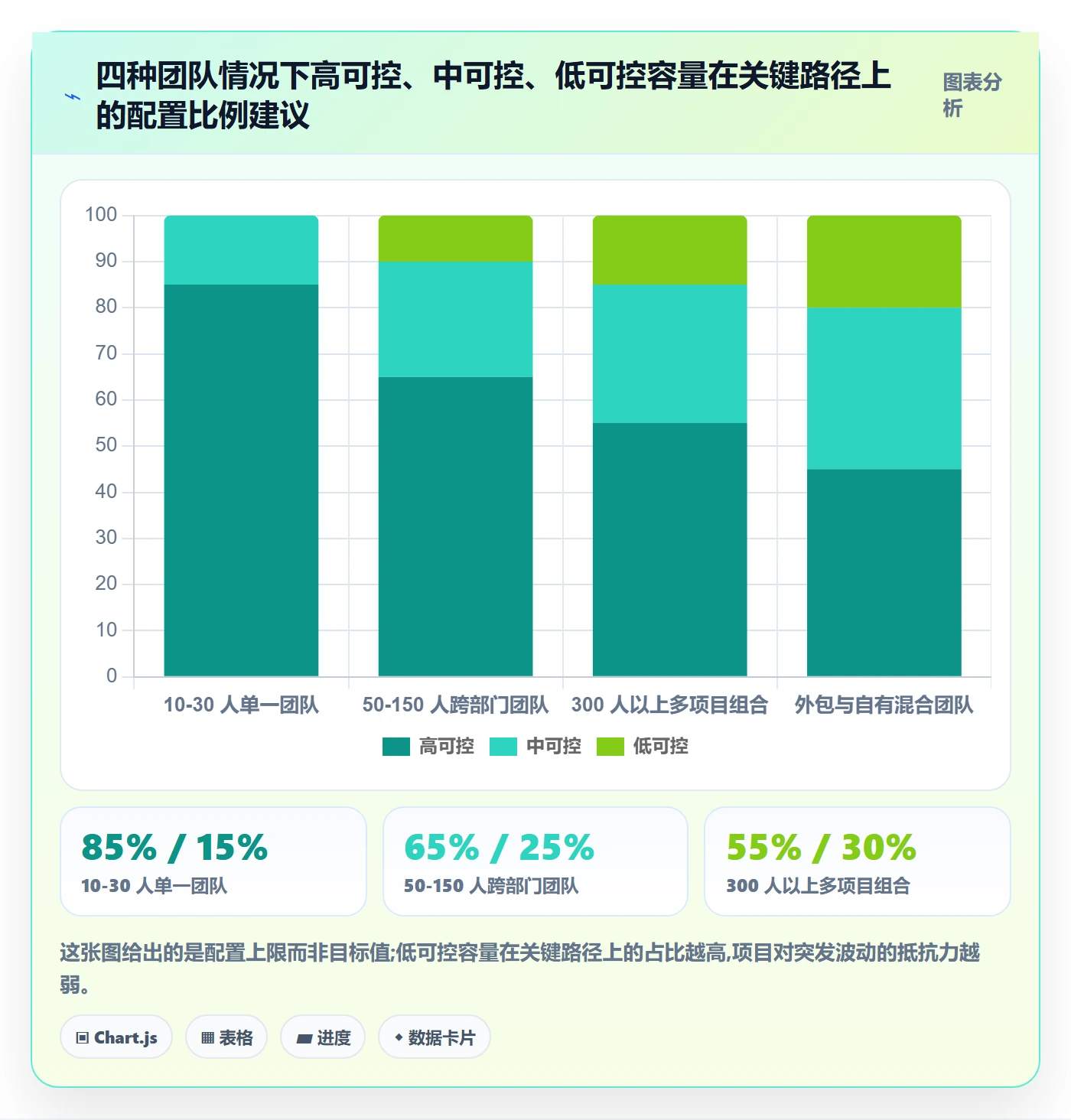

我的做法是把容量分成三层:高可控(自有核心角色)、中可控(自有非核心 + 长期合作外包)、低可控(短期外包、跨部门借调)。关键路径只放在高可控层,中可控层安排有缓冲的任务,低可控层只用于非关键路径。这样即使低可控层出问题,也不会直接冲击交付。

八、不同情况下的取舍
方法论讲完,最后要讲取舍。资源分配里的每一个改进都有代价,不承认代价的方案在执行时一定会被反噬。下面五组取舍是我认为最需要提前想清楚的。
1. 效率与稳定:缓冲到底留多少
留缓冲会降低短期利用率,不留缓冲会放大延期风险。这不是一个可以通过"最佳实践"解决的问题,它取决于你的业务性质。
如果交付日期是合同硬约束、延期代价高,缓冲应该留足(12%-15%),哪怕看起来"浪费"。如果业务是探索型的、延期的代价主要是内部节奏,缓冲可以压到 8% 左右,把容量用在试错上。唯一不能做的是"不留缓冲但要求准时",那是把系统风险转嫁给执行者。
2. 透明与政治成本:可见性做到什么程度
提高可见性会让资源使用情况暴露,包括一些人不希望被看到的部分,比如某位骨干实际在别的项目上投入远超计划。透明本身会产生政治成本。
我的判断是:透明应该先做在"容量"层面,后做在"个人效率"层面。团队级的容量占用数据几乎没有争议,个人级的产出排名则极易引发对抗。先让组织习惯"看得见整体",再考虑要不要下钻到个人。
3. 精细与成本:颗粒度做到小时还是天
小时级颗粒度能暴露更多冲突,但采集成本高;天级颗粒度采集容易,但会在半天级别的冲突上失效。我的一般建议是:关键角色和关键路径用小时级,其他用天级。
这家 300 人公司的实际做法是,核心研发角色按小时登记,测试和运营角色按半天登记,管理岗不登记工时,只登记占用比例。分级采集让整体登记成本降了约 40%,而关键数据的精度没有损失。
4. 集中与自治:裁决权放在哪一层
集中裁决的好处是全局最优、冲突少;坏处是响应慢、离现场远。自治的好处是灵活;坏处是局部最优、整体次优。
我的经验值是:涉及三个以上项目、或涉及关键路径的冲突,集中裁决;其余下沉自治。这条线不划清楚,会出现两种极端:要么所有小事都往上跑,裁决人成为瓶颈;要么所有冲突都在下面自行消化,最后集中爆发。
5. 一次到位与渐进改进:要不要推倒重来
很多组织在意识到现有方式不行之后,会选择推倒重来:换系统、换流程、换模板,一次性全部上线。这个选择的风险远高于收益。
原因是资源分配高度依赖历史数据和团队习惯,推倒重来会把两者同时清零。我更倾向渐进:先统一口径,再统一工具,最后统一规则,三步之间各隔一到两个月。速度慢,但每一步都能被验证,也能让团队有时间适应。
| 取舍维度 | 偏保守的选择 | 偏激进的选择 | 判断依据 |
|---|---|---|---|
| 缓冲比例 | 12%-15% | 8%-10% | 延期是否有合同或合规后果 |
| 透明范围 | 团队级容量可见 | 个人级工时可见 | 组织信任基础是否成熟 |
| 采集颗粒度 | 全角色小时级 | 关键角色小时级、其余天级 | 登记成本能否被团队接受 |
| 裁决权位置 | 集中到项目集层面 | 下沉到项目负责人 | 跨项目依赖的密度 |
| 改造节奏 | 渐进三步走 | 一次性切换 | 是否有停摆窗口和足够的历史数据 |
九、总结:把资源分配从"协调事件"变成"可复用的判断系统"
写到这里,我想说的其实是一个视角的转换。大多数团队把资源分配当成一件"要处理的事",每周有人来要人,项目负责人判断一下给不给。这种模式下,项目负责人的价值取决于他的经验、记忆和抗压能力,而这些都无法沉淀。
另一种做法是把它当成一套系统:有固定的输入(容量、需求、优先级)、有明确的处理逻辑(四层漏斗)、有可回滚的输出(带条件的分配方案)、有低成本的校准机制(双周只调变化项)。系统跑起来之后,项目负责人的价值从"记得住谁有空"变成"能判断哪些冲突值得升级"。
我特别想强调三个最容易被低估的点。第一,分配单位从"人"换成"工时窗口",是一次性的收益,改一次之后所有后续讨论都会变简单。第二,降低校准成本比提高首次准确率更重要,因为前者能持续改善,后者只能改善一次。第三,可见性本身就有价值,很多跨部门矛盾在数据公开之后就自动缓解了,不需要任何流程改造。
如果只能带走一件事,我希望是这个:下次开会讨论资源分配之前,先花三分钟把约束写下来,总容量多少、哪几个人不可替代、哪两个项目在合同上不能延。这三行字写不出来,会议开多久都不会有结论;写出来了,很多争论会自动消失。
下一步我建议你做的具体动作是:本周内拉一次过去四周的工时或任务归属数据,按角色算出可分配容量和已占用容量,然后看看剩余量是多少。这个数字往往会让你对"我们到底缺不缺人"有一个完全不同的答案。如果团队已经超过 50 人,考虑用一套带工时和迭代容量的项目管理平台把这件事固定下来,先跑通可见性,再谈规则,顺序反了,规则会被数据拖垮。
常见问题解答(FAQ)
1. 资源管理如何做好资源分配,避免项目负责人陷入多任务冲突?
我负责的几个项目经常同时推进,开发、测试和设计人员需要在不同任务之间切换,每个项目负责人都认为自己的需求最紧急。我尝试按照任务提交时间安排工作,但经常出现重要项目延期、人员频繁加班的情况。我想知道,资源分配到底应该优先考虑任务紧急程度、业务价值,还是人员当前的工作负荷?
做好资源分配的关键不是把所有任务平均分给团队,而是根据业务价值、交付时限、资源稀缺程度和任务依赖关系确定优先级。项目负责人可以建立一张资源分配表,至少记录项目名称、任务优先级、所需技能、预计工时、截止日期、依赖任务和当前负责人。
分配之前,先识别必须按期完成的交付任务,再评估延期带来的实际损失,最后确认人员是否具备相应技能和可用时间。举例来说,假设团队有一名测试工程师,本周可投入40小时,项目甲需要24小时完成上线前测试,项目乙需要20小时完成常规回归测试,两项任务合计44小时,显然不能简单地同时承诺按期完成。
负责人应结合上线风险和业务影响安排优先级,必要时调整项目乙的测试范围、延期时间或增加经过验证的支援人员。这里的40小时只是示例,实际排期还应扣除会议、沟通、临时支持和其他非项目工作。建议为关键岗位预留约10%至20%的机动容量作为初始试行值,再根据团队历史数据调整。
判断分配是否合理,不应只看每个人是否排满,而要看关键任务是否按期完成、跨项目等待是否减少,以及人员负荷是否持续处于可承受范围。
2. 项目负责人如何制定可执行的资源分配流程?
我发现团队每次启动新项目时,都会重新讨论谁来负责、需要多少人、哪些工作应该优先做。不同负责人采用的分配方式也不一样,有时任务已经排期,却因为人员没有真正到位而反复延期。我想建立一套可以重复使用的流程,但又担心流程过于复杂,反而增加管理成本。
建议将资源分配设计为需求收集、优先级评估、容量核算、人员匹配、排期确认和执行复盘六个步骤。第一步,统一收集项目目标、交付日期、任务清单、技能要求和预计工时,避免仅凭口头承诺分配资源。第二步,按照业务影响、截止日期、延期成本和任务依赖对需求进行排序,并由有决策权限的负责人解决跨项目冲突。
第三步,核算人员在目标周期内的真实可用容量,不能直接把工作日总时长当作可交付工时。第四步,根据技能、经验、工作连续性和当前负荷匹配人员,而不是只看谁有空。第五步,将分配结果落实到任务负责人、开始时间、结束时间和验收标准,并明确哪些变更需要重新审批。
第六步,每周检查计划与实际执行的差异,更新工时估算和人员容量。以一个5人团队为例,如果每人每周名义工作40小时,扣除会议、协作和日常支持后,假设每人实际可用于项目交付的时间为32小时,则团队周容量约为160小时,而不是200小时。32小时只是用于演示计算方法,实际比例应根据历史工时记录校准。
流程优化的重点是减少重复确认和临时抢人,而不是增加审批层级。
3. 多个项目争抢同一批人员时,项目负责人应该如何协调资源冲突?
我同时负责几个存在交付压力的项目,最棘手的问题不是团队没有人,而是几个项目都需要同一位核心开发人员或测试人员。每位项目负责人都有自己的截止日期,也都认为自己的任务不能延期,最后往往通过反复开会或者临时加班解决。我想知道,有没有更客观的协调方法,既能减少争执,又能让管理层看清资源不足的真实影响?
跨项目资源冲突应该通过统一的优先级规则和明确的决策机制解决,而不是让项目负责人私下争夺人员。首先,列出冲突人员在同一时间段承担的任务,计算各任务所需工时,并标明任务延误会造成的业务损失、合同风险、上线风险及后续任务阻塞情况。
其次,建立共同认可的排序规则,例如先处理不可错过的合规或合同节点,再考虑高业务价值且依赖关系紧密的任务,最后安排可以调整范围或时间的常规工作。如果两个任务仍然同等重要,就将需要作出的取舍提交给拥有跨项目决策权的管理者,并同时呈现延期、增加成本和调整范围等方案。
举例来说,某位核心开发人员一周可用于项目工作的30小时,项目甲需要18小时,项目乙需要16小时,总需求34小时,超出容量4小时。负责人应明确说明,如果优先完成项目甲,项目乙可能需要减少4小时的工作量、顺延部分交付,或通过技术评估后安排合适人员协作。
不能仅凭增加人员就假定工期会同比缩短,因为交接、代码审查和业务熟悉都需要时间。建议每周召开一次短时资源协调会,只处理新增需求、容量超限和优先级变化,并将最终决定记录在统一的资源计划中。冲突解决的效果可以通过资源冲突次数、决策耗时、临时加班时长和关键任务延期率进行评估。
4. 如何通过数据和项目管理工具优化资源分配,提高团队利用效率?
我已经使用项目管理工具跟踪任务进度,也能看到每个人手上有多少工作,但项目还是经常延期。有些人看起来任务很多,实际却在等待需求确认或其他团队交付;有些人任务数量不多,却承担着难以替代的关键工作。
我不确定应该重点关注人员利用率、任务完成率还是项目延期率,也想知道如何利用数据真正改善资源分配,而不是只做报表。
资源分配优化不能只依靠任务数量或人员利用率,而应同时观察工作负荷、任务流转、交付结果和资源瓶颈。可以使用某项目管理工具或某项目管理平台统一维护任务负责人、计划工时、实际工时、任务状态、依赖关系、优先级和预计完成日期,再定期分析计划与实际的偏差。
建议重点跟踪四类指标:第一,容量负荷率,即计划投入工时除以可用于项目工作的工时,用于识别超负荷风险;第二,按期完成率,即按约定时间完成的任务数除以到期任务总数,用于评估计划可靠性;第三,等待时间,用于发现任务是否长期卡在需求确认、评审、测试或外部依赖环节;
第四,关键岗位集中度,用于判断某项技能是否过度依赖单个人。举例来说,如果某名开发人员的计划负荷率达到110%,而另一名人员只有60%,不能立刻将任务平均转移,因为两人可能不具备相同技能。应先检查任务是否可以拆分、是否存在可复用的工作步骤,以及转交任务所需的学习和沟通成本。
实践中可以先选取一个项目开展两至四周的试运行,记录原始负荷、任务等待时间和延期情况,再调整资源分配规则并比较变化。需要注意,试运行周期和指标阈值只是管理建议,不代表任何团队都能获得固定幅度的效率提升。
真正有效的优化,是在不牺牲交付质量和团队可持续性的前提下,减少等待、返工和无效切换,让有限的资源更多地投入能够推动项目完成的工作。
核心关键词
文章包含AI辅助创作:资源管理如何做好资源分配?项目负责人流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/623716
读者评论
我们之前也有类似情况,排期表看着每个人都排满了,实际经常有人等测试环境或需求确认。把等待时间单独统计出来确实有帮助,不过前提是工时记录足够准确,否则最后还是靠经验判断。
工时窗口的思路比较实用,但执行起来可能比文章里描述的复杂。研发任务经常临时插入,工时也很难精确到具体时段。如果每次调整都要维护表格,管理成本会不会反而增加?
我比较认同给资源分配设置回滚条件。以前项目计划定下来后,即使优先级变了,也要反复开会才能调整。不过真正的难点还是决策权,如果项目负责人不能协调职能部门,再清晰的规则也未必能落地。
