资源池看起来像是把人员放进一张表,再由项目负责人按需领取;真正运行起来,最常见的却是“表里有空闲,项目里没人可用”。原因往往不是团队缺少资源,而是技能、时间、优先级和承诺口径没有被放在同一套流程里管理。本文的核心判断是:资源池优化的目标不是把每个人排满,而是让组织在需求变化时,能用可解释、可追溯的规则分配合适的人,并尽早暴露无法兑现的承诺。

一、先讲结论:资源池不是人员名单,而是决策机制

1. 资源池真正要解决的不是“谁有空”

很多团队已经有人员名单、项目排期表,甚至每周都开资源协调会,但依然反复发生临时借人、关键岗位冲突和延期。问题在于,名单只能回答“组织里有哪些人”,排期只能表达“大家大概在做什么”,它们并不能直接回答管理者最需要的四个问题:这项工作需要什么能力、什么时候需要、投入多少、如果冲突发生谁有权决定。

因此,我把资源池理解为一套持续更新的决策机制,而不是一个静态表格。它至少需要连接需求提出、容量核算、优先级确认、人员匹配、承诺登记、执行反馈和重新分配。缺少其中任何一环,资源数据都会很快变成历史记录,无法支撑当天的决策。

一个可用的资源池,不是保证所有项目都能拿到人,而是能及时说明哪些需求可以承诺、哪些必须调整,以及调整的代价是什么。这比“大家都很忙”更有管理价值,也比把利用率做到接近百分之百更能保护交付。

2. 先统一资源管理的四个口径

项目负责人常把“人天”当作唯一单位,但同样的五个人天,可能是一个人连续工作一周,也可能是五个人各投入一天。前者有连续性,后者有协作成本;对需要深度设计、代码评审或客户现场工作的任务,两者不能简单互换。

  • 资源对象:管理的是具体人员、技能角色、团队容量,还是外部供应商。不同对象适用不同分配规则。
  • 需求单位:明确按人天、工时、百分比投入还是角色席位计算,并约定是否包含会议、评审和支持工作。
  • 时间口径:区分工作日、可分配工时和项目承诺工时,不能把日历上的空白等同于实际产能。
  • 承诺状态:区分候选、预留、已确认、执行中和已释放,避免同一段容量在不同表格中被重复承诺。

我建议初期不要追求一套覆盖所有复杂情况的模型,而要先让管理者对“一个人可分配多少时间”“支持工作由谁承担”“临时需求如何进入队列”达成共识。规则少但一致,通常比字段很多、口径各异的系统更可靠。

3. 衡量资源池,不只看利用率

利用率是容易理解的指标,却很容易被误用。一个团队利用率高,可能意味着需求旺盛,也可能意味着没有缓冲、支持工作被隐藏、人员长期切换任务。若只奖励“排得满”,团队会倾向于把每个人都安排到接近满负荷,最后让交付风险和人员疲劳变成不可见成本。

我更关注四类指标:需求预测是否稳定、冲突是否提前暴露、分配承诺是否兑现、重新分配是否产生过多损耗。它们分别对应资源池的输入、判断、执行和反馈,能帮助负责人判断流程究竟堵在哪里。

资源池最佳实践:项目负责人资源管理流程优化,常见问题

二、为什么资源池经常失效:四种真实工作场景

1. 项目计划上的“空闲”不等于可以投入

我在梳理资源流程时,常见一种错觉:某位工程师的排期表上周三到周五没有项目任务,于是另一个负责人把这三天直接视为可用容量。但这三天可能已经被客户问题、发布值守、代码评审、团队会议或前一项任务的收尾工作占用。计划表的空白,只能说明原计划没有写入工作,不能证明人员可以完整投入。

如果组织没有区分可见项目工作与隐性工作,资源池会持续高估容量。此时,团队成员看起来“频繁延期”,实际原因却可能是每周有固定支持负担,或项目任务无法连续安排。负责人如果只向个人追问进度,就会把系统性容量误差误判为个人执行问题。

更稳妥的做法,是先选取一个稳定周期,例如四周,统计会议、支持、维护、培训和休假等容量占用。不要为了追求表格整洁,把这些活动都压成一个不透明的“其他”。只有知道容量流向,项目负责人才能判断哪些负担可以削减,哪些必须纳入计划。

2. 需求描述只有岗位,没有工作边界

“需要一名后端工程师两周”并不是足够的资源需求。它没有说明是需要熟悉某个业务域的人,还是具备特定技术能力的人;是两周全职投入,还是两周内每天参加半天评审;任务是否依赖产品决策、测试环境或外部接口。

当需求定义过粗时,资源协调会就会退化成“谁最空就先给谁”。接手人可能有足够的通用技能,却缺少领域经验;项目负责人以为人员已经到位,实际交付仍等待关键输入。表面上的资源匹配完成了,真正的工作却没有开始。

我会要求需求至少说明交付物、关键技能、开始窗口、投入曲线、依赖条件和替代方案。对短期探索任务,不必编写完整项目章程,但要把会改变分配结果的信息写清楚。

3. 多个负责人同时争抢同一位专家

在中大型组织中,稀缺资源往往不是整个岗位,而是某种特定经验:熟悉某类客户环境的人、能做复杂数据迁移的人,或掌握关键架构决策的人。几位项目负责人可能分别认为自己的事项优先,而且各自都有业务理由。

如果没有统一的优先级机制,资源池管理员会被迫在私下沟通中做裁判。谁表达得更急、谁的项目负责人更有影响力,谁就更容易先拿到资源。这样的分配看起来灵活,却会削弱团队对流程的信任,也让管理者无法解释为何某项工作被延后。

这类冲突不是“排班技巧”能够单独解决的。它需要组织明确决策权:哪些项目由业务负责人排序,哪些事项属于合规或客户承诺的硬约束,哪些冲突需要更高层裁决。没有共同的优先级口径,任何资源表都只能记录争执,不能解决争执。

4. 临时插单不断侵蚀已确认计划

临时任务并不一定不合理。线上故障、监管要求、客户重大问题都可能需要立即响应。真正造成资源池失效的,是所有临时任务都被当成“必须马上做”,却没有明确说明它们将挤掉什么工作、由谁接受延期影响。

当插单不需要显式换出原计划,团队就会同时承诺旧任务和新任务。短期内看似响应迅速,数周后却出现多项工作同时延期、人员频繁切换、负责人都认为别人造成了延误的局面。

每个紧急需求都应带着一个交换条件进入资源池:释放什么容量、推迟什么承诺,或由谁承担新增成本。这样做不是为了拒绝紧急事项,而是让紧急事项的代价可见。

三、常见误区:看上去更精细,实际更难管理

1. 误把满负荷当成高效率

满负荷计划通常建立在一个不现实的假设上:需求稳定、依赖按时、任务估算准确、没有支持工作、人员切换没有代价。现实工作很少满足全部条件。计划没有缓冲时,一个小型故障就可能挤压关键任务,继而触发更多协调和加班。

高负荷也会放大估算误差。如果某人未来四周都被安排满,即便其中一项工作只多出一天,也没有可以吸收偏差的空间。负责人最后只能通过夜间工作、临时换人或延后其他事项来维持表面上的排期。

我不会把“保留缓冲”理解成预先留一块无人负责的空白,而是要求组织把不可预测工作纳入容量模型。缓冲要有用途、有观察周期、有触发条件;如果连续多个周期没有被使用,再调整其比例,而不是一开始就全部填满。

2. 误以为统一表格就能统一流程

模板可以统一字段,不能替代责任划分。若需求方不负责提供必要信息、项目负责人不确认优先级、资源负责人不维护容量、团队成员不反馈实际投入,那么再完整的表格也只会把不一致数据放在同一页面上。

使用表格时,常见的隐性问题还包括多人分别维护副本、变更没有时间戳、承诺状态没有定义、容量数据只能由一个人手动合并。此时,表格越复杂,维护成本越高,数据可信度反而越低。

如果组织已经超过几十名跨项目协作人员,且每周都要处理重复冲突,可以考虑用某项目管理平台统一需求、计划和变更记录。但工具必须服务于流程:先定义字段、角色和状态,再决定是否配置自动提醒、容量视图或审批规则,不能指望采购系统后自动形成资源治理。

3. 误把个人利用率当作团队产出

个人忙碌程度不等于项目价值。一个专家如果每天都在回答零散问题,利用率可能很高,但关键方案迟迟没有完成。一个成员如果需要留出完整时段处理复杂任务,日程表上的“空白”也未必代表浪费。

我建议把利用率放在诊断位置,而不是绩效奖励位置。观察它是否长期偏离团队目标,并结合交付周期、任务切换次数、返工率和关键需求等待时间解释。单一指标无法区分合理缓冲、技能错配和低效排队。

4. 误把技能标签当成能力证明

“会数据库”“熟悉产品”“能做架构”这类标签范围太宽,无法直接用于复杂分配。标签如果没有实际工作证据,容易形成“简历式资源池”:每个人都被标记了很多能力,但遇到关键任务时,负责人仍不知道谁能独立完成。

更可用的技能信息应说明熟练程度、最近使用时间、适用场景和证据。例如,某成员参与过两次数据迁移,其中一次负责方案设计,另一次仅参与验证。这样的描述比单独标注“数据迁移”更有助于判断风险。

技能档案不应变成给员工贴标签的工具。对成员而言,透明的能力记录应能支持成长和合理工作安排,而不是永久固定在某个岗位。项目负责人应允许能力验证和更新,并明确记录的用途和可见范围。

5. 误把临时调人当成无成本动作

一个人从项目甲转到项目乙,不只是把名字从一行移到另一行。交接、上下文恢复、权限开通、关系熟悉、未完成事项整理,都会消耗时间。对于需要连续思考的任务,反复切换还会降低有效产出。

资源协调时若只计算投入人天,不计算切换成本,就会偏向频繁拆分人员。我的经验判断是:当调整会打断正在进行的关键工作,负责人至少要同步评估交接时间、原项目延期风险和新项目的启动等待。资源看起来“借到了”,不代表获得了同等数量的有效产能。

四、专业判断逻辑:从需求到承诺,建立可复用的流程

1. 第一步:把资源需求写成可判断的工作包

项目负责人提交需求时,应从“要一个人”转为“要完成一项什么工作”。工作包的粒度不必细到每小时,但要足以判断人员能力、时间窗口、依赖和交付结果。需求越模糊,资源池越可能用错误的人解决错误的问题。

我常用下面的最小需求卡片作为起点。团队可以根据业务复杂度增减字段,但不建议去掉交付物、时间窗口和依赖条件。

字段 需要回答的问题 不清楚时的风险
交付物 这段投入结束时,具体要产出什么? 资源到位但工作边界不断扩大
关键技能 哪些能力是必需,哪些可以边做边补? 只按岗位名称匹配,忽略真实胜任度
需求窗口 最早何时需要,最晚何时开始仍可接受? 把可协商需求误当成即时需求
投入曲线 全职连续投入,还是阶段性参与? 低估多任务切换和协作成本
前置依赖 数据、决策、权限、环境是否已准备? 人员提前排入,却只能等待输入
替代方案 能否拆分交付、调整范围或延后日期? 资源冲突时只有“给人或不做”两种选择

提交需求不等于获得资源承诺。需求卡片的作用是让资源协调会讨论同一件事,而不是在会上临时补齐背景。若关键字段缺失,应退回补充或先进行短周期澄清,不应把猜测写成正式排期。

2. 第二步:用净容量而非名义工时做匹配

名义工时是日历上的总工作时间,净容量则是扣除休假、固定会议、支持职责、维护工作及已确认任务后,可用于新增项目的容量。不同组织的扣减项目不同,关键是让扣减规则透明、可调整,并且使用同一统计周期。

例如,团队可以按月滚动核算,但安排工作时仍按周观察。月度容量适合识别趋势,周度容量适合发现冲突。不要把月度有空误解成某一周可以投入,因为任务依赖通常发生在具体时间点。

某项目管理平台可以帮助中大型组织汇总人员计划、任务状态与变更记录。以 PingCode 为例,适合将跨项目需求与执行信息放在同一管理链路中,减少项目计划、工作项和资源协调记录分散在不同位置的情况。对于 100 人以上、角色多、跨团队依赖明显的组织,价值通常在于协作信息可追踪,而不是软件替代管理者做优先级判断。

引入工具时,我会先验证三个问题:容量数据能否由责任人及时维护,项目变更能否留下记录,负责人能否看到需求与承诺之间的差异。若这三件事还没有定义,先用轻量模板跑通两到三个周期,往往比先大规模配置系统更稳妥。

3. 第三步:先过硬约束,再做优先级排序

资源匹配不是简单按项目重要程度排序。首先要识别不可移动的约束,例如法规截止日期、已签署的客户承诺、安全修复、关键发布窗口;然后再对可协商事项进行排序。硬约束的边界应由有权负责的人确认,不能因为某个项目被标记为“最高优先级”就自动成立。

可协商需求可以使用一套透明的评分维度,例如业务价值、时间敏感性、延误损失、战略相关性和替代方案。分数不是机械答案,而是让负责人看到判断依据。两项需求分数接近时,应公开讨论哪项风险更可接受,而不是让资源管理员私下猜测。

为了避免每个项目都自称最高优先级,建议把等级控制在少数几档,并规定升级机制。等级越高,提出者越需要说明资源换出项、业务影响和批准人。优先级的作用是帮助组织选择,不是给需求贴上无法质疑的标签。

4. 第四步:匹配技能、连续性和交接成本

匹配人员时,我会按顺序检查必需技能、可用时间、连续投入要求、已有业务上下文和替代人选。对于高风险任务,最合适的人不一定是技能最高的人,也可能是能按期投入、熟悉相关系统、并且不会造成另一个关键项目失控的人。

如果只能找到部分匹配,可以选择搭配资深人员与培养对象,而不是把所有任务都压给稀缺专家。前提是工作可拆分、评审机制明确,且培养投入被纳入计划。把“边做边培养”当成免费的额外产能,往往会同时低估专家辅导时间和新人完成时间。

5. 第五步:将候选、预留和承诺分开管理

候选表示可能匹配,但尚未完成决策;预留表示短期内暂不分配给其他需求,但仍有条件;已确认才表示项目负责人和资源负责人都接受了投入及其约束。状态混用会造成双重预订,也会让团队误把口头意向当成确定承诺。

每项承诺至少要记录负责人、投入比例、起止时间、交付边界、前置条件和变更责任。若项目范围或优先级改变,应重新确认承诺,不能只更新项目排期而不通知受影响的其他团队。

6. 第六步:建立固定节奏,避免每天临时抢人

一个可操作的节奏可以包括周度协调、月度滚动预测和季度能力复盘。周度协调解决未来几周的具体冲突;月度预测观察需求变化和稀缺技能;季度复盘则讨论招聘、培训、外部合作或项目组合调整。

周会不必把所有人员逐个念一遍。可以只看新增需求、即将到期的预留、超载角色、关键依赖、优先级变化和需要升级决策的事项。会议结束时,必须能明确哪些需求被承诺、哪些被退回、哪些需要管理层取舍,以及谁负责更新记录。

节奏的目的不是增加会议,而是减少临时打断。若周会没有形成决策,或会后仍需多个负责人私下重新谈判,说明会议输入不足、参与者缺少决策权,或者优先级规则没有真正被组织接受。

五、案例与数据观察:一个跨团队项目如何减少反复调人

1. 案例背景:问题不在于缺人,而在于承诺重叠

下面的案例是经过脱敏的流程示例,数字为情景模拟,不代表特定企业的实际经营数据。团队由产品、研发、测试和实施人员组成,约 120 人,同时推进多个客户项目和平台维护工作。原流程通过共享表格协调资源,项目负责人通常在工作即将开始时才提出人员需求。

在一次四周计划复盘中,团队发现同一位技术专家在两个项目排期中都被视为可用;测试资源的排期没有扣除发布值守;部分项目虽然已经“拿到人”,但依赖的测试环境尚未准备。每项记录单看都合理,合在一起却形成重复承诺。

团队没有先增加人员,而是把需求入口、容量口径和承诺状态统一。新增需求必须写明交付物和依赖;资源负责人每周核对支持工作和假期;优先级冲突由业务负责人确认;已确认承诺发生变化时,必须同步通知被影响的项目负责人。

2. 流程调整:把“要人”改成“解决约束”

第一次周度协调会上,项目负责人提出希望两周内获得一名高级工程师。资源讨论没有立即开始比较谁更忙,而是先确认任务范围:当前阻塞的是总体方案评审,还是全部开发工作都必须由高级工程师完成?进一步拆解后,团队发现方案评审约需两天,后续实现可以由另一位工程师负责,并由专家进行固定评审。

这个调整并没有创造更多工时,而是改变了稀缺能力的使用方式。专家的连续投入从两周降为关键节点参与,另一个成员获得了明确的执行任务,项目仍保留必要的质量把关。与此同时,专家原项目的关键交付没有被整体打断。

另一项需求因为环境尚未准备,被标记为“条件未满足的候选”,而不是直接预留人员。项目团队先完成环境和数据准备,再进入正式排期。这样做避免人员提前到位后等待,也让需求方看到资源申请不是排队拿人,而是共同确保工作真正具备开工条件。

3. 前后对照:先看过程指标,再看结果指标

下面的数字是情景模拟,用于展示如何设计观察口径。对流程改造而言,首月就期待交付周期大幅缩短并不稳妥;更合理的早期信号是重复承诺下降、需求澄清时间减少、冲突更早进入决策。等流程稳定后,再观察延期率和切换成本。

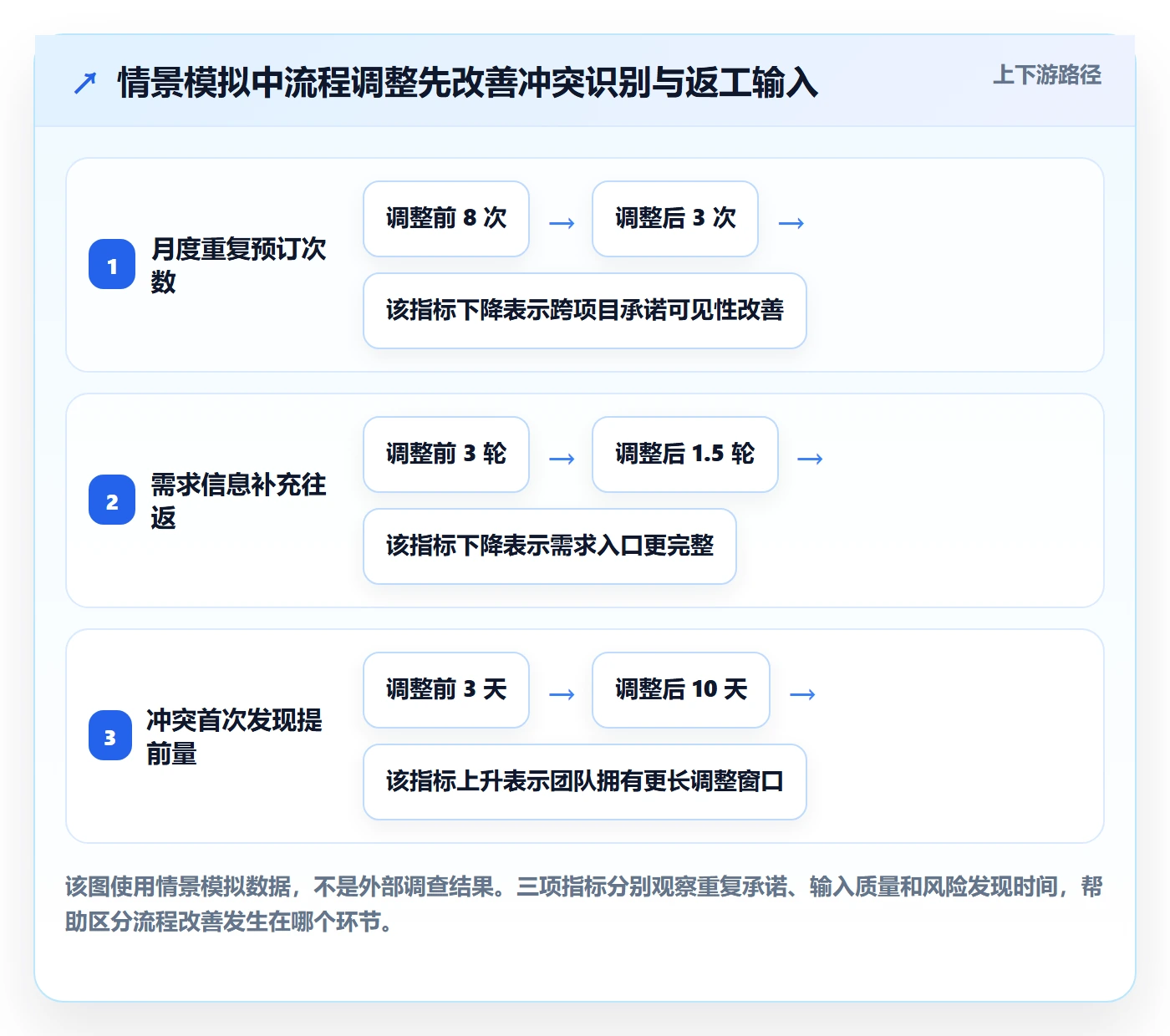

观察项 调整前的情景基线 运行两个周期后的情景值 解释方式
同一人员重复预订 每月约 8 次 每月约 3 次 反映承诺状态与跨项目可见性改善
需求信息补充往返 平均 3 轮 平均 1.5 轮 反映需求卡片是否提高了输入质量
关键冲突首次发现时间 开工前约 3 天 开工前约 10 天 反映预测和固定协调节奏是否有效
临时调动后的交接投入 每次约 1.5 人天 每次约 0.8 人天 反映拆分任务与交接安排的改善

这些数字不能证明某个流程必然产生相同结果,但提供了可复用的验证方法:改造前先取一段基线期,统一统计口径;改造后观察相同指标;如果指标没有变化,回头检查需求入口、决策权和数据维护责任,而不是直接得出“大家没有执行”的结论。

资源池最佳实践:项目负责人资源管理流程优化,常见问题

4. 为什么没有把利用率作为唯一成功标准

调整后,团队的资源利用率未必立即上升,甚至可能短暂下降。因为过去被隐藏的支持工作和等待时间开始显性记录,部分排期也从“默认可用”改为“待条件满足”。如果只看利用率,管理者可能会误以为流程变差,进而要求把容量重新填满,重回重复承诺状态。

案例复盘时,团队同时观察了关键工作等待时间、人员切换次数和承诺兑现情况。如果需求更早被澄清、冲突更早被发现,虽然表格上的占用率略低,实际交付风险却可能更可控。这正是资源治理的反直觉之处:可见的余量有时比不可见的满负荷更有效率。

资源池最佳实践:项目负责人资源管理流程优化,常见问题

六、不同规模和成熟度下,行动建议要有所区别

1. 小团队:先减少重复承诺,不要先搭复杂平台

如果团队只有十几人、项目数量有限,负责人彼此熟悉,复杂的技能库和多层审批往往会带来不必要的管理负担。此时优先做三件事:统一需求卡片、明确每周谁有权协调、把支持工作和休假从名义容量中扣除。

建议用一张共享表格记录未来四到六周的已确认工作,并将候选需求单独列出。每周只核对变化,不必把所有任务重新排一遍。表格需要有负责人、更新时间和状态定义,避免多人同时维护不同版本。

小团队的主要风险不是系统功能不足,而是关键决策集中在一个人脑中。一旦负责人休假或项目变化频繁,排期就无法解释。把决策依据写下来,通常比增加更多字段更重要。

2. 跨团队组织:优先治理决策权和依赖关系

当多个部门共同交付,资源问题经常与目标冲突混在一起。产品团队希望尽快上线,交付团队要应对客户承诺,平台团队还需要保障稳定性。此时,仅由项目负责人统一排期并不够,因为他可能没有权力决定哪个部门牺牲自己的计划。

跨团队组织应明确谁提出需求、谁验证容量、谁决定优先级、谁批准改变现有承诺。对于跨部门冲突,最好设置固定升级路径和决策时限,避免问题长期停留在“待协调”。每次升级都要附上选项、影响和推荐方案,而不是只把争议转交给更高层。

建议将共同依赖单独可视化,例如关键专家、共享测试环境、发布窗口和外部供应商。项目排期看似分别合理,依赖资源却可能集中在同一周。把依赖暴露出来,往往比将每个人的日程排到小时更有价值。

3. 100 人以上组织:治理数据与流程,工具才有复利

组织规模扩大后,靠口头协调会出现两个问题:信息传播不完整,决策记录无法追溯。此时可以评估某项目管理平台,优先考察需求与项目计划是否关联、变更是否留痕、权限是否适合跨团队协作、报表是否能按角色和时间窗口查看。

PingCode可作为中大型组织评估的候选方案之一,特别是希望把项目执行信息与团队协作流程统一管理的场景。评估时不要只看演示界面,而要用真实案例测试:创建一项跨团队需求、调整人员投入、处理优先级冲突,再检查谁能看到变化、历史记录是否完整、负责人能否区分候选与已确认承诺。

工具选型还要计算维护成本。若容量数据必须由专人每周手工从多个系统复制,或团队仍把关键决策放在聊天消息中,系统报表可能只有外观上的完整。先确定数据责任人和更新节奏,再决定自动化范围,才能避免建立一个昂贵的“第二份表格”。

4. 高波动业务:建立快速响应通道,但必须有换出规则

客户支持、线上服务和突发交付较多的团队,不能把所有容量提前锁定。可以设置快速响应容量,专门应对一定范围内的临时事项,并设定触发门槛、授权人和最大占用比例。超过门槛的需求必须进入正式优先级决策,而不是持续挤压其他项目。

快速通道应有复盘条件:每次占用都记录原因、持续时间、被影响的工作和恢复方式。如果某类突发需求反复出现,说明它可能已经不是例外,而是固定工作,应纳入常规容量规划或调整服务模式。

5. 技能稀缺组织:减少专家被切碎的程度

如果团队依赖少数专家,管理重点不只是增加替代人选,还要减少专家被低价值事项打断。可以把专家时间集中到方案评审、风险判断、关键决策和培养他人上,将标准化执行部分交给其他成员,并通过固定答疑时段降低零散请求。

培养替代能力需要真实计划:谁学习、练习什么任务、由谁评审、何时达到独立完成标准。没有明确安排的“知识传递”通常会被紧急工作挤掉,最终仍形成单点依赖。

七、工具与数据:什么应该自动化,什么必须由人判断

1. 适合自动化的是重复检查,不是价值排序

系统可以提醒需求字段缺失、容量冲突、预留即将过期、工作超出已确认周期,也可以汇总不同团队的计划负荷。这些任务有明确规则,自动化能够减少遗漏和重复核对。

但系统不应仅凭一个分数决定项目价值,也不应在缺乏业务背景时自动剥夺某个团队的计划。风险、客户承诺、战略价值和团队健康度需要由有责任的人权衡。自动化的目标是让判断更及时,而不是把责任藏在配置规则后面。

2. 资源视图应回答管理问题,而非堆叠数据

一个有用的资源视图,应让不同角色看到与自己相关的信息。项目负责人需要知道需求何时能被确认、依赖是否满足;职能负责人需要知道关键岗位负荷和能力缺口;团队成员需要知道近期承诺、任务边界与冲突申报渠道。

如果一个仪表盘同时展示数十个字段,却无法快速回答“下两周哪个角色过载”“哪些需求等待决策”“哪些承诺依赖未满足”,它对决策的帮助可能有限。先确定常见管理问题,再设计视图和指标,避免把数据可视化误当作资源治理。

3. 需要保留变更历史和承诺依据

资源调整常常发生在口头沟通中。若系统只保存最新排期,复盘时就无法知道某项工作为什么被延后、谁批准了调整、原来承诺了什么。变更记录不是为了追责,而是为了识别反复发生的结构性问题。

建议每次重要变更记录变更原因、决策人、影响对象和恢复条件。若项目多次被临时打断,可以回看是需求预测不足、优先级失控、支持工作长期超量,还是关键能力供给不足。没有历史记录,管理者容易重复争论同一个问题。

4. 数据质量需要和责任人绑定

容量数据不可能自动永远正确。人员休假、任务延期、支持工作变化、项目优先级调整,都会改变可用容量。每项关键数据应有明确责任人和更新时限,系统提醒只能辅助,不能替代责任归属。

不建议一开始就要求每个人逐小时填报所有工作。对多数团队来说,过细的记录会增加维护成本,并诱发“为了填表而填表”。应从能改善资源决策的最小数据开始,例如按周记录投入比例、工作类别和主要变更;需要更细核算的业务,再单独设计相应口径。

八、风险、取舍与落地:不要用一套规则解决所有冲突

1. 统一口径与团队自主之间的取舍

统一流程的好处是跨团队信息可比较,代价是部分团队会觉得被标准化管理。完全自治的好处是灵活,代价是组织无法判断整体容量和优先级冲突。较好的做法是统一最小管理边界:需求状态、承诺定义、变更记录和容量周期保持一致;具体工作拆分和团队内部排期则允许因业务而异。

当某团队确实需要例外规则,应说明例外解决什么问题、由谁批准、何时复核。例外不是流程失败,但没有边界的例外会逐渐成为另一套不透明流程。

2. 精细预测与响应速度之间的取舍

预测越细,维护成本通常越高;预测过粗,又可能无法发现关键时点冲突。管理者应按决策需要选择粒度。对于长期能力规划,按月观察往往足够;对于发布窗口和关键评审,可能需要按周甚至按具体日期确认。

不要为了获得“看起来精确”的排期,要求所有人员提前数月承诺到每天。越远期的预测,越应该用区间和置信度表达。把远期意向写成确定排期,会让项目负责人误以为风险已经消失。

3. 共享专家与稳定团队之间的取舍

把专家共享给多个团队,可以扩大稀缺能力的覆盖范围,但频繁切换会降低连续产出。让专家长期固定在一个项目中,能提高上下文深度,却可能使其他团队等待更久。决策时要比较瓶颈造成的组织损失,而不是只比较谁的项目更紧急。

若专家职责主要是判断和评审,可以通过固定窗口服务多个团队;若任务需要长时间沉浸,最好保护连续工作块。资源池规则应识别工作性质,不要用统一百分比掩盖任务间的差异。

4. 内部培养与外部补充之间的取舍

内部培养有利于沉淀组织知识,但见效需要时间,也会占用导师容量。外部补充或供应商协作可以加快短期供给,却可能带来交接、质量和知识留存风险。决策应看能力缺口是短期峰值还是长期结构性需求。

如果同一稀缺技能每个季度都成为瓶颈,说明问题可能不再是一次性排期冲突,而是能力供给不足。此时应结合业务预测讨论招聘、培训、流程简化或需求削减,而不是每次都通过加班和临时借人维持。

5. 试点与全面推广之间的取舍

全面推广能快速统一口径,但也可能把未验证的规则放大到全组织。试点便于发现字段冗余、状态歧义和责任缺口,但如果试点范围太小、没有真实冲突,就无法验证流程价值。

我建议选择一个跨团队依赖明显、需求变化中等、管理者愿意参与的业务单元,运行两到三个计划周期。试点开始前记录基线,试点结束后同时复盘数据变化和执行体验,再决定推广、修订或停止。

九、落地检查与下一步:用一个周期验证资源池是否真的变好

1. 第一周:定义范围和最小规则

先明确纳入资源池的对象,是全员、特定角色,还是跨项目共享的关键岗位。再约定需求字段、时间窗口、承诺状态、优先级责任和数据更新人。第一周的目标不是填满历史数据,而是让所有参与者知道接下来如何提出需求、谁来做决定。

如果组织对容量口径还没有共识,可以先用实际日历和近期工作进行抽样核对。选取几名不同岗位成员,识别会议、支持、维护和项目交付的比例。抽样的目的不是建立完美模型,而是发现“名义容量”与“实际可用容量”之间的主要差异。

2. 第二至第三周:运行真实需求,不绕过入口

试点期间,所有新增资源需求都进入同一入口,包括临时任务和高优先级事项。若某项需求必须快速处理,可以走快速响应通道,但仍要记录原因、批准人和换出影响。只有入口一致,团队才能发现流程中的真实摩擦,而不是继续依靠私聊维持旧习惯。

每周复盘时,重点看四类问题:需求是否完整、容量是否可信、优先级是否有人决策、承诺变更是否通知到相关方。不要一开始就追求利用率提高,也不要把单次延期等同于流程失败。

3. 第四周:依据证据调整,而非追加字段

一个周期结束时,比较基线和试点数据。若冲突发现更早但交付仍未改善,可能是决策权不足,或者业务依赖仍然阻塞;若需求澄清次数下降但资源仍重复预订,可能是承诺状态没有被一致维护;若表格更新率低,先检查责任安排和更新成本,再考虑增加提醒。

只有当某个新字段能改变一个具体决策时,才值得加入资源模型。字段越多不必然越成熟。成熟的流程不是记录一切,而是用尽量少但可靠的信息,支持关键取舍。

4. 可直接采用的启动清单

  • 确定资源池范围及容量统计周期。
  • 统一“候选、预留、已确认、执行中、已释放”的定义。
  • 要求需求说明交付物、关键技能、时间窗口、投入曲线和依赖条件。
  • 明确谁负责容量数据,谁能决定优先级,谁批准改变已确认承诺。
  • 为临时需求设置快速通道,并要求记录被挤出的工作或承担的代价。
  • 选择重复预订、需求补充往返、冲突提前量和承诺兑现率作为首轮观察项。
  • 运行两到三个周期后,再判断是否需要自动化或升级工具。

十、结语:真正优化的不是排班表,而是组织作出承诺的方式

1. 资源池的价值在于让代价显形

资源冲突不会因为一张更漂亮的甘特图而消失。真正有效的资源管理,是在项目开始前说明需求,在承诺时确认边界,在冲突发生时公开取舍,在执行中记录变化,并在复盘时把反复出现的问题带回能力规划。

如果一个流程只能告诉负责人“某人现在很忙”,它只是在描述现象;如果它还能说明忙在哪里、哪些工作可以调整、调整会影响什么,以及谁负责决定,它才开始具备管理价值。

2. 下一步先做一个小而真实的验证

项目负责人可以从未来四周的需求开始,选出一个跨团队冲突明显的业务单元,先统一需求卡片、容量口径和承诺状态。用实际冲突检验规则,而不是先投入大量时间设计理想模型;两到三个周期后,依据重复预订、冲突发现时间、交接损耗和承诺兑现情况决定下一步。

资源池最佳实践的核心,不是把每个人的时间填满,而是让组织知道自己正在承诺什么、凭什么承诺、变更时由谁承担影响。当这三件事变得清晰,资源管理才从“谁去救火”转向“如何让更重要的工作稳定完成”。

常见问题解答(FAQ)

1. 项目负责人如何建立可执行的资源池管理流程?

我现在主要靠群里问谁有空,再把任务分给看起来不忙的人,但经常做到一半才发现对方还有关键交付。想把资源池流程规范起来,又担心多一套登记和审批会拖慢项目,应该从哪里开始?

先不要把资源池做成一张需要不断维护的“全员日历”。更实用的起点是建立一份轻量资源台账,至少记录人员或技能角色、当前项目、未来两周已承诺工时、关键能力、不可用时段和更新时间。

项目负责人提出需求时,按“任务目标与交付物,所需能力,开始和结束时间,每周投入,优先级”提交,资源协调人核对已有承诺后再确认分配。分配后由负责人和执行人共同确认,出现范围或排期变化时同步更新台账。可以先在一个团队试行两周:如果每次分配仍要反复追问工时和优先级,说明台账字段或更新责任不清;

不必一开始追求精确到小时,先保证关键承诺和冲突可见。

2. 资源池里的可用工时应该如何估算,才能避免过度承诺?

我排期时常把一个人的标准工时直接当成可用产能,结果会议、支持和临时任务一多,计划就不断延期。有没有一种简单的估算方法,既不需要复杂工时系统,也能让项目计划更接近实际?

不要把名义工时等同于可分配工时。以每周40小时为例,若某岗位通常有8小时会议、6小时线上支持和4小时例行事务,理论上可用于项目的上限约为22小时;再为突发事项留出缓冲,初始计划可以按18至20小时安排。这里的数字应由团队用实际记录校准,而不是套用固定比例。连续观察三至四周,比较计划投入与实际投入;

若多数人都超出计划,先查会议、支持任务或跨项目切换,而不是继续把排期压紧。资源池最好展示“已确认、预留、尚未承诺”三种状态,避免把暂时没有排期误读成可以立即全量投入。

3. 多个项目同时争抢同一名关键成员时,项目负责人该如何决策?

我负责的项目依赖一位掌握关键技术的同事,另一个项目也在同一时间需要他,双方都认为自己的任务更紧急。以前通常靠负责人临时协调,但这种做法容易变成人情排序,怎么把冲突处理得更公平、也更能落地?

先把冲突从“谁更着急”改写成可比较的决策信息:各项目的外部承诺日期、延期影响、关键路径位置、是否存在替代技能、延后或拆分任务的代价。由有权调整项目优先级的人主持短会,形成明确结论:投入比例、时间窗口、替代人选或被推迟的交付,并记录决策人和复核日期。不要把关键成员简单切成每天来回切换的多个小时间段;

频繁切换会产生交接和恢复成本。若两项工作都不能延期,优先考虑缩小其中一项的范围、安排结对传承,或把低风险部分交给替代人选。公平不是平均分配,而是依据影响和承诺公开说明取舍。

4. 如何判断资源池管理流程是否真的优化了,而不只是增加了填表工作?

我准备推动资源池管理,但担心最后只多出几张表,项目延期和人员冲突却没有改善。应该看哪些指标,试运行多久比较合适,才能判断流程值得保留还是需要调整?

建议先选一个项目组试运行四周,并记录试行前后的同口径数据:资源冲突次数、从提出需求到确认分配的中位时长、计划投入与实际投入偏差、因资源等待造成的延期天数,以及台账按约定时间更新的比例。不要只看“资源利用率”;利用率越高并不一定越好,长期接近满载通常意味着没有空间应对故障和临时需求。

复盘时把指标与具体案例放在一起,例如某次冲突是否因技能信息缺失、优先级不清或临时变更造成。若填报耗时增加,但冲突识别更早、延期减少,流程可能有价值;若数据长期无人更新且不能改变决策,就应删减字段或调整更新责任,而不是继续增加表格。

核心关键词

读者评论

胡
胡雨桐

我们团队以前也把排期表里的空档直接当成可用时间,后来发现值班、评审和临时支持占掉了不少容量。现在会按周确认净容量,虽然前期统计麻烦一些,但临时借人时争议确实少了。

彭
彭亦辰

紧急需求必须换出原计划”这个做法比较实际。不过如果没有明确的业务优先级和最终裁决人,项目负责人很难主动承认延期成本,最后可能还是回到私下协调。

赵
赵欣然

技能标签确实不能只写“熟悉某技术”。但能力记录涉及员工评价,建议同时说明更新频率、使用范围和查看权限,否则容易让成员担心被长期贴标签,反而不愿意维护信息。

文章包含AI辅助创作:资源池最佳实践:项目负责人资源管理流程优化,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/623676

赞 (0)
飞飞飞飞
资源管理技能全流程:项目负责人流程优化与一文讲清
上一篇 29分钟前
资源占用流程与规范:项目负责人资源管理流程优化关键指标
下一篇 27分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
