资源占用管理最容易失控的时刻,往往不是团队“没人干活”,而是每个人都排满了,关键项目仍然延期。一个产品团队可能在表格里显示设计、研发和测试资源利用率都超过 90%,但临近发布时才发现:设计师被三个部门同时预订,测试环境要等另一条产品线释放,技术负责人每天在不同项目之间切换,真正能连续投入的时间几乎为零。资源占用管理的核心因此不是把每个人的日历填满,而是让组织看清需求、能力、时间和优先级之间的冲突,并用可执行的规则处理冲突。
一、先讲核心结论:资源管理不是排满日历,而是控制承诺
1. 资源占用要同时管理需求、供给和承诺
我判断一套资源管理机制是否有效,通常先看三个问题:团队接了多少工作,组织能提供多少有效产能,以及已经对外作出了多少承诺。只看其中一个维度,结论都可能失真。项目需求很多,不代表所有需求都应立即启动;人员看起来有空,也不代表技能、时间和工作上下文适合;项目计划写了日期,也不代表组织已经为日期锁定了资源。
可以把资源占用理解为一条从“需求提出”到“交付承诺”的控制链。需求先经过价值判断和粗略估算,再与可用能力匹配;只有冲突、依赖和缓冲都被识别,项目才进入明确承诺。资源计划不是把任务分给人,而是决定组织愿意在什么条件下承担交付责任。
这里的“资源”也不应只理解为员工。跨部门交付还会占用测试环境、数据权限、设备、预算、供应商档期、法务审核窗口、管理者决策时间和共享技术组件。若计划只登记人力,而不记录这些关键约束,纸面上的人力充足仍可能换不来实际进度。
2. 先统一四个口径,才有讨论基础
不同部门常常使用同一个词表达不同意思。例如,研发部门说“下周能支持两天”,可能指两天总工时,也可能指周一到周五每天留出部分时间;业务部门说“需求已确认”,可能只是业务目标明确,并不代表验收条件已经稳定。资源机制要先建立共同口径,避免把沟通误差误判为执行问题。
- 可用产能:扣除休假、固定例会、日常运维、培训和必要协作后,可用于计划工作的时间。它不是合同工时,也不是整段工作时间的简单加总。
- 占用:某人在某个时间窗内已承诺给具体工作、值守或共享事务的能力。占用需要说明时间范围和承诺状态。
- 预留:为尚未完全确定但有较高优先级的工作保留能力。预留不是已经完成的工作,也不应被无限期锁定。
- 负荷:计划工作量与有效产能之间的关系。负荷高不必然代表产出高,跨项目切换和临时任务会进一步侵蚀有效产能。
组织还要区分“名义产能”和“可计划产能”。如果团队有 10 名成员,每人每周名义工作时间按 40 小时计算,名义产能是 400 小时;但扣除固定会议、支持工作、休假和不可预见事项后,可用于项目计划的时间通常明显低于这个数字。具体比例必须用本组织的实际记录校准,不能把某个行业经验值直接当作标准答案。
3. 资源规则必须服务决策,而不是制造更精细的表格
管理系统中字段越来越多,不等于管理能力越来越强。如果负责人不能据此回答“哪个项目需要延期、哪个角色最紧缺、哪项工作可以暂缓”,精细记录只会增加维护成本。最小可用的资源视图,至少要能够按时间窗查看角色能力、已承诺工作、待确认需求、关键依赖和风险。
我建议把管理目标设为“减少错误承诺”,而非“追求百分之百填满”。计划留出合理缓冲,短期看似没有满载,实际上是在为需求波动、故障和协作成本保留韧性。一个长期接近满负荷的团队,往往缺乏处理意外的余地,最终通过延期、加班和返工支付更高成本。

二、背景和真实场景:跨部门冲突通常藏在接口处
1. 同一项工作会被多个部门分别纳入计划
跨部门团队的资源冲突,很多时候不是某个项目负责人故意超额申请,而是每个部门都在自己的局部视角下作出合理安排。产品把需求排进路线图,研发把技术改造列入迭代,销售把客户承诺写进季度计划,运营又把活动日期定下来。每份计划单独看似乎都能成立,但它们实际争用的是同一批核心角色。
特别需要关注“共享专家”而不是只看团队总人数。一个部门有 20 名工程师,并不意味着关键架构评审、数据迁移或安全复核随时有人可用。某个只掌握特殊系统权限的工程师,可能同时承担多个项目的关键路径;团队总体利用率看起来合理,单点资源却已形成排队。
2. 需求变更会把计划误差放大成资源危机
项目早期的估算通常带有不确定性。业务规则尚未稳定、接口方案仍在讨论、验收口径没有达成一致时,计划工时只是暂定假设。如果组织把粗估直接当作资源承诺,后续变更便会通过多个环节传导:需求追加占用研发时间,研发延后挤压测试窗口,测试延期影响发布准备,最终又占用业务和运维团队的支持时间。
资源冲突因此不能只靠“谁来支援一下”解决。临时支援可能短暂缓解眼前瓶颈,却将另一条业务线推入延期;更重要的是,支援者的交接和上下文切换也有成本。有效机制需要把变更的影响呈现出来,让决策者明确看到:新增工作需要什么资源、挤占什么承诺、会影响哪些日期。
3. 资源瓶颈经常表现为等待,而不是忙碌
许多团队把忙碌程度当作资源状态,忽略了等待时间。开发完成后排队等测试、需求提交后等待安全审核、数据团队排期后等待业务确认,这些时间未必体现在任何人的工时表里,却会延长交付周期。资源占用管理如果只统计“谁花了多少小时”,就看不到工作在接口之间停留了多久。
我在设计管理诊断时,会把等待时间和实际处理时间分开记录。对于一个跨部门事项,至少记录进入队列、开始处理、等待补充信息、完成审核和最终交付的时间。这样才能判断延迟究竟来自能力不足、需求不完整,还是决策链路过长。

三、常见误区:看似在管理资源,实际在掩盖风险
1. 把利用率越高等同于管理越好
高利用率很容易成为管理者追求的单一指标,因为它直观、容易汇报,也容易制造“资源没有闲置”的印象。但如果每个关键角色都接近满载,任何临时缺陷、需求澄清或人员缺席都会造成排队。利用率上升并不保证交付量同比上升,反而可能增加在制任务、切换成本和延期概率。
更合理的做法是同时观察负荷、在制工作、等待时间和交付稳定性。若负荷持续上升,而完成的工作量没有相应增长,说明系统可能已经进入拥堵区。此时继续追加任务,只会让更多工作同时处于“开始了但还没有完成”的状态。
2. 把所有工作都换算成工时
工时对部分工作有用,却无法表达全部资源约束。一个需要高级安全工程师审核的变更,不能因为预计只需两小时,就被当成容易安排;如果审核窗口每周只有一次,真正的约束是时间窗和技能稀缺,而不是两小时本身。设备、环境、权限和供应商档期同样不能只用工时描述。
工时估算也不应伪装成精确测量。项目早期可以用区间、等级或相对规模表示不确定性,等范围和方案清楚后再收敛。过早要求精确到小时,往往会产生没有证据支持的数字,之后再以“实际偏差大”追责估算者。
3. 只由项目经理排资源,业务优先级却无人裁决
项目经理通常能看见项目局部情况,却未必有权决定不同部门之间的优先级。如果两个项目都声称“必须本月完成”,让项目经理自行协调,最终常变成资历较强、沟通频率更高或客户声音更大的团队获得资源。资源规则需要明确谁有权作出跨部门取舍,以及依据哪些标准。
优先级决策至少要考虑业务价值、时间敏感性、合规或客户承诺、资源稀缺程度、失败风险和延期代价。优先级不能只由项目名称、发起人级别或某个单一评分决定。评分的价值在于让争议可见,不是把管理判断伪装成数学自动决策。
4. 把“已分配”当成“可用”
人被分配到项目,不代表实际投入就能兑现。成员可能仍承担日常值班、临时支持和多个领导交办的任务;也可能缺少必要权限、上下游信息或稳定的需求输入。资源分配记录如果没有责任人确认和时间窗,就只是名义归属。
我会把资源承诺分为“预测、暂留、确认、执行中、释放”几种状态。这样可以区分估算阶段的意向与正式承诺,也能识别长期不释放的预留资源。若一个预留事项到期仍未确认,应触发重新评审,而不是默认继续占用。
5. 把一个人同时排进太多项目,期待他自行协调
多项目共享人员是常态,但并行项目数量超过合理范围后,成员要频繁切换背景、工具、沟通对象和目标。日历上看起来每个项目只占少量时间,实际却可能因为切换和等待而丢失连续工作能力。跨项目安排应明确优先顺序、固定投入窗口和紧急事项的替换规则。
如果组织不愿意明确“先做什么、后做什么”,实际上是在把优先级冲突转嫁给执行者。成员只能同时接受所有要求,再用加班填补承诺之间的差距。这不是灵活,而是缺乏治理。

四、专业判断逻辑:先识别约束,再决定如何分配
1. 按资源类型建立供给画像
资源盘点的第一步不是统计姓名,而是描述供给能力。人力资源可以按角色、技能、熟练度、可投入时间和替代性拆分;共享设施要记录容量、开放时段、维护窗口和预约规则;外部资源要记录合同范围、交付周期、审批条件及退出成本。
技能画像不宜做成复杂的能力评级工程。对资源决策有用的信息通常很具体:谁能独立完成,谁需要复核,谁只能在特定系统或特定地区执行,哪些工作可由其他成员接手。评级要能被实际排期验证,否则会变成没有决策价值的档案。
2. 按需求成熟度确定承诺强度
资源需求的成熟度不同,承诺方式也应不同。探索性事项只适合保留评估窗口,范围稳定但依赖未确认的事项适合做条件性预留,验收标准和上下游都明确的工作才适合进入正式排期。让所有需求使用同一种承诺状态,会导致早期猜测被误读为组织保证。
| 需求状态 | 必要信息 | 资源承诺方式 | 退出或升级条件 |
|---|---|---|---|
| 探索中 | 问题描述、受影响对象、初步价值 | 安排短时评估,不锁定长期产能 | 价值不清或负责人缺失时退回补充 |
| 待评估 | 范围边界、候选方案、主要依赖 | 暂留评估角色和有限时间窗 | 估算失效或外部条件变化时重新评审 |
| 待承诺 | 验收口径、负责人、优先级、风险 | 与其他项目比较后作出资源决策 | 资源冲突未裁决前不对外承诺日期 |
| 执行中 | 已确认投入、里程碑、变更规则 | 按阶段跟踪实际负荷与偏差 | 范围或关键假设改变时触发影响分析 |
| 已完成或取消 | 交付状态、遗留事项、复盘信息 | 释放资源并更新能力预测 | 遗留工作未明确归属时不能视为完全释放 |
3. 优先级排序要公开依据,也要保留裁量
我建议把优先级拆成几个可讨论的维度,而不是只给每个项目打一个看似精确的总分。比如业务收益、时限刚性、合规风险、客户影响、资源稀缺和延期成本。每项可以采用低、中、高等有边界的等级,并说明证据和判断人。
评分适合筛选和发现争议,不适合完全替代决策。两个项目总分接近时,决策者需要看风险是否不可逆、资源是否可替代、是否存在最低可交付范围。若某个项目因为监管窗口必须先做,就应明确这是一个例外决策,并记录其挤占了哪些计划,而不是事后要求其他团队自行消化。
4. 用关键路径和瓶颈角色,而不是平均分配能力
平均分配看起来公平,却可能把稀缺能力切得过碎。一个关键专家每周被安排到五个项目各 20%,未必能完成任何一个项目中需要连续判断的工作。资源决策应先识别关键路径和瓶颈角色,再看哪些工作需要连续时间、哪些工作可以批量处理、哪些工作可以通过培养替代能力降低单点依赖。
如果瓶颈角色长期过载,选择不止是“招人”。可以缩小范围、调整顺序、改用标准化方案、延后非关键工作、增加复核能力或改变交付方式。招聘和外包有成本与交接周期,不一定比降低需求或改造流程更快。
5. 区分可逆决策和不可逆承诺
在不确定性高的阶段,尽量先作出可逆决策:例如安排一次短期验证、暂留一个评估窗口、采用阶段性交付。对外发布日期、供应商合同、合规窗口和不可撤销的采购,则属于较难逆转的承诺,需要更充分的依赖核验。
一个成熟的资源机制,不是要求所有信息都齐备才启动,而是让承诺强度与证据强度相匹配。证据越弱,承诺越轻;证据逐步补齐,再逐步锁定资源。这比“先拍日期、再想办法凑人”更能控制风险。

五、案例与数据观察:从资源表转向跨部门决策机制
1. 案例边界:用情景模拟说明机制,不冒充企业统计
下面以一个 150 人左右的产品与技术组织为例,说明如何落地资源管理。该组织设有产品、研发、测试、设计、数据、运营和客户交付团队,多个项目共用测试、安全和数据能力。案例中的数值是用于展示分析方法的情景模拟,不代表某家企业的真实经营数据,也不能直接作为其他组织的绩效基准。
实施前,组织主要依靠部门周报和项目负责人私下协调。路线图上有 12 个重点项目,三个部门分别报告人力充足,但多个事项都依赖同一位安全专家和同一组测试环境。项目延期被归因于“配合不及时”,实际上缺少统一的需求排序和资源承诺记录。
2. 第一轮诊断:先查冲突结构,不急着买工具
我们先抽取一个季度的重点事项,统一记录需求负责人、业务价值、目标时间、技能要求、估算区间、依赖角色、当前状态和变更次数。再把任务计划与实际开始时间、等待时间和完成时间进行对照。目的不是追责,而是识别哪些资源冲突反复出现、哪些计划假设经常失效。
诊断结果显示,组织的问题不是所有团队都缺人,而是少数角色被多个项目同时依赖;部分需求在验收口径未定时就进入排期;不少“临时支持”没有独立记录,最终挤占了原定项目时间。管理层因此把关注点从总人数转向瓶颈资源和需求成熟度。
3. 第二轮调整:建立单一入口和每周决策节奏
团队随后建立统一需求入口。每个新事项必须说明业务问题、期望结果、负责人、时间约束、验收条件和依赖对象。信息不完整的事项可以进入澄清,不自动占用正式资源。跨部门资源评审每周处理新增需求、冲突和变更,月度层面则复核项目组合和关键能力缺口。
评审会议不逐项讨论所有任务,而是只处理需要组织决策的事项:优先级冲突、瓶颈角色过载、关键依赖未确认、资源预留过期,以及变更会影响对外承诺的项目。常规工作仍由团队在已授权的范围内自行排期,避免把机制变成层层审批。
4. 第三轮观察:改善不只看延期率
经过一个模拟的 12 周观察周期,团队把需求承诺、跨项目切换、等待时间、临时插入和资源释放纳入同一张运营看板。评估结果不是只看“延期项目减少了多少”,还看计划是否更稳定、决策是否更早暴露冲突、被占用的资源能否在工作取消后及时释放。
以下数据仅展示一种合理的情景推演。真实组织应使用相同口径采集自己的基线,再比较不同阶段的变化;若统计周期、项目范围或指标定义发生变化,就不能简单把前后数字当作机制效果。

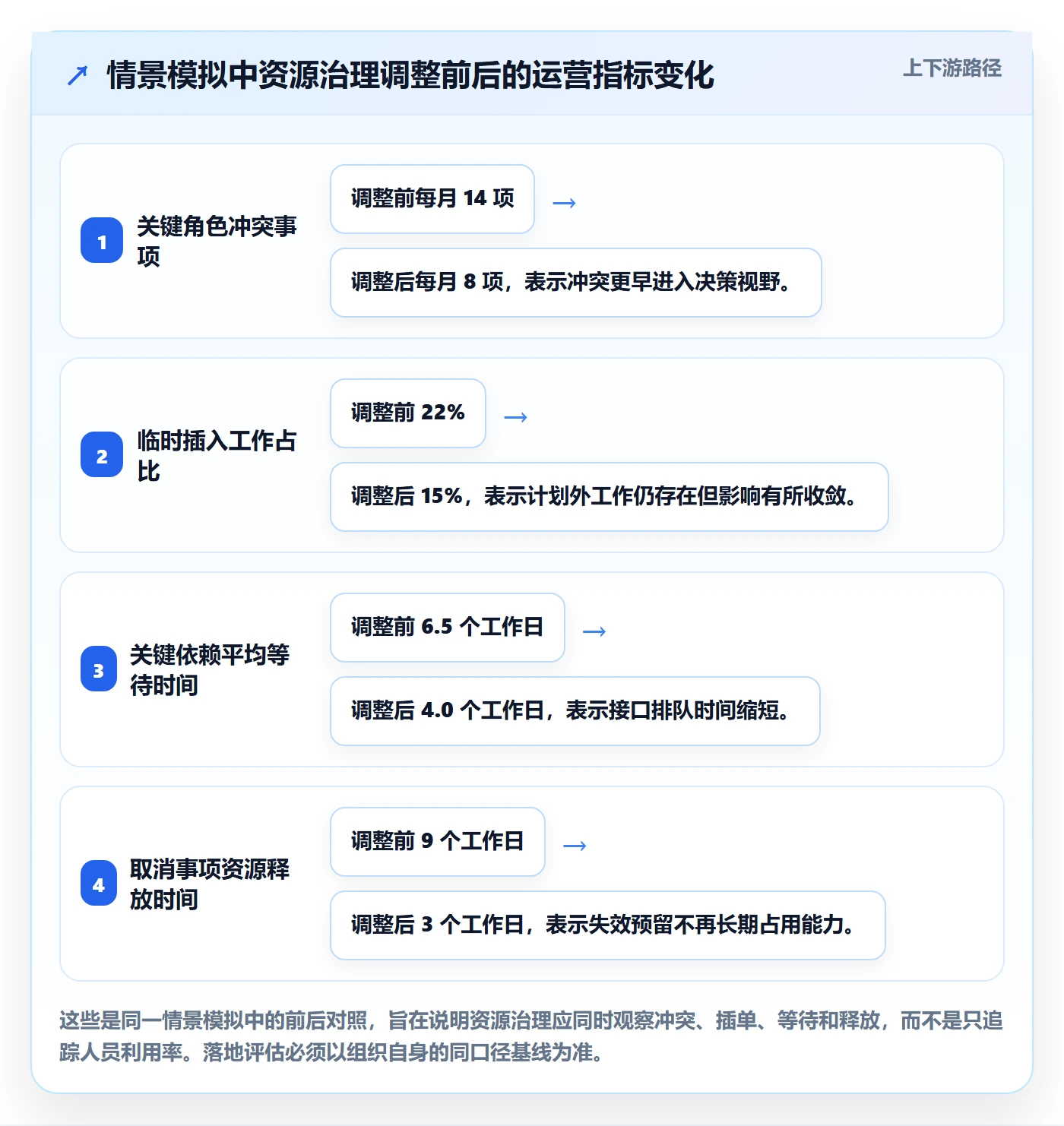

| 观察指标 | 调整前情景值 | 调整后情景值 | 解读重点 |
|---|---|---|---|
| 关键角色冲突事项 | 每月 14 项 | 每月 8 项 | 观察资源评审是否提前暴露重复占用 |
| 临时插入工作占比 | 计划工时的 22% | 计划工时的 15% | 观察入口和优先级机制是否减少无记录插单 |
| 关键依赖平均等待时间 | 6.5 个工作日 | 4.0 个工作日 | 观察队列治理是否改善接口流转 |
| 取消事项资源释放时间 | 平均 9 个工作日 | 平均 3 个工作日 | 观察预留状态和释放规则是否减少闲置锁定 |
| 里程碑日期变更次数 | 每季度 31 次 | 每季度 21 次 | 观察承诺成熟度是否提高计划稳定性 |
5. 工具如何参与:先验证工作流,再讨论平台能力
对于中大型企业及 100 人以上组织,某项目管理平台可以承担统一需求、项目、人员、任务、依赖和报表的连接工作。以 PingCode 为例,适合重点评估的不是界面是否好看,而是它能否支持跨团队项目视图、角色与资源信息关联、状态流转、需求变更留痕、权限控制和管理报表。不同组织的版本能力、配置方式和集成条件可能不同,选型前应通过实际场景验证。
我会用一个具体演示场景做验证:某项发布工作需要产品确认需求、研发实现、测试验证、安全审核和运营准备。现场检查新增需求能否进入统一入口,人员和工作项能否关联,依赖变更是否可追溯,管理者能否按角色和时间窗发现冲突,以及取消事项能否释放占用。如果系统只能展示任务列表,不能表达承诺状态、依赖关系和资源变化,它就无法替代资源治理。
工具上线并不会自动改善组织协作。若部门仍保留各自独立的优先级,系统只是把冲突集中展示出来;若没有人负责更新状态,资源视图也会很快失真。先明确流程、角色和数据口径,再配置平台,通常比先采购再强迫团队填表更稳妥。

六、落地方案全流程:从盘点到持续改进
1. 第一步:明确管理边界和决策范围
先确定哪些工作必须进入资源管理机制。可以从战略项目、跨部门项目、共享专家、固定发布窗口和高成本外部资源开始,不必一上来要求所有日常工作都经过中央排期。范围过大容易让流程拖慢业务,范围过小又无法看见主要冲突。
同时明确谁负责提出需求、谁核实供给、谁决定优先级、谁维护数据、谁有权批准例外。一个简单的职责表,比“大家共同负责”更可执行。尤其要明确跨部门争议的最终裁决人,否则会议只会不断交换意见,却不改变资源承诺。
2. 第二步:盘点资源能力与不可替代约束
按角色和资源类型建立供给清单,至少包含所属团队、能力范围、可用时间、已承诺工作、关键权限、替代者和限制条件。对共享设施记录容量、预约规则、维护时间和故障处理方式;对外部供应商记录合同窗口、交付周期和变更成本。
盘点不需要追求一开始就精确到每个人每小时。可以先用每周投入比例或半天粒度建立稳定基线,再针对瓶颈岗位提高精度。若过早把所有资源都拆到极细,维护数据的成本会超过决策收益。
3. 第三步:统一需求入口和最小字段
每项资源申请都应有唯一记录,避免同一工作通过邮件、会议、即时消息和不同表格重复申请。入口字段以决策所需为限,不要因为系统可配置就无限增加必填项。
- 业务问题和期望结果:说明为什么现在要做,以及完成后如何判断有效。
- 负责人和决策人:明确谁负责范围、谁能确认优先级与验收。
- 时间约束:区分真实外部截止日、期望日期和内部目标日期。
- 范围与验收条件:至少描述首个可交付结果和不包含的内容。
- 所需角色和时间窗:标注稀缺技能、投入区间及必须连续工作的阶段。
- 依赖与风险:说明其他团队、系统、供应商或审批的前置条件。
- 变更与退出规则:明确范围变化、取消或暂停时如何释放资源。
4. 第四步:先做粗评估,再做条件性预留
早期需求可以使用区间估算,例如“少于一周、约一至三周、超过三周”,也可以按角色分别给出投入范围。关键是要标注估算依据和不确定性。若需求仍待验证,先安排限定时间的分析任务,不要直接锁定后续完整开发资源。
条件性预留必须有失效时间。超过期限仍未补齐依赖或验收信息,应自动回到待评审状态。否则团队会出现大量“看似没开始、实际上不敢接别的工作”的隐性占用。
5. 第五步:召开跨部门资源评审并记录决策
评审的重点是比较竞争需求,而不是重复汇报项目进度。会前由项目负责人提供影响分析,资源负责人核实可用能力,业务负责人解释价值与时限,决策人处理冲突。每个决策都应留下结论、依据、受影响的事项和复核日期。
评审输出可以是批准、条件批准、暂缓、缩小范围、替换其他工作、补充证据或拒绝。尤其要明确“批准”究竟批准了什么:批准评估、批准阶段一,还是批准完整交付。模糊批准容易被不同部门解读为不同承诺。
6. 第六步:把资源承诺写入项目节奏
通过评审的事项要进入具体项目计划,注明责任角色、时间窗、里程碑、依赖、缓冲和状态。项目层面的工作拆解应与资源层面的承诺互相校验:任务有负责人和期限,但对应角色没有可用能力时,不能只靠计划软件上的日期维持假象。
执行期间,团队应定期对比计划投入和实际投入,但不以偏差本身作为惩罚依据。要进一步判断偏差来自需求变化、估算失准、支持工作、技术风险还是能力缺口。不同原因需要不同动作,不能一律要求“提高执行力”。
7. 第七步:管理变更、释放和紧急插单
任何会影响范围、里程碑或关键资源的变更,都要说明影响。紧急事项可以走快速通道,但快速不等于无记录。至少要指出谁批准、为何紧急、挤占哪个事项、由谁通知受影响方,以及何时复核原计划。
工作完成、取消或暂停后要及时释放资源。释放不是把人员名字从任务上删掉,而是确认没有未关闭的验收、缺陷、交接或支持责任。对长时间停滞的项目设置复核日期,避免资源被“僵尸项目”持续占用。
8. 第八步:复盘偏差并调整规则
每个计划周期结束后,检查承诺准确性、插单比例、等待时间、资源释放速度和实际交付结果。指标不是用来给团队排名,而是判断机制在哪些条件下失效。例如,某类需求总在安全审核阶段延期,可能是评审窗口不足,也可能是前期输入不完整。
复盘应把数据和案例结合起来。单看均值可能掩盖少数关键角色的极端负荷;单看个案又容易把偶然事件当成普遍规律。可以按团队、角色、项目类型和工作阶段分层观察,但只有数据量足以支持比较时,才做过度细分。

七、不同组织情况下的行动建议与取舍
1. 小团队:先管理共享瓶颈,不要先建复杂流程
小团队成员少、沟通路径短,完全可以用轻量看板和固定的周度协调代替复杂审批。先把正在进行、待启动、暂停和已完成的工作放在同一视图中,标出每个人同时参与的项目数、关键依赖和本周可投入窗口。
小团队最值得管理的是不可替代能力。如果创始工程师同时负责架构、运维和客户问题,首先要建立备份和交接,而不是只计算他每周分配给各项目的百分比。可以用文档化、轮值、结对和标准化降低单点风险。
取舍:轻流程的优势是启动快、维护成本低;代价是数据粒度有限,跨团队比较能力较弱。当项目数量、共享角色或外部承诺明显增加时,再升级评审机制和系统化视图。
2. 中型组织:建立统一入口和轻量组合评审
当部门之间开始频繁争用同一批人员,建议统一资源申请口径,并设置固定节奏的跨部门评审。评审不必覆盖每个任务,重点覆盖高优先级项目、共享专家、重要客户承诺和会改变整体计划的新增事项。
此时最常见的取舍是“中央协调”与“团队自治”。完全中央排期响应慢,完全由各团队自主又看不到全局冲突。较稳妥的做法是由组织层面决定优先级和稀缺能力分配,由团队决定具体任务切分和日常执行。
3. 大型组织:把组合治理、角色能力和权限体系一起设计
大型组织需要明确不同层级的决策边界:业务组合层确定投资方向和项目优先级,部门层平衡能力供给,团队层负责迭代和日常安排。若所有决策都集中到一个委员会,治理会变成瓶颈;若每个部门各自排序,组织又会失去跨部门取舍能力。
大型组织还要关注数据治理和访问权限。人员计划、客户事项、合规风险和财务数据可能有不同敏感级别,应设计按角色查看的视图,并让核心指标定义保持一致。系统能够集中汇总,不代表所有人都应看到全部细节。
取舍:统一口径能帮助高层识别资源冲突,却会带来一定的数据维护和协调成本。应优先统一关键项目、核心角色和管理决策数据,避免把所有事务强行纳入同一个模板。
4. 需求波动大的团队:用滚动计划替代一次性排满
客户支持、运营活动、产品探索和故障响应比例较高的团队,计划应保留弹性。可以把工作分为已承诺范围、条件性预留和未承诺需求,并定期滚动更新未来几个周期。越靠近当前周期,计划越具体;越远期,越适合使用区间和假设。
不能把所有波动都归类成“不可预测”。若临时插单长期来自同一类原因,例如客户资料不完整、审批晚到或发布窗口冲突,就应通过流程改造减少重复波动,而不是无限扩大缓冲。
5. 资源稀缺但项目很多:缩小范围优先于平均分配
当多个项目都依赖同一专家时,将专家切成极小比例分给每个项目,看似公平,往往让所有项目都慢。可以比较项目的最小可交付范围,先集中资源完成价值最高、时间最敏感或风险最大的部分,再决定后续投入。
若项目不可拆分,组织必须显式选择:延期、增加替代能力、外部采购、降低质量或缩减其他工作。没有成本的选项并不存在。管理者应把取舍讲清楚,而不是让执行团队通过隐性加班承担组织决策的代价。
6. 项目高度依赖外部团队:优先管好接口和等待条件
外部团队的排期通常不受本组织直接控制。此时重点是尽早确认输入标准、响应窗口、责任人和升级路径,并把等待时间纳入计划。若外部依赖没有明确承诺日期,内部计划应写明条件,而不是把日期当作已确认事实。
对于供应商或合作方,可将关键交付拆成可验收节点,明确变更费用、材料准备、审批周期和失败后的替代方案。短期看,这些前置工作增加沟通成本;长期看,能减少临近交付才发现接口条件不成立的风险。
八、衡量机制是否有效:指标要能引出行动
1. 组合层指标:看承诺质量和资源冲突
组合层适合关注重点项目数量、关键资源冲突、承诺日期变更、项目暂停与取消、预留资源到期率。指标应帮助管理层判断项目组合是否超过组织承载能力,而不是让不同业务线为了排名争夺更好看的数字。
“计划稳定性”可以观察基线建立后,里程碑发生变更的频率和原因。但日期变更并非天然有害:发现风险后及时调整,可能比维持虚假日期更健康。要同时看变更是否及时、是否有依据、是否同步相关方。
2. 执行层指标:看流动和等待,不只看工时
执行层可以观察工作从开始到完成的周期、等待时间、在制工作数量、返工比例、临时插入占比和关键环节排队。对于跨团队交付,应把处理时间与等待时间分开,避免把接口等待误判成个人效率低。
工时记录适合用于成本核算、容量估算和发现异常,不适合单独作为生产率指标。不同类型工作复杂度差异很大,用“每小时完成事项数”对比不同角色,容易诱发拆分任务、规避难题和牺牲质量等行为。
3. 供给层指标:看能力韧性与替代性
供给层可以跟踪关键技能覆盖人数、备份能力、人员依赖集中度、外部资源交付周期和关键设施可用时间。若某项能力只有一个人掌握,即使当前没有延期,也存在显著的连续性风险。
能力冗余不是浪费。一定程度的交叉培训、文档化和替代安排,能降低单点故障的影响。是否投资冗余,应结合故障后果、恢复时间、培养成本和工作量稳定性判断,而不是要求每个岗位都培养完全替代者。
4. 指标使用的三个边界
- 先定义口径:明确统计周期、适用项目、工作日计算方式和排除项,前后对比才有意义。
- 避免单指标奖惩:利用率、完成率或准时率若被单独用于考核,容易诱发行为扭曲。
- 让指标对应动作:每项指标都要能触发具体判断,例如调整优先级、解除依赖、释放资源或补充能力。
若某项指标连续几个周期没有引出任何决策,它可能不值得继续采集。资源管理的测量目标不是建立更大的数据仓库,而是缩短从发现问题到作出调整的时间。
九、最后的独特判断:资源管理真正管理的是组织的选择能力
1. 先减少并行承诺,再讨论如何提高忙碌程度
当所有项目都被标成最高优先级,优先级就失去了作用;当每个人同时服务过多事项,组织也无法从局部努力中获得稳定交付。资源管理的第一项价值,是让组织敢于暂缓、缩小或取消一部分工作,把有限能力集中到真正重要的事项上。
这往往比优化排班算法更难,因为它要求决策者公开承担选择的后果。但资源冲突不会因为不讨论而消失,只会转化为延期、返工、加班和团队间的相互指责。把冲突从个人日程表移到组织决策桌上,才是治理的开始。
2. 先追求承诺可信,再追求利用率漂亮
团队长期处于高负荷,不一定意味着资源管理成熟;相反,持续接近满载可能说明组织没有为波动留出空间。更值得追求的是承诺可信:项目开始前看见关键限制,执行中及时报告变化,工作结束后释放占用,管理层能解释为什么做或不做。
可以把资源机制的成熟度理解为一条能力阶梯:先看见资源冲突,再统一需求入口;随后建立明确的优先级和承诺状态;最后用实际流动数据持续调整供给和项目组合。无需一开始就追求复杂预测,先让数据真实、决策清楚、状态可更新。
3. 下一步从一个冲突最多的角色开始
如果组织还没有统一资源管理机制,我建议不要先做全员工时填报,也不要先采购复杂系统。先选一个冲突最频繁的角色、一个重复排队的共享环节,或一个跨部门项目群,连续记录四周:需求从何处进入、等待在哪里发生、谁能决定优先级、计划外工作占了多少时间、取消后资源多久释放。
随后召开一次只处理真实冲突的评审,尝试使用统一承诺状态和变更记录,再观察一到两个计划周期。若冲突更早显现、临时协调减少、团队能明确说出“现在不做什么”,就说明机制开始产生价值。资源管理的终点不是把每个小时都安排出去,而是让组织在能力有限时仍能作出清晰、可解释、可调整的选择。
常见问题解答(FAQ)
1. 跨部门团队做资源管理,第一步应该先盘点人员工时,还是先梳理项目优先级?
我所在的团队曾经一上来就要求各部门填报每周可用工时,结果收集了很多数字,却无法解释为什么高优先级项目仍然延期。我想知道,资源盘点和项目优先级到底应该怎样排序,才能避免把资源管理做成一次填表活动?
建议先统一项目优先级,再盘点资源,而不是反过来统计每个人还能做多少事。资源数字脱离业务优先级没有决策价值:一个人剩余20小时,如果投入低价值项目,可能仍然会造成核心项目延期。我在一次跨部门试运行中,把项目分成四级:P0为合规、生产事故或明确收入影响事项;P1为季度核心目标;P2为重要但可调整事项;
P3为探索性或等待资源事项。然后要求每个项目负责人只提交五项信息:交付目标、最晚日期、关键依赖、所需角色、延迟影响。经过这一步,原本登记的18个项目被压缩为11个真实需要争夺资源的项目。之后再做资源盘点,粒度不要细到每天,而是按“未来两周可投入人天”统计。
例如,产品设计岗位标称可用10人天,但扣除会议、支持和固定事务后,实际可投入通常只有6至7人天。我们采用了70%计划负荷线:单人计划占用超过可用产能70%时标记为高风险,超过85%则必须由项目委员会决定延期、拆分或调人。
这个阈值比单纯追求100%利用率更可靠,因为跨部门协作中的沟通、返工和临时事项通常会消耗15%至25%的时间。判断顺序可以概括为:先判断哪些事不能不做,再判断每件事需要什么能力,最后才计算谁有多少时间。
资源管理的输出也不应是“某部门有多少人”,而应是“哪些关键能力在什么日期发生缺口,以及这个缺口会影响哪个业务结果”。
2. 如何建立跨部门资源管理的统一口径,避免各部门报出的工时无法比较?
我发现研发部门习惯按人天估算,市场部门按活动周期估算,财务部门又只认可预算金额,导致同一个项目在不同会议上出现三套数字。我想知道,跨部门资源管理到底应该统一什么,哪些内容又不必强行统一?
不要试图把所有部门都统一成同一种工时口径,真正需要统一的是资源分类、时间窗口和承诺等级。不同岗位的工作方式差异很大,强行要求所有人按小时填报,往往会增加填表精度,却降低数据真实性。我实际采用过“三层口径”。第一层是资源类型,统一分为角色资源、专业能力资源和外部约束资源。
角色资源回答“需要几名产品、开发、设计或运营人员”;专业能力资源回答“是否需要支付、数据治理、某技术栈等稀缺能力”;外部约束资源则包括供应商、审批人、测试环境和预算额度。第二层是时间窗口,统一按本周、未来两周、未来一个月和季度观察,而不是要求每个部门都预测半年后的精确工时。
第三层是承诺等级,分为已承诺、条件承诺和待评估。举例来说,研发可以报“未来两周需要后端工程师8人天”,市场可以报“活动期需要运营负责人连续投入5个工作日”,财务则报“预算审批最早在下周三完成”。这些数据虽然形式不同,但都可以映射到同一张资源决策表:资源对象、需求时间、占用区间、确定性、受影响里程碑。
我们用这种方式处理后,跨部门资源会议从原先平均90分钟缩短到约45分钟,争论也从“你们为什么报这么多”变成“哪一个缺口会先影响里程碑”。还要设置估算误差记录。连续四周将计划投入与实际投入对比,如果某类任务的平均偏差超过30%,就调整估算系数,而不是责怪个人。
例如内容审核任务原计划每条20分钟,实际平均接近32分钟,后续统一乘以1.5的缓冲系数。资源管理的口径不是追求数字看起来整齐,而是让不同数字能够支持同一种决策。
3. 跨部门出现资源冲突时,应该由项目负责人协调,还是由管理层统一分配?
我经历过一种情况:两个项目都被列为高优先级,产品、数据和测试人员却只有一套,项目负责人各自认为自己的需求更紧急。每次都提交管理层拍板,会议很多,但冲突反复发生,我想知道怎样设计一套不依赖个人权威的分配机制?
资源冲突不应全部上收,也不应全部交给项目负责人私下协调。更有效的做法是设置分层决策:同一部门内部的小范围冲突由资源负责人处理;跨部门且影响关键里程碑的冲突进入固定的资源评审会;只有涉及战略目标、重大客户或合规风险时才由管理层裁决。
我建议每次冲突都用四个问题排序,而不是用职位高低排序:第一,延迟是否会造成不可逆损失;第二,是否存在外部硬截止日期;第三,是否会阻塞更多项目;第四,替代资源的切换成本是多少。我们曾对两个项目做过对比:项目A延期一周会影响一个季度营销窗口,预计损失约80万元;
项目B延期一周只会推迟内部报表优化,影响约20名使用者。虽然项目B的负责人更早提出需求,但最终应优先保障项目A,这个结论来自影响评估,而不是负责人表达更强势。具体分配时,不要只做“给A还是给B”的二选一。可以采用时间切片、范围缩减、角色替代和里程碑重排四种方案。
例如测试资源只有1名时,不一定让其完整服务一个项目,可以先为项目A完成上线阻塞项,再为项目B完成风险最高的接口验证;但必须明确切换成本,频繁切换通常会损失10%至20%的有效时间。我建议保留一份资源冲突日志,记录冲突原因、决策依据、被延后的事项、复盘结果。
连续两个月后通常能发现结构性问题:如果同一类能力每周都冲突,问题就不是分配技巧,而是能力储备不足、项目并行数过多或优先级设置失真。好的机制不是让管理层更快地做决定,而是让大多数冲突在到达管理层之前就有可解释的处理规则。
4. 资源管理落地时,应该使用表格、项目管理平台,还是专门的资源管理系统?
我的团队一开始用共享表格管理资源,人数少时还可以,但项目超过十个后,经常出现版本不一致、负责人忘记更新和数据无法追溯的问题。后来有人建议直接购买复杂系统,我担心工具投入很大,却没有解决部门不愿填报和计划经常变化的问题,应该怎样判断工具是否值得上线?
工具选择应放在流程验证之后。资源管理失败的首要原因通常不是缺少系统,而是没有规定谁在什么时间更新什么数据、数据由谁确认,以及数据变化后谁必须采取行动。如果这些规则没有建立,换成更复杂的系统,只会把混乱从共享表格搬到系统里。我建议先做两周低成本试运行。
用一份受控表格或某项目管理平台,只保留七个字段:项目、优先级、资源角色、需求周期、计划投入、实际投入、风险状态。每周固定一个截止时间,由项目负责人更新需求,由部门资源负责人确认供给,由项目组合负责人处理冲突。两周后检查三个指标:更新完成率、计划与实际偏差、冲突处理平均时长。
我们曾经用这个方法测试一个12项目组合,第一周更新完成率只有62%,但把责任人和截止时间写清楚后,第三周提高到94%;这说明当时的主要问题是责任机制,不是工具功能不足。当出现以下情况时,再考虑升级工具:项目数量超过15至20个;资源角色超过30类;同一人员同时参与多个项目;需要按周追踪历史变更;
管理层需要实时查看组合级风险。升级时优先验证四项能力:是否能区分计划和实际、是否能保留变更记录、是否能按角色和时间段汇总、是否能在资源冲突发生时触发提醒。甘特图好看但不等于资源管理有效,真正有价值的是能否回答“下周哪个角色会成为瓶颈”和“调整后会影响哪些里程碑”。采购前还应计算隐性成本。
假设一套工具每年费用为8万元,但每周需要10名骨干各花30分钟维护,按每小时150元计算,一年维护成本约3.9万元,总成本接近11.9万元。如果它能让关键项目延期次数从每季度4次降到1次,并减少一次高额返工,才可能值得投入。工具的验收标准应是决策质量和执行效率,而不是功能清单数量。
核心关键词
文章包含AI辅助创作:资源占用管理指南:跨部门团队如何做好资源管理,落地方案全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/623464
读者评论
我们团队也试过按工时排满,后来发现测试窗口和评审时间才是经常卡住的地方。把等待时间单独记下来后,才看清延误并不全是人手不足。
预留资源如果没有到期复核,确实很容易变成长期占坑。实际执行中还需要有人有权限释放名额,否则状态分得再细也只是多维护一张表。
文中强调跨部门优先级由组织裁决,我认同。不过小团队未必需要复杂评分,先约定冲突时谁拍板、延期影响如何同步,可能比增加字段更容易落地。
