资源占用做不好,最常见的表现不是“人不够”,而是同一个人同时被三个部门排进计划:每个计划单看都合理,合在一起却不可能完成。资源管理要解决的不是把员工名字填进表格,而是让团队在同一时间范围内,对工作量、优先级、可用能力和承诺边界形成一致判断。跨部门协作尤其如此:资源占用需要可见、可计算、可调整,还要能追溯是谁基于什么信息做出的承诺。
一、核心结论:资源占用管理的重点是承诺边界
1. 资源占用不是“把人排满”,而是对可用能力做有边界的承诺
我判断一个团队的资源管理是否成熟,不先看资源表是不是整齐,而是看三个问题能不能被准确回答:某个人在某段时间还有多少可用产能;这项工作占用的是确定工时、预留产能还是临时待命;如果新任务插入,原有承诺由谁确认调整。
只记录“某同事负责项目甲”,信息远远不够。负责可能代表主要投入,也可能只是评审、支持或一个阶段的短时参与。若不区分投入方式,管理者看到的“人力安排”只是姓名列表,无法判断任务是否冲突,更无法判断冲突的代价。
可执行的资源占用管理,至少要同时表达四件事:人或能力单元、时间范围、预计投入、承诺状态。对关键岗位,还应补充技能要求、替补方案和审批责任人。这样才能把“谁有空”转化为“谁能在什么时候,以多大投入,承担哪种工作”。
2. 先管理超载和冲突,再追求精细到小时
不少团队一开始就想把所有人的日程精确到小时,结果维护成本高,数据很快过期。对多数跨部门团队,更实用的起点是周粒度的容量管理:先识别未来四至八周的超载、关键依赖和资源争抢,再对临近交付的工作细化到天或小时。
资源管理不是日历填得越满越有效。日历上的空档可能是处理线上问题的缓冲,也可能是必要的评审时间;被排满的计划看似利用率高,实际上可能没有给突发事项留下恢复空间。好的排期追求的是可兑现,而不是满载。
3. 资源占用应形成一个小闭环
一个最小闭环包括需求提出、容量核对、优先级确认、资源承诺、执行更新和冲突复盘。缺少任何一环,资源表都容易变成“静态登记簿”:计划时写一次,实际情况变化后没人更新,管理层最终又回到群聊里临时协调。
如果组织已经使用工作管理平台,可以把需求、任务、负责人、预计投入和时间窗口关联起来。以 PingCode 这类面向中大型组织的研发与项目管理平台为例,适合将跨团队需求、工作项、计划和进度信息放进同一协作链路;但工具本身不会替组织定义优先级,也不会自动消除部门间的决策冲突。先确定管理规则,再配置工具,通常比先买工具再补制度更稳妥。
二、为什么跨部门资源占用格外容易失真
1. 每个部门优化自己的计划,整体却可能不可执行
产品部门希望按市场窗口推进,研发部门要平衡技术债和版本节奏,运营部门关注活动时间,销售或客户成功团队则需要响应客户承诺。每个部门提交的计划可能都合理,但它们争用的是同一批关键能力:架构师、数据分析师、测试人员、设计师或掌握特定系统的工程师。
冲突通常不是“两个项目争一个人”这么简单。一个人可能在项目甲中承担设计评审,在项目乙中负责核心实现,在部门日常工作中还要处理故障。若只看项目排期,就会把维护、支持、会议和休假等真实消耗当成不存在。
2. 资源单位不总是“一个人”
有些工作可以由多名同技能人员轮换完成,资源单位是一个能力小组;有些工作依赖特定权限或系统知识,名义上团队有五个人,实际上只有一人能操作。还有些资源根本不是人,例如测试环境、实验室设备、预算额度、审核窗口或供应商交付能力。
因此,我建议先分清资源类型,再决定如何占用。可替代的通用能力,适合按团队容量管理;稀缺专家,适合按个人或技能角色管理;共享设备和环境,适合按时间段预约;预算和采购额度,则应按金额、成本归属和审批节点管理。把它们全部塞进一张“人员工时表”,既难维护也难分析。
3. 组织变化快,计划信息天然会过期
资源计划不是一次性排完就不动的结果。需求范围变更、优先级调整、故障插入、人员休假和交付延期都会改变可用能力。计划管理要承认这种变化,并定义更新频率和触发条件,而不是把“计划变了”视为执行失败。
对跨部门团队,常见做法是每周滚动核对未来数周的承诺。长期项目保持较粗的产能预留,临近交付再细化;紧急工作则进入明确的变更通道,说明它挤占了什么、影响哪些承诺。这样的做法比假设计划永远准确更可靠。
4. 资源竞争背后往往是决策权不清
当两个部门都说自己的任务最重要,问题通常不只是资源不足,也可能是没有共同的优先级规则。若每个负责人都能直接把任务派给共享人员,资源冲突就会被推给执行者,让个人在多个管理者之间自行取舍。
共享资源的优先级不能只由最先开口的人决定,也不能默认由资源本人承担协调责任。组织需要指定决策角色或例会机制:谁能批准新增占用,谁有权改变承诺,发生冲突时依据什么排序。没有这套规则,最忙的人往往最先被透支。
三、常见误区:看起来精细,实际无法指导决策
1. 误区一:把“已分配”当作“已承诺”
资源表里出现一个名字,不代表当事人、团队负责人和需求方已经确认可执行。需求方可能只是提出了意向,管理者可能还没核对工作量,资源本人也可能不知道自己已被安排。
我会把占用状态至少拆成“需求提出、待评估、已预留、已承诺、执行中、已释放”。这些状态不是为了多造几列,而是为了区分意向与决定。未确认的需求不能被当成可靠计划,已结束或取消的占用则需要及时释放,否则后续评估会继续误判容量。
2. 误区二:把 100% 利用率当作目标
“每个人都排满,说明资源利用充分”是一个危险的管理直觉。知识工作有沟通、等待、问题处理和上下文切换,实际可用于计划性任务的时间不会等于合同工时。若团队还要承担支持、值班或临时需求,排满只会让计划在第一次变化时整体失效。
团队容量应从可用工时扣除固定会议、休假、例行支持和其他确定性工作,再根据任务类型设置缓冲。缓冲并不是偷懒,而是对波动的显式承认。不同团队的合理缓冲并无统一数值;若故障频繁、需求变化快,预留空间就应更大。
3. 误区三:用工时精度掩盖工作量不确定
把一个尚未澄清的需求填成“投入 17 小时”,并不会让它变得准确。早期估算的主要价值是帮助比较工作量、识别风险和决定是否继续,而不是制造精确感。需求范围不清、依赖未知或验收标准缺失时,投入估算应标注置信度,必要时先安排探索任务。
我更愿意看到“预计 3 至 5 人天,置信度中等,依赖接口确认”,而不是一个没有依据的单点数字。对管理决策而言,范围和前提通常比小数点后的精度更重要。
4. 误区四:只统计个人负荷,不看技能和依赖
两名成员的工时都剩下 20%,并不代表两人可以互换。一个人可能负责数据建模,另一个人熟悉业务验收;如果只有前者具备关键技能,团队仍可能在该能力上超载。
管理者应同时观察个人负荷和能力负荷。能力负荷可以按角色或技能分类,例如安全评审、数据分析、测试自动化、客户迁移。只看人头,会把“团队总人数够”误认为“关键工作有人能做”。
5. 误区五:资源表越复杂,管理就越成熟
字段多并不等于治理好。若每次更新要填十几项信息,使用者很快会绕开系统,转而在聊天记录中沟通。字段设计应服务于决策:哪些信息能改变承诺、识别风险或解释偏差,就保留;无法说明用途、长期无人使用的字段,应删除或改为自动采集。
判断一张表是否有效,可以问:它能否在十分钟内回答“未来三周谁超载、冲突来自哪里、需要谁做决定”?如果只能展示细节,却不能促成行动,继续增加字段不会带来管理收益。
四、专业判断逻辑:从需求到承诺逐层核对
1. 先定义资源口径,避免比较不同的量
资源占用首先需要明确“分母”和“分子”。分母是某人在某周期内可用于计划任务的有效容量,分子是这段时间被已承诺工作占用的预计投入。有效容量不应简单等同于标准工作日,需要扣除休假、固定职责、轮值、必要会议等。
例如,一位工程师每周理论工作时间为 40 小时,但固定支持和例会约占 10 小时,计划性工作的可用容量便不是 40 小时。这里的数字只是计算示意,组织应根据实际工作日历和职责做自己的口径定义。
计算资源负荷时,可以使用以下思路:
周期负荷率 = 周期内已承诺工作量 ÷ 周期内有效可用容量 × 100%
这个比例用于发现风险,不应被直接用作个人绩效指标。工作量估算存在误差,岗位任务也不完全可比;若把负荷率用于排名,员工和管理者可能会通过低报容量、虚报工作量来保护自己,反而破坏数据可信度。
2. 把占用分成“预留”和“承诺”
预留表示组织为某项工作暂时保护了容量,但范围、优先级或依赖尚未完全确定;承诺表示需求经过评估,负责人、时间窗口和预期结果已被确认。两种状态需要分开,否则资源表会把意向当成事实。
预留需要设置有效期。超过有效期仍未完成需求澄清或决策,就应重新确认,而不是永久占着资源。这样既减少虚假超载,也避免真实需求长期排不上队。
3. 用优先级规则解决争抢,而不是靠临时喊话
优先级不应只由项目名称或高层关注度决定。可以综合交付窗口、客户影响、合规要求、风险降低、战略价值、延迟成本和依赖关系。关键是提前约定哪些因素能改变排序,以及冲突由谁裁决。
对跨部门团队,我通常建议把工作分成几类:不可延后事项、已承诺交付、战略探索、常规优化和临时支持。分类并不意味着永远固定不变,而是让每次调整都能说清楚“为什么这件工作排在前面”,并记录它挤占了什么。
4. 关键角色要看容量,也要看单点风险
某个专家看似负荷不高,但如果所有关键评审都必须经过他,实际瓶颈可能在等待时间而非工时。此时要观察排队长度、等待天数和可替代性,而不只是工作时长。
可替代性低时,解决方案也不必只有“多招一个人”。可以拆分评审权限、培养备份、降低依赖、标准化常见判断,或把需要专家介入的任务集中到固定窗口。资源管理最终要优化系统流动,而不是只要求个人加速。
5. 让计划精度跟决策距离匹配
离执行越近,排期越需要具体;离执行越远,越应保留范围和弹性。未来几个月的计划可以按团队或能力组预留容量,未来一至两周再确认到个人和具体任务。若组织提前数月精确安排个人每天做什么,变化成本通常会很高。
这也解释了为什么“滚动计划”比一次排满全年更适合变化快的团队:远期表达方向和容量边界,近期形成明确承诺,中间周期定期校准。具体周期应结合交付节奏,而非照搬某个模板。
| 管理对象 | 推荐粒度 | 适用场景 | 重点风险 |
|---|---|---|---|
| 团队总容量 | 周或迭代周期 | 需求较多、人员可替代的团队 | 团队总量充足但关键技能短缺 |
| 稀缺专家 | 具体日期或时间窗口 | 架构评审、合规审核、关键系统操作 | 等待队列过长或单点依赖 |
| 设备与环境 | 预约时段 | 测试环境、实验室、共享设备 | 并发冲突与空置浪费 |
| 预算与供应商 | 阶段与金额 | 采购、外包、外部实施 | 审批滞后导致计划失效 |
五、可操作流程:把资源占用做成闭环
1. 第一步:提出资源需求时说明工作边界
需求方不要只写“需要一名数据工程师两周”。至少说明目标结果、预期起止时间、所需能力、预计投入范围、关键依赖、验收标准和不可变更的时间点。信息不齐时,可以先提出探索性需求,但应明确它不是正式承诺。
如果需求范围仍不明确,建议将工作拆成两个阶段:先做短周期澄清或技术验证,再根据结果申请后续容量。这样避免用一个大而模糊的需求占住稀缺资源,也能让决策建立在更可靠的信息上。
2. 第二步:核对有效容量,而不是只查日历空档
资源负责人需要查看周期内的实际可用容量,包括既有承诺、常规职责、休假、值班、培训和共享服务工作。若任务依赖特定技能,还要核对拥有该技能的人是否可用,而不是只确认部门名义上有空余人手。
在这一阶段,工具可以减少重复核算。若通过 PingCode 这类平台管理团队工作,可将工作项与负责人、周期、优先级和状态建立关联,再由团队按既定口径更新投入预估。使用平台的价值在于让信息汇总和追踪更一致;容量口径、审批人和优先级政策仍需组织自行确定。
3. 第三步:明确请求状态和承诺责任人
资源负责人完成初步评估后,应将需求标记为待补信息、待协调、已预留、已承诺或拒绝,并写明原因。已承诺的资源安排要能追溯到确认人,不能因为任务被填进系统,就默认相关人员已接受。
若需要跨部门借调,最好明确借调期限、汇报关系、交付责任和冲突处理方式。短期借人不意味着原部门的责任自动消失;这些边界不写清楚,执行过程中容易出现“双重指挥”。
4. 第四步:把工作量换算到合适的时间窗口
资源安排不应只给总量,还应分布到可执行的时间窗口。一个预计 10 人天的任务,若受接口审批影响,不能简单理解为某人连续工作两周。需要拆出等待、并行、评审和交付节点,识别真正需要资源在场的时段。
对无法准确估算的工作,可以使用区间、阶段目标或容量预留,而不是伪精确工时。每次更新都保留估算依据和重要假设,后续才能区分是估算偏差、需求变更,还是等待依赖造成的延期。
5. 第五步:设置变更入口,防止新增任务暗中挤占
紧急任务可以进入快速评估,但“紧急”必须有定义。至少应说明影响范围、最晚决策时间、延迟后果、需要哪些能力,以及它将挤占哪项已承诺工作。若新增工作不需要任何人确认就能插入,资源计划很快会变成一张失真的历史记录。
当新任务确实优先级更高,管理者应同时更新被挤占工作的范围、日期或负责人,并通知相关需求方。资源调整的成本不能只由执行者承担,更不能用“先做起来再说”掩盖原承诺已经变化。
6. 第六步:按节奏滚动更新,并保留变化原因
每周或每个迭代周期检查未来几周:已完成工作是否释放容量,延期任务是否继续占用,新需求是否改变优先级,关键技能是否出现排队。更新时记录原因,才有可能在复盘中区分计划误差和需求波动。
更新频率不必追求越高越好。更新过慢会看不见风险,更新过频则产生大量维护负担。团队应选择能够及时支撑决策、又不会打断执行的节奏。重大故障或高优先级变化则通过约定的即时变更机制处理。
7. 第七步:复盘计划与实际偏差,改进口径而非追责数字
周期结束后,比较预计投入与实际投入、计划开始与实际开始、承诺日期与实际交付日期,并标注偏差原因。可归纳为需求变更、估算不足、依赖等待、插入任务、技能不匹配或人员不可用等类别。
复盘的目的不是找出哪个人“报错了”,而是调整下一轮的估算方式、缓冲、技能配置和优先级规则。若某类工作长期明显低估,团队就应更新历史基线;若大量时间耗在等待审批,则问题应在流程侧解决,而非要求执行人员加速。
六、一个跨部门案例:从“忙不过来”定位到真正瓶颈
1. 案例设定:四个团队争用同一组关键角色
下面是一个用于说明管理方法的情景模拟,不代表某家企业的公开统计。某中型企业在一个交付周期内,同时推进客户功能、数据迁移、运营活动和合规整改。产品、研发、数据、测试与运营团队各自提交计划,但同一名数据负责人和两名测试人员被多个项目同时依赖。
最初的管理者判断是“大家都很忙,可能需要加人”。进一步核对后发现,团队总工时并非全部超载:数据工作主要卡在一名负责人身上,测试人员则被多个项目按整段周期占用,实际只有部分任务需要他们持续参与。问题分别是稀缺技能单点和资源排期粒度过粗。
2. 第一次校准:把总工时拆成能力需求与时间窗口
团队把需求分成三类:必须由数据负责人亲自判断的架构决策、可以由其他数据工程师执行的常规处理、必须在交付前完成的测试验证。随后,负责人将评审集中到固定窗口,并为常规处理制定模板;测试工作则按实际需要的阶段安排,不再把人员整段周期锁定。
这次调整没有增加人数,却改变了资源分配方式。负责人从大量重复确认中释放出时间,测试资源也能在项目之间错峰。它的关键不是把人“用得更满”,而是减少专家被低价值工作打断,并把可并行的任务真正拆开。
3. 第二次校准:让插入任务显示机会成本
运营部门后来提出一项临近活动的新需求。过去,团队可能会直接把它插入排期,再让研发自行延后其他工作。这次会议要求需求方说明活动窗口、延迟影响和验收要求,并由项目负责人指出若接受新任务,哪一项既有承诺需要调整。
管理层最终决定接受部分范围,把非关键功能移到下一周期。项目团队没有假装“所有事情都能按原计划完成”,而是明确记录了范围取舍。这种透明度有助于减少事后争议,也让下次优先级讨论可以回看真实代价。
4. 情景模拟数据:先看瓶颈的分布,再看结果
下表中的数值为示意数据,用于说明如何从资源占用记录中识别问题,不应当作行业基准。案例中的统计口径是一个四周交付周期,投入均按估算人天记录。团队的有效容量因会议、值班和休假已先行扣除。
| 能力单元 | 有效容量 | 计划占用 | 负荷率 | 主要风险 |
|---|---|---|---|---|
| 数据负责人 | 16 人天 | 23 人天 | 144% | 决策集中于单一专家,等待风险高 |
| 数据工程组 | 48 人天 | 42 人天 | 88% | 总体有余量,但部分任务需负责人确认 |
| 测试人员 | 32 人天 | 38 人天 | 119% | 不同项目在交付前集中争抢测试窗口 |
| 运营支持 | 24 人天 | 21 人天 | 88% | 临时活动需求可能造成计划偏移 |
这组数据的重点不是 100% 是一道绝对红线,而是不同资源的负荷构成不同。数据负责人超过容量,说明需要拆分决策和培养备份;数据工程组整体尚有空间,但要确认任务是否真的能独立执行;测试人员的压力集中在特定交付窗口,可能需要错峰,而不一定意味着长期缺员。

5. 调整后的观察:不仅看工时,也看等待和变更

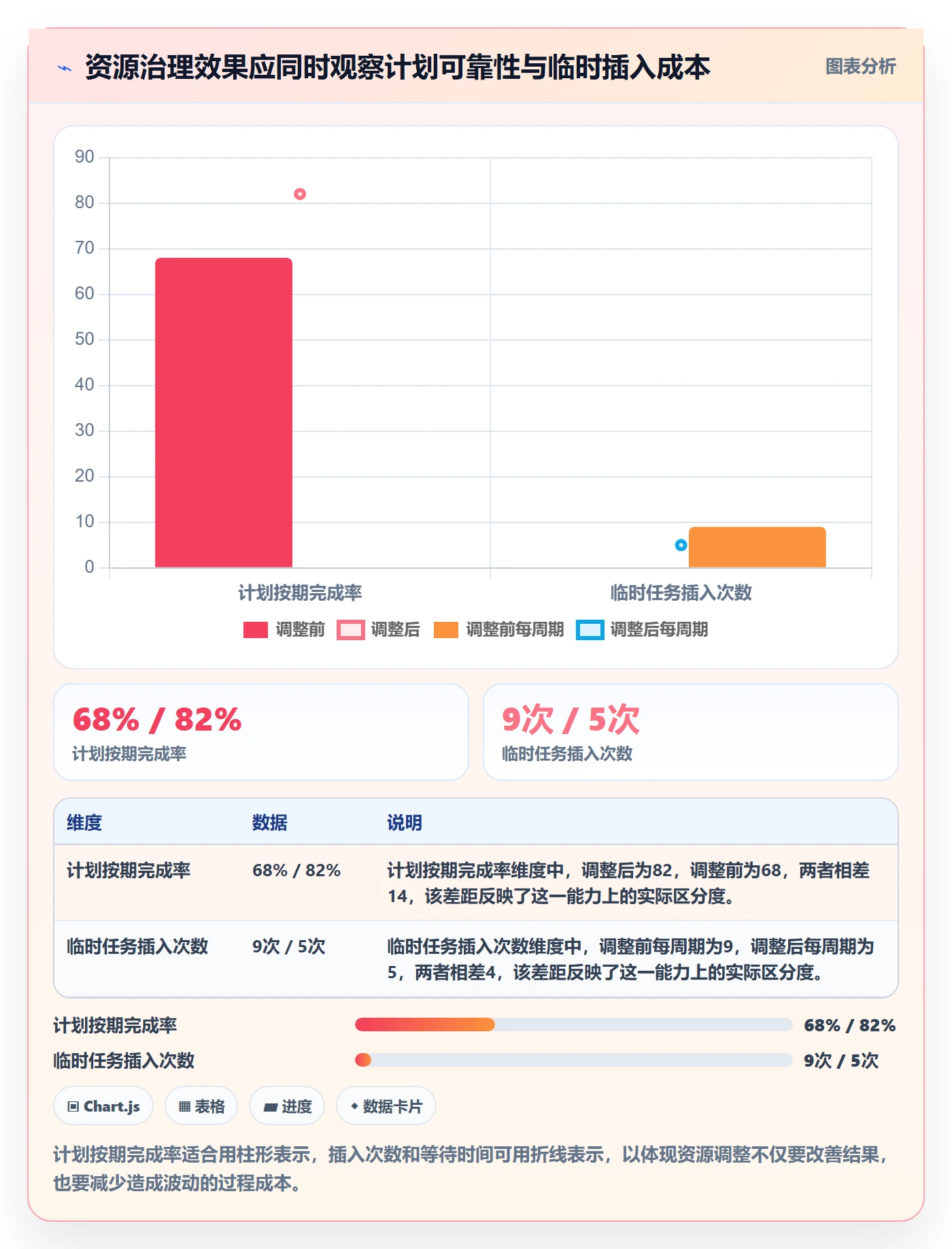

案例团队随后连续两个周期观察资源变化,重点记录需求从提出到承诺的等待时间、临时插入任务数量、关键任务延期原因和负荷估算偏差。团队发现,最有价值的改进不是把所有人的排期做得更细,而是让高优先级变更可以及时裁决、让关键数据工作不再只能由一个人推进。
如果把结果只写成“利用率提高”,会遗漏重要信息。即使利用率上升,若插入任务更多、承诺日期更不稳定,团队也未必更有效。资源指标应与交付可靠性、等待时间和变更成本一起解释,避免单一指标驱动错误行为。

七、资源管理的指标体系:看风险,不制造排名
1. 先定义少量能触发行动的指标
指标太多会让管理者陷入报表阅读,却不一定更快发现问题。建议从可用容量、已承诺负荷、关键角色排队、需求变更和交付偏差入手。每个指标都要配一个行动阈值或讨论机制,否则它只是展示数字。
例如,某能力单元未来两周负荷显著超过团队设定的参考线,就触发重新核对范围、顺序或替代人选。参考线应根据任务波动和支持职责制定,不能直接把一个组织的数字复制到另一组织。
2. 建议关注的资源治理指标
| 指标 | 计算或观察方式 | 适合回答的问题 | 使用时的注意事项 |
|---|---|---|---|
| 有效容量 | 周期可用工时扣除固定职责和不可用时间 | 真实可用于计划工作的能力有多少 | 口径要透明,避免把理论工时当可用工时 |
| 已承诺负荷率 | 已承诺工作量除以有效容量 | 未来是否存在明显超载 | 作为团队风险信号,不宜直接用于个人绩效排名 |
| 关键角色等待时间 | 从提出请求到获得所需能力的工作日数 | 瓶颈是容量不足还是排队机制不合理 | 区分等待决策与等待实际执行 |
| 资源计划变更率 | 周期内被新增、撤销或改期的占用比例 | 计划稳定性是否受到需求波动影响 | 应分类记录变更原因,不能把合理调整都当失败 |
| 估算偏差 | 实际投入与预计投入的差异 | 哪些工作类型需要修正估算方法 | 先检查范围变化,再判断估算是否偏差 |
| 关键能力备份覆盖率 | 具备可独立承担能力的角色数量或覆盖情况 | 团队是否存在单点人员风险 | 人数相同不代表能力相同,应验证真实可替代性 |
3. 用趋势和原因解释指标变化

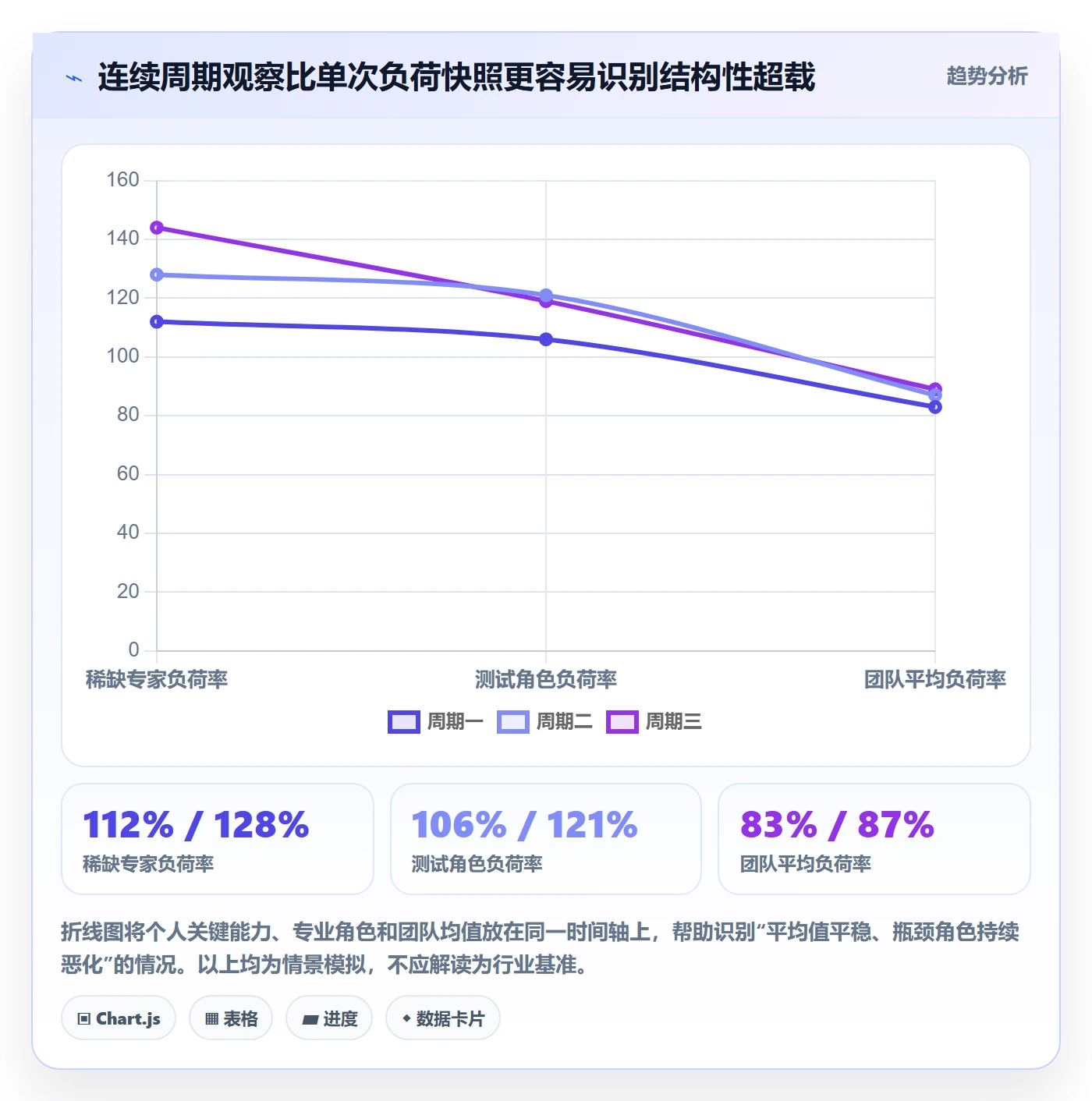

单个周期的负荷率只能说明当下状态,连续周期的趋势更能识别结构性问题。如果某个角色连续多个周期超载,组织要考虑技能培养、范围拆分或资源补充;如果只有一次短期峰值,则可通过调序、阶段性支持或外部资源处理。
资源变化还需要按原因拆分。高变更率可能来自需求不稳定,也可能是审批滞后、依赖不透明或计划周期太长。把不同原因汇总成一个“计划不准”,会让改进方向失焦。

4. 让指标驱动动作,而不是让动作服务于指标
若管理者只考核利用率,团队可能把所有空档都填满;若只考核按期率,成员可能拒绝合理的高价值变更;若只考核工时估算准确率,需求方可能故意把早期估算报得很宽。指标必须组合使用,并明确其用途是改善系统决策,而非给不同岗位做简单排名。
我更看重“指标出现异常之后,团队是否采取了正确动作”。负荷偏高时重新排序、等待时间增长时拆解瓶颈、偏差扩大时补充需求澄清,这些行动比一张看起来整齐的仪表盘更能说明资源管理是否有效。
八、不同情形下的行动建议
1. 团队规模较小、任务变化频繁
小团队不必一开始建立完整的资源治理体系。先用共享视图记录未来两至四周的重要工作、负责人、预计投入和状态,每周花固定时间核对冲突。重点不是追踪每小时,而是让临时任务不再悄悄挤占原承诺。
当人员少、角色重叠时,可以按能力而非部门划分资源,例如“数据分析”“客户支持”“测试验证”。若每个人有多个职责,应先扣除固定职责,再讨论项目容量。表单越简单越容易坚持,先用到足以发现冲突,再决定是否增加字段。
2. 中大型组织、跨部门项目较多
人员规模上百、项目并行较多时,单靠项目经理之间私下协调很难维持一致。需要设定统一的资源口径、部门资源负责人、优先级裁决机制和滚动计划周期,并让重要工作信息集中在可追踪的协作系统中。
此时可以评估 PingCode 这类面向中大型企业的管理平台,用于关联需求、项目、工作项、状态与责任人,减少信息分散带来的重复汇总。评估时不要只看功能清单,应验证:能否匹配组织的审批和权限边界;数据更新是否便捷;报告是否支持能力单元分析;变更是否可追溯;系统能否与现有流程协同。
工具上线的第一阶段不宜试图覆盖所有部门和所有字段。更稳妥的方式是选择一个跨部门项目群,明确试点边界,运行两个至三个计划周期,再看数据完整度、更新负担和决策速度。若表面上信息更集中,实际上每周需要人工重复整理,应先优化流程或自动化采集,而不是扩大部署范围。
3. 项目制组织,资源由多个项目经理共享
项目制组织的核心难题是项目经理拥有交付责任,却未必拥有完整资源控制权。建议同时设定项目优先级和资源承诺机制:项目经理提出需求,职能资源负责人核对容量,组合管理角色处理冲突,执行者不承担多个负责人之间的最终裁决。
对于共享人员,要明确投入比例只是预测,不是固定工作时间保证。项目优先级变化时,需更新人员在各项目间的投入边界,并同步调整交付范围和日期。若项目间冲突频繁,应该评估是否需要减少并行项目,而不是继续把资源比例切得更细。
4. 突发需求多、线上支持压力高
如果团队经常处理故障、客户升级或生产支持,计划性产能应与支持产能分开管理。可以按轮值安排值守资源,记录临时事件数量、影响时长和被打断工作,逐步判断是否需要提高缓冲、改进稳定性或增设支持岗位。
若突发需求持续超出预留能力,就不是“偶尔的意外”。组织应将其纳入真实需求预测,并重新评估计划承诺。持续用加班吸收需求波动,会让资源表看起来可行,却掩盖了系统负荷过高。
5. 关键资源是外部供应商或共享设备
外部资源要核对的不只是工时,还包括合同范围、响应时限、交付依赖、验收标准和替代供应商。内部资源计划如果没有包含采购审批和供应商排期,纸面上的可用容量并不能转化为实际交付能力。
共享设备、环境或实验室应使用明确的预约规则,记录占用窗口、准备时间、清理时间和故障缓冲。设备资源的冲突通常可以通过错峰或批次安排缓解;如果同时存在准备和审批限制,就要把这些前置时间也纳入计划。
6. 需求尚未稳定,无法做可靠的长期承诺
在探索性阶段,不要把模糊需求长期绑定到具体个人。可以采用团队容量预留、短周期验证和阶段决策:先给少量资源验证关键假设,再根据证据决定是否扩大投入。
如果业务方要求长期占住关键人员,却无法说明工作范围和优先级,应要求把预留期限、继续占用的条件和机会成本写清楚。这样既保护重要探索,也避免低成熟度需求无限期消耗稀缺能力。
九、不同情况下的取舍:没有一种排法适合所有团队
1. 精确到个人,还是按团队容量管理
精确到个人便于识别特定人员冲突,适合稀缺专家、强依赖角色和临近交付的工作;按团队容量管理则更灵活,适合人员技能接近、可以内部调配的工作。两者并不矛盾,应按资源类型组合使用。
如果团队成员能力差异大,单纯使用团队总容量会掩盖关键技能短缺;如果工作高度可替代,过早细化到个人又会增加维护成本。判断标准不是组织规模,而是执行过程中人员是否能真实互换。
2. 预留缓冲,还是追求短期高利用率
缓冲会让部分容量看起来没有被项目占用,但能吸收需求波动、故障和估算误差。高利用率适合需求相对稳定、任务可预测且替代路径充足的阶段;高不确定环境则更需要弹性空间。
真正的取舍不是“要不要缓冲”,而是缓冲放在哪里、由谁控制、何时释放。可以由团队保留公共容量,也可以为高风险角色单独预留;若缓冲无人管理,它可能被低优先级任务慢慢填满。
3. 先追求计划稳定,还是接受频繁重排
稳定计划有利于专注和协同,但不应以拒绝所有变化为代价;灵活重排可以响应新机会,却会增加上下文切换和延误风险。对不可错过的合规事项或客户承诺,应提高变更门槛;对探索性工作,则可保留阶段性调整空间。
每次调整都应同时说明收益和代价:新任务增加了什么价值,原任务延后多少,等待会影响哪些团队。透明的取舍比“大家都优先”更有利于整体效率。
4. 用工具自动化,还是保留人工评估
工具适合做信息汇总、状态提醒、容量可视化和变更留痕;人工判断仍负责评估工作重要性、技能匹配和实际风险。把所有决策自动化,容易忽略任务语境;把所有数据都交给人工整理,则会消耗管理时间并产生版本差异。
较合理的分工是:系统负责让信息一致、及时、可追溯;责任人负责解释数据、确认优先级和承担决策。平台可以提示冲突,却不能替业务负责人决定哪项承诺应当让位。
5. 增加人手,还是减少并行工作
当负荷持续超过容量,增员可能必要,但新成员需要招聘、培训和熟悉业务的时间,短期未必能立即解除瓶颈。若问题来自项目过多、需求不断插入或单点审批,先减少并行工作、拆分依赖或提升可替代性,往往更快。
增员适合需求长期稳定、关键能力确实不足且培养周期可以接受的情形;减少并行项目适合多个项目同时推进却频繁互相等待的情形。不要把“忙”直接翻译成“要更多人”,先判断瓶颈是容量、顺序、技能还是决策等待。
十、落地检查清单:从一周内能做的事开始
1. 第一周:看清未来四周的真实承诺
先选一个跨部门项目群或一个共享能力团队,列出未来四周的已承诺工作、需求提出但未确认的工作、固定职责和不可用时间。不要试图一次收齐全组织的数据,先验证口径能否帮助发现冲突。
每项工作至少补齐负责人或能力单元、时间窗口、投入范围、状态、优先级和依赖。对信息不全的需求标记为待评估,不要为了表格完整而随意填数。
2. 第二周:找出最常见的三类冲突
将冲突归类为总容量不足、关键技能单点、时间窗口拥堵、优先级争议、依赖等待或需求变更。不同原因要匹配不同动作:容量不足可能需要调整范围或增援;单点风险需要培养备份;窗口拥堵需要错峰;优先级争议需要明确裁决者。
只挑最影响交付的少数冲突处理,不必一次优化所有资源。管理改进的重点是先让一项承诺变得可信,再逐步扩展流程。
3. 第三至第四周:运行固定更新节奏
设置每周一次的短会或异步核对,检查新需求、已释放容量、临时变更和未来两至四周的瓶颈。会议只讨论需要协调或决策的事项,单纯报进度的内容应尽量在系统中更新,避免把资源治理变成重复汇报。
每次调整都记录决策人、变化原因、受影响的承诺和下一次复核时间。若需要使用管理平台,可先配置最少的工作流与视图,确保团队愿意持续更新,再逐步补充自动化和分析能力。
4. 一个周期后:检查管理机制是否产生实际收益
复盘时不要只问“资源利用率有没有提高”,还要看承诺按期完成情况、关键角色等待时间、临时任务插入、估算偏差和数据更新负担。若指标变好但维护时间明显增加,流程可能过重;若数据完整却没有任何优先级决策,治理机制可能缺少责任人。
成功的初期落地,不是把所有人都纳入复杂系统,而是让重要冲突更早暴露,让需求方理解占用成本,让资源负责人有权协调,让执行者不再被迫独自承担相互矛盾的承诺。
十一、结语:资源管理的质量,体现在冲突被看见之后
1. 资源管理不是消灭冲突,而是让冲突可以被决策
跨部门团队永远会遇到有限资源和多项重要工作的矛盾。成熟的资源占用管理并不承诺所有需求都能同时满足,而是让每项需求的投入、时间、优先级和机会成本可见,让组织能够明确选择并承担选择的结果。
我更愿意把资源表看成一份“组织承诺账本”,而不是员工忙碌程度排行榜。它记录团队把能力投向哪里、哪些承诺已经生效、哪些需求仍在等待,以及改变方向会影响什么。只要这本账能帮助人们作出更好的取舍,它就比看起来精密的满载排期更有价值。
2. 下一步:先做一次小范围容量盘点
如果现在就要开始,先不要换工具,也不要要求所有部门重做计划。选择一个未来四周内跨部门协作最频繁的团队,列出有效容量、已承诺工作、待确认需求和关键依赖;找出一个最突出的瓶颈,明确由谁决定优先级和调整承诺。
两到四周后,再检查需求等待、临时插入和交付偏差是否改善。若问题在信息分散,再考虑通过管理平台统一追踪;若问题在决策权不清,先补治理规则;若问题在关键技能单点,安排备份和能力培养。先识别约束,再选择管理动作,资源占用才能真正转化为跨部门效率。
常见问题解答(FAQ)
1. 跨部门项目怎样判断资源占用是否已经超负荷?
我负责的项目经常出现每个人看起来都很忙,关键任务却一直延期的情况。我想知道应该看工时、任务数量,还是交付进度,才能判断团队是真的超负荷,而不是单纯排期不合理?
不要只看任务数量或个人填报的工时,建议同时检查未来两周的可用工时、关键任务依赖和实际交付偏差。可先按每人每周可投入40小时估算,再扣除会议、支持工作和休假,例如预留20%给临时协作后,可计划工时约为32小时;若某成员连续两周被排入超过32小时的工作,且关键任务完成率低于计划,就应视为风险信号。
判断依据是“负荷持续超出可用产能,并开始影响交付”,而不是某一天任务看起来很多。
2. 资源冲突发生时,跨部门团队应该按什么顺序协调?
我遇到过两个部门同时把同一位设计师排进各自的重点项目,双方都说自己的任务最紧急。我不希望每次都靠负责人临时拍板,有没有相对公平、可重复执行的处理步骤?
可以按“确认冲突,核实影响,比较优先级,调整方案,记录决定”的顺序处理。先确认冲突时段和实际投入,再评估延期对客户承诺、关键路径和后续团队的影响;随后由项目负责人和资源所属部门共同决定是调整范围、顺延日期、换人,还是拆分任务。
比如一项工作延期会阻塞三个后续交付,另一项只影响内部评审,就应优先保护前者,但要把被延后的事项及新日期明确记录,避免冲突只从一个项目转移到另一个项目。
3. 怎样制定资源占用上限,既避免过度安排,也不让成员闲置?
我想给团队设一个资源利用率目标,但担心目标定得太高会让大家长期加班,定得太低又会让管理层认为资源没有被充分利用。对于经常接临时需求的跨部门团队,怎样设置才更合理?
资源占用上限应按工作类型设置,不宜把所有岗位统一压到满负荷。稳定、可预测的工作可以安排到可用产能的80%至85%;经常处理线上支持、审批或突发需求的岗位,应预留约20%至30%的缓冲。每周对比计划投入与实际投入:若连续三周利用率超过85%,同时临时任务增加或交付延期,就应减少承诺或补充资源;
若利用率偏低,也先检查任务是否尚未拆解、等待依赖或缺少明确负责人,而不是立即增加工作量。
4. 用什么操作步骤建立可执行的跨部门资源管理机制?
我所在的团队用表格排人,但项目一多就会出现数据过期、重复占用和负责人不清的问题。我希望用一套简单流程先跑起来,应该收集哪些信息,又多久更新一次才不会增加太多管理负担?
先建立统一的资源清单,至少记录成员、所属部门、每周可用时段、技能、已承诺项目和负责人;再把项目任务拆到具体成员和时间段,标出依赖关系及优先级。每周固定一次更新未来两周的计划占用,项目负责人对变更负责,部门负责人确认成员可用性;发生临时需求时,同步修改原计划,而不是只在聊天中口头协调。
试运行四周后,检查重复占用次数、计划与实际工时偏差、关键任务延期率这三项指标,若数据仍频繁失真,优先改进更新责任和任务拆分粒度,而不是先换管理工具。
核心关键词
文章包含AI辅助创作:资源管理如何做好资源占用?跨部门团队效率提升与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/623262
读者评论
我们团队以前也按人头排资源,后来发现真正卡住的是数据分析和测试这类技能。现在会单独看关键能力的负荷,确实比看总人数更接近实际,但技能标签需要定期维护,否则很快会失真。
按周核对容量比精确到小时更容易坚持,尤其临时需求多的团队。不过缓冲比例很难统一,支持型岗位和纯项目岗位的口径差异很大,最好结合历史延期和故障数据调整。
把预留和承诺分开很有必要,但实际执行中最难的是谁有权取消过期预留。若没有明确的责任人,资源还是会被长期占着,建议系统里设置到期提醒和自动复核机制。
