人员落地方案:项目成员开展资源管理的风险控制案例解析

人员落地方案最容易失效的地方,不是项目成员不够努力,而是资源计划把“谁有空”误当成“谁能稳定交付”。一个成员名义上每周有两天可投入,实际却可能被日常支持、临时审批和另一个项目反复打断。本文以一个经过脱敏和情景化处理的中大型企业项目为例,拆解人员资源管理中常见的过载、技能错配、关键人依赖与计划失真,并给出一套可执行的风险识别、调度和复盘办法。文中的项目规模、工时与结果数据均为案例推演,用于说明分析方法,不代表某家企业的统计结论。

一、核心结论:人员落地不是排满日历,而是控制交付风险

1. 先把“人头计划”改成“能力与可用时间计划”

我判断一份人员方案是否可落地,通常不先看总人数,而先看三个问题:关键能力是否覆盖、有效投入是否真实、任务之间是否存在不可见的竞争。团队有十个人,并不等于十个人都能参加同一个项目;项目成员的名义工时,也不等于可用于项目的有效工时。

因此,人员计划至少应同时记录角色、技能、可投入比例、投入起止时间、既有承诺、替补人选和任务依赖。只有把这些条件放在一张资源视图里,项目负责人才能判断“这个任务由谁做、什么时候做、被什么事情打断时由谁接手”。

2. 风险控制的重点是暴露冲突,而不是追求表格好看

很多资源计划的外观很整齐:每个成员都有任务,每周工时合计刚好等于可用工时。但这种“满负荷”往往只是表格平衡,不是执行平衡。会议、代码评审、故障处理、跨团队沟通和返工会持续侵蚀可用于产出的时间。

我更关注计划中有没有缓冲、冲突能否被提前看见,以及出现冲突后有没有明确的决策人。如果一个关键成员的两项任务都标成最高优先级,资源表再精确也无法替管理层作出取舍。

3. 人员落地方案要形成闭环

可执行的方案不是一张静态名单,而是一条管理闭环:需求拆解、能力匹配、容量核算、风险预警、调度决策、执行跟踪、经验复盘。每一步都要留下可以检查的输入和输出,否则所谓资源管理很容易退化成临时催人。

  • 需求拆解:把项目目标拆成阶段、交付物和任务,而不是只写“需要开发、测试、运营”。
  • 容量核算:计算成员的净可用时间,并明确日常工作和其他项目的占用。
  • 风险预警:识别关键人、单点技能、超载、跨团队依赖和任务窗口冲突。
  • 调度决策:规定冲突由谁裁决,不能把优先级判断留给一线成员独自承担。
  • 执行复盘:对比计划与实际,区分估算偏差、需求变动、外部打断和能力缺口。

下面的情景模拟展示了为什么“名义工时充足”仍可能产生延期。它不是行业平均值,而是一个便于项目团队做容量推演的示例。

人员落地方案:项目成员开展资源管理的风险控制案例解析

二、背景与场景:资源冲突通常藏在“大家都答应了”之后

1. 一个跨部门项目的典型起点

设想一家拥有数百名员工的企业启动客户服务流程改造项目,周期为12周,目标包括梳理业务流程、开发接口、迁移数据、完成测试和培训上线。项目核心成员来自产品、研发、测试、数据和业务运营,部分成员还承担日常系统维护与其他项目职责。

立项会上,各部门都确认“可以安排人”。但这句话没有回答投入比例、可用时间窗口和冲突处理方式。产品经理同时支持两个项目,数据工程师是唯一熟悉旧系统的人,测试负责人还要承担版本发布。项目计划看似有人,真正的风险却集中在少数角色身上。

2. 资源风险往往由多个小偏差叠加形成

单看每个问题都不严重:一个评审晚两天、一个成员临时支援半天、一次需求补充增加三项验收条件。问题在于这些变化会沿依赖关系传递。数据接口延误,可能让集成测试顺延;测试窗口顺延,又会和既定发布窗口重叠。

我在资源评审时会追问“谁被影响、影响哪项交付、最迟何时需要决策”,而不只问“有没有人”。资源问题的管理价值,不在于找出谁很忙,而在于识别忙碌如何改变关键路径。

3. 先区分工作量、工期与容量

这三个概念经常被混为一谈。工作量是完成任务预计需要的劳动投入;工期是任务从开始到结束所跨越的日历时间;容量是特定时间范围内团队可以合理承诺的工作量。一个需要40小时的任务,如果负责人每周只有10小时可投入,理论上至少跨4周,还要考虑等待评审和任务切换。

因此,资源计划不能只写“开发40小时”。还应写清任务起止窗口、依赖输入、所需技能、投入比例和可接受的延迟边界。否则项目成员很容易把“40小时工作量”理解为“本周可以完成”。

概念 回答的问题 常见误用 建议记录方式
工作量 完成交付物需要多少有效劳动 直接等同于日历天数 人时或人天,并标明估算范围
工期 从开始到完成经过多久 忽略等待、评审和依赖 开始与完成日期,并标出前置条件
容量 团队在一定窗口内能合理承诺多少 按合同工时或名义出勤直接计算 扣除固定职责、假期、支持和风险缓冲

4. 资源计划应从阶段反推,而不是从人员名单正推

先列出“有哪些人”,再把任务塞给他们,容易受组织架构限制,导致任务拆分迁就现有空闲。更稳妥的做法是先定义交付物和能力要求,再确认内部人员能否覆盖;若存在缺口,才决定培训、借调、外包或调整范围。

例如,数据迁移阶段需要熟悉旧系统、数据规则和回滚机制的人员。只安排一位“数据工程师”并不充分,因为能力标签太宽。应进一步确认此人是否能访问历史数据、是否做过迁移演练、是否有权限执行回滚,以及关键操作是否有人复核。

三、常见误区:看上去积极的安排,可能正在制造隐性风险

1. 误区一:成员说“能做”,就当作资源已确认

成员答应加入项目,可能只是表达配合意愿,并不意味着其主管已确认投入、其他项目已释放容量、关键权限已具备。项目负责人若把口头承诺当作正式资源承诺,风险会在执行阶段集中暴露。

我建议把资源确认拆为三层:成员确认任务内容和能力要求;直属负责人确认投入窗口和优先级;项目负责人确认任务之间的依赖和替补安排。三者缺一不可,尤其是共享资源比例较高的矩阵型组织。

2. 误区二:把每周全部工作时间都排进项目

将每周40小时全数分配给项目,在纸面上似乎最有效率,实际通常意味着没有空间应对评审、故障、沟通和估算偏差。对于承担日常运营职责的成员,这种计划更不现实。

合理利用率没有适用于所有团队的统一数字。与其照搬某个“最佳利用率”,不如回看过去8至12周的实际工作记录,统计计划外支持、会议和返工的分布,再按角色与团队类型设定可承诺容量。稳定性要求越高、突发工作越多的岗位,缓冲越需要单独预留。

3. 误区三:所有任务都按人数平均分配

平均分配容易让计划显得公平,却可能把任务交给不具备必要经验的人,增加返工和审核负担。对高风险任务而言,经验、权限和上下游关系往往比人数更重要。把任务平均分给三个人,不一定比安排一位熟悉流程的人更快。

更好的方式是区分任务复杂度与风险等级:低风险、边界清楚的任务可以分散;高风险、依赖知识密集的任务应由具备经验的成员负责,并同步培养替补。培养替补需要真实任务和复核时间,不能只在资源表中写上第二个名字。

4. 误区四:资源冲突等于个人时间管理不善

当成员同时收到来自两个部门的“最高优先级”任务时,问题首先是组织决策冲突,而不是个人效率不足。要求成员自行协调,实质上是把优先级权力和延期责任都转嫁给执行者。

项目章程或资源约定中应明确冲突升级路径:一线负责人先确认冲突事实,项目经理评估对里程碑的影响,职能负责人或项目指导层按业务优先级裁决。没有裁决机制时,所谓“协作”往往变成谁催得更频繁,谁就先占用资源。

5. 误区五:出现延期后再增加人手

追加人员并非总能缩短工期。新成员需要理解业务背景、环境、代码和协作规则,原成员还要投入带教时间。若任务已经接近完成,临时扩编甚至会增加沟通成本。

我会先判断延期原因:是容量不足、技能缺口、任务估算错误、依赖未就绪,还是需求持续变化。只有当任务可以并行拆分、接口稳定且带教成本可控时,增加人手才可能有效。否则应先调整范围、顺序或验收窗口。

6. 误区六:只按平均数规划,不看波动和单点

“每个角色平均还有20%空闲”并不能说明风险低。如果关键接口只掌握在一人手中,该成员哪怕仅有一项任务延期,也可能阻断多个后续环节。平均值会隐藏集中度,尤其容易掩盖关键技能的单点依赖。

资源评审应同时查看个人负荷、角色覆盖、任务依赖和关键节点。对于重要交付物,至少确认谁执行、谁复核、谁能在主要负责人不可用时接手。替补不一定要承担同等工作量,但应具备足以维持流程的最低能力。

四、专业判断逻辑:怎样识别资源风险并决定先处理什么

1. 用“概率、影响、可发现性”筛查风险

风险清单不宜只写“人员不足”。我会把风险描述成具体事件,例如“唯一熟悉历史数据结构的工程师在迁移窗口内同时承担线上值守,若突发故障,将导致迁移演练延后”。这句话包含触发条件、影响对象和可能后果,才能支持行动。

在团队内部可以采用简化评分:发生概率、影响程度和发现难度各按1至5分评估。分值不是精确科学,而是帮助讨论排序。对高影响且难以提前发现的风险,应优先设计预防措施;对高概率但影响可控的风险,则要设置监测阈值和快速恢复方案。

风险信号 可能后果 优先控制动作 建议责任角色
关键任务仅一人具备操作经验 缺席或离职后,交付中断 安排结对、演练和操作文档复核 交付负责人及职能主管
成员计划利用率长期接近满载 小幅变更引发连续延期 降低承诺范围或增加明确缓冲 项目经理
任务前置条件未确认 成员等待输入,工时被切碎 设置准入条件与最迟决策日期 任务负责人及依赖方
跨部门优先级不一致 成员被多方同时调度 启动冲突升级,不让执行者私下背责 项目发起人或指导层

2. 把关键路径与关键人放在一起看

关键路径通常被理解为任务依赖链,但真实交付中,任务能否按计划推进还受人员可用性约束。关键任务如果依赖唯一成员,而该成员的投入窗口与任务窗口不重合,纸面上的依赖逻辑就无法转化为实际进度。

因此,我会在任务网络中额外标注资源约束:哪些任务必须由特定角色执行,哪些任务可由多人承担,哪些环节需要业务方确认。再检查高风险人员是否集中在同一时间段。如果多个关键任务同时争抢同一位专家,就需要调整顺序、引入替补或重新谈判范围。

3. 估算有效容量,而不是把工时折算成产出承诺

计算容量时,可以先从计划周期内的工作日开始,再扣除休假、固定职责和可预见的会议,再根据历史情况处理突发支持与任务切换。对于缺乏历史数据的团队,先用区间估算并在两周后复核,比假装掌握精确值更可靠。

例如,一个成员未来四周名义上可提供160小时。如果其中预估有24小时固定支持、16小时例会与评审、12小时休假或培训,再预留一定空间处理未知事项,项目可承诺时间就不会等于160小时。具体预留比例应结合团队历史,不应把本文示例当作通用标准。

4. 将资源风险转换为可观测信号

“注意人员负荷”不是有效的管理动作。项目需要能触发讨论的信号,比如关键成员连续两周实际投入超过约定区间、待办任务持续跨周期、等待依赖超过约定时间、计划外支持挤占项目时间,或同一角色在多个项目中被重复排定。

阈值应与业务节奏匹配。软件研发团队可以按迭代观察待办老化、评审等待和计划外工作;实施项目可以关注现场支持窗口、客户确认等待和关键专家出差;运营改造则需要观察高峰期覆盖和交接稳定性。指标的价值在于触发行动,不是用来做个人排名。

人员落地方案:项目成员开展资源管理的风险控制案例解析

5. 资源决策要同时评估交付、成本和组织代价

遇到冲突时,常见选项包括延期、缩小范围、借调人员、外部采购、调整顺序和降低验收复杂度。没有一种选择永远正确。借调可以缓解短期瓶颈,却可能让原团队承担新的风险;缩小范围可保住关键日期,却需要明确哪些能力暂缓;延期可能增加项目成本,但避免仓促上线的业务损失。

我建议用统一的决策记录写清:当前约束、备选方案、对里程碑的影响、对其他团队的影响、不可逆成本、决策人和复核日期。把取舍公开化,能减少项目成员在多个优先级之间反复猜测。

五、案例拆解:从12周资源承诺到可控的人员落地

1. 案例设定与初始资源安排

以下为情景模拟案例。某企业计划在12周内完成客户服务流程改造,团队包括产品经理1名、研发人员3名、测试人员1名、数据工程师1名、业务代表2名。研发和测试成员还承担既有系统维护,数据工程师则熟悉旧系统结构。

项目最初按成员每周可投入比例排期,认为核心团队平均投入约60%,足以覆盖任务。问题是这60%没有区分固定支持、会议、跨项目承诺和连续工作窗口。上线前的评审发现,数据迁移、接口联调和业务验收三个阶段都在争用相同人员。

2. 识别出四类具体风险

  • 容量风险:研发成员的计划外支持没有计入,原排期把每周固定投入写得过高。
  • 单点风险:旧系统数据结构只有一位成员熟悉,迁移操作没有经过替补演练。
  • 窗口风险:测试阶段与既有版本发布期重叠,测试负责人无法同时覆盖两个窗口。
  • 决策风险:业务验收标准仍在讨论,测试任务虽已排期,却缺少稳定的验收条件。

这四类风险不能靠统一增加10%人手解决。容量风险需要重新计算投入;单点风险需要知识转移;窗口风险需要调整顺序或资源安排;决策风险则必须先冻结验收条件,否则测试人员只是在等待业务结论。

3. 用两周做资源基线,不急着一次性承诺全部周期

项目团队先用两周记录计划投入与实际投入,按原因分类:项目任务、日常支持、会议评审、等待外部输入、返工和临时工作。记录目的不是追责,而是校准团队真实的时间结构。

两周结束后,团队发现研发成员原先每周承诺24小时项目时间,实际可连续投入时间明显低于此数;临时支持还会在个别周集中出现。测试与数据岗位的情况则相反,平均空档并不多,但特定阶段存在短暂冲突。于是项目经理没有按平均值统一削减排期,而是按阶段重新安排。

4. 重新安排任务顺序与替补责任

团队把数据规则确认和迁移演练提前,先让数据工程师带一名研发成员完成只读环境演练,再由替补复述操作步骤、检查校验项和回滚条件。这样做没有让替补立即独立承担全部迁移,却降低了关键人员临时不可用时的恢复难度。

测试准备则被拆成两部分:验收条件确认与测试用例设计可以提前并行;依赖接口稳定的集成测试放到接口联调完成后。项目没有把测试负责人安排到所有前期会议,而是为其保留测试设计时间,减少会议切换带来的碎片化。

5. 通过范围分层守住业务目标

项目组把交付内容分为上线必需、可延后优化和需业务确认三类。上线必需项必须完成并通过核心验收;可延后优化项不影响关键流程时进入后续版本;需业务确认项设置最迟决策日期,过期未确认则按预先约定的默认方案处理或移出本次范围。

这一做法并非鼓励降低质量,而是把“必须完成什么”从“希望顺便完成什么”中分开。资源紧张时,明确范围比让每个人加班更能保护核心交付,也更容易获得管理层支持。

6. 案例中的管理动作与结果观察

按情景推演,项目在调整后每周进行一次资源检查,使用任务完成率、关键任务等待时间、计划外工作占比和关键技能替补覆盖率作为观察项。若关键成员实际投入偏离约定,项目经理当天记录对里程碑的影响,并在周度会上申请调整,而不是等到阶段末才集中解释延期。

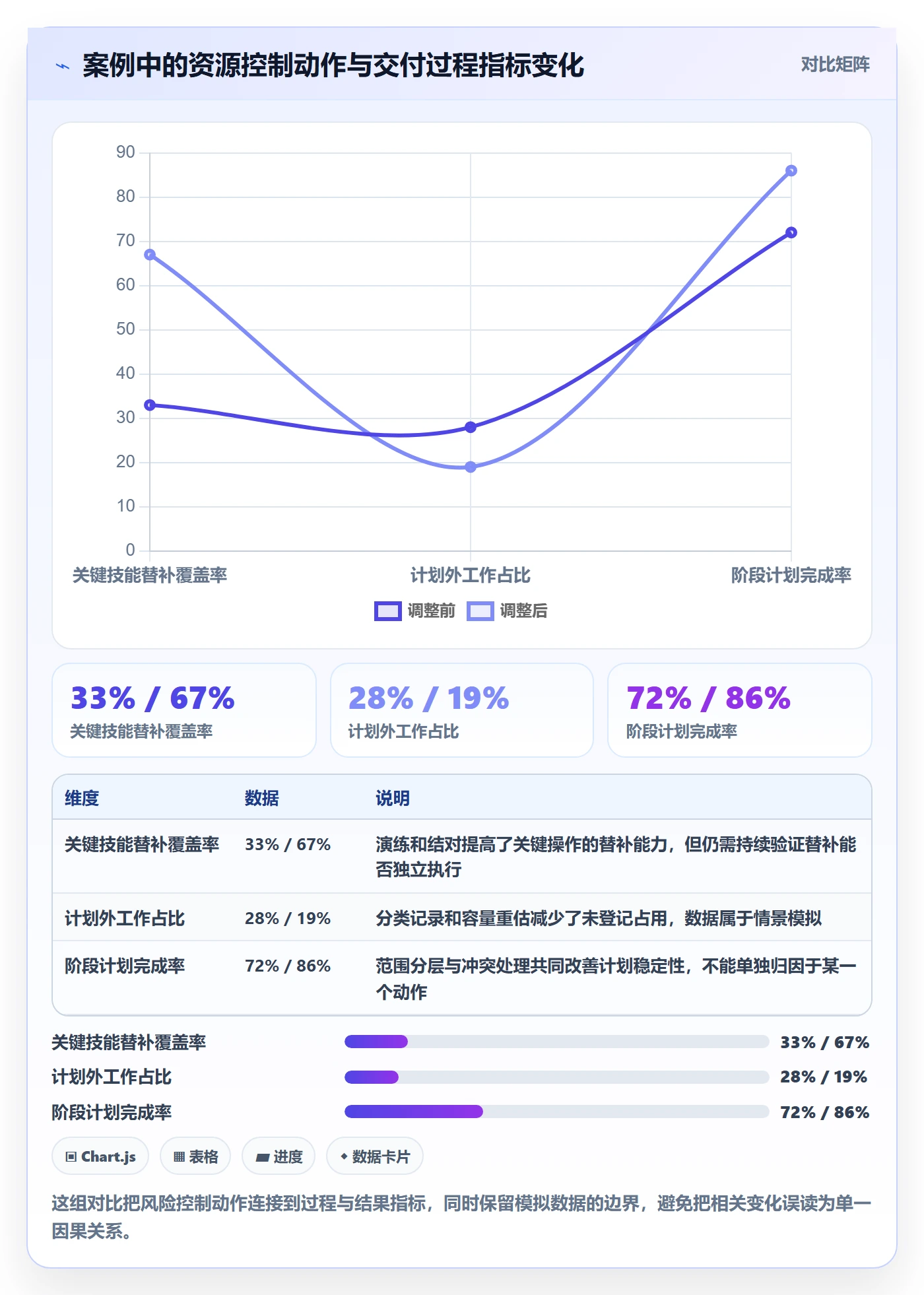

模拟结果显示,项目没有依靠整体加人,而是通过提前完成迁移演练、减少测试阶段的冲突和冻结核心验收条件,降低了关键路径上的等待。以下数据仅用于展示管理动作如何连接到过程指标,不是经过外部审计的企业案例数据。

观察项 调整前情景值 调整后情景值 解释
关键技能替补覆盖率 约33% 约67% 核心操作至少增加一名完成演练的替补,不代表所有能力已完全冗余
关键依赖平均等待时间 约4.5个工作日 约2.5个工作日 通过前置确认和最迟决策时间缩短等待,仍需结合任务类型解释
计划外工作占比 约28% 约19% 主要来自支持任务单独登记和项目承诺重新核算,不能简单归因于成员效率提升
阶段计划完成率 约72% 约86% 模拟结果反映范围分层与冲突处理的组合影响,不应直接外推到其他团队

人员落地方案:项目成员开展资源管理的风险控制案例解析

7. 为什么这个案例不以“利用率提高”作为成功标准

如果项目只把成员利用率从某个比例提高到更高比例,团队可能只是减少了缓冲,未必增加了有效交付。资源利用率越高,面对突发事项时越容易产生排队;对于存在高优先级生产支持的团队,过度追求满载会把小故障放大成计划延期。

本案例更看重计划稳定性、关键能力覆盖、等待时间和范围兑现。人员落地的目标不是让每个人日历都填满,而是让组织知道投入去了哪里,知道关键任务被谁接住,并能在变化发生时做有依据的取舍。

六、不同情况下的行动建议:按组织条件选择控制强度

1. 小团队:减少表格,强化关键人和关键窗口管理

十人以下的团队不一定需要复杂资源系统,但必须明确谁是关键人、哪些任务不能并行、成员可投入时间如何变化。负责人可以用轻量看板维护任务负责人、预计投入、依赖条件和风险标记,每周固定检查一次。

小团队最常见的问题不是数据不足,而是信息都在少数人的脑子里。建议把关键操作步骤、外部联系人、环境权限和决策记录整理到团队可访问的位置。文档不需要一开始写得完美,先确保别人能找到、能复核、能演练。

2. 中大型企业:先统一资源口径,再建设管理视图

100人以上组织往往同时运行多个项目,真正困难的是跨部门容量和优先级协调。此时应先统一资源口径:投入比例如何定义、支持工作如何登记、跨项目冲突如何升级、哪些角色属于关键资源。否则不同部门各自使用“可投入60%”的口径,数据无法比较。

如果团队使用 PingCode 等项目管理平台,可以把项目、成员、迭代、任务与风险信息放在统一协作流程中,减少资源承诺散落在表格、邮件和会议纪要里的情况。此类工具的价值不在于自动替管理层分配人员,而在于让任务状态、责任人、依赖和变化记录更容易被追踪。权限、字段、流程和汇总口径仍需组织治理,系统不会自动解决优先级冲突。

平台落地时,建议先选一个跨部门项目做试点,验证三件事:成员投入信息是否容易维护、管理者能否看见关键冲突、变化后责任和决策是否留痕。若团队连“支持工时是否纳入项目容量”都没有共识,先投入大量精力定制复杂看板通常得不偿失。

3. 日常运维型团队:把突发工作当作计划输入

运维、客服和业务支持团队的工作量波动较大,若只按历史平均值安排项目任务,容易在高峰期过载。建议区分基础值守、已知周期任务和不确定突发工作,至少按周查看突发工作的分布区间,并把高峰时段的容量限制写入项目计划。

这类团队需要的不是“所有时间都可项目化”,而是明确项目可使用的时间窗口。可以采用预约制安排深度任务,并指定支持轮值;但轮值需要有交接规则和升级机制,否则值守成员会被大量零散问题持续打断。

4. 创新与探索型项目:给不确定性留出验证空间

探索型项目早期的工作量难以精确估算,过早把每个人排到具体日期,容易制造虚假的确定感。建议按短周期设定验证目标,例如在两周内完成原型、用户访谈或技术可行性验证,再依据结果更新资源需求。

在此类项目中,资源计划应明确实验边界、决策时间和停止条件。若验证结果不支持原方向,应允许团队终止低价值工作,把成员转向更有证据的方案。持续投入并不等于持续创造价值。

5. 外包或多供应商协作:把接口责任和交接成本纳入资源计划

外部资源看似可以快速补足人手,但实际交付能力还受合同范围、访问权限、知识产权、交付标准和沟通时区影响。计划中应明确谁负责需求澄清、谁验收、谁管理环境、缺陷由谁修复,以及供应商人员更换时如何交接。

外包团队的容量不能只按合同人天计算。若内部没有人负责接口设计、评审和验收,外部新增工时可能转化为内部协调负担。对于核心业务知识,建议保留内部责任人和关键决策能力,不要把“有人做”误解为“组织掌握”。

七、不同情况下的取舍:延期、加人、缩范围还是调顺序

1. 什么时候优先缩小范围

当核心目标仍然明确,但非关键需求持续增加,且上线日期具有较强业务约束时,优先考虑范围分层。适用前提是可以清楚区分核心流程与增强功能,并且延后内容不会破坏合规、安全或业务闭环。

缩范围要写清楚未交付内容、恢复条件、责任人和后续决策日期。否则“暂时不做”很容易变成没有负责人管理的遗留清单,未来仍会回到同一个项目争抢资源。

2. 什么时候值得增加人手

当工作可以拆成相对独立的子任务、接口已经稳定、带教成本小于新增产能,并且关键技能可以被快速复制时,增加人手可能有效。适合的例子包括可并行的数据清洗、独立模块测试或已经定义好的内容录入。

如果任务高度耦合、设计仍频繁变化、主要瓶颈是决策等待或唯一专家的审核能力,增加人员通常不能解决核心问题。此时更应优化决策路径、减少等待或明确由谁承担最终判断。

3. 什么时候调整顺序比追加工时更有效

如果团队成员仍有可用容量,但任务因前置输入、权限或业务确认被阻塞,调整顺序可以让团队先做不依赖该输入的工作。需要注意的是,重新排序应避免制造大量半成品;最好选择能够独立完成、验收清楚且不需要频繁切换的任务。

调整顺序前,负责人要检查后续任务是否真的可以提前,以及提前工作的结果会不会因前置条件变化而返工。不能为了让成员“看起来有事做”,把未准备好的任务提前启动。

4. 什么时候接受延期更负责任

若关键技能缺失、数据质量未达标、验收条件不清或安全风险无法通过补救消除,延期可能比仓促上线更合理。判断时要比较延期成本与上线后故障成本,并让业务负责人参与,不应把风险判断全部留给交付团队。

延期不等于停止管理。需要说明新增时间用于解决什么问题、阶段性结果如何验证、若问题仍未解决下一步如何决策。没有边界的延期只会把不确定性推到未来。

5. 决策对比:按约束选择,不按情绪选择

方案 适用条件 主要收益 主要代价 决策前要确认
缩小范围 核心目标可独立交付,非关键需求可延期 减少工作量,保护关键日期 部分用户价值延后实现 范围边界、后续负责人、恢复条件
增加人手 任务可并行,接口稳定,带教成本可控 扩展并行能力或补足短期缺口 沟通与带教成本上升 新增成员何时能独立产出
调整顺序 存在等待依赖,且有可提前的独立任务 降低等待造成的容量浪费 可能增加切换或返工 提前任务的稳定性与验收条件
延期交付 质量、安全、合规或关键能力存在实质缺口 降低仓促交付风险 时间和机会成本增加 延期期间的工作目标与退出条件

人员落地方案:项目成员开展资源管理的风险控制案例解析

八、落地工具与节奏:把风险控制嵌进项目日常

1. 建立一张最小可用资源表

资源表不必一开始覆盖所有组织信息,但至少要回答:成员承担什么角色、哪些技能是关键、未来几周可投入多少、已知任务冲突是什么、替补是谁、冲突由谁裁决。字段越多不代表管理越成熟,关键是这些信息能否被及时更新并用于决策。

字段 记录示例 使用目的
角色与技能 数据工程;旧系统结构、迁移校验 避免只凭职位名称判断能力
计划投入窗口 第3至第6周,每周约定投入范围 识别任务窗口与实际可用时间是否重合
固定职责 每周值守、发布支持、例会 把常规占用纳入容量判断
关键替补 已完成演练的研发成员 确认替补是否具备可执行能力,而非仅列名字
冲突升级人 职能主管或项目指导层 让优先级争议有明确裁决路径

2. 设定三个管理节奏

  • 每周资源检查:查看下两周关键任务、成员负荷、已知缺席和跨项目冲突。
  • 阶段门评审:在设计完成、迁移开始、测试启动等节点检查能力、输入和替补是否就绪。
  • 月度组合复核:由项目与职能负责人一起看多项目资源竞争,处理单个项目无权解决的冲突。

每次检查都应聚焦变化,而非重复朗读计划。会议最好明确哪些事项无需讨论、哪些事项需要决策、谁负责在何时补齐信息。若资源会议结束后没有负责人、期限和决策记录,下一次会议大概率仍会谈同一件事。

3. 将风险状态与行动绑定

风险状态可以采用简单的绿、黄、红标识,但颜色必须对应明确动作。绿色表示当前容量和依赖满足计划;黄色表示已出现偏差但有可执行缓解动作;红色表示关键目标可能受影响,需升级决策。单纯换颜色、不改变负责人或行动计划,不构成风险控制。

每条风险至少应包含事件描述、触发信号、影响对象、预防动作、应急动作、责任人和复核日期。对已发生的问题,还要区分纠正措施与预防措施:前者解决当前延误,后者减少同类问题再次出现。

4. 用实际记录校准估算,而不是追求看似精确

任务估算偏差要按原因分类。若偏差来自不确定需求,就改进需求拆解;若来自重复返工,就检查质量门和评审;若来自支持工作漏记,就改进容量口径;若来自等待决策,就调整升级机制。把所有偏差都归结为“估算不准”,会错过真正可改善的流程问题。

记录工时要遵循比例原则。只有当记录成本明显低于决策收益时,才需要更细粒度的工时分类。团队可以先记录到半天或任务级别,确认能够回答“计划外工作主要来自哪里”后,再判断是否需要更详细的分析。

5. 项目管理平台适合解决什么,不适合解决什么

项目管理平台可以帮助组织集中任务状态、责任人、迭代计划、依赖关系和风险记录,降低信息分散造成的查询成本。对于多团队协作,统一字段和权限还可以减少不同团队使用不同口径的问题。

但平台不能替代资源承诺、管理授权和业务优先级。若成员的直属负责人不认可项目投入,工具中的计划比例仍可能只是纸面信息;若冲突没有裁决人,提醒通知只会把压力更快地推给执行者。工具上线前,应先明确管理规则,再决定哪些规则需要系统支持。

九、复盘与长期改进:把人员管理从救火变成组织能力

1. 复盘关注系统原因,而不是只找个人责任

项目结束后,可以检查原计划与实际差异:哪些角色长期超载,哪些任务的等待最多,哪些技能出现单点,哪些风险已经预见却未采取行动。复盘重点是发现制度、流程和信息结构中的缺口,而不是简单判断某个成员“没有及时完成”。

若成员多次被临时抽调,可能说明项目优先级机制不清;若替补总是无法接手,可能说明知识转移只停留在文档;若计划外工作频繁侵入项目,可能说明容量口径没有覆盖真实职责。针对这些系统原因安排改进,才能让下一项目少走弯路。

2. 用少量指标观察组织的资源健康度

指标不宜堆得太多。对于多数项目团队,以下几类已经足以支持讨论:计划外工作占比、关键任务等待时间、关键技能替补覆盖率、阶段计划完成率、跨项目冲突次数。每个指标都要定义口径、周期和责任人,避免同名指标在不同部门含义不同。

不建议把这些指标直接用于个人绩效排名。工作量多不一定代表贡献大,计划完成率低也不一定由执行者造成。指标应首先用于改进系统、发现资源约束和帮助管理层决策;若组织把所有数据都变成考核压力,成员会倾向于隐藏问题,资源视图反而失去真实性。

3. 维护能力地图,但避免把技能标签当成能力证明

能力地图可以记录某项技能由哪些人掌握、熟练程度如何、最近一次实际使用时间和可否独立操作。标签的意义是帮助识别缺口,不是给员工贴永久等级。技能会随系统变化、实践间隔和岗位调整而变化,关键能力应通过实际任务或演练验证。

对于高风险任务,可以把能力分为“了解概念”“可在指导下完成”“可独立完成”“可复核他人工作”几个层级。这样比简单标注“会”或“不会”更适合做资源决策,也能帮助团队把培训安排在真正薄弱的环节。

4. 把管理经验沉淀为下一次项目的启动条件

项目复盘后,团队可以将已验证的做法写成启动清单:关键角色是否确认、任务窗口是否匹配、外部依赖是否有负责人、替补是否完成演练、支持工作是否计入容量、冲突升级人是否明确。清单不应成为新的形式主义,而应帮助团队更早发现会导致返工和延期的问题。

连续几个项目后,组织可以比较不同项目类型的容量偏差和支持占用,形成自己的估算基线。基线应按团队、角色和工作类型区分,而不是从一个项目得出全公司的统一比例。数据越贴近实际场景,预测越有用。

十、结语:好的人员方案,能让风险提前变成选择题

1. 最终判断标准

一份成熟的人员落地方案,不是证明每个人都很忙,而是让管理者能回答:哪些交付依赖稀缺能力,哪些时间是真正可用的,冲突出现时谁来取舍,成员无法履约时如何恢复。只要这些问题仍没有答案,计划再精细也只是排期,不是风险控制。

2. 下一步可以从一个项目开始

如果你正在准备人员落地方案,我建议先选一个近期项目,用两周建立资源基线,明确关键任务、实际可用容量、单点技能和冲突升级路径。随后挑一个最可能影响里程碑的风险,安排具体负责人和复核日期。先把一个风险从“大家都知道”变成“有人负责、能观察、可决策”,比一次性建设复杂流程更有价值。

人员资源管理的核心,不是把人安排到最满,而是让稀缺能力在正确的时间服务于最重要的交付,并让每一次取舍都有依据、有责任人、可复盘。

常见问题解答(FAQ)

1. 项目成员开展资源管理时,如何避免关键岗位过度占用?

我负责的项目里,需求、测试和上线支持总是集中压在少数几个人身上,排期表看起来却没有明显冲突。我想知道,怎样识别这种“表面有空、实际已超载”的情况?

不要只看成员名下的任务数量,要按周核对投入工时、任务紧急度和不可替代性。一个常见的排查场景是:团队有 8 人,计划每人每周投入 40 小时,但扣除会议、支持和休假后,可用于项目的时间按每人 30 小时估算;若某位测试负责人被排入 36 小时任务,同时还承担发布值守,就已超出可用容量。

建议设置个人周容量上限,例如 80%,预留 20% 处理缺陷和临时协作,并把关键岗位的单点依赖单独标记。判断是否需要调整时,优先看连续两周超载、关键任务无替补、交付依赖集中在同一人这三类信号,而不是等到延期后才重排。

2. 资源计划变更时,怎样控制人员调整带来的交付风险?

我遇到过成员临时被抽调后,任务在计划表里换了负责人,但交接内容并没有同步。我担心这种调整会让项目状态看起来正常,实际却丢失背景信息,应该设置哪些检查点?

人员调整不能只改负责人字段,至少要同时完成任务状态、背景材料、未决问题和交接确认四项更新。可采用一个具体门槛:任务剩余工作超过 2 天,或涉及接口、验收规则、生产环境操作时,必须安排交接会议并由接手人复述关键风险;不足 2 天的简单任务,也应留下决策记录和下一步动作。

排期上建议为高风险交接预留半天到一天重叠时间,而不是默认新成员从零工时接手。调整完成后,由项目负责人在 1 个工作日内检查是否存在无人负责的依赖项,并向受影响的上下游成员同步变更。

3. 项目成员的技能差异,应该如何纳入资源管理和风险控制?

我发现同一项任务交给不同成员,估时可能相差一倍,但团队经常按统一工时排期。我不确定这是个人效率差异、任务拆分不合理,还是技能缺口造成的,怎样判断才不至于把问题简单归咎于个人?

先把任务难度、熟悉程度和返工情况分开记录,连续观察 3 至 5 个同类任务,而不要凭一次表现下结论。例如,某成员完成接口联调平均需要 12 小时,团队熟手平均 7 小时;如果差异同时伴随多次环境配置问题,风险更可能来自经验或知识缺口,而非单纯速度。

可将任务拆成“独立完成、结对完成、需复核”三个等级,并为关键技能设定至少一名备份人选。技能矩阵的用途不是给成员贴标签,而是找出“只有一个人会”的薄弱点;当某项关键能力只有一人具备时,应安排结对实践或文档演练,并把培训时间纳入计划。

4. 怎样用简单数据判断资源管理措施是否真正降低了项目风险?

我所在的团队每周都会更新人员和任务安排,但很难证明这些动作有没有改善交付。我想要一组不复杂、也不容易被数字误导的指标,来判断资源管理是否有效。

建议用少量指标观察趋势,而不是追求复杂评分:每周计划负荷与实际工时偏差、关键任务延期数、连续超载人数、关键岗位备份覆盖率。比如连续 4 周记录后发现,计划与实际工时偏差从平均 25% 降到 10%,但关键任务延期数没有下降,就要检查估时是否改善却仍有外部依赖未解决。

指标必须配合原因分类:需求变更、等待审批、技能不足、人员冲突分别记录,否则管理者容易把所有延误都归因于资源不足。判断措施有效的标准应是风险提前暴露、调整有记录、延期原因更清楚,而不只是排期表填得更完整。

核心关键词

读者评论

黄
黄若溪

我们团队以前也按每周可投入天数排人,结果支持工单一来,计划就往后挪。把日常职责单独核算确实有用,不过临时事项很难估准,可能还得定期用实际记录修正。

黎
黎晓彤

关键人依赖这点很贴近实际。文档和结对能降低风险,但替补是否真能接手,最好通过一次实际演练验证;只在名单上加个备份人,遇到数据迁移这类操作未必顶得上。

谢
谢梓萱

冲突升级机制值得写进资源约定。我们常见的问题不是没人发现冲突,而是两边都说优先级最高,最后由成员自己取舍。想请教这类裁决通常由项目发起人定,还是由各部门负责人共同决定?

文章包含AI辅助创作:人员落地方案:项目成员开展资源管理的风险控制案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/620263
