团队流程与规范:企业管理者资源管理落地方案关键指标

企业管理者做资源管理落地,最容易犯的错误不是“没有数据”,而是把人力、预算、设备、项目进度分别做成几张表,却没有回答同一个问题:有限资源投向哪里,何时产生结果,偏差由谁处理?我判断一套方案是否有效,通常不先看报表数量,而先看资源需求能否追溯到业务目标、资源承诺能否反映真实产能、异常能否触发具体动作。下文以中大型企业常见的跨部门项目场景展开,并用明确标注的情景模拟数据说明指标如何落地;这些示例不是任何企业的实测结论。

一、先讲核心结论:指标不是看板,而是管理动作的入口

1. 资源管理要形成一条可追溯的决策链

资源管理不是单纯统计“有多少人、花了多少钱”,而是把目标、需求、能力、承诺、执行、结果连成闭环。管理者需要能够从一项业务目标向下追到项目、工作包、责任角色和投入计划,也要能从一项资源占用向上解释它支持什么目标。

如果一个人同时被三个项目列为“本周全力支持”,问题并不在于报表不够漂亮,而在于资源承诺没有校验机制。如果一个项目持续延期,却没人知道是需求变更、关键岗位短缺还是审批等待造成,问题也不在于缺少一个延期率,而在于指标没有连接到原因与处置责任。

我建议先把指标分成四层:业务价值层回答资源投入是否支持战略重点;配置层回答需求和供给是否匹配;执行层回答计划是否变成有效工作;风险层回答偏差是否及时发现并处理。四层之间必须有明确的口径和责任人,不能各自独立运行。

指标层 管理者要回答的问题 典型指标 指标触发的动作
业务价值 资源投入是否支持关键目标 战略项目资源占比、阶段价值达成率 调整优先级或暂停低价值投入
资源配置 需求、能力和可用产能是否匹配 需求满足率、关键岗位缺口、负荷偏差 调配人员、缩减范围或调整计划
执行过程 承诺是否落实,工作是否按节奏推进 计划兑现率、阻塞时长、变更频率 消除依赖、升级决策或重新基线
风险反馈 偏差是否被及时识别并关闭 风险逾期率、资源冲突关闭时长 明确责任人、期限和升级路径

一个指标如果没有对应的决策人、触发阈值和后续动作,就只是描述性数据。方案设计时,我会要求每个核心指标都能补全一句话:“当数值达到什么条件时,由谁在多久内做什么决定?”这句话写不出来,指标就还没有落地。

团队流程与规范:企业管理者资源管理落地方案关键指标

2. 先建立最小可用指标集,再扩展看板

我不建议企业一开始就设计几十个指标。指标过多会增加填报成本,也容易让团队把精力用在“解释数字为什么不准”,而不是解决资源冲突。试点阶段可以先选八个左右的核心指标,覆盖供需、执行、风险和结果,再根据真实决策缺口扩展。

最小指标集至少应包含:需求满足率、计划负荷率、关键岗位缺口、计划兑现率、资源冲突关闭时长、工作量变更率、预算偏差率和阶段目标达成率。它们并非适用于所有企业的标准答案,而是一组适合多数项目型组织讨论的起点。业务稳定、项目周期短的团队,可以降低过程指标比重;产品研发或交付依赖复杂的组织,则应强化依赖、阻塞和变更指标。

二、背景与真实场景:为什么资源数字经常彼此矛盾

1. 一份资源计划,往往同时面对三种现实

在中大型企业的跨部门项目里,资源通常不是项目经理可以单方面支配的。人员归属职能部门,优先级由业务负责人决定,交付承诺由项目团队承担,预算审批又可能属于财务或经营管理流程。因此,项目计划中的“需要两名测试人员”不等于两名测试人员已经可用,更不等于他们能在指定时间投入。

管理者看到的常见矛盾包括:部门人数充足,但关键技能只有一两个人掌握;项目排期看似可行,却把同一位专家重复承诺给多个项目;预算已批,但采购、审批或环境准备尚未完成;人员投入记录完整,却无法判断这些投入是否推动了阶段成果。

这类问题的共同根源是资源口径不一致。有人按人数统计,有人按人天统计,有人按任务小时统计,还有人把会议、支持、维护和休假排除在外。口径不同,分母不同,结果当然不能直接比较。

2. 资源管理的对象不止是“人”

人员是最显眼的资源,但并不是唯一资源。项目交付还依赖预算、供应商、设备、测试环境、数据权限、审批时段和管理注意力。某个工作包即使有足够人力,也可能因为环境没有开放或关键决策迟迟未定而停滞。

我通常把资源至少拆成五类:人员与技能、时间与产能、预算与采购、设备与环境、决策与审批能力。前两类可以比较容易量化,后三类往往以等待、排队、可用窗口或限制条件出现。若只追踪人力利用率,管理者可能会误以为团队“还有空”,却看不到真正卡住交付的依赖资源。

资源类别 常见管理单位 容易漏掉的约束 建议观察的信号
人员与技能 人、角色、技能等级、人天 关键技能集中在少数人员,临时支持被漏记 岗位缺口、关键人员单点依赖、负荷波动
时间与产能 工作日、可用小时、迭代周期 休假、例会、维护任务未从可用时间扣除 可用产能与承诺工作量差额
预算与采购 金额、采购周期、合同阶段 已审批预算不等于已到货或可使用 预算执行偏差、采购等待时长
设备与环境 设备数量、环境窗口、使用时段 多人预约同一环境,准备时间未计入计划 预约冲突、环境不可用时长
决策与审批 待决事项、审批时长、决策窗口 决策责任不清或事项反复退回 待决事项逾期率、平均等待时长

3. 管理场景不同,资源模型也要不同

职能部门做年度编制规划,关注的是岗位结构、能力储备和预算边界;项目组合管理关注的是跨项目优先级、关键岗位共享和投资取舍;日常交付团队关注的是每周可用产能、工作承诺和阻塞处理。把三种场景塞进同一张明细表,通常会让指标既无法服务战略决策,也无法指导一线执行。

因此,方案落地前应先回答“谁在什么节奏下,用这些数据做什么决策”。年度经营评审可以按月或季度看结构与预算;项目组合会议需要按周或双周查看供需与冲突;团队执行层则需要更短的反馈周期。数据更新频率不等于管理频率,过于频繁地采集却没有相应决策,并不会提升控制力。

团队流程与规范:企业管理者资源管理落地方案关键指标

三、常见误区:看起来在管理资源,实际只是在统计

1. 把资源利用率越高等同于管理越好

利用率是一个容易被误读的指标。将团队成员排到接近百分之百,看起来没有闲置,但计划会失去吸收变化的余量。临时缺陷、客户问题、评审等待和跨团队支持都会挤占原定工作。若系统把这些活动全部算作“额外投入”,团队就会陷入不断加班、计划不断失真的循环。

利用率还受统计口径影响。若分母是合同工时,包含培训和休假前后的可用时间;若分母是扣除固定会议后的工作时间,数值就会不同。只比较一个百分比,不说明分母与纳入范围,既无法横向对标,也无法据此评价团队。

专业判断:利用率更适合作为负荷风险信号,而不是绩效目标。管理者要同时看计划负荷、实际投入、未计划工作和结果达成。高负荷伴随高交付质量与低返工,可能代表资源匹配良好;高负荷伴随延期和返工,则更可能是过载或工作设计不合理。

2. 把人数当成产能,把“有名额”当成“能交付”

同样一个岗位名称,能力水平、业务熟悉度和可投入时间可能差异很大。一个团队有五名工程师,不代表任何类型的工作都能按五人产能推进。新员工需要熟悉业务,专家可能承担评审和救火,兼职人员还要履行原部门职责。

如果资源计划只记录姓名和百分比,管理者很难判断替换一个人会不会造成质量或交付风险。更实用的做法是将关键技能、熟练程度、可投入窗口和依赖关系纳入规划,但并非所有岗位都要建立复杂能力模型。先从反复形成瓶颈的角色开始,例如架构评审、测试环境维护、数据治理或合规审批。

3. 只追踪计划偏差,不追踪偏差原因

“计划工时与实际工时相差百分之三十”本身不是结论。偏差可能来自需求范围改变、估算不成熟、技术风险、人员被借调、等待审批或记录习惯不一致。若管理者只追究偏差,却不区分原因,团队会倾向于隐藏风险或把估算做得更保守。

我建议把偏差分为可控与不可控、一次性与重复性、前置发现与事后暴露几类。对已知需求变化,应修订基线;对重复出现的审批等待,应改流程;对估算误差,应积累同类型工作样本;对突发事件,则应明确预留机制。不同原因需要不同动作,不能用同一套绩效扣分逻辑处理。

4. 把工具上线当成流程落地

某项目管理工具或资源管理平台可以帮助统一任务、项目、成员、计划和进度数据,但工具不会自动解决职责模糊、优先级冲突或数据口径不一致。若团队把原来的表格照搬进新系统,只是换了录入入口,管理成本可能更高。

以 PingCode 这类主要服务中大型企业及百人以上组织的研发项目管理平台为例,管理者可以把项目、需求、任务、迭代和团队协作信息放进相对连贯的工作流中。是否适合某个组织,仍要根据实际流程、权限、集成、报表和实施能力评估;不能因为平台具备某项功能,就推断企业的资源问题会自动消失。

工具选型之前,我会先拿一个真实的资源冲突案例做走查:需求从哪里来,谁确认工作量,谁确认人员可用,发生冲突后谁有权调整,调整结果如何反馈给团队。如果走不通,应该先修流程,再讨论配置和自动化。

团队流程与规范:企业管理者资源管理落地方案关键指标

四、专业判断逻辑:怎样定义一套能指导决策的指标

1. 先定义资源单位、时间窗口和统计边界

任何指标都应先有口径说明。以计划负荷率为例,可以定义为“某角色在指定周期内,已承诺工作量除以该角色扣除休假、固定会议和既有运营职责后的可用产能”。如果团队把维护、支持或培训排除在计划之外,计划负荷率就会低估实际占用。

时间窗口也会影响判断。按日看可能波动过大,按季度看又可能掩盖两周内的关键冲突。通常可以让资源承诺按周滚动、项目组合按月评审、战略能力结构按季度复盘。周期不是越短越好,而是要匹配决策能够发生的速度。

指标 建议口径示例 必须说明的边界
需求满足率 在计划窗口内已确认并获得可用资源的需求量 ÷ 已批准需求量 未批准的需求是否纳入分母;按人数、工作量还是工作包计算
计划负荷率 已承诺工作量 ÷ 扣除不可用时间后的产能 固定运营、临时支持、培训和休假如何处理
计划兑现率 周期内按约定完成的工作项 ÷ 周期开始时承诺的工作项 工作项大小是否统一;范围变更如何单独记录
资源冲突关闭时长 冲突首次登记至责任人确认解决方案的工作时间 关闭代表完成调配、重新排期还是批准延期
预算偏差率 实际发生或预测支出与批准预算的差额 ÷ 批准预算 采用现金支出、承诺金额还是完工预测口径

2. 把指标设计成“发现,解释,行动”三段式

指标体系至少应覆盖三个环节。发现层负责指出异常,例如某关键岗位连续两周超出可用产能;解释层负责识别原因,例如并行项目过多、工作量上升或计划调整未同步;行动层负责做出选择,例如减少并行、调整优先级、引入替代技能或重新谈判交付日期。

如果仪表盘只显示红黄绿,却没有异常归因,管理者仍需要临时召集人员手工调查。反过来,如果系统收集了大量原因标签,却没有明确谁能做取舍,信息也不会变成结果。因此,指标定义应同时写清责任角色和处置时限。

(1)发现:定义异常阈值

阈值不必从外部标准照搬。企业可以先用自身历史数据观察正常波动范围,再与业务风险共同决定预警线。例如,一个跨团队依赖平均需要三天确认,连续两周超过五天,可能就值得升级;但涉及安全或合规的事项,阈值可能必须更严格。

(2)解释:保存可复用的原因分类

原因分类要足够具体,能够区分技能缺口、计划过载、外部等待、需求变更、估算误差、质量返工和审批延迟;同时不能细到让填报者每次都要选几十个选项。每个原因最好有简单说明,并允许补充事实,而不是只给出“其他”。

(3)行动:记录决策和后果

一次资源冲突处理,不应只留下“已协调”的状态。至少应记录被调整的工作、受影响项目、决定人、采用的方案、下一次检查时间,以及调整后交付日期是否改变。几个月后,企业才能分析哪些类型的冲突最常出现、哪些处理方式最有效。

3. 区分领先指标与滞后指标

延期率、预算超支和阶段目标未达成是滞后指标,能说明结果发生了偏差,却无法保证组织有足够时间挽回。领先指标则更接近风险形成过程,例如需求尚未确认的工作占比、关键依赖逾期数、连续超负荷角色数量、未计划工作的占用比例。

管理者不能只盯领先指标,否则团队可能花大量时间“优化风险颜色”;也不能只盯滞后指标,否则每次都在问题发生后补救。较稳妥的组合是:用少量领先指标触发早期检查,用结果指标验证处理是否有效,并对指标定义和阈值进行周期性复核。

团队流程与规范:企业管理者资源管理落地方案关键指标

五、具体案例与数据观察:用一轮资源评审把冲突摊开

1. 情景设定:三个项目共享一组关键岗位

下面是一个情景模拟,目的是展示指标怎样帮助管理者做决策,不代表真实客户案例或行业调查。假设一家拥有约三百名员工的企业,正在并行推进客户门户改造、数据平台建设和内部流程升级。三个项目共用产品、测试和数据治理角色,原计划由各项目团队分别排人,却没有统一查看同一人员的跨项目承诺。

评审发现,同一名测试负责人被两个项目列为高优先级资源,数据治理岗位下月只有一名可用人员,而内部流程升级项目的需求范围还未冻结。团队以前把这些问题分别记录在项目计划、邮件和部门表格里,直到里程碑临近才发现交付时间互相冲突。

为演示可量化的改善方式,假设团队用六周开展试点:先统一需求和工作量口径,再做每周资源校验,最后记录冲突处理与结果。试点前后的数字均为情景模拟,不是实测数据,也不应被当成外部基准。

2. 试点数据:最重要的变化不是“利用率提高”

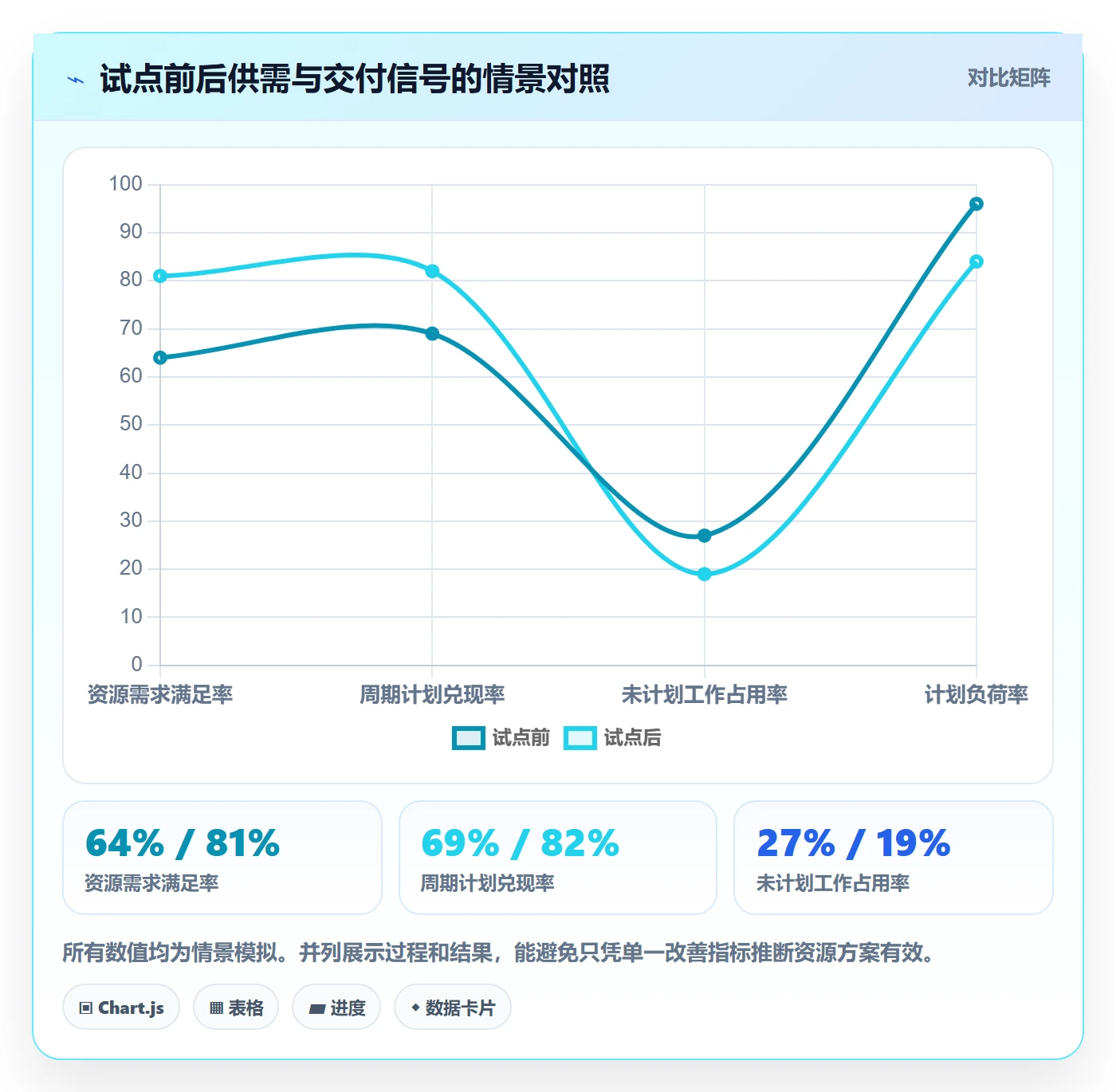

在模拟设定中,试点前需求满足率为百分之六十四,关键岗位冲突平均需要八个工作日才明确处理方案,周期计划兑现率为百分之六十九。试点后,团队通过优先级排序、替代技能确认和范围拆分,把需求满足率提升到百分之八十一,冲突处理时长降到三个工作日,计划兑现率达到百分之八十二。

这些变化不能证明某种工具或单一流程必然带来同样结果。它们表达的是一条可验证的管理假设:更早确认优先级、避免重复承诺、缩短冲突决策时间,可能提高计划可靠性。实际试点必须同时检查工作质量、加班时长、需求变化和团队反馈,避免通过压缩范围或隐性加班制造表面改善。

观察指标 试点前情景值 试点后情景值 管理解读
资源需求满足率 64% 81% 供需确认提前,更多已批准需求获得明确承诺
关键岗位冲突处理时长 8 个工作日 3 个工作日 冲突责任人和升级路径明确后,等待决策时间缩短
周期计划兑现率 69% 82% 基线稳定和范围变更单独记录后,计划更具可预测性
未计划工作占用率 27% 19% 团队开始显性记录临时支持,但仍需判断这部分工作是否必要
计划负荷率 96% 84% 释放少量缓冲有助于吸收变化,不能单独据此判定效率提升

3. 为什么要把结果和过程放在一起看

假设只看兑现率,团队可能会把工作拆得更小,或者把难以完成的任务移出周期,数值看起来变好,真实交付却未必改善。只看需求满足率,又可能鼓励团队接下过多工作。只有把计划负荷、未计划工作、范围变化、冲突处理时长和阶段结果放在一起,才有机会判断改善来自更好的配置,还是来自统计口径变化。

我会特别检查两个反向信号:第一,兑现率上升的同时,加班是否也明显上升;第二,需求满足率上升的同时,返工率或质量问题是否上升。如果出现这类情况,不能急着宣布方案成功,而要检查估算、工作拆分和质量门槛是否被削弱。

团队流程与规范:企业管理者资源管理落地方案关键指标

4. 用一次冲突处理说明决策链

在模拟案例中,两个项目都需要测试负责人参与验收。传统做法是让项目经理私下协调,谁声音更大、谁的里程碑更近,谁就先拿到资源。落地后的处理方式不是机械地平均分配,而是把验收依赖、业务影响、替代方案和延误成本放到同一张决策记录中。

  1. 项目负责人提交工作范围、预计投入、最晚需要时间和未完成的业务影响。
  2. 资源负责人核验该角色实际可用时间,排除已承诺工作、休假和固定运营职责。
  3. 项目组合负责人比较优先级,并确认是否能通过拆分验收、调整顺序或安排替代人员降低冲突。
  4. 决策人记录选择的方案、受影响的项目、责任人和复核日期,避免口头协调后无人跟进。
  5. 周期结束后检查交付、质量、加班与返工,判断本次调配是否只是转移了成本。

这套做法的价值,不是保证每次都有完美分配,而是让取舍透明、可追溯、可复盘。资源稀缺时,任何方案都可能有代价;管理上的成熟,体现在企业能解释为什么选择这个代价,以及是否持续重复同一种失衡。

六、从方案到运行:企业可以怎样分阶段落地

1. 第一阶段:盘点现有决策,不急着迁移数据

启动时先访谈业务负责人、部门经理、项目负责人和财务或采购角色,收集最近三到五个真实资源冲突案例。不要先问“想要什么报表”,而要问冲突何时被发现、谁有权决策、用了哪些信息、最后牺牲了什么。

随后画出当前流程:需求提出、优先级确认、工作量估算、资源匹配、承诺、执行反馈、变更和复盘。每个环节标注数据来源、责任人、更新频率和等待时间。这样做通常比直接组织一场工具演示更能发现流程断点。

2. 第二阶段:统一口径,限定试点边界

选择一到两个项目组合,优先挑选存在共享角色、交付周期较清楚、负责人愿意共同复盘的业务。试点范围不宜覆盖全公司,也不要一开始纳入所有资源类别。先统一人力产能、已承诺工作、未计划支持、需求优先级和变更记录等关键口径。

上线前保留一个基线周期,通常可用四到六周的历史或前瞻数据建立初步参照,但应确认数据完整性。若历史记录缺失严重,不要伪造精确基线;可以先运行一段观察期,把它明确标成基线采集,而不是把不可靠数据包装成改善证据。

3. 第三阶段:让指标进入固定节奏

建议建立三种不同层级的节奏。团队每周检查近期负荷、阻塞和承诺;项目组合每两周或每月处理跨项目资源冲突;经营管理层按月或季度检查投资优先级、预算与能力缺口。每种会议都应有清楚的决策范围,避免所有人重复讨论同一张明细。

会议材料应围绕异常而不是逐项念报表。资源稳定、没有待决事项的项目不必占用大量讨论时间;只有超过阈值、需要跨团队取舍或风险可能影响业务目标的事项,才进入管理议程。这样可以减少“做了很多资源会议,却没人记得决策”的情况。

4. 第四阶段:验证结果,再考虑自动化和扩围

试点结束后不要只问用户是否喜欢系统。应检查数据及时性、异常发现提前量、冲突关闭时长、计划可靠性、工作质量、加班和填报负担。若关键指标没有改善,先判断是流程没有执行、数据不完整、阈值不合适,还是资源瓶颈本身无法通过流程解决。

当试点流程稳定后,再评估是否需要自动提醒、权限集成、项目组合视图、工时或预算接口,以及面向不同角色的报表。自动化适合减少重复核对和漏提醒,不适合替代管理者决定不同业务目标之间的优先级。

团队流程与规范:企业管理者资源管理落地方案关键指标

七、不同情况下的行动建议:先解决最影响交付的瓶颈

1. 如果项目很多,但优先级经常变

此时不应先要求团队填报更细的工时。优先建立项目组合的排序规则,明确谁能改变优先级、哪些变更需要重新评估资源、已承诺工作怎样处理。建议将业务价值、时效性、风险、依赖和投入规模放在同一评审框架中,但权重应由企业自己的经营目标确定。

管理者还要建立“停止或延后”的决策机制。只新增项目、不释放资源,最终会让所有项目都处于半启动状态。可以要求新增高优先级工作时,同步说明哪些工作被推迟、缩减或取消,并记录对原有承诺的影响。

2. 如果关键岗位长期短缺

先判断短缺是总量不足、技能不匹配,还是工作设计导致少数专家承担过多评审和救火。如果是技能集中,应建立备份培养和知识转移计划;如果是总量缺口,应比较招聘、外部支持、缩减范围和延长周期的成本;如果专家被大量低价值事项占用,则需要重新设计授权和评审流程。

短期内可以设置关键岗位容量保护,例如固定评审窗口、集中处理批次、限制并行项目数。保护容量不是让岗位空闲,而是避免关键人员被碎片化任务切割,导致所有高价值工作都等待同一个人。

3. 如果数据缺失或团队抵触填报

不要把“数据质量差”简单归因于一线不配合。先检查填报是否重复、字段是否难懂、数据是否被用于追责,以及管理层是否真的根据数据改变了决策。若团队投入了时间却从未看到资源冲突被解决,抵触是合理反馈。

可以从管理者最需要的一两个决策数据开始,优先自动获取系统已有信息,减少重复录入。对于无法自动获取的原因说明,应控制选项数量,并明确数据用于改进计划而非未经解释的个人排名。数据质量应和管理价值一起设计,而不是单方面增加填报要求。

4. 如果企业处于快速变化或项目高度不确定的阶段

在需求频繁变化的环境中,精确到每个人每天的资源计划很可能迅速失效。与其追求静态排期,不如管理短周期承诺、可用容量区间、关键依赖和优先级变化。可以按角色或团队容量做滚动规划,等需求成熟后再细化到具体人员。

不过,灵活不代表不记录。每次范围变化都应保留变更来源、影响评估和决策结果,否则团队无法区分合理调整与反复返工。对于高不确定工作,管理者要用阶段性验证替代一次性精确承诺,并明确下一次重新评估的时间点。

5. 如果企业已有管理平台,但数据依然不能支持决策

先不要急着增加插件或建设新看板。抽查一项延期项目,检查需求、资源承诺、实际投入、变更、阻塞和决策记录能否串起来。若字段在不同团队的含义不同,优先统一定义;若责任人不清晰,优先调整流程;若数据在多个系统重复维护,再评估集成方案。

对 PingCode 等研发项目管理平台的评估,也应回到具体的工作流与组织条件:是否能承载企业的项目和需求管理方式,权限能否匹配组织边界,报表能否支持项目组合决策,现有系统如何衔接,实施团队是否有能力维护规则。平台适用性需要通过场景验证,而不是仅凭功能清单判断。

八、不同情况下的取舍:没有一种指标组合适合所有组织

1. 追求精细度,还是降低管理成本

精细到个人、技能、周次和任务的规划,有利于发现局部冲突,但维护成本高,也容易让计划看起来比实际更准确。按团队或角色汇总容量,维护简单,却可能掩盖关键专家的过载。我的建议是按风险分层:共享稀缺资源看个人或技能窗口,稳定且可替代的工作按团队产能管理。

越精细不一定越好。只有当更细颗粒度的数据确实改变了资源决策,才值得付出采集和维护成本。若管理层只是想知道“谁最忙”,却不会调配、调整优先级或减少工作,个人级数据很可能只会增加监督感和填报负担。

2. 追求高利用率,还是保留响应缓冲

高利用率能减少显性闲置,但会压缩应对变化的空间;较低利用率能吸收突发工作,却可能让资源被低效配置。不同业务需要不同缓冲:稳定、可预测的运营工作可以减少冗余;高不确定研发、客户交付和应急支持则应有意识地预留容量。

缓冲不应被视为“没人工作”。它可以用于缺陷处理、支持请求、知识沉淀、培训和风险验证。更合理的管理问题是:预留的容量是否对应真实不确定性,是否被持续用于有价值的工作,是否在需求稳定时重新释放。

3. 追求统一标准,还是允许业务差异

企业需要统一最基本的口径,例如“需求批准”“可用产能”“计划完成”和“冲突关闭”的定义,否则集团层面无法比较。但不同业务的指标权重和更新频率可以不同。研发团队可能更关心依赖、变更和质量,交付团队更关心里程碑、客户承诺和现场支持。

我会把标准分成“集团统一定义”和“业务自定义维度”两层。前者保证汇总口径稳定,后者保留业务真实差异。强行要求所有部门用同一张复杂表,会导致团队要么形式上填满字段,要么私下维护另一套真正工作的数据。

4. 追求自动化,还是保留人工判断

提醒、汇总、重复检查和异常筛选适合自动化;战略优先级、跨业务取舍、风险接受和范围缩减需要管理判断。自动规则可以帮助发现某角色超出容量,却不应擅自决定哪个项目被延期。

因此,自动化应围绕“减少低价值操作、提升异常可见性”展开。上线后还要检查误报和漏报:若提醒太多,管理者会忽略真正的风险;若系统只识别结构化字段,却漏掉口头决策和外部依赖,自动化可能制造错误的确定感。

取舍事项 偏向方案 收益 需要接受的代价
资源颗粒度 个人与技能级规划 更容易识别关键岗位冲突 数据维护成本较高,需保护使用边界
资源颗粒度 团队容量级规划 简洁、适合稳定且可替代的工作 可能掩盖专家瓶颈和局部过载
负荷策略 接近满负荷排程 短期资源覆盖看起来更高 突发变化容易造成延期、加班和返工
负荷策略 预留响应缓冲 更能吸收不确定工作 需要说明缓冲用途并定期检查是否被滥用
治理方式 统一细则 跨部门汇总和对标更容易 可能削弱业务适配性,增加表格化负担
治理方式 统一核心口径、保留局部维度 兼顾集团可比性与业务真实情况 需要明确哪些字段必须统一、哪些可以扩展

九、结尾:先让一次资源冲突变得可解释

资源管理落地,不是把所有人的时间填满,也不是把所有项目塞进一套报表。真正的管理能力,是能在资源有限、需求变化和目标冲突时,及时看清事实,明确谁有权做取舍,并把决定及其后果记录下来。

我最看重的不是某个单独的利用率或兑现率,而是组织能否解释:资源为什么投向这个目标,承诺依据是什么,偏差来自哪里,下一步谁采取什么行动。指标的价值不在于让管理者看见更多数字,而在于让团队更早发现错误承诺,并且有能力改正。

下一步可以从一个真实项目组合开始:选出最近一次资源冲突,统一需求、产能和优先级口径,记录冲突发现到决策的时间,再用一个固定周期验证计划兑现、质量、加班和工作负担。先让一次冲突变得可追溯、可复盘,再决定是否扩展指标、流程和平台。这样的顺序比先追求全面上线,更容易形成能够持续运行的管理机制。

常见问题解答(FAQ)

1. 团队资源管理落地,最先应该盯哪几个关键指标?

我准备推动团队做资源管理,但看到的指标从工时利用率到项目准时率都有,越看越不知道先选什么。我担心指标一多,大家只是在填表,管理者还是看不出资源到底卡在哪里。

先选能触发管理动作的指标,而不是能轻易统计的指标。建议从三项起步:未来两周关键岗位负荷率、任务按期完成率、阻塞任务平均等待时长。负荷率可按“已承诺工作量÷可用工作量”计算;例如某岗位每周可投入 30 小时,已承诺 36 小时,负荷率为 120%,应先调整排期或范围,而不是要求个人加速。

按期完成率要按任务承诺日期统计,并区分需求变更、依赖等待和执行延期;等待时长则能暴露跨团队协作问题。不要把高利用率直接当作高效率:长期接近满载会让突发事项无处安放,反而降低交付稳定性。

2. 如何判断团队是人手不足,还是任务分配和流程出了问题?

我所在的团队经常有人说忙不过来,但也有人手上的任务迟迟没有进展。我想申请增员,又怕问题其实出在优先级混乱或流程等待上,应该用什么证据区分?

先把工作量拆成“执行时间”和“等待时间”,再讨论增员。连续记录两到四周即可:每项工作标注负责人、预计投入、实际投入、阻塞原因和等待天数。如果成员的有效执行时间持续接近可用工时上限,且积压工作在多个周期中稳定增长,才有较强的人力不足信号;

如果大量任务卡在评审、审批、需求澄清或外部依赖,增加人手通常只会增加交接和协调成本。还要检查工作是否同时开得过多:若每人并行任务很多、完成任务数却不升,先设定在制任务上限并明确优先级,通常比立即招聘更容易验证。

3. 资源管理规范应该细到什么程度,才不会变成额外负担?

我想要求团队统一填写任务工时、优先级和状态,但担心规范越细,成员越觉得是在做报表。我应该规定哪些字段,哪些内容可以留给团队灵活处理?

规范的边界应由决策需要决定:一个字段如果不能帮助排期、识别风险或复盘,就不必强制采集。落地初期可只要求任务负责人、优先级、预计完成日期、剩余工作量、阻塞状态和依赖方;工时记录只对需要成本核算或容量校准的工作启用,不要一开始要求所有人精确到分钟。

试运行两周后检查填报耗时和使用情况:如果成员每周花超过约 15 分钟维护信息,却没有因此减少临时追问或排期冲突,说明字段或流程需要删减。规范不是为了让数据更完整,而是让管理者能据此做出更快、更一致的资源调整。

4. 资源管理指标应该按个人考核,还是用于团队排期和改进?

我担心把利用率、完成率放进绩效后,成员会倾向于少报风险、把简单任务排在前面。我又需要数据判断团队产能,应该怎样使用这些指标,才能既可比较又不诱导错误行为?

资源指标适合先用于团队级排期和流程诊断,不宜直接把单一数字换算成个人绩效。个人任务复杂度、突发支持和协作工作差异很大,单看完成数量或利用率会鼓励拆小任务、延迟暴露风险。建议按团队和岗位类型观察滚动趋势,例如比较连续四周的承诺完成率、需求变更比例、阻塞等待时长和返工率,并在复盘中说明异常原因。

若要用于绩效,应结合质量、交付结果和协作贡献,并提前告知口径;指标出现异常时先核实工作情境,再决定管理动作。好的指标应让风险更早被说出来,而不是让数据看起来更漂亮。

核心关键词

读者评论

邱
邱晓彤

我们之前也遇到过同一位专家被多个项目重复排期的问题。把需求、可用时间和承诺放在一起核对后,冲突确实更容易被看见,但最后还是要有人有权调整优先级,否则看板更新得再及时也解决不了。

苏
苏浩然

利用率不适合直接当绩效目标,这点有体会。团队里临时支持和维护工作如果没计入可用产能,计划看起来总是留有余量,实际却长期超负荷。比较难的是怎样让这些零散工作记录得足够轻,不增加太多填报负担。

李
李可欣

文章强调先统一口径很实用。不过跨部门项目里,预算、人员和审批数据往往分散在不同系统,短期内很难做到完整追溯。试点时或许可以先选一个真实冲突场景,验证责任人和处理时限,再逐步补齐数据。

文章包含AI辅助创作:团队流程与规范:企业管理者资源管理落地方案关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/619815

赞 (0)
飞飞飞飞
资源占用实操方法:企业管理者提升资源管理效率的落地方案方法与模板
上一篇 37分钟前
资源最佳实践:企业管理者资源管理落地方案,常见问题
下一篇 37分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
