企业资源管理最常见的低效,不是“人手不够”,而是管理者在项目启动后才发现:关键岗位被多个项目同时占用,预算按部门切分却没有对应交付,设备和数据权限闲置在一处、另一处却重复申请。资源管理真正要解决的,不是把每个人的日程排满,而是让有限的人、钱、时间、设备和决策注意力,持续流向当前最重要的结果。本文给出一套可在四周内启动的实操方法、评审机制和模板,并用明确标注的情景模拟说明如何衡量改善。
一、先讲核心结论:资源效率不是“忙碌率”,而是有效产出与稀缺资源占用的关系
1. 先把“资源”从人力扩展为可管理的组合
企业谈资源管理时,经常只盯着人员编制和项目预算。但在真实的经营场景里,影响交付速度的资源至少包括:关键岗位工时、现金预算、设备与产能、数据和系统权限、管理者决策时间,以及跨部门协作窗口。
这些资源有一个共同特点:它们不能无限复制,而且经常受到约束。一个项目缺少的可能不是开发人员,而是每周只能投入两小时的业务审批人;一个部门预算充足,也可能因为稀缺测试设备排队而无法按期验收。
我的判断是,资源管理必须从“按部门登记”转向“围绕经营目标管理约束”。先找出当前限制产出或增加风险的资源,再决定是否调配、采购、削减需求或改变时间表。否则,表格做得再精细,也只是在记录资源分布,不是在提升资源效率。
2. 用结果、占用和风险三组指标看效率
只看利用率,容易把“资源很忙”误判为“资源用得好”。一个专家每天开会、处理临时问题,利用率可能接近满载,但关键设计评审迟迟没有完成;一个项目组周报很饱满,也可能投入了大量时间却没有形成可验收的成果。
我建议每次资源评审至少同时看三组指标。第一组是结果,包括按期交付率、阶段目标达成率和客户价值兑现情况;第二组是占用,包括关键角色负荷、预算消耗和资源等待时间;第三组是风险,包括延期概率、单点依赖、技能缺口和需求变化。
| 观察维度 | 建议指标 | 管理者要回答的问题 |
|---|---|---|
| 结果 | 里程碑按期率、验收通过率、目标完成度 | 投入是否转化成了可验收的业务结果? |
| 占用 | 关键岗位负荷、等待工时、预算消耗率 | 资源到底被什么事情占住?占用是否合理? |
| 风险 | 单点依赖项目数、未确认需求比例、延期风险 | 当前计划在哪个节点最可能失效? |
利用率仍然有价值,但它应当是诊断线索,而不是最终目标。对具有明显瓶颈属性的角色,管理重点是减少排队和切换;对可扩展的常规任务,才适合用较高的负荷率衡量排产质量。

3. 先解决一个瓶颈,再谈全面优化
资源组合中通常存在一个或少数几个限制整体交付的环节。若多个项目都在等待同一名架构师、同一台检测设备或同一位业务负责人,增加非瓶颈岗位的人数并不会同比加快交付,甚至可能增加协调成本。
因此,资源管理的第一步不是全员填报工时,而是问:如果未来两周只能解除一个约束,解除哪一个最可能改变交付结果?这个问题迫使团队把注意力放在影响产出的稀缺资源上,而不是所有资源都平均地管一遍。
二、背景和真实场景:为什么资源计划常常在启动后失真
1. 年度预算计划无法替代滚动资源计划
年度预算的作用,是划定经营边界和资金授权范围;它并不天然代表项目执行中每个月的真实资源需求。业务优先级会变化,客户交付会提前或延后,关键人员也会因为休假、招聘、支持任务和突发问题而产生可用性变化。
如果企业只在年初做一次资源分配,执行部门往往会用“先占下来再说”的方式保护项目。一旦项目优先级下调,原先占用的资源未必会自动释放;新项目则需要重新争取预算和人手。表面上资源都已分配,实际上资源池里可能藏着大量未兑现承诺。
对超过百人的组织,这种情况尤其明显。不同事业部、产品线和职能部门有各自的计划周期,岗位名称看似相同,能力等级、业务熟悉度和审批权限却不一样。一个人能否替代另一个人,不是组织架构图上岗位名称相同就能判断。
2. 跨部门协作把“可用”变成“未必能用”

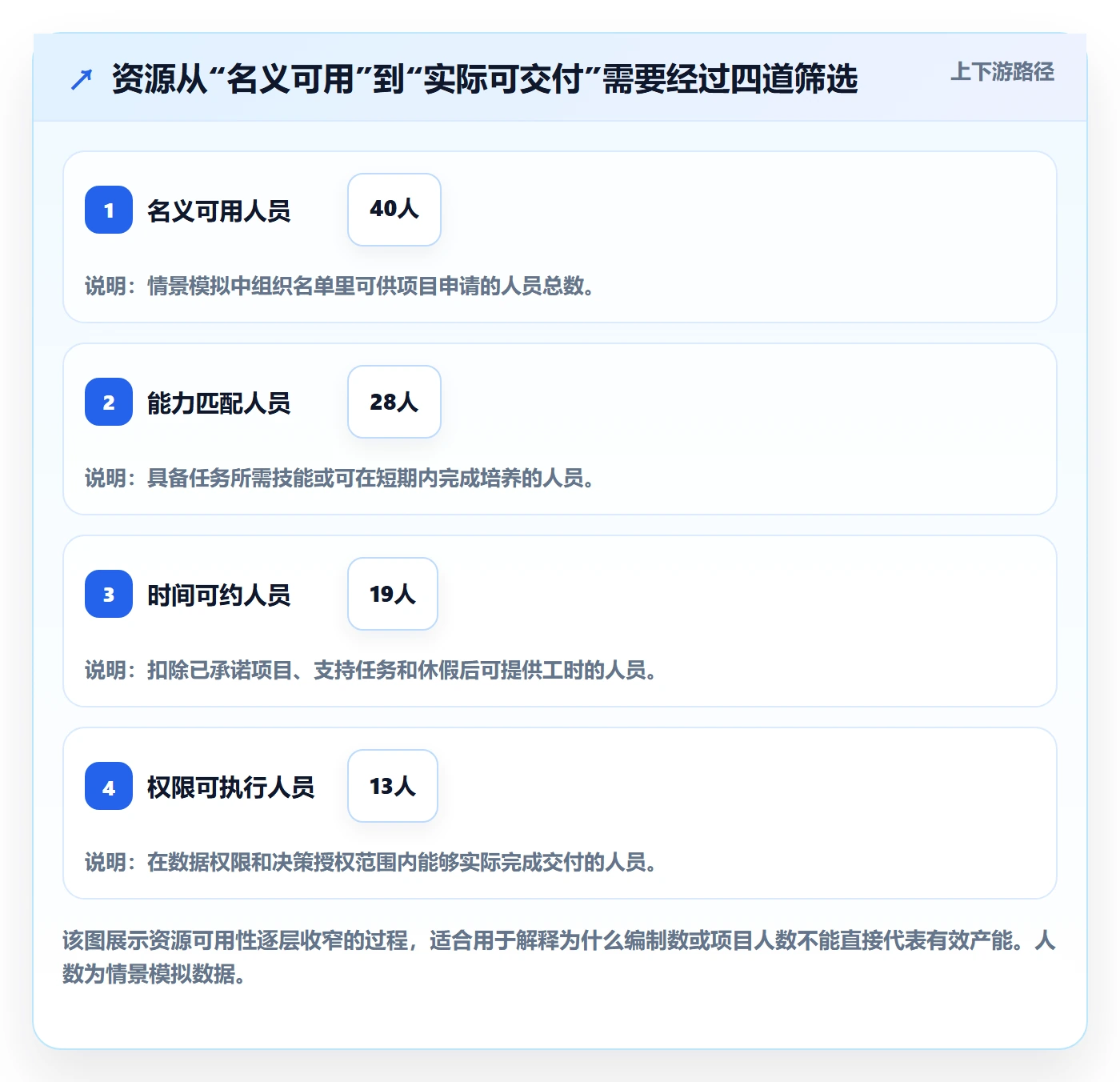

我在组织资源复盘时,会把资源状态分成四类:名义可用、能力匹配、时间可约、权限可执行。一个同事在组织名单里,未必具备任务所需技能;具备技能,未必有空档;有空档,未必能接触所需数据或做出授权范围内的决策。
这也是为什么“项目有二十个人”不能说明项目拥有二十个人的有效产能。真正有意义的是:在需要的时间窗口内,有多少合格工时可以投入,并且这些工时不会被其他承诺挤掉。
对于中大型企业,使用资源管理工具的价值,不在于把手工表格搬到线上,而在于让项目、人员、需求、风险和审批记录形成可追溯的关联。以 PingCode 这类面向中大型组织、适用于百人以上团队的项目管理平台为例,管理者可以借助统一项目视图识别跨团队依赖、任务责任和进度变化;但工具本身不会替组织决定哪些项目应该暂停,也无法自动消除部门之间的优先级冲突。
3. 四种最常见的资源错配信号
-
多个项目同时标记为最高优先级:优先级失去区分能力,资源争夺会转移到非正式会议和领导临时指令。
-
关键岗位反复加班,普通任务却持续积压:说明资源结构或授权方式不合理,不能只用增加总人数应对。
-
项目计划工时与实际工时长期偏离:可能是需求不清、估算口径不一致,也可能是隐性支持工作没有进入计划。
-
预算执行率正常,但阶段结果落后:说明花钱速度不等于价值兑现速度,需核对采购、外包和内部协作是否指向关键路径。

三、拆解常见误区:看起来像管理,实际上会制造更多浪费
1. 误区一:把利用率设得越高越好
当每个人的计划排满,任何需求变化都会制造连锁延期。没有缓冲的计划在纸面上看起来效率极高,但现实中的客户反馈、缺陷修复、审批等待和人员缺勤都会把它推离轨道。
高利用率还会带来切换成本。一个人同时参与五个项目,哪怕每个项目只占少量工时,也要反复切换背景、权限、沟通对象和问题上下文。任务表里的时间可以切成小块,人的专注力却不能无损切分。
我的做法不是为所有岗位统一设定一个理想利用率,而是按照工作类型设置计划缓冲。探索性、研发性工作变化较大,需要保留空间;重复性、边界清晰的运营工作,可以通过排班和标准作业提高可预测性。利用率上限是风险控制参数,不是越高越优秀的绩效指标。
2. 误区二:把工时填报当作资源管理本身
工时记录可以帮助核对计划偏差,但填报本身不产生资源效率。若员工每周花费大量时间补录工时,主管却不根据数据调整项目、授权或工作方式,记录只会增加行政负担。
我会先明确工时数据的用途,再决定记录粒度。如果要判断项目成本,记录到项目和工作类型通常足够;如果要分析返工原因,还需增加返工、缺陷、等待等原因标签。没有具体决策问题时,不建议强制记录到每十五分钟一格。
尤其要避免把工时数据直接等同于个人绩效。工时多可能代表任务复杂、流程阻塞或职责边界不清;工时少也可能代表自动化能力强或已有经验复用。脱离交付结果和任务难度比较个人工时,极易诱发数据美化。
3. 误区三:一套模板覆盖所有部门
销售团队关注客户机会和商机阶段,研发团队关注能力约束和依赖关系,客服团队关注峰谷排班和服务水平,财务团队关注预算授权和现金流。它们需要共享的治理原则,却不必使用完全相同的计划颗粒度。
统一的应当是字段定义、优先级规则、资源状态和升级机制;需要差异化的是估算方式、排期周期和交付指标。把所有团队强塞进同一张按周填满的表,会让复杂工作被过度简化,也会让简单工作被过度管理。
4. 误区四:资源冲突交给最强势的部门解决
当冲突没有清晰的决策规则时,资源常常流向声音最大、级别最高或最先提出需求的团队。这种分配方式短期看似果断,长期却会削弱组织对战略优先级的信任。
资源冲突应依据事先约定的标准处理,例如法规和客户承诺、战略目标贡献、延误损失、替代资源可得性、重新启动成本。管理者要允许优先级排序带来真实的取舍:获得关键资源的项目,应承担资源释放和承诺校准的责任。
5. 误区五:看到瓶颈就立刻招聘或采购
增加资源是可能的解法之一,但不是默认解法。瓶颈可能源于审批权集中、需求变更多、任务切分过粗、信息不完整或重复返工。若流程没改,新增人员会进入同一条拥堵队列。

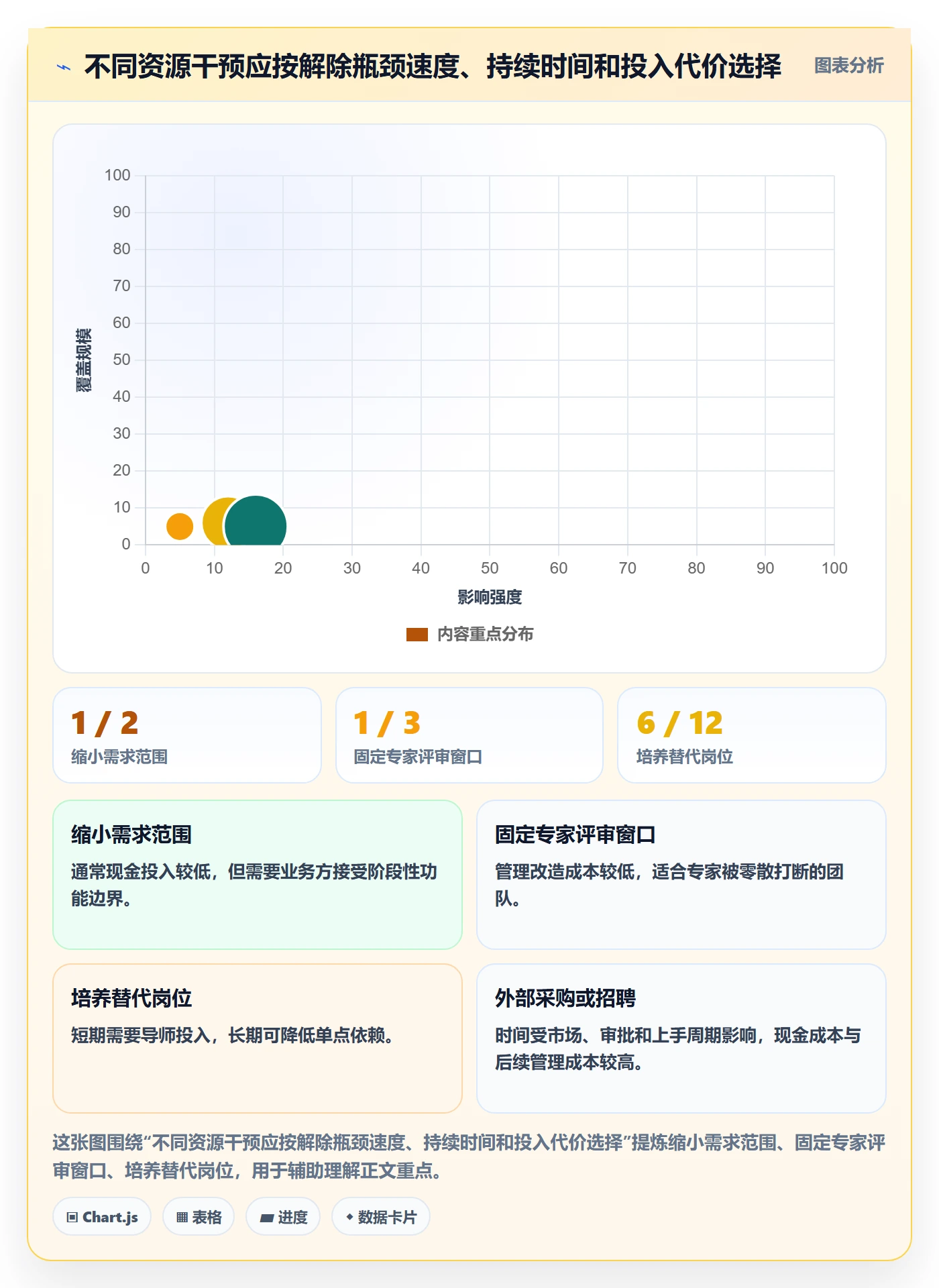

在招聘、外包或采购之前,我通常先比较四种干预:减少需求、降低并行项目数、培养替代角色、购买外部能力。决策重点是多快能解除约束、解除后能维持多久,以及新增成本是否会被可验证的收益覆盖。
四、专业判断逻辑:用一套可复核的规则分配稀缺资源
1. 第一步:把经营目标翻译成资源需求
资源计划不能从“每个部门想要多少人”开始,而应从目标、交付物、时间窗口和验收条件开始。一个可讨论的需求至少要说明:为什么现在做、要交付什么、谁验收、最迟日期是什么,以及不做或延期的后果。
如果需求方只写“支持业务发展”“优化平台能力”或“保障日常工作”,管理者很难比较优先级。应进一步拆成可判断的结果,例如“在某日期前完成三项高频流程迁移,业务部门验收通过”,而不是用抽象口号申请人力。
我会要求需求方区分承诺型工作、增长型工作和探索型工作。承诺型工作来自合同、法规或已公开服务要求;增长型工作追求可量化业务收益;探索型工作验证不确定假设。三类工作对时限、容错和资源释放条件的要求不同。
2. 第二步:识别关键路径和瓶颈资源
一个任务只有在其结果影响后续关键工作时,才真正处于关键路径上。把所有任务都标成“紧急”不会让计划更准确。管理者应追问:当前任务的延迟是否会直接推迟验收?它是否依赖某个稀缺角色?是否存在可并行或可替代的工作?
资源瓶颈可以用简单的供需比初筛:未来周期内的已确认需求工时,除以扣除固定职责、休假和不可转移工作后的可用工时。比值高于一,意味着现有承诺超过可供给能力;接近一,则意味着计划对变化非常敏感。
这个比值不是精确的产能预测。复杂工作估算存在误差,跨团队协作也会制造等待,所以我把它当作发现风险的报警灯,而不是承诺日期的计算器。
3. 第三步:以可解释的优先级评分作初筛
优先级评分的目的不是把管理判断伪装成数学,而是让不同团队使用共同语言。可以从战略贡献、时间紧迫性、风险降低、交付确定性和资源稀缺度五个方面评分,每项采用一至五分,并为高分提供证据。
评分后仍需要人工评审。若一个高分需求缺少明确验收条件,或资源成本估算明显不完整,就应退回补充信息,而不是让分数自动压过其他项目。规则用于提高决策透明度,最终取舍仍由具备授权的负责人承担。
| 评审因素 | 低分情形 | 高分情形 | 需要的证据 |
|---|---|---|---|
| 战略贡献 | 与年度目标关系较弱 | 直接影响核心经营目标 | 目标编号、预期结果、责任负责人 |
| 时间紧迫性 | 延期影响有限,可灵活调整 | 合同、法规或市场窗口有明确期限 | 截止日期及逾期后果 |
| 风险降低 | 主要改善体验,现有风险可控 | 减少重大运营、合规或安全风险 | 风险等级、发生概率和影响范围 |
| 交付确定性 | 目标和依赖尚未澄清 | 范围、验收和依赖已确认 | 交付清单、验收人、依赖确认记录 |
| 资源稀缺度 | 可由多个团队替代完成 | 依赖少数关键岗位或专用资产 | 替代方案、可用窗口和排队情况 |
4. 第四步:同时安排资源、缓冲和退出条件
一个资源分配决定应同时写清投入量、投入周期、责任人、缓冲空间和重新评估日期。只写“某团队支持项目”,没有明确工时比例和释放条件,通常会形成长期隐性占用。
退出条件同样重要。需求验证失败、关键假设不成立、预算门槛触发或战略方向改变时,项目应能够释放资源。没有退出机制的项目会积累“已经投入这么多”的沉没成本偏差,进一步挤压更重要的工作。
对于关键岗位,我倾向于采用有限承诺而不是满额承诺。例如先锁定两周窗口,完成设计评审后再决定是否继续投入。分段承诺既能减少长期占位,也能让项目用阶段证据换取后续资源。
5. 第五步:让异常触发决策,而不是等待月度汇报
月度资源评审适合讨论组合优先级和预算变化,但对已出现的关键路径阻塞可能太慢。建议设定轻量的异常触发条件,例如关键岗位负荷连续两周超过可用能力、依赖等待超过约定时限、里程碑预测延期超过一个周期。
触发异常后,负责人应在限定时间内给出选项,而不是只上报问题。常见选项包括缩小范围、调换顺序、借调资源、延长周期或停止低优先级工作。这样可以把“资源不够”转化为可选择的经营决策。

五、具体案例与数据观察:用四周验证资源治理是否真的改善
1. 案例边界:以下数字是情景模拟,不是行业统计
为避免把示例误读为普遍基准,下面使用一个情景模拟案例。设想一家拥有约三百名员工的企业,同时运行十二个跨部门项目,涉及产品、研发、业务运营和合规岗位。团队每月做一次资源计划,平时通过表格和会议协调。
案例初始观察设定为:六名关键岗位成员平均参与四个以上项目,需求评审到资源确认中位时间为九个工作日;十二个项目中,四个项目的里程碑按期,五个项目延期,另外三个项目存在范围变更但未重新估算资源。所有数字用于演示诊断方法,不代表真实客户或行业平均水平。
管理者最初的反应是申请增加人手。复盘后发现,问题并非单纯缺少人,而是多个项目争用同一类专家,临时支持未纳入计划,项目优先级缺少明确规则,且需求变更后没有同步调整交付承诺。
2. 第一周:先盘点承诺,不急着重排所有人
第一周只做三件事:建立项目清单、识别关键角色、核对未来四周已承诺工作。盘点时不要求每个人重做完整履历,而是围绕当前任务确认技能、投入窗口和替代人选。
团队将任务分为固定运行工作、已承诺交付、临时支持和可延后工作。这个拆分很关键,因为临时支持常常是负荷超标的隐藏来源。若只统计项目计划,系统会显示人员尚有空余;若把生产问题、客户升级和合规检查纳入,真实可用容量就会显现。
第一周结束时,管理者不追求数据完美,而是把“不确定”标出来。对尚未确认的估算,可以用区间表达,例如二至四人天,并由责任人说明主要不确定因素。虚假的精确数字,比诚实的估算区间更容易误导决策。
3. 第二周:减少并行承诺,给瓶颈角色建立服务窗口
复盘发现,六名关键岗位成员中有四人同时承担四个以上项目。管理团队没有平均砍掉所有项目,而是根据合同期限、风险和目标贡献,将一个尚未验证的探索项目暂停两周,并把两个低优先级需求拆成准备工作,暂不占用稀缺评审资源。
与此同时,关键岗位设置固定评审窗口:团队在每周固定时间提交信息完整的请求,紧急事项必须说明逾期影响并由指定负责人批准。这不是增加审批层级,而是把零散打断变成可预测的队列,让专家能获得连续工作时间。
这一做法有边界。若业务高度动态、突发需求是常态,固定窗口可能太僵硬;此时应设置明确的紧急通道和容量上限,而不是无限制地把所有需求都标成紧急。
4. 第三周:用阶段承诺替代整项目长期占位
对范围尚不稳定的项目,团队先承诺一个两周阶段:澄清用户场景、完成技术验证、确定验收方式。阶段结束后,需求方必须提交范围调整、收益假设和后续资源请求,评审组再决定是否继续。
这样做把“是否值得做”从项目启动的一次性判断,改成随着证据更新的持续决策。它也减少了资源被未验证项目长时间占用的情况。需要注意的是,阶段拆分不能成为反复开会、不断做方案而不交付成果的借口,每个阶段都应有可检查的输出。

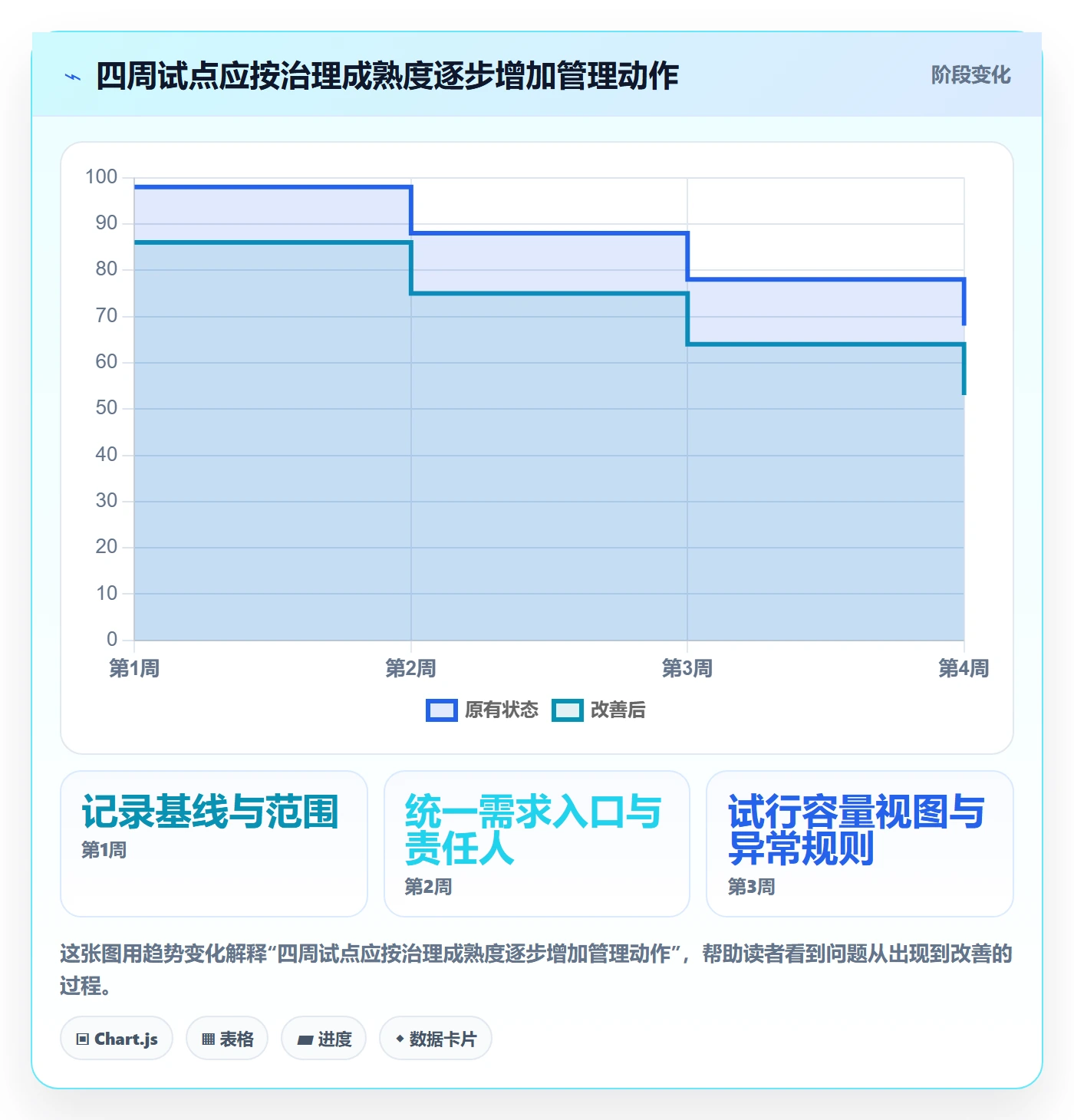

5. 第四周:对照基线,判断变化来自哪里

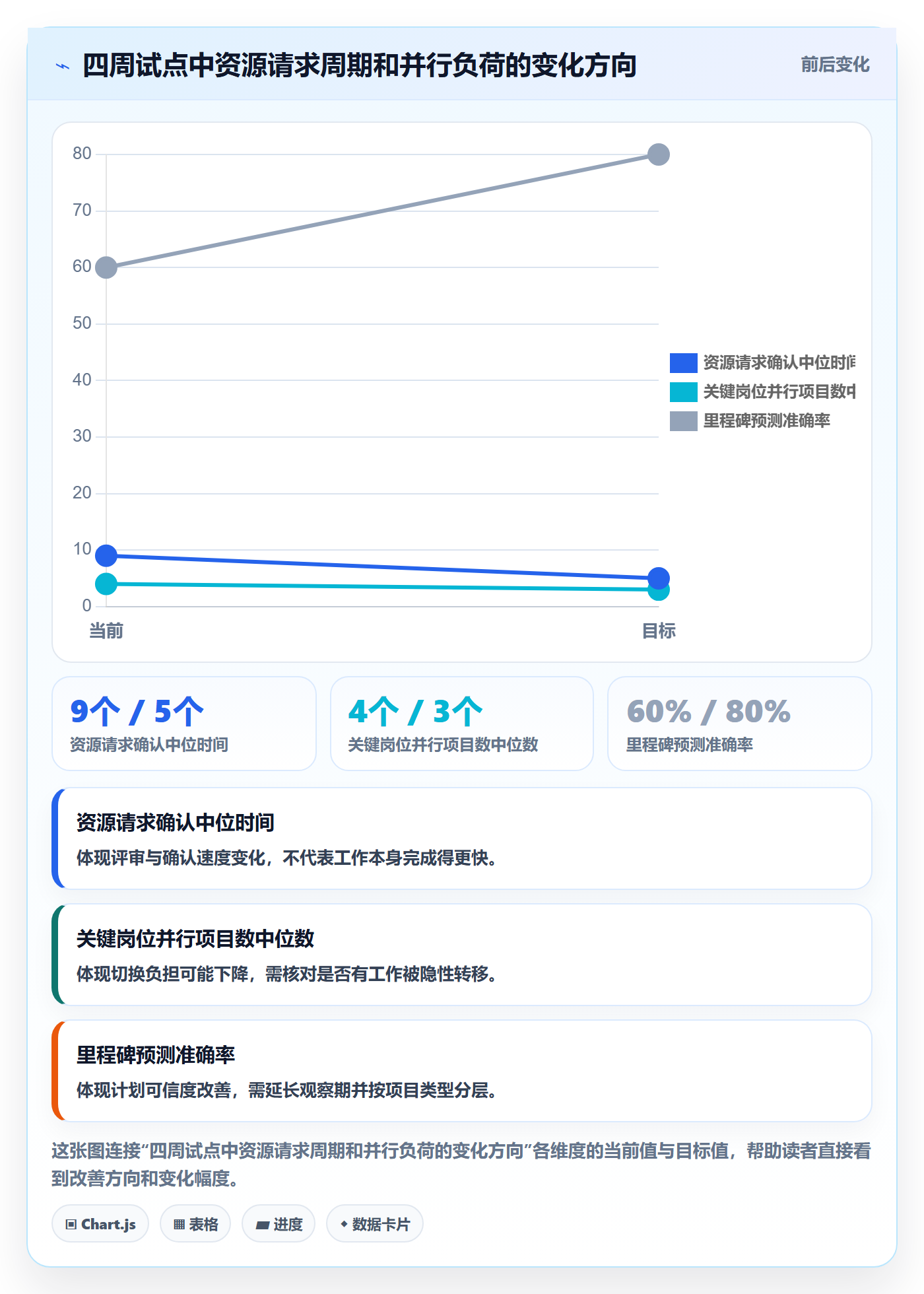

四周后,案例团队记录到以下情景模拟结果:资源请求确认中位时间从九个工作日降到五个工作日;关键岗位同时参与的项目数中位数从四个降到三个;里程碑预测准确率从约六成提升到约八成;团队加班时数没有继续上升。
这些结果不能仅凭前后对比就证明是某一个动作造成的。观察周期短,项目复杂度也可能不同。因此我会同时检查过程证据:等待时间是否下降、临时插单是否减少、被暂停的项目是否真正释放了人力、已完成阶段是否通过验收。
如果按期率改善,却是靠把困难任务延后、降低验收标准或让关键人员持续加班换来的,不能称为资源效率提升。管理者应把交付质量、风险和人员负荷一并复核。
| 观察项 | 调整前情景值 | 四周后情景值 | 解读方式 |
|---|---|---|---|
| 资源请求确认中位时间 | 9个工作日 | 5个工作日 | 观察评审流程是否缩短,不等同于项目交付周期缩短 |
| 关键岗位并行项目数中位数 | 4个 | 3个 | 观察切换压力是否下降,仍需结合岗位复杂度判断 |
| 里程碑预测准确率 | 约60% | 约80% | 观察计划是否更可信,短周期数据需继续追踪 |
| 关键人员月加班时数 | 未设有效基线 | 未见继续上升 | 由于基线不足,只能作风险观察,不能宣称加班已下降 |

6. 从案例中提炼可复用的判断
第一,缩短决策等待,不必先扩编。案例中请求确认时间下降,来自需求信息补齐、评审窗口固定和授权边界明确,而不是增加管理人员。
第二,减少并行项目通常比把每个项目都加一点资源更有效。尤其是稀缺岗位被频繁打断时,降低切换和排队可能比增加总工时更快产生效果。
第三,短期改善只能说明机制值得继续试验,不能证明长期收益已确定。企业应延长观察周期,检查质量、客户结果、人员负荷和预算兑现,而不能只宣传单一效率指标。
六、可直接使用的资源管理模板:从需求申请到周度复盘
1. 资源需求申请模板
模板的目标不是增加填表,而是让管理者在分配资源前,拿到足以比较和做取舍的信息。建议将以下字段控制在一页或一个表单中,复杂项目再链接详细方案。
| 字段 | 填写要求 | 检查问题 |
|---|---|---|
| 需求名称 | 使用可识别的业务动作或交付物命名 | 能否一眼分辨与其他申请的差异? |
| 业务目标 | 说明要改变的业务结果,不只写活动名称 | 结果如何验证?由谁确认? |
| 申请原因 | 说明不做、延期或缩小范围的后果 | 是否存在真实时限或风险? |
| 交付范围 | 列出本阶段包含与不包含的内容 | 是否有未写出的隐性期待? |
| 资源类型与工时 | 按角色、时间窗口和估算区间填写 | 是否把固定运行工作扣除? |
| 依赖和前置条件 | 列出数据、审批、设备和外部团队依赖 | 依赖责任人是否确认? |
| 优先级证据 | 关联战略目标、合同期限或风险依据 | 评分是否有事实支撑? |
| 验收条件 | 用可观察的通过标准描述 | 是否存在争议空间? |
| 退出条件 | 说明什么情况下暂停、缩小或释放资源 | 失败假设如何处理? |
| 需求负责人 | 指定能对范围和价值作决定的人 | 负责人是否有相应授权? |
2. 资源容量看板模板
容量看板要让人快速看懂“需求多少、供给多少、缺口在哪里”,而不是罗列几十个难以解释的数字。建议以角色或技能组为行,以未来四至八周为列,区分固定工作、已承诺项目、临时支持和可用缓冲。

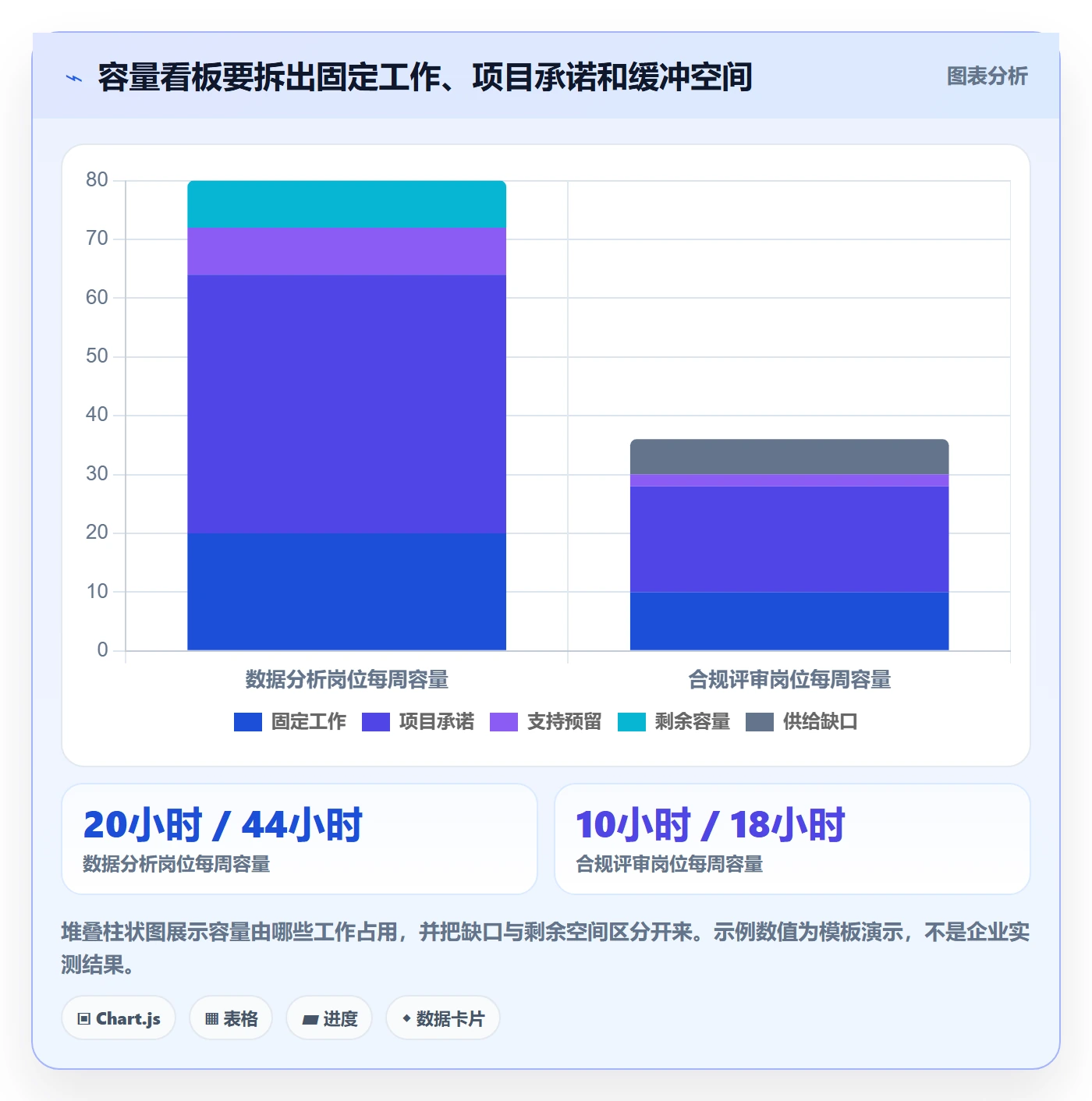

| 角色或技能组 | 可用工时/周 | 固定工作 | 已承诺工作 | 临时支持预留 | 剩余容量 | 风险状态 |
|---|---|---|---|---|---|---|
| 示例:数据分析 | 80小时 | 20小时 | 44小时 | 8小时 | 8小时 | 黄色:需求变化缓冲有限 |
| 示例:合规评审 | 24小时 | 10小时 | 18小时 | 2小时 | -6小时 | 红色:已承诺容量超过供给 |
表格里的剩余容量只是算术差值,不能自动视为可分配工时。团队还应检查技能匹配、连续工作窗口、法定休假、跨时区协作和审批权限。如果某项工作需要连续两天完成,零散的八小时空余未必能够满足。
3. 周度资源评审议程模板
周会的重点不是逐人汇报做了什么,而是处理会改变交付结果的异常。建议把会议控制在三十至四十五分钟,预先发出数据,并用决策记录替代冗长的口头复述。
-
确认变化:核对新需求、范围变更、人员缺勤、预算变化和依赖延误。
-
定位瓶颈:指出未来两周最可能阻塞交付的岗位、审批、设备或外部依赖。
-
提供选项:每个冲突至少给出缩范围、换顺序、借资源、延周期或暂停项目中的两个选项。
-
明确决定:记录决策人、资源投入、未被满足的需求及其后果。
-
设置复查点:指定下一次检查日期和触发升级的条件。
4. 资源决策记录模板
决策记录能减少“会议上说过,但没人记得承诺是什么”的反复争论。每条记录至少包含日期、申请事项、决策结果、资源负责人、时间边界、未选方案及其影响,以及重新评估的条件。
我尤其建议保留“未选方案”一栏。资源分配不仅决定谁得到资源,也决定哪些工作延后、缩小或停止。把机会成本写出来,管理层才有可能在下一轮评审中检查原来的取舍是否仍然合理。

七、不同情况下的行动建议:不要用同一种管理强度处理所有资源
1. 小团队、需求较稳定:先用轻量清单,避免过早建设复杂系统
人数较少、项目数量有限、主要岗位可以互相替代时,一张资源清单和每周三十分钟的同步通常足够。重点是每个需求有负责人、范围、截止日期和风险标记,而不是立即建立复杂的成本核算体系。
管理者应优先解决需求入口和优先级:所有新增工作进入同一个列表,由授权负责人定期决定做、延后或不做。若团队的主要问题是临时插单,只需要先记录插单来源、占用时间和被挤掉的原计划,就能发现组织究竟在为哪些变化付费。
当项目数量增多、跨团队依赖显著增加,或者手工表格出现版本冲突时,再考虑采用更统一的管理工具。选择工具前先定义工作流程,不要把“需要买软件”当成诊断结论。
2. 中大型组织、百人以上团队:建立组合治理和角色容量视图
超过百人的组织通常需要两层资源治理:项目组合层决定什么工作值得做,团队执行层决定如何排期和交付。组合层不应逐项干预每个人的任务安排,而应处理优先级、预算边界、共享资源和跨部门冲突。
这类组织可以考虑让项目管理平台承载需求、计划、责任、依赖和进度变化,再以既定会议机制完成管理决策。以 PingCode 为例,平台更适合作为跨团队工作信息的协同载体,帮助管理者看到项目和任务状态;是否有足够能力支撑资源容量、预算或企业级权限管理,需要按实际产品功能、组织流程和数据要求逐项验证,不能仅凭产品类别推断。
选型评估要从使用场景出发:是否支持组织现有的项目层级和权限体系;能否关联需求、任务、人员和交付记录;数据是否可导出;历史记录能否追溯;与已有系统的集成成本如何;管理员维护和员工培训需要多少投入。没有经过试点和安全审查,不能假设平台上线就会自动提升效率。
3. 需求高度波动:预留应急容量并明确紧急通道
客户支持、运营保障和突发事件处理较多的团队,不宜把所有可用工时提前分配给项目。应基于历史工作量设置应急容量,并定期检查预留比例是否过高或过低。预留不是闲置,而是为了避免每次突发事项都冲击全部承诺。
紧急通道必须设置准入规则:谁可以标记紧急、需要提供什么证据、由谁确认、插入后哪个原任务让位。若紧急事项没有替代成本记录,团队会逐渐把普通需求也包装成紧急事项。
4. 关键岗位人才稀缺:培养替代能力比长期超载更稳妥
如果一个角色承担大量关键路径工作,短期可以通过保护专注时间、减少会议和拆分评审来缓解;中长期则要建立替代能力。可以让第二负责人参与方案评审、维护操作手册、进行任务结对,并逐步获得必要权限。
培养替代人选会占用短期工时,产出速度未必立刻上升。但如果关键知识只存在一个人的记忆里,组织承担的并不只是排队成本,还有人员离职、休假和突发事故带来的连续性风险。
5. 预算受限:先保护不可逆承诺,再切分可调整范围
预算紧张时,管理者应区分已经形成的不可逆成本、未来可避免成本和延迟产生的风险。已经花掉的钱不能作为继续投入的理由;未来支出、合同义务、客户影响和退出成本才是评估重点。
可以优先保护法规、安全、客户承诺和核心运营连续性,再讨论功能范围、试点规模和上线顺序。拆分项目时要保证每个阶段仍有完整的验收价值,避免只砍掉关键环节,留下无法独立产生价值的半成品。

八、不同情况下的取舍:资源效率提升不能只追求一个数字
1. 高利用率与交付缓冲之间的取舍
提高利用率可以减少明显闲置,但会降低应对变化的能力。对于任务稳定、工作标准化程度高的岗位,利用率提升可能带来更好的排班效率;对于高不确定性、需要深度协作的工作,过度排满会放大等待和返工。
我不建议用一条统一的利用率红线管理全公司。可以给出组织级参考范围,再按岗位的波动程度、可替代性和服务承诺调整。管理者真正需要控制的是长期超载和无效空转,而不是让每个团队都达到同一个百分比。
2. 项目并行与专注交付之间的取舍
并行项目多,可以覆盖更多需求、降低单一项目失败的风险;但每多一个并行项目,就会增加切换、协调和依赖管理负担。关键人员特别稀缺时,减少并行项目往往比把资源平均分散更能提高可预测性。
项目不必在“全部启动”和“完全停止”之间二选一。可以让部分项目进入发现、准备或验证状态,只占用少量资源;等到关键假设成立、前序依赖完成后,再进入完整交付阶段。
3. 集中专家与培养自主能力之间的取舍
将稀缺专家集中到共享服务池,有利于标准一致和专业深度,但可能形成新的排队中心;把能力完全分散到各团队,响应更快,却可能导致标准不统一和重复建设。
较稳妥的方式通常是“集中标准、分布执行”:专家负责架构规则、复杂问题和能力培养,常规任务由团队内受训人员处理。是否适用,要看任务风险、错误代价、能力培养周期和内部协作成本。
4. 精细数据与填报成本之间的取舍
更细的数据有机会提供更好的诊断,但前提是决策会使用这些数据。数据采集成本包括员工填报、主管校验、系统维护和解释偏差。若为了得到看似准确的个人工时,持续增加低价值操作,企业可能把管理成本从资源浪费转移成数据生产。
我建议遵循“先问决策,再定字段”的顺序。若要做项目成本复盘,记录项目类别和投入区间可能足够;若要分析返工,需要记录返工原因;若要预测岗位容量,则需更关注未来窗口、技能和固定职责,而不是追求历史工时精确到分钟。
5. 统一平台与团队灵活性之间的取舍
统一平台能提高跨团队信息可见性、权限治理和数据追溯能力,但如果流程设计过于僵硬,会迫使工作不同的团队采用不合适的模板。反过来,完全允许每个团队自建工具和口径,短期灵活,长期却难以进行组合层比较。
建议统一最小治理层:项目标识、负责人、目标、状态、优先级、关键日期、依赖和决策记录;团队可以在任务细节、估算方式和工作流上保留合理差异。工具选型应检验配置能力、数据边界、集成成本和退出机制,而不是只比较功能清单长度。
九、四周启动计划:让模板变成真实的管理动作
1. 第一周:定义范围和基线
选择一个资源冲突明显、负责人愿意配合的业务范围,不要一开始就覆盖全公司。确定纳入的项目和关键岗位,说明数据用途与访问权限,并记录当前的需求确认时间、并行项目数、延期预测和临时插单情况。
基线不完整时要诚实标记。比如过去没有统计等待时间,就先从试点第一周开始测量,不要事后凭记忆补造一个看似精确的改善前数据。
2. 第二周:统一需求入口与优先级口径
把新需求集中到一个入口,要求填写目标、交付范围、时间依据、负责人和资源类型。对信息不全的需求,先补齐再排期;对确实紧急的事项,记录紧急原因和它将挤出的工作。
同时指定谁有权改变优先级。若多个部门都可以单方面把任务标成最高优先级,治理机制仍然没有建立。授权人必须能看到被挤出的工作和相关责任。
3. 第三周:试行容量看板和异常触发规则
先针对三至五类稀缺角色建立容量视图,避免把所有岗位都纳入繁重的周报。设定超过供给、依赖超期、关键人员过度并行等触发条件,并约定谁负责提出解决选项、谁负责最终决策。
试行中要观察填报成本。如果团队每周花在更新数据上的时间已经接近会议节省时间,说明表格或流程过重,应减少字段、改为从现有工作记录中提取,或调整更新频率。
4. 第四周:复盘结果与副作用,决定扩大还是停止
复盘时不只看交付速度,还要检查质量、加班、人员切换、需求方满意度、范围变化和系统维护成本。若改善只发生在某一类项目,应分析项目类型和岗位差异,不要直接复制到所有部门。
试点最后应给出明确决定:继续并扩大、保留局部机制、调整后再试,或停止。停止试点不是失败,如果证据表明机制成本高于收益,及时停止能保护组织避免沉没成本继续扩大。

十、结尾:资源管理的关键不是把资源填满,而是让承诺能够兑现
1. 把“忙”改成可检验的经营判断
资源管理最值得改变的一句话,是把“大家都很忙”改成“哪个约束正在阻止哪个结果,解除它需要付出什么代价”。前一句容易引发情绪和加人诉求,后一句才进入可比较、可取舍的管理讨论。
我的独特判断是,有效的资源治理不是追求资源分配得最平均,而是让资源投向最有价值、最可验证、最能兑现的承诺,同时及时释放已经失去价值的占用。这要求管理者愿意暂停项目、缩小范围、承认估算不确定,也要求需求方对优先级和验收结果负责。
2. 下一步从一个真实瓶颈开始
你可以在本周做一次简单的资源复盘:选出未来四周最稀缺的三类资源,列出每类资源已承诺工作、固定职责和临时支持;找出负荷超过供给或等待时间最长的事项;然后为每个冲突准备至少两个可执行选项。
如果管理层无法回答“哪些工作应当让位”,先不要急着采购工具或增加表格字段。先建立优先级和决策责任;如果冲突反复发生在跨部门协作、状态追踪和记录追溯上,再评估是否需要统一平台支持。
四周后,用交付可预测性、关键岗位等待时间、资源冲突处理速度、返工和加班情况做复盘。只有当业务结果改善、风险没有转移、管理成本可接受,资源效率提升才算成立。
常见问题解答(FAQ)
1. 企业管理者如何快速发现资源管理中的真正瓶颈?
我手上同时有几个项目,大家都说缺人,但我不确定问题究竟是人手不足,还是任务分配不合理。有没有一种不用先上复杂系统、也能在一周内看出问题的方法?
先别急着申请增加编制,连续一周记录每个人的可用工时、承诺任务工时、临时事项和等待时间。
下面是一个便于判断的示例:
| 指标 | 示例值 | 可能说明 |
|---|---|---|
| 每周可用工时 | 40小时 | 扣除休假、例会后的实际口径应更低 |
| 已承诺任务 | 46小时 | 计划负荷已超过可用时间 |
| 临时事项 | 8小时 | 插单正在挤占计划工作 |
| 等待他人确认 | 6小时 | 瓶颈可能在决策或协作,而非人手 |
关键是不要把“忙”直接等同于“缺人”。
如果超负荷主要来自反复插单,先设定需求入口和优先级规则;如果大量时间花在等待审批,先缩短决策链;只有在工作量稳定、优先级明确且连续数周超过团队有效产能时,增员才更有依据。
2. 怎样制作一份能用于排期的资源管理模板?
我试过用表格统计每个人负责的任务,但表格很快变成了任务清单,无法看出谁会在什么时候超负荷。模板里到底要记录哪些字段,才能支持排期而不是只做汇报?
模板至少要能回答“谁、何时、做什么、占用多少、优先级如何变化”。建议每项任务记录负责人、起止日期、预估工时、优先级、依赖事项、状态和估算更新时间;人员表另记可用工时、技能范围及休假安排。排期时用“周”作为基础单位,避免把日历工时误当成有效产能。
例如某成员每周名义工时为40小时,扣除会议、支持轮值和休假后,计划产能可能只有28小时。若同一周安排了32小时任务,应显示4小时风险,而不是默认这4小时会被加班消化。模板还要保留实际工时或偏差原因,连续几轮后再用真实数据修正估算。
3. 多项目争抢同一批人员时,管理者应该如何分配资源?
我负责的几个项目都被业务方列为高优先级,关键人员也经常被临时借用。每个负责人都觉得自己的事情不能延后,我该怎样做出可解释、可复盘的取舍?
不要按谁催得急分配,也不要把所有项目都标成最高优先级。先由管理者确认统一的排序依据,例如合规或安全风险、明确的外部承诺、预期业务价值和延迟成本;再为每个项目指定阶段目标,并公布资源决策及其影响。可用一张简单的决策表:项目甲本周需要关键人员20小时,延迟会错过已确认的交付窗口;
项目乙需要16小时,延迟一周主要影响内部验收;项目丙需要12小时,但依赖条件尚未具备。此时先保障甲的关键路径,把乙调整到下一周,并让丙先完成不依赖该人员的准备工作。取舍后应记录“谁受影响、延期多久、依据是什么”,每周复核一次,避免临时借人悄悄破坏原排期。
4. 资源管理效率提升后,应该用什么指标判断方法是否有效?
我担心团队把效率提升理解成压缩工时或提高利用率,短期看起来很忙,结果返工和延期反而增加。除了看任务完成数量,还有哪些指标能说明资源配置真的变好了?
不要单独追求人员利用率。利用率过高往往意味着没有空间处理突发问题,反而可能拉长交付周期。建议同时观察计划变更率、按期完成率、等待时间、返工工时和关键岗位超负荷周数,并按周或按月比较趋势。
例如某团队将排期利用率从92%降到82%,同期临时插单减少、按期完成率上升且返工工时下降,这比单纯把每个人排满更能说明配置改善。指标口径要固定:按期完成以承诺日期为准,返工要区分需求变更与执行错误,等待时间要记录等待对象和原因。先连续观察4至6周,再判断调整是否有效;
单周数据容易受到假期、突发事件和项目阶段影响。
核心关键词
文章包含AI辅助创作:技能实操方法:企业管理者提升资源管理效率的效率提升方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/619562
读者评论
我们之前也把工时利用率当成主要指标,结果大家排期都很满,审批和评审反而成了隐形等待。把等待时间单独记下来后,才看出瓶颈不一定在执行人员。
四周启动的思路比较实际,但跨部门优先级冲突往往不是靠模板能解决的。评分表最好同时写清谁有最终决策权,以及被降级项目的资源何时释放。
工时记录确实不宜切得太细。我们试过按较粗的项目阶段统计,能发现预算和交付偏差;但要定位返工原因,还得补充任务类型或阻塞原因,字段需要按用途取舍。
