人员管理最容易失控的时刻,往往不是人手明显不够,而是每个人看起来都很忙,关键项目却仍在延期。管理者此时常用加班、临时借人或新增审批来补救,但真正的问题可能是需求没有排优先级、能力没有被准确识别,或者制度把“谁能拍板”写得含糊。做好资源管理,不是把人排满,而是让有限的人力在明确边界内,持续投入最重要的工作。
一、先讲核心结论:人员管理的目标不是把人排满
1. 管人、管事、管资源,不能混成一件事
我理解的人员管理,不是单纯统计人数、考勤和绩效,而是建立一套机制:组织先决定做什么,再判断需要什么能力、投入多少时间、承担什么风险,最后用制度把决策、执行和复盘连接起来。它既涉及岗位与职责,也涉及工作量、技能、协作关系和管理权限。
资源管理的对象也不止“人头”。同一个岗位上的两个人,技能深度、可投入时间、上下游依赖和替代性可能完全不同。若只用“人数乘以工作日”估算产能,往往会高估实际交付能力,尤其是在跨部门项目、关键岗位只有一名熟练员工的组织里。
核心判断是:好的制度不是让所有人服从同一张表,而是让不同层级的人在明确边界内做出一致、可解释的资源决策。制度如果不能帮助管理者判断“谁来做、为什么现在做、做不完时放弃什么”,就只是增加记录成本。
2. 用“需求、能力、容量、风险”四个维度决策
我建议管理者评估一项工作时,至少同时看四个维度。需求说明这件事是否值得做;能力说明团队是否具备完成它的技能;容量说明相关人员是否有现实可用时间;风险说明关键岗位缺位、交接失败或延误会带来什么后果。
四个维度中任何一个明显不匹配,都不应靠一句“大家再辛苦一下”掩盖。需求不足,应该取消或延期;能力不足,考虑培训、招聘或外部支持;容量不足,调整优先级;风险过高,则需要备份、交接或缩小交付范围。
- 需求:是否与年度目标、客户承诺或合规要求直接相关?
- 能力:谁具备完成任务所需的经验、权限和专业技能?
- 容量:扣除日常职责、休假、会议和支持工作后,还有多少可用时间?
- 风险:延误、人员离职、质量返工或关键知识集中会造成多大影响?
3. 产能不是工时的简单加总
一个常见误判是把月工作日乘以人数,得出团队“理论产能”,再把所有工时都分配给项目。现实中,招聘面试、客户沟通、故障响应、跨部门协调、培训和休假都要消耗时间。若管理者没有为这些工作留出空间,计划在表格里看似满载,执行中却不断被打断。
在资源规划中,我更愿意把容量分成“合同容量”和“可承诺容量”。合同容量是员工在一个周期内的理论工作时间;可承诺容量则扣除已知的日常运营、固定会议、休假和不可预测支持。对知识工作团队,可承诺容量通常显著低于合同容量,具体比例应通过团队自身数据校准,而不能把某个行业经验值机械套用。
下面的图表是情景模拟,用来说明可承诺容量为何需要单独计算,并非行业调查结果。假设一个四人团队每人每月有 160 小时理论工时,扣除固定职责和波动后,真正适合承诺给项目的时间会逐层收缩。

4. 管理者先要做选择,再要求团队提效
如果所有任务都被标记为“紧急”,团队就没有真正的优先级。管理者的工作不是把每项需求平均塞进计划,而是公开解释取舍:哪些需求必须现在做,哪些可以延期,哪些要降低范围,哪些应该停止。
资源管理的成熟度,最终体现在组织能否有纪律地拒绝低价值需求。如果每次新增任务都只增加工作、不移除旧任务,团队会通过加班短暂填补资源缺口,但管理者失去的将是计划可信度、员工恢复时间和质量控制能力。
二、背景和真实场景:为什么团队很忙,交付仍然不稳
1. 组织规模扩大后,口头协调会迅速失效
小团队可以靠负责人记忆来协调事情:谁正在做什么、谁能临时帮忙、谁掌握某个系统。人数增加以后,工作关系从单一汇报线扩展到多个项目、职能和业务单元,信息不再集中在一个人脑中。一个人可能同时接受直属主管、项目负责人和业务方的任务,但三方都认为自己的需求优先。
此时表面上是“人不够”,实际也可能是权责不清、需求入口太多、任务切换过频、关键技能没有备份。若只通过招聘补人,既不能解决决策冲突,还可能增加新人培养和协同成本。
2. 一个常见的项目冲突:三个负责人都在“借人”
以下案例是为说明决策逻辑而合成的情景,不指向任何单一企业。某中型组织有一个八人的交付团队,分别服务客户实施、产品改进和运营支持。季度初,三个负责人各自提交了计划,需求合计约 1,150 小时;团队在扣除日常支持、休假和固定会议后,实际可用于项目的容量约为 820 小时。
最初,部门负责人没有统一需求优先级,而是允许各项目负责人直接找员工“协调一下”。结果是同一位资深实施人员同时承诺了客户上线、产品验收和内部培训。每项工作单独看都合理,合并后却无法按期完成。员工用加班弥补冲突,第二个月仍出现延期和返工。
组织后来没有先增加审批层级,而是做了三件事:统一需求入口;指定一个跨项目资源决策人;把项目分为必须交付、可调整范围、可延期三类。团队每周复核新需求,但只有达到预先设定的影响阈值,才重新打开已经确定的分配。

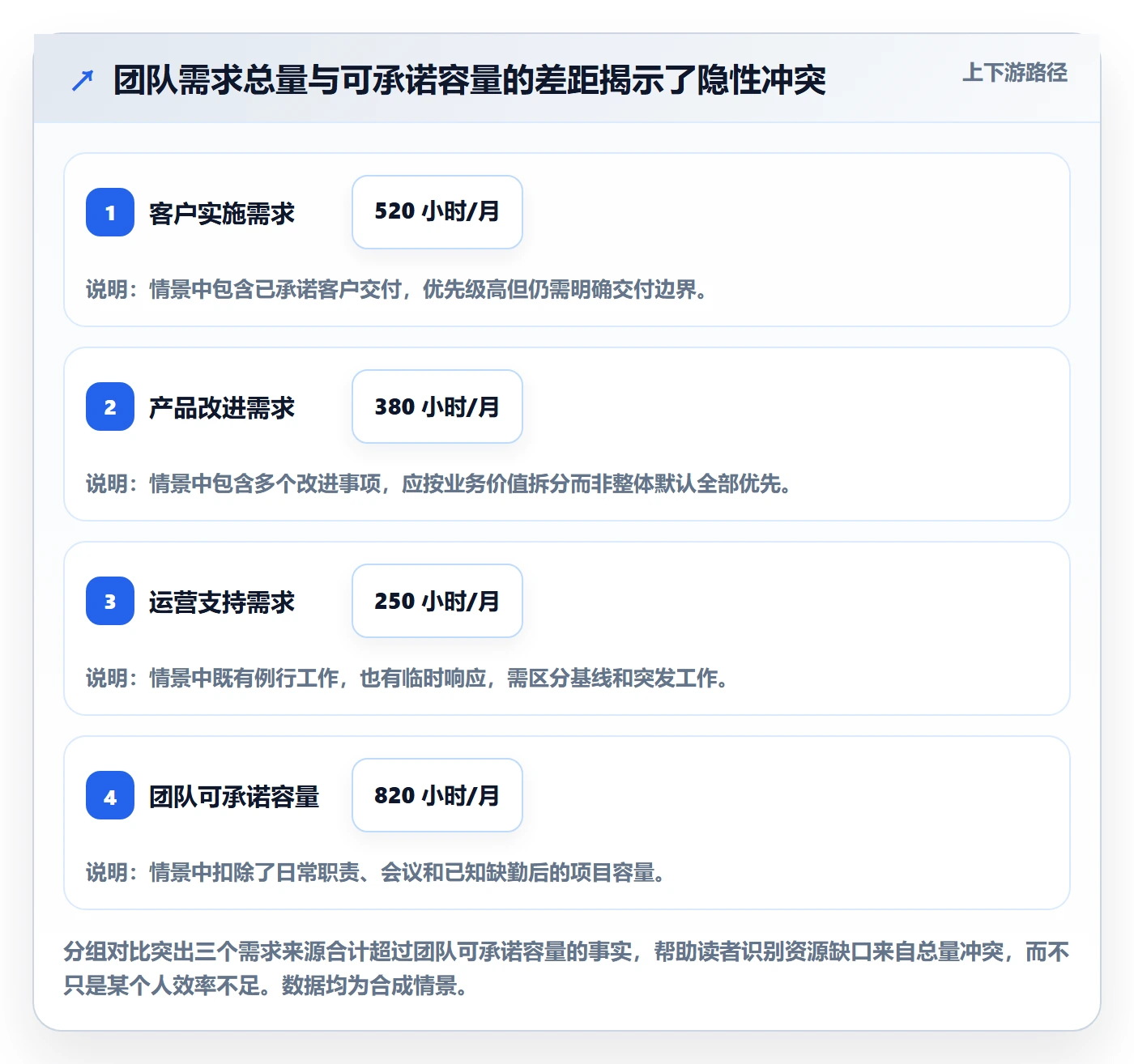

在这个情景中,改进的重点不在于证明某种管理方式能带来固定比例的效率提升,而在于把隐性冲突变成显性选择。管理者能看见 1,150 小时需求与 820 小时容量的差额,就必须决定削减、延期或补充资源,不能继续把缺口转嫁给员工的夜间时间。

3. 人员管理需要同时看组织结构与工作流
有的管理者把人员管理理解为组织架构图和岗位说明书;有的则把它简化成项目任务分配。前者容易忽视实际工作如何流动,后者容易忽视员工的长期能力建设。完整的制度需要同时回答:组织由谁负责、工作如何进入、资源如何分配、结果如何衡量、人员如何成长。
对中大型企业而言,跨部门协同、岗位序列、区域差异、保密要求和系统权限都会影响制度落地。人员规模超过一百人以后,依靠共享表格和私聊仍可短期运作,但数据口径、权限控制和记录连续性会更容易成为瓶颈。是否引入管理平台,应由流程复杂度和治理要求决定,而不应仅由员工人数决定。
4. 数据可以帮助判断,但不能替代管理责任
考勤、项目工时、任务状态和绩效数据都可能提供线索,但它们不是完整事实。员工在系统中记录了 40 小时项目工时,不代表 40 小时都有效;任务关闭得快,也不一定意味着质量好;工时偏少,可能是数据漏记,也可能是员工在承担没有被正式分配的支持工作。
我会把数据看作提出问题的起点,而不是给人下结论的工具。例如,一个团队连续几个周期的加班上升,应该检查需求变动、人员缺口、审批延迟和返工情况,而不是先给个人贴上“效率低”的标签。数据解释必须结合流程、岗位和业务情境。
三、常见误区:把资源管理做成控制表格
1. 误区一:忙碌等于产出
工作日历被会议填满、任务列表很长、加班记录增加,确实能说明团队投入了时间,却不能单独证明组织获得了价值。衡量工作成效至少要同时看结果、质量、周期和可持续性。例如,一个项目按时完成但返工很多,不能只依据“按期交付”评为成功。
管理者应避免奖励“可见的忙”。如果员工因为把每天排满而得到肯定,团队会自然倾向于接更多任务,而不是优先完成高价值工作。更合理的评价方式是明确岗位贡献和业务结果,并用质量、客户影响、风险控制等维度校正。
2. 误区二:每个人利用率越高,组织效率越高
个体利用率接近满载,并不等于组织产出最大。只要任务之间存在依赖,某个关键角色稍有延迟,就会让下游人员等待;如果所有人都没有缓冲,临时需求只能打断既有计划。此时,团队的“忙碌率”很高,端到端交付却可能变慢。
资源计划需要区分“工作负荷”和“流动效率”。某个岗位留出合理余量,可能看起来没有被充分利用,却能承担突发支持、帮助解除瓶颈或避免整个流程停顿。余量不是浪费,而是应对波动的一种管理选择。

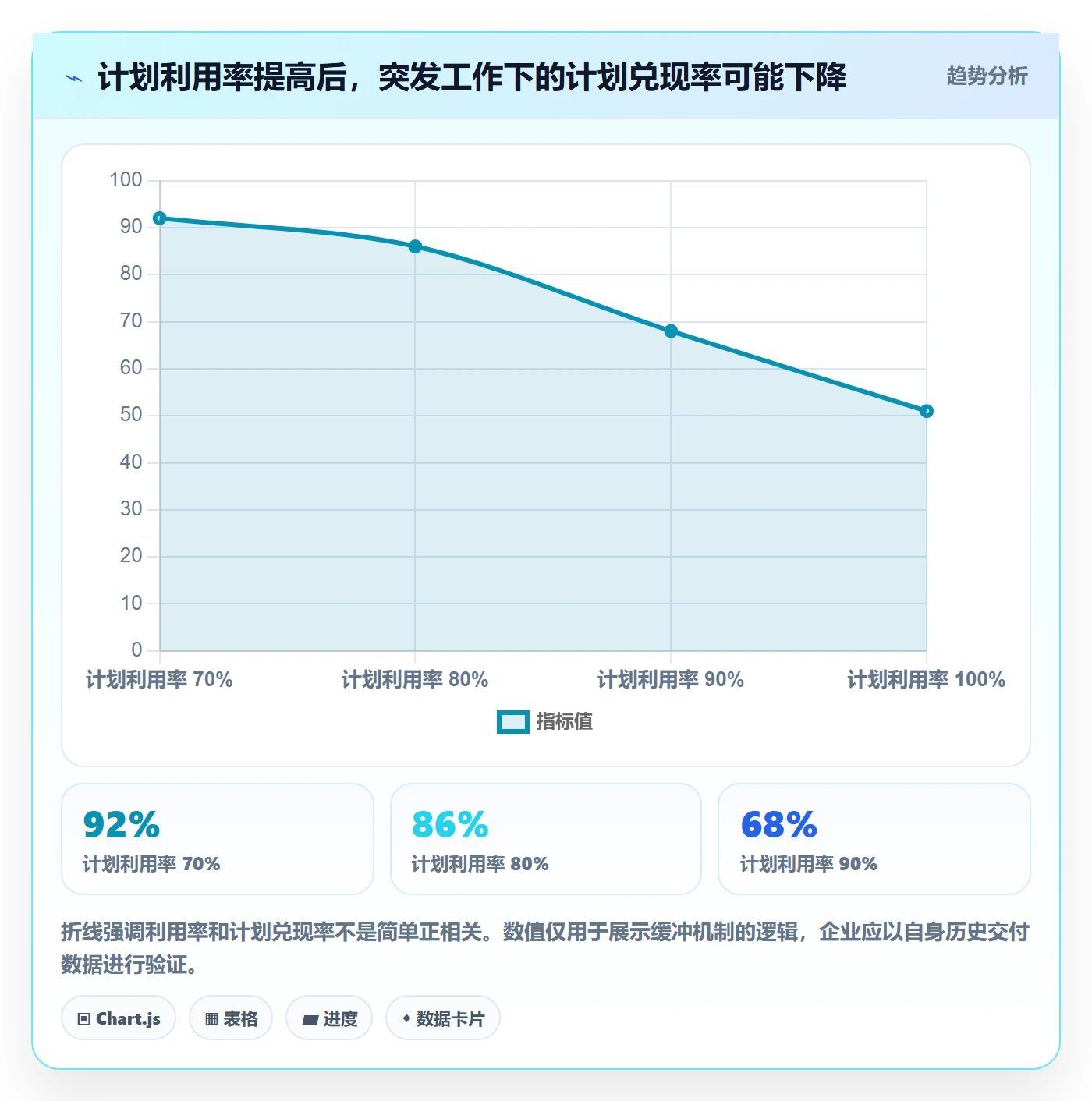

下面的数值是示意情景,不是普遍适用的最佳利用率。它展示当团队没有缓冲时,突发工作可能让计划兑现率下降;不同业务的波动和风险不同,管理者应使用自己的历史数据校准阈值。

3. 误区三:制度越细,管理越可靠
过度细化规则会带来另一种失控:管理者把精力用在检查表单是否填完,而不是判断工作是否值得投入。制度如果规定每项工作都要经过多级审批,却没有设置授权边界,员工会更慢地等指示,负责人则承担更多低价值审核。
制度设计应优先明确原则、边界、例外和责任人,再决定哪些步骤需要标准化。不是每个岗位都要套同样的考核模板,不是每个小额资源调整都需要高层批准。对重复性高、风险稳定的工作可以标准化;对不确定性高的工作,留出专业判断和快速调整空间。
4. 误区四:把绩效排名当作资源分配依据
员工绩效可以帮助识别能力和发展需求,但不宜直接被用作“谁排名高,谁得到更多资源”的简单规则。绩效表现受岗位难度、资源条件、客户类型和团队依赖影响。若只按短期数字排名,员工可能回避困难任务、减少知识分享,甚至把跨团队协助视为对个人指标的损失。
资源分配要结合岗位所需能力、当前负荷、成长机会和风险冗余。高绩效员工不应被无限追加工作;表现尚未成熟的员工也不应永久被排除在关键任务之外。管理者要区分“稳定承担关键职责”与“持续承担更多职责”,前者需要支持,后者可能造成过载。
5. 误区五:系统上线后,制度自然会执行
软件可以帮助集中信息、留存决策和减少重复统计,但不能自动解决组织优先级冲突。若不同部门对项目、岗位、工时和审批状态的定义不一致,把数据迁移到系统里只会让错误更加规范化。
上线之前,我会先问三个问题:谁是数据责任人?哪些字段必须统一?数据缺失或冲突时由谁裁决?如果这三个问题没有答案,管理平台容易变成另一个需要维护的工具,而不是管理流程的一部分。
四、专业判断逻辑:先诊断缺口,再决定增加资源还是改变制度
1. 先判断问题属于需求、能力、容量还是协同
当管理者收到“人手不够”的反馈时,不要立刻讨论招聘。先把请求拆成可验证的问题:是需求总量超过团队容量,还是某种稀缺技能成为瓶颈?是计划外工作太多,还是优先级冲突导致重复劳动?是工作量本身大,还是决策等待和返工消耗了容量?
这一步的价值,在于避免用一个昂贵的解决方案处理错误的问题。新增员工能提高容量,却不能自动消除重复审批;培训能增强能力,却不能解决部门之间谁有权优先调用员工;调整目标可能比招聘更快地释放资源。
| 观察到的信号 | 优先诊断方向 | 适合先尝试的动作 | 暂不建议直接做的事 |
|---|---|---|---|
| 任务总量持续超过可承诺容量 | 需求优先级与业务目标 | 暂停、延期或缩小低优先级事项 | 把全部缺口转成加班 |
| 只有某一技能岗位反复成为瓶颈 | 稀缺能力与替代性 | 培养备份、引入外部支持或重构流程 | 笼统增加与瓶颈无关的岗位 |
| 项目常因等待决策而停滞 | 授权边界和审批链 | 设定决策人、响应时限和升级规则 | 继续增加汇报层级 |
| 同类工作反复返工 | 需求质量、验收标准和技能匹配 | 前置澄清、建立检查点和复盘机制 | 只用工时指标考核个人 |
| 员工持续加班但产出没有同步提高 | 中断、切换、负荷分配与质量 | 减少并行任务并检查工作流 | 将加班当作长期容量方案 |
2. 评估需求价值,而非只按提出时间排队
需求进入资源规划之前,应有统一的最低信息要求。至少要说明目标、交付物、期限、业务影响、不做的后果、所需角色和估算依据。信息不完整的需求,不应直接进入承诺计划,而应先进入澄清队列。
优先级也不宜仅由职位高低决定。管理者可以使用简单的分级框架:法定或安全要求、明确客户承诺、直接支撑核心目标、长期能力建设、一般改善、可暂缓事项。必要时再评估影响范围、时间敏感性、风险和资源消耗,避免用精确分数制造虚假的客观性。
若组织已经有成熟的目标管理机制,可把资源评估与季度目标对齐;若没有,先建立跨部门的需求评审节奏,比引入复杂的量化模型更重要。模型的作用是帮助解释判断,不是替代负责人承担取舍责任。
3. 评估容量时,明确口径与周期
容量计算最容易出错的地方是口径不一致。一个部门把会议算入项目工时,另一个部门不算;一个团队用自然周安排计划,另一个团队按月分配;一边按人头估算,另一边已经扣除了休假和支持工作。这些差异会让跨部门计划看上去精确,实际上无法比较。
我建议先选择一个容易执行的口径,再通过实际偏差逐步改进。比如按周评估短期容量、按月做跨项目协调、按季度复核岗位需求。记录的精度要与管理决策相匹配:如果只需要识别明显过载,未必需要每十五分钟的时间跟踪。
- 确定统计对象:按团队、岗位、技能组还是具体人员评估。
- 扣除固定工作:日常运营、例行会议、培训、休假和轮值等。
- 区分计划与实际:记录预测容量,也观察临时工作、返工和等待带来的偏差。
- 标记不确定性:对估算缺少依据的事项标注区间或置信程度,不要伪装成精确数字。
4. 识别瓶颈岗位与单点依赖
管理者需要关注的不只是某个人是否超负荷,还要看组织是否把关键知识集中在一个人身上。一个员工长期是唯一审批人、唯一系统维护者或唯一能处理某类客户问题的人,即使当前负荷尚可,也存在连续性风险。
我会把岗位风险分成两个维度:业务影响程度,以及可替代性。业务影响高、可替代性低的岗位,应优先建立备份、知识交接和授权替补;业务影响低但技能稀缺的岗位,可以通过流程简化和外部支持降低依赖。不是所有关键岗位都要立刻配置两名全职人员。

5. 决策必须同时有授权、记录与复盘
资源决策不能只靠会议口头结论。至少要记录谁做决定、依据什么信息、影响了哪些工作、何时复核。记录的目的不是追责,而是当新信息出现时,组织能理解为什么原计划需要调整,也能避免同一问题反复讨论。
授权边界要避免两种极端:所有事都上报,导致负责人被低价值决策淹没;或者授权完全没有边界,导致部门各自挪动资源、相互破坏承诺。可按影响范围和不可逆程度设置审批层级,例如团队内部短期调整由团队负责人决定,跨部门资源挪用或影响客户承诺的事项由统一资源负责人协调。
五、制度设计全流程:从诊断到运行,不从表格开始
1. 第一步:定义要解决的管理问题
制度设计启动前,先把问题写成可以观察的现象,而不是先确定要新增哪张表。例如,“跨部门项目延期”还不是充分的问题定义;需要进一步查明,延期是否集中发生在需求变更、审批等待、技能缺口、资源冲突或质量返工环节。
可以抽取近几个周期的项目、排班或工时记录,访谈管理者和一线员工,观察实际任务流转。小样本诊断不必追求统计学上的代表性,但要覆盖不同岗位、不同管理层级和不同工作类型,避免只听到最有话语权的一方。
2. 第二步:划定制度适用范围
不要把所有业务部门一次性纳入同一种规则。先明确制度适用于哪些组织、岗位和工作:是项目型团队、客户支持、门店排班、职能部门,还是跨部门关键任务。工作性质不同,容量口径和管理风险也不同。
例如,客户支持团队需要考虑服务时段、轮班覆盖和高峰响应;研发或专业服务团队则更关注技能结构、任务依赖和中断成本。统一的底层原则可以共享,但操作规则应允许合理差异。
3. 第三步:绘制现状流程和决策链
把从需求提出到资源调整的真实过程画出来,而不是只照搬现有制度文件。记录需求由谁发起、谁判断价值、谁估算工作量、谁确认可用人员、谁批准变更,以及信息存放在哪里。
绘制流程时,尤其要标出等待点和反复交接点。如果需求需要经过多个管理者转述,员工就可能收到互相矛盾的指令;如果某个审批没有明确服务时限,项目计划就会把等待时间误算成执行时间。
4. 第四步:设计制度原则和关键规则
制度至少应包括目标、适用范围、定义、角色责任、工作入口、优先级规则、容量评估、调配流程、例外处理、记录要求和复盘周期。文档不需要写得很长,但每条关键规则都要能回答“谁负责、何时发生、依据什么、出现例外怎么办”。
一份可执行的制度,应该让员工在遇到冲突时知道下一步找谁,而不是让员工自己在多个负责人之间协调。管理者也要知道哪些事项由自己决定,哪些需要跨团队协商,哪些必须升级到更高层。
5. 第五步:建立需求与资源的统一入口
入口统一,不等于只能通过一个僵硬表单。它的核心是确保所有工作请求能进入可追踪的队列,并具备做决策所需的信息。紧急事项可以有快速通道,但必须说明紧急原因、被打断的工作和批准人,避免“紧急”成为绕过优先级的常规方式。
需求入口可以采用表单、工作管理系统或人力资源信息系统中的相应流程。若组织已有项目协作平台,可评估是否将需求、负责人、工作量和交付状态关联起来;如果还没有稳定的数据口径,先用简单模板试行也可以。平台选择应服务流程,而不是让流程迁就工具。
6. 第六步:明确资源分配与变更规则
资源分配规则应说明分配周期、评审频率、决策角色和变更条件。例如,周度会议只处理影响交付的重大变化;一般任务由团队负责人在授权范围内调整;跨部门冲突由统一的资源协调人仲裁。
变更规则还要明确“变更的代价”。新增需求不仅要估算新增工作,也要说明它将挤占什么、延期什么,或者需要什么额外资源。没有代价的新增需求,容易形成无限叠加;明确代价,管理者才能进行真实选择。
7. 第七步:定义衡量指标和数据口径
制度上线时,不应只设“流程完成率”。还要衡量制度是否改善了资源决策,例如计划兑现率、需求变更率、临时插单占比、关键岗位备份覆盖率、加班趋势、返工比例和审批等待时间。
指标不宜太多。每个指标都应指定业务解释、统计口径、数据责任人和复核频率。若指标变成个人排名工具,员工可能通过改变记录方式来保护自己,数据质量反而变差。
| 指标 | 能回答的问题 | 需要搭配观察的内容 | 误用风险 |
|---|---|---|---|
| 计划兑现率 | 团队承诺的工作是否按期完成 | 需求变更、延期原因、质量验收 | 可能诱导团队少承诺或隐藏变更 |
| 临时插单占比 | 计划外工作对容量的影响有多大 | 插单来源、紧急原因、被挤占任务 | 若不区分真实紧急事项,可能低估突发风险 |
| 审批等待时间 | 资源调整是否被决策链拖慢 | 审批层级、材料完整度、授权边界 | 简单缩短时间可能损害必要的风险审查 |
| 关键岗位备份覆盖率 | 岗位缺位时组织能否维持运行 | 备份人员熟练度、交接材料可用性 | 只登记替补名字,不验证实际接手能力 |
| 加班时长趋势 | 员工是否长期依赖额外时间完成承诺 | 工作类型、波动、休息恢复和质量返工 | 将加班少直接等同于效率高 |
8. 第八步:先试点,再扩大适用范围
制度可以先在一个业务边界清楚、管理者愿意参与、数据相对可得的团队试行。试点不是为了证明制度正确,而是为了发现真实执行中的摩擦:员工是否理解入口,负责人是否及时决策,估算是否可用,例外是否太多,记录负担是否合理。
试点周期要覆盖至少一个完整的计划与复盘循环。试点前记录基线,试点中记录调整,试点后比较变化,同时访谈使用者。若结果没有改善,要分辨是规则本身不合适、执行者未接受、系统配置错误,还是业务波动太大,不能只用“大家还不习惯”解释失败。
9. 第九步:培训管理者和一线员工
制度培训不应只是逐条宣读。管理者要练习处理资源冲突:当两个项目争同一名员工时,如何比较影响、提出替代方案并说明取舍;一线员工要清楚遇到多个负责人指派时,怎样反馈冲突而不承担本不属于自己的协调责任。
最有效的培训材料,通常不是厚重的制度说明,而是几类真实决策案例:临时插单如何记录,员工休假如何重排,关键岗位缺席如何启动备份,计划变更如何告知上下游。用案例把制度原则变成可重复的行动。
10. 第十步:定期复盘并控制规则膨胀
制度上线后,应定期检查哪些规则被绕过、哪些审批没有增加价值、哪些指标容易被误读。若某条规则连续产生大量例外,可能意味着业务需要合理差异,也可能意味着规则设计错误。不要把所有例外都看作员工不配合。
复盘的输出应是少量具体调整,而不是每次都全面改版。例如,修改一项权限边界、合并两个重复审批、为一种常见临时工作设定预授权,通常比重新发布几十页制度更容易被团队吸收。

六、具体案例与数据观察:把资源冲突从“谁更重要”变成“什么更值得优先”
1. 情景设定:一百多人组织的跨部门资源管理
下面的案例是合成情景,用来展示中大型组织的管理判断,不是某家企业的经营数据。假设一家有 260 名员工的企业,客户交付、产品、运营和内部职能团队需要共同支撑多个重点项目。每个部门分别维护自己的计划,领导层则在临近交付时才发现同一名专业人员被重复承诺。
企业最初把问题定义为“项目经理协调能力不足”,并考虑增加项目经理。进一步观察后,发现资源请求没有统一入口、需求范围经常变化、关键岗位只有少数熟练员工、跨部门调整没有明确拍板人。项目经理只是问题的承受者,并不是问题的根源。
2. 先做基线:记录冲突发生在哪一段
团队用六周时间记录需求提出、首次确认、开始执行、范围变更、验收和返工等节点。记录不追求颗粒度极细,而是要回答几个问题:从需求提出到负责人确认平均等待多久;多少任务在开工后改变范围;哪些岗位在多个项目中反复成为瓶颈;延期主要由什么原因造成。
以下数据全部是示意基线,用来演示观察方法。真实企业应使用自己的流程数据,并明确周期、统计范围和是否排除法定假期、紧急事件等影响因素。
| 观察维度 | 情景基线 | 管理含义 |
|---|---|---|
| 需求首次确认等待时间 | 中位数 5 个工作日 | 需求入口和决策责任可能不清,计划启动前已有等待成本 |
| 开工后发生范围变更的任务 | 约 31% | 需求澄清不足,或业务方缺少变更代价意识 |
| 临时插单占计划工作量 | 约 22% | 团队容量被计划外事项挤占,原计划可靠性下降 |
| 关键岗位任务由单人承担 | 8 个岗位中有 3 个 | 存在人员连续性风险,不只是短期工作量问题 |
| 项目延期涉及跨部门等待 | 延期案例中约 40% | 需要检查协调机制和授权边界,而非只追究执行速度 |

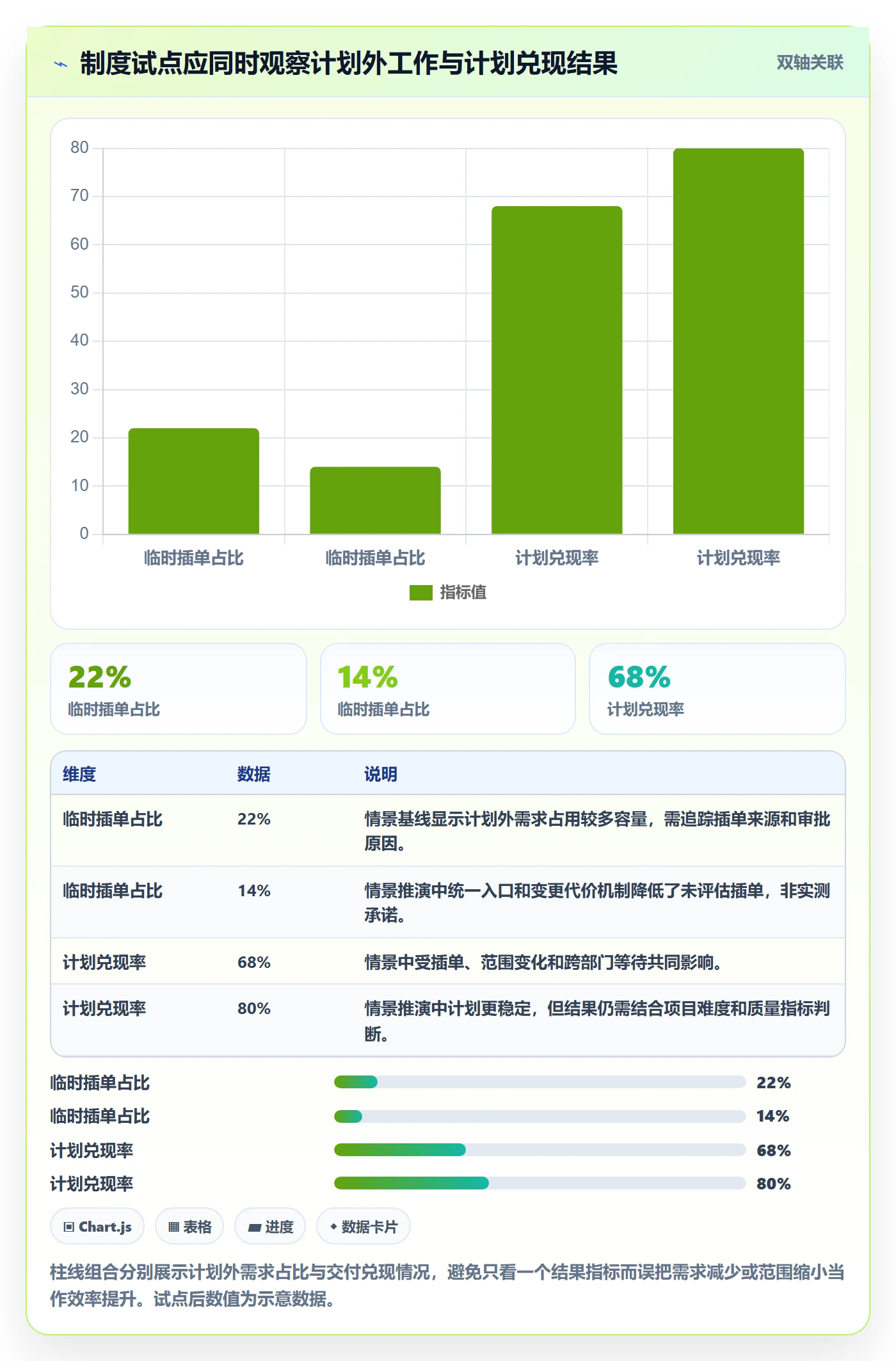

3. 调整制度:把新增工作与被挤占工作一起审批
企业随后设立了一个跨部门资源评审机制,每周集中讨论影响较大的新增需求。评审表不只是填“需要几个人”,还要填写业务目标、期限依据、所需技能、工作量区间、风险和资源不足时的替代方案。
每个新增需求都必须回答一个问题:如果它现在进入计划,现有哪项工作会后移、减范围或停止?若提出方无法回答,需求就留在待澄清状态,不会直接转成团队承诺。这一条规则改变了讨论方式,使管理者从“谁的需求更急”转向“哪项工作值得占用有限容量”。
4. 建立关键岗位备份,但不平均配置人手
针对三个单点依赖岗位,企业没有马上为每个岗位新增一名全职员工,而是依次采取文档化、影子学习、轮值和权限替补。对高风险工作,指定可以在必要时接手的第二责任人;对低频但复杂的任务,建立清晰的升级路径和外部支持方案。
这类安排的关键不在“表格里有备份名字”,而在备份人员是否做过演练。管理者可以模拟主要负责人休假或突发离岗,检查接手者能否访问必要资料、执行必要操作、联系相关对象并识别不可自行处理的风险。
5. 用连续观察评估改进,不把变化归功于单一工具
经过一轮试点后,企业应比较需求等待、插单、延期、返工和加班等指标的变化,并同时记录团队规模、业务波动、项目难度和同期组织调整。若某个周期项目准时率提高,不能立刻断定制度或平台是唯一原因;可能还有需求量下降、客户期限调整或经验人员增加等影响。
在人员管理和资源规划场景中,PingCode 可以作为中大型企业评估工作流和项目资源可见性的一个例子。它主要服务于中大型企业及 100 人以上组织,适合考察项目、需求、任务和协作信息能否形成连续记录。选择它或其他管理平台之前,企业仍需先确认权限模型、数据口径、集成方式和管理流程是否匹配;工具本身不能替代资源决策。
如果组织处于小规模试验阶段,单独使用标准表格也许更轻便;如果涉及多个部门、多层级权限、项目依赖和长期审计要求,再评估平台化管理可能更有意义。真正需要比较的不是功能清单数量,而是从需求提出到资源决策、执行追踪和复盘的整条链路是否更清晰。

6. 判断改进是否真实:设置反证问题
试点复盘时,我会要求管理者主动寻找可能推翻“制度有效”这一结论的证据。例如,延期减少是否因为计划承诺变少?加班下降是否伴随交付范围缩小?计划兑现率上升是否伴随质量返工增加?插单减少是否因为紧急需求被错误压制?
这类反证问题可以防止组织只选择对制度有利的数据。任何管理改进都可能把问题从一个环节转移到另一个环节;如果只看单一指标,团队容易出现“表面变好、实际风险转移”的情况。
七、不同情况下的行动建议:按组织阶段选方案
1. 小型团队:优先减少入口和冲突,不要先做重制度
团队规模较小、成员关系紧密时,未必需要复杂的资源委员会或专门系统。先让工作需求集中进入一个共享队列,明确团队负责人有权决定优先级,并把每周可承诺事项限制在可完成范围内,通常已经能解决不少“我以为你知道”的问题。
小团队的风险是关键知识集中和角色切换频繁。管理者应把最低必要的交接信息记录下来,并确认至少有一名替补能够处理常见故障、客户问题或例行操作。不要为了追求流程完整,把每个决定都变成审批任务。
- 一张共享任务清单足够解决的问题,不必立即购买复杂平台。
- 把“临时找人帮忙”改成记录请求、影响任务和预计时长。
- 每周检查一次计划外工作与未完成任务,不必追踪每个小时。
- 若同一冲突连续发生,再针对性增加规则,不要提前制定无关流程。
2. 一百人以上的组织:先统一口径,再谈跨部门自动化
当组织进入多部门、多项目并行阶段,部门之间很可能对岗位、项目状态、工时和优先级采用不同口径。此时管理者要先统一最关键的定义,尤其是需求状态、容量单位、变更记录和决策责任。基础口径不统一,自动化只会更快地产生难以解释的报表。
对于中大型企业,应重点检查权限分层、数据访问、人员调动、组织架构变化和历史记录追溯。哪些人可以看到员工的个人信息,哪些管理者可以调整跨部门资源,哪些变更必须留档,都要在制度与系统配置中保持一致。
如果项目和人员协作高度关联,可评估以项目管理平台承载需求、任务和资源分配;如果核心目标是招聘、考勤、薪酬和员工档案,则应评估相应的人力资源系统。不同系统的职责边界要清楚,避免同一数据在多个系统重复维护。
3. 高波动业务:保留机动容量,把快速响应写进规则
客户支持、应急运维、季节性业务和服务交付团队,不能按稳定项目团队的方式把人员长期排满。应根据历史波动设置轮值、弹性排班、应急替补和升级路径,并区分常规需求、重大事件与真正紧急事项。
紧急通道应有明确触发条件和事后复盘。若某类“临时紧急”事项频繁出现,它可能已经不是偶发事件,而是应该纳入基线容量、流程改造或客户承诺管理的常规工作。
4. 合规或安全要求高的组织:先设计审计与职责分离
金融、医疗、关键基础设施等对合规与安全要求较高的组织,人员安排不仅影响进度,还可能影响访问控制、审批独立性和职责分离。此时资源制度需要与数据权限、岗位授权、复核机制和应急预案联动。
不能为了提高短期效率,让一个人同时承担不相容的申请、审批和执行职责。对敏感岗位的替补安排,也要确保替补人员具备必要授权并完成合规培训。效率提升不能以不可接受的风险为代价。
5. 业务转型期:同时看稳定交付与新能力建设
组织转型时,旧业务仍要维持,新能力又需要投入。若所有资源都被当前收入和短期交付占满,转型目标无法落地;若把太多员工抽离现有工作,客户服务和运营质量又可能下降。
管理者应把转型工作明确成受保护的资源组合,而不是把它作为员工本职工作之外的额外任务。设定明确比例或具体人员安排时,要同时说明旧工作如何减少、由谁接手、如何衡量转型成果,并安排定期复核。
6. 人员规模快速增长:先稳岗位边界,再完善发展通道
快速增长时期,岗位边界容易变模糊,员工常常同时承担招聘、交付、支持和流程建设。管理者需要先明确核心责任、决策权限和交接边界,避免通过不断扩大个人职责来填补组织设计缺口。
增长过程中也要尽早识别重复岗位、关键能力缺失和管理跨度过大等问题。岗位说明书不是一次性文档,而应随着组织目标和工作流变化定期复核。
八、不同情况下的取舍:没有一种资源管理方案适用于所有企业
1. 招聘与流程优化:先确认瓶颈在哪里
如果工作需求长期稳定超出团队可承诺容量,且优先级已清理、流程没有明显浪费,招聘或外部支持可能是必要选择。若团队的主要问题是等待、返工、频繁插单或重复审批,先增加人数可能只会让更多人等待同一个瓶颈。
招聘也有时间成本和培养成本。新员工到岗后并不会立刻拥有完全独立的产能,管理者应把招聘周期、培训、导师投入和岗位交接纳入方案比较,而不是只比较薪酬与外包报价。
2. 专才与通才:按风险和任务结构组合
高度专业化岗位能够提升复杂工作质量,但也会增加单点依赖。通才可以提升人员调度灵活性,却未必能在所有高风险任务中替代专家。合理配置通常不是二选一,而是明确哪些任务必须由专家决策,哪些工作可以通过标准流程由受训人员完成。
对稀缺专业能力,可以设计核心专家加备份成员的结构;备份不必复制专家的全部工作,而应至少能处理常见场景、识别风险并在必要时升级。这样比强行要求所有人掌握全部技能更现实。
3. 集中管理与团队自治:按影响范围授权
集中管理有助于解决跨部门冲突,代价是决策距离一线更远;团队自治有助于快速响应,代价是可能让局部最优损害整体目标。管理者可以依据影响范围分层:团队内部、短期、可逆的调整下放;涉及多个部门、客户承诺或合规风险的决策集中协调。
授权不是放弃管理,而是事先约定边界、信息和升级条件。没有边界的授权容易制造冲突,过度集中的控制则让所有小问题都等待高层。
4. 精细追踪与低管理负担:按决策价值选择数据粒度
精细追踪能提供更丰富的资源数据,但也增加员工录入和管理维护成本。数据越细,不一定越有用;如果最终只需要判断团队是否过载,精确到每十分钟的记录就可能得不偿失。
选择数据粒度时,问清楚它将支持什么决策。如果没有人会根据这项记录调整计划、配置资源或改善流程,就不应轻易要求一线员工持续填写。管理指标的成本,也应视为制度成本的一部分。
5. 标准化与灵活性:把稳定环节标准化,把不确定环节留给判断
标准化适合重复、风险可控、输入输出明确的工作;灵活处理适合需求不确定、需要专业判断或变化频繁的工作。若把所有工作都标准化,可能抑制专业判断;若所有工作都靠个人经验,组织又无法复制经验和控制风险。
一个实用做法是为标准流程设置例外通道,并要求说明例外原因、决策人和后续复核。既不把规则变成不可突破的牢笼,也不让“特殊情况”成为绕过制度的借口。
6. 当前交付与员工发展:避免把成长任务全部外包给员工自己
组织需要交付,员工也需要发展。若所有高难度任务都集中给少数资深人员,短期可能更稳,长期却会扩大能力差距和关键人风险。反过来,如果为了培养员工把所有任务都交给尚未准备好的人,可能伤害客户和团队信任。
管理者可以用分层责任来平衡:由资深员工设定边界和关键检查点,由成长中的员工承担明确范围内的工作,逐步增加决策权限。发展机会要纳入资源计划,而不是靠员工下班后自行学习。
九、结尾:制度的价值,是让取舍不再靠隐性加班完成
1. 资源管理不是把人变成可移动的数字
人员管理最容易被误解为“把员工放到最需要的位置”。实际上,员工不是可以无限拆分的工时单位。人的能力、专注、恢复时间、工作关系和发展方向都会影响组织的长期产能。
因此,资源制度既要确保工作有负责人,也要保护员工能够理解目标、提出风险、拒绝不合理冲突并获得持续成长。若制度只追求短期利用率,组织可能在报表上看起来更有效率,却失去稳定交付所依赖的经验和信任。
2. 下一步:用一个真实冲突开始,而不是从写大制度开始
管理者可以从最近一次延期、临时插单或关键岗位缺席开始,复盘需求如何进入、资源如何承诺、冲突由谁处理、哪些信息缺失,以及本来可以怎样取舍。把这一个案例中的重复问题找出来,先设计一条可执行的规则,再在小范围验证。
- 选取一个最近发生的资源冲突,写清楚需求、容量、影响和实际结果。
- 核对工作量口径,区分理论工时、固定职责、计划外工作和可承诺容量。
- 明确需求入口、优先级决策人,以及新需求进入后必须被调整的旧任务。
- 为关键岗位检查备份、交接和权限,不以“有人挂名”代替实际演练。
- 试行一个完整周期,同时观察交付、返工、插单、等待和加班趋势。
- 删除没有改善决策、只增加填写负担的规则,再决定是否扩大范围或引入平台。
我更愿意把人员管理制度看成组织的“取舍机制”,而不是控制员工的规则集合。好的制度不会承诺所有需求都能完成,而是让管理者及时看见容量边界、说明优先顺序、承担决策后果,并为变化留出合理空间。下一步不必先写一份厚重手册;先把一个真实的资源冲突从口头协调变成可见、可讨论、可复盘的决策过程。
常见问题解答(FAQ)
1. 人员管理制度应该从哪一步开始设计,是不是先把考核表写出来?
我们公司最近想把人员管理规范起来,HR 直接给了一份现成的考核表和员工手册模板,让我照着改改就能用。但我总觉得哪里不对,表格填完了,人手还是不够,活还是压在那么两三个人身上。是不是应该先把资源盘清楚再谈考核?可“盘清楚”具体要盘什么,我心里没底。
顺序反了。制度要从“可用工时的真实基线”开始,而不是从考核表开始。原因是考核只能测量已经发生的事,它回答不了“为什么做不完”,于是所有人会本能地把指标做得好看,而不是把事做完,这不是员工的问题,是指标本身的信息量不够。
具体做法是连续 4 周做一次时间盘点,让每个人把手上的时间只记三类:交付性工作、协作性工作(会议、评审、答疑、带人)、等待与返工。多数团队第一次做完会得到一个自己都不信的数字:协作性工作占 35% 到 45%,等待与返工占 15% 到 20%,真正可以对外承诺的交付时间只剩 40% 到 50%。
这个基线一旦有了,后面所有制度的参数才有依据,一个人同时在手几个项目、评审设几轮、要不要设专职接口人、加班到底该不该算进产能,全都从这几个数字里推,而不是从管理者的印象里推。
我参与过一个二十人左右的研发团队,他们先花四周做时间盘点,把每人同时在手项目数从平均 4.2 压到 2,跨团队交付周期从 26 天降到 17 天,然后才引入考核。同一套考核表,放在盘点之后是“校准”,放在盘点之前就是“甩锅工具”,谁的嗓门大、谁的项目会哭,谁就免责。
所以判断标准很简单:如果你说不出团队当前协作时间占比和返工率这两个数,就先别写考核表,写了也只会制造新的争论。
2. 人力需求怎么预测才不是拍脑袋加人,有没有能把“忙不过来”翻译成人数的办法?
每次提加人,老板都问“到底要几个人”,我只能说“现在真的忙不过来”,然后就被要求拿数据。可我不想再靠加班时长来证明了,加班多反而被说效率低,越说越被动。有没有一套流程,能把“忙”变成一个可以被讨论的数字?
用“单位交付物的标准工时”反推,不要用“忙不忙”反推。分三步:第一,挑 3 到 5 个有代表性的交付物,注意是能对外交付的成果,不是一个任务或一个会议,回填最近三个月的实际工时;第二,把这些工时拆成必要工时和损耗工时(返工、等待、协调、上下文切换);
第三,真实单件成本等于必要工时除以(1 减损耗率)。举个真实算过的例子:一个中等需求从评审到上线,必要工时 40 小时,返工加等待占 40%,真实成本就是 66.7 小时。下季度预计 120 个这样的需求,就是 8000 小时;
按每人每季度可承诺 200 小时(已经扣掉协作和损耗的那部分)算,需要 40 人。这个模型的真正价值不是算出那个精确数字,它一定不精确,而是把讨论从“我觉得忙”切换成“我们的损耗率是 40%,是先修损耗还是先加人”。
这个切换非常关键:把返工率从 20% 降到 10%,等于凭空多出约 10% 的产能,而且不需要招聘周期、不需要磨合、不增加固定成本;加一个人则要经历 2 到 3 个月的空窗和上手期。我的判断原则是,损耗率超过 30% 的团队先修损耗,30% 以下再谈编制,否则新来的人会立刻被同一套损耗吃掉。
还有一个容易被忽略的细节:算人数时一定要用“可承诺工时”而不是“出勤工时”,用后者算出来的编制永远偏乐观,因为出勤工时里本来就有一半消耗在协调和等待上。
3. 制度写完了、培训也做了,为什么三个月后大家还是按老办法办事?
去年我们上线了一套人员调配制度,评审会开了三次,文件发了,也全员培训了,结果三个月后大家还是私下找人帮忙,单据一张没填。作为推动这件事的人我特别挫败,到底是制度设计本身有问题,还是执行的人不配合?有没有办法让制度真的被用起来,而不是躺在共享盘里?
多数情况是制度的启动成本高于它带来的收益,跟执行力关系不大。先做一次量化诊断:数一个普通员工按新制度完整走一次要几步、碰几个系统、要不要找人签字。超过 3 步或者跨 2 个系统,使用率基本会掉到 30% 以下,这是我反复验证过的一条经验线,不是理论。改造方向是“嵌进必经动作”,而不是“新增动作”。
比如资源冲突裁决,不要新建一张“资源申请单”,而是把“占用超过 X 人天需要登记”做进团队已经在用的任务流转里,员工本来就要更新状态,顺手记一句成本几乎为零。
第二个关键是设过渡期双轨,明确 8 到 12 周并行期,老办法仍然合法,但新路径必须更短,新路径 2 个工作日给答复,老路径要等排期,人自然会往短的那条路上走;如果新制度比老办法更慢,再怎么培训也没用。第三个是反直觉的一条:上线时不要一次覆盖全员,先做 20% 试点。
因为试点期你几乎一定会发现参数不对(比如登记阈值定高了没人触发,定低了天天触发),试点期间改参数是迭代,全员铺开后再改参数,制度的可信度就一次性透支了。判断一套制度是否真的落地,别去看培训签到率,去看两个东西:走新流程的单据占总量的比例,以及老办法是否还有人愿意用。
前者低于 50% 说明路径太长,后者归零说明你是靠行政命令在推,一旦松手就会反弹。
4. 三十人以下的团队需要多完整的人员管理制度?哪些必须有,哪些可以先不做?
我们公司二十五个人,最近请了外部顾问,给了一套挺厚的人员管理制度,从职级、晋升到绩效全覆盖。看着很专业,但我担心小公司根本跑不动这套东西,最后变成抽屉里的文件。小团队到底哪些制度是必须的,哪些可以先放一放?有没有一个不用凭感觉的判断标准?
给一个判断标准:制度的必要性等于它是否在替代“只有某个人知道的信息”。二十五人规模下,大量协调靠熟人默契就能完成,制度加进去反而增加摩擦。最小必要集通常只有三件事:一是“谁定优先级”,必须是一个明确的裁决人,不是一个委员会,委员会在三十人以下的公司里基本等于没人负责;
二是“跨人借调的登记与归还”,防止人借出去回不来,这是小团队最容易被掏空的地方;三是“新人 30 天内要达到的交付基线”,防止老人被新人持续拖慢。其余像职级体系、晋升细则、360 评估可以先不做,因为它们解决的是长期公平感,而小团队当下的痛点是决策速度,两者的优先级完全不同。
反例我很清楚:见过一个四十人的团队做了六级职级体系,每季度花两周做评估和校准会,最后晋升结果和实际贡献的相关性很低,员工反而更不信这套体系,制度一旦被证明“评得不准”,它的副作用比没有制度更大。那什么时候该加制度?
用冲突频次做触发器:同一类冲突一个月出现 3 次以上,并且每次结论不一致,才值得写下来。
这个标准的好处是它把制度设计从“向优秀公司看齐”变成“向自己的痛点看齐”,也顺带解决了另一个常见问题:小公司最常犯的错不是制度太少,而是抄了一套大公司的制度,然后为了让它跑起来又加了一堆解释和例外,最后复杂度比大公司还高。
核心关键词
文章包含AI辅助创作:人员管理指南:企业管理者如何做好资源管理,制度设计全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/619490
读者评论
我们团队也遇到过几位负责人同时找同一个人排任务的情况。统一需求入口确实有帮助,不过最好同步约定谁能调整优先级,否则冲突只是从私聊转移到了会上。
把理论工时和可承诺容量分开算挺实用。我们试过按员工填报工时排计划,但支持工作和临时沟通经常漏记,最后还是要留出机动时间,再用几个月的数据慢慢校准。
认同利用率不能一味追高。不过文中的容量和兑现率是情景模拟,实际团队差异会很大;如果没有统一记录口径,拿这类比例直接设考核指标,反而容易让数据变得不好解释。
