资源管理如何做好团队?企业管理者入门指南与操作步骤
团队里有人连续加班,另一些人却在等需求;项目看起来排满了,关键节点还是一再延期,这通常不是“人不够”这么简单,而是资源没有被放在正确的工作上。做好资源管理,管理者需要把目标、人员能力、可用时间和优先级放到同一张决策桌上,持续回答三个问题:现在做什么、由谁来做、如果继续做会挤掉什么。
一、先讲核心结论:资源管理不是排满日历,而是管理取舍
1. 资源管理的目标,是让重要工作有可兑现的能力
我判断一个团队的资源管理是否有效,不先看成员忙不忙,也不先看任务完成数,而看团队能否在承诺期限内交付最重要的结果。日历排满、工时填满,甚至每个人都很忙,都不能证明资源被有效使用。真正的判断标准是:关键任务有没有匹配到合适的人,任务之间是否存在冲突,计划能否应对变化。
资源通常不止是人。它还包括成员的技能和注意力、设备与预算、外部供应商、审批时间、关键环境,以及管理者和专家的决策带宽。对知识型团队而言,最容易被低估的资源往往是注意力:一个人名义上每天有八小时工作时间,但被会议、临时咨询和频繁切换切碎后,能用于深度工作的时间可能远少于这个数。
我更愿意把资源管理定义为一种持续的承诺管理:团队接受一项工作,就要说明负责人、所需能力、开始条件、预计投入、验收结果,以及这项工作会推迟或取消什么。没有明确取舍的“都要做”,本质上是把风险藏到未来。
2. 管理者先管需求入口,再管任务分配
如果工作不断从多个渠道进入,团队就很难靠更精细的排期解决问题。领导临时交办、销售口头承诺、客户群消息、正式需求单和线上故障同时抢人时,团队需要先有一个统一入口和排序规则。否则,每位成员都在按最先听到的声音响应,真正重要的事情反而没有稳定的执行窗口。
我会把资源管理拆成四个连续动作:看见需求、确认优先级、核算可用能力、根据结果调整承诺。它不是一次性地“把人分好”,而是让变化有明确的进入路径。需求一旦变化,就同步确认影响,而不是默认团队可以无限吸收新增工作。
| 管理环节 | 管理者要回答的问题 | 常见失效信号 | 最小改进动作 |
|---|---|---|---|
| 需求入口 | 新工作从哪里进入,谁能提出 | 群聊、会议、私信都能直接派活 | 设立统一登记位置,紧急事项补录 |
| 优先级 | 哪件事更重要,依据是什么 | 所有事项都标为最高优先级 | 定义少量等级,并指定最终决策人 |
| 能力核算 | 当前团队能承接多少,缺什么能力 | 按人数直接推算产能 | 扣除会议、支持和休假后估算可用时间 |
| 复盘调整 | 计划偏差说明了什么 | 只追问谁延期,不检查输入变化 | 记录偏差原因,并调整下周期承诺 |
3. 先建立可见性,再追求精细化
很多管理者一开始就想买系统、做预测模型、建立复杂评分卡,却没有一份可信的工作清单。我的建议是先把在做的工作、责任人、优先级、预计投入和阻塞原因放到一个共同视图里。只要这个视图能让团队在十分钟内发现冲突,管理能力就已经向前迈了一步。
数据精细度应跟着决策需要增长,而不是为了看起来专业而增长。若团队当前连哪些任务在进行都说不清,增加技能矩阵的细分等级并不能解决核心问题。先保证数据被及时更新、含义一致,再决定是否需要更复杂的工时分析或情景预测。
二、背景和真实场景:为什么团队越忙,管理者越难看清资源
1. 典型矛盾不是“没人”,而是关键能力被多头占用
以一个产品与研发团队为例:团队有产品、设计、研发、测试和运维成员。纸面上人数充足,项目计划也看似合理,但架构评审、线上问题、客户定制和新版本开发都依赖同一位资深工程师。这个人被四类工作反复打断,团队表面上多线并行,实际每条线都在等他完成关键判断。
这类情况很容易被误诊为执行力不足。管理者催进度,成员就多报几个“进行中”;项目负责人要求加人,新成员却因为不了解背景,短期内增加了沟通和审查成本。真正的问题不是人数绝对不足,而是关键能力集中、工作进入无序、任务切换没有成本意识。
2. 资源计划必须扣除“看不见的工作时间”
一个人每周名义上有五个工作日,并不意味着可以承诺五天项目产出。团队例会、跨部门沟通、代码评审、客户支持、行政事务、休假和突发故障都会占用时间。管理者若以满负荷作为计划基线,任何正常波动都会变成延期。
我通常先做一个简化估算:可承诺时间等于名义工作时间减去固定事务、已知支持负担和必要缓冲。这个数字不应被当作个人绩效标准,而是用于团队层面的容量判断。若某成员估算出的可承诺时间显著偏低,下一步是弄清楚负担来源,而非立刻要求他“提高利用率”。
下面的数据是一个示意性团队容量模型,用于说明口径,不代表行业基准。真实团队应以自身过去数个周期的工作记录校准。

3. 多项目环境会把局部合理变成整体拥堵
单个项目负责人看自己的计划,可能觉得每项工作都合理;但把团队所有项目叠加起来,冲突才会显现。同一位专家在多个项目中被安排为评审人,同一位设计师同时承担三个版本的交付,或者多个项目都把测试集中在同一周,都会制造资源峰值。
我会特别关注“谁是多个项目的共同瓶颈”。如果一个人同时出现在很多关键路径上,项目风险就不是分散的,而是集中在这个人的时间和判断上。管理者需要选择:降低并行项目数量、调整交付顺序、培养替代能力,或购买外部支持。继续在原计划上加压通常只会放大排队。
4. 对中大型组织,工具要解决协同口径而不只是录任务
当组织超过百人,团队往往会同时使用项目计划、工时表、沟通工具和管理报表。若同一项工作在不同地方有不同负责人、不同状态和不同期限,管理者看到的不是事实,而是几份互相矛盾的快照。此时工具的价值应体现在统一工作视图、跨项目依赖、权限治理和可追溯决策,而不只是把任务搬到线上。
例如,PingCode主要服务中大型企业及100人以上组织。若企业评估这类平台,我会先检查它是否能承载现有的需求、项目和协作流程,是否能让跨团队资源冲突可见,以及管理数据能否支持决策。不要只看功能清单或演示页面;要用真实项目、真实角色和真实权限做小范围验证。
三、常见误区:看似是在管资源,实际是在制造隐性成本
1. 把忙碌程度当成资源利用率
“大家都很忙”不是管理成果,而可能是风险信号。若成员每天都没有空档,团队就没有能力处理突发事项,也没有时间改进流程、补齐文档和培养新人。短期满载可能带来更多完成项,长期却容易造成返工、质量下降和人员疲惫。
我不建议用“每个人必须达到某个固定利用率”作为简单考核。不同角色的工作形态差异很大:测试、运维、架构、客户支持的任务到达方式和等待时间都不同。单一指标容易诱导成员把工作拆小、把等待时间藏起来,最后让数据好看、决策更差。
2. 只按人数分配,不按技能和经验匹配
把十项任务平均分给十个人,看起来公平,却可能忽略任务难度、技能要求和上下游依赖。新人完成某项工作所需的时间,可能明显高于熟手;熟手如果长期承担所有关键工作,又会成为瓶颈。合理分配不是平均分,而是在交付可靠性、培养机会和团队风险之间找到平衡。
技能信息也不能只用“会”或“不会”两个标签。至少要区分能独立交付、可以在指导下完成、只了解流程、尚未接触等状态。这样,管理者才能判断一项工作是否适合作为培养任务,是否需要配备复核人,以及关键能力是否存在单点风险。
3. 把增加并行度当成加快交付
团队同时启动更多工作,并不等于能更快完成更多工作。正在处理的事项越多,等待评审、等待确认和上下文切换通常越多。管理者若发现项目周期变长,不应第一反应就是再开一条工作线,而要检查在制工作量、阻塞时长和关键资源排队情况。
当任务很多、完成却慢时,减少并行往往比继续加人更值得尝试。先选少数高优先级事项集中资源,清理阻塞,缩短反馈周期,再观察交付节奏是否改善。这个做法尤其适合任务依赖较强、专家角色稀缺的团队。
4. 把历史估时当成未来承诺
过去某项工作用了三天,不代表下一次也一定三天。任务背景、技术债务、依赖团队响应速度和验收标准都可能变化。估时更适合用于讨论不确定性和比较方案,而不应成为逼迫成员承诺的工具。
我会要求估算至少说明假设:范围是否稳定、依赖是否确定、是否包含评审和返工、工作由熟手还是新人承担。若这些条件变化,计划也应同步更新。这样做不是为延期找理由,而是让风险能提前进入管理讨论。
5. 只看个人产出,不看系统中的等待与返工
个人完成任务很快,但如果工作在审批、需求澄清或跨团队交接中等待两周,整体周期仍然很长。只考核个人任务数,容易让各环节优化局部效率,却不改善端到端交付。资源管理应同时观察工作流:从需求进入到验收完成,时间究竟花在执行、等待还是返工上。
如果延期总是发生在同一类交接点,管理者应先改善输入质量、审批机制或依赖约定,而不是把压力继续向执行者传导。系统中的等待时间往往不会出现在个人工时表里,却实实在在占用了交付能力。
四、专业判断逻辑:如何知道问题出在人、工作还是流程
1. 先判断约束在哪个层级
我会把资源问题分成四层:需求层、能力层、流动层和治理层。需求层看工作是否过量或优先级冲突;能力层看技能、人数和经验是否匹配;流动层看在制品、等待和返工;治理层看谁有权排序、谁承担跨团队决策。不同层级需要不同措施,不能一看到延期就招聘。
- 需求层:新增工作是否超过团队能承接的范围,是否存在无效或重复需求。
- 能力层:团队是否缺少特定技能,关键工作是否过度依赖个别人。
- 流动层:任务是否经常等待评审、审批、环境或外部团队。
- 治理层:优先级冲突是否有明确决策人,变更是否同步调整承诺。
这些层级常常同时存在,但应先找最主要的约束。例如,关键专家每天都在救火,而普通任务无法推进,问题可能既有能力集中,也有需求入口失控。此时只招聘一名新人,短期内并不能替代专家判断;先控制需求、安排知识转移,才可能降低瓶颈风险。
2. 同时观察需求、能力和流动,而不是盯一个利用率数字
单一指标容易误导。利用率高,可能说明人手紧张,也可能说明排期太满;完成数量下降,可能是团队能力不足,也可能是任务变复杂、等待变长。比较可靠的判断,需要把需求到达量、完成量、在制工作、阻塞时间和返工情况放在一起看。
下表提供一套简化诊断思路。表中的阈值不应直接作为行业标准;团队可以先用自己的历史数据建立基线,再观察变化方向和持续时间。
| 观察信号 | 可能原因 | 优先验证的问题 | 不宜立刻做的事 |
|---|---|---|---|
| 在制任务持续增加,完成量没有同步上升 | 并行过多、阻塞或任务切分不清 | 哪些任务在等待,等待责任方是谁 | 继续启动更多项目 |
| 同一名成员反复出现在延期事项中 | 技能瓶颈、职责过载或任务分配不均 | 工作是否必须由该成员完成,能否授权或培养替代者 | 简单要求该成员加班 |
| 需求经常在执行中改变 | 入口缺少筛选、验收标准不清 | 变更来源、变更频率以及对交付的影响 | 只用原计划追责 |
| 计划完成但结果返工较多 | 需求理解偏差、质量关口缺失或过度赶工 | 返工发生在哪个阶段,是否有可预防的输入问题 | 只增加过程填报 |
3. 区分“暂时忙不过来”和“结构性能力不足”
短期忙不过来,可能来自发布窗口、季节性需求或一次性故障;结构性不足则通常跨多个周期重复出现,且集中在相同技能、相同审批环节或相同依赖团队。前者适合调整阶段性优先级、借调或外部支持;后者需要重新设计职责、招聘、培养或流程。
我会问三个问题来区分:这个瓶颈是否连续多个周期出现?是否只有少数人能处理?如果把当前工作暂停,瓶颈是否仍会在其他项目上重复出现?如果答案大多为“是”,就不宜只靠临时加班解决,而要做能力或组织层面的改变。
4. 资源判断必须把不确定性放进计划
计划不是把任务和人对应起来就结束。还需要标注关键依赖、范围稳定程度、外部响应时间和风险缓冲。对于高度不确定的探索型工作,适合设定阶段性验证目标,而不是过早承诺精确的最终日期;对于重复性较高、输入稳定的工作,才更适合采用较细的容量预测。
不同工作的计划颗粒度可以不同。过细的计划容易很快过期,过粗又无法发现资源冲突。我的判断标准是:计划粒度应足以支持下一次重要决策。若管理者在未来一周要决定是否增加支持,就不必把三个月后的每个小时都排出来。
五、具体案例与数据观察:用一轮资源盘点找出真正瓶颈
1. 案例背景:一个跨职能团队的交付节奏变慢

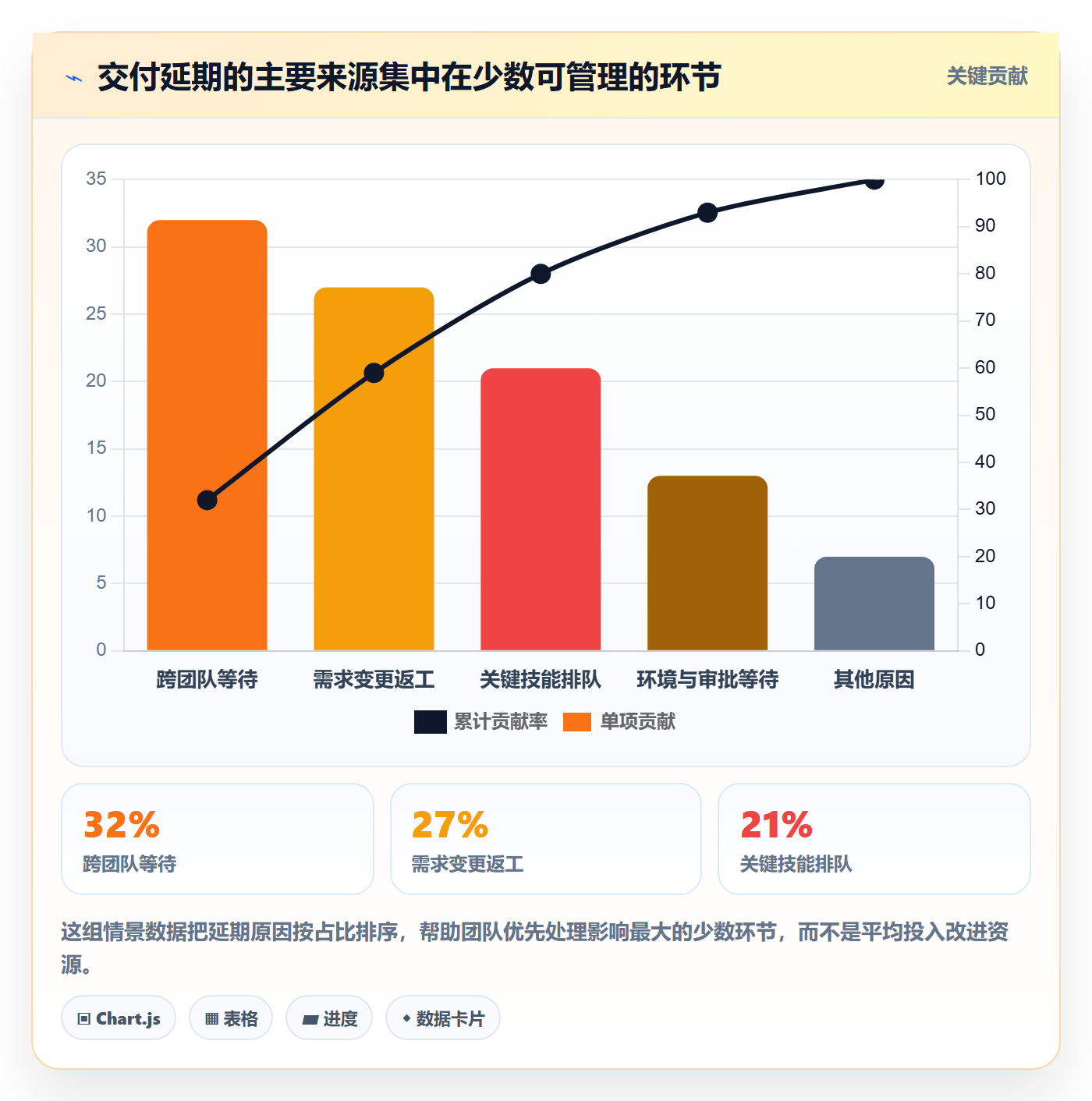

下面是一个匿名化的情景案例,数字经过简化,用于演示诊断和行动逻辑,并非公开企业的真实经营数据。某企业的产品团队约有二十人,同时支持版本迭代、客户问题和平台改造。管理者发现项目数量增加,但承诺日期频繁变动,团队成员普遍觉得忙,仍有关键工作无法按期完成。
盘点后发现,团队每周平均新增工作量高于可完成量;多个项目共同依赖两名资深工程师;需求变更在开始执行后仍较常见;测试环境和跨部门审批也造成等待。团队一开始认为缺人,但记录显示,延误的相当一部分并非编码时间不足,而是任务等待和重复确认。
2. 盘点不是问“你有多忙”,而是还原工作流
管理者先选取最近六周的任务记录,统一工作状态口径,并补记负责人、优先级、开始时间、完成时间、阻塞原因和变更次数。盘点没有要求成员逐分钟填报,而是从已有项目记录和短访谈中重建主要工作流,降低填报负担。
随后,团队把工作分成计划内项目、客户支持、内部协作和突发问题四类。这个分类的目的不是给每个人贴标签,而是看团队容量被什么工作占用,以及哪些工作没有经过排序就直接打断计划。
以下为情景模拟数据。它说明分析方式,不应直接用于评价团队或员工。

3. 改进动作:降低并行、明确入口、分散关键知识
团队没有立刻招聘,而是先做三项调整。第一,给新需求设置统一入口,紧急事项由指定负责人快速判断是否打断现有计划。第二,把在制项目限制在团队可持续支持的范围内,优先完成高价值且依赖明确的工作。第三,为两名资深工程师安排固定的评审时段和知识转移任务,减少随时被拉走的情况。
这三项动作的关键不是“多一道流程”,而是把原本隐形的取舍公开化。每次新增紧急事项,都要说明被推迟的工作;每次要求关键专家投入,也要确认其他项目是否同步调整。没有被挤出的工作,往往只是被藏进了加班和延期里。

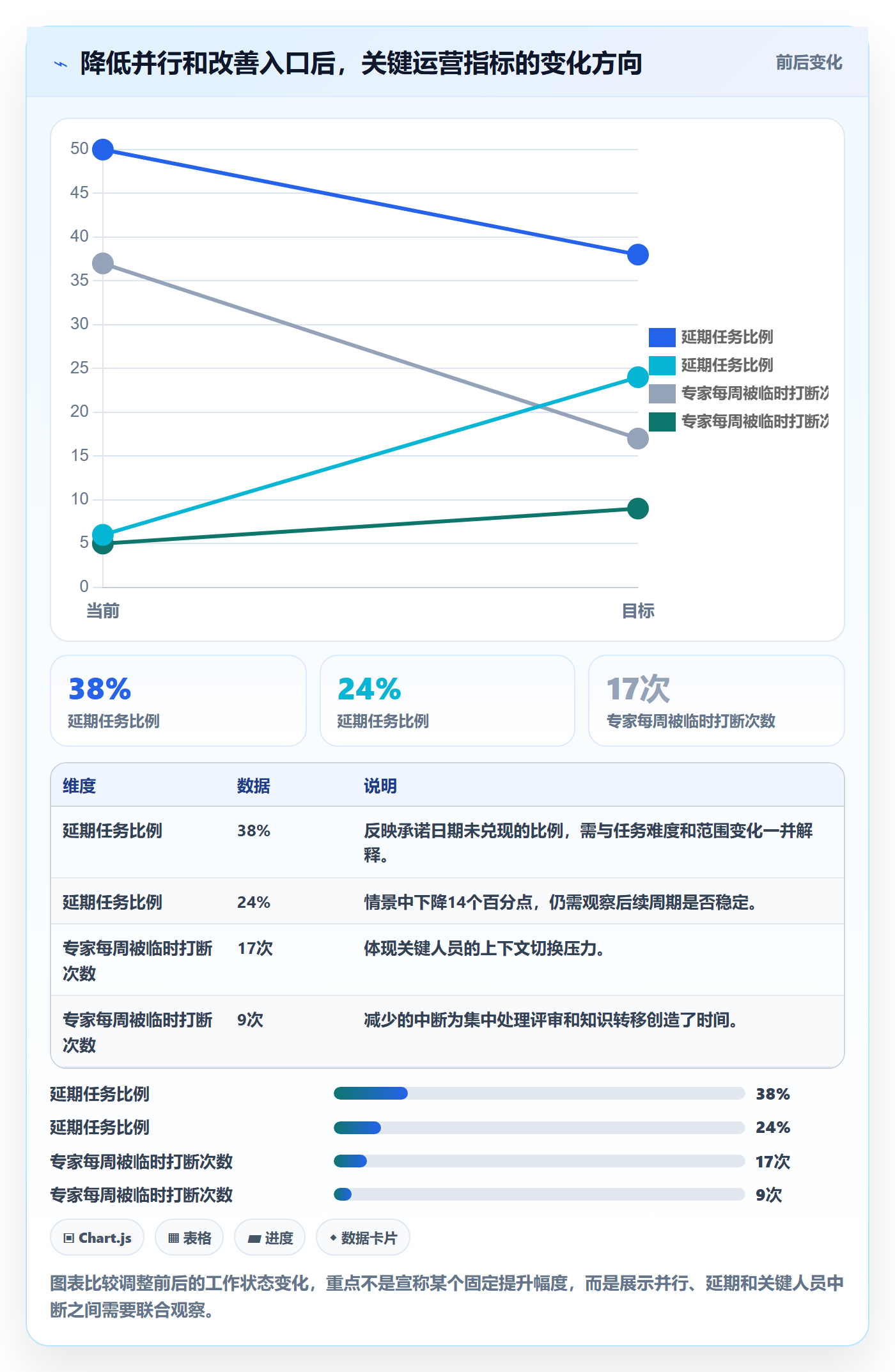

4. 观察结果:不仅看完成数,也看交付稳定性
在这组模拟案例中,团队运行两个迭代周期后,管理者重点对比了在制工作数量、延期任务比例和关键专家中断次数。数据用于演示可能的观察方式,不能理解为适用于所有企业的标准收益。实际效果应结合需求难度、团队规模和记录质量判断。

5. 复盘要查因果链,而不是只比较前后数字
前后数据变化不等于某个措施必然造成变化。同期可能发生了需求减少、人员变动或项目阶段切换,因此复盘时要检查工作类型是否相近、统计口径是否一致、是否存在未记录的外部影响。最好保留每次调整的时间和背景,让团队知道指标变化可能与哪些措施相关。
我会把复盘问题写成可行动的形式:哪类等待减少了?哪些任务仍依赖关键个人?新增需求是否按规则进入?未交付工作是否有明确的新日期或取消决定?如果复盘只剩“大家要更努力”,团队很难从中得到下一周期可执行的改进。
六、操作步骤:从资源现状盘点到每周动态调整
1. 第一步:列出所有正在做和准备做的工作
先建立工作清单,不急着追求复杂字段。至少记录工作名称、业务结果、负责人、优先级、状态、预计开始和完成时间、关键依赖、估算投入和当前阻塞。正在做的、等待批准的和已经承诺但尚未启动的工作,都要进入视图,否则管理者会低估真实负荷。
如果清单来自多个项目组,先统一状态定义。例如“进行中”意味着负责人已经开始实际工作,而不是仅仅被分配;“阻塞”意味着当前有明确外部条件未满足;“待开始”则表示尚未投入。状态口径不一致时,跨项目比较会产生虚假的差异。
2. 第二步:把工作按价值、时限和风险排序
排序不应靠谁声音最大,也不宜让每个部门都独立打最高分。可以从业务影响、紧急程度、风险降低、合规要求和实现成本几个角度讨论,再由有授权的人作最终取舍。评分表的作用是让理由可见,不是用一个数字自动替代管理判断。
我会要求每项高优先级工作回答三个问题:不做会带来什么后果?必须在什么时间前完成?它的范围是否可以缩小?如果这些问题没有答案,所谓高优先级通常只是对发起方重要,并未完成组织层面的排序。
3. 第三步:核算真实容量,避免用名义人数做承诺
按团队和技能类别核算可用能力,先扣除休假、固定支持、例会、培训、管理职责和已承诺工作。对于不确定性高的团队,建议先用过去若干周期的实际完成量作为校准参考,而不是凭感觉把每个人排到满负荷。
容量数据要用于集体决策,不能变成给个人贴“产能高低”标签的依据。若某人的可用时间显著少于其他人,管理者应查清岗位职责、支持任务和协作负担。把工作量差异暴露出来,是为了重新设计分工,不是为了简单指责个人效率。
4. 第四步:匹配技能、依赖和培养目标
分配任务时,除了检查负责人是否有能力,还要检查是否有足够的上下游协作、复核和交接条件。关键任务可以安排主责与备份,但备份必须实际参与,不应只在表格里有一个名字。培养新人时,任务范围、指导时间和复核责任也应明确,否则“边做边学”容易变成资深成员额外承担全部风险。
对于单点技能,先列出影响业务的关键工作,再确认当前有几个人能够独立完成。团队无需把每项技能都培养到全员掌握,但需要知道哪些环节一旦某人休假或离职就会停摆。优先降低那些与高业务影响、低替代能力同时出现的风险。
5. 第五步:设置在制工作上限和变更规则
在制工作上限不是为了让团队少做事,而是避免启动过多任务后,所有工作都卡在中途。团队可以按角色、流程阶段或项目组设置上限,再通过观察周期时间、阻塞和完成情况逐步调整。上限太宽,无法减少拥堵;上限太紧,则可能让成员出现不必要的等待。
变更规则要明确谁能批准、紧急事项如何处理、变更会影响哪些承诺。新的高优先级事项进来时,必须同时给出资源来源:取消、延期、缩减范围、增加能力或接受风险。“再加一项,但原有交付日期不变”不是完整的资源决策。
6. 第六步:建立轻量的周度资源检查
周度检查不需要变成逐人汇报。会议重点应放在跨项目冲突、关键依赖、优先级变化、即将发生的容量缺口和需要管理层决策的阻塞。若状态数据更新及时,团队可以把时间用于处理例外,而不是轮流复述任务列表。
- 先看本周新增和变更的工作,确认是否进入统一排序。
- 查看团队在制工作和即将到来的交付峰值,识别容量冲突。
- 确认关键依赖、阻塞责任人和需要升级的事项。
- 决定是否调整范围、顺序、负责人或日期,并记录决策理由。
- 检查上周承诺的调整是否落实,未落实的原因是什么。
7. 第七步:按周期复盘计划偏差并调整规则
一个周期结束后,比较计划与实际,但不要只看总工时。还应检查交付时间、范围变化、等待、返工、突发支持和估算偏差。目标不是证明谁估得不准,而是发现团队在什么条件下最容易失准,例如需求不稳定、外部依赖不确定或任务切分太粗。
如果某类工作连续多次出现相同偏差,就要调整流程或计划假设。比如审批常常比预计更久,应把真实等待时间纳入计划并推动审批改进;若测试环境频繁不可用,应解决环境容量,而不是把额外等待写进成员个人工时。
8. 第八步:用可视化工具记录决策,而不是只存任务
工具选型要从管理问题出发。团队需要的是跨项目容量视图、依赖关系、可追溯的优先级决策,还是支持部门级的工作状态同步?不同目标需要不同配置。先确定谁负责维护数据、哪些字段必须更新、哪些信息只供管理层查看,再评估工具是否能减少重复录入。
对中大型组织,平台应支持分层权限、跨团队协作、历史记录和必要的集成,同时避免让每个部门各自建立互不兼容的流程。可以选取一个真实业务团队进行试点,测量信息更新耗时、资源冲突发现时间、重复录入比例和管理报表准备成本,再决定是否扩展。
七、不同情况下的行动建议:先解决最主要的约束
1. 如果团队总是加班,但交付仍延期
先暂停增加并行任务,检查在制工作、阻塞和关键路径。分别统计执行时间、等待时间和返工时间,找出延期主要发生在哪里。如果成员连续加班用于处理频繁变更,首要动作应是稳定需求入口;如果等待集中在评审或审批,就要改变流程约定。
在这种情况下,立即招聘未必是最快的解决方式。招聘和新人熟悉业务都需要时间,而且若需求入口和工作流没有改善,新人可能很快进入同样的拥堵。只有当需求稳定且能力缺口反复出现,才进一步评估扩招或外部支持。
2. 如果工作量不均,有人忙到崩溃,有人等待
先核对任务难度、技能要求和隐形职责,不要只按任务数量比较。等待的人是否具备完成下一步工作的权限和背景?是否能承担一部分可拆分工作?忙碌的人是否被大量非核心咨询、评审或救火占用?这些问题比“每人分几个任务”更能解释差异。
适合的做法通常是重新切分任务、明确授权、安排带教或轮值,并为关键专家设置集中处理时间。若等待来自上游输入不足,单纯把任务从一个人转给另一个人只会搬动问题,不会让工作真正流动起来。
3. 如果关键技能只掌握在少数人手里
先判断技能瓶颈的业务影响和发生频率,再选择培养、招聘、外部支持或降低依赖。培养更适合长期重复出现的工作;招聘适合需求长期稳定且市场上能找到匹配能力的情况;外部支持适合短期峰值或专项工作,但需要明确知识交接与质量责任。
对关键专家而言,知识转移不应只安排在“有空时”。要把带教、文档补齐、共同评审和可独立完成的里程碑写进计划,并为其预留时间。否则团队一边要求专家满负荷交付,一边期待他培养替代者,两项承诺实际上相互冲突。
4. 如果需求变化频繁,计划总在中途失效
先区分合理变化和入口失控。产品反馈、市场变化和合规要求可能确实需要调整;但如果每个发起人都能绕过排序直接插入任务,就必须建立统一的变更判断。变更应记录来源、理由、影响范围和被挤出的工作,之后才有可能评估需求质量。
对于探索性工作,可以采用短周期验证、小范围试点和阶段性决策,减少过早锁定细节。对于交付范围明确的工作,则应对变更设置清晰的批准路径。两类工作用同一种计划方式,往往会同时让探索团队过度承诺、交付团队缺少稳定性。
5. 如果多个部门争抢同一批资源
先建立跨部门共同的优先级规则和决策机制,而不是让每个部门都用自己的项目评级证明自己最重要。管理层需要明确业务目标、合规义务、客户承诺和风险之间的取舍,并指定有权做最终裁决的人。
若冲突长期发生在同一类专业资源上,可以评估是否建立共享服务、专业能力池或固定服务时段。共享模式能提高专业人员的使用效率,但也可能增加协调成本和响应延迟;如果工作高度依赖即时上下文,嵌入式团队可能更合适。
6. 如果团队规模小、流程还不稳定
小团队不必一开始就引入复杂的资源规划模型。用一个共享清单、每周一次优先级检查和明确的需求入口,通常比完整工时系统更适合。管理者先确保每个人知道近期最重要的工作、当前阻塞和调整后的承诺。
当工作数量、协作团队和依赖关系明显增加,再逐步增加容量预测、技能盘点和权限治理。过早建设复杂系统会让团队把精力花在维护字段上;过晚建设则容易出现信息割裂。扩展管理机制的信号,应是现有方法已经无法及时发现冲突,而不是组织觉得自己“应该更专业”。
八、不同情况下的取舍:没有一种资源管理方案适合所有团队
1. 高利用率与缓冲空间之间的取舍
高利用率适合需求稳定、工作可预测、突发较少的环境;缓冲空间适合需求波动大、依赖多、故障影响高的团队。前者可能降低闲置,后者可能提高恢复能力。选择时要看延误和突发的代价,而不是把“空闲”天然视为浪费。
如果团队承担线上稳定性或客户应急支持,预留容量是服务能力的一部分,不是计划失误。相反,若团队工作稳定、任务可替换,过大的缓冲可能让交付周期不必要地拉长。可以从历史突发和需求波动估算缓冲,而不是机械采用统一比例。
2. 多项目并行与集中交付之间的取舍
多项目并行能回应更多发起方,也能减少某个项目完全等待资源的情况;但它会增加上下文切换、依赖协调和管理复杂度。集中交付可能让重点项目更快完成,却要求管理者明确哪些需求暂时不做。
当瓶颈技能稀缺、任务依赖紧密时,减少并行往往更有效;当工作彼此独立、角色能力充足且需求有硬性时间要求时,适度并行可能合理。应根据实际交付周期和阻塞变化调整,而不是把并行数量当成固定政策。
3. 内部培养与外部支持之间的取舍
内部培养需要时间,但能积累组织知识并提高长期替代能力;外部支持能快速补充短期能力,却可能带来交接、保密、质量和后续维护成本。若工作具有长期战略价值或高度依赖业务上下文,内部能力通常更值得建设;若工作是短期专项且边界明确,外部支持可能更合算。
两者并非只能选其一。企业可以让外部人员承担边界清晰的交付,同时安排内部负责人参与方案、评审和知识交接。若外部支持结束后没有人能维护成果,短期节省的人力成本可能转化为长期依赖成本。
4. 统一标准与团队自主之间的取舍
统一标准有利于跨部门比较、审计和管理决策,但标准过多会让一线团队花时间填报,甚至迫使不同工作适应同一流程。团队自主能贴近实际,却可能造成指标口径和工作状态不一致。
较稳妥的方式是统一少量基础口径,例如工作负责人、状态、优先级、时间和阻塞原因;具体执行方式则允许团队按工作性质调整。管理层只要求那些真正支持协作和决策的数据,而不是为了看起来整齐而要求所有团队使用完全相同的工作步骤。
5. 细粒度工时追踪与低负担数据之间的取舍
细粒度工时数据适合成本核算、客户合同或资源项目管理有明确要求的场景,但会增加记录负担,也容易诱发“填得精确就代表估得准确”的错觉。若团队只需要判断容量和瓶颈,按工作类别、迭代或项目汇总,可能已经足够。
采用工时记录前,管理者应说明用途、访问权限、保留期限和数据如何解释。若员工担心数据被单独用于惩罚,填报质量通常会下降。信息收集的价值应超过维护成本,否则它只是新的管理负担。
九、指标和工具:让管理者看见变化,而不是让团队追逐数字
1. 建议观察一组互相补充的指标
资源管理很难靠一个数字判断。团队可以从交付、流动、能力和稳定性四类指标中选少量指标,先建立自己的基线。指标不需要越多越好;若没有人根据数据做决策,增加报表只会增加维护工作。
| 指标类别 | 可观察指标 | 它能回答的问题 | 解释时要注意 |
|---|---|---|---|
| 交付 | 承诺兑现率、交付周期 | 工作是否按计划完成,整体周期如何变化 | 范围变化和任务难度会影响横向比较 |
| 流动 | 在制工作数、阻塞时长、返工率 | 工作是卡在执行、等待还是质量修正 | 状态定义与记录完整性决定可比性 |
| 能力 | 关键技能覆盖率、专家中断频次 | 团队是否存在技能单点和过度依赖 | 覆盖率需要结合独立交付能力,不只看名义人数 |
| 稳定性 | 紧急插入比例、计划变更频次 | 团队计划是否经常被外部工作打断 | 部分紧急事项具有业务必要性,应分析来源和影响 |
2. 先用指标提出问题,再决定是否调整资源
例如,承诺兑现率下降并不自动说明需要增加人手。管理者还要看在制工作是否上升、阻塞时间是否变长、紧急插入是否增加。如果主要问题是等待审批,扩充执行人员并不能缩短审批;如果瓶颈是稀缺技能且需求稳定,招聘或培养才可能有效。
趋势比单次读数更有价值。一个周期的波动可能来自特殊事件;连续多个周期出现同方向变化,才更值得触发结构性调整。任何管理数据都要结合事件背景解释,尤其不能把团队间的指标直接比较后当作绩效排名。
3. 工具验证应围绕真实决策场景
如果企业考虑使用项目管理平台或资源管理软件,我建议先准备一个试点脚本,而不是只看产品演示。选一个有跨职能协作和实际资源冲突的项目,验证管理者能否快速看见负责人、优先级、依赖、变更和容量缺口;再确认一线成员是否能低成本更新信息。
试点至少记录三类成本:维护数据所需时间、重复录入次数、管理者汇总信息所需时间。还要检查权限边界、历史追溯、导出能力和与现有系统的集成。工具的价值不应只用“功能很多”衡量,而要看能否减少信息延迟、让冲突更早暴露,并保持数据口径一致。
如果试点团队需要大量手工补录,或只有项目经理更新数据,平台可能只是增加了一层维护工作。相反,即使界面简单,只要团队能持续更新关键状态,管理者能据此做出更及时的取舍,它就可能更适合当前阶段。
十、结尾:资源管理的核心,是让取舍提前发生
1. 先做一张可信的团队资源视图
管理者可以从本周开始做三件事:把所有已承诺工作放到统一清单;标出关键负责人、技能依赖和阻塞;每次新增高优先级任务时,明确被推迟、取消或缩小的工作。这个动作不需要完整软件项目,也不需要先建立复杂制度,但需要管理者愿意公开取舍。
2. 用小步验证取代一次性重构
建议先选一个团队或一个项目,用两到三个工作周期观察在制工作、需求变更、阻塞时间和延期原因。根据数据找出最主要的约束,先改一项规则,再看变化是否持续。若改善不明显,就复查判断是否正确,而不是继续叠加更多流程。
3. 最重要的管理判断:不要让沉默的加班替代明确决策
资源管理做得好,不是每个人看起来都很忙,也不是每个项目都能同时得到资源,而是团队知道为什么做这些事、当前容量能承诺什么、变化会造成什么代价。管理者最有价值的工作,不是把每个人的时间排得更满,而是在冲突变成延期、返工和疲惫之前,把取舍摆到桌面上。
下一步,先盘点正在进行的工作,再找出最常被等待或反复打断的关键资源;接着暂停低价值并行,明确新需求的进入规则,并用真实数据复盘一个周期。当团队能持续看见工作、能力和风险之间的关系,资源管理才从“分配人手”变成支持交付与组织学习的能力。
常见问题解答(FAQ)
1. 资源管理如何从“分配任务”转向“管理团队产能”?
我刚接手一个跨部门项目,大家看起来都很忙,但关键任务还是反复延期。我想知道,资源管理是不是把工作分给每个人就够了,还是需要先算清团队究竟能承担多少工作?
先盘点可用产能,再分配任务。一个实用做法是按人统计未来两周的工作:每人每周按 5 个工作日计算,扣除会议、值班、休假和固定支持工作,再按约 70% 至 80% 安排计划任务,给突发问题留出缓冲。
例如,一名成员每周有 1 天会议和 0.5 天支持工作,按 75% 计划利用率计算,可承诺的计划工作约为(5-1-0.5)×75%=2.625 人日,而不是 5 人日。这个数字是排期参考,不是绩效指标。若团队持续把计划排满,延期通常不是成员不努力,而是计划没有为协作和不确定性留空间。
2. 多个项目争抢同一名成员时,管理者应该怎么排优先级?
我负责的几个项目都说自己最紧急,而且都需要同一位技术骨干。我担心只听最有话语权的人安排,会让重要但不紧急的工作一直被挤掉;有没有一套团队可以复核的判断方法?
不要按声音大小分资源,先让项目使用同一组标准比较:业务影响、截止日期的真实性、延迟代价、是否存在替代方案,以及任务是否处于关键路径。可以用 1 至 5 分打分,但应把分数当作讨论依据,而不是自动决策公式。例如,监管期限明确、延期会造成合规风险的任务,通常应高于内部展示日期可调整的需求。
仍有冲突时,由业务负责人确认取舍,并记录被推迟的事项、影响和复核日期。管理者需要做的不是让每个项目都获得完整资源,而是让团队清楚为什么某项工作先做、另一项工作暂缓。
3. 如何发现团队已经超负荷,而不是等到项目延期后才处理?
我经常到周会才发现成员手上堆了很多任务,但每项工作看起来都只差一点。我想知道,除了问一句“最近忙不忙”,还有哪些早期信号能帮助我及时调整资源?
观察工作流中的变化,比询问主观忙碌程度更可靠。每周查看进行中的任务数量、任务平均停留时间、阻塞时长和临近截止日期的工作量;如果进行中任务不断增加,而完成数量没有同步上升,团队很可能是在频繁切换而非有效推进。
可先设一个小团队试行规则:每人同时承担的重点任务不超过 1 至 2 项,新增任务必须说明要暂停或延后什么。数据不必一开始就复杂,连续记录 3 至 4 周的任务开始与完成日期,通常就能看出积压是否在加重。若任务长期卡在等待评审、审批或外部反馈,也要解决流程瓶颈,单纯增加人手未必有效。
4. 资源管理表应该记录什么,才能真正帮助团队做决策?
我准备给团队建一张资源管理表,但担心最后变成每天填工时、却没人用的表格。我想知道,最少要记录哪些信息,才能看出谁有空、哪些工作有风险,并且避免把表格做得过于繁琐?
先记录能触发决策的信息,而不是追求记录越细越好。建议每条工作包含负责人、项目或目标、优先级、预计投入、计划起止时间、当前状态、阻塞原因和下一步动作;每周更新一次通常足以支持团队层面的资源调整。
可用一张表对照计划与实际:例如预计 3 人日的任务已投入 4 人日但仍未完成,就检查范围是否变化、估算是否偏差或是否被等待打断,而不是直接认定执行者效率低。只有当工时数据确实用于成本核算或容量预测时,才要求更精细的记录;否则,优先维护任务状态、风险和依赖关系,减少填表负担。
核心关键词
文章包含AI辅助创作:资源管理如何做好团队?企业管理者入门指南与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/619331
读者评论
我们团队试过把所有需求统一登记,确实少了不少私信插单;但如果没有明确谁来定优先级,清单很快还是会堆满。入口统一只是第一步,取舍规则也得有人负责。
按可承诺时间排计划这个思路比较实用,尤其是把会议和支持工作算进去。不过缓冲时间不宜固定套用,线上故障多的团队和节奏稳定的团队差别很大,最好用几轮实际记录校准。
文中提到关键能力集中在少数人身上,我在跨项目协作中也常遇到。安排新人跟做有帮助,但短期还会增加熟手的指导负担;如果不同时减少并行任务,培养替代者可能反而让瓶颈更忙。
