资源分配管理指南:企业管理者如何做好资源管理,入门指南全流程

资源分配管理指南:企业管理者如何做好资源管理,入门指南全流程

资源分配失灵,往往不是因为企业“人不够、钱不够”,而是因为同一批人同时被安排了太多优先级相同的工作:项目计划里每个任务都有负责人,团队成员的日历却已经被会议、临时需求和跨部门支持填满。管理者要解决的不是把资源表做得更漂亮,而是让有限的人力、时间、预算和设备,在明确的业务目标、容量边界和调整规则下,持续流向最值得做的事情。

一、先讲核心结论:资源分配首先是选择,而不是排表

1. 管理资源的目标,是让承诺与真实产能匹配

我判断一套资源管理机制是否有效,通常先看三个问题:企业承诺了多少工作、团队实际能交付多少、两者不匹配时谁有权做取舍。若这三个问题没有答案,即便系统里有精细到小时的排期,也只是把不确定性画成了彩色方格。

资源分配不是把任务平均分给员工。平均分配看起来公平,却可能让关键工作被平均稀释:稀缺的架构师被多个项目各占一点时间,最终每个项目都等他;熟悉业务的运营人员被安排大量杂务,关键活动反而无人负责。管理者需要分配的不是“每个人手里有多少任务”,而是“哪些任务获得何种能力、多少连续时间和多大优先级”。

我的核心判断是:资源管理的最小有效单位不是员工姓名,而是“能力 × 可用时间 × 业务优先级”。只记录姓名和任务,无法识别技能冲突;只看工时总量,无法识别关键岗位被并行任务切碎;只按优先级排序,又无法判断团队是否有能力兑现承诺。

2. 先处理冲突,再追求利用率

高利用率不等于高产出。若团队成员长期被排到接近满负荷,突发客户问题、需求变更、故障处理就会直接挤占计划工作。表面上,排期利用率很高;实际上,延期、返工、加班和协调成本也会累积。资源管理的首要目标应是减少关键工作之间的冲突,而不是把每个工作日都填满。

对大多数知识工作团队,我会把“可计划产能”与“名义工时”分开。比如一周五个工作日,不等于五天都能用于项目交付。例会、评审、沟通、支持和休假都会占用时间。管理者可以先根据过去四至八周的记录估算稳定产能,再按业务波动留出缓冲,而不是套用一个看似精确却未经验证的满负荷比例。

3. 资源分配要形成闭环,而不是完成一次排期

完整闭环包括需求进入、价值判断、容量核算、资源承诺、执行跟踪、偏差处理和复盘。若缺少入口控制,任何人都能临时插入任务;若缺少容量核算,计划一定超载;若缺少偏差处理,管理者只能在交付前夕发现问题;若缺少复盘,下次仍会重复同一类冲突。

因此,企业不必一开始就购买复杂系统,也不必先建一个覆盖所有部门的大型资源办公室。先建立一套能回答“谁可以提出需求、谁来排序、谁核算容量、谁能改变承诺、多久复核一次”的规则,通常比先把所有数据迁入软件更重要。

资源分配管理指南:企业管理者如何做好资源管理,入门指南全流程

二、背景和真实场景:资源为什么总在关键时刻不够用

1. 项目组合扩大,部门边界却没有同步调整

在业务规模较小时,负责人往往可以靠口头协调知道谁在做什么。随着项目增多,同一位专家可能同时服务产品、交付、销售支持和内部改造;不同团队又分别承诺期限,组织层面看起来人人有活,关键节点却反复等待同一个人。

这种问题常见于中大型企业和超过百人的组织。项目数量增长后,资源冲突不再只是某位经理的排期失误,而是项目组合治理、岗位能力分布和决策权设置共同造成的系统问题。团队各自优化自己的进度,最终可能让企业整体交付速度下降。

例如,产品团队希望架构师参与新功能评审,交付团队希望他解决客户现场问题,安全团队又需要他完成审计整改。三个请求各有理由,也都带着期限。若没有统一排序机制,实际排序者就变成了最急、声音最大或最接近管理层的人。

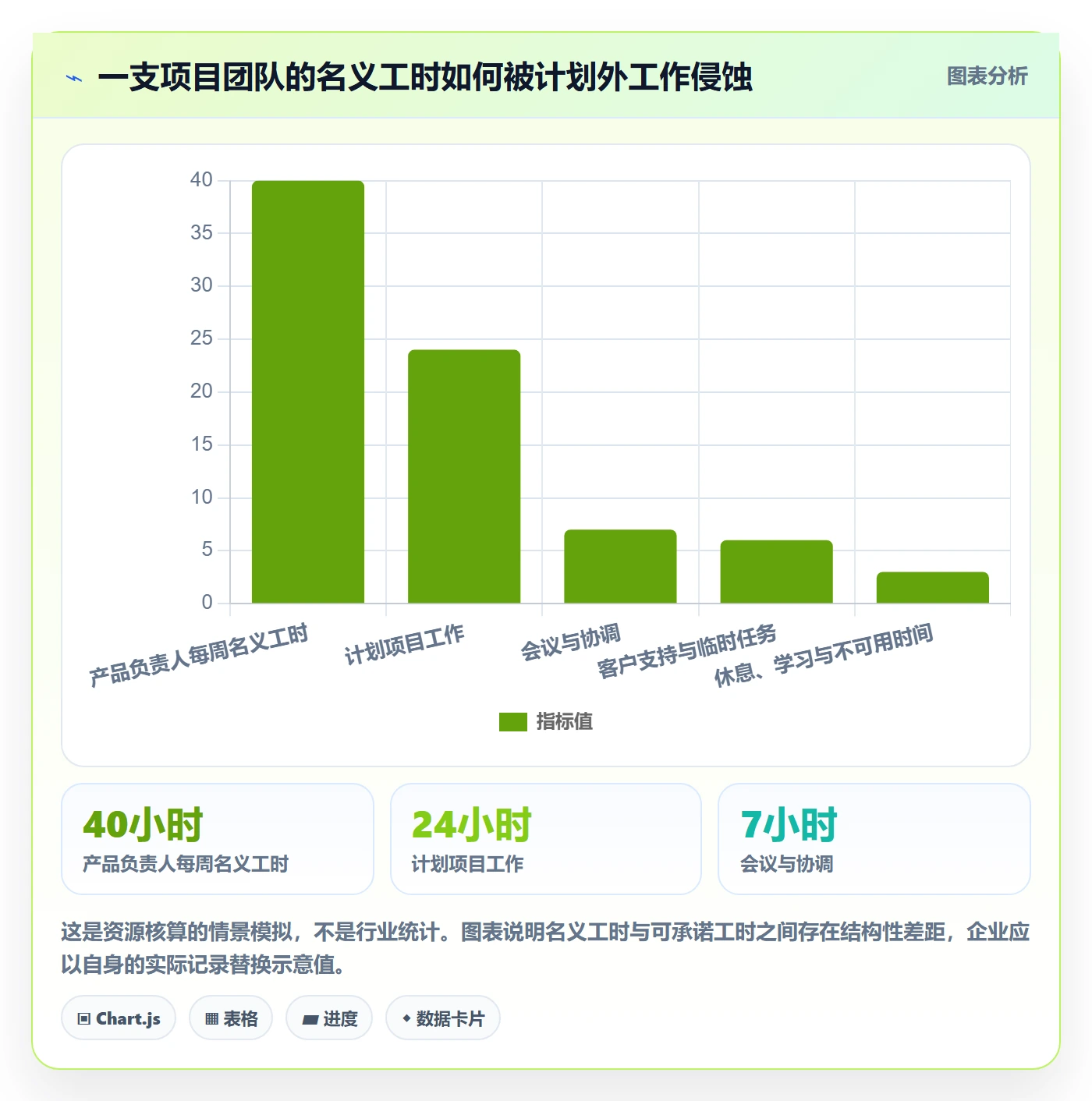

2. 临时需求侵蚀计划产能,但很少被正式计入

许多团队的计划只记录“项目任务”,不记录支持、答疑、故障、评审、返工和协调工作。于是排期账面上有足够空闲,成员却持续加班。管理者看到项目延期时,容易归因于执行效率;成员看到计划失真,则认为管理者不了解工作现场。双方争论的根源常常是工作没有被同一套口径记录。

我建议先把任务分成三类:可预测的计划工作、重复发生但波动较大的运营工作、无法预先确定的突发工作。第一类按项目计划管理,第二类根据历史占比预留容量,第三类通过缓冲和升级规则应对。把三类都塞进项目计划,或把后两类当作“顺手处理”,都会让估算长期偏乐观。

3. 资源数据散落,管理者无法识别隐性依赖

常见的资源信息分散在电子表格、聊天记录、个人日历、项目系统和部门周报中。每份数据可能都没错,但更新周期不同、字段含义不同,拼在一起时就会误导决策。一个表格显示某人下周有两天空闲,日历里却塞满评审;项目系统显示任务未开始,实际上他已经在做客户紧急支持。

资源数据的价值不是“看起来集中”,而是能支持决策。管理者至少要知道:工作由谁承担、预计投入多少、依赖哪些稀缺技能、什么时候需要、需求变更后影响哪些承诺。若这些信息不能在同一处追踪,就要明确系统之间的主数据来源和更新时间,避免人工重复维护。

4. 业务增长速度超过能力建设速度

当需求增长快于招聘、培训和流程成熟,单纯增加任务优先级并不会增加交付能力。企业需要区分短期容量不足与结构性能力缺口:前者可以通过调整范围、错开节奏或短期外部支持解决;后者则要通过招聘、培养、岗位设计或技术改造解决。

如果某项技能连续多个周期成为瓶颈,临时借人只能缓解症状。管理者应进一步判断瓶颈来自人数不足、技能集中、审批过多、返工率高,还是需求频繁变化。不同原因对应完全不同的投入方案。

资源分配管理指南:企业管理者如何做好资源管理,入门指南全流程

三、常见误区:看起来在管理资源,实际是在制造浪费

1. 把满负荷当作效率,把空档当作浪费

资源排期如果追求每个人每天都没有空档,短期看似提高了利用率,长期却会让任何变化都变成延期。知识工作通常存在任务切换、等待反馈和临时支持。把所有时间预先承诺出去,相当于假设每个任务都能按计划开始、按时完成且不需要返工,这种假设很少符合现实。

更合理的做法是区分“可用容量”和“已承诺容量”,并观察未承诺空间是否被合理保留。缓冲不是无条件闲置,而是用于吸收波动、处理依赖和保护关键交付。若缓冲长期闲置,可以调整;若每次都被紧急任务吃掉,就说明需求治理或容量估算存在问题。

2. 以任务数量衡量公平

两个员工都各有五项任务,不代表负荷相同。任务的复杂度、责任范围、协作对象、风险和技能要求可能完全不同。把任务数量当作公平标准,会促使管理者把工作切碎,造成更多交接和沟通成本。

比较负荷时,我会至少看四个维度:预计投入、任务不确定性、责任风险、上下游协调量。对于难以估算的工作,可以使用区间而非伪精确数字,例如预计三至五个人日,并在关键节点重新估算。估算不是对个人能力的承诺,而是团队共同管理不确定性的工具。

3. 认为每个项目都能靠“借人”解决

临时借调可以解决短期峰值,却可能把被借人员原团队的风险隐藏起来。借人前必须明确借调期限、工作优先级、交付责任和原岗位如何处理。若借调后原工作仍被要求按原期限完成,组织实际上并没有增加资源,只是把超载从一个团队转移到另一个团队。

跨部门支持尤其需要明确“谁对结果负责”。如果接收方可以直接给专业人员派活,原负责人却仍承担绩效和交付责任,容易形成双重指挥。管理者应让任务请求经过明确的资源负责人或项目组合决策人,而不是依靠个人关系临时协调。

4. 把工具上线当作管理机制建成

工具可以集中数据、呈现负荷、记录决策和提醒变化,但不能替组织决定什么更重要。若不同部门对优先级定义不一致,软件只会把冲突更快地显示出来;若管理层没有取舍意愿,仪表盘也无法替代决策。

对于中大型企业和百人以上组织,像 PingCode 这样的项目管理平台可以作为项目、任务、责任人和进度信息的协作载体。是否适用,要看企业是否需要跨团队跟踪工作、统一需求入口、管理依赖和沉淀变更记录,而不是只看功能列表。工具选型应从业务流程和权限边界出发,再验证数据是否能被真实维护。

5. 把工时记录变成对员工的监控

工时或投入记录的目的,是识别估算偏差、支持容量规划和解释项目成本,不应被简化成评价员工勤奋程度的排名。若员工认为记录数据会被用于惩罚性比较,往往会倾向于填报整齐而非真实,组织最后得到的是形式完整、判断失真的数据。

管理者需要明确数据使用边界:记录用于哪个决策、谁能查看、多久汇总一次、是否用于个人绩效。对资源规划而言,团队级趋势通常比个人逐小时轨迹更有价值。只有在合规、透明且确有业务必要的情况下,才应扩大明细数据的采集范围。

6. 只看人头,不看关键技能与单点依赖

团队有二十名工程师,不代表二十个人可以互换。某个系统只有一位成员熟悉、某类审批只有一位授权人、某种设备只有一个操作员,都会形成资源瓶颈。总人数增加但关键技能没有扩散,核心交付仍可能被单点能力卡住。

资源规划需要绘制能力供需,而不只是人员名单。对关键技能,至少要知道当前可承担人数、未来需求、培养周期和替补方案。若培养一位合格人员需要数月,临时加班无法解决下一季度的结构性风险。

资源分配管理指南:企业管理者如何做好资源管理,入门指南全流程

四、专业判断逻辑:把资源需求变成可比较、可调整的承诺

1. 先定义资源边界:谁、什么能力、何时可用

资源边界至少有四层。第一层是人员或设备等具体对象;第二层是能力类别,例如数据分析、客户实施、法务审核;第三层是可用时间,包括休假、轮班、固定运营职责;第四层是决策权限,例如谁能批准新增投入、谁能改变原有承诺。

不要一开始就把所有工作量精确到小时。先确认资源分类和口径,再根据决策需要逐步细化。若业务只需判断未来一个月是否会出现架构能力短缺,按周估算即可;若涉及生产线轮班或现场服务,可能必须精确到班次和地点。粒度越细,维护成本越高,只有当它能改变决策时才值得采集。

2. 统一工作优先级,避免“全部第一”

我不建议只靠一个优先级数字解决所有争论。至少应区分战略价值、客户或合规时限、风险降低、收益可验证性、依赖影响和投入成本。评分可以帮助形成讨论基础,但不能把判断伪装成客观精确。评分相近的项目,管理者仍需明确取舍理由。

可采用“必须做、应该做、可延后、暂不做”的四档,配合明确的升级条件。必须做通常应限于法规、安全、重大客户承诺或企业级关键目标;如果大部分需求都进入这一档,分级机制就失去了区分能力。

3. 先算容量,再做承诺,不要反向操作

资源承诺的顺序应当是:估算可用容量、识别关键技能、检查依赖和时间窗口、按优先级装入工作、为波动预留空间,最后确认承诺。常见的反向操作是先对外承诺期限,再要求团队“想办法腾出人”。这会把商业决策的风险转嫁给执行团队,形成加班、质量下降和延期的连锁反应。

可以用简单公式作为讨论起点:可承诺容量等于计划周期内可用工时,减去固定运营投入、已确认休假、会议治理时间和风险缓冲。公式不可能替代判断,但它能迫使团队显式说明哪些时间已经被占用,而不是把名义工时当作无限供给。

4. 识别瓶颈资源,围绕瓶颈设计计划

项目总工时常会掩盖关键路径上的稀缺角色。比如一项工作需要产品、研发、测试和安全评审,研发和测试人数充足,但安全审批只有一人能够完成。此时增加研发人力不会缩短交付周期,反而可能增加等待中的工作数量。

判断瓶颈时,要看等待时间、排队长度、任务并行量和返工率。若某类工作长期排队,应先检查输入质量和审批规则,再决定是否扩编。很多瓶颈不是人少,而是每项请求都不完整、每次评审都重复准备、决策人无法及时响应。

5. 用滚动规划取代一次性精确排期

资源规划不是越远越精确越好。长期计划适合确定方向和能力缺口,近期计划才适合落实到个人与具体任务。我通常建议分层管理:季度层面讨论目标和项目组合,月度层面检查容量与依赖,周度层面处理执行调整。具体节奏应随业务变化速度调整。

滚动规划的关键是保留变更依据。计划变了,不应只改日期,还要记录变化来自需求新增、估算修正、资源缺席、依赖延迟还是决策等待。原因数据积累起来后,管理者才能区分偶发波动与持续性结构问题。

6. 设定变更门槛,防止插单变成默认流程

计划应允许调整,但不是所有人都能无成本地改变承诺。建议为插入新任务设置门槛:说明业务价值、期限约束、影响对象、所需能力,并指出要移出或延后的工作。没有“替换项”的新优先级,往往只是额外工作。

紧急任务可以走快速通道,但要在事后补录原因,并统计频率。如果所谓紧急事项持续增加,就应回到需求预测、客户承诺或故障治理层面处理。长期依赖临时通道,说明正常计划机制无法容纳真实工作。

7. 建立能引发行动的指标,而不是堆满仪表盘

资源管理指标应同时覆盖投入、流程和结果。投入指标可以看已承诺容量和关键技能占用;流程指标可以看等待时间、计划变更率和任务切换;结果指标则看按期交付、质量、业务收益或客户影响。单一利用率不能说明资源配置是否正确。

每项指标都要绑定管理动作。例如,若关键技能未来两个月持续超过可承诺容量,触发范围调整、延期谈判或能力建设;若计划变更率升高,检查需求入口;若等待时间增加,检查审批和依赖。没有动作定义的指标只会增加汇报负担。

资源分配管理指南:企业管理者如何做好资源管理,入门指南全流程

五、具体案例:一组跨部门团队如何从超载走向可兑现承诺

1. 情景设定:每个项目都重要,关键岗位却被重复预约

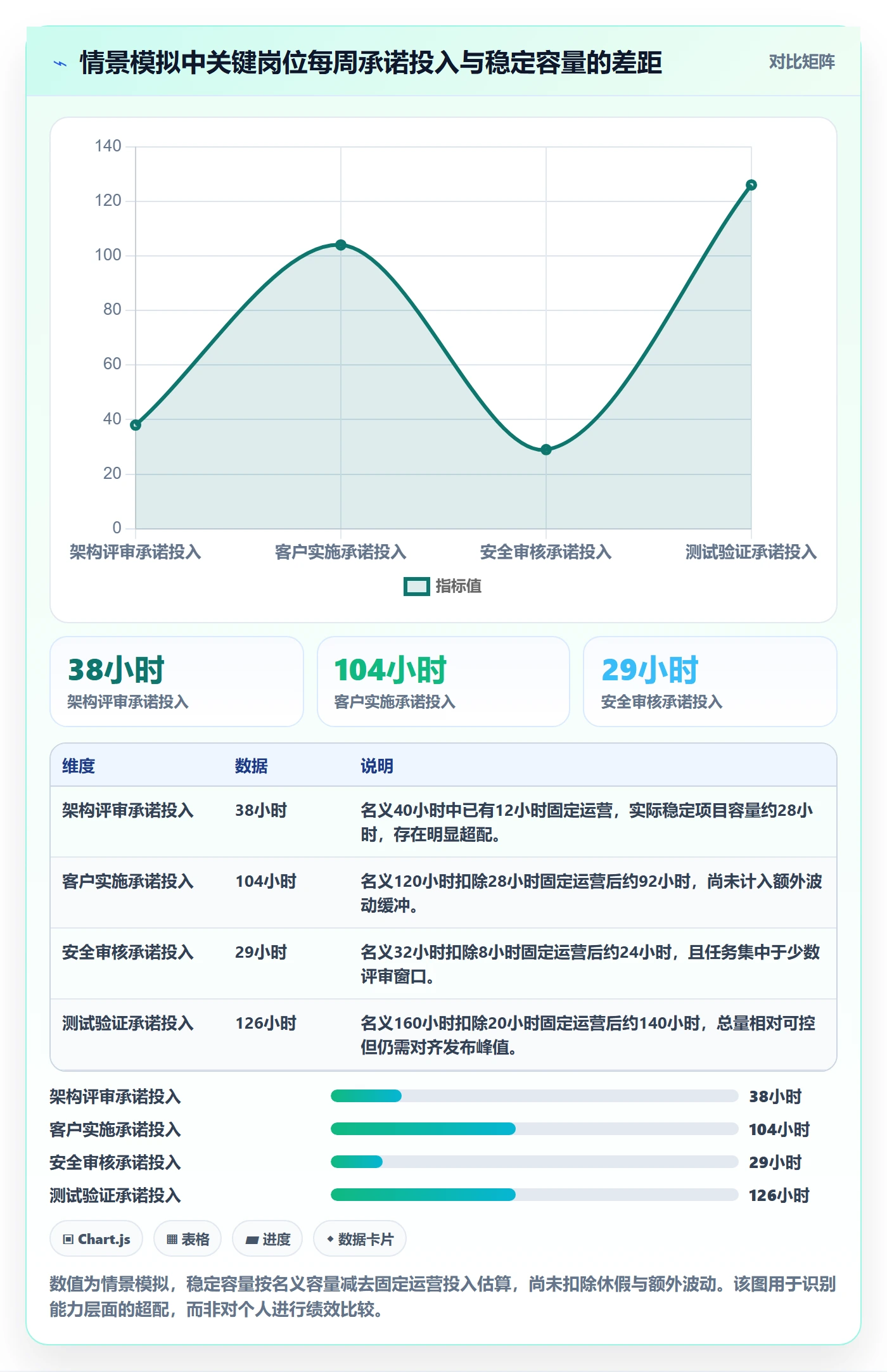

以下是一个用于说明方法的情景模拟,不代表某家企业的真实客户数据。假设一家拥有约一百五十名员工的企业,同时推进产品迭代、客户交付、内部数据治理和安全整改。四项工作都已对外或对管理层承诺,项目负责人分别制定计划,却没有共享的资源视图。

项目团队总人数看似充足,但架构、安全评审和客户实施这三类能力集中在少数人员手中。每位关键人员的计划容量被多个团队重复计入,需求变更时没有统一的替换规则。结果是任务在各项目计划中都显示“已安排”,现场却不断出现等待。

资源类别 名义可用容量 固定运营投入 已承诺项目投入 初步风险
架构评审 每周40小时 每周12小时 每周38小时 已超出稳定可用容量,评审排队
客户实施 每周120小时 每周28小时 每周104小时 缺少突发客户支持缓冲
安全审核 每周32小时 每周8小时 每周29小时 关键任务集中于单一审核窗口
测试验证 每周160小时 每周20小时 每周126小时 总量尚可,但与发布窗口集中冲突

表中数字是情景模拟,价值不在于精确复刻某个行业,而在于展示一种常被忽略的情况:总量看起来有余量,关键角色却已经超出稳定负荷。资源规划应先按能力拆解,再看总人数,否则平均容量会掩盖真正的约束。

2. 第一步:统一请求格式,减少“只说要人不说结果”

管理团队先要求所有项目用同一张需求卡提交资源请求。卡片至少包含业务目标、最晚需要日期、验收条件、所需能力、投入区间、依赖事项和不做的后果。一个只写“下周需要一位架构师支持”的请求,不能直接进入排期;提出方还需要说明要解决什么问题、需要多长时间、是否可以异步评审。

这一步通常会暴露出被需求描述隐藏的工作量差异。有些请求可以通过设计评审替代长期参与,有些所谓全程支持其实只需要关键节点确认。管理者不应把需求方提出的人员配置直接视为唯一解,而应先判断结果能否用更低成本的方式达成。

3. 第二步:明确优先级,并由有权承担取舍的人拍板

四项工作被按合规与安全风险、客户承诺、战略收益和延迟影响进行讨论。安全整改中有明确时限的部分优先保留;客户交付按合同窗口拆分关键里程碑;产品迭代将非关键范围移至下一周期;内部数据治理则先交付能支持其他项目决策的最小范围。

这里重要的不是某套评分公式,而是让每个延期决定都由能承担业务后果的人作出。若项目经理能自行提高本项目优先级,却没有人负责企业整体排序,最终就会形成“每个项目都不可延期”的假象。

4. 第三步:把时间从整段借调改为有限、明确的服务窗口

架构师不再被四个项目分别预留零散时间,而是每周设置固定评审窗口,并要求请求方在窗口前提交完整材料。安全审核也采用集中评审与预检相结合的方式,减少材料不全导致的重复会议。客户实施团队则按已知高峰预留支持容量,低峰期再承接内部改进任务。

这种安排不代表所有工作都必须批处理。对生产故障、监管时限或高风险客户问题,仍需设置快速通道;但常规咨询和信息不完整的请求,不应与真正紧急事项争抢同一位专家的即时注意力。

5. 第四步:用短周期复核,而不是等到项目延期才开会

团队每周检查一次关键资源冲突,每月重新审视项目组合。周会上只讨论偏差、依赖、负荷变化和需要决策的事项,不逐项朗读状态。若新需求挤占已承诺工作,会议记录必须写明被替换的工作、影响的交付日期和决策人。

试运行四周后,管理者应比较计划变更、等待和临时加班等趋势。不要只看某一个周期是否“按时交付”,因为把问题压到下个周期,短期可能显得顺利,长期却会形成积压。复核要看趋势是否改善,以及改善是否以质量下降或人员超负荷为代价。

资源分配管理指南:企业管理者如何做好资源管理,入门指南全流程

6. 如何用软件承载流程,而不让流程被软件绑架

如果企业使用 PingCode 或其他项目管理平台,可以把需求卡、优先级、负责人、预计投入、依赖关系和变更记录放在统一工作流中。管理者应先确认字段是否能支持现有决策,再考虑自动化提醒和仪表盘。字段过多会降低填报质量,字段过少又无法做资源判断,起步时可先保留业务目标、能力类型、时间窗口、投入区间、优先级和替换项。

对于跨团队组织,权限设计同样重要。项目负责人需要看到任务与交付状态,资源负责人需要看到人员负荷和能力需求,管理层需要看到组合层面的风险与选择。所有人不必查看所有人的详细工时。权限既要满足协作,也要避免敏感人事信息被当作普通项目数据传播。

上线前最好选一个有代表性的业务单元试运行,而不是一次性迁移所有项目。试点要包含真实的插单、跨部门依赖和资源争用,才能检验流程是否能处理困难场景。若只挑一个需求稳定、成员固定的小团队,得到的结论可能无法迁移到复杂项目组合。

资源分配管理指南:企业管理者如何做好资源管理,入门指南全流程

六、从零开始的全流程:把方法落到日常管理

1. 第一步:盘点目标和工作,不从人员名单开始

先列出未来一个至两个规划周期内已经承诺或正在考虑的工作。每项工作应说明目标、预期结果、时间约束、业务负责人和停止条件。若一项工作无法解释为何需要做、做成什么样算完成,就不宜直接占用稀缺资源。

盘点时将工作分成项目、运营、合规与安全、客户支持、内部改进等类别。分类的目的不是建立复杂台账,而是识别不同工作对容量的占用方式。运营工作重复发生,项目工作通常有阶段目标,突发支持则需要缓冲,不应使用完全相同的估算方式。

2. 第二步:建立能力清单和关键岗位替补图

按业务需要列出关键能力,而不是照搬组织架构。一个人可能具备多项能力,但每项能力都要标注熟练度、可投入范围、依赖条件和替补人员。对于影响交付的单点能力,记录培养周期和临时替代方案。

能力清单的目的不是给员工贴永久标签。它应随着培训、项目经验和岗位变化更新。管理者可邀请员工和专业负责人共同校准,避免只凭职级或简历判断谁能承担关键工作。

3. 第三步:核算可用容量,区分正常负荷与峰值负荷

按周或月计算可用容量时,先扣除休假、固定运营任务、必要会议和已知轮班约束。再从历史数据中估算计划外工作与返工占比。数据不完整时,可以先用四周的轻量记录建立初步基线,但要明确这是估算值,不能假装为精确测量。

正常负荷用于稳定承诺,峰值负荷用于评估短时应急能力。两者不能混用。若某团队只能依靠持续峰值负荷完成正常计划,说明计划本身超出了可持续容量;若峰值容量被每个项目同时占用,真正紧急事件到来时就没有缓冲。

4. 第四步:排序项目,并公开机会成本

把所有工作放进同一张优先队列,由有权处理业务冲突的负责人共同审视。比较时,不只看预期收益,还要看延迟损失、合规风险、客户影响、依赖其他项目的程度和所需稀缺能力。若判断不确定,就把不确定性写出来,而不是给出毫无依据的精确分数。

每次提升一项工作的优先级,都要说明它挤出的是什么。被挤出工作可能延后、缩小范围、转为低频维护或彻底取消。这个动作让管理层真正承担优先级选择的代价,而不是把代价留给执行层用加班消化。

5. 第五步:形成资源承诺和交付范围

资源承诺应写清团队或角色、投入区间、开始窗口、交付结果、依赖条件和复核时间。对于高不确定性工作,先承诺一个探索阶段,再根据证据决定是否扩大投入。这样比一开始承诺完整方案更能控制风险。

若关键依赖尚未满足,可以给出条件式承诺,例如“需求材料在某日前完成,则进入本周期评审;若逾期,自动调整至下一窗口”。条件式承诺比模糊的“尽量安排”更能保护双方预期。

6. 第六步:建立固定节奏,监测偏差而不是追问忙不忙

周度检查聚焦近期阻塞、资源冲突和需要升级的变更;月度检查项目组合、能力缺口和需求趋势;季度检查战略目标、预算、人力结构和长期能力建设。团队规模较小、变化较慢时可以降低会议频率;高波动、高风险业务则需要更密集的复核。

状态更新应围绕可验证事实:计划交付与实际进度差多少、关键依赖是否就绪、预计投入是否变化、质量风险是否上升。不要用“团队很忙”“大家都在努力”代替容量信息,这些表达可能真实,却不足以支撑资源决策。

7. 第七步:处理变更并留下决策记录

变更进入后,先判断是否必须立即处理,再评估其对范围、时间、人员和质量的影响。若必须插入,应同步确定被替换的工作和对外沟通责任。若可以排队,应说明进入哪个窗口及其前置条件。

记录不需要写成长篇会议纪要,但要保存决策、理由、影响对象、负责人和复核日期。几个月后,管理者可以据此判断延期是因为需求频繁变动、估算偏差还是依赖治理失效,而不必重新从聊天记录里拼接事实。

8. 第八步:复盘产能预测,持续校准规划

周期结束后,比较计划投入与实际投入、预估交付与实际结果、临时工作与已知工作。复盘的重点不是追究谁估错了,而是找出预测偏差的共同来源:任务拆分不够、验收标准不清、跨部门等待没有计入,还是团队承担了未记录的运营工作。

用历史数据校准未来估算时,要注意样本的适用范围。一次特殊事故不能直接变成长期容量标准;一项高度相似的重复工作,则可以逐步形成参考区间。数据积累越多,估算应更贴近业务,但仍需保留对新任务和异常情况的判断空间。

资源分配管理指南:企业管理者如何做好资源管理,入门指南全流程

七、不同情况下的行动建议:先解决最影响结果的那一类问题

1. 小团队:先建立轻量规则,不必追求完整资源平台

小团队通常可以用共享工作板和简单容量表起步。重点是公开当前承诺、标记关键依赖、规定插单入口,并每周进行一次短复核。负责人要确保团队成员可以指出不可行的计划,而不会因为提出风险就被视为缺乏执行力。

当任务量较少、成员能力相对可替代时,逐人排到小时往往得不偿失。优先管理工作队列和瓶颈角色,待项目数量、跨团队依赖或权限需求增加后,再引入更系统的工具和治理机制。

2. 多项目并行组织:建立组合层面的排序与容量视图

多个部门共享关键人员时,部门级排期不足以解决争抢。企业需要一个跨项目的决策场景,由业务负责人、资源负责人和执行代表共同比较项目价值、依赖和能力约束。它可以是固定的组合评审,也可以嵌入现有经营节奏,但必须有明确的决策权。

管理层不必查看每个员工的所有细节,但应能看到项目层面的承诺容量、关键能力瓶颈、延期风险和待决策事项。若视图只展示绿黄红状态,没有显示背后的资源原因,管理者仍然无法进行有效取舍。

3. 服务与交付团队:把客户响应容量单独规划

客户实施、客户支持和专业服务团队通常面对波动需求。若把所有人力提前分配给项目,就会在客户问题增加时被迫打乱排期。建议按历史峰谷、合同窗口和服务等级预留容量,并把常规支持、重大事件和项目交付分开统计。

当客户需求无法预测时,不应承诺一个脱离现场容量的固定响应量。可以通过分级服务、排队规则、客户自助资料、远程支持和问题预防减少波动。增加人员只是选项之一,需求标准化和故障根因治理同样可能释放大量能力。

4. 知识工作团队:减少多任务切换,保护连续工作时间

开发、设计、分析和内容团队的工作往往需要连续注意力。把一天切成许多短时段分给不同项目,会让名义投入相加、真实产出下降。排期时要考虑切换成本和深度工作窗口,尽量采用明确的项目时段或评审批次。

若项目必须频繁协作,可以减少并行项目数量,而不只是缩短每项工作的分配比例。团队成员同时参与的工作越多,切换和等待越难观察。管理者可以用在制工作数量、任务等待时间和完成周期评估是否存在过度并行。

5. 人手短缺:先区分缺人、缺技能和缺决策

当团队提出缺人时,管理者先问三个问题:新增需求具体增加了什么工作量?现有容量有多少被运营、等待或返工占用?缺口需要的是人数、特定能力还是更快的决策?这不是质疑团队,而是避免用招聘解决审批迟缓、范围失控或重复劳动。

若确实是稳定、长期且与战略相关的容量缺口,应启动招聘或培养;若是短期峰值,可以评估外部支持、临时借调、范围拆分或延期;若需求本身不确定,则先用小规模试验获取信息。长期缺口不能永远靠加班,短期不确定也不应立刻变成永久编制。

6. 预算受限:明确保护什么,停止什么

预算有限时,不要试图让所有项目按原范围继续。管理层应确定少数核心目标,说明哪些工作需要缩小范围、推迟、暂停或取消。资源分配的本质就在于机会成本:有限资金与能力投入一处,就意味着其他地方无法同时获得同样投入。

预算决策应与能力结构一起看。削减某项开支可能释放资金,却可能让唯一掌握关键知识的人离开,导致更高的交付和风险成本。财务节省要与整体业务结果比较,不能只看单项预算是否下降。

7. 业务高度不确定:缩短承诺周期,增加验证节点

当市场、客户需求或技术路径变化很快,远期排期应保留弹性。管理者可以把工作拆成探索、验证、扩展三个阶段,为每阶段设置继续投入的证据门槛。资源不必一次性全部锁定,先投入少量能力验证关键假设,再决定是否扩大。

这种方式并不意味着缺少方向。相反,团队需要更清楚地定义每一阶段要减少哪种不确定性、用什么证据判断、若验证失败如何退出。没有退出条件的试验,容易逐步变成长期占用资源的项目。

八、不同情况下的取舍:资源管理没有脱离目标的标准答案

1. 利用率与韧性之间的取舍

提高利用率可以增加短期承载量,但减少缓冲会降低应对变化的能力。稳定、重复且需求可预测的工作,可以把计划安排得更紧;高波动、强依赖或客户响应工作,则需要更多余量。企业不应使用一个统一利用率目标覆盖所有职能。

如果管理层选择降低缓冲,就应明确接受的后果:突发事件可能导致延期、加班或范围调整。把风险说清楚,比一面要求满负荷、一面承诺零延期更诚实,也更便于制定应急方案。

2. 专业化与能力冗余之间的取舍

高度专业化能提高特定工作的质量和速度,但会增加单点依赖;培养多能型成员能提升替补能力,却需要时间和学习成本。对高风险、长期存在的关键能力,适度冗余通常值得投资;对低频且可外部获取的能力,则未必需要在内部培养多个全职专家。

判断时要考虑替代成本、故障影响、技能更新速度和外部服务可靠性。所谓冗余不是让所有人做所有事,而是确保关键工作在人员缺席或需求激增时,有经过验证的替补路径。

3. 中央统一排序与团队自主权之间的取舍

集中排序有助于解决跨部门冲突,却可能让决策远离现场、响应变慢;团队自主安排更灵活,却可能各自优化、互相争抢共享资源。较稳妥的方式是把决策分层:企业级目标和稀缺资源由组合层决定,团队内部任务由团队负责人安排,触及跨团队承诺时再升级。

升级条件要清晰,例如争用关键能力、影响已承诺客户节点、涉及预算变化或改变合规风险。若所有小决定都上升到高层,机制会堵塞;若重大资源变更也由各团队自行处理,企业组合则会失控。

4. 精细数据与维护成本之间的取舍

更细的数据能够支持更精细的排期,但也要求更多更新、解释和治理。若团队每周花数小时维护一个从未用于决策的工时表,数据采集就已偏离目标。资源管理应遵循“决策需要多少信息,就采集多少信息”的原则。

企业可以先使用投入区间、每周可用比例和关键任务窗口,再根据实际问题补充细节。只有当班次、设备占用或成本核算确实要求精确到小时,才值得建立相应粒度的数据规则。

5. 立即交付与长期能力建设之间的取舍

把所有人都放在当前项目上,可能让近期目标更快推进,却没有时间改善工具、流程和技能。长期能力建设往往短期难以量化,但若不投资,重复工作和单点依赖会持续占用未来产能。

管理者应把能力建设作为明确的资源项目,而不是要求员工在工作之外“自行学习”。投入可以按比例、按阶段或按业务瓶颈安排,但要有可验证的目标,例如减少某类审批等待、提升替补覆盖或降低重复返工。

资源分配管理指南:企业管理者如何做好资源管理,入门指南全流程

九、如何判断管理机制有效:看结果,也看代价

1. 观察计划兑现率,但不要把它变成唯一目标

计划兑现率可以反映团队承诺是否稳定,但如果团队通过降低目标、拒绝合理需求或把难任务移出统计来提高数字,这个指标就会失真。应同时观察交付价值、质量、变更原因和客户影响,防止团队为了达成指标而优化表面结果。

比较计划与实际时,要区分原计划与滚动调整后的计划。原计划用于观察预测质量,调整后计划用于观察最新承诺的执行情况。两种口径回答不同问题,混在一起就无法判断是估算不准还是管理变更不及时。

2. 观察关键岗位等待时间和在制工作

关键岗位等待时间能显示稀缺能力是否成为瓶颈;在制工作数量则反映组织是否同时启动了过多事情。若许多工作都已开始、却迟迟无法完成,可能不是个人效率低,而是并行项目过多、依赖没有解决或任务切分不合理。

管理者要结合任务类型解释数据。不同团队的工作周期差异很大,不能简单拿研发、法务、客户支持的平均完成时间互相排名。趋势、同类任务分布和业务影响,比跨职能的单一比较更可靠。

3. 观察加班、返工和质量风险是否同步变化

若资源冲突下降了,但加班、缺陷或客户投诉上升,说明问题可能只是从排期层面转移到质量层面。反过来,短期交付略有放缓,但返工和风险显著下降,也可能意味着团队开始停止不合理的赶工。

因此,资源管理评估最好采用一组平衡指标:承诺兑现、等待时间、计划外投入、返工质量、关键技能覆盖和业务价值。指标不需要越多越好,关键是每项都能支持一个明确的管理判断。

4. 观察规则是否改变了行为

有效机制不仅产生报表,还会改变请求方式和决策行为。需求方开始主动说明验收标准,项目负责人愿意提出替换项,资源负责人能够识别重复预约,团队成员敢于报告超负荷,这些变化往往比系统里的字段完整度更能说明机制是否落地。

如果数据越来越完整,但插单仍无须解释、优先级仍由声音大小决定、人员仍被多个负责人同时派活,就说明流程只是增加了记录工作,没有改变治理关系。管理者应回到决策权和激励机制,而不是继续添加字段。

十、结尾:资源管理的关键,是让每一次承诺都有边界

资源分配管理并不是把所有人都排满,也不是靠一张表解决企业内部的优先级冲突。它要让业务需求进入同一套判断机制,让关键能力与可用时间被看见,让管理层对优先级承担真实取舍,并让变更能够及时反映到承诺中。

我建议管理者从一个最常见的冲突开始:找出过去一个月反复被争用的关键岗位,记录需求来源、等待时间、实际投入和临时插单,再邀请相关负责人共同确定排序与替换规则。先用一个周期验证,再根据结果调整容量和流程。

资源管理做得好,不是每个人都没有空档,而是企业知道哪些工作值得占用稀缺能力、哪些承诺必须调整、哪些能力需要长期建设。下一步,先停止新增一张只用于汇报的排期表,建立一个能支持真实取舍的工作队列、容量基线和复核节奏。

常见问题解答(FAQ)

1. 企业资源分配应该从哪里开始?

我负责的项目经常同时争抢同一批人,计划表上每个人都排得满满当当,实际进度却总是延误。我想先把资源管理做起来,但不确定应该先统计人员、预算,还是先改项目优先级。

先盘点正在进行的工作,再盘点可用资源,不要一上来就采购管理系统或要求员工填复杂报表。可以用一张表记录项目、交付日期、负责人、关键技能、每周可投入工时和当前阻塞;以一个部门、未来四周为范围试运行。举例来说,某团队有8名成员,每人每周可投入约30小时,账面容量是240小时;

扣除会议、支持和休假后若只剩180小时,就不能按240小时承诺项目。判断起点是否有效,看管理者能否说清哪些工作正在占用关键资源、哪些承诺存在冲突。

2. 多个项目争抢同一位员工时,管理者该怎么分配?

我手下有一位熟悉核心系统的同事,几个项目都认为自己的任务最紧急,最后他每天切换工作,大家还是不满意。我不想只按谁催得急来决定,应该用什么规则排优先级?

先由管理者而非员工本人承担优先级冲突的决策责任,再用统一标准比较工作:法定或客户承诺、业务影响、延误成本、依赖关系和替代人选。对于确实只能由一人完成的任务,明确其主责项目和投入比例,例如每周三天投入交付、一天处理运维、一天预留突发事项,并约定每周复核。不要把同一时段同时分配给多个项目;

如果某任务延期的损失较低,就应公开调整日期,而不是让关键员工靠加班填补计划缺口。

3. 怎样判断团队是资源不足,还是工作安排不合理?

我看到团队连续几个月都在加班,直觉上觉得人手不够,但也发现有些任务反复等待审批,临近交付才集中返工。我该怎样区分招聘能解决的问题和流程本身的问题?

观察至少两到四周的实际投入与等待时间,把工作分成执行、等待、返工和临时支持几类。若关键技能人员长期实际工时高于可持续容量,且工作已按业务价值排序,瓶颈集中在不可替代的技能上,增员或培养备份人才才可能有效;若大量时间耗在审批等待、需求变更或重复返工,应先修流程。

比如一个团队每周名义工时200小时,其中只有120小时用于有效交付,单纯增加人员可能只是扩大沟通和等待成本。

4. 资源分配计划多久更新一次,才不会变成形式?

我以前做过季度资源计划,刚发布没多久就被临时需求打乱,后来大家都不再相信计划表。我担心频繁调整会让团队无所适从,但更新太慢又会错过风险,怎样设定节奏比较合适?

采用“月度看容量、每周看承诺、出现重大变化时触发重排”的节奏通常比每天改计划更可执行。每周检查关键岗位负荷、交付风险、未决依赖和新插入事项;只有当客户承诺、预算、关键人员可用性或项目优先级发生实质变化时,才重新分配,并记录调整原因与受影响的交付日期。

可以跟踪计划工时与实际工时偏差、延期事项数量及临时任务占比;若偏差持续偏大,先校准估算与容量假设,而不是把计划更新得更频繁。

核心关键词

读者评论

卢
卢若溪

我们团队之前也试过把每个人排到接近满负荷,结果一个客户问题就连着影响几项计划。后来按周留出支持时间,排期没那么满,但交付反而更稳定。缓冲比例还是得用自己的历史数据慢慢校准。

尹
尹嘉宁

文中提到跨部门借人要明确责任,这点很实际。我遇到过借调期限说不清,原团队和接收团队都默认对方会兜底,最后工作重复、原任务也延期。最好在借调时把优先级和原任务调整一起确认。

郭
郭宁

把工时数据用于团队容量估算我能理解,但如果细到个人逐小时记录,确实容易让人觉得是在监控。我们后来只看团队层面的计划与实际差异,数据更容易如实填写;不过遇到长期瓶颈时,怎样定位问题还需要配合具体复盘。

文章包含AI辅助创作:资源分配管理指南:企业管理者如何做好资源管理,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/619310
