岗位落地方案:管理层开展资源管理的最佳实践案例解析

管理层做资源管理,最常见的失败不是“人手不够”,而是同一批关键人员被多个项目同时承诺:计划里每个项目都能按期交付,排到日历上却发现同一个架构师、测试负责人或业务专家一天要参加三场评审。岗位落地方案的关键,不是先买工具或先画组织图,而是把业务优先级、岗位责任、可用产能和冲突处理规则连成一条可执行的决策链。本文围绕一个明确标注为情景模拟的中大型企业案例,拆解管理层如何从岗位职责走到资源配置、风险预警与复盘改进。

一、先讲核心结论:资源管理不是“分人”,而是建立可重复的决策机制

1. 管理层首先要解决的是优先级冲突

当多个部门都说自己的项目“最紧急”,资源管理就不再是排期问题,而是组织层面的价值判断。管理层应先讲清楚什么业务结果优先、哪些交付具有硬性约束、哪些工作可以延后,再讨论由谁执行。否则,资源经理只能把冲突藏进排期表,不能真正消除冲突。

我判断一套方案是否落地,通常先看三个问题:发生冲突时谁有权拍板;被调整的项目如何同步变更范围和日期;承担关键任务的人是否有可执行的工作容量。三者缺一,资源计划就容易变成“大家都同意,之后照旧”。

2. 岗位职责必须对应决策权,而不只是工作清单

岗位说明书常写“负责资源协调”“保障项目交付”,但这类描述没有回答具体问题:岗位可以调配哪些人?可调整到什么程度?遇到跨部门争议由谁升级?职责如果没有权限、输入、输出和升级边界,就很难转化为日常行动。

我建议把岗位落地定义为一条闭环:岗位接收什么信息,按什么规则判断,执行哪些动作,产生什么记录,何时升级,最后用什么指标复盘。岗位不是挂在组织架构图上的名称,而是组织运行中可观察、可交接、可追责的一组行为。

3. 先建立轻量规则,再逐步增加系统化程度

资源管理常常从复杂表格开始,试图一次性覆盖所有人员、技能、项目、工时、假期与成本。我的经验判断是,初期最值得统一的是关键岗位、项目优先级、可用容量、冲突规则和变更记录;细到每个人每天的工时,往往要等基础口径稳定后再做。

对中大型企业或百人以上组织,跨团队依赖、多个项目组合和岗位技能差异会让人工维护逐渐吃力。此时可以考虑用项目管理平台承载项目、人员、工作量与风险视图。以 PingCode 为例,管理层可将它作为项目与协作信息的承载环境之一,但工具不能替代优先级规则,也不能替代业务负责人对取舍作出的决定。

岗位落地方案:管理层开展资源管理的最佳实践案例解析

二、背景和真实场景:为什么表面上人很多,关键岗位仍然总是缺

1. 人员总数不能代表可用产能

不少管理报表会列出团队人数,却没有区分常规交付、支持维护、会议协作、休假培训与突发任务。一个团队有二十名员工,不代表二十个人都能投入新项目;真正决定交付能力的,是具备相应技能且在相应时间段可用的人力。

产能盘点应至少拆成三层:名义人数、可工作时间、可用于项目的有效容量。名义人数用于组织规模判断;可工作时间用于排除休假等不可用时间;有效容量还需考虑运维、支持、内部协作和必要缓冲。直接拿人数乘工作日推算项目能力,通常会高估团队承诺。

2. 关键岗位的稀缺性比平均工作量更值得关注

很多项目看起来只需要“一个人”,实际却依赖特定岗位的审批、设计或验证。例如,方案设计可以由多个团队并行准备,但最终架构评审可能只有少数专家能够完成。资源管理若只看团队平均负荷,就会漏掉这种瓶颈。

管理者可以同时观察岗位层和人员层:岗位层看某类能力的总体供需;人员层看关键人员是否被过度承诺、是否只有单一备份。若岗位供需紧张但个人负荷看起来合理,可能是技能分布不均;若某个人持续超负荷,则应检查是否存在授权不足、知识集中或任务切分不当。

3. 资源问题往往在项目启动前就已形成

项目启动会上,团队常常只讨论目标、范围和日期,没有核验人员是否真实可用,也没有确认其他项目的承诺。等到执行中发现资源撞车,管理层就要在交付延期、范围缩减、外部采购或人员加班之间做选择。启动前看似少开一次会,实际可能把决策成本推到了更昂贵的阶段。

因此,我会要求立项材料至少回答:关键岗位需要多少投入、投入发生在哪些时间段、与现有工作有哪些冲突、缺口出现时有哪些备选方案。对于尚未明确的需求,也要标注假设和验证节点,而不是把不确定性隐藏在看似确定的计划里。

岗位落地方案:管理层开展资源管理的最佳实践案例解析

三、常见误区:看起来像在管理资源,实际上只是把问题换了个位置

1. 把“忙”当成产出,把加班当成容量

某个岗位连续数周显示满负荷,不代表资源利用率高,也可能意味着计划没有缓冲、任务持续插队,或关键工作被过度集中。加班能暂时覆盖短期峰值,但不能成为常态容量假设。若长期靠加班维持承诺,管理报表会把风险伪装成能力。

我会把正常工作容量与临时应急容量分开记录。应急投入需要有触发条件、时间范围和退出安排,例如明确这是一次上线窗口支持,而不是将额外工时永久纳入团队基线。若应急状态持续反复出现,就应回到需求预测、人员配置和交付范围重新评估。

2. 只追求利用率最高,忽视交付系统的弹性

将所有人排到接近百分之百,看起来能减少闲置,却会压缩处理突发问题和跨团队依赖的空间。任何一个评审延期、需求变更或线上故障,都可能把后续工作整体推迟。资源管理追求的不是每个人永远满载,而是在成本、交付速度与应变能力之间找到可接受的平衡。

对高度变化的岗位,应保留适度缓冲;对稳定、重复且可预测的工作,可以提高计划确定性,但也要设定异常上限。缓冲不是无所事事,而是用于吸收真实的不确定性。关键在于管理者能说明缓冲服务于什么风险,不能借此掩盖低效或缺乏决策。

3. 用平均数掩盖岗位瓶颈

如果一个团队的平均负荷是百分之八十,管理层可能认为还有空间。但某个核心岗位可能已经超负荷,另一些岗位却有余量。平均数适合看趋势,不适合判断稀缺技能和关键依赖。资源视图至少应支持按岗位、技能、团队、项目和时间窗口切分。

当瓶颈只集中在少数人员时,管理动作不一定是立刻招聘。也可以检查是否能拆分评审工作、培养备份、调整任务顺序、减少重复审批或将低风险任务标准化。招聘解决的是容量增加,不必然解决流程不合理和知识过度集中的问题。

4. 把工具上线等同于机制落地

工具能帮助汇总项目、任务、人员和进度信息,却不会自动回答“哪个项目应该延后”。如果输入口径不一致,系统里只会出现更整齐的冲突;如果管理者没有固定审议节奏,提醒通知也可能被忽略。工具选型必须服务于已经定义的工作机制,而不是寄希望于功能本身改变组织行为。

我通常先用一两个业务单元验证最小机制,再决定是否扩大系统范围。需要验证的不是页面够不够多,而是人员容量是否更新、冲突能否及时暴露、决策有没有责任人、变更后计划能否同步。平台能缩短信息收集和传播时间,但优先级和责任仍然需要组织明确。

岗位落地方案:管理层开展资源管理的最佳实践案例解析

四、专业判断逻辑:把资源管理拆成五个可审议的问题

1. 先问价值:这项工作为什么现在做

所有资源请求都应说明业务结果、时间约束和不做的后果。价值不一定都能精确折算成金额,但必须有可比较的依据,例如法规期限、客户承诺、收入机会、风险降低或平台能力建设。若只有“领导要求”或“很重要”,管理层没有足够信息进行组合取舍。

我建议采用分层而非伪精确的价值评估。先区分硬约束、重要机会和可选改进,再在同一层级比较收益、风险和投入。分层能够让决策者看清规则;复杂打分表若没有可靠数据,反而容易制造一种“数字更精确、判断更客观”的错觉。

2. 再问能力:谁具备所需技能,何时能投入

资源计划需要同时回答技能适配与时间适配。某位员工有相关经验,不代表他在目标窗口有空;某个团队当月有空闲,也不代表具备必要的领域知识。将岗位技能、人员经验、任务依赖和时间窗口放在一起,才能识别真实缺口。

对于技能信息,我倾向于用可验证的任务经历和角色授权,而不是只依赖自评等级。技能矩阵可以记录“可独立执行”“可协助”“需要培养”等状态,并标注最近参与的工作或验证人。矩阵的目的不是给员工贴永久标签,而是改善配置并发现培养需求。

3. 接着问约束:哪些事情不能同时成立

资源评审的价值,常常体现在发现不可能三角:同一批关键人员、同一截止日期、多个高优先级项目无法同时满足。管理层需要把约束显式化,讨论可以调整的变量是范围、顺序、日期、质量门槛还是投入方式,而不是要求执行团队“再想办法”。

每次决策最好留一条简短记录:冲突是什么、评估过哪些方案、最终选择什么、承担了什么风险、谁负责复查。记录不是为了增加审批负担,而是避免组织在结果不理想时忘记当初的取舍条件。

4. 明确拍板机制:决定权不能漂浮在协作群里

跨部门资源冲突不能仅靠项目经理协调。如果项目经理无权改变优先级,也无权确认人员投入,他只能不停催促或向上升级。管理层应规定常规冲突由谁裁决,超出什么阈值要升级,紧急插单由谁批准,以及批准后哪些已有承诺必须同步变更。

拍板机制可以分层设置:团队内部处理短期小幅调整;项目组合层处理跨项目优先级;管理层处理战略目标、重大客户承诺和不可逆投入。具体阈值要依据组织规模和决策速度确定,重点是让冲突找到明确出口,而不是把所有事项都推给最高层。

5. 最后问反馈:计划偏差如何改变下一轮决策

资源管理不能只在立项时做一次容量核对。项目范围变化、关键任务延期、人员临时调离或支持负荷增加,都可能使原计划失效。团队需要设定更新触发条件,而不必强求所有人每天维护细到分钟的数据。

对大多数管理层来说,周度检查风险、月度复核组合、季度调整能力建设,比频繁追问每日工时更有价值。若实际偏差持续偏向同一方向,就应修正容量假设或流程,而不是反复要求团队提高填报精度。

岗位落地方案:管理层开展资源管理的最佳实践案例解析

五、情景模拟案例:三条业务线争用同一组关键岗位

1. 案例背景与假设

下面的案例用于说明机制,所有人数、比例、周期和结果均为情景模拟,不是特定企业的真实经营数据。某家拥有约六百名员工的软件与服务企业,同时推进客户交付升级、内部数据平台改造和新业务试点。三项工作均需要架构、数据和测试岗位参与,团队过去主要靠负责人私下协调。

最初的资源表显示,相关团队总人数充足,三个项目也都提交了按期交付计划。但进一步核验后发现,架构评审只有两名具备授权经验的专家;测试团队有一部分容量长期用于线上支持;数据岗位的需求高峰集中在同一季度。平均人数掩盖了关键时间窗口的供需冲突。

项目 主要业务目标 资源冲突点 管理层初始诉求
客户交付升级 降低交付周期,满足重点客户承诺 需要架构评审与测试窗口 维持原交付日期
内部数据平台 减少重复报表加工,提高数据可复用性 数据岗位与架构岗位在同一时期被占用 按季度计划完成核心能力
新业务试点 验证新服务的客户需求与交付模式 产品、数据、测试人员均为兼职投入 尽快推出完整试点版本

2. 先做岗位级盘点,而不是先问每个人有多忙

案例中的第一步,是将三项工作按关键岗位和时间窗口拆开,而不是直接收集全员工时。盘点结果显示,真正的紧张点集中在架构评审、数据建模和系统测试;需求整理、项目协调等工作也有压力,但可以通过调整顺序、合并沟通或重新分派来缓解。

这一步避免了一个常见误判:团队成员都说自己忙,所以所有项目都缺人。实际情况可能是少数技能不可替代,而其他工作有重新安排的空间。只有把瓶颈定位到岗位和时段,管理层才能比较招聘、培养、外部支持、范围调整和延期的成本。

3. 将分歧转成选项,而不是要求执行团队“协调一下”

管理层收到的初始诉求是三个项目都维持原计划。审议时,团队提出三个组合选项:保留全部范围但推迟其中一项;保留日期但缩减新业务试点范围;增加外部测试支持,同时让内部专家集中处理高风险评审。最终选择组合方案,而不是让同一批人员同时背负三份完整承诺。

  • 客户交付升级:优先保障客户承诺,固定架构评审窗口,并把低风险改进纳入后续版本。
  • 内部数据平台:先完成数据标准与关键接口,部分非核心报表迁移延后一个周期。
  • 新业务试点:先验证核心客户流程和关键假设,不在首轮纳入完整自动化能力。

这个方案的核心不是“哪个项目赢了”,而是将交付范围和日期与有限容量重新匹配。管理层同时记录了取舍:试点覆盖面下降,平台部分报表延期,但关键客户承诺和新业务验证仍然保留。

4. 用结果指标验证,而不是用会议数量证明工作完成

该情景方案将验证周期设为十二周。管理层不以“开了几次协调会”衡量成效,而是关注关键岗位冲突次数、承诺变更提前量、关键任务逾期率、支持工作占用和试点验证结果。以下数字均为示意性的情景推演,用来展示评价结构,不应被引用为行业基准或真实案例成绩。

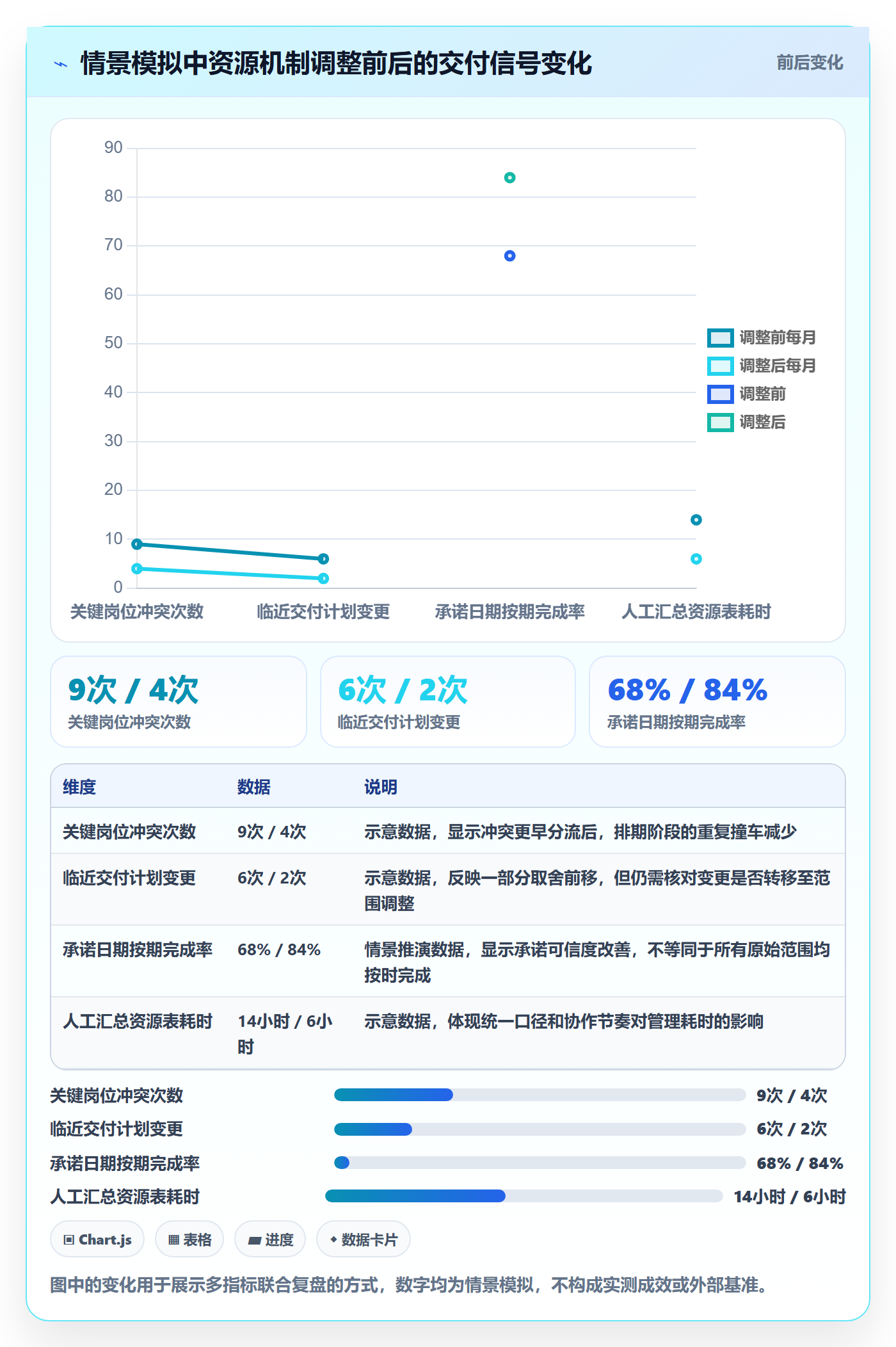

观察指标 机制调整前 十二周模拟结果 解读方式
关键岗位冲突次数 每月约 9 次 每月约 4 次 下降意味着冲突更早进入审议,但仍需看是否只是转移到其他岗位
临近交付的计划变更 每月约 6 次 每月约 2 次 变化减少可能来自提前取舍,也要结合业务效果验证
承诺日期按期完成率 约 68% 约 84% 提升反映计划可信度改善,不代表所有目标都按原范围完成
人工汇总资源表耗时 约 14 小时/月 约 6 小时/月 下降说明信息口径和协作流程更稳定,不能单独作为业务价值证明

管理层还应查看反向指标,例如被延后工作的业务损失、关键人员加班变化、团队支持响应时间和质量缺陷。只看按期完成率,可能鼓励团队通过压缩质量活动达成目标;只看冲突次数,也可能诱发团队不再报告冲突。指标必须成组解释。

岗位落地方案:管理层开展资源管理的最佳实践案例解析

六、岗位落地方案:从试点到常态运行的实施步骤

1. 第一步:选定试点边界,避免一上来覆盖全公司

试点应选择有真实资源冲突、业务负责人愿意参与、又不涉及过多不可控外部因素的业务单元。范围过小,观察不到跨团队问题;范围过大,口径未稳定就会带来大量维护负担。通常可以从两到四个相互依赖的项目组合开始,覆盖关键岗位和主要管理角色。

启动前应明确试点目标。例如,目标是减少临近交付才发现的冲突,就需要记录冲突发生阶段;目标是提高计划可信度,就要定义承诺日期、变更口径和完成判定。目标不能写成“提升资源管理水平”,因为它无法指导采集哪些信息和采取哪些行动。

2. 第二步:定义岗位、责任边界和最小输入

为每个关键角色明确职责边界。业务负责人说明价值与约束;项目负责人提交范围、依赖和时间需求;职能负责人判断技能与可用容量;资源协调角色维护视图并暴露冲突;决策层对跨项目取舍拍板。一个人可以兼任多个角色,但不同责任不能因此消失。

最小输入建议包含项目或工作项、所需岗位、投入区间、关键日期、优先级依据、可替代方案、责任人和信息更新时间。不要一开始要求每个人填满每日工时。先确保输入能支撑决策,再根据管理问题补充字段。

3. 第三步:制定容量口径和冲突阈值

容量口径至少要说明统计周期、工作时间如何折算、休假和支持任务如何处理、岗位可并行程度如何估计。不同类型的工作不能简单按统一百分比处理:稳定维护和探索性研发的计划不确定性不同,专家评审与常规执行的可替代程度也不同。

冲突阈值应简单且可执行。比如,关键岗位需求超过可用容量、同一人员在重叠窗口承担多个高优先级任务、或单项计划变更影响其他项目承诺时,就触发审议。阈值不必看起来复杂,必须让团队知道什么情况下不能私下消化。

4. 第四步:建立固定节奏和异步更新机制

例会不应变成逐项念表,而应聚焦新增冲突、方案变化、超出阈值的负荷和需要决策的事项。可设周度执行检查、月度项目组合评审;变化较少的组织可降低频率,变化快速的团队则需要更及时的异步更新。

会议输入应在会前形成,会议上只处理判断和取舍。每个决策都记录责任人、截止时间和受影响的承诺。若会后仍需要依靠多人分别维护不同版本的表格,说明信息源和变更流程还没有设计好。

5. 第五步:用异常处理来验证机制是否真正落地

机制是否有效,往往不在正常计划中,而在插单、人员离职、重大缺陷和需求扩大等异常发生时。组织应预先说明谁可以批准紧急任务、需要暂停什么、紧急状态何时复核、是否使用外部支持,以及如何对被影响的项目重新承诺。

如果异常总是通过私聊解决,组织就无法看见真实资源消耗,也无法积累改进依据。紧急决策可以快速,但不能没有记录。记录越简明,团队越容易坚持;必要字段通常是事件、影响范围、决策人、替代方案和复查日期。

6. 第六步:设置复盘周期,调整岗位能力而不仅是排期

试点结束后,复盘应区分三类问题:容量问题、能力问题和机制问题。容量问题可能需要招聘或采购;能力问题可能需要培训、轮岗和备份;机制问题可能需要减少审批、调整优先级流程或改善需求输入。直接把所有偏差归因于“人不够”,容易错过成本更低的改善机会。

对中大型企业,若团队数量增加、工作依赖变复杂、手工汇总反复出错,可以考虑将资源视图、项目计划、工作项与风险更新放在同一协作环境中。采用 PingCode 或其他项目管理平台时,应先确认组织是否愿意维护共同口径、谁负责数据质量、哪些决策要在平台留痕,再评估功能和集成。

七、不同情况下的行动建议:不要把同一套方案套给所有组织

1. 组织规模较小,项目数量有限

若团队规模不大、项目之间依赖较少,先用轻量共享表格和固定评审节奏即可。重点维护关键岗位、项目优先级、可用窗口、冲突状态和决策记录。此时过度建设系统可能让维护成本高于管理收益,先把责任和口径跑通更重要。

轻量做法不等于随意。指定一个信息维护责任人,设置字段规范和更新频率;项目负责人变化需求时必须同步更新受影响的计划。若表格经常出现多个版本或决策信息缺失,再升级到更统一的系统化管理方式。

2. 百人以上组织,多个团队共同交付

组织超过百人后,资源冲突往往跨越团队边界,靠部门负责人互相发消息难以形成全局视图。此时需要统一项目和岗位口径,建立可按团队、项目、技能和周期查看的容量视图,并明确组合层面的审议机制。

系统能力需要围绕管理问题评估,而不是按功能数量打分。重点看数据能否从项目计划延伸到资源风险,权限能否支持不同层级查看和决策,变更能否保留记录,团队是否能低成本更新。部署后仍应保留人工判断入口,因为项目组合决策涉及业务情境,不能简单依赖自动排序。

3. 业务变化快,需求经常插队

对快速变化的业务,固定年度计划容易迅速失真。可以缩短资源评审周期,按阶段确认投入,并将探索性工作拆成可验证的小批次。优先为关键岗位留出处理突发情况的余量,同时明确插单的授权人和代价。

变化快不代表不需要计划,而是计划要有明确的滚动窗口。近期承诺应较明确,远期计划则保留范围和容量假设;每次重大变化都需要说明哪些原承诺被调整。若插单没有成本,组织会高估自己同时开展工作的能力。

4. 工作高度稳定,流程和需求较可预测

稳定性较高的运营工作,可以通过历史负荷、周期任务和服务水平要求建立容量基线。应关注单位工作量、处理周期、积压和异常率,找出流程浪费和峰值规律。岗位安排可更偏向标准化与轮班覆盖,但仍需要为故障、审计或季节性高峰设定应急方案。

稳定工作也要避免只看利用率。若每个人都被排满,临时故障会把排期推向长期积压;若人员配置明显过剩,则要判断是否能扩大服务能力、减少外包或调整岗位结构。容量基线应由真实任务数据校准,而非从组织编制反推。

八、资源管理工具与流程的取舍:什么时候值得系统化

1. 继续用表格,还是转向项目管理平台

表格的优点是低成本、灵活、易于试错,适合规则尚未稳定、项目规模较小的阶段。缺点是多人维护容易出现版本分裂,数据关联和权限控制有限,变更记录与项目进度常需要重复整理。

项目管理平台适合项目和人员关系复杂、管理层需要持续查看组合状态、团队间存在较多依赖的组织。引入前要算总成本:配置、迁移、培训、日常维护、权限治理和流程调整都要计入。若业务规则尚未统一,系统化会把模糊流程固化得更快。

判断维度 表格更合适的情形 项目管理平台更合适的情形 需要警惕的信号
项目与团队规模 项目少、依赖清晰、负责人稳定 多团队并行、交付依赖频繁 团队规模扩大但仍靠个人维护总表
信息更新方式 低频变化,少数角色统一维护 多人持续更新,需要关联任务与进度 重复填报多、信息更新时间滞后
决策留痕 审议次数少,记录要求简单 需要追踪变更、责任和审批过程 口头决策无法还原,延期后责任不清
管理成本 建立和维护成本明显较低 自动关联和统一视图能节省持续协作成本 工具维护复杂度超过减少的人工成本

2. 不同类型资源不应使用同一种管理颗粒度

专业专家、固定班组、外部供应商和短期项目成员的可用性不同。专家资源可能需要按评审窗口管理;固定班组可以按迭代或周计划管理;供应商则要同步合同边界、服务时间和交付验收;临时成员需要明确授权和知识交接。

管理颗粒度要与决策需要匹配。管理层要做项目组合取舍,通常不需要看到每个人每天的全部时间;团队负责人要安排近期任务,可能需要更细的周级视图。将所有信息都强行细化到同一层级,会导致输入负担增加,却没有带来更多有用决策。

3. 人员利用率、交付质量与组织韧性如何取舍

管理者可能希望资源利用率高、按期交付率高、质量稳定、团队不加班、随时能接新需求,但这些目标之间会相互制约。应先确定哪些结果不可妥协,再对其他目标设置可接受区间。对于法规、安全和重大客户承诺,质量门槛可能优先于速度;对于探索性试点,尽早验证假设可能比一次性完成全部范围更重要。

组织韧性需要投入成本:备份技能、文档、交叉培训和容量缓冲都占用时间。若所有人员只做眼前交付,短期表面效率可能更高,但知识集中和单点风险也会增加。管理层应把韧性建设当作明确的能力投资,而不是要求团队在空余时间顺手完成。

岗位落地方案:管理层开展资源管理的最佳实践案例解析

九、复盘指标与风险控制:避免把资源管理做成新的填表工程

1. 选择少而有效的指标,避免指标互相打架

建议将指标分为三组:计划可信度、资源健康度和业务结果。计划可信度看承诺变更、按期完成与预测偏差;资源健康度看关键岗位负荷、加班、支持占用和备份覆盖;业务结果看客户价值、风险降低、收入机会或服务质量。每组不必追求指标数量,重点是能够引发具体管理动作。

指标应同时说明统计口径和使用限制。例如,按期完成率需要说明按原范围还是调整后范围计算;加班数据需要说明是否包含值班与补休;岗位冲突次数需要区分真正需要管理层裁决的冲突和团队内部可以解决的轻微调整。口径不清的数据不适合用于团队排名或绩效评价。

2. 用领先信号预防问题,而不只统计事后结果

延期率和超支是滞后结果,往往在管理动作空间已经变小时才显现。领先信号可以包括关键岗位需求超过容量的周数、待裁决冲突的平均滞留时间、未确认的依赖数量、临近交付仍未完成的关键评审,以及人员变动后的备份覆盖情况。

领先指标不必越多越好。每个指标都要对应责任人和触发动作,例如超过阈值后召开组合审议、缩减范围、增派支持或重新承诺日期。如果指标变红后没有任何决策动作,它就只是视觉装饰。

3. 关注数据质量与员工信任

资源管理涉及人员工作信息,采集范围要与管理目的相匹配。若管理目标是项目组合决策,通常不需要持续记录员工的每分钟活动。过度细化的监控会增加填报负担,也可能让员工为了避免被误解而调整数据,最终降低真实度。

管理层应说明采集哪些信息、用于什么决策、谁可以查看、保留多久、如何纠错。数据用途不清晰时,团队容易把容量盘点理解为个人绩效监控。透明边界不仅是合规要求,也是提高更新质量和组织信任的基础。

4. 识别资源管理中的系统性风险

  • 关键技能单点风险:识别只有一人能完成的审批、操作或知识判断,安排备份与交接。
  • 持续超负荷风险:区分一次性峰值与长期结构性缺口,避免把加班当成稳定容量。
  • 范围不断膨胀:建立变更评估机制,新增工作必须说明对日期、成本和其他项目的影响。
  • 岗位责任重叠:明确最终决策人,避免多个角色都“参与”,却没有人负责拍板。
  • 信息滞后风险:明确更新触发条件,使人员变动、需求变化和项目状态及时反映到资源视图。
  • 系统依赖风险:保留关键决策记录和数据导出能力,避免单一工具故障导致管理信息不可用。

岗位落地方案:管理层开展资源管理的最佳实践案例解析

十、管理层可以立刻开始做的三件事

1. 盘点未来一个周期内的关键岗位冲突

不要先要求全员填写完整工时表。先选未来四到八周内最重要的项目,列出不可替代的岗位、需求时段、现有承诺和责任人。目标是找到“谁在什么时间被哪些工作同时需要”,而不是给每个人的忙碌程度打分。

2. 召开一次只处理取舍的资源审议会

把冲突整理成具体选项,要求每个方案说明业务收益、日期影响、范围变化和主要风险。会议不应以“大家再协调”为结论;至少要明确一项被优先保障的工作、一项被调整的承诺和一名最终决策人。

3. 建立简短的决策记录,并在下个周期复核

记录冲突、替代方案、最终决定、风险承担人和复查日期。下个周期检查决定是否减少了临近延期、加班或临时插单;若没有,就找出是容量假设错了、执行没有更新,还是决策机制没有被遵守。每次复盘只改最关键的一两条规则,避免管理机制越做越重。

十一、最后的判断:岗位落地的成败,看冲突能否被看见并被处理

我对资源管理的核心判断是:岗位方案不应从“谁负责什么”结束,而应从“当有限资源无法满足所有承诺时,组织如何选择”开始。职责清楚可以减少推诿,容量口径可以减少误判,系统可以提高可见性,但真正决定结果的,是管理层是否愿意在冲突出现时公开排序、明确取舍并承担后果。

下一步不必从全公司铺开,也不必先追求精细工时数据。选一个真实的项目组合,识别三到五个关键岗位,按周盘点可用容量,记录冲突和拍板结果,再用一个周期检查计划可信度与人员健康度。能够让组织提前暴露问题、及时调整承诺、持续培养关键能力的方案,才称得上岗位落地。

常见问题解答(FAQ)

1. 管理层开展资源管理,第一步应该做什么?

我负责多个项目时,常遇到各部门都说人手不足,但没人能说清资源具体卡在哪里。我想知道,管理层应该先建资源台账,还是先调整项目优先级?

先统一项目优先级和资源口径,再做台账。否则台账只会记录“谁很忙”,不能回答“哪些工作值得优先投入”。可先选取未来4至8周的在研项目,要求负责人列出关键任务、所需角色、预计投入、最晚交付时间及依赖关系,再由管理层按业务价值、时限和风险排序。

资源数据不必一开始就精确到小时,按每周可用人日记录通常更容易执行;同时预留约15%至20%的缓冲,用来应对支持工作、突发问题和估算误差。

2. 如何判断团队是真的缺人,还是资源分配不合理?

我看到团队连续几周加班,第一反应是申请招聘,但有些项目的等待时间又很长,人员似乎并非一直在做有效工作。我该看哪些数据,才能分辨产能不足和分配失衡?

不要只看加班时长,至少同时看需求负荷、实际可用产能和等待时间。举例来说,若某角色未来四周需要80人日,而扣除休假、例会和日常支持后只有60人日,且多个高优先级任务都依赖该角色,才更像是结构性产能不足;若总负荷低于可用产能,却有任务长期等待审批、需求确认或前序交付,问题更可能在流程或优先级。

实际盘点时,可按角色而非只按部门汇总,连续观察两到三个周期,避免一次性峰值误导招聘决策。

3. 资源冲突发生时,管理层怎样做取舍才不变成谁声音大谁优先?

我遇到过两个部门同时要求同一位核心成员救急,双方都说自己的事情不能延期,最后只能靠负责人临时拍板。我想建立一种有依据、可解释的取舍方式,应该比较哪些因素?

把冲突从“部门争人”改成“工作排序”,使用事先公开的决策规则。可以按业务影响、截止时间、延期代价、合规或客户风险、替代方案五项评估,并给每项设定简单等级;例如高风险交付优先于内部优化,但低价值的紧急请求不能仅凭“今天要”自动插队。每次调整都记录被推迟的任务、影响范围、决策人和复核日期。

这样做的关键不是评分看起来精确,而是让取舍依据一致,并让被延后的团队知道代价由谁确认。

4. 资源管理方案上线后,管理层用什么指标判断它是否有效?

我担心资源管理最后变成每周填表,管理层看了很多数字,团队却没有更快交付。我想知道应该追踪哪些指标,以及多久复盘一次,才能看出方案是否真的改善了工作?

优先观察决策结果,而不是表格填写率。可每两周检查四类信号:高优先级任务按期完成率、关键角色的负荷分布、任务因资源等待而停滞的天数,以及临时插入工作造成的延期数量。比如连续三个复盘周期中,等待天数下降而高优先级交付率没有恶化,通常比“所有项目都填了资源计划”更能说明方案有效。

若负荷看似均衡但交付周期变长,应检查任务是否过多并行;资源管理的目标是减少关键工作等待和无效切换,而不是让每个人的日历排满。

核心关键词

读者评论

孟
孟明远

我们以前也统计过团队总工时,真正卡住进度的却总是少数评审岗位。按岗位拆分容量比看平均负荷有用,不过技能矩阵多久更新一次、由谁验证,实际执行中还需要定清楚。

龚
龚欣然

把冲突提前到立项时讨论确实更有调整余地,但业务临时插单很难完全避免。除了明确谁能批准,最好也规定插单后哪些原承诺要同步改,不然压力还是会落到一线加班上。

顾
顾清

我认同不必一开始就追踪到每天的工时。我们试过周度更新容量,填报负担小一些;难点是支持和临时协作常被漏记,容量估算仍需要结合实际偏差定期校准。

文章包含AI辅助创作:岗位落地方案:管理层开展资源管理的最佳实践案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/619283

赞 (0)
飞飞飞飞
资源管理如何做好人员?管理层最佳实践与操作步骤
上一篇 32分钟前
资源管理技能教程:管理层最佳实践,避坑指南
下一篇 30分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
