人员资源管理效率低,通常不是因为管理层“不知道谁在忙”,而是因为组织无法在同一套规则下回答三个问题:接下来要交付什么、需要哪些能力、现有人员能否在期限内完成。管理层提升资源管理效率,关键不是把每个人的日历排满,而是把需求进入、优先级判断、能力匹配、负荷校验和动态调整连成一条可追溯的流程。本文给出一套可落地的流程、判断口径和模板,并用明确标注的情景模拟说明如何验证效果。
一、核心结论:先管需求入口,再管人员分配
1. 资源管理优化的起点不是排人,而是限制无效需求
我在组织流程梳理中最常见的误判,是把资源紧张直接归因于人手不足。团队确实可能缺人,但在做招聘或跨部门借调之前,应先检查需求入口:有没有未经评估的临时任务、重复建设的项目、没有明确业务结果的工作,以及多个管理者同时向同一位关键员工派活。
如果需求没有统一入口,资源会议就会变成一场“谁的项目更急”的辩论。每位负责人都能提出局部合理的理由,管理层却很难看清组织整体的机会成本。真正有效的流程,先让需求可比较,再让资源可分配。
我的判断是:资源管理首先是一套取舍机制,其次才是一套排班机制。没有取舍,精细排班只会把过载安排得更整齐;没有容量校验,优先级排序也只是纸面结论。
2. 管理层要建立四个共同口径
我建议至少统一四个口径:需求价值、交付承诺、人员可用容量、调整触发条件。它们分别回答“为什么做”“做到什么算完成”“实际上有多少时间可投入”“出现什么情况需要重新分配”。
团队不必一开始就购买复杂系统,也不必把每个人的每小时都记录下来。先让关键决策能被复盘,比先收集大量细碎数据更重要。对 100 人以上、跨部门协作较多的组织,才需要进一步考虑以专业项目管理平台承接流程、权限、关联关系和历史数据。
| 共同口径 | 管理层要问的问题 | 建议记录的最小信息 | 常见失真 |
|---|---|---|---|
| 需求价值 | 这项工作解决什么问题,延后有什么代价? | 业务目标、目标用户、预期收益、截止原因 | 把提出者级别当成项目价值 |
| 交付承诺 | 交付物是什么,验收标准是什么? | 范围、里程碑、验收人、依赖条件 | 只写“支持一下”“尽快完成” |
| 人员容量 | 扣除日常工作与必要缓冲后,能投入多少? | 可用人天、技能、已承诺工作、休假安排 | 把名义工时当成有效产能 |
| 调整触发 | 发生什么变化就要重新评估? | 需求变更、依赖延迟、容量偏差、风险等级 | 只在项目延期后才调整 |
3. 流程优化要同时看速度、稳定性和公平性
资源效率不能只用“项目完成得更快”衡量。若速度提高是靠关键人员长期加班、团队间反复借人,或者低优先级工作被悄悄挤压,就不是可持续的效率提升。
建议把效率目标拆成三层:决策是否更快,承诺是否更可靠,资源是否更可持续。决策速度改善但承诺可靠性下降,说明审批可能过于宽松;交付可靠性提升但关键岗位过载,则可能是通过隐性加班换来的。

二、背景与真实工作场景:资源冲突往往藏在跨部门接口里
1. 多个项目同时推进时,冲突不是平均分布的
在产品研发、数字化转型、市场活动或企业内部系统建设中,资源冲突经常集中在少数角色:架构师、数据分析师、业务流程专家、测试负责人、合规审核人员,以及能够拍板的业务负责人。项目表面上有几十个人参与,真正决定关键路径的可能只有几个岗位。
如果管理层只看项目总人数或部门编制,就容易忽略这种“瓶颈角色集中”现象。一个项目缺少一名普通执行人员,可能可以通过调整范围解决;如果三个项目同时依赖同一位安全评审人员,项目排期就会产生结构性冲突。
2. 典型场景:临时需求挤占已承诺工作
下面用一个匿名化的情景模拟说明流程如何失效。某组织同时推进四项工作:面向客户的功能改版、内部数据治理、合规整改和运营活动。每个负责人都认为自己的工作有明确期限,需求却分别通过会议、即时消息和邮件提出。
项目经理根据各自拿到的信息排期,部门负责人又把同一位数据分析师分配给两个项目。临近里程碑时,管理层才发现数据口径未统一,合规人员也没有参与早期评审。最后出现的不是简单的“人不够”,而是任务顺序错误、依赖识别太晚和资源承诺不可信。
我会先把问题分成三类:没有被评估的需求、被高估的可用容量、未显性化的依赖。三类问题的解决办法不同。只增加人手,无法修复入口混乱;只做优先级打分,无法凭空创造稀缺技能;只压缩周期,则可能把等待时间转成返工时间。
3. 容量要按有效投入计算,而不是按工时表计算

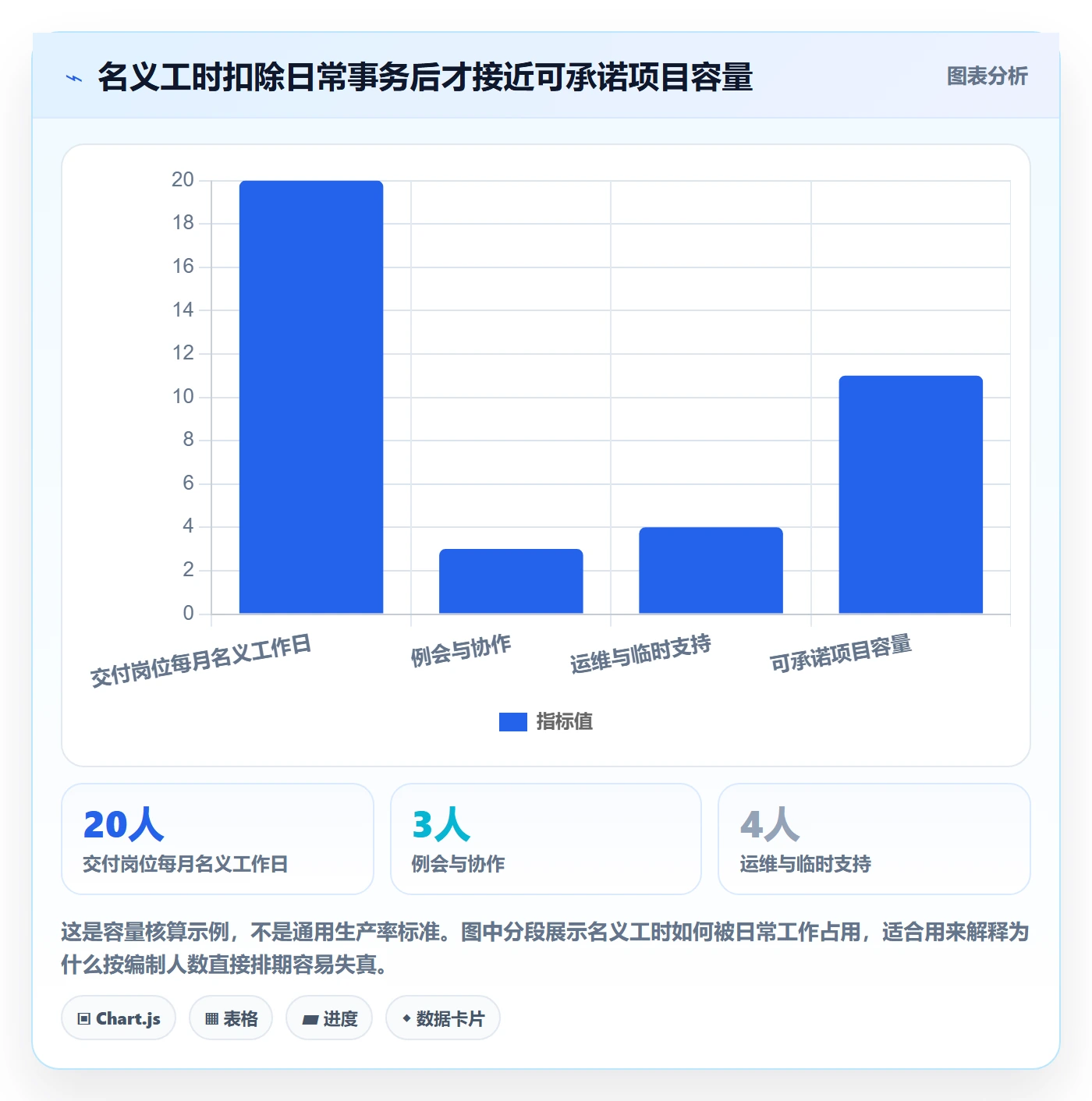

举例来说,一名员工一个月有约 20 个工作日,并不意味着项目可以安排 20 人天。例会、辅导新人、支持工单、休假、部门事务和突发处理都会消耗容量。不同岗位的有效投入比例也不相同:团队管理者、架构负责人和一线执行人员不能套用同一个比例。
在没有历史数据的初期,可先用保守估算建立基线,再用连续几个周期的实际投入修正。不要把一个看似精确的比例当成事实。容量估算的价值,是暴露过度承诺和角色冲突,而不是预测每个人每天会做什么。

4. 管理工具的作用是固定协作规则,不是替代管理判断
当组织规模增大、项目跨部门增多、需求和依赖持续变化时,表格容易出现版本不一致、更新滞后和权限混乱。此时可以评估专业项目管理平台。对于 100 人以上的中大型组织,PingCode 可作为承接需求、项目、任务、进度和协作信息的工具示例,但实际适配程度仍应通过流程验证、权限评估和试点结果判断。
工具不能替管理层决定哪个项目更重要,也不能自动判断某项技能是否可替代。先定义需求字段、审批角色、容量口径和调整机制,再配置工具,通常比先上线系统、再争论流程更稳妥。
三、常见误区:看起来精细,实际上让资源更难管理
1. 误区一:把人员排满等同于资源利用率高
把每个人的工作时间都排满,会让资源表看上去很高效,却把任何变化都变成风险。需求澄清、缺陷处理、跨团队等待和紧急支持都需要缓冲。没有缓冲时,系统不会消除变化,只会让变化传导到后续任务。
我更关注的是“可承诺容量是否真实”,而不是日历是否满格。持续高负荷可能带来更多切换成本、质量问题和人员流失风险。一个团队看似没有闲置,并不代表它拥有健康的吞吐能力。
2. 误区二:按人数平均分配资源
不同项目的技能要求、风险程度和依赖复杂度不同,平均分人会制造表面公平、实际低效。关键角色往往决定项目是否能够进入下一阶段,平均分配可能导致每个项目都有人,却没有任何项目拿到完整的关键路径支持。
更合理的做法是先标出瓶颈技能和不可并行的工作,再确定项目组合。可以把普通执行任务做并行安排,但评审、架构决策、合规确认和关键验收需要预留明确窗口。
3. 误区三:用一个打分公式自动决定优先级
评分模型能帮助同类需求比较,但不能把判断外包给公式。收益、时限、风险和战略匹配度本身就可能存在不确定性。若评分项定义不一致,分数只会给主观意见套上数字外衣。
我会把打分用于筛选和提示,而不是直接决定。对高风险、法规时限明确或重大客户影响事项,要单独说明依据;对分数相近的项目,则由管理层显式讨论取舍,并记录不做另一项工作的代价。
4. 误区四:以为跨部门借人是免费的
借调人员会产生交接、上下文恢复和原团队延期等成本。一个人从原项目切换到新任务,不只是少做了几个小时,还可能失去此前积累的上下文。短期支援适合任务边界清晰、知识转移成本低的工作;长期借调则应重新确认双方的交付承诺和管理责任。
如果借人频繁发生,说明组织可能存在能力集中、需求组合失衡或职责界定不清。管理层应该处理这些结构性原因,而不是让项目负责人每周重新谈判一次。
5. 误区五:把项目延期全部归因于执行力
延期可能来自需求范围变化、决策等待、外部依赖、关键技能缺口或容量估算偏差。只要求团队“提高执行力”,会让真正的系统问题留在原地,并促使员工把风险延后报告。
复盘时应区分可控和不可控因素,更要看流程是否及时发现问题。若项目在关键依赖未确认时就承诺日期,管理责任不能全部落到执行人员身上。

四、专业判断逻辑:用一套可解释的规则做资源取舍
1. 先判断需求是否具备进入资源评审的条件
不是所有想法都应该立即进入资源排期。管理层可以设置最小准入条件,让提出者先回答目标、范围、价值、时限和依赖。缺少这些信息的需求可以进入待澄清池,而不是直接占用团队的承诺容量。
准入条件不应设计成冗长的立项材料。目的是让决策所需的信息可见,而不是让业务部门花更多时间填表。对小型、低风险、可逆的任务,可以使用轻量入口;对高投入、高风险、跨部门项目,再要求补充商业论证和方案评估。
| 评审维度 | 建议提问 | 判断要点 | 低信息量时的处理 |
|---|---|---|---|
| 目标 | 希望改变哪个业务结果? | 目标应能被观察,不能只写“提升体验” | 退回澄清目标和现状基线 |
| 范围 | 最小可交付结果是什么? | 区分必需范围与可延后范围 | 先评估最小版本,不承诺完整需求 |
| 时限 | 截止日期由什么外部条件决定? | 区分真实期限与期望日期 | 标记为目标日期,不视作硬承诺 |
| 依赖 | 需要哪些团队、数据或审批? | 识别关键路径上的外部输入 | 未确认依赖前,不锁定交付日期 |
| 容量 | 需要哪些技能和投入周期? | 查验瓶颈岗位是否已被承诺 | 进入待评估队列,不先口头占人 |
2. 再比较价值、紧迫性、风险和机会成本
我不建议把所有维度压缩成一个绝对精确的总分。可以使用四个维度做讨论:业务价值、时限真实性、风险影响、机会成本。每项采用有限等级,例如高、中、低,并要求写出判断依据。这样既能快速比较,也不会假装决策完全客观。
机会成本尤其容易被忽略。管理者通常会问“做这个能带来什么”,还应该问“为了做它,我们会推迟什么”。如果两项工作都重要,必须把被延后的工作和影响写出来,才能形成真实的资源决策。
- 业务价值:影响收入、客户体验、合规、成本或组织能力的程度。
- 时限真实性:是否受法规、合同、发布窗口或外部承诺约束。
- 风险影响:不做或延迟会造成什么损失,发生概率与影响范围如何。
- 机会成本:投入这些人员后,哪些既有承诺会被推迟或缩小。
3. 把战略优先级和执行准备度分开看
战略上重要,不代表现在就适合开工。需求可能缺少业务负责人、关键数据、外部接口或验收标准。把“重要”误当成“马上启动”,会让团队在等待中消耗容量。
我会分别记录优先级和准备度:优先级决定它在项目组合中的位置,准备度决定何时进入承诺计划。准备度不足的高优先级事项,应安排澄清、验证或前置依赖,而不是直接把完整团队拉进来。
4. 以瓶颈岗位为中心做容量校验
资源评审不必先把所有人的时间拆到小时级。先检查关键技能与关键节点:每个项目需要哪些岗位,投入时间是否重叠,技能能否替代,交接需要多久。遇到瓶颈时,管理层有四种常见选择:调整范围、调整顺序、调整时间、补充能力。
临时加人并不总能加速。若任务依赖密集、知识集中或交接成本高,新增人员可能先增加沟通和培训成本。只有工作可以拆分、接口清晰、有人负责整合时,加人更可能带来有效产能。
5. 用场景而不是单点日期做承诺
对依赖较多或估算不确定的工作,我会要求给出基准、乐观和风险情景。管理层不必追求小数点后的精准日期,而要了解哪些假设会让交付提前或推迟,以及这些假设由谁负责验证。
如果项目日期只在“所有条件都顺利”时才成立,就不能将其当作稳健承诺。场景式承诺不是为延期预留借口,而是让组织尽早看到风险边界。

五、流程与模板:让资源决策有入口、有记录、有复盘
1. 建立六步资源管理流程
流程应足够轻,能被业务负责人和执行团队持续使用。以下六步适合多数跨部门项目;小团队可合并会议,但不建议省略需求筛选、容量校验和变更记录。
- 统一收集:所有新需求进入同一入口,标记提出人、业务负责人、目标和期望时间。
- 需求澄清:补齐范围、验收标准、关键依赖和不做的影响。
- 组合评审:按价值、时限、风险、机会成本比较,不只看单个项目的局部收益。
- 容量校验:确认瓶颈岗位、可用人天、现有承诺及缓冲,不按部门编制直接分配。
- 形成承诺:明确负责人、里程碑、边界、假设和调整触发条件。
- 滚动复核:按固定节奏检查变化,必要时重新排序、缩小范围或调整日期。
流程设计中有一个容易被忽略的边界:资源评审负责决定“做什么、先做什么、用多少容量”,项目执行会议负责解决“怎么做、当前卡在哪里”。两类会议混在一起,常常导致管理层陷入任务细节,却没有时间处理项目组合冲突。
2. 模板一:需求进入与澄清表
这张表用于减少信息不完整的口头请求。对简单任务可以只填必填项;对跨团队、高风险或超过一定投入的项目,再补充依赖和风险信息。
| 字段 | 填写示例 | 填写规则 |
|---|---|---|
| 需求名称 | 客户自助查询流程改版 | 使用结果描述,避免只写部门名称 |
| 业务负责人 | 客户运营负责人 | 必须有人对目标和取舍负责 |
| 现状与问题 | 客户查询需要人工转接,等待时间较长 | 描述现状,不先写解决方案 |
| 预期结果 | 降低人工转接比例并缩短查询处理时间 | 尽量关联可观察的业务指标 |
| 最小范围 | 先覆盖高频查询类型 | 区分首期必需与后续增强 |
| 期望日期及原因 | 目标日期为某季度末,受客户沟通计划影响 | 说明是硬期限、窗口期还是期望日期 |
| 关键依赖 | 客服流程确认、数据接口、合规审核 | 标出责任团队和最晚确认时间 |
| 不做的影响 | 继续依赖人工转接,运营成本维持现状 | 帮助评估机会成本和风险 |
| 资源需求 | 产品、研发、数据、测试及业务评审 | 先写技能和阶段,不必过早精确到小时 |
3. 模板二:优先级与准备度评审表
下面的表格适合在项目组合评审中使用。分值仅用于情景模拟,实际组织应先统一每个等级的解释,再通过复盘校正。
| 评审项 | 等级 | 示例说明 | 决策含义 |
|---|---|---|---|
| 业务价值 | 高 / 中 / 低 | 高:影响关键客户结果、收入或重大效率目标 | 决定长期取舍的优先方向 |
| 时限约束 | 硬 / 可协商 / 无明确期限 | 硬:合同、法规或不可错过的窗口期 | 识别真实紧迫性,避免把所有日期都当硬期限 |
| 不做风险 | 高 / 中 / 低 | 高:可能造成重大客户、合规或运营影响 | 帮助管理层比较延迟成本 |
| 准备度 | 高 / 中 / 低 | 高:目标、范围、负责人和依赖已确认 | 决定是否能立即承诺,而非只看重要程度 |
| 瓶颈资源 | 岗位及容量 | 安全评审需 4 人天,当前周期可用 3 人天 | 决定需调整范围、顺序或交付窗口 |
| 被挤压工作 | 项目名称及影响 | 延后内部体验优化一个周期 | 让机会成本进入决策记录 |
| 最终决定 | 启动 / 澄清 / 排队 / 暂缓 | 由指定决策人确认并记录理由 | 避免会后出现多个版本的口头承诺 |
4. 模板三:容量与承诺表
容量表要记录“可承诺的工作量”,而不仅是任务分配。建议以周或双周为单位观察,复杂组织可同时保留月度项目组合视图。
| 岗位或技能 | 周期可用容量 | 已承诺容量 | 缓冲容量 | 冲突与处理 |
|---|---|---|---|---|
| 数据分析 | 情景模拟 18 人天 | 情景模拟 16 人天 | 情景模拟 2 人天 | 两个项目共用同一分析窗口,需错开数据验收 |
| 安全评审 | 情景模拟 8 人天 | 情景模拟 9 人天 | 情景模拟 -1 人天 | 已经超承诺,应调整里程碑或安排具备资质的替代人员 |
| 测试验证 | 情景模拟 20 人天 | 情景模拟 15 人天 | 情景模拟 5 人天 | 容量看似充足,但需确认测试环境和交付物是否就绪 |
负数不是表格错误,而是管理信号。若某个岗位已承诺容量超过可用容量,管理层应该在计划阶段处理冲突,而不是把它留给员工用加班消化。
5. 模板四:变更与资源调整记录
资源调整必须记录“发生了什么变化、谁做了决定、影响了什么”。否则团队可能只记得最终日期,不记得日期为什么改变,也就无法区分执行偏差和决策变化。
| 记录项 | 填写内容 |
|---|---|
| 变更触发 | 需求范围增加、外部依赖延迟、人员不可用、风险升级或优先级变化 |
| 受影响工作 | 项目、里程碑、岗位、验收标准及关联团队 |
| 备选方案 | 缩小范围、调整顺序、改期、增加能力或暂停其他工作 |
| 决定与理由 | 决策人、决定日期、选择该方案的依据 |
| 后续验证 | 新承诺是否成立,触发条件是否消失,是否需要再次评估 |
6. 会议节奏:让管理层只处理需要取舍的问题
建议采用三层节奏。周度执行同步解决阻塞和短期依赖;双周或月度资源评审解决项目顺序和关键岗位冲突;季度组合复盘检查战略方向、能力缺口和持续过载。组织规模较小时可以合并,但要保留不同层次的决策问题。
- 周度执行同步:只讨论偏差、依赖、风险和需要拍板的问题,不逐项朗读进度。
- 资源评审:集中处理新增需求、容量冲突、优先级变更和资源替代方案。
- 季度复盘:检查项目组合是否过多、关键技能是否单点依赖、日常支持是否持续挤压项目容量。

六、案例与数据观察:用试点验证流程,而不是先相信流程
1. 情景模拟:先选一个资源冲突最明显的业务单元
我不建议组织一开始就全公司推行复杂的资源治理。更稳妥的方式,是选一个跨部门协作多、关键岗位冲突明显、管理者愿意参与复盘的业务单元,做 6 至 8 周试点。目标不是证明某套流程必然成功,而是检验它能否更早暴露冲突、减少口头承诺和提高决策可追溯性。
以下数据均为情景模拟,不是实际客户数据或行业基准。假设试点团队负责 12 项并行工作,涉及产品、研发、数据、测试和合规等岗位。试点前,需求分散在多个渠道,项目负责人无法确认相同人员的总承诺量。
| 观察项目 | 试点前情景值 | 试点后目标值 | 如何验证 |
|---|---|---|---|
| 需求评审等待 | 10 个工作日 | 5 个工作日 | 记录从提交到形成决定的工作日 |
| 关键岗位超承诺 | 每周期 6 次 | 不高于 2 次 | 以岗位可用容量与承诺容量差值统计 |
| 范围变更留痕率 | 45% | 90% | 抽查变更是否有触发、影响和决定记录 |
| 里程碑按期率 | 62% | 75%,80% | 按同类里程碑和一致口径比较,不以压缩验收换取按期 |

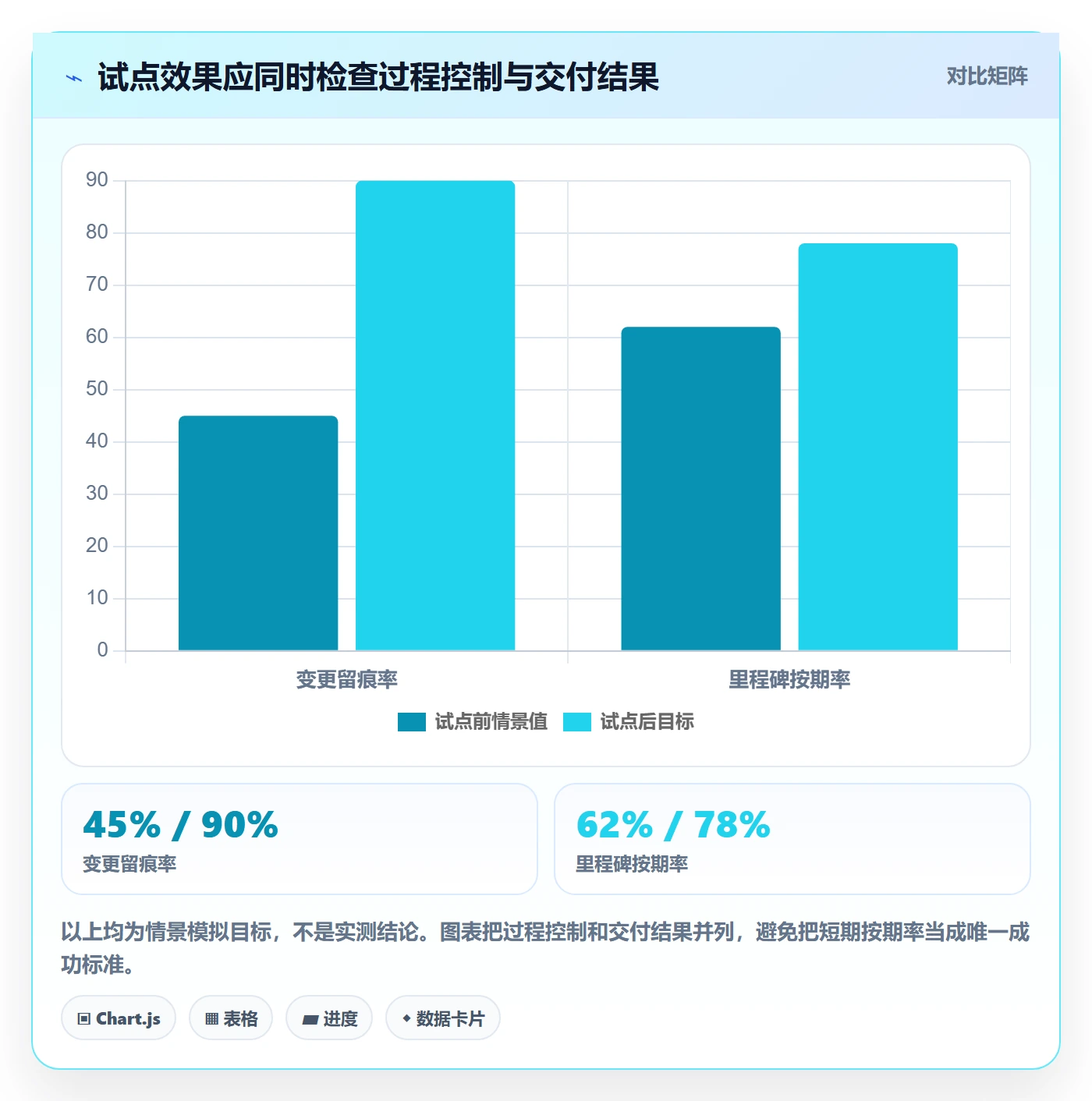

2. 试点中先看过程指标,再看结果指标
短周期试点的结果指标会受项目复杂度和外部因素影响,不能只凭一次按期率判断成败。过程指标更适合早期验证,例如需求信息是否完整、容量冲突是否提前暴露、变更是否留痕、待决事项是否有人负责。
如果过程指标改善,但结果指标暂时没有变化,可能是项目已经进入后期,流程收益还未传导到交付结果;也可能是团队虽然发现冲突,却没有真正调整范围或顺序。此时要检查决策是否产生实际动作,而不是简单延长试点时间。
3. 用基线、观察窗口和口径防止“数字变好看”
同一指标在不同团队可能代表不同事情。例如“按期率”可以按原始计划日期计算,也可以按变更后的日期计算;“人力投入”可能包含会议,也可能只统计项目工时。比较之前应写明分子、分母、数据来源和统计周期。
我建议建立一页指标字典,至少说明指标名称、定义、数据来源、负责人、更新频率和不能解释的情况。若管理层调整了计划日期,不应覆盖原始承诺日期;要同时保留原始基线和调整后的承诺,才能看清偏差是如何产生的。
4. 结果不理想时,不要急着归咎于工具或执行团队
如果资源表已经统一,冲突却仍没有减少,可能是组织没有真正做取舍,或者数据更新责任不清。若会议变短但延期增加,可能是讨论被压缩后,风险没有被充分揭示。若平台上线后填报率很高、管理判断质量没有提高,则说明系统收集了字段,却没有改变决策动作。
试点结束时,我会问三个问题:管理层是否更早知道瓶颈在哪里?冲突出现后是否有明确决策人?决策是否改变了项目范围、时间或优先顺序?这三个问题比“系统里有多少任务”更接近资源管理的真实价值。

七、不同情况下的行动建议:按组织成熟度选择落地路径
1. 小团队:先用一张共享表解决入口和容量问题
如果团队规模较小、项目数量有限、主要协作关系稳定,先不要引入过多审批层级。共享表可以管理需求状态、负责人、目标、优先级、关键依赖和容量冲突。每周固定半小时检查变化即可。
小团队最应避免的是流程过度设计。若每个需求都需要多层评分和正式委员会,管理成本可能超过资源冲突带来的损失。用简单规则保持透明,遇到重大冲突再升级决策。
2. 100 人以上组织:统一组合视图与跨部门责任
人员和项目规模扩大后,表格往往难以维护权限、依赖关系和历史变更。组织可评估专业项目管理平台,以统一承接需求、项目、任务、进度和协作信息。PingCode 可以作为此类平台的一个示例,尤其在需要跨团队管理项目与研发协作时,可进入候选评估范围。
选择工具时,不要只看功能清单。应验证它能否匹配组织的审批边界、角色权限、数据迁移要求、报表口径、集成方式和安全规范。建议拿真实的试点项目做端到端演示:从需求提交、评审、资源确认,到变更留痕和复盘,逐项检查是否真正减少重复录入与信息断层。
3. 高监管或高风险业务:先保留审计链路和责任边界
在合规、金融、医疗、基础设施或数据安全要求较高的场景中,速度不能凌驾于审计与控制之上。资源调整要有授权边界,需求变化要有记录,关键评审要明确责任人和验收凭据。
这类组织可以接受评审周期略长,但不应接受责任不清和决策无痕。工具选型时应重点验证权限控制、操作记录、数据留存和流程配置能力,并由安全、法务或合规相关职能参与评估。
4. 业务变化快的团队:缩短承诺周期,增加滚动复核
市场变化快、需求不确定性高的团队,不适合一次锁定过长周期的详细资源分配。可以采用较短的承诺窗口,较远期只保留方向和容量范围。新信息出现时,通过固定节奏重新排序,而不是不断插入临时任务。
这种方式要求管理者区分“保留探索空间”和“无序变更”。真正的调整应该说明新证据、受影响承诺和取舍结果,而不是每次有人提出更急的需求就推翻既有计划。
5. 关键岗位单点依赖:优先建设备份能力
如果某个关键环节只有一名员工掌握,排期优化只能缓解短期冲突,不能消除结构性风险。管理层应制定知识转移、交叉培训和替代审核方案,并为备份能力预留真实时间。
培养备份人员会降低短期可用产能,但能减少长期单点故障。若组织只看当月项目产出,能力建设总会被挤掉;因此要把关键技能覆盖率作为组织能力指标,而不是员工个人的额外任务。
6. 预算紧张:优先减少并行和返工,再决定是否增员
预算有限时,应先检查在制项目是否过多、需求是否重复、是否存在不必要的完整范围,以及等待和返工是否吞噬了产能。降低并行项目数量有时比让所有项目都慢一点更有效,因为关键人员可以更集中地完成工作。
如果瓶颈来自稳定、长期且无法替代的需求,招聘或外部支持可能合理;如果需求只是阶段性波峰,短期借调或服务采购可能更合适。决策时要把招聘周期、培训成本、管理跨度和未来利用率一并考虑。
八、不同情况下的取舍:没有一种资源分配方案适合所有组织
1. 集中分配与部门自治的取舍
集中分配有利于管理跨部门优先级和稀缺技能,但可能增加审批等待,也可能让管理层远离现场细节。部门自治响应更快,却容易形成局部最优和重复承诺。
较实用的折中是分层授权:普通、低风险、部门内可独立完成的工作由部门负责人决定;跨部门、占用瓶颈岗位或改变既有承诺的工作进入组合评审。这样既保留响应速度,也让组织级冲突可见。
2. 利用率与缓冲的取舍
高利用率减少表面闲置,却降低系统应对变化的能力;更多缓冲提高稳定性,却可能让单个资源看起来没有被完全使用。管理层应根据工作不确定性、故障代价和依赖程度决定缓冲,而不是要求所有团队套用统一比例。
对高变化、高依赖工作,适度缓冲更有价值;对任务边界清晰、重复性强、替代性高的工作,容量可以安排得更紧。缓冲不是没人管的空档,而是用于吸收已知波动的明确容量。
3. 按项目组队与按职能共享的取舍
稳定项目团队有利于减少切换和沟通成本,但可能形成技能闲置或部门边界;共享职能资源能提高专业能力复用,却容易让同一专家被多个项目同时争抢。
如果核心工作需要持续上下文和快速协作,优先保证稳定的小型跨职能团队;如果专业需求短暂、集中且不连续,可采用共享服务或预约窗口。关键是把共享资源的服务边界、响应时间和优先规则写清楚。
4. 先内部培养还是外部补充的取舍
内部培养更利于积累组织知识和文化,但需要时间,短期不会立刻填补缺口;外部招聘可以补充专业经验,却需要招聘、融入和岗位磨合周期。若缺口会长期存在,培养与招聘通常不是二选一;若只是短期波峰,则可以评估临时支持或范围调整。
决策前要明确缺的是人数、技能、决策权还是稳定时间。把所有问题都描述成“缺人”,很容易购买错误的解决方案。
5. 项目数量与交付速度的取舍
同时启动更多项目,可能让更多业务方感到“已经开始”,但会增加排队、切换和等待。管理层应观察在制项目数和实际完成量之间的关系。若新增项目没有提高完成量,反而延长周期,说明并行度可能超过组织的有效承载范围。
减少并行并不等于降低目标,而是把有限的关键能力投入更少的工作,尽可能让工作完成后再释放资源。对业务方而言,清楚知道何时启动、何时交付,通常比多个项目都停在半路更有价值。

九、管理层落地检查:避免流程上线后只剩填表
1. 检查决策责任是否明确
每个关键决策都要有明确责任人:谁接受需求、谁判断业务价值、谁确认容量、谁批准改变既有承诺。若多个角色都能提出意见,却没有人对最终取舍负责,流程就会停在讨论阶段。
需要特别区分建议权和决定权。项目负责人可以提出资源方案,职能负责人可以确认岗位能力和可用容量,组合决策人则负责解释为什么一项工作被优先、另一项被延后。
2. 检查数据是否足以支持判断
数据字段不必多,但必须能支撑实际决策。若管理层每次开会仍需重新询问目标、依赖和容量,说明系统记录没有服务决策;若字段填得很多却无人使用,应删除或简化。
资源管理数据至少应回答:有哪些需求、处于什么状态、占用哪些关键技能、谁做了承诺、发生过什么变化。更精细的工时数据只有在有明确用途、员工理解其目的且口径稳定时才值得增加。
3. 检查行为是否改变,而不仅是工具是否启用
流程有效的证据不是平台账号开通率,而是管理行为是否改变:未经评审的需求是否减少,超承诺是否更早处理,变化是否有记录,会议是否能做出明确取舍,员工是否敢在期限前报告风险。
如果管理层口头要求按流程提交,却仍接受私下承诺和临时插单,团队会很快学会绕开流程。流程的可信度,取决于管理者是否愿意遵守自己设定的优先级规则。
4. 检查是否把效率转嫁给个人
资源流程优化不能以长期加班、隐性待命或工作强度不透明为代价。管理层应关注关键岗位的持续负荷、休假可用性和跨项目切换频率。只看项目结果而不看工作方式,可能把效率问题推迟成健康、质量和留任问题。
发现长期过载时,应优先调整项目组合、范围和期限;只有在需求稳定且业务价值明确时,再评估补充人员或提升自动化能力。人员管理的目标是让组织稳定交付,而不是短期榨取最大工时。
5. 建议采用的指标字典
| 指标 | 建议定义 | 使用边界 |
|---|---|---|
| 需求评审周期 | 从需求提交到形成明确决定的工作日数 | 要区分等待补充信息的时间,避免把资料不全误算成审批慢 |
| 关键岗位负荷率 | 已承诺投入除以周期可用容量 | 容量必须扣除已知日常职责,不能直接用名义工时 |
| 里程碑按期率 | 按预先定义的里程碑日期准时完成的比例 | 保留原始承诺日期与变更日期,不能通过改日期掩盖偏差 |
| 需求变更留痕率 | 有完整影响分析与决定记录的范围变更占比 | 重点看变更是否改变资源或交付承诺,而非追求记录数量 |
| 跨团队等待时间 | 工作因外部依赖未完成而处于等待状态的时长 | 需标注等待责任方和依赖类型,避免简单归责 |
| 关键技能覆盖率 | 关键岗位具备至少一名可承担备份人员的比例 | 备份必须经过实际授权或演练,不能只按培训完成统计 |
十、结尾:把资源管理从“抢人”变成“管理承诺”
1. 独特观点:资源不是被分出去的工时,而是被组织承诺的能力
管理层提升资源管理效率,不应从“谁还有空”开始,而应从“组织愿意为哪些结果承担责任”开始。人员分配只是最后一步;更重要的是需求是否值得做、范围是否清楚、依赖是否真实、关键岗位是否可承受,以及管理层是否愿意明确说明被延后的工作。
我更愿意把成熟的资源管理称为“承诺管理”:每个项目承诺使用哪些能力、在什么条件下交付、发生变化时由谁重新判断。这样既能减少无序插单,也能让团队更早报告风险,而不是等到延期后再解释。
2. 下一步:用一个周期完成最小可行试点
如果要马上开始,不必先重画整套组织架构。选择一个项目冲突明显的团队,用一个评审周期做以下动作:
- 把新需求收拢到一个入口,补齐目标、范围、时限原因和关键依赖。
- 列出最容易冲突的三到五类关键岗位,按有效容量而非名义工时核算。
- 在评审会上明确优先顺序,并记录被延后工作的机会成本。
- 为每个承诺写明负责人、里程碑、关键假设和调整触发条件。
- 周期结束时复盘决策速度、超承诺、变更留痕和交付质量,不只看任务完成数量。
当这套小流程能够稳定运行,再考虑扩展到更多部门、建立指标字典,或用项目管理平台承接跨团队协作。先把取舍规则讲清楚,再让工具记录规则;先保护真实容量,再要求更快交付。这才是资源管理效率提升后,仍能持续运转的关键。
常见问题解答(FAQ)
1. 管理层如何快速发现资源管理中的真正瓶颈?
我想优化团队资源分配,但每个部门都说人手不够,单看工时表也看不出问题。我应该先收集哪些信息,才能区分真实产能不足和优先级、流程造成的假性短缺?
先不要急着加人或要求员工填更细的工时表。建议选取最近4周的项目,按“人员,任务,预计投入,实际投入,等待原因,优先级”整理数据,并把等待、返工、临时插单单独标记。比如,一个团队每周名义工时为200小时,扣除会议、支持和值班后,可用于项目的时间可能只有130小时;
若仍按200小时承诺交付,计划偏差就不是执行态度问题,而是产能口径错误。管理层应同时看利用率、延期原因和在制任务数量:利用率过高且延期增加,可能是负荷过载;利用率不高但任务等待时间长,通常更该检查审批、依赖或优先级机制。
2. 怎样建立一个不让所有需求都变成“最高优先级”的资源分配流程?
我经常遇到多个部门同时提出紧急需求,最后只能靠管理者临时拍板,团队也不知道该先做什么。我想有一套简单、可复核的规则,既能处理紧急事项,也不让原计划每天被打乱,该怎么设计?
把需求入口统一,并要求每项需求至少填写业务目标、期望完成日期、延迟影响、所需角色和预计投入。每周由业务负责人和资源负责人共同评审,按影响范围、时限刚性、风险和投入规模评分;评分只用于排序,不能替代判断。可以设置“已承诺、候选、待澄清”三种状态,并约定只有指定负责人能调整已承诺事项。
实际操作中,预留约10%至15%的团队容量处理突发事项,比把所有人排满更稳妥;若突发需求持续超过预留容量,就应调整服务范围或交付承诺,而不是长期靠加班填补。
3. 资源管理模板应该包含哪些字段,才能既能排计划又能及时调整?
我找到的资源计划表要么只有姓名和工时,无法解释为什么延期;要么字段太多,团队每周花大量时间维护。我希望模板能支持管理层做取舍,也能让一线人员快速更新,哪些字段最值得保留?
可以用一张精简的周度资源表,保留这些字段:人员或角色、项目与任务、优先级、计划投入、可用容量、开始与结束日期、依赖项、风险状态、变更原因和责任人。容量按周统计,计划投入不要超过扣除例会、值班和固定支持后的可用时间;任务状态则统一为“未开始、进行中、阻塞、完成”。
维护时只要求负责人更新变化项,例如投入变化超过20%、日期变化或出现阻塞时填写原因,其他数据沿用上一周期。这样能减少重复录入,同时让管理者看出资源冲突来自超量承诺、关键角色稀缺还是外部依赖。
4. 管理层用什么指标判断资源流程优化是否有效?
我担心流程优化后,表格更整齐了,但交付并没有变快,甚至团队为了提高利用率而把日程排满。我应该跟踪哪些指标,观察多久,才能判断新流程是真有帮助而不是只增加管理动作?
不要把人员利用率作为单一目标。建议连续观察6至8周的计划兑现率、任务从开始到完成的周期、阻塞等待时间、临时插单占比和返工率,并与优化前的同口径数据比较。举例说,若计划兑现率从65%升至80%,同时周期缩短、插单没有明显上升,通常说明承诺更可靠;
若利用率升高但周期变长、在制任务增多,往往是工作被过早启动,反而加剧排队。每两周复盘一次指标及其原因,先调整入口规则、任务规模或依赖协作,再考虑增员。指标用于发现系统问题,不应直接变成员工个人绩效排名。
核心关键词
文章包含AI辅助创作:人员实操方法:管理层提升资源管理效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/618913
读者评论
我们试过按人天排期,后来发现运维支持和临时需求没算进去,计划经常第一周就偏了。文中把有效容量单独核算这点比较实用,不过比例还是得靠团队自己的记录校准。
跨部门项目里,最难的常常不是分配普通任务,而是几个项目都等同一位评审人员。把瓶颈岗位和依赖提前列出来有帮助,实际执行时还得明确冲突由谁拍板,否则清单更新了也未必能及时取舍。
需求入口统一后,评审周期可能会缩短,但小团队未必需要复杂流程。我们更需要区分哪些事项必须正式评审、哪些可以轻量处理;否则填表和开会本身也会占掉有限容量。
