角色实操方法:实施团队提升资源管理效率的协同管理方法与模板

实施团队的资源管理,最容易出问题的时刻往往不是“人不够”,而是同一个人被三个项目同时预订、关键技能只掌握在一位工程师手里,或者项目经理直到周会上才发现下周的现场实施没人可派。我的判断是:资源管理不是把人名填进排期表,而是持续回答四个问题,谁能做、何时能做、做这件事会挤掉什么、变化由谁确认。本文给出一套按角色执行的协同方法与模板,并用一个明确标注为情景模拟的中大型企业实施案例说明,如何把资源冲突从临场救火变成可预警、可决策、可复盘的管理过程。

一、先讲核心结论:资源管理不是排满,而是控制承诺

1. 先管理“可承诺容量”,再讨论任务分配

实施团队常把资源计划理解成“每个人每天做什么”。这对短周期、单项目团队或许够用,但多项目并行时,仅列任务和姓名不能回答最关键的问题:这个人是否真的有时间,还是已经被售前支持、客户会议、内部评审、差旅和故障处理占用?

我更愿意把资源计划分成三层:第一层是团队可用容量,回答“我们实际能投入多少”;第二层是项目需求,回答“各项目何时需要什么技能”;第三层是承诺与冲突,回答“谁批准占用、冲突由谁取舍”。只要其中一层缺失,排期表就容易变成愿望清单。

资源计划的目标不是让每个人看上去都很忙,而是让关键承诺有依据、变更有路径、风险能提前暴露。在实施工作中,给所有人排到百分之百,通常不是高效,而是没有为客户延迟、环境问题和跨部门依赖留下缓冲。

2. 用四个口径统一资源讨论

我建议团队至少统一四个口径:人力容量以人天或小时计量;需求按角色与技能表达;时间按周或双周滚动;冲突按影响范围和决策权限升级。不要一边用“半个人月”,一边用“某周帮忙几天”,最后再用“尽量支持”作为承诺。

  • 容量:一个人在某一周期内真实可用于项目交付的工作时间。
  • 需求:某项目在明确时间窗口内需要的技能、投入量与交付结果。
  • 承诺:经过资源负责人或授权管理者确认的投入安排。
  • 风险:需求超过容量、技能不可替代、依赖未就绪或计划假设失效的情况。

例如,“需要一位顾问支持两周”不是充分需求。更可执行的写法是:“第3周至第4周,每周需要顾问投入3人天,负责主数据映射评审与客户培训;客户测试环境需在第2周末就绪;若环境延迟,培训顺延,不挤占上线支持。”后者既能排资源,也能讨论取舍。

3. 管理效率的关键指标不是利用率一个数

利用率高,不等于交付效率高。一个团队利用率接近满载,如果任务切换频繁、关键问题反复等待、计划经常被临时插单打断,实际完成的客户价值可能更低。因此我会一起观察容量预测准确度、关键岗位冲突次数、临时调度比例、需求变更响应时间和交付里程碑达成情况。

这些指标不必一开始就做成复杂仪表盘。先用四到六周建立可解释的基线,记录每周计划、实际投入和变更原因,再决定哪些指标值得长期保留。没有稳定口径的精确数字,只会让管理者更自信地误判。

观察维度 建议口径 它能回答的问题 容易误读的地方
容量预测准确度 计划投入与实际投入偏差 计划是否建立在真实工作量上 不能把所有偏差都归因于个人执行
关键岗位冲突 同一关键人员同期承诺数量 单点依赖是否正在扩大 项目数量相同,技能稀缺程度可能不同
临时调度比例 计划周期内新增或改派的投入占比 计划是否经常被临时需求破坏 合理应急与长期管理失控要分开看
里程碑达成率 按约定时间完成的关键节点占比 资源安排是否支撑交付结果 不能忽略客户输入、环境等外部依赖

二、背景与真实场景:多项目并行时,忙碌不等于可用

1. 实施团队的资源为什么比排期表复杂

实施团队的工作通常穿过售前交接、需求澄清、方案设计、配置开发、数据迁移、用户培训、试运行和上线保障。每个阶段调用的技能不同:顾问可能参与需求分析,也可能被拉去处理客户升级;技术人员可能负责集成,也可能要排查环境故障;项目经理则要协调客户决策、内部交付和供应商依赖。

这些工作并非全部能提前准确估算。客户数据质量不明、接口权限尚未审批、关键业务负责人临时出差,都可能让原定投入失效。实施管理因此不是把不确定性消灭,而是把假设标出来、观察变化,并给变化设计可执行的处理规则。

尤其要区分“已确认工作”和“可能发生的工作”。前者可以进入正式承诺,后者应作为风险或预留容量管理。若把所有可能事项都算成确定任务,团队会被虚高需求压满;若完全不留应急空间,任何变更都只能靠挤占其他项目。

2. 典型场景:三种资源错配同时发生

下面是一个情景模拟,用于展示方法,不代表某家企业的真实项目统计。一家拥有约120名交付相关人员的企业,同时推进多个客户项目。两个项目计划在同一周进行关键用户培训;一位熟悉特定接口的工程师同时被三个项目经理列入计划;另一个项目的测试环境预计延迟,却没有人更新资源需求窗口。

表面上看,团队总人数充足。实际问题却有三个:技能容量不足、时间窗口冲突、需求信息滞后。若只按部门人数判断“够不够人”,就可能把非对应技能人员安排到关键任务上;若只看个人日历,又可能漏掉跨项目的隐性承诺。

  • 培训顾问的总投入天数没有超额,但客户要求的时间完全重叠。
  • 接口工程师的总工时看似可行,却没有留下故障处理与评审缓冲。
  • 环境延迟改变了需求时点,但资源计划仍停留在旧版本。

因此,资源管理的基础对象不应只是“人”,还要包括技能、时间窗口、工作类型和承诺状态。没有这些维度,组织只能在冲突发生后问“谁能帮一下”,却很难知道把谁调走会影响什么。

3. 先把资源分类,避免把不同工作混为一谈

我建议至少把工作分成项目交付、售前支持、客户运维或应急、内部管理与学习四类。团队不一定需要记录每一小时,但至少要知道容量被哪些工作占用。否则,项目计划会把人的全部时间都算成可交付容量,之后再把正常的内部工作误判为效率低下。

工作类别 典型事项 计划方式 资源管理提示
项目交付 调研、配置、开发、迁移、培训、上线 按项目阶段与交付物规划 将客户输入和前置依赖写入计划
售前支持 方案评估、技术答疑、演示验证 按需求等级预留或临时申请 避免将未确认机会全部当作确定投入
运维与应急 故障处理、上线值守、数据修复 按历史负荷设置弹性容量 区分偶发应急与持续性维护负担
内部工作 培训、复盘、制度建设、招聘面试 按团队统一规则纳入容量 不要在计划中假装这部分时间不存在

角色实操方法:实施团队提升资源管理效率的协同管理方法与模板

4. 观察数据时,先写清样本边界

公开研究可以帮助理解项目管理和资源配置的重要性,但不同组织的交付模型、统计口径和行业环境差异很大,不能直接把行业平均值套到某个团队。若要用权威外部资料做对标,应核对原始报告的样本范围、年份、地区和指标定义;没有可比数据时,内部连续观察往往比引用一个看似精确的百分比更有用。

本文后续案例中的人数、工时、准确率和变化幅度均为情景模拟或建议基准,目的是演示如何计算和决策,不是行业统计结论。实际落地时,应保留数据来源、统计周期、口径负责人和排除项,避免把模拟数值误当成团队目标。

三、常见误区:为什么表格做得越细,冲突反而越多

1. 把利用率当成唯一目标

利用率适合观察容量使用情况,却不适合作为单一绩效目标。若管理者要求每个人长期保持极高的计划占用,成员会倾向于把会议、等待、学习和风险处理藏进项目工时,或者把任务拆得更碎以填满日历。结果是数字漂亮,计划弹性消失。

我更关注“关键工作是否在正确时间由合适技能的人完成”。一个团队利用率略低,但能及时响应客户环境变化,未必比满载团队低效。相反,长期低负荷且需求明确时,才应该讨论资源调配、技能转型或项目来源不足。

2. 把每个人都按相同容量计算

标准工作日不等于标准可用容量。新人需要更多评审和指导;资深专家可能承担架构决策、故障升级和方案评审;项目经理常有大量跨团队协调工作。若所有人都按每周五天完整投入计算,计划就会系统性高估可用产能。

我会把容量拆成“名义工作时间”和“可承诺时间”。前者用于工资、排班等组织口径,后者用于项目计划,并根据岗位职责、假期、固定会议、管理任务和应急负荷调整。调整依据应公开,不能靠某个管理者临时拍脑袋。

3. 用“共享资源”掩盖没有决策人

在表格里写“共享顾问”“技术团队支持”看上去很灵活,实质上可能没有明确的资源责任人。多个项目都以为自己获得支持,真正冲突发生时,项目经理只能私下争抢。共享并不是没有归属,而是要有分配规则、优先级和升级决策人。

若某技能只有一两名人员掌握,应明确其可接任务类型、每周可承诺容量、升级门槛和备份培养计划。否则,组织会把“专家很忙”误读成个人问题,而不是技能供给设计问题。

4. 把计划当成一次性审批文件

实施计划不是签完字就不动的静态文件。客户延期、范围变化、测试失败和人员请假都会改变资源需求。若每次变更都要重新走冗长审批,项目团队就会绕开流程,在聊天工具里口头调人;若变更无需记录,管理者就看不到资源被改变的原因。

更合适的做法是区分计划基线与滚动预测。基线用于说明原始承诺和变更影响;滚动预测用于反映当前最可信的未来安排。两者都保留,才能既不抹掉历史,也不让旧计划继续误导决策。

5. 只登记人天,不登记前置条件

“某顾问投入4人天”并不能证明任务能完成。如果客户数据未到、权限未开、测试环境未就绪,这4人天可能被消耗在等待和反复沟通上。资源需求应该与可进入工作状态的前置条件绑定,不满足条件时,要有重新排期或转做其他工作的规则。

资源不是孤立输入,资源产出依赖任务就绪度。因此,排期时应同时问“谁来做”和“开始前还缺什么”,并把责任方与最晚准备时间写进同一条计划记录。

四、专业判断逻辑:从需求信号到资源承诺

1. 先判断需求是否成熟,再允许占用稀缺技能

不是所有需求都应该立刻占住专家。对需求做成熟度分级,能降低“先占再说”的资源囤积。一个可操作的判断包括:交付结果是否明确、时间窗口是否有客户确认、前置依赖是否可用、工作量估算是否由执行角色参与、项目优先级是否经过确认。

成熟度 可见信息 资源处理方式 不应做的事
待澄清 目标或范围不清,时间点多为初步设想 登记需求与风险,不锁定稀缺人员 把意向日期当成正式承诺
可估算 主要交付物清晰,依赖正在确认 给出容量区间和暂定窗口 将区间估算伪装成精确工时
可承诺 范围、优先级、窗口和关键依赖已确认 由有权限的角色确认正式投入 未经协商单方面调整其他项目承诺
执行中 有进展、实际负荷和风险反馈 按滚动预测更新,并保留变更记录 只更新新日期,不记录变化原因

2. 以角色和技能匹配任务,而非只看部门归属

部门名称只能说明组织关系,不能证明人员具备执行某项任务的能力。建议建立轻量技能矩阵,把能力分为“可独立承担”“可在指导下承担”“正在培养”“暂不承担”四级。不要追求几十项技能的精细打分,先覆盖交付中最容易形成瓶颈的技能,例如特定接口、数据迁移、复杂配置、客户培训和上线决策支持。

技能矩阵不是给人贴永久标签。它的用途是回答当前任务谁能上、谁可作为备份、培养一名替补需要什么实践机会。若矩阵长期不更新,管理者会把过去的能力当成现在的可用性,也可能错过新人已经具备独立交付能力的事实。

3. 识别瓶颈岗位,使用“替代成本”而非头衔判断优先级

真正的瓶颈不一定是职级最高的人。某位普通工程师如果掌握唯一的旧系统迁移经验,其替代成本可能高于多个资深管理者。判断瓶颈时,我会看四件事:具备该技能的人数、技能掌握深度、替代人员上手周期、任务延期的业务影响。

当某项技能只有一人可独立执行,解决方案不应只是让此人加班。短期需要设置明确的工作上限和替补支持;中期要安排结对、知识沉淀和可验证的实操演练;长期则判断是否需要招聘、外部合作或调整产品交付方式。

4. 用优先级规则处理冲突,不以嗓门大小分配

项目之间发生资源冲突时,建议使用公开的决策维度:合同或业务承诺的时间约束、客户影响、延期后果、替代方案、需求成熟度、资源不可替代程度,以及重新排期成本。各组织可以选择不同权重,但规则应该提前说明,不能每次冲突都重新发明。

优先级不是给项目贴一个永久标签。某个项目的环境尚未就绪时,即使整体优先级高,也未必适合立即占用核心顾问;一个优先级较低的项目若已进入不可逆上线窗口,可能需要短期保障。需要的是有边界的例外机制,而不是所有事情都能以“紧急”为由插队。

5. 选择适合的排期粒度

按小时排计划看似精细,却会产生较高维护成本,也容易把不确定工作包装成确定数字。按月排计划维护成本低,但对实施现场常常不够及时。我通常先按周做团队层面的容量视图,对上线、迁移、培训等高风险活动,再下钻到日级安排。

排期粒度应与决策频率匹配。如果每周都会进行资源评审,日级排程只保留近期关键工作即可;若现场保障需要逐日轮值,则应把值守班次单独管理,不要要求整个团队所有任务都精确到小时。

五、角色协同方法:每个角色具体做什么

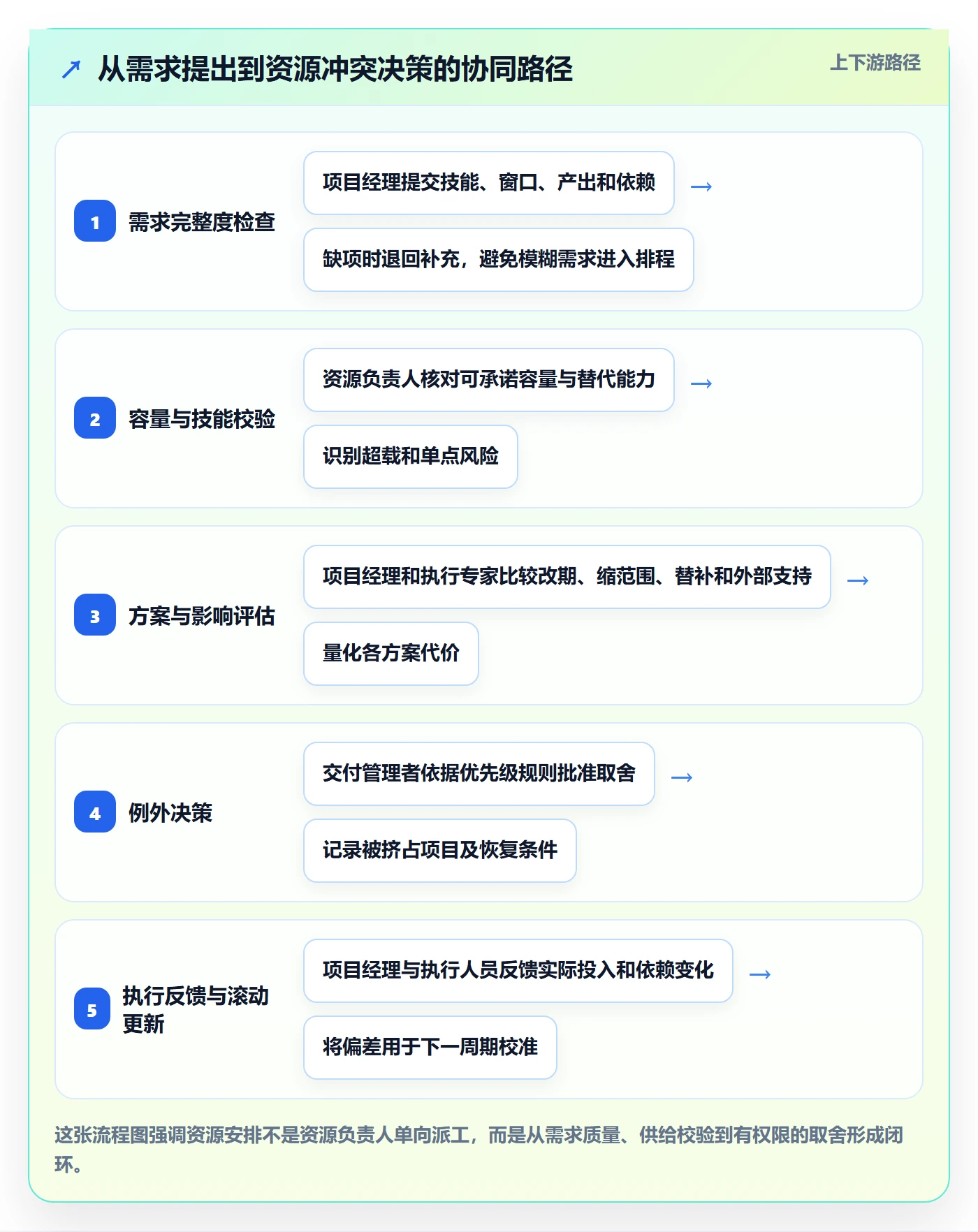

1. 项目经理:把项目需求写成可评估的资源申请

项目经理负责定义需求边界,而不是直接承诺某个人的时间。提交资源申请时,应包含任务目标、角色与技能、投入区间、时间窗口、交付物、前置依赖、风险和不可妥协的日期。若只写“需要技术支持”,资源负责人无法判断要安排哪种能力,也无法比较其他项目的需求。

项目经理还要维护需求变化记录。客户延期时,应更新“需求发生时间”,而不是默默保留原排期并让资源团队承担冲突。若项目需求增加,项目经理应说明新增范围与影响;若需求减少,也要及时释放资源,避免其他项目仍以为该人员不可用。

2. 资源负责人:管理供给、冲突和公平性

资源负责人需要维护团队容量、技能矩阵和跨项目冲突清单,并主持周期性资源评审。其职责不是把每个人塞满,而是判断计划是否可执行、是否存在过度承诺,以及某项安排会对其他项目造成什么影响。

资源负责人不应替项目经理决定客户范围,也不应在没有授权的情况下单方面改变项目承诺。遇到高优先级冲突,要依据组织设定的升级路径提交决策者,提供至少两个可行选项和各自代价,而不是只报告“缺人”。

3. 交付负责人或部门管理者:明确取舍并承担后果

当资源无法同时满足所有项目时,最终需要有权限的人选择:调整日期、缩小范围、引入外部资源、转移技能人员,还是接受风险。这个决定不能长期推给执行人员。若管理者只要求团队“想办法”,但不批准取舍,就会形成隐性加班和私下抢人。

管理者还要保护计划中的合理缓冲。缓冲不是闲置,也不是无限预留,而是对已知不确定性做出的容量安排。若缓冲长期未被使用,可在下一周期重新校准;若每次都被临时请求吞掉,就应检查团队是否把常态工作误归类为突发事件。

4. 技术负责人和资深顾问:提供工作量依据并培养备份

执行专家最了解任务的技术难度和风险,因此应参与估算,而不是等排期完成后才指出不合理。对于高风险任务,估算时要说明乐观、最可能和保守情景,并列出哪些条件会让投入发生变化。

资深人员也承担知识扩散责任。要求专家持续救火,却不给结对时间、文档时间和交接机会,短期看似节省成本,长期会让组织更依赖单点。培养备份的产出应以可独立完成的任务、演练结果和评审通过情况衡量,而不只是“参加过培训”。

5. 客户成功或客户接口角色:管理客户侧输入和时间窗口

实施团队常把资源延期归因于内部人手,但客户侧数据、权限、业务决策和用户到场情况也会影响资源能否有效投入。客户接口角色应提前确认关键输入与里程碑,并在条件未满足时触发重新排期,而不是让顾问到现场后等待。

当客户要求临时变更上线时间,应同步判断内部资源、环境、测试覆盖和支持窗口,而不是仅答复“可以协调”。对外承诺和内部承诺必须有同一份变更依据,否则项目团队会被迫承担两个互相矛盾的日期。

6. 用一张责任表防止协作边界模糊

事项 项目经理 资源负责人 交付管理者 执行专家
提出资源需求 负责 提供模板与校验 知会 提供估算依据
确认容量与技能匹配 补充任务信息 负责评估 处理升级事项 校验技能要求
处理跨项目冲突 提出影响与选项 组织协调 最终取舍或授权 评估技术风险
更新执行状态 负责项目进度 更新资源视图 检查重大偏差 反馈实际投入和阻塞
培养备份能力 提供实践任务 识别单点风险 配置时间与机制 指导、评审和交接

角色实操方法:实施团队提升资源管理效率的协同管理方法与模板

六、可直接使用的协同模板:把讨论变成可更新记录

1. 项目资源需求模板

这张模板适合项目经理在滚动计划或项目启动阶段使用。重点不是字段越多越好,而是让资源负责人能判断需求是否成熟、是否存在前置依赖,以及承诺改变后会影响什么。

字段 填写示例 填写要点
项目与工作包 客户甲项目:数据迁移验证 写到能区分不同工作,不要只写项目名称
预期结果 完成两轮迁移校验并输出差异清单 描述交付物,不写“协助推进”这类模糊词
所需角色与技能 数据顾问;需具备历史数据映射经验 写技能要求,不预先指定某个具体人员
投入区间 每周2至3人天,预计两周 不确定时给范围,并说明估算假设
目标时间窗口 第5周至第6周 区分必须日期和可协商日期
前置条件 客户在第4周末提供冻结数据和字段说明 写清负责人、最晚时间与未满足时的处理方式
优先级与依据 高;关联合同验收节点 给出业务依据,避免只填主观等级
替代方案 可由备份顾问完成初校,专家只做最终评审 主动提出范围、人员或日期的备选方案
确认状态 待资源评估、暂定、已承诺、已变更、已释放 状态要有统一定义,避免“口头确认”混入正式承诺

2. 周度资源评审模板

周会不应逐人汇报所有工作,而应聚焦未来四到六周的变化、瓶颈和决策。我的建议是会前更新数据,会上只讨论需要跨项目协调或管理者授权的问题。

  • 本周变化:新增需求、延期、取消、范围变化和实际投入偏差。
  • 未来四到六周容量:按角色或技能汇总可承诺容量、已确认需求和暂定需求。
  • 冲突清单:列出冲突人员、时间窗口、关联项目和延迟影响。
  • 决策事项:每项冲突至少准备两个方案,说明成本、风险和恢复条件。
  • 责任与截止时间:记录谁更新计划、谁通知客户、何时复核结果。

一个实用的规则是:会上不接受只有问题没有选项的升级。资源负责人可以帮助组织选项,但提出需求的项目经理要先说明项目侧可以让出什么,例如日期、范围、阶段顺序或交付方式。这样讨论才不是“谁更急谁赢”。

3. 冲突决策记录模板

冲突决策最容易被遗忘的是被牺牲的一方。只记录“安排某专家支持项目A”,却不记录项目B因此延期多少,会让组织看不到取舍成本,也无法判断这项决策是否值得。

字段 记录内容
冲突对象 涉及的角色、技能、时间窗口与项目
原始承诺 冲突发生前,各项目已经确认的投入和日期
可选方案 改期、缩范围、替换人员、增加外部支持或接受风险
方案影响 对交付节点、成本、客户沟通和其他项目的影响
决策人及理由 由谁批准,依据何种优先级规则
恢复条件 被挤占资源何时恢复,或由谁补回投入
复核日期 何时检查决策效果,是否需要重新安排

4. 滚动资源视图模板

对中大型团队,表格可以作为试点工具,但项目、人员、技能、时间和状态很快会形成多对多关系。此时应让资源视图由统一记录驱动,而不是各项目经理分别维护互不一致的文件。实施周期内应保留版本、变更原因和权限边界,避免正式承诺被随意覆盖。

资源角色或技能 周期容量 已承诺投入 暂定需求 可用余量 风险与动作
数据迁移顾问 团队核定容量 已确认项目投入 尚待确认需求 容量减已承诺投入 单点风险、培养备份安排
集成工程师 团队核定容量 已确认项目投入 待评估接口工作 按技能与时间窗口计算 环境依赖、外部协作情况
培训顾问 团队核定容量 已确认培训窗口 客户候选日期 扣除差旅与准备时间 日期冲突与替代方案

选择管理工具时,我会优先看它是否支持角色权限、资源与项目关联、计划变更留痕、跨项目视图和自定义工作流,而不是先比较首页有多少图表。对于100人以上、多个交付团队并行的组织,可以把 PingCode 作为项目与协作管理场景的候选平台之一,重点验证其项目、需求、任务、流程和报表能否承接本组织的资源管理口径。工具只能承载已定义的规则,不能替组织决定谁有权批准资源冲突。

七、案例与数据观察:从“抢专家”转向“管理技能瓶颈”

1. 情景模拟的团队设定与观察口径

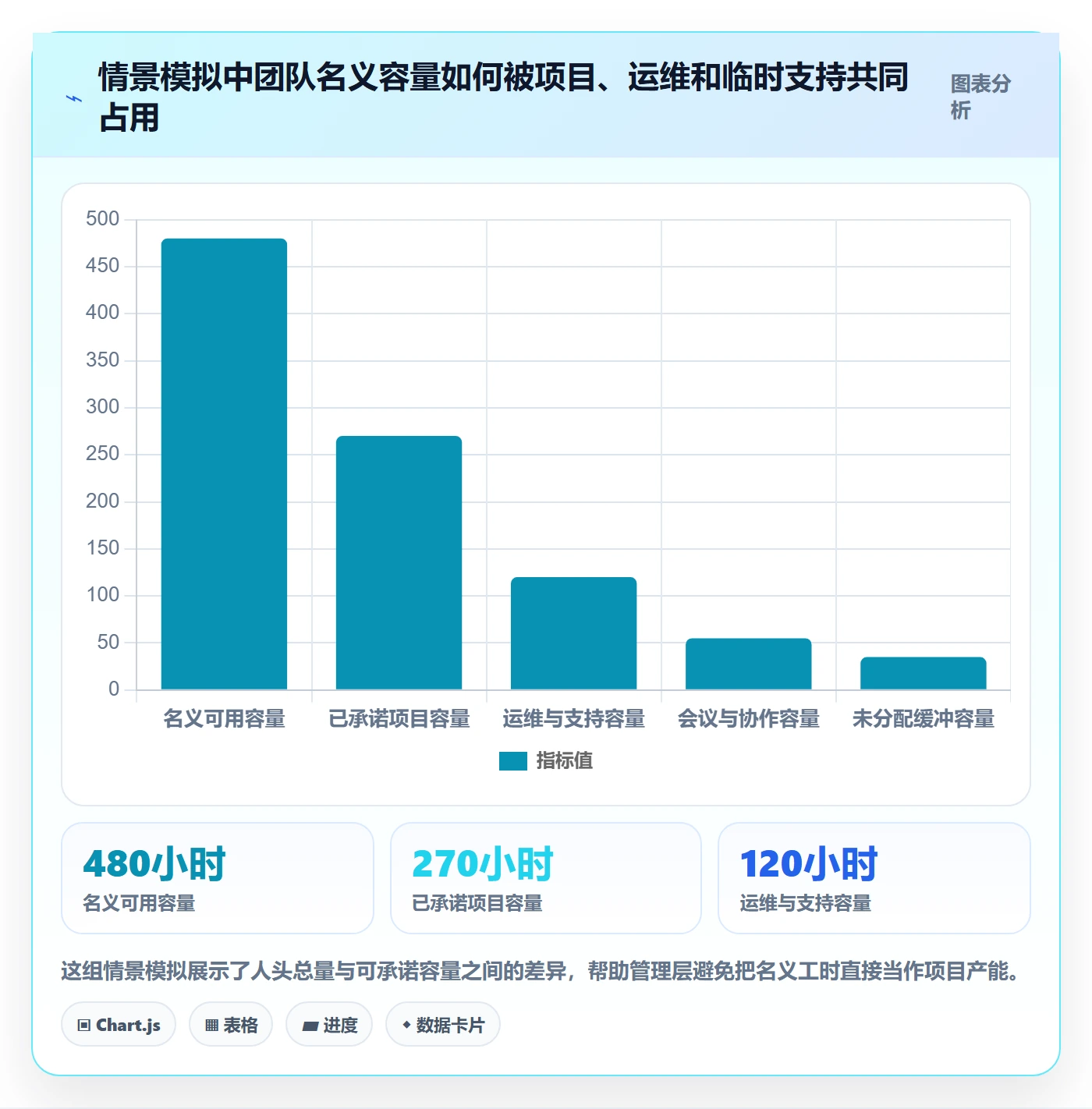

假设一家约120人的交付组织,四个交付小组同时服务十余个客户项目。团队先选取连续六周作为观察窗口,不改变项目优先级,也不立刻采购新系统,只统一资源需求模板、技能标签和周度冲突评审。案例数据全部为情景模拟,用于演示计算逻辑。

试点前,团队从项目计划、日历和变更记录中抽取三类数据:已确认投入、实际投入、临时改派。容量口径不以合同工时为分母,而以扣除固定内部职责、假期和已知轮值后的可承诺容量为分母。这样做的目的,是避免把组织本来就需要承担的工作误当作项目效率损失。

2. 发现的不是总人头短缺,而是三种局部瓶颈

模拟观察中,团队发现总容量在汇总层面并未持续超额,但数据迁移顾问和特定接口工程师在相邻项目间重复冲突;培训工作虽然总人天可覆盖,却集中在客户要求的少数日期;内部应急投入则没有固定分类,导致项目计划高估部分人员可用时间。

这说明“总体有空余”与“需要的技能在需要的日期有空余”是两回事。若只看部门总人天,管理者可能认为无需调整;若下钻到技能与周窗口,就能看到瓶颈不是平均分布,而是集中在少数工作包和少数人员。

角色实操方法:实施团队提升资源管理效率的协同管理方法与模板

3. 用两周滚动窗口减少无效占位

试点团队没有要求所有项目一次性提交完整季度排期,而是把未来两周设为较强承诺窗口,之后数周作为滚动预测。进入承诺窗口的需求必须写清工作结果和前置条件;窗口外的需求保留区间,不提前锁死具体人员。这样的做法降低了项目为防止“抢不到人”而过早占位的动机。

对于确有客户日期约束的培训和上线任务,则提前锁定时间窗口,但要求项目经理同步确认客户准备度。若客户尚未提供名单、环境或数据,计划标记为暂定,不直接算成不可变的正式承诺。资源负责人每周只处理变化与冲突,稳定安排不必反复在会上重审。

4. 模拟前后对比:看趋势,不把示意数字当承诺

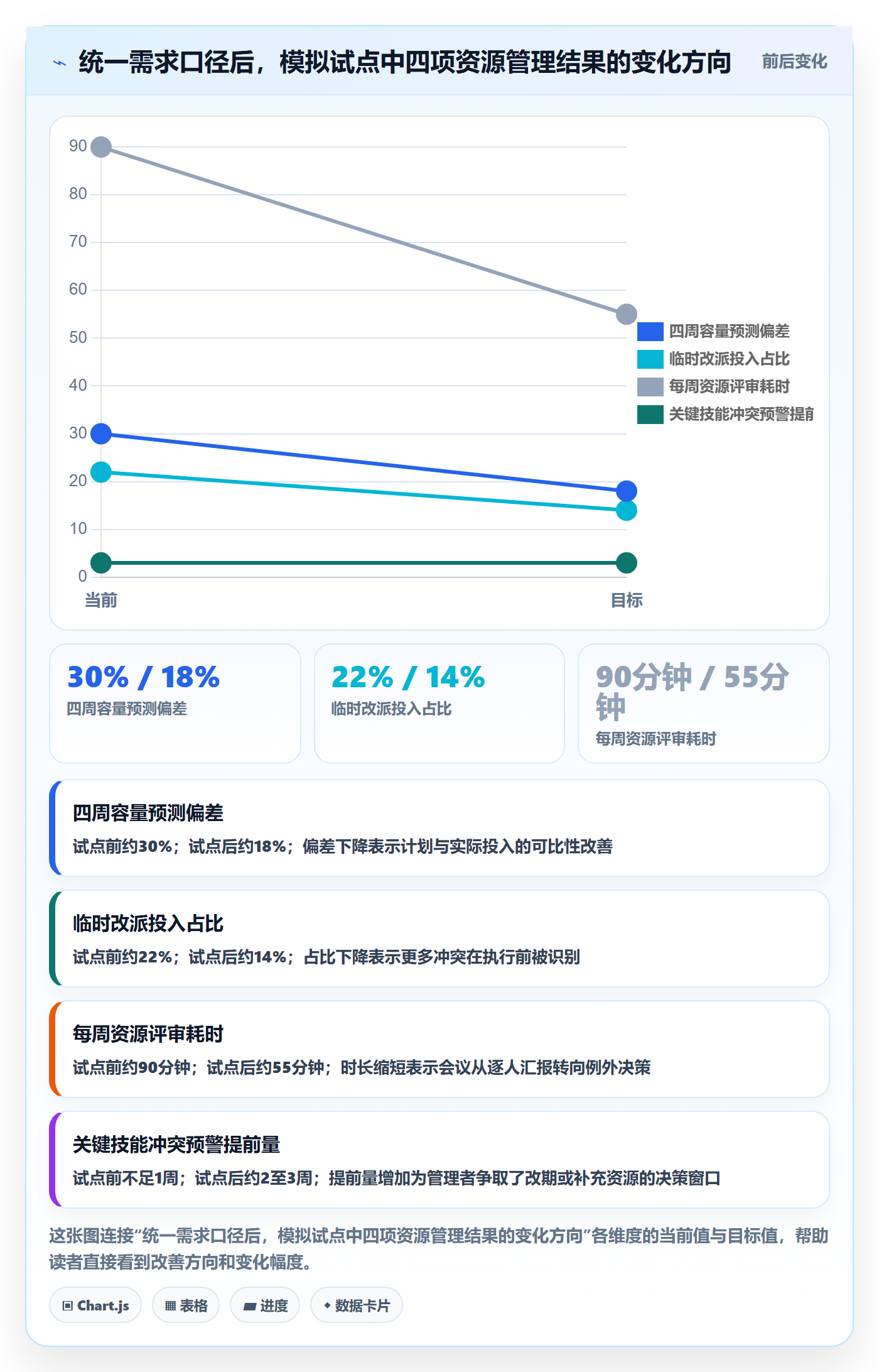

以下数值是示意性模拟,假设经过六周模板试点后,团队的资源冲突发现时间从项目临近执行时提前到滚动评审阶段,容量预测也因统一口径而更可比。模拟目的不是宣称某种流程必然带来固定收益,而是展示团队应该如何设定可检验的观察指标。

指标 试点前模拟值 试点后模拟值 解释
四周容量预测偏差 约30% 约18% 需求口径与实际投入开始可对照,仍需继续校准
关键技能冲突发现时间 执行前一周内 提前两至三周 冲突更早进入决策,而非临场找替补
临时改派投入占比 约22% 约14% 变更更早暴露,仍需区分应急与计划失控
资源评审耗时 每周约90分钟 每周约55分钟 会议转向例外决策,前置更新减少逐人报数

角色实操方法:实施团队提升资源管理效率的协同管理方法与模板

5. 为什么结果不能简单归因于某个工具

试点的变化来自多项动作同时发生:需求模板更完整、资源状态有统一定义、冲突评审提前、项目经理参与影响评估。若仅凭前后对比就说“某个平台让效率提高了多少”,属于因果归因过度。上线工具可能让数据更可见,却不自动提升估算质量或决策速度。

我会把效果验证拆成三层:数据是否完整,决策是否更早,交付结果是否更稳定。若数据更完整但冲突没有减少,可能说明供给确实不足;若冲突更早发现但决策仍拖延,问题在授权机制;若计划稳定但客户验收没有改善,则要检查任务就绪度和质量控制,而不是继续提高资源利用率。

八、实施路径:从试点到规模化,不要一开始就建大系统

1. 第一阶段:选一个资源冲突明显的团队

先选一个具有代表性的团队做四至六周试点,最好具备多项目并行、关键技能共用、变更有记录等特征。试点范围不要太大,也不要只挑最成熟、最容易成功的团队。选取的项目应覆盖不同阶段,以便观察需求如何随实施过程变化。

试点前先确定三个基本口径:容量怎么算、什么状态算正式承诺、冲突由谁升级。除此之外,暂时不要急着设计复杂的绩效指标。管理者需要先验证这三个口径能否被项目经理、资源负责人和执行人员共同理解。

2. 第二阶段:用四周收集基线,而不是先追求漂亮报表

试点初期,记录计划投入、实际投入、临时调度、依赖变化和冲突处理时间。每周检查数据质量:是否有人把待确认需求当成承诺,是否遗漏售前或运维工作,是否存在实际投入无法对应到项目或工作类别的情况。

数据采集不需要一开始精确到每个小时。若团队现阶段无法可靠记录工时,可先记录周级人天区间和主要偏差原因。能稳定、诚实地记录一个粗略口径,通常胜过用大量精细字段制造虚假的确定性。

3. 第三阶段:建立周期性资源评审和例外升级

待口径稳定后,建立固定节奏:项目经理提前更新需求,资源负责人汇总未来窗口,会议聚焦冲突、瓶颈和决策。常规需求按规则处理,只有超容量、稀缺技能、重要日期变化和高影响风险进入例会。

会议的输出不是一份新的静态计划,而是决策记录:改变了什么、谁批准、影响哪些项目、什么时候复核。若每周都要重做整张表,说明数据结构或责任边界可能不合理,应优先优化流程,而不是增加更多会议。

4. 第四阶段:逐步扩展技能矩阵和自动化视图

试点能运行后,再扩展到其他团队和技能类别。每增加一项字段,都要能回答一个实际管理问题;若字段无人维护、不会参与决策,就不值得强制采集。技能矩阵先覆盖关键瓶颈,不必立刻把所有岗位能力拆成几十个维度。

当资源数据分散在多张表和不同协作渠道时,可考虑用项目管理平台承载统一记录、审批与跨项目视图。以 PingCode 为例,中大型企业可以在评估时验证其对项目协作、需求与任务关联、流程配置、报表和权限管理的适配程度,并通过小范围真实工作流测试,而不是只看演示环境中的功能清单。

5. 第五阶段:把复盘结果转化为供给调整

资源管理最终要影响供给设计。若连续多个周期发现某技能需求稳定超过可承诺容量,就要进一步讨论招聘、培养、外部合作、交付标准化或减少定制范围。若冲突来自需求波动大,则应优化项目入口与机会评估;若技能足够但时间窗口重叠,则应研究阶段错峰和客户侧安排。

要避免只增加人数却不改变瓶颈结构。新增人员可能需要资深专家带教,短期反而减少专家可用容量;外部顾问可能解决峰值,却增加交接和质量控制成本。供给决策应计算总成本和过渡期影响,而非只比较单人日费率。

九、不同情况下的行动建议:按团队成熟度和风险选择

1. 团队人数少、项目数量少:先把承诺说清楚

小团队不一定需要复杂资源系统。用一张共享表和每周十五至三十分钟的协调会,明确人员、工作结果、时间窗口和变更责任,往往就能解决大部分信息不对称。关键是不要让多位项目经理分别在私人表格里重复占用同一个人。

当团队规模较小,优先建立工作分类和冲突处理规则,不必先建立复杂技能评分。每周确认“下两周谁有不可移动的承诺、哪些需求尚未成熟、发生冲突谁来决定”,比要求所有人填写精细工时更有效。

2. 多项目并行、关键技能共享:先做技能容量视图

如果多个项目同时争抢相同的架构、集成或数据能力,第一步应按技能聚合需求,而不是逐项目讨论谁先拿人。将需求按周或双周汇总,标出独立承担人数、已承诺投入和暂定需求,能更快发现局部瓶颈。

对每项关键技能设置备份培养计划。若暂时无法培养替补,应限制稀缺专家同时承担的高风险任务数,并把需要专家亲自执行的工作与可由他人准备、验证或跟进的工作拆开。

3. 客户变更多、依赖不稳定:提高预测弹性,不做过度精确排程

客户需求和环境变化频繁时,计划应展示区间与假设,避免把未来数月排到具体人日。将近期工作分为已确认、暂定和待澄清三类,并设置触发条件:客户输入延期、验收范围变化或环境未就绪时,谁负责更新需求,资源预留如何释放。

这种情况下,评估团队效率不能只看计划完成率。更有价值的是观察团队能否快速重排、关键承诺是否有合理保护、变更影响是否透明。频繁变化本身不一定代表管理差,变化未被识别和传播才是管理问题。

4. 上线期或重大迁移期:为风险设置专门保障容量

上线、批量迁移和高风险切换具有明显时间窗口,不能与普通项目任务用同一套排期方式。应设置值守轮换、升级联系人、交接清单和替补人员,并约定连续工作时长与疲劳风险的管理边界。

如果上线窗口与其他项目的关键里程碑冲突,管理者必须显式决定优先级和延期影响。把上线保障当作“顺便支持”最容易造成计划外加班,也会让其他项目以为资源仍可自由调用。

5. 人员流动频繁或新人比例高:计划中加入学习和监督容量

新人容量不能按资深员工的可独立交付能力计算。应区分执行投入、带教投入和复核投入,并按阶段检查新人能否逐步承担更复杂任务。若把带教时间从计划中删除,资深人员会在实际执行时被反复打断,双方的负荷都得不到准确体现。

人员离职或长期请假后,不能只把其任务平均分给团队。先识别任务是否可暂停、是否必须交接、是否存在未记录知识,再讨论替代人选。短期内降低并行项目数,可能比让更多人同时接手陌生工作更能保障交付质量。

十、不同情况下的取舍:效率提升不是所有指标一起变好

1. 高利用率与缓冲容量之间的取舍

高利用率能减少显性的闲置,但压缩缓冲会降低应对变化的能力。稳定环境、任务可预测、替补充足的团队可以提高计划占用;客户输入不稳定、上线风险高、技能单点明显的团队,则需要更有弹性的容量安排。

决定缓冲大小时,不要直接套用一个百分比。先回看历史:计划外工作主要来自哪里、出现频率如何、通常持续多久、哪些岗位受影响最大。再按风险分组调整。团队管理者也应说明缓冲被使用的条件,避免它被当成可随时挪用的闲置人力。

2. 专家亲自处理与培养替补之间的取舍

让专家亲自处理可以降低短期错误概率,却会形成依赖并限制并行项目数;让新人承担任务可以扩大供给,但需要复核和容错空间。高风险、不可逆或客户影响大的工作,应由专家把关;重复性强、边界清晰的工作,更适合拆分给备份人员,在监督下逐步培养。

判断标准不是“专家比新人做得快”,而是比较完整成本:专家投入、复核成本、错误风险、培训收益和未来替代价值。若一个任务每季度都会重复,专家持续独立执行可能是低效安排;若只发生一次且错误代价很高,培养备份也未必值得在这一刻完成。

3. 统一流程与团队自主性之间的取舍

统一口径有助于跨项目看见冲突,但过度统一会忽视不同实施阶段和客户类型的差异。建议把资源字段、承诺状态、冲突升级规则统一,把任务拆分方式和具体排期粒度留给团队按场景调整。

如果一线团队需要频繁绕过流程,先查流程是否过重、审批人是否缺席、规则是否无法适应现场,而不是立刻把绕流程定性为执行问题。好的治理既要让管理层看得到风险,也要让执行团队能在规则范围内快速行动。

4. 及时承诺与保留选择权之间的取舍

尽早承诺能帮助客户和上下游安排工作,但过早锁定不成熟需求,会占住稀缺资源,阻碍更确定的项目。我的建议是将外部承诺与内部预测分开:对客户给出有依据的里程碑和条件,对内部保留区间和风险标识;当关键输入确认后,再转成正式资源承诺。

这种方式需要清楚沟通,不能用含糊的“尽量安排”制造假承诺。客户需要知道日期成立的前提,团队需要知道日期不成立时的升级路径。透明的条件式承诺,比表面确定、执行时反复改口更可靠。

5. 内部培养与外部补充之间的取舍

内部培养通常能积累长期能力,但需要时间和资深人员投入;外部补充能快速覆盖峰值,却可能带来领域知识不足、质量控制和交接成本。若需求长期稳定且属于核心能力,内部培养通常值得规划;若需求短期集中、技能高度专门或市场供给充足,可评估外部支持。

决定之前,应把隐性成本纳入比较:外部人员的入场时间、权限审批、客户沟通、复核工作和退出交接;内部培养的带教投入、试错成本和短期产能下降。不要只拿合同报价和员工工资做简单对比。

十一、落地检查清单:每周用十分钟发现流程失真

1. 检查需求是否真的可执行

  • 每条资源需求是否写明预期交付物,而不只是“支持项目”?
  • 所需技能是否具体到可以判断谁能承担?
  • 是否区分必须日期和可协商窗口?
  • 前置条件是否有责任人、最晚时间和未满足时的处理方式?
  • 暂定需求是否被误记为正式承诺?

2. 检查容量是否包含真实工作

  • 是否考虑固定会议、管理职责、培训、差旅和应急轮值?
  • 新人或需要指导的人员是否留出带教与复核容量?
  • 关键专家是否被多个项目在同一窗口重复占用?
  • 应急工作是否有分类,还是被混在项目工时中?
  • 汇总容量是否掩盖了特定技能和特定日期的短缺?

3. 检查决策是否真正闭环

  • 冲突是否由有权限的人作出取舍?
  • 被影响的项目是否收到具体变更信息,而不是模糊的口头通知?
  • 取舍是否记录了对日期、范围、成本和风险的影响?
  • 是否设定恢复条件和复核时间?
  • 临时改派是否回写到资源计划和实际投入记录?

4. 检查指标是否被滥用

  • 利用率是否与预测准确度、里程碑和质量一起观察?
  • 数据是否标注统计周期、样本范围和口径?
  • 是否出现为了达成数字而把工作挪到其他类别的情况?
  • 偏差是否区分内部估算、客户依赖、范围变更和突发应急?
  • 团队是否根据观察结果调整供给,而不是只要求个人提高效率?

十二、结语:把资源管理从抢人变成有证据的选择

1. 先建立真实视图,再谈精细优化

实施团队提升资源管理效率,第一步不是把每个人的日历填满,也不是立刻上线复杂的排程系统,而是建立一份可信的共同视图:需求是什么、需要哪些技能、何时需要、前置条件是什么、谁能批准冲突。

当需求、容量、技能和承诺用同一套口径表达,团队才能判断“缺人”究竟是总容量不足、技能结构不匹配、时间窗口重叠,还是项目需求尚未成熟。不同原因对应不同方案,盲目加人并不能解决所有问题。

2. 下一步从一个可验证的小动作开始

建议本周先挑一个冲突最频繁的团队,整理未来四周的项目需求,标出技能、投入区间、时间窗口、前置条件和承诺状态。随后召开一次只讨论例外的资源评审,记录一个真实冲突的选项、代价、决策人和复核日期。

连续四到六周后,检查冲突是否更早发现、临时改派是否更可解释、预测偏差是否收敛,以及客户里程碑是否更稳定。资源管理真正的进步,不是每张表看起来更满,而是组织能够更早发现自己必须做出的取舍,并愿意为取舍承担清晰责任。

常见问题解答(FAQ)

1. 实施团队如何识别并处理资源冲突?

我负责的项目经常出现同一位实施顾问同时被两个客户项目排期,最后只能临时改计划。我想知道,资源冲突应该在周会上靠经验协调,还是有更可复用的判断规则?

先把“人名、可投入工时、任务、时间范围、优先级、依赖关系”放进同一张资源视图,而不是只看项目总工时。可按周盘点:每人每周可用工时减去会议、休假和固定支持时间,再与已承诺任务比较;当计划负荷超过可用工时的85%,就标为预警,超过100%则要求负责人明确调整任务、日期或人员。

比如某顾问每周可投入32小时,已排28小时,若新增8小时任务,负荷达到36小时,不能把这8小时默认为“挤一挤就能做完”。处理顺序建议是先确认客户承诺与关键路径,再拆分可并行任务,最后才考虑跨项目借人,并记录借调的起止日期和交接责任。

2. 实施团队的资源管理模板应该包含哪些字段?

我准备给团队做一份统一的资源计划表,但担心字段太多,大家填几次就不愿意维护。哪些信息是排期和协同真正需要的,哪些可以先不收集?

模板先服务于决策,不要追求把所有工作记录都塞进去。建议首版包含:项目、任务、负责人、角色、预计工时、计划开始与结束日期、优先级、依赖项、状态、风险说明、更新时间。再增加“可用工时”和“实际投入工时”两列,用于比较计划与实际;不要一开始就要求填写过细的工时明细,否则维护成本会压过管理收益。

试运行两周后,检查字段完整率和更新耗时:如果大多数人无法在10分钟内完成每周更新,先删减低频字段。模板的价值不在字段数量,而在于能否快速回答谁过载、哪个交付物可能延期、需要谁做决策。

3. 如何避免资源计划表更新后仍然无法推动协作?

我已经要求项目成员每周更新计划,但遇到风险时,表格里经常只是多了一句备注,没人知道接下来由谁处理。我想把资源信息变成行动,而不是又一份没人看的报表,应该怎么设计协同机制?

每条风险都要带上责任人、下一步动作、截止时间和需要的决策,缺一项就还不是可执行事项。例如“测试资源不足”应改为“测试负责人周三前确认两名测试人员的可用时段;项目经理周四前决定是否调整验收范围”。固定每周一次短会,只讨论超负荷、关键路径变化和待决策事项,不逐项朗读整张表。

会后检查三项指标:风险事项按期关闭率、临时换人次数、计划与实际工时偏差。若连续两周临时换人增加,通常不是成员不配合,而是需求变更未及时进入排期或决策权限不清,应先修流程再加会议。

4. 实施团队怎样判断要增加人手,还是调整项目范围?

我遇到过项目延期后第一反应就是申请加人,但新人熟悉客户环境和方案也需要时间,加入后反而增加沟通成本。我该用什么依据判断是补充资源、延期,还是缩小本期交付范围?

先把剩余工作拆成可验证的任务,标出关键路径、所需技能和交接成本,再比较三种方案,而不是只比较人数。举例来说,剩余工作估算为120小时,其中关键路径上的配置工作需要熟悉客户系统的顾问;临时增加一名新人虽增加40小时名义产能,但若培训和复核占去一半,且任务不能并行,实际收益可能只有20小时。

若交付范围中存在可延后的报表、培训或非关键接口,缩小本期范围可能比加人更快;若关键路径任务可拆分、交接成本低且资源到位时间早于任务开始,再考虑增援。决策时把三项信息写清:预计净增产能、对里程碑的影响、客户需要确认的范围变化,并设置复核日期,避免临时方案变成长期透支。

核心关键词

读者评论

薛
薛景行

我们团队以前只按人天排计划,售前支持和故障处理经常没算进去,到了执行阶段就只能临时挪人。把不同工作类型纳入容量后,预测确实更接近实际,不过分类口径还得先统一。

武
武安琪

技能矩阵有帮助,但维护成本也不低。实际操作中,可能先从接口、迁移这类少数瓶颈技能做起,定期由执行者和负责人一起更新,比一次铺开很多能力项更容易坚持。

方
方佳宁

滚动预测和计划基线分开记录这个做法比较实用。想了解的是,客户频繁改期时,团队通常由谁判断哪些变更需要升级审批,哪些可以由项目经理在既定容量内自行调整?

文章包含AI辅助创作:角色实操方法:实施团队提升资源管理效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/618599
