实施团队的资源管理,最危险的失控往往不是“人不够”,而是同一个人被多个项目同时当作可用资源:项目计划里有他,客户现场也在等他,售前又把他排进下周的演示。等冲突暴露时,团队通常已经付出了延期、加班和客户信任三笔成本。要提升资源管理效率,关键不是把排班表做得更精细,而是建立一套能提前发现冲突、明确取舍、留下决策依据的风险控制方法。

一、先讲核心结论:管理资源不是填满日历,而是控制承诺

1. 把资源管理的目标从“利用率最大化”改成“承诺可兑现”

实施团队常用人天、排期和利用率讨论资源。它们有价值,但并不能单独说明团队是否健康。某位顾问本月利用率达到 95%,可能代表客户交付稳定,也可能代表没有时间处理问题、支援同事或应对临时变更。若每个人的日历都被排满,团队看起来高效,实际却失去了缓冲和纠错能力。

我更倾向于把资源管理拆成三件事:第一,团队承诺了哪些工作;第二,完成这些工作需要哪些能力、时间和角色;第三,面对不确定性时,谁有权调整优先级。只有这三件事能互相对得上,资源计划才不只是表格里的数字。

实施团队真正要控制的不是每个人每天有没有任务,而是关键角色是否被过度承诺、重要依赖是否被遗漏、变更是否经过有依据的决策。因此,资源管理效率不应只看“排得快不快”,还要看计划变更率、关键岗位冲突次数、风险提前发现时间和延期影响范围。

2. 先给资源风险分层,再决定用什么模板

不是每个资源冲突都需要开会,也不是每个项目都需要复杂的容量模型。可先按影响范围和可逆程度划分风险:单项目内可调整的任务冲突,由项目负责人处理;跨项目抢占同一位关键人员,需要团队级协调;影响客户承诺、上线窗口或关键能力覆盖的冲突,则需要业务负责人参与决策。

一个实用判断是:如果这个人缺席两周,是否会使项目关键路径停摆?如果一个临时需求插入,是否会影响已承诺的里程碑?如果两者答案都为“是”,它就不是普通排期问题,而是需要升级的资源风险。

风险层级 典型场景 建议决策人 处理时限
项目内 同一实施顾问的任务顺序冲突,但可在项目内调整 项目负责人 一个工作日内
团队级 两个项目同时需要同一名资深顾问或架构人员 资源协调人及相关项目负责人 两个工作日内
业务级 冲突影响客户上线、合同里程碑或关键客户支持 交付负责人或业务负责人 当日明确处置方案

时限不是通用行业标准,而是我建议的管理基线。组织可以按项目节奏调整,但必须明确“谁在何时之前做出决定”。没有决策时限的风险登记表,很容易沦为只记录、不处理的清单。

二、背景和真实场景:为什么实施团队特别容易出现资源错配

1. 实施工作不是一串可以任意互换的工时

实施项目通常包含调研、方案设计、配置、数据准备、集成、测试、培训、上线支持等工作。它们在技能要求、客户参与方式和时间窗口上并不相同。一个人有空,不代表他具备当前任务所需的能力;某项任务可以延期,也不代表它与其他工作没有依赖关系。

例如,客户数据迁移需要业务规则确认、字段映射、数据清洗、导入验证和业务方验收。把“迁移”粗略记成五个人天,容易遗漏客户提供数据的等待时间、错误修复轮次和回滚准备。计划看起来有空档,实际却可能在上线前集中爆发。

实施资源至少有四个维度需要一起看:角色和技能、可投入时间、项目阶段、客户现场约束。只盯其中一个维度,都会制造虚假的可用性。看人头会忽略技能差异;看工时会忽略阶段依赖;看项目会忽略跨项目共享人员;看日历则可能忽略客户确认和外部供应商的等待。

2. 计划中的“可用”与现实中的“可调度”不是一回事

团队经常把没有被项目任务占用的时间视为可用容量,但实施人员还要参加内部评审、复盘、知识传递、售前支持、培训和突发问题处理。部分工作虽不直接计入项目计划,却确实占用工作时间。若这些时间被当成不存在,计划会从一开始就过于乐观。

以下表格中的比例是用于讨论的情景模拟,不是行业统计。它展示了一个容易被忽视的区别:名义工时扣除休假后,并不等于可以直接承诺给项目的工时。

容量项目 一名顾问月度示例 管理含义
名义工作时间 20 个工作日 日历上的理论上限
休假与节假日影响 2 个工作日 需按个人实际计划扣除
内部协作及例行事务 2.5 个工作日 不直接交付客户,但不能视为零
突发支持预留 1.5 个工作日 用于问题响应或临时协助
可承诺项目容量 14 个工作日 基于该情景的计划建议值

这不意味着所有人都应该按同一个比例预留。稳定运行的成熟项目、刚上线的高风险项目、跨时区客户支持团队,容量边界显然不同。重点是把隐性工作显性化,并在团队层面校准预留比例,而不是把某个示例数字当成固定制度。

3. 中大型团队的问题常常出在跨项目的“局部最优”

在 100 人以上的组织里,资源管理困难往往不是没有管理工具,而是信息分散在项目计划、工时表、客户群、售前承诺和个人日历中。每个项目负责人都可能做出合理的局部安排,但当多个项目同时需要同一类稀缺角色时,组织层面就会出现冲突。

例如,项目甲希望借用资深集成顾问两天完成接口评审;项目乙希望同一位顾问参加上线演练;售前团队又把他安排给潜在客户做技术交流。三件事单独看都合理,却可能使上线演练无法按计划完成。问题不是某个人“配合不积极”,而是团队缺少统一的承诺视图和明确的优先级规则。

对这类组织,某些项目管理平台可以作为汇总项目、角色、工时和风险信息的载体。以 PingCode 为例,使用这类平台时,价值不在于把表格换成系统,而在于能否把需求、计划、负责人、依赖和变更记录关联起来。若底层规则不清楚,再完整的系统配置也只会更快地产生一份没人信任的计划。

三、常见误区:看似精细,实际会放大资源风险

1. 误区一:把每个人的利用率当成团队效率

利用率适合观察容量使用情况,却不适合独自评价团队表现。团队若把高利用率当成唯一目标,成员就会倾向于把所有时间填满,减少记录协作、培训和风险处理的时间。看板上的数字更漂亮,实际交付的弹性更差。

我会把利用率与至少三项指标一起看:关键里程碑按期率、计划变更率、未计划工作占比。如果利用率升高,同时未计划工作和延期也升高,就不应继续要求团队“再挤一点时间”,而要查明需求变更、估算偏差、技能瓶颈或客户等待是否造成了系统性超载。

图表中的数值为情景模拟,目的是说明“高利用率不等于高交付确定性”,不是对任何团队的真实测量。

岗位实操方法:实施团队提升资源管理效率的风险控制方法与模板

2. 误区二:把人天总和相等,误认为资源计划平衡

项目甲需要 40 人天、项目乙也需要 40 人天,并不意味着二者对资源的需求相同。甲可能需要一名架构顾问连续投入两周,乙可能需要四名实施顾问分散投入。若团队只有一名特定架构顾问,项目甲的 40 人天就可能形成瓶颈,即使全团队仍有大量空余工时。

判断容量时,我会按技能和角色拆分,再看时间窗口是否重叠。至少要能回答:缺的是多少工时、缺的是哪种能力、缺口出现在什么时候、能否通过培训或替代角色解决。只报“本月总容量够”会掩盖局部瓶颈。

3. 误区三:项目排期只记录任务,不记录假设

很多计划表写了开始时间、结束时间和负责人,却没有写估算依赖的前提。比如“接口联调三天”可能默认客户已提供测试环境、接口文档已确认、双方技术人员都能按时参加。任何一个条件不成立,三天就不再可信。

建议将关键假设写成可验证事项,并注明确认人和最晚确认日期。若假设未按时满足,项目负责人应重新评估排期,而不是等原定日期过后才解释为什么任务没有完成。计划不是对未来的保证,而是建立在条件之上的承诺。

4. 误区四:冲突出现后再靠加班补救

加班能处理少数短期、可预测的峰值,但不适合长期替代资源规划。尤其当问题来自关键技能不足、客户决策延迟或多个项目争抢同一人时,加班只是把冲突从排期表转移到个人健康和交付质量上。

若团队连续两个迭代或连续数周出现超时工作,应把它视为管理信号,检查容量假设和优先级规则。对需要现场支持的项目,也应区分“必须现场完成”的工作和“可远程完成”的工作,避免把差旅时间、等待时间和现场工作混为一个模糊投入量。

5. 误区五:有了工具,资源管理就会自动准确

工具可以降低重复录入、汇总和查询成本,但不会替管理者决定两个客户冲突时谁优先,也不会自动识别一个人的技能是否足以承担某个任务。若任务粒度不一致、状态定义含糊、工时更新滞后,系统里的数字依然会误导决策。

在配置任何平台前,我会先明确三个口径:什么工作必须进入计划;谁负责更新进度和变更;资源冲突由谁决策。实践中,PingCode 这类项目管理平台可以承载需求、任务、迭代、负责人和风险记录,但仍需要组织定义一致的数据规则。系统负责让信息可见,治理规则负责让信息可用。

四、专业判断逻辑:用风险而不是“谁声音大”决定资源优先级

1. 先判断冲突是否真实,再讨论资源分配

资源冲突有时是实际容量不足,有时是计划信息不完整。比如两名负责人都认为某顾问必须参加会议,但其中一场可以由其他角色代表;或者两个任务都标记为“本周必须完成”,实际上只有一项与客户里程碑绑定。先验证需求和假设,能避免把所有冲突都升级为抢人。

我建议按以下顺序核查:任务是否确实需要该角色;投入量是否可以拆分;时间窗口是否能错开;交付目标是否能通过替代方案达成;推迟后会影响什么。只有完成这一步,才适合比较项目优先级。

2. 建立一套可解释的风险评分,而非制造精确幻觉

团队可以用简单评分协助排序,但评分的作用是让讨论更透明,不是把管理判断伪装成数学结论。一个可操作的做法,是对影响程度、发生可能性、恢复难度分别评为 1 至 5 分,并记录依据。乘积可以帮助初筛,但不应机械地决定所有资源。

评分维度 1 分示例 3 分示例 5 分示例 需要记录的证据
影响程度 任务延期不影响对外承诺 影响项目阶段目标或团队排期 影响上线、合同节点或关键业务运行 受影响里程碑、客户约定、业务范围
发生可能性 已有替补且依赖条件已满足 部分前提尚未确认 依赖已延误或关键人员已超负荷 历史偏差、依赖状态、容量数据
恢复难度 可在一周内通过调序恢复 需要跨团队协商或调整范围 没有替代技能且恢复窗口已错过 替代人选、补救周期、可选方案

举例来说,某上线项目缺少唯一掌握接口配置的顾问,计划在三天后进行生产切换。即使出现概率只评为 2 分,影响和恢复难度都很高,也不能因为总分未达到某个阈值就忽略。对于“低概率、高损失、难恢复”的风险,应设置明确的预案和触发条件。

3. 用四个问题确定资源优先级

当两个项目都声称“必须优先”时,我会要求负责人逐项回答四个问题:对客户的承诺是否已正式确认;延迟会不会影响关键路径;是否有低成本的替代方案;延迟一个工作日会造成什么可量化后果。能回答“重要”还不够,必须说明重要在哪里、影响谁、何时发生。

优先级也不应完全依据客户规模或管理者职位。若组织只按“谁催得急”分配资源,团队会鼓励制造紧迫感,损害长期交付。更稳健的顺序通常是先保护安全、合规和生产稳定,再保护已承诺的关键里程碑,然后处理可延期工作和新增机会。组织应把这一顺序写入规则,并允许特殊情形经授权例外。

4. 识别关键路径上的单点依赖

资源风险不只是“这个人工作很多”,还包括“这项工作只有这个人能做”。后者是单点依赖。团队可以维护关键技能矩阵,标注技能覆盖人数、熟练程度和最近一次实际使用时间。某技能若只有一人具备,且未来两个月涉及多个项目,应尽早安排结对、文档化或替补培养。

培养备份不是简单地把任务分给新人。必须安排有监督的实践机会,确认替补人员能够独立完成哪些环节、需要谁审核、出现问题时谁升级。否则表格里写了两个人,实际执行仍然只有一个人能解决问题。

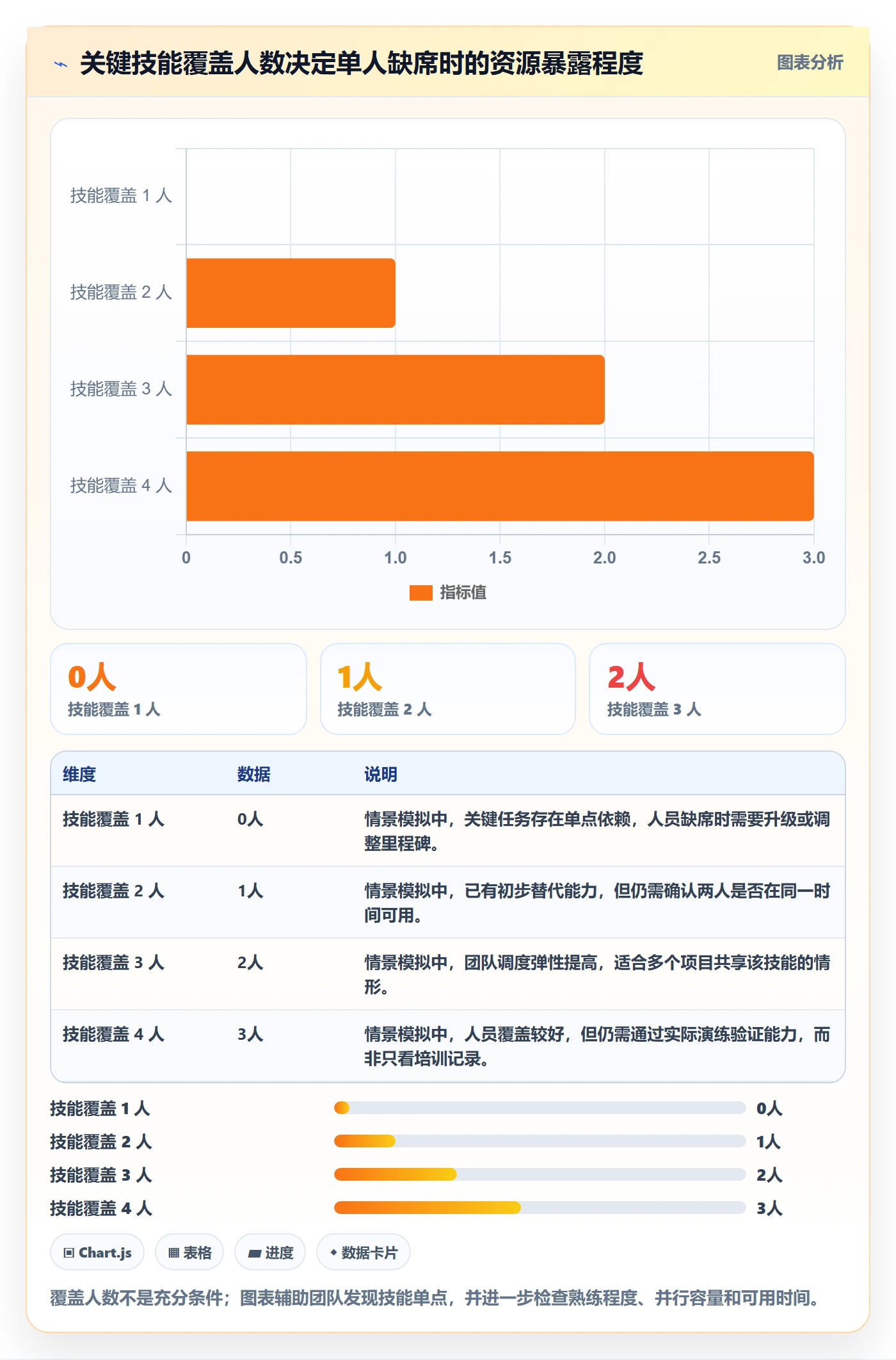

图中的人数为情景模拟,展示关键技能覆盖增加后,团队对单人缺席的暴露如何变化。它不是对培训收益的普遍承诺。

岗位实操方法:实施团队提升资源管理效率的风险控制方法与模板

5. 用时间窗口而非单月总量判断冲突

资源计划常按月汇总,但项目风险通常发生在具体的一两周。一个团队月度总容量看似充足,仍可能在月底集中遇到上线、验收和培训,形成局部峰值。建议至少按周查看关键角色的投入,并在里程碑前后标出现场、评审和支持窗口。

对变化频繁的项目,不必把所有工作排到每天。可以把近两周计划到任务级,第三至第六周排到阶段和角色级,更远期只记录容量需求和关键假设。这样既保留近期执行性,也避免把不确定的远期计划写成虚假的精确日期。

五、案例与数据观察:一份计划如何暴露跨项目风险

1. 示例团队与初始问题

以下案例是按常见实施团队场景构造的匿名样本推演,不代表某家企业的真实经营数据。团队由 18 人组成,负责 6 个并行项目,其中包含项目负责人、实施顾问、集成顾问和测试支持角色。团队原本用共享表格排期,每周由负责人手工更新一次。

表面上看,团队当月只超出可用容量约 8 人天,似乎只需少量调配。但按角色拆分后发现,集成顾问在同一周被安排了 23 人天工作,而该周两名集成顾问扣除内部协作和休假后,合计可承诺容量只有 16 人天。全队总量的缺口掩盖了关键角色的局部过载。

进一步检查后,过载来自三类工作:客户上线前的接口演练、另一项目的方案评审,以及售前团队新增的技术验证。三项工作都被登记为“重要”,但只有上线演练与已确认的客户窗口强绑定。冲突不是因为团队完全没有容量,而是因为没有统一的优先级和替代安排。

2. 从“工时表”转成“风险台账”后做了什么

团队首先给每项工作补上角色、最晚完成日期、前置条件和影响范围。然后将任务标注为已承诺、预测需求或临时请求,避免把所有排期都当成同等确定的承诺。接着,项目负责人每周提交未来四周的角色需求,资源协调人汇总重叠窗口。

对上述冲突,团队采取了三步处理:保留已确认的上线演练;由另一名顾问在资深人员指导下完成方案评审;售前技术验证改为远程短会,并限定准备时间。决策记录同时写明被推迟工作的影响和责任人,避免“先答应、后补救”。

使用 PingCode 或类似项目管理平台时,可以把任务、负责人、迭代或阶段、依赖和风险记录关联起来,让变更有迹可循。这里的重点不是要求所有人员填更多字段,而是让每个字段都服务于一个实际决策。例如,记录“依赖客户提供测试数据”是为了识别是否需要调整联调日期,而不是为了完成信息录入。

3. 观察结果时,先区分过程指标与结果指标

对示例团队,我们会跟踪两个周期的过程指标:关键岗位冲突是否提前发现、冲突从提出到决策用了多久、临时请求是否按规则审批。结果指标则包括里程碑按期率、计划变更次数和加班时长。若只看结果,项目按期可能是靠过度加班换来的;若只看过程,台账填写完整也不代表客户交付变好。

下表为样本推演中的建议观察数据,用于展示一个可能的复盘方式。实际团队应以自身基线测量,不应把表中数字当成承诺目标。

观察指标 调整前情景值 调整后情景值 解读边界
关键岗位冲突提前发现时间 平均 3 个工作日 平均 10 个工作日 发现更早不代表冲突消失,但增加了调序和替代的时间
资源冲突决策耗时 平均 4 个工作日 平均 1.5 个工作日 需要检查是否因决策过快而牺牲了必要评估
关键里程碑延期次数 每月 5 次 每月 3 次 应按项目复杂度和范围变化解释,不宜单独归因于排期机制

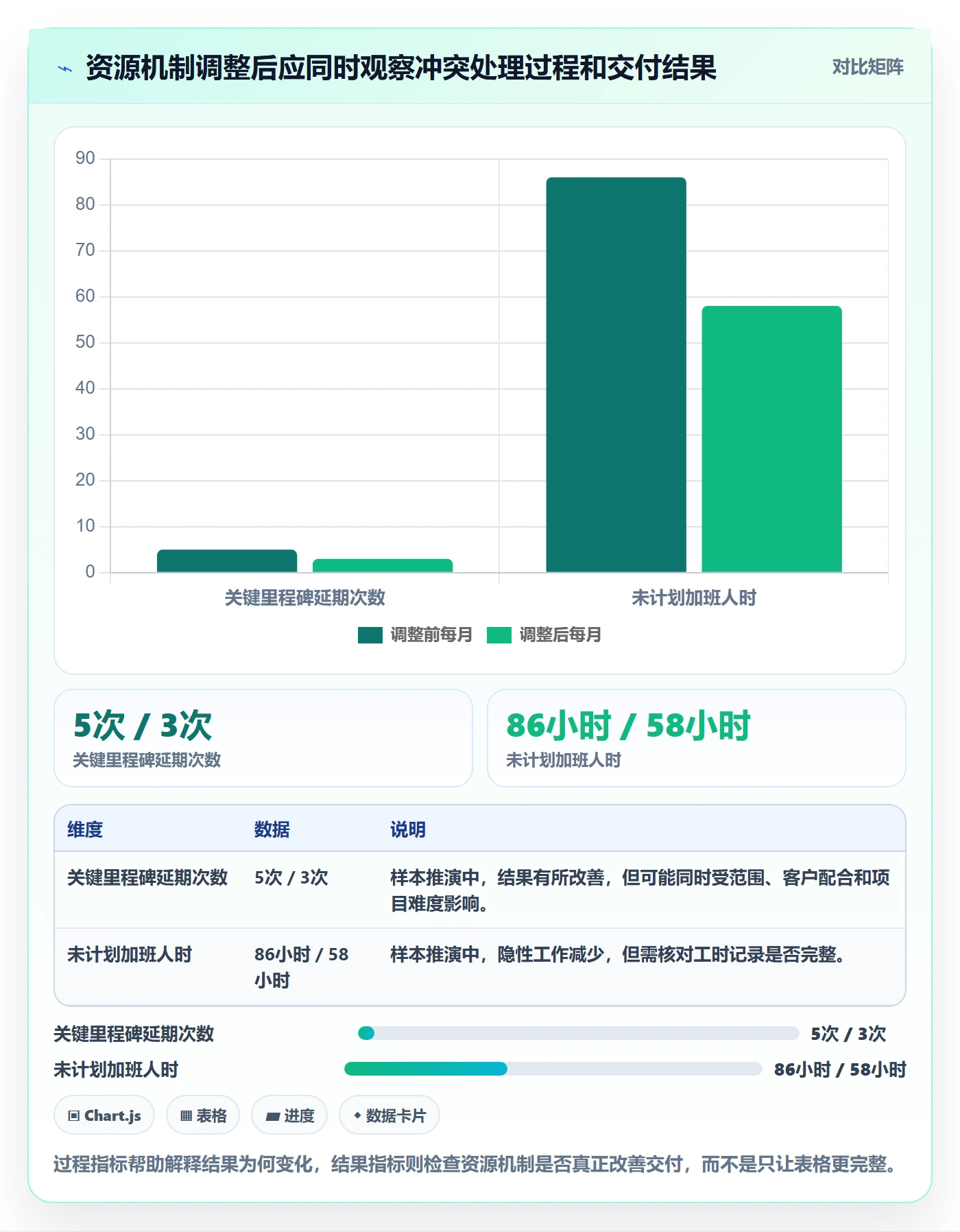

未计划加班人时 每月 86 小时 每月 58 小时 需同步关注工作范围和客户问题量,防止转移到未记录工时

这组数据的价值在于提出验证问题,而不是证明某种工具必然带来改善。若冲突提前发现了,但加班没有下降,可能说明缓冲策略不合理,或者团队仍在接受过多临时工作;若决策变快了,但延期反而增加,则可能是优先级判断过于短视。

岗位实操方法:实施团队提升资源管理效率的风险控制方法与模板

4. 复盘中最容易漏掉的两个因素

第一,项目范围变化。如果调整后延期减少,可能是团队加强了资源管理,也可能是客户减少了新增需求。复盘时应同时记录范围变更次数、变更审批时长和新增工作量,避免把所有变化都归功于排期流程。

第二,人员经验差异。资深顾问承担较少工时,也可能产生更高风险,因为任务复杂度更高;新成员投入更多工时,不一定代表产出更高。资源计划要结合角色与技能,不能简单用工时长短比较个人效率。

六、可直接使用的资源风险控制模板

1. 模板一:团队资源周视图

周视图用于发现未来四到六周的角色冲突。它不要求每个团队都排到小时级,重点是显示资源需求与可承诺容量是否重叠。建议由资源协调人维护汇总,项目负责人只更新自己项目的需求和假设。

项目 工作阶段 关键角色 需求投入 需求窗口 依赖条件 风险等级 责任人 处置方案
项目甲 接口联调 集成顾问 3 人天 第 2 周 测试环境和接口文档确认 高 项目负责人甲 提前锁定人员,环境未就绪则调整窗口
项目乙 方案评审 资深实施顾问 1.5 人天 第 2 周 需求清单冻结 中 项目负责人乙 由备份顾问主讲,资深顾问远程审核

“风险等级”必须能追溯到依据。若标为高,应说明影响的里程碑、发生条件和下一步动作;如果只是因为负责人觉得“可能有问题”,就需要补充证据。视图上没有动作的风险,不应被当成已管理的风险。

2. 模板二:资源风险登记卡

风险登记卡适合记录已经识别、但尚未发生或尚未解决的问题。以下字段可以复制到表格或项目管理平台中。团队不必一次填满所有字段,但责任人、触发条件、处置期限和决策人不能缺失。

字段 填写说明 填写示例
风险描述 说明资源约束和可能结果 唯一集成顾问被两个上线项目同时占用,可能导致项目甲无法完成生产演练
触发条件 写明什么事件会使风险转为实际问题 项目乙的演练时间确认在项目甲的生产演练窗口内
影响对象 列出受影响的项目、客户或里程碑 项目甲生产切换窗口及客户验收安排
当前证据 记录排期、邮件确认或依赖状态 两项目负责人均在周计划中锁定同一人员
风险责任人 负责跟进信息和方案,不等同于最终决策人 资源协调人
决策人 有权对优先级和承诺作出取舍的人 交付负责人
处置方案 写出避免、缓解、转移或接受风险的动作 保留项目甲窗口,项目乙改由备份人员执行并安排审核
最晚决策时间 晚于此时间将失去可行选项 演练开始前五个工作日
复核日期 确认假设或处置是否仍有效 每周资源评审会

3. 模板三:资源冲突决策记录

资源冲突会议最常见的浪费,是讨论很久,却没有形成可以执行的决定。每次跨项目冲突处理后,建议留下简短记录:冲突是什么、有哪些选项、为什么选择其中一项、其他方案为什么不选、谁负责通知受影响方。

记录项目 内容
冲突事项 同一名集成顾问在同一窗口被项目甲和项目乙同时排期
可选方案 方案一:项目甲保留人员;方案二:项目乙保留人员;方案三:培训备份人员并安排资深人员审核
判断依据 项目甲已有客户确认的生产演练窗口,错过后将影响上线计划;项目乙评审可调整两天
最终决定 项目甲保留顾问;项目乙采用方案三
未选方案及原因 将项目甲延后会影响外部窗口;单纯推迟项目乙会压缩后续测试时间
行动责任人 项目乙负责人更新计划,资源协调人确认备份能力和审核时间
复核节点 方案评审前一个工作日,确认备份顾问能够独立完成准备工作

决策记录的价值不在追责,而在避免团队反复讨论同一冲突。当类似情况再次出现,负责人可以复用判断原则,也可以识别新的约束是否足以改变决定。

4. 模板四:技能覆盖矩阵

技能矩阵用于识别单点依赖,不应用来给员工贴永久标签。建议以“可独立执行、可在指导下执行、尚未验证”三档记录,并定期通过实际任务复核。培训完成不等于能力覆盖,参加过一次会议也不等于能独立承担交付。

技能或角色 成员甲 成员乙 成员丙 当前风险 下一步动作
数据迁移方案设计 可独立执行 指导下执行 尚未验证 高:关键项目集中在同一季度 安排成员乙参与下一次方案评审并承担部分设计
复杂接口联调 可独立执行 可独立执行 指导下执行 中:两名独立人员可能同时被占用 将成员丙纳入联调演练,验证故障定位能力
生产切换支持 可独立执行 尚未验证 尚未验证 高:目前存在单点依赖 安排一次有监督的预演,明确升级联系人

5. 模板五:容量校准表

容量校准表用于把名义工时转成可承诺容量。建议每月或每个重要项目阶段校准一次,尤其要关注假期、培训、客户现场、上线支持和跨项目协作。不要直接用统一折扣率替代团队实际观察。

角色 团队人数 名义容量 固定事务预留 突发支持预留 可承诺容量 待核实事项
实施顾问 8 人 160 人天 16 人天 12 人天 132 人天 客户现场差旅是否计入项目投入
集成顾问 3 人 60 人天 8 人天 8 人天 44 人天 是否有多个上线窗口集中在同一周
测试支持 2 人 40 人天 5 人天 5 人天 30 人天 测试工作是否依赖客户提供完整数据

示例中的人天是演示口径。团队可以按工时、周或容量比例记录,但同一资源池必须使用一致单位。若部分成员按人天、部分成员按百分比,汇总前要先统一换算,并标注换算假设。

七、不同情况下的行动建议:按团队成熟度和项目复杂度调整

1. 团队规模较小,项目数量不多

小团队不需要先建立复杂的资源委员会。项目负责人每周更新未来两周的关键任务,负责人或交付经理每周查看一次冲突即可。重点是让临时工作进入共同视图,避免消息群里说过一句,就被默认排进计划。

可以从三个动作开始:统一角色名称;每周更新已承诺工作和临时需求;对影响客户节点的冲突记录决策。先把这些做稳定,再考虑更细的容量预测。对小团队而言,流程成本如果超过风险本身,就会诱发绕过流程的行为。

2. 多个项目共享稀缺专家

如果架构、集成、安全、数据迁移等能力被多个项目共享,资源管理应从“每个项目自己排人”转成“团队统一看角色容量”。这类团队需要至少按周显示关键角色需求,并规定哪些事项能直接占用专家时间、哪些需要审批。

对稀缺专家设置固定支持时段,通常比随时打断更可控。例如每周预留半天用于方案评审和答疑,其余时间由项目按规则申请。若临时支持确实影响关键任务,应记录被挤占的工作和相应调整,不要让专家在两份计划里都保持原有承诺。

3. 客户项目进入上线或迁移窗口

上线前的资源管理要比普通阶段更保守。先冻结关键角色和时间窗口,再确认回滚责任人、客户联系人、技术支持通道和替补安排。上线窗口的每个关键动作应有明确负责人和备份,而不是只写一个“实施团队支持”。

若上线日期已经对外确认,管理者应优先保护上线准备与风险处置能力,而不是继续塞入低优先级的内部工作。发现资源不足时,要尽早与客户讨论范围、阶段安排或支持方式,避免在最后一刻用未经验证的替补人员承担高风险操作。

4. 项目需求持续变化,计划稳定性较差

对需求频繁变化的项目,远期计划应使用容量区间而非虚假精确日期。例如,记录“需要一名集成顾问投入约 4 至 6 人天,预期在第 3 至第 5 周完成”,并把需求确认日期、假设和触发条件写清楚。客户范围冻结后,再细化到任务级排期。

这类团队还应设置变更入口:新增工作必须说明来源、优先级、预期收益和对现有承诺的影响。所有变更都说“只要一点点时间”,最终会累积成没有人能解释的超载。每次接纳新增工作时,要同时回答“什么工作因此后移”。

5. 组织已经使用项目管理平台

如果团队已经有工具,先检查数据流是否真的支持决策。抽查一周计划,确认角色、任务状态、实际投入和变更记录是否一致;再访谈项目负责人,看看他们是否能及时找到其他项目的关键资源负荷。

若使用 PingCode 等平台,可从一个资源冲突最明显的项目组开始试点,先打通计划、负责人、依赖和风险记录,再逐步扩展。不要一开始就把所有流程搬进系统,也不要为了报表好看而要求成员重复填写同一信息。工具的价值应通过冲突发现时间、计划更新成本和复盘质量来验证。

6. 团队没有完整工时数据

没有完整工时数据时,不建议先要求所有人精确到小时。可以先收集角色级的周容量和关键任务投入区间,记录未计划工作的大类,例如客户问题、售前支持、内部协作。经过几轮迭代后,再判断是否需要更精细的记录。

工时数据的颗粒度应服务于决策。若团队每周只需要判断某位专家是否能承担另一个项目,记录“本周已承诺 4 天、预留支持 1 天”可能已经足够。只有在需要分析项目成本、合同范围或长期产能时,才值得投入更多记录成本。

八、不同情况下的取舍:效率、弹性与准确性不能同时拉满

1. 高利用率与高缓冲之间的取舍

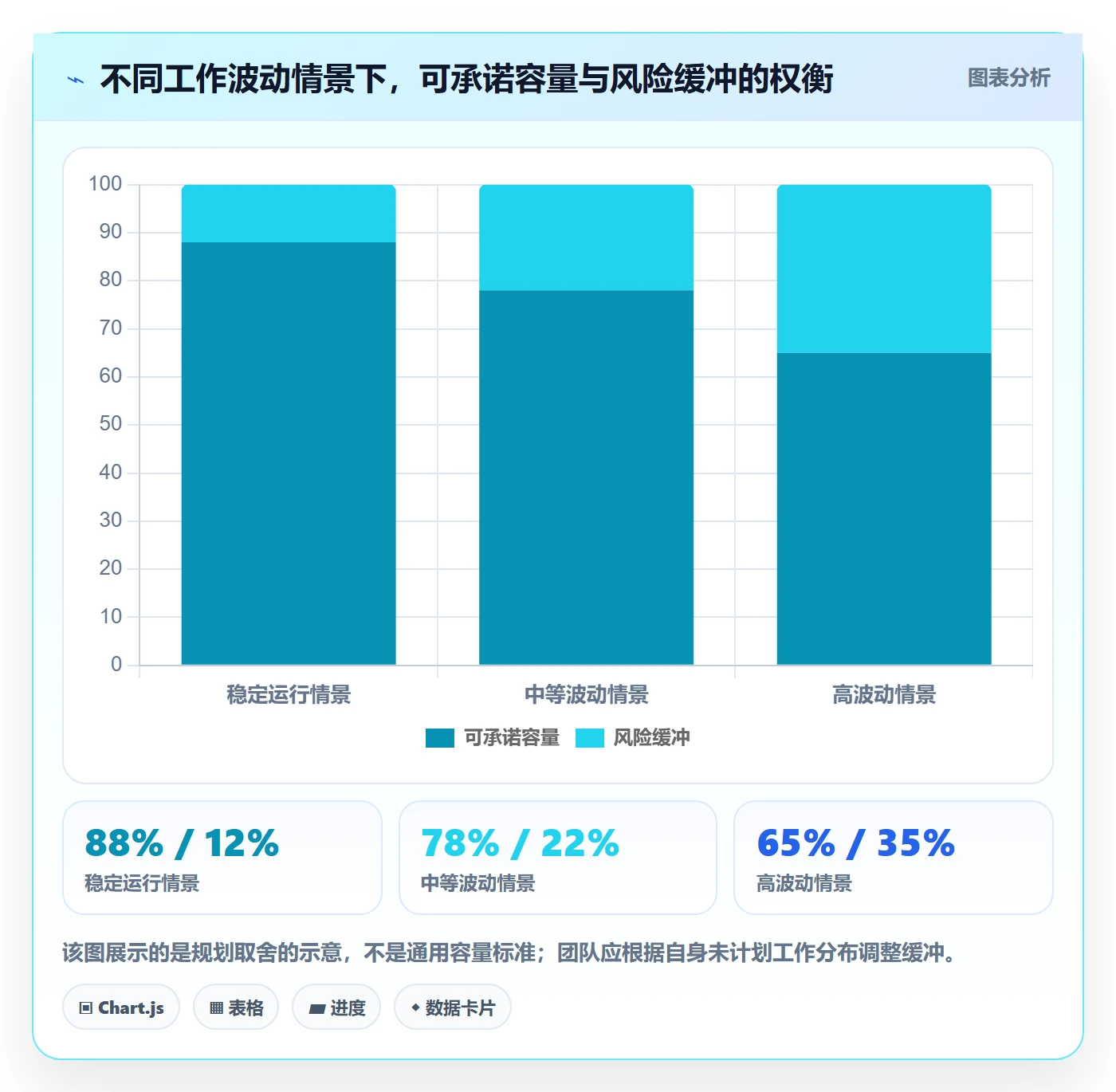

预留容量不是浪费,但预留过多也会降低可承诺交付量。应依据工作波动调整,而不是所有团队使用同一比例。稳定运行的维护团队可以采用较低缓冲;新上线、外部依赖多、客户需求变化频繁的项目组合,应保留更高弹性。

可以通过历史数据校准:统计过去三至六个月的计划外工作、客户等待、紧急问题和人员缺席,观察这些因素实际占用了多少容量。预留比例应来自团队自己的波动分布,而不是从其他组织复制一个看似精确的数字。

岗位实操方法:实施团队提升资源管理效率的风险控制方法与模板

2. 精细排期与快速响应之间的取舍

排得越细,不代表计划越准确。对远期不确定工作做小时级安排,会制造维护成本,并让团队误以为未来已经被承诺。相反,计划过于粗略,也会让关键依赖直到最后一刻才显现。

较稳妥的做法是“近细远粗”:近期的任务、责任人和依赖写清楚;中期按阶段和角色管理;远期记录需求范围、容量区间和主要假设。每当新信息出现,再把计划向前滚动细化。计划精度应随着信息成熟度提高,而不是随着会议次数增加。

3. 统一规则与项目自主权之间的取舍

全部集中审批,能减少冲突,却可能让小调整也排队等待;完全让项目自主,又容易出现局部过度承诺。适合的边界是:项目负责人可以在已分配容量内调序;跨项目占用、影响关键角色或改变客户承诺时,必须升级;紧急情况可以先处置,但需在规定时间内补记录。

这种分层授权比“所有事都找交付负责人”更有效,也比“各项目自行决定”更安全。团队应定期复查授权边界:如果大量低风险事项都在升级,说明规则过严;如果重大冲突反复由临时协调解决,说明边界过松。

4. 培养替补与直接招聘之间的取舍

当关键技能缺口长期存在,培训和招聘都可能是选项。培训适合能力可迁移、需求相对稳定、团队有监督资源的情况;招聘适合需求持续存在、现有成员无法在合理周期内补足能力,且项目组合确实需要新增产能的情况。

不要把培训当成免费的容量。带教人员会投入时间,新成员在学习期的交付效率也不会立即达到熟练水平。招聘同样不是短期解法,招聘周期、入职时间和业务熟悉成本都需要计入。如果近期项目已经存在高风险缺口,可考虑临时调整范围、外部支持或错开上线,而不是寄望于尚未到岗的人员。

5. 使用工具与保留人工判断之间的取舍

系统适合做信息汇总、变更追踪、提醒和多项目视图;人工判断适合解释客户影响、评估替代方案和处理例外。若把决定权完全交给自动化规则,系统可能根据不完整信息作出机械排序;若所有信息都靠会议讨论,团队又会失去追溯能力。

因此,我建议让系统给出冲突提示和容量预警,但由明确的责任人基于规则作出决定。每次人工覆盖系统提示,都要留下简短理由。若覆盖频繁发生,应检查规则或数据,而不是把例外当作默认流程。

九、落地步骤:用四周建立最小可行的资源控制机制

1. 第一周:统一口径,不急着换工具

先明确角色名称、可承诺容量、任务状态、临时工作的记录方式和升级条件。选取一个项目组或一个共享资源池作为试点,避免一开始就要求全组织同步改造。访谈项目负责人和一线顾问,找出最常见的冲突类型。

  • 确定哪些工作必须进入资源视图。
  • 统一人天、工时或周容量的计算口径。
  • 定义项目内、团队级和业务级的升级边界。
  • 选定资源协调人及决策责任人。
  • 收集近期的延期、加班和临时支持记录作为基线。

第一周的目标不是建立完美制度,而是让团队能够用同一套语言描述“有多少资源、缺什么能力、风险何时发生”。如果成员对某些数据不确定,应明确标成估算,不要为了整齐而填入看似准确的数字。

2. 第二周:建立周视图和风险台账

把未来四到六周的关键角色需求汇总到周视图。优先录入关键里程碑、稀缺角色、客户确认窗口和外部依赖,不必把所有低风险日常任务一股脑搬入。此时最重要的是识别计划重叠和单点依赖。

  • 每个项目负责人提交角色需求与最晚完成日期。
  • 资源协调人核对共享人员的时间窗口。
  • 对高风险项补充触发条件、责任人和决策时限。
  • 把未确认的假设标注出来,安排具体确认人。

如果试点使用 PingCode 或其他项目管理平台,应先确认现有任务与风险字段能否支持这些动作。字段不足时再做轻量配置;如果系统已经具备类似能力,优先建立使用规则,不要重复创建另一套信息源。

3. 第三周:运行一次资源决策会

会议不应变成逐人点名汇报。会前由资源协调人整理冲突清单,会上只讨论需要取舍的事项。每项冲突都要明确决策、责任人、受影响对象和复核日期。没有冲突的项目不必耗时逐一过一遍。

  1. 先确认冲突是否基于真实需求和有效假设。
  2. 再比较对客户承诺、关键路径和恢复难度的影响。
  3. 讨论替代人员、任务拆分、时间窗口和范围调整。
  4. 由授权决策人明确取舍,并说明被推迟的工作。
  5. 更新计划与风险记录,通知所有受影响方。

如果会议结束后,仍然没有人能说出“谁在什么时候做什么”,说明决策还没有完成。资源会议的产出不是讨论记录,而是可执行的容量调整和对外沟通安排。

4. 第四周:复盘数据,调整规则

四周后,不要只问“大家是否觉得流程有用”。检查冲突提前发现时间、决策耗时、计划变更率、未计划工作和加班情况,并询问一线成员哪些信息难以维护、哪些决策仍然卡住。

如果数据完整度很低,先减少不必要字段;如果信息及时但决策依然缓慢,可能是授权不清;如果冲突处理更快却延期增加,可能是优先级规则没有保护关键路径,或团队接纳了过多新增工作。复盘要找到系统原因,而不是把改进失败归结为“大家没有认真填表”。

岗位实操方法:实施团队提升资源管理效率的风险控制方法与模板

十、衡量机制是否有效:指标要成组看,避免被单一数字带偏

1. 建议观察的四类指标

资源管理的指标可以分为容量、交付、风险和流程四类。容量指标说明资源如何被占用;交付指标说明承诺兑现情况;风险指标说明问题出现前团队是否有预警;流程指标说明信息和决策是否及时。

指标类别 推荐指标 可以回答的问题 常见误读
容量 角色级可承诺容量、未计划工作占比 是否有空间吸收突发需求,瓶颈在哪里 把团队平均值误认为每种角色都充足
交付 关键里程碑按期率、计划变更率 资源安排是否支持已承诺目标 忽略项目难度和范围变化
风险 冲突提前发现时间、单点技能数量 团队能否在风险发生前找到替代方案 把登记风险数量少误认为风险低
流程 冲突决策耗时、资源记录更新及时率 管理机制是否帮助团队更快行动 只追求更新率,忽视数据是否准确有用

指标必须有明确口径。比如“计划变更率”可以按变更任务数、变更工时或被移动的里程碑数计算,结果差异很大。开始测量前,要写清统计范围、周期、排除条件和数据来源,否则不同团队的数字不能直接比较。

2. 用领先指标和滞后指标互相校验

延期和加班是滞后结果,能够说明问题已经发生;关键角色冲突、依赖未确认、单点技能则是领先信号,能帮助团队提前处理。若只看滞后指标,管理者总是在问题发生后追责;若只看领先指标,团队可能填了许多风险,却没有改善交付。

建议建立简单的因果追踪:某个风险何时被识别;采取了什么行动;它是否降低了影响;最终对里程碑和投入产生了什么结果。样本不多时,不必宣称存在确定的因果关系,但应保留可复盘的过程证据。

3. 设定预警阈值时,先用本团队历史数据

通用阈值常常不适合具体团队。一个外部依赖少的产品实施组,与同时承担驻场、数据迁移和多地区上线的团队,波动完全不同。建议先积累三至六个月数据,查看哪些区间对应延期、加班或临时调人增加,再设置适合自身的预警线。

若数据积累不足,可以先用定性触发条件,例如“同一关键角色在同一周被两个已承诺里程碑占用”“关键依赖晚于最晚确认日期”“未来两周容量超过校准上限”。这些规则比没有证据支持的精确百分比更诚实,也更容易解释。

十一、风险控制清单:实施团队每周可以直接照着做

1. 周初检查

  • 未来四周是否出现关键角色重复承诺?
  • 客户确认的上线、演练和培训窗口是否已锁定?
  • 是否有依赖尚未满足,却仍按原日期排期的任务?
  • 关键技能是否只有一名成员能独立完成?
  • 临时工作是否进入团队视图,并注明挤占了什么容量?

2. 周中跟进

  • 实际投入是否明显偏离计划,偏差来自范围、等待还是返工?
  • 风险责任人是否按时完成确认和升级?
  • 是否出现未经审批的跨项目占用?
  • 被推迟工作的影响是否已经通知相关项目负责人和客户接口人?

3. 周末复盘

  • 本周哪些冲突提前发现,哪些是在最后一刻暴露?
  • 哪些计划假设没有成立,是否需要更新估算规则?
  • 加班或临时支援是否变成了常态?
  • 系统记录与实际执行是否一致?若不一致,差异在哪里?
  • 下周需要做出的资源决策有哪些,最晚决策时间是什么?

清单的目的不是增加管理负担,而是把最容易漏掉的风险变成固定提问。团队运行稳定后,可以删去没有决策价值的项目,并根据复盘新增真正有用的检查项。

十二、最后的判断:资源管理的效率来自更少的隐性承诺

1. 不要把资源问题简化成“缺人”

有时确实需要增加人员,但许多资源风险源于需求没有分级、技能没有覆盖、隐性工作没有记录、冲突没有决策人,或项目承诺没有与容量连接。先弄清缺口究竟是人头、技能、时间窗口还是管理规则,再决定招聘、培训、调序或调整范围。

2. 模板的价值在于推动下一步行动

周视图、风险登记卡、决策记录和技能矩阵都不是目的。每一张表都应能回答一个行动问题:哪里冲突、谁来处理、何时决策、处理后如何验证。若一份模板让团队填得越来越多,却没有减少重复协调和临时救火,就应重新设计,而不是继续增加字段。

3. 下一步从一个共享角色开始

建议先选团队里最常被多个项目争抢的角色,收集未来四周需求,校准可承诺容量,记录一次真实冲突的决策过程。四周后比较冲突发现时间、决策耗时和未计划工作,再决定是否扩大到其他角色和项目组。

实施团队提升资源管理效率,不是把每个人排得更满,而是让有限资源在正确的时间投入到真正优先的工作,并且让每次取舍都有依据、责任人和复盘结果。当团队能提前看见冲突、公开说明取舍、及时调整承诺,资源管理才从“追着问题跑”变成了可持续的风险控制能力。

常见问题解答(FAQ)

1. 实施团队怎样提前发现人员负荷过高的风险?

我负责的实施项目经常同时处在需求调研、配置和上线阶段,大家看起来都很忙,但我很难判断谁已经超负荷。我想要一个每周能执行、又不依赖复杂系统的识别办法。

不要只看每个人手上的项目数,应按周统计可用工时、已承诺工时和临时支持工时。可用工时按实际工作日扣除会议、休假和固定事务;负荷率=已承诺工时÷可用工时。举例:某顾问一周可用 32 小时,已排任务 28 小时,另有预计 6 小时的现场支持,负荷率为 106%,应视为风险而不是等到延期后再处理。

建议把 85% 设为预警线、100% 设为升级线,并连续观察两周,避免单周波动造成误判。每周资源表至少包含:人员、技能、可用工时、项目任务、承诺工时、临时支持、负荷率、风险原因、调整责任人和复查日期。超过预警线时,优先调整交付顺序或范围,再考虑加人;否则新增人员的交接成本可能进一步挤占产出时间。

2. 实施资源冲突发生时,应该按什么规则决定优先级?

我遇到过两个客户都要求同一位熟悉系统配置的顾问本周到场,双方都说项目很紧急。只靠项目经理临时协调容易变成谁催得急就先服务谁,我想知道怎样把取舍规则讲清楚。

先统一优先级标准,再讨论具体人选。可用四项评分:合同或监管硬节点 0,3 分、客户业务中断影响 0,3 分、延期造成的连锁影响 0,2 分、替代人员可用性 0,2 分;总分相同,再比较延期成本和可调整空间。评分不是为了制造精确感,而是让决策理由可复核。

例如,客户上线窗口不可移动且延期会影响多个下游团队,通常优先于可改期的内部培训。资源冲突记录模板可包含:冲突人员与技能、涉及项目、各方需求日期、评分及证据、可替代方案、最终决定人、通知时间和复盘日期。实施负责人应对跨项目取舍负责,不能让顾问本人承担拒绝客户的压力;

若评分仍无法区分,应由交付负责人结合合同承诺拍板并留下书面依据。

3. 怎样制作实施项目的资源风险控制模板,避免只填计划不跟踪?

我用过按项目列人员和日期的排期表,但项目延期后,表格仍显示原计划,团队也没人更新,最后它只是汇报材料。我希望模板能把风险变化、处理动作和责任人连起来。

模板要同时记录计划、实际和下一步动作,而不是只登记排期。建议设置项目、阶段、任务、所需技能、负责人、计划工时、实际工时、开始与截止日期、依赖事项、风险等级、触发信号、缓解动作、责任人、检查日期和状态等字段。风险等级可按概率与影响各评 1,3 分相乘:1,2 为低,3,4 为中,6,9 为高;

高风险必须写明替代资源或范围调整方案。每周更新时,重点核对实际工时偏差、未解决依赖和关键人员变动。比如计划 16 小时的接口联调,实际已用 12 小时但仍有两项外部接口未确认,这类情况即使尚未超时,也应记录为风险,因为阻塞因素比工时数字更能预测延期。没有责任人和复查日期的风险项,不应标记为已受控。

4. 实施团队怎样避免关键人员请假或离职导致项目失控?

我所在团队有些项目几乎只有一位顾问懂客户的特殊配置,短期请假就会让问题处理停下来。大家都知道这是风险,但平时忙起来很难安排交接,我想知道怎样用有限时间降低单点依赖。

先识别关键任务,而不是要求每个岗位都培养完整替补。对客户特有配置、上线切换、数据迁移和权限变更等高影响任务,记录主责人、备份人、操作步骤、访问权限、未决问题和客户联系人;再用备份人独立完成一次低风险演练验证文档是否可用。可用覆盖率=已验证有备份的关键任务数÷关键任务总数。

低于 70% 时,先覆盖上线和数据操作等高影响事项;达到 100% 也不代表安全,若备份人只看过文档、没有实际演练,仍应视为未覆盖。交接模板应包含当前状态、最近决策及原因、下一步动作、回滚方法、风险与升级联系人。建议每月抽查一个关键任务,控制在 30,60 分钟内;这比临近上线才集中补文档更可执行。

核心关键词

读者评论

顾
顾一凡

我们以前也把顾问日历排得很满,后来发现内部评审和临时支持根本没算进去。预留容量确实有用,不过比例最好按项目阶段调整,不能直接套一个固定数字。

沈
沈启航

风险评分适合把冲突摆到桌面上,但分数容易让人误以为结论很精确。实际协调时,客户承诺和替补人员是否真实可用,往往比总分更关键。

熊
熊亦辰

技能矩阵这个建议比较实在。我们遇到过计划上工时充足、却只有一位同事能处理接口问题的情况。好奇文档化和结对之外,怎样判断备份人员已经具备独立接手的能力?

文章包含AI辅助创作:岗位实操方法:实施团队提升资源管理效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/618485
