资源池管理方法大全:实施团队资源管理流程优化落地清单

资源池管理最常见的失败,不是“人不够”,而是团队把“有多少人”误当成“有多少可用产能”:同一名工程师被三个项目同时预订,关键技能却只有一个人掌握,项目计划表看起来满满当当,真正交付时仍要靠临时协调救火。资源池管理的核心不是把员工集中到一张表里,而是建立一套能识别需求、判断能力、分配产能、处理冲突并持续校准的管理流程。本文给出一份可落地的实施团队资源管理清单,并用明确标注的情景模拟,说明怎样从个人排期升级到组织级资源决策。

一、先讲核心结论:资源池不是人名清单,而是决策机制

1. 把资源池定义成“可被调度的能力与时间”

我判断一个团队是否真正建立了资源池,不看它有没有员工名单,也不看排期表是否填满,而看管理者能否在需求变化时回答四个问题:接下来需要什么能力、什么时候需要、当前有哪些人具备这种能力、调整会影响哪些已承诺的工作。

因此,资源池至少需要同时描述四类信息:人员能力、可用时间、工作承诺和调度规则。缺少能力信息,分配只能按人头;缺少可用时间,排期只是愿望;缺少承诺信息,项目之间必然争人;缺少规则,资源冲突最后会变成谁级别高谁优先。

我的核心判断是:资源管理的成熟度,不由“资源看板有多漂亮”决定,而由冲突能否提前暴露、决策能否追溯、调整能否闭环决定。一张简单表格,只要字段、口径和责任人清晰,也可能比一套复杂系统更有效;反过来,工具里录入几百条人员数据,也不等于具备资源管理能力。

2. 资源管理的目标不是满负荷,而是可预测交付

很多组织把利用率当成资源管理的首要指标,要求所有人长期接近满载。这种做法短期看似“没有闲人”,实际上会压缩处理突发问题、技术评审、知识传递和跨项目协作的空间。工作一旦出现波动,满载团队就只能通过加班、延期或降低质量吸收变化。

资源池的目标应当是提高承诺的可信度,而不是把每小时都安排出去。对于交付团队,通常需要分别观察需求满足率、关键技能覆盖率、计划变更率、资源冲突提前发现率和阶段交付预测偏差。利用率可以看,但不能让它单独决定绩效或资源分配。

不同组织可以先设定内部警戒区间,而不要把某个比例当作行业标准。例如,试点阶段可以把可计划产能的 75%,85% 用于项目承诺,把剩余部分留给会议、支持、学习和波动;这只是用于校准的建议起点,应根据支持负荷、任务不确定性、工作类型和历史数据调整。

资源池管理方法大全:实施团队资源管理流程优化落地清单

3. 资源池先做最小可用闭环,再谈全面数字化

实施团队经常希望一次性把职级、技能矩阵、项目计划、成本核算、工时填报和绩效评价全部接入系统。我的建议是先跑通最小闭环:需求有入口、资源有口径、分配有依据、变更有记录、结果有复盘。只要这五步还没稳定,增加字段只会增加填报负担。

资源池可以先从一个业务单元、一个项目群或一种稀缺角色开始。对有明确产品研发流程、跨团队依赖较多、需要统一视图的中大型组织,可以用 PingCode 这类项目管理平台承载项目、工作项和协作信息;但资源供给规则、技能定义和决策权仍需组织自己制定。工具可以帮助记录和呈现,不能代替管理者判断优先级。

二、为什么个人排期会失灵:实施团队的真实业务场景

1. 项目计划看起来合理,资源组合却无法执行

在实施交付场景中,项目往往需要顾问、开发、测试、数据迁移、架构评审和客户成功等多种角色。项目经理通常先从里程碑倒排工作,再向职能负责人申请人员。每个项目单看都合理,但当三个项目同时进入上线准备阶段,熟悉特定行业流程的顾问可能只有一位,冲突便从“计划上的一格”变成客户现场的实际等待。

这类问题不是简单的人力缺口。它可能来自角色定义过粗、技能信息没有更新、需求进入太晚、关键人员被多个项目重复承诺,或者项目计划没有区分必须本人完成的任务与可以培养替代者的任务。只有拆出原因,补人、调整范围、改变顺序等动作才有针对性。

2. 资源需求经常被低估,是因为“角色名”不等于“工作量”

项目申请写“需要一名实施顾问”,并不能让资源管理者判断实际负荷。一个顾问可能只需参加两次评审,也可能需要连续驻场四周;一个测试人员可能执行常规回归,也可能承担复杂数据链路验证。若只登记人数,不登记工作阶段、时间窗口、投入强度和技能要求,资源池就无法比较不同项目的真实需求。

我会要求需求申请至少说明:交付结果、所需技能、开始与结束时间、每周投入、工作地点或时区、依赖条件、可接受替代方案,以及需求变更的最后期限。写不清楚的需求,不应直接进入锁定排期,而应先进入待澄清状态。

3. 资源冲突往往是决策权冲突的外在表现

当项目负责人、职能经理和交付负责人都认为自己有权“先锁定”某个人时,资源表再准确也解决不了争议。有人依据客户承诺争优先级,有人依据人员成长安排轮岗,有人依据收入或合同节点要求插队。表面上是一个人不能同时做两件事,实质上是组织没有公开的取舍规则。

因此,资源管理必须先明确谁提出需求、谁确认能力、谁做跨项目取舍、谁批准临时变更。若这些角色不清楚,系统中的“待审批”只会把争议搬到另一个界面。

4. 资源池管理应同时处理需求侧与供给侧

只盯着供给侧,组织会不停地问“谁有空”;只盯着需求侧,项目会不断申报“还需要几个人”。有效机制要把两边放在同一张决策桌上:一边明确哪些工作必须做、哪些可以延后;另一边核对能力、容量和约束。资源不足时,不能只要求团队挤出更多时间,还要检查需求是否超出合同范围、项目是否同时启动过多、低优先级工作是否仍占用关键人员。

资源池管理方法大全:实施团队资源管理流程优化落地清单

三、常见误区:看似在管资源,实际是在制造更多协调成本

1. 误区一:把所有人都放进一个大池子

“统一资源池”听上去有利于全局调度,但如果没有边界,项目经理会发现任何人都可以被重新分配,团队成员则觉得自己的计划随时会被推翻。大型组织更适合建立分层资源池:组织级看稀缺能力与总体供需,业务单元级看项目组合,交付团队级看近期执行安排。

池子边界应和调度权匹配。一个中心团队可以看到多个业务单元的容量,却不一定拥有直接改动对方排期的权力。跨单元调度通常需要明确负责人、补偿机制、交接成本和回归原团队的时间,而不是在看板上拖动一张人员卡片就算完成。

2. 误区二:用“空闲百分比”代替真实可用产能

日历上没有项目会议,不等于这段时间可被项目占用。团队还需要处理客户问题、代码评审、内部审批、环境维护、知识交接和培训。不同角色的非项目工作比例也不同。支持岗可能有大量不可预测工单,架构师可能工作量不大但需要及时响应,实施顾问则可能受客户现场时间约束。

可用产能应该从可工作时间扣除已确认的非项目职责、休假、固定会议和合理缓冲,再考虑技能匹配与地点限制。不能把名义工时当作可售工时,也不能把每个自然周都当作同等长度的计划周期。

3. 误区三:技能矩阵做得越细越好

技能矩阵如果细到几十个技术标签,团队成员会花大量时间自评,管理者却无法用它做决定。过于粗糙也不行,例如只分“初级、中级、高级”,无法区分某个人能否独立完成上线切换、能否指导他人,或是否只在特定行业流程中有经验。

我更倾向于围绕关键任务定义能力证据,而不是堆叠标签。一个技能条目可以说明能力等级、最近使用时间、可承担的任务、验证证据和替代关系。证据可以来自项目复盘、交付物评审、客户验收、导师确认或实际操作记录,不应仅凭个人自评自动视为可独立承接。

4. 误区四:资源利用率越高,经营效率越高

利用率是重要的经营信号,但它不是交付结果本身。若管理者为了追求高数字,把所有空隙都填入短任务,团队就会遭遇频繁切换。一个人同时承担四个项目,每个项目都只占少量时间,表面上容量被充分利用,实际却可能因上下文切换、等待依赖和重复沟通而降低有效产出。

我会将利用率与并行项目数、任务切换次数、延期率、加班时长和返工情况一起看。若利用率上升、交付预测偏差同步变大,就不能简单解释为团队效率提高;更可能是缓冲被挤掉,或系统性过载正在累积。

5. 误区五:要求所有工作按同一颗粒度填报

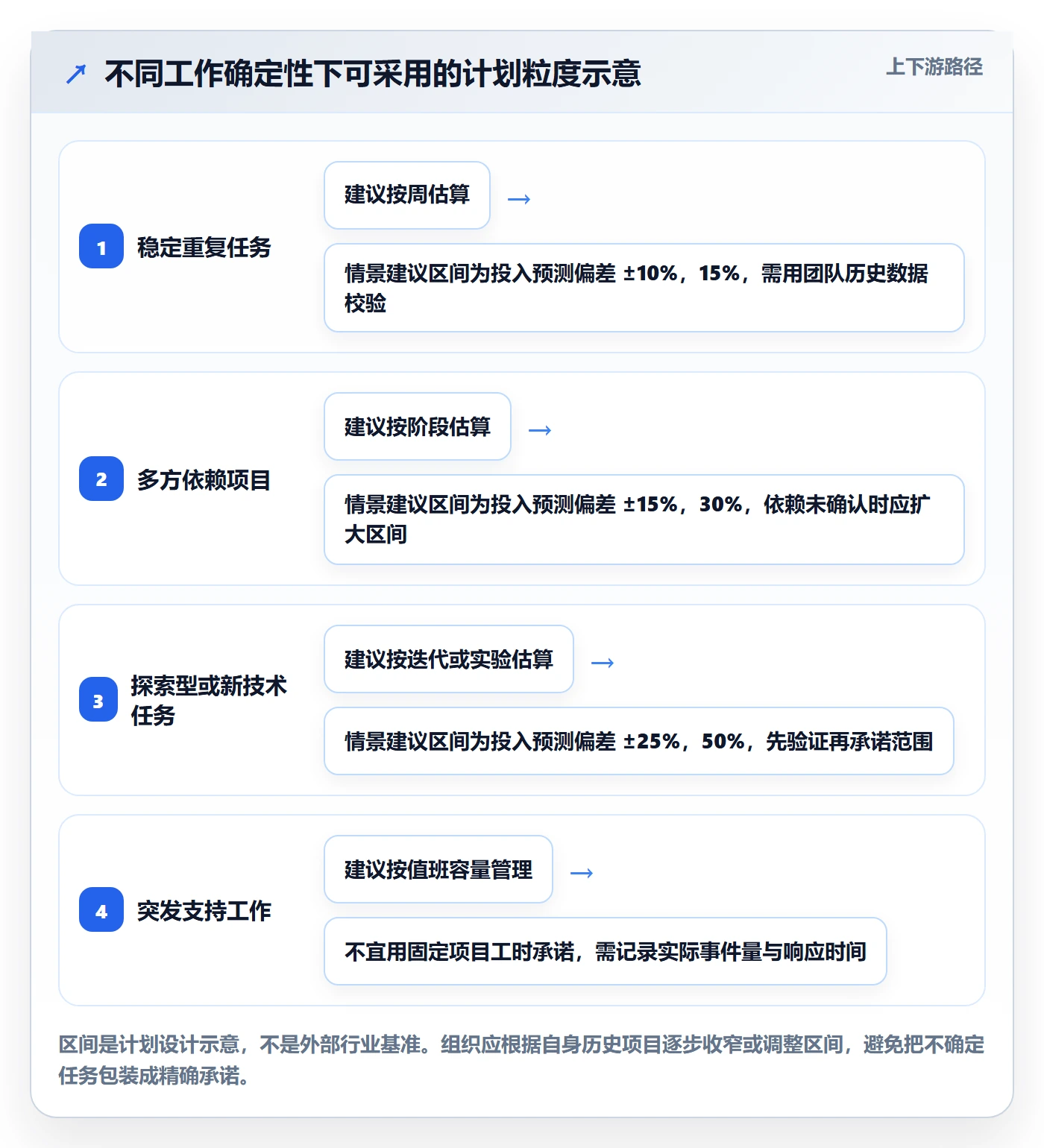

资源需求的粒度应该跟决策周期相匹配。未来三个月可以按周或阶段估算,未来两周可细到具体任务或半天安排,今天的现场突发事项则不适合提前虚构精确投入。过早追求小时级精度,会产生大量无效更新;过晚才看细节,又无法及时调整。

我通常把资源计划拆成三个时间层级:战略层看季度及更长周期的能力缺口,战术层看未来四到八周的项目需求,执行层看一到两周的具体安排。时间越远,计划越应表达区间和置信度;时间越近,才越适合形成明确承诺。

资源池管理方法大全:实施团队资源管理流程优化落地清单

四、专业判断逻辑:先确定口径,再决定分配

1. 统一资源对象:人、能力、产能和承诺分别管理

资源池经常把几个概念混在一起。人员是组织成员;能力是某类工作可完成的程度;产能是特定时间内可投入的工作量;承诺是已经同意交付的任务。四者相互关联,但不能互相代替。一个人具备某项能力,不代表当前有空;有空,也不代表适合承担高风险任务;进入排期,不代表可以无限期占用。

因此,资源台账至少应区分“基本信息”“能力证据”“日历容量”“工作承诺”四类数据。人员转岗时更新能力与归属;项目变更时更新承诺;请假或支持任务变化时更新容量。谁负责维护哪类信息,也应写进流程,而不是默认所有成员都及时更新。

2. 统一容量口径:以“可用于计划的容量”为基准

如果团队每周名义工作时间为 40 小时,不能直接把 40 小时都分给项目。应先扣除休假、固定会议、值班、客户支持和必要的内部工作,再根据角色特点估计可计划容量。这个数值应当是管理假设,且需要用实际投入与完成情况定期校准。

举例来说,某顾问名义上每周工作 40 小时,预计固定会议 4 小时、客户支持 6 小时、内部协作 4 小时,另留 4 小时处理波动,则计划容量约为 22 小时。这个例子不是要求每个人都套用 55% 的比例,而是说明“可计划容量”必须经过扣除和验证,不能从名义工时直接推导。

3. 统一需求口径:每项需求必须说明价值、窗口和弹性

资源申请应描述“为什么需要这个角色”,而不仅是“需要几个人”。至少要说清楚目标结果、任务范围、必要能力、投入节奏、开始与结束时间、截止日期的约束,以及可以接受的替代条件。项目若只需要某人在关键评审时投入两小时,就不应申请整周锁定。

我会将需求分成刚性约束和可协商条件。合同验收日、法规节点、客户停机窗口可能是刚性约束;具体由哪位顾问执行、部分工作是否可以远程、某阶段能否错开,则可能有弹性。把弹性写出来,资源负责人才能找到替代方案,而不是只得到“必须现在安排某人”的结论。

4. 用多因素评估分配优先级,不用单一领导声音决策

资源冲突时,优先级判断至少需要看客户影响、合同或合规约束、业务价值、延期成本、关键路径风险、替代人员可行性和切换成本。建议组织制定清晰的评估规则,再由有权限的决策者做最终取舍。评分表可以帮助讨论,却不应伪装成客观算法:不同组织对客户承诺、战略项目和人才培养的权重,本来就可能不同。

为了避免“每个项目都最高优先级”,需求方必须同时说明不获得资源的后果。若资源不足,决策选项不只包括“让某人加班”,还包括缩小范围、调整顺序、增加外部支持、改变交付方式、延后低价值工作或提高替代者的责任边界。

5. 区分可替代工作与不可替代工作

资源匹配不宜把“能力标签相同”当作完全等价。某人熟悉一套系统的历史决策,另一人虽然有相同技术认证,却可能需要两周才能理解项目上下文。调度时应估算学习成本、交接成本和质量风险,把这些成本计入选择,而不是只比较空闲时间。

关键工作可以通过双人复核、结对交付、模板化交接和轮岗演练降低单点依赖。资源池不是为了让稀缺专家一直被抢,而是要有意识地把可复制的经验转化为团队能力。若短期交付与长期培养冲突,决策者应明确本次优先级,并说明代价。

资源池管理方法大全:实施团队资源管理流程优化落地清单

五、从申请到复盘:资源管理流程落地清单

1. 第一步:建立统一需求入口

需求入口可以是表单、项目管理平台中的工作流,或早期试点使用的共享模板。关键不是技术形式,而是所有资源申请必须进入同一套可查询流程,避免邮件、即时消息和会议纪要各自形成一份“口头承诺”。

建议必填字段包括项目或客户、交付结果、技能要求、人员角色、需求起止时间、每周投入、地点与时区、依赖条件、优先级依据、替代方案和申请人。需求不完整时,状态应为“待澄清”,而不是直接排入计划。

2. 第二步:澄清需求并拆分阶段

资源负责人需要确认需求背后具体要完成什么工作。一个覆盖数月的实施项目,通常不需要同一角色从启动到验收全程满额投入。可以拆成需求调研、方案确认、环境准备、数据迁移、测试、上线和稳定运行等阶段,各阶段需要的能力和投入强度可能完全不同。

拆分阶段不仅帮助资源匹配,也能让项目更早发现依赖。例如,数据迁移工作若依赖客户提供清洗后的数据,那么在输入未就绪前锁定完整迁移团队,可能只是把容量占住。需求卡片应标识前置条件,并设定在条件未满足时如何释放或重新确认资源。

3. 第三步:核对能力证据和容量窗口

匹配人员时,先看能否承担工作,再看什么时候可用,最后评估交接成本和培养价值。能力验证应尽量引用近期交付证据,而不是只依据职称、年限或自我评价。对于新技术或低频任务,可以安排专家评审、结对交付或小范围演练,而不必直接把高风险工作交给未验证人员。

容量核对要覆盖已承诺项目、值班支持、固定职责和休假。若预测信息不确定,应标注“暂定”与置信度,而不是把估算写成正式承诺。管理者还应区分个人可投入时间与项目可获得的服务窗口:跨时区协作、客户现场要求和关键评审时间都可能限制实际可用性。

4. 第四步:召开固定节奏的资源评审

资源评审不应变成逐人报工时的会议。更有效的议程是:先看未来四到八周的供需缺口,再看稀缺技能与关键路径,然后讨论冲突和备选方案,最后确认决策人、行动项和复查时间。没有冲突、风险或重大变更的团队,不必为了开会而重复朗读看板。

会议节奏可以按组织波动程度调整。项目多、变更快的交付组织可每周评审近期窗口,每月复核中期需求;需求稳定的小团队可以双周或按阶段评审。评审周期不宜长到资源冲突只能在客户投诉后才发现,也不宜短到计划每天推翻。

5. 第五步:正式确认承诺并设置失效条件

资源分配确认后,应记录承诺对象、投入比例、起止时间、工作范围和变更条件。例如,某专家只在方案评审阶段投入两天,后续由项目团队执行;若客户资料未在约定日期前提供,则重新评估排期。没有边界的“先帮忙看看”,很容易演变成持续占用。

锁定也需要期限。中长期计划中的资源承诺应定期重新确认,特别是项目范围、客户时间表、人员职责发生变化时。若一个项目数周没有更新状态,不应默认其历史排期仍然有效。

6. 第六步:处理变更、冲突和紧急插单

变更处理的重点不是阻止一切插单,而是让插单承担可见的代价。紧急需求进入时,要明确它会挤掉哪些工作、影响哪些里程碑、由谁批准,以及是否需要调整范围或增加支持。若所有紧急事项都能绕过评审,原有优先级就会失效,团队也会把“先答应客户”当成默认策略。

建议为插单设置明确入口与等级,例如客户生产事故、合规阻塞、普通咨询和内部优化分别处理。不同等级的响应承诺应结合组织能力制定,不要照搬不适用的服务时限。每次插单完成后,记录原因、响应耗时和被挤压的工作,定期判断紧急事项是否其实是长期需求。

7. 第七步:复盘预测与实际差异

资源计划只有与实际结果对照,才能逐渐变准。复盘时不要只追问“为什么超时”,还要区分估算偏差、需求变更、等待依赖、技能不匹配、支持工作遗漏、跨项目切换和返工。若一味把差异归因于个人估算不准,组织会错过流程和需求质量问题。

对每类任务积累历史区间,比设定一个看似精确的标准工时更有价值。比如同类数据迁移任务可以按数据量、接口数量、质量问题比例和环境复杂度分组,逐步形成估算参考。样本不足时,应明确是团队内部经验范围,而不是行业基准。

8. 第八步:让流程进入日常协作工具

资源计划、项目工作项和进度状态如果分散在多个互不关联的表格里,团队就要重复维护,变更也容易遗漏。组织可以把需求状态、负责人、计划时间、依赖和风险尽量放在同一协作链路中,再用视图支持项目、职能和管理层的不同观察角度。

对于项目与研发流程较复杂的中大型组织,可以评估 PingCode 等项目管理平台是否适合承载工作项、项目协作和进度信息。评估时应重点验证权限边界、数据字段、视图能力、流程配置和团队使用成本,不要把“系统支持资源管理”直接等同于“组织已经会管理资源”。小团队则可以先用统一模板运行一个周期,确认口径稳定后再决定是否迁移到系统。

资源池管理方法大全:实施团队资源管理流程优化落地清单

六、案例与数据观察:用一个实施项目群演示怎么做

1. 情景设定:四个项目争用同一类关键能力

以下为便于说明的情景模拟,并非某家企业的真实经营数据。某实施团队有 24 名交付人员,正在并行执行 6 个项目。其中,4 个项目在同一个月需要数据迁移能力;团队中能够独立处理复杂迁移的人员有 3 名,另有 2 名初级成员需要指导。

项目负责人最初提交的申请合计需要 5 名资深顾问、连续四周满额投入。若按申请原样排期,需求超过供给;但查看任务后发现,四个项目并非每天都要迁移,部分工作依赖客户先完成数据清理,且有两项工作可以错开一周。

2. 先把工作分解,再重新估算容量

资源评审把迁移工作拆成数据盘点、映射规则确认、脚本验证、正式迁移和上线观察。盘点与规则确认可以由初级成员在资深顾问指导下完成;脚本验证需要专家抽查;正式迁移和上线观察则需要保留资深人员直接参与。

通过拆阶段,原本要求五名资深顾问全周期投入的申请,变成三名资深顾问负责高风险节点、两名初级成员参与准备工作。项目也调整了客户数据交付日期,并把其中一个非关键项目的迁移窗口后移。这样做不是把缺口“藏起来”,而是让项目需求、人员能力和前置条件同时透明。

3. 观察结果:减轻了高峰集中度,但没有消除风险

在这个模拟案例中,项目群的资深迁移能力峰值需求由 5 人降至 3 人;同时,安排了约 20% 的时间用于复核、交接和临时数据问题。风险仍然存在:若客户数据质量明显差于预期,专家时间可能再次成为瓶颈。因此,团队没有把优化后的计划当成确定事实,而是设置了数据质量检查点,并准备外部支持与范围调整两种备选方案。

这个案例的重点不是“少用两个人”,而是把人员需求与任务阶段对应起来。若只减少申请人数,却不调整阶段责任、验收标准和风险预案,项目只是把压力从排期表转移到执行现场。

资源池管理方法大全:实施团队资源管理流程优化落地清单

4. 该案例能说明什么,不能说明什么

它说明资源冲突有时不是绝对供给不足,而是需求拆分不够、前置条件不清和专业能力被过度锁定。它不能证明任何团队都能通过任务拆分减少专家需求,也不能证明 20% 缓冲适用于所有实施项目。若工作具有强监管要求、客户明确指定人员,或任务高度依赖个人经验,替代与拆分空间可能很小。

管理者应把类似案例转化为团队自己的数据:记录原始申请、实际投入、等待时间、返工情况、客户输入质量和交付偏差。经过多个项目周期后,才能判断哪些任务能培养替代者,哪些确实需要扩充稀缺能力。

七、不同情况下的行动建议:先解决最影响交付的问题

1. 团队规模较小、项目数量不多

小团队不必一开始就建设完整的技能管理系统。可以先用一张共享表维护未来六到八周的项目需求、人员可用窗口、固定职责和风险项,每周由团队负责人进行一次短评审。表格字段保持精简,重点是统一口径、减少口头重复承诺。

当多人同时担任多个角色时,尤其要明确优先级和任务切换规则。不要追求把所有工作拆到小时级;先统计实际发生的支持工作和临时任务,再判断名义项目负荷是否可信。

2. 项目多、跨部门依赖多的中大型组织

中大型组织需要分层管理与统一数据定义。组织层关注关键能力供需、项目组合和结构性缺口;业务单元层负责优先级与容量平衡;团队层负责近期任务安排。任何一层都不应独自维护一份互不兼容的资源表,否则高层看到的“有空”可能只是数据更新时间不同。

这类组织可以评估项目管理平台与现有工时、人员和财务系统的连接方式,但不应要求所有数据源在第一阶段一次打通。先选一个业务单元验证需求字段、权限和更新节奏,再逐步扩展。平台选择要看流程适配与落地成本,而不是只比较功能列表。

3. 稀缺专家频繁被多个项目争抢

先区分专家承担的是决策、执行、审核还是救火。若关键知识只在一个人脑中,短期最重要的是控制风险:缩小其并行项目数,为关键节点预留连续时间,建立明确的升级与替代机制。随后再把可标准化部分沉淀为检查表、案例库、评审模板或培训任务。

不建议通过“专家资源池共享”无限扩大专家的服务对象。专家的工作通常包括判断和指导,若大量时间被零碎问答占用,项目数量越多,实际服务质量可能越低。可以设定咨询窗口、分级响应和轮值机制,把可重复问题交给经过训练的第二梯队处理。

4. 需求变化快、经常临时插单

需求波动大的团队应把资源计划分成已承诺、暂定和候选三类,并给每类设定不同的确定性。对近期工作可锁定,对远期需求保留区间;对紧急插单明确审批人与影响评估;对重复出现的插单则追溯其根因,判断是否应正式纳入项目范围或常态容量。

不要试图用精确排期消灭不确定性。真正可行的做法是建立响应机制:哪些工作可以被中断、哪些必须连续完成、何时可以调整人员、谁批准优先级变化,以及变更后如何重新预测里程碑。

5. 资源数据质量低、员工不愿填报

如果填报之后没有被用于安排工作、识别冲突或争取资源,员工自然会把它视为额外行政负担。先减少重复字段,让数据能够反哺本人和团队,例如展示未来负荷、避免重复承诺、提前提示休假冲突,而不是只为管理层生成利用率排行榜。

数据治理要明确更新责任和更新时间。项目负责人更新需求与范围,职能负责人更新能力证据和人员归属,员工确认休假与异常负荷,资源负责人维护跨项目冲突结果。并非每个字段都要由每个人反复填写。

八、取舍与边界:资源管理不可能同时满足所有目标

1. 共享资源池与稳定团队之间的取舍

共享池适合需求波动大、能力可迁移、工作交接成本较低的组织,可以提高跨项目调度空间;稳定团队适合业务领域知识深、协作关系长期形成、交付连续性要求高的组织。前者可能增加协调与切换成本,后者可能在局部闲忙不均时难以互补。

很多组织采用混合方式更实际:核心岗位固定在稳定团队,部分专业能力以共享服务方式支持多个团队。混合模式必须讲清楚哪些能力共享、响应窗口是什么、谁决定冲突优先级,以及共享工作如何计入团队容量。

2. 高利用率与交付缓冲之间的取舍

提高利用率可以减少显性空闲,但会降低应对突发事件的余地。保留缓冲会让短期账面产能看起来较低,却可能提高承诺兑现能力。组织需要看工作不确定性与延误代价,而不是机械选择一个利用率目标。

对稳定、重复、依赖少的工作,可以减少缓冲并提高排期密度;对新客户、新技术、数据迁移和多方依赖项目,则应保留更多验证与修正时间。缓冲不能被所有项目同时重复计算,否则只是把容量虚增;也不应被任意占用而不记录原因。

3. 精细预测与维护成本之间的取舍

更细的技能、工时和成本数据有助于精确决策,但会增加录入、校验和解释成本。若管理者不会使用某个字段做取舍,就先不要要求团队填报。每增加一个字段,都应回答三个问题:谁维护、谁使用、错了会导致什么决策风险。

对预测误差较大的工作,合理的做法通常是用区间表示,不是强行要求小数点精度。管理需要的是足以比较方案的可靠程度,而不是表面上精确到某个人的每一个小时。

4. 统一规则与业务例外之间的取舍

没有统一规则,资源分配容易变成临时谈判;规则过硬,又可能让特殊客户、关键故障和法规节点无法及时响应。成熟流程既要规定默认路径,也要规定例外入口。例外必须说明原因、影响、审批人和恢复正常节奏的条件,避免“例外”成为绕开规则的常态。

5. 内部培养与外部补充之间的取舍

内部培养可以积累长期能力,但培养期会占用专家指导时间,也可能无法满足近期项目窗口。外部补充可以快速填补短期缺口,却要考虑行业背景、交接、质量控制和持续服务能力。决策时应同时看缺口持续时间、技能可迁移性、项目风险和后续需求确定性。

若缺口持续多个季度、多个项目反复出现,往往需要评估招聘、人才培养或服务模式调整;若只是短期峰值,调整项目节奏、引入短期支持或与合作伙伴协作可能更合适。不要把一次性高峰误判成长期编制需求,也不要把长期结构性缺口一直当作临时问题处理。

资源池管理方法大全:实施团队资源管理流程优化落地清单

九、资源池管理实施清单:从试点到持续优化

1. 试点前:先明确问题和边界

  • 确定试点范围:一个项目群、一个交付团队或一种稀缺能力。
  • 写清楚试点要解决的问题,例如重复承诺、稀缺技能冲突、排期频繁推翻或需求长期不清。
  • 明确资源管理角色:需求提出者、能力确认者、跨项目决策者、数据维护者和最终承诺确认者。
  • 统一容量口径:名义工时、固定职责、支持负荷、休假与缓冲分别如何处理。
  • 确定试点周期和复盘日期,并约定哪些数据必须收集。

2. 试点中:优先验证流程能否运行

  • 所有资源需求进入统一入口,缺少关键字段的申请先澄清。
  • 将大需求拆成阶段、任务和时间窗口,区分刚性约束与可协商条件。
  • 用能力证据匹配人员,不以岗位名称或职级直接替代能力判断。
  • 固定召开资源评审,优先处理关键路径、稀缺能力和高影响冲突。
  • 对每次变更记录原因、受影响项目、批准人和重新预测结果。
  • 控制指标数量,避免为了报表而增加团队负担。

3. 试点后:用结果判断是否扩大

试点结束后,不要只问“大家是否接受新流程”,还应比较实施前后的资源冲突提前发现率、需求澄清耗时、关键任务等待时间、计划变更次数、预测偏差和加班情况。若数据没有改善,要检查流程是否真的被使用、容量口径是否一致,以及决策权是否仍停留在非正式渠道。

扩展到其他团队时,应保留共同的数据定义,但允许不同工作类型采用不同的计划粒度。销售支持、实施交付、产品研发和客户运维的资源波动模式不同,不宜强行套用完全相同的排期方式。

4. 建议持续观察的指标

指标 回答的问题 使用提醒
资源需求满足率 已批准的关键需求中,有多少按约定窗口获得匹配资源? 需说明统计对象是所有申请、已批准申请还是关键需求。
关键技能覆盖率 关键任务是否有足够的合格人员,是否存在单点依赖? 同时记录能力证据和替代者,不要只按人员总数计算。
资源冲突提前发现率 冲突在执行前被发现,还是在交付受阻后才暴露? 应明确“提前”的时间窗口,并按冲突严重度分层。
计划变更率 已确认的安排有多少发生调整,调整主要来自什么原因? 变更不一定是坏事,需区分主动纠偏与反复推翻。
预测偏差 计划投入和实际投入之间的差异是否逐步收敛? 按任务类型、阶段和不确定性分组,避免用总体均值掩盖差异。
并行项目数 成员是否被过多工作切分,造成等待和上下文切换? 应结合角色性质判断,不能对所有岗位设同一个上限。
加班与返工情况 高负荷是否已经转化为质量、健康或成本风险? 与交付结果一起看,不能将加班当成容量扩大的常规手段。

十、结尾:先让承诺可信,再让资源调度更聪明

1. 资源池管理的独特价值在于暴露取舍

资源池不是把每个人都变成可随时移动的“工时单位”,而是让组织知道能力在哪里、承诺到哪里、冲突在哪里,以及调整会付出什么代价。它的价值不在于保证任何项目都能拿到想要的人,而在于让资源不足、优先级矛盾和能力风险尽早变得可见。

当资源计划失败时,不要先问“谁没有填表”,而要问需求是否清晰、容量口径是否可信、能力证据是否充分、决策权是否明确、缓冲是否被挤占、变更是否有代价。很多所谓的“缺人”,其实是项目组合过载、需求拆分不足或单点知识没有被组织化。

2. 下一步从一个小问题开始

如果团队还没有成熟的资源流程,我建议先选一个最痛的场景:例如某类专家重复被预约、客户插单频繁打乱计划,或项目上线阶段总是集中缺人。收集未来六到八周的需求,统一技能和容量口径,安排一次有决策权的人参与的资源评审,再用一个交付周期复盘实际偏差。

先让每个资源承诺都有来源、有期限、有替代方案,让每次插单都有影响评估,让每次复盘都能改变下一轮计划。资源管理真正落地的标志,不是排期表被填满,而是团队不必依靠临时抢人,也能对“做什么、由谁做、何时完成、缺口怎么办”给出可信答案。

常见问题解答(FAQ)

1. 资源池管理从哪里开始,先建人员名单还是先统一技能标签?

我准备把几个实施小组的人员放进统一资源池,但各组对“顾问”“实施工程师”的叫法不一样。是先整理人员名单,还是先定技能标签和能力等级?如果顺序错了,后面排期可能还是对不上。

先统一最小可用的分类口径,再导入名单;否则同一个人可能被重复登记,或者同一项能力被拆成多个标签。建议先确定岗位、技能、熟练度、可投入时间、地域和不可用时段这几类字段,技能等级控制在3至4档,并为每个标签写清判定例子。比如“可独立实施”应意味着能独立完成配置、培训和验收,而不是只参加过相关项目。

首轮不要追求字段齐全,先找两三个团队试填,再抽查十余条记录,检查不同负责人对同一能力的判断是否一致。

2. 资源池中的可用工时应该怎么计算,才能避免排期看起来有空、实际却超载?

我在排项目时经常看到成员日历上还有空档,可一到交付节点就发现他同时承担售前支持、内部会议和线上问题处理。我想知道可用工时应该按标准工时算,还是按实际能投入项目的时间算?

不要把名义工时直接当成可承诺工时。可以按周维护“可投入项目工时”,计算时扣除休假、固定会议、支持值班和已确认任务;再用最近4至6周的记录校准估算。

举例来说,一周40小时的成员若固定支持占8小时、会议占6小时、已承诺任务占16小时,理论余量是10小时,但若团队还存在突发工单,应再预留缓冲,而不是把10小时全部分配出去。判断是否超载,要看连续几周的承诺工时是否超过可用工时,以及关键任务是否集中在同一人身上。

3. 多个项目争抢同一名关键实施人员时,资源分配应该按什么规则决策?

我负责的几个项目都需要同一位熟悉复杂接口的实施人员,项目负责人都认为自己的项目最紧急。以前我们靠临时协调,结果经常临近上线才发现没人接手,我想建立一个大家能接受的分配规则。

先设优先级规则,再讨论具体人选,避免谁催得急谁先拿到资源。可将客户承诺日期、业务影响、延期代价、是否存在替代技能和当前阶段作为评估维度,由交付负责人和资源负责人共同确认优先级。对稀缺技能,优先安排在风险最高、且确实无法替代的关键节点;非关键工作可由其他成员承担或调整范围。

每周固定一次资源评审,记录分配理由、被推迟事项和责任人。若多个项目评分接近,应明确升级决策人,而不是让实施人员自行在项目间切换。

4. 资源池管理流程怎么判断是否真正落地,而不是只多了一张排期表?

我已经让团队填了资源表,也安排了每周排期会,但遇到临时需求时大家还是私下找熟人借人。除了看表格有没有更新,我还想知道用哪些信号判断流程真的改善了资源管理。

看资源表是否被使用,不如看它是否改变了决策和结果。可以连续跟踪资源需求提前量、临时调配次数、关键岗位负荷偏差、项目因缺人导致的延期,以及跨项目调配后任务交接是否完整。先记录一个月基线,再运行流程6至8周比较趋势;指标口径要固定,例如临时调配定义为未经过既定评审的人员变更。

若表格更新及时,但临时借人和关键岗位过载没有下降,问题往往不在工具,而在需求入口、优先级授权或技能替代方案缺失。

核心关键词

读者评论

王
王沐阳

我们团队以前也按人头排期,后来发现客户支持和内部评审经常被漏算。把这些固定工作先从名义工时里扣掉后,排期确实更接近实际,不过支持量波动大时,容量还是得定期校准。

袁
袁书瑶

技能矩阵是否有效,关键确实在能力证据。我们试过让成员自评等级,遇到复杂交付时还是不敢据此分配;如果能补上最近承担过的任务和替代人员,判断会更有依据。

韦
韦书瑶

分层资源池的思路比较贴近大型团队的情况。实际落地时,我觉得还要明确临时借调后的交接和归还时间,否则跨团队协调虽然有了流程,原项目仍可能长期缺人。

文章包含AI辅助创作:资源池管理方法大全:实施团队资源管理流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/618330
