资源池怎么做?实施团队流程优化:资源管理从0到1

资源池做不起来,通常不是因为缺少一张“谁有空”的表,而是因为团队把人员名单当成了资源管理。名单能回答“有哪些人”,却回答不了“谁适合这项工作、何时能投入、投入后会挤压什么、需求变化时如何调整”。我建议从需求、能力、容量、承诺、反馈五个环节搭建资源池;先用一个团队、一个周期验证规则,再逐步扩大范围。本文中的案例数据为情景模拟,用于展示计算方法,不代表行业平均值。

一、先讲核心结论:资源池是决策机制,不是人员名单

1. 资源池的目标不是把每个人填满

在实施团队里,“利用率越高越好”是一种很容易误导管理者的想法。顾问、实施工程师、项目经理被排到接近满负荷,看起来没有闲置,但客户临时变更、关键问题升级、现场延期或人员请假一旦出现,团队就没有缓冲空间。

资源池真正要解决的是供需匹配:把需求拆成可比较的工作包,把人员能力转成可查询的供给,把时间容量转成可承诺的边界,再通过规则决定谁在什么时间接什么工作。目标不是让资源看起来满,而是让承诺可信、负荷可见、变化可调整。

一个可运行的资源池至少要回答六个问题:有哪些工作需要人、工作需要什么能力、哪些人具备相应能力、他们何时有容量、分配依据是什么、完成后如何校准估算。

  • 需求:项目、阶段、工作包、期望时间和交付标准是什么。
  • 能力:需要哪类技能、熟练程度、行业经验或认证。
  • 容量:扣除休假、会议、支持工作和已承诺任务后,还能投入多少。
  • 规则:项目优先级、关键岗位、地域、连续性和调配权限如何处理。
  • 反馈:计划工时与实际工时偏差多少,延期是估算、需求还是外部条件导致。

2. 先管“可承诺容量”,再谈利用率

可承诺容量不是合同工时,也不是日历上的全部工作日。团队需要先从可用时间里扣除固定会议、休假、培训、内部支持、售前协助和不可避免的管理工作,剩余部分才适合进入项目承诺。

例如,一个实施顾问未来四周有 160 小时名义工时。扣除 16 小时休假、20 小时固定会议、12 小时客户支持和 12 小时内部工作后,可用于新项目排期的时间是 100 小时,而不是 160 小时。若团队还需要为紧急问题留出 10% 缓冲,初始可承诺容量应进一步下降到约 90 小时。

资源计划的可靠性,取决于容量口径是否真实,而不是表格有多精细。如果每个项目都按名义工时抢人,计划看上去充足,实际却会在执行中不断透支。

资源池怎么做?实施团队流程优化:资源管理从0到1

3. 资源池的最小闭环是“申请,评估,承诺,复盘”

如果团队只有人员技能表,没有需求入口;或者只有排期表,没有实际工时和变更记录,资源池就只是静态信息库。真正的闭环应当让每一次资源申请都能形成判断依据,让每一次承诺都能留下容量影响,并让项目结束后的偏差回到估算和能力数据中。

我更愿意把资源池看成一个经营控制面:它不替代项目经理做交付管理,而是让跨项目的争抢、负荷和优先级进入同一套可讨论的事实。对管理者来说,最重要的早期成果不是“排得很满”,而是能够解释每一个承诺为什么成立。

二、背景和真实场景:资源问题往往先以交付问题出现

1. 多项目并行时,局部最优会制造全局拥堵

实施团队常见的状态是:每个项目经理都能说明自己的项目为什么紧急;销售或客户成功团队不断带来新需求;技术专家既要参与方案评审,又要处理升级问题;一线实施人员则在多个客户现场之间切换。单看每个项目,负责人都觉得“只差一个人”;把所有项目放到一起,团队却发现同一位专家被重复承诺。

这种拥堵并不一定表现为人人都忙。更常见的是关键技能形成瓶颈:大多数人员尚有空档,但只有少数人能完成数据迁移、复杂集成、行业方案确认或高风险上线。于是团队呈现出“有人等、有人爆、项目还在延期”的组合。

在这种场景里,只统计总工时会掩盖结构性缺口。资源池必须把能力作为供给维度,把工作包作为需求维度,才能看出团队短缺的是某种技能、某个时间窗口,还是某个级别的决策能力。

2. 资源冲突通常沿着四条链路发生

  • 需求入口不统一:项目经理通过会议、聊天或临时电话申请资源,导致同一需求被重复报送,也导致未进入正式项目的工作不在计划里。
  • 能力信息过于粗糙:“懂产品”“有经验”没有等级、场景和近期实践记录,排期时只能依赖个人印象。
  • 承诺没有容量约束:负责人确认了任务,却没有同步更新其他项目的可用时间,出现一人多约。
  • 变更没有重新排队:客户范围、上线时间或项目优先级变化后,旧计划仍被当作有效计划,团队只能靠加班补洞。

这四条链路彼此放大。需求入口混乱会让预测偏低;能力信息失真会把任务派错人;没有容量约束会产生过度承诺;变更不回流则让计划逐渐失去可信度。最终,团队开始依靠“谁声音大就先给谁人”,资源分配从规则退化为临时谈判。

3. 为什么实施团队尤其需要容量与能力同时管理

实施工作往往具有明显的阶段差异。启动阶段需要业务梳理和项目治理,配置阶段需要产品熟练度,集成阶段需要技术能力,验证与上线阶段需要问题判断和现场协调。若只按项目总工时分配人员,就可能在总量上平衡,却在关键阶段缺少正确的人。

此外,实施工作有较强的客户依赖性。数据准备、客户决策、第三方接口、环境开通等外部条件会影响任务开始时间。把这类不确定性当成确定工时排进个人日历,容易形成大量“看起来已分配、实际上无法开展”的计划。

因此,实施团队的资源池不应只有“人”和“小时”,还需要记录工作所处阶段、前置条件、客户依赖、地点或时区、交付风险与连续性要求。资源分配不是把空闲小时填进项目,而是让合适能力在条件成熟时投入正确阶段。

三、常见误区:表格做得很细,不等于资源管理成熟

1. 误区一:把全职工时当成可用工时

将每周 40 小时全部当成项目产能,是最常见的容量错误。会议、内部沟通、客户支持、售前配合、培训和休假不会因为没有写进项目排期就消失。结果是排期阶段显得乐观,执行阶段再用加班、延期和资源借调补足差额。

修正方法不是简单给每个人统一打折。不同岗位的非项目工作比例不同:一线顾问可能被客户问题打断,专家岗位可能承担评审和升级支持,项目经理则有大量协调成本。应先观察各岗位真实工作结构,再设岗位级容量系数,并按月或季度校准。

2. 误区二:用一个“利用率”评价所有角色

利用率有价值,但它不是单一目标。实施顾问需要足够的交付投入,架构专家需要保留评审和升级容量,资源协调角色则要关注供需匹配和承诺可靠性。若所有角色都被要求达到相同利用率,关键专家很可能没有时间做高杠杆工作,最终把自己变成更昂贵的一线执行者。

还要区分计划利用率和实际利用率。计划利用率用于判断未来是否过度承诺,实际利用率用于回顾时间流向。两者差距大,可能意味着估算偏差、需求变化、外部等待或工时记录不完整,不能简单归结为个人效率低。

3. 误区三:技能矩阵写了技能名,就能自动匹配

“会 SQL”“懂接口”“熟悉某行业”这样的标签,不能直接支持复杂调度。技能至少要说明能力等级、最近一次使用时间、验证场景和独立完成边界。同样是“会做数据迁移”,有人只能按既定脚本执行,有人能设计迁移方案并处理异常,两者不能在资源匹配中视为等价。

技能等级也不能只由本人自评。自评适合快速收集线索,但关键技能应结合交付记录、负责人评审、认证、作品或演练结果验证。若团队没有成熟的评估机制,先用“可独立完成、需指导、不可承担”三个状态,通常比设计五到十档等级更实用。

4. 误区四:把所有工作都拆成小时,追求虚假的精确

有些团队要求每项任务精确到小时,却没有稳定的估算数据和需求边界。这样的数字只是精确地表达不确定性。对于早期、依赖客户输入或方案尚未定型的工作,采用工作量区间、置信度和触发条件,往往比单点估算更诚实。

例如,可以把工作量表示为 24 至 40 小时,注明“客户数据样本确认后收敛”;也可以把任务拆成评估、实施、验证三个阶段,先承诺评估阶段容量,再根据结果决定后续投入。资源池要支持分阶段承诺,而不是逼迫团队提前假装知道答案。

5. 误区五:把资源池理解成“谁有空谁接”

空闲并不代表适配。让缺少经验的人员接手高风险上线,短期看似解决了排期问题,后续可能增加返工、升级和客户信任成本。相反,专家如果一直处理低风险、可标准化的任务,也会挤占团队最稀缺的能力。

分配时至少需要同时考虑能力匹配、时间窗口、项目优先级、交付连续性、学习目标和成本。学习机会可以是次级因素,但不能覆盖风险底线;对于高风险工作,可以由专家担任审核者,初级人员承担可控子任务,以培养能力而不把项目押在未经验证的技能上。

6. 误区六:购买管理软件就等于建立了资源治理

系统能帮助统一需求、排期、工时和看板,但不会自动解决优先级冲突、数据责任、容量口径和调配授权。规则不清时,工具只是把冲突搬到线上;数据没人维护时,仪表盘会变成过期信息的可视化。

以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台为例,团队可以评估其项目、任务、工时、协同与报表能力能否承载资源流程。但工具选型应放在流程试运行之后:先明确字段、角色、节奏和决策规则,再验证平台是否支持这些机制,而不是先买系统再要求组织适应一张报表。

四、专业判断逻辑:从业务需求推导资源分配规则

1. 先把需求拆成可分配的工作包

“需要一个顾问两个月”不是合格的资源申请,因为它没有说明阶段、能力和交付结果。一个可排期的工作包应包含项目目标、任务边界、预计时间窗口、能力要求、工作量区间、前置条件、交付物、风险等级和责任人。

拆分粒度要能够支持调配,但不能细到维护成本大于管理价值。对持续性工作,可以按周或阶段管理;对短期支持,可以按工时块或服务窗口管理;对不确定工作,可以先设置诊断包,再依据诊断结果申请后续容量。

需求字段 需要回答的问题 缺少时的后果
交付结果 完成后客户或项目应得到什么 工作范围不断扩张,验收标准难以确定
时间窗口 最早何时开始,最晚何时完成 排期看似可行,实际错过客户依赖或上线节点
能力要求 哪些技能必须具备,哪些可以边做边学 资源分配依赖熟人印象,能力错配难追踪
工作量范围 预计投入的区间及估算依据是什么 单点数字掩盖不确定性,后续超支无法解释
前置条件 数据、环境、客户决策等是否具备 人员被预留但不能开工,容量被无效占用
优先级依据 为什么该需求高于其他需求 调配变成谁提出得更急,团队无法复盘决策

2. 用能力矩阵描述“能承担什么”,不只描述“会什么”

我建议把能力记录设计成可用于分配的证据,而不是员工自我介绍。常见字段包括技能类别、能力状态、可独立承担的任务范围、最近使用时间、验证人和证据链接。对于受监管或高风险项目,还可以记录认证有效期、行业经验和必要的复核要求。

能力状态 适用定义 资源分配建议
可独立承担 能够在既定边界内完成任务,并能识别常见风险 可作为主执行者,复杂工作仍需设置升级路径
需指导完成 具备基础能力,但尚未稳定处理异常或完整闭环 适合承担子任务或在资深人员指导下参与
尚未验证 有兴趣或相关背景,但缺少近期交付证据 不应作为关键路径唯一责任人,可安排训练或演练

能力矩阵不应成为静态档案。每次项目完成后,可以把新证据反馈到技能状态:独立完成了什么、需要什么支持、遇到什么异常、是否达到预期质量。能力更新的频率不必很高,但关键技能必须在重大排期前复核。

3. 以时间桶管理容量,降低日历排期的脆弱性

对跨项目团队来说,过早把每个人的每一天排满,往往增加调整成本。可以先用周或双周作为计划时间桶,确定人员在不同项目、支持工作和缓冲之间的比例;进入执行窗口后,再由项目团队细化到具体日期和任务。

时间桶越长,管理成本越低,但短期精确度也越低;时间桶越短,越容易看见冲突,却更容易因客户变化而频繁改计划。我的判断是:先以两周作为常规滚动窗口,对上线、现场实施或关键集成等高风险阶段再细化到周甚至天。

  • 未来 8 至 12 周:看项目需求趋势、关键技能缺口和招聘或外包决策。
  • 未来 2 至 8 周:做跨项目资源承诺、能力匹配和冲突处理。
  • 未来 1 至 2 周:确认具体人员、任务前置条件和交付责任。
  • 当前一周:只处理执行变化和紧急问题,避免反复推翻中长期计划。

4. 建立供需匹配顺序,而不是依靠临场拍板

资源冲突不可避免,关键是团队是否用一致的顺序处理。一个实用的判断链可以是:先看客户与业务承诺,再看风险和关键路径,然后看技能稀缺度、投入窗口、连续性交接成本,最后才比较一般性的便利程度。

当两个项目争抢同一专家时,不能只看哪个项目负责人更积极。需要把延迟影响、客户承诺、替代方案、任务可拆分程度和其他人员培养价值一起摆到桌面上。高优先级项目也不意味着可以无限占用资源;必要时要同步调整范围、日期或服务等级。

判断维度 建议提问 适用场景
业务影响 延期会影响上线、收入、合规还是客户关键运营 项目优先级冲突
交付风险 是否存在不可逆节点、外部依赖或重大质量风险 关键路径资源分配
技能稀缺 团队中是否只有少数人具备该能力 专家容量保护与替补培养
可替代性 任务能否拆分、延期、自动化或由其他人接替 资源冲突缓解
连续性 更换人员是否会产生交接、返工或客户信任成本 项目中途调配

5. 指标要成组看,避免用单项数字制造错误激励

资源管理至少要同时看供给、交付和健康度。利用率高而承诺可靠性低,说明团队可能过度排满;利用率偏低但预测准确、风险低,可能意味着团队有意保留缓冲;工时偏差大但原因集中在客户数据延迟,也不应直接归责给执行人员。

我通常建议从少量指标开始:可承诺容量准确率、需求覆盖率、计划变更率、工作量估算偏差、关键技能单点依赖、跨项目冲突次数、资源等待时间和高风险任务替补覆盖率。指标要能推动决策,而不是为了让仪表盘看起来丰富。

资源池怎么做?实施团队流程优化:资源管理从0到1

五、从零到一的实施路径:先跑通闭环,再扩大覆盖面

1. 第一阶段:界定试点边界和管理对象

不要一开始就把整个企业、所有岗位和全部项目纳入资源池。先选择一个交付边界相对清晰、项目数量足够形成冲突、又有负责人愿意配合的团队。试点对象可以是一条产品实施线、一个区域交付组或一类重复性较高的项目。

试点前先约定资源池管理的范围:是否包含售前支持、客户问题处理、内部培训、伙伴资源和外包人员;哪些任务必须登记;哪些临时工作可以事后补录;谁对容量数据负责。边界不清时,团队容易争论“为什么我的工作不算”,而不是改善排期。

建议用 1 至 2 周建立基线:整理未来项目需求、关键人员、休假和会议、历史实际投入、当前冲突及延期原因。基线不必完美,但要能说明当前主要问题是容量不足、技能错配、需求不透明还是调度规则缺失。

2. 第二阶段:统一需求申请和容量口径

建立统一申请入口,让每个资源需求经过同一组字段。初期可以用表单或项目管理平台,不必先追求复杂自动化。关键是需求必须有负责人、时间窗口、交付结果、能力要求和前置条件,并且申请状态可追踪。

同时定义容量计算口径。团队需要明确计划单位是小时、人天还是周占比,休假与会议如何扣除,支持工作如何计入,缓冲如何设置。若不同团队使用不同口径,资源池看起来汇总在一起,实际却无法比较。

试点阶段应尽量控制字段数量。字段过多会导致申请人绕过流程,字段过少则无法支持判断。可以从必填字段开始,后续依据实际冲突增加信息,而不是预先设计一套覆盖所有异常的复杂表单。

3. 第三阶段:建立滚动排期和例外处理机制

排期不是一次性会议,而是有节奏的滚动决策。建议每周或每两周召开一次资源评审,讨论未来 4 至 8 周的需求与供给;每月复核未来 8 至 12 周的能力缺口和项目组合变化。会议应集中处理冲突、风险与待决事项,避免逐个朗读所有人的日历。

例外处理规则也要提前约定。客户重大故障、合规风险或管理层批准的紧急项目,可能需要打破原有排期,但每次例外都应明确被挤出的任务、影响日期、补救安排和批准人。没有影响记录的紧急插单,最终会把团队所有计划变成虚线。

  1. 会前由项目负责人更新需求、阶段、工作量和前置条件。
  2. 资源协调人汇总容量、技能缺口、重叠承诺和风险提示。
  3. 评审会上只讨论需要决策的冲突,不重复确认无争议排期。
  4. 会后记录承诺、未满足需求、受影响项目和决策责任人。
  5. 下次评审检查上次决策是否执行,以及计划变化是否有原因。

4. 第四阶段:收集实际数据,但不把记录变成监控

实际工时可以帮助团队校准估算、看清支持负荷和识别返工,但必须明确用途。若员工认为工时数据只用于追责,就会倾向于把时间填得“看起来合理”,数据质量反而下降。

建议记录到足以区分主要工作类别的程度,例如客户交付、客户支持、内部协作、培训和返工。对于高频短任务,不一定要求每次精确计时;可以采用日级或周级记录,以降低行政成本。采集精度应与决策价值相匹配。

复盘时要将计划和实际放在一起,标注偏差来源:范围增加、客户等待、技术复杂度低估、人员切换、环境故障或质量返工。重点不是寻找一个“责任人”,而是识别下一次排期可以改变的假设。

5. 第五阶段:在规则稳定后再做系统化

当试点团队已经稳定使用需求字段、容量口径、排期节奏和复盘方法,才更适合把流程固化到系统。系统至少要支持需求记录、人员能力、容量计划、资源分配、实际投入、变更记录和跨项目视图之间的关联。

对于中大型团队,评估 PingCode 等项目管理平台时,可以围绕真实场景做演示:一个资源申请如何进入队列,排期变动如何提醒受影响的项目,实际工时如何回到工作包,管理者如何看到技能缺口和冲突。不要只看功能清单,还要验证权限、数据维护责任、历史数据迁移成本和报表口径。

如果组织规模较小、项目类型简单,轻量表格加固定评审也可能足够。若资源跨多个部门、角色多、需求变化频繁,系统化能减少重复录入和信息断层。工具是否合适,取决于它是否降低协调成本,而不是功能数量是否更多。

资源池怎么做?实施团队流程优化:资源管理从0到1

六、案例推演:一个 24 人实施团队如何把排期从“抢人”变成可解释的承诺

1. 起点:人数不算少,关键岗位却反复冲突

以下案例为情景模拟。某实施团队共有 24 人,其中项目经理 4 人、实施顾问 14 人、技术专家 4 人、数据与集成支持 2 人。团队同时运行 11 个项目,另有客户支持和售前评估任务。管理者最初的判断是“缺人”,但盘点后发现,冲突集中在 4 名技术专家和 3 名熟悉特定行业流程的顾问。

团队原来的排期方式是项目经理各自维护日历,每周在会上口头确认资源。需求没有统一入口,部分售前工作不在项目计划里,客户临时问题也没有独立容量类别。某位专家经常出现在三个项目的同一周计划中,直到交付临近才发现无法同时参加。

历史记录显示,团队名义上平均计划利用率达到 92%,但仅约 68% 的关键任务按原计划完成。延期复盘中,最常见的原因不是人员完全闲置,而是能力错配、支持工作漏计、客户依赖未确认和任务切换成本被低估。

2. 诊断:把“缺人”拆成可验证的假设

资源评审组没有立刻提出招聘,而是先验证四个假设:第一,工作量是否真的超过团队容量;第二,缺口是否只集中在少数技能;第三,已有承诺是否存在重复计算;第四,计划外支持是否挤占项目时间。

两周后,团队发现约 14% 的已排期工作依赖尚未确认的客户数据或环境,另有约 10% 的时间被零散支持和售前工作消耗,却没有进入排期。部分专家任务可以拆分:专家负责方案评审和关键节点,具备基础能力的顾问执行标准步骤。

这意味着“缺人”判断只对一部分场景成立。团队确实需要补充少数稀缺能力,但更大的短期收益来自降低重复承诺、把计划外工作纳入容量、减少专家被低风险任务占用,并在前置条件未满足时不锁定完整实施容量。

3. 方案:先调整规则,再谈扩编和工具

团队采取了四项措施。第一,所有资源申请都登记工作包、时间窗口和能力要求;第二,排期容量按角色扣除固定会议、休假、支持工作和风险缓冲;第三,关键专家以评审和升级支持为主,标准化任务由顾问执行;第四,客户前置条件未满足的项目,只承诺诊断或准备阶段,不提前占用完整交付周期。

每周资源评审不再逐人过日历,而是集中讨论未来六周的技能缺口、重叠承诺、前置条件和高风险任务。对于紧急插单,必须说明被挤出工作的负责人、受影响日期及批准人,避免只记录新增需求、不记录机会成本。

团队也建立了最小化数据规则:每周记录项目交付、支持、售前、内部工作和返工五类投入;实际工时用于估算校准和负荷分析,不用于简单排名。每个项目结束后,比较工作包计划区间和实际投入,记录主要偏差原因。

4. 结果:计划更可信,但没有把所有问题都变成效率收益

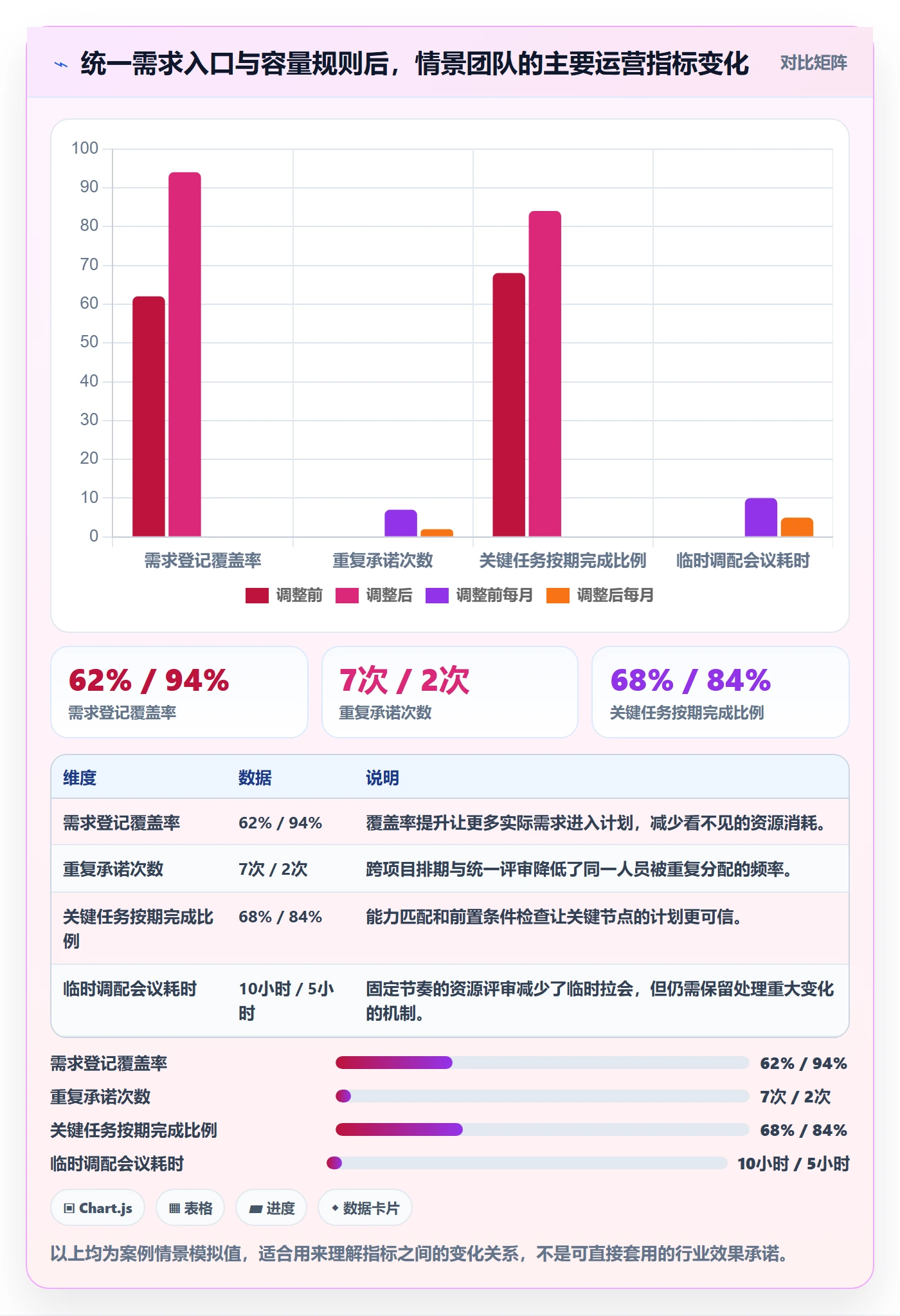

在三个月的情景推演中,统一登记后的需求覆盖率从约 62% 提升到 94%;重复承诺由每月约 7 次降至 2 次;关键任务按期完成比例从 68% 提升到 84%;每月临时调配会议从约 10 小时降至 5 小时。上述数字用于演示可能的变化路径,不应直接当成其他团队的预期收益。

改善并不意味着团队突然多出了产能。部分项目的计划日期被重新谈判,两个低优先级需求被延后,一项非关键定制改为标准方案,专家也从重复执行中释放出容量。团队获得的是更透明的取舍,而不是无成本的资源增量。

还有一项结果值得注意:高利用率并没有明显下降,但关键岗位的加班减少,计划变更更早暴露。团队从“临近上线才发现没人”转向“在承诺之前发现缺口”。这通常比单纯追求工时利用率更有经营价值。

观察项目 调整前 调整后 解释
需求登记覆盖率 约 62% 约 94% 新增入口让计划外需求更早进入供需判断
每月重复承诺次数 约 7 次 约 2 次 跨项目视图减少同一人员被多项目重复占用
关键任务按期完成比例 约 68% 约 84% 前置条件和能力匹配纳入承诺判断,降低后期冲突
每月临时调配会议 约 10 小时 约 5 小时 常规冲突在固定评审中处理,减少临时协调

资源池怎么做?实施团队流程优化:资源管理从0到1

5. 案例的边界:哪些变化不能归功于资源池

若同期项目范围减少、客户响应变快或业务量下降,按期率改善可能并非资源池单独造成。评估效果时,应同时记录项目复杂度、需求变更、客户前置条件和人员变动,避免把所有变化归因于一个流程改造。

对外汇报时,最好比较同类型项目或相近周期,并说明样本数量、统计口径和时间范围。样本较小的时候,优先描述流程变化和典型案例,不要用百分比制造不可靠的精确感。数据的价值在于支持下一次决策,不在于让项目显得更成功。

七、不同情况下的行动建议:按团队成熟度选择起步方式

1. 团队少于 10 人,项目数量有限

小团队通常不需要复杂的技能库和审批链。先用一张共享看板记录人员、未来几周容量、项目工作包、风险和承诺状态,再固定每周 30 分钟核对冲突。关键是让临时支持和内部工作也进入计划,而不是只登记正式项目。

如果负责人能随时掌握全部项目,且一个人的排期不会跨多个管理单元,轻量工具完全可能足够。等到同一资源反复被多人申请、计划变更无法追踪或团队无法解释延期原因时,再扩大治理范围。

2. 团队有 10 至 50 人,跨项目争抢明显

这个阶段通常需要明确资源协调角色,建立统一申请入口、岗位级容量口径、技能状态和每周资源评审。资源协调人不一定拥有最终项目优先级决策权,但需要负责汇总事实、暴露冲突和追踪决策结果。

不要让资源协调人变成所有项目经理的“排期秘书”。项目负责人必须对需求质量负责,职能负责人要对人员能力和容量数据负责,业务或交付管理者则需要处理优先级冲突。职责不清时,资源协调角色会承担沟通工作,却没有改变规则的权限。

3. 中大型团队或超过 100 人的组织

随着组织扩大,资源信息会跨部门、地区、业务线和项目组合流动。此时应考虑统一的资源分类、项目优先级机制、权限体系、数据治理和系统集成,同时保留团队级差异。对这类组织,PingCode 等项目管理平台可以纳入候选评估,但要先确认资源管理是否与项目、需求、工时和交付视图形成闭环。

中大型组织尤其要避免把资源池做成集中式的“审批堵点”。总部可以定义口径和治理原则,团队保留一定的日常调度权;跨部门冲突、稀缺专家分配和重大项目优先级再进入更高层级评审。统一的是规则和事实口径,不一定是每个局部排期的全部细节。

4. 项目需求高度波动或客户现场不确定性强

高波动环境不适合把长期日历排满。团队可以设置更短的确认窗口,采用工作量区间、情景计划和预留缓冲;对于尚未明确的需求,先分配诊断容量,不提前承诺完整实施团队。

如果客户依赖频繁变化,资源池还应记录“可投入”和“可开工”的区别。人员有时间,不代表客户环境已经准备好。前置条件未满足时,可以安排培训、文档、方案评审或其他项目工作,同时保留重新进入交付窗口的机制。

5. 技能高度稀缺或存在少数专家瓶颈

当某项能力只有一两个人具备时,第一反应不应只是让专家加班。团队需要区分必须由专家亲自完成的判断、可以由他人执行的标准工作,以及可以通过模板、自动化或培训降低专家介入的环节。

短期可以设置专家审核、轮值支持和任务分层;中期建立副手培养计划、演练与交付证据;长期再评估招聘、合作伙伴或产品化投入。培养替补需要时间,不能在关键上线前临时宣布“大家都来学”。

八、不同情况下的取舍:资源池不是消除冲突,而是让代价透明

1. 利用率和缓冲之间的取舍

提高利用率能增加短期可计费投入,但降低缓冲后,突发支持、范围变化和人员缺勤更容易导致连锁延期。对交付风险高、客户依赖多的团队,应保留一定缓冲;对工作标准化、需求可预测的团队,可以适度提高计划负荷。

缓冲比例不能机械统一。团队可以先以历史数据估算:统计过去几个周期中非计划工作占可用容量的比例,再按岗位和项目类型设定不同缓冲。缓冲不是闲置的同义词,而是对不确定性和服务承诺的显性投资。

2. 专家集中调度和团队自主之间的取舍

集中调度有利于看见跨项目冲突、保护稀缺能力和执行统一优先级;代价是决策链可能变长,局部变化响应变慢。完全分散则能快速决策,却容易重复承诺和资源局部囤积。

较稳妥的做法是分层:团队内的日常调度由项目或职能负责人处理;跨团队稀缺资源、重大优先级冲突和影响多个客户的变更进入集中评审。集中管理应该处理真正的跨边界问题,而不是逐条审批所有工作。

3. 详细工时和低行政负担之间的取舍

细粒度工时能支持成本核算和估算校准,但会增加记录负担,也可能诱发“填表优先于交付”。若团队当前的目标是识别资源结构,可以先按工作类别记录日级或周级投入;只有在需要成本核算、合同结算或精细预测时,再提高粒度。

判断是否值得细化,可以问三个问题:这些数据是否会改变资源决策?采集成本是否低于潜在收益?数据能否保持稳定口径?若答案是否定的,先不要增加字段或要求精确到分钟。

4. 系统化和流程试点之间的取舍

先上系统可以统一入口、权限和数据,适合组织已经具备明确流程、项目数量较多且人工协调成本显著的场景。先做轻量试点则更容易快速发现字段和规则问题,适合流程尚未验证、参与团队有限的场景。

两者并非只能二选一。团队可以用现有工具完成一个短周期试点,并在设计阶段记录系统需求;试点结束后,再用真实流程测试候选平台。这样既避免长期依赖无法扩展的手工表格,也避免在组织尚未达成共识时投入大量配置成本。

5. 标准化和业务差异之间的取舍

统一资源池需要统一定义,但不意味着所有岗位、项目和地区都使用完全相同的规则。容量口径、技能状态、需求字段和变更记录适合标准化;工作包颗粒度、客户现场安排和特殊合规要求,则可能需要团队级配置。

如果标准化过度,团队会为了填表而扭曲真实工作;如果完全不标准化,跨团队数据又无法汇总。可操作的原则是:统一影响跨团队决策的字段,允许不影响汇总的本地流程保留差异,并定期检查例外是否已成为新常态。

九、落地检查:用四周验证资源池是否真的开始工作

1. 第一个月不要把目标设成“零冲突”

冲突被看见之后,短期内可能显得比以前更多,因为过去隐性的重复承诺和容量缺口现在进入了记录。试点的第一目标应是提高透明度和决策质量,而不是保证每个需求都能按原日期得到资源。

如果团队一开始就承诺“上线后所有项目都不延期”,很容易诱导管理者美化数据、隐藏计划外工作或把风险留到最后。更可靠的目标是:大部分需求进入统一入口,关键岗位不再重复承诺,冲突有明确负责人和决策时间。

2. 每周检查五个问题

  • 新进入的资源需求是否具备交付结果、时间窗口和能力要求。
  • 未来四周是否存在同一人员重复承诺或关键技能缺口。
  • 哪些已排期任务因为客户依赖未满足而无法开工。
  • 计划外支持、售前或返工是否正在挤占项目容量。
  • 上周的资源决策是否造成新的延期、交接成本或风险转移。

检查结果要落到行动,而不是只更新仪表盘。某一类支持工作持续挤占计划时,可能需要建立值班机制;某个技能长期单点依赖,可能要安排培养或招聘;客户前置条件反复缺失,则要把资源承诺与客户准备度绑定。

3. 用四周判断是否进入下一阶段

如果连续四周能够做到需求基本可见、容量口径一致、重复承诺可追踪、冲突有决策记录,团队可以考虑扩大试点或配置系统化能力。如果这些基本动作还没有稳定下来,优先修正流程和责任,不要用更复杂的报表掩盖执行问题。

下一阶段应由已发现的问题决定:数据维护成本过高,就简化字段或做自动同步;跨团队冲突频繁,就明确优先级和授权;估算偏差持续较大,就细化工作包和复盘类别;关键技能缺口突出,就把人才培养、招聘或合作伙伴策略纳入供给计划。

十、结语:真正的资源管理,是把隐性取舍变成可讨论的承诺

1. 从一张表开始,但不要停在一张表

资源池从零到一,不需要先建一个庞大的系统。它需要先让需求进入同一入口,让容量有一致口径,让技能能够支持匹配,让冲突有明确的决策过程,让实际结果回到下一轮估算。

对实施团队而言,最值得优先解决的往往不是“怎样把每个人排得更满”,而是“哪些工作真正需要稀缺能力、哪些承诺建立在未满足的前提上、哪些变更正在把成本转嫁给其他项目”。这些问题得到可讨论的答案,资源池才开始产生管理价值。

2. 下一步:先做一个小而真实的试点

如果你准备启动资源池,可以先从未来六周的项目开始:列出工作包和时间窗口,按岗位核算可承诺容量,标注关键技能与客户依赖,再安排一次跨项目冲突评审。用四周观察需求覆盖、重复承诺、计划变更和关键任务按期率。

随后,根据证据决定下一步:是补充稀缺技能、调整项目优先级、增加缓冲、标准化工作,还是引入项目管理平台。资源池的成熟,不是人人都能随时被调动,而是团队能清楚说明每一次资源承诺的依据、代价和退出条件。

常见问题解答(FAQ)

1. 实施团队的资源池从0到1应该先做什么?

我们团队过去按项目临时找人,项目经理各自维护一份表,忙闲情况经常对不上。我想建资源池,但不确定应该先上工具、定流程,还是先把人员和技能盘清楚。

先统一资源口径,再选工具。建议从一个交付团队和未来4周的项目计划开始试运行:列出成员、角色、技能、可投入工时、已承诺任务和休假等不可用时间,并明确每项数据由谁更新。不要一开始追求全公司、全技能标签都齐全;先保证“谁能做什么、什么时候有多少可用时间、数据何时更新”三件事说得清。

一个实用的起步规则是每周固定更新一次,项目变更时及时补录;运行两三周后,再根据实际查询和冲突情况补字段。资源池的起点不是一张人员名单,而是一份能支持排期决策的共同事实底账。

2. 实施团队如何计算资源的真实可用容量?

我排计划时常把每个人每周40小时都当成可用工时,结果开完会、处理支持问题后,任务还是延期。我想知道预留多少时间才合理,也担心预留过多导致产能看起来被浪费。

不要把劳动合同工时直接当作项目产能。可以先用“工作日工时-固定会议-值班与支持-请假”等方式估算净容量,再结合团队过去4至8周的实际投入修正。比如一名成员每周40小时,固定会议约5小时、支持工作约8小时、其他固定事务约3小时,账面净容量约24小时;

如果历史记录显示临时协作还会占用约4小时,排期时就不应再按40小时承诺。预留比例没有通用答案:支持负担稳定的团队可按历史均值计入,波动较大的团队则应单列容量缓冲,并按周复盘。关键是区分“已知占用”和“风险缓冲”,否则看板上的空闲时间容易被误读为可立即接新项目。

3. 多个项目争抢同一批实施人员时,资源优先级怎么定?

我遇到过两个项目同时要求同一位资深顾问,本来都说是紧急,最后只能靠负责人协调。我想建立一个大家认可的优先级规则,避免谁催得急就先给谁排人。

先统一决策维度,再讨论具体人选。可把合同或合规期限、客户影响、项目关键路径、延迟成本和替代人员可行性作为评估项;例如采用高、中、低三级,并要求申请方说明最晚需要日期、所需技能和延迟后果。冲突出现时,先判断任务是否必须由特定人员完成:若只是经验偏好,可安排资深人员短时评审、由其他成员执行;

若确属不可替代,再由交付负责人根据既定优先级拍板并记录取舍。实践中最容易失效的是只设“紧急”标签却没有升级规则。建议明确由谁裁决、多久内答复,并把被延后的项目及影响同步给相关负责人。

4. 资源池上线后,怎样判断资源管理流程真的改善了?

我担心资源池最后变成一张没人维护的表:刚上线时数据很全,过几个月就失真了。我不想只看填报率,更想知道哪些指标能说明排期和交付确实变好了。

不要只考核数据录入数量,应同时看数据可信度、决策效率和交付结果。可以先记录基线,再连续观察4至8周:资源数据按时更新率、排期冲突数、临时换人次数、需求提出到确认人选的耗时,以及关键岗位超负荷周数。比如冲突数下降但延期率上升,可能说明团队只是把冲突藏起来了;

确认速度变快但资深人员长期超负荷,也不代表流程健康。每周抽查几项排期与实际投入是否一致,每月复盘指标变化和原因。数据应服务于调整容量、招聘、培训或项目承诺,而不是变成员工个人绩效排名;否则成员会倾向于填报“看起来合理”的数字,资源池反而失去决策价值。

核心关键词

读者评论

李
李悦

我们之前也把周工时直接当产能,排期总是看着够、执行时却不断借人。按岗位扣掉支持和会议时间后,容量确实更接近现实,不过缓冲比例还是得靠自己的历史数据验证。

沈
沈俊杰

技能矩阵很容易变成填表任务。把“会接口”改成可独立处理哪些场景,再由项目记录来验证,感觉更有用;但验证人和证据谁来维护,团队小的时候也是个实际负担。

郑
郑思源

分阶段承诺对需求不清的项目比较合适,先做诊断再决定后续投入,能减少提前占住专家时间的情况。只是客户经常要求一次性报完整周期,团队如何把这种不确定性讲清楚,可能还需要统一对外口径。

文章包含AI辅助创作:资源池怎么做?实施团队流程优化:资源管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/618272

赞 (0)
飞飞飞飞
资源分配管理指南:实施团队如何做好资源管理,流程优化全流程
上一篇 4小时前
资源管理资源占用全流程:实施团队流程优化与一文讲清
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
