逾期项目最危险的信号,往往不是“已经晚了十天”,而是团队仍把一个已经失去可信度的日期当作承诺。管理者如果只追问“什么时候做完”,通常会得到一个新的日期;如果继续追问“为什么没做完”,又容易陷入责任争论。逾期管理真正要解决的,是识别偏差、恢复事实、重排资源,并让下一次承诺建立在可验证的条件上。本文把延期管理拆成一套可执行的识别、分级、纠偏与复盘清单。

一、先讲结论:逾期管理不是催进度,而是管理承诺

1. 逾期的本质是承诺与现实之间出现了不可忽略的偏差

我判断一项工作是否需要进入逾期管理,不只看日历上的截止日期,而看三件事:原定交付物是否仍能按期完成,当前进展是否有证据支撑,延期会不会影响其他人的工作或业务结果。日期已过但交付物已完成、验收只差例行确认,和日期未到但关键依赖已经失效,管理含义完全不同。

因此,逾期管理不能只靠“过期任务清单”。清单只能告诉管理者哪些事项晚了,不能自动解释晚在哪里、影响谁、要做什么。有效的逾期管理,至少要把状态、原因、影响、恢复计划和责任人放在同一条决策链上。

2. 管理者先问四个问题,再决定是否升级

当某项工作出现延期信号,我建议先暂停追责式提问,按顺序核实四个问题:交付标准是否明确?剩余工作量是否重新估算?外部依赖是否有明确负责人和日期?当前计划是否会挤占其他关键工作的资源?这四个问题能区分“执行慢”与“计划失真”,也能避免把所有延期都归因于个人态度。

  • 交付物是什么:把“完成开发”改成可验收的结果,例如功能通过指定测试、文档完成评审、客户确认上线窗口。
  • 真实进度是多少:不要只看任务状态百分比,核对已完成、待完成和返工项。
  • 影响范围有多大:确认是否影响下游任务、合同节点、客户承诺或合规要求。
  • 恢复计划是否可信:计划应包含动作、负责人、完成时间和验证方式,而不是只写一个新日期。

3. 先分级,再决定管理动作

延期不应一律升级到高层。对单人、低影响、可在团队内消化的偏差,负责人当天调整即可;影响关键路径、客户承诺或多个团队的事项,应进入跨团队协调;涉及法规、安全、资金或重大交付承诺的事项,则需要立即触发正式升级。升级的依据是影响与不可逆性,不是延期天数本身。

级别 典型情形 建议响应 决策人
一级:局部偏差 影响范围限于一个人或一个小组,仍有缓冲 当天更新计划,检查是否需要减少非关键工作 任务负责人、直接主管
二级:团队风险 影响里程碑或团队内其他任务,缓冲明显收窄 一个工作日内确认恢复方案及资源调整 项目负责人、职能负责人
三级:业务风险 可能影响客户、合同、发布窗口或多个部门 立即评估替代方案、沟通口径和决策边界 业务负责人、项目治理角色
四级:重大风险 涉及安全、合规、重大财务或不可逆业务影响 启动专项处置和正式风险通报,保留决策记录 授权管理层及相关责任部门

二、延期为什么总是发现得太晚:真实工作场景中的信号

1. 状态“进行中”不等于进展正常

在常见的项目协作场景里,任务可能连续几周都显示“进行中”,但没有新的可验收产出。开发已经完成,却卡在测试环境;文案已经写完,却还没有法务确认;供应商已承诺发货,却没有提供可核验的物流信息。这些工作在状态栏里看起来相似,风险却不同。

管理者需要观察的是可验证的进度证据,而不是状态标签。证据可以是评审通过记录、测试结果、样品签收、接口联调结果、客户确认邮件或审批节点。没有证据的“快好了”,只能算预测,不能算进度。

2. 延期常常从一个被忽视的前置条件开始

任务表面上晚在最后一个环节,真正的原因可能早在几周前埋下。例如,采购申请没有提前完成,导致设备到货晚;接口规范没有冻结,导致研发反复返工;业务验收人未安排时间,导致成果交付后无人确认。若只围绕最后一位执行者追问,组织就会错过真正的控制点。

我会把延期原因拆为五类:估算偏差、依赖失效、资源冲突、范围变更、质量返工。分类不是为了给团队贴标签,而是为了选择对应的解决动作。估算偏差要校正计划,依赖失效要明确双方承诺,资源冲突要重新排序,范围变更要走决策机制,质量返工则要回到验收标准与质量门禁。

3. 早期预警应该发生在逾期之前

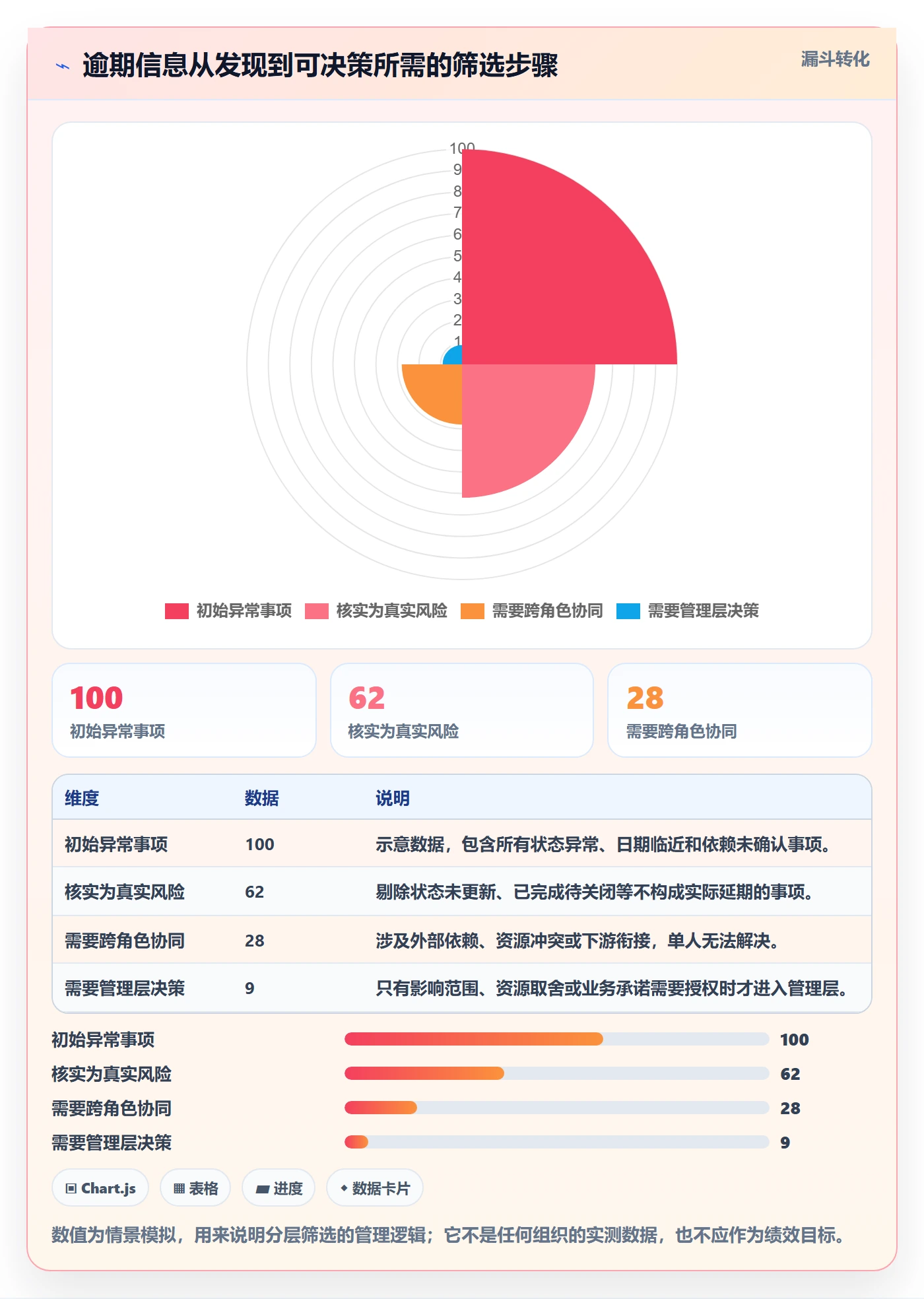

最有价值的逾期管理不是发现任务已经过期,而是在过期前识别“按当前速度完成的概率正在下降”。例如,任务剩余工作量明显高于剩余可用工时,关键依赖没有确认日期,连续多个检查点没有产生可验收产出,或者负责人无法说清楚下一步具体动作。这些都比红色逾期标签更早、更有用。

下图是用于团队内部讨论的情景模拟,不是行业统计。它展示了不同预警信号出现的时间差:越依赖日历日期,发现风险越晚;越关注依赖、产出和剩余工作量,越有机会在截止日前调整。

逾期管理方法大全:企业管理者延期管理入门指南落地清单

三、常见误区:看似在管延期,实际在制造更多不确定性

1. 误区一:把催问频率当成管理力度

频繁询问“好了没有”,可能增加沟通次数,却不一定增加信息质量。执行者为了尽快结束追问,容易回答“今天能好”“再给我两天”,但没有说明剩余工作、阻塞条件和验证方式。管理者得到的是更频繁的乐观预测,而不是更可靠的计划。

更好的做法是固定一个短而结构化的更新模板:当前完成了什么、剩余什么、卡点是什么、需要谁在何时做什么、下次用什么证据确认。若信息已经齐全,就不要用额外会议重复收集;若关键条件缺失,直接安排对应责任人解决。

2. 误区二:把“新日期”当成恢复计划

“延期到下周五”只是改了日期,不是解决方案。若工作范围、人员、依赖和验收方式都没有变化,原来的失败机制仍然存在,新日期很可能只是下一次逾期的起点。每次重排都要说明:为什么这个日期可信、哪些条件必须成立、哪些风险仍未消除。

对于需要向客户或高层重新承诺的事项,我会要求负责人说明日期的依据,并区分“目标日期”和“有条件承诺日期”。前者可以用于内部规划,后者必须包含前置条件、验收窗口及风险缓冲,不能把尚未确认的外部输入包装成确定承诺。

3. 误区三:把所有任务都按同一规则升级

若每个逾期任务都触发同样的邮件、会议和领导介入,团队很快会对预警麻木。低影响事项占满管理注意力,真正影响客户和关键路径的风险反而被淹没。管理机制需要区分严重度和紧迫性,并让升级动作与后果相匹配。

反过来,如果长期不升级,团队也会形成“只要不说就不算风险”的习惯。因此,规则需要同时明确触发阈值、升级时限和例外条件。管理者要保护的是透明报告,而不是惩罚第一个提出坏消息的人。

4. 误区四:把延期归咎于个人,而不看系统约束

如果多个团队反复在同一审批节点、同一外部供应商或同一种测试环境上延期,单纯要求个人提高效率并不能改变结果。管理者应检查工作是否同时过多、是否存在未授权的优先级切换、评审资源是否稀缺、需求是否频繁变更,以及估算依据是否长期偏乐观。

个人责任与系统责任并不冲突。负责人应对真实报告、及时升级和执行恢复计划负责;管理系统则要对资源配置、决策延迟和跨部门规则负责。只问其中一边,复盘就不完整。

四、专业判断逻辑:用影响、可信度和可恢复性决定动作

1. 先看影响:延期会把损失传递到哪里

影响评估不应只写“影响项目进度”。要具体说明受影响对象:下游任务是否无法启动,客户是否需要改期,合同里程碑是否变化,发布窗口是否错过,合规材料是否无法按时提交,以及其他团队是否因此空等或返工。

我建议把影响至少分为交付、客户、成本、质量、合规和组织协同六个维度。每个维度用“无影响、可控影响、重大影响”描述,并补一句事实依据。这样可以避免把主观紧张程度误当成实际风险。

2. 再看可信度:新计划有没有可验证的依据

一个恢复计划是否可信,重点看四项:剩余工作拆分是否充分,估算是否基于实际数据,外部依赖是否有确认,验收资源是否已预约。若其中两项以上仍是未知,管理者不应把新日期当成稳定承诺,而应标记为“待条件确认”,并尽快解决未知项。

团队有历史数据时,可以比较相似任务的计划工时与实际工时;没有历史数据时,不要假装精确到小时。可以先用区间估算,明确上下限和最敏感的假设,再在短周期内用实际产出修正。透明的不确定性,比虚假的精确更适合决策。

3. 最后看可恢复性:调整后能不能避免二次延期

恢复计划不能只计算“加多少人”。新人进入已有工作可能需要交接,增加并行任务可能增加协调成本,压缩测试时间可能把延期转换成质量事故。管理者应比较多种恢复路径:削减范围、调整顺序、增加资源、改变交付批次、接受日期变化,或停止低价值工作。

选择之前要问:新增资源何时能产生有效产出?减掉的范围是否影响核心价值?提前交付一部分是否能让下游先行?延期的成本是否低于质量风险?这类问题能把讨论从“谁再努力一点”转向“哪种方案总损失更小”。

判断维度 低风险信号 高风险信号 对应管理动作
影响范围 不影响关键路径,有可用缓冲 牵连多个团队、客户或合同节点 按影响对象升级,不按逾期天数机械升级
计划可信度 剩余工作明确,依赖和验收已确认 工作量未知,依赖口头承诺,验收人未安排 先补证据和条件,再对外重新承诺
恢复能力 可通过排序或缩小范围恢复 关键资源已满载,压缩会损害质量或合规 比较范围、日期、资源和质量的取舍
重复发生 偶发且原因已消除 同类环节连续多次出现延期 复盘流程瓶颈,不再只做个案催办

4. 形成一张“逾期决策卡”,让管理动作可追踪

在跨团队管理中,我更倾向于让每个高风险延期形成一张简短决策卡,而不是在长会议纪要里埋信息。卡片只需保留管理所需事实:原承诺、当前状态、影响对象、原因分类、恢复选项、所需决策、负责人、下一检查点和升级条件。

卡片的价值不在于多填字段,而在于让管理层能快速回答:现在到底发生了什么?如果不干预会怎样?我需要做什么决定?下一次用什么事实验证?如果这些问题仍然答不出来,说明团队还没有形成可执行的恢复方案。

逾期管理方法大全:企业管理者延期管理入门指南落地清单

五、案例推演:一个“晚了两周”的交付,怎样找到真正的控制点

1. 场景:日期已经延期,团队却仍无法解释何时能交付

以下是一个为说明方法构造的项目案例,不代表真实客户数据。某企业的内部流程改造项目原计划在第六周完成试运行。到了第五周末,核心功能显示完成约八成,但测试环境仍未准备好,接口数据格式也有两处未确认。项目负责人提出再延一周,业务方则担心培训和切换安排被压缩。

如果此时只问“开发还差多少”,管理者会漏掉两个关键条件:测试环境由另一个团队负责,且业务验收人只有固定时段可参与;接口格式未确认会造成开发返工。表面上是研发进度问题,实际是跨团队依赖与验收窗口没有进入原始计划。

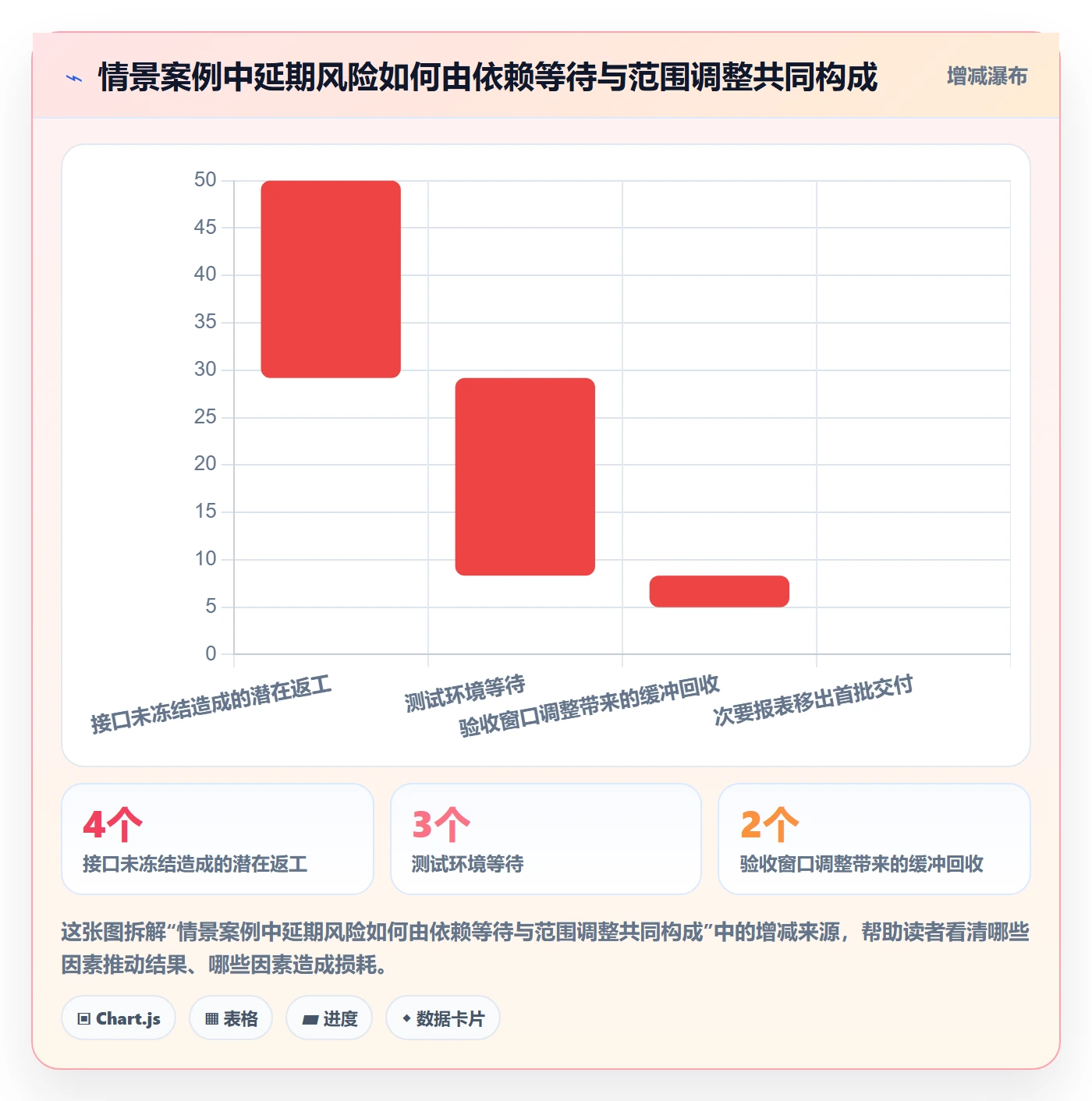

2. 第一轮处理:把问题从“晚一周”拆成可验证事项

团队先停止使用笼统的“完成百分比”,把剩余工作拆成接口确认、测试环境可用、核心流程测试、缺陷修复、业务验收和试运行准备六项。每一项都写明负责人、完成证据和最迟日期,同时把“等待对方确认”改为具体的确认请求与回复期限。

拆分后发现,真正的关键路径不是所有功能都做完,而是接口格式确认和测试环境准备。测试环境晚两天,后续测试就整体后移;若接口格式继续变更,已经完成的部分可能返工。团队于是先安排接口冻结会议,再把环境准备纳入双方负责人共同确认的检查点。

3. 第二轮处理:选择交付批次,而不是盲目压缩所有工作

管理者没有要求所有工作同时加速,而是把试运行范围拆成核心流程与次要报表两批。第一批只包含业务闭环必需功能,次要报表延期到后续版本;测试时间不压缩,业务验收提前预约。这样做承认了日期变化,却保住了核心验证质量和业务切换条件。

这类决策不是“范围越小越好”。如果被移出的功能会造成重复操作、财务数据错误或监管风险,就不应为了表面按期而切掉。范围调整必须由业务方确认,并保留影响说明,不能由执行团队暗中降低验收标准。

4. 案例观察:真正有效的指标是等待时间与返工来源

项目结束后,复盘不只记录“延期了几天”,还要看四项数据:等待依赖的工作日、接口变更次数、测试缺陷的严重级别、验收一次通过情况。下表中的数值是用于演示的情景模拟,目的是说明复盘指标如何从结果回到原因,不是行业平均值。

观察项 原计划或首次记录 纠偏后的记录 管理含义
测试环境等待 计划中未单独安排 确认等待3个工作日 依赖应进入计划,而不是隐藏在“开发中”
接口格式变更 2次未冻结变更 评审后冻结,新增变更走审批 范围控制比单纯增加开发工时更能减少返工
核心流程验收 未预约验收人员 提前锁定两个验收时段 验收产能也是项目资源,不能默认随叫随到
次要报表交付 与核心功能同批次 移入后续版本并明确业务接受 分批交付可以释放关键路径,但必须有明确边界

5. 案例结论:延期管理的关键动作发生在新日期之前

这个案例中,重新定日期不是最重要的动作。真正改变局面的,是把依赖显性化、把验收资源纳入计划、冻结接口边界,并用分批交付保护核心价值。若只要求团队“再努力一周”,这些系统性问题仍然会跟着项目进入下一阶段。

对管理者来说,复盘要留下可以复用的控制点:哪些输入必须在启动前确认,哪些依赖要设置共同检查点,哪些范围变更需要重新评估日期。若复盘只留下“加强沟通、提高责任心”,下一次遇到相同条件,组织仍会重复付出同样的延期成本。

逾期管理方法大全:企业管理者延期管理入门指南落地清单

六、落地清单:把延期管理嵌入日常节奏

1. 建立统一的状态定义和证据标准

团队应统一“未开始、进行中、待验证、已完成、受阻”等状态的含义。尤其要区分“工作已经做完”和“交付物通过验收”。如果不同部门把“完成”理解成不同事情,报表看起来整齐,管理判断却会失真。

  • “进行中”必须有近期更新的实际产出或明确下一步。
  • “受阻”必须说明阻塞来源、等待对象、发起时间和升级时间。
  • “已完成”必须对应约定的验收证据,不以口头确认代替。
  • “待验证”必须写清验证人和预计验证时间。

2. 设定预警阈值,但不要把阈值误当成真理

可以从简单规则开始,例如:关键依赖超过一个检查周期未确认、连续两个检查点没有可验收产出、剩余工作量超过剩余产能、任务连续改期两次,触发负责人复核。阈值应根据工作周期和业务风险调整,不能把所有团队都套进同一个天数标准。

阈值的作用是提醒复核,不是自动判定责任。触发预警之后,负责人要核对事实、识别影响,再决定是否升级。否则团队会为了避开系统提醒而拆任务、改日期或不及时更新,管理工具反而鼓励错误行为。

3. 固定短周期风险检查,减少临时救火会议

高风险工作可以每周固定一次短检查,项目稳定时降低频率。会议只讨论红黄风险和需要决策的事项,不逐条朗读全部任务。每个议题限制在“事实、影响、选项、决策、负责人、截止点”六个要素,结束时形成明确动作。

对于分布式团队或跨部门项目,可以用协作平台记录状态变化、依赖关系和决策结论。以 PingCode 为例,若组织已有相应的项目管理流程,可将任务、里程碑、风险和责任人放在同一工作空间中跟踪;它主要面向中大型企业及100人以上组织,并支持私有化部署及 Jira 平滑迁移。选型时仍应先验证权限模型、数据迁移范围、部署运维能力和团队实际使用习惯,不能把工具功能等同于管理机制,更不宜仅凭“国产替代”标签作采购结论。

4. 让延期沟通包含选择,而不是只有坏消息

对业务方或客户沟通时,不能只说“我们晚了”,也不能在原因尚未核实时承诺新日期。沟通至少包括已确认事实、影响范围、正在采取的措施、可选方案和下一次更新时间。如果原因仍不确定,应明确说明正在核实什么,以及何时给出可验证结论。

对外沟通要区分内部估算与正式承诺。若新日期取决于客户确认、供应商到货或监管审批,必须把条件写清楚。否则,团队容易把有条件预测传成确定日期,随后再次失信。

5. 复盘看趋势,不只看单次逾期

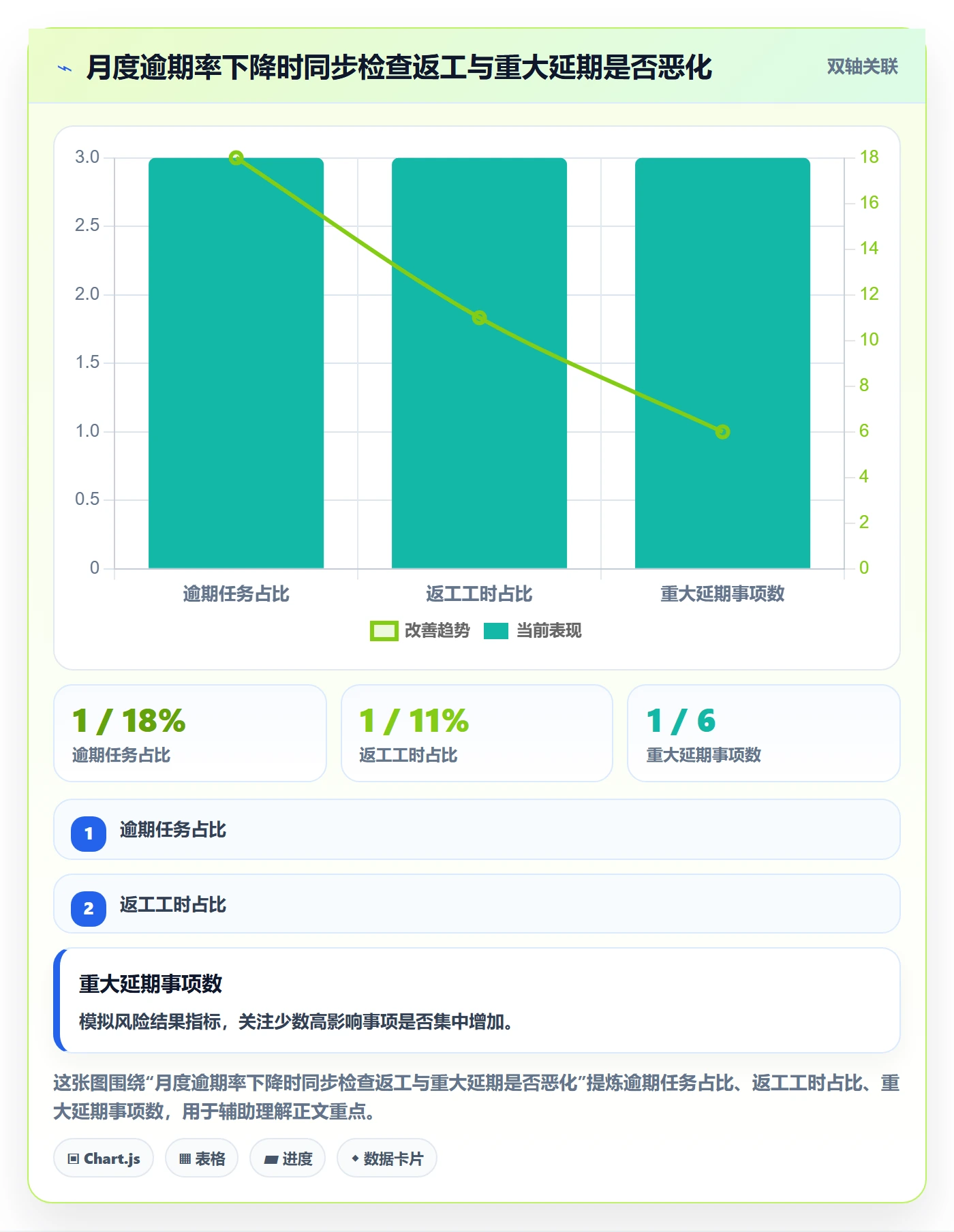

单个任务延期可能是偶发事件;同一审批环节持续变慢、同一类工作反复低估,才说明管理系统有规律性问题。建议按月观察逾期率、重复改期率、依赖等待时间、返工占比、关键里程碑准时率和延期原因分布。指标要配合上下文解释,避免只拿一个百分比考核个人。

例如,逾期率下降但返工率上升,可能意味着团队通过提前标记完成来改善表面数据;平均延期天数下降但严重项目延期增加,可能意味着长尾风险被少数高影响事项掩盖。指标之间要交叉阅读,才能识别“数字变好、业务变差”的情况。

逾期管理方法大全:企业管理者延期管理入门指南落地清单

七、不同情况下怎么行动:按风险类型选择方案

1. 任务已过期,但影响小且交付物接近完成

先核对完成证据和剩余验收动作。如果只是状态没有更新,应补齐记录并关闭任务;如果确有少量工作未完成,则确定一个短周期恢复计划,并同步检查是否会挤占其他任务。不要仅为“清零逾期”而提前关闭未验收事项。

这种情形通常不需要高层升级,但应记录延期原因。若同一负责人或同一工作类型连续出现相似偏差,就要检查估算、优先级切换和工作负载,而不是不断延长单项任务的截止日期。

2. 任务尚未过期,但关键依赖没有确认

不要等到截止日期当天再处理。先把依赖拆成明确输入:需要谁提供什么、格式和质量要求是什么、最迟何时提供、逾期后影响哪些工作。再安排一个较早的检查点,确保还有调整空间。

如果依赖方无法承诺日期,就把计划状态标为有条件,而不是默认按时。必要时设计替代路径,例如使用临时数据、先做不依赖该输入的部分,或调整交付顺序,但要确认临时方案不会产生后续返工或合规问题。

3. 多个任务同时逾期,团队产能已经饱和

此时最不应该做的是继续给每项任务加急。管理者要先看工作在制数量和优先级冲突,明确哪些工作暂停、取消或延后。若所有任务都被标为最高优先级,团队实际上没有优先级。

重新排序时要看业务价值、截止约束、依赖关系、延误成本和恢复难度。对高影响工作集中资源,对低价值且可延期的事项明确接受日期变化。增加人员前,还要估算交接与协作成本;短期补人不一定能让复杂工作更快。

4. 延期涉及客户、合同或合规承诺

第一步是保护事实准确:确认承诺条款、当前偏差、可选方案和通报时限。不要先讨论如何把日期“说得好听”,也不要由没有授权的人对外承诺补偿、范围变更或新的交付日期。

随后由业务、交付、法务或合规等相关角色共同评估。必要时准备多个选项:按期提供有限范围、分阶段交付、调整上线窗口或启动补救机制。每个选项都要列明客户影响、成本、质量风险和审批要求。

5. 同一类延期反复发生

如果同类问题连续发生,管理动作应从个案补救转向流程改造。可检查启动前是否漏做依赖确认,需求变更是否缺少影响评估,审批是否存在排队瓶颈,测试资源是否供给不足,跨团队责任边界是否模糊。

不要把每次复盘都变成重新发明一套流程。找到重复模式后,只修改最可能影响结果的控制点,并观察一段周期。例如增加接口冻结节点、为验收预留固定窗口,或把关键供应商确认提前到计划评审阶段。

八、延期管理中的取舍:没有零成本的恢复方案

1. 日期、范围、资源、质量四者需要明确交换

出现延期时,管理者通常在四个变量之间取舍:交付日期、交付范围、可用资源和质量标准。若坚持日期不变且范围不变,通常只能增加资源或承担质量风险;若资源无法增加,又不允许质量下降,就需要讨论范围或日期。

这不是简单的项目管理公式,而是一种避免隐性牺牲的沟通方式。管理者应把取舍摆在台面上,让业务负责人确认哪些价值必须保留、哪些功能可以后移、哪些风险不可接受。最糟糕的做法,是口头要求四项都不变,最终让团队通过加班、漏测或隐瞒问题自行承担代价。

2. 加人适合解决什么,不适合解决什么

增加人手更适合边界清楚、任务可并行、交接成本较低的工作,例如补充独立测试执行或整理明确的数据项。它不适合解决需求仍在变化、核心方案尚未确定、关键专家被多个团队争用的问题。复杂协作任务增加参与者,可能先增加沟通和协调负担。

管理者要核对新增资源的到位时间、可承担工作、培训周期和决策权限。如果新增人员要在临近交付时熟悉全套背景,其产出可能晚于延期窗口。此时删减低价值范围、调整顺序或扩大验收批次,可能比临时扩编更有效。

3. 压缩测试和验收时间往往把进度问题转成质量问题

当项目已经落后时,测试和验收容易被当成可压缩环节。但缺陷若在上线后暴露,可能带来返工、客户投诉、数据修复或安全风险,实际总成本高于延期本身。对高风险系统,管理者必须把必要的测试覆盖和审批要求设为硬约束。

如果确实需要缩短验证周期,应说明风险边界和补偿措施,例如限制首批用户、分阶段开放、增加监控、设置回滚条件或安排上线后专项验证。不能以“先上线再说”代替正式的风险接受决策。

4. 接受延期有时比追求表面准时更理性

如果继续冲刺会显著增加缺陷、合规或客户损失,接受日期变化可能是总成本最低的方案。关键不是“能不能延期”,而是延期是否经过影响评估、是否提前沟通、是否有恢复计划,以及组织能否消除导致延期的根因。

按期交付不是唯一的管理目标。更值得追求的是承诺可信、风险透明、结果可验收、代价可解释。一个主动、提前、带方案的延期,通常比临近交付才暴露问题、随后仓促返工,更容易保护客户关系和团队信誉。

九、管理者可直接使用的检查清单

1. 每次发现延期信号时

  • 确认原始承诺和验收标准是否清楚。
  • 核实实际完成证据、剩余工作和返工项。
  • 识别依赖方、资源冲突和未决决策。
  • 判断对关键路径、客户、成本、质量和合规的影响。
  • 确认是否需要立即升级,避免等待到正式逾期。

2. 每次提出恢复计划时

  • 写清具体动作、负责人、完成时间和验证方式。
  • 区分确定事项、待确认条件和风险假设。
  • 比较调整范围、日期、资源和交付批次的方案。
  • 确认新增资源何时能产生有效产出。
  • 说明何种情况会触发再次升级或重新评估承诺。

3. 每次对外沟通和复盘时

  • 对外只传达已经核实的事实和经授权的承诺。
  • 说明影响、应对选项和下一次更新时间。
  • 复盘原因分类、依赖等待、返工和计划偏差。
  • 区分个人执行问题与流程、资源、决策机制问题。
  • 把复盘结论转化为一个可观察的流程改进动作。

十、总结:把“晚了多久”改成“何时恢复可信”

逾期管理最容易陷入的误区,是把注意力全部放在过期天数、责任人和新的截止日期上。那些信息当然重要,但它们只能描述偏差,不能自动恢复交付能力。真正有用的管理,必须把事实证据、影响范围、依赖条件、资源选择和验收标准连成闭环。

我建议管理者下一步先做一件小事:选取最近一个反复延期的项目,不急着加新制度,先把延期原因按估算、依赖、资源、范围和返工分类,再检查每一类是否有对应的预警信号和责任动作。若无法说清楚下次如何更早发现,就说明复盘还停留在解释过去,没有改善未来。

逾期不是管理的终点,也不是自动追责的起点;它是一次检验组织承诺机制是否可信的机会。当团队能提前暴露风险、把延期成本摆明、用证据重建计划,并在质量与业务价值之间做出清晰取舍,延期才会从反复救火的事件,变成可以学习和改进的管理过程。

常见问题解答(FAQ)

1. 企业如何判断一项工作已经逾期?

我在梳理项目进度时,常遇到任务状态还显示“进行中”,但原定交付日期已经过去的情况。只看状态容易漏掉风险,我想知道逾期应该按什么口径认定。

以经确认的计划完成日期为基准:当天结束时仍未达到约定的验收条件,就标记为逾期;若日期已变更,应保留变更前后的日期、原因和审批记录。建议同时记录逾期天数、剩余工作量和对后续任务的影响,避免只用“逾期/未逾期”描述问题。

2. 任务逾期后,管理者应该先处理哪些事项?

我负责跟进多个项目时,常发现逾期任务很多,但团队人手有限,不可能同时解决所有问题。比起按逾期天数从长到短处理,我更想知道怎样排出真正的优先级。

先评估影响,再安排处理顺序:优先处理会阻塞关键路径、影响客户交付、合规要求或其他团队工作的事项;其次看逾期天数、剩余工作量和恢复难度。可用“影响范围、紧急程度、依赖数量”逐项标高、中、低,每天先确认高影响任务的责任人、下一步动作和预计恢复日期。

3. 发现任务可能延期时,团队应该如何升级处理?

我遇到过负责人直到截止日期当天才反馈做不完,导致管理者没有时间调资源或调整交付安排。想提前约定升级规则,但又担心提醒过多变成形式主义。

设置与风险程度匹配的触发条件,例如关键任务预计延期超过一个工作日,或非关键任务预计延期超过三个工作日时,负责人须在当天说明原因、影响、补救方案和所需支持;影响客户或关键路径的风险应立即升级。升级不是单纯汇报,而是要明确由谁在何时决定调配资源、缩减范围或调整日期,并留下决策记录。

4. 怎样减少项目任务反复逾期?

我复盘项目时发现,有些任务不是执行不力,而是开始时估时过于乐观、验收标准不清,或者等待外部反馈的时间没有算进去。想知道除了催进度,还能建立哪些可持续的预防办法。

建立基于历史数据的计划机制:将任务拆到可在数个工作日内验收的粒度,明确负责人、交付物和验收条件;估时纳入评审、等待依赖和返工缓冲,并用团队近几个月同类任务的实际工期校准。每周比较计划完成数与实际完成数,若连续数周偏差明显,就调整估算或资源安排,而不是只增加催办频率。

核心关键词

读者评论

沈
沈启航

把“有进度”落到可验收的证据上,这点很实用。我们团队以前看任务百分比,常到临近交付才发现还卡在测试环境。

龙
龙星宇

分级升级有帮助,不过实际执行时,谁来判定影响级别容易成为新争议。最好由项目负责人和业务方共同确认,并留下依据。

韩
韩知行

文中提到削减范围和调整批次,但对客户如何沟通取舍还可以再具体些。内部恢复计划可靠,不代表外部承诺就能同步变更。

文章包含AI辅助创作:逾期管理方法大全:企业管理者延期管理入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/617594

赞 (0)
飞飞飞飞
延期分析落地方案:企业管理者开展延期管理的入门指南案例解析
上一篇 42分钟前
超期怎么做?企业管理者实操方法:延期管理从0到1
下一篇 40分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
