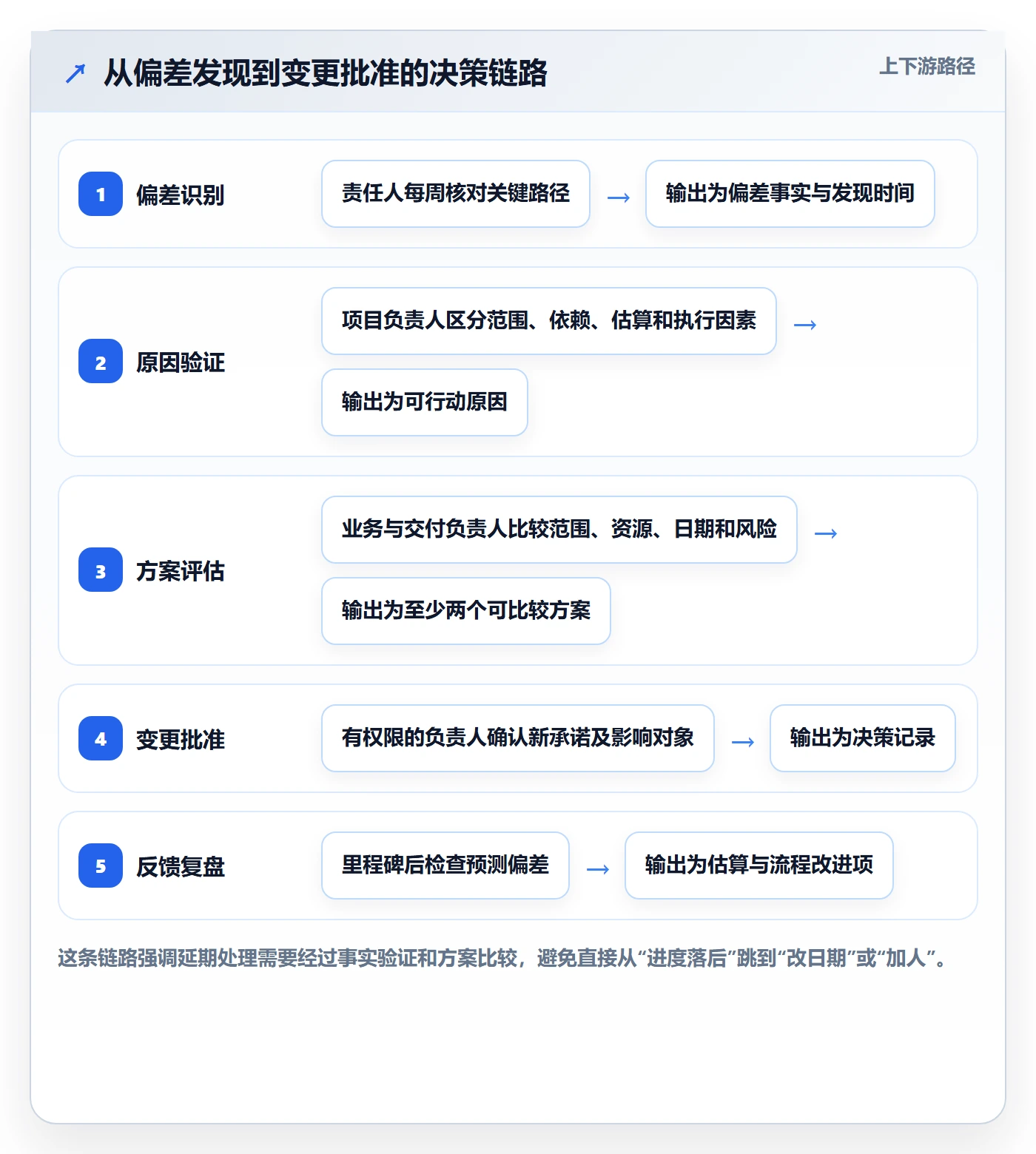

项目延期最危险的时刻,往往不是计划日期已经过去,而是团队连续几周都在说“还差一点”。在我复盘延期项目时,常见的失控路径是:原计划日期没有更新,剩余工作没有重新估算,依赖团队也没有收到明确通知,直到上线前才发现关键验收条件尚未满足。延期管理不是把日期往后挪,而是尽早识别偏差、弄清原因、判断影响,并由有权的人作出有依据的取舍。
一、先讲核心结论:延期管理的对象不是日期,而是承诺
1. 把“延期”拆成可管理的决策
我通常把延期管理定义为一组决策:当前承诺是否仍然可信,偏差来自哪里,哪些结果会受到影响,有哪些恢复方案,谁有权批准新的承诺。只问“能不能赶上”没有足够信息;要同时问“赶上需要牺牲什么”“不赶会影响谁”“新的日期基于哪些事实”。
核心判断是:日期可以调整,事实不能被调整。如果工作量、验收范围、依赖状态都没变化,只把计划日期改晚,团队得到的只是更宽松的表象,管理者失去的却是判断风险的时间。
2. 延期处置要先分级,再选择动作
并非每个任务晚一天都需要升级处理。一个不影响关键路径、可由本团队消化的小任务,与一个阻塞客户验收或合规上线的交付项,不能使用同一种处置流程。管理者要区分局部偏差、里程碑风险和交付承诺失守,避免两种极端:小事层层审批,大事没人负责。
| 偏差级别 | 典型表现 | 管理动作 | 建议责任人 |
|---|---|---|---|
| 局部偏差 | 单项工作晚于计划,但不影响关键路径 | 更新估算与依赖,团队内调整顺序 | 任务负责人、项目负责人 |
| 里程碑风险 | 关键路径缓冲持续缩小,多个团队存在依赖 | 评估范围、资源、顺序和外部影响 | 项目负责人、职能负责人 |
| 承诺失守 | 对客户、监管或经营目标的日期已不可信 | 及时重谈承诺,形成正式变更记录 | 业务负责人、项目发起人 |
分级不是为了贴标签,而是为了匹配决策权限。团队可以自行调整任务顺序,却不应私自改变客户承诺;项目负责人可以提出范围取舍,却未必有权接受额外预算或合规风险。
二、延期为什么反复发生:从真实场景看管理盲区
1. 需求变化会被伪装成“执行慢”
一个常见场景是,项目启动时只记录了“完成报表功能”,之后陆续增加筛选条件、导出格式、权限规则和历史数据迁移。每一项调整都看起来很小,团队却仍然沿用最初的日期。到最后,管理者看到的是进度落后,实际原因却是交付范围不断扩大。
我在复盘这类情况时,会把需求变化单独列出,而不是把它们塞进“开发耗时偏长”这一笼统原因。需要回答三个问题:新增了什么,谁确认了新增内容,新增内容是否替代了原有工作。若这些问题没有记录,就无法判断延期究竟是估算失准、执行受阻,还是承诺范围已经变了。
2. 等待依赖会制造看不见的工期损失
跨团队项目中,任务通常不是一直处于“正在做”。它还会等待接口、测试环境、数据权限、业务确认或供应商答复。若进度只统计完成百分比,等待时间容易被隐去:团队看起来每天都在工作,关键路径却没有前进。
例如,开发任务显示完成九成,但剩余工作依赖外部接口稳定;测试团队已经排期,接口却连续变更。此时再投入更多开发人员,未必能缩短交付时间。真正的瓶颈可能是接口责任边界和变更冻结机制,而不是人手不足。
3. “做完”与“可交付”不是一回事
功能代码完成不等于可以交付。测试通过、数据核对、权限验证、文档准备、用户培训、回滚方案和业务验收,都可能是交付条件。若计划只写研发任务,不写验收条件,项目会在最后阶段突然出现一批“原来还要做”的工作。
我建议在项目启动时就写清楚完成定义:哪些测试必须通过,哪些缺陷不能遗留,数据如何验收,谁签字确认,出现故障如何回退。延期管理要盯住可验证的交付条件,而不是只追问团队的主观进度感。
4. 观察数据:进度百分比不等于日期可信度
下图是用于说明判断方法的情景模拟,并非行业统计。假设两个项目都报告“完成八成”,甲项目剩余工作已拆解且外部依赖就绪,乙项目的验收范围和接口条件仍未确定。两者的表面进度相同,日期可信度却可能差别很大。

三、延期管理常见误区:看似积极,实际会扩大损失
1. 误区一:把所有延期都归咎于执行力
“团队要加把劲”不是原因分析。若任务没有明确验收标准,需求持续增加,关键依赖无人协调,单纯施压只会让团队更晚暴露风险。延期复盘应先查流程、范围、依赖、估算和决策延迟,再讨论个人表现。
我会要求把原因写成可以采取行动的句子。比如“测试拖了”无法指导改进;“测试环境在计划开始后四个工作日才可用,环境责任人没有纳入里程碑检查”则能形成具体改进项。
2. 误区二:用加人解决所有进度问题
增加人员可能带来交接、评审和沟通成本。若工作高度并行,补充人员可能有效;若任务依赖单一专家、等待外部确认或需要连续的领域知识,临时加人可能先增加协作负担。
加人之前先判断瓶颈在哪里。瓶颈在可拆分的执行工作时,补充熟悉业务的人可能缩短工期;瓶颈在审批、接口、决策或验收时,应先疏通约束。否则只是把更多人放在等待队列里。
3. 误区三:用“压缩测试”换取表面准时
压缩测试常被描述为赶工措施,实际是把风险推迟到上线后。尤其涉及资金、隐私、权限、数据迁移或关键业务流程时,测试范围的缩减必须经过风险负责人批准,并明确哪些场景没有验证、如何监控、如何回退。
如果确实需要分阶段交付,应把低风险、可独立回滚的部分拆出来,而不是把所有内容一次性上线后再观察。按风险切片交付,比笼统地减少测试更容易控制影响面。
4. 误区四:不断改日期,却不保留版本与依据
计划日期会随着事实变化而更新,但历史版本不能消失。若项目记录中只有最新日期,管理者无法知道团队何时发现风险、何时升级、重新估算依据是什么,也无法区分合理调整与长期掩盖。
建议每次调整都记录原日期、新日期、影响范围、原因类别、决策人和采取的补救措施。这个记录不是为了追责,而是为了让后续估算有依据,避免同一种问题在每个项目中重复发生。
四、专业判断逻辑:怎样判断还要不要守原日期
1. 先确定关键路径与最晚可行日期
项目计划中的任务数量很多,但对交付日期真正有决定作用的通常是关键路径上的工作,以及会消耗关键路径缓冲的依赖。管理者需要找出:哪些任务没有可替代路径,哪些工作必须串行,哪些确认项有外部时限。只看任务总完成率,容易把非关键工作做得很漂亮,却没有推进交付。
我会将计划拆成三类:关键路径工作、可并行工作、交付前置条件。每周检查的重点不是每个人报了多少百分比,而是关键路径是否前移、缓冲是否减少、未完成事项是否变得更确定。
2. 把剩余工作估算成区间,而非一个漂亮数字
如果剩余工作依赖未验证的假设,只给出“还需五天”会制造虚假的精确感。可以使用乐观、最可能、悲观三点估算,分别说明成立条件。比如乐观值要求接口不再变化,悲观值则考虑一次返工和完整回归测试。
三点估算不是预测未来的水晶球,而是暴露假设的工具。若乐观值与悲观值相差很大,优先要做的往往不是承诺一个中间日期,而是尽快验证最大的未知项。
3. 同时评估范围、时间、资源和风险
日期不是孤立变量。要守住日期,通常需要在范围、资源、质量风险或依赖优先级上作出选择。管理者应要求方案之间可比较,而不是只收到“团队会尽力”的口头承诺。
| 方案 | 守住日期的方式 | 主要代价 | 适用条件 |
|---|---|---|---|
| 削减范围 | 优先交付核心流程,非关键能力进入后续版本 | 部分用户需求延后满足 | 功能可拆分,业务方接受分阶段交付 |
| 调整顺序 | 先完成高价值、低依赖工作 | 可能形成阶段性不完整体验 | 交付内容可独立使用或验证 |
| 增加资源 | 补充可并行处理的工作能力 | 协作成本增加,短期需要熟悉业务 | 任务可拆分且瓶颈确实是执行容量 |
| 调整日期 | 保留既定范围和质量要求,重谈承诺 | 客户、经营或上下游计划受影响 | 关键范围不可削减,风险无法合理消化 |
4. 用影响范围决定升级速度
升级不应等到确定延期才发生。只要日期可信度显著下降,且可能影响客户承诺、合规窗口、合同节点、收入确认或其他项目,就应该提前升级。升级时带上事实、选项和建议,避免只把问题抛给管理层。
一个有用的升级说明应包含:偏差发生在哪个里程碑,已确认的事实是什么,仍有哪些未知,预计影响哪些对象,可选方案分别牺牲什么,以及希望谁在何时作出什么决定。这样管理者才能承担真正需要由管理者承担的取舍。

五、案例推演:一个跨部门项目如何重新建立可交付计划
1. 场景与初始信号
以下是用于说明方法的虚构情景,不代表某个真实客户或平台的实测结果。某企业计划在八周内上线内部业务系统,涉及业务、研发、测试和数据团队。项目进入第五周时,周报仍显示整体完成八成,但关键接口未稳定,历史数据映射规则尚未由业务确认,测试环境也晚于原计划开放。
如果只看完成率,管理者可能会要求团队“剩下两成赶快做完”。但逐项核对后发现,剩余工作并非简单收尾:接口变更可能导致返工,数据规则会影响验收,测试环境延迟则压缩了回归窗口。原日期的可信度已明显降低。
2. 先把事实、假设和决策分开
项目负责人将当前信息分为三栏。事实包括接口仍有未关闭变更、测试环境晚开放、数据规则尚未确认;假设包括接口能在两天内冻结、业务代表能按时确认映射;决策包括是否先上线核心流程、是否将历史数据补录分批完成。
这种分栏能减少会议中的争论。不同团队常常把假设当成事实,把待确认事项当成已经完成。把状态说清楚后,管理者才能判断应该继续执行、立即验证,还是重新作出承诺。
3. 设置两个方案,而不是只提交一个新日期
方案甲保留全部功能与数据范围,延后上线,并保留完整回归测试。方案乙按期开放核心业务流程,把低频报表和部分历史数据处理放入后续阶段,同时设置数据核对和回退条件。两者都给出责任人、未关闭风险和业务影响,由业务负责人决定哪一种更符合当前经营优先级。
| 比较维度 | 方案甲:完整交付后上线 | 方案乙:核心范围分阶段上线 |
|---|---|---|
| 日期策略 | 重新确认上线日期 | 核心流程优先,分阶段开放 |
| 范围完整性 | 高,计划范围整体交付 | 中,部分能力进入后续阶段 |
| 测试条件 | 保留较完整的端到端验证 | 每阶段设置独立验收与回退条件 |
| 主要风险 | 延后影响上下游计划 | 阶段间数据与体验衔接需要管理 |
| 适用判断 | 功能耦合高、分拆会产生重大风险 | 核心流程可独立运行,业务接受分期 |
4. 复盘时看预测质量,而不只看最终是否上线
项目按期或延期都不应自动被定义为成功或失败。如果团队提前发现风险、准确说明影响、及时获得决策,即使最终调整日期,管理质量仍可能优于“按期上线但带着未披露风险”的项目。复盘应检查预测是否及时、原因分类是否准确、变更是否留痕、决策是否产生预期效果。
这类情景的关键不是把所有项目都拆成阶段交付,而是确认拆分后每一阶段都能独立验收、具备明确边界并有可行回退方案。若阶段之间高度耦合,分期只会把复杂性从计划阶段转移到运行阶段。

六、工具与数据怎么用:先建立可信记录,再谈自动化
1. 工具不能替代责任边界
任务管理工具可以帮助团队记录负责人、计划日期、实际进度、依赖和变更,但它不会自动判断日期是否可信。若团队只更新百分比,不记录阻塞原因和验收条件,仪表盘再完整也只是把不完整的信息展示得更整齐。
对于中大型企业或百人以上组织,延期往往跨越多个团队、权限边界和交付流程。此时工具选型应重点验证:能否追踪需求到任务和缺陷的关系,是否支持跨团队依赖与基线对比,权限和审计是否满足管理要求,数据能否按组织流程汇总。
2. 以 PingCode 为例:适合评估什么,不应只看宣传点
如果组织正在评估 PingCode,可以将它作为项目管理平台候选之一,重点核对是否适配实际的项目规模、流程复杂度和治理要求。它主要面向中大型企业及百人以上组织,支持私有化部署,也提供从 Jira 平滑迁移的能力;这些信息适合纳入候选评估,但不能替代企业自己的验证。
“国产替代不二选择”属于需要谨慎对待的绝对化判断。任何平台都不应只凭一句定位就得出结论。是否适合,取决于迁移对象、现有流程、数据合规、集成范围、运维能力和用户接受度。建议通过真实流程试点,验证需求、迭代、测试、缺陷和发布记录能否形成连续链路。
试点时不要只演示空白环境中的新建任务。选一个近期发生过延期的真实项目,导入必要的任务、依赖和历史变更,检查平台能否回答以下问题:风险何时出现、谁负责关闭、日期为什么改变、变更影响哪些里程碑、管理层如何查看跨团队风险。
3. 迁移评估要从数据与流程两端同时开始
迁移不是把任务名称复制过去。旧系统里的状态、自定义字段、工作流、权限、附件、历史评论和报表口径,都可能影响新平台的可用性。迁移前要先分清哪些数据是必须保留的业务记录,哪些只是过期噪声,并明确新旧口径如何对应。
建议先做小范围验证,再决定迁移节奏。用一个代表性项目测试字段映射、权限配置、历史记录、通知和报表;再让项目负责人、团队成员和管理者分别完成实际任务。若只有管理员认为迁移成功,普通用户却无法沿用日常流程,切换风险仍然很高。
4. 延期管理看板应回答决策问题
看板不必堆满图表。对管理层而言,最重要的是能否快速识别日期风险、影响对象、待决事项和负责人。对团队而言,需要看见下一步行动、阻塞持续时间、依赖到期日和验收条件。
- 项目层:显示承诺日期、最新预测日期、关键里程碑和变化原因。
- 任务层:显示负责人、剩余工作、阻塞状态、依赖对象及最后更新时间。
- 治理层:显示待批准的范围变更、风险接受记录和决策截止时间。
- 复盘层:比较预测日期与实际日期,统计高频原因和关闭时间。

七、不同情况下的行动建议:把原则变成每周动作
1. 还没有延期,但风险正在累积
不要等到计划日期过后再启动延期管理。若关键依赖尚未确认、任务持续被退回、关键岗位超负荷或验收窗口明显不足,应建立风险记录并重新估算。此时仍有空间通过顺序调整、依赖协调和范围澄清避免正式延期。
- 列出未来两周内会影响关键路径的事项。
- 为每个事项指定责任人、完成条件和最晚决策日期。
- 对关键假设安排快速验证,而不是继续沿用默认成立的假设。
- 若日期可信度下降,提前通知受影响的上下游团队。
2. 已经确认无法按期交付
确认无法按期后,重点转为控制影响和恢复信任。不要把消息分散在多个聊天群里,也不要只报一个新的日期。统一说明现状、原因、影响范围、替代方案和下次更新时间,并避免在估算依据不足时做出第二次过度承诺。
- 冻结未经批准的新增范围,防止计划边界继续扩张。
- 核验剩余工作与依赖,给出带条件的日期区间。
- 提出至少两个方案,说明各自的范围、质量和业务代价。
- 由有权限的负责人批准新承诺,并同步相关方。
- 按约定频率更新,不等到下一次坏消息才沟通。
3. 客户或业务方要求日期不变
先问清楚日期为何不可变:是合同节点、营销窗口、监管期限,还是内部偏好。不同原因的约束强度不同。若日期确实固定,就要明确范围、人员、质量和风险中至少哪些可以调整,不能把“日期固定”误解为“其他条件也都不能变”。
若所有条件都被要求保持不变,而工作量和依赖又没有变化,团队就无法通过管理动作凭空创造时间。管理者应把这一约束冲突透明化,让业务负责人确认风险,而不是要求执行团队用隐性加班和未测试上线来承担组织层面的取舍。
4. 组织规模较小、流程尚未成熟
小团队不必一开始建设复杂的审批体系,但至少要保留一份统一的里程碑、风险、依赖和变更记录。每周固定一次短会,围绕“关键路径有没有变化、哪些阻塞需要协调、是否需要调整承诺”展开,通常比频繁追问每个人的完成百分比更有用。
流程可以简单,记录不能失真。哪怕使用共享表格,也要有负责人、更新时间、计划日期、预测日期、阻塞原因和决策记录。等跨团队项目增加,再逐步引入自动提醒、权限分层和组合视图。
八、不同情况下的取舍:没有零成本的赶工方案
1. 选择延期,还是缩减范围
如果核心价值依赖完整功能,拆分会造成不可用或增加重大安全风险,就应认真考虑延期。若功能模块边界清晰,核心流程能够独立运行,且后续部分不影响关键控制,可以考虑分阶段交付。关键不是“范围越小越好”,而是每个阶段是否有明确用户价值和独立验收标准。
2. 选择增加资源,还是清除瓶颈
当工作可以并行、任务已拆解、交接成本可控时,补充资源可能有效;当瓶颈是决策等待、共享环境、单一专家或外部供应方时,优先清除瓶颈。管理者要看新增人员能否在当前阶段产生有效产出,而不是只看人数是否增加。
3. 选择压缩测试,还是分阶段发布
压缩测试会增加未知风险,分阶段发布则会增加版本管理、支持和数据衔接成本。若业务可分区、功能可回滚、监控能力成熟,分阶段可能更稳妥;若系统强耦合或一旦部分上线就会造成数据不一致,完整验证后再发布可能更安全。
| 约束条件 | 更应考虑的方向 | 必须先确认的边界 |
|---|---|---|
| 日期固定,功能可拆分 | 核心范围先交付 | 阶段间数据、权限和验收完整 |
| 日期固定,功能强耦合 | 评估延期或更高层级风险决策 | 不能把不可拆分的风险转嫁给一线团队 |
| 日期可谈,质量要求高 | 保留验证范围并更新承诺 | 新的日期要基于剩余工作与依赖 |
| 资源可补充,任务可并行 | 评估增加熟悉业务的执行能力 | 计算交接和协作成本 |
4. 选择短期赶工,还是长期修复流程
一次性赶工有时是合理选择,例如临近法定窗口且影响范围明确。但若同一团队连续多个周期都靠加班弥补计划差距,问题就不再是偶发延期,而是组织把不确定性长期转嫁给团队。管理者应统计计划准确度、返工原因、依赖等待时间和加班情况,判断是否需要调整需求入口、估算机制或资源配置。
九、把延期复盘变成组织能力,而不是追责仪式
1. 复盘时间点要靠近事实发生时
项目结束数月后再复盘,团队容易忘记当时做决定的依据。更有效的方式是:重大偏差发生时记录事实,关键里程碑后复盘预测与实际差异,项目结束时再汇总系统性原因。这样既保留现场信息,也能识别跨项目的共同问题。
2. 追踪少而有效的指标
指标不是越多越好。建议从日期预测偏差、关键依赖关闭及时率、范围变更数量、阻塞持续时间和验收返工次数开始。每个指标都要定义口径、责任人和使用场景,否则数字会变成另一种汇报负担。
- 日期预测偏差:预测交付日期与实际交付日期的差距,用来检查估算和风险识别能力。
- 关键依赖关闭及时率:在承诺期限前关闭的关键依赖比例,用来观察跨团队协同。
- 范围变更数量:项目启动后获批的范围变更次数,用来识别需求治理压力。
- 阻塞持续时间:任务处于等待或阻塞状态的时间,用来定位系统瓶颈。
- 验收返工次数:因标准不清或质量不足导致的返工次数,用来检查完成定义是否明确。
不建议把单个指标直接用于个人排名。例如日期预测偏差较大,可能来自外部依赖、范围变更或审批延迟。若忽略上下文而直接处罚报风险的人,团队会学会少报风险,表面数据变好,真实交付反而更不可控。
3. 建立可以复用的经验条目
复盘结论应写成下次能执行的规则,而不只是“加强沟通”。例如:测试环境必须在联调前完成验收;接口变更需要同步影响评估;业务验收人须在计划阶段确认;关键依赖逾期一天即触发提醒。规则越具体,越容易被纳入新项目启动清单。
十、结语:延期管理的成熟度,体现在坏消息出现得有多早
企业无法保证每个项目都不延期,但可以决定延期是否被及时发现、是否有证据支撑、是否由正确的人作出取舍。真正成熟的延期管理,不是把所有日期守住,而是让承诺建立在可验证的工作、明确的依赖和真实的风险之上。
下一步可以从一个正在进行的项目开始:找出一条关键路径,列出未关闭依赖,核对完成定义,估算剩余工作的区间,再准备两个可比较的交付方案。若你正在评估项目管理平台,也先用这个项目做小范围试点,验证风险能否被看见、变更能否留痕、跨团队决策能否更快。延期管理的价值,不是让坏消息消失,而是让组织在坏消息变成损失之前,有时间作出更好的决定。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:延期管理延期教程:企业管理者入门指南,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/617576
读者评论
我们以前周报只看完成百分比,直到测试环境没按时开通才发现关键路径几乎没动。现在会把等待中的依赖单独列出来,确实比单报进度更有判断价值。
三点估算在需求和接口还没确认时挺实用,不过前提是团队愿意把悲观条件说清楚。否则最后还是容易只拿乐观日期对外承诺。
分阶段上线不一定适合所有项目。我们有次把报表拆到后续,结果数据口径和权限规则仍与核心流程耦合,验收反而更复杂;拆分前最好先验证边界是否独立。
