延期审批落地方案:管理层开展延期管理的风险控制案例解析

延期审批最危险的时刻,往往不是项目已经晚了两周,而是负责人第一次提出“可能延期”时,管理层仍把它当成普通进度波动。等到客户承诺、预算、人力安排和上下游计划都被影响,审批单即使批得再快,也只是确认损失,不是在控制风险。延期管理的核心不是让每次延期都经过更多签字,而是让风险在影响扩散之前被看见、被量化、被明确接受或缓解。

一、先讲结论:延期审批要管风险,不是管理由

1. 审批不是“批准晚一点”,而是重新确认交付承诺

我判断一套延期审批方案是否有效,不先看审批人有几级,而看它能不能回答四个问题:原承诺是什么,变化由什么触发,延期会影响谁,管理层准备承担什么后果。缺少这四项,审批单写得再工整,也只是把“项目可能晚”换成了“经领导同意晚”。

项目延期并非单一日期变化。交付日期向后移动,可能连带改变合同节点、验收窗口、供应商排期、市场活动、人员成本和客户的内部计划。因此,延期批准必须形成一份新的、可追溯的交付承诺,而不是抹去旧日期后写上新日期。

2. 把审批设计成风险决策的四个动作

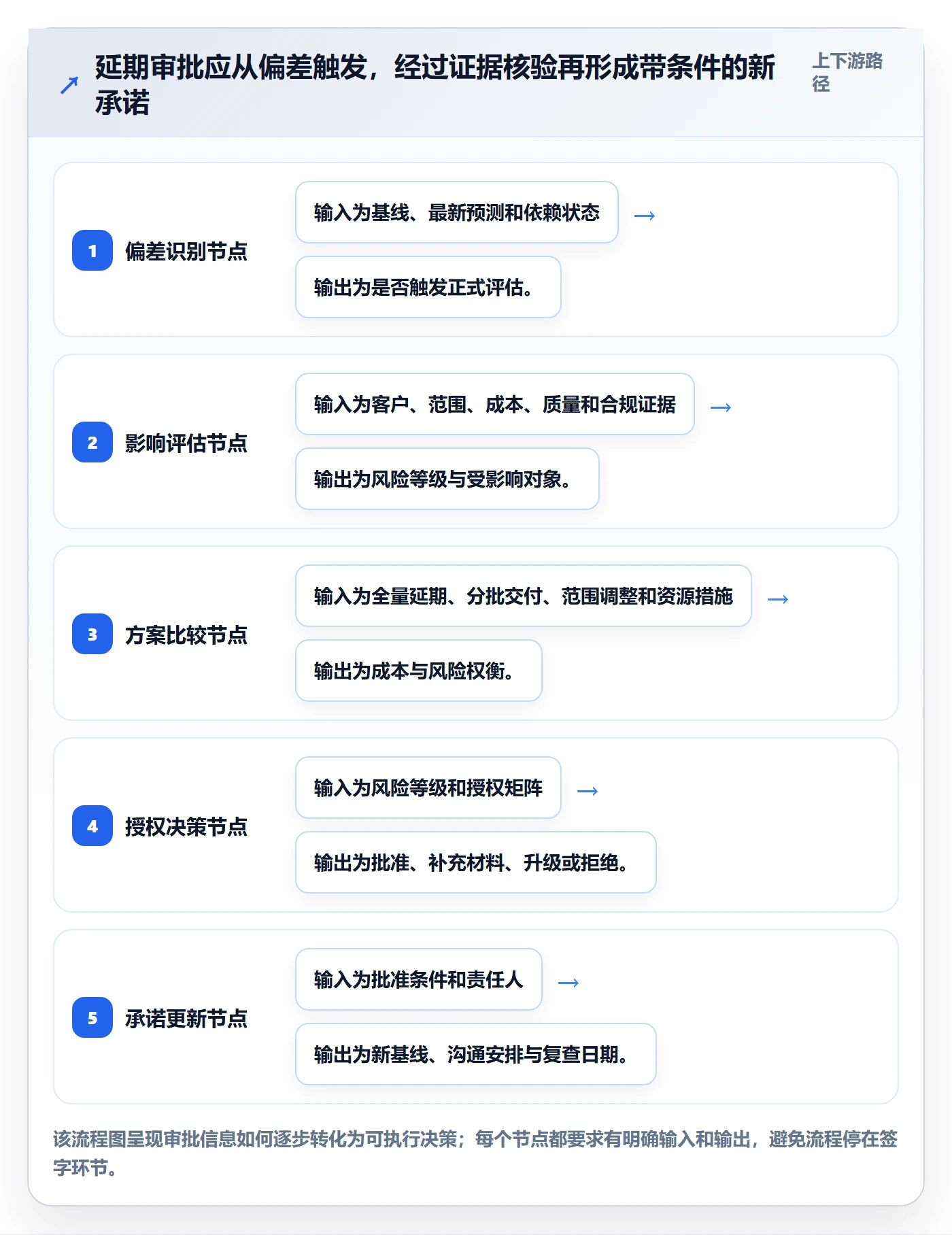

落地时,我建议把延期审批拆成四个连续动作:识别偏差、评估影响、选择处置、更新承诺。每一步都要有责任人和证据,不能只靠项目经理在审批意见里写一段“已沟通”。

  • 识别偏差:记录基线日期、当前预测日期、偏差天数和首次发现时间。
  • 评估影响:分别评估范围、成本、质量、客户、合规和依赖团队影响,标注证据来源。
  • 选择处置:比较延期、缩减范围、分批交付、增加资源或调整验收方式等方案。
  • 更新承诺:记录批准条件、责任人、复查日期,并同步受影响的团队和外部相关方。

审批结果不应只有“同意”或“不同意”。较完整的结果至少包括:批准延期并附带条件、批准部分范围延期、暂缓决定并要求补充证据、拒绝延期并启动恢复计划。这样才能让管理层做的是取舍,而不是替一份材料盖章。

3. 衡量方案是否有效,要看提前量和风险闭环

延期率本身不是管理质量的充分指标。若团队为了降低延期率而把日期估得很宽,报表会好看,客户却未必更满意。我更关注“预警提前量”“首次预测准确度”“延期影响评估完整率”和“批准后措施按期完成率”。这些指标能帮助判断组织是早发现、早调整,还是只是在最后时刻补审批。

下面的数据是用于方案设计的情景模拟基准,不是行业调查结论。企业可以先采集本组织近两个季度的数据,再设定自己的目标值;初期不宜拿模拟数值直接考核个人。

延期审批落地方案:管理层开展延期管理的风险控制案例解析

二、背景与真实场景:延期往往先以局部问题出现

1. 一个典型的跨团队交付场景

我在梳理延期管理流程时,常见一种并不戏剧化、却很容易失控的情况:某企业同时推进客户门户改版、内部数据接口和安全评审。门户团队认为页面开发已接近完成,接口团队却发现上游字段定义仍在变更,安全评审团队还没有拿到完整的数据流说明。三个团队各自都有进度表,但没有人把它们放在同一条交付链上审视。

项目计划原定在第十周完成联调,第十二周上线。第八周末,接口负责人在例会上提到“可能要多几天”;项目经理把它记成一般风险,没有启动延期评估。到第十周,接口字段仍有两项未确认,安全评审要求补材料,原定上线窗口又与客户的业务冻结期冲突。此时项目并非只晚几天,而是已经出现了交付范围、审批等待和客户窗口三类风险。

如果这时审批单只写“接口问题导致项目延期一周”,管理层无法知道一周是否足够,也无法判断是否应该把低优先级功能拆到第二批。正确做法是把变化拆开:字段确认需要谁决策,安全材料由谁补齐,客户窗口何时关闭,核心功能是否可以独立验收,以及每个方案分别增加多少成本或降低多少风险。

2. 延期风险具有累积性,单个团队的局部最优会误导决策

项目经理看到的是任务完成率,业务负责人关心的是上线窗口,财务关注的是预算消耗,客户成功团队在意的是对外承诺。每个人看见的都是真问题,但如果审批材料没有统一口径,管理层很容易把局部状态误认为整体状态。

我会要求将延期评估拆成“日期偏差”和“影响范围”两条线。日期偏差回答什么时候交付;影响范围回答延迟会不会改变验收、合同、收入确认、监管要求或其他项目的计划。两者必须分开记录,因为同样晚五天,对内部试点和对外合同里程碑的风险完全不同。

3. 审批时点决定还有多少可选方案

越早暴露偏差,管理层越可能在不牺牲质量的前提下调整依赖、缩减非核心范围或协调资源。越晚才提出申请,方案就越容易退化为“加班赶工”或“接受延期”。因此,延期管理的入口不应设在已经确认逾期之后,而应设在预测日期开始偏离基线、关键路径失去缓冲或外部依赖出现不可控变化时。

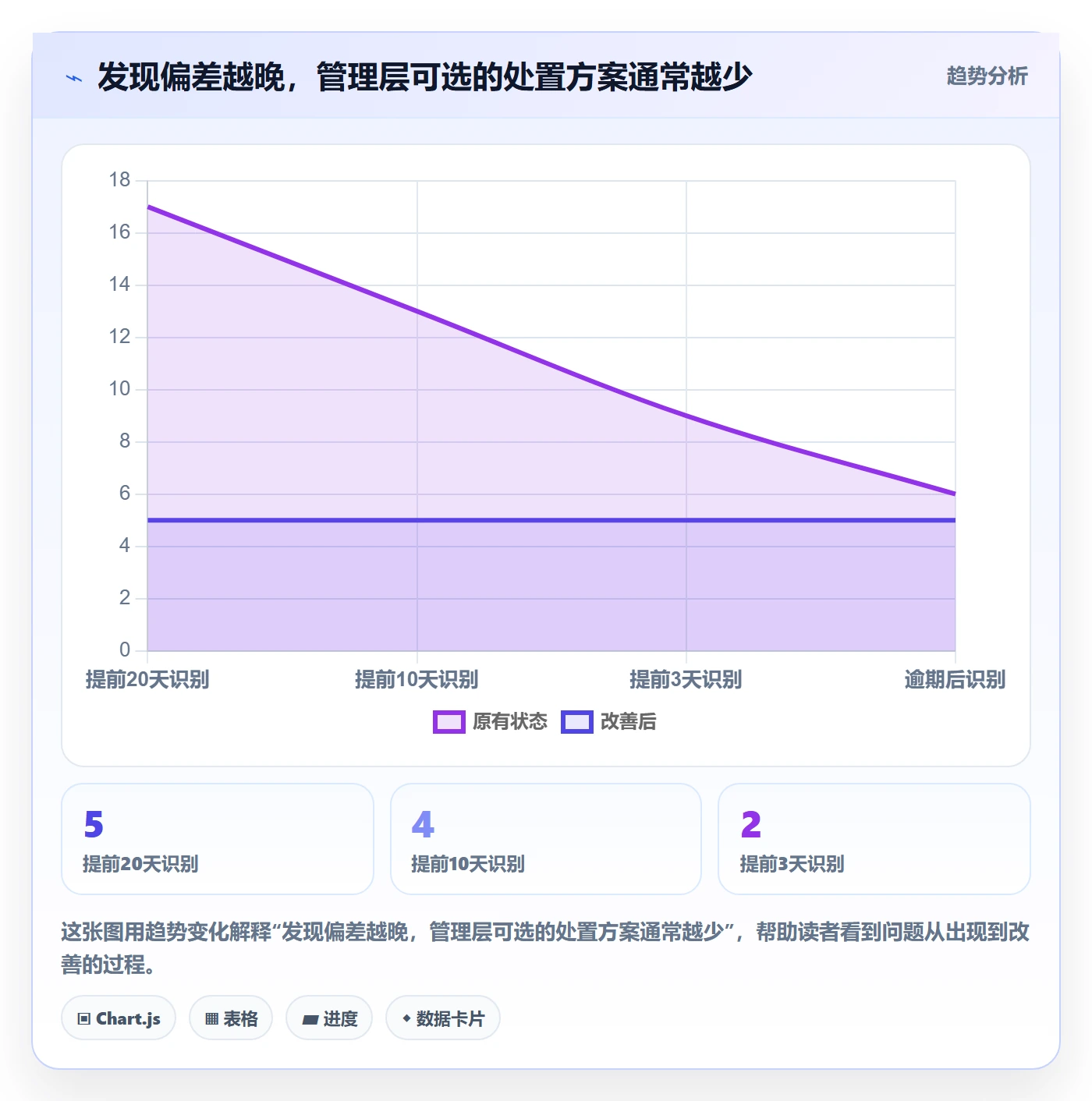

下图是一个用于说明审批提前量价值的情景模拟。它并不表示每个项目都能按同一比例改善,而是提醒管理者:方案空间会随着剩余时间变少而收缩。

延期审批落地方案:管理层开展延期管理的风险控制案例解析

三、常见误区:审批越严,不一定控制得越好

1. 把层层签字当成风险控制

增加审批层级看起来能提高审慎度,但如果每一级都只看摘要、没有明确决策边界,结果往往是等待时间变长,责任却没有变清楚。尤其是所有延期都必须由最高层批准时,低风险事项占用高层注意力,真正涉及客户合同或重大合规的事项反而被淹没。

审批人应按影响等级分层,而不是按组织架构机械叠加。局部任务调整由项目负责人和职能负责人处理;影响交付里程碑或跨部门资源的事项由项目治理角色审议;影响合同、重大成本、监管承诺或核心客户的事项再升级到管理层。每一层都要写明其授权边界。

2. 把“原因说明”误当成“影响分析”

“需求变化”“人员不足”“供应商延迟”都是原因类别,不是影响分析。管理层还需要知道:变化发生在哪个时间点,是否有可核验的记录,关键路径受影响几天,哪些交付物受牵连,现有缓冲是否已用完,是否存在替代路径。

原因写得越长,不一定越有价值。若材料有三页经过,却没有一张受影响里程碑表,管理者依然无法判断风险边界。我建议每个延期申请至少提供一条“原因,证据,影响,措施”的对应关系,避免把背景叙述堆成看似充分的论证。

3. 只报新日期,不保留原始基线

若每次延期都直接覆盖计划日期,团队会失去偏差历史。最后只能看到“最新日期”,看不到计划被调整过几次、每次为什么调整、预测有没有持续漂移。这会让复盘变成凭记忆争论,也会纵容通过反复改日期掩盖估算和执行问题。

应同时保留原始基线、当前批准基线和最新预测日期。原始基线用来评估承诺变更,批准基线用来管理当前执行,预测日期用来判断风险趋势。三者不是重复字段,而是分别回答“最初答应了什么”“现在批准了什么”“按当前信息预计会发生什么”。

4. 把所有延期都当成同一种风险

延期两天并不必然是低风险,延期一个月也不必然是高风险。影响大小取决于业务窗口、依赖关系、合规约束、客户承诺和可逆性。一个内部报表晚两天可能只影响少数使用者;一个受监管节点晚一天,可能触发合同责任或审计问题。

所以我不建议用单一的延期天数划分审批等级。天数可以作为触发信号,但不能代替影响评分。分级至少要把“时间偏差”与“后果严重度”分别评估,再按较高风险的一侧确定升级路径。

四、专业判断逻辑:从触发条件到审批决定

1. 先定义触发条件,不要等项目经理“感觉不妙”

触发条件应让不同团队能够重复判断。可采用三类信号:第一,关键路径任务的预测完成日超过基线且缓冲不足;第二,外部依赖未在约定日期前解除,并开始影响后续里程碑;第三,范围、验收条件或合规要求发生变更,原计划已不再适用。企业可按项目类型校准阈值,但应避免只凭主观判断启动或拒绝申请。

对管理层而言,关键不是所有偏差都立刻升级,而是确保偏差不会在没有记录的情况下悄悄变成新承诺。轻微波动可以留在团队内部管理,但必须有可见的预测更新和复查日期;一旦涉及外部承诺、跨部门依赖或关键路径,就应进入正式评估。

2. 用一张影响矩阵判断风险等级

我常用的做法是把影响维度分开打分,再记录判断依据。分值只是帮助讨论的工具,不应制造“算出来就是客观事实”的错觉。对高风险维度,要要求证据和责任人,而不是接受一个孤立的数字。

评估维度 低影响示例 中影响示例 高影响示例 必须附带的证据
客户与合同 仅影响内部试用 需要通知客户调整计划 触及合同节点或服务承诺 合同条款、客户沟通记录、验收窗口
范围与质量 非关键内容可延后 部分功能需调整验收顺序 核心验收条件无法满足 需求变更记录、测试结果、缺陷清单
成本与资源 现有资源可吸收 需跨团队临时调配 新增预算或挤占其他关键项目 人天估算、资源排期、成本影响
依赖与合规 不影响其他团队或控制要求 存在可协商的依赖窗口 监管、审计或关键供应链节点受影响 依赖确认、评审意见、控制清单
恢复可行性 无需特殊措施即可恢复 需明确专项措施和负责人 无可靠恢复路径或存在连锁延期 恢复计划、关键路径、替代方案

审批分级可以采用“最高影响项优先”的原则:只要客户合同或合规影响达到高等级,就不应因为其他维度得分较低而下调审批层级。反过来,如果各维度都低风险,组织也应允许授权范围内的快速处理,避免把审批做成不必要的排队。

3. 评估方案时,必须把“不延期”也放进比较

延期申请常常只比较“批不批”,但管理层真正需要比较的是不同处置方案。至少列出:按原日期交付、延期全量交付、分批交付、缩减非核心范围、增加资源或改变验收节奏。每个选项都应说明预期日期、成本、质量风险、客户影响和执行前提。

“按原日期交付”不等于免费。若依靠高强度加班、跳过测试或压缩合规检查,成本只是换了形式。审批材料应把这些隐性代价写出来,否则管理层容易把赶工误认为无成本选项。

4. 做好三层承诺:预测、建议、批准

为了避免把预测误当成承诺,我会在审批材料里明确区分三种日期。预测日期是依据当前事实推算的最可能日期;建议日期是项目团队认为风险可控、资源可落实的方案日期;批准日期是有授权的决策人正式接受的目标日期。三者不同,正是管理层需要看见的决策信息。

例如,团队预测最早可在本月二十六日完成,建议按下月三日对外承诺,是因为需要预留安全复核和客户验收时间。若审批只保留“延期到下月三日”,管理层就看不到缓冲来自哪里,也无法在风险继续恶化时判断是否需要重新升级。

延期审批落地方案:管理层开展延期管理的风险控制案例解析

五、案例与数据观察:用一份审批单看出真正的风险控制能力

1. 案例边界:以下是匿名化场景推演,不冒充公开统计

为了说明方案如何运作,下面使用一个匿名化的中型企业交付场景推演。项目约有六个职能团队参与,原计划十二周完成,核心交付包括客户门户、数据接口和安全评审。文中日期、天数与成本均为情景模拟数据,用于展示判断方法,不代表真实企业的公开绩效,也不应被当作行业基准。

第八周,接口团队发现上游字段定义仍未冻结,预计联调至少推迟八个工作日。项目经理最初的申请只写“需求变更导致延期”,未说明客户窗口和安全评审依赖。治理负责人退回材料,要求补充字段变更记录、关键路径影响、替代方案及客户验收安排。这个退回不是为了增加手续,而是因为原申请无法支撑风险决策。

2. 补齐证据后,争议从“晚几天”转为“怎样交付”

补充评估后,团队确认三项事实:核心门户流程已具备独立验收条件;两个非核心报表依赖字段冻结;安全评审所需数据流说明可以与门户验收并行准备。项目组因此提出两个方案:全量功能统一延期十二个工作日,或核心门户按原窗口交付、报表和完整接口分批交付,第二批延期八个工作日。

第一种方案的优点是交付边界简单,团队只需维护一个验收节点;缺点是核心门户也被非核心报表拖住,客户可能错过业务窗口。第二种方案保留了核心业务价值,但需要分别维护验收记录、沟通客户并确保两批之间的接口兼容。管理层批准第二种方案,并附带三个条件:字段冻结由业务负责人在两日内确认;安全评审材料由架构负责人负责;若字段仍未冻结,项目经理须在下一个复查点重新预测日期。

3. 复盘重点不是结果看起来好不好,而是判断是否可验证

在这个情景推演中,第一批核心门户按原窗口验收,第二批报表晚八个工作日交付。结果并非“没有延期”,而是把不可避免的整体风险拆成可控的阶段承诺。若企业只用“项目是否延期”作为唯一指标,这种处理仍会被记成延期;若同时观察客户核心目标是否达成、延期范围是否受控、措施是否履行,结论会更接近实际管理效果。

我也会检查一个容易被忽略的问题:新方案是否把成本转嫁给其他团队。分批交付可能减少业务等待,却增加测试、部署、沟通和验收次数。审批时必须把新增工作量记入项目成本,不能只记交付日期的收益。

观察维度 全量延期方案(情景模拟) 分批交付方案(情景模拟) 管理层应追问的问题
核心业务可用时间 整体顺延12个工作日 核心门户维持原窗口 客户最需要的价值是否能先交付?
完整功能交付时间 整体顺延12个工作日 第二批顺延8个工作日 第二批是否有明确验收边界?
验收与沟通工作 一次集中验收 两次验收与两轮沟通 额外人力和客户协调成本是否已计入?
关键依赖风险 接口字段未冻结时整体受阻 报表受影响,核心门户可独立推进 拆分后是否仍有隐藏的共享依赖?
风险暴露方式 一个较大的新日期承诺 两批交付、两组责任和复查点 管理层是否接受更复杂的控制要求?

4. 用情景数据解释分批交付的收益与代价

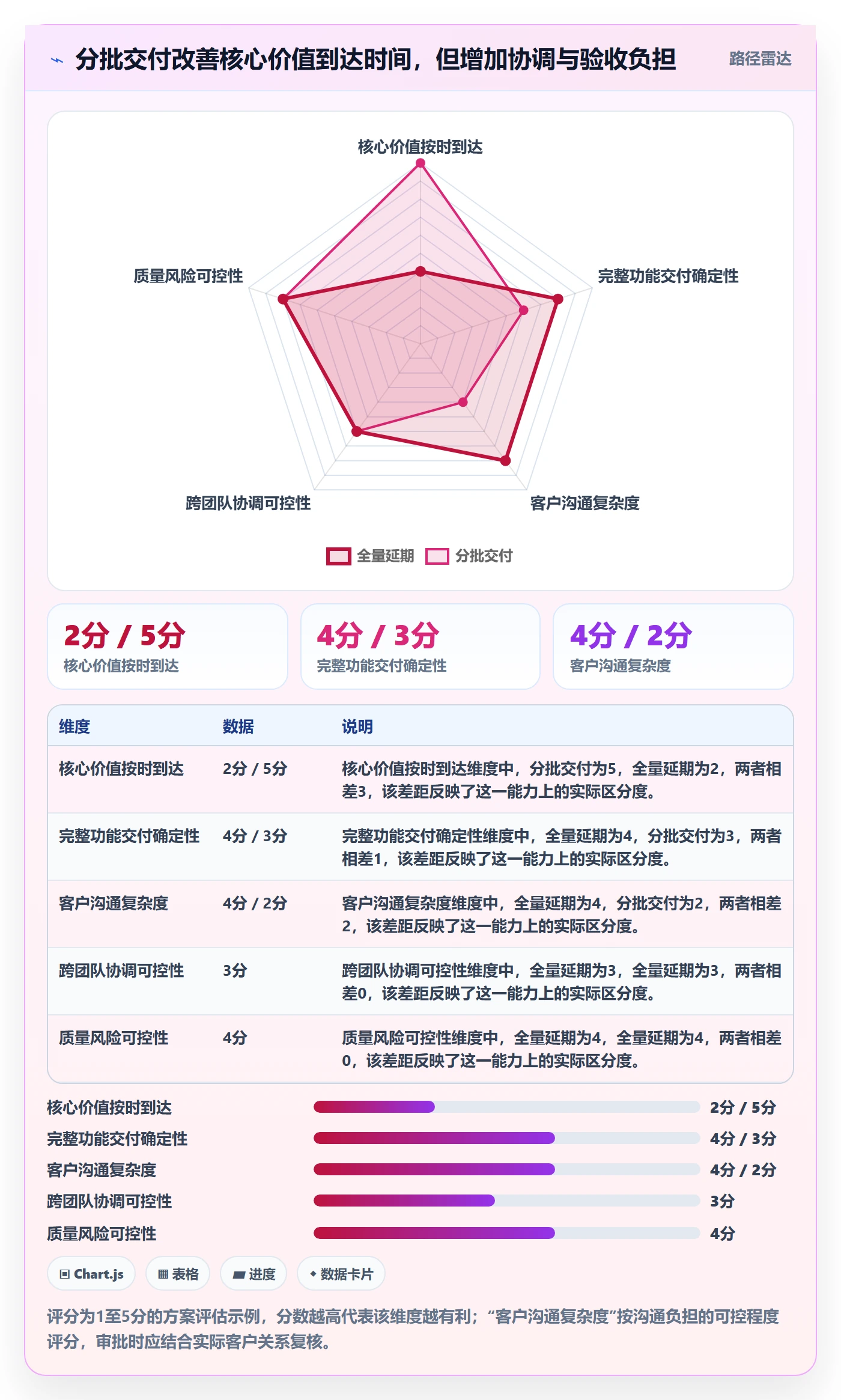

下图将案例里的两种方案放在同一决策尺度上。数值都是为了演示取舍而设的情景数据,特别是新增人天和风险评分,企业应依据实际排期、客户条款和测试策略重新估算。这里不把“分批”包装成必然更优;它的价值取决于核心范围能否独立验收。

延期审批落地方案:管理层开展延期管理的风险控制案例解析

六、落地做法:把流程写进日常项目治理

1. 先建立一份能支持决策的延期申请模板

模板不应追求字段越多越专业,而应让申请人提交足以判断的材料。建议把内容压在几个结构化区块中:承诺基线、偏差事实、影响评估、可选方案、决策请求、批准条件和复查安排。对于复杂项目,可以附证据链接;对于低风险变动,则应允许简化填写。

  • 承诺信息:项目名称、原始基线、当前批准日期、最新预测日期、偏差天数、关键里程碑。
  • 变化事实:事件发生时间、原因类别、证据来源、发现时间、已采取措施。
  • 影响范围:客户、合同、范围、成本、质量、合规、依赖项目及受影响责任人。
  • 备选方案:原日期交付、延期、分批、范围调整、资源协调,各自的收益、代价与前提。
  • 决策请求:希望批准什么、谁承担行动、何时复查、什么条件会触发重新升级。

申请人不应把审批人当成项目分析师。管理层可以质疑假设、要求补证,但如果每份申请都要靠审批人从会议记录里拼出事实,流程就会被个人经验绑架。

2. 设定响应时限,防止审批本身制造延期

延期申请如果没有处理时限,很容易形成新的等待风险。我建议按影响等级设定服务时限,例如低风险事项在两个工作日内由授权负责人处理,高风险事项在一个工作日内完成是否升级的判断,并在约定窗口内召开决策会议。具体时限应结合企业节奏校准,重点是让申请人知道何时能获得答复。

“快速审批”不是降低审查标准。可以先确认是否触发重大风险,再要求补齐非关键附件;但涉及合同责任、合规控制或客户重大承诺时,不能以赶时间为由跳过必要核验。流程的目标是缩短无效等待,不是把风险藏起来。

3. 每次批准都要带上行动项和复查日期

批准延期后,如果没有行动项,组织只是接受了一个新日期。每条行动项要写明责任人、完成日期、验收证据和未完成时的升级条件。例如“业务负责人两日内冻结字段定义,架构负责人提交数据流说明,项目经理在下周例会重新预测联调完成日”。

复查点也不应只设在新交付日期之前。若关键依赖必须在某日之前解除,就应在该日期后立即检查;若行动项未完成,管理层要能及时决定切换方案,而不是等到新的里程碑再次失守。

4. 用工具沉淀记录,但不要把流程复杂度转嫁给工具

项目管理工具或协作平台可以帮助记录基线版本、审批意见、责任人、日期变化和通知对象,也可以让多团队看到同一份风险状态。但工具本身不会替管理层判断合同影响,也不会自动消除依赖。如果组织还没有统一的审批规则,先上线复杂表单只会把分歧数字化。

选工具时,我会重点核对权限、审计留痕、历史基线、工作流配置、通知机制和数据导出能力。对于数据驻留或内网管理有要求的组织,还应核实部署模式和安全边界;若需要从既有系统迁移,先验证项目、任务、附件、用户权限和历史审批记录是否能完整保留。任何工具选型结论都应以本组织的实际测试和合同条款为准,不应把厂商能力描述直接当成风险控制证明。

5. 按三十天节奏试运行,先验证流程再扩大范围

我倾向于先选取一条业务线或几个项目试运行,而不是一次性覆盖全公司。第一周统一定义延期触发条件和字段;第二周用真实项目做桌面演练,检查材料是否能支撑决策;第三周正式运行并记录审批等待、退回原因和决策类型;第四周复盘阈值、授权边界和模板长度。

试运行阶段不宜立即把延期率与个人绩效强绑定。否则项目负责人可能延迟报告、拆分风险或通过改基线改善表面数据。更稳妥的做法是先观察信息完整性和预警行为,再逐步把责任落实到行动项、预测质量和复盘改进。

七、不同情况下的行动建议与取舍

1. 如果延期原因可控,优先比较恢复计划与范围调整

若原因是团队内部可处理的任务估算偏差或短期资源冲突,先评估恢复计划是否可信。恢复计划必须说明增加的资源从哪里来、是否挤占其他优先项目、测试与安全门槛是否维持。只写“加强跟进、安排加班”不算恢复计划,因为它没有说明产能、风险和退出条件。

若非核心范围可以独立验收,缩减或分批交付通常值得评估;若模块高度耦合,拆分可能增加回归测试和支持成本。此时应比较“早交付部分价值”与“维护两套交付状态”的代价,不能只看日历上提前了几天。

2. 如果延期来自外部依赖,重点是建立依赖承诺和替代路径

供应商、客户或其他部门导致的延期,项目团队未必能直接控制,但仍有责任管理依赖。要记录承诺来源、最后确认时间、交付物定义、逾期后的升级联系人,以及是否有模拟数据、替代供应商或临时接口等可行路径。

若替代方案会带来安全、数据质量或合同风险,不能为了维持日期而私自启用。审批材料要把替代路径的前提和失效后果写明,并由相关专业角色审查。外部依赖不是“不可控”的同义词;管理层仍需判断如何降低暴露。

3. 如果涉及客户或合同节点,先核实承诺边界再对外表态

项目团队不能用内部批准替代客户同意,也不能把“客户口头理解”当成合同变更。涉及服务水平、验收时间、付款节点、监管报送或公开活动时,应由合同、法务、商务或合规角色确认影响,再决定对外沟通口径。

此类场景的取舍通常不是“快一点还是慢一点”,而是“接受延期的确定成本”与“维持原承诺的执行风险”之间的比较。若强行赶工会导致未完成验证、误导客户或产生合规缺口,延期可能是风险更低的决定,但应同步制定沟通和补救安排。

4. 如果延期已经发生,先止损,再复盘责任

已经逾期时,第一步是确认客户、业务和依赖团队当前受到的影响,第二步是建立可信的新预测和恢复措施,第三步才是分析为什么预警失败。把责任追问放在止损之前,容易使团队隐藏信息;把责任追问完全取消,又会让同类问题重复出现。

复盘时应区分可预防的管理缺口、合理的外部变化和估算不确定性。若团队早已看到风险却没有升级,要修正预警机制和责任边界;若风险本身不可预见,则重点改进韧性和预留策略,而不是简单处罚最后报告的人。

5. 不同取舍的适用边界

方案 更适用的情况 主要收益 主要代价与风险
按原日期赶工 偏差小、恢复路径明确、质量门槛可维持 减少对外承诺变化 可能增加成本、疲劳风险或测试压力
全量延期 功能高度耦合,拆分会造成更高质量风险 交付边界和验收较简单 核心价值整体推迟,客户窗口可能错失
分批交付 核心范围可独立验收,依赖边界清晰 先释放部分业务价值 增加沟通、部署、测试与两批验收成本
缩减范围 非核心需求可延后,核心目标仍可实现 保住关键里程碑,控制交付复杂度 需要重新确认需求优先级和后续承诺
调整验收节奏 客户接受阶段验收,合同约束允许调整 减少一次性等待,尽早发现问题 必须明确阶段标准,避免验收责任模糊

这些方案没有通用的优先顺序。决策时至少要验证三件事:第一,核心价值是否能被独立交付;第二,分批或缩减是否会增加不可接受的质量与合规风险;第三,相关客户和依赖方是否真正接受新的节奏。只要其中一个条件不成立,表面上更快的方案就可能把问题推到后续阶段。

八、结语:让每次延期成为一次有边界的风险决策

1. 管理层要接受一个不舒服但重要的事实

延期审批不能保证项目不延期,它能保证组织不在信息缺失时盲目承诺。管理层真正需要控制的,不只是日期偏差,而是偏差被发现得太晚、影响被低估、方案未经比较、责任无法追溯以及新承诺没有配套行动。

我认为成熟的延期管理有一个简单特征:任何新日期都能追溯到事实、方案、授权和条件。若只留下一个审批结果,却找不到当时的预测、依据和责任人,组织就无法判断这次延期是合理取舍,还是重复犯错。

2. 下一步从最近一次延期开始,不必先做大项目

管理团队可以先拿最近一次延期申请做一次复盘,检查是否保留原始基线、是否有完整影响分析、是否比较过替代方案、批准后是否有人按期完成行动项。把缺口归纳成模板、授权、数据或协作问题,再选一条业务线试运行三十天。

最后请记住:审批的价值不在于多一个同意按钮,而在于让组织在损失变大之前,仍然拥有选择。当每次延期都能明确说明要保护什么、愿意放弃什么、由谁承担后续行动,延期就不再只是项目失败的标签,而成为管理层可以审慎使用的风险控制机制。

常见问题解答(FAQ)

1. 延期审批应在什么情况下启动?

我以前遇到过团队临近交付才提出延期,管理层既不知道影响范围,也来不及调整资源。我想知道,哪些情况应该正式走审批,而不是由项目成员口头协调。

建议在预测到关键里程碑或最终交付日期无法按计划完成时立即启动审批,不要等到逾期后补流程。申请人应提交原计划与预计完成日期、延期原因及证据、已完成和未完成事项、对成本与上下游计划的影响,以及压缩工期或调整范围等备选方案;若只影响内部非关键任务,可按团队授权规则处理,但要留痕。

2. 延期申请的审批链怎样设置,才能兼顾效率与风险控制?

我所在的项目里,小幅延期也要层层签字,审批很慢;但如果只由项目经理决定,又担心影响其他团队的排期。我想找到一套能按影响程度分级的做法。

可按影响范围和风险分级:仅影响团队内部任务且不改变关键里程碑,由项目负责人审批;影响跨团队依赖、客户承诺或阶段验收,由项目负责人和相关职能负责人共同评估;影响预算、合同或重大经营目标时,升级至管理层审批。设定明确的审批时限,并要求每位审批人针对范围、资源、风险或承诺影响作出判断,避免无差别会签。

3. 管理层如何判断延期理由是否充分,避免把估算偏差包装成外部风险?

我复盘项目时发现,延期原因常被写成“需求变化”或“资源不足”,但这些说法很难验证。我想知道审批时应看哪些材料,才能区分客观变化和计划管理问题。

要求申请人把原因对应到可核验的事实,例如需求变更记录、依赖方交付时间、缺陷趋势、人员投入变化或实际工作量与原估算的差异,并说明该因素对剩余工期的具体影响。管理层还应检查风险是否已提前登记、是否有缓解措施,以及申请日期是否早于逾期;缺少证据时可退回补充,不宜仅凭原因标签批准。

4. 延期获批后,怎样跟踪风险并防止反复延期?

我见过延期申请通过后,项目计划只改了日期,原来的风险和责任却没有同步更新,过一段时间又提出第二次延期。我想知道批准之后应怎样设置跟踪机制。

批准时同步更新基线日期、交付范围、责任人、依赖事项和风险应对措施,并记录批准人、理由及版本,保留原计划用于复盘。对延期后的关键任务设置可验证的检查点,例如每周核对剩余工作量、缺陷数量和依赖交付状态;若检查点未达成或预测再次偏离,应重新评估资源、范围和交付承诺,而不是自动顺延。

核心关键词

读者评论

闫
闫泽宇

实际推进时,最难的往往不是补齐影响矩阵,而是让各团队及时提供可信数据。若没有固定的预测更新和复查机制,审批材料很容易在提交时就已经过期。

曾
曾文博

保留原始基线和批准基线确实有助于复盘,不过也要区分合理的业务变更与估算失误,否则团队可能为了避免留下偏差记录而迟报风险。

金
金晨

分批交付不一定总能降低风险,若各批次之间仍依赖同一接口或验收流程,拆分后反而可能增加协调成本。建议审批时把批次间的依赖和验收责任也列清楚。

文章包含AI辅助创作:延期审批落地方案:管理层开展延期管理的风险控制案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/617228

赞 (0)
飞飞飞飞
超期最佳实践:管理层延期管理风险控制,常见问题
上一篇 39分钟前
延期申请流程与规范:管理层延期管理风险控制关键指标
下一篇 39分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
