超期流程与规范:管理层延期管理效率提升关键指标
项目延期并不总是因为团队做得慢。更常见的情况是:一个关键交付已经晚了两周,管理层却到周会上才知道;延期原因写着“资源不足”,但没人说清楚缺的是哪种资源、需要多久;审批人同意了新的日期,原计划和风险却没有同步更新。超期管理真正要解决的,不是把逾期任务标红,而是让延期尽早暴露、原因可验证、决策有依据、承诺能追踪。
一、核心结论:延期管理的效率,取决于风险能否提前转化为决策
1. 超期不是一个状态,而是一条管理链路
我判断一套延期管理是否有效,不先看逾期任务有多少,而是看一条完整链路能否闭环:任务出现延期信号,负责人及时提出申请,影响范围被评估,决策人作出处理,计划和依赖同步调整,最后再验证新承诺是否兑现。少了其中任何一环,管理系统记录的都只是“迟到了”,不是“管住了延期”。
例如,任务到期日已经过去,系统显示“超期 5 天”,但没有记录原承诺日期、延期原因、影响对象和批准人。这种数据能提醒执行者,却无法帮助管理层判断是估时偏差、跨团队等待、需求变更,还是关键资源冲突。逾期天数是结果指标,延期闭环质量才是管理能力指标。
2. 管理层关注的不是每个延期,而是延期的业务后果
管理者不需要对所有晚一天的任务都进行同等干预。晚一天的内部文档整理,与晚一天的合规审查、客户验收或生产切换,风险级别显然不同。若把所有延期都升级成管理事件,审批队列会迅速拥堵,真正影响交付的事项反而被淹没。
因此,我更倾向于用“影响×紧迫性×可恢复性”来判断是否升级。影响看范围和损失,紧迫性看距关键节点还有多少缓冲,可恢复性看是否能通过并行、替代或缩小范围补救。只有把延期连接到业务结果,管理层的注意力才会用在正确的地方。
3. 关键指标应同时覆盖发现、决策和兑现
延期管理不能只设一个“超期率”。至少要观察三类指标:第一类是信号是否及时,例如延期风险提前发现率;第二类是管理是否及时,例如延期审批时长;第三类是承诺是否可靠,例如新承诺兑现率和重复延期率。只盯单一指标,很容易把问题从一个环节挤到另一个环节。
例如,要求团队降低超期率,却不允许调整基线,团队可能把日期改成更宽松的时间;要求审批越快越好,审批人可能只点通过、不看影响;要求延期申请越少越好,风险就可能被隐瞒到最后一刻。指标设计的目标不是让数字好看,而是让真实问题更早、更低成本地被看见。

二、背景与真实场景:延期通常发生在依赖关系之间
1. 表面是单个任务晚了,实质可能是多个团队的等待
在跨部门交付中,任务往往并非独立完成。产品确认需求后,设计才能定稿;设计交付后,研发才能稳定实现;研发完成后,测试环境和验收资源才能介入。任一环节延误,都可能让下游团队看起来“没有按计划完成”,但真正的等待原因可能发生在上游。
如果管理者只查看任务负责人和截止日期,很容易把责任归到最后一个执行者身上。我会额外追问三个问题:任务何时具备开工条件?等待了谁的输入?等待期间是否有可执行的替代工作?这三个问题能把“人没做完”拆解为输入缺失、依赖阻塞、资源冲突或执行偏差。
2. 管理会议经常错过最佳介入窗口
不少团队每周开一次项目例会,但实际风险变化可能发生在会议之间。假设一项测试任务周一发现环境未就绪,周五会上才汇报,那么团队已经损失了四天调整空间。若此时再提交延期申请,审批人看到的可能只有“需要延后”,而没有“还有哪些补救选项”。
这也是我不建议把延期管理完全依赖会议的原因。会议适合处理需要权衡的决策,不适合承担风险采集和状态同步。风险一旦满足预设条件,就应由流程自动提醒负责人补齐影响信息;需要管理层判断的,再进入有明确时限的审批环节。
3. 需求变化与执行延期不能混为一谈
如果客户新增范围、法规要求发生变化,或者关键接口条件改变,计划基线需要经过变更评估,而不是简单归类为执行延期。反过来,如果既没有新增范围,也没有外部约束变化,只是工期估算过于乐观,就不应通过“需求变更”来掩盖预测偏差。
我会要求延期记录至少区分原因类别、证据材料和受影响的交付节点。原因类别是为了横向统计,证据材料是为了支持决策,受影响节点是为了判断实际业务后果。三个信息缺一,延期数据就很难用于复盘或资源配置。
4. 组织规模越大,延期的沟通成本越容易被低估
在小团队里,负责人可能直接找到相关同事协调;在百人以上组织中,依赖关系通常跨越多个部门和管理层级。信息传递的延迟、版本不一致、审批人不明确,都会增加延期处理成本。工具的价值不是替代管理判断,而是让关键事实在多人协作时保持一致。
例如,某些中大型企业会在项目管理平台中统一记录里程碑、任务依赖、风险、变更和审批意见。以 PingCode 这类面向中大型企业及 100 人以上组织的项目管理产品为例,选型时可以重点核对是否支持私有化部署、复杂项目协同和 Jira 平滑迁移能力。若组织正在推进国产替代,迁移范围、历史数据质量、权限映射和用户培训成本也应纳入评估,而不能只比较功能清单。
三、常见误区:看起来在管延期,实际上在制造噪音
1. 只统计超期率,却不区分工作类型与重要程度
超期率可以帮助发现整体趋势,但若不区分任务类型,结论很容易失真。研究型任务的不确定性、常规运维任务的重复性、合规交付的硬性期限,不能用同一把尺子衡量。一个团队超期率较高,可能是因为承接了更多高不确定性工作,也可能是计划能力确实较弱,两者需要不同措施。
改进方式是保留总览指标,同时按项目类型、交付阶段、任务优先级和延期原因切片。管理者应先看趋势,再看结构;先识别哪一类任务贡献了大多数风险,再决定调整估算、资源还是依赖管理。不要把一个汇总百分比直接变成个人绩效结论。
2. 把改截止日期当作延期管理完成
重新设定日期只完成了计划更新,不代表延期已经解决。如果新日期没有绑定补救动作,也没有明确负责人和检查点,那么只是把风险往后推。尤其是连续两次、三次改期的任务,必须重新核对剩余工作量和关键依赖,而不是继续在原有估算上加几天。
我会把“改期”与“恢复计划”分开记录。改期回答什么时候完成,恢复计划回答如何提高兑现概率。恢复计划可以包括降低范围、增加并行资源、拆分交付、提前验证风险,或安排临时替代方案。没有恢复动作的延期批准,只能算行政登记。
3. 审批越多,控制力不一定越强
所有延期都要求逐级审批,表面上能加强控制,实际可能延长处理周期,也让管理者陷入大量低价值确认。审批层级过多时,负责人可能先口头协调、最后补录流程,导致时间线和原因失真。重要的是按风险分层,而不是为所有事项配置同样复杂的流程。
低风险、局部影响的延期可以由项目负责人批准并记录;影响关键路径、客户承诺或合规节点的延期,才需要更高层级评估。对于审批权限,要明确“谁能批准什么影响范围”,而非只列一串职位名称。这样既能避免越权,也能减少无必要的流转。
4. 只看平均审批时长,掩盖少数严重滞留
平均值容易被少数极快审批抵消,不能呈现尾部问题。例如,大部分申请在一天内处理,但某些跨部门事项等待了两周,平均值可能仍然看起来尚可。对于延期决策,分布比单一均值更有用。
建议同时观察中位审批时长、较慢分位点、超出服务时限的比例,以及各审批节点的等待时间。若申请在部门负责人处停留很久,解决方案可能是替补审批人;若管理层都很快处理但信息经常退回,则问题在申请质量,而非审批速度。
5. 以“没有延期申请”推断团队执行得好
延期申请少有两种可能:计划确实稳定,或者团队不愿暴露风险。区分两者的方法,是检查逾期任务中有多少事前申请、多少事后补录,以及风险首次出现到正式升级之间隔了多久。若大量申请发生在原截止日期之后,流程表面安静,实际预警机制已经失效。
因此,管理层要奖励及时、准确的风险上报,而不是奖励“没有问题的表象”。这不等于鼓励无纪律地改日期,而是让团队明白:提前报告风险比最后时刻解释失约更有价值。
四、专业判断逻辑:建立一套可执行的延期治理规则
1. 先定义延期对象与时间口径
管理制度首先要明确什么叫“超期”。任务截止日期、里程碑日期、客户承诺日期和项目基线可能并不相同。若系统里只保存一个日期,团队就可能在内部调整计划后,误以为外部承诺也同步改变了。至少应区分初始基线日期、当前预测日期、正式批准的新承诺日期和实际完成日期。
时间口径也要统一。按自然日还是工作日计算,截止时刻是当日下班还是零点,跨时区项目如何处理,都应提前规定。口径含糊时,团队会把精力花在争论“到底算不算超期”,而不是解决交付风险。
2. 用风险等级决定升级路径
我建议将延期分为三个层级。低风险是局部任务受影响,关键路径和外部承诺不变;中风险是里程碑有被挤压的可能,需要跨团队协调;高风险则涉及客户交付、合规、财务影响、安全风险或关键路径明确失守。等级不是为了贴标签,而是决定响应时间、审批人和所需证据。
每个等级都应写清楚触发条件。例如,关键路径任务预测晚于计划超过一个工作日,可以进入中风险评估;影响客户承诺或法定期限,则直接升级。阈值要结合组织交付节奏校准,不能简单复制其他公司的数字。
3. 把延期申请设计成决策材料,而不是填表任务
一份有效申请至少要回答:原计划是什么、当前预测是什么、延期原因有哪些证据、影响哪些下游对象、有哪些恢复选项、需要谁提供什么决策、最晚何时决定。申请人如果只写“工作量较大,请延期”,审批人无法判断该批准、缩范围还是补资源。
建议把必填项控制在能支撑决策的范围内,并采用条件化字段。比如选择“外部依赖”后再要求填写依赖方和等待起始时间;选择“范围变化”后再记录变更单或确认依据。这样比让所有人每次填写冗长表格,更容易保证信息质量。
4. 分开记录原因、控制措施和最终结果
延期原因是事发条件,控制措施是团队采取的行动,最终结果是新承诺是否兑现。三者需要分别记录。若把“资源不足”既当原因又当处理方案,管理者就无法判断新增资源是否有效,也无法积累可复用的组织经验。
例如,原因可以是“测试环境晚于计划两天开放”;措施可以是“将非环境依赖测试提前,并增配一名测试人员”;结果则记录“原节点延后一天,客户验收日期未改变”。这种结构比单纯标注“已延期”更能支持后续复盘。
5. 建立指标组合,而不是单指标考核

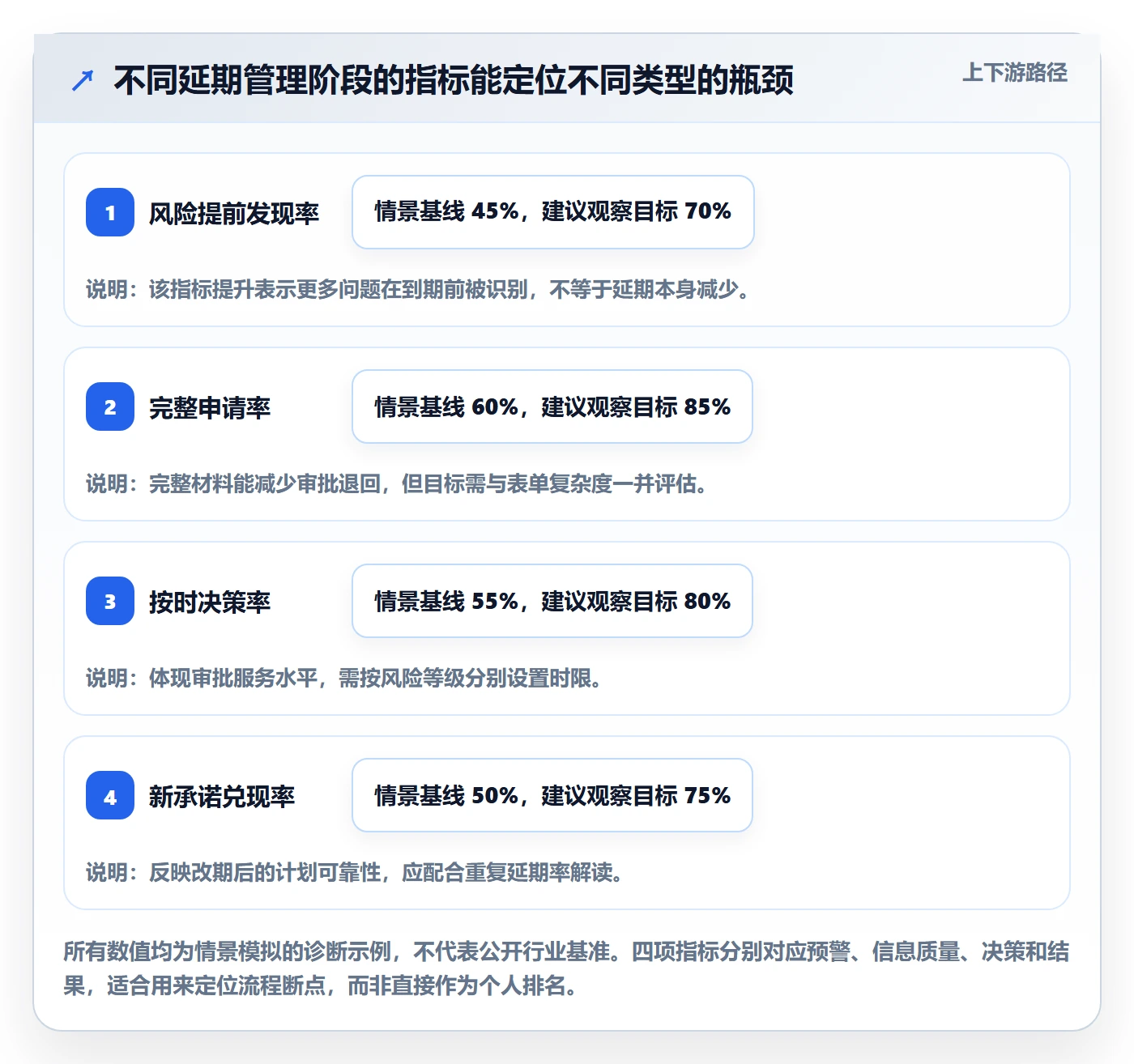

指标组合应覆盖预警、处理、结果和副作用。预警指标衡量风险是否足够早地暴露;处理指标衡量审批和跨部门协调是否及时;结果指标观察新承诺是否兑现、关键节点受到多少影响;副作用指标则监测申请补录、频繁改期、计划缓冲被耗尽等行为。
| 指标 | 建议口径 | 回答的问题 | 使用时的注意点 |
|---|---|---|---|
| 延期风险提前发现率 | 在原截止日期前提交风险或延期申请的任务数,占全部延期任务数的比例 | 团队是否在还有调整空间时发现风险 | 需区分提前一天与提前两周,避免只看比例 |
| 延期审批时长 | 从材料完整提交到作出决策的时长,同时观察中位数和较慢分位点 | 决策流程是否造成等待 | 材料退回时间应单独记录,避免混淆审批与补件 |
| 新承诺兑现率 | 按批准的新日期完成的任务数,占已批准延期任务数的比例 | 重新计划是否可信 | 应追踪多次延期,不能每次改期后都重新清零 |
| 重复延期率 | 同一任务在规定观察期内再次申请延期的比例 | 估算、拆分或恢复计划是否有效 | 按任务类型分层,避免将高不确定性工作一概判为低绩效 |
| 关键路径延期影响 | 延期导致的关键里程碑移动天数,或关键节点受影响次数 | 延期是否真正影响项目交付 | 需维护依赖关系和基线,否则影响判断不可靠 |
上述指标是管理口径示例,不是行业统一标准。组织应先用自己的历史数据建立基线,再讨论目标值。若当前风险提前发现率低,不宜一开始就对新承诺兑现率施加过硬的个人考核;否则团队可能减少申报,数据反而失真。

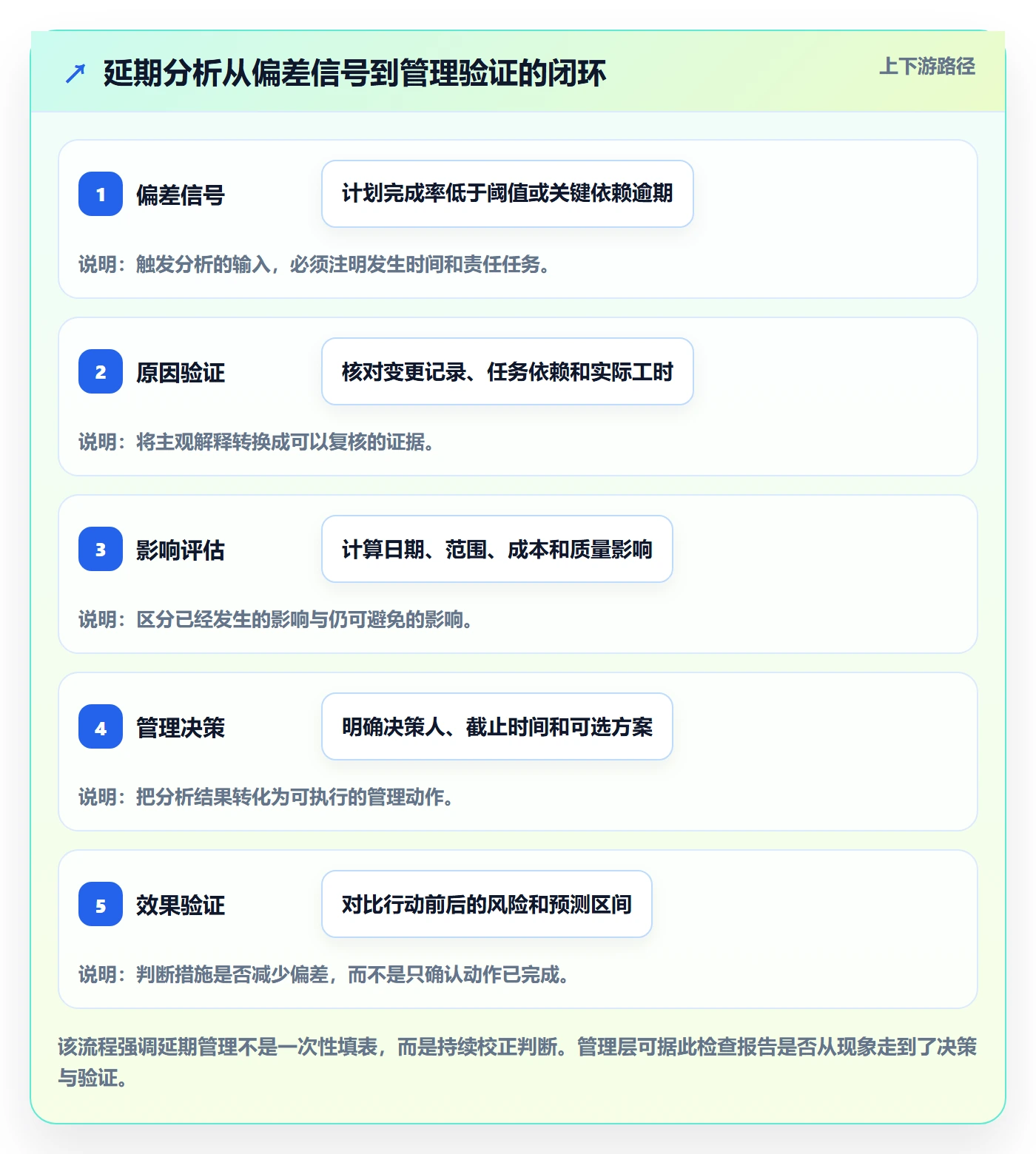

6. 以证据链判断延期原因,而不是依赖主观标签
“人手不足”“需求不清”“外部依赖”都只是原因类别,不是充分证据。判断人手不足,可以查看关键角色的实际负荷、并行任务和等待时间;判断需求不清,可以核对需求确认时间、变更记录与返工原因;判断外部依赖,则需要依赖方承诺时间和实际交付时间。
我会把原因分析拆成“事实,机制,可控性”三层。事实是发生了什么;机制是它怎样影响路径;可控性是组织能否提前防范。管理者据此区分不可控冲击与可改善流程,不至于把所有延期都归咎于执行者,也不会把所有延期都解释成外部原因。
五、案例与数据观察:从“逾期清单”转向“延期控制台”
1. 情景案例:一次客户版本发布的延期治理
以下案例为基于常见交付流程构造的情景模拟,不代表某家企业的真实经营数据。一个跨产品、研发、测试和客户成功的团队,计划在月底发布客户版本。上线前两周,测试环境尚未稳定,接口联调任务连续等待,测试负责人预计整体验收将晚四个工作日。
旧做法是项目经理在周会上口头汇报,管理者批准把发布日期顺延一周。新版做法则在预测日期可能影响关键路径时提交延期评估,申请中同时列出环境风险、接口依赖、可并行测试范围、需要的决策和客户沟通时点。管理层可以在“增配环境支持、缩小首发范围、调整客户验收窗口”之间作选择,而不是只回答“同不同意延期”。
2. 观察一:提前暴露,增加的是可选方案,不只是汇报时间
在情景模拟中,团队把风险从周会前两天提前到原计划到期前十天识别。提前期间,测试负责人发现约三成测试用例不依赖完整环境,能够先行准备;产品负责人也确认部分低优先级功能可进入后续版本。这个阶段的价值,不是保证不延期,而是让团队有机会以较低代价减少延期影响。
若风险直到截止日才暴露,环境支持、范围调整和客户沟通通常会同时变成紧急事项。此时团队能选的方案更少,管理成本更高,延期还可能扩散到其他项目。预警时间本身不是绩效,但它决定了还能不能选择成本更低的应对方式。
3. 观察二:申请材料完整,审批速度才有意义
假设一份申请完整说明了原日期、当前预测、关键影响和可选方案,审批人可以直接比较风险与代价。若材料只写“测试延期,申请延后”,审批人通常需要反复追问:是环境、人员还是范围问题?改期是否影响客户?是否能够拆分交付?看似审批人在拖延,实际上可能是决策信息不足。
情景复盘可以记录材料一次通过率、退回补充次数和决策总时长。若审批很快但退回率很高,说明信息采集不足;若材料完整但仍长期等待,才更可能是权限、排期或决策机制的问题。将两种情况分开,才能避免用“压缩审批时间”处理错误的环节。
4. 观察三:批准改期后,必须验证恢复计划
该案例中,团队没有把所有任务简单后移,而是将测试工作拆成环境准备、可并行验证和最终验收三段。管理层批准了范围排序,并指定环境负责人和产品负责人分别承担行动项。项目经理每两天检查一次阻塞项,而不是等到新截止日期再判断成败。
复盘时,团队应同时查看新日期兑现、范围变化、关键路径移动和加班投入。若新日期如期完成,但依靠长期超负荷加班实现,就不能简单认定管理有效;若首发范围调整后客户风险下降,延期天数虽未归零,业务结果仍可能更优。单看任务日期,容易忽略代价。

5. 用项目管理平台支撑过程,不要把工具当作流程本身
在规模较大的组织中,延期记录可能分散在任务工具、邮件、会议纪要和即时消息里。平台应尽量让任务、里程碑、依赖关系、风险申请、审批意见和行动项建立关联,减少管理者在多个来源之间手工对表的成本。
评估工具时,我会检查四件事:能否保存基线与当前预测的差异;能否基于风险条件触发提醒;能否按角色配置审批和权限;能否导出延期原因、决策时长和兑现结果。对有私有化要求、历史项目数据较多或需要从 Jira 平滑迁移的中大型组织,还应评估数据映射、流程兼容、权限迁移和培训投入。任何产品能力都需要结合实际配置验证,不能仅凭宣传材料推断上线效果。
六、不同情况下的行动建议:先控制风险,再优化流程
1. 如果延期经常到期后才被发现
先不要增加审批层级,应先建立预测机制。让负责人定期更新剩余工作量、依赖状态和预测完成日期;关键路径任务出现偏差时,提前触发风险提示。重点观察风险首次出现时间与正式申请时间之间的间隔,识别团队是否存在“知道有风险但不敢报”的情况。
行动顺序可以是:
- 选出对客户、合规或关键里程碑影响最大的任务类型。
- 为这些任务设定预测更新频率和升级阈值。
- 要求申请人记录首次发现风险的时间及事实依据。
- 每两周抽样复核风险是否被及时上报,而非只统计最终延期数。
2. 如果审批慢,但信息质量较好
当申请材料完整、审批人却经常超时,问题通常在权限设计和替补机制。可以按影响分级授权:项目负责人处理局部延期,业务负责人处理跨团队影响,高层只介入客户承诺、合规或重大财务后果。对于固定类型的风险,还可以制定预先认可的处理边界,减少重复讨论。
同时要为关键审批角色设置代理人,并明确节假日、出差或组织调整时的接续规则。审批时长应从材料完整时开始计时,退回补件则单独统计。这样管理层才能判断是决策迟缓,还是提交材料不符合要求。
3. 如果新日期反复失守
重复延期时,先暂停继续“加几天”的习惯。负责人应重新估算剩余工作,而不是从原始估算简单外推;项目经理应重新检查依赖和资源;业务负责人则要判断是否需要缩小范围或重新设定交付策略。重复改期可能是任务拆分过粗、工作量估算偏差,也可能是外部条件持续变化,不能只归咎于执行者。
建议对第二次延期及以上的事项进行轻量复盘,回答三个问题:上次承诺基于哪些假设?哪些假设已被事实推翻?本次承诺新增了什么可验证条件?若没有新证据或新措施,新的日期也不应被当作可靠预测。
4. 如果延期集中在跨部门依赖
重点应从单任务管理转向依赖管理。为关键输入指定提供方、接收方、承诺时间和验收标准;上游交付不满足条件时,及时更新下游预测。跨部门问题需要有明确的升级责任人,不能让两个团队在会议上互相说明情况,却没有人承担解决阻塞的责任。
每个重要依赖最好有一个“最迟需要时间”,它通常早于下游任务的实际开始日期。管理者关注的不是上游最终何时完成,而是它是否晚于下游安全开工所需的时间。这个差值可以帮助团队在关键路径受损前采取措施。
5. 如果延期数据已经很多,却无法形成管理动作
先做一次原因数据清理,不要急着搭建复杂仪表盘。合并含义重叠的原因类别,识别“其他”比例过高的问题,抽查记录是否有证据支撑。然后选择一个最突出且可控的原因开展小范围改进,例如缩短需求确认周期、明确环境准备责任或建立审批代理机制。
数据只有与动作绑定才有价值。每次月度复盘至少要留下一个明确决策:负责人、完成时间、预期改变的指标和验证方法。若连续几个月只展示图表而没有改变流程,说明数据分析并未进入管理闭环。
七、不同情况下的取舍:严谨、速度与团队信任如何平衡
1. 小范围延期与关键路径延期,不应付出相同的流程成本
局部延期若不影响交付节点,过度审批会增加沟通成本;关键路径延期若只由任务负责人自行处理,又可能让管理层错过客户或合规风险。适当的取舍是按影响分层:低风险重记录和透明,中风险重协调,高风险重决策和应急方案。
分层的代价是需要维护清晰的判断规则。若等级定义模糊,团队会争论“这算低风险还是中风险”;若规则太细,填写和培训成本又会上升。起步阶段可以只设三档,并优先覆盖最容易产生重大后果的场景。
2. 统一流程与项目自主权,需要按成熟度调整
组织统一流程有助于形成可比较的数据,也方便审计和管理层汇总。但项目差异很大,研发探索、客户实施、基础设施变更可能需要不同的申请材料和触发条件。完全统一会造成形式负担,完全放任则会让数据不可比。
更实用的方式是统一核心字段和基本原则,允许项目按风险追加字段。例如,所有延期都记录基线、新预测、原因、影响和批准人;合规项目再加上法规依据,客户交付项目再补充客户沟通计划。统一的是治理底座,而不是每个团队的所有操作细节。
3. 追求快速审批,还是要求更充分的分析
高风险事件需要快速决策,但“快速”不等于跳过关键信息。可采用先行控制、后续补充的机制:先确认临时止损措施和责任人,再在明确时限内补齐完整影响分析。这样适合时间敏感且延误成本持续增加的情景,不适合所有普通延期。
当风险影响尚不明确时,管理层应允许团队提出选项和区间,而不是逼迫负责人给出虚假的单点日期。范围越不确定,预测越应体现条件。例如,“若环境在周三前开放,则周五完成验证;否则验收至少延后两天”,比不附条件的承诺更有决策价值。
4. 透明记录与员工心理安全,需要同时维护
延期数据有助于发现组织问题,也可能被误用为简单的个人排名。若团队担心诚实申报会直接影响绩效,就会延迟暴露风险,导致数据越来越漂亮、交付越来越不可控。管理制度要区分善意预测偏差、可控的持续失职和故意隐瞒事实。
管理者可以要求对事实负责,却不应惩罚合理的早期预警。与此同时,对反复无证据改期、未按约更新风险、隐瞒已知依赖的行为,仍应有清楚的责任规则。心理安全不是免于问责,而是让真实信息能够先于坏结果出现。
5. 自建流程与采购平台,取舍点不只是软件费用
自建流程的优势是贴合现有制度、控制灵活,适合需求稳定且技术维护能力充足的组织;代价是持续投入开发、权限维护、数据治理和升级适配。采购项目管理平台能减少从零搭建的工作,但需要接受产品能力边界,并投入流程配置、数据迁移和用户推广。
若组织规模超过百人、跨部门项目众多、审批关系复杂,或存在私有化部署和历史工具迁移要求,评估时应把总拥有成本放在一起看:许可证与实施费用只是其中一部分,还要计入迁移清洗、接口改造、流程配置、培训、运维和切换期间的生产力损失。适合的工具,是能降低长期协作摩擦且团队愿意持续使用的工具,而不是功能列表最长的工具。
八、从一周试点开始:把制度变成可验证的改进
1. 第一阶段:选一条最重要的延期链路
不建议一开始就要求所有部门同步改流程。先选一个延期后果明显、相关团队愿意参与的项目或交付链路,确定基线日期、关键依赖、审批角色和现有延期数据。试点范围过大时,问题会被组织复杂度掩盖;范围过小则难以验证跨团队协调效果。
2. 第二阶段:统一最小记录集
先要求每次延期记录六项信息:原计划日期、当前预测日期、原因及证据、受影响节点、恢复动作、批准人与决策时间。暂时不追求复杂自动化,也不要求所有人写长篇分析。试点重点是确认这些信息是否足以支持实际决策。
3. 第三阶段:用基线数据定位断点
运行一个完整周期后,观察风险提前发现率、完整申请率、审批时长、新承诺兑现率和重复延期率。先看各指标的分布和原因结构,再决定改动流程的哪个环节。若风险上报普遍晚,就改善预测和心理安全;若申请经常退回,就优化字段和辅导;若审批尾部等待严重,就处理授权和代理机制。
4. 第四阶段:每次只验证一个主要改动
不要同时更换工具、审批层级、考核办法和项目计划模板,否则即使结果改变,也难以判断究竟哪个措施有效。可以先缩短低风险事项审批路径,观察决策时长和重复延期是否变化;再调整风险触发规则,观察提前发现率和补录比例。
试点结束后保留有效规则,删除没有改善结果却增加负担的字段。延期制度的成熟度,不以表单数量和审批节点衡量,而以风险是否更早可见、管理层是否更快作出有效选择、团队是否更能兑现新的承诺来判断。
九、结论:真正有效的延期管理,不是禁止延期,而是管理承诺的可信度
超期流程的价值,不在于把逾期任务全部归档,也不在于让审批链条越来越长。它的核心是把模糊的“可能来不及”转换为可核验的风险信号,把未经讨论的改期转换为有依据的决策,把新的日期转换为带有责任人和恢复动作的承诺。
管理层可以从三个问题开始检查当前流程:风险通常在到期前多久被发现?审批人是否能在一次阅读后判断影响与选项?批准改期后,组织能否验证新承诺兑现情况并解释失约原因?如果这三个问题没有可靠答案,优先修复数据口径、申请质量和决策路径,而不是先增加更多报表。
延期不可避免,但延期不应突然发生、无证据发生、重复发生而没有学习。下一步,挑选一个关键项目,回看最近一批延期记录,标出首次风险时间、申请完整度、审批等待和最终兑现情况;再选一个最主要的断点做小范围试点。让流程先服务于决策,再让指标服务于改进,延期管理才会真正提升管理层的判断效率。
常见问题解答(FAQ)
1. 管理层延期管理的关键指标有哪些?
最近在负责项目治理优化,领导让我梳理超期流程的监控体系,但我发现大家口径不一,有的看延期天数,有的看延期率,我不知道到底该抓哪几个指标才算抓住了管理层延期管理的核心。
建议聚焦四类核心指标:一是延期率,即超期任务数占总任务数的比例,反映整体健康度;二是平均延期时长,衡量延期严重程度;三是延期恢复率,即进入延期处理流程后按新期限完成的比例,反映流程有效性;四是延期审批时效,即延期申请提交到审批完成的平均时长,反映管理层的响应效率。
建议先建立这四个指标的基线数据,再逐月对比,哪项恶化就优先改进对应环节。
2. 延期审批流程怎样设计才能既不失控又不拖慢效率?
我们团队现在的延期申请要层层报批,有时审批走完任务已经又拖了一周,但如果不设审批又怕延期被滥用,想知道有没有兼顾管控和效率的流程设计方法。
关键是按影响分级设置审批层级:延期影响在3天以内且不影响关键路径的,由直接负责人确认即可;影响3到10天或涉及跨部门依赖的,需项目经理审批;超过10天或影响里程碑交付的,才上报管理层决策。同时为审批设定时效要求,如每级24小时内响应,超时视为同意并自动流转,避免流程本身成为延期源。
所有延期必须附带原因分类和新计划,作为事后复盘依据。
3. 如何判断延期是执行问题还是计划本身不合理?
作为项目经理我经常遇到任务一延再延,团队说是因为排期太紧,但管理层认为是执行力不行,我也很难分辨到底该改计划还是该抓执行,有什么客观的判断方法吗?
可以用历史数据做对比判断:统计同类任务的历史实际耗时与计划耗时的偏差,如果某类任务的延期率长期高于30%且延期原因集中在工作量估算不足,说明是计划口径问题,应调整估算基准而非问责执行;如果同类任务大多按时完成,仅个别任务延期且原因集中在资源冲突或需求变更,则属于执行或协同问题。
建议在延期原因分类中明确区分估算偏差、资源不足、需求变更、执行延误四类,积累两三个月数据后即可客观归因。
4. 延期复盘应该做到什么颗粒度才有实际效果?
我们每个月也开延期复盘会,但基本就是念一遍超期清单,大家认个错就结束了,下个月问题照旧,想知道延期复盘到底该分析到什么程度才能真正减少延期。
复盘颗粒度应做到三层的根因分析:任务层面记录每个延期的直接原因和责任环节;项目层面统计延期原因的分布,找出占比最高的根因,如需求变更占比超过40%就应优化需求评审机制;组织层面将多个项目的延期数据横向对比,识别是流程、资源还是能力短板等共性问题。
每次复盘必须输出至少一条可落地的改进措施,并指定责任人和验证时间,下月复盘时首先检查上月改进措施的落实效果,形成闭环才有实际效果。
核心关键词
文章包含AI辅助创作:超期流程与规范:管理层延期管理效率提升关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/617067
