延期管理延期申请全流程:实施团队最佳实践与一文讲清

延期申请最容易失控的时刻,往往不是项目已经晚了两周,而是团队第一次把“可能延期”说出口时:有人把它当作风险提醒,有人当作正式申请,有人却以为只要领导口头同意,计划就自动改了。延期管理的关键不是让申请表更复杂,而是让风险尽早进入决策、让影响可以核算、让批准后的新承诺持续可追踪。本文按实施团队的实际协作顺序,拆解从发现风险、提交申请到调整基线、执行与复盘的完整流程,并给出适用边界、示例数据和工具落地方法。

一、先讲核心结论:延期申请不是“要时间”,而是一次变更决策

1. 申请的核心是说明“为什么改、改什么、代价是什么”

我判断一份延期申请是否有效,通常不先看它写了几页,而先检查四个问题:原计划是什么,偏差由什么造成,影响了哪些交付物或承诺,建议的调整方案分别需要什么资源与代价。只说“人手不够”“需求变化”“测试没做完”,属于现象描述,不足以支撑决策。

一份可审批的申请至少要让决策者看懂:申请延期的是里程碑、单项任务、整个项目,还是对外发布日期;新日期是如何估算的;延期期间哪些工作能并行推进;是否可以通过缩减范围、分批交付或增加资源避免整体顺延。申请的目的不是获得宽限,而是让组织在成本、范围、质量和时间之间作出明确取舍。

2. 先预警,再申请;先评估,再承诺

风险预警和延期申请不是一回事。预警表示“当前计划可能无法兑现”,目的是争取诊断和干预时间;申请则是“基于现有证据,建议修改承诺”,需要明确的影响评估、方案和审批人。把两者混为一谈,团队常常要么太晚才报告,要么在证据不足时就给出一个看似精确的新日期。

建议把管理动作分成两个时间点:当预计完成日期开始逼近或超过原计划时,先按风险等级升级;当影响范围和恢复方案经过评估后,再提交正式变更。具体阈值不宜照搬别的团队:关键路径任务可以设为偏差超过一个工作日即升级,低风险内部任务则可在周例会上处理,前提是不会影响外部承诺。

3. 批准延期必须同时批准“新基线”和“后续检查点”

只批准一个新的最终日期,会把原来的模糊问题顺延到未来。有效批准至少包括新目标日期、调整后的范围、资源安排、风险责任人、阶段检查点和未达成时的升级机制。若日期变了,相关任务、依赖关系、版本计划和对外承诺也要同步更新,否则不同团队会各自维护一套“正确计划”。

如果延期原因无法被消除,单纯调整日期并不构成完整方案。例如,关键接口方仍未确认,或测试环境仍然不稳定,那么申请里应写清楚条件性承诺:在某个检查点完成哪些前置事项后,日期才维持有效;否则触发重新评估。

延期管理延期申请全流程:实施团队最佳实践与一文讲清

二、背景和真实场景:为什么团队总在最后一刻才申请

1. 交付链条越长,局部延误越容易变成整体延期

实施项目通常由需求澄清、方案设计、配置或开发、数据准备、联调、用户验收和上线保障等环节组成。一个环节的延期是否影响最终日期,取决于它是不是关键路径、有没有可并行工作、后续团队是否已经排期,而不取决于任务名称看起来有多重要。

比如,数据清洗晚了三天,如果验收脚本和培训材料可以先行准备,项目总周期未必变化;反过来,一个只需半天的客户权限开通,如果它是联调的前置条件,可能阻断多名工程师的工作。判断延期影响时,任务工时不是唯一尺度,依赖关系和可替代路径往往更重要。

2. 口头报进度会制造“大家都知道、没人负责”的状态

不少团队在周会上听到“可能晚一点”,但会议纪要没有记录风险责任人、预计影响和下次更新时间。项目经理以为负责人会自行处理,负责人则以为客户经理已经沟通;等到发布日期临近,双方才发现没有人正式发起变更。

更可靠的做法是把风险登记和延期申请分开管理,但让两者有明确关联。风险条目记录触发条件、概率、影响和应对动作;正式申请引用对应风险,并补充新日期、方案对比与审批结论。这样既避免每个小风险都走繁重审批,也防止重要变更只存在于聊天记录里。

3. 对外承诺、内部计划和合同日期要分别核对

“项目延期”可能指不同对象:内部迭代目标变化、客户验收日期变化、合同交付节点变化,或监管与业务窗口变化。这些日期的审批权限和后果并不相同。内部计划调整通常可以由项目治理机制处理;涉及客户承诺或合同节点时,可能需要商务、法务、业务负责人共同确认。

在提交申请前,我会要求团队先列出所有受影响的日期及其来源:项目计划、合同条款、客户会议纪要、发布公告或内部运营窗口。同一个日期在不同系统里出现,并不意味着它们是同一种承诺。日期口径没对齐,申请即使通过也可能引发新的争议。

延期管理延期申请全流程:实施团队最佳实践与一文讲清

三、常见误区:看似在管延期,实际是在隐藏延期

1. 把“预计晚几天”当作延期申请

团队说“可能晚三天”,但没有说明依据、影响和恢复动作,这只是一个预测,不是申请。若项目经理直接将其写进计划,可能把未经验证的判断变成新的承诺;若完全不记录,又会失去提前干预的机会。

应对方式是先记录风险预测及更新时间,再评估是否需要正式变更。预测可以带区间,例如“预计延误 2,5 个工作日,待接口联调后收敛”,并标明最晚何时重新评估。区间不是不专业,而是在信息尚未充分时诚实表达不确定性。

2. 只写原因,不写可控动作和责任边界

“客户需求变更”可能是客户新增范围,也可能是团队前期没有完成需求确认;“资源不足”可能是项目优先级调整,也可能是工作量估算偏差。原因标签太粗,会把内部可改进的问题推给外部,也无法指导下一步行动。

申请要把原因拆成事实、影响和控制措施。例如,明确哪项需求在何时变更、谁确认了变更、哪些已完成工作需要返工、是否可以把新增内容放入下一阶段。描述责任边界不是为了追责,而是为了判断哪些措施能由项目组直接推动,哪些需要管理层协调。

3. 把所有延期都用“加人”解决

增加人手只有在工作可以拆分、交接成本可控、人员具备相应技能且关键依赖不构成瓶颈时,才可能缩短周期。若开发已经等待客户确认,增加开发人员不会让确认更快;若新成员必须由核心工程师培训,短期内还可能挤占关键人员时间。

增援方案应说明投入何时到位、能承担哪些独立任务、预期缩短多少关键路径时间,以及新增的沟通和质量成本。必要时将“增加资源”和“调整范围”作为两个备选方案呈现,而不是把前者写成唯一答案。

4. 把批准当作结束,而不是执行起点

审批完成后,如果任务日期、资源排期、版本范围和客户沟通没有同步更新,审批结论只是留档。实施团队会继续按旧计划工作,管理层则以为新计划已经生效。常见结果是同一项工作出现两个截止日期,直到下一次冲突才暴露。

申请批准后应立即执行变更发布:更新计划基线,通知受影响的内部和外部角色,重新确认依赖方承诺,并建立第一次复核时间。延期是否真正受控,要看新计划是否进入日常工作,而不是看审批状态是否变成“已通过”。

5. 用“延期次数”给团队简单排名

延期次数单独看容易误导。一个团队可能主动提前上报风险并合理调整计划,另一个团队可能靠压缩测试和隐瞒问题维持表面准时。只考核延期次数,会鼓励晚报、拆小里程碑或修改原定计划,降低数据的可信度。

更值得观察的是预警提前量、申请信息完整率、批准后新日期兑现率、延期原因复发率,以及质量或范围是否因赶工而恶化。指标需要结合项目类型和承诺性质解释,不能把复杂交付压缩成一个“延期率”。

四、专业判断逻辑:从风险识别到审批决定怎么做

1. 先判断是否触及关键路径和外部承诺

第一步不是立即估算“要多几天”,而是确认受影响任务的网络位置。项目组应检查前置任务、后续任务、可并行工作、资源冲突和缓冲时间。若任务不在关键路径上,局部延期可能被现有浮动时间吸收;若任务位于关键路径,即使工时很小,也可能直接推迟最终日期。

同时检查受影响的外部承诺。项目内部可以调整的日期,不应被误当成客户已同意的新日期;反过来,内部计划显示未延期,也不能证明对外窗口没有风险。将内部计划和外部承诺放在同一份影响分析里核对,能减少“项目组认为没事、客户认为已经违约”的情况。

2. 把原因分成外部依赖、范围变化、估算偏差和执行问题

原因分类不是为了给团队贴标签,而是为了匹配干预手段。外部依赖问题需要升级协调或寻找替代路径;范围变化需要确认优先级、变更预算与阶段安排;估算偏差需要更新计划方法和任务拆分;执行问题则要核查资源、技能、质量返工或决策延迟。

实际项目中一个延期常常有多个原因。建议记录主因和次因,同时区分“触发原因”与“放大因素”。例如,客户资料延迟是触发原因,团队没有设置资料检查点则可能是放大因素。这样复盘才不会停留在“外部原因导致延期”的单向结论。

3. 同时评估至少两种可执行方案

申请若只提供一个日期,审批人只能接受或拒绝,难以判断有没有更低成本的替代方案。至少比较基准顺延、范围调整或分批交付中的两种;若资源可用,再评估增援或并行化。每个方案应使用同一组口径比较:交付日期、范围完整度、额外人天、质量风险、客户影响和依赖条件。

如果某方案依赖尚未确认的前提,要明确标成条件方案,而不是与已确认方案并列成确定承诺。例如“增加两名测试人员可缩短约四个工作日”只有在测试用例、环境和数据都已准备好时才成立。方案比较的价值在于让取舍透明,不在于制造看起来精确的预测。

4. 依据影响等级设置审批权限和证据要求

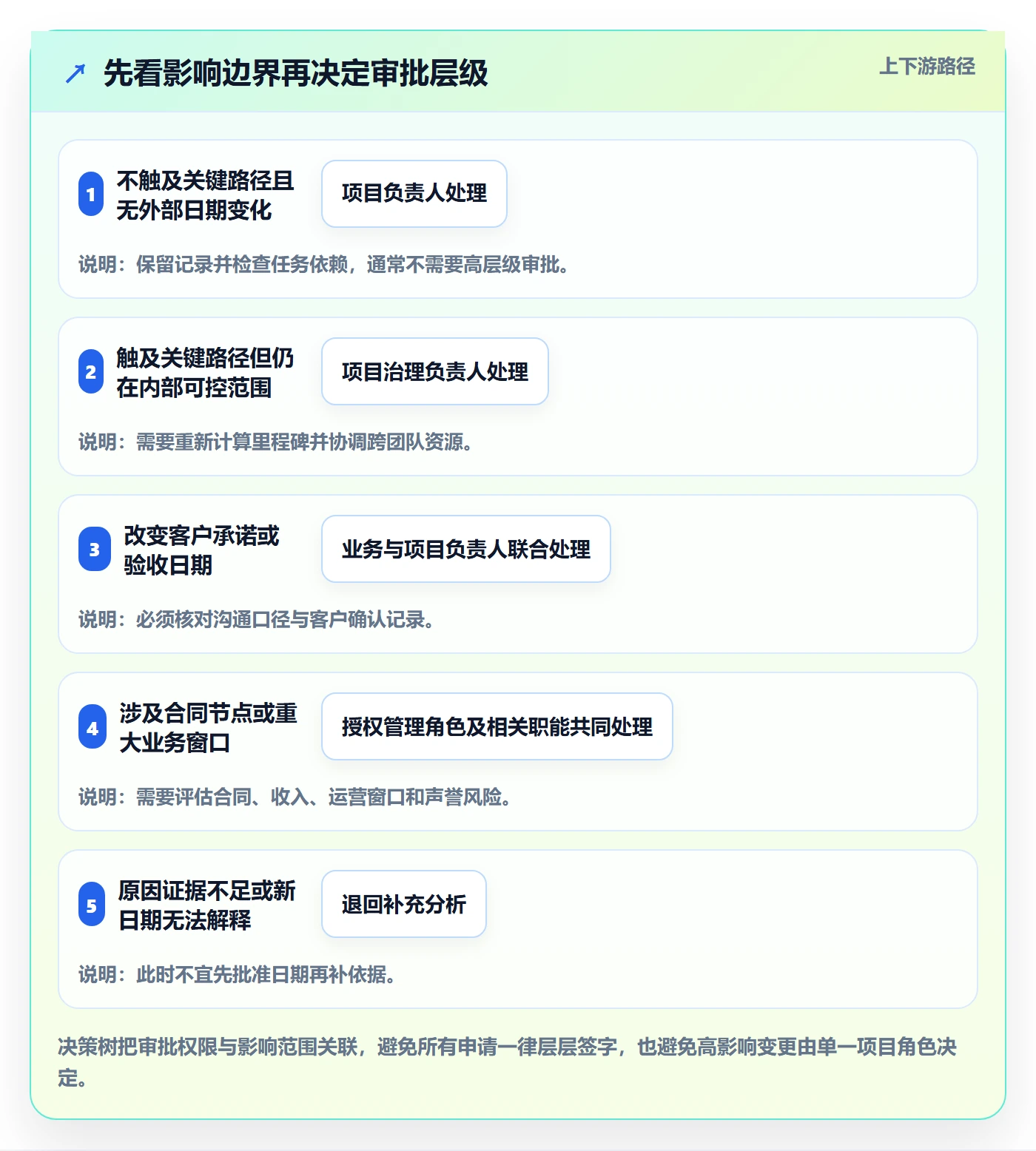

小范围内部任务延期,不必和客户上线日期变化走同样的审批链。团队可以按影响对象设置分级:不影响关键路径且不改变对外承诺的,由项目负责人确认并记录;影响里程碑或跨团队资源的,由项目治理负责人审批;改变客户承诺、合同节点或业务窗口的,由相应业务、商务或管理角色共同决策。

审批时限也应与风险匹配。高影响申请如果要等待例行月度会议,可能错过可恢复的窗口。对关键项目,可以设置快速升级通道,并要求审批人在规定时间内给出“批准、补充信息或拒绝”的明确结论。具体时限由组织治理机制确定,不能用一个统一数字覆盖所有项目。

延期管理延期申请全流程:实施团队最佳实践与一文讲清

五、全流程操作:申请单、评估、审批和执行如何衔接

1. 发现偏差并建立风险记录

任务负责人发现原计划可能无法兑现时,应先更新当前进度、剩余工作和阻塞条件,而不是直接改截止日期。记录至少包含发现时间、预计偏差区间、触发事实、影响任务、风险责任人和下次评估时间。若风险已影响关键路径或外部承诺,应同步通知项目负责人。

此阶段的目标是尽早看见问题,不要求负责人立刻给出完全确定的日期。与其等到所有原因都查清再报告,不如先提供可信的初步判断,并承诺在某个时间点补充证据。提前预警能给团队留下拆分工作、协调依赖和保护业务窗口的空间。

2. 组织影响分析,避免只估“多几天”

项目负责人应与任务负责人、依赖团队和相关业务方一起分析影响。建议至少核对以下内容:

  • 原基线日期、当前预测日期及其数据更新时间。
  • 受影响的任务、里程碑、版本范围和客户承诺。
  • 是否位于关键路径,哪些工作可以并行,哪些依赖尚未确认。
  • 已投入成本、预计额外人天、资源冲突和质量风险。
  • 延期期间的业务影响,包括发布窗口、培训、运营准备或合同节点。

估算最好来自剩余工作和依赖条件,而不是把“已经晚了几天”直接平移到最终日期。若团队没有可用的历史数据,可以把估算标为区间,并说明区间上下限由哪些条件决定。来源透明,比小数点精确但没有依据更有决策价值。

3. 形成有对比的申请方案

建议申请正文采用“事实,影响,方案,建议”的顺序。先陈述偏差事实,再说明会影响哪些对象;之后列出不同处理方案及代价,最后明确推荐方案和推荐理由。不要把分析、情绪和责任判断混写在一大段里,也不要在申请标题里只写“项目延期,请领导批准”。

字段 应填写的内容 需要避免的写法
申请对象 明确受影响的任务、里程碑、版本或对外日期 只写“项目整体延期”
偏差事实 列出原计划、当前进度、剩余工作和证据来源 只写“进度不理想”
原因与责任边界 区分触发原因、放大因素及可控动作 只归因于客户或其他团队
方案对比 比较日期、范围、成本、质量风险与前置条件 只提供一个没有依据的新日期
审批请求 说明需要谁决定什么,以及最晚决策时间 只写“请尽快审批”
执行与复核 列出责任人、新检查点和未达成时的升级方式 审批通过后没有后续安排

4. 审批后同步基线并确认相关方收到变更

批准后,项目负责人要更新计划基线、任务日期、依赖关系、版本安排和风险记录,并明确哪些旧日期已失效。对外沟通应由有授权的人完成,使用统一版本的事实和新承诺,避免实施人员、客户经理和项目负责人分别给出不同解释。

同步动作应有确认记录,尤其是跨团队资源和客户验收安排。通知发出不等于对方已接受;如果下游团队无法承接新的日期,项目组需要重新评估,而不是把审批通过当作所有依赖自动满足。

5. 用检查点监控新计划,必要时再次升级

新计划需要比原计划更早暴露再次失约的信号。可以将剩余交付拆成可验证的检查点,例如资料齐套、环境验证、关键功能完成、联调通过、验收用例关闭。检查点应对应可观察的产出,而不是“进度达到百分之八十”这类很难核验的口径。

如果检查点未达成,先判断是原方案假设失效、执行速度不足,还是新增了外部阻塞。只有新风险确实改变了承诺或方案时,才发起新一轮变更;否则应更新风险和恢复措施。反复修改日期但不记录假设变化,会让基线失去参考价值。

延期管理延期申请全流程:实施团队最佳实践与一文讲清

六、具体案例与数据观察:从“晚两周”拆解到可决策方案

1. 案例背景:实施项目的验收日期受到多项依赖影响

以下为匿名化情景案例,所有数字均为示例数据,不代表特定客户或行业的统计结果。某实施团队计划在第 10 周完成系统验收,项目包括业务规则确认、数据准备、配置联调、用户测试和上线演练。第 7 周检查时,客户提供的部分主数据尚未确认,联调环境也存在权限问题,团队初步判断验收可能晚两周。

如果只把“晚两周”写进申请,决策者看不到延期是否能通过并行工作吸收。项目组进一步发现,培训材料可在规则确认后先行准备;一部分非关键报表可以后移;但核心验收依赖主数据和权限环境,二者都处于关键路径上。因此,影响不是简单的所有工作整体顺延,而是集中在验收准备和核心测试。

2. 三种方案的取舍:不是每个方案都追求最早日期

项目组对三种方案进行比较:第一种是范围不变,等待全部数据和环境就绪后整体顺延;第二种是先交付核心流程,把低优先级报表放入后续批次;第三种是增加人员并行处理数据核验与测试准备。比较时必须把前置条件写清楚,避免把尚未确认的人力和客户配合当成确定资源。

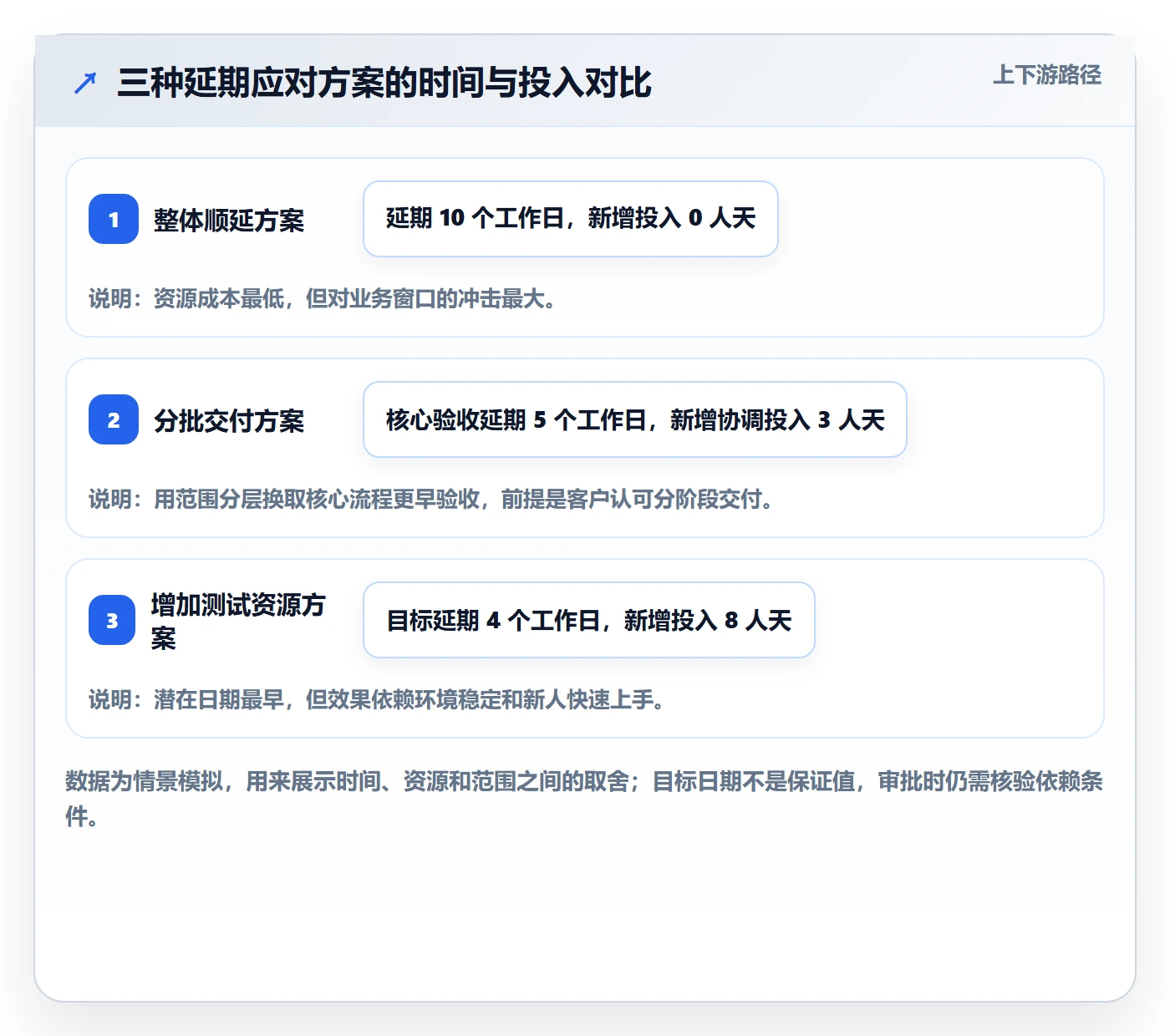

方案 情景日期 额外投入 范围与风险 适用条件
范围不变,整体顺延 验收推迟约 10 个工作日 约 0 个新增人天 范围完整,但业务窗口风险较高 所有功能必须同时验收,且客户窗口可调整
核心流程先验收,报表分批交付 核心验收推迟约 5 个工作日 约 3 个协调人天 核心价值较早可用,需管理分批验收与后续支持 合同、业务和客户允许分阶段验收
增加测试资源并行准备 目标为推迟约 4 个工作日 约 8 个测试人天 日期可能更早,但新人员熟悉业务需要时间 测试环境先稳定,且任务可独立拆分

3. 为什么推荐分批交付,而不是直接堆人

这个情景中,阻塞点一部分来自客户侧数据和环境,增加测试人员无法消除前置等待;同时,团队确认核心流程与低优先级报表可以分开验收。因此,若合同及客户治理允许分阶段交付,分批方案更能保护核心业务日期,且对新增资源的依赖较少。

这不是说分批一定优于增援。若客户必须在同一节点验收完整范围,且测试任务足够独立、环境已经稳定,增加测试资源可能更合适。方案推荐应根据真正的瓶颈变化,而不是根据团队对某种方法的偏好。

延期管理延期申请全流程:实施团队最佳实践与一文讲清

4. 复盘看结果,也要看预测质量

假设项目最终在核心验收推迟五个工作日后完成,复盘不能只记录“分批交付有效”。还应核对数据和环境实际就绪时间、团队预警是否及时、测试人员是否有闲置等待、报表后续批次是否顺利完成,以及客户是否接受新的验收边界。

这些信息能帮助团队区分方案有效性和运气因素。如果核心验收准时,但后续报表反复返工,那么分批方案可能只是把问题转移到后续;如果增援人员大部分时间在等待环境,则说明瓶颈识别不准确。复盘最好把预测与实际结果并列,逐步校准本团队的估算能力。

延期管理延期申请全流程:实施团队最佳实践与一文讲清

七、不同情况下的行动建议:按项目类型调整流程强度

1. 小团队、短周期项目:减少表单,保留决策证据

短周期项目如果为每个任务变化都设计多级审批,管理成本可能超过风险本身。可以采用轻量模板,至少记录偏差事实、影响对象、建议日期、负责人和确认人;对不影响关键路径和外部承诺的变动,由项目负责人在例会中确认。

轻量不等于口头化。即使通过即时沟通达成一致,也应将结果补录到计划或风险记录中,并注明谁确认了什么。短周期项目迭代快,缺少变更记录会让团队在复盘时无法区分计划本身不合理,还是执行过程中改变了范围。

2. 多团队、长周期项目:明确接口责任与共同基线

跨团队延期常常不是单个任务落后,而是接口承诺不一致。项目应建立共同的里程碑定义、依赖责任人和更新节奏,并明确谁有权调整跨团队基线。某个团队不能只修改自己的日期,却让下游继续按旧日期排期。

建议把关键依赖单独列出,至少记录提供方、接收方、交付内容、确认条件、承诺日期和升级路径。对于共享资源,审批时要确认资源冲突是否已经被解决,而不是只在申请里写“请协调资源”。

3. 客户交付或合同项目:先核对承诺性质,再谈日期

涉及客户或合同节点时,项目团队应先识别日期的商业和法律性质。内部排期调整不自动改变合同约定;客户口头表示理解,也不一定等同于正式变更确认。必要时由商务、法务或合同负责人参与,确认沟通渠道、审批授权和留档要求。

对客户沟通应解释可验证事实、受影响范围、替代方案和需要客户决策的事项。避免把未经内部批准的目标日期直接说成最终承诺,也不要等到所有风险完全确定后才通知客户。过早承诺可能造成二次失信,过晚告知则压缩对方调整业务安排的时间。

4. 高不确定性项目:使用滚动预测,不假装日期确定

探索性研发、复杂集成或需求持续演进的项目,早期很难一次性准确预测完整周期。此类项目可以对近期里程碑给出较高置信度的计划,对远期日期使用区间和假设,并按阶段滚动更新。延期申请应说明哪些信息已确定、哪些仍待验证,以及何时可以收敛日期。

如果项目范围本身持续变化,单独讨论“延期几天”可能无效,应先建立范围基线和变更机制。日期偏差与新增范围要分开核算,否则团队会把新增工作误认为执行效率下降,管理层也会把范围变化误当作纯粹的时间问题。

八、工具与数据:如何让流程可追踪,而不是让表单变多

1. 工具应连接风险、任务、版本和审批记录

延期信息若只留在电子邮件或表格里,容易与任务计划脱节;若只在任务评论里记录,又很难汇总跨团队影响。工具设计的重点不是增加字段数量,而是让申请可以关联到对应任务、里程碑、版本、风险和审批结论,并在日期变更后同步到实际执行计划。

组织在评估某项目管理平台时,可以检查它是否支持权限分层、流程配置、审计记录、跨项目视图和本地部署等治理需求。对于中大型企业及 100 人以上组织,工具不仅要覆盖单个项目,还要处理多团队协同、不同审批规则和统一数据口径。选型时应先拿真实延期流程做试点,再判断平台是否适配,而不是先买工具再要求团队迁就默认流程。

2. 评估平台时关注迁移、权限和治理成本

已有项目数据、历史计划和用户权限需要迁移时,应先盘点数据结构、附件、工作流、账号和审计要求,再验证迁移后的关系是否完整。某项目管理平台可支持从既有系统平滑迁移、私有化部署等能力,但具体适配程度要通过数据样本和实际试迁移验证;“能导入”不等于依赖关系、历史记录和权限模型都能无损保留。

以 PingCode 为例,面向中大型企业和 100 人以上组织的团队,可以将它纳入项目管理平台评估范围;其产品介绍包含私有化部署及既有项目管理数据迁移相关能力。是否适合作为现有工具的替代方案,不宜仅凭功能清单判断,应以真实项目流程、迁移样本、权限矩阵、运维要求和总拥有成本进行验证。“国产替代”也不是口号式结论,关键是组织能否满足数据治理、流程适配、团队使用和持续运维要求。

实际试点可以选择一个正在发生延期风险的项目,走完风险登记、影响评估、审批、计划更新和复盘,再检查每个角色是否能看见正确的信息。若平台只记录审批状态,却不能追踪新基线和依赖变化,仍然需要补充流程或集成方案。

3. 选择少量指标,建立可解释的管理视图

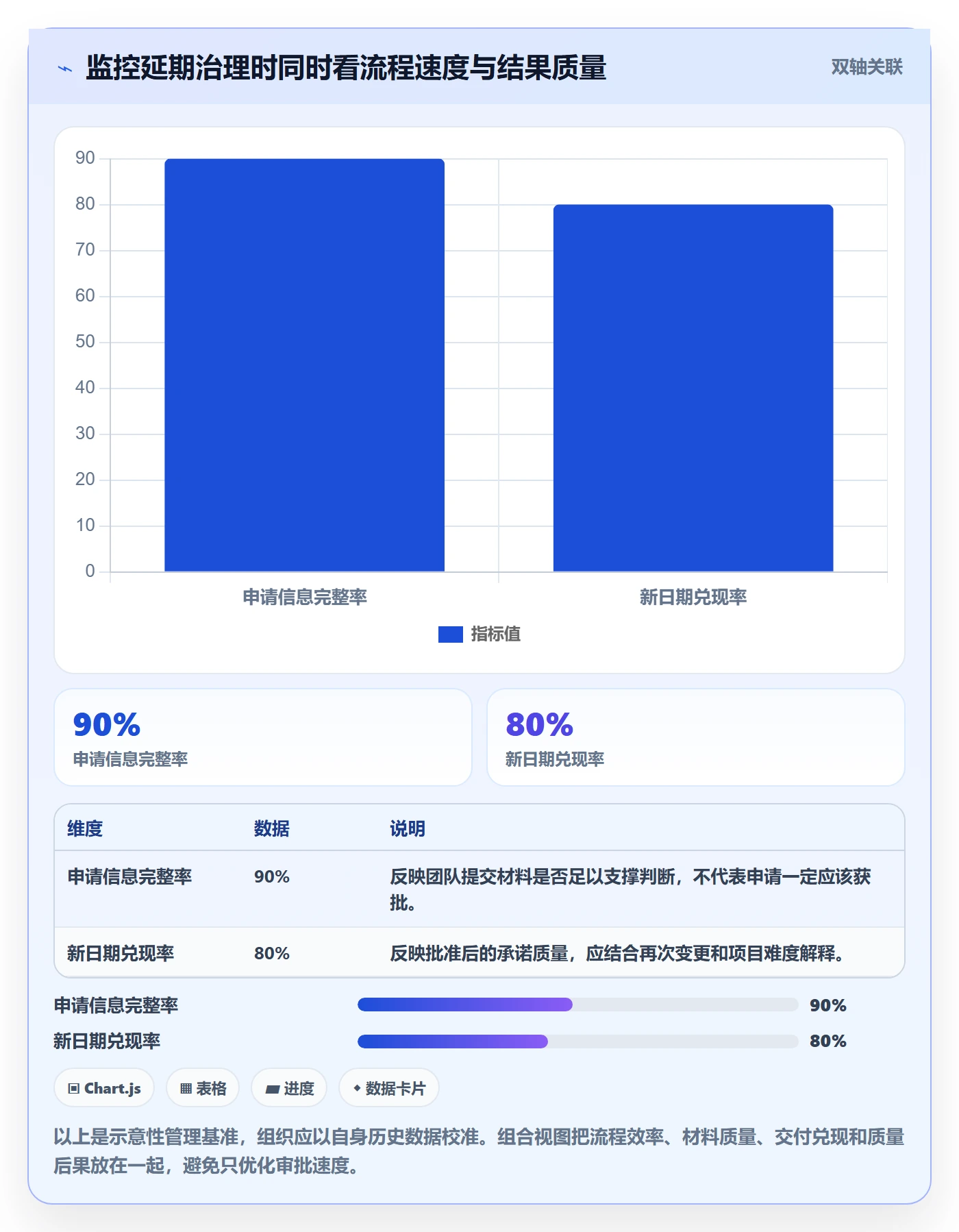

延期管理指标应能支持行动,而不是仅用于展示。可以先从以下指标开始,并明确统计口径:

  • 预警提前量:首次有效预警距离原计划里程碑的工作日数。
  • 申请完整率:包含原因、影响、方案和责任人的申请占全部正式申请的比例。
  • 审批周期:从提交到明确结论所经过的工作时间,并区分不同影响等级。
  • 新日期兑现率:获批的新日期中按期完成的比例,需排除或单独标记再次批准的变更。
  • 原因复发率:同一项目或团队在约定周期内重复出现同类根因的比例。
  • 质量伴随指标:延期前后缺陷、返工、验收退回或事故变化,用于识别赶工代价。

指标不宜用来简单惩罚提出风险的人。若团队担心报延期会被扣分,就会倾向于晚报或把基线改得宽松。管理上应区分“提前暴露并妥善处理”与“长期隐瞒、反复失约”,将组织学习和责任追踪分开。

延期管理延期申请全流程:实施团队最佳实践与一文讲清

九、不同情况下的取舍:延期、缩范围、增资源还是分批交付

1. 选择整体延期:适合范围完整性高于日期弹性

当所有功能必须一起验收、客户窗口可以调整、额外投入无法消除关键依赖时,整体延期可能是更诚实也更稳妥的方案。它的代价是业务收益延后、外部排期变化,申请中应明确谁承担窗口影响,以及延期期间是否会发生新的需求或资源冲突。

不建议为了避免“看起来延期”而把范围拆到无法形成可用交付的程度。若核心流程未完成,勉强按日期上线可能把进度问题转化为运营事故或用户信任问题。

2. 选择缩范围或分批交付:适合价值可以分层的项目

当部分功能对核心业务并非上线前置,且客户、合同或业务治理允许分阶段交付时,可以考虑优先保障高价值范围。要提前约定分批的验收标准、后续交付日期、兼容性要求、支持责任和新增范围进入下一批的规则。

这类方案的风险是“临时延期”变成长期欠账。每个后续批次都应有负责人和明确计划,不能把未交付内容放进模糊的未来版本。若范围拆分会造成重复测试、数据不一致或用户流程断裂,分批交付的表面提速可能并不划算。

3. 选择增加资源:适合工作可拆分且瓶颈并非外部等待

增加资源适用于任务可并行、交接成本可控、关键依赖已准备就绪的情形。审批时要比较新增人员的上手时间与剩余工期,并确认有人负责拆任务、代码或配置评审、质量检查和沟通协调。否则新增人手可能带来更多协调工作,却没有缩短关键路径。

对复杂工作,短期增加资源有时不如移除阻塞、减少范围或安排资深人员集中处理关键任务。资源方案要以瓶颈为导向,不应仅以“多投入人天”作为合理性的证明。

4. 选择维持日期并接受风险:必须明确风险承担者

有些业务窗口错过后损失巨大,组织可能选择维持原日期,同时接受部分范围或质量风险。但这不是把风险留给执行团队,而是需要授权决策者明确接受什么风险、由谁监控、触发什么停线条件,以及出现问题时如何回退。

若团队无法在质量、安全、合规或关键验收要求上妥协,就不应把“强行按期”包装成执行承诺。维持日期可以是业务决策,但必须以可控的风险边界为前提。

十、结尾:把延期变成可管理的承诺变化

1. 真正成熟的团队不是从不延期,而是能更早识别并更好选择

延期本身不一定意味着管理失败。需求变化、外部依赖和复杂实施都可能改变计划;真正值得警惕的是风险长期不透明、原因无法验证、方案没有比较、批准后计划不更新,以及同一问题不断以不同名字重演。

我更看重的不是“团队有没有延期”,而是团队能不能在承诺失效前暴露证据,能不能把范围、日期、资源和质量的代价摆上桌面,能不能让新计划被所有相关方共同执行。延期申请不是为过去找理由,而是为下一步建立一份更可信的承诺。

2. 下一步从一份正在发生的风险开始

如果团队尚未形成统一流程,不必先搭建复杂制度。选一个当前可能影响里程碑的风险,按“事实、影响、备选方案、建议、责任人与复核点”整理一次;随后检查审批是否及时、计划是否同步、结果是否复盘。

再根据实际卡点决定是否引入工具、增加审批层级或调整指标。先把一个真实案例闭环,再推广模板和流程,通常比一开始规定大量字段更容易落地。延期管理的起点不是审批表,而是团队愿意及时说出“计划可能守不住”,并用证据一起决定怎样兑现新的承诺。

常见问题解答(FAQ)

1. 项目延期申请应该在什么时间提出?

我以前总觉得先把手头工作做完,再补延期申请也来得及。后来发现,临近截止日才提出时,负责人很难安排资源,相关方也可能已经按原计划做了部署准备。

发现原计划无法按期完成时就应提出申请,最好在预计延期风险明确后、原截止日期前提交。若依赖方反馈、测试结果或关键任务偏差已表明进度可能失守,不要等到逾期;同时写明当前完成情况、预计影响和下一次更新时间。

2. 延期申请需要提供哪些依据,才能避免变成单纯报一个新日期?

我在实施项目中遇到过只写“工作量超预期”的申请,审批人很难判断到底卡在哪里,也无法确认新日期是否可靠。尤其是涉及客户验收或多团队协作时,我会想知道哪些信息能支撑延期判断。

申请中至少说明原计划与当前进度、未完成事项及其依赖、延期原因、对里程碑和交付范围的影响,以及剩余工作量的估算依据。尽量用可核对的信息支撑判断,例如阻塞持续时间、缺陷数量与处理趋势、待确认事项和责任人;新日期应结合剩余工作与可用产能估算,而不是简单顺延固定天数。

3. 延期申请由谁审批,实施团队如何避免职责不清?

我参与过一个项目,实施人员先和客户口头约了新日期,之后内部审批又要求调整,双方都觉得对方已经确认。多人协作时,我不太确定谁有权批准、谁只需要知会。

由项目启动时约定的项目负责人或变更审批责任人批准;若延期影响合同交付、预算、范围或客户承诺,还应按组织流程取得相应业务或客户负责人的确认。实施团队负责提交事实和方案,审批人负责接受影响并确认新计划,相关团队与客户联系人应在批准后收到同一份变更记录。

4. 延期获批后,怎样更新计划并判断延期管理是否有效?

我见过延期申请通过后只改了任务截止日期,依赖任务、验收安排和客户沟通却没有同步,结果新的日期很快又失准。我想知道批准之后还要检查什么,以及怎么判断延期是否真的被管住。

获批后同步更新项目里程碑、任务依赖、资源安排、验收与沟通计划,并记录批准人、原因、影响和新基线;对关键路径任务设置责任人及检查节点。可按期统计延期申请的按时提交率、批准后新日期达成率、重复延期率,并按原因分类复盘;若新日期再次有风险,应及时重新评估,而不是沿用已失效的计划。

核心关键词

读者评论

夏
夏宇轩

我们之前也把周会上说“可能晚几天”当成报过风险,后来才发现没有负责人和复查时间,信息很快就断了。把预警和正式申请分开记录,确实更容易追踪。

戴
戴婉清

文中强调关键路径很实用。不过实施项目里客户资料、环境和验收口径常同时变化,影响天数很难一次算准,申请里注明估算区间和重新评估节点,可能比给一个精确日期更稳妥。

陈
陈浩然

批准后同步更新内部计划容易做到,客户和合同日期的口径核对反而常被遗漏。想了解实际落地时,客户确认新日期通常由谁留痕,项目记录和商务文件不一致时又以哪份为准?

文章包含AI辅助创作:延期管理延期申请全流程:实施团队最佳实践与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/616541
