延期申请最容易失控的时刻,往往不是项目已经延期,而是团队第一次提出“需要顺延”时:有人把它当成进度汇报,有人当成责任认定,有人则以为获批后原计划自动作废。结果是申请批了,依赖方没收到新日期;任务改了,验收范围没变;项目经理同意了,客户却仍按旧承诺排期。延期管理真正要解决的不是“让谁多几天”,而是把变化的原因、影响、决策和新承诺连成一条可追溯的链路。
一、先讲核心结论:延期申请不是请假条,而是一次变更决策
1. 把“申请延期”改写成一项可评估的请求
我判断一份延期申请是否合格,不先看它写了多少背景,而先看三个问题能不能回答:原承诺是什么,当前偏差由什么造成,团队建议如何调整。申请至少要把原计划完成时间、预计完成时间、受影响的里程碑,以及提出申请的日期说清楚。缺少这些信息,审批人就无法区分“计划还没更新”和“真的发生了新情况”。
延期申请不是只改一个截止日期。它可能改变测试窗口、业务验收、接口联调、供应商排期、上线窗口,甚至合同交付节点。因此,批准顺延的对象必须明确到任务、交付物或里程碑,而不能只写“项目延期三天”。否则,“三天”究竟从哪一天开始算,是否覆盖验收和发布,很容易在后续争议中变成不同版本。
2. 核心审批要回答四个决策问题
- 发生了什么:是需求变化、外部依赖、环境故障、资源冲突,还是估算和执行偏差?事实与判断应分开写。
- 影响到什么:哪些任务、里程碑、人员、客户承诺或成本会受影响?是否存在不受影响的交付范围?
- 有哪些选择:顺延、缩减范围、增加资源、拆分交付、调整质量门槛,分别会付出什么代价?
- 批准后谁做什么:新日期、责任人、依赖方通知、计划更新和复核时间是否明确?
这四个问题共同决定审批是否能落地。只回答“为什么延”,却没有方案比较,是情况说明,不是完整申请;只有新日期,没有风险和代价,则是未经论证的承诺。
下面的比例是用于团队自查的建议基准,不是行业统计。它表示延期管理中值得关注的工作量分布:若大量时间都花在反复补资料,说明入口标准不清;若审批耗时很短但重开率高,说明决策可能没有覆盖依赖和验收。

二、背景和真实场景:延期通常发生在承诺之间,而不只发生在任务上
1. 实施项目的依赖链比单项任务更容易制造“隐形延期”
在实施交付中,一项任务可能按时完成,但项目仍会延误。比如接口开发按计划交付,测试环境却未开放;数据迁移脚本已经准备好,业务数据字典仍在确认;实施顾问完成配置,客户关键用户却无法参加验收。这些工作各自可能显示“完成中”,但真正影响上线的是它们之间的顺序和等待时间。

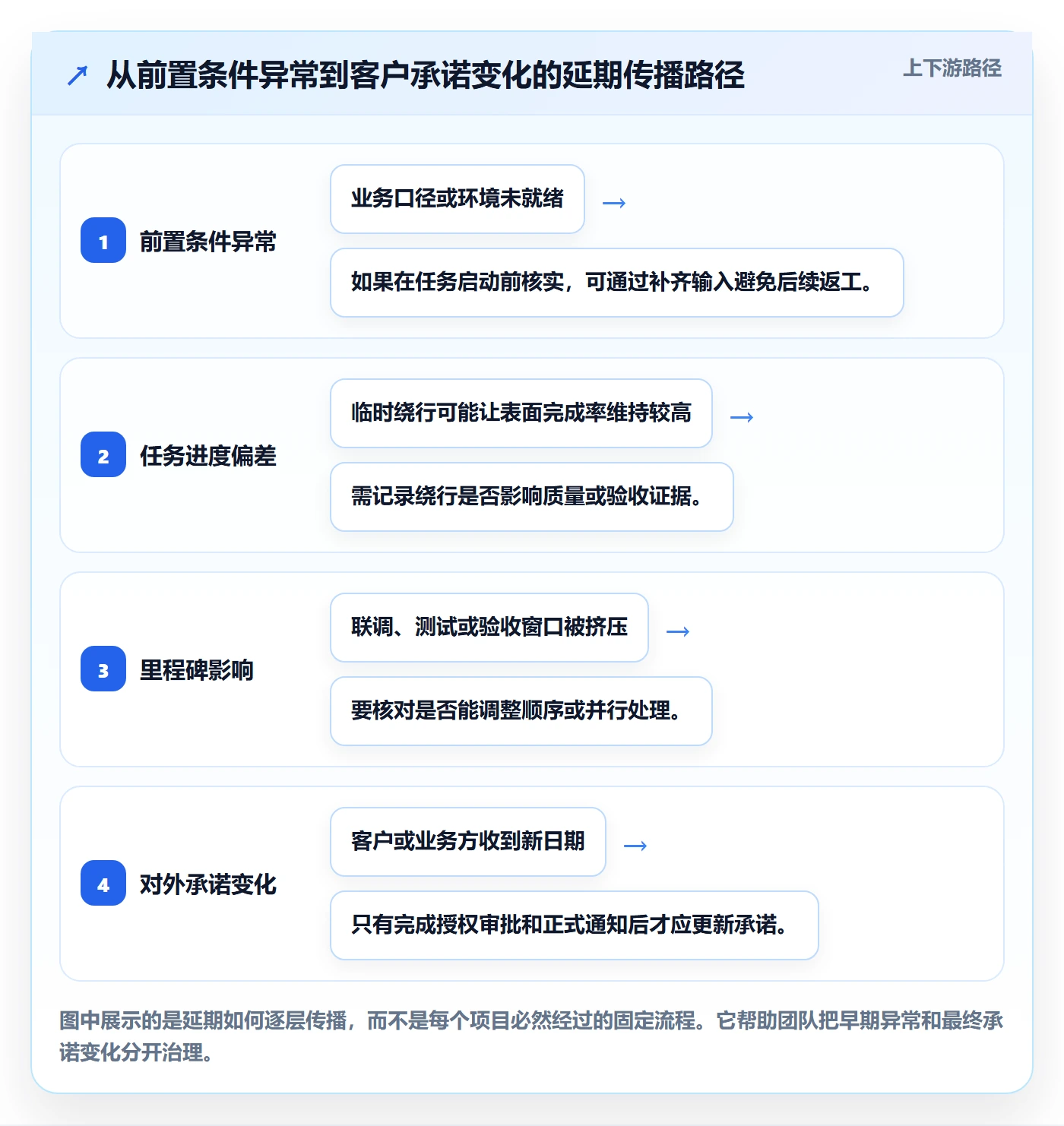

因此,延期评估要沿着依赖链看,不只盯着提出延期的团队。一个实施任务的日期改变,至少要核对前置条件、后续验收、外部协作方和固定窗口。若某项任务有两个并行后续工作,延期不一定等于项目整体顺延;反过来,一个看似边缘的审批或环境准备,也可能卡住关键路径。
2. 一条常见的延误链:事实出现得晚,承诺更新得更晚
以下是匿名化的情景推演,不代表某个客户的真实项目记录。某中大型组织实施业务系统,原计划在周五完成联调,随后安排用户验收。周二发现测试数据与生产口径不一致,实施团队先用临时数据继续测试;周四才确认数据映射需要业务部门重新签字;周五联调完成率看起来接近目标,但验收无法启动。
问题不是“团队周五才发现延期”,而是周二的异常没有触发影响评估。临时绕行掩盖了前置条件未满足,申请提交时也只写了“需要多两天”,没有说明数据确认人、验收窗口和临时方案的风险。审批人即使同意顺延,也不知道下游团队是否要调整排期。
在这类场景中,我会把延期识别点前移到偏差刚出现、且影响还可控的时刻。团队不必等到确定最终延几天才报风险;可以先提交风险预警,再补齐影响评估。预警不是正式延期批准,而是让相关方提前准备方案。
3. 延期需要区分任务日期、里程碑日期和对外承诺
同一项目至少可能有三种日期:团队内部任务完成日、项目里程碑日、对客户或业务方的承诺日。三者不能默认同步。内部任务推迟一天,可能通过调整顺序吸收;里程碑推迟一天,可能挤压测试和验收;对外承诺变更,则可能涉及合同、运营窗口或客户通知。
申请表中应分别记录这三类日期,并标出哪一个发生变化。如果审批只批准内部任务顺延,就不要让系统或会议纪要被误读为客户交付承诺已经变更。日期口径不清,往往比日期本身晚几天更容易引发争议。

三、拆解常见误区:看似严格的流程,也可能让延期更难管理
1. 误区一:只有确定延期天数才能提交
不少团队要求申请人必须写出准确的新日期,但问题刚出现时,数据可能还不足以支持精确预测。逼着负责人填一个“确定日期”,容易把估算包装成承诺。更可行的做法是分两步:先登记偏差和影响范围,给出当前预测区间;在关键前置条件确认后,再更新基线日期并提交正式决策。
预测区间不是逃避责任,而是诚实表达不确定性。比如“预计顺延二至四个工作日,待业务确认数据映射后收敛”,比“延期三天”更有决策价值。前者告诉审批人不确定性的来源,也告诉团队下一步要消除什么不确定性。
2. 误区二:把申请写成责任辩论
申请中经常出现“因对方未配合”“因需求频繁变化”等结论。这些说法可能有事实基础,但如果没有时间、事项、沟通记录或影响说明,就很难用于决策。更重要的是,追责和排期是两个不同的问题:排期要先确定项目怎么继续;责任复盘可以在证据齐备后单独开展。
我建议原因描述采用“事件,证据,影响”的结构。例如:“原计划周二完成字段确认;截至周四仍缺少字段映射表,相关确认记录见会议纪要;因此测试数据准备无法开始,预计影响联调窗口。”这比给某个角色贴标签,更容易被跨部门理解和核验。
3. 误区三:一批准就认为管理动作完成
批复只是决策,不是执行完成。批准后还要更新任务计划、里程碑、依赖任务和通知对象;若外部承诺变化,还要由有权限的人正式确认。否则,团队可能使用新日期,客户仍使用旧日期;报告里显示延期获批,排期工具却没有变化。
审批记录至少应保留申请版本、审批结论、审批人、决策时间、新旧日期、适用范围和后续动作。对被拒绝或要求补充的申请,也应保留原因,避免团队隔几天重复提交同一套资料。
4. 误区四:延期天数越少越好
把时间压得更紧,不一定能缩短最终交付时间。若延期原因是数据质量、接口不稳定或验收标准未确定,单纯要求团队“赶回一天”可能把风险推给测试和上线,最终以返工、缺陷或回滚的形式付出更高代价。
判断是否值得压缩计划,要比较的是交付总成本和风险,而不是日历上的天数。对高风险变更,保留验证时间可能比勉强追上原日期更合理;对可以拆分的范围,则可能先交付核心能力,再安排次要功能,而不是整个项目一起顺延。
5. 误区五:用统一审批层级解决所有延期
所有延期都走同一条漫长的审批链,会让小范围的内部调整也等待高层拍板;所有延期都由项目经理自行决定,则可能越权修改客户承诺或合同节点。审批权限应按影响分层:内部任务调整、项目里程碑变化、对外承诺变更,分别定义责任边界。
分层不等于降低控制,而是让审批人接触与其权限相匹配的决策。谁有权批准内部资源重排,不一定有权改合同交付日;谁承担客户关系责任,也不一定能独自接受质量风险。
四、专业判断逻辑:把原因、影响、方案和权限放进同一张决策图
1. 先判断偏差性质,而不是先问“谁造成的”

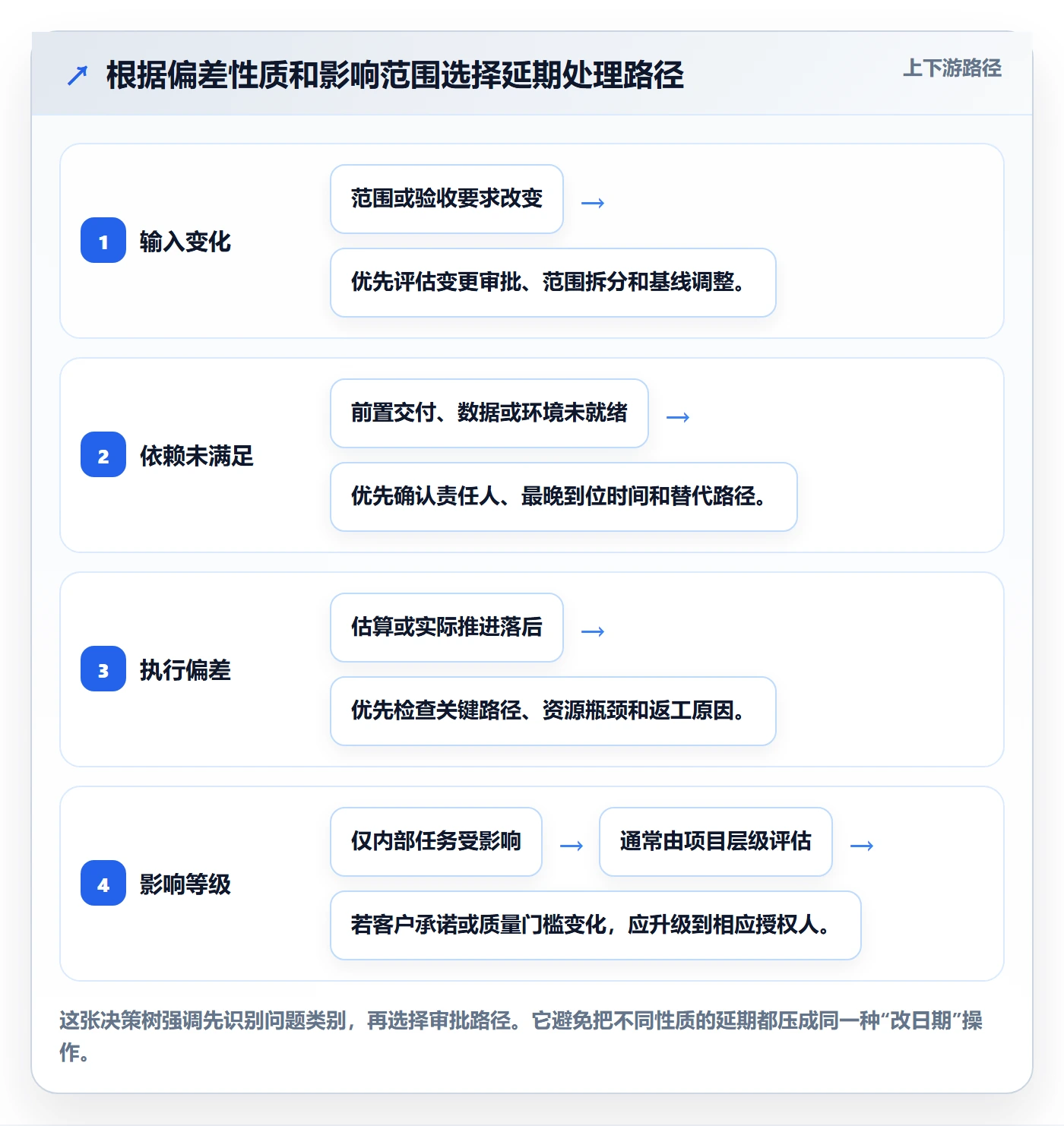

原因分类的目的不是贴标签,而是决定处理方式。需求范围变化通常要走范围控制;外部依赖未就绪,需要责任方和最晚确认时间;估算偏差要检查拆解粒度与风险储备;执行受阻则要看资源、技能、决策速度或返工情况。一个项目可以同时有多种原因,不能为了方便只选一个。
我会把原因分成四组:输入变化、依赖未满足、执行偏差、不可控事件。分类后再附证据和责任角色。不可控事件也不意味着无需管理,仍然要评估应急措施、替代路径和最早可恢复时间。
2. 再识别关键路径和可吸收空间
延期天数不能简单等于任务晚了几天。任务若有浮动时间,偏差可能被吸收;若处于关键路径,几天偏差就可能直接传导到里程碑。项目经理应查看前后依赖、并行任务、资源冲突和固定窗口,并说明估算假设。
当项目没有可靠的依赖关系数据时,不要假装能精确算出全项目影响。可以先采用情景分析:乐观情况、最可能情况、保守情况分别对应哪些前置条件。关键是把假设写出来,等条件变化后及时重算。
3. 比较至少两种可执行方案
延期申请不应只给出“顺延”一个选项。通常需要比较顺延、缩减或拆分范围、调整资源与顺序等方案。每个方案都要说明对工期、质量、成本、业务价值和团队负荷的影响。增加人手也不是万能答案:新成员需要交接和熟悉,短期内可能增加沟通成本;压缩测试则可能把时间风险转换成质量风险。
| 方案 | 适用条件 | 主要收益 | 主要代价 | 审批关注点 |
|---|---|---|---|---|
| 顺延整体里程碑 | 关键路径受阻,且范围与质量要求不能降低 | 保留完整交付和必要验证时间 | 下游排期、业务窗口和客户承诺可能受影响 | 是否同步调整依赖方和对外日期 |
| 拆分交付范围 | 核心功能可独立验收,次要范围可后续交付 | 核心价值有机会按期落地 | 需要明确版本边界,可能增加后续集成成本 | 拆分是否影响数据一致性和用户流程 |
| 调整资源或任务顺序 | 瓶颈集中,其他任务存在可调配资源或并行空间 | 可能减少部分等待时间 | 交接、并行冲突和额外沟通带来新成本 | 资源到位时间是否早于可产生收益的节点 |
| 压缩验证时间 | 风险低、验证范围可证明缩小,且有补充保障 | 可能保住日历上的交付日期 | 缺陷逃逸、上线回滚和后续返工风险上升 | 是否有风险批准人、回退方案和监控措施 |
4. 最后核对决策权限和风险接受人
申请人可以建议方案,但不一定拥有批准权。项目经理、交付负责人、业务负责人、客户接口人和质量负责人所承担的责任不同。特别是当方案涉及降低验收范围、压缩测试或改变客户承诺时,必须让承担相应后果的人参与决策。
审批结论可以是批准、附条件批准、要求补充信息或拒绝。附条件批准要写明条件和检查点,例如“业务字段确认后生效”“完成回归测试后更新上线日期”。没有条件、期限和责任人的附条件批准,实际效果通常等于没有做决定。

五、案例与数据观察:把申请、审批和计划更新连起来
1. 情景案例:由“延期三天”转成可执行的实施决策
以下为情景模拟,用于展示信息组织方式,不是某个具体企业的实测结果。某实施团队计划在周五完成接口联调,周一开始业务验收。周二发现一组主数据缺少业务确认,开发团队可以继续准备脚本,但验收数据无法冻结。
最初申请只有一句“数据未确认,申请顺延三天”。按这个写法,审批人无法知道三天指脚本完成、联调完成还是验收开始,也无法判断业务部门是否已经被通知。
项目经理补充后,申请变成:原计划周五完成联调;当前待确认的是主数据映射表,业务负责人预计周四中午答复;若按时确认,联调预计周一结束,验收窗口从周一调整至周二;若周四仍未确认,则选择先验收不依赖该主数据的核心流程,剩余流程安排补充验收。质量负责人确认拆分验收不会跳过关键权限和账务校验。
此时审批不再是简单同意“三天”,而是对两种情景作出选择:接受整体顺延,或批准拆分验收并设定未完成项的关闭日期。业务负责人还需确认数据表的最晚提交时间。这样,团队知道要等待什么、谁负责、何时切换方案,相关方也能据此调整排期。
2. 用样本推演观察申请质量,而不是追求漂亮通过率
团队可以每月抽查延期申请,而不必一开始就建设复杂指标体系。建议记录申请是否含原日期、原因证据、影响范围、备选方案、责任人、新日期和计划同步状态。抽样结果的价值在于找流程缺口,不是给团队排榜或把低通过率当作管理失败。
下面是一个样本推演示例:假设抽查二十份申请,发现部分申请能说明原因,却没有列出外部依赖和计划更新动作。数字仅演示如何建立复盘口径,实际团队应使用自己的样本,不应把示例当作行业平均值。

3. 关注“获批后重开”而不只看审批速度
审批耗时短不一定意味着效率高。如果申请很快获批,但随后不断改日期、补影响、重新通知依赖方,真正的管理成本反而更高。团队应同时观察申请首次完整率、审批等待时间、获批后计划同步率、同一事项重开次数和延期后验收结果。
这些指标要结合语境解释。例如,重开次数上升可能是估算能力不足,也可能是外部条件持续变化;审批时间变长可能来自权限过度集中,也可能是风险评估确实需要跨部门确认。指标应该提出问题,而不是替代判断。

4. 工具的作用是减少信息断点,不是自动替团队判断
人数和协作关系增加后,延期记录容易分散在任务系统、邮件、会议纪要和即时消息中。工具能帮助团队把申请字段、审批记录、任务状态、依赖关系和通知动作集中管理,但它不能替代对关键路径、质量风险和客户影响的专业判断。
对中大型组织,尤其是百人以上的实施或研发团队,选择平台时应重点核对:是否支持多项目和角色权限;能否记录变更历史和审批依据;任务、里程碑与风险是否可关联;能否满足组织的数据部署和迁移要求;项目报表能否按角色查看。以 PingCode 这类面向中大型组织的项目管理平台为例,评估时应把私有化部署、既有 Jira 数据平滑迁移、权限模型、审计留痕和流程可配置性放入同一轮验证,而不是只看功能清单或演示界面。
如果组织正在做国产化替代,建议先拿一个真实项目试点,而不是直接把所有团队迁过去。挑选一条包含延期申请、跨团队依赖和里程碑调整的完整流程,验证历史数据、附件、权限和审批记录是否迁得完整,再评估使用成本与团队学习成本。任何平台宣传都应转化为可验收的验证项,例如“某类历史任务的字段映射准确性”和“审批记录能否按角色追溯”,而不是笼统接受“支持迁移”的说法。
六、不同情况下的行动建议:按延期类型设计动作
1. 外部依赖未按时交付
先确认依赖的具体交付物、责任人、承诺日期和可替代路径,再评估其是否处于关键路径。申请中不能只写“等待对方”,应说明团队已经完成哪些准备、等待期间能否并行、若到某个时间点仍未交付将启用什么方案。
若依赖方尚未给出明确日期,可以提交风险预警而不是虚构最终延期日期。设置“最晚确认点”尤其重要:到点仍未满足条件,就按已批准的备选方案行动,避免团队每天重复等待、反复改预测。
2. 需求或验收标准发生变化
先把变化拆成新增范围、修改范围和删除范围,核对原需求基线与变更记录,再估算对设计、开发、测试和验收的影响。需求变更不应被伪装成团队效率问题,也不能仅靠口头同意就更新日期。
如果新增内容价值较高但不影响核心流程,可以评估分阶段交付;如果变化涉及数据、权限、合规或关键业务规则,不能为了保日期而跳过评审和验证。需要业务负责人确认优先级,并由有权限的人批准范围与日期的联动调整。
3. 估算偏差或内部执行受阻
先区分工作量低估、任务拆解不足、返工、资源缺口和决策等待。不同原因对应不同改进:低估需要校准类似任务的历史参照;返工需要检查需求澄清和质量门;资源缺口要确认资源何时可用,而不是只写“需要支援”。
内部执行偏差应实事求是地记录,但不宜为了避免问责而把所有偏差都归咎于外部。可靠的延期管理允许团队报告坏消息,前提是同时说明已采取的纠正动作、剩余风险和下一次更新日期。
4. 客户或业务方的上线窗口固定
固定窗口意味着延期成本可能高于一般任务顺延。申请时应比较“错过窗口后整体顺延”与“缩小范围按窗上线”的风险,并把回退方案、运营支持、培训和数据切换条件一并纳入评估。
如果窗口不能移动,也不代表可以无条件压缩测试。应由业务、交付和质量责任人共同确认最小可接受验证范围,列出未完成项、监控措施、回退阈值和责任人。风险由谁接受,必须明确到可追溯的决策记录。
5. 团队还无法判断是否真的会延期
把状态标为“存在延期风险”,写明当前预测区间、尚未确定的条件和下次更新时间。不要把风险预警误报成已经批准的延期,也不要因日期尚不确定而完全不通知关键相关方。
风险预警适合在事实尚未收敛但等待可能影响下游时使用。正式申请则应在影响和备选方案足以支持决策时提交。两者分开,既能尽早暴露风险,也能避免未经授权地反复修改基线。
七、不同情况下的取舍:没有一种方案能同时守住日期、范围、成本和风险
1. 哪些情况适合顺延,哪些情况适合拆分
当交付范围高度耦合、验收必须整体完成、质量验证不可压缩,且错过原日期的影响可以接受时,顺延通常更稳妥。它的代价是下游排期和业务窗口可能需要重排,因此要尽早通知并更新依赖。
当核心功能可以独立运行、次要功能能够明确延期验收、数据和权限边界可控时,拆分交付可能比整体顺延更有价值。但拆分会增加版本边界管理、后续集成和用户沟通工作,必须说明哪些功能本期不交付、由谁验收、何时补齐。
2. 哪些情况适合加资源,哪些情况不适合
增加资源适合工作可并行、任务边界清晰、资源到位足够早且交接成本可控的情况。对高度依赖领域知识、已接近开发尾声或需要大量同步的工作,临时加人未必能带来净收益,甚至会挤占核心成员的沟通时间。
审批时不要只问“能不能加人”,还要问“新增资源何时产生可用产出,谁负责交接,新增工作是否能并行”。如果这些问题没有答案,增加人力更像是一项愿望,而不是可验证的恢复计划。
3. 哪些情况不应以压缩质量活动换日期
涉及安全、财务、权限、法规、关键数据迁移和不可逆操作的项目,不宜把测试或验收时间当作弹性储备。即使客户要求守住日期,也应明确说明缩短验证会改变什么风险,并由有权接受风险的责任人书面确认。
低风险、可回滚、影响范围有限的变更,才可能采用缩小测试范围或分阶段上线。即便如此,也要有监控、回退阈值和上线后复核安排。“按期上线”不是成功的充分条件,按期且可验证、可回退、责任清楚,才是可接受的交付结果。
4. 公开沟通与内部复盘要分开处理
对客户和业务方,沟通应聚焦变化、影响、可选方案、当前承诺和下一次更新时间;对内部复盘,则可以深入讨论估算质量、资源决策、协作机制和重复发生的原因。把内部责任争论直接塞进客户通知,既无助于解决问题,也可能削弱信任。
公开沟通不能隐瞒已知风险,也不需要把未经核实的原因包装成结论。明确哪些事实已确认、哪些仍在验证、何时更新,比过度乐观的保证更能维护长期合作。
八、把延期管理落地:模板、节奏和复盘缺一不可
1. 用最小必要字段建立申请模板
模板的目标不是收集最多字段,而是让审批人能做出决定。建议包含以下内容,并允许申请人对暂未确认的信息标注状态和预计补充时间:
- 基本信息:项目、任务或里程碑名称,申请人,提出日期,影响范围。
- 计划变化:原计划日期、当前预测日期或预测区间、日期口径和估算假设。
- 事件与证据:发生时间、客观事实、相关记录、主要原因类别。
- 影响分析:关键路径、依赖方、测试验收、成本、质量和对外承诺。
- 备选方案:顺延、拆分、调整资源或其他方案的收益与代价。
- 执行安排:责任人、最晚确认点、计划更新人、通知对象和复核日期。
- 审批结论:批准、附条件批准、补充信息或拒绝,及其理由和授权人。
字段应尽量与项目实际管理对象关联,避免申请人重复录入同一日期或手工复制任务信息。若使用工具流转,要确认审批记录能保留版本变化,且被拒绝的原因可以被申请人看到。

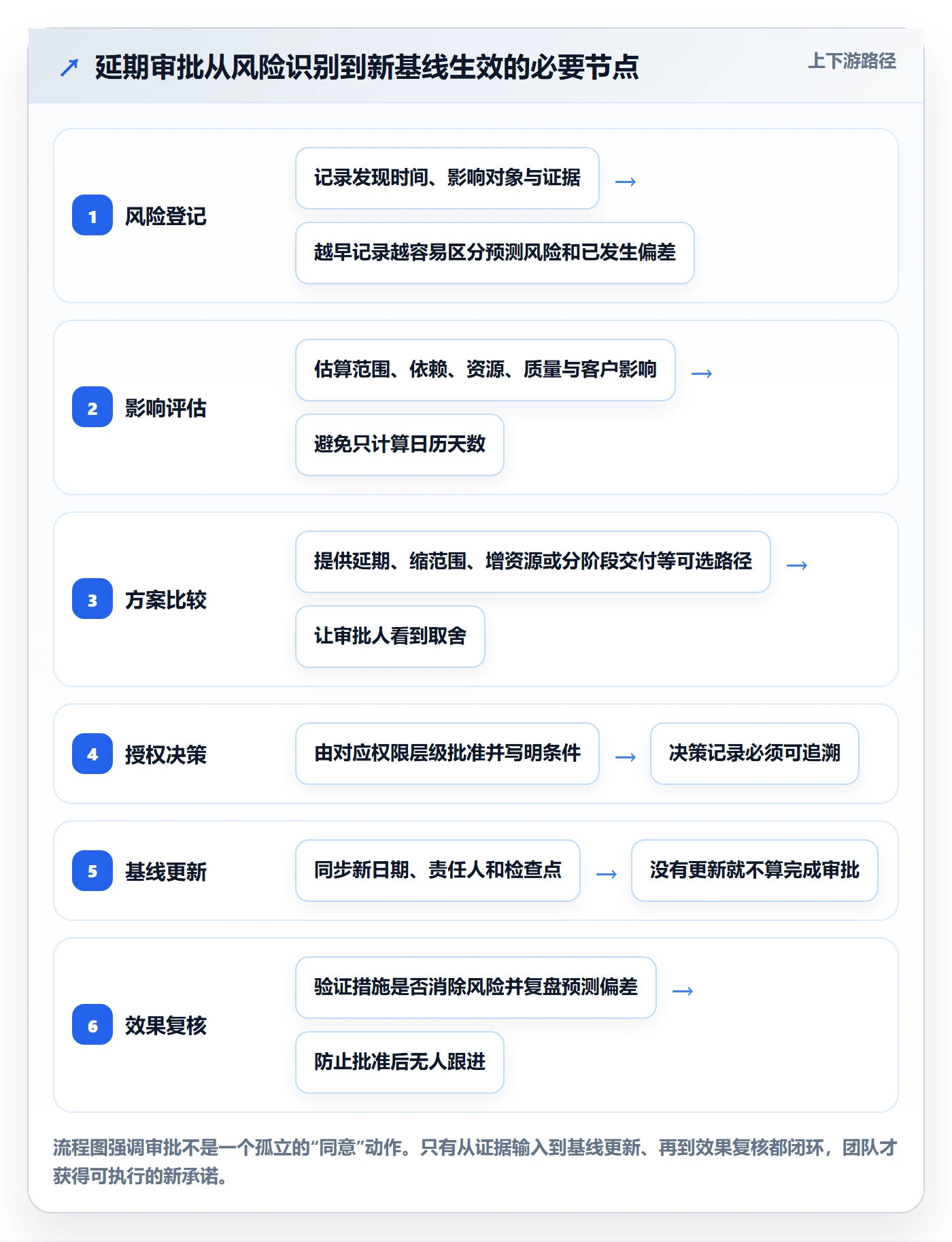

2. 建立“预警,评估,决策,更新,复盘”闭环
- 预警:识别关键偏差,记录事实、影响可能性和下一次更新时间。
- 评估:核对依赖链、关键路径、日期口径、风险和备选方案。
- 决策:由有权限的人批准、附条件批准、要求补充或拒绝。
- 更新:同步任务、里程碑、相关方通知和正式承诺,确保各方使用同一版本。
- 复盘:确认新日期是否兑现、未兑现原因是否变化、流程中哪个环节需要改进。
闭环中的“更新”经常被遗漏。建议把计划同步状态设为明确的完成条件:审批结束后,责任人更新相关任务并通知受影响角色,系统或会议记录确认更新完成,再关闭此次申请。否则,延期申请只是写进了记录,却没有进入实际排期。
3. 建立适度而非过度的治理节奏
小团队可以在每周项目例会上集中评估内部任务延期,大型组织则通常需要明确跨项目升级规则。无论规模如何,都应定义紧急事项的快速通道和普通事项的处理时限。对外承诺、质量门槛、预算或合同变化,应设置更高一级的授权;一般内部排期变化则尽量在项目层级解决。
可跟踪的指标包括申请首次完整率、从提交到决策的等待时间、获批后计划同步率、延期后按新日期完成的比例、同一事项重开次数,以及延期原因的重复出现情况。每个指标都要定义分母和统计周期,否则不同团队之间无法比较。
指标不应被用来简单惩罚提出风险的团队。若团队担心报延期会被追责,就会倾向于晚报、少报或用模糊日期掩盖问题。管理者真正要追问的是:风险是否及时暴露,事实是否可靠,方案是否经过比较,承诺是否按批准版本执行。
4. 30 天试运行:先验证闭环,再扩大覆盖面
如果现有流程混乱,我不建议一开始就要求所有项目填写复杂表单。先选一个依赖较多、但范围可控的实施项目,运行一个月,检查模板是否缺字段、审批是否越级、通知是否遗漏、系统记录是否可追溯。
- 第一周:确定延期定义、日期口径、权限边界和最小字段。
- 第二周:选取实际申请进行试填,记录申请人最难回答的问题。
- 第三周:检查一次审批到计划更新的完整过程,验证依赖方是否收到正确版本。
- 第四周:抽查申请样本,分析补充次数、等待环节和未完成的后续动作,再决定是否推广。
试运行的目标不是证明流程“没有延期”,而是确认团队能否更早识别偏差、更清楚比较方案,并在批准后让所有相关方同步行动。若表单增加了填写负担却没有改善决策,应该删减字段或重设流程,而不是继续堆规则。

九、总结:延期管理的成熟度,体现在团队能否更早做出更诚实的选择
1. 最重要的不是把延期压到零,而是让变化可解释、可决策、可追溯
实施项目存在不确定性,管理目标不应是让所有团队永远不申请延期。真正需要避免的是:风险已经出现却不敢报告,原因无法核实,影响只算到单项任务,审批没有比较方案,批复后计划和承诺各说各话。
我更看重一份申请是否让决策者看见真实取舍:保日期需要承担什么质量风险,保范围需要增加多少时间,拆分交付会给后续运营带来什么成本。把这些代价讲清楚,团队才是在管理承诺,而不是在管理表格。
2. 下一步从一份真实申请开始,而不是先买工具或重写制度
你可以先拿最近一份延期申请做一次复盘:它是否有原日期和新预测,是否说明证据与影响,是否比较过替代方案,审批权限是否合适,获批后计划和相关方是否同步。逐项标出“缺失”“含糊”“已闭环”,就能看出流程最值得改的地方。
如果团队已有项目管理平台,再验证申请、审批、依赖、计划更新和审计记录能否连起来;如果还没有,不妨先用简洁模板试运行。先让延期决策变得透明,再追求流程自动化。工具可以减少信息断点,但只有事实、判断、责任和后续动作都明确,延期申请才能真正成为实施团队的管理能力。
常见问题解答(FAQ)
1. 延期申请应该提前多久提出?
我之前遇到过临近交付才发现进度赶不上,团队只能仓促协调资源,客户也来不及调整计划。想知道延期申请有没有统一的提前量,尤其是跨团队依赖比较多的时候。
没有适用于所有项目的固定天数,建议按交付风险设置门槛:关键里程碑预计延误超过 1 个工作日,或最终交付可能延误超过 2 个工作日时,立即提出申请;涉及客户验收、外部供应商或跨团队依赖的,应在确认风险后 1 个工作日内提交,不要等到原截止日。申请中注明原计划日期、预计延期天数和下一次更新时间。
2. 延期申请需要提供哪些信息才容易评估?
我担心延期原因只写“工作量超出预期”,审批人很难判断这是不是合理风险,也无法决定要不要调配资源。实际提交时,哪些信息能让延期申请从解释问题变成可以执行的决策?
至少提供五项:受影响的任务或交付物、原截止日期与当前预测日期、延期原因及证据、已尝试的补救措施、剩余工作量和责任人。再列出延期期间的关键节点、依赖方及风险,并明确需要审批人决定的事项,例如是否缩减范围或增加资源。原因要落到可核实的事实,如某项测试未通过或依赖接口尚未交付,而不是只写“进度落后”。
3. 延期后应该如何更新计划并避免再次延期?
我遇到过申请获批后只改了最终日期,但中间任务和依赖关系都没调整,结果新的截止日还是不断被推迟。延期获批后,具体要更新什么,才能让新计划更可信?
获批后同步更新项目计划、任务截止日期、依赖关系和对外承诺,并把剩余工作拆成可验收的阶段节点。根据团队历史数据估算工作量,明确每项任务的负责人和验收标准;例如剩余任务按实际可用人日排期,并预留处理已知风险的缓冲。每周至少复核一次预测日期,若关键节点再次偏离,及时升级而不是等到新截止日临近。
4. 延期申请被拒后,团队应该怎么处理?
我担心延期申请被拒后,团队只能硬扛原计划,最后交付质量和成员状态都受影响。遇到这种情况,怎样在不隐瞒风险的前提下继续推进?
先确认拒绝依据和不可变更的约束,再提供可选方案及影响对比:维持日期并缩减非核心范围、增加资源但说明上手成本,或调整交付日期。把每种方案对质量、范围、成本和风险的影响写清,请有决策权的人确认取舍;若仍按原日期执行,也要记录剩余风险、应急措施和升级触发条件,并按约定频率报告进展。
核心关键词
文章包含AI辅助创作:延期申请最佳实践:实施团队延期管理落地方案,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/616477
读者评论
我们之前也把内部任务延期和客户交付日期混在一起,后来才发现下游排期没同步。把几种日期分开记录确实有帮助,但实际执行时还得明确谁负责通知客户。
用“事件、证据、影响”写原因,比直接归责更利于跨部门沟通。不过遇到多方共同造成的延期,申请表怎么记录各自影响,可能还需要更细的规则。
不太赞成把申请信息按比例分配。不同项目的复杂度差异很大,这些比例更适合当讨论提示,若变成考核指标,团队可能会为了填表而凑内容。
