延期天数怎么做?研发团队最佳实践:延期管理从0到1
一个版本原定 6 月 30 日上线,实际 7 月 8 日发布,延期天数究竟是 8 天,还是 6 个工作日?如果中间又新增了需求、调整了验收范围,这段时间该算团队延期,还是计划变更造成的顺延?研发团队真正需要的不是一个简单的日期相减公式,而是一套能说明“原计划是什么、变化发生在哪里、影响由谁造成、下一步怎么调整”的延期管理机制。
一、先讲核心结论:延期天数不是一个数字,而是一套口径
1. 先把计算公式说清楚
最基础的延期天数计算公式是:延期天数 = 实际完成日期 − 基准计划完成日期。如果实际完成日期早于计划日期,结果可以记为提前完成,而不是把负数直接归零。这个公式看似简单,真正影响结论的却是两个日期的定义:基准计划是否锁定,实际完成是否有统一判定条件。
例如,计划完成日期是 6 月 30 日,任务在 7 月 8 日通过验收,按自然日计算是延期 8 天;若团队只统计工作日,且期间没有法定假期,则可能是延期 6 个工作日。两种数字都能成立,但不能在同一张报表里混用,否则管理者看到的不是趋势,而是口径差异。
2. 先选口径,再谈责任
我建议团队至少区分三类时间:自然日、工作日和有效工作日。自然日适合看业务承诺、客户等待和版本发布窗口;工作日适合分析项目排期;有效工作日则需要进一步扣除团队停工、外部等待或已确认的阻塞时间。不同口径回答的是不同问题,不能用一个数字包办所有管理判断。
- 自然日延期:实际完成日减计划完成日,适合对外承诺和客户影响分析。
- 工作日延期:只统计工作日,适合团队排期与迭代复盘。
- 有效工作日延期:工作日中再按约定扣除特定等待时间,适合分析团队可控执行偏差,但必须保留扣除依据。
3. 计划日期不能随结果倒推
延期统计里最容易破坏可信度的,不是公式算错,而是计划日期被反复改写。项目延期后把原计划日期改成新的日期,再用新日期计算,报表自然会显示“没有延期”。这实际上抹掉了计划变化的历史,也让团队无法知道预测什么时候开始失真。
更稳妥的做法是保留三个字段:首次承诺日期、当前预测日期和实际完成日期。首次承诺日期用于衡量承诺兑现情况;当前预测日期用于管理未来风险;实际完成日期用于记录结果。三者各有用途,不应互相覆盖。
| 日期字段 | 主要用途 | 是否允许修改 | 建议保留的信息 |
|---|---|---|---|
| 首次承诺日期 | 复盘初始估算与承诺兑现 | 不覆盖,变更时留痕 | 日期、确认人、确认时间 |
| 当前预测日期 | 更新交付预期与风险提示 | 可以修改 | 新日期、调整原因、影响范围 |
| 实际完成日期 | 记录真正达到完成标准的时间 | 完成后不应随意回改 | 完成证据、验收人、验收时间 |
这组字段能把“承诺偏差”和“最新预测”分开。对于版本管理,管理者通常既要知道最初承诺是否兑现,也要知道现在按最新信息能否按时交付;如果只留一个截止日期,这两个问题就会互相污染。
二、延期管理的真实场景:日期背后是交付过程
1. 一个日期为什么会变成三种答案
设想一个中大型研发团队,计划在 6 月 30 日发布一个包含 42 项需求的版本。6 月 20 日,测试发现核心支付流程存在缺陷;6 月 24 日,业务又追加了两项必须上线的合规要求;6 月 27 日,外部接口联调环境出现故障;最终版本在 7 月 8 日完成发布。
如果只做日期相减,团队得到的结论是“延期 8 个自然日”。如果只看责任归属,团队可能把这 8 天全部归到测试、业务或外部团队头上。但管理上更有价值的问题是:最早的风险信号是什么时候出现的?新增范围有没有经过变更确认?接口故障是否影响了关键路径?团队在风险出现后做过哪些取舍?
延期天数是结果指标,延期原因和处理过程才是解释结果的证据。把两者混为一谈,容易让延期复盘变成追责会;把两者拆开,团队才有机会发现估算偏差、依赖管理或决策响应上的系统性问题。
2. 建议把延期拆成“总偏差”和“可解释影响”
团队可以保留一条主结果:实际完成日期与首次承诺日期之间的总偏差。同时,为了理解偏差来源,另记范围变更、外部依赖、技术风险、缺陷返工、资源冲突等事件的发生时间和影响区间。
这里要特别注意:不同原因的影响区间可能重叠,不能简单相加。比如接口环境故障持续 3 天,同时核心缺陷也阻塞了 2 天,如果两个问题都卡在同一条关键路径上,最终延期不一定是 5 天。更可靠的做法是记录事件、受影响任务和关键路径变化,而不是将原因标签直接换算成天数。
3. 从项目结果回看风险出现的时点
对延期管理而言,风险被发现得早不早,往往比最后延期几天更有诊断价值。某项目在发布前两天发现高风险缺陷,与在计划中期发现相同缺陷,可能造成完全不同的恢复空间。团队可以按周保存预测日期,观察预测偏差是在持续收敛,还是临近交付时突然扩大。
下图采用情景模拟数据,不代表行业平均水平。它用于说明一个常见管理现象:最终延期天数相同的项目,风险暴露时间和预测变化轨迹可能大不相同。

三、常见误区:看似在算延期,实际在制造失真
1. 把任务状态改成“完成”就当作实际完成
研发任务里的“完成”可能有多种含义:代码已提交、开发自测通过、测试完成、业务验收通过、正式发布完成。若团队没有统一定义,开发人员可能按代码完成记录日期,项目经理却按验收日期统计,最终同一项目出现两套延期数字。
我更倾向于按交付对象定义完成条件。代码任务可以以代码合并或构建通过为准;需求交付可以以验收条件满足为准;版本交付可以以正式发布或约定的上线状态为准。关键不是全公司只有一个“完成”定义,而是每类对象的定义固定、可查、可复核。
2. 把延期归因变成单选题
“延期原因:需求变更”通常不是完整复盘。需求变更可能只是触发事件,真正造成延期的因素还包括变更是否经过评审、变更进入时是否重新估算、是否调整范围、是否影响关键路径,以及团队有没有及时升级风险。
建议把原因分成“触发事件”和“管理机制”两层。触发事件描述发生了什么,管理机制描述为什么这个事件最终形成了交付偏差。这样做不是为了扩大责任范围,而是为了找到可改进的环节。
- 触发事件:新增需求、外部接口变化、关键人员缺席、缺陷返工、环境不可用。
- 管理机制:变更审批不完整、依赖承诺未确认、风险升级过晚、估算缺少验证、缓冲被提前消耗。
3. 把所有等待时间都扣掉
有些团队为了“公平”,会把等待业务答复、等待测试环境、等待第三方接口的时间全部从延期里扣除。问题是,等待本身是否可控,取决于团队是否提前提出请求、是否约定响应时限、是否准备替代方案,以及该等待是否位于关键路径上。
如果某个阻塞发生在并行任务上,可能没有影响最终交付;如果团队在截止前一天才发起依赖申请,即使对方晚回复,也不能只凭“外部原因”就断定团队毫无责任。因此,扣除时间必须有事件记录、开始结束时间、责任边界和影响证明。
4. 只看平均延期天数
平均值容易掩盖少数严重延期。10 个项目中,8 个项目提前或按时,2 个项目分别延期 20 天,平均延期天数可能看起来不高,但组织的客户风险和资源占用可能已经很大。至少应同时观察按期率、中位延期天数、延期项目的长尾分布和延期原因构成。
尤其要区分“延期项目的平均延期天数”和“所有项目的平均延期天数”。前者回答发生延期后通常拖多久,后者会受到按期项目如何计入的影响。报表标题应写清计算范围,避免数字看起来精确,口径却含糊。
5. 用延期天数直接评价个人
项目延期是系统结果,不等于某个人的工作表现。任务依赖、需求稳定性、技术风险、审批等待和资源切换都可能改变交付日期。把项目层面的延期直接映射为个人绩效,容易诱发提前关闭任务、拆分任务避责、隐藏风险等反作用。
延期数据更适合用于改进估算、依赖协同和风险管理。若要讨论个人贡献,应结合职责范围、实际工作记录、技术决策和团队约定,不能让一个日期差值代替完整评价。
四、专业判断逻辑:从算天数到判断可控性
1. 先确认“基准”是哪一个基准
团队常见的基准至少有三种:启动时的初始计划、评审后确认的承诺计划、最近一次变更批准后的计划。它们各自适合回答不同问题。初始计划适合分析前期估算质量;承诺计划适合判断对外或对业务的兑现情况;批准后的计划适合观察变更后的执行表现。
建议在项目启动或版本立项时明确主要考核口径,并保留其他口径用于分析。不要等项目结束后,才挑一个对结果最有利的日期作为“原计划”。如果计划在正式承诺前仍处于草案状态,应明确标注为预测,不要冒充承诺。
2. 再确认实际完成的验收点
实际完成日期不应依赖个人主观印象。团队可以在需求或版本层面设置可核验的完成条件,例如验收用例通过、关键缺陷关闭、发布审批完成、上线监控达到稳定标准。对不同交付对象,完成点可能不同,但必须能追溯到证据。
对于分阶段发布的产品,还可以区分开发完成、测试完成、灰度完成和全量发布。若所有节点都压缩到一个“实际完成日期”,就很难判断延期发生在研发实现、质量验证还是发布决策环节。
3. 把总延期与关键路径影响分开
总延期反映结果,关键路径影响反映任务安排对结果的作用。一个任务晚了 5 天,不代表项目必然晚 5 天:如果它有浮动时间,或者可以并行完成,实际交付日期可能不变;反过来,一个仅晚 1 天的关键依赖,也可能让后续多个任务整体顺延。
因此,分析延期时需要回答:任务是否位于关键路径?是否有可用浮动时间?阻塞是否与其他问题重叠?是否存在并行替代方案?这些问题比“哪个任务逾期最多”更能解释交付结果。
4. 将偏差分成范围变化与执行偏差
需求范围变化本身不必然是管理失败。业务环境、合规要求和用户反馈都可能要求调整范围。真正需要区分的是:变更是否被批准、影响是否重新评估、承诺是否同步更新,以及团队是否继续用旧计划要求交付。
在分析中可以并列展示“基准承诺偏差”和“变更后计划偏差”。例如,原承诺比实际日期早 8 天,但两次批准的范围变更合计使当前计划顺延 5 天,那么剩余 3 天并不能自动认定为团队执行偏差,还需要结合关键路径和实际记录验证。
5. 使用统一的计算与记录规则
以下伪代码只展示日期计算逻辑。实际系统还需要明确时区、节假日、跨时区团队和未完成任务的处理规则,避免不同报表分别实现一套算法。
延期自然日 = 实际完成日期 – 首次承诺日期
如果实际完成日期早于首次承诺日期:
结果 = 提前完成天数
否则:
结果 = 延期自然日
延期工作日 = 统计区间内的工作日数量
有效延期工作日 = 延期工作日 – 经审核确认的非团队可控阻塞工作日
对仍未完成的事项,不应该把空白实际完成日期当成零延期。可以记录“截至统计日已超期天数”,并和已完成项目的最终延期天数分开。这样既能展示正在发生的风险,也不会把未完成项目伪装成已关闭结果。
五、案例与数据观察:如何避免把一次延期讲成一个故事
1. 用一个版本案例拆开日期差异
以下为用于说明管理方法的情景案例,不是某家企业的真实经营数据。某产品团队原计划 6 月 30 日上线,实际在 7 月 8 日发布。以自然日计算,整体偏差为 8 天;以工作日计算,假设期间没有节假日,则是 6 个工作日。
团队在复盘时发现,版本中途追加两项合规要求,经过评审后批准顺延 3 个工作日;另有一个外部接口环境问题,经记录确认影响关键路径 1 个工作日。团队不能直接把两项相加后认定“可解释 4 天”,还要检查这两个影响是否重叠,以及批准的顺延是否已体现在当前预测日期里。
最终可以形成三个互不替代的结论:整体承诺偏差是 8 个自然日;批准变更后的工作日偏差需要按变更后日期重新计算;接口问题是一个待验证的关键路径事件。这样比给出“项目延期 8 天,主要因为需求变更”更能支持管理决策。
2. 记录数据时先追求可核验,不追求字段繁多
刚开始建设延期管理时,团队容易一次性增加十几种原因分类和复杂评分。结果是成员不知道怎么填,项目经理事后补数据,最后报表看起来丰富,证据却不可复核。第一阶段建议只要求保存计划快照、当前预测、实际完成、变更记录和关键阻塞事件。
等记录稳定后,再逐步增加原因分类、影响任务、关键路径标记、恢复措施和责任协同方。先保证日期事实可信,再讨论原因分类是否精细,比一开始追求“全量归因”更务实。

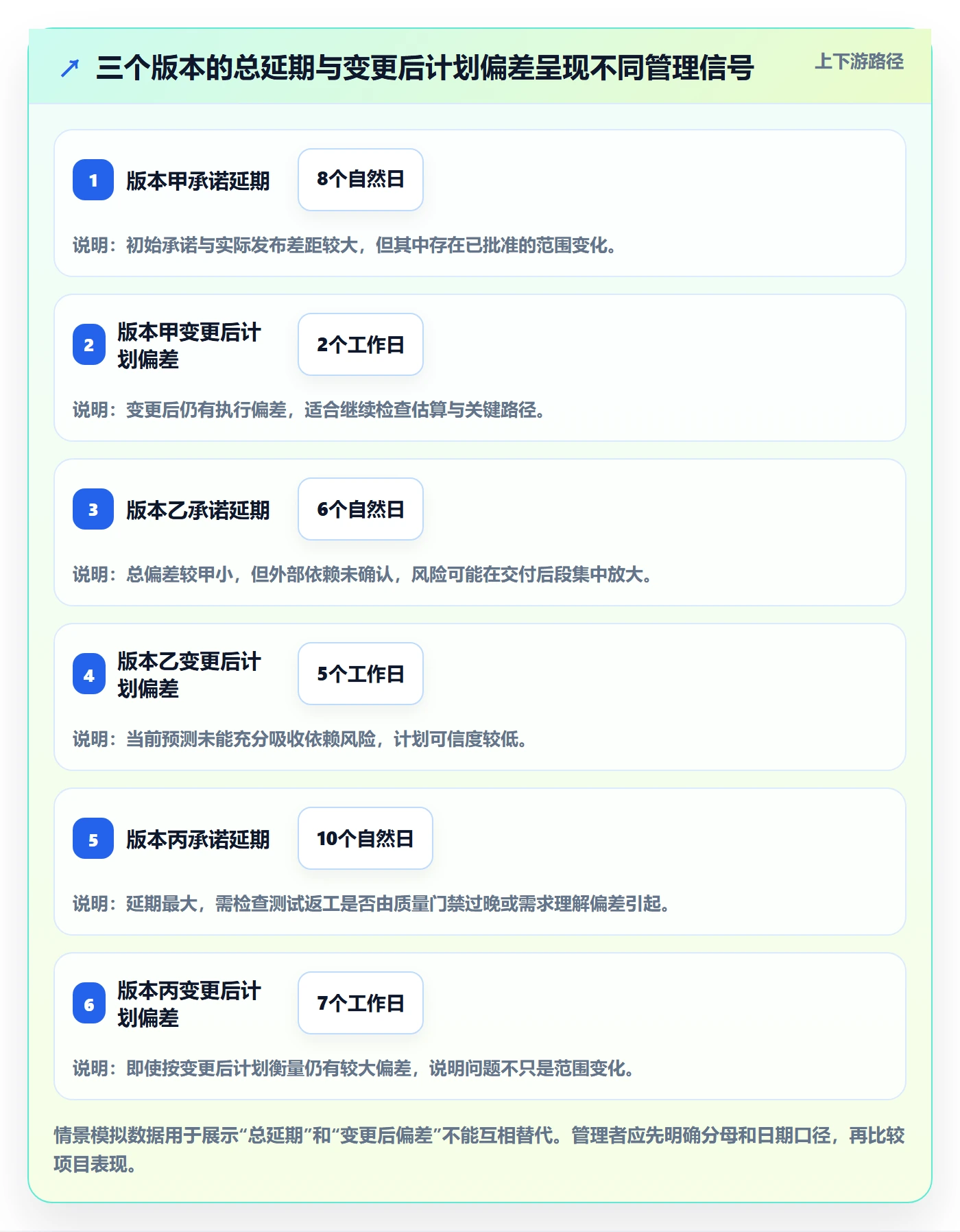

3. 观察不同口径下,管理结论会怎样变化
以下数据是情景模拟,假设比较三个交付版本:版本甲遇到范围变更但及时调整计划;版本乙外部依赖迟迟未确认;版本丙测试阶段出现集中返工。它展示的是同一批项目在不同指标下可能呈现不同风险,不代表真实行业统计。

4. 看分布,不只看平均值

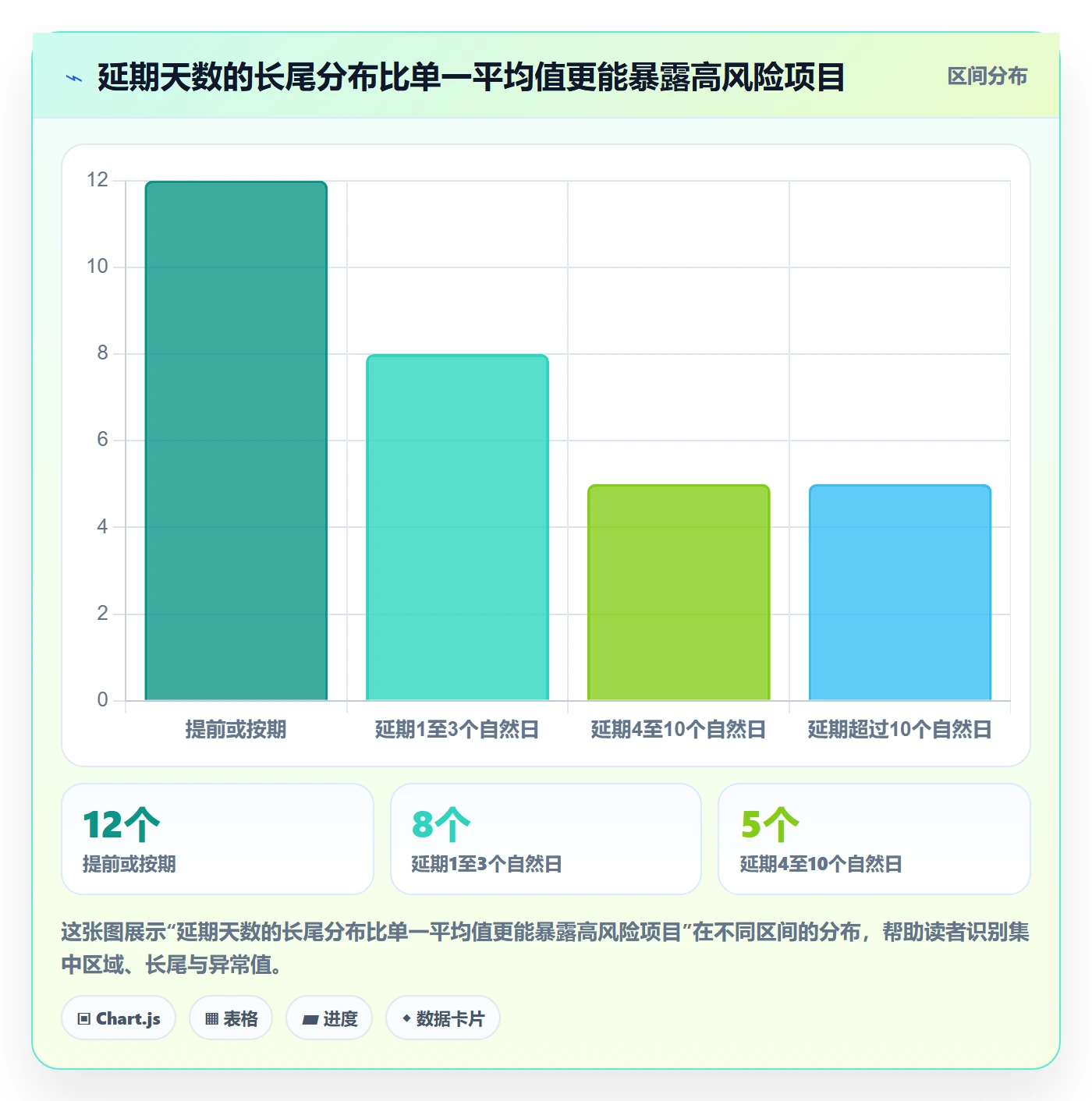

单个项目的复盘可以讨论具体事件,多个项目的管理则需要看分布。若多数项目偏差在 0 至 3 天,少数项目超过 15 天,团队应重点分析长尾项目的共同条件,而不是只用平均延期天数概括整体能力。若延期集中在特定交付阶段,也可能说明质量验证或外部验收被安排得过晚。
以下为示意分布,适合用于内部选择观察方式,不是行业基准。真实团队应以自身历史数据为准,并且把不同项目规模、风险等级和交付类型分开观察。

5. 工具的价值在于保留过程证据
当团队人数、项目数量和协作关系增加后,日期信息分散在表格、邮件、会议纪要和即时消息里,复盘成本会迅速上升。此时工具选型的重点不应只是“能不能填计划完成日期”,还应检查是否支持版本计划留痕、任务依赖、状态变更记录、风险跟踪、筛选统计和权限管理。
例如,PingCode面向中大型企业及 100 人以上组织,可用于项目与研发协作场景;按其产品能力介绍,支持私有化部署,也支持 Jira 平滑迁移。对于正在评估国产替代的组织,可以把它纳入候选范围,但是否适合仍应通过实际迁移演练、权限验证、报表核对和关键流程试点来判断,不宜仅凭功能清单下结论。
迁移前,建议先选一个历史版本做对照试点:抽取计划日期、变更记录、任务状态、依赖关系和延期统计,检查迁移后数据是否能复算出相同结果。若同一项目在旧系统和新平台里出现不同延期数字,先找出口径和时区差异,再讨论工具效果。
六、从0到1搭建延期管理:先统一最小闭环
1. 第一阶段:定义对象与日期字段
先确定团队要管理的是项目、版本、需求还是任务。不同对象的延期含义不同:一个版本可能整体延期,但部分需求已经按时完成;一个需求可能延期,却没有影响版本发布日期。若对象层级不清晰,延期统计会把局部任务偏差误当成整体交付偏差。
至少建立以下字段:对象名称、责任团队、首次承诺日期、当前预测日期、实际完成日期、完成定义、变更记录、阻塞事件。字段数量不必一开始就多,但每个字段要有人负责维护,并能说明何时更新。
2. 第二阶段:约定日期变更规则
日期可以调整,但调整不应静默发生。每次调整至少记录调整前日期、调整后日期、原因、影响范围、批准人和更新时间。对于紧急情况,可以先更新预测,再补充审批记录,但应规定补录时限,避免“先改日期、再也找不到原因”。
团队还应区分预测变化和正式承诺变更。预测变化是对风险的及时反映,不一定代表业务承诺已经调整;正式承诺变更则需要相关方确认。若两者混在一起,团队要么不敢更新预测,要么频繁改变对外承诺。
3. 第三阶段:建立可执行的预警阈值
预警不宜只在超期当天触发。可以依据项目阶段设置条件,例如关键路径任务预测晚于计划、依赖任务未按约定日期交付、剩余工作量高于剩余容量,或连续两次周报中预测日期变差。阈值不必一开始很复杂,但需要让团队有时间做选择。
阈值应按交付类型调整。稳定维护版本、探索型技术项目和客户定制项目的波动特征不同,统一规定“偏差超过两天就升级”可能制造大量噪声。建议先用历史数据观察预警频率和漏报情况,再逐步调整。
4. 第四阶段:把风险升级转成行动
预警不是把红色标记贴在项目上。每次升级都应推动一个决策:缩减非核心范围、增加资源、延后发布、拆分发布批次、降低质量风险,或者接受延期并同步相关方。没有决策动作的预警会逐渐失去可信度。
记录决策时,最好保留备选方案及其代价。例如,按期发布但缩减范围,可能影响业务覆盖;增加资源可能带来交接和沟通成本;延期发布可能错过营销窗口。延期管理的目标不是让所有版本按时,而是让团队尽早看见选择,并由有权限的人承担取舍。

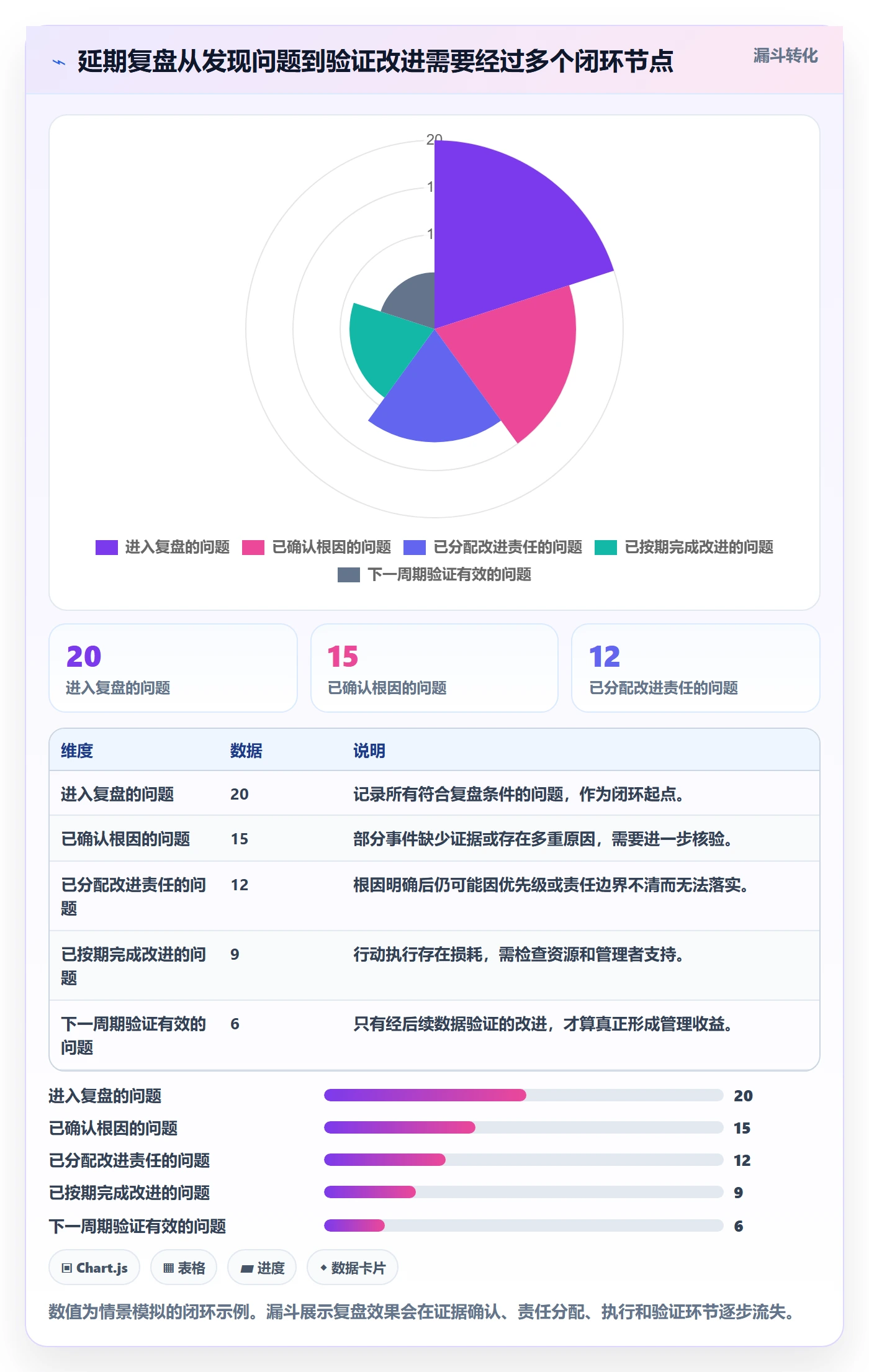

5. 第五阶段:按周期复盘机制,而非只复盘事故
每次延期都做完整调查会让团队疲惫,也容易把复盘变成形式。可以对重大延期、重复出现的原因和高影响客户项目做深度复盘;对轻微偏差则采用简短记录,持续观察是否形成趋势。重点不是追求每个原因都有长篇报告,而是识别可重复的系统问题。
每月或每个发布周期,至少检查一次:预测更新是否及时、变更是否留痕、阻塞是否有责任人、关键路径是否识别、复盘行动是否关闭。若某类问题反复出现,优先改流程或协作机制,而不是要求成员“下次注意”。
七、不同情况下的行动建议与取舍
1. 小团队:先用轻量规则,不急着建复杂报表
人数较少、项目并行数量有限的团队,可以先用共享表格或现有协作工具建立日期快照和变更记录。重点是所有人使用同一口径,项目负责人按固定节奏更新预测。此时过早设计复杂归因模型,往往会增加维护成本,却没有足够数据支撑分析。
取舍在于精细度与执行成本。小团队通常更适合少字段、高频更新;如果为了数据完整要求每次阻塞都填写复杂分类,成员可能为了完成填报而填报,反而降低信息质量。
2. 多团队项目:优先管理依赖,而不是只盯任务逾期
当一个版本跨多个研发、测试、运维或业务团队时,最关键的往往不是单个任务的截止日期,而是依赖承诺是否明确。建议为关键依赖记录提供方、接收方、交付物、承诺日期、验收标准和升级联系人。依赖状态应在项目计划中可见,而不是只存在于会议纪要里。
取舍在于统一管理与团队自治。中心化计划便于看全局,却可能给团队带来额外流程;完全自治则容易出现接口日期互相冲突。较稳妥的方式是统一关键节点和字段,保留各团队内部任务安排的自主性。
3. 合规或客户交付:保留自然日与工作日双口径
涉及合同、监管窗口或客户承诺时,自然日通常更接近外部实际等待;内部研发效率分析则更适合工作日。建议同时展示两种口径,并在报表标题中明确标注。对于经批准的客户范围变更,应保留原承诺和变更后的承诺,不要只留最终日期。
取舍在于对外易懂和对内可诊断。对外报告不宜塞入过多内部原因分类;对内复盘则需要保留足够细节。两套视图可以来自同一数据源,但展示内容不必完全相同。
4. 探索型项目:把日期预测和结果目标分开
技术预研、创新探索和不确定性较高的工作,可能无法在启动时准确承诺最终完成日期。此类项目可以采用阶段性目标,例如先验证技术可行性,再决定是否进入产品化,而不是把早期估算伪装成确定承诺。
取舍在于可控性与灵活性。阶段门增加了决策节点,却能减少团队在错误方向上持续投入。若项目确实需要固定上线窗口,也应明确哪些范围可以调整,避免把探索中的不确定性全部压给执行团队。
5. 高风险版本:优先缩小不确定性,而不是盲目加人
当预测明显恶化时,管理者常用的第一反应是增加人手。但研发任务有学习成本、交接成本和沟通成本,新成员未必能立即提高关键路径产出。更值得先检查的是未完成工作量是否可信、风险任务是否集中、测试入口是否过晚,以及能否通过范围拆分降低发布风险。
取舍可以按优先级讨论:先验证是否能移除非核心范围,再判断能否拆分发布;若风险来自明确且可并行的工作,再考虑增加资源;若核心技术路径本身尚未验证,增加人手可能只是增加协同负担。决策依据应是关键路径和剩余工作,而不是“延期了所以要加人”。
八、衡量机制有没有起作用:从结果数字转向预测质量
1. 关注按期率,也关注预测稳定性
按期率能够描述交付结果,但不能独立说明团队管理成熟度。团队可能通过不断推迟计划日期维持高按期率,也可能因为主动提前暴露风险而出现较低按期率,却更早帮助业务调整计划。因此,按期率应和计划变更次数、预测准确度、风险提前识别时间一起看。
预测准确度可以按固定时间点比较预测日期与最终实际日期,例如在发布前四周、两周和一周分别记录一次预测。这样能看出预测误差是否逐步收敛。团队不应追求每次预测都完美,而应关注误差是否有规律、变化是否及时。
2. 关注长尾风险和重复问题
即使总体延期中位数下降,如果超过 10 天的长尾项目变多,客户影响也可能加重。建议将项目按规模、类型、依赖复杂度或风险等级分组,避免把简单维护版本与大型平台改造直接比较。
同一原因连续几个周期出现,比单次延期更值得优先处理。例如外部接口每次都在联调阶段才暴露不稳定,问题可能不是某个项目负责人没有跟进,而是依赖承诺缺少验证机制。复盘要从事件走向机制,才可能减少重复损失。
3. 用行动完成率检验复盘是否有效
复盘提出了多少改进项,并不能证明管理能力提升。更实用的检查是:行动是否有负责人和期限,是否实际完成,下一周期同类问题是否减少。若行动长期未完成,说明复盘没有进入日常管理,不能把问题归结为团队“没有吸取教训”。
下图为建议基准的情景示意,团队可以先用它设计观察维度,再用自身数据确定合理目标。不同项目组合和发布周期会影响适用值,不应直接拿示意数字作为绩效线。

九、结尾:延期天数要服务于更早、更好的决策
我对延期管理的核心判断是:一个可信的延期数字,至少要能追溯到基准日期、完成定义和变更记录;一个有用的延期机制,还要能解释预测何时变化、影响如何形成、团队有哪些可选动作。只统计“晚了几天”,只能描述结果;把日期、事件和决策连起来,才有机会改善下一个版本。
下一步可以从一个正在进行的版本开始,不必先建设复杂体系:锁定首次承诺日期,另设当前预测日期;统一实际完成定义;每次调整保留原因和批准记录;每周检查关键依赖和风险;版本结束后同时复盘总偏差、变更后偏差与预测更新时间。跑完一个周期,再依据团队真实数据增加指标。
延期管理不是要求研发团队永不延期,而是让延期更早被看见、更准确地解释,并在影响扩大前作出有依据的取舍。只要日期不再被覆盖,风险不再靠口头传递,复盘不再止于归因,延期天数就会从一项事后统计,变成帮助团队管理交付的信号。
常见问题解答(FAQ)
1. 延期天数应该从哪一天开始计算?
我在做迭代复盘时,常发现不同人对延期起点理解不一样:有人从任务创建日算,有人从承诺交付日算。遇到跨团队协作时,这种口径差异会让延期数据很难比较。
以双方确认的计划完成日期作为基准,以实际完成日期作为终点,按自然日计算日期差;实际完成日期晚于计划日期才记为延期。若团队按工作日考核,应统一剔除周末和法定假期,并在项目规则中写明。
2. 任务还没完成时,延期天数怎么统计?
我做项目跟踪时,经常遇到任务已经超过计划日期,但负责人还在处理中。只看已完成任务会漏掉这类风险,也容易让项目整体延期显得比实际情况轻。
未完成任务按统计日与计划完成日期的差值计算逾期天数;统计日早于或等于计划日期时记为零。报表应将“已完成延期天数”和“当前逾期天数”分开展示,避免把未完成任务的逾期误当成最终延期。
3. 延期天数要不要扣除周末和节假日?
我曾在同一项目里看到有人按自然日汇报,有人按工作日汇报,结果相同任务的延期数字对不上。尤其是跨春节或长假时,差异会被进一步放大。
用于客户承诺、合同节点或日历周期分析时,通常按自然日统计;用于研发产能和工作量复盘时,可按工作日统计。关键是选定一种口径并保持一致,同时在数据字段或报表说明中标明计算方式及节假日规则。
4. 延期天数如何用于复盘,而不是只用来追责?
我参加项目复盘时,发现单看延期天数只能看到结果,却解释不了问题来自需求变更、依赖阻塞还是估时偏差。团队如果只围绕数字追责,往往会低估风险或不愿及时更新状态。
按原因对延期任务分类,例如需求变更、外部依赖、技术风险和估时偏差,并同时记录计划日期、实际日期、影响范围及处理动作。每个迭代重点比较延期率、逾期任务数和延期原因分布;若某类原因连续多个迭代上升,再制定对应改进措施并在下一轮验证效果。
核心关键词
文章包含AI辅助创作:延期天数怎么做?研发团队最佳实践:延期管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/615807
读者评论
我们以前只记首次承诺和实际上线日期,复盘时常把需求变更和执行偏差混在一起。把当前预测单独留档确实有帮助,不过维护记录需要有人负责,否则过几轮就容易断。
自然日和工作日都列出来比较实用,尤其跨节假日时差异很明显。还想知道未完成项目按周更新预测时,历史预测如何保存,才能避免月底只剩一个最新数字。
关键路径的提醒很重要。我见过任务逾期但没有影响上线,也见过一个外部依赖晚一天就拖住整条链路。归因时最好有任务和时间记录,单靠原因标签确实容易变成各说各话。
