延期申请最容易造成误判的地方,是把“申请次数”当成团队失控的证据。一个团队在季度末申请延期 12 次,另一个团队只申请 4 次,后者未必更健康:如果后者通过压缩测试、隐瞒风险或把未完成工作移出统计口径维持准时率,表面上的低延期率反而意味着管理盲区。真正值得分析的不是“谁延期了”,而是延期何时被发现、由什么因素触发、影响了哪些承诺,以及团队是否据此修正了估算和交付方式。

本文给出一套可落地的延期申请管理框架,并说明如何用数据区分合理变更、计划偏差与流程问题。

一、先讲结论:延期管理的目标不是少申请,而是早暴露、可决策

1. 把延期看成计划偏差的信号,不要看成个人过错

在研发管理中,“延期”不是一个单一事件。需求范围临时增加、关键依赖晚到、技术验证失败、工作量估算偏差、人员临时调整,最终都可能表现为同一个结果:原承诺日期无法兑现。若只记录延期天数,管理者得到的是结果;若同时记录触发时间、原因、影响面和处理动作,才有机会理解结果是如何产生的。

我建议先确立一个底线:延期申请是风险沟通机制,不是追责入口,也不是自动批准延期的通行证。团队需要尽早提交申请,让负责人有时间调整范围、资源或外部承诺;负责人则需要基于影响和证据作决定,而不是按申请人的职级或表达能力决定。

因此,延期管理要同时回答四个问题:什么时候发现风险?风险来自哪里?如果按原计划继续会损失什么?有哪些可选处置方案?如果这四个问题没有答案,单独填写一个“申请延期三天”的日期,通常不足以支持决策。

2. 管理指标至少要同时观察及时性、原因结构和交付后果

单看延期率容易误导。延期率下降,可能是计划更准,也可能是延期申请被压制;延期次数上升,可能是团队更早暴露风险,也可能是需求变更失控。建议将数据拆成三个层次:过程指标看发现和上报是否及时,原因指标看主要偏差来自哪里,结果指标看延期对里程碑、质量和客户承诺造成了什么影响。

观察维度 建议指标 要回答的问题 解读边界
风险暴露 延期预警提前量、风险发现至申请耗时 团队是否在截止日前留出决策时间? 提前量高不代表风险一定小,还要看估算是否稳定。
原因结构 范围变更占比、依赖阻塞占比、估算偏差占比 问题主要来自需求、协作、技术还是计划? 原因需要有统一定义,不能将所有问题都归为“其他”。
交付结果 里程碑偏移天数、受影响需求数、返工工时 延期的实际代价有多大? 延期天数要区分日历天与工作日,并明确统计范围。
纠偏效果 延期后再次延期率、延期原因复发率 延期决策是否解决了根因? 只看按新日期交付,会遗漏质量和范围的代价。

这套分层的价值在于避免把“申请多”直接等同于“管理差”。如果团队申请次数增加,但预警提前量变长、临时插单减少、再次延期率下降,可能说明风险上报机制正在变好。相反,延期次数不高但预警集中在最后两天,说明团队缺少早期识别或不敢暴露问题。

延期申请最佳实践:研发团队延期管理数据分析,常见问题

3. 好的延期申请必须让决策者看见“选项”,而不只是“困难”

延期申请的核心产物不是一段解释,而是一项可选择的决策。申请人至少应提供原承诺日期、当前预测日期、已完成与未完成范围、阻塞事实、影响对象,以及可行方案。方案可以是整体顺延、拆分交付、降低非关键范围、增加支援,或维持日期但接受明确风险。

如果申请只写“工作量较大,需要延期”,负责人无法判断延期是否必要,也无法比较替代方案。把申请写成“当前版本预计晚四个工作日;核心接口联调未完成,原因是上游字段定义在本周二变更;可选择先交付不依赖该字段的功能,或整体顺延;前者需保留一项限制,后者影响下游验收窗口”,决策信息就完整得多。

二、背景和真实场景:一条延期记录背后,往往叠着几种不同问题

1. 计划日期是多方承诺的交汇点,不只是研发任务的截止日

研发团队的计划日期通常连接产品验收、测试资源、发布窗口、销售承诺、客户培训和运维准备。某个开发任务晚两天,影响可能仅限团队内部;但如果它位于发布关键路径上,就可能推迟整批交付。反过来,任务延期也不一定意味着整体交付延期:若它可以拆分、降级或由并行方案替代,项目仍可能守住关键承诺。

因此,延期申请必须标出影响链路,而不能只填“延期三天”。管理者需要知道:被推迟的是单个任务、功能验收、版本发布,还是合同里程碑;受影响的是多少工作项、哪个团队、哪项外部承诺。没有这些信息,“延期三天”既可能被过度放大,也可能被严重低估。

2. 常见的延期场景,表面相似,处理动作却不同

第一类是范围变化。需求在开发中新增验收条件,原计划没有包含这部分工作。应确认变更是否经过评审,并判断新增范围是否必须进入当前版本。若不紧急,最优动作可能是移入后续迭代,而不是让整个版本延期。

第二类是依赖阻塞。上游接口、外部供应商、数据权限或环境准备未按约定到位。此时需要记录依赖方、约定日期、实际状态和等待期间可并行推进的工作。只把责任写成“等别人”,不能帮助团队识别下次应提前多久锁定依赖。

第三类是技术不确定性。团队在实现中发现性能、兼容性、安全性或数据迁移问题,原方案需要验证或调整。此类延期往往不是简单加人就能解决;如果根因是关键假设未经验证,下一次更有效的做法通常是把技术验证前置,先消除不确定性再承诺完整工期。

第四类是估算和执行偏差。任务拆分过粗、复杂度判断不足、人员投入被其他工作打断,都可能使实际工时超过计划。管理者要进一步区分系统性偏差与个别意外:如果相同类型任务连续多个周期低估,就应调整估算方式、任务粒度或容量规划,而不是不断要求团队“下次更准”。

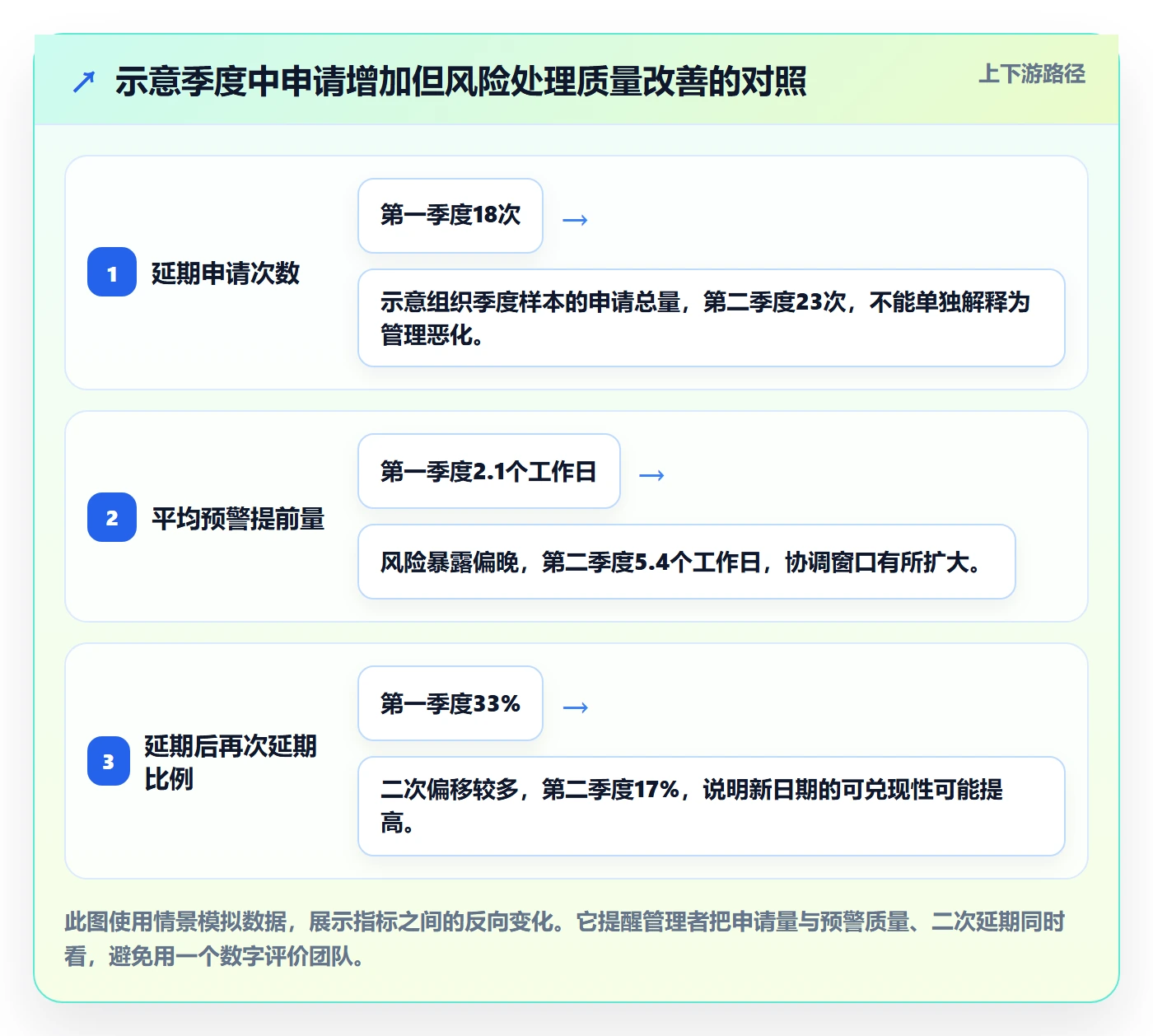

3. 一个团队的示意复盘:次数减少,不一定意味着交付更健康

下面用一个 100 人研发组织的季度样本推演说明数据应该怎样阅读。它不是某家企业的公开统计,也不应作为行业平均水平引用。该组织统计 60 个计划内里程碑,第一季度记录延期申请 18 次;第二季度通过提前预警模板和每周风险检查后,申请次数升至 23 次,但平均预警提前量从 2.1 个工作日增加到 5.4 个工作日,延期后再次延期的里程碑比例从 33% 降至 17%。

若只看申请次数,第二季度像是退步;若看提前量和二次延期,情况反而改善。这种变化可能说明团队更愿意在风险刚出现时申报,而不是等到截止日前再解释。管理者此时不该因为申请数量增加而收紧审批,而应继续核对原因分类、范围变化和最终交付质量,确认改善是否真实。

示意观察项 第一季度 第二季度 需要进一步核对
计划内里程碑数 60 项 60 项 两季度范围、团队构成是否可比。
延期申请次数 18 次 23 次 申请口径是否变化,重复申请是否单独统计。
平均预警提前量 2.1 个工作日 5.4 个工作日 是否以首次出现可验证风险的时间为起点。
延期后再次延期比例 33% 17% 新日期是否经过评估,而非仅仅换一个承诺日期。
按调整日期完成比例 67% 83% 同时查看缺陷、返工和范围删减,避免只优化日期。

延期申请最佳实践:研发团队延期管理数据分析,常见问题

三、常见误区:为什么“延期率”经常被用错

1. 误区一:把延期申请次数当作团队绩效排名

申请次数容易统计,却受项目数量、需求不确定性和上报文化影响。负责高风险基础设施、探索性研发或外部依赖较多项目的团队,天然可能有更多风险事件。直接比较不同团队的延期次数,等于把工作难度和团队表现混在一起。

若确实需要横向比较,应至少统一统计单元,例如按计划里程碑数计算延期里程碑率,并按项目类型、周期长度、变更频率分层。即便如此,数据也只能用于发现异常和提出问题,不能直接用于绩效惩罚。统计差异是复盘线索,不是责任结论。

2. 误区二:只看延期天数,不看关键路径和范围变化

延期两天可能影响整个发布窗口,也可能完全被缓冲吸收。反过来,日期没变也不代表交付没有代价:团队可能删掉测试、压缩评审、降低范围,最后把风险转移到质量或后续维护。因此,延期天数必须与关键路径、交付范围、质量结果一起解释。

至少要分别记录“原计划日期”“批准后的日期”“实际完成日期”,同时标明日期变化的原因。若只有实际日期,管理者不知道是最初计划失真,还是中途发生了经批准的调整;若只记录批准日期,又可能掩盖最初的预测误差。

3. 误区三:把“原因代码”当成根因分析

表单里有“需求变更、技术问题、资源不足、其他”几个选项,不等于已经完成原因分析。一个表面原因“资源不足”,背后可能是容量计划没有扣除支持工作、关键人员被多项目共享,或项目优先级反复切换。若团队每次都选“其他”,分类设计可能不贴合实际;若绝大多数都选“需求变更”,也要判断是否存在把计划内澄清误记为变更的问题。

我更倾向于采用两层分类:第一层记录触发类型,第二层通过复盘描述可控机制。例如,“依赖阻塞”是触发类型,“未设依赖确认节点”是机制缺陷。前者帮助做统计,后者才指向改进动作。

4. 误区四:审批流程越严,计划就越可靠

繁琐审批可能减少系统中的申请数量,却不一定减少真实延期。若申请需要多级签字,团队可能等到不得不承认时才提交,导致负责人失去调整范围和资源的窗口。审批的目的应是让正确的人及时做取舍,而不是增加申请人的证明成本。

低风险、局部任务可以授权项目负责人快速处理;影响发布、客户承诺、合规验收或跨团队关键路径的延期,则需要升级到有权调整范围和资源的人。流程强度应与影响面匹配,而不是所有延期都走同一条审批链。

5. 误区五:通过强行守期制造“准时率”

如果准时率被设为唯一目标,团队很容易产生不利行为:把未完成工作拆出计划、把测试挪到发布后、降低验收标准,或在系统里修改基准日期。表面指标变好,真实风险却被推迟到线上故障、客户投诉和返工阶段才暴露。

所以我会把准时交付与变更透明度、缺陷逃逸、返工工时和范围完成率放在一起看。若按时率上升,同时严重缺陷和返工显著增加,不能据此认定计划能力改善。衡量机制应鼓励团队诚实上报,而不是奖励“没有记录的延期”。

延期申请最佳实践:研发团队延期管理数据分析,常见问题

四、专业判断逻辑:从一张申请单走到可复盘的管理闭环

1. 先定义统计口径,避免团队各算各的

在配置系统或设计表单之前,先统一“什么算延期”。例如,计划日期是否指任务完成、代码合并、测试通过还是可发布;多次改期按一次延期还是多次记录;需求在冻结日期前调整是否算延期;计划外支持工作如何影响原任务。不同团队可以有不同规则,但同一张趋势图必须使用一致口径。

建议保存基准计划和每次变更记录,而不是覆盖原日期。每次调整都要有变更时间、发起方、理由、批准人和影响范围。这样既能看最终是否完成,也能回溯承诺是如何演变的。

2. 申请信息采用“事实、影响、选项、建议”结构

延期申请的内容应尽可能短,但关键字段不能缺。事实说明当前状态和证据;影响说明谁会受到影响;选项说明可采取的方案;建议说明申请人基于成本和风险倾向哪一种。把这四项分开,能够减少情绪化描述,也避免管理者在大量背景文字中寻找真正需要决定的事项。

申请字段 填写要求 一个可用示例
原计划与当前预测 保留原始承诺,提供最新可交付日期和置信度。 原定 6 月 14 日,当前预测 6 月 18 日,预测置信度中等。
已完成与剩余范围 按可验收项描述,不只写百分比。 接口开发完成,异常重试与压力测试未完成。
触发事实 写明何时发生、证据在哪里、是否已复现。 6 月 10 日联调发现上游字段为空时返回结构不一致。
影响链路 标出受影响的下游工作和外部承诺。 影响回归测试启动,客户验收窗口可能顺延两天。
备选方案 至少比较一项替代方案及其代价。 先交付不依赖该字段的功能,或整体顺延并完成完整测试。
申请建议 明确希望批准什么,并保留风险说明。 建议拆分交付;暂缓异常重试能力,需在下一版本补齐。

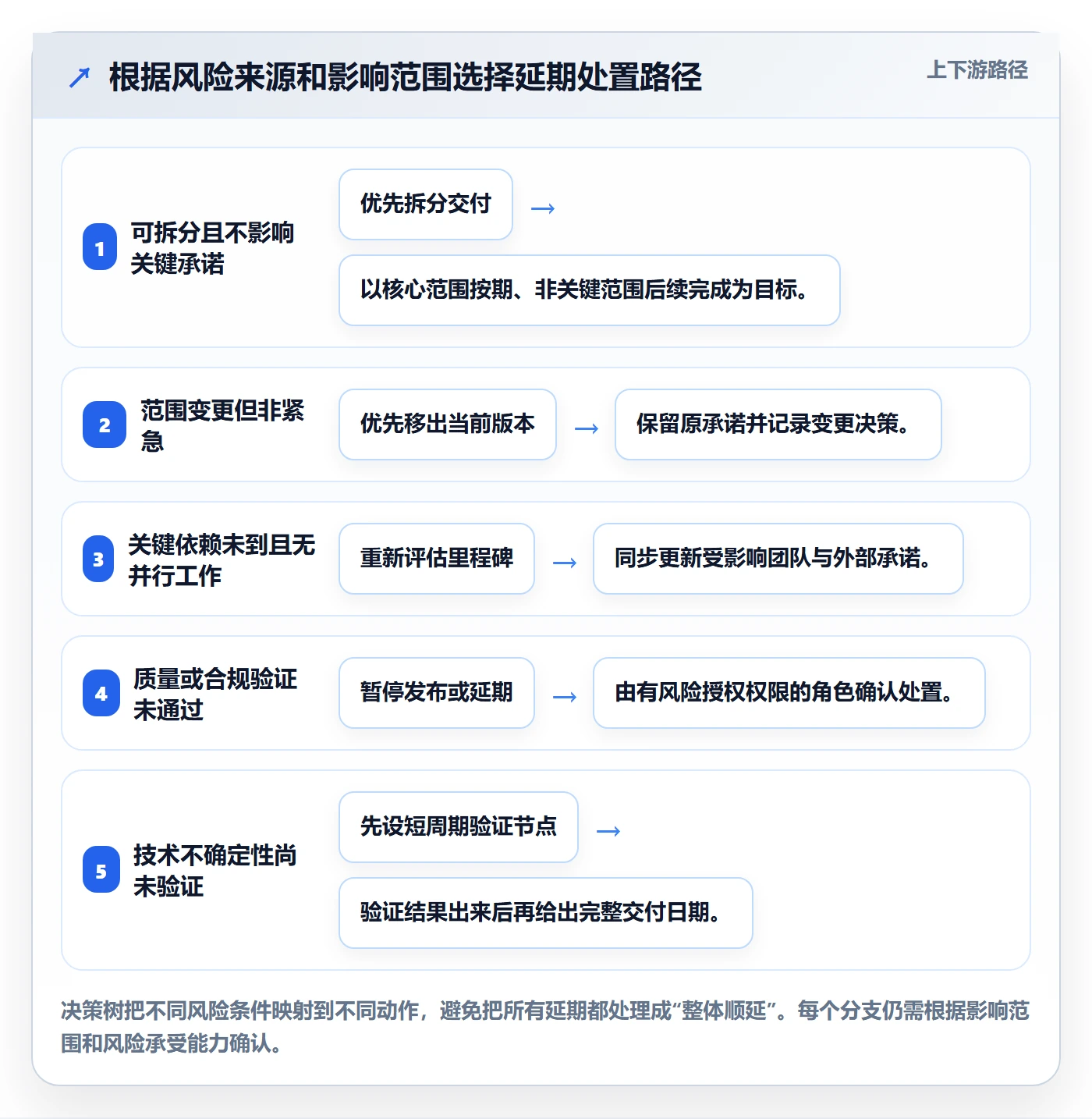

3. 依影响范围分级,避免所有申请都挤在同一条审批链

可以把延期分为局部、项目级和承诺级。局部延期不影响其他团队和关键节点,可由任务负责人或项目负责人处置;项目级延期影响版本范围、跨团队资源或里程碑,需要项目负责人和相关职能代表共同判断;承诺级延期影响客户验收、合同节点、安全合规或正式发布窗口,应由具备调整对外承诺权限的人拍板。

分级不是为了增加表单复杂度,而是为了让决策权与影响面匹配。审批人如果无权调整资源、范围或客户日期,就不应成为最终决策人。否则流程看似完成了,实际仍需要在审批之外重新协调。

4. 先判断可恢复性,再决定是否接受整体延期

收到申请后,我会先问“有没有办法不让整体目标延期”,再问“延期几天”。常见的恢复性选项包括拆分交付、移出非关键范围、并行验证、调整发布顺序、临时补充专业支持,以及把风险可控的部分先交给测试。每种方案都要明确代价,不能把“加人”当作没有成本的万能方案。

如果新增人员需要熟悉代码和业务,短周期内可能增加沟通成本;如果为了守期砍测试,可能把计划风险变成质量风险;如果拆分范围,则需要确认接口、数据和验收标准允许分阶段交付。决策的目标不是把延期藏起来,而是选择总成本与总风险更低的路径。

5. 用复盘把一次延期转化为下一轮计划改进

延期关闭后,复盘不要只问“为什么没按时”,还要问“风险最早在什么时候已经可见”“哪一条信息没有进入计划”“哪些调整奏效”“下一次要改变哪个机制”。最后必须形成一个可验证的动作,例如“以后超过两个团队的依赖在承诺日期前五个工作日确认”,而不是“加强沟通”。

改进动作要指定负责人、检查时间和验证指标。比如,针对依赖延误,可观察依赖按约到位率;针对估算偏差,可比较同类任务计划与实际工作量的偏差区间;针对临时插单,可记录计划外工作占团队容量的比例。没有验证指标,复盘容易变成一次性的解释会议。

延期申请最佳实践:研发团队延期管理数据分析,常见问题

五、数据观察与平台落地:指标要能回到具体工作项

1. 把数据分成事件、原因和结果三张“账”

一张延期表往往不够。第一张记录事件:计划日期、申请日期、批准日期、实际完成日期;第二张记录原因:范围变化、依赖阻塞、技术不确定性、估算偏差、容量冲突等;第三张记录结果:实际偏移天数、交付范围、缺陷、返工和受影响里程碑。三者通过项目、版本和工作项标识关联,才能从总体趋势下钻到具体案例。

如果数据只能导出为一个季度的“延期率”,管理者很难判断该给哪类工作调整计划,也无法识别是某一个高风险项目拉高了总体数字。反过来,如果数据粒度细到每一次状态变化,却没有统一口径,也会产生大量噪声。目标不是收集最多字段,而是让每个字段都能支持一个明确判断。

2. 重点观察三种趋势,而不是只做月度总量汇报

第一种是提前量趋势。看从首次可验证风险到正式申请之间隔了多久。提前量下降,可能是风险上报变晚,也可能是风险本身突然发生,需结合事件类型判断。

第二种是原因构成趋势。按季度或版本观察不同原因的比例变化。范围变更持续增加,可能需要改进需求冻结和变更评估;依赖阻塞集中在某个上游团队,可能需要建立跨团队承诺节点;技术不确定性反复出现,则可能要把验证任务放在承诺之前。

第三种是后果趋势。观察延期后的实际交付、质量和返工情况。若批准延期后仍反复延期,说明新日期没有建立在可靠估算上;若守住日期但缺陷和返工增加,说明团队可能以质量换速度。趋势需要通过项目类型、规模和风险水平分层,避免总平均值掩盖关键差异。

延期申请最佳实践:研发团队延期管理数据分析,常见问题

3. 平台选型看数据链路和治理能力,不要只看有没有延期字段

团队可以用项目管理平台、工单系统或现有协作工具承载延期流程,但应重点检查几件事:是否能保留原计划和历次变更;是否能把延期事件关联到需求、缺陷、版本和依赖;是否支持按团队、项目类型、原因和时间窗口筛选;是否有权限控制和审计记录;是否能把报表下钻回原始工作项。

当组织规模较大、项目并行较多时,权限模型、数据一致性、跨团队视图和部署方式会成为重要条件。以 PingCode 作为候选平台为例,面向中大型企业及 100 人以上组织的使用场景,评估时应重点验证其项目协作、字段配置、报表能力与团队现有流程是否匹配。若组织有数据驻留要求,可进一步核实私有化部署的版本、实施边界和运维责任;若计划从 Jira 迁移,应通过真实项目样本验证字段映射、历史记录、附件、权限和工作流的迁移完整性。

产品能力不能仅凭宣传表述直接视为已满足要求。对于“平滑迁移”或“国产替代”等目标,我会要求供应商明确迁移范围、不可迁移项、停机窗口、回滚方案和迁移后验收指标。真正重要的不是工具名称,而是历史数据能否被可信地带过来,团队是否愿意持续使用,以及管理报表能否追溯到真实工作过程。

评估项目 现场验证方法 通过标准示例
历史计划留痕 修改计划日期后检查原日期和修改记录。 可追溯修改人、时间、原因和前后值。
原因分类治理 让不同团队提交同类案例,检查分类是否一致。 分类定义明确,支持补充说明而不把所有情况塞进“其他”。
跨项目分析 按版本、团队、原因和时间窗口生成趋势并下钻。 汇总结果能回到具体工作项,筛选口径可复现。
迁移完整性 抽取真实项目做字段、附件、权限和流程迁移演练。 关键字段通过验收,差异有清单,异常有回滚方案。
部署与治理 核查数据位置、权限边界、备份及运维职责。 满足组织安全要求,责任和服务边界有书面约定。

4. 图表数据必须标明来源、时间窗和口径

如果数据来自内部项目系统,图表旁至少说明统计周期、样本数量、项目类型、延期定义和排除项。如果数据是情景模拟,就必须明确写出“示意数据”或“情景模拟”,不能装成实测结果。对于跨团队比较,最好同时展示样本数和分布,而不只给平均值。

尤其要谨慎处理百分比。样本只有 5 个里程碑时,1 个事件就会改变 20 个百分点;样本有 500 个时,同样的变化含义完全不同。管理层看板可以用比例快速识别趋势,但复盘和资源决策必须回到原始样本,不应让一个看似精确的数字替代事实核查。

六、不同情况下的行动建议:先处理风险,再决定流程强度

1. 风险在截止日前较早暴露,且范围和依赖都已确认

这类情况适合做方案比较,而不是立刻追问责任。检查剩余工作、关键路径和可替代交付范围,判断能否通过拆分、调整顺序或释放资源守住核心承诺。如果整体延期是最稳妥的方案,应同步更新所有受影响方的预期,并把新日期建立在剩余工作分解和容量核对之上。

如果申请人能提供证据、影响分析和备选方案,审批可以相对简洁。真正需要较强管理介入的,是影响跨团队、客户承诺或正式发布节点的部分,而不是把每个任务都升级处理。

2. 风险临近截止日才上报,且没有足够的影响说明

不要先批准一个拍脑袋的新日期。要求团队补充剩余工作、阻塞证据、测试状态和依赖条件,并判断是否存在已被遗漏的早期信号。若问题是突发故障,重点是快速控制影响;若信号早已存在却未上报,则需要修正风险沟通和检查机制。

此时可以先给出短周期的预测复核点,而不是承诺一个远期日期。例如,先约定 24 小时内完成技术验证或依赖确认,再据结果确认最终计划。这样做的价值是避免用不可靠的新日期覆盖旧计划,造成第二次失信。

3. 延期来自需求变更,变更有价值但不紧急

先区分“必须进入当前版本”和“可以进入后续版本”。对非紧急需求,通常应将范围与版本承诺分开,保留原里程碑并调整交付内容;对涉及安全、法规或关键客户验收的变化,则要评估延期是否比带风险上线更可接受。

需求变更应留下提出时间、决策人、受影响范围和取舍原因。若每次变更都被直接塞进当前版本,团队的计划准确性必然被稀释,管理层最后看到的延期率也会混合“估算问题”和“主动扩范围”两种完全不同的现象。

4. 延期来自外部依赖,且等待期间有可并行工作

先确认依赖是否真实阻塞关键路径。若有不依赖该输入的工作,应安排并行推进,并设置依赖状态的下次检查时间。若对方无法给出可信日期,则应将计划改成条件式预测,例如“依赖在某日期前到位,目标日期为某日;若未到位,触发重新评估”,而不是写一个看似确定的单一日期。

对重复发生的依赖问题,应在项目启动阶段建立依赖清单和责任人,并为关键输入设置确认节点。长期依赖同一团队口头承诺而没有跟踪机制,最后通过延期申请来补救,属于流程设计问题,不是单个执行人员能够解决的。

5. 延期涉及质量、安全或合规风险

不能用“按期交付”压过风险评估。若测试、审计或安全验证未完成,需要明确说明不延期的后果、风险等级和接受风险的授权人。对于不可接受的风险,应停止或调整发布,而不是让研发团队通过修改日期之外的方式绕过控制。

这类延期的决策记录尤其重要,应保留验证证据、风险评估、授权意见和后续补救计划。关键不是把流程做得更复杂,而是确保有权承担风险的人做出明确决定,避免风险在组织中无人负责。

6. 同类延期连续多个周期复发

如果一个原因连续出现,不应继续把每次事件都当作偶发。对估算偏差,检查任务粒度、历史参考和计划容量;对范围变更,检查需求入口与冻结机制;对依赖问题,检查责任边界和确认时间;对技术验证失败,检查验证任务是否过晚启动。

复发问题需要一个机制级动作,并且设置验证期限。比如未来三个迭代观察同类任务的计划偏差分布,而不是要求下一次立刻达到某个不现实的准确率。改善应该建立在样本积累上,不应通过压低承诺或减少记录来制造漂亮数字。

延期申请最佳实践:研发团队延期管理数据分析,常见问题

七、不同情况下的取舍:没有一种方案能同时满足日期、范围、成本和风险

1. 整体顺延:适合核心范围不可拆分的交付

整体顺延的优点是保持范围完整,适合接口耦合高、验收必须整体通过,或安全验证不能拆开的项目。代价是下游团队、客户窗口和发布安排都可能受影响。批准前要确认新日期是否覆盖剩余工作、回归测试和发布准备,而不是只把开发任务的预计完成时间当成最终交付日。

如果新日期仍依赖尚未确认的外部条件,就不应把它包装成确定承诺。可以采用条件式里程碑,并明确触发重新评估的信号,让相关团队知道何时需要调整资源或客户沟通。

2. 拆分交付:适合价值可以分阶段兑现的范围

拆分交付可能保住核心价值和关键日期,但会增加版本管理、兼容性、文档和后续补齐成本。拆分前要确定各阶段的验收标准、数据兼容性、未完成能力的暴露范围和回退方案。仅仅把工作项拆成两张卡片,不等于业务上可以分阶段上线。

若第一阶段已经能解决用户的关键问题,拆分通常有价值;若用户必须同时具备所有能力才能完成流程,拆分可能只是把延期伪装成部分完成。决策时应从用户任务和系统边界出发,而不是从团队内部的开发方便出发。

3. 缩减范围:适合明确存在低优先级内容的情况

缩减范围有助于守住日期,但需要明确哪些能力被移除、谁接受缺口、何时补齐以及是否影响承诺。若被删减的内容涉及安全、数据完整性或必要验收条件,就不能简单归为“非核心”。范围调整也要留痕,否则团队会在“按时完成”的统计中掩盖实际交付内容变少。

管理者应比较缩减范围带来的收益与未来补做成本。若某项功能只是暂缓,后续补齐成本较低,可能是合理选择;若删掉的部分会导致架构重构或用户迁移困难,则短期守期可能带来更大的长期成本。

4. 增加资源:只在瓶颈可以被资源直接缓解时采用

加人并不自动缩短周期。任务如果高度串行、领域知识集中在少数人手中,新增人员可能需要培训和协调;若真正瓶颈是等待外部决策或环境资源,增派开发人员也解决不了问题。应先明确瓶颈属于人力容量、专业能力、决策等待还是系统环境,再决定是否投入资源。

如果确定补充资源有帮助,应同时明确任务边界、交接成本和质量责任,避免核心人员花大量时间带新人,反而延误关键工作。短期增援要有退出条件,否则临时措施可能长期化,却没有解决容量规划问题。

5. 维持原日期并接受风险:必须明确风险所有者和后续动作

有时业务确实不能接受延期,但“维持原日期”不意味着风险消失。需要写清楚哪些验证未完成、风险可能造成什么后果、谁授权接受、如何监测和如何回退。没有风险接受者的“先上线再说”,不是经过管理的取舍,而是把责任推给未来的使用者和运维团队。

当质量风险超过组织的容忍边界,任何交付压力都不应替代必要控制。日期、范围和风险之间可以协商,但风险底线必须有明确规则,尤其是涉及安全、隐私、数据一致性和合规要求时。

处置方案 主要收益 主要代价 适用条件
整体顺延 保留完整范围,测试与验收路径相对清晰。 影响下游承诺和发布窗口。 范围强耦合,拆分会造成更高风险。
拆分交付 核心价值可能按期兑现。 增加版本、兼容和后续补齐成本。 用户价值和验收条件可分阶段成立。
缩减范围 减少当前周期工作量,保护关键路径。 交付能力变少,可能产生补做成本。 存在明确的低优先级内容,且缺口被接受。
增加资源 对可并行、可交接的工作可能提升吞吐。 培训、沟通和协调成本可能抵消收益。 瓶颈确实是可扩展的人力或专业能力。
维持日期并接受风险 守住外部时间窗口。 潜在质量、运维或合规成本上升。 风险已量化、可监控,并由有权限者接受。

八、把延期管理做成可持续机制:从一次审批到组织学习

1. 先用小范围试运行验证字段和流程

不建议一开始就要求全公司提交大量字段。可以选择一个项目群或一个交付周期,试运行原计划日期、当前预测日期、申请时间、原因分类、影响范围、备选方案和最终结果等核心信息。试运行后检查哪些字段能帮助决策、哪些字段无人使用、哪些分类频繁产生歧义,再调整表单。

如果团队填写时间明显增加,却没有改善决策速度或数据质量,应精简字段。延期管理不是文书工程;它的成功标准是更早发现风险、更快完成取舍、更少重复踩坑,而不是表格更长、审批层级更多。

2. 建立轻量复盘节奏,避免只在季度末看总表

对于关键版本,可以每周查看高风险工作项和依赖状态,重点识别预测日期发生变化的项目;对于普通任务,按迭代或里程碑复盘即可。例会不必逐条审问所有延期,而应聚焦高影响、重复发生、预警滞后或新日期可信度不足的案例。

季度复盘适合观察趋势和机制问题,不适合替代日常风险管理。若团队直到季度末才看到依赖阻塞、变更增加或反复改期,数据即使准确,也已经错过了最有价值的干预窗口。

3. 把“预测”与“承诺”区分开来

研发预测是基于当前证据对完成时间的估计,承诺则是组织对外或对内做出的交付安排。两者应关联,但不应被混为一谈。早期预测可以带置信度和条件,承诺则需要考虑范围、资源、风险缓冲和外部窗口。团队若担心一旦说出预测日期就会被当成承诺,往往会延迟上报,导致风险更晚暴露。

可用区间表达不确定性,例如给出最可能日期和风险条件,而不是在证据不足时强行报一个精确到日的日期。随着技术验证和依赖确认,预测逐步收敛;当组织正式确认承诺时,再记录承诺基线。这样才能看出是早期不确定性正常收敛,还是计划能力持续失准。

4. 同时保护透明上报和结果责任

鼓励早报风险,不等于免除责任。团队需要对事实准确、评估认真、方案可执行负责;管理者需要对优先级、资源配置、范围决策和外部承诺负责。若风险被及时上报并且团队按计划执行,后来仍因不可控因素变化而延期,不应与隐瞒风险或反复低质量估算等同处理。

成熟的组织文化不是“延期没有代价”,而是“代价可见、责任清楚、改进可验证”。如果团队相信诚实上报会被惩罚,数据就会失真;如果上报后永远没有决策和改进,团队也会认为流程无用。机制必须同时做到公正和有效。

九、常见问题

1. 延期申请应该提前几天提交

没有适用于所有项目的统一天数。关键是申请时间要早于仍可选择替代方案的最后期限。局部任务可能提前一两个工作日就足够;涉及跨团队联调、客户验收或发布窗口的项目,通常需要更早识别。团队可按历史案例测算:从风险首次出现到完成决策、协调资源和调整排期,实际需要多长时间,再设预警节点。

2. 延期次数越少,是否代表团队越成熟

不一定。次数少可能是计划准确,也可能是没有记录、改动基准日期或把未完成工作移出范围。判断成熟度应结合预警提前量、原因复发率、按新日期完成比例、质量结果和范围完成情况。特别要检查延期是否集中在最后几天,以及按时交付是否伴随返工和缺陷上升。

3. 多次延期的任务应该怎么处理

先停止机械地顺延日期,把剩余工作重新拆解并核实阻塞条件。再判断反复偏差来自范围仍在变化、技术方案未验证、依赖不确定,还是容量被其他工作挤占。新日期应基于可验证的工作分解和明确的假设;若假设尚未确认,先设置短周期验证节点,再给出最终预测。

4. 延期申请需要产品、测试和业务都审批吗

不必让所有角色审批每一个申请。参与者应由受影响范围和决策权决定:产品负责人适合判断范围取舍,测试负责人适合判断验证和质量影响,项目负责人适合协调计划,业务或客户负责人则负责外部承诺。局部延期可由授权人快速处理;影响发布、安全、合规或客户节点时,再升级到具备相应决策权的角色。

5. 团队规模较大,如何避免延期原因分类失真

为每个原因提供清晰定义、正反例和填写说明,并定期抽样检查。原因分类最好保持有限,允许补充描述,但不要不断增加相似选项。若“其他”比例持续很高,说明分类需要调整;若某一类异常占比过高,也要检查是否被当作方便的默认选项。分类的目标是支持行动,不是让所有案例都被强行归入一个看似精确的标签。

十、总结:延期不是需要消灭的记录,而是需要尽早处理的信号

我对延期管理的核心判断是:一个团队真正需要降低的,不是延期申请数量,而是“临近截止才发现、原因无法验证、影响没人承担、改期后再次失约”的组合风险。申请数量增加时,先看预警是否更早、决策是否更清楚、交付质量是否稳定;申请数量下降时,也要核实是不是风险变少,而非风险从系统记录里消失。

下一步可以从一个项目开始:统一延期定义,保留原计划和变更记录;用“事实、影响、选项、建议”改造申请内容;按影响范围分级决策;每个周期复盘高影响和重复发生的案例;最后用提前量、原因复发、二次延期、范围完成和质量成本验证机制是否有效。

如果准备把流程落到项目管理平台,先拿一个真实项目做小范围验证,重点检查历史计划留痕、关联数据、权限、报表下钻和迁移完整性。不要先追求一张漂亮的延期率看板;先确认每一个数字都能解释、每一次决策都可追溯、每一个复盘动作都能在后续周期接受验证。做到这一步,延期申请才从“解释为什么晚了”,变成“帮助团队更早做出正确取舍”。

常见问题解答(FAQ)

1. 研发任务延期时,应该在什么节点提交延期申请?

我以前总觉得只要最终能交付,晚几天再说明也没关系。后来遇到联调时间被压缩、测试资源已排满的情况,才发现申请时点会直接影响团队调整方案的空间。

建议在确认原计划日期无法实现后立即申请,不要等到截止日或任务逾期后补报。申请时说明已完成内容、剩余工作、延期原因、预计完成日期及对下游任务的影响;如果还无法准确估算,可先给出风险区间和下次更新时间。

2. 分析研发团队延期情况,哪些数据比延期次数更有参考价值?

我在复盘时发现,只看延期次数很容易把复杂项目和小任务混在一起,结论并不公平。尤其是任务规模差异大时,我更想知道延期对交付造成了多大影响,以及预测是否准确。

至少同时看延期率、延期时长、延期原因分布和计划日期变更次数,并按项目或任务类型分组比较。延期率可按延期任务数除以到期任务数计算;延期时长统一按工作日统计,同时保留最初承诺日期和当前承诺日期,避免反复改期后看起来按时完成。

3. 怎样判断延期是合理的风险应对,还是计划评估出了问题?

我遇到过外部接口变更导致任务延期,也遇到过工作量明显低估却一直没有预警的情况。两者最后都表现为晚交付,但如果用同一种方式追责或复盘,团队很难真正改进。

看延期原因是否有可核实的时间线和证据,并区分外部依赖变化、需求变更、技术风险与估算偏差等类别。外部条件变化且团队及时预警、同步影响并提出调整方案,通常属于风险应对;若工作量长期低估、依赖未确认或风险已显现却迟迟未上报,应重点复盘估算和管理流程。

4. 团队经常申请延期,管理者可以采取哪些措施减少重复发生?

我不希望延期管理变成单纯催进度或批评个人,因为有些问题每个迭代都会重复出现。实际工作中,我更关心怎样从数据里找到能改变的流程环节,并验证改进是否有效。

先按原因统计连续数个迭代的延期情况,找出重复出现且影响较大的因素,例如需求变更、等待评审或测试资源不足,再为每类原因指定责任人和改进动作。随后比较改进前后的延期率、延期工作日和预警提前量;若延期率下降但任务频繁拆分或改期,还要同步检查统计口径是否被改变。

核心关键词

读者评论

龙
龙梓萱

我们之前也遇到过申请次数增加的情况,后来发现是大家开始提前报风险了。比起单看次数,我更关心新日期是否有依据,以及延期后有没有再偏移。

史
史书瑶

原因分类做得太粗,最后很容易都落到“资源不足”或“其他”。实际复盘时最好再记录背后的机制问题,否则统计能看出哪里常延期,却不太能指导下一步改什么。

苏
苏俊杰

文中提到同时看缺陷和返工很有必要。不过跨团队比较时,项目复杂度、变更频率也很难完全统一,指标更适合用来发现异常和追问原因,不宜直接当绩效排名。

文章包含AI辅助创作:延期申请最佳实践:研发团队延期管理数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/615642
