延期管理如何做好延期分析?研发团队制度设计与操作步骤
同一个版本延期两周,复盘会上常见的结论是“需求变更多”“测试介入晚”“研发资源不足”。这些说法可能都是真的,却未必能解释延期是怎样发生的:需求变更发生在关键路径上,还是只影响了非核心功能?测试晚是因为排期错误,还是因为构建物迟迟不可用?如果团队只记录“延期原因”,不还原时间、依赖和决策过程,延期分析就容易变成给结果找理由,而不是找到能改变下一次交付的杠杆。
我判断延期分析是否有效,不看复盘会开了多久,也不看原因分类写得多细,而看三个结果:能否重建计划与实际的差异,能否区分直接原因和管理原因,能否让下一轮排期、变更控制或风险响应发生可验证的改变。下面给出一套适用于研发团队的延期分析制度、操作步骤和判断方法,并用明确标注的情景模拟说明如何落地。
一、先讲结论:延期分析要追踪“偏差如何形成”,而不是寻找一个责任人
1. 先把延期定义清楚,再讨论原因
“延期”不是一个可以直接拿来分析的原因,而是计划日期与实际日期之间的结果差。团队至少要明确分析对象:是需求完成时间、测试准入时间、版本冻结时间,还是生产发布日。若有人用开发完成日,有人用上线日,最后算出的延期天数没有可比性。
我建议将分析口径固定为:以批准的基线计划为参照,记录关键里程碑的计划日期、实际日期和偏差天数;如基线发生正式变更,则保留变更前后版本,不覆盖原计划。延期天数可以被批准调整,但历史计划不能被悄悄改写。否则团队只会看到“按新计划准时”,看不到计划曾经如何失真。
2. 把直接原因、触发事件和系统原因分开
一个延期事件通常不只对应一个原因。比如接口联调晚了三天,直接原因可能是服务端未提供可用接口;触发事件可能是上游需求增加字段;更深层的系统原因则可能是跨团队接口没有负责人、需求变更没有影响评估。只记录“接口问题”,后续很难知道应该改技术方案、协作机制,还是需求流程。
因此,延期分析应至少回答四个问题:偏差在哪个节点首次出现?什么事件触发了偏差?偏差通过哪些依赖传到最终里程碑?哪一个可控机制本可以提前发现或缩小损失?这四个问题比“谁导致延期”更接近可执行的改进。
3. 用里程碑偏差和关键路径判断影响,不用任务数量判断严重程度
任务多不等于延期风险高。真正要紧的是任务是否处于关键路径、是否有可用缓冲、是否依赖其他团队,以及它的延误会不会推迟外部承诺。一个低工作量的安全评审,如果是上线门槛且没有并行替代路径,可能比十个普通开发任务更值得关注。
我会同时看偏差天数、影响范围和恢复空间。比如某项工作晚两天,但还有四天浮动时间,可能尚未影响发布;另一项只晚半天,却卡住所有端到端测试,风险更高。延期分析的重点不是把“晚了几天”排成榜,而是识别偏差如何穿过依赖关系。

二、背景与真实场景:为什么看似合理的延期结论常常不够用
1. 计划日期被反复调整,导致复盘失去参照物
我在研发治理中最常见的一类分析障碍,不是缺少任务记录,而是计划被不断更新,却没有保留每次调整的理由和审批时间。项目最初承诺在月末发布,后来改到下月第一周,再改到第二周。复盘时团队只拿最新日期对照实际日期,于是“延期”看起来很小,真实的计划漂移却消失了。
对此,团队可以保留三种日期:原始承诺日期、经批准的当前基线日期、实际完成日期。原始日期用于观察承诺稳定性;当前基线用于衡量执行偏差;实际日期用于核对交付结果。三者不能互相替代。需求范围变更导致日期调整时,应记录变更内容、影响评估、批准人和生效时间。
2. 汇报节奏太粗,团队只能在最后一刻发现偏差
如果项目只在周会上汇报“正常、风险、延期”,状态粒度通常不够。一个任务周一已经卡住,但周五才升级,管理者得到的是已经发生的结果,而不是可干预的信号。相反,过度追踪每小时进度也会制造噪音,使成员把时间花在填报上。
更实用的做法是围绕风险节点设置检查频率:关键路径任务、跨团队依赖和外部承诺按日或按关键事件更新;一般任务按周更新。更新内容不必写成长篇说明,至少包含剩余工作、当前阻塞、依赖对象、预计完成日期,以及预计日期变化的依据。
3. 多团队协作让“局部准时”和“整体延期”同时存在
研发、测试、产品、运维各自完成自己的任务,并不代表版本按时交付。常见情况是开发按时完成,却没有满足测试准入条件;测试按计划开始,但环境或数据准备迟迟不到位;上线审批完成,却因回滚方案未验证而无法发布。只按部门统计任务完成率,会把局部效率误当成端到端交付能力。
我建议把交付节点定义成“可验证的完成条件”,而不是角色口头确认。例如,开发完成不仅是代码提交,还要满足构建通过、必要的自测记录齐全、接口文档更新;测试完成要说明覆盖范围、未解决缺陷和已知风险。完成条件越清楚,延期发生时越容易定位等待发生在哪一段。
4. 一个情景模拟:四天延期,实际由不同阶段共同累积
下面用一个匿名情景模拟说明分析方式,不代表行业统计。某团队计划在第 20 个工作日发布一个中等规模功能版本,实际在第 24 个工作日发布。表面上看是“测试阶段延误四天”,但按时间线复原后发现,偏差在更早阶段已经产生。

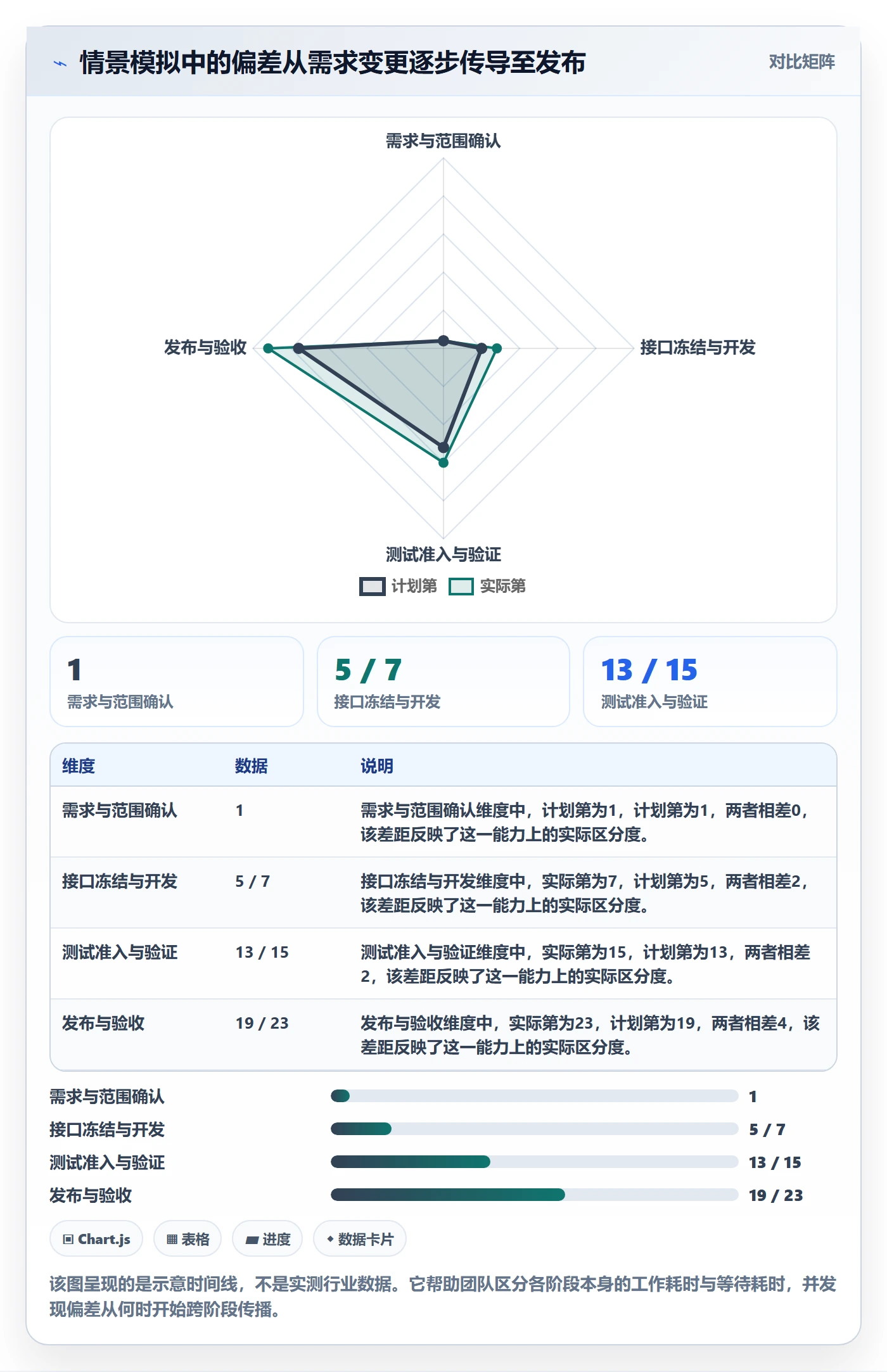

第 6 个工作日,业务方提出新增校验规则,团队口头同意,却没有同步评估接口和测试范围;第 10 个工作日,上游接口字段仍未冻结;第 14 个工作日,开发提交的版本缺少可复现测试数据,测试无法完整启动;第 17 个工作日,团队才确认需要修改数据准备方式。最终,测试时间被压缩,缺陷修复又占用发布缓冲,导致实际发布日期推迟。
在这条时间线上,“测试晚”只是最后暴露问题的阶段。直接动作是补齐数据准备,但管理改进还需要包括变更影响评估、接口冻结日期和测试准入检查。若复盘只要求测试团队“提前介入”,却不修正上游输入条件,类似延期仍会重现。

三、常见误区:这些做法会让延期分析看起来完整,实际无法改进
1. 把“需求变更”写成最终原因
需求变更是事件,不是完整解释。需要继续追问:变更来自新业务事实、早期需求澄清不足,还是审批机制过慢?变更发生在设计前还是开发后?是否做了范围、工期和质量影响评估?同样是变更,发生阶段不同,对交付的影响可能完全不同。
更好的记录方式是同时保留变更时间、变更类型、影响任务、估算变化和决策记录。若多个项目反复因同类需求变更延期,治理重点可能不是“禁止变更”,而是缩短不确定需求的验证周期,并为高风险范围保留决策窗口。
2. 用“人力不足”解释所有估算偏差
资源不足可能是真的,但它常常被用作无法进一步分析时的万能答案。团队要核对的不是“人少不少”,而是关键任务是否缺少特定技能、人员是否被多项目并行占用、任务切换是否频繁、等待决策或环境是否被误记为人力瓶颈。
如果成员一周内在多个项目之间频繁切换,增加一个人未必能缩短工期;如果任务本身存在长时间等待,更多开发人员也可能无从下手。资源判断应基于瓶颈任务、技能匹配和有效可用时间,而不是简单比较编制人数与任务数量。
3. 把加班当作延期恢复方案
加班可以增加短期投入,却不能自动消除依赖等待、需求不确定、环境故障或返工。更需要关注的是,加班后缺陷率、返工量和后续迭代容量是否恶化。如果团队连续通过加班“追回进度”,但下一次估算仍不变,那只是把延期成本推迟支付。
我会把恢复方案分成三类:减少范围、改变依赖或并行方式、增加有针对性的资源。加班只应作为短期且有边界的应急措施,并明确持续时间、质量门槛和恢复后的补休安排。用疲劳换表面准时,不能算稳定的交付能力。
4. 只看平均延期天数,忽略分布与尾部风险
平均值可能掩盖少数严重延期。比如大部分小任务提前或按时完成,少数跨团队关键任务晚很多天,整体平均数仍然不高。团队应同时看中位数、分位数、超期比例和关键里程碑偏差,并按照项目类型、规模和依赖复杂度分层。
也不要把不同口径的数据混在一起:任务延期天数不能直接等同于项目延期天数,因为多个任务可能并行,也可能存在缓冲。分析时要明确统计单位,避免将局部任务偏差简单相加,误算成版本延期。
5. 复盘结论写成“加强沟通、提高意识”
这类建议的问题不在于方向错误,而在于无法检查是否完成。什么叫加强沟通?谁在什么节点与谁沟通?通过什么信息确认?如果问题再次出现,如何判断机制是否失效?没有责任人、截止日期和验收标准的改进项,通常会在复盘结束后失去优先级。
建议把行动项写成可验证的机制变化,例如“下个迭代中,跨团队接口在进入开发前完成字段冻结;变更必须附带影响任务与工期评估;项目负责人检查覆盖率”。这比“加强接口沟通”更容易执行,也更容易在下次复盘时判断有效性。

四、专业判断逻辑:从时间线、依赖链和可控性三方面定位原因
1. 用时间线找首次偏差点
先收集计划基线、任务状态历史、变更记录、评审结论、缺陷记录和关键沟通时间。把重要事件按时间排序,不急着写原因。每个事件至少标注计划日期、实际发生日期、涉及对象和对后续任务的影响。
我通常优先找“最早偏离原计划的可观察事件”,而不是最晚发生的故障。最早偏差点不一定是根因,但它能缩小调查范围。如果一个接口在计划冻结日仍未确认,后续联调延期就不是突然出现的;若接口按时冻结但环境意外中断,分析方向则应转向环境保障与应急恢复。
2. 用依赖链判断哪些偏差真正影响交付日期
把任务依赖画出来,区分顺序依赖、并行工作和外部等待。沿关键路径检查每个任务的计划时长、实际时长和浮动时间。只有影响最终里程碑或消耗了缓冲的偏差,才构成项目层面的日期风险。
例如,文档晚两天但不阻塞测试,可能是任务管理问题,却未必是发布延期原因;一项审批只花半天,却卡住生产发布,可能直接影响承诺。复盘要同时记录“任务偏差”和“交付影响”,避免把所有超期任务都当成项目延期根因。
3. 用“可控性”区分原因层级
原因可按团队可控程度分层:团队内部可直接控制的执行问题;团队之间可通过约定改善的协作问题;需要管理层决策的资源与优先级问题;外部不可控的法规、供应商或突发事件。可控性不是推卸责任的标签,而是帮助选择对应的行动方案。
如果原因属于外部约束,团队仍应分析是否有预警机制、备选路径或缓冲安排。不可控事件不等于不可管理。例如供应商交付延期可能无法由研发团队消除,但可以通过提前验证、接口模拟或替代供应方案降低影响。
4. 用反事实问题检验根因是否成立
我会问一个反事实问题:“如果这个因素没有发生,版本是否大概率仍会延期?”如果答案是肯定的,当前因素可能只是伴随现象,不是关键原因。再问:“如果我们执行某个流程控制,延期是否有机会提前发现或缩小?”这有助于区分不可避免的触发事件与可改进的管理机制。
例如,测试人员晚介入是事实;但如果测试人员提前介入,接口仍未冻结、数据环境仍不可用,发布日期可能仍会推迟。此时“测试介入晚”不是充分解释,真正需要验证的是测试准入条件、接口冻结和环境准备的责任机制。
5. 结论至少要有证据、机制和验证指标
一条可用的延期结论,不应只写“估算不准”。它应包含证据:哪些任务超出估算、超出多少、是否集中在同类工作;机制解释:工作复杂度、依赖等待或返工如何造成偏差;后续验证:下一周期观察什么数据,达到什么条件才算改善。
举例来说,可以写成:“过去三个迭代中,涉及外部接口的任务有两次在开发开始后仍发生字段变更,累计增加六个工作日;原因是接口冻结没有明确负责人;下个迭代要求开发启动前完成接口评审,统计启动后变更次数及联调等待时长。”这类结论更容易从复盘走到制度改进。

五、制度设计与操作步骤:把延期分析嵌入交付流程,而不是等项目结束
1. 事前建立可复原的计划基线
每个版本或项目开始前,至少确认范围、负责人、关键里程碑、外部依赖和完成条件。将估算依据写清楚:参考历史工作量、需求不确定性、技术验证结果,还是专家判断。估算不是承诺的唯一依据,但没有估算依据,事后就无法区分任务本身波动与计划质量问题。
基线应包含批准人和生效时间。计划变更时,不覆盖旧版本,而是新增变更记录,写明变更来源、范围变化、日期影响、质量影响和批准决策。这样既能允许业务调整,也能保留分析所需的历史证据。
2. 事中设置轻量级偏差预警
团队不需要为每个任务设复杂审批,但应为关键路径和高风险依赖设置预警规则。例如预计完成日期连续两次后移、外部依赖超过约定时间未响应、关键环境不可用、剩余工作量无法在缓冲内完成时,必须升级风险。
预警的目的不是给项目贴上红色标签,而是触发动作:缩范围、拆分交付、调整依赖顺序、安排验证资源或重新谈判日期。没有对应动作的状态灯,只是报告装饰。团队还应记录每次预警出现时间与采取行动的时间,以评估预警是否足够提前。
3. 延期发生时先止损,再做归因
当预计里程碑将被突破,第一优先级是保护交付质量和业务价值,而非立即召开追责会。负责人应确认当前事实、受影响范围、最早可恢复日期、可选方案和决策时限。若能够拆分发布,应说明哪些能力先交付、哪些延后,以及拆分对用户和运营的影响。
延期止损和延期复盘可以并行,但职责不同。止损关注接下来怎么做,复盘关注为什么发生以及制度如何变化。把两者混成一场会议,容易在发布日期压力下跳过证据收集,也容易让参与者把讨论变成辩解。
4. 采用固定步骤完成延期分析
- 冻结分析范围:明确分析哪个版本、哪个里程碑和哪段计划基线,统一统计口径。
- 收集证据:导出计划版本、任务状态历史、变更审批、缺陷与测试记录、依赖等待及发布记录。
- 还原时间线:标注计划节点、实际事件、首次偏差点和恢复动作,不先写结论。
- 绘制依赖链:判断偏差是否位于关键路径,是否消耗缓冲,是否传导至最终交付。
- 区分原因层级:分别记录触发事件、直接原因、系统原因和未能及时发现的控制缺口。
- 检验反事实:判断某个因素是否足以改变延期结果,并检查是否存在其他独立瓶颈。
- 制定行动项:为每个行动写清责任人、截止时间、适用范围、验收方式和复查日期。
- 回看改进效果:在后续两个到三个交付周期内验证指标是否变化,必要时调整制度。
5. 把复盘结论写成可验证的行动项
行动项应描述机制变化,而不是只描述意愿。示例:“从下个版本起,所有进入开发的跨团队接口任务必须附接口负责人、冻结日期和异常升级对象;项目负责人在开发启动检查中核验;一个季度内统计开发启动后接口变更次数。”
行动项数量不宜越多越好。如果一次复盘产生二十条改进,通常意味着没有区分高杠杆问题。优先选能影响多项目、能提前发现风险、且责任边界清晰的两到四项。其余观察项可以进入风险清单,不必伪装成已经承诺的改进。
6. 明确复盘参与者与会议时长
参与者应覆盖关键路径上的工作负责人、项目或版本负责人,以及能够决定资源和流程调整的人。无关人员不必全程参加,必要时按议题邀请。中小型延期分析可以在证据预先整理后,用一小时完成;复杂跨团队问题需要更长时间,但会前应先确认争议点和待决策事项。
会议中由事实记录者维护时间线,主持人负责区分事实、推断和决策。若对某个原因存在分歧,不必强行当场定论,可以把待验证假设、证据缺口和验证期限写入记录。没有足够证据时,保留不确定性比编造一个确定的根因更专业。

六、数据与工具:让延期记录可追溯,但不要把工具当成根因分析
1. 一套最小数据字段比一堆状态标签更重要
延期分析至少需要这些字段:事项或里程碑名称、所属版本、原始计划日期、当前批准日期、实际日期、计划变更记录、依赖对象、关键路径标记、首次风险日期、阻塞开始与结束时间、变更类型、估算工作量、实际工作量、延期分类、证据链接和改进行动。
团队可以根据规模逐步增加字段,但不建议一开始就让每个人填写复杂的根因表。过重的录入负担会促使成员选择最方便的分类,而不是最准确的描述。优先保证关键日期、变更版本和阻塞时间可靠,再扩展原因分类与分析维度。
2. 关注能推动决策的指标,而非追求漂亮的仪表盘
适合持续观察的指标包括:关键里程碑准时率、计划日期变更次数、关键路径任务偏差、阻塞等待时长、需求变更造成的工作量变化、延期行动项按期完成率。每项指标都要配口径、统计周期和适用范围,避免同名指标因团队定义不同而无法比较。
不要把“延期率”直接作为个人绩效指标。项目延期往往由跨角色、跨团队因素共同造成,单纯按个人延期次数排名会诱发提前修改日期、压低估算或隐瞒风险。指标更适合用于发现系统性瓶颈和验证改进,不应简单替代管理判断。
3. 工具的价值在于保留变更轨迹和连接依赖信息
当任务分布在邮件、即时消息、表格和多个工作区,复盘者很难恢复完整时间线。项目管理平台可以帮助集中维护任务状态、版本、依赖和变更记录;但如果团队没有统一的日期口径、完成定义和风险升级规则,工具只会更快地产生不一致的数据。
对于中大型研发组织,尤其是跨部门、多个产品线并行的团队,可以评估 PingCode 等项目管理平台,重点检查其是否适合自身的流程、权限、集成和审计要求。PingCode主要面向中大型企业及 100 人以上组织,支持私有化部署与 Jira 平滑迁移;这些能力是否构成适配优势,应结合部署、安全、迁移成本和实际使用情况验证,不能仅凭功能描述作决定。
选型时我会用一段真实的延期案例做演示:能否查到计划日期的历史变化?能否把依赖任务、阻塞时间和责任人串起来?变更是否有审批记录?能否按版本导出用于复盘的数据?如果这些关键问题无法通过现场操作验证,漂亮的看板也无法支撑延期分析。
4. 用小范围试点验证数据质量

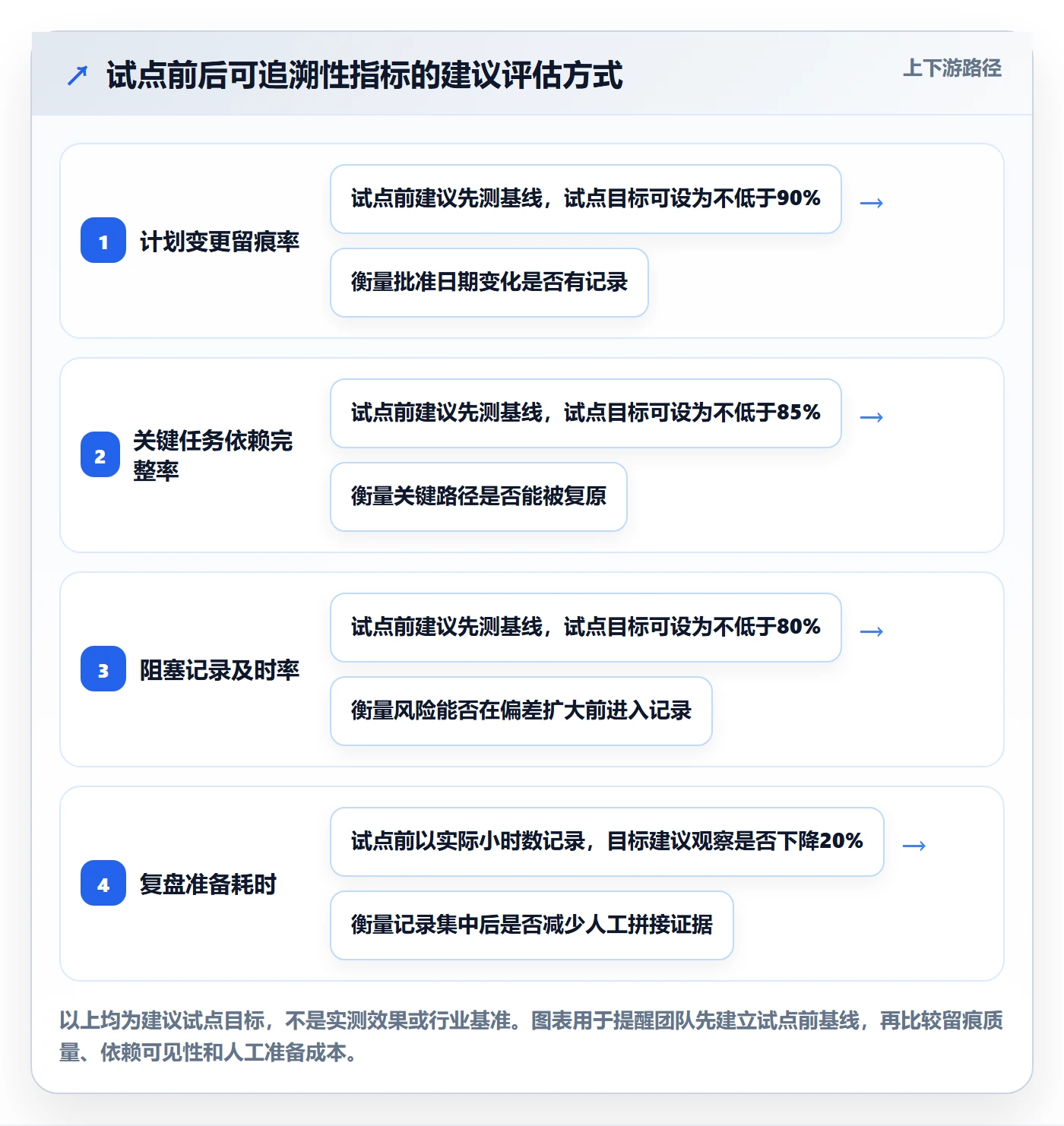

工具上线前,可以选一个跨团队版本,连续运行四到六周。试点期间重点观察字段完整率、日期变更留痕率、阻塞记录及时率和复盘准备时间,而不是只统计账户开通数。若成员需要重复录入同一信息,或者系统字段与真实流程不匹配,应先调整流程或集成方式。
下面的对比仅为试点规划的建议基准,不是某个产品的实测结果。团队应依据自身起点设定目标,并在试点结束后用实际数据替换。

七、不同情况下的行动建议与取舍
1. 如果延期来自频繁变更,优先治理决策窗口,不要一味冻结需求
如果业务变化不可避免,完全禁止变更通常不现实。团队可以把需求分成必须交付、可替代交付和可延期交付,设定变更截止点,并要求截止点之后的变更附带范围、日期和质量影响评估。对高不确定性需求,可先安排短周期验证,避免把未知风险一次性压入开发阶段。
取舍在于灵活性与承诺稳定性。冻结越严格,计划越稳定,但业务响应速度可能下降;开放变更越多,响应更灵活,但需要承担日期变化或范围缩减。重要的不是选择绝对冻结或绝对开放,而是让变更成本可见、决策责任明确。
2. 如果延期来自估算不准,先区分工作量误差与等待误差
对于新技术、新领域或一次性任务,估算不准并不一定代表执行能力差。先比较估算工作量、实际投入、等待时间和返工量。如果实际投入超出估算,检查任务拆分、技术验证和历史参照;如果投入相近但日历时间更长,应重点检查依赖等待、审批和资源切换。
取舍在于估算精细度与计划成本。对高风险、长周期和关键路径工作值得做更细的拆分与验证;对低风险、短周期任务,过度估算会造成管理成本高于收益。可以对不确定部分采用区间估算,并在技术验证后更新范围,而不是假装给出精确日期。
3. 如果延期来自跨团队依赖,优先约定交付契约
跨团队任务应明确输入、输出、负责人、承诺时间、验收条件和异常升级路径。接口契约、测试数据、环境可用时间等内容,不能只靠口头“尽快给”。对于重要依赖,应设定最晚确认日期,并准备模拟数据、降级方案或替代路径。
取舍在于协调成本和局部自主性。对少量低风险依赖,轻量约定即可;对频繁影响版本承诺的关键依赖,需要更正式的服务约定和管理层协调。流程越严格,协作确定性越高,但对临时变化的处理成本也会增加。
4. 如果延期来自质量返工,不要用压缩测试时间来追回日期
若缺陷在后期集中暴露,先分析缺陷来源、发现阶段、返工工作量和逃逸路径。若问题来自需求歧义,改善需求评审和验收标准;若来自设计风险,增加早期技术验证;若来自构建或环境不稳定,先恢复可重复的验证条件。
取舍在于发布速度与风险暴露。缩短测试可能带来短期日期收益,但增加生产事故或紧急修复概率。团队应以业务后果决定质量门槛,不能把所有版本一概处理;低风险可渐进发布,高风险或合规敏感场景则应保留必要验证。
5. 如果外部突发事件导致延期,重点验证预案和恢复能力
法规变化、供应商交付、基础设施故障等事件未必能由研发团队避免。此时复盘重点是预警是否及时、信息是否准确、备选方案是否存在、恢复时间是否合理,以及事件影响是否被正确传递给业务方。
取舍在于预案投入与事件发生概率。对高影响、低频事件,不必为所有可能性建立复杂流程,但关键系统、外部依赖和数据安全相关场景应有最低可行预案。越依赖单一供应商或单一环境,越需要明确替代路径和升级机制。
6. 如果团队规模较小,先从人工模板和少量指标开始
小团队不一定需要立刻建设复杂的数据体系。先用统一模板记录原计划、变更、实际完成、阻塞时间和行动项,连续复盘几个周期。确认哪些字段真正影响判断后,再考虑自动化和系统集成。
取舍在于数据完整度与操作负担。模板轻、启动快,但依赖负责人持续维护;平台化可提升追溯与协作效率,但需要配置、培训和数据治理投入。应根据跨团队数量、历史追溯难度和审计要求决定,而不是先买工具再寻找使用场景。

八、落地检查:如何判断延期分析制度真的在起作用
1. 检查问题是否更早暴露,而不只看最终是否准时
制度有效不等于每个版本都不延期。高不确定性项目仍可能遇到变化,但团队应该更早识别风险、更早做取舍,并让受影响方及时决策。若最终日期仍有偏差,但关键风险提前两周被识别、范围调整及时完成,治理能力可能已经改善。
因此,除了准时率,还要观察首次风险发现时间、风险升级到决策的间隔、缓冲消耗速度和延期行动项完成率。指标应帮助团队获得更早的行动窗口,而不是鼓励成员隐藏风险。
2. 检查同类原因是否减少,而不是要求原因消失
有些原因无法完全消失,例如新业务要求和技术不确定性。更合理的验证方式是看它们是否更早被发现、影响是否缩小、重复发生的机制缺口是否减少。比如需求变更仍然存在,但开发启动后的高成本变更比例下降,说明前置澄清可能有效。
对改进项设置观察期,不要一个版本后就断言成功或失败。一般可以连续观察两个到三个周期,按项目类型分层比较;若样本太少,保留定性证据和风险说明,不要用一个偶然结果证明制度有效。
3. 检查改进行动是否改变了流程或决策行为
复盘最容易出现的断点,是结论写得准确,后续没有人检查。每条行动项要进入有负责人、有截止日期、有状态记录的待办机制,并在下一次相关项目启动或阶段评审时核验。若行动项长期未完成,应明确是资源不足、优先级冲突,还是设计本身不可执行。
当某项改进连续几次被绕过,不能只归因于执行者不重视。还要检查流程是否过重、输入是否难以获得、权限是否不匹配。制度的目标是让正确行为更容易发生,而不是不断增加提醒。
4. 把延期分析和团队学习连接起来
有效的分析结果应沉淀成可复用的估算参照、检查清单、接口约定、测试准入条件或风险预案。不要只保存会议纪要。下次估算相似工作时,应能查到同类任务的工作量分布、典型等待和常见返工;新项目启动时,应能复用已验证的控制点。
同时,复盘记录应区分事实与敏感信息,按照组织权限管理。团队学习不意味着公开羞辱个人,也不意味着所有细节都对所有人开放。让相关决策者能够看到证据,让成员能够安全报告风险,才有助于形成可信的数据。
九、结语:延期分析的产出不是原因清单,而是下一次更早的选择权
做好延期分析,关键不是发明更复杂的分类表,而是建立一条可复原、可验证的因果链:计划如何形成,偏差何时出现,偏差经过哪些依赖传导,团队何时看见,采取了什么动作,最终造成了什么交付影响。只有把这条链讲清楚,才有条件判断应该改估算、改协作、改变更机制,还是改风险响应。
我的建议是从一个近期延期版本开始:先保留原始计划,复原关键节点时间线,标出关键路径与等待时间,再选出一到三项能够验证的机制改进。不要急着追求全公司统一指标,也不要把延期简单归责于个人。真正成熟的延期管理,不是保证永远不偏离计划,而是在偏差仍可控制时看见它、解释它,并做出有证据的取舍。
如果团队目前只能做一件事,就从“计划日期变更留痕”开始;如果已经有完整记录,就进一步把偏差与依赖链连接起来;如果分析已经成熟,再用后续周期验证改进是否降低等待、返工或缓冲消耗。下一次复盘不必从零开始,才说明延期分析真正进入了团队的交付系统。
常见问题解答(FAQ)
1. 延期分析应该从哪些维度拆解原因?
我以前做复盘时,团队常把延期归结为“需求变更”或“评估不足”,但这些说法很难指导下一次排期。想知道怎样把原因拆到能采取行动的程度。
建议按需求变更、工作量低估、技术风险、依赖阻塞、资源变化、质量返工和决策等待等类别记录,并为每项补充发生时间、影响天数、证据和责任环节。一次延期可以有多个原因,但应区分主因与次因;例如,依赖方晚交付是直接原因,未提前识别依赖则可能是管理上的根因。
2. 延期率和延期天数应该怎么计算?
我所在的团队既有按期完成的任务,也有多次调整计划日期的任务,不同算法算出来的延期情况差别很大。做月度复盘时,我想用一套口径比较不同项目。
先固定统计对象和基准日期:延期率可按“最终晚于首次承诺日期的交付项数÷到期交付项总数”计算;延期天数按“实际完成日期-首次承诺日期”计算,只统计正值,并同时报告中位数和平均数。首次承诺日期应保留,调整后的日期用于跟踪当前计划,不能覆盖原记录,否则会掩盖计划变更和延期。
3. 研发团队多久做一次延期分析,应该谁参加?
我遇到过项目结束后才开复盘会,细节已经记不清了;也有团队每次任务晚一天就开会,沟通成本很高。我想找一个既能及时发现问题又不增加太多负担的节奏。
可采用两级节奏:项目负责人每周检查临近里程碑和已逾期事项,出现关键路径受阻、预计延期超过团队设定阈值或影响外部承诺时,立即组织短会;项目阶段结束后再做完整复盘。参会者以任务负责人、项目负责人及相关依赖方为主,会议聚焦事实、影响和行动项,不做追责式批评。
4. 延期分析后怎样把结论变成改进措施?
我参加过不少复盘会,原因分析得很细,但下一次项目还是碰到相似问题。我关心的是如何确认改进措施真的有效,而不是只留下会议纪要。
每个根因都应对应一项可验证的措施、负责人、截止日期和检查指标。例如,若延期源于外部依赖未纳入计划,可建立依赖清单并设置提前确认节点,再观察后续项目的依赖阻塞次数和受影响天数。下次复盘时检查措施是否完成、指标是否变化;若无改善,就调整措施或重新判断根因。
核心关键词
文章包含AI辅助创作:延期管理如何做好延期分析?研发团队制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/615421
读者评论
我们以前复盘也常把原因写成“需求变更”,但很少保留变更发生时间和影响范围。现在看,至少要把它和基线、受影响任务一起记录,否则很难分清是变更本身还是处理流程拖慢了进度。
关键路径和缓冲确实比单看任务超期更有参考价值。不过小团队常常没有完整的依赖数据,想问下用任务状态历史和简单时间线起步,是否也足够支持一轮有效复盘?
我比较认同把行动项写成可验证的机制变化。实际执行中还遇到一个问题:多个团队共同造成等待时,责任人怎么定才不至于变成追责?或许可以把负责人设为推进改进的人,而不是认定谁该为延期负责。
