一个版本延期了 12 天,复盘会上却出现了三种答案:项目经理说晚了 12 天,研发负责人说只晚了 4 天,业务方认为需求早就该交付。问题往往不在算术,而在团队没有事先约定“延期从哪一天开始、按什么口径计算、谁有权调整计划”。延期天数不是用来追责的单一数字,而是一套帮助团队识别计划偏差、管理交付承诺和改进协作的度量制度。
一、先讲结论:延期天数要管理偏差,不要管理表面数字
1. 把延期定义成计划与实际之间的差值
我建议先把“延期天数”写成可以复核的定义:在明确的统计对象、基准日期、完成条件和日历口径下,实际完成日期晚于基准完成日期的天数。若实际完成日不晚于基准日期,延期为 0;若任务尚未完成,则以统计截止日计算当前已逾期天数,同时标注“进行中”。
例如,某项功能原计划 6 月 10 日达到“通过验收”的状态,6 月 14 日才通过验收,那么按自然日口径延期 4 天。若团队以工作日统计,期间没有节假日,则延期可能是 3 个工作日。两种算法都能使用,但不能在同一张看板里混算。
2. 先固定基准,再讨论变化
最容易引发争议的不是最后一天,而是中途改过几次计划。制度应同时保留“初始承诺日期”和“当前承诺日期”:前者用于衡量整体计划稳定性,后者用于判断眼下的执行风险。只看当前日期,会把不断顺延后的计划包装成按时;只看最初日期,又可能把经批准的范围变化误算成执行失误。
我的判断是:初始基准用于复盘,当前基准用于管理,批准过的变更用于解释差异,但不能覆盖历史记录。这三者承担不同职责,最好分别展示,不能挑一个对管理层最顺眼的数字。
3. 用组合指标替代“延期天数排行榜”
单独比较延期天数,容易把大型项目、外部依赖和小型任务混为一谈。一个延期 10 天的跨部门交付,与一个延期 10 天的独立修复任务,风险和管理含义并不相同。建议把延期天数与逾期任务比例、计划变更次数、阻塞时长和预测偏差一起看。
| 指标 | 回答的问题 | 适合用途 |
|---|---|---|
| 延期天数 | 某项工作晚于基准多久 | 单项偏差判断与复盘 |
| 逾期任务比例 | 计划中有多少工作未按期完成 | 观察团队或阶段的普遍性风险 |
| 计划变更次数 | 承诺是否频繁重设 | 识别需求不稳或估算失真 |
| 阻塞时长 | 等待决策、环境或外部配合花了多久 | 定位跨团队依赖成本 |
| 预测偏差 | 团队提前预估的日期与实际日期差多少 | 改进滚动预测能力 |

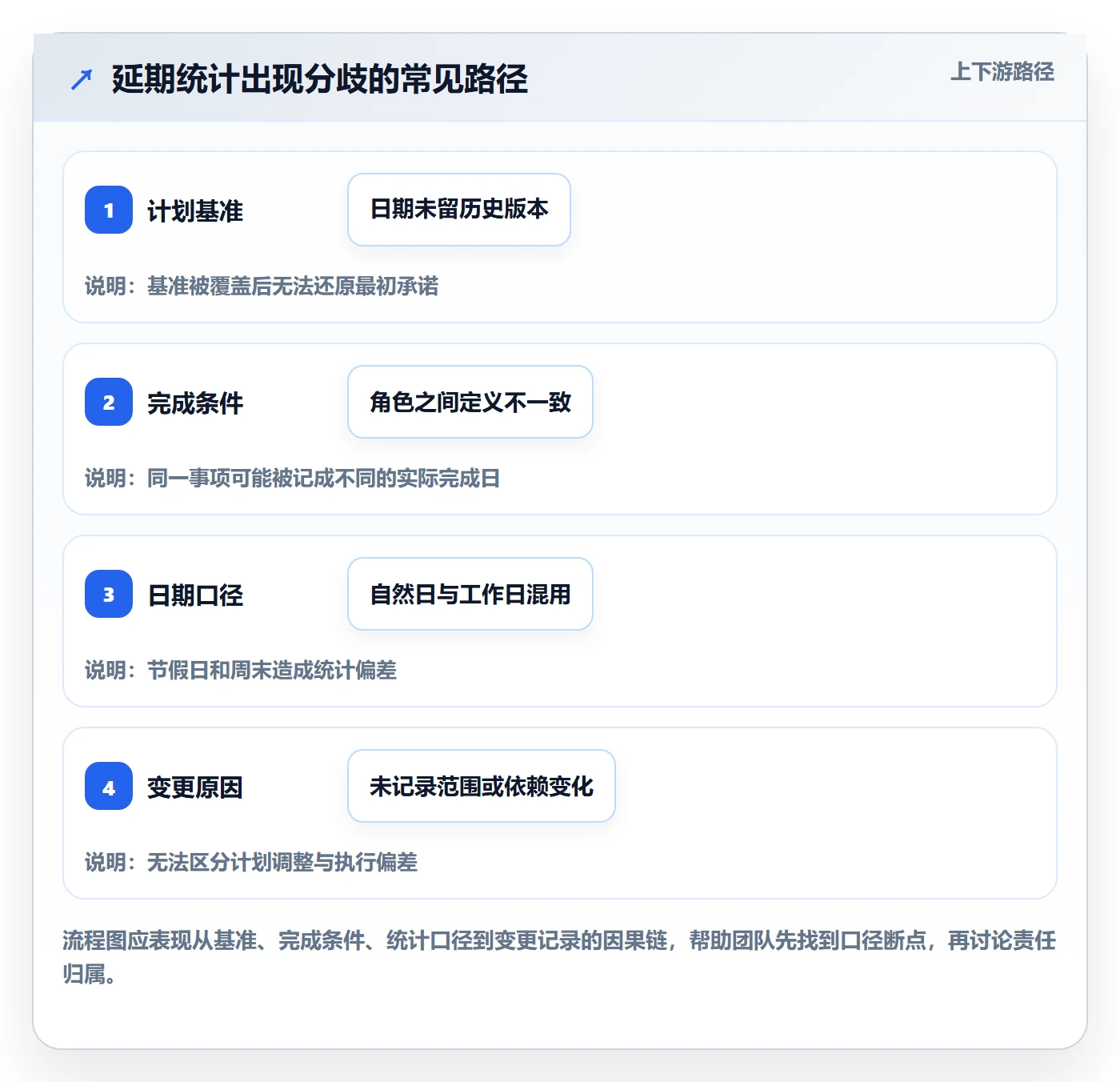

二、背景与真实场景:为什么团队对延期天数各说各话
1. 日期看似明确,完成条件却没有定义
“6 月 10 日完成”可能意味着代码合并、提测、测试通过、业务验收,甚至正式发布。若项目经理按提测算完成,质量负责人按验收算完成,双方在同一个日期上自然得出不同结论。
制度设计时应为每类工作明确完成条件。研发任务可以要求代码合并且自动化检查通过;测试任务可以要求约定范围内的用例执行完毕并记录缺陷;需求交付可以要求业务验收通过或满足事先约定的验收标准。完成条件不清晰,延期统计再精确也只是精确地记录争议。
2. 任务粒度不一致,会制造虚假的团队差异
甲团队把一个功能拆成 20 个任务,乙团队把同一功能记成 1 个大任务。按逾期任务数量比较,甲团队可能看起来问题更多;按最长延期比较,乙团队又可能显得更差。统计结果反映的不只是交付能力,还包含拆分习惯和工作类型差异。
我通常会先判断任务是否小到足以在一个迭代内获得可靠反馈。对需要持续数周、跨角色或跨团队的工作,拆出关键交付节点往往比给整个大任务贴一个延期标签更有用。拆分的目的不是做更多报表,而是让风险能被及时看见。
3. 计划变化与执行偏差经常被混在一起
如果业务方在开发中途新增验收范围,原计划日期不变,实际日期晚了,那么其中可能有执行偏差,也可能有范围变化带来的新增工作。反过来,如果团队一发现风险就把日期往后移,报表显示“未延期”,真实风险却被隐藏了。
因此,日期变化必须有原因、审批人和变更时间。保留这些信息,不是为了增加流程负担,而是为了区分“计划本身改变”和“按计划执行失败”。一个可复盘的记录,比一张看上去整齐却无法解释的准时率更有价值。
4. 自然日和工作日不是简单的换算选项
自然日适合描述客户可感知的日历延误,例如承诺的交付日期晚了几天;工作日适合估算团队实际可投入的时间,例如等待一个内部处理流程消耗多少工作日。若把二者混用,节假日、周末和轮班安排会让同一事件得到不同数字。
建议制度明确一个主要口径,并在必要时增加辅助字段。例如面向业务承诺展示自然日延期,内部分析记录工作日阻塞时长。报表上直接显示单位,不要只写“延期 5 天”。

三、常见误区:延期制度为什么会越管越难用
1. 把延期天数直接变成个人绩效扣分
如果每晚一天都影响个人评价,团队很快会学会降低承诺、提前预留大量缓冲,或者把逾期日期改成新的计划日期。表面数据可能变好,真实交付能力却未必提升。惩罚机制还会削弱主动暴露风险的意愿:问题越晚说,越可能躲过问责。
这不是说延期不应承担后果,而是要先判断责任与可控性。个人承诺的工作、跨团队依赖、临时范围变更、故障处置等情况,不能用同一套归因。管理制度的目标是让风险更早暴露,不是让风险更晚进入报表。
2. 只比较平均延期天数
平均数容易被少数超长延期拉高,也可能掩盖大多数工作按期、少数工作严重失控的分布。假设一个团队 8 个任务延期 1 天,另 1 个任务延期 30 天,平均值无法直接告诉负责人风险集中在哪类工作上。
建议同时看中位数、分位数和分布区间。中位数说明典型任务的偏差,较高分位数提示尾部风险,按原因分类则有助于定位改进方向。对于样本很少的团队,不宜把一两个任务的波动当成稳定能力结论。
3. 追求零延期,却不检查承诺质量
零延期可能表示执行稳健,也可能表示日期设得过于宽松,或者变更被频繁纳入计划。不能脱离需求复杂度和计划准确性,单独把“按时率”当成团队健康度。
更稳妥的做法是检查预测是否可解释:团队是否能在风险出现时提前发出信号?日期调整是否有明确原因?关键依赖是否被识别?实际完成时间是否持续偏离估算?这类问题比“有没有延期”更能判断管理质量。
4. 把延期全部归咎于研发估算
研发估算不准确确实是常见原因,但交付还受需求澄清、设计决策、测试环境、外部接口、上线窗口和验收响应影响。如果问题发生在等待确认阶段,仅要求开发人员“估准一点”不会缩短等待。
复盘时应把时间拆成主动工作、等待、返工和未计划工作,并由实际记录支持,而不是让参与者凭印象分摊责任。关键不是把每小时都管起来,而是找到能解释延期、且团队有条件改善的主要耗时。
5. 只给项目经理看汇总数字
管理层看到版本延期 10 天,执行团队却不知道是哪条依赖卡住了、哪项验收没有人响应。聚合结果若无法下钻到原因、负责人和下一步行动,就只能制造焦虑,不能改善交付。
一份有用的延期看板至少应能回答:哪些工作已经逾期、预计影响哪个里程碑、主要阻塞是什么、下一次更新时间是什么。若无法回答这些问题,增加图表数量通常没有帮助。
四、专业判断逻辑:把制度做成可执行的管理闭环
1. 先确定统计对象和日期字段
制度应明确延期统计针对什么:需求、任务、里程碑还是版本。不同层级需要不同计算方法。一个需求通常由多项任务组成,只要存在关键子任务未完成,需求就未必能视为交付;而版本日期则可能受发布审批或外部窗口影响。
建议最少保留以下字段:
- 初始基准日期:首次正式承诺的完成日期。
- 当前承诺日期:在最近一次批准变更后,团队目前承担的日期。
- 实际完成日期:满足预定义完成条件的日期。
- 统计口径:自然日、工作日或团队排班日。
- 变更原因与批准记录:描述日期或范围为何调整。
- 阻塞起止时间:记录关键等待的开始、解除及原因。
2. 将“逾期”与“延期”分开
还未完成的事项只能说当前逾期,不宜直接写成最终延期。最终延期要等完成日期确定后才能计算。把两者分开,可以避免在项目进行中不断改写最终结果,也能让团队更准确地表达风险。
例如,某任务承诺 8 月 12 日完成,截至 8 月 15 日仍未完成,可以记录“已逾期 3 个自然日,预计 8 月 18 日完成”。最终完成后再记录“实际延期 6 个自然日”。这样既保留过程状态,也避免把预测误认为事实。
3. 为日期变更设置轻量审批规则
日期变更不必都走复杂审批,但至少要记录谁提出、谁确认、何时生效、影响范围和原因。若只是任务内部微调,可由责任人与项目负责人确认;若影响版本承诺、客户日期或跨部门里程碑,则应由对应决策人批准。
审批关注的不是寻找“谁犯错”,而是检查变更是否有依据,以及其影响是否已通知相关方。未经记录的日期覆盖,应该视为管理数据缺失,而不是默认的计划更新。
4. 用风险信号管理未来,而非等到过期
延期统计是事后指标,单靠它无法预防下一次延期。团队还需要一组前置信号,例如依赖未确认天数、需求待澄清时间、关键岗位负荷、缺陷返工比例和里程碑预测变化。信号不必多,关键是每项都有明确的触发动作。
可采用简单的分级规则:预测日期偏离基准超过约定阈值时标黄;关键依赖未按期确认或预计影响里程碑时标红;负责人必须更新影响范围、恢复计划和所需决策。阈值不是行业通用真理,应先用团队历史数据校准。
5. 复盘时用事实链条代替归因标签
有效复盘按时间顺序重建事实:计划如何形成、何时出现风险、风险何时被发现、决策何时做出、等待和返工发生在哪里、最终影响了什么。随后再讨论哪些环节能改变,哪些属于团队无法控制的外部条件。
“估算不准”是一个标签,不是原因。更具体的解释可能是需求边界未冻结、历史数据不足、技术验证晚于编码、依赖团队没有响应承诺。原因越具体,改进动作才越可验证。

五、案例与数据观察:一个 120 人研发组织如何拆解版本延期
1. 案例口径:示意数据,不代表行业基准
以下是用于说明制度设计的情景推演:某企业研发组织约 120 人,跨 6 个产品与平台团队,每四周发布一次版本。团队过去只统计“版本晚了几天”,连续三个版本分别晚 9 天、6 天和 11 天,但没有记录初始日期、当前日期和范围变化。
管理者原本认为主要问题是研发估算偏短。重新整理一个版本中 48 项工作后,发现真正延期的条目中,部分来自需求澄清等待,部分来自外部系统接口确认,还有一部分是缺陷返工。由于样本仅用于情景推演,数字不应被引用为其他企业的行业平均水平。
2. 将 48 项工作拆分后,问题不再只有“研发慢”

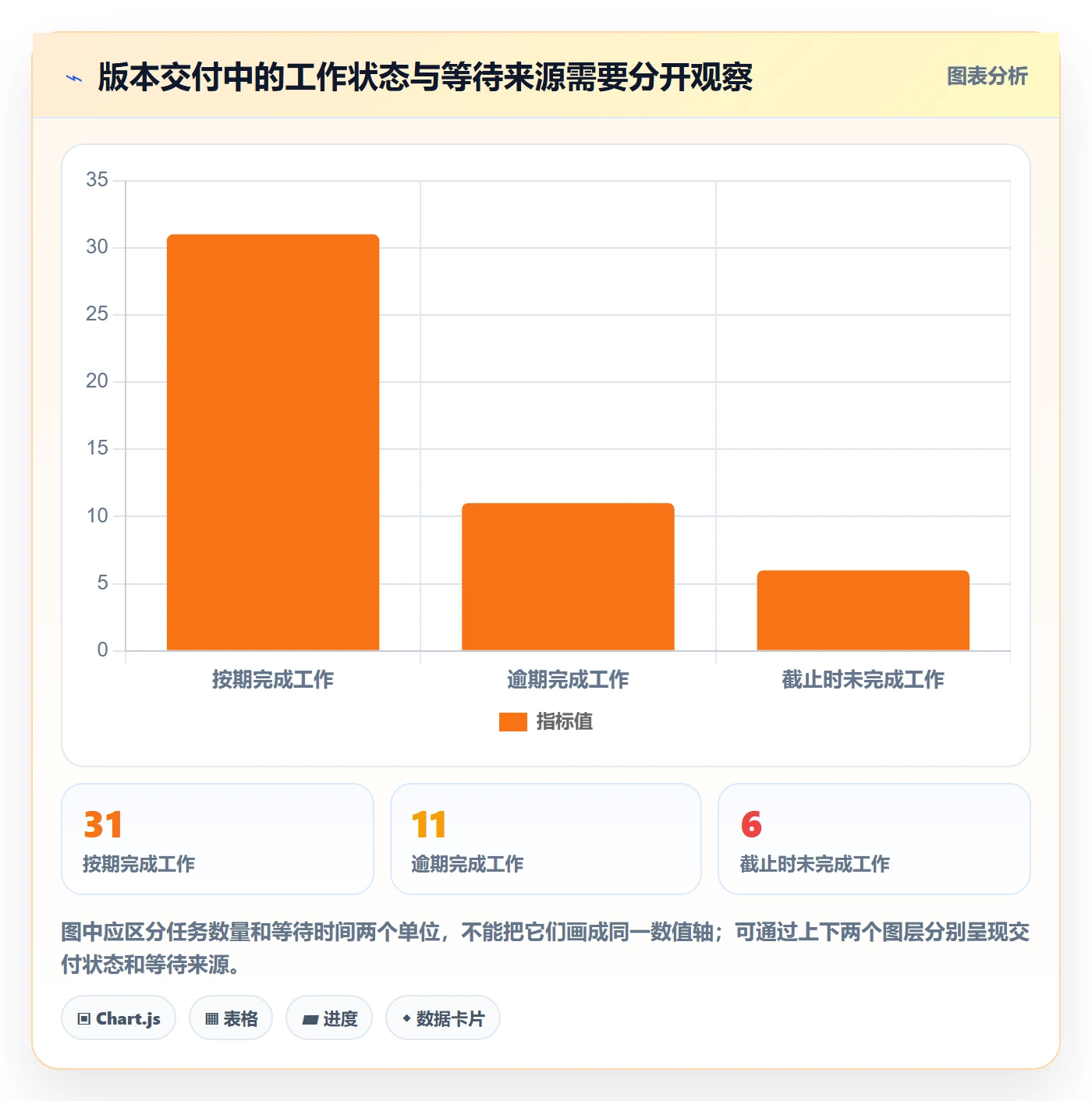

| 观察项 | 情景推演结果 | 管理含义 |
|---|---|---|
| 按期完成 | 31 项 | 多数任务按当前口径完成,但不能单凭这一点判定计划健康 |
| 逾期完成 | 11 项 | 需要按延期分布和原因进一步分析 |
| 统计截止时仍未完成 | 6 项 | 应标记为当前逾期,不应提前写成最终延期结果 |
| 与需求确认相关的等待 | 累计 19 工作日 | 改进重点可能是验收边界和决策响应,而非单纯压缩开发估算 |
| 外部依赖相关的等待 | 累计 14 工作日 | 应明确依赖负责人、确认期限与升级路径 |
3. 同样晚 6 天,处理办法可能完全不同
情景推演中有两项工作都比原计划晚 6 个自然日。第一项是需求验收口径迟迟未定,编码已完成但无法确认交付;第二项是核心技术方案遇到性能瓶颈,团队经过验证后更换实现路径。前者需要提前约定决策人和确认时限,后者更需要把技术验证前移,并为高风险方案设立阶段性检查点。
如果只根据延期天数给两项工作贴上“执行不力”标签,团队既无法看到外部决策问题,也无法改进技术风险识别。相同的结果数字,不意味着相同的过程、原因或管理动作。
4. 团队实际应该检查什么
在这个示意案例中,我会让管理者先看四条线:基准日期是否稳定、需求是否及时澄清、依赖是否按约定响应、风险是否在影响里程碑前暴露。然后再判断工作量估算是否持续偏差,以及偏差集中在哪类任务。
如果历史任务数量很少,优先采用具体案例复盘,不要急着制定团队排名;如果已有多个版本的可比记录,可以按工作类型、依赖数量和需求变化情况分组,观察中位延期、尾部延期和逾期比例。分组的目的是公平比较,不是把报表做复杂。

六、落地步骤:从一张可复核的表开始
1. 用少量字段建立最小可行制度
制度刚开始运行时,不要一次要求团队填写几十个字段。先采集能支持判断的最小信息:对象、初始日期、当前日期、实际日期、完成条件、统计口径、状态、变更原因和阻塞说明。每个字段都要对应一个管理问题,否则它很可能成为长期无人维护的数据负担。
如果团队已经使用项目管理平台,可以通过字段、状态流转和提醒来减少重复录入;但工具不能替团队决定“完成”是什么意思,也不能自动判断延期原因。选择工具前先把流程画清楚,再配置系统,不要指望换工具解决口径问题。
2. 明确日期调整的触发条件
建议把变更分成三类:估算或执行情况变化、需求或范围变化、外部依赖或组织决策变化。每次改期时选择主要原因,并补充简短说明。若一次延期同时包含多种因素,可以记录主因和次因,避免用一个模糊的“其他”吞掉重要信息。
日期调整后,初始承诺日期不变,当前承诺日期更新,并保留变更记录。若必须调整统计基准,应明确标记批准人和适用范围,避免不同团队通过不断重置日期来获得表面上的高准时率。
3. 设计固定的风险检查节奏
每周例会不必逐项念任务清单。优先检查即将到期的关键工作、已逾期工作、重大依赖和预测日期发生变化的事项。每条风险都要有下一步动作、责任人和回看时间,否则“已知风险”只是在会议纪要里重复出现。
对于短周期迭代,可在例会中重点核查迭代目标和未完成工作;对于长周期项目,可按里程碑设立阶段检查点。风险检查的节奏应与交付周期匹配,过慢会错过处理窗口,过频则可能增加会议成本。
4. 按月或按版本复盘,不按单一任务追责
个人任务的偏差适合定位具体问题,团队层面的复盘才适合识别流程规律。建议每个版本结束后至少回看:延期分布、变更频率、主要等待来源、缺陷返工、预测准确性以及未计划工作比例。
每次复盘只选少数改进动作,并指定负责人和检查时间。比如下个版本提前完成关键接口验证,或把业务验收标准在开发启动前确认。动作是否有效,要在后续版本中验证,而不是以“已经开过会”作为完成标志。
5. 视组织规模配置管理深度
小团队可以用轻量表格和每周沟通维持口径,重点是有人维护日期和原因;跨产品线、大量依赖和多层审批的组织,则需要统一字段、权限、变更记录和汇总视图。中大型企业还要考虑数据隔离、权限边界、审计留痕和既有系统迁移。
例如,面向中大型企业、百人以上组织的工具评估,可以把 PingCode 放入候选范围,重点核对是否支持私有化部署、现有 Jira 数据能否平滑迁移,以及权限、流程和报表能否匹配企业的实际管理方式。所谓“国产替代”不应只看功能清单,必须先用代表性项目做迁移验证,核实历史数据、附件、用户权限和工作流是否完整保留。

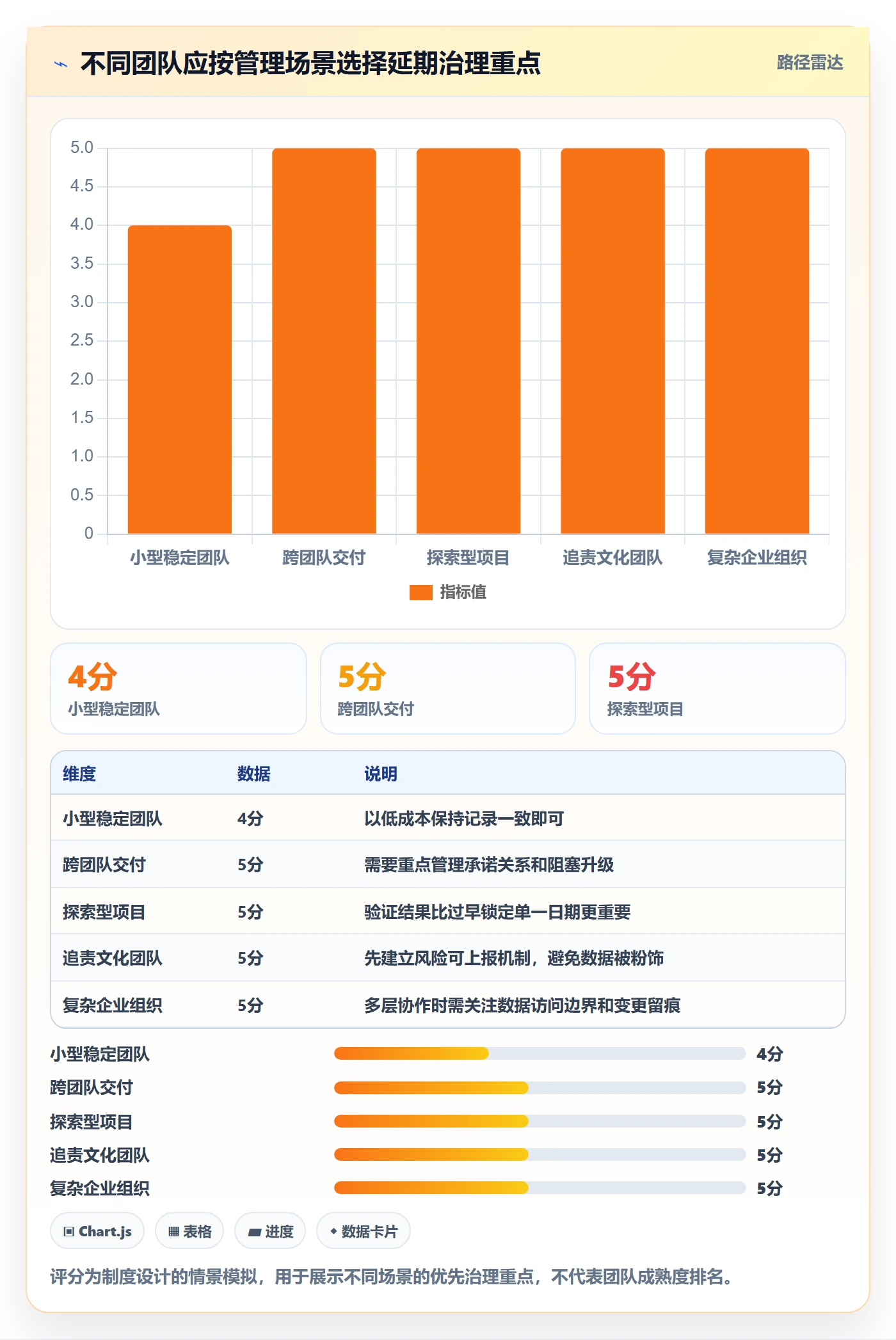

七、不同情况下的行动建议与取舍
1. 小团队、任务短、协作关系简单
这类团队不需要复杂审批流。建议采用自然日或工作日中的一种作为统一主口径,保留初始日期和实际日期,每周更新高风险任务。若任务很小、每天都能交付反馈,可以关注逾期次数和阻塞原因,不必建立层层审批。
取舍在于管理精度与填写成本。小团队数据样本少,复杂统计很容易造成假精确;与其追求漂亮仪表盘,不如保证每条延期都有一句可信的原因说明。
2. 多团队共同交付,依赖关系较多
这类组织应把依赖明确到提供方、接收方、交付物、承诺日期和确认人。对关键接口、数据准备、环境开通等前置条件设置检查点,并在影响主里程碑前升级处理。延期归因至少区分内部工作、外部依赖、决策等待和范围变化。
取舍在于统一口径与团队自主性。全公司统一字段和计算方式,有助于横向分析;具体任务怎么拆、哪些状态代表完成,则可能需要按工作类型定义。统一的是统计规则,不必强迫所有团队使用同一种工作方法。
3. 需求变化频繁、探索性质较强
对探索型工作,固定承诺日期可能制造不必要的假确定性。可以把统计重点从单一交付日期,转向阶段目标、验证结论、决策等待时间和范围变化频率。日期可以作为预测区间,而不是无条件承诺。
取舍在于可预测性与灵活性。对客户合同、监管节点或重大活动日期,仍需明确承诺并管理风险;对技术预研、方案探索等不确定性高的工作,应采用阶段性检查和范围约束,避免把未知工作假装成精确排期。
4. 已经形成延期追责文化的团队
不要一上来就扩大数据采集范围或引入个人排名。先明确记录不会自动等同于惩罚,允许团队在风险出现时及时更新预测,再通过一两个版本验证:风险是否更早暴露、日期变更是否更透明、阻塞是否更快升级。
取舍在于透明度与心理安全。没有透明度,管理者看不到真实风险;缺少心理安全,团队会隐藏风险。制度需要同时规定记录要求和合理的申诉机制,尤其要区分可控失误、合理不确定性与外部约束。
5. 已经使用项目管理平台或准备迁移工具
先拿一个包含复杂权限、历史变更、跨团队依赖和附件的真实项目做试运行,再评估字段映射、数据完整性、报表口径、访问控制和用户学习成本。迁移期间应保留旧数据的核对方式,并明确新旧系统并行多久、谁负责对账。
取舍不只是功能和价格。私有化部署可能满足数据治理要求,但会增加运维和升级责任;自动化报表可以减少人工统计,却需要前置数据质量;平滑迁移可以降低切换阻力,但不等于所有旧流程都值得原样复制。先决定哪些管理规则要保留,再决定工具如何承载。

八、常见问题:延期天数制度设计 FAQ
1. 延期天数应该按自然日还是工作日计算?
先看管理目的。对外承诺和业务影响通常按自然日表达;内部投入、等待和排期容量分析通常按工作日表达。可以同时保留两种数据,但必须标明单位和口径,不能把两种天数直接放在同一排名中比较。
2. 任务还没完成,能不能统计延期天数?
可以统计当前逾期天数,但应标注“未完成”或“当前逾期”,不要把它称为最终延期。最终延期要等实际完成日和完成条件确认后计算。预测完成日期可以单独展示,并注明这是预测而非事实。
3. 中途批准改期后,之前的日期还要保留吗?
要保留。初始承诺日期用于复盘计划稳定性,当前承诺日期用于日常管理,变更记录用于解释调整原因。若覆盖掉历史日期,团队就无法判断是按期执行,还是通过反复改期让报表看起来准时。
4. 一个需求延期,所有子任务都算延期吗?
不一定。子任务应按各自的基准和完成条件统计;需求或版本则按整体交付定义判断。汇总时要区分任务层偏差与需求层结果,不能简单把所有子任务的延期天数相加,否则会重复计算同一段日历时间。
5. 如何避免团队为了准时率提前留出过多缓冲?
不要只考核准时率。同步观察估算与实际偏差、计划变更频率、范围变化、未计划工作和风险暴露时间。若准时率上升,但任务交付周期明显拉长、日期变更增多或风险很晚才上报,就不能简单认定制度有效。
6. 是否应该给延期设统一的红黄灯阈值?
阈值可以统一展示方式,但不宜不加区分地用于所有任务。关键里程碑、客户承诺和内部小任务的影响不同;建议依据任务类型、影响范围、历史分布和剩余缓冲设置阈值,并定期复核是否误报过多或预警太晚。
7. 延期原因应该设置多少种?
先从少量、可行动的类别开始,例如估算偏差、需求变化、外部依赖、技术风险、测试返工、环境问题和临时插单。分类太粗无法指导改进,分类太细则容易让填写者纠结。若“其他”长期占比过高,再根据真实案例调整分类。
8. 没有历史数据时,怎样建立合理制度?
先运行一到两个交付周期,建立统一口径并记录日期变化、阻塞和原因。初期不要急于定团队排名或硬性目标,可以用具体案例检验字段是否好填、原因是否可解释、预警是否有实际动作。积累了可比数据后,再设定与本组织历史表现相符的改进目标。
九、总结:一套好的延期制度,应该让坏消息更早出现
延期天数的价值,不在于把每个晚交付都压缩成一个可排名的数字,而在于让计划、实际、变更和原因可以被共同核对。初始承诺日期不能被覆盖,当前预测要及时更新,完成条件要明确,统计单位要一致,延期原因必须能指向行动。
我更看重的不是“这个月延期天数有没有下降”,而是团队能否更早发现风险、是否能解释日期变化、是否减少了反复等待,以及上次复盘提出的改进是否在下个版本得到验证。延期天数是信号,不是判决书。
下一步可以先选一个即将交付的版本,保留初始日期和当前日期,统一完成条件与日历口径,并记录主要阻塞及变更原因。版本结束后,再用这些数据判断最值得改善的是估算、需求确认、跨团队依赖还是风险响应。先做出一套可复核的最小制度,再逐步扩展报表和工具,通常比一开始追求复杂的延期考核更有效。
常见问题解答(FAQ)
1. 延期天数应该从哪一天开始计算?
我在复盘项目时,经常发现有人从原计划结束日算,有人从最后一次调整后的日期算,结果同一个任务出现了不同的延期天数。我想知道制度里怎样定义,才能让团队后续对账一致。
建议以任务基线中的承诺完成日期为起点,以实际验收完成日期为终点,按自然日或工作日统一计算,并在制度中明确口径。若确需调整承诺日期,应记录变更时间、原因和审批人;保留原始基线用于衡量计划偏差,调整后的日期用于当前进度管理,避免通过反复改期抹去延期记录。
2. 研发任务延期多少天需要升级处理?
我遇到过延期一天就要求全员汇报的团队,也见过任务拖了两周才有人关注。想设置一个既不会制造过多预警、又能及时暴露风险的阈值,应该怎么做?
不要用一个固定天数套用所有任务,可按任务重要性和剩余缓冲设置分级阈值。例如,关键路径任务预计晚于承诺日期1个工作日即预警,普通任务超过2至3个工作日仍未完成则要求负责人提交恢复计划;阈值应结合团队近几个月的延期分布和发布节奏校准,并明确谁接收预警、多久内响应。
3. 发现任务可能延期后,负责人应该按什么流程处理?
我通常是在承诺日期临近时才发现依赖接口或测试资源出了问题,这时再催进度往往已经来不及。我想知道团队怎样把延期管理从事后统计变成提前处理。
要求负责人在确认风险后尽早更新预计完成日期、影响范围、阻塞原因和所需支持,并同步受影响的上下游任务;项目负责人据此决定调整范围、增加资源、拆分交付或变更发布计划。设置固定的风险复核节奏,例如每周检查关键任务,并记录决策和责任人;延期发生后再对照预测与实际结果复盘,优化估算或依赖管理。
4. 如何区分合理变更导致的延期和执行问题?
我担心把所有延期都归咎于个人,会让大家不愿意提前暴露风险;但如果原因都写成需求变化,延期数据又无法用于改进。我在建立团队制度时,怎样分类和判断更公平?
按可核验的原因分类,例如需求范围变更、外部依赖、技术不确定性、资源冲突或估算偏差,并要求附上变更记录、阻塞记录或评审结论等证据。统计时同时保留原计划日期、批准后的调整日期和实际完成日期,分别观察基线偏差与变更影响;复盘重点放在流程和预测能力,只有在事实明确时才讨论个人履责。
核心关键词
文章包含AI辅助创作:延期天数最佳实践:研发团队延期管理制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/615414
读者评论
我们之前也遇到过同一版本有人按提测算完成、有人按验收算完成的情况。把完成条件写进任务模板后,争议少了不少,不过业务验收的等待时间仍需要单独记录。
保留初始日期和当前承诺日期很有必要,但小团队若每次微调都走审批,可能增加不少维护成本。或许可以按是否影响版本或外部承诺设置不同记录要求。
我比较认同把逾期和最终延期分开。实际执行中,预计完成日期经常变化,若看板没标明预测和事实,汇总数据很容易被误读。
