延期管理最危险的时刻,往往不是项目已经晚了两周,而是团队第一次发现“按原计划交付”已经不可能,却仍然在周报里写“整体可控”。产品经理要管理的不是一个延期日期,而是延期从信号出现、原因确认、影响评估到重新承诺的全过程。真正有效的做法,是尽早区分事实与猜测,说明哪些范围、资源和时间可以调整,并让每一次承诺都有依据、负责人和复查日期。
一、先讲结论:延期管理不是催进度,而是管理承诺
1. 延期的核心不是“晚几天”,而是承诺失真
如果团队在预计交付日之前识别出风险,评估影响并与相关方重新达成一致,这属于风险管理;如果到了交付日才发现功能没有完成,甚至没人能说清还差什么,问题就不只是延期,而是项目状态失真。
因此,我判断延期管理是否有效,首先看三个问题:风险是否提前暴露,原因是否能被证据验证,重新承诺是否明确说明范围和代价。单看“延期天数”容易把真正的问题藏起来。
2. 把管理对象从日期扩展为四类承诺
产品项目至少包含范围、时间、质量和资源四类承诺。交付日期不是孤立变量:加功能可能推迟上线,压缩测试可能提高故障风险,临时加人可能增加沟通成本。产品经理要推动团队明确哪一项是刚性约束,哪一项存在协商空间。
- 范围:哪些功能必须交付,哪些可以后移,哪些只是实现方案而非用户必需能力。
- 时间:目标日期、最可能日期和高风险情况下的日期分别是什么。
- 质量:哪些验证不能省略,哪些缺陷可以接受,哪些属于上线阻断项。
- 资源:关键人员、外部团队、供应商和环境是否能在需要的时间到位。
3. 不要用“压缩计划”代替风险控制
发现延期后,把剩余工期重新平均分配到更短的时间里,只会让表格看起来恢复正常。若工作量、依赖关系和人员投入没有变化,日期不会因为被改小而变得可信。
我的判断原则是:每一次日期调整,都必须对应范围变化、资源变化、依赖变化或估算依据变化。如果四者都没有改变,新的日期大概率只是新的愿望。

二、为什么延期总在最后阶段才被看见
1. 计划中的日期,不等于经过验证的预测
项目启动时的日期常常由目标倒推而来:业务希望某天发布,产品把需求排进版本,团队再根据可用周期估算。这样的日期可以是目标,但只有在任务拆解、依赖确认、验收口径和不确定性评估之后,才可能成为可信预测。
如果团队只维护一条“计划完成日”,没有记录当前预测日期和预测依据,管理者就很难区分“目标没变,但风险升高”与“真实交付能力足以按期完成”。这两种状态可能在周报上看起来完全相同。
2. 进度百分比容易制造虚假安全感
“完成了百分之八十”并不一定意味着只剩百分之二十的工作。开发任务可能已完成,但联调、数据迁移、权限校验、验收和发布准备仍未完成。尤其是跨系统功能,最后一段往往集中暴露接口差异和边界问题。
我更倾向于让团队按可验收成果汇报,而不是按主观完成度汇报。例如,“页面已开发”不等于“用户路径可验收”;“接口已联调”也不等于“异常场景和回滚方案已验证”。
3. 依赖关系通常比单项任务更容易被低估
一个功能的交付可能依赖数据团队提供字段、法务确认规则、外部供应商开放接口,以及测试环境完成配置。每个环节单看都不复杂,但只要其中一个关键依赖没有明确负责人和完成时间,后续工作就会排队等待。
依赖风险还有一个特点:它可能让本团队看起来“有进度”,却不能形成完整成果。此时只追问本团队做了多少,并不能回答项目是否接近交付。
4. 延期披露存在心理成本
团队成员可能担心报出风险后被认为能力不足,项目负责人可能担心延期影响绩效,业务方也可能不愿接受计划变化。于是坏消息被包装成“正在优化”“联调中”“基本完成”。
这种表达并非一定出于隐瞒,有时只是组织没有统一风险语言。管理者应要求报告包含事实、影响、方案和需要的决策,而不是只奖励“没有风险”的汇报。

三、常见误区:看起来在管进度,实际上在放大风险
1. 把延期原因写成“资源不足”
“资源不足”通常是现象,不是完整原因。它可能意味着关键岗位只有一人、人员被多个项目同时占用、需求频繁变化导致返工,也可能是任务拆分不合理。没有进一步追问,就无法知道增加人手是否有效。
可以连续追问三个问题:缺的是哪种能力?缺口在哪个时间段?增加这项能力会解除哪条关键路径?如果回答不出来,直接申请增员通常只是把成本转移到协调和培训上。
2. 把所有延期都归结为估算不准
估算误差确实常见,但如果某类任务连续多次低估,背后可能是隐性工作没有进入计划,例如安全评审、数据清理、权限配置或多端兼容。每次都改大缓冲,却不补齐工作清单,团队只是在用更宽的日期覆盖同一个盲区。
复盘时要区分“任务已知但耗时不确定”和“工作内容根本没有被识别”。前者适合用区间估算和阶段验证;后者需要改进需求澄清、技术评审和交付清单。
3. 通过加班追回所有延期
短期加班可以用于处理明确、可拆分的尾项,但不适合解决需求仍在变化、关键依赖未到位或方案尚未验证的问题。工作时间增加,不等于有效产出按比例增加;疲劳还可能提升缺陷率和沟通成本。
我会要求加班方案说明“加班解决的具体任务是什么、预计减少多少关键路径时间、如何保护质量”。如果只能回答“大家再努力一下”,这就不是可评估的恢复计划。
4. 为了按期上线压缩测试和验收
测试不是可以随意从尾部剪掉的装饰。对资金、权限、客户数据、计费和关键业务流程而言,少做一次验证可能把延期风险转成生产事故。风险并没有消失,只是从项目计划转移到了用户和运营环节。
如果必须调整验证范围,应由业务、技术和质量负责人共同识别不可省略的检查项,并记录尚未覆盖的风险、监控方式和回退条件。不能用“测试时间不够”作为默认豁免理由。
5. 一改日期就宣布计划恢复正常
新日期如果没有重新检查依赖和验收条件,仍然只是旧计划的平移。日期调整后,关键里程碑、资源承诺、业务窗口和发布准备都可能需要重新确认。
| 常见说法 | 真正缺失的信息 | 更有效的追问 |
|---|---|---|
| 开发还差一点 | 剩余任务、验收条件和阻塞项 | 哪些用户路径尚不能验收?谁负责解除阻塞? |
| 外部团队没配合 | 依赖内容、承诺时间和替代方案 | 具体缺什么?最晚何时需要?是否存在降级路径? |
| 测试来不及 | 风险分级和最低验证范围 | 哪些检查不能省?哪些可以分批验证? |
| 已经完成百分之九十 | 完成度的计算口径 | 剩余百分之十是否包含联调、验收、部署和回滚? |
四、专业判断逻辑:把延期拆成可验证、可决策的问题
1. 先判断是风险、问题还是已发生延期
风险是未来可能影响承诺的事件,例如关键供应商尚未确认交付日期。问题是已经发生、正在影响工作的事实,例如接口字段与约定不一致。延期则是经过评估后,原承诺日期无法维持,或已经超过承诺日期。
这三个状态要分开记录。把风险写成“已经延期”会造成过度反应;把已经发生的问题仍写成“潜在风险”,则会延迟决策。
2. 先找关键路径,再讨论追回多少天
关键路径上的任务决定最早交付时间。非关键任务即使延后,也可能有浮动空间;关键路径上的一个接口、审批或验证环节卡住,则可能直接推迟上线。
产品经理不必替代项目经理画复杂网络图,但需要知道:哪些任务没有可替代路径,哪些依赖有时间缓冲,哪些任务即使并行也不能提前完成。否则,团队容易把精力花在“看起来忙”的任务上,而不是解除真正的瓶颈。
3. 用证据链验证根因,不接受标签式归因
每个延期原因至少应能回答四件事:发生了什么、何时发生、影响了哪项交付、有什么记录或结果可以验证。会议纪要、任务状态变化、测试缺陷、依赖方确认和版本差异都可以成为证据。
如果原因是“需求变更”,要说明变更来自谁、何时提出、影响哪些任务、是否经过范围决策。如果原因是“技术复杂”,要指出具体技术不确定性和验证结果。原因越具体,方案才越可能有效。
4. 评估影响时同时看日期、范围、质量和运营
延期影响不只在于晚几天。对于活动上线,错过窗口可能导致整个版本价值下降;对于内部工具,推迟可能增加人工处理成本;对于高风险业务,赶工可能让质量风险高于延期成本。
我会把影响分成四层:用户价值是否延后、业务窗口是否错失、质量与合规风险是否上升、其他团队是否被连带阻塞。这样,延期讨论才能从“要不要晚”转成“怎样做总体损失最小”。

5. 用情景而非单一日期表达不确定性
当任务存在明显不确定性时,只报一个精确日期会制造虚假的确定感。可以同时给出乐观、最可能和保守情景,并标明各自依赖条件。例如,最可能日期以依赖方本周交付为前提;若接口再延迟一周,则发布窗口需要重新评估。
这不是鼓励团队无限扩大缓冲,而是把不确定性从口头担忧变成可管理的条件。管理层可以据此选择是否增加验证、拆分版本或接受业务窗口变化。
五、具体案例:一次跨团队版本延期如何被重新拆解
1. 案例背景与数据口径
以下是一个匿名化的项目复盘情景,用于展示分析方法,不代表行业统计或特定企业实绩。某企业在交付面向内部业务人员的流程平台版本,团队约 120 人,项目涉及产品、研发、测试、数据和运营。计划在 8 周内完成 24 项交付,其中 6 项依赖其他系统。

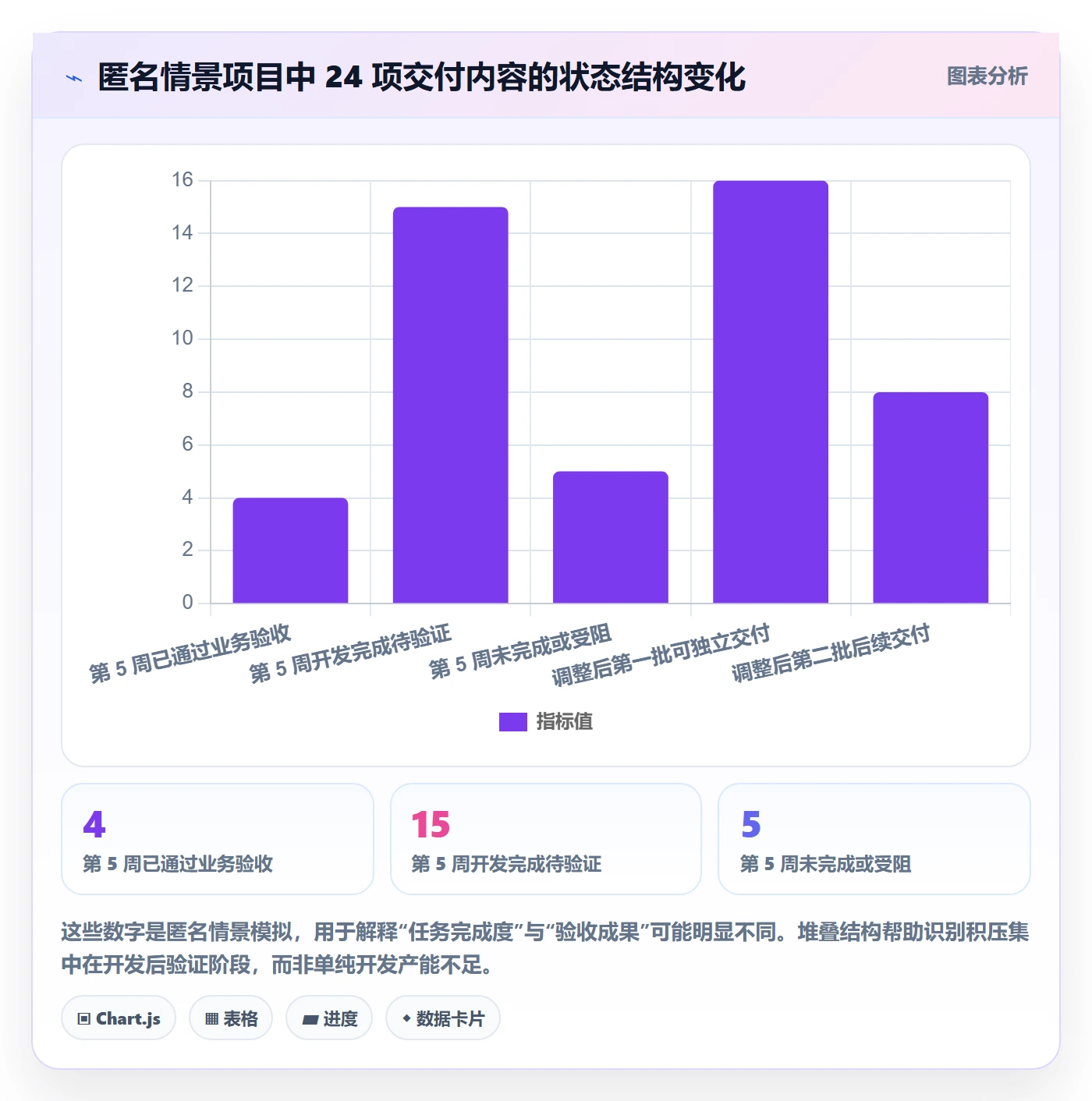

第 5 周周会上,团队仍报告“整体完成约八成”,但系统联调尚未开始,测试环境缺少部分真实数据,业务验收人也未确认最终口径。离目标日期只剩 3 周。若只看百分比,项目似乎接近完成;若看可验收成果,关键路径才刚刚进入高风险阶段。
2. 复盘发现:不是一个原因,而是三个原因叠加
- 需求边界变化:24 项中有 5 项在开发中调整了验收规则,变更没有同步进入版本范围记录。
- 外部依赖迟到:6 项依赖中有 2 项接口字段确认晚于原计划,导致联调起点推迟。
- 验收准备不足:业务人员直到第 5 周才参与场景走查,发现部分流程与实际操作不符。
初步估算显示,若保持全部范围并维持原验证深度,最可能要晚 2 周;若把 4 项低优先级功能移至后续批次,并提前安排业务验收,核心流程有机会在原目标日期附近交付。这里的“有机会”不是保证,仍取决于接口确认和测试环境准备。
3. 方案比较:不要只比较哪种能按期
| 方案 | 对日期的影响 | 主要代价 | 适用条件 |
|---|---|---|---|
| 维持全部范围,顺延 2 周 | 日期后移,范围完整 | 错过部分业务窗口,其他团队等待 | 功能之间强耦合,拆分会引入较大返工 |
| 缩减 4 项低优先级功能 | 核心流程争取按期交付 | 后续版本需要补齐,需与业务确认可接受性 | 功能可独立关闭,且不影响主流程安全和合规 |
| 分两批发布 | 核心能力先上线,完整能力晚 2 周左右 | 需要两轮发布准备和运营沟通 | 用户可以先使用稳定核心流程,后续功能可独立验收 |
| 增加临时人员 | 未必改变关键路径 | 交接、评审和协作成本上升 | 剩余工作可并行、边界清楚且不依赖稀缺专家 |
团队最终选择分两批交付:第一批只包含核心流程和必要权限控制,第二批补齐低优先级配置能力。决定不是为了“保住原日期”,而是因为核心流程可以独立验收,用户能提前获得主要价值,且后续功能不会影响数据安全和业务连续性。
4. 复盘后的流程变化
项目组将需求变更、依赖、验收和发布准备纳入同一份交付视图。每项关键交付都要标明负责人、验收人、外部依赖和最晚需要时间;跨团队依赖如果没有书面确认,不再默认视为已就绪。
团队还把“开发完成”与“可验收”拆成不同状态。版本进展不再只汇报任务数量,而是报告已通过验收的用户场景数、未解除的关键阻塞数,以及最可能交付日期相对目标日期的变化。

5. 这个案例的关键判断
第一,完成百分比不能替代验收证据。第二,跨团队依赖要在计划阶段显式登记,而非出问题后才寻找联系人。第三,拆分范围只有在功能边界、验收标准和用户影响都明确时才有效。
如果第一批交付会导致数据不一致、用户流程中断或合规要求无法满足,就不应为了日期而拆分。这个案例的拆分成立,是因为团队确认核心流程能够独立运行,并保留了必要的权限和质量控制。
六、行动流程:从预警到重新承诺,产品经理可以这样做
1. 建立轻量但可追踪的风险台账
台账不必复杂,但至少应包含风险描述、发生条件、影响对象、负责人、应对动作、最晚决策时间和状态。一个风险如果没有负责人,就只是会议上的担忧;如果没有最晚决策时间,就可能一直拖到无路可选。
- 风险描述写具体事件,不写“进度有风险”。
- 影响写到需求、里程碑、用户或其他团队,不只写“影响项目”。
- 负责人负责推动验证和缓解,不等同于单独承担责任。
- 决策时间应早于实际受影响日期,留出调整空间。
2. 用信号触发复核,不等到周报宣布延期
不同团队的预警阈值不必完全一样,但要有明确触发条件。可参考的信号包括:关键路径任务连续两个检查点未完成、依赖方未在约定时间确认、需求变更影响已冻结范围、测试缺陷趋势持续上升、业务验收人未按计划参与。
阈值的价值不在于精确预测所有延期,而在于让团队知道何时必须从日常跟踪升级到决策讨论。触发后要尽快核对事实,避免把正常波动和结构性风险混为一谈。
3. 召开延期评估会时,先统一事实再讨论方案
会议前,项目负责人应准备当前预测、关键路径、未完成交付、依赖状态和各方案影响。参会人员不是越多越好,应包括能确认事实、提供资源或批准范围调整的角色。
- 先确认原承诺、当前预测和两者差距。
- 逐项核对根因与证据,区分已发生事实和未来风险。
- 明确受影响的用户价值、业务窗口、质量和运营事项。
- 比较缩范围、分批交付、增资源、改日期等方案。
- 确定决策人、执行负责人、重新检查时间和对外沟通口径。
4. 重新承诺时写清“条件”,而不是只写新日期
一份可执行的更新计划,应说明交付内容、验收标准、依赖完成时间、关键里程碑、未消除风险和升级条件。比如“目标日期为某日,前提是接口字段在周三前确认;若未确认,周四启动降级方案并重新评估发布窗口”。
这种写法比单一日期更诚实,也更有管理价值。它让相关方知道什么条件会改变预测,以及什么时候需要再次决策。
5. 将决策同步到受影响的人,而不只是更新项目表
延期会影响业务排期、客户培训、市场活动、支持团队和其他项目。产品经理应根据受影响范围同步信息,并区分内部工作状态与对外承诺。对外沟通既不能把未验证的日期说成保证,也不应把技术细节全部转嫁给用户。

七、不同情况的行动建议与取舍
1. 需求变化导致延期:优先管住变更入口
先判断变更是法规、业务策略或用户安全所必需,还是体验优化和偏好调整。前者可能需要立刻进入当前版本;后者可以评估后续批次。每项变更都要说明收益、工作量、测试影响和对现有承诺的影响。
取舍重点:如果新需求的价值高于延期成本,可以调整范围;如果只是“顺手一起做”,不要让它在没有决策的情况下挤占已承诺交付。对已经冻结的版本,变更需要经过明确的影响评估,而非直接插入开发队列。
2. 技术不确定性导致延期:先做验证,不盲目扩团队
当团队不知道某种技术方案是否可行,增加开发人员通常不会立刻降低不确定性。更合适的做法是安排短周期验证,明确验证问题、可接受结果和失败后的替代方案,再决定是否继续投入。
取舍重点:验证会占用短期时间,但可能避免在错误方案上持续投入。若已有稳定替代方案,评估切换成本与未来维护成本;若没有替代路径,则尽早升级风险,而不是等到开发尾声。
3. 人员或资源不足导致延期:区分产能缺口与瓶颈缺口
如果工作可以并行、任务边界清楚,增加人员可能有帮助;如果工作依赖一位熟悉系统的专家、必须串行完成,或者新增人员需要较长交接时间,单纯加人未必能缩短关键路径。
取舍重点:优先保障关键路径角色和决策响应时间,而不是平均给所有模块加人。若人员被多个项目抢占,管理者需要处理优先级冲突;产品经理不应默默接受资源被拆散后仍维持原交付承诺。
4. 外部依赖导致延期:准备替代路径和最晚决策点
依赖方的口头承诺并不等于可用交付。要明确依赖内容、接口标准、验证责任、最晚需要日期,以及未按期提供时的替代方案。替代方案可以是模拟数据、降级流程、手工补偿或推迟相关功能,但都要核查风险。
取舍重点:如果替代路径会增加运营负担,应把成本和持续时间算进去;如果依赖不可替代,就应尽早将日期风险提交到有协调权限的人决策,而非只在项目群里催促。
5. 测试与验收导致延期:守住高风险检查项
先按用户影响和故障后果对测试范围分级。核心业务流程、权限边界、数据正确性、回滚能力和高频场景通常不能轻易压缩。低风险、低使用率的边缘场景可以评估分阶段验证,但必须留下负责人和补测期限。
取舍重点:可以调整发布范围和批次,不应把未验证的关键风险包装成“后续优化”。如果质量风险无法被控制,延期发布可能比按期发布更符合业务利益。
6. 业务窗口固定:比较错过窗口与分批交付的成本
活动、合同、监管节点或市场窗口可能无法移动。此时要计算错过窗口的代价,同时判断核心能力是否可以安全地先行交付。若分批上线需要额外运营、支持和回滚准备,这些成本也应纳入方案比较。
取舍重点:不要把“日期固定”误解为“范围和质量也不能动”。真正固定的通常是业务窗口,而不是所有功能都必须同一天交付。反过来,如果拆分会破坏完整业务流程,就应明确选择延期及其影响。
| 主要原因 | 优先行动 | 谨慎避免 | 关键决策问题 |
|---|---|---|---|
| 需求变化 | 评估价值、工作量和范围边界 | 变更无记录地进入当前版本 | 这项变化是否必须随本次交付? |
| 技术不确定 | 安排短周期验证和替代方案评估 | 在根因不明时盲目加人 | 最小验证能否快速降低关键不确定性? |
| 资源不足 | 识别关键路径角色与真实产能缺口 | 平均分配新增人力 | 新增资源是否能并行完成关键任务? |
| 外部依赖 | 确认交付标准、最晚时间和降级路径 | 只依靠口头承诺等待 | 依赖未到时,什么方案能保护核心价值? |
| 质量验证不足 | 按风险分级,保护关键测试项 | 用减少测试时间掩盖风险 | 哪些风险上线后无法及时发现或回退? |
八、工具、指标与治理:让延期管理不依赖记忆
1. 工具要支持追踪决策,不只是展示任务
在多人、多团队和多项目并行的组织里,延期信息常散落在任务、文档、会议纪要和即时沟通中。工具的价值,是让需求变更、依赖、里程碑、验收状态和决策记录可以关联起来,而不是自动替人判断延期原因。
例如,超过百人的组织可以用项目管理平台维护版本范围、风险责任人、依赖状态和决策记录,并按权限管理不同团队的数据。像 PingCode 这类面向中大型组织的工具,可用于集中跟踪项目过程;对于有数据部署边界的企业,应在选型时核对私有化部署、权限、审计和集成要求。若从 Jira 迁移,还要先验证字段映射、历史记录、工作流和报表口径,不能只看任务能否导入。
我不建议把“国产替代”简化为更换软件名称。迁移真正的成本通常在流程适配、历史数据治理、权限重建、用户培训和报表重做。工具能否承载组织现有的项目治理方式,远比功能清单上的数量更重要。
2. 关注能触发行动的指标,而不是堆更多仪表盘
- 预测偏差:当前预测日期与最终交付日期的差距,用来检查预测质量。
- 风险提前量:首次识别高风险的时间与承诺日期之间的间隔,用来判断预警是否足够早。
- 关键依赖逾期数:已超过约定时间且影响关键路径的依赖数量,用来推动升级处理。
- 范围变更影响:变更带来的新增工作量、验收变化和日期影响,用来管控版本边界。
- 延期原因复发率:同类根因在后续项目重复出现的比例,用来检验改进是否有效。
这些指标都需要统一口径。例如,“首次识别高风险”不能由项目结束后的回忆补录;“关键依赖逾期”要区分未交付和已交付但不可用。口径不一致时,跨项目比较只会产生误导。
3. 让指标服务于改进,而不是追责
如果团队认为报出风险会受到惩罚,就会推迟暴露坏消息,风险提前量指标也会失真。管理者应把指标用于识别系统性问题:需求变化是否频繁、依赖是否长期无人负责、验收是否总在末期介入。
复盘应聚焦决策和流程:我们何时获得了证据?为什么没有触发调整?下一次要改变哪个机制?除非有明确的失职行为,不要把系统性问题简单归结为某个人“没有盯紧”。

九、结尾:把延期变成可解释、可选择、可复盘的决策
延期管理不是要求项目永不延期,而是让日期变化不再突然,让原因不再停留在标签,让相关方能看见不同方案的代价。项目可以晚,但不应直到最后一刻才知道为什么晚;日期可以调整,但不能在范围、资源和验收条件都不变时,只靠重新填写计划来制造确定感。
产品经理下一步可以先做三件事:检查当前项目是否有可验证的验收成果;列出关键依赖及最晚决策时间;为高风险事项准备至少两个可比较方案。下次项目评审时,不只问“什么时候能完成”,还要问“基于什么证据、在什么条件下、哪些风险仍未解除”。
我的独特判断是:延期管理的成熟度,不看团队能否把所有日期守住,而看团队能否尽早暴露不确定性,并用证据把选择权留在手里。
常见问题解答(FAQ)
1. 延期原因应该如何分类,才能避免复盘流于形式?
我以前复盘延期时,常把原因写成“需求变更”或“沟通不畅”,看起来有结论,却很难指导下一次计划。我想知道怎样拆分原因,才能分清是偶发问题还是流程上的重复风险。
建议按需求与范围、估算与排期、技术与质量、资源与协作、外部依赖五类记录,并为每个原因补充发生时间、影响天数、可控性和证据。例如“接口方晚交付3天”比“沟通不畅”更可验证。每次复盘再统计各类原因造成的延期天数及重复发生次数,优先处理高影响、反复出现且团队可控的问题。
2. 项目延期风险应该在什么时间点识别?
我经常等到关键节点已经错过,才发现任务进度早就不对劲了。尤其是任务之间有依赖、工作量又不确定时,我想知道有哪些信号值得提前升级处理。
不要只看已完成任务比例,应至少每周检查关键路径任务、未解决阻塞、剩余工作量和依赖交付状态。若关键任务的预计完成日期晚于计划日期,或阻塞超过约定时限仍未解除,就应更新风险等级并指定负责人。对高不确定性任务,可先安排短周期验证;
连续两个检查周期偏离计划时,应启动范围、资源或日期调整,而不是继续沿用原估算。
3. 确认延期后,产品经理怎样重新制定计划并同步相关方?
我遇到过团队内部已经知道要延期,但客户和其他协作团队仍按旧日期安排工作的情况。临时改日期容易引发争议,我想知道怎样调整计划才有依据,也能减少二次延期。
先确认剩余范围、实际产能、关键依赖和必要缓冲,再给出基于当前信息的预计日期及其假设,不要只把原计划整体顺延。同步时说明延期原因、影响范围、已采取的措施、待决策事项和下次更新时间;若日期仍不确定,应提供乐观、基准、保守三种情景,并明确各自成立条件。
关键相关方确认后,更新统一的计划记录,避免团队继续使用旧版本。
4. 延期管理中应该记录哪些指标,才能判断风险控制是否有效?
我所在的团队每次延期都会开会,但过一段时间又出现类似问题,很难判断改进有没有效果。我想建立一套不复杂的指标,既能看交付表现,也能看风险是否被及时发现。
建议按项目记录计划完成日期、实际完成日期、延期天数、延期原因类别、首次预警时间和纠正措施;按团队或季度汇总延期项目占比、平均延期天数、预警提前量及重复原因占比。统计时固定口径,例如只比较已完成项目,并区分需求范围变更与执行偏差,避免把不同情况混在一起。
若预警提前量增加、重复原因占比下降,且延期天数没有因压缩质量活动而转移为缺陷,通常说明控制措施正在改善。
核心关键词
文章包含AI辅助创作:延期原因管理指南:产品经理如何做好延期管理,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/614751
读者评论
我们团队以前也常用完成百分比报进度,直到联调和验收集中挤到最后才发现偏差。改成按可验收成果汇报后,风险确实更早显出来,不过前提是验收口径得先说清楚。
资源不足”这个追问很实用。实际项目里临时加人未必能解关键路径,尤其是需要熟悉业务或系统的人;我还会补问交接和培训需要多久,避免只看人数。
情景日期比单一承诺更诚实,但对业务方来说也需要明确决策时点。若依赖条件迟迟没有确认,最好提前约定何时缩范围或调整发布批次,不然风险区间容易变成长期搁置。
