延期申请怎么做?PMO落地方案:延期管理从0到1

延期申请最容易失控的时刻,往往不是项目真的来不及,而是团队已经知道要延期,却等到发布日期前几天才把风险说出来。此时,负责人只能在“硬着头皮上线”和“临时改期”之间二选一,客户、研发、测试和管理层各自拿着不同版本的事实。要把延期申请做成可管理的机制,关键不是多加一道审批,而是建立一条从偏差识别、影响评估、方案比较到承诺更新的决策链。

一、先讲核心结论:延期申请不是“求批准”,而是一次计划重估

1. 把延期看成计划偏差的正式处置

我判断一份延期申请是否有效,首先不看理由写得是否诚恳,而看它是否回答了四个问题:原计划为什么失效、影响会传导到哪里、有哪些可选方案、申请人建议承担什么后果。只写“需求复杂、工作量较大、人员不足”,是描述感受,不是决策材料。

延期申请的本质,是把原有承诺从“按旧假设继续执行”切换为“基于新事实重新承诺”。这意味着申请既要解释偏差,也要给出新的范围、日期、资源或质量边界。只改一个日期,不重新核对这些条件,实际上只是把风险往后挪。

我的核心判断是:审批的对象不是延期天数,而是延期后的交付方案。如果方案没有改变,只把计划日期往后推,审批通过也不会自动消除阻塞。延期流程必须能让决策者看到“改什么、保什么、放弃什么”。

2. 先判断是否真的需要走延期申请

并非所有计划偏差都应该升级为正式延期。任务晚了半天,但仍处于团队可控的浮动时间内,通常可以由项目负责人在团队内部调整;若影响关键路径、外部承诺、资源窗口或验收日期,就应进入正式评估。流程的价值在于及时揭示承诺变化,而不是把每个小波动都变成审批负担。

可以采用一个简单的分级原则:偏差不影响里程碑,由团队处置并记录;偏差可能消耗缓冲,由项目经理提出预警;偏差将改变对外日期、范围或关键资源,则发起延期申请。阈值应由组织按项目类型制定,不宜照搬某个统一天数。

3. 任何延期都必须同时更新基准

延期获批后,项目计划、里程碑、交付范围、风险台账和对外沟通口径应同步更新。若审批记录显示新日期是 6 月 20 日,项目看板仍写 6 月 10 日,周报继续按旧日期统计,组织就会得到两套互相矛盾的事实。

因此,我建议把“审批通过”和“基准更新完成”分成两个状态。前者代表决策已作出,后者代表团队已把决策落实到计划、依赖方和沟通渠道。只有第二个状态完成,延期事项才算关闭。

管理对象 延期前需要核对 获批后需要更新
时间 原承诺日期、关键路径、可用缓冲 新日期、阶段节点、外部窗口
范围 必须交付项、可延期项、验收条件 本次交付边界、后续批次范围
资源 关键角色、供应商、环境与设备 新资源安排、冲突处理与责任人
质量与风险 缺陷、测试覆盖、未关闭风险 新增控制措施、复核点与升级条件
沟通 受影响对象、既有承诺、通知时点 新口径、通知责任人、回执记录

二、延期为什么总是拖到最后:从真实场景看管理断点

1. 计划日期背后通常藏着没有验证的假设

一个常见场景是:项目立项时把“接口联调完成”排在 5 月 10 日,计划默认上游系统会按时提供稳定接口、测试环境也能如期开放。进入执行阶段后,上游字段定义反复变化,环境又被其他团队占用。团队每天仍在燃尽图上追赶原计划,却没有人把“接口定义未冻结”转化为正式风险。

这类项目并非直到临近上线才出现问题,而是早期假设已失效,只是计划仍然被当成事实。延期管理要做的第一件事,是把假设变成可验证的条件:接口是否冻结、关键岗位是否到位、外部审批是否完成、测试数据是否准备好。条件不满足时,日期就应进入重新评估,而不是等到任务逾期才补写理由。

2. 团队知道会晚,却不愿意过早报风险

项目成员延迟上报,原因未必是隐瞒。有时是他们担心“报了就等于承认失败”,有时是不知道几天的偏差是否值得升级,也可能是负责人习惯在会议上追问“为什么没做完”,却没有追问“按当前信息,计划还能成立吗”。这会让预警变成一种惩罚信号。

我更愿意把预警和责任追究分开:预警是对未来风险的披露,复盘才讨论判断是否合理、措施是否到位。组织若把两者混为一谈,成员就会倾向于等到事实无法否认再开口,届时可选方案已经大幅减少。

3. 申请发得太晚,会让决策选项迅速收缩

延期申请越靠近原定交付日,可选择的方案越少。早期发现依赖延误时,还能调整顺序、拆分发布、增加并行测试或协调外部资源;到了上线前几天,变更范围、回归测试和业务通知都可能来不及。延误不是线性增长的,决策空间常常会随着时间逼近而快速缩小。

下面的数字是用于说明机制的情景模拟,不是行业统计。假设一个含外部依赖的项目分别在计划日期前 20 天、10 天和 3 天暴露同一项阻塞,能否拆批、补资源和完成回归的空间会明显不同。PMO应关注的不只是最终晚了几天,还要关注风险首次可见到正式升级之间的时间差。

延期申请怎么做?PMO落地方案:延期管理从0到1

4. PMO要看的是系统性原因,而非把每次延期归为个人执行问题

如果多个项目都在测试环境、需求冻结或外部审批环节延误,PMO应把它看作组合管理问题,而不是连续出现的个人失误。重复发生的延期,往往说明资源供给、治理规则、依赖管理或计划估算方式存在结构性缺口。

这也是延期数据需要统一分类的原因。若所有原因都填“工作量超预期”,组织就无法区分估算偏差、需求变更、资源冲突和供应商延迟,更无法知道下一轮该改计划方法、审批规则还是资源配置。

三、常见误区:看似在管延期,实际只是在补材料

1. 误区一:理由写得越长,申请就越充分

长篇背景不等于可决策信息。审批人真正需要的是可核对的事实:原计划基于什么条件,哪些条件发生变化,变化造成了什么影响。把问题写成“业务侧需求频繁变化、技术复杂度高、团队工作量较大”,信息密度很低,也无法判断哪种措施有效。

可以要求申请人用“事实,影响,行动”表达。事实是已发生或可验证的事件;影响是它对路径、范围、日期和验收的作用;行动是已采取、计划采取及需要审批的措施。缺少其中任何一项,都应退回补充,而不是让审批人代替申请人推理。

2. 误区二:延期天数越少,项目管理越好

组织常把“延期不超过一周”当成表现指标,结果团队会把真实偏差拆成几次小调整,或者先口头改期、后补审批。这样表面上延期天数变短,管理透明度却变差。评价项目管理质量,应同时看预警及时性、预测准确度、风险处置效果和承诺变更是否留痕。

延期天数仍然有用,但不能单独使用。一个提前三周提交、充分解释影响并提供可执行方案的延期申请,可能比临近上线才口头改期更成熟。前者并不意味着项目做得完美,却说明团队还能管理不确定性。

3. 误区三:增加审批层级就能减少延期

审批层级增加,未必提高判断质量。如果每一级都只问“为什么晚”,却没有明确决策权限、响应时限和方案比较,审批链只会拉长反馈周期。尤其在依赖外部部门的项目中,等待审批本身可能继续消耗缓冲。

审批应按影响级别分流:项目内部可吸收的小幅调整由项目负责人处理;影响部门级里程碑的事项由项目组合或业务负责人决策;涉及对外承诺、预算或合规边界的事项再升级到相应治理层。权限清楚,才有可能既不放任,也不把所有事项堵在高层。

4. 误区四:只改日期,不重新谈范围和质量

如果团队只把发布日期往后挪,却没有说明延期期间新增了哪些工作、原有范围是否仍然不变,审批人无法判断新日期是否可信。反过来,若团队用压缩测试或减少验收来换取日期不变,也必须把质量和风险代价明确呈现,不能把风险藏在“按期交付”四个字里。

延期决策至少要在日期、范围、资源、质量四个维度里说明哪些维持不变、哪些需要调整。实际决策可能是“日期延后两周,范围不变,增加一名测试人员”;也可能是“日期不变,拆出非关键功能进入下一批,核心验收标准不降”。二者都可能合理,但前提是后果透明。

5. 误区五:批准了就算完成,之后不必复盘

批准只是一次计划变更,不代表风险已经解除。新日期可能仍建立在未验证的假设上,新增资源也可能无法及时到位。若获批后不设检查点,延期只是从“未批准的风险”变成“已登记的风险”。

我建议至少设置一个中间复核点,检查关键前置条件是否兑现。例如新日期距离当前四周,就在一周后复核接口冻结、测试环境和关键人员到位情况。若条件再次恶化,要提前触发第二轮决策,而不是等新日期再次失守。

四、PMO的专业判断逻辑:先分清事实,再比较方案

1. 第一步:验证申请是否有足够事实基础

PMO不必替项目经理重新做完整计划,但需要检查申请是否有证据链。常见证据包括任务完成记录、需求变更记录、缺陷趋势、依赖方承诺、资源缺口、测试进度和关键路径变化。证据不要求形式繁复,但要能让另一位负责人复核关键判断。

尤其要区分“已经发生的事实”和“尚未验证的预测”。例如“供应商已书面确认延迟交付”属于已确认事实;“供应商预计可能晚一周”仍是预测。两者对日期评估的可信度不同,应在申请中分别标记,并说明预测将于何时重新确认。

2. 第二步:判断影响范围,不只看单个任务的逾期

一个任务晚三天,可能因为有浮动时间而不影响项目;一个只晚一天的任务,若处于关键路径且牵动合同窗口,反而可能造成重大影响。PMO应检查任务是否在关键路径、是否有可用缓冲、是否与其他项目共用资源,以及是否触发客户、法规、采购或发布窗口。

建议将影响分成四类:时间影响、范围影响、成本与资源影响、质量及合规影响。每类都要写明受影响对象和可验证依据,避免以“影响较大”这种无法行动的表述代替判断。

3. 第三步:至少比较三个方向,而不是只报一个新日期

有效的延期评估通常要比较“维持日期但调整范围”“增加资源或调整顺序”“整体延期并保护范围和质量”等方向。并非每个项目都能采用三种方案,但把方案摆出来,能够揭示团队是否真的分析过替代路径。

比较时要写清代价。增加资源可能带来交接和沟通成本;缩小范围可能影响业务完整性;延长日期可能错过市场窗口或合同节点;压缩质量活动则可能增加上线后修复成本。PMO的作用不是替业务选择最便宜的方案,而是确保代价没有被隐藏。

处置方向 适用条件 主要收益 需要暴露的代价
日期不变,拆分范围 功能可分批交付,核心价值能独立验收 保住关键窗口,降低一次性延期影响 后续批次管理成本增加,依赖边界需重新定义
日期不变,补充资源或调序 任务可并行,所需技能和资源能够及时到位 可能追回部分进度 新人熟悉、协调与质量复核会占用时间
整体延期,范围保持 范围具有强耦合,拆分会破坏验收或业务流程 保留完整交付和测试窗口 可能错过业务节点,需协调外部承诺
接受部分风险按期上线 风险已评估、影响可控且有回退措施 避免错失不可替代的时间窗口 必须明确风险接受人、监控机制与回退条件

4. 第四步:检查新日期是否由工作量和依赖推导出来

新日期不能只是“往后延两周”,而应说明剩余工作、可用产能、依赖等待时间、验证时间和缓冲。可以用简化的工作日估算作为检查起点:剩余工作量除以可投入产能,再加上已知依赖等待和必要验证时间。这个估算不是精确预测,但比凭感觉报一个日期更可复核。

需要提醒的是,人员投入不能简单线性相加。给一个已经处于关键路径上的开发任务临时增加多人,往往会增加协作和交接成本;如果阻塞是外部接口未确定,多加开发人员也不会让依赖更早解除。PMO应追问“资源增加具体改变了哪条路径”,而不是只看人数变化。

5. 第五步:把风险接受权交给有权限的人

延期或按期上线的影响,可能分别落在项目团队、业务部门、客户和合规责任人身上。风险由谁承担,决策就应由具备相应权限的人作出。项目经理可以提出建议,但不应替业务负责人接受对客户的承诺变化,也不应以会议纪要模糊责任归属。

若决定接受某项风险,记录中应写清风险描述、影响范围、责任人、监控信号、回退条件和复核时间。没有这些内容的“风险已接受”,通常只是把风险从申请单移到了上线之后。

五、从0到1搭建延期管理:流程、表单与运行节奏

1. 先定义触发条件,避免项目各自解释

PMO落地的起点不是做审批表,而是定义什么时候必须发起。建议先选组织最重要的三类触发条件:关键路径预测将失守、对外承诺日期需要改变、范围或质量边界发生重大调整。之后再根据项目组合特征补充资源冲突、合规节点和供应商交付等条件。

触发规则要短、可判断、能执行。若规则写成“项目进度出现较大风险时及时申请”,不同负责人仍会按各自理解处理。更有效的表达是:当关键里程碑预计无法在当前基准日期完成,且团队无法在授权范围内通过调序、拆分或资源协调恢复时,项目经理须提交正式变更评估。

2. 建立轻量级分级,不要所有申请走同一条通道

可将申请分为团队级、部门级和组合级。团队级调整不改变对外承诺,由项目经理记录;部门级调整会影响跨团队资源或部门里程碑,由部门负责人和 PMO 共同评估;组合级调整涉及客户、预算、战略窗口或合规责任,由相应治理机构决策。

具体分级阈值应由组织结合项目周期设置。一个持续两年的平台项目与一个六周的营销活动,不能用同一套天数门槛。阈值设计应兼顾影响等级和剩余时间,避免“只要延期一天就升级”,也避免“没有超过两周就不必报告”。

3. 表单字段要支持决策,而不是追求填写完整感

延期申请表至少应包含项目与里程碑、原计划日期、首次预警日期、申请日期、偏差事实、根因类别、关键路径影响、受影响对象、替代方案、新日期推导、资源需求、质量与风险变化、决策建议和责任人。字段不宜无限增加,最好分成必填信息和特定情形才填写的信息。

“根因”字段尤其需要避免单选后不再解释。可以先选择类别,再用一两句话写证据。例如选择“外部依赖”后,补充依赖方、原承诺时间、最新确认时间和对关键路径的影响。这样既能做组合统计,也不牺牲具体判断。

4. 设定处理时限和退回规则

延期申请的响应速度本身是治理能力的一部分。可以按级别约定目标处理时限,例如团队级一个工作日内完成记录,部门级两个工作日内形成意见,组合级按固定会议节奏处理;具体时间应根据组织规模与决策复杂度设定,不应包装成通用行业标准。

申请不完整时,审批人应指出缺失的决策信息,而不是只写“请补充说明”。例如:“请补充新日期如何覆盖接口等待与回归测试”比“材料不充分”更能推动问题解决。退回不等于否决,批准也不等于默认接受所有未说明的风险。

5. 将批准后的动作做成闭环

审批结果至少包含批准、附条件批准、退回补充和不批准四种状态。附条件批准要明确条件、责任人和复核时间,例如“允许调整日期,但须在下一周确认供应商交付,否则重新提交拆分方案”。单纯写“原则同意,持续关注”无法形成可执行约束。

获批后由指定责任人完成计划基准、里程碑、任务依赖、周报口径和外部通知更新。PMO可以设置完成检查:新日期是否已进入主计划,受影响方是否收到通知,风险台账是否增加相应条目,复核点是否安排。只有这些动作完成,流程才真正落地。

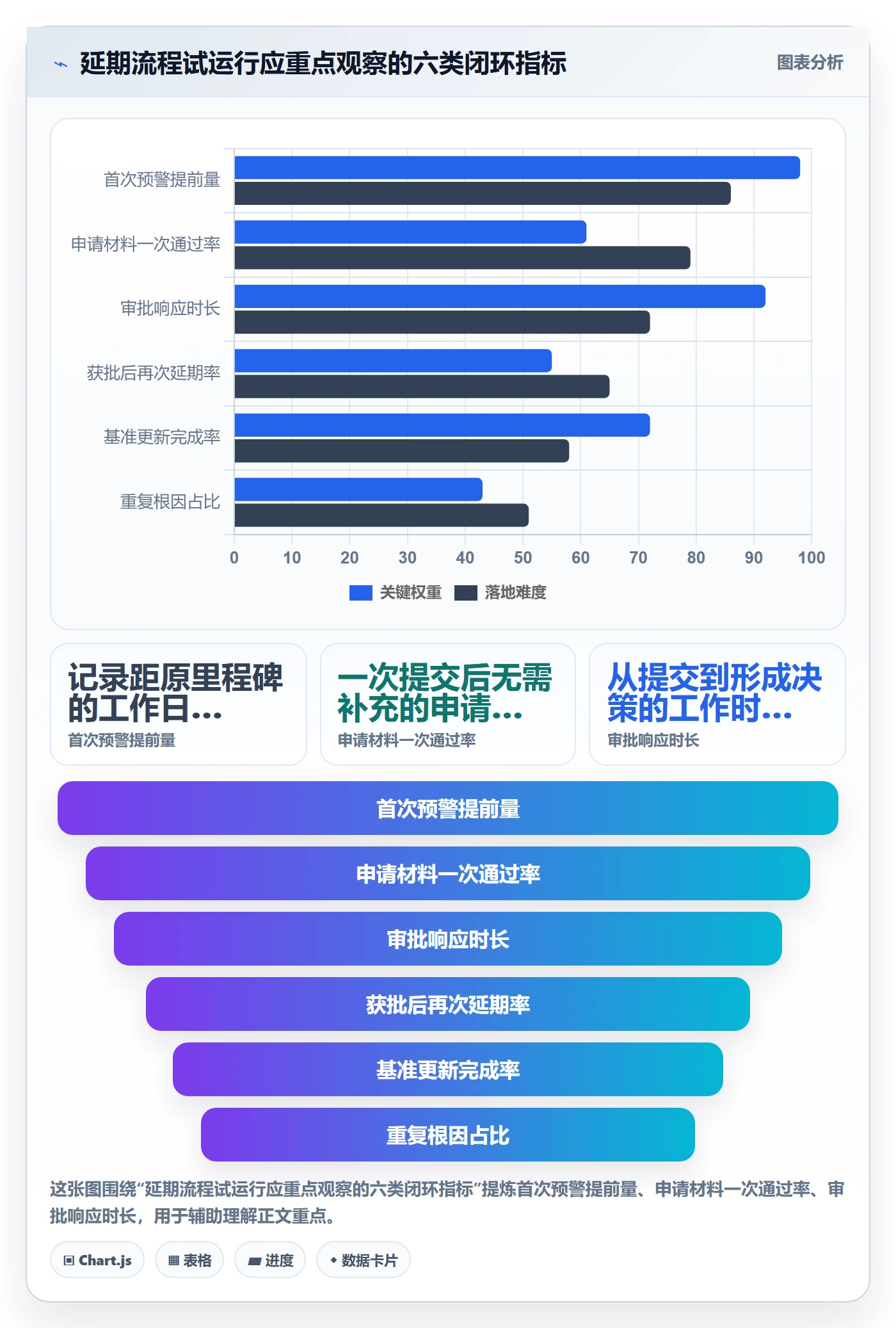

6. 用复盘数据改善规则,而不是用延期率给团队贴标签

运行一段时间后,PMO可以观察申请提前量、预测偏差、延期原因分布、重复延期比例、审批周期和获批后再次失守比例。这些指标用于发现治理问题,不宜简单变成团队排名或绩效惩罚。否则团队会优化报数,而不是改善计划质量。

例如,若大部分申请都在关键节点前两三天提交,可能说明预警阈值太晚或团队不敢升级;若申请反复因缺少影响分析被退回,可能说明模板和培训不足;若新日期获批后仍频繁再次延期,可能说明日期推导缺少依赖与测试时间。指标只有连到动作,才有管理价值。

延期申请怎么做?PMO落地方案:延期管理从0到1

六、具体案例与数据观察:一个“延期两周”申请如何变成可决策方案

1. 场景设定:日期还没到,关键依赖已经失效

以下是用于说明方法的情景案例,不代表某个企业的真实项目数据。某企业正在推进面向内部业务部门的系统升级,计划 8 月 30 日上线,核心验收包括账户迁移、权限核验和历史数据核对。项目在 8 月 12 日发现,上游数据接口字段仍在变化,联调环境也只能间歇使用。

团队最初想提交“申请延期两周”,但 PMO 复核后发现,申请没有说明两周如何推导,也没有比较拆分交付的可能性。进一步梳理后,团队确认:接口稳定性影响迁移脚本验证,环境不稳定会压缩回归测试时间;但权限核验模块与接口变化耦合较低,可以独立验收。

2. 把模糊理由拆成可验证的事实与影响

重新整理后,申请不再写“联调复杂度高”,而是列出三项事实:接口字段在两个版本间仍有变化;联调环境无法连续占用,已完成的测试需要重复确认;迁移脚本必须在字段冻结后才能进行完整校验。影响则写明:账户迁移和历史数据核对无法按原计划完成全量回归,权限核验仍有机会独立交付。

这里的关键不是把每个工作日志都塞进申请,而是让审批人看懂因果关系。字段变化影响脚本稳定性,脚本不稳定影响迁移验证,验证不足影响上线风险。链路清楚后,决策才有可能围绕真正的约束展开。

3. 比较三个方案,显性化各自代价

方案一是维持 8 月 30 日日期,先交付权限核验,账户迁移和历史数据核对进入第二批。收益是保住一部分业务价值;代价是业务部门需要接受阶段性流程,且第二批仍受接口稳定影响。

方案二是增加开发与测试资源,试图在原日期完成全部范围。评估发现主要阻塞来自接口字段未稳定和环境可用性不足,增加人员无法解除这两个外部约束;若此时扩人,反而会增加交接和环境排队。因此该方案看似积极,实际对关键路径帮助有限。

方案三是整体延期,待接口冻结后完成迁移验证和回归。它保留完整交付,但会错过原定业务窗口。最终应由业务负责人判断是否接受分批上线,项目负责人负责给出技术与质量边界,PMO负责确保影响和条件完整呈现,而不是替业务做单方面选择。

方案 日期 交付范围 关键风险 决策前需确认
分批交付 首批保持原日期,后续批次另定 先交付低耦合权限核验 业务流程阶段性并存 首批是否能独立验收,后续批次负责人是否明确
补充资源 尝试保持原日期 目标为全范围交付 外部接口与环境仍是瓶颈 新增资源是否能改变关键路径,而非只增加并行人数
整体延期 新日期根据冻结与验证计划推导 保持完整范围 错过业务窗口 接口冻结时间、环境窗口、回归周期和外部通知

4. 新日期不是拍出来的,而是由关键条件推导

在情景模拟中,项目团队提出新的日期前,先列出剩余步骤:确认接口冻结、完成迁移脚本调整、执行数据校验、处理差异、完成回归和业务验收。每一步都要有责任人和前置条件,且把环境等待时间单独列出。若接口仍未冻结,新日期就只能是带条件的预测,而不是确定承诺。

一种更诚实的表达是:“在接口于 8 月 16 日冻结、环境每周提供连续两天测试窗口的前提下,计划于 9 月 13 日完成验收;若 8 月 16 日未冻结,则于当日重新提交范围拆分建议。”这比只写“延期两周”更有信息量,也把预测边界清楚地交给决策者。

5. 获批之后,复核点比新日期更重要

如果决定按新日期完整交付,PMO可要求一周后复核接口冻结和环境排期;若条件未兑现,就立即重算剩余路径。若决定分批交付,则要确认首批验收标准、未交付功能的用户影响、第二批责任人和通知方案。两种决策都必须保留明确的回退条件。

这个案例说明,延期管理并不总是要把项目推迟。真正有效的流程,有时会得出整体延期,有时会通过拆批保住关键价值,也可能确认增加资源毫无作用。流程的质量不看审批结果是“延期”还是“不延期”,而看选择是否基于事实、代价是否透明、后续是否可验证。

延期申请怎么做?PMO落地方案:延期管理从0到1

七、工具怎么选、怎么用:让流程留痕,但别把工具当裁判

1. 先确定要管理的对象,再决定系统配置

延期管理工具至少要支持申请记录、状态流转、责任人、计划日期变更、风险关联和审计留痕。组织若已有项目管理平台,可以先用项目字段、工作流、通知和报表搭建最小可用版本;若项目分散在邮件、表格和多个看板里,则应先定义统一口径,再决定是否整合系统。

工具选型不要先问“有没有延期申请模板”,而要先问:能否关联原里程碑和任务?能否保留每次日期变更记录?能否按组织权限配置审批?能否让项目组合层看到不同项目的依赖和风险?这些问题比界面上有没有一个“申请按钮”更能决定落地效果。

2. 面向中大型组织,重点检查跨项目治理能力

对于 100 人以上、多个部门并行交付的组织,延期通常会影响共享资源、平台依赖和组合级目标。此时,单项目内的表单审批不够用,还需要跨项目视图、权限分层、流程配置、历史追踪和统计分析。项目工具的价值在于让状态与责任可见,而不是自动替管理者判断哪个日期合理。

例如,PingCode 可作为中大型企业和百人以上团队评估项目协同与研发管理流程的候选平台。若组织有私有化部署、权限治理或既有系统迁移要求,评估时应通过实际演示和技术验证确认部署方式、数据边界、迁移范围及流程适配程度,不能仅凭产品介绍推定每项能力都符合本组织环境。

3. 把系统配置成“可追溯的决策链”

最小配置可以包括:延期申请对象、原因分类、影响维度、备选方案、审批级别、处理时限、获批条件、基准更新检查和复核日期。每次申请都关联原里程碑,日期变更不覆盖历史值,而是保留版本,确保组织能够还原“何时发现、何时决策、因何改变”。

如果需要从 Jira 等既有系统迁移,重点不应只放在任务数据导入,还要核对历史日期变更、工作流状态、用户权限、附件与关联关系。迁移后可先选一个试点项目完成端到端验证,再扩大范围。是否适合平滑迁移或替代,要以字段映射、流程复现、数据校验和用户培训结果为准。

4. 工具无法补救含糊的治理规则

把一张没有审批权限定义的表单搬到系统里,只会让含糊变得更可追踪;把“尽早预警”写进自动提醒,也不会自动解决团队不敢上报的问题。系统实施前,至少要回答三个治理问题:什么情况触发申请、谁对不同影响级别有决策权、批准后谁负责更新基准。

我建议先用一个项目或一个业务线试运行,再观察提交质量和实际处理时间。若试点中发现申请人频繁漏填影响范围,就调整字段说明和辅导方式;若审批集中在某位负责人处,就重新设计授权;若数据无法支撑复盘,再补充采集项。不要一开始就追求复杂工作流和大而全的报表。

八、不同情况下怎么行动:把原则转成项目负责人的下一步

1. 发现风险早,但影响范围还不清楚

先发起预警,不必等所有影响都量化后才开口。明确当前已知事实、未知事项、下一次确认时间和临时控制措施。PMO可以先将事项标记为待评估,而不是要求项目团队在信息不足时承诺一个确定的新日期。

此时的目标是争取决策时间,而不是立即批准延期。项目负责人应推动关键未知项尽快验证,例如预约依赖方确认、申请环境窗口或检查关键路径是否有缓冲。预警后没有验证动作,预警本身也会变成新的形式主义。

2. 影响已经确认,项目仍有可行的恢复方案

把恢复方案与延期方案并列比较,说明方案需要哪些资源、谁负责、何时确认效果,以及失败时的备选路径。若决定补资源,要指出新增人员能解除的具体约束;若决定调序,要核实后续任务是否具备进入条件;若决定缩范围,要确保拆出的部分不破坏业务闭环。

对恢复方案设定短周期检查点。例如一周内完成接口冻结和关键模块联调,若未达成则自动进入重新评估,不要继续用“再观察几天”拖延正式决策。检查点应对应可验证的交付物,而不是泛泛汇报“进度正常”。

3. 新日期依赖外部单位,承诺尚未得到确认

不要把外部单位的口头预估直接写成项目承诺。将日期标注为暂定,记录依赖方责任人、确认方式、最迟确认时间和未兑现后的应对方案。如果对方尚不能承诺,应通过业务负责人或采购、合作管理机制推动正式确认。

若外部依赖长期无法确定,项目团队要评估是否可以模拟数据开发、先完成不受影响的部分,或调整交付边界。需要明确的是,团队内部加班不能解决所有外部不确定性;若约束在项目控制范围之外,继续要求团队“想办法追回”可能只会增加质量风险。

4. 日期不能动,但范围可以调整

先定义不能移动日期的真实原因,是客户合同、法规窗口、业务活动,还是管理层偏好。若属于硬约束,就围绕最小可交付范围设计拆分方案,并确保第一批能够独立使用、独立验收,且明确第二批交付责任。

拆分不能只从功能清单上删几项。还要检查数据迁移、权限、监控、培训、支持和回退是否构成完整业务闭环。一个功能即使不在首批上线,若它是安全、审计或关键操作的必要条件,就不能因为赶日期而被移出范围。

5. 范围不能动,质量也不能降

如果范围和质量边界都不可变,而剩余产能不足,就应诚实评估日期是否必须调整。所谓“加班追回”应有明确上限、持续时间和安全风险评估;如果计划依赖长期超负荷工作,日期预测本身就不稳健。

延期可能带来业务成本,但质量缺口也有成本。决策材料应把两边放在同一张桌面上:延期造成的窗口损失、合同或运营影响,与未充分验证可能造成的返工、故障、数据问题和信任损失。最终由承担相应后果的负责人作出选择。

6. 项目已多次延期,且每次理由都不同

停止只讨论下一次日期,先做一次短周期诊断。按时间线还原最初计划假设、首次偏差、风险上报、每次决策和实际结果,检查是否存在范围持续扩张、关键角色长期缺位、估算系统性偏乐观或治理权限不清等共同问题。

重复延期也可能说明项目目标本身需要重审。若外部条件已经改变,继续以原商业目标为前提追赶日期未必合理。PMO应推动业务方重新判断继续投入、缩减范围、暂停或终止的价值,而不是默认每个项目都必须一路延期到完成。

九、上线后的复盘与最终判断:把延期从个案变成组织学习

1. 复盘重点不是追责,而是检查预测和处置是否有效

延期事项结束后,建议围绕几个问题复盘:最早何时能够观察到偏差?当时是否有明确的触发规则?新日期使用了哪些假设?获批条件是否兑现?哪项决策减少了损失,哪项动作只是增加了工作量?讨论应落在可改进的机制上,而不是只用结果倒推个人“本应知道”。

如果团队已经及时预警、如实呈现风险并执行批准方案,最终仍因外部事件继续延期,复盘应关注预测边界和应急预案。若关键风险早已可见却长期没有记录,则需要检查管理机制是否鼓励坏消息及时上报,并明确后续责任。

2. 观察组合层面的重复信号

PMO应定期把延期原因、项目类型、依赖部门、审批时长和再次延期情况放在一起看。若某一类依赖反复导致项目失守,可能需要建立共享服务等级、提前锁定资源或重设供应商管理规则;若所有项目都低估验证时间,则应调整估算方法和计划模板。

统计结果必须保留口径。例如“再次延期率”要说明统计的是获批申请、项目还是里程碑;“审批时长”要说明按自然日还是工作日计算,是否包含补充材料等待。口径不一致时,不同团队之间的对比会产生误导。

3. 下一步行动清单

  1. 本周:抽取最近三到五个延期案例,按触发时间、原因、影响、方案、决策和结果还原事实,不急于建设复杂系统。

  2. 两周内:定义延期触发条件、分级权限、申请字段、处理时限和获批后的基准更新责任。

  3. 一个月内:选择一个项目或业务线试运行,检查申请材料是否可决策、审批是否及时、更新动作是否闭环。

  4. 试运行结束后:复盘重复原因、预警提前量和再次延期情况,再决定是否扩展到更多项目及是否配置平台工作流。

最终,延期管理不是把每一次偏差都变成审批,而是让组织在承诺可能失效时,仍有时间、有事实、有权限地做选择。一份成熟的延期申请,不是证明团队为什么没做到,而是让决策者看清:继续按原计划会付出什么代价,改计划又会付出什么代价。

如果你正在从零搭建机制,下一步不要先追求复杂模板或自动化报表。先找一个真实项目,把“何时预警、谁来决策、比较哪些方案、批准后更新什么”跑通一次。能让坏消息更早出现、让选择更透明、让新承诺可验证的流程,才是PMO真正落地的延期管理。

常见问题解答(FAQ)

1. 延期申请需要包含哪些内容?

我以前提交延期时,只写了“工作量超出预期”,结果审批人还要来回追问原因和影响。我想知道,申请里至少要准备哪些信息,才能让评估和决策一次说清。

建议写明原计划与新计划完成日期、延期原因及证据、未完成事项和剩余工作量、对里程碑或上下游任务的影响、补救措施与责任人。原因尽量对应可核实事实,例如需求变更记录、缺陷清单或资源调整情况;避免只写“任务复杂”“进度滞后”等无法判断的信息。

2. 项目已经逾期了,还能补提延期申请吗?

我遇到过团队先埋头赶工,直到原截止日期过后才发现无法按期交付。此时补申请会不会失去意义,我又该怎么记录实际进度和新的承诺日期?

可以补提,但应如实记录原计划日期、实际进度、逾期原因和预计完成日期,不要倒填或修改历史计划掩盖逾期。同步说明已采取的止损措施,并由项目负责人和审批人确认新的基线;后续复盘时将逾期天数与延期批准情况分别统计。

3. 延期申请由谁审批,审批时看什么?

我在跨部门项目里发现,延期可能同时影响交付、测试和客户承诺,单由任务负责人拍板容易遗漏风险。我想知道审批责任如何划分,才能既不拖慢处理,也不让关键影响无人确认。

可按影响范围设审批层级:任务负责人核实剩余工作和执行计划,项目经理评估关键路径及资源影响,涉及里程碑、客户承诺或预算变化时再由项目发起人或对应业务负责人审批。审批依据至少包括延期理由是否有证据、恢复计划是否可执行、对其他任务和交付目标的影响是否已确认。

4. PMO如何判断延期管理是否真正落地?

我不希望延期流程最后只剩一张申请表,项目团队填完后仍没人跟进。我想用哪些指标判断流程是否有效,同时避免为了数据好看而把延期申请压下去?

建议每月按项目阶段统计延期申请数量、批准率、平均延期天数、逾期后补申请比例,以及延期后再次延期的比例,并按原因分类分析。不要单看批准率或延期数量;可抽查申请记录与计划变更记录是否一致,并核对延期后的新日期是否按期完成,用这些数据识别估算偏差、需求变更或资源瓶颈。

核心关键词

读者评论

范
范亦辰

我们之前也把延期申请当成补审批,后来发现最难的是让新日期落到看板、周报和对外通知里。把“获批”和“基准更新”分开追踪,这点比较实用。

许
许欣然

预警和追责分开确实重要。不过如果只要求成员提前报风险,却没有明确偏差达到什么程度要升级,执行时还是容易各自判断。分级阈值最好结合项目类型写进规则。

石
石启航

方案比较不能只列补资源或缩范围,还得估算资源何时到位、回归测试需要多久。我遇到过临时加人反而增加交接成本的情况;新日期最好附上关键依赖和复核节点。

文章包含AI辅助创作:延期申请怎么做?PMO落地方案:延期管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/613706

赞 (0)
飞飞飞飞
选对工具事半功倍:2026年最值得投资的5大文档编译工具
上一篇 4小时前
提升个人生产力:2026年度7款顶级本地知识库笔记软件那个好推荐
下一篇 4小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
