逾期管理方法大全:PMO延期管理流程优化落地清单

逾期管理方法大全:PMO延期管理流程优化落地清单

项目延期并不总是因为团队“执行力不够”。我在复盘延期项目时,反复看到一种更隐蔽的情况:计划日期不断被修改,风险直到里程碑前才升级,管理层收到的状态却仍是“整体可控”。逾期管理真正要解决的,不是把红色状态改回绿色,而是尽早识别偏差、找到可干预的原因,并让每一次延期都产生明确的决策和后续动作。

一、先讲核心结论:逾期管理不是催进度,而是管理偏差

1. 把“逾期”从日期问题改成偏差管理问题

我建议PMO先统一一个定义:任务到期未完成,或者虽然尚未到期、但按当前趋势已无法按期完成,都属于需要管理的偏差。前者是已经发生的逾期,后者是可预警的预测逾期。只盯着前者,管理动作往往发生得太晚。

真正有效的逾期管理至少要回答五个问题:偏差发生在哪里,影响哪些交付物,根因是什么,谁有权采取措施,何时复核措施是否有效。如果一个延期记录只有“任务延期三天、责任人某某”,它只能用于统计,不能支撑决策。

2. 先判断影响,再决定升级级别

并非所有延期都值得上升到项目群或管理层。一个不影响后续工作的内部文档晚两天,与关键接口晚两天导致联调窗口错过,不能使用同一套升级规则。PMO应将逾期天数与依赖关系、关键路径、外部承诺、资源冲突等因素放在一起评估。

我的判断顺序是:先看是否影响交付承诺,再看是否影响关键路径,最后看需要哪一级组织权限来解除阻塞。这比按逾期天数机械处罚更能保护团队真实汇报风险的意愿。

3. 把管理闭环做短,而不是把汇报做长

延期流程的核心闭环可以压缩为:识别偏差、确认影响、归因、制定恢复方案、授权与升级、复核结果、沉淀预防措施。每一环都要有责任人和时间点,但不需要每一环都写长报告。信息应当能直接支持下一项决策。

比如,项目负责人发现交付物可能晚三天,应先说明预测依据、受影响的后续任务、当前阻塞和可选方案,而不是只提交一段“正在积极推进”。前者能帮助管理者决定是否调配资源、缩减范围或调整承诺;后者只是状态描述。

二、背景和真实场景:为什么延期常常在最后一刻才“突然发生”

1. 任务状态正常,不等于交付风险正常

在跨团队项目里,单个任务看起来可能只晚一天,但它可能是多个后续工作的共同前置条件。上游团队把交付日期向后推,下游团队却仍按原日期排期,风险就被隐藏在依赖关系中。等到联调或验收阶段,多个团队同时报告“被阻塞”,延期才变得显眼。

PMO因此不能只看任务完成率,也不能只看项目经理填写的“绿、黄、红”。需要同时检查计划基准、预测完成日期、依赖项状态和未关闭的阻塞事项。状态是对当前情况的描述,预测才是对未来结果的判断。

2. 多项目资源冲突会让单项目计划失真

一个常见场景是:多个项目各自都按团队的名义产能安排工作,却没有计算同一位关键专家在同一周承担了多少任务。每个项目计划单独看都可行,放到资源视图里却互相冲突。此时,逾期不是个人没有努力,而是组合计划没有做资源约束。

遇到这类问题,我不会先要求负责人“再加把劲”,而会先问三个问题:关键资源是否被多个项目重复占用;任务是否必须由该角色完成;是否可以改变顺序、拆分交付或配置替代人员。只有明确约束来源,才能判断是调整项目计划,还是需要组织层面重新分配资源。

3. 预测逾期依赖过程信号,而不是临近截止日的红灯

可用于预警的信号包括:任务剩余工作量连续多个周期没有下降、前置条件长期未满足、评审或验收反复退回、关键人员负荷持续超出可用产能、外部依赖没有明确承诺日期。单个信号未必代表一定延期,但多个信号叠加时,管理者就应该要求负责人给出预测和备选方案。

下面的数字是用于说明判断方法的情景模拟,不代表行业统计结论。它展示了一个管理上的差异:在延期已发生后才介入,通常只能处理结果;在进度趋势和依赖状态开始恶化时介入,仍有机会改变结果。

逾期管理方法大全:PMO延期管理流程优化落地清单

三、常见误区:看似严格的管理,为什么反而制造更多盲区

1. 误区一:把逾期天数当成唯一严重度

逾期一天未必轻,逾期十天也未必需要最高级别升级。判断严重度时,要看任务是否位于关键路径、是否阻塞其他团队、是否影响客户承诺、是否触发合规或合同风险,以及是否存在可替代方案。天数适合描述偏差,不适合独立决定优先级。

若组织只按逾期天数排名,团队可能会优先处理容易关单的小任务,而把难处理的关键依赖放在一边。PMO要把“影响范围”和“恢复难度”纳入分级,否则看板上看起来很忙,实际风险却没有下降。

2. 误区二:一有延期就改基线

调整计划并非错误,但如果每次延期都直接覆盖原计划,组织就失去了判断预测质量和计划可靠性的参照。更稳妥的做法是保留原始基线、每次批准的基线版本、当前预测日期和变更原因。这样既能接受合理变更,也能识别反复低估工作量、依赖识别不足等系统性问题。

基线管理不是为了追责,而是为了回答:当初的假设是什么,哪项假设发生了变化,变化是否经过授权,更新后的承诺是否仍然可信。没有版本记录,项目复盘只能凭记忆争论。

3. 误区三:把“责任人”当成根因

“某某没有按时完成”通常只是现象,不是根因。继续追问,可能会发现需求频繁变更、验收标准不清、审批等待过长、环境未准备好、关键人员被临时抽调。若归因停在个人层面,组织往往会重复制造同一种延期。

我会要求延期记录至少区分直接原因和系统原因。直接原因描述任务为什么没完成;系统原因说明流程、资源、决策或信息机制为什么没有及时发现或消除障碍。两者都要写,但要避免把推测写成事实。

4. 误区四:用高频会议替代管理机制

每天开会催进度,不一定意味着风险管理做得更好。若会上没有明确的偏差证据、决策选项和行动责任,会议会消耗执行时间,却不改变交付条件。对轻微且可自我恢复的偏差,异步更新通常更高效;只有需要跨团队协调或管理层授权时,才值得召开决策会议。

会议结束前应确认:做了什么决定,谁负责,截止时间是什么,若未完成将由谁升级。没有这四项,会议纪要可能很完整,管理闭环却没有形成。

5. 误区五:只看逾期任务数量,不看新增与关闭结构

逾期任务总数下降,可能是任务被重新命名、拆分或关闭,并不一定代表项目风险下降。PMO应同时查看新增逾期数、关闭逾期数、重复延期数、预测逾期数和关键路径上的逾期数。不同指标揭示的是不同问题,不能用一个总数替代全部判断。

四、专业判断逻辑:把延期分级、归因和升级连接起来

1. 建立四级影响分类,而不是只用红黄绿

分级应当能导向不同动作。颜色可以用于快速浏览,但必须有可复核的定义。以下为PMO可按组织规模和交付模式调整的建议基准,不是行业统一标准。

级别 判断条件 建议动作 典型责任层级
一级:局部偏差 不影响关键路径、外部承诺或其他团队交付 任务负责人更新预测日期和纠偏动作,项目经理跟踪 任务负责人、项目经理
二级:项目内风险 影响项目内后续任务,仍可由项目团队调序或补位 制定恢复计划,明确资源与复核时间 项目经理、职能负责人
三级:跨团队阻塞 影响关键路径、共享资源或其他项目团队 提交依赖影响和决策选项,由项目群或PMO协调 项目群负责人、PMO
四级:承诺或重大风险 可能影响客户交付、合同、合规或重要经营节点 启动管理层决策,评估范围、资源、时间和沟通方案 发起人、管理层

分级时要记录依据,而不是只给一个颜色。比如“三级”应说明阻塞了哪个团队、影响哪一项里程碑、预计造成多长延迟。这样管理者能判断是否需要介入,也能减少不同项目对同一等级理解不一致的问题。

2. 归因时拆开“发生原因”和“未能提前发现的原因”

延期调查可以分成两层。第一层是任务为何晚:估算偏差、需求变化、技术难题、审批等待、资源不足、外部依赖等。第二层是为什么没有更早识别:计划没有依赖关系、状态更新失真、风险没有阈值、升级路径不清、负责人没有决策权限等。

第二层往往比第一层更有改进价值。技术问题可能无法完全避免,但如果连续两周没有进展信号,预警机制仍未触发,就说明流程需要修复。PMO要避免把所有问题都归结为“加强沟通”,而应指出要修改的具体控制点。

3. 判断恢复计划是否可信,检查三个约束

延期后的恢复计划不能只把剩余工期压缩。应检查剩余工作量是否重新估算,关键资源是否真实可用,验收与依赖条件是否已经具备。如果计划只改了日期,没有改变资源、范围、顺序或工作方式,它大概率只是把原计划再写一遍。

当负责人提出“加班赶回来”时,我会进一步确认加班能增加多少有效产能、是否存在质量与疲劳风险、是否会挤占其他项目工作。加班可能适用于短期、边界清晰的任务,但不适合作为长期系统性资源缺口的默认解法。

4. 把升级设计成决策触发器,而不是惩罚机制

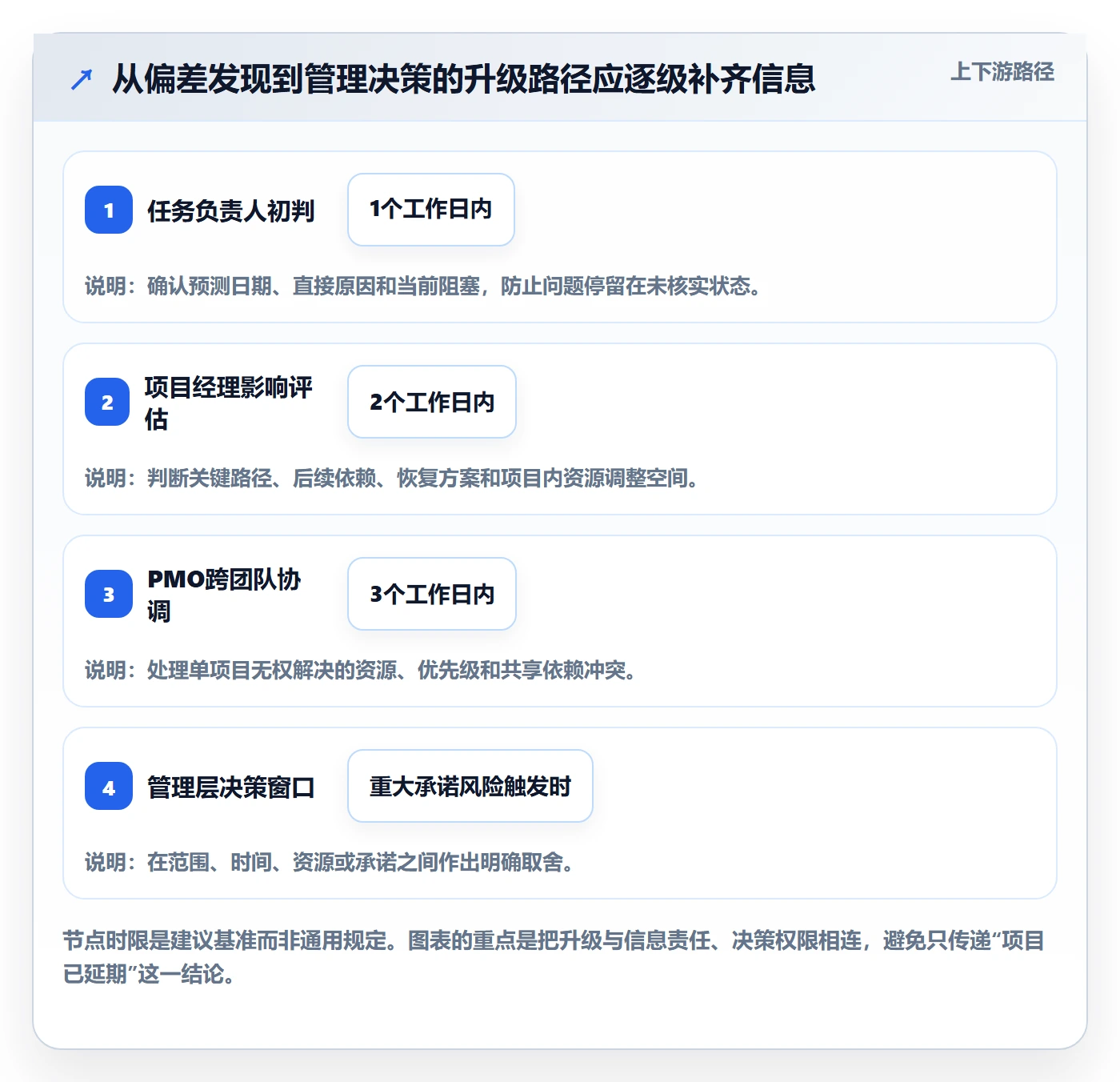

升级的目的,是让有权限的人及时处理团队无法自行解决的问题。触发条件可以包括:预计影响关键里程碑超过设定阈值、跨团队依赖超期未响应、恢复方案需要变更范围或资源、外部承诺面临风险。触发后应带上事实、影响、选项和建议,而不是只把问题向上转发。

下表中的时间和比例为可调整的管理示意值。组织应根据项目周期、交付风险和决策速度设定自己的阈值,避免直接照搬。

逾期管理方法大全:PMO延期管理流程优化落地清单

五、案例与数据观察:一个跨团队项目如何把延期从事后统计改为提前处置

1. 案例背景:问题不在单个任务,而在接口交付和验收

以下为匿名化的流程示例,数据为情景模拟,不代表任何特定企业的实际项目记录。某中大型组织有多个团队共同交付一项业务系统升级:需求确认、开发、接口联调、业务验收和上线准备彼此依赖。原有管理方式按周更新完成率,任务延期后才要求负责人填写原因。

复盘发现,最常见的延误并非开发任务单独超期,而是接口标准未定、测试环境未就绪、验收人未确认、跨团队问题无人负责等等待时间。项目计划把工作时长写得较细,却没有把等待与依赖的风险纳入预测。

2. 调整动作:统一预测字段,先处理依赖,再追踪完成

团队没有先增加报表,而是对逾期记录做了四项调整:保留原始计划日期;新增预测完成日期及其依据;要求每个阻塞关联到受影响的下游任务;为需要跨团队处理的问题指定决策人和复核日期。

同时,项目经理每周不再逐条朗读任务,而是集中处理三类事项:关键路径上的预测逾期、超过等待阈值的外部依赖,以及反复修改预测日期的任务。对于普通的局部偏差,团队异步更新即可。

3. 观察结果:闭环速度比“逾期数量”更能体现改进

为了避免把模拟数字误当作真实基准,下面的对比明确标为情景推演。它展示的是一组可用于试点验证的观察指标:如果团队从单纯统计延期,转向跟踪预测、依赖和决策闭环,PMO应当检验哪些变化,而不是预设一定能达到某个百分比。

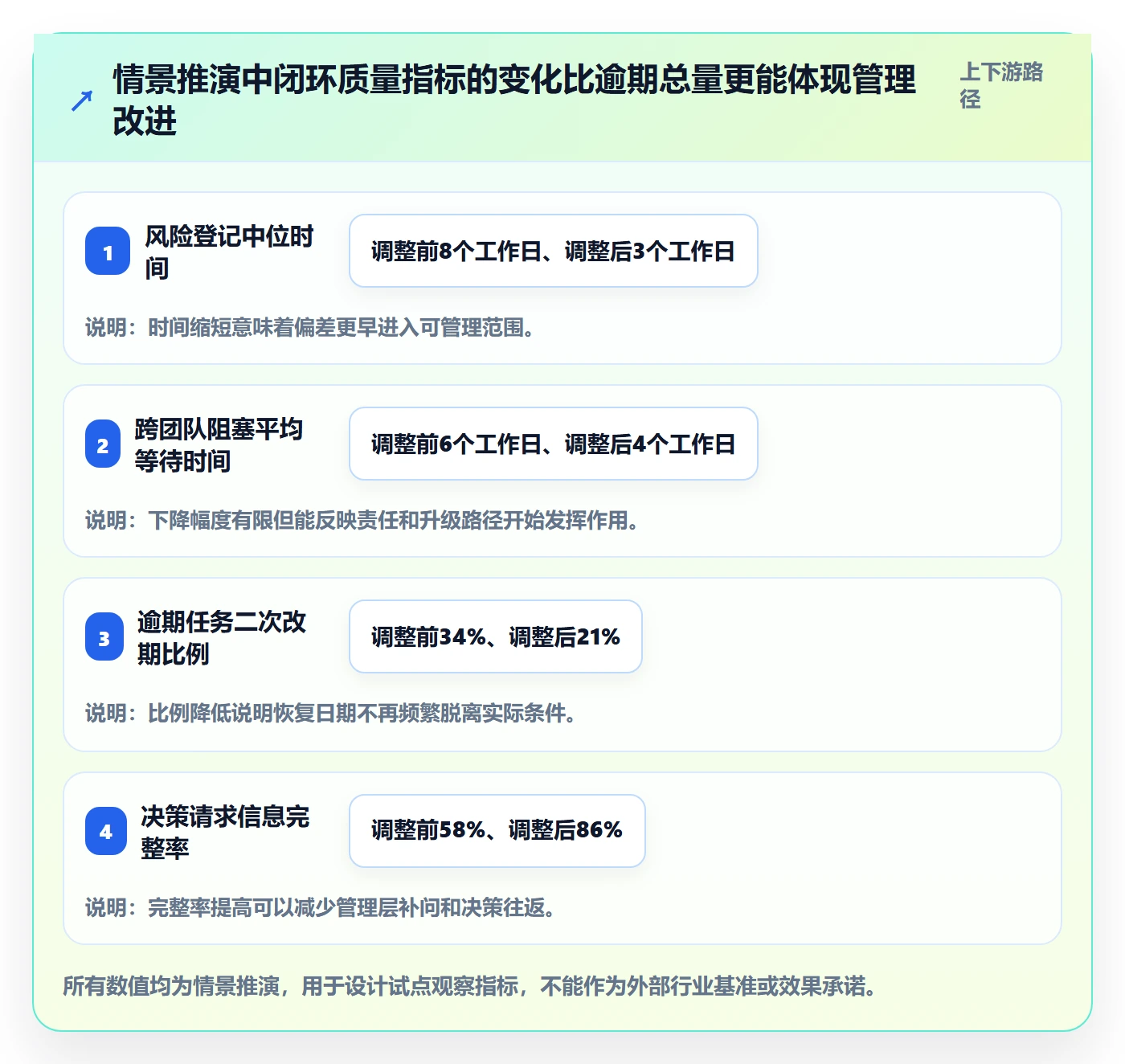

观察指标 调整前示意值 调整后示意值 观察重点
风险从出现到登记的中位时间 8个工作日 3个工作日 检验是否更早暴露偏差
跨团队阻塞平均等待时间 6个工作日 4个工作日 检验是否明确了责任人与升级路径
逾期任务二次改期比例 34% 21% 检验预测日期是否建立在实际恢复方案上
管理层决策请求信息完整率 58% 86% 检验提交的事项是否包含影响、选项和建议

这组结果最值得关注的不是“逾期任务少了多少”,而是风险登记变早、决策请求变完整、重复改期变少。项目仍可能遇到延期,但团队能够更早知道影响范围,也更容易选择代价较低的处理方式。

逾期管理方法大全:PMO延期管理流程优化落地清单

4. 如何把案例变成自己的验证,而不是照抄数字

正式推广前,建议先选一个项目群试点,比较试点前后的风险登记时间、阻塞等待时间、重复改期比例和关键里程碑预测偏差。尽量使用同一类项目、相近周期和一致口径。若同时改变工具、考核、人员配置和汇报频率,就很难判断是哪项措施带来了变化。

还要保留反例:如果逾期任务数增加,但风险登记变早、影响评估更完整,可能是过去被隐藏的问题现在被看见了。此时不能简单判定管理变差。PMO需要区分真实交付恶化与透明度提升。

六、流程优化落地清单:从发现偏差到完成复盘

1. 识别与记录:让每个偏差都有可追溯依据

逾期管理的输入必须可靠。任务负责人或项目经理应能说明计划日期、当前预测日期、剩余工作、依赖状态和更新时间。只有状态标签、没有预测依据的任务,不适合直接用于组合项目判断。

  • 保留原始基线、批准后的基线版本和当前预测日期,避免计划历史被覆盖。
  • 明确任务负责人、验收人、依赖方和当前阻塞的责任归属。
  • 区分已逾期任务与预测逾期任务,避免只管理已经发生的损失。
  • 记录偏差首次出现时间,而不只记录最终登记时间,用于检查预警延迟。

2. 影响评估:先画出受影响范围,再讨论补救

确认偏差后,先评估后续影响。最小可用分析应包括:受影响的里程碑、直接下游任务、关键路径变化、外部承诺、可替代方案和预计影响区间。影响区间比单一日期更诚实,尤其适用于技术不确定性高或外部依赖未确认的工作。

  • 检查任务是否在关键路径上,或是否存在可并行的工作。
  • 列出被阻塞的团队、交付物和预定时间窗口。
  • 区分可由项目团队内部处理的问题与需要组织级权限的问题。
  • 对估算不确定的事项,提供最可能、偏乐观和偏保守的预测情景。

3. 归因与方案:每个动作都要改变一个现实约束

恢复方案要对应根因。若问题来自等待审批,增加开发人员不会缩短等待;若问题来自资源冲突,重新排优先级可能比要求加班更有效;若问题来自范围不清,先冻结验收标准可能比加快编码更重要。

  • 把根因分为范围与需求、估算与技术、资源与能力、依赖与协作、决策与流程、外部环境等类别。
  • 为每个根因指定纠偏动作、负责人、完成日期和验证方式。
  • 将“加强沟通、持续跟进、提高重视”改写成可验收的具体动作。
  • 明确方案成本:新增人力、范围缩减、质量风险、后续维护成本或承诺变化。

4. 升级与决策:把不同选择的代价摆在桌面上

当项目团队无法自行解决时,升级材料应是决策简报,不是情况堆叠。简报控制在管理者能够快速比较选项的范围内:问题事实、影响、可选方案、各方案代价、建议选项、需要谁在何时作出决定。

  • 需要资源时,说明资源缺口、使用周期和不调配的后果。
  • 需要调整范围时,说明哪些需求可延后、哪些验收条件不可削弱。
  • 需要调整日期时,说明新日期的依据和外部沟通窗口。
  • 需要跨部门协同时,指定拥有协调权限的决策人,而不是只指定记录人。

5. 复核与关闭:关闭问题不等于关闭任务

管理动作完成后,要在约定时间复核预测是否改善、阻塞是否解除、下游团队是否恢复工作。若只把逾期记录标为关闭,却不确认结果,报表会好看,风险仍可能沿依赖链继续传导。

  • 确认纠偏动作已完成,并核对其对预测日期的实际影响。
  • 确认下游任务或受影响团队已经收到变更信息。
  • 对重复延期或重大偏差补充根因复盘和预防措施。
  • 将有效经验更新到估算规则、模板、依赖检查或资源规划流程。

6. PMO试点清单:先用少量指标校验流程

试点阶段不宜一开始就建立几十个指标。指标过多会增加填报负担,且容易诱发为了达标而修饰状态。建议从四类指标起步:预测质量、响应速度、阻塞治理和交付影响。指标的目标不是惩罚团队,而是检验管理机制是否及时、可执行。

指标 计算口径建议 适合回答的问题
风险登记延迟 首次出现风险到正式登记的工作日数 组织是否能及时看到偏差
预测日期偏差 预测完成日期与实际完成日期的差异 预测是否逐渐可信
阻塞等待时长 阻塞登记到解除的工作日数 升级和协调是否有效
重复改期比例 同一任务多次推迟的数量占已延期任务比例 恢复计划是否有现实依据
关键路径影响次数 逾期导致关键里程碑变更的次数 延期是否转化为交付承诺风险

不同项目周期不能机械横向比较。短周期敏捷团队和长周期工程项目的预测误差、等待时间有不同含义。PMO要先统一定义,再按项目类型、规模和交付方式分组观察。

七、不同情况下的行动建议与工具取舍

1. 小型单团队项目:轻量记录,避免流程压过工作

如果项目团队规模小、依赖少、决策链短,使用共享任务看板和简短的偏差记录通常足够。项目经理每周检查预测逾期、阻塞和关键里程碑即可,不必为每个延期都发起正式升级流程。重点是保持预测日期可信,并让阻塞有明确处理人。

此类团队最应避免的是把大型组织的审批层级原样搬来。管理开销一旦大于风险本身,成员就会绕过流程,数据质量反而下降。

2. 多团队项目:依赖视图比更多状态栏更重要

当多个团队共享交付物、接口、测试环境或关键人员时,单团队看板往往无法呈现风险全貌。需要额外关注依赖关系、等待时间、跨团队责任和里程碑预测。项目经理应组织短而明确的依赖协调,而不是要求每个团队重复汇报所有任务。

在此类项目中,任务“完成”还要有一致的验收定义。上游团队认为已交付,下游团队却认为不可用,常见原因不是状态不同步,而是交付边界和验收条件没有对齐。

3. 中大型组织:把项目组合优先级和资源约束纳入管理

当组织同时运行多个项目,单个项目团队通常无权解决共享资源冲突。PMO需要建立项目组合层面的资源与优先级视图,识别关键岗位被重复安排、项目承诺彼此冲突的情况。升级时应能说明调整某个项目会影响哪些其他项目,而不只是争取本项目优先。

对于需要统一管理需求、计划、缺陷、测试和跨团队依赖的组织,可以评估项目管理平台是否支持角色权限、审计记录、数据导出、私有化部署和现有流程集成。以PingCode为例,按其公开产品定位,主要服务中大型企业及100人以上组织,支持私有化部署,并提供Jira迁移相关能力。具体适配性仍应通过实际试点、权限验证、数据迁移演练和运维评估确认;工具功能不能替代延期分级、根因分析与决策机制。

工具选型时,我会把“逾期闭环能否落在真实工作流里”放在功能数量之前。试点可以验证:任务与里程碑关系是否可追踪,预测日期是否能和基线并存,跨团队依赖是否可见,权限与审计是否满足要求,现有数据能否完整迁移,以及报表是否能导出供管理复盘。

4. 受监管或对数据控制要求高的组织:先验证治理边界

私有化部署、数据驻留和访问审计可能是必要条件,但也会增加部署、升级、备份和运维责任。选型时要把软件能力与企业自身运维能力一起评估。一次演示不能证明数据迁移完整,供应商说明也不能替代本组织的安全评审。

涉及历史任务迁移时,至少准备字段映射、用户与权限映射、附件和评论迁移验证、抽样核对方案、切换窗口与回退预案。所谓“平滑迁移”应当通过试迁移结果检验,特别要核对历史状态、关联关系和审计信息是否保留。

5. 快速比较:不同管理条件下的优先动作

项目条件 优先解决的问题 管理方式取舍
单团队、依赖少 预测更新和任务责任清晰 轻量看板优先,减少逐项审批
多团队、依赖密集 接口、等待、关键路径和跨团队协调 增加依赖视图与升级机制,不重复收集状态
多项目、资源共享 组合优先级和关键资源冲突 由PMO协调资源,不把冲突留给项目经理私下解决
高合规、强审计要求 权限、数据留存、迁移和运维责任 先做安全与迁移验证,再决定部署和推广范围

八、管理取舍:透明度、速度和控制强度如何平衡

1. 透明度上升,短期逾期数量可能变多

当团队开始登记预测逾期、暴露隐藏依赖时,管理报表里的风险数量可能先增加。这不必然说明执行变差,也可能说明过去没有被记录的风险终于进入视野。判断改进效果时,要观察风险是否更早出现、阻塞是否更快解决、预测是否更稳定,而不是只看红色任务数。

2. 控制越严格,不一定越可靠

严格要求每次延期都审批,可以提高记录一致性,但也可能延迟小问题处理,并鼓励团队私下修改日期。适合升级的应是有明确影响或需要额外权限的事项。普通局部偏差由项目团队快速调整,重大承诺变化再进入正式审批,通常更能兼顾速度与治理。

3. 预测精度不能用来惩罚诚实更新

如果预测日期一旦变动就被视为管理失败,负责人可能更愿意维持乐观日期,直到无法隐瞒。较好的做法是区分“预测被及时修正”和“预测长期不更新”。前者可能体现透明,后者才说明信息管理失效。预测质量要用于改进估算和流程,不应简单变成绩效扣分工具。

4. 恢复交付不等于牺牲质量或无限加班

压缩测试、跳过评审、长期加班可以让计划表暂时恢复,却可能把风险推迟到上线后。制定恢复方案时,要同时评估质量、合规、安全和后续维护成本。若时间不可变,应明确讨论范围缩减或资源调整;若范围不可变,则要诚实评估日期和资源条件。

九、结尾:下一步先做一次“延期样本复盘”

1. 用过去十个逾期任务检验当前流程

与其先发布一套厚重制度,不如选取最近十个延期样本,逐一检查:最早何时出现偏差信号,何时被正式登记,是否影响依赖或关键路径,根因是否停留在个人责任,恢复计划是否改变了真实约束,最后是否验证了纠偏效果。

样本不必追求统计代表性,它的价值是快速暴露流程盲点。若十个案例中有多个问题都卡在审批、依赖或资源冲突上,PMO就能知道下一步应该改什么,而不是笼统要求项目经理“加强风险意识”。

2. 用四周试点验证闭环,而不是先追求完美制度

试点时选一个依赖关系较多、又有稳定项目负责人的项目群。明确逾期定义、分级阈值、更新责任、升级路径和四至五项观察指标。四周后复盘数据和使用体验:哪些字段无人维护,哪些升级条件含糊,哪些会议没有产生决策,哪些工具能力真正减少了重复工作。

逾期管理最重要的变化,不是团队从此不延期,而是组织能更早发现延期、更快解除阻塞,并且不再用同一种方式反复制造延期。从一个项目的十个样本开始,先把基线、预测、影响、动作和复核连成闭环,再逐步推广到项目组合层面。

常见问题解答(FAQ)

1. 项目逾期后,PMO 应该先做什么?

我以前遇到项目一逾期,团队就急着追责或要求加班,但往往没人说清楚究竟卡在哪里。我想知道,怎样处理才能先止损,而不是让延期继续扩大?

先在一个工作日内确认逾期事项、影响范围和当前阻塞点,并指定唯一责任人;随后判断是估算偏差、资源冲突、需求变更、外部依赖还是执行受阻。针对原因制定恢复计划,写明剩余工作、负责人、完成日期和所需支持;若原目标已不现实,应同步调整交付范围或基准日期,而不是只把原计划日期反复顺延。

2. 延期风险应该用什么指标识别?

我负责的项目通常不是到了截止日才突然出问题,而是前几周已经出现任务停滞或依赖未确认。我不确定看哪些信号,才能让 PMO 提前介入且不过度打扰团队。

可按周检查未完成工作量、关键路径任务偏差、阻塞事项时长、里程碑预测日期和变更请求数量。与其只看总体完成百分比,不如重点关注关键路径任务是否按计划完成、阻塞是否超过团队约定的处理时限;例如连续两个检查周期未推进,或预测里程碑晚于基准日期,就触发风险评审。阈值应结合项目节奏设定,并保持口径一致。

3. PMO 如何判断延期是估算问题还是执行问题?

我复盘项目时常看到计划工期和实际工期差距很大,但团队会说是需求变了,管理者又会觉得是执行不到位。我希望找到一种基于事实的判断方式,避免复盘变成互相归责。

把基准计划、已批准的变更记录和实际工时或任务完成日期放在一起核对。若工作范围增加、验收标准改变或外部依赖延迟,且有记录可追溯,应按变更或依赖影响分析;若范围和依赖基本稳定,但任务持续晚于承诺且没有及时升级阻塞,更可能是估算、能力或执行机制问题。结论应落实为计划校准、变更控制或资源与协作改进措施。

4. 延期管理流程落地后,怎样衡量是否有效?

我见过团队建立了延期台账和例会,表格却越填越多,项目交付并没有明显改善。我想知道应该用什么结果指标验证流程真正起了作用,而不是只增加了汇报工作。

至少按月观察里程碑按期率、逾期事项平均关闭时长、重复延期比例和预测日期偏差,并按项目类型或规模分组比较。流程有效不等于逾期数量立即归零,更重要的是风险是否更早暴露、预测是否更准确、逾期原因是否减少复发。

建议先记录一个基准周期,再运行流程两个至三个周期,用相同统计口径比较趋势,并抽查台账与实际交付记录是否一致。

核心关键词

读者评论

曾
曾婉清

保留原始基线和每次调整记录这点很实用。实际复盘时,日期改过几轮经常说不清,最好还能要求填写变更依据,避免只留下一串新日期。

欧
欧阳欣然

文章强调依赖和资源冲突是对的,不过跨团队阻塞有时并非项目经理能解决。升级时若没有明确的决策时限和负责人,流程再完整也可能只是多一层登记。

邵
邵文博

异步更新能减少无效会议,但预测逾期的判断标准需要团队先对齐。剩余工作量、验收条件若口径不同,风险看板颜色再清楚也难以比较。

文章包含AI辅助创作:逾期管理方法大全:PMO延期管理流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/612988
