研发团队最常见的资源分配失误,不是“人不够”,而是把每个人的日历都排满了,却仍然交不出关键结果:项目 A 等接口,项目 B 等测试,线上故障又把主力开发拉走,原定的迭代计划因此整体后移。资源管理真正要解决的,不是让每个人看起来都很忙,而是让有限的人力、时间和专业能力,优先流向最值得做、最需要做且当前具备条件做的工作。

一、先讲核心结论:分配资源不是分人头,而是管理优先级与约束

1. 先把“资源”从人数扩展到可交付能力

研发团队谈资源时,常常先问“我们有多少人”。人数只是资源的一种粗略计量。同样是五名工程师,如果其中两人掌握核心服务、一个人刚入职、一个人承担值班,团队真正能投入某个新项目的能力显然不是五个完整人头。

我会把资源至少拆成四类:人力容量、专业技能、可用时间和关键依赖。人力容量表示某个周期内可投入的工作量;专业技能描述团队是否具备完成工作的能力;可用时间要扣除会议、休假、值班和支持工作;关键依赖则包括环境、数据、评审人、外部团队等非人力约束。

资源分配的基本单位,应该是“某个角色在某个时间窗口内可用于某项工作的有效容量”,而不是笼统的员工人数。如果一个项目需要两名后端工程师连续投入三周,而团队只能提供一名工程师每周三天,那么团队并没有满足这项需求,即使资源表上写着“已有两名后端”。

2. 先定优先级,再核算容量,最后承诺交付

比较稳妥的顺序是:先确认目标和优先级,再计算可用容量,然后匹配关键技能,最后决定范围、时间和人员。很多团队反过来做,先把所有需求都接下来,再通过加班、并行和临时借人弥补缺口,结果是把风险藏到计划里。

我会把决策拆成三个问题。第一,这件事为什么现在做?第二,完成它必须具备哪些能力和前置条件?第三,如果资源不足,缩范围、延时间、借人或取消哪一种选择最划算?这三个问题没有答案时,排得再细也只是把不确定性画成日历。

  • 先排序:明确必须做、应当做、可以延后和暂不投入的工作。
  • 再算容量:按团队、角色、周期核算有效工作量,不用满负荷假设承诺项目。
  • 后做匹配:确认核心技能和关键依赖是否在需要的时间窗口内可用。
  • 再做承诺:把范围、里程碑、风险和资源变更规则一并写清楚。

3. 资源计划必须包含“缓冲”和“退出机制”

研发工作中,需求澄清、线上问题、外部接口变化和质量返工都不是少见的意外。计划若把每个人 100% 的时间都分配给项目,表面上很精确,实际上没有吸收变化的能力。

对稳定、重复且依赖少的工作,可以使用较高的计划利用率;对探索性研发、复杂集成和高不确定性项目,则要预留更大的缓冲。缓冲不是闲置,而是为了避免一个小故障就把所有承诺推翻。团队也要约定触发重新分配的条件,例如关键需求变化、线上故障达到一定级别、关键岗位连续缺席或里程碑预测偏差超过阈值。

工作类型 资源安排重点 计划时的判断
稳定迭代 团队容量与优先级匹配 可按历史交付节奏滚动安排,保留必要的支持容量
探索性研发 关键技能与验证窗口 先安排验证阶段,不宜过早承诺完整范围和固定日期
线上保障 值班覆盖与响应时间 单独核算值班、故障处理和复盘所占容量
跨团队项目 依赖方时间与交接节点 把等待时间和评审资源写入计划,不只统计本团队人天

二、背景与真实场景:为什么团队越忙,交付越容易失控

1. 多项目并行会把容量问题变成等待问题

一个常见场景是:研发负责人同时负责三个项目。项目 A 需要核心工程师做底层改造,项目 B 要求同一位工程师处理客户问题,项目 C 则把他列为技术评审人。每个项目看起来只占用几小时,合起来却打断了整块工作时间。

表格里的分配通常按“项目占比”计算,例如 A 占 40%、B 占 30%、C 占 30%。但研发工作并不能总是无损切割。上下文切换、代码评审、沟通等待和环境切换都会消耗有效时间。对需要长时间专注的任务而言,分散安排可能让每个项目都获得了日历上的时间,却都没有获得完整的产出。

因此,管理者不能只问“一个人分给几个项目”,还要问“这个人是否能在合适的连续时间内完成关键任务”。当工作必须跨多个项目交错开展时,应该评估由此产生的切换成本,并优先减少并行数量。

2. 需求清单不等于可执行计划

产品需求、技术债、故障治理和部门专项往往来自不同的提出方。每一方都能讲出自身工作的重要性,团队如果没有统一的排序规则,就会陷入“谁声音大先做谁”的局面。最后的计划不是按价值排序,而是按沟通压力排序。

真正的资源计划要先把工作放到同一张决策桌上。对不同类型的事项,至少要说明预期收益、紧迫程度、风险、所需技能、前置依赖、预计工作量和错过窗口的后果。无法说明这些信息的需求,可以进入待澄清队列,但不应直接占用确定性的研发容量。

这一做法并非要求所有工作都用同一套精确分数比较。它的价值在于让决策依据显性化:如果选择一项工作,就必须承认被挤出的工作是什么;如果所有工作都被标记为最高优先级,优先级就失去了管理意义。

3. 人员调度也受组织边界影响

跨团队借人看起来是快速补位,实际可能带来交接、审批、代码规范、权限和责任边界等成本。一个人从原团队临时抽走,原团队可能失去知识传承或值班覆盖;新团队则需要花时间解释背景、熟悉代码和确认决策。

我会把跨团队调动看成一项有成本的投资,而不是把人从一列拖到另一列。先明确调动期限、交付目标、原团队影响、知识交接、决策权限和结束条件。短期任务适合明确边界的专项支持;长期需求则应评估组织调整或稳定的协作机制,避免反复借人造成两边都无法规划。

表面现象 容易误判为 更值得核查的原因
任务不断延期 执行效率低 关键技能被多个项目争用,或依赖长期等待
团队总在加班 人手不足 计划容量过满、插单无上限或需求频繁变更
项目启动很多 组织敏捷 在制工作过多,缺少阶段性停止和优先级淘汰
关键人员很忙 高绩效 存在单点依赖,工作分配未覆盖知识传承

三、常见误区:看上去公平,实际上可能在放大交付风险

1. 按人数平均分配,忽视技能瓶颈

“每个项目分三个人”看起来公平,但项目复杂度、技术栈和阶段差异可能很大。需要熟悉数据迁移的项目,不会因为多分两名刚入职工程师就自动提速;需要架构决策的项目,也不能用人数替代决策经验。

如果团队的关键技能集中在少数人身上,分配时应先处理技能瓶颈,再考虑一般容量。可以将技能按“独立完成、需要指导、暂不具备”三个层次标记。标记的目的不是给人贴标签,而是判断项目对某项能力的依赖是否存在单点风险,以及是否需要搭档、评审或培训。

2. 把每周可工作时数当成可交付时数

按工作日乘以每天八小时计算容量,通常会高估可用时间。会议、代码评审、故障响应、跨团队沟通、请假和维护工作都要占用时间。对于任务密集、支持请求多的团队,计划若不扣除这些事项,预测准确率自然会偏低。

更合适的做法是从历史数据估算实际容量。可以取近几个月的迭代数据,按团队和角色观察承诺工作量、完成工作量、插单量与故障处理时间。不要只取表现最好的一次迭代作为基准,也不要将个别异常月份直接当作常态。数据越少,越应该使用区间而不是单点估计。

3. 把资源利用率越高看成越有效率

利用率高代表资源被安排得多,不等于有效产出更多。计划利用率接近满载时,一个紧急故障、一轮需求变更或一次关键人员缺席就可能触发连锁延期。排期越紧,团队处理变化的空间越小,反而越依赖加班来维持表面进度。

我更关注“容量是否投向高价值工作”以及“承诺能否按期兑现”,而不是单纯追求每个角色每天都有任务。若团队的在制工作已经很多,新增项目通常先增加等待和切换,不会立即增加交付量。管理者需要结合完成周期、阻塞时长和返工情况判断,而不能只盯着排满率。

4. 需求排期后不再调整

计划是当前信息下的承诺,不是禁止变化的合同。需求优先级变化时,团队需要有规则判断是否重排,而不是一边保留旧承诺,一边把新需求塞进来。旧任务不减、新工作不断增加,最终形成的是隐性超载。

有效的变更管理应同时回答三件事:新增工作为什么必须现在做;它替代或推迟哪些工作;由谁确认对范围、时间和质量的影响。没有替代项的紧急插单,实质上是把成本转嫁给团队的加班和原计划延期。

5. 用资源表代替资源决策

电子表格可以记录人、项目和日期,却不能自动判断分配是否合理。表格如果没有统一口径,项目负责人填的“50%”可能代表一半工时,也可能只是主观估算;如果没有更新责任人,数据可能在会议前才临时修补。

资源表的价值不在于格式,而在于支持决策。它至少要能回答:谁在什么周期内可用、哪些工作属于高优先级、何处存在技能冲突、哪些容量已被支持工作占用、计划变化后会影响什么。若这些问题不能快速回答,增加更多字段通常只会让维护成本上升。

四、专业判断逻辑:用一套可复核的方法决定先做什么

1. 先建立统一的需求入口

资源分配的起点不是排日历,而是把工作收拢到一个可比较的入口。需求可以来自产品、技术、客户支持、合规或管理层,但都应该经过同一套最小信息核验。缺少信息的工作可以先澄清,不宜直接进入承诺容量。

  • 工作目标:希望改变什么业务结果或技术状态。
  • 紧迫原因:若延后一个周期,会造成什么具体影响。
  • 验收条件:如何判断工作完成,而不是仅以投入时间判断。
  • 技能要求:涉及哪些技术领域、角色或审批人。
  • 工作量范围:给出估算区间,并说明主要不确定性。
  • 前置依赖:需要谁提供接口、环境、数据或决策。
  • 机会成本:占用这段容量后,哪些已有工作会延后。

需求入口的核心不是增加审批,而是让资源竞争显形。一个只写着“尽快支持”的请求,很难与有明确风险窗口、客户影响和完成条件的工作公平比较。补齐信息后,项目负责人和团队才有基础讨论优先级。

2. 用有限维度排序,不追求伪精确分数

对中大型研发组织,我倾向于用少量维度进行排序:业务影响、时间敏感度、风险降低、战略关联、投入规模和不确定性。每个维度可采用简单等级,并附上解释。不要把主观估值相乘后得出带小数点的“精确优先级”,否则数字会掩盖判断假设。

例如,影响高、窗口短、延期代价大的事项,通常应优先讨论;收益高但不确定性也高的探索项目,则应先安排短周期验证,而不是直接投入完整团队;风险治理项目若能显著降低重大故障概率,也不应只因短期收入不明显而被持续推后。

排序不是一次性算出“唯一正确答案”,而是让不同选择的理由和代价可见。当两个项目优先级接近时,团队可以比较所需稀缺技能、依赖成熟度和最小可交付范围,决定先启动哪个,或者分别安排验证与交付阶段。

3. 计算有效容量,而不是账面容量

可以将某角色在某周期的有效容量粗略表示为:计划工作时间减去休假、固定会议、值班支持、维护工作和已确认的非项目任务。再结合历史完成数据,估算可承诺的工作量区间。这个方法不要求所有团队精确记录每一分钟,目标是消除明显的高估。

例如,某团队一个双周周期有八名研发人员。表面容量是八人乘以十个工作日,共八十人日。若预计休假四人日、值班和故障处理六人日、固定支持工作八人日,则项目可计划容量上限约为六十二人日。再考虑工作不确定性与跨团队等待,承诺时还应留出缓冲,而不是把六十二人日全部排满。

在实际使用中,日历时间、人日、故事点和团队吞吐量不能混为一谈。人日适合粗略讨论容量,故事点用于团队内部相对估算,吞吐量适合观察一定时期的完成趋势。把不同单位直接相加或跨团队横向比较,容易制造看似客观、实际无效的结论。

4. 先解决关键技能冲突,再填补一般工时缺口

资源表最值得关注的不是所有人的总负荷,而是不可替代能力的冲突。例如,多个项目都需要同一名安全专家审查,或只有一名工程师熟悉关键数据链路。一般开发容量不足有时可以通过缩小范围解决,关键技能缺席则可能让项目完全无法启动。

我会逐项检查项目的“最小关键角色”:谁负责技术决策,谁能完成关键模块,谁负责测试与发布,谁批准风险,谁维护上线后系统。若关键角色只有一个人承担,就要明确备份、知识传递和评审安排。短期内没有替代者时,安排该人员跨项目碎片化支持,往往比让其集中完成一个关键阶段更低效。

5. 用在制工作限制避免过度并行

每个项目同时启动并不代表每个项目都在前进。研发任务在等待评审、环境或依赖方时,会占用注意力并产生协调成本。与其不断开新工作,不如设定团队在制工作上限:只有当关键工作完成、阻塞得到处理或优先级被明确替换后,才启动下一项。

在制工作上限不是固定的行业标准,应该结合团队规模、工作类型和完成周期试行。小团队可以从每个工程师最多承担一项主要交付工作开始;支持型团队则可能需要把故障、常规请求和项目工作分成不同容量池。观察几轮后,根据排队时间和交付稳定性调整,而不是追求一个看起来整齐的数字。

6. 把决策权和调整机制写进流程

资源分配失败的另一个原因,是每个人都能提需求,却没人能决定取舍。团队应明确谁负责确定业务优先级,谁核算容量,谁判断技术可行性,谁批准跨团队调动,以及谁对承诺变更负责。决策权不必集中在一个人手里,但必须明确发生冲突时由谁拍板。

资源计划应按固定节奏复核。稳定团队可在每个迭代或每两周检查一次;高变动团队可每周查看容量与阻塞,但不必每天重排所有工作。只有出现明确触发条件时才做大幅调整,减少频繁改计划造成的额外切换。

五、落地操作步骤:从一张清单走到可运行的分配机制

1. 第一步:盘点未来一个周期内的工作

先把已承诺项目、维护事项、技术治理、故障支持、合规任务和可能插单分开记录。不要只汇总项目名称,要落到可执行的工作包,并标出负责团队、目标时间、验收条件和前置依赖。工作包过大时,先拆成能够在一到数个周期内验证的阶段。

盘点时要区分“必须发生的工作”和“可以选择的工作”。值班、发布维护和法定合规事项可能有明确约束;某些功能优化则可以调整范围或时间。把两者混在一个需求列表里,会让管理者误以为所有工作都不可变。

2. 第二步:识别硬约束和关键资源

为每项工作标记必要技能、关键决策人、外部依赖和时间窗口。先找出会阻断交付的硬约束,再讨论一般人力安排。比如项目必须在某个合规窗口前完成,那么审查人员的可用时间可能比开发人员总量更关键。

如果工作依赖其他团队,要确认对方是否已经承诺资源,而不是把“已经发出请求”当作“依赖已满足”。对不确定的依赖,可设置明确的确认期限与备选方案。若依赖方无法在期限前提供输入,项目可能需要调整范围、转向替代实现或暂缓启动。

3. 第三步:核算团队和角色容量

按团队、角色和周期计算有效容量。常见角色包括产品、设计、前端、后端、测试、数据、运维、安全和架构评审。并非每个团队都需要把所有角色精确到人日,但应能看到高风险角色是否超载,以及支持和维护工作占用了多少容量。

容量估算可以先用区间,例如“约四十至五十人日”,并在周期结束后对照实际完成情况。若计划连续数个周期高估同一角色,应调整估算假设;若故障处理波动较大,则以范围和缓冲表达,不要把偶然低故障月份当作稳定基线。

4. 第四步:召开一次以取舍为目的的分配会议

资源分配会议不应逐个项目念进度,而应聚焦冲突与决策。会前准备工作清单、优先级建议、容量视图、关键技能冲突和依赖状态。会上讨论的重点是:哪些工作启动、哪些延后、哪些缩小范围、哪些需要外部支持,以及每个选择的影响。

  1. 确认周期目标和不可变约束。
  2. 检查高优先级工作是否具备启动条件。
  3. 处理关键技能、评审人和依赖资源冲突。
  4. 确认本周期在制工作数量和容量缓冲。
  5. 对未被安排的工作说明原因及重新评估时间。
  6. 记录决策人、承诺范围、风险和触发调整的条件。

会议上如果出现“这个项目也很重要”,就继续追问:重要性体现在哪个结果上?如果本周期不给资源,会产生什么后果?它需要替换哪项已承诺工作?这种追问并非否定需求,而是避免“重要”变成不需要取舍的通行证。

5. 第五步:将资源分配落实到可追踪的工作项

会议结论要回写到工作计划中,包括负责人、协作角色、工作周期、验收条件、依赖、风险和预计投入。只在会议纪要中写“工程团队支持项目 X”,无法支撑后续检查,因为“支持”没有明确范围,也没有说明这项工作会挤占什么。

工具可以简化执行,但不能代替管理判断。若组织使用 PingCode 等项目管理平台,可将需求优先级、迭代容量、人员角色、工作项状态和依赖关系关联起来,帮助团队在同一处查看计划与实际。对 100 人以上的组织,平台的价值更多体现在跨团队可见性、权限边界和变更追踪,而不是单纯拥有更多图表。

工具落地前应先统一工作项分类和估算口径。否则,不同部门把“人日”“工时”“点数”混用,汇总视图看似完整,实际无法比较。平台字段越多不代表治理越成熟;只保留能支持优先级、容量、风险和复盘决策的必要信息,通常更容易持续维护。

6. 第六步:在周期中检查变化,而不是频繁重排

周期开始后,团队应检查工作是否按预期推进、阻塞是否解除、支持工作是否超出预留、关键角色是否被临时抽走。若变化没有触发重排条件,就尽量保持稳定;若触发,则明确调整影响并更新承诺,不要让团队同时背负新旧两套计划。

对新插单,要采用“进一项、出一项”或消耗预留容量的规则。紧急等级也应定义清楚,例如生产故障和安全事件可以立即打断,普通优化需求则进入排序队列。若每个提出方都能自行把需求标成紧急,紧急机制就会失效。

7. 第七步:周期结束后复盘预测误差

复盘不是追责个人,而是找到计划与现实之间的系统性差异。比较计划工作量与完成工作量、预留容量与实际支持、依赖等待时间、返工、范围变更和未完成原因。连续几个周期重复出现的偏差,通常比一次偶发失误更值得改进。

如果低估了故障支持,就需要调整容量池;如果工作经常被外部评审卡住,就要提前锁定评审窗口;如果任务多次无法完成,可能是拆分过大、验收条件不清或存在隐蔽依赖。复盘结果应更新估算方式、优先级规则和计划缓冲,而不是只要求团队“下次努力一点”。

六、数据观察与案例推演:用数字看清分配规则的后果

1. 先说明数据口径,避免把示意值伪装成行业事实

下面的案例是一个便于说明决策过程的情景模拟,不代表任何企业的实际经营数据,也不是行业平均值。假设某研发组织约有一百二十人,分为产品、平台、业务研发和质量保障等团队,接下来两个迭代同时面临新功能、技术治理、客户问题和稳定性工作。

模拟的关键不是证明某种分配比例放之四海皆准,而是展示:如果先看总人数,团队可能会错判容量;如果把支持工作、关键技能和等待时间纳入判断,选择会发生变化。组织应以自身历史数据替换以下假设,再验证调整前后的交付与风险。

2. 案例设定:四类工作争用同一批关键人员

团队在两个迭代内有三个主要工作包:新功能 F 预估六十人日;平台治理 G 预估四十人日;稳定性修复 S 预估二十八人日。另有客户支持和线上响应,历史观察显示需要约二十二人日。团队表面上有一百六十人日可投入,但扣除休假、会议、维护和已知值班后,项目工作可用容量约为一百三十人日。

如果把四项工作直接相加,总需求为一百五十人日,比可用容量高二十人日。若仍然承诺全部完成,团队要么压缩质量验证,要么在周期内插入加班,要么让部分工作延后但不公开承认。问题不在于资源表没有填写,而在于资源缺口没有转化成明确的管理选择。

工作包 预估容量 主要约束 可调整方式
新功能 F 60 人日 依赖业务规则确认与核心后端能力 拆分首期范围,先交付主流程
平台治理 G 40 人日 需要平台工程师和架构评审 按风险模块分阶段实施
稳定性修复 S 28 人日 涉及线上观测与发布窗口 优先处理高风险故障链路
客户与线上支持 22 人日 需求波动,响应时点不稳定 保留容量并明确紧急等级

3. 决策过程:先保护风险底线,再分阶段兑现收益

在情景模拟中,团队没有按项目数量平均分人,而是先确认稳定性修复中哪些事项会显著影响线上风险,再判断是否可以分阶段。随后将新功能拆出最小可交付范围,并确认业务规则能够按期给出;平台治理则优先处理会阻碍多个项目的共用组件。

经过排序,两个迭代安排稳定性关键项二十八人日、平台治理第一阶段三十人日、新功能首期四十八人日,并保留二十二人日处理支持工作,总计一百二十八人日,仍留有约二人日机动容量。这个安排并不意味着所有项目都完成,而是把完整承诺从“全部做完”改成“明确阶段成果”。

这类方案的关键是公开未做部分:新功能剩余十二人日进入下一周期候选;平台治理后续十人日需要根据风险复核;若支持工作超过预留,则先消耗机动容量,再触发排序会议。对管理者而言,这比把所有工作写成“进行中”更诚实,也更容易向业务方说明取舍。

4. 结果观察:关注交付稳定性而非单周期产出峰值

情景模拟中可以观察四类结果:承诺完成比例、紧急插单占比、关键技能冲突次数和未完成工作量。假设在此前的过度承诺模式下,团队每个周期计划一百五十人日、实际完成一百一十人日,临时支持又挤占约二十人日;改为明确容量和阶段交付后,计划降为一百二十八人日,并将支持容量单独列出。

这里不能据此宣称团队效率必然提高某个固定百分比。模拟数据只用于展示评估方式:如果计划量下降,但关键成果按承诺完成、故障处理没有恶化、返工减少,调整可能是有效的;若计划量下降同时业务价值也大幅损失,就要重新评估优先级与容量配置。

观察项 过度承诺情景(示意) 按容量分阶段(示意) 该指标要验证什么
计划容量 150 人日 128 人日 承诺是否超过可用容量
周期完成量 110 人日 约 120 人日 是否减少未完成与返工损耗
支持预留 未单独列出 22 人日 临时事项是否挤占项目而不被记录
未完成工作 跨项目分散积压 按阶段标记待续项 延期是否透明且可重新排序

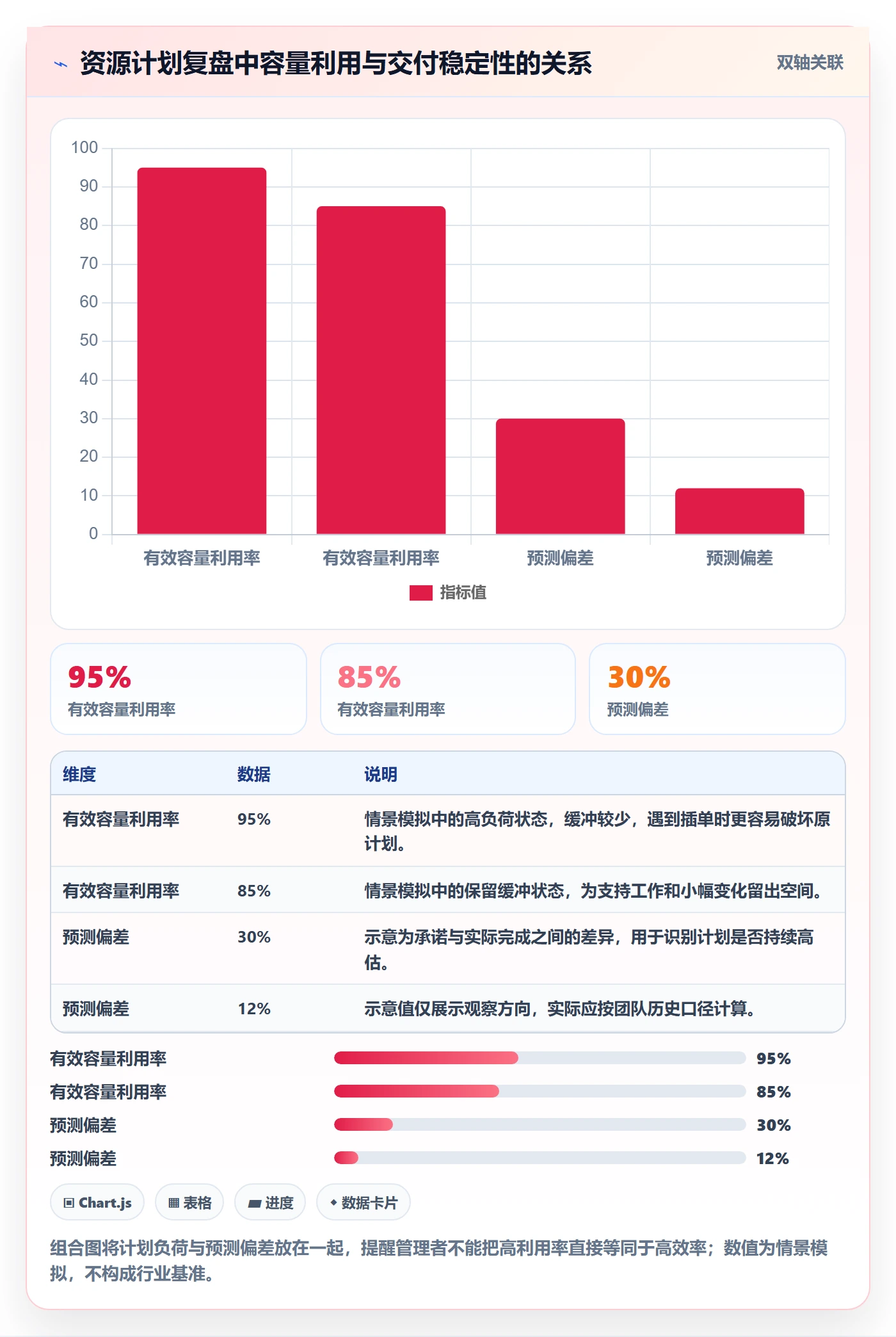

5. 图表如何帮助复盘资源分配

在真实团队中,建议把计划容量与实际投入、完成量、支持工作和阻塞时间放在同一复盘周期中对照。只看“完成了多少人日”容易忽略插单和返工,只看“计划达成率”则可能鼓励团队把承诺压得过低。需要同时看产出、稳定性和风险暴露。

资源管理如何做好资源分配?研发团队落地方案与操作步骤

6. 区分“利用率”与“有效产出”

资源利用率可以作为诊断信号,但不适合单独成为绩效目标。若团队提高了利用率,却同时出现周期变长、阻塞增多和质量问题,说明容量可能被更多并行工作占据。反之,适度保留缓冲后,若完成周期更稳定、关键目标按期兑现,则没有必要因为日历上存在空档就立刻塞入新工作。

建议至少同时观察四个维度:业务目标达成、周期预测偏差、在制工作量和质量风险。对于支持型团队,再加上响应时间和未处理队列;对于探索型团队,再加上验证结论和不确定性降低程度。不同团队不需要使用同一套指标,但应该避免用一个数字概括所有工作价值。

资源管理如何做好资源分配?研发团队落地方案与操作步骤

七、不同情况下的行动建议:根据团队成熟度和工作性质调整方法

1. 小团队或刚开始建立资源管理机制

如果团队规模较小,不要一开始就上复杂的资源模型。先统一工作入口、明确优先级、记录支持容量和关键依赖,并每个周期复盘计划与实际的差异。可以先用一张共享表或项目工具管理,但要指定数据维护责任人,避免每个人使用不同口径。

小团队的首要任务通常是减少多项目并行。一个人同时承担太多项目时,即使逐项估算准确,交付也会受到上下文切换影响。可以尝试让每个人拥有一个主要交付方向,再留出明确的值班或支持安排,而不是让所有人都以小比例参与全部项目。

2. 100 人以上的中大型研发组织

团队规模扩大后,主要挑战从“记不住谁在做什么”转向“跨团队优先级如何对齐”。这时需要把项目目标、团队容量、技能分布、依赖关系和组织级时间窗口关联起来,同时保留各团队的自主执行空间。管理层看组织级冲突,团队负责人负责团队内部拆解,不宜由中心角色替每个团队安排每天的任务。

PingCode 这类项目管理平台可用于建立跨项目工作视图和资源计划的协作基础,尤其是在多个产品线共享平台、质量、安全或数据团队时,帮助管理者发现关键角色的冲突与依赖。使用前应先确认角色、工作类型、状态和估算口径;如果组织流程尚未稳定,单靠平台配置很难解决优先级争议。

中大型组织还要特别注意权限和汇总粒度。高层通常需要查看团队容量趋势与重大风险,不一定需要查看每个人的逐小时安排;团队负责人则需要足够信息进行迭代规划。资源透明不等于所有个人日程对所有人开放,数据应服务协作和决策,同时保护必要的隐私边界。

3. 需求变化频繁、客户支持量大的团队

对支持工作较多的团队,应把常规支持和紧急响应分开。常规问题可以设置轮值、服务等级和容量上限;生产故障等高优先级事件则有明确的打断规则。若支持请求没有分类和统计,管理者会低估其长期消耗,研发项目就会不断被无记录地挤压。

可以按一段时间的历史分布预留容量,而不是只看平均值。若月度支持量波动明显,可用区间或不同情景进行计划;若某类问题反复出现,就应评估根因治理是否比持续响应更划算。持续支持不应永久作为“临时工作”存在。

4. 探索性研发或技术预研团队

探索项目的不确定性高,初期不要强行估算完整交付工作量。将投入分成问题验证、技术试验、原型评估和产品化几个阶段,每一阶段设定需要回答的问题和停止条件。若验证不通过,及时停止或改方向,本身也是有效的资源决策。

对于探索性工作,成果不一定是上线功能,也可以是明确排除某条技术路线、量化性能边界或验证关键假设。资源分配要让探索结果可以转化为下一步决策,而不是持续投入却没有明确的评估节点。

5. 线上稳定性压力较大的团队

当故障与值班已显著影响计划时,不要将稳定性工作视为项目之外的零碎任务。应单独记录故障响应、恢复时间、重复故障和预防性修复投入,评估哪些系统风险最值得优先治理。若故障集中在少数服务或少数人员,分配方案应同时考虑系统治理和人员备份。

在高风险周期中,团队可以降低新功能投入,保护故障治理与发布验证容量。取舍理由要与风险影响相连:哪些服务可能受影响,哪些恢复能力需要加强,什么条件满足后再恢复功能排期。这样比简单要求团队“上线和稳定都要保证”更有操作性。

6. 有严格合规或固定交付窗口的团队

合规和外部窗口会形成硬约束,但不代表所有工作都必须并行启动。应先倒推不可错过的审查、测试和发布节点,再安排关键角色的可用时间,并尽早确认外部评审资源。对于窗口外可调整的功能范围,准备降级方案,防止某个非关键需求拖累全部交付。

固定窗口项目的缓冲要优先留给审查反馈、缺陷修复和发布验证,而不是只加在开发阶段。若计划只给开发留足时间,却压缩验证与审批,风险并没有消失,只是被推到了离交付更近的阶段。

八、不同情况下的取舍:没有一种资源分配方案能同时满足所有目标

1. 集中投入还是多人并行

集中投入可以减少切换,加快单项工作的完成;多人并行能够同时覆盖多个目标,却会增加协调和依赖成本。若任务之间有较强依赖、需要连续专注或关键技能稀缺,集中投入通常更稳妥;若工作包相对独立、交接成本低、时间窗口确实紧迫,并行可能更合适。

不要仅根据项目数量决定并行度。可以从实际完成周期、阻塞时间和切换次数判断。如果增加人手后周期没有缩短,甚至评审和沟通更多,问题可能不是资源总量,而是工作并行过度或任务拆分不合理。

2. 固定团队还是共享专家

固定团队有利于持续积累上下文、形成稳定责任边界,适合长期产品和复杂系统;共享专家可以支持多个团队,适合需求波动较大或技能稀缺的场景。但共享专家如果同时背负过多请求,就会成为组织级队列,所有项目都在等待同一个人。

共享专家机制应有明确的请求入口、优先级规则、服务时段和转交方式。长期高频共享的能力,如果持续影响多个项目,应评估是否需要培养备份、调整团队结构或建立平台化能力,而不是永远依赖临时协调。

3. 提高利用率还是提高交付可靠性

如果管理目标是短期内完成确定性工作,提高利用率可能有吸引力;但当环境波动大、需求变更频繁时,保留缓冲通常更有价值。资源计划不必追求所有团队同一利用率,应根据工作性质和风险设置不同策略。

如果业务方要求更高利用率,应同步讨论由此带来的响应空间、加班风险和预测可靠性变化。高利用率可以是明确选择,但不能被包装成没有成本的效率提升。

4. 招人还是缩范围

招聘适合长期、稳定且持续存在的容量缺口,尤其是关键技能长期供不应求时。缩范围适合交付窗口固定、核心价值可拆分、完整需求并非全部必需的项目。若工作是短期峰值或依赖尚未确认,贸然扩编可能造成长期成本与交付时间错配。

需要新能力时,还要区分“缺少人数”和“缺少技能”。若真正瓶颈是某项专业能力,广泛增加一般岗位人数未必解决问题;可以先评估内部培养、短期顾问支持、外部服务或技术方案调整,再决定长期招聘。

5. 让关键人员救火还是保护系统性建设

生产事故发生时,关键人员参与处置通常合理;但如果每次都由同一个人救火,其他计划工作就会持续被打断,团队也更依赖个人记忆。短期响应之后,要评估是否需要轮值、自动化、文档补齐、故障复盘和知识转移。

救火与建设并非永远对立。高频重复故障已经形成可观的长期消耗时,拿出容量做根因修复可能减少未来的中断成本。决策时要比较一次治理投入与未来反复响应、业务影响和切换损失,而不是只看当前迭代是否少交付了一个功能。

九、衡量与持续改进:让资源分配从一次排期变成运行机制

1. 选择能触发行动的指标

指标不在于数量多,而在于出现异常时知道应该检查什么。资源分配可关注承诺完成比例、预测偏差、工作在制数量、阻塞时间、插单占比、支持工作消耗、关键技能单点数量和质量风险。每个指标都要定义口径,避免不同团队把同名数据算成不同含义。

举例来说,“承诺完成比例”可以按周期开始时确认的工作项计算,而不是周期结束后把未完成项移出计划;“插单占比”要说明按工作项数量、估算量还是实际投入计算。口径稳定后,趋势才有解释价值。

2. 用趋势判断问题,而不是用单次数据处罚团队

单个周期可能受到节假日、重大故障或人员变动影响,不能据此判断某团队长期效率。应查看连续多个周期的趋势,并结合工作类型与风险背景解释。若某团队持续出现高预测偏差,先检查需求变更、依赖等待和估算口径,再讨论团队执行问题。

数据的目标是改进系统,而不是把每个人的产出变成简单排名。跨团队直接比较人日或故事点,容易把不同工作复杂度、质量要求和支持负担误当成能力差异。组织级数据更适合识别容量冲突、依赖瓶颈和计划机制缺陷。

3. 设置定期回顾和改进责任

每个周期结束后,挑选一个最明显的资源分配偏差,指定负责人和验证时间。例如,若某类评审等待反复超过计划,就安排评审窗口并追踪后续等待时间;若故障容量连续超出预留,则重新估算支持负荷并讨论系统治理。

每次改进都应有可观察的结果。仅仅“加强沟通”“提升意识”很难验证;改成“关键依赖在周期开始前确认,未确认不得承诺交付”则更容易检查。机制改进不必一次解决所有问题,持续移除最昂贵的等待和切换,通常比重新设计一套复杂流程更有效。

十、结语:资源分配的成熟度,体现在敢于说清楚不做什么

研发团队做好资源管理,不是把所有人的时间切成更细的格子,也不是让排期表看起来毫无空白。真正有效的分配,是把业务优先级、有效容量、关键技能、依赖风险和工作缓冲放在一起讨论,并对每一次选择造成的机会成本负责。

我建议团队下一步先做一件具体的事:选取接下来一个迭代,把已承诺工作、维护支持和临时需求放在同一张清单上,核算真实容量,标出关键技能冲突,再明确哪些工作暂缓、哪些工作分阶段交付。先用一到两个周期验证口径,再决定是否需要更完整的平台化管理。

资源分配做得好,不是让每个人永远满载,而是让团队在资源有限、变化不断的情况下,仍然能明确地完成最重要的工作,并知道何时、为何需要改变计划。

常见问题解答(FAQ)

1. 研发团队做资源分配,应该先按项目平均分人吗?

我手上有几个项目都在催进度,直觉上想把研发人员平均分过去,至少看起来比较公平。但有人提醒我,平均分可能让每个人同时做太多事情,反而没有一个项目能按时交付;到底该怎么判断?

不建议先平均分人,先按交付目标、关键依赖和所需技能拆解工作,再核对可用产能。平均分配只适合工作内容、紧急程度和人员能力都相近的场景;研发项目通常不满足这些条件。可以先列出每个项目未来两周必须完成的任务、负责人、预计投入和阻塞依赖,再看哪些任务需要稀缺技能。

比如两个项目都需要后端工程师,但只有一人熟悉支付模块,就应优先明确支付工作由谁负责、另一项工作是否能错峰或调整范围,而不是给两个项目各分一半时间。判断分配是否有效,重点看关键任务是否有人负责、优先级是否一致,以及人员是否被多个项目同时排期。

2. 资源分配时,怎样计算研发人员的真实可用工时?

我排计划时通常直接按每人每周五个工作日计算,后来发现评审、沟通、线上问题和临时支持会不断挤占开发时间。有没有一种不太复杂的估算办法,能减少计划反复延期?

不要把名义工时当成可交付工时。可以先用最近四至六周的实际记录估算团队产能,将会议、值班、支持和休假从工作时间中扣除;如果暂时没有记录,可先采用保守估算,再用实际完成情况校准。例如一名工程师每周名义工作40小时,固定会议和支持约占10小时,计划投入可先按30小时左右估算,而不是排满40小时。

这个数字不是通用比例,关键是持续比较计划工时与实际完成工时。若连续几周实际投入都低于计划,就应检查是否漏算协作和维护工作,而不是简单要求成员提高效率。

3. 多个项目争抢同一位关键研发人员时,优先级怎么定?

我遇到过一个工程师同时被两个项目负责人安排任务,两边都说自己的需求最紧急,最后他每天切换工作,两个项目都没有明显进展。我担心直接让管理者拍板会忽略技术依赖,有没有更稳妥的处理方式?

先把争抢从个人协调问题改成项目取舍问题。让各项目负责人说明交付期限、延期影响、外部承诺、依赖该人员的任务,以及是否存在替代方案;再由有权调整项目优先级的人确认排序。不要只比较谁催得急,也要考虑任务是否位于关键路径、延迟是否会造成后续团队等待。

确定优先级后,尽量安排连续工作时段,并明确另一项目的等待条件或范围调整。比如可以让关键人员在本周集中完成项目甲的接口设计,同时由项目乙先推进不依赖该接口的测试准备,而不是让他每天在两项工作之间来回切换。

4. 资源分配后发现计划不合理,什么时候应该重新调整?

我不想频繁改排期,让团队觉得计划总在变;但如果等到月底复盘,关键任务可能已经延期。我想知道哪些情况值得立刻调整,哪些偏差可以先观察?

建议设置固定检查节奏,并为重大变化设定触发条件。普通任务可每周检查一次进度、剩余工作量和阻塞项;若关键人员突然缺席、关键依赖延迟、线上故障占用产能,或实际完成速度连续低于计划,就应及时评估范围、顺序或交付日期。调整时不要只把新任务塞进原计划,应明确被延后的任务及其影响,并同步相关负责人。

一个实用判断是:如果偏差会影响关键路径或已经改变项目可用产能,就需要重排;如果只是非关键任务短暂波动,可以先记录并在下次检查时复核。这样既避免每天改计划,也不会等到问题不可逆时才处理。

核心关键词

读者评论

侯
侯若宁

我们团队以前按人头和项目百分比分配,计划看着很满,实际常被评审、值班打断。后来把支持工作单独核算后,迭代承诺确实更接近实际。

丁
丁可欣

文中提到跨团队借人有交接成本,这点很现实。不过小团队未必有完整的历史数据可用于估算容量,刚开始时用区间滚动修正,可能比先搭复杂的评分表更可行。

林
林清越

限制并行项目对减少切换有帮助,但线上故障往往无法预估。我们采用值班轮转并预留支持容量,仍会遇到主力人员被临时拉走的情况,重新排期的触发条件最好提前约定。

文章包含AI辅助创作:资源管理如何做好资源分配?研发团队落地方案与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/612933

赞 (0)
飞飞飞飞
角色实操方法:研发团队提升资源管理效率的落地方案方法与模板
上一篇 1小时前
资源占用流程与规范:研发团队资源管理落地方案关键指标
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
