研发团队常见的“人手不够”,有时并不是缺人,而是同一名工程师同时被三个项目拉扯、关键任务没有明确负责人、需求变更没有同步到排期,最后大家都很忙,交付却仍然延期。人员管理方法大全的核心,不是把每个人的工时填满,而是让团队知道:目标是什么、谁负责、能力是否匹配、冲突由谁处理,以及什么时候该调整计划。
一、先讲结论:人员管理不是排满工时,而是管理交付能力
1. 以交付能力而不是“忙碌程度”衡量资源
我判断一套研发团队人员管理机制是否有效,通常先看四件事:工作是否有明确优先级,关键任务是否有责任人,团队是否能提前暴露资源冲突,计划变化后是否有人做取舍。若这四件事都没有,仅仅增加工时填报、周报和会议,通常只会增加管理信息,并不会自动提高交付能力。
人力资源计划也不能简单理解成“某人本月有多少空闲”。研发工作存在评审、联调、测试、发布、线上支持和知识传递等环节。一名开发人员表面上还有 30% 时间,可能已经无法承接新的关键任务,因为剩余时间被碎片化会议和临时支持切割成了无法连续使用的小块。
我的基本判断是:资源管理的对象不是员工本人,而是团队可持续兑现的能力。人员安排必须同时考虑任务优先级、能力匹配、协作依赖、风险缓冲和员工负荷,单独优化任何一个数字,都可能让整体结果变差。
2. 先统一管理对象,再谈工具与流程
研发人员管理至少涉及五类对象:团队目标、工作项、人员能力、可用时间和协作关系。目标回答“为什么做”,工作项回答“做什么”,能力回答“谁适合做”,可用时间回答“何时能做”,协作关系回答“谁需要共同完成”。这些信息如果散落在聊天记录、个人表格和项目系统中,管理者很难及时辨认真实冲突。
因此,落地顺序应当是先定义资源管理规则,再决定用什么方式记录和协同。组织规模较小、项目较少时,共享表格可能足够;当项目并行、跨团队依赖、审批要求和人员变动增多时,就需要更稳定的协同平台来维护计划、负责人、进展和风险之间的关联。
3. 用四个结果指标检验管理是否改善
我不建议只用“计划完成率”评价团队,因为团队可能通过降低承诺、拆小任务或把未完成项移出统计来美化数字。更稳妥的做法,是同时观察承诺兑现、工作切换、阻塞暴露和负荷分布,判断计划是否可信、团队是否被频繁打断、风险是否足够早被看见。
| 观察维度 | 建议口径 | 它回答的问题 | 容易误读的地方 |
|---|---|---|---|
| 承诺兑现 | 周期内按约定完成的工作项比例 | 计划和实际是否相符 | 任务粒度和范围变化会影响结果 |
| 工作切换 | 个人或团队同时推进的活跃工作项数量 | 注意力是否被过度分散 | 并非所有并行任务都同样复杂 |
| 阻塞暴露 | 从出现阻塞到被团队记录或升级的时间 | 问题能否及时进入协作流程 | 记录速度快不等于解决速度快 |
| 负荷分布 | 计划投入、支持投入及缓冲的周期分布 | 关键人员是否长期过载 | 工时不应成为个人价值排名 |
表内指标是管理口径建议,不是行业统一基准。团队应先用自己的历史数据建立基线,再比较改进前后的变化,并在比较时注明项目复杂度、范围变更和人员调整等背景。
二、背景与真实场景:为什么研发资源计划总是“看起来够,做起来不够”
1. 研发工作的产能不是一张静态日历
行政日历可以告诉管理者某人是否在岗,却不能直接回答他是否有连续、适合某项工作的有效时间。研发工作受评审质量、技术债、外部接口、线上故障和跨职能协作影响。看似同样的 40 小时,在一个依赖稳定、需求清晰的迭代中,和一个不断变更、等待外部确认的项目里,能产出的结果并不相同。
我会把可用产能拆成三个层次:理论在岗时间、经过日常协作和支持扣减后的可规划时间,以及在能力和依赖条件满足后真正可交付的时间。第三层才接近计划依据,但它仍然是估计,不是保证。把理论工时直接当成可承诺产能,是过度乐观计划的常见起点。
下表中的数字是一个用于解释口径的情景模拟,不是实测行业数据。它展示了为什么“团队有十个人”不等于“可以把十个人的全部时间排给项目”。
| 时间口径 | 模拟计算 | 解释 |
|---|---|---|
| 理论在岗时间 | 10 人 × 5 天 × 8 小时=400 小时 | 不扣除会议、支持、休假和协作成本 |
| 日常协作后时间 | 400 小时-例会评审 52 小时-线上支持 36 小时=312 小时 | 固定协作与支持已经占用一部分容量 |
| 可计划时间 | 312 小时-休假及临时预留 32 小时=280 小时 | 适合进入近期容量规划,但仍需检查能力匹配 |
| 可承诺工作量 | 根据历史交付和依赖状态再折减 | 不能把可计划时间全部转成项目承诺 |
2. 多项目并行会让冲突隐形化

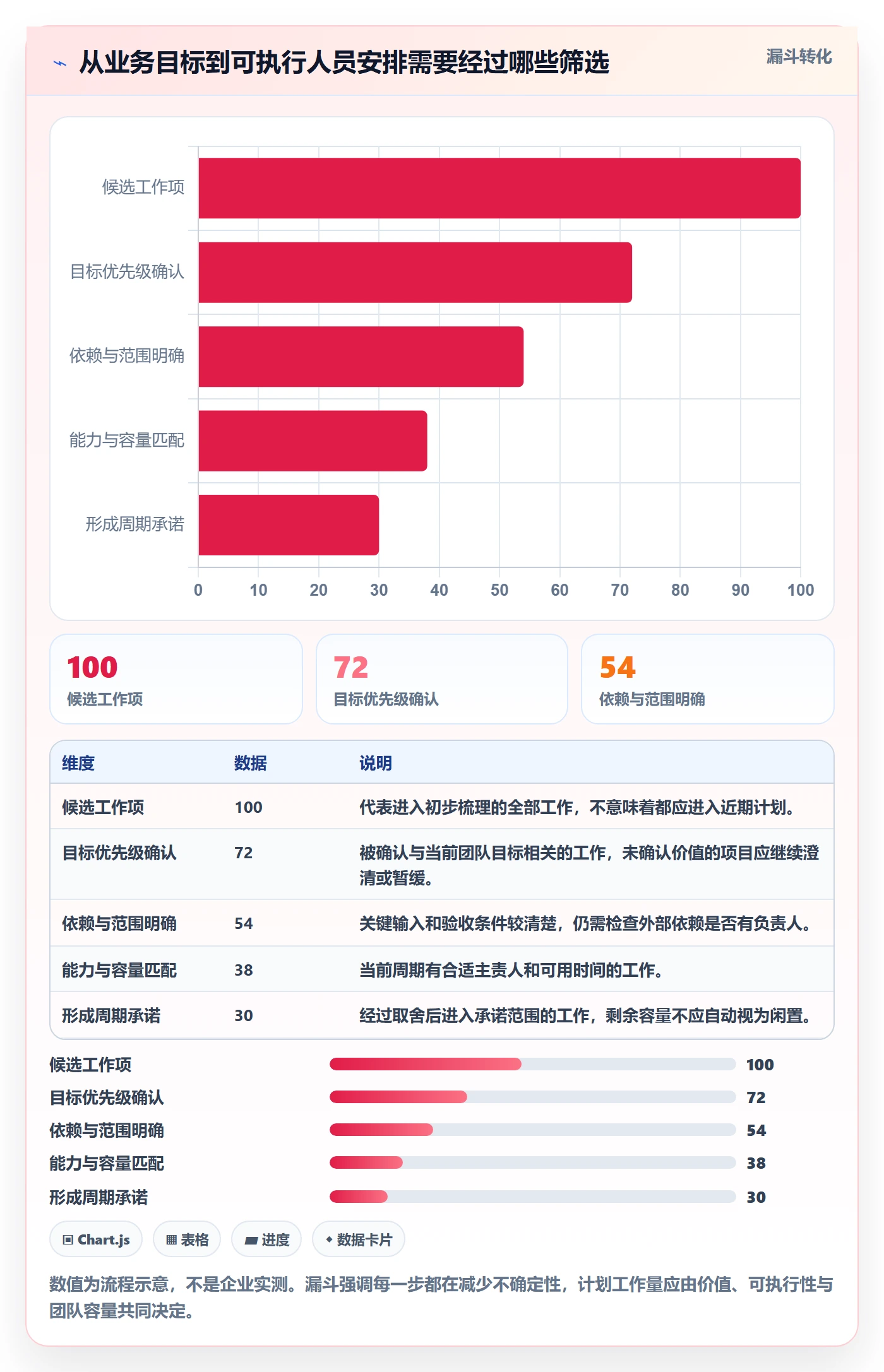

在产品、平台、客户交付和线上运维同时推进的团队里,资源冲突往往不是“某人没有工作”,而是多人都认为自己的工作最优先。每个项目负责人单独看自己的计划,都可能认为排期合理;把这些计划放到同一个人身上,就会发现他在同一周被安排了多项必须亲自完成的工作。
这种冲突容易被周报掩盖。每个项目都有进展,每个人也都报告“正在处理”,但关键任务一直没有完整的专注时间。到临近发布时,团队才发现测试窗口、代码评审或架构决策依赖同一位专家,问题已从排期冲突变成了交付风险。
下图为情景模拟,展示一个月内任务被临时插入后,计划工作与被打断工作如何改变有效投入。它的用途不是给团队设定固定比例,而是提醒管理者记录计划变更的来源和影响。

3. 人员能力与任务类型经常不匹配
资源计划还要回答“谁做更合适”,而不是只回答“谁有空”。新成员可能有时间,却缺少系统上下文;资深工程师可能能解决关键问题,却被大量低风险事务占用;某些任务适合培养新人,某些任务则需要有经验的人承担主责并安排复核。
如果团队没有能力地图,任务分配容易沿用“谁以前做过就继续找谁”的路径。短期看,这种安排减少沟通;长期看,知识集中、单点依赖和骨干过载会越来越严重。人员管理既要保障当期交付,也要让关键知识逐步扩散。
三、常见误区:管理动作很多,团队却没有更可预测
1. 误区一:把工时填满等同于资源利用充分
满负荷排期看起来效率高,实际上缺少应对需求变化、故障和评审返工的空间。研发任务的估算天然有不确定性,越是跨团队、跨系统的工作,越不应该把每个工作日都预先分配给明确任务。没有缓冲的计划,一旦发生正常波动,就会靠加班或延期吸收。
我更关注关键人员是否长期接近满载,而不是整个团队的日历是否填满。若某个岗位连续几个周期都没有缓冲,团队应检查工作入口和替补能力,而不是把这种状态包装成“人效高”。
2. 误区二:把工时记录当作绩效评价
工时记录可以帮助识别支持成本、估算偏差和项目消耗,但它不是产出质量的直接测量。复杂问题可能需要大量探索;熟悉系统的工程师可能用较少时间完成高风险修复。若管理者把填报小时数用于简单排名,员工就会学会优化记录方式,而不是改善协作和交付。
更可靠的做法是把工时用于团队级分析:哪个工作类别长期超出预估、支持负担是否集中、会议时间是否挤压研发、工作项是否拆分得足够清楚。涉及个人表现时,需要结合交付质量、协作责任、能力成长和具体背景,不能靠单一数字下结论。
3. 误区三:所有资源冲突都交给项目经理协调
项目经理可以发现冲突、提出选项、追踪决策,但如果项目优先级最终由多个负责人各自决定,就会出现“谁声音大谁先做”。资源冲突本质上是组织取舍:某项工作提前,意味着另一项工作延后;某个专家支持一个项目,其他团队就要接受等待或采用替代方案。
因此,跨项目冲突必须有明确的决策者和升级时限。项目负责人不应只把冲突写在风险清单里,还要说明影响、可选方案和需要谁决策。管理层的职责不是让冲突消失,而是让冲突在影响扩大之前被看见并做出选择。
4. 误区四:把“人员技能矩阵”当作静态标签
技能矩阵常见的问题是把人简单标成初级、中级、专家,却没有对应具体工作场景。一个人可能很熟悉服务端业务,却没有独立处理数据迁移的经验;也可能能承担设计和评审,却暂时无法在高压发布窗口承担主责。
能力信息应围绕任务要求来记录,例如“可独立交付”“可在指导下完成”“可评审或辅导”,并且定期更新。它的目的是支持分工、备份和培养,而不是给员工贴永久标签。
5. 误区五:认为上系统就会自动形成协同
工具能帮助团队集中信息、关联任务、识别状态,但不能替代优先级规则,也不能自动判断某个技术决策的组织影响。如果工作项没有负责人、状态定义不一致、变更没有更新计划,系统只是把分散的信息换了一个地方。
对中大型企业和 100 人以上的组织来说,跨团队依赖和权限边界通常更复杂,平台选择应重点验证项目关系、人员容量、状态流转、审计记录和报表口径是否能适配现有工作方式。以 PingCode 这类项目管理平台为例,评估时不应停留在功能清单,而应拿真实的跨团队场景做演练,检查从需求变更到资源调整是否能留下清晰记录。
四、专业判断逻辑:把目标、任务、能力、容量和风险连成一条链
1. 从目标优先级开始,而不是从人员名单开始
资源排期的第一步不是询问“谁下周有空”,而是确认团队正在承担哪些目标,以及这些目标的优先级和截止约束。否则,管理者只是在把现有工作重新排队,没有解决低价值工作持续占用高价值资源的问题。
我会让每项关键工作至少有一个明确的业务理由、一位决策负责人和一个可验证的完成条件。若工作没有明确价值或验收方式,应先澄清范围,不能因为已经有人开始做,就默认它应该继续占用资源。
2. 将工作拆到可以分配、评估和检查
工作项过大时,团队无法判断进展,也难以发现依赖;拆得过细,又会产生大量维护成本。通常应把一项工作拆到能够明确负责人、结果和主要依赖的粒度。它不必全部精确到小时,但应足以回答:要交付什么、需要谁参与、完成前要满足哪些条件。
拆分时应区分交付工作和支撑工作。开发、测试、设计评审、数据准备、部署、文档和线上观察都可能构成完整交付的一部分。只计划编码,不计划验证与发布,会让资源表显得宽裕,却把真正的工作推迟到临近上线时。
3. 用能力匹配而不是简单平均分配任务
同一工作由不同经验的人承担,风险、辅导成本和周期可能不同。将任务分给熟悉系统的人,可能更快交付,但会进一步增加知识集中;让新人承担一部分工作,则可能增加评审成本,却有助于建立替补能力。管理者需要把交付时限和能力建设一起考虑,而不是机械地平均分活。
一个实用的分配方式是设定主责人、协作人和备份人。主责人对结果负责,协作人承担明确的子任务或评审,备份人逐步获取系统上下文。三种角色不能只写名字,还应说明实际参与方式,否则所谓备份只是名单上的保险。
4. 做容量计划时保留不确定性空间
可计划容量不等于可承诺容量。前者是团队对近期可投入时间的估计,后者还要考虑历史兑现情况、工作复杂度、依赖成熟度和变更风险。越不确定的工作,越需要设置检查点和预留,而不是给出看似精确的单点承诺。
团队可以先按工作类型回看多个周期的数据,观察计划投入和实际投入的差异,再决定缓冲办法。不要一开始就把某个固定百分比当成普遍正确的答案:稳定维护团队和新产品探索团队,波动来源并不相同。
5. 让计划成为可调整的决策记录
计划不是写完就不动的合同,而是当前信息下的协作假设。每次重大调整都应记录触发原因、影响范围、决策人和新的承诺。这样,团队复盘时才能分清是估算偏差、需求变化、依赖延迟,还是临时支持挤占,而不是简单归结为“执行不力”。
下图是情景模拟的计划演进路径,强调资源计划如何从目标变成可追踪的决策。它补充的是过程证据,帮助团队明确在什么节点检查人员、依赖和容量,而不是只在月底比较计划和结果。

6. 关注瓶颈岗位和协作依赖,不只看总人数
一个团队总容量充足,并不意味着每项工作都能并行推进。架构评审、数据治理、安全审批、测试环境和发布权限可能形成瓶颈。只看人数,会把“整体有空”误认为“关键环节有能力”;只看单人负荷,又可能忽略团队层面的协作等待。
我会优先检查三个问题:是否有工作只能由一人完成;是否存在没有明确负责人的外部依赖;是否有某个角色的需求远高于其可提供容量。若答案为是,优化方向可能是培养替补、调整范围、改变交付顺序,或对外协调资源,而不是单纯要求当前负责人加速。
五、案例与数据观察:一个跨项目团队如何把“谁有空”变成可决策信息
1. 案例边界:这是用于说明方法的情景推演
以下案例是样本推演,并非某家企业的公开业绩或真实客户案例。团队设定为 36 人的研发组织,包含产品、开发、测试、平台支持和交付角色,同时维护核心产品、客户定制和线上稳定性工作。场景与很多并行项目团队相似:计划经常被插入事项打断,骨干承担多个关键任务,项目负责人各自认为自己的需求最紧急。
团队最初使用分散表格和周会更新状态。每个项目能看到自己的任务,却没有统一的人员视图;支持工作分散在聊天记录中;临时变更没有记录其对原承诺的影响。管理者看到的是“人都很忙”,却无法快速回答“哪些工作可以延后、谁是瓶颈、延后会有什么后果”。
2. 第一阶段:先统一工作分类与负责人规则
团队没有先追求完整工时统计,而是把工作统一分成产品交付、技术债与平台建设、线上支持、客户交付、团队建设五类。每个工作项需要有主责人、协作人、优先级、验收条件和预计检查日期。临时支持也进入记录,但与计划项目分开统计,避免它被误解为低效或遗漏工作。
这一步的重点不是增加填报字段,而是让不同项目使用同一套语言。原来有人把“待联调”当作完成,有人把“代码已合并”当作完成;统一验收口径后,团队可以区分已完成、等待外部输入和仍在开发中的工作。
3. 第二阶段:用滚动容量检查处理冲突
团队每周检查未来两到四周的关键岗位容量,并只对高风险任务做细化评估。若某位专家被多个项目同时依赖,负责人必须提供取舍选项:调整范围、改变顺序、安排备份、接受延期,或申请额外支持。讨论不再停留在“能不能想办法”,而是明确代价由哪个目标承担。
这种做法把资源会议从逐人报进度改成例外管理。状态正常的任务通过协同记录更新,会议重点放在跨项目冲突、关键依赖、超出计划的支持负担和需要决策的范围变化。团队不需要每个人花同样时间汇报,会议反而更容易聚焦。
4. 第三阶段:用适量缓冲保护关键交付
团队观察历史投入后发现,线上支持和跨团队等待是计划偏差的重要来源。管理者没有把所有未解释时间一概算作“效率损失”,而是先区分故障处理、紧急客户问题、重复返工和等待审批。对可预期的支持工作设置轮值,对不可预期的重大事件保留升级机制。
此外,团队在关键发布前安排备份人参与评审和演练。短期看,备份人会占用一些容量;长期看,单点问题减少,主责人休假或临时转岗时不至于让整个流程停摆。这是典型的短期效率与长期韧性之间的取舍。
5. 用数据观察变化,避免把模拟结果当成绩效承诺
下表仍然是情景模拟,用于展示改进后应该观察什么,不代表任何特定团队一定能达到这些数值。真实团队应采集自身至少数个周期的数据,并在比较时说明范围变更、人员流动与工作难度的变化。

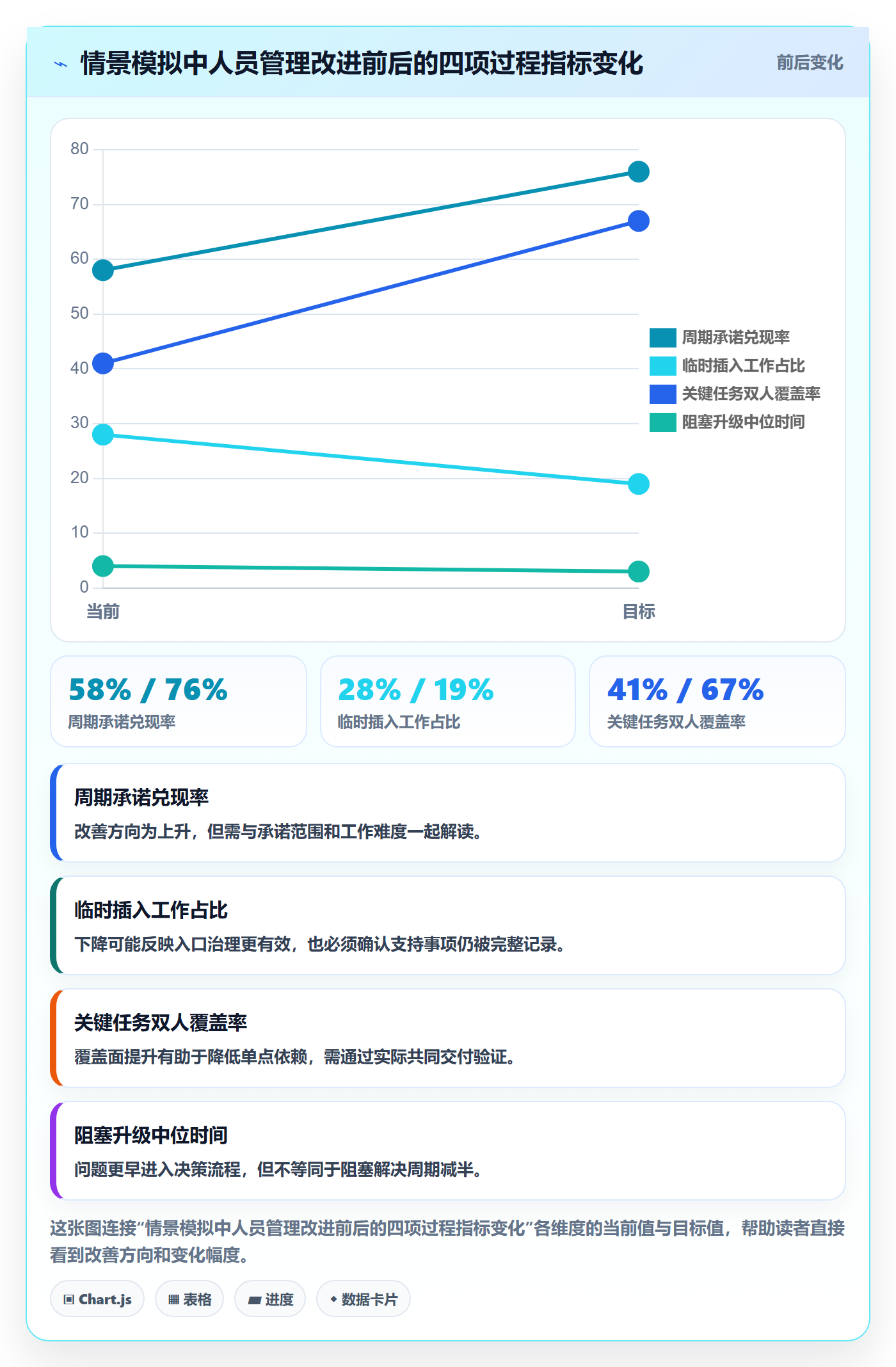

| 观察项目 | 改进前模拟值 | 改进后模拟值 | 判断方式 |
|---|---|---|---|
| 周期承诺兑现率 | 58% | 76% | 同时核对承诺范围是否被不合理缩小 |
| 临时插入工作占比 | 约 28% | 约 19% | 确认下降是否来自入口治理,而非漏记支持工作 |
| 关键任务双人覆盖率 | 41% | 67% | 检查备份人是否真正参与,而不只是挂名 |
| 阻塞升级中位时间 | 4个工作日 | 2个工作日 | 检查升级更快后,决策与解决是否同步改善 |
这些数字的价值不在于制造“提升 18 个百分点”的宣传口径,而在于提醒团队用多个角度验证变化。兑现率上升,如果同时伴随承诺量锐减,未必代表整体能力提升;双人覆盖率上升,如果备份人没有实际任务,也不能证明单点风险已经下降。

6. 案例中真正发生变化的不是“人更努力”,而是决策更早
资源管理改善通常不是把每个人的产出突然提高一倍,而是减少无效等待、冲突和反复切换。团队开始更早发现某位关键成员被多个项目争抢,更早决定哪些需求延期,也更早把线上支持从项目计划中分离出来。结果可能表现为交付更可预测,而不是工时总量增加。
如果管理者只看到最后的完成率,就容易把系统性改进归功于个别员工加班。更好的复盘要追问:需求何时进入、优先级何时确定、阻塞何时暴露、人员何时调整、决定由谁作出。把过程链条记录下来,下一轮才有可复制的管理经验。
六、人员管理落地清单:从首次盘点到稳定运行
1. 启动前:确定管理范围和决策责任
启动前先说明这套机制服务于什么问题。若主要问题是跨项目抢人,重点是统一优先级和冲突升级;若主要问题是交付不可预测,重点是改善工作拆分、依赖识别和容量估计;若主要问题是关键知识集中,重点是备份培养与任务轮换。不要把所有管理难题都交给一张人员表解决。
- 明确参与团队、管理周期和需要协同的项目范围。
- 确定优先级由谁维护,跨项目冲突由谁拍板。
- 统一工作项、负责人、状态、验收条件和支持工作的定义。
- 说明数据用途,明确工时和负荷数据不用于机械排名。
- 确定需要观察的少量指标,并约定复盘频率。
2. 盘点阶段:建立可更新的人员与能力视图
人员盘点不需要一开始就追求完整简历式档案。先记录岗位职责、关键系统经验、可承担的任务类型、当前主要项目、已知休假安排和备份情况。能力信息要能够帮助安排工作,且允许员工和管理者共同修订。
- 按任务能力描述熟练度,例如可独立负责、可协作完成、可参与评审。
- 识别关键系统、发布流程和业务知识的单点依赖。
- 区分长期职责、周期任务、临时支持与培养任务。
- 为关键岗位确定至少一种可行的替补或知识传递方式。
- 约定人员信息的访问权限和更新责任。
3. 规划阶段:从优先级到可承诺工作量
计划时先确认目标和范围,再评估依赖、任务粒度与责任分工。短周期计划更适合确认近期承诺,中长期计划应表达方向、风险和容量区间,不宜伪装成逐人逐日的精确排期。越远期的工作越需要定期滚动校准。
- 列出候选工作,说明业务价值、截止约束和决策人。
- 识别外部依赖、验收条件、技术风险和必须参与的角色。
- 按能力安排主责人、协作人和必要的备份人。
- 扣除固定协作、支持、休假和已知培养任务后,估算可计划容量。
- 参考历史完成情况和工作不确定性,决定本周期承诺范围。
- 明确哪些工作未进入计划,以及重新纳入时需要替换什么。
4. 执行阶段:建立轻量、明确的协同节奏
执行过程不需要把每个人每天做了什么都拿到会议上解释。团队可以用异步更新保持任务状态,再在固定节奏下处理需要共同决策的例外。一个好的协同节奏应让风险更早出现,同时避免重复汇报和为了更新系统而更新系统。
- 工作项阻塞时记录阻塞原因、影响范围、需要的决策和跟进时间。
- 临时插入事项时说明紧急程度、来源及其对原计划的替代影响。
- 任务负责人变更时同步交接上下文、未完成事项和验收责任。
- 跨团队依赖明确接口人、预计响应时间和升级路径。
- 每周重点检查关键瓶颈,不逐项重述所有正常工作的进展。
5. 复盘阶段:从偏差中找到可改变的机制
复盘不是寻找“谁没完成”,而是解释计划为何与实际不同,并区分个人可控因素和系统约束。问题可能来自估算粗糙,也可能来自需求改变、外部审批、支持负担或测试环境。只有原因被分清,改进动作才可能对准真正的瓶颈。
- 比较计划与实际,确认范围是否变化,避免口径前后不一致。
- 分类记录偏差来源,并观察哪些原因重复出现。
- 选取一到两个可改变的机制问题,明确负责人和检查时间。
- 保留有效做法,避免每次复盘都重新发明同一套规则。
- 定期检查指标是否产生反作用,例如过度拆分或隐藏支持工作。
6. 用管理平台承载流程,而不是让流程迁就字段
当团队规模、项目数量和协作关系扩大,统一信息的成本会明显上升。此时可以评估能够连接项目、工作项、角色和状态的项目管理平台。以 PingCode 为例,中大型企业和 100 人以上组织在评估时,可以围绕跨团队依赖、人员计划视图、权限管理、变更追踪和报表口径设计试点,而不是只看演示中的功能数量。
试点应当选择一个真实但边界清楚的协作场景,比如一次跨部门版本交付或平台迁移。先定义成功标准:关键依赖能否找到负责人,计划变更能否追溯,团队是否减少重复报表,管理者是否更早发现容量冲突。若系统不能降低信息寻找和协调成本,单纯要求所有人多填字段并不算成功。
七、不同组织与不同情况下的行动建议
1. 小团队:先建立透明规则,不急着做复杂能力矩阵
十人左右的团队,成员之间通常能直接沟通,管理机制应尽量轻。使用一个共享工作视图,标清优先级、负责人、协作人、状态和阻塞即可。团队负责人每周看一次未来两周的冲突,先解决跨项目插入和关键工作无人负责的问题。
小团队最不需要的是厚重流程。若每次任务变更都要走多层审批,速度可能被管理动作拖慢。可以用简单约定替代复杂系统:紧急事项由谁确认、插入后必须替换什么、什么情况下需要升级。等到协作成本真实上升,再引入更完整的流程。
2. 多项目中型团队:重点建立统一优先级与资源冲突机制
当多个项目共享同一批开发、测试或架构人员时,最重要的不是把所有工作都精确到小时,而是让各项目在同一张优先级地图上协商。负责人要能看到关键角色的多项目负荷,并明确哪些需求可以被延后、降范围或转交。
如果冲突经常发生却没人有权决定,先补充决策规则;如果项目计划各自准确但合并后总是超载,先补充共同容量视图;如果关键成员被频繁打断,先治理临时工作入口。不同原因对应不同动作,不能一律通过招人解决。
3. 中大型企业:重点关注跨团队依赖、权限和口径一致性
规模上升后,人员计划不只是团队内部排期,还涉及部门边界、平台服务、权限管理和审计要求。每个团队可以保留适合自己的执行方法,但跨团队协作至少要统一责任、状态、依赖和升级信息。否则,同一个“进行中”在不同部门可能代表完全不同的实际阶段。
这类组织评估项目管理平台时,应让产品、研发、测试、交付和管理角色共同参与。需要验证的不只是页面易用性,还包括数据权限、项目之间的依赖关系、人员与工作项关联、变更历史和报表一致性。对于 PingCode 这样的工具,也应通过真实流程试点确认适配情况,而不能把产品功能直接等同于组织能力。
4. 线上支持负担较重:把支持工作独立出来看
如果团队频繁处理线上故障或客户问题,应避免把这些工作隐藏在项目任务里。可以设置轮值、分级响应和明确的升级责任,区分计划内维护、突发事件与重复性问题。持续出现的高频故障应该进入改进队列,而不是永远被当作不可避免的临时工作。
若支持工作主要集中在少数资深成员身上,短期可以安排轮值分担,但必须先补足诊断手册、权限和上下文。未经准备就轮换人员,可能扩大故障恢复时间。先建立知识与授权,再逐步扩大覆盖范围,是更稳妥的顺序。
5. 人员短缺且交付期限固定:明确缩范围与风险接受人
当人员确实不足而期限无法改变时,管理者应把问题说清楚:当前容量能覆盖哪些范围,不能覆盖哪些工作,推迟后会产生什么后果。不要用模糊的“大家加把劲”代替正式取舍,也不要让团队默默承担未经批准的风险。
可以考虑降低非关键范围、调整交付顺序、借调支持、采用已验证的替代方案或接受明确的延期风险。任何选项都有代价,关键是由有权限的人作出决定,并让受影响团队知道新的承诺是什么。
6. 团队正在转型或大量引入新人:优先保障知识转移
在人员流动较大或技术栈变化期间,短期产能估算通常更不稳定。此时不宜只用过去的交付速度推算未来计划,因为团队构成、熟悉度和协作模式已经改变。应把上手、代码评审、系统讲解和实践任务纳入计划,而不是期待新人在没有支持的情况下立刻承担完整交付。
可以从一个范围明确、失败代价较低的任务开始,由主责人示范关键步骤,再逐步让新成员承担更大责任。知识传递的效果应看备份人是否能够独立完成相应场景,而不是看文档数量或培训次数。
八、不同方案的取舍:透明度、灵活性、成本与控制力
1. 共享表格、项目系统与综合管理平台怎么选
选择工具时,我会先看团队协作复杂度,而不是先看功能数量。表格上手快、改动自由,适合项目少、人员稳定、角色关系简单的团队;项目系统更适合跟踪任务、依赖和进展;综合项目管理平台则可能更适合跨团队、权限复杂、需要统一管理信息的组织。
| 方式 | 优势 | 代价与风险 | 较适合的场景 |
|---|---|---|---|
| 共享表格 | 启动快、字段灵活、维护成本低 | 版本分散、关联关系弱、冲突容易隐藏 | 小团队、短项目、低复杂度协作 |
| 项目管理系统 | 工作项和状态较清晰,便于跟踪交付 | 若流程设计不当,可能出现重复录入 | 以项目交付和任务协作为主的团队 |
| 综合管理平台 | 可集中承载多团队协作、权限与统计 | 配置、培训、治理和迁移成本更高 | 项目并行多、跨部门依赖复杂的组织 |
一个常见误区是根据团队规模直接判断工具类型。实际上,十几个人也可能因合规和多客户交付需要更强的权限控制;上百人的组织如果业务流程简单,也未必需要极度复杂的配置。应通过真实工作流测试,确认工具是否解决了最昂贵的信息断点。
2. 细粒度工时与容量区间怎么取舍
细粒度工时有利于发现项目投入和工作类别变化,但填报与审核成本较高,也更容易被误用为个人考核。容量区间更轻量,适合估算团队可以承担多少工作,但不适合精确分摊成本或追踪特定合同投入。
如果团队的主要问题是排期冲突,可以先记录每人或每角色的工作类型占比和关键任务,不必追踪到每个小时。如果涉及客户成本核算、合同结算或监管要求,则可能需要更严格的时间记录,同时要明确数据目的、审批责任和隐私边界。
3. 集中资源池与团队自主分配怎么取舍
集中资源池有利于跨项目调度,能减少局部团队把所有需求都标成最高优先级;但如果集中管理者远离业务现场,决策可能变慢,也可能忽略团队长期能力建设。团队自主分配速度快,却容易让局部目标压过组织整体优先级。
常见折中方式是:组织层面确定目标顺序、关键岗位容量和冲突决策边界;团队层面决定具体任务拆分与日常协作。重大资源冲突才升级,常规工作由团队自主管理。授权边界越清楚,管理层越不需要介入每个任务细节。
4. 短期交付与长期培养怎么取舍
把任务始终交给最熟练的人,短期通常更快,却会进一步加剧依赖;让新人承担更多责任,短期可能增加复核和沟通成本,却能提高团队韧性。关键不在于选择其中一端,而在于明确哪些任务适合培养、哪些任务不能在当前风险下练习。
对高风险发布、数据迁移和关键安全变更,可以由经验丰富的人承担主责,同时让第二人参与设计、演练和复核。对边界清晰、容易回滚的工作,可以让新成员承担更多完整责任。这样既保护交付,也让能力成长成为真实计划的一部分。
九、常见问题与落地边界
1. 人员管理是不是必须追踪每个人的每天工时
不是。人员管理要解决的是工作安排、容量冲突、能力匹配和交付风险。只有当成本核算、合同要求或具体资源分析确实需要时,才考虑更细的工时记录。对许多研发团队来说,按工作类别记录团队投入和支持负担,已经足以发现主要问题。
2. 计划兑现率低,应该先调整目标还是先提升效率
先分析偏差来源。若主要来自需求变更和外部依赖,应先改善范围管理和协作机制;若主要来自任务过大、估算粗糙或返工,应改善拆分、评审和质量流程;若关键岗位持续超载,才进一步讨论调整范围、增补能力或改变优先级。没有原因分类就直接要求提效,容易把组织问题变成个人压力。
3. 团队是否应该给每个员工设置固定利用率目标
不宜把固定利用率目标作为普遍考核标准。研发工作需要处理复杂问题、技术债、协作和知识传递,这些投入不一定都能直接归到某个项目产出。可以关注团队容量如何被使用,但要结合工作类型、交付质量和突发支持背景解释,而不是追求每个人的日历都被项目填满。
4. 使用项目管理平台后,还需要开资源会议吗
需要不需要会议,取决于是否存在必须共同决策的冲突。工具适合承载持续更新的信息,会议适合解决跨团队取舍、风险升级和决策责任不清的问题。如果会议只是逐条朗读系统状态,可以改为异步更新;如果平台无法展示关键依赖和负荷,先改善数据结构,再决定会议形式。
5. 怎样防止人员能力矩阵变成标签或排名表
把能力描述绑定到具体工作场景,并允许定期更新。矩阵应支持任务分配、备份识别和培养计划,而不是自动决定晋升或淘汰。涉及个人评价时,必须结合实际交付、协作行为、环境机会和角色要求,不能把一次标注当作永久判断。
十、结语:先让冲突可见,再让资源可调
人员管理的价值,不在于把每个人安排得无缝衔接,而在于让团队在不确定性出现时,知道如何识别问题、谁有权作出取舍,以及调整后由谁负责兑现。计划中的空白不一定是浪费;它可能是处理支持工作、应对变化和保护持续交付能力的必要空间。
如果团队现在只能做一件事,我建议先把未来两周的关键工作放到同一张视图里,标出主责人、跨团队依赖、临时支持和无法替代的岗位,再召开一次只讨论冲突与取舍的短会。不要先追求复杂仪表盘,也不要急着把所有工作量化。先让真实冲突变得可见,再决定需要补流程、补能力、改优先级还是换工具。
接下来,用一个周期验证三件事:计划变化有没有被记录,阻塞有没有更早升级,关键任务有没有更合理的备份。若这些行为开始稳定,再逐步扩展到容量预测、能力培养和平台化协同。这样建立起来的管理方法,才不是一份漂亮清单,而是一套团队能持续执行、能够根据证据调整的工作机制。
常见问题解答(FAQ)
1. 研发团队如何盘点人员资源,避免项目排期只看人数、不看实际产能?
我负责排期时,常看到团队有 8 个人,就被默认能同时推进多个项目。可一扣掉值班、评审、支持和休假,计划就开始延期。我该怎么把“名义人数”换算成更可信的可用产能?
先按人和周盘点,而不是按团队总人数估算。可以连续记录两到四周,将时间分为项目开发、缺陷处理、代码评审、会议与日常支持等类别;再用近四周的实际投入估算每人的可用工时。
比如 8 人团队每周理论上有 320 小时,若会议与支持占 20%、休假和临时事务预留 10%,计划产能约为 224 小时,而不是 320 小时。排期时还要区分技能与职责:唯一能处理数据库迁移的人不能被当成普通可替换产能。判断计划是否可靠,可看承诺工作量与近几周完成量的偏差;
若连续两轮偏差超过 20%,先修正产能假设和任务拆分,再增加人手或缩减范围。
2. 研发团队怎样分配人员,既避免关键成员过载,也不让任务在交接中失控?
我发现团队里经常是熟悉系统的人不断接急活,其他人则等着分配,短期看起来交付很快,长期却越来越依赖少数人。我想知道怎么分工,才能兼顾速度、培养和交付风险?
把任务分配从“谁最熟谁来做”改为“明确负责人,同时安排可控的知识扩散”。高风险或高耦合任务指定一名最终负责人,并让另一名成员参与设计评审、测试或小范围实现;不要把同一任务拆给多人却不明确决策人。
对关键模块建立简单的技能覆盖表,标出只有一人掌握、两人掌握和多人可接手的区域,每两周检查一次单点依赖是否减少。实践中,关键成员的计划负载不宜长期接近满载,给突发问题留出约 15% 至 20% 的缓冲;如果某人连续几周承担大量评审和救火,就应调整任务入口,而不是只要求其提高效率。
3. 项目并行时,研发团队怎样做资源冲突协调,避免所有需求都被标成最高优先级?
我在多个项目之间协调时,经常遇到每个负责人都说自己的需求最急,最后开发人员不断切换上下文,进度却没有明显变快。我该用什么规则判断先做什么,什么时候应该拒绝或延期?
设一个跨项目的资源协调节奏,例如每周一次,由业务负责人、研发负责人和项目负责人共同确认优先级与人员安排。先比较影响范围、截止日期、延期成本、依赖关系和预计投入,再决定做、延后、缩小范围或暂不承诺;不能只按提出者级别或“紧急”标签排序。
可用一个简单规则控制并行度:每名研发人员同一时间最多承担一个主要交付任务和一个小型支持事项,新增高优先级工作时,必须明确暂停或移出哪项旧工作。会议结论要记录负责人、目标日期、被挤出的工作及风险,避免口头插单让计划失去可追溯性。
4. 研发团队管理工具和流程怎样落地,才能让资源协同变清楚,而不是增加填表负担?
我试过要求大家每天更新很多字段,刚开始数据看起来很完整,过一阵就变成补录,负责人也不再相信看板。我想知道管理工具到底应该记录什么,才能帮助安排资源,而不是成为额外的行政工作?
先从一个真实痛点切入,例如看不清谁被多个项目重复占用,而不是一次性上线完整流程。最小记录集通常包括任务负责人、所属项目、优先级、预计投入、当前状态、阻塞原因和目标日期;只有会影响决策的字段才值得要求持续维护。
试运行两周后检查三类信号:任务状态是否能支持每周排期、阻塞是否能在例会上被处理、数据维护时间是否明显增加。若每人每天要花十分钟以上重复填报,应优先减少字段、连接已有数据源或调整更新频率。工具的价值不在于记录更多,而在于团队能否据此及时发现超载、依赖和计划偏差,并做出明确的取舍。
核心关键词
文章包含AI辅助创作:人员管理方法大全:研发团队资源管理协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/612889
读者评论
