研发团队的资源管理,最容易被误判成“谁手上还有空、就把活派给谁”。但一个人本周看起来有 20% 空档,可能正在等外部接口、处理线上故障,或承担关键代码评审;把任务填满,并不等于交付变快。人员管理真正要解决的,是在需求变化、能力差异和交付约束同时存在时,判断团队能承诺什么、需要补什么,以及什么时候该停止继续加人。
一、先讲核心结论:资源管理不是把人排满,而是让承诺可信
1. 管理的对象是能力、时间和依赖关系
我把研发资源管理拆成三类对象:人的能力、可投入时间,以及工作之间的依赖关系。只看人数,回答不了一个关键问题:团队是否有能力在目标时间内完成目标范围。
十名工程师并不必然比八名工程师有更多有效产能。如果十个人中只有一人熟悉核心系统,而关键任务又都依赖这名工程师,那么团队的真实瓶颈仍然是一人。此时再安排更多人,新增的不是产能,可能只是沟通、评审和交接成本。
资源管理的核心,不是最大化人员利用率,而是最大化可预测的交付能力。利用率适合作为观察信号,不适合直接成为人员考核目标。把每个人排到接近 100%,会让突发故障、需求澄清、代码评审和跨团队协调没有空间,计划自然容易失真。
2. 先做四个判断,再讨论排期
每次进行资源评估,我建议先回答四个问题:目标范围是否清楚,关键能力是否覆盖,团队可用容量是多少,主要依赖和风险在哪里。四个问题都没有答案时,精细到个人和日期的计划看起来具体,实际却只是把不确定性藏起来。
- 范围:这次交付的最小可接受结果是什么?哪些功能可以后移?
- 能力:谁具备完成关键任务的经验?是否存在单点知识?
- 容量:扣除休假、值班、支持、会议和既有承诺后,真正可用于项目的时间是多少?
- 依赖:哪些任务需要其他团队、外部供应商、数据或环境先完成?
我通常会把“需求优先级”和“资源可行性”分开讨论。业务负责人决定先做什么,研发负责人判断在当前约束下能够可靠承诺什么。两者需要对齐,但不应由一张任务表替代这场决策。
3. 资源计划必须同时说明容量和置信度
一个有用的计划不能只写“需要三名工程师、六周完成”,还应说明估算依据、已知依赖、风险缓冲和信心等级。信息越不完整,计划越应采用区间和阶段性承诺,而不是给出看似精确的单一日期。
例如,可以先承诺两周内完成技术验证和范围澄清,再根据验证结果承诺后续交付窗口。这不是降低责任,而是把承诺建立在逐步增加的证据上。

二、背景和真实场景:为什么“人不少,项目还是慢”
1. 研发工作不是可随意替换的标准工时
制造环节的产能常可以按设备、工序和时间估算,研发工作却受到任务不确定性、技术熟悉度、沟通依赖和返工影响。同样是四周,熟悉模块的人可能完成一项改造,新成员则需要先读代码、补测试、理解历史决策。
因此,人员总数和工时总数只是容量估算的输入,不是交付结果。用“十个人乘五天等于五十人天”直接推导完成五十人天的工作,忽略了计划、沟通、评审、缺陷处理和等待时间,很容易高估容量。
我在做资源盘点时,会把工作分成至少五类:项目开发、缺陷与线上支持、技术治理、协作与评审、休假及其他不可用时间。不同团队的比例不同,关键在于把容易被忽略的工作显性化,而不是假装它们不存在。
2. 典型场景:三个项目同时争抢一个关键岗位
下面用一个明确标注的情景模拟说明。某研发组织有 24 名工程师,三个项目都需要在一个季度内推进。表面上看,每个项目都只“借用”几个人;盘点之后却发现,三个项目都需要同一位数据库工程师参与方案评审和性能验证。
初始排期将这位工程师分别按每周两天、两天和一天安排给三个项目,账面工作量只有五天。但他还承担值班和跨团队评审。计划实际上无法同时成立,问题不是个人态度或效率,而是同一段稀缺能力被重复承诺。
处理方式不是要求该工程师加班,而是把依赖拆开:先由项目团队补齐性能测试环境和数据样本,再集中安排专家评审;同时培养一名备份人员,减少后续工作对单点专家的依赖。项目范围也做了调整,先交付高价值路径,把非关键性能优化放到验证数据之后。
这个场景的关键判断是:资源冲突往往不会出现在“人数”层面,而会出现在特定技能、决策权限或系统知识层面。按团队平均利用率看不出问题,按能力和依赖关系看才会暴露。

3. 资源计划要覆盖组织的日常运行,不只覆盖新项目
很多资源表只记录新需求,遗漏维护、故障、审计、安全修复和技术债偿还。结果是计划在纸面上满载,运行中的团队却不断被未列入计划的工作打断。
我建议把“持续运营工作”作为正式容量类别,而不是把它归为个人效率损失。对于有值班、客户支持或稳定性责任的团队,先看过去一段时间实际被这些工作占用的容量,再决定项目可承诺的范围。
还要区分计划内支持和异常事件。计划内支持可以按历史负荷预留容量;异常事件则需要说明其影响范围、升级机制和重新排期规则。没有规则时,每次突发事件都会变成对原计划的隐性修改。
三、常见误区:看起来精细,实际会让计划更脆弱
1. 把百分之百利用率当作管理目标
追求每个人每天都有任务,容易形成一种错误的“忙碌感”:日程表被填满,任务切换增加,重要工作却没有连续的专注时间。研发工作需要思考、验证和协作,若时间被切碎,投入工时增加也未必带来等比例产出。
满载计划还会放大系统性风险。一个依赖晚两天、一次线上故障或一项紧急修复,都可能挤掉已经承诺的任务。此时团队不是缺少努力,而是缺少恢复空间。
判断团队是否过载,不要只看忙不忙,还要看工作是否持续堆积、交付周期是否变长、未完成工作是否不断滚动。如果在制工作持续增加、完成速度没有提升,继续提高人员占用率通常不是正确解法。
2. 把人天估算当成确定事实
“这项需求需要十个人天”经常被当作精确测量,实际上它可能只是基于有限信息的判断。需求边界、历史代码质量、测试环境、外部依赖和验收标准都可能改变工作量。
估算的价值在于帮助比较、排序和发现风险,不在于承诺小数点后的精度。对于不熟悉的技术路径,应把探索和实施分成不同工作,先用短周期验证降低不确定性,再修正实施估算。
如果一个需求尚未澄清,却被要求给出确定日期,我会先询问:哪些假设成立,什么证据能验证这些假设,发现假设不成立时如何调整范围?这些问题比把估算从十天改成九天更有价值。
3. 把所有人视为可互换的容量单位
同样有五年经验的工程师,也可能分别擅长分布式系统、前端架构、数据治理或测试自动化。人员表如果只记录岗位和姓名,而不记录能力证据、经验边界和可替代性,资源冲突会被平均人数掩盖。
能力信息也不应简化成“谁强谁弱”的标签。更可操作的记录方式是:能独立负责什么,在哪些任务上需要搭档,最近一次实践是什么,谁可以作为备份。这样既能支持排期,也能避免把能力盘点变成主观排名。
4. 用加人解决所有延期
团队延期可能源于范围变化、需求等待、架构瓶颈、环境不稳定、决策延迟或返工。只有当工作可拆分、任务边界清楚、指导成本可控时,加人才能对交付产生积极影响。
新成员加入后需要环境配置、系统讲解、设计讨论和代码评审。如果核心专家已经被关键任务占满,新人短期内可能增加专家负担。若工作高度耦合,把同一任务拆给更多人还会增加合并与协调成本。
我会先判断延期的主因属于“容量不足”还是“流动受阻”。前者可能需要补人、减范围或延长时间;后者则应先解决等待、决策、返工和依赖。把流动问题误当成缺人问题,往往同时增加成本和复杂度。
5. 用个人任务数量评估个人贡献
任务数量不等于贡献,任务规模也不等于难度。一个人处理三十个小型维护项,另一个人负责高风险架构迁移,仅比较完成数量会产生错误激励。
个人绩效应结合目标达成、质量、协作、风险处理和能力成长来评估。资源管理数据的主要用途是组织决策与系统改进,不是把每个工时拆到个人,再把记录结果直接用作绩效排序。
如果团队发现大家开始拆小任务、回避协作或不愿接手复杂工作,应检查指标是否误导行为。指标本身没有恶意,但被绑定到不恰当的奖惩之后,就会改变团队选择。
6. 把工具看板等同于资源管理
项目管理工具可以记录任务、负责人、状态和依赖,但不会自动替团队确定优先级,也不会自动识别不合理承诺。数据只有在口径稳定、责任明确、持续更新时才有决策价值。
中大型组织可以考虑使用 PingCode 一类研发项目管理平台,统一需求、迭代、任务和进度信息,减少不同团队各自维护表格造成的口径差异。平台能改善信息可见性,但资源决策仍需要负责人基于业务优先级和能力约束作出判断。
选工具时,我会重点验证跨团队依赖能否看见、计划变更是否留痕、权限是否适合组织结构、报表能否按团队与周期解释数据,以及一线成员的更新成本是否合理。功能列表很长,不代表团队真的会使用。
四、专业判断逻辑:从需求到可执行计划的完整流程
1. 先统一资源管理的时间尺度
资源管理至少需要三个时间尺度。季度或月度层面负责组合取舍和能力缺口判断;迭代层面负责容量与目标承诺;每周层面负责检查风险、依赖和计划变化。
不同时间尺度回答的问题不同。季度计划回答“哪些方向值得投入”,迭代计划回答“当前团队承诺什么”,周度检查回答“变化是否足以触发调整”。把三个层次混在一起,容易用季度意图压迫迭代承诺,也容易因日常小变化频繁推翻长期方向。
2. 把需求变成可比较的工作项
进入资源评估前,需求至少需要说明目标用户、预期结果、验收边界、关键依赖和不做的内容。信息不足的需求可以进入探索队列,但不应假装已经具备精确排期条件。
对于较大的工作,我倾向于先拆解可独立验证的交付片段。拆分的目的不是让每张卡片变小,而是让团队能更早获得反馈、发现依赖和修正方案。
拆分时要避免按角色切割成“设计完成后交给开发、开发完成后交给测试”这种长串等待。更有效的切法通常围绕可验证的用户路径、技术风险或数据边界,让跨职能工作能尽早并行。
3. 先计算团队容量,再分配工作
团队容量可以从历史完成情况开始校准,而不是直接按名义工时推算。可以观察最近若干个稳定迭代的完成量、未完成项比例、突发支持时间和休假情况。若团队人员构成或工作类型发生明显变化,应降低历史数据的参考权重。
我会把容量分成“可计划容量”和“风险预留”。可计划容量用于明确承诺的工作;风险预留用于处理波动,其比例不应照搬其他团队,而应根据故障频率、需求变更和历史偏差调整。
不要把预留容量理解成“闲着”。它承担的是缓冲功能:当波动出现时,团队可以不立即破坏整体承诺;若某一周期没有异常,预留容量可以用于技术治理、自动化或清理积压。
4. 按能力而不是按人数建立供需视图
技能矩阵要服务决策,而不是为了画表。建议至少记录关键能力、当前熟练程度、最近实践证据、可独立承担的工作范围和备份人员。能力等级可采用简单描述,不宜制造过多精细档位。
| 能力状态 | 可观察描述 | 资源安排建议 | 管理关注点 |
|---|---|---|---|
| 可独立负责 | 能从设计到交付处理常见问题,并说明关键取舍 | 可承担主责,同时安排必要评审 | 检查是否形成单点依赖,规划知识共享 |
| 可在支持下完成 | 能完成明确范围任务,复杂决策需要资深同事协助 | 与经验较丰富的成员搭档,拆分阶段交付 | 控制指导负荷,预留评审与学习时间 |
| 正在建立经验 | 尚未在目标模块完成过可验证的端到端工作 | 先安排低风险任务或影子参与 | 不要把学习期容量按成熟产能计算 |
能力盘点要定期更新,但不必追求每周刷新。发生关键人员变动、技术路线变化或重要项目启动时,进行一次针对性复核,通常比维护庞大而过时的技能表更有用。
5. 把依赖关系做成明确的计划条件
跨团队依赖不能只写“等待对方支持”。计划中应记录依赖方、交付物、需要时间、负责人、验证方式和未按期到达时的替代方案。这样,延期发生时才容易判断是任务估算偏差还是依赖条件失效。
对关键依赖,可以设置检查点而非只设最终期限。例如,先确认接口设计,再确认测试环境,最后验证数据可用性。每个检查点都应能改变下一步决策,否则只是增加会议。
6. 设立明确的计划变更规则
资源计划一定会变。重要的不是避免所有变更,而是让变更经过可见的取舍:新工作进来时,哪些原工作后移,影响什么目标,谁批准优先级调整。
我建议每次重大插单都记录三件事:新事项的业务理由、被挤出的工作、对交付时间或质量风险的影响。没有被挤出的工作,往往意味着团队被要求在原计划之外免费承担额外承诺。
7. 用一组互补指标而非单一指标判断健康度
资源管理指标需要同时覆盖投入、流动、结果和质量。单看利用率,会鼓励满载;单看完成量,会鼓励任务拆分;单看交付周期,也可能忽略工作复杂度变化。
- 投入侧:计划占用、支持工时、休假和会议负担,用于理解容量构成。
- 流动侧:在制工作数量、等待时间、任务周期,用于识别排队与阻塞。
- 结果侧:目标完成率、交付频率、需求价值实现情况,用于判断投入是否产生结果。
- 质量侧:缺陷回流、线上事故、返工比例,用于防止以牺牲质量换取表面进度。
- 可持续性:加班趋势、单点知识、休假后积压,用于发现组织长期风险。
指标必须有口径说明。例如,完成率是按任务数量、工作量估算还是迭代目标计算?支持工时是否包括值班后的恢复时间?没有口径的数字,跨团队比较很可能只是在比较记录习惯。

五、案例与数据观察:把“忙不过来”拆成可行动的问题
1. 情景模拟:一个跨职能团队的季度资源盘点
以下是用于演示分析方法的情景模拟,不是某家企业的实际经营数据。假设一个 18 人研发团队负责新功能、线上维护和平台治理。团队近期反馈“需求多、总延期”,管理层准备增加四名工程师。

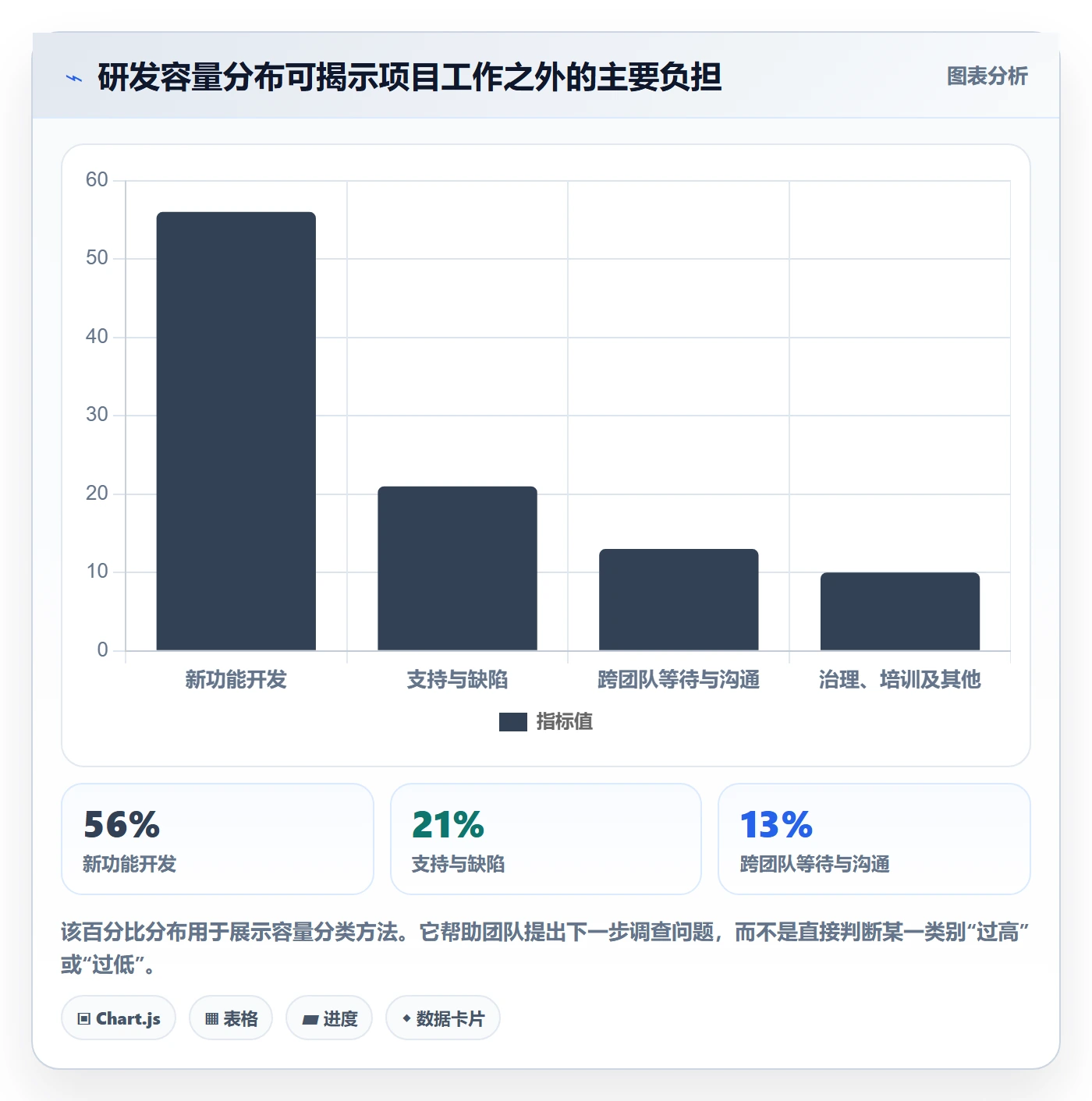

我不会先接受“再招四个人”的结论,而会先抽取最近八周的工作记录,配合团队访谈,将投入按工作类型归类。假设抽样结果显示:约 56% 投入在新功能,约 21% 用于支持与缺陷,约 13% 用于跨团队等待和沟通,约 10% 用于治理、培训和其他事项。
这个分布给出的第一条线索不是“团队只有 56% 在开发”,而是维护和协作工作已经占据明显容量。第二条线索是,等待与沟通约占 13%,应继续拆解它来自依赖、决策还是信息缺失。若主要问题是等待,单纯增加开发人员并不能直接消除等待时间。
接着,我会把交付延期的工作按原因分类:范围变化、估算偏差、外部依赖、质量返工、人员冲突和突发事件。每项原因都要能找到案例,不用“大家感觉很忙”代替证据。若记录质量有限,就先改善分类和复盘,不急于做复杂的统计推断。

2. 第一轮分析:检查计划与实际偏差
假设团队还发现,过去六个迭代中,约四成计划项按原始范围完成,约三成发生范围调整,约三成滚动到后续迭代。这个结果不能立刻说明团队执行力差,需要区分调整是否合理、滚动工作是否被真实新事项挤出、计划时是否忽略了维护负荷。
如果范围调整来自业务优先级变化,应判断计划变更是否及时透明;如果滚动来自依赖等待,应改善依赖管理;如果主要来自返工,应查看需求验收和测试策略;如果来自持续低估工作,则要调整估算方法或拆分方式。
同一个“未完成”标签可能对应完全不同的管理动作。把它直接归因于个人能力,不但容易伤害信任,也会让系统性原因长期留在暗处。
3. 第二轮分析:检查工作是否被少数人卡住
接下来,我会看关键任务的负责人分布和评审依赖。若多个关键模块都需要同一位工程师审批,或者只有一个人能处理某类线上问题,就要把它作为交付风险,而不是把这位工程师的排期填到极限。
管理者可以把关键能力做成简单的风险矩阵:横轴是业务影响,纵轴是备份能力。高影响、低备份的能力优先安排知识转移、成对工作、文档补齐和替代方案验证。培训不是额外福利,而是降低交付单点风险的资源投入。
4. 第三轮分析:用小规模干预验证瓶颈
管理决策最好包含可验证的假设。假设等待和依赖是主要瓶颈,可以选一个迭代集中试行:明确依赖负责人、提前确认接口、设立决策截止点,并减少同一阶段并行启动的工作。
在干预前后比较任务等待时间、在制工作数量、滚动比例和缺陷回流,并记录需求复杂度与突发事件。不能只看一个周期的数字就宣布成功,尤其当样本量小、工作内容不相似时,应结合案例复核。
如果干预后等待时间下降,但团队完成的需求复杂度也变低,不能简单把改善归功于新流程。最稳妥的做法是先观察趋势,再确认变化机制,最后决定是否推广。
5. 什么时候资源管理平台值得引入
当组织超过多个团队、项目和业务线之后,人工表格容易出现重复维护、版本不一致、权限混乱和依赖不可见。此时可以评估统一的研发项目管理平台,围绕需求、迭代、任务、缺陷和计划变更建立可追踪的工作流。
例如,PingCode 适合作为中大型企业或 100 人以上组织评估的研发协作平台之一。评估时不应只看演示,而要用真实场景测试:一个需求能否追溯到迭代和交付项,不同团队能否看见共享依赖,管理者能否按权限查看组合状态,一线成员是否需要重复填写同一信息。
平台上线不等于流程改善。若团队原先对“完成”“阻塞”“优先级”的定义各不相同,把数据集中到一个系统,只会更快暴露口径冲突。实施时应先统一最小必要字段和状态规则,再逐步扩展报表。

六、不同情况下的行动建议:先匹配问题,再选方案
1. 团队规模较小、分工灵活时
小团队往往没有专职资源经理,过度建设技能矩阵和审批流程会增加负担。此时可以采用轻量做法:每周检查当前目标、主要阻塞、值班负荷和关键依赖,每个迭代明确最多几项优先目标。
小团队应优先降低同时进行的工作数量,而不是增加复杂报表。一个人同时承担五项任务,不代表五项任务都在推进;经常切换会拉长完成时间,也让团队难以判断真正的瓶颈。
若关键知识集中在一人身上,安排短期搭档、代码讲解或共同处理低风险任务,比立刻要求提交大篇幅文档更容易形成可迁移经验。
2. 多团队并行、依赖频繁时
多个团队共享平台、数据或专家时,资源管理重点应转向跨团队能力和依赖。建议建立共同的季度目标视图,提前识别谁依赖谁,并给关键接口设定责任人和决策时限。
不要用一个中央排期表替代团队自主规划。中央层面适合管理目标、共享能力和重大依赖,具体任务拆分与迭代承诺仍应由最了解工作的团队负责。
若多个项目长期争夺同一专家,安排方式可以从“专家加入每个项目”调整为“专家定义标准、集中评审、培养备份”。这通常能减少专家被零碎会议切割,也能逐步扩展组织能力。
3. 线上支持和稳定性责任较重时
对承担值班的团队,不能把历史支持工作视为偶然噪声。应将值班排班、故障响应和恢复时间纳入容量模型,并为重大事故预留重新排期的机制。
若支持工作比例持续上升,应进一步分析故障来源、重复缺陷、发布风险和告警质量。临时多安排人可能缓解压力,却不一定减少重复劳动;如果同类问题反复出现,投入自动化和可靠性改进往往更能释放长期容量。
同时要保护值班人员的恢复时间。只把值班时段记作容量,却忽略夜间响应后的疲劳与白天工作受影响,会系统性高估真实产能。
4. 需求变化快、探索性强时
探索型工作不适合一开始就采用固定范围、固定日期和精确人天的承诺。可以先设定时间盒,明确要验证的假设、需要的证据和停止条件,再根据结果选择继续、调整或放弃。
资源计划应给实验设置明确上限,避免“还差一点就知道答案”的探索无限延长。每次继续投入都要说明新证据带来了什么变化,以及预期收益是否仍值得。
5. 招聘周期长、短期不能补齐能力时
短期缺口可以从四个方向处理:收窄范围、调整顺序、降低并行度、引入外部支持。选择哪种方式,取决于缺口是临时还是长期、能力是否核心、质量责任能否外包。
对核心架构和关键业务知识,外部支持适合承担边界清晰、可验收的工作,不宜让外部人员成为组织唯一的关键知识持有者。与此同时,应安排内部人员参与设计、评审和知识转移。
如果需求价值低于填补能力缺口的成本,延后或放弃也是资源管理决策。沉没成本不是继续投入的充分理由。
6. 团队工作透明度低、数据记录不稳定时
不要一上来要求全员填报大量工时。先确定管理问题:是容量看不清、计划变更没记录,还是依赖状态不透明?对准问题保留最少字段,持续收集数个周期,再决定是否扩展。
如果记录数据会被直接用于个人排名,成员往往会开始优化数字而非改善工作。管理层应解释数据用途、访问权限和保留范围,并优先使用团队层面数据做系统诊断。
七、不同情况下的取舍:资源管理没有零成本答案
1. 利用率与缓冲空间的取舍
更多缓冲可以提高对突发变化的韧性,却会减少短期可承诺容量;更高利用率能增加账面投入,却让计划更容易被波动击穿。选择取决于工作稳定性、故障风险、需求变化和延期代价。
需求稳定、任务可拆分、依赖少的团队,可以适度提高计划占用;支持负荷高、技术风险大或外部依赖复杂的团队,应该保留更多缓冲。不要把某个固定百分比变成所有团队必须遵守的规则。
2. 专家集中与能力扩散的取舍
把工作集中给专家通常能提高短期质量和速度,但会形成排队与单点风险;分散工作可以培养更多人,却需要搭档、评审和学习时间。若项目时间极紧,可以短期集中处理,同时明确结束后的知识扩散计划。
若组织长期依赖少数专家救火,应该把专家的日常工作从“亲自完成所有复杂任务”转向“设定架构边界、辅导备份人员、处理高风险决策”。这会牺牲一部分短期直接产出,换取更可持续的组织容量。
3. 立即加人与先解决流程瓶颈的取舍
如果瓶颈是可并行的开发工作,需求边界明确、测试环境成熟、团队有人指导,新成员可能有效增加产能。如果瓶颈是决策排队、环境不稳定、架构耦合或业务信息迟到,加人往往不会解决根因。
可以把招聘决策拆成两问:缺口是否会在未来多个周期持续存在?新增人员能否在合理时间内进入关键工作?若两问都为“是”,补充长期能力更合理;若不是,先通过范围调整、流程改进或短期支援处理更稳妥。
4. 短期交付与长期治理的取舍
压缩自动化、文档和技术治理可以换取短期功能速度,但成本会以缺陷、变更风险和未来开发时间的形式累积。反过来,一味治理也可能迟迟不交付业务价值。
我建议把技术治理和业务交付放在同一决策框架中:说明治理工作降低了什么风险、释放了什么能力、影响哪些未来目标。没有明确收益的治理任务需要复核;反复被推迟且风险持续上升的治理事项,则应视为真实业务风险,而不是可有可无的“技术兴趣”。
5. 统一平台与团队灵活性的取舍
统一平台能提高跨团队可见性和数据一致性,但标准过多会让不同团队难以适配自己的工作方式。适合统一的是基本对象、关键状态、权限和依赖信息;不一定需要统一的是所有团队的任务细节和估算方法。
采用 PingCode 或其他研发项目管理平台时,建议以业务场景验收,而不是以字段数量验收。先从跨团队依赖、需求追踪和计划变更这类高价值问题开始,再根据使用反馈增加能力。平台配置应能解释“管理者因此能做出什么更好的决策”,否则很可能只是把旧表格搬进新系统。
八、落地方法:用一个月建立可复用的资源管理节奏

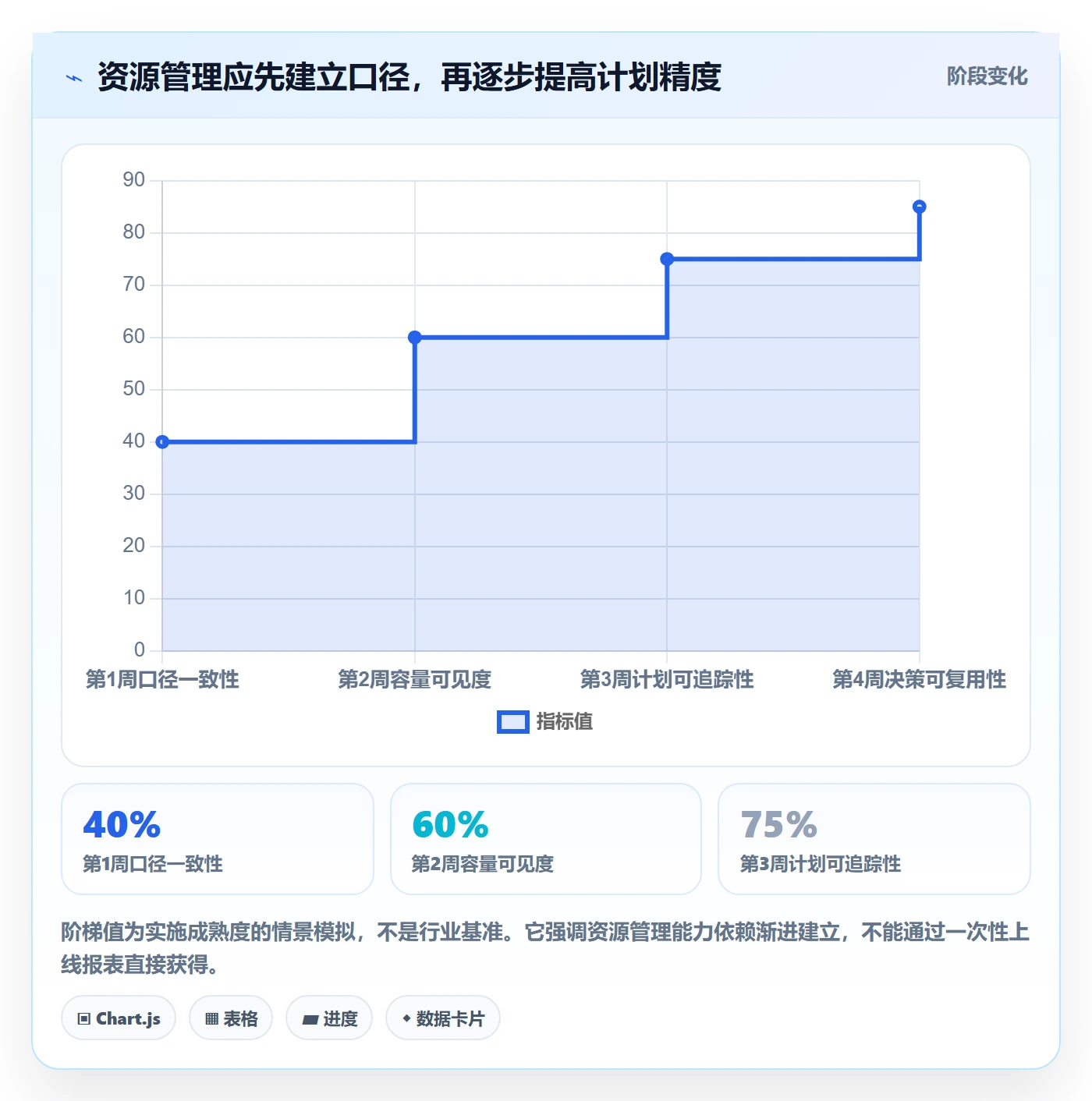

1. 第一周:明确口径与问题边界
先约定团队、项目、迭代、支持工作和完成状态的定义。盘点当前有哪些计划表、需求系统和个人维护表,找出重复记录与信息缺口,不要急着把所有历史数据迁移到新工具。
同时选定一到两个具体问题作为试点,例如关键能力单点、计划滚动过多或跨团队等待时间过长。目标越具体,越容易判断资源管理措施是否有效。
2. 第二周:建立容量与能力视图
用团队历史数据估算支持负荷、固定协作成本和可计划容量,必要时通过短期抽样补足数据。技能视图只记录对当前业务重要的能力,优先识别高影响且缺少备份的领域。
若数据不足,应明确标注为初始假设,不能把模拟数字包装成组织事实。先建立记录习惯,再随着周期增加修正判断。
3. 第三周:试运行计划和变更规则
挑选一个迭代试行:明确目标范围、可计划容量、风险预留、依赖责任人和插单替换规则。团队需要知道什么情况会触发重新排期,也需要知道谁有权改变优先级。
计划会上不必逐人逐日分配所有工时。重点应放在目标是否可实现、关键路径是否清楚、是否存在不可替代的单点、遇到变化时如何调整。
4. 第四周:复盘数据与行为变化
复盘时同时看数字和案例:哪些任务因为依赖等待未完成,哪些临时事项挤掉了计划,哪里出现了返工,团队是否减少了并行工作。单月结果只适合形成初步判断,不足以证明长期因果。
复盘的输出应是少量下一步动作,例如修订容量假设、补齐一个关键能力备份、优化一个依赖检查点。若每次复盘都产生十几项改进任务,通常意味着团队没有真正聚焦。

九、结尾:把资源管理从“分人”升级为“管理约束”
1. 最重要的不是找到一张完美的人力表
人员管理指南的价值,不在于把所有人的时间分配到小时,而在于让组织看见容量边界、能力缺口、依赖风险和优先级冲突。数据不是为了证明团队够忙,而是为了帮助团队做更清楚的取舍。
当项目延期时,先问工作是否被正确排序,团队是否有真实容量,关键能力是否集中,等待与返工是否被记录。只有确认瓶颈属于容量不足,扩编才是对症措施;否则,应该先处理流程和依赖。
2. 下一步从一个真实冲突开始
如果你准备改进资源管理,不必先建设复杂模型。选一个近期反复发生的冲突,例如专家被多个项目同时预约、支持工作持续挤掉迭代目标,或需求插入后没有明确挪出工作。
把冲突背后的能力、时间、依赖和变更记录下来,试行一项小调整,并在数个周期后用交付流动、质量和团队负荷共同评估。好的资源管理不是让每个人都一直很忙,而是让组织知道为什么承诺、依据是什么,以及条件改变时该如何重新选择。
常见问题解答(FAQ)
1. 研发团队做资源管理,第一步应该收集哪些数据?
我准备梳理团队资源,但手头有工时、任务、缺陷和请假记录,字段很多,不确定哪些值得先收集。担心一开始做得太复杂,最后大家只是在填表,数据却不能帮助排期。
先收集能支持决策的最小数据集:人员及角色、可用工作日、任务负责人、预估工时、实际投入、计划与实际起止时间、任务状态,以及缺陷或返工工时。统一统计周期和口径,例如按周记录实际投入、按迭代汇总任务,避免有人填自然日、有人填工作日。
第一轮不要追求全量采集,先确认团队能否回答三个问题:谁有空、关键任务是否缺人、计划偏差主要来自哪里。
2. 如何计算研发人员的可用产能,避免把排期排得过满?
我以前按团队人数乘以工作日来估算产能,结果总是觉得人手够,到了迭代中途却不断延期。会议、支持和突发问题都存在,我想知道应该怎样把这些因素算进去。

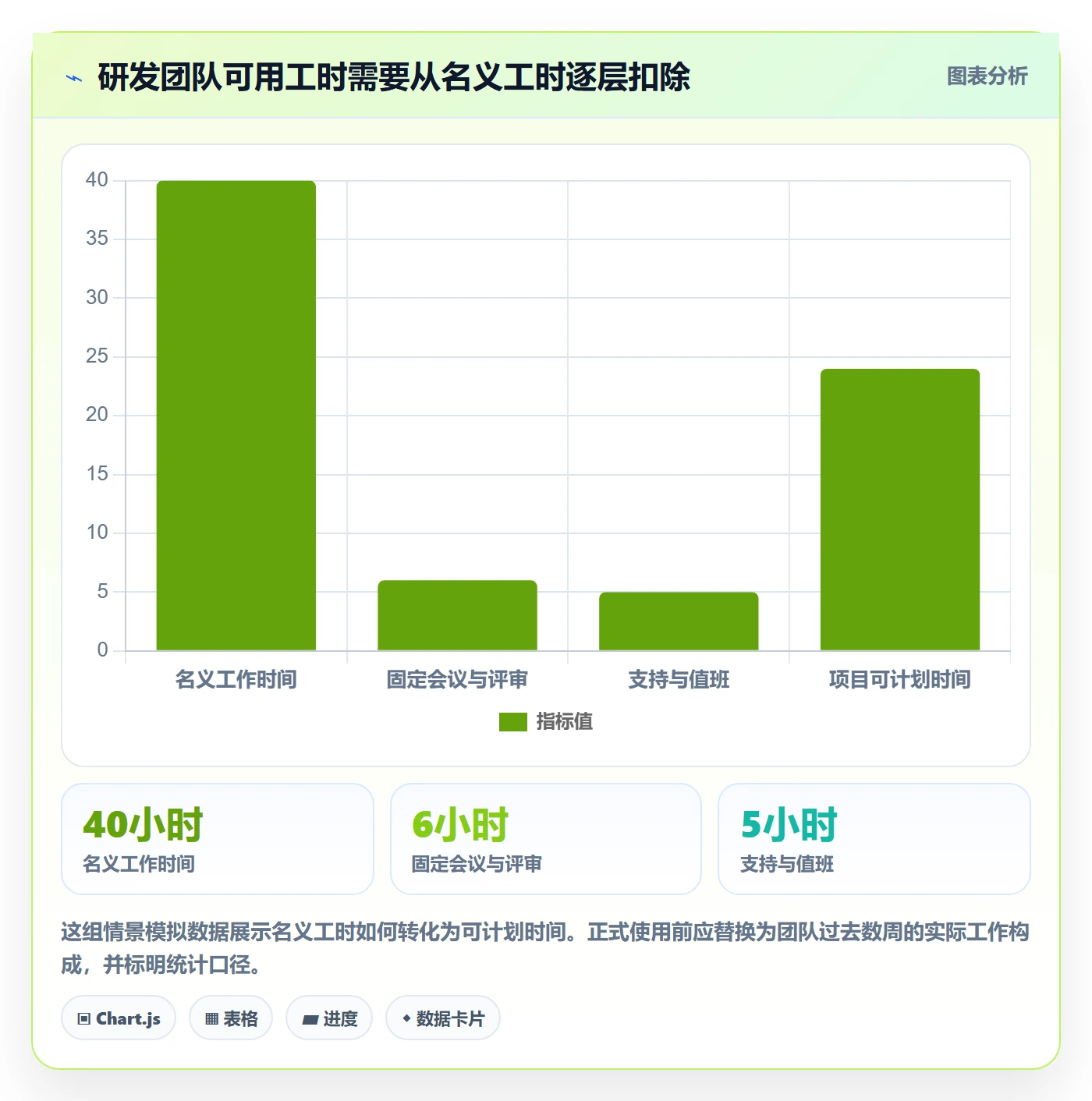

不要把名义工时当成可交付产能。可以按人逐周估算:可用产能=工作日×每日有效工作小时-会议、值班、休假和已知支持工作;再为不确定事项预留缓冲。例如,10人每周名义上有400小时,扣除会议与支持后剩320小时,可先只承诺其中约85%,即272小时,其余留给缺陷、协作和需求变化。
这个比例不是通用标准,应根据过去数个迭代的临时工作量校准;若实际插入工作长期超过预留量,应先调整支持机制或承诺方式,而不是要求团队持续加班。
3. 研发资源管理的数据分析全流程应该怎么做?
我想从数据发现资源瓶颈,但不确定分析应该从报表开始,还是从业务问题开始。团队有任务完成率、工时和缺陷数据,怎样把这些数据连成能指导行动的分析流程?
建议按“定义决策,统一口径,采集校验,分层分析,验证原因,采取行动,复盘”的顺序推进。比如先定义问题为“下个迭代是否能按期交付”,再检查计划工时与实际投入是否同一口径,随后按团队、任务类型和阻塞原因比较计划偏差、在制任务数及返工工时。
假设某迭代计划300小时、实际投入360小时,不能直接得出“团队效率低”;要进一步判断多出的60小时是需求变更、线上支持、估算偏差还是返工,并用任务记录或缺陷数据核对。每次分析最好只推动一项明确改进,例如限制并行任务或设立支持轮值,再观察后续迭代指标是否变化。
4. 资源分析中哪些指标容易被误读,怎样避免用数据给个人排名?
我看到团队常用工时、任务数和完成率做绩效比较,但不同任务复杂度差异很大。若直接按这些数字排个人名次,可能会让人挑简单任务,我想知道哪些指标更适合用来发现管理问题。
工时、任务数和个人完成率都不能单独代表产出:工时高可能意味着工作量大,也可能意味着阻塞或返工;任务数受拆分粒度影响;完成率则会被需求变更和任务难度影响。更适合把指标用于团队层面的趋势诊断,例如比较连续数个迭代的计划完成比例、周期时间、阻塞时长、返工占比和临时工作比例,并按任务类型解释差异。
若某类任务周期持续变长,先检查依赖等待和评审排队;若返工占比上升,检查需求澄清和验收标准。数据用于改善流程,不宜脱离任务上下文直接给个人排名。
核心关键词
文章包含AI辅助创作:人员管理指南:研发团队如何做好资源管理,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/612777
读者评论
我们团队以前按每人每周40小时排计划,值班和评审都算成“空闲时间”,结果迭代总是滚动。把支持工作单独统计后,承诺确实少了,但延期也少了。文中提到的占用率区间更适合作参考,还是要看团队自己的历史数据。
能力矩阵听起来有用,不过维护成本也不低。若技能等级主要靠主管印象填写,很容易变成标签。记录最近实践和备份人员是个好办法,但想知道团队怎样定期校准这些信息。
认同加人不一定能解延期。我见过新同事加入后,核心工程师花了不少时间讲背景和评审,短期进度反而更慢。文中把延期区分为容量不足和流动受阻很实用,实际排查时依赖等待时间可能比人天估算更难统计。
