资源分配最常见的失败,不是团队人手太少,而是每个人都被分配得“很满”:需求排期表看起来没有空档,项目状态却不断延期,关键工程师同时出现在三条主线上,测试和发布环节则在月底排队。研发资源管理真正要解决的,不是把每个人的时间填满,而是让有限的能力在正确的时间投入最重要的工作,并为变化留下余量。

一、先讲核心结论:资源分配不是排满日历,而是管理承诺

1. 资源管理的目标是交付可信度,不是利用率最大化

我判断一套资源分配机制是否有效,通常先看三个问题:团队能否说清楚当前承诺了什么,能否及时发现关键能力冲突,需求变化时能否解释哪些事情要让位。它们比“每个人本周是否有任务”更能反映管理质量。

日历填满会制造一种繁忙的确定感,却不一定提高交付。研发工作包含理解需求、评审、等待依赖、修复缺陷和验证结果。把这些活动压缩成每天八小时的可执行任务,表面上提高了计划利用率,实际会让计划变成一串互相依赖的乐观假设。

资源分配的核心不是把工作均匀分给所有人,而是把稀缺能力投向最有价值的工作,同时控制在制品数量。如果团队同时启动十件事,却没有一件顺利到达发布,问题往往不是所有人不够努力,而是并行过多、关键路径过长,或者瓶颈资源被频繁打断。

2. 先确定“什么是资源”,再决定怎么分

在研发团队里,资源至少有四种:人员时间、稀缺技能、可用环境与设备,以及注意力和决策带宽。管理者容易只统计人天,却忽略一个人是否具备某项领域知识、测试环境是否可用、架构评审是否需要特定决策人。

举例来说,团队账面上有六名工程师,不代表六个人都能处理支付链路。若其中只有一人熟悉该模块,支付需求的真实可用容量就受这个人约束。把任务平均分给六个人,不能消除能力瓶颈,只会增加交接与沟通成本。

我建议把资源盘点从“谁有空”改成“哪类能力在什么时间可用”。这会让管理者更早看到:移动端开发有余量,但自动化测试能力不足;业务分析可投入,却缺少能快速评审数据模型的人。

3. 用三层视角连接战略、项目和日常工作

资源分配需要同时看三个层次。战略层决定哪些目标值得投入;项目层决定交付范围、顺序和关键路径;团队层决定每个迭代实际能承诺多少工作。只盯单个迭代,容易把团队变成需求接收器;只看年度规划,又容易脱离实际交付能力。

我通常把这三层关系理解为“先选、再约束、后承诺”:先选出有限数量的重点,再识别能力和依赖约束,最后根据团队的实际吞吐做短周期承诺。资源计划不是一次性预算表,而是不断修正承诺的运行机制。

管理层次 核心问题 常见决策 适合观察的信号
战略层 哪些事情值得做 目标排序、项目取舍、能力建设 目标投入占比、暂停项目数量
项目层 怎样降低交付风险 范围切分、依赖排布、关键路径保护 阻塞时长、关键能力负载
团队层 这个周期能承诺什么 迭代计划、任务分配、临时工作预留 完成率、在制品、返工占比

二、背景与真实场景:为什么看上去人很多,关键工作还是没人做

1. 多项目竞争的是同一批稀缺能力

在中大型研发组织中,项目通常不是各自拥有完整团队。多个业务线可能共用架构师、数据工程师、测试负责人、信息安全专家或发布工程师。每个项目单独排期都说得通,合在一起却会产生冲突。

一个架构师每周可能被安排参加五次评审、指导两项改造、处理线上问题,还要支持新项目方案。每项工作单独看似乎只占一点时间,叠加后却没有留出完整的设计窗口。此时问题不在于他“没有任务管理好”,而在于组织将同一个稀缺能力重复承诺给多个项目。

所以资源计划不能只在项目内部成立,还要跨项目校验。凡是共享能力资源,都需要有一个能看见全局优先级的协调机制,否则每个项目经理都会合理地争取最好的时间,最后由关键人员用加班消化冲突。

2. 需求插队会把计划变成“谁喊得响谁先做”

临时需求并非一定不合理。线上事故、合规要求、关键客户问题,确实可能需要立即打断原计划。真正的问题是,组织把所有临时请求都当成同等紧急,却没有明确的升级条件,也没有同步说明被挤掉的工作。

当插队没有代价,团队收到的信号就是:计划可以随时被推翻。工程师因此不愿意相信排期,项目负责人则会提前把缓冲时间藏在估算里。表面上计划仍然存在,实际上大家都在为不确定性加码。

我更重视插队后的“交换记录”:新增什么、由谁批准、它替代或推迟了什么、对下游承诺造成什么影响。记录不是为了追责,而是让优先级选择可见,避免团队同时背负新旧两套承诺。

3. 日常支持和技术债经常被计划表隐去

研发团队的容量并不都用于新功能。线上支持、代码评审、版本维护、升级改造、安全修复和跨团队协作,往往会持续消耗时间。如果计划只记录产品需求,团队看起来就会长期“低估产能”,管理者则可能误以为问题出在执行效率。

可用容量应该从真实工作中推算,而不是从工作日数量直接得出。团队每周工作五天,并不意味着每个人可以承诺五天的项目任务。会议、支持、评审和不可预见工作都要占用时间,而且不同角色的占比差别很大。

对于某团队,研发主力可能有四分之三时间用于项目交付;测试负责人可能要承担版本协调和环境维护,交付时间比例更低。用同一折扣率套所有岗位,常常掩盖真正的瓶颈。

4. 记录来源与适用边界

为了避免把示意数据误说成行业事实,本文涉及的数值案例均标注为情景模拟或建议基准,目的是展示计算方法,不代表某家公司或某一行业的统计结果。团队应使用自己的历史记录替换示例参数,至少覆盖数个完整迭代,并注明数据口径。

我建议数据观察从三个来源开始:迭代计划与完成记录、工单或缺陷系统中的状态变更、人员实际投入的粗粒度分类。若历史数据不完整,先用人工抽样核对,不要为了建立漂亮的看板而补造精确数字。

三、常见误区:看起来在管资源,实际上在放大浪费

1. 把人员利用率当成首要目标

“每个人都保持九成以上忙碌”听上去像效率目标,但研发工作不是流水线。高利用率会让队列变长:一个评审人稍有延迟,相关任务就无法推进;一个测试环境被占用,后续工作都要等待。没有余量的系统遇到波动时,交付时间通常比想象中更不稳定。

利用率适合用来发现资源是否长期闲置或过载,不适合直接作为个人绩效目标。若把忙碌程度与评价绑定,成员会倾向于把任务拆得更细、把等待隐藏起来,或者避免帮助别人,因为支持他人会让自己的任务完成数量变少。

我会把利用率看作诊断信号,而不是追求的结果。当某类能力连续数个周期超载时,要判断是需求优先级不合理、工作分布不均、流程阻塞,还是确实需要扩充能力。

2. 按人数平均切分工作

“每人分到三个任务”不等于公平,也不代表可交付。任务复杂度、依赖数量、熟悉程度和风险差异很大。把一个需要跨模块协调的改造与三个小缺陷按数量比较,会得到错误的负载印象。

比任务数量更有用的是容量区间与工作类别。估算并不要求每项任务精确到小时,但团队至少要区分小、中、大工作,识别高风险依赖,并观察同类任务过去实际花费的周期。

分配时还要考虑成长机会和知识集中风险。长期只让最熟悉的人处理核心模块,短期可能更快,长期却会让团队只有一个人能承担该能力。合理安排结对、评审和轮换,是在交付速度与组织韧性之间做投资。

3. 把“空闲”误解为“可随时接活”

一个人的日程没有会议,不等于他可以马上切换到新项目。正在完成的设计、等待反馈的上下文、需要连续专注的编码任务,都有重新进入成本。管理者如果只看日历空白,就容易低估切换代价。

任务切换的成本在不同工作中差别很大。修复一个边界清晰的小问题,可能适合插入空档;重构核心模块、排查间歇性故障,则需要连续时间。分配工作时应同时记录任务状态、上下文完整度和预计切换影响。

4. 用工时估算伪装确定性

精确到小时的估算看起来专业,却未必准确。对于探索性工作,关键未知可能是需求边界、数据质量或第三方接口。此时给出“17.5 小时”只是在不确定问题上添加小数点,并没有减少风险。

我更愿意先问估算用于什么决策。如果要判断是否能进入本迭代,范围区间和关键假设通常已经足够;如果要协调外部发布时间,必须标出置信条件与依赖;如果工作尚未拆解,优先做短时间探索,再估算后续实施。

预测应随着信息增加而变窄,而不是一开始就显得精确。团队可以用历史交付记录校准估算,关注范围变化和等待时间,不要只比较计划工时与实际工时,因为后者可能受到返工、插队和需求变更影响。

5. 只把新功能算作产出

缺陷修复、稳定性改进、自动化测试和基础设施维护,短期不一定能直接对应某个新功能,但它们影响未来交付成本。若这些工作长期没有容量,团队可能获得短期功能增长,却积累更高的故障和返工风险。

技术债不应成为一个无限扩张的笼统类别。应尽量记录具体后果:每次发布增加多少人工步骤、某模块缺陷是否反复出现、构建等待时间是否持续变长、升级依赖是否会形成安全风险。描述清楚后,才有可能与新功能做真正的优先级比较。

四、专业判断逻辑:从业务目标走到容量承诺

1. 第一步:用结果定义优先级,而不是用声音排序

所有资源分配都始于取舍。优先级不应只由提出请求的部门决定,而要结合业务影响、紧迫程度、风险敞口、机会成本和战略一致性。复杂公式未必必要,但至少需要统一问题清单,避免不同项目拿不同口径争资源。

我常用五个判断维度:预期业务价值、时间敏感性、失败风险、依赖解锁能力、工作量与不确定性。每项可以采用低、中、高三级,不必假装能把所有因素精确转换成统一分数。

其中“依赖解锁能力”经常被忽略。有些基础工作自身产出不显眼,却能让多个后续项目开始;另一些看似重要的功能,对近期目标没有实质影响。判断时要问:这件事延后一个周期,具体会损失什么?若答案只有“大家都觉得重要”,优先级依据还不够。

2. 第二步:识别能力瓶颈与关键路径

项目排期中最值得保护的,不一定是工作量最大的岗位,而是能够决定整个交付链条前进速度的能力节点。比如服务端改造完成后,还要等待数据迁移、验收、安全评审或发布审批。关键路径上的等待时间,可能比编码时间更影响最终日期。

我会把任务关系画成简单依赖链,标出每一步的负责人、输入条件、等待对象和可并行空间。对于多项目组织,再把同一稀缺角色在不同项目的承诺放到同一张资源视图里。出现冲突时先重新排序,不能靠“让关键人辛苦一点”来掩盖系统性超配。

这一步也要区分“唯一专家”和“真正不可替代”。某位成员过去一直负责某模块,不代表只有他能做;但若知识没有沉淀、权限没有配置、替代者未经过验证,短期确实存在集中风险。管理计划应该同时安排交付和能力扩散。

3. 第三步:计算可承诺容量,而非名义工时

团队可承诺容量可以用一个朴素模型估算:可用工作日乘以团队人数,再减去固定支持、休假、会议和已知运维投入。这个结果仍不是项目产能,因为还要考虑角色差异、依赖等待和任务类型。

例如,一个六人团队在两周周期内共有约六十个工作日。若历史观察显示平均有十二个工作日用于支持和运维,四个工作日用于休假与培训,再预留六个工作日处理评审、协调和波动,计划可用容量约为三十八个工作日。这是情景模拟,不是通用比例。

更重要的是不要把这三十八个工作日平均分成六份,再机械派发任务。应先按能力分组,识别测试、运维或架构等瓶颈,再根据历史完成数据和当前风险决定团队承诺范围。

4. 第四步:用区间表达不确定性,用边界控制变更

当需求信息不足时,用“约三到五个工作日”比用“准确四天”更诚实。区间的作用不是逃避责任,而是标出估算依赖的假设。团队还应说明区间上限对应哪些风险,例如接口文档缺失、历史数据异常或审批时间未知。

一旦周期开始,范围变更就要触发明确的选择:减少范围、延后其他工作、增加经过评估的资源,或接受日期变化。不能只追加任务而不调整承诺。否则计划的价值会迅速下降,所有人都知道它不再代表实际工作。

在成熟团队中,变更决策可以按影响等级分层。小范围、不影响关键路径的修正由团队处理;影响里程碑或跨项目资源的变更由项目负责人共同确认;涉及目标优先级变化的,则应由业务决策人承担取舍。

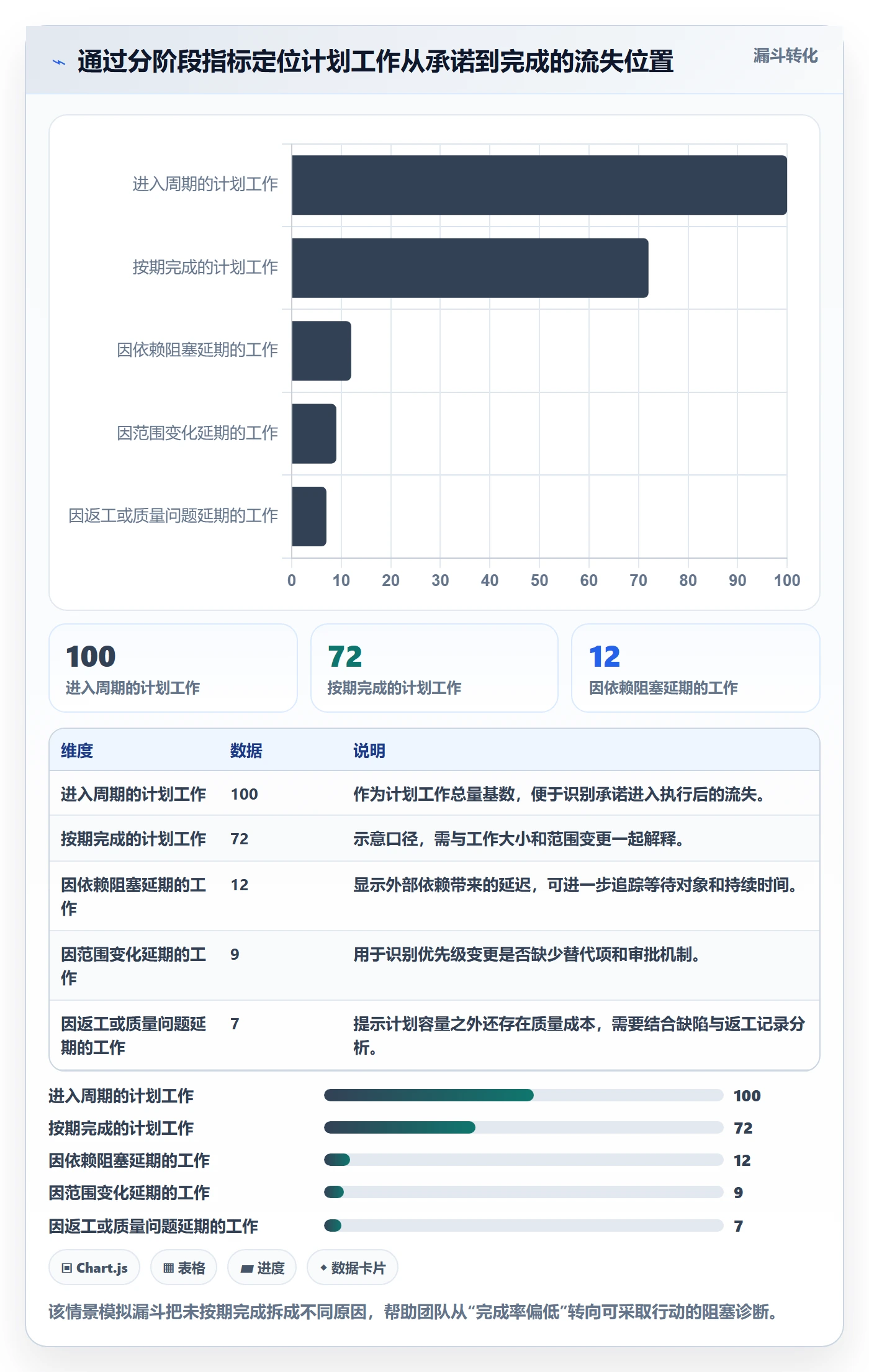

5. 第五步:用在制品限制保护流动效率

在制品是已经开始但尚未完成的工作。任务开始越多,未必越快完成;工作可能在开发、评审、测试、验收多个队列里等待。团队应观察每个阶段的在制品数量和停留时间,而不是只统计“已开工多少项”。

限制在制品不是不让团队多做事,而是让团队优先完成已经开始的工作。若测试阶段堆积,继续启动开发任务只会把压力向下游转移。可以先设置简单上限,例如一个小组同时开发的中型需求不超过两个,实际阈值需根据团队规模和工作类型调整。

当工作流稳定后,团队可以用吞吐量和周期时间辅助预测。吞吐量是一定时间内完成的工作项数量;周期时间是工作从开始到完成所经历的时间。两者都要结合工作项大小和类别解释,不能跨团队直接比较。

6. 第六步:让资源决策形成闭环

资源计划只有在实际偏差出现后进行复盘,才会变成管理能力。每个周期结束时,团队应核对计划工作、临时工作、未完成项和主要等待原因。重点不是判断谁估算错了,而是找出系统性偏差来自何处。

如果多个周期都低估支持工作,就调整容量模型;如果开发完成后长期排队测试,就改变测试资源配置或提前介入;如果需求不断变化,就先改善决策入口,而不是继续缩短迭代周期。复盘最终要改变下一周期的资源安排,而非只形成一份总结。

资源分配怎么做?研发团队效率提升:资源管理从0到1

五、具体案例与数据观察:一个研发团队如何从超配走向可交付

1. 案例背景:六人团队同时维护交付与线上系统

下面是一个情景模拟案例,用来演示分析方法,不是对某家企业的真实统计。某业务研发团队有六人:三名服务端工程师、一名客户端工程师、一名测试工程师和一名兼任技术负责人的工程师。团队同时承担新功能、线上支持、版本维护与基础改造。

团队原先按人头给两个项目分配容量,每个项目都认为自己占用约一半资源。实际运行时,技术负责人需要参加两边的设计评审,测试工程师要覆盖所有版本,线上问题也会打断服务端开发。结果是两个项目都在排期中显示“进度正常”,但交付日期持续后移。

为了拆解问题,团队连续四个迭代做了粗粒度分类:新功能、线上支持、缺陷与维护、评审协调。记录不要求精确到每分钟,每周由成员按半天为单位回填,并抽样核对工单和版本记录。

2. 观察结果:名义容量与实际容量之间有结构性差距

情景模拟中的六人团队每个两周周期共有约六十个工作日。分类观察后发现,约十一个工作日用于线上支持和紧急排障,八个工作日用于维护与缺陷,六个工作日用于评审、协作和发布事务,另有少量时间受休假与培训影响。团队可稳定用于计划内新功能的容量明显低于最初按全员满负荷推算的水平。

这并不意味着这些投入都是浪费。线上支持和维护本身是业务运行所需,只是它们过去没有被纳入计划。团队一旦把它们显式化,就能讨论是否减少需求范围、轮值支持、修复高频故障,或增加某类能力,而不是不断要求成员“再快一点”。

在另一个情景观察中,问题单数量并不算高,但测试工程师每天收到零散请求,导致无法集中完成回归。每个请求看起来只占几十分钟,累积后却把测试工作切碎。将需求集中到固定交接时段,并让开发在提交测试前完成自检,比单纯增加测试任务数量更有帮助。

3. 资源调整:从项目平均分配改成瓶颈优先

团队把两个项目的目标重新排序,保留对当期业务结果影响最大的交付,另一项目将部分非关键功能后移。技术负责人每周固定留出设计窗口,不再被临时会议随意占满;测试工程师提前参与需求拆分,并在开发开始前确认可测条件。

团队同时建立支持轮值,减少线上请求打断所有服务端人员。轮值成员在周期内承担响应,其他工程师尽量维持连续工作时间。若问题达到预先约定的严重等级,再升级为多人协同处理,避免所有请求都按最高优先级进入。

在制品数量也从“每个人同时接多个任务”改成“优先完成当前阶段”。测试队列超过上限时,开发人员协助处理自动化检查、测试数据准备或问题复现,而不是继续开新需求。这里的关键不是所有人都做同一种工作,而是把等待变成可见的团队问题。

4. 怎么读案例数据:先看原因,再看结果

下表中的百分比是情景模拟,用于展示口径变化。资源利用不再只看计划任务是否填满,而是把支持、维护和协作纳入可见容量。团队也不应把任何单项比例视为标准答案,实际分布会受产品稳定性、团队阶段和岗位结构影响。

观察项 调整前情景 调整后情景 应如何解释

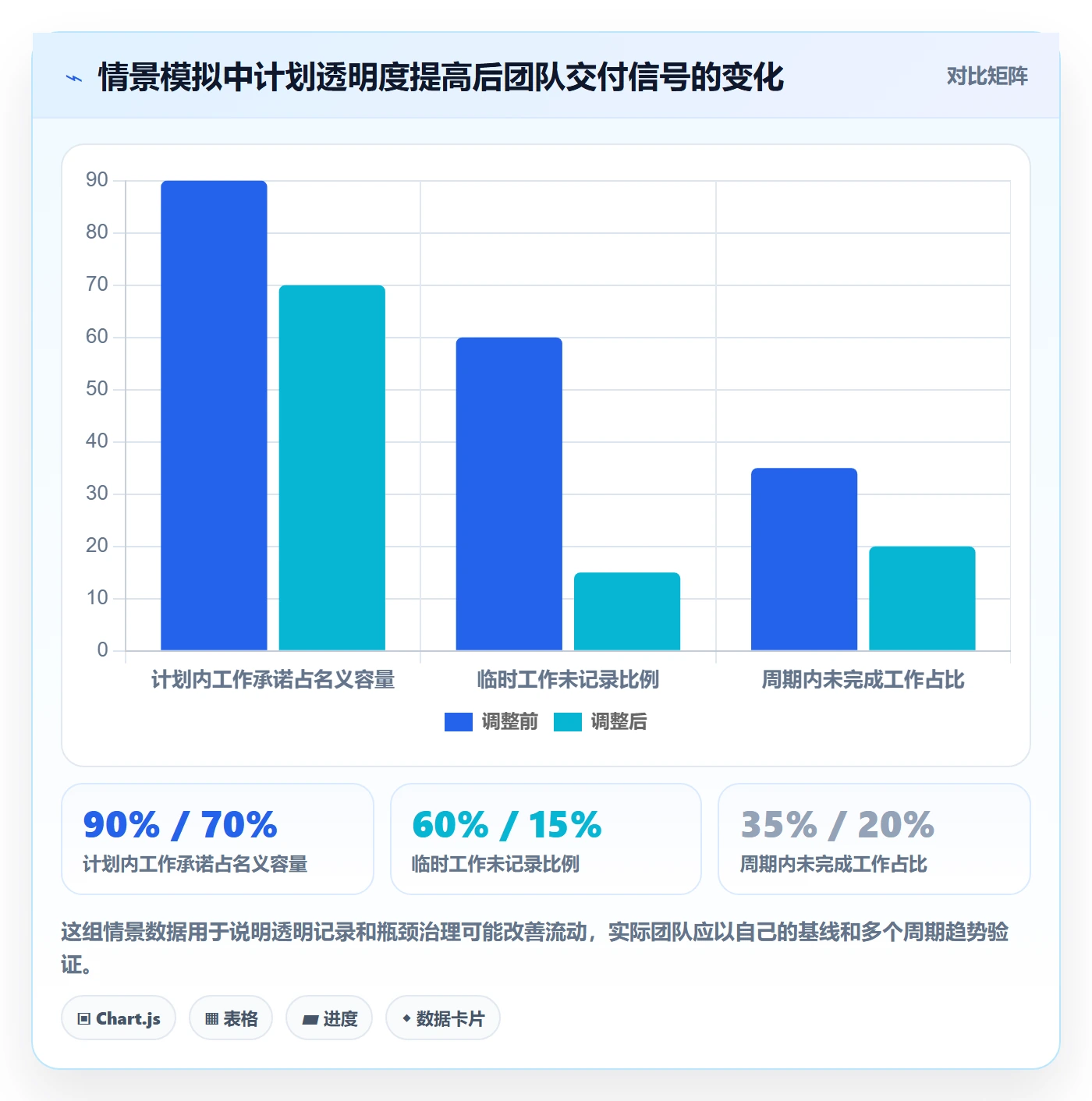

计划内工作承诺占名义容量 约 90% 约 70% 调整后为支持与波动留出空间,不意味着团队工作减少。
临时工作未记录比例 约 60% 约 15% 临时工作显性化后,管理者能判断是否需要改变优先级。
周期内未完成工作占比 约 35% 约 20% 模拟结果来自减少承诺和限制并行,不能归因于单一措施。
测试阶段平均等待时间 约 4 个工作日 约 2 个工作日 提前介入和减少切换改善了流动,但仍需持续观察质量。

这些数据更重要的价值是揭示了因果链:承诺超过实际容量,导致任务堆积;任务堆积增加切换和等待;切换又让周期更长,团队便继续用加班追赶。把计划承诺降到可信水平后,团队才有机会集中完成已经启动的工作。

资源分配怎么做?研发团队效率提升:资源管理从0到1

5. 结果验证不能只看完成率

如果团队只看完成率,可能把工作拆得更小、把难任务推迟,制造表面改善。因此我建议同时观察交付、流动、质量和负荷四类指标。交付看承诺兑现与业务结果;流动看周期时间、等待和在制品;质量看缺陷与返工;负荷看支持工作、加班和关键岗位集中程度。

指标不需要一次铺开很多。起步阶段可选三到五项能改变决策的数据,例如周期完成率、未计划工作占比、关键环节等待时间、线上缺陷趋势和关键岗位同时承担的项目数。每项都应明确口径、数据来源和复核频率。

尤其要避免把个人工时记录变成微观监控。资源数据的用途是发现容量和流程问题,不是通过分钟级记录评判个人贡献。若成员认为数据用于追责,他们会降低记录质量,整个系统最后只剩下看似精细、实际失真的数字。

六、从0到1落地:用四周建立最小可用的资源管理机制

1. 第一周:建立工作与能力的共同词汇

不要一开始就采购复杂工具或要求全员详细填表。先统一工作分类,让团队能够用相同语言描述投入。分类宜少而明确,例如产品交付、线上支持、缺陷维护、技术改造、协作评审和休假培训。

同步建立能力清单,重点记录团队关键能力、熟练程度、替代人员和风险状态。无需把技能量化成看似精确的分数,可以使用“可独立负责、可协同处理、需要指导、尚未覆盖”等描述。

第一周的目标不是得到完美数据,而是发现口径冲突。例如,有人把代码评审算进开发,有人把线上支持算进维护。先确定团队共识,再开始记录,避免不同成员用不同定义制造不可比较的数据。

2. 第二周:记录实际投入与等待

用半天或一天为最小记录单位,分类记录工作即可,不必追踪每个小动作。同步记录关键任务的状态变化和阻塞原因,尤其是从开发完成到测试开始、从提交评审到反馈、从验收到发布之间的等待。

如果团队担心记录负担,可以先抽样覆盖关键岗位,或选择一个项目试运行。抽样数据适合发现大方向,不适合拿来做精确绩效结论。对外汇报时应明确这是样本观察,而非完整统计。

记录期间不要急着改变所有流程。先建立基线,确认主要容量流向,再确定最值得改善的瓶颈。过早调整会让团队无法分清变化来自记录口径、人员变化,还是管理措施。

3. 第三周:校准容量与优先级

用历史记录估算计划内工作容量,并把固定支持、休假、会议和维护活动显式纳入。若数据只有一个周期,就把估算作为初步假设;至少经历多个相似周期后,才逐渐形成更可靠的团队基线。

同时建立优先级决策规则。每个新增工作至少说明业务影响、截止条件、影响对象和预期替代项。对于紧急工作,规定谁有权批准、达到什么条件可以打断团队、需要通知哪些受影响项目。

重要的是把资源冲突摆到桌面上解决。若两个项目都需要同一位专家,不能让专家自己通过加班兼顾;应该由有权限的负责人决定顺序、调整范围或改变日期。

4. 第四周:做一次计划复盘并修订规则

周期结束后,对比计划和实际,拆分未完成原因:估算偏差、范围变化、依赖等待、突发支持、技能不足或质量返工。分类的目标是找到可以改变的原因,不是把所有差异归结为“执行不到位”。

根据结果只调整少数关键机制。例如,若主要问题是支持请求打断,就试行轮值;若主要问题是测试排队,就提前做测试设计并限制开发在制品;若主要问题是项目优先级频繁变化,就建立变更审批和替代项规则。

四周只是启动周期,不是资源管理成熟的终点。团队可以每月回顾容量模型,每个迭代校准工作承诺,每个季度重新审视能力分布和战略优先级。短周期解决执行,长周期解决组织能力。

5. 工具如何支持,而不是代替管理判断

当团队规模扩大、项目数量增加、共享角色变多时,单靠个人表格很难维护一致视图。某项目管理平台可以帮助汇集需求、计划、任务状态、负责人和依赖信息,减少重复录入,让资源冲突更早暴露。工具只能呈现数据,不能替管理者决定哪个目标更重要。

例如,PingCode主要服务中大型企业及 100 人以上组织。对于这类团队,选择工具时应重点验证跨项目视图、权限与流程配置、需求到交付的追踪、报表口径和与现有协作系统的衔接。采购前应拿真实项目做试点,确认关键资源冲突能否被看见,而不是只演示漂亮看板。

试点可以选择两个存在共享角色的项目,连续运行一个或两个周期,观察三个结果:资源信息是否及时更新、负责人能否在冲突发生前识别问题、周会是否减少人工汇总时间。若工具只增加填报步骤,却没有改变决策速度,就应该简化流程或重新评估配置。

100 人以下的团队未必需要完整的平台化管理。若项目数量少、依赖简单、资源由同一负责人协调,轻量任务板加简明容量表可能更合适。工具选型应跟随协作复杂度,而不是跟随组织规模标签。

七、不同情况下的行动建议:先解决当前最贵的浪费

1. 初创或小型团队:先减少切换,不急于追求精细计划

团队规模小、角色重叠多时,复杂的岗位容量模型会带来额外成本。建议每周先明确一到三个最高优先级结果,记录临时工作和被打断原因,并尽量让成员一次专注完成少数工作。

小团队的关键风险通常不是缺少看板,而是所有事情都直接找负责人、负责人又同时承担大量执行工作。建立简单的请求入口和紧急等级,减少口头插队,往往比细分每个人的工时更有效。

当一项关键能力只有一人掌握时,优先安排结对、文档和演练。即使短期会降低速度,也能降低关键人员请假、离职或被其他项目占用时的单点风险。

2. 多项目并行组织:先建立共享资源的仲裁规则

项目数量增加后,最重要的机制是跨项目优先级和共享角色排程。每个项目都应提交依赖资源的需求窗口,组织定期确认是否存在冲突,以及冲突由谁决策。

对于共享专家,不要只计算投入百分比,还要评估工作切换成本。将某人安排在每个项目中各占一点,可能比让他集中处理同一类问题更低效。工作块集中化能减少上下文切换,也更方便其他项目按约定等待。

跨项目资源会议不应演变为逐项汇报。会议输入应包括优先级变化、瓶颈冲突、需要裁决的依赖和替代方案;输出应包括被推迟的工作及其负责人,避免每个人离会后各自理解不同。

3. 高不确定性研发:先买信息,再承诺规模

研究型或探索型工作难以直接估算最终实施容量。此时先安排时间盒,明确探索问题、需要验证的假设和退出条件。探索阶段的产出可以是技术原型、风险评估、接口验证或需求边界,不必假装已经拥有完整项目计划。

探索结束后再决定继续、调整或停止。若关键假设被证伪,及时停止投入并不是失败,而是以较小成本避免更大的无效开发。资源分配需要承认“停止”也是一种合理结果。

在时间盒里也要记录依赖和风险,不要把试验时间全算作可自由消耗的空档。团队应预先约定什么时候升级技术风险,什么时候申请外部支持,什么时候放弃当前方案。

4. 维护与新功能并重:把稳定性容量变成明确承诺

如果线上支持长期挤压新功能,先把维护工作拆成可管理的类型:突发事故、常规缺陷、依赖升级、可用性改进和预防性工作。不同类型的紧急程度与计划方式不同,不应都塞进一个“技术债”桶里。

对高频故障要记录发生次数、影响范围、处理时长和重复原因。如果相同问题不断出现,持续响应比安排根因修复更贵。可以比较一次修复的投入与未来预期支持成本,决定是否优先投入治理。

若业务对稳定性要求高,应在容量计划中设置专门的维护窗口或轮值容量。需要时根据线上风险调整比例,但必须解释调整对新功能交付的影响,不能让维护投入在计划里消失。

5. 关键岗位过载:优先拆风险,不是继续压人

当某位核心成员连续多周期被多个项目标记为关键资源,首先检查工作能否拆分、评审能否提前、决策能否委托、知识能否扩散。加人不一定立刻解决问题,因为新成员需要熟悉领域,也可能增加协调负担。

可以把关键工作拆成可委托的准备项与必须由专家决策的部分。例如,专家负责确定架构边界,其他成员完成资料收集、测试验证和实现;这样既保护专家的判断时间,也逐步扩展团队能力。

若短期确实无法替代,要把风险公开写入计划,减少并行项目,预留更长响应时间,并明确发生中断时如何调整承诺。隐瞒单点风险不会让它消失,只会让团队在关键时刻失去选择。

八、不同情况下的取舍:没有一套规则能同时最大化所有目标

1. 追求稳定交付还是追求满负荷

留出容量会让短期计划看起来不够饱满,但能吸收支持工作和估算偏差。满负荷安排适合工作高度重复、输入稳定、故障和变更很少的环境;多数知识型研发工作不满足这些条件。

如果业务对短期交付日期极其敏感,可以阶段性提高计划负荷,但应同步缩小范围、减少并行、冻结非必要变更,并设定恢复余量的时间点。长期满载会让团队失去处理突发问题和改进流程的空间。

决策时不要问“空出来的时间是不是浪费”,而要问“这段余量是在吸收哪类真实波动”。若余量长期没有用途,可能容量估算过于保守;若每个周期都被紧急工作填满,原计划就需要重新估算。

2. 专家集中处理还是轮换培养

由专家集中完成任务,通常能降低短期错误率和交接成本;轮换培养则有助于减少单点风险、扩大团队可用能力。关键路径紧迫、风险极高时,可以先由专家主导,同时让另一名成员参与评审和验证。

在风险较低、工作可拆分时,安排经验较少的成员承担部分实施,让专家提供边界和检查点。培养不应是把难题直接丢给新人,而是设计可控的学习路径和回退机制。

如果交付目标和能力建设同时重要,资源计划中就应承认学习投入,而不是要求培训发生在“正常工作之外”。否则所谓人才培养只会变成额外加班。

3. 快速响应还是减少插队

对线上事故、法律合规和高影响客户问题,快速响应是必要的;对一般优化请求,优先级应进入统一队列。把所有请求都设为紧急,会让真正的事故也无法得到有效区分。

团队可以定义不同响应等级、授权人和影响范围。最高等级直接触发中断,较低等级进入下一个计划窗口。每次高等级插队都要复盘其真实影响,必要时调整原有交付承诺。

流程不能设计得过于僵硬。若现场证据显示原有等级不能保护业务,应修订规则;但不能因为规则存在例外,就放弃记录和解释例外。

4. 指标透明还是控制风险

公开团队级容量、周期时间和阻塞情况,有助于跨团队协作;把个人工时、任务数量直接排名,则可能诱发不良行为。透明的重点是让决策所需的信息可见,而不是把所有人的工作细节暴露给所有人。

应明确数据的用途、访问范围、保留周期和解释方式。若数据用于团队改进,就要避免把异常值直接当作个人绩效结论;若要用于个体评价,需要补充复杂度、协作贡献、质量和职责差异等背景。

数据治理也是资源管理的一部分。成员相信数据不会被误用,才更愿意记录真实等待、返工和支持投入;反之,系统越精细,数据越可能被策略性修饰。

5. 自建表格还是采用平台工具

表格成本低、启动快,适合项目少、角色稳定、协作范围有限的团队;随着项目关系增多,手工维护可能出现重复录入、权限混乱、版本不一致和汇总滞后。平台化工具在规模化协同中更有优势,但也带来实施、配置和培训成本。

选型时要计算总成本,而非只看订阅费用。总成本包括流程设计、数据迁移、管理员维护、用户学习和与现有系统集成。若工具无法减少重复汇总、无法发现跨项目冲突,或者没有人负责数据规则,最终可能只是增加一套需要维护的系统。

最稳妥的做法是先定义管理问题,再带着真实场景试点。先回答“我们要提前发现什么冲突”“谁会根据数据做决定”“多久需要更新一次”,再比较工具。不要先挑一张看板,再反过来寻找适合它的管理理由。

资源分配怎么做?研发团队效率提升:资源管理从0到1

九、用什么指标判断资源管理正在变好

1. 交付指标:看承诺是否可信,而不只看完成数量

可以观察周期内承诺工作完成比例、计划变更次数、里程碑偏差和工作项吞吐量。完成比例必须同时呈现计划变更和工作类型,否则团队可能通过减少承诺或拆分任务获得虚假的改善。

如果团队的计划完成率提高,但业务目标没有达成,说明局部交付不一定带来真实价值。资源管理应当连接业务结果,例如目标功能是否被用户采用、关键流程是否缩短、风险是否降低。指标数量不必多,但要确保与决策相关。

不同团队之间的吞吐量不宜简单比较。工作项大小、质量要求、系统复杂度和职责范围都不同。跨团队数据更适合用于识别异常趋势和提出问题,而非给团队排位。

2. 流动指标:找出工作在哪个环节排队

周期时间、等待时长、在制品数量和阻塞原因能够展示工作流是否顺畅。若开发周期缩短,但测试等待显著增加,瓶颈只是转移了;如果任务启动很多而完成速度不变,团队可能在扩大队列。

按阶段拆分周期时间,比只看总周期更容易采取行动。等待评审的工作长期积压,可能需要调整评审安排、提升提交质量或增加审查能力;等待环境的工作增加,则要处理环境可用性与部署流程。

图表应尽量显示分布而非单一平均值。平均周期时间可能掩盖少数特别长的任务,而这些长尾工作往往包含复杂依赖或设计缺陷。中位数、分位数和样本数量需要一起解释。

3. 质量与可持续性指标:防止以透支换速度

缺陷逃逸、返工比例、线上事故、加班趋势和关键岗位集中度,能够帮助判断交付是否以质量或团队健康为代价。若完成数量上升而线上故障同步增加,不能简单宣布资源分配成功。

可持续性指标不宜只在季度末查看。长期加班可能导致更多错误、较高流失风险和知识断层,这些成本不会立即出现在迭代看板上。管理者应定期观察工作负荷的持续时间和分布是否集中在少数人身上。

资源健康并不等于所有人负荷相同。不同角色的工作性质不同,平均负荷看起来平衡,仍可能存在关键岗位过载。要同时看总量和能力结构。

4. 让指标组合回答一个明确问题

每次复盘前先写下要回答的问题,例如“为什么需求经常在测试阶段延期”,再选能帮助回答它的指标:进入测试时间、测试队列长度、缺陷返工比例和工作项大小。不要先堆出十几张图,再寻找可以解释它们的故事。

每项数据都要标明统计周期、样本范围、定义和数据缺失情况。示意数据必须明确标注,公开资料需写清来源;没有可靠数据时,可以说“团队尚未建立基线”,而不是编出看似权威的行业平均值。

资源分配怎么做?研发团队效率提升:资源管理从0到1

十、结尾:先让冲突可见,再让承诺可信

资源管理从0到1,不是先做一张更复杂的排期表,也不是把每个人的工时统计得更精确。真正的起点,是承认团队容量有限、能力分布不均、工作会被打断,并让这些事实进入优先级和交付决策。

我最看重的独特判断是:资源分配质量,最终体现在组织能否明确说出“为了做这件事,我们决定暂缓哪件事”。如果任何新增需求都不需要交换成本,计划就不是承诺,只是愿望清单;如果关键人员永远被默认能够兼顾,组织就没有真正管理瓶颈。

下一步可以从一个团队、两个周期开始:记录计划工作和未计划工作,盘点共享能力,找出最长的等待环节,再针对一个瓶颈试行调整。周期结束后,用完成情况、质量、等待和负荷一起复盘。先形成可信的基线,再逐步扩大到跨项目协同。

当团队能够解释容量从哪里来、稀缺能力被谁占用、变化会影响什么、谁有权作出取舍,资源管理才真正从“排任务”走向“管理承诺”。

常见问题解答(FAQ)

1. 研发团队资源分配从哪里开始?

我负责的项目越来越多,大家每天都很忙,但关键需求还是反复延期。我想从头梳理资源分配,却不确定应该先统计人员、任务,还是先改排期。

先别急着给每个人排满任务,第一步是把未来两到四周的工作摊开:列出项目、交付时间、负责人、预计投入、优先级和依赖项。再核对真实可用工时,例如每周40小时的团队成员,扣除会议、值班、休假和日常支持后,可能只有25至30小时能用于项目。

用可用工时而不是名义工时做计划,才能看出团队究竟是人手不足,还是工作被切换和等待消耗了。

2. 资源分配时,应该按项目平均分人,还是优先保障重点项目?

我手头有几个项目同时推进,管理者希望每个项目都能看到进展,但研发人员数量有限。我担心平均分配看起来公平,最后却让所有项目都延期,该怎么判断?

不要按项目数量平均分人,应按业务价值、承诺日期、风险和依赖关系排序。比如一个6人团队同时承担三个项目,可以先明确一个最高优先级项目,由核心成员连续投入;其余项目只保留必要的维护或阻塞处理资源,而不是让所有人每天在多个项目间切换。

判断是否分得合理,可以看高优先级项目是否有明确负责人、关键依赖是否有人跟进,以及低优先级工作是否被明确延后,而不是只看每个项目是否都分到了人。

3. 怎么避免研发人员被排得太满,导致计划总是失真?

我以前按每个人每天8小时来排任务,结果会议、线上问题和临时需求一来,计划就全被打乱。我想知道应该预留多少缓冲,才能既不浪费人力,又不让团队一直救火。

排期时应先从历史实际投入估算可用产能,再单独设置缓冲,而不是把全部工时都分给需求。对于临时支持较多的团队,可以先试行预留约15%至25%的容量;若过去一个月的线上故障和紧急请求持续超过这个范围,就应调整比例或单独安排轮值人员。

每两周比较计划工时与实际投入:偏差若连续扩大,优先检查需求变更、等待依赖和任务切换,不要简单归因于个人执行慢。

4. 资源管理从0到1,应该用什么指标判断分配是否有效?

我想给团队建立一套资源管理方法,但不希望最后只多出一张表,大家每周填数字却没有变化。我该关注哪些指标,才能判断资源分配确实改善了研发效率?

先用少量能触发行动的指标:计划与实际投入偏差、在制任务数量、任务等待时间、关键项目按期交付率,以及紧急工作占比。可以连续记录四周建立基线,再选一项瓶颈做小范围调整,例如限制每人同时推进的主要任务不超过两项,并观察等待时间和交付情况是否变化。

若投入统计更精细了,但在制任务、延期或紧急工作没有改善,就说明流程还没有真正改变;此时应检查优先级是否频繁变动、负责人是否不清晰,或团队是否缺少决策权限。

核心关键词

读者评论

袁
袁野

我们以前也常按人天排满迭代,最后卡在评审和测试上。后来给共享岗位留出容量后,延期少了一些,但跨项目优先级仍需要有人拍板,单靠看板解决不了。

龚
龚文博

把插队需求和被挤掉的工作一起记录,这点很实用。实际执行中,线上故障往往确实要先处理,难的是让相关负责人及时确认延期影响,而不是事后才发现承诺变了。

刘
刘思源

文中提到用历史吞吐校准容量,我觉得要注意团队和工作类型变化。成员轮换或需求复杂度上升时,旧数据未必适用;除了完成量,也可以看看等待时间和返工情况。

文章包含AI辅助创作:资源分配怎么做?研发团队效率提升:资源管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/612668

赞 (0)
飞飞飞飞
资源池管理方法大全:研发团队资源管理制度设计落地清单
上一篇 45分钟前
资源管理资源全流程:研发团队效率提升与一文讲清
下一篇 44分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
