资源管理资源分配全流程:研发团队流程优化与一文讲清

研发团队资源分配最常见的失灵,不是“人手不够”,而是管理者把人天表当成了交付计划:表格里每个人都被安排到百分之百,项目却仍然延期,关键岗位还在多个项目之间来回切换。我的判断是,资源管理的核心不是把每个人的时间填满,而是让有限的能力在正确的时间投入最重要的工作,并且为变化保留空间。

下面我会把资源分配拆成一套可执行的闭环:从需求进入、优先级判断、能力盘点、容量核算,到承诺、执行监控和复盘。为了区分方法与实测数据,文中涉及团队案例的数字会明确标注为“情景模拟”或“建议基准”,不代表某个企业的普遍统计结论。对需要跨部门协作的中大型组织,我也会说明如何借助 PingCode 这类项目管理平台沉淀计划、工作项和变更记录,而不是把工具当作资源决策本身。

一、先讲核心结论:资源分配不是排满日历,而是管理承诺

1. 资源分配的目标是提升有效交付,不是提高忙碌程度

我做资源评审时,首先会问一个不太讨喜的问题:团队现在最忙的部分,是否正好是组织最需要交付的部分?如果答案不确定,那么继续增加任务、压缩空档、要求加班,通常只是让拥堵更严重。

研发工作并不是一组可以任意交换的工时。一个高级后端工程师的两天,不一定能由两个刚接手系统的工程师各一天替代;测试环境、代码评审、架构决策和业务验收也都可能形成等待。因此,资源分配不能只看“还有多少人天”,还要看工作所需能力、依赖关系、排队时间和交付窗口。

真正可管理的对象不是人的满载率,而是团队对重要目标作出的、可兑现的承诺。我会把资源管理结果至少拆成三个问题:交付哪些目标、由哪些能力组合完成、遇到变化时哪些承诺允许调整。

2. 先做容量预算,再讨论任务承诺

团队月度工作时间不等于项目可用时间。会议、支持、故障响应、代码评审、休假、培训和跨团队协作,都会消耗容量。若把所有工作日都计入项目计划,计划从第一天起就偏乐观。

可以先用一个简单公式建立容量基线:可承诺容量=名义工作时间-固定非项目投入-预留应急容量。这个计算并不追求精确到小时,而是避免把不可用时间误当作可分配资源。

例如,某团队有 8 名研发人员,每人每月按 20 个工作日计算,名义容量为 160 人天。若日常支持和会议平均占 20%,休假与培训占 5%,再预留 15% 应急容量,项目可承诺容量约为 96 人天。这个结果比“160 人天全部排满”更接近现实,但仍需按技能和关键依赖拆分,不能简单视为 96 个可互换的人天。

资源管理资源分配全流程:研发团队流程优化与一文讲清

3. 资源分配要形成闭环,而不是一次性排期

一次评审会上排出来的资源计划,很快会遇到需求变化、人员请假、线上问题或依赖延迟。若计划没有变更入口、决策责任人和复盘机制,它就会变成一张过期表格。

我建议把全流程分为七步:需求登记、价值与紧急度判断、技能容量核算、方案与依赖评审、承诺确认、执行偏差处理、阶段复盘。每一步都要有明确输入和输出,不要把“大家讨论过了”当作流程完成。

尤其要区分“预测”和“承诺”。预测是基于当前信息对未来的估计;承诺是团队经过容量和依赖检查后,同意承担的结果。两者混为一谈,就会出现管理层拿早期估算追责、团队拿不确定性解释延期的拉扯。

二、背景和真实场景:为什么研发团队总觉得资源不够

1. 多项目并行会把隐性工作变成显性拥堵

一个人同时参与多个项目,看上去能提高人力利用率,实际往往会增加切换成本。上午处理线上问题,午后参加新项目评审,晚上再回到原来的迭代任务;每次切换都要重新恢复上下文、确认状态、寻找依赖。

资源计划通常记录“某工程师投入项目 A 40%、项目 B 40%、项目 C 20%”,但这种比例不说明具体工作何时发生,也不说明项目之间的优先级冲突由谁裁决。百分比看起来精确,日常执行却可能变成三个项目都在等同一个人。

我更愿意把并行度作为管理对象。对关键岗位而言,减少同时推进的工作,有时比继续增加分配比例更有效。一个工作项从开始到完成的时间,既包括实际处理时间,也包括等待评审、等待接口、等待环境和等待决策的时间。

2. 需求入口不清,会让资源分配变成“谁催得急就先做”

当需求没有统一入口时,销售承诺、客户升级、产品规划、技术治理和线上缺陷可能同时争夺同一批工程师。最响亮的声音未必代表最高业务价值,最紧急的请求也未必是真正不可延后的事项。

这种情况下,资源会被不断抽走,原计划中的工作却没有正式取消。最终,团队账面上同时承担五个方向,实际只是在五个方向之间切换。管理者看到的是“进度落后”,研发看到的是“范围持续增加”,双方都可能认为对方没有履约。

解决办法不是要求需求方填写更多字段,而是建立一套最低限度的准入信息:期望结果、目标用户或业务对象、截止原因、影响范围、依赖方、粗略规模、延后代价。信息不足的请求可以进入待澄清队列,但不应直接占用承诺容量。

3. 关键能力的瓶颈会让总人天产生误导

总容量充足,不代表关键路径容量充足。团队可能有 12 名开发人员,却只有 1 名熟悉支付结算的工程师;也可能有多个测试人员,但只有一套高风险集成环境。此时,团队总人天看起来富余,真正限制交付的却是某个稀缺能力或共享资源。

我的做法是把资源至少分成“人员角色、具体技能、可用时段、依赖资源”四个维度观察。只按部门统计人数,会掩盖关键岗位的排队;只按技能标签统计,又可能忽略某个人实际上被支持工作占满。

对中大型组织,工具可以帮助把项目、工作项、负责人、状态和依赖关系放到同一视图里。以 PingCode 为例,团队可以用项目与工作项追踪承诺和执行状态,再配合容量视图或自建报表检查分配是否超过团队预算。但工具呈现的是输入数据和规则的结果;优先级、风险容忍度和资源冲突的裁决,仍然需要组织明确责任人。

4. 资源管理真正难的地方是变化,不是初始计划

如果需求稳定、人员固定、依赖透明,排资源并不复杂。研发团队的困难在于变化会连续发生:需求澄清后规模变大、外部接口延期、线上故障打断开发、关键人员临时不可用。计划不是因为“不够详细”而失效,很多时候是因为变更没有被重新评估。

因此,资源管理要同时解决两种节奏:较长周期的方向和容量预算,以及较短周期的工作承诺与偏差处理。月度或季度计划适合确定有限的目标组合,迭代计划适合确定近期可完成的工作。把所有决定都塞进季度计划,响应太慢;把所有决定都交给每日临时协调,团队又会失去稳定性。

三、常见误区:看似精细的资源表为什么救不了交付

1. 误区一:把每个人排到百分之百,才叫资源利用率高

把每个人的时间安排满,通常会让任何一个意外都变成全链路延期。没有缓冲的计划,在纸面上最有效率,在真实系统里却最脆弱。研发工作存在估算误差、依赖等待和临时支持,容量越接近满载,队列越容易放大。

这并不意味着团队应该长期闲置。合理做法是让计划容量低于名义容量,并把预留部分的使用规则说清楚。例如,缓冲可用于线上故障、外部依赖延迟后的补位、关键技术风险验证;不能因为缓冲看起来“空着”,就随意塞入新需求。

如果缓冲连续多个周期都未被使用,可以降低预留比例;如果每个周期都超额消耗,则应优先查明是容量预算偏低、支持负担增长,还是需求入口失控,而不是直接把缓冲取消。

2. 误区二:按人天平均分配,等于公平

平均分配忽略了技能差异、任务难度、工作连续性和交付风险。某个工程师承担了系统设计、关键评审和故障排查,工时可能不如另一位同事多,但对结果的影响更大。反过来,长期把高风险任务集中在少数专家身上,也会形成单点依赖。

我会把公平拆成三个观察角度:投入是否长期失衡、机会是否长期集中、风险是否被少数人承担。资源方案不一定人人任务数量相同,但要能解释为什么某项工作需要特定能力、这种集中是否可持续、是否安排了知识转移或备份。

衡量公平时,不宜只用“分配工时相差多少”作结论。更有用的是同时观察加班趋势、关键任务集中度、支持工作分布和技能成长机会,再结合团队成员反馈判断是否存在隐性负担。

3. 误区三:需求优先级越高,就可以直接插队

紧急需求当然可能要插队,但插队不是零成本动作。每次改变优先级,都应说明被挤出的工作是什么、原有目标是否延期、是否需要重新沟通客户或内部干系人。只记录“新任务已加急”,不记录机会成本,会让资源分配失去可信度。

我建议把插队决策限定为少数明确条件,例如重大线上风险、法律或合规期限、明确的高价值商业窗口,或管理层批准的战略调整。其他请求应进入正常评审,不要因为提交者级别高、催促频率高,就默认拿到最高优先级。

优先级不是标签,而是资源冲突发生时可执行的排序规则。如果两个需求都标为最高优先级,却没有决策者选择其中一个,那么这套优先级体系并不能帮助团队做取舍。

4. 误区四:估算越细,计划就越准确

对不确定性很高的工作,过早拆成小时级任务,容易造成虚假的精确感。早期的估算更适合使用范围和置信度,例如“约 8 至 13 人天,依赖接口方案确认”,而不是写成“9.5 人天”后将其视为确定事实。

精度应随着信息成熟逐步提升:需求澄清阶段估范围,方案评审后估主要工作包,迭代计划时确认近期承诺。拆得过早,团队会花大量时间维护计划;拆得过晚,又会错过识别依赖与容量冲突的窗口。

5. 误区五:工具能自动给出最佳资源方案

项目管理平台可以统一工作项、呈现负责人负载、记录依赖和变更,但不会自动知道某项需求的战略价值,也无法替管理者判断是否应该牺牲一个长期治理项目来保住短期商业机会。

如果工作项粒度混乱、实际工时没有记录规则、优先级由不同部门随意定义,那么仪表盘只会把不一致的数据画得更漂亮。引入工具之前,至少要统一资源口径、工作状态、优先级解释和变更流程;否则工具实施会放大管理噪声。

四、专业判断逻辑:用一套规则判断谁来做、做多少、何时调整

1. 先定义需求价值,再定义紧急程度

资源评审不能只按提交时间排队,也不能只凭单一打分表做决定。我通常要求评审者分别回答:这项工作想改变什么结果?不做的代价是什么?价值何时失效?完成它需要哪些关键能力?哪些工作会因此被延后?

可以采用四个维度作初筛:业务影响、时间约束、风险降低、战略契合。每项按团队共同认可的等级评分,分数只用于比较和发现分歧,不是自动决策。若两个需求分数相近,下一步应检查依赖、失败成本和机会成本,而非继续细化小数点。

还要把“紧急”分成真实期限和主观催促。真实期限通常有外部约束,例如合同交付窗口、监管要求或线上事故;主观紧急则可能只是沟通不充分。两者所需的资源处理方式不同。

2. 先匹配技能,再核算容量

在判断团队是否能接下需求时,我会先问“需要什么能力”,再问“有多少人天”。一个工作包可以需要后端开发、数据迁移、测试自动化、产品决策和安全评审等多种能力。若其中一个环节没有可用人员,其他角色的富余容量并不能消除瓶颈。

可以建立轻量的技能矩阵,不必给每个人做复杂评级。把能力标为“可独立交付、可协助、需培养、当前不可用”,并记录最近的实际参与情况。技能矩阵的用途不是给人贴标签,而是暴露单点依赖和培养机会。

具体分配时,建议至少检查三项:关键能力是否有人负责,关键工作是否有替补或知识转移安排,工作时间是否与依赖方的可用时间匹配。只有总人天而没有这些检查,资源方案就不完整。

3. 用可承诺容量而不是总容量定工作量

容量核算可以从历史完成量开始。对稳定团队,观察过去若干个迭代的完成工作量,剔除明显异常周期,再结合人员变动、休假和支持负担调整。若团队刚组建或工作类型变化很大,历史值只能作为起点,必须在后续周期校准。

建议同时保留“计划容量”和“实际消耗”两列。计划容量反映事前预期,实际消耗则说明时间去了哪里。若两者差距持续扩大,就要进一步拆解:估算偏差、需求变更、线上支持、跨团队等待,还是团队成员被临时抽走。

不要把实际工时当作唯一绩效指标。工时适合用于容量预算和成本观察,不适合直接代表个人产出。短期内投入更多时间,也不必然意味着交付更多价值;质量、返工和等待时间都可能让“投入增加”与“有效产出增加”脱钩。

4. 把依赖和关键路径纳入资源评审

资源评审至少要标出外部依赖、共享环境、关键审批和验收环节。一个开发任务可能只需要 3 天编码,却要等待 5 天接口联调;如果计划只登记编码人天,管理者就会误判项目进度。

我会把依赖分成三种:必须先完成的前置工作、可以并行推进的协作工作、需要外部确认的等待项。对于关键依赖,应明确负责人、最晚需要日期和延迟后的替代方案。没有替代方案的依赖,应该被标记为风险,而不是写进日程后默认会按时发生。

5. 用情景而不是单点承诺应对不确定性

如果范围、技术方案或外部条件仍不确定,不要强迫团队给出一个看似确定的交付日期。可以给出保守、基准和乐观三种情景,并注明每种情景成立的前提。这样的表达不是推卸责任,而是把风险暴露在决策之前。

例如,某项改造在接口稳定时可能需要 15 人天,接口协议尚未确认时则可能需要 15 至 25 人天。评审时可以先批准一个短期验证工作包,验证完成后再更新容量和日期,而不是按最乐观情景直接作出完整交付承诺。

资源管理资源分配全流程:研发团队流程优化与一文讲清

6. 决策规则要在冲突发生前约定

资源冲突往往发生在多个项目都已进入执行阶段时。若到那时才讨论谁优先,团队会被迫同时安抚所有项目。更稳妥的做法,是在规划周期开始前约定冲突升级路径、决策时限和必须补充的信息。

常见决策分为三层:团队负责人处理同一团队内的普通排程冲突;产品或项目组合负责人处理跨项目的优先级冲突;业务高层处理战略目标之间的取舍。决策者不必亲自安排每个人的任务,但必须对取舍结果负责。

每次重大资源调整,都应留下简短记录:改变了什么、原因是什么、影响了哪些原计划、谁批准、何时复查。记录不是为了追责,而是让下一次计划可以使用真实的变更历史,而不是依赖口头记忆。

五、资源分配全流程:从需求进入到阶段复盘

1. 建立统一需求入口

第一步不是排人,而是让工作进入可比较的队列。需求入口可以是项目管理平台、统一表单或已有的工作流,但至少应保证每个资源请求有唯一记录、明确的申请方和可追踪状态。

每个请求建议收集以下信息:目标结果、业务背景、期望时间、延迟影响、验收标准、涉及系统、依赖团队、初步规模和需求负责人。字段不必多到让提交者填表半小时,但缺少目标和验收标准的请求不应进入承诺环节。

入口还要区分不同类型的工作。新功能、线上缺陷、技术治理、客户支持和合规任务的评估口径并不相同。把所有工作放在同一张优先级表里,却不区分工作类型,容易让长期治理始终输给短期需求。

2. 进行分诊和优先级判断

分诊的目标是决定下一步,而不是在入口阶段就估出完整工期。请求可以被标记为“可评估”“需补充信息”“等待外部决策”“暂不进入计划”或“拒绝”,并注明理由。

在优先级评审中,建议同时查看业务价值、真实期限、风险影响、资源需求和延后代价。尤其要问清楚:如果本月不做,发生的具体损失是什么?如果现在插队,哪个已承诺工作要后移?这两个问题能让“紧急”从情绪表达转为可讨论的决策。

对于战略方向和技术治理,可以保留明确的容量配额或定期评审窗口。这样做不是保证每类工作永远拿到固定比例,而是避免短期压力吞没所有长期重要事项。

3. 盘点容量与能力

容量盘点分为团队层和关键岗位层。团队层确认每个周期可以承诺的总工作量;岗位层则确认关键技能是否有可用人选。需要特别关注专职支持人员、架构师、安全评审人、数据库专家、测试环境和共享设备等容易形成瓶颈的资源。

容量盘点应使用团队共同认可的口径。比如会议时间是否计入项目容量、线上支持如何记录、跨团队协作如何归属,都需要事先约定。不同团队使用不同口径时,组合层面的比较会产生误导。

如果实际投入难以准确记录,不必一开始就要求精确到每小时。可以先按工作类别记录人天区间或占比,再逐步提升数据质量。强行追求高精度,可能增加记录负担,却没有改善决策。

4. 做工作分解和依赖评审

评估工作时,先拆出可独立验收的工作包,再检查前后依赖。工作包太大,团队无法及时发现偏差;拆得太碎,维护计划的成本又会超过收益。一般来说,工作包应足以让负责人明确交付内容、主要风险和完成条件。

评审还要验证任务是否可以并行。表面上把多个子任务分配给多人,不代表它们真的能并行。如果所有任务都依赖同一份未确定的接口方案,多分配人员只会制造等待和返工。

分解结果应能回答四个问题:谁负责结果、谁参与协作、前置条件是什么、何时可以验收。缺少负责人的任务容易成为“大家都知道、没人跟进”的工作;缺少验收条件则容易在完成时产生争议。

5. 形成资源方案并明确承诺边界

资源方案应同时展示工作范围、负责人、关键能力、预计周期、依赖、风险和容量占用。管理者不必查看每一项技术细节,但必须看得出方案中哪些部分是确定的,哪些部分依赖条件成立。

承诺时要明确范围边界。比如,团队承诺完成核心流程和必要测试,但数据迁移、历史兼容和低优先级体验优化属于后续范围。范围边界能减少“原计划默认包含所有想到的事情”的争议。

如果工作存在较高不确定性,可以先承诺一个短周期验证阶段,阶段结束后重新评估。把未知问题放在早期暴露,通常比把全部未知工作塞进一个固定日期更利于业务决策。

6. 执行期间按信号调整,而不是等到延期后才处理

执行监控不应只问“完成了百分之多少”。更早的信号包括:任务进入等待状态的时间变长、关键依赖连续未确认、缺陷返工增加、支持工时超出预留、关键人员负载连续过高、计划工作频繁被打断。

出现偏差时,团队应先判断原因属于范围变化、估算误差、能力瓶颈、外部等待还是突发事件。不同原因需要不同措施:范围变化需要重新排优先级,依赖等待要升级协调,技能瓶颈可能需要调配或培养,突发支持则要消耗预留容量并记录影响。

不要把每次偏差都当成个人执行问题。若多个项目同时被同一个依赖拖慢,首先应处理共享瓶颈;若工作反复增加而计划不变,首先应修复变更流程;若关键专家长期超负荷,首先要重新设计知识分布和任务结构。

7. 复盘计划与实际的差异

每个周期结束后,至少比较计划工作、实际完成、未完成原因、临时插入工作和能力占用变化。复盘的重点不是证明原估算谁对谁错,而是改进下一次容量判断和组织决策。

如果团队计划完成率低,但主要原因是业务持续插入需求,那么单纯提高估算精度没有用;如果工作经常完成却没有通过验收,则要检查需求定义和质量门槛;如果团队完成量稳定但关键项目仍延期,则可能是工作组合不合理或关键路径资源不足。

建议把复盘结论转化成可执行调整,例如降低某类计划容量、设定插队审批规则、增加关键技能备份、调整评审时限或减少同时进行的项目数。只记录“加强沟通”,通常无法改变下一周期的工作方式。

资源管理资源分配全流程:研发团队流程优化与一文讲清

六、案例与数据观察:一个多项目研发团队如何减少计划失真

1. 情景设定:表格里满载,交付却持续被打断

下面是一个情景模拟案例,用来展示诊断方法,不代表真实企业公开数据。假设某软件团队有 12 名研发与测试人员,同时支持三个业务项目和一条线上维护任务。团队原先按每人每月 20 个工作日计算,认为拥有 240 人天容量,并据此把项目任务排到接近满载。

运行两个周期后,团队发现至少三类工作没有被稳定计入:线上支持、跨团队评审和返工。任务经常在同一位后端工程师处等待,测试集中在迭代后半段,产品变更没有对应地减少原计划范围。项目报告显示多个任务“接近完成”,但验收节点不断后移。

如果只看项目总人天,结论会是团队不够努力;如果看等待和变更路径,问题则是资源假设过度乐观、并行项目过多、关键技能缺少备份。这两种诊断导向完全不同的行动。

2. 先拆出真实占用,再重新设定容量

模拟复盘中,团队把过去两个周期的工作按交付、线上支持、会议协作、返工、等待和休假分类。分类采用工作记录与负责人回顾交叉校验,避免把“没有编码”误认为“没有工作”。

按照情景模拟口径,240 人天名义容量中,支持与维护占 36 人天,会议与跨团队协作占 24 人天,休假培训占 12 人天,风险预留占 24 人天,项目可承诺容量约为 144 人天。此前按接近 240 人天规划,实际等于忽略了将近四成的非项目占用与不确定性。

这并不意味着每个团队都应固定采用同样比例。团队支持负担、产品成熟度和工作类型不同,容量预算必须用自身历史数据校准。此处的关键不是百分比,而是把项目之外的工作显性化,并且让预留容量有明确用途。

3. 再从“多人多项目”改为“有限并行”

团队原先让多数工程师同时参与三个项目。调整时没有立即改组织架构,而是先把近期工作按关键路径重新排序:一个项目设置稳定的小组承担主要交付,另一个项目只保留设计与依赖澄清,第三个项目进入待评审队列;线上维护则安排轮值,减少临时打断扩散到全员。

这一调整牺牲了同时启动多个项目的表面速度,却让已启动的工作更容易流动。关键岗位从频繁切换改为按时间块处理,同一项工作减少了交接和上下文恢复的次数。

需要注意的是,减少并行不等于所有人只做单一项目。对小团队而言,完全隔离项目可能不可行;更现实的做法是限制关键人员的同时优先级数量,并为紧急支持设置明确轮值或分流机制。

4. 观察结果时,不只看完成量

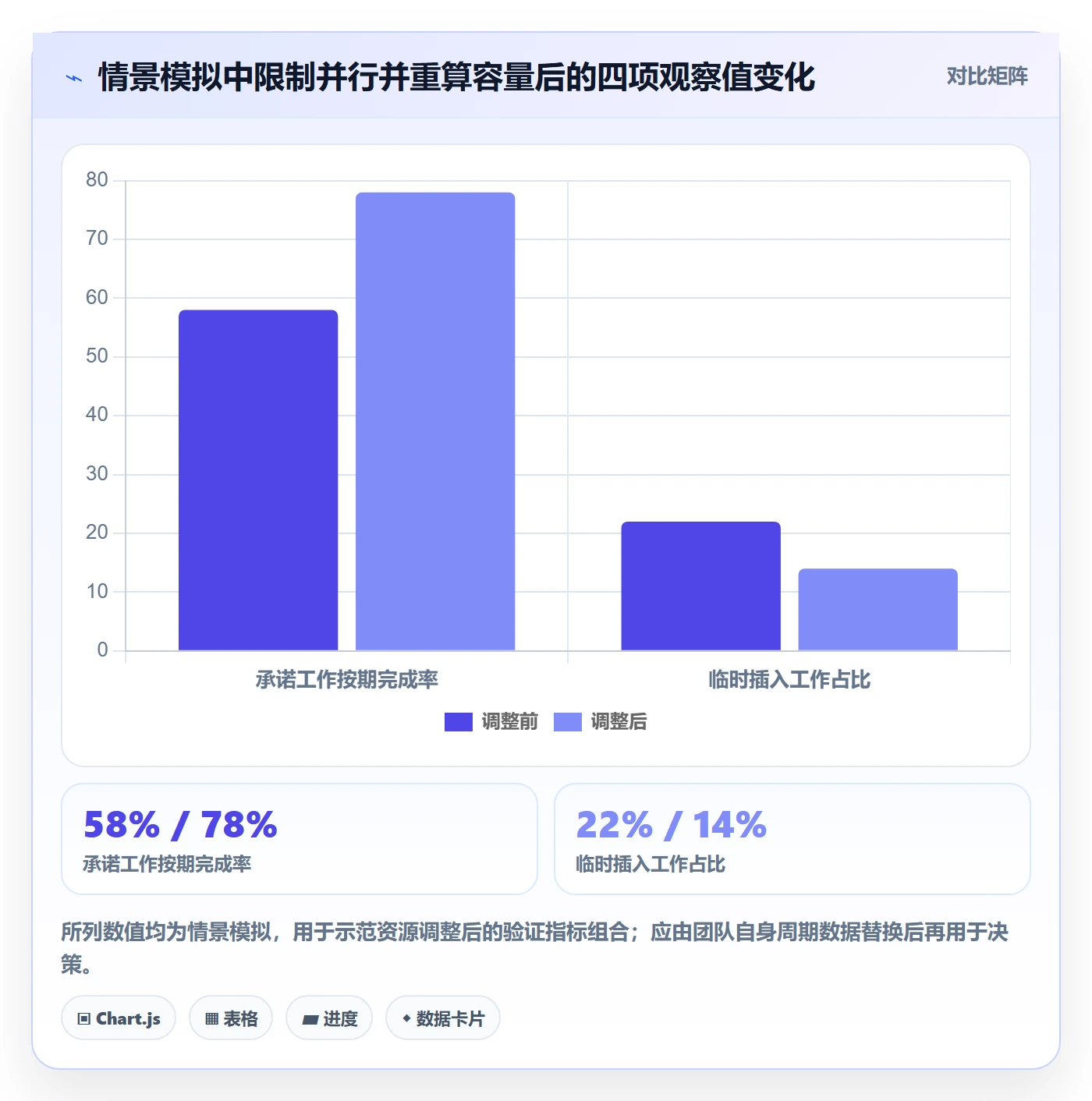

在这个模拟场景中,团队用四个周期观察变化:已承诺工作按期完成率、在制工作数量、关键任务等待时间、临时插入工作占比。表中“调整前后”均为情景模拟值,仅用于说明应该如何验证资源方案,不能作为行业基准。

观察项 调整前情景值 调整后情景值 解读
承诺工作按期完成率 58% 78% 反映工作组合与容量预算是否更接近实际。
同时进行的主要工作项 31 项 20 项 反映团队是否减少了并行和频繁切换。
关键任务平均等待时间 6.2 个工作日 3.8 个工作日 反映关键能力和依赖队列是否得到改善。
临时插入工作占比 22% 14% 反映需求入口和变更决策是否逐渐稳定。

资源管理资源分配全流程:研发团队流程优化与一文讲清

5. 从案例中能复用的判断,而不是照搬数字

第一,若团队经常延期,先查工作组合和非项目占用,不要急着加人或加班。增加人手只有在任务可并行、知识转移成本可接受、瓶颈确实由人数造成时才有效。

第二,减少在制工作需要管理层接受“暂不启动”的结果。如果每个项目负责人都坚持自己的任务必须现在开始,限制并行就会停留在口号。需要由有权处理组合优先级的人承担取舍责任。

第三,指标必须成组看。完成率上升但缺陷回流增加,不算真正改善;等待时间下降但支持工时被隐藏,也可能只是口径变化。任何单一指标都可能被优化成表面成绩,至少应同时观察交付、质量、流动和负荷。

第四,前后对比要记录范围和背景。人员变动、需求规模、技术栈变化、重大故障都会影响结果。若不记录这些条件,把一轮波动直接归因于某项流程调整,容易得出错误结论。

七、不同情况下的行动建议:按团队成熟度和工作类型选择做法

1. 小团队或初创团队:先把工作看见,不要先建复杂流程

如果团队规模较小、人员角色交叉频繁,先建立统一工作板、简单容量预算和每周冲突检查即可。小团队的优势是沟通距离短,复杂的审批链可能比资源冲突本身更耗时。

建议先明确三件事:哪些工作必须做、谁负责做成、遇到紧急请求时谁决定让什么工作延期。团队可以使用简单的日历、表格或项目管理工具,不必一开始就搭建复杂的组合管理体系。

小团队特别要防止“大家都负责”的模糊状态。工作项要有唯一结果负责人;协作者可以有多人,但需要有人负责推动依赖、验收和风险升级。

2. 多项目中型团队:限制关键岗位并行,建立组合评审

当团队同时支持多个产品或项目时,资源冲突往往跨越团队边界。此时需要定期组合评审,比较项目价值、关键依赖、总容量和延期影响,而不是让各团队各自做出互相冲突的承诺。

对架构、测试、安全、数据和运维等共享岗位,要设置可见的容量窗口或服务规则。若共享岗位只能靠临时找人协调,项目计划就会反复受阻。可以把请求排队、响应时限和紧急升级条件写清楚。

适当减少每个关键人员同时负责的高优先级工作数,通常比要求所有项目都按原时间交付更现实。若业务确实需要多个方向并行,应增加相应的能力冗余或重新规划目标,而不是把资源冲突留给个人自行消化。

3. 中大型企业或百人以上组织:统一口径,但保留团队自主权

组织规模扩大后,资源管理的主要困难变成跨部门口径不一致:一个部门按工作日,一个部门按工时;一个项目把支持计入容量,另一个项目完全忽略;优先级标签相同,实际含义却不同。此时需要统一关键定义和决策路径。

统一口径不代表所有团队必须使用同一种工作方式。平台层可以统一项目、工作项、责任人、优先级、依赖、容量和状态等基本字段,团队仍可按自身交付节奏维护迭代或看板。

PingCode 适用于需要管理多个团队、项目和协作关系的组织场景。实践中可以先从一个业务群试点:统一工作项入口和状态定义,建立项目与依赖关系,再逐步接入容量视图和管理报表。选型时应重点验证跨项目视图、权限、流程配置、数据导出和与现有工具的协作方式,而不是只看功能清单。

平台上线也要有边界。若组织尚未确定优先级裁决人、资源口径和变更规则,先完成这些管理约定,再做系统配置会更稳妥。否则,工具会把组织内的不同解释同时固化下来。

4. 高变化、强支持型团队:将突发工作单独纳入容量模型

线上运维、客户支持、基础设施和安全响应团队的工作量波动较大。把全部容量用于计划项目,必然导致突发事件挤占计划;把大量容量长期预留,又可能让重要建设工作一直启动不了。

建议根据历史记录把突发工作分类,区分常规支持、重大事故、计划外需求和重复性问题。对可预期的常规支持设置轮值和容量预算;对重大事故设定升级规则;对重复故障则安排根因治理,逐渐降低未来支持成本。

如果突发工作占比持续偏高,管理重点应从“如何排得更满”转向“如何降低故障和重复请求”。资源计划不仅要分配人手,也要把减少未来工作量的治理任务纳入组合。

5. 技术治理与新功能争夺资源:用风险和长期成本解释取舍

技术治理常常难以用短期收入证明价值,因此容易被新功能挤到队列末尾。管理者可以把治理工作与具体风险、维护成本、交付速度或故障恢复能力关联,而不是只用“代码老旧”作为理由。

评审时可以明确:当前问题影响哪些系统、发生概率和损失范围、继续延后的代价、治理后预计改善什么指标。若数据不足,可以先安排小规模诊断或试点,不需要一开始就争取整项大改造的全部资源。

取舍并非“业务需求对技术治理”。更准确的问题是:在有限容量下,组织愿意承担多少技术风险,以及愿意为降低风险投入多少短期资源。

八、不同情况下的取舍:没有万能分配公式,只有透明的代价

1. 计划稳定性与响应速度之间的取舍

计划越稳定,团队越容易连续工作;响应越快,团队越容易应对突发机会和风险。两者不能同时最大化。若组织要求所有计划不变,又要求任何临时请求当天进入,实际付出的代价是上下文切换、延期和隐性加班。

可以通过分层处理减少冲突:当前迭代承诺尽量稳定,新的高优先级事项先进入变更评审;确属重大事件时允许插入,但必须同步调整被挤出的范围或日期。这样既保留响应能力,也不把计划失稳伪装成团队执行问题。

2. 专家集中处理与能力扩散之间的取舍

把任务交给最熟练的人,短期通常更快;长期却可能加剧单点依赖。把任务交给新人并安排辅导,短期成本更高,但能提高团队弹性。选择哪种方式,取决于任务紧急程度、风险等级和组织是否有培养窗口。

对高风险、强期限工作,可以由专家主导并安排明确知识转移;对边界清晰、风险可控的工作,可以让备份人员承担,专家负责评审。不要把“专家参与”理解成“专家亲自做所有关键工作”。

3. 项目专注与人员利用率之间的取舍

让人长期专注于一个方向,能减少切换和等待,但可能导致局部空档;让人跨项目支援,能提高表面利用率,却会增加排队和协调成本。对关键路径岗位,专注通常更重要;对需求波动大、工作颗粒小的支持岗位,适度共享可能更合理。

可以按工作类型确定并行策略,而不是全公司用同一条规则。核心交付人员尽量保持连续工作时间;支持岗位采用轮值或服务队列;架构与安全评审设置固定时段和紧急通道。

4. 预测准确与探索空间之间的取舍

探索性工作很难在开始前精准估算。若组织要求每个探索任务给出确定日期和完整范围,团队可能只选择低风险、可预测的事情,真正重要但未知的问题反而被推迟。

对探索工作,应承诺阶段性产出,例如技术验证、风险报告、原型或可行性结论,再根据结果决定是否进入规模化交付。这样既控制投入,也保留学习空间。

5. 统一治理与团队自主之间的取舍

组织需要统一数据口径,才能比较和协调;团队又需要自主安排工作,才能适应产品特点。过度统一会把所有团队锁进相同流程,过度自主则会让管理层无法识别冲突。

比较稳妥的边界是:组织统一目标、优先级定义、容量口径、依赖记录、变更决策和核心状态;团队自主决定具体拆分方式、迭代节奏、技术实践和日常协作。统一的是可协同的接口,不是每个团队的全部工作习惯。

九、如何衡量资源管理是否改善:从输入、过程到结果建立指标

1. 输入指标:看计划假设是否可信

输入指标包括名义容量、可承诺容量、支持工作占比、休假培训占用、关键技能可用性和预留容量消耗。它们帮助管理者理解团队为什么能承诺某个工作量,而不是只看到最终完成情况。

要给每个指标定义口径、统计周期和责任人。例如“支持占比”是按人天计算,还是按工时计算;“可用性”是人员是否在岗,还是关键技能是否能完成任务。没有口径说明的数字很难横向比较。

2. 过程指标:看工作是否流动、阻塞是否可见

过程指标可以包括在制工作数量、任务等待时间、跨项目切换次数、依赖逾期率、需求变更频率和紧急插入比例。它们能够解释为什么计划有容量,工作却没有按期流动。

指标数量不宜太多。选择三到六项与当前瓶颈相关的指标,连续观察几个周期,比一次性搭建几十张仪表盘更有用。若指标没有触发决策或行动,通常只是增加报告负担。

3. 结果指标:不能只用交付速度

结果指标需要覆盖交付、质量、业务价值和团队负荷。按期交付增加但缺陷上升,可能只是压缩测试;工作量增加但用户结果没有变化,可能只是完成了更多低价值事项;加班下降但关键目标持续延期,也需要重新检查容量和范围。

可以组合使用按期完成率、验收通过情况、返工或缺陷趋势、业务目标达成度、支持负担和团队负荷反馈。不同组织的业务目标不同,指标不应被机械复制。

资源管理资源分配全流程:研发团队流程优化与一文讲清

4. 建立复盘节奏,而不是追求一套永远正确的公式

资源模型需要定期校准。项目组合或季度评审适合调整目标和大方向;月度容量检查适合更新人员可用性和支持负担;迭代复盘适合修正近期估算、依赖和在制工作。

调整规则时,应保留变更记录。若团队从每人每月 15 人天项目容量调整为 12 人天,需要说明原因是支持量增加、团队结构变化,还是过去计划口径偏乐观。这样才能区分真实变化与统计口径变化。

好的指标不是让团队看起来更好,而是让组织更早发现错误的承诺。若某个指标只在月底出现,且无法帮助团队及时改变行动,它更适合用于事后总结,不适合作为过程控制信号。

十、落地时的避坑清单:让流程轻一点、数据可信一点

1. 不要在没有稳定口径时追求精细化工时

工时数据可以支持成本核算和容量分析,但记录方式必须清楚。若团队成员需要把一天切成十几种类别,数据很可能越来越不准确,团队也会把精力放在填报而不是交付上。

先从少数关键类别开始,例如计划交付、支持维护、会议协作、返工和培训。经过几个周期确认数据能支持实际决策,再增加需要的分类。

2. 不要把资源利用率用于个人排名

个人利用率容易奖励接更多工作的人,惩罚承担支持、协作和复杂问题的人。它还可能诱发提前启动任务、延迟关闭工作项等行为,让系统数字变好、交付流动变差。

资源数据更适合用于团队和组合层面的容量管理。若需要观察个人负荷,应结合持续时间、任务复杂度、工作类型和本人反馈,重点识别过载、单点依赖与分配不均,而不是做简单名次。

3. 不要让优先级标签无限膨胀

如果所有请求都被标为高优先级,标签就失去排序作用。优先级等级应当少而清楚,每一级都对应明确的处理规则、审批人和预期响应方式。

定期检查高优先级工作是否真的满足定义。若“最高优先级”工作长期占据大部分容量,可能不是团队执行太慢,而是组织没有完成目标取舍。

4. 不要把工具上线当作流程改造完成

平台配置完成只代表系统可以运行,不代表业务团队已经形成一致行为。上线后需要看需求是否进入统一入口、依赖是否被及时更新、变更是否留下记录、管理视图能否支持真实决策。

可以先选一个具有代表性的团队进行试点,观察数据质量、流程负担和决策速度。试点阶段的重点不是追求功能覆盖率,而是验证哪些字段确实能改善资源判断,哪些步骤可以删减。

5. 不要把所有未完成工作都归为估算不准

延期可能来自范围增加、审批等待、依赖未到位、关键人员被抽调、质量返工或估算偏差。若复盘时只写“估算不准确”,就无法针对根因采取措施。

未完成原因应使用团队能采取行动的分类。分类过多会导致复盘困难,分类过少又无法区分原因。每个周期只需识别最主要的一到两个系统性原因,并确定负责人和验证时间。

十一、结尾:先做一次容量体检,再改资源分配方式

1. 我的核心判断

资源管理最重要的转变,是从“每个人还有多少空闲时间”转向“组织准备承诺哪些结果,以及这些结果依赖什么能力”。资源分配不是一张静态表格,而是一套持续处理价值、容量、依赖和变化的决策机制。

满载不等于高效,工时不等于产出,工具也不等于管理。真正可靠的计划,会明确哪些工作要做、哪些工作暂缓、哪些风险尚未消除,以及发生变化时由谁决定代价由谁承担。

2. 下一步可以这样开始

如果团队目前没有统一资源流程,不必先采购系统或重写全部制度。先拿最近两个周期的工作做一次容量体检,分别统计计划交付、支持维护、会议协作、返工、等待和临时插入工作。

随后选一个正在发生冲突的项目,列出所需技能、关键依赖、承诺容量和被挤出的工作。让有决策权的人明确取舍,并在下个周期观察按期完成、等待时间、临时插入和质量表现是否共同改善。

如果团队已经有一定流程,则从一个最明显的瓶颈入手:是关键专家过载、需求入口混乱、共享岗位排队,还是管理层不断改变优先级。先修复瓶颈,再决定是否需要更复杂的容量模型或项目管理平台。

资源分配做得好,不是让每个人都一直很忙,而是让团队更少同时承诺、更多按约交付,并且在不可避免的变化发生时,能够说清楚代价、作出选择、及时调整。

常见问题解答(FAQ)

1. 研发团队资源分配的第一步是什么?

我以前排研发计划时,习惯先把需求按提出时间排队,结果高优先级项目反而被临时插单挤占。现在我想知道,资源分配到底应该从需求、团队容量,还是项目优先级开始?

先统一需求入口,再核实可用容量,最后做优先级取舍;只从需求清单开始排期,容易把“想做的事”误当成“能做的事”。可以先用一张表记录需求价值、截止时间、依赖关系、预估人日、所需技能和决策人。

容量不要按团队人数乘工作日直接计算:例如一个 6 人团队有 10 个工作日,名义容量是 60 人日,扣除会议、支持和值班后,如果实际可投入比例约为 70%,计划容量约为 42 人日。这个比例应根据团队过去几周的实际投入校准,而不是长期沿用行业平均值。

2. 怎样判断资源分配是否公平,而不是平均分配?

我遇到过每个项目都分到一名开发人员的情况,看上去很公平,但关键项目仍然延期。大家都在忙,我却很难解释为什么资源不能平均切分,想知道更合理的判断依据是什么。

公平不等于每个项目分到相同人数,而是分配规则透明、与目标和约束相匹配。可按业务影响、时效性、风险降低和战略相关性评估项目,再结合稀缺技能、依赖阻塞和交付期限决定投入。

举例来说,若两个项目分别需要 20 人日和 10 人日,且前者关系到必须按期履行的客户承诺,后者是可延后的体验优化,那么将 30 人日平均分给两者,可能让两边都无法交付。建议把取舍理由写入决策记录,并注明复核日期;这样团队能讨论依据,而不是只讨论谁拿到更多人手。

3. 资源计划应该多久调整一次,才能避免频繁变更?

我试过月初定一次计划,但中途总有线上问题、需求变更或人员请假,月底的计划已经不太可信。另一方面,如果每天都重新排人,团队又会被协调成本拖住,我想找到一个合适的调整节奏。

可以采用“固定节奏复核、触发条件下临时调整”的方式,而不是完全不动或随时重排。比如每周检查一次接下来两周的容量和阻塞事项,每个迭代正式确认一次承诺;当生产事故、关键依赖延期或人员变化使某项工作预计延误超过约定阈值时,再启动临时评估。

阈值可从团队能接受的范围开始设置,例如影响关键里程碑超过 3 个工作日才升级讨论。调整时记录原计划、变化原因和被挤出的工作,避免只把新任务加进来,却不明确哪些事情因此延期。

4. 如何发现团队资源分配中的隐性瓶颈?

我看过任务看板,发现任务数量分布得挺平均,但交付速度还是忽快忽慢。尤其是测试、架构评审和上线审批这些环节,常常只有少数人能处理,我不确定该看哪些数据来识别这种瓶颈。

不要只比较每个人手上的任务数,还要追踪工作在各环节的等待时间和在制品数量。连续观察 3 至 4 周,按需求分析、开发、评审、测试和发布记录进入与完成时间;如果开发已完成的任务持续堆在评审或测试环节,问题更可能是技能集中或环节容量不足,而不是开发人员不够。

可进一步统计关键任务等待时间的中位数、超期任务比例和返工次数,并抽查阻塞原因。若某一环节长期由单人承担,优先考虑交叉培训、明确替补和减少同时启动的任务,而不是立刻增加整个团队的编制。

核心关键词

读者评论

方
方诗涵

我们以前也按人天排满,遇到线上支持就只能挪计划里的任务,最后延期原因很难说清。现在留出应急容量后好一些,但缓冲比例确实得看支持量变化,不能照搬固定数字。

苏
苏一凡

技能瓶颈这点比较实际。团队总人天看着够,熟悉旧系统的人却可能同时被几个项目排队等着。除了做技能矩阵,也想知道如何避免矩阵变成长期不更新的表格。

李
李书瑶

优先级评审如果没有明确的拍板人,最后还是谁催得急谁先做。我们每次插队会记录被延后的事项,沟通成本增加了,但至少能让需求方看到取舍,不再把加急当成没有代价。

文章包含AI辅助创作:资源管理资源分配全流程:研发团队流程优化与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/612552

赞 (0)
飞飞飞飞
资源池管理指南:研发团队如何做好资源管理,流程优化全流程
上一篇 2小时前
资源占用实操方法:研发团队提升资源管理效率的流程优化方法与模板
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
