研发团队资源管理最容易失控的时刻,往往不是“人不够”,而是每个人看起来都很忙,关键项目却持续延期:同一位架构师同时被三个项目预订,测试资源在版本末期排队,临时需求不断插入,管理者直到发布日期前才发现计划根本不可交付。资源管理做好,不能只靠催进度或统计工时,而要把业务优先级、团队能力、可用时间和需求变化放进同一套决策机制里。
一、核心结论:资源管理不是把人排满,而是让关键工作可交付
1. 先管理产能边界,再承诺项目日期
我判断一个团队的资源管理是否有效,通常先看它能不能回答四个问题:团队在一个周期内有多少真实产能?哪些工作必须优先完成?哪些技能或角色会成为瓶颈?出现新需求时,谁有权决定让什么工作让路?如果这四个问题没有明确答案,排得再细的计划也只是看起来精确。
研发产能不是“人数乘工作日”。会议、支持、代码评审、线上问题、休假和跨团队协作都会消耗时间。把所有工作日都当成可开发时间,等于默认没有任何意外,也默认每个人每天都能连续专注。现实恰恰相反:团队越依赖少数专家,计划越容易被打断。
我的核心判断是:资源管理的目标不是最大化利用率,而是在合理负载下提高关键交付的确定性。适度保留缓冲并非浪费;它是在为需求变化、缺陷修复和协作等待购买可恢复能力。
2. 建立四层资源视图
实操中,我会把资源问题拆成四层,而不是一上来就讨论“谁还有空”。这四层分别是:需求层,确认做什么以及优先级;能力层,确认需要哪些角色和技能;产能层,确认每个周期能投入多少时间;执行层,跟踪承诺、阻塞和变更。
- 需求层:明确业务价值、截止时间、验收标准和不做的代价。
- 能力层:识别开发、测试、产品、设计、运维、安全等角色的实际依赖。
- 产能层:按团队和人员计算可用时间,扣除休假、固定事务与已承诺工作。
- 执行层:持续检查在制工作、等待时间、变更原因和交付结果。
如果团队目前只能做一件事,我建议先把工作承诺和可用产能放到同一张视图里。很多团队并非没有计划,而是计划只记录需求、不记录资源限制;结果是需求不断进入,没人承担明确的取舍。
二、背景与真实场景:为什么研发团队总觉得“资源不够”
1. 同一个人被多个项目重复计算
在矩阵型组织中,一位资深工程师可能同时参与平台升级、业务交付和线上保障。三个项目负责人分别按“投入百分之五十、百分之三十、百分之二十”安排他,纸面上刚好百分之百,实际却还要参加例会、处理评审、回答群消息和解决突发故障。
这里的关键不只是时间加总有没有超过一百,而是这些工作是否能在同一时间片内切换。多个项目都要求快速响应时,工程师的注意力被切碎,切换成本会让名义上的百分之百投入变成更低的有效产出。
2. 需求看起来完成了,关键角色却仍在排队
一项功能可能已由开发完成,却卡在测试环境、数据准备、安全评审或发布窗口。只盯着开发人员工作量,会把资源瓶颈判断错。若测试人员同时服务多个团队,或者只有一位同事熟悉发布流程,真正限制交付速度的就不是开发人数。
我会追问“工作在哪个环节等待”,而不是只问“谁还没做完”。等待时间长、排队工作多、返工频繁,往往说明角色配置、需求质量或协作机制存在问题。继续给开发加人,不一定能解决测试队列或决策等待。
3. 计划外工作没有进入计划
线上问题、客户升级、合规检查、技术支持常被称为“临时事项”,但如果每周都会发生,它们就不是偶发事件,而是团队稳定的工作组成部分。把这类工作从计划中隐藏起来,团队就会持续表现为“计划没做完”,管理者也会误以为估算能力差。
我建议至少连续记录四到六周的计划外工作,按故障处理、客户支持、跨团队协助、技术维护等类别归因。记录目的不是追责,而是把隐性消耗变成容量规划的输入。
4. 以 PingCode 为例:先看资源信息怎样服务交付决策
在中大型企业或百人以上组织中,团队、项目、需求和人员信息常分散在不同系统或表格里。以 PingCode 这类研发管理平台的使用场景为例,平台能否帮助管理者做出更好的资源判断,不取决于看板是否丰富,而取决于需求状态、负责人、优先级、迭代安排和实际进展能否关联起来。
我会先验证三个问题:计划中的工作能否追溯到明确需求;同一人员的承诺能否跨项目检查;计划变更后,影响范围能否及时呈现。若数据录入成本高、字段定义不一致,平台最终只会多出一份维护负担。工具只能承载机制,不能替团队决定优先级。
对规模较大的组织,尤其要避免把“资源管理”误做成个人工时监控。更有用的视角是团队级别的负载、瓶颈角色、跨项目冲突和交付风险。个人数据用于识别过载和技能依赖,不能替代对系统问题的分析。
三、常见误区:看起来很忙,不等于资源管理有效
1. 误区一:把利用率越高当成越好
如果团队的每个人都被安排到百分之百,任何紧急故障、需求澄清或评审延迟都会让计划失去弹性。高利用率在流程稳定、工作可预测的场景可能有价值;在探索性研发、依赖复杂或线上保障频繁的团队里,长期满载会放大排队和延期。
我更关注“承诺是否稳定”和“工作是否流动”,而非单独追求忙碌程度。若团队利用率很高,但在制工作也很多,交付周期仍不断变长,问题可能是工作进入速度超过系统处理能力。
2. 误区二:用人天把所有工作换算成同一种单位
人天可以帮助估算容量,却不能完整表达技能差异、任务不确定性和协作成本。一个熟悉旧系统的工程师投入两天,可能比不熟悉该系统的人投入五天更有效;但这不意味着应该把所有关键知识永久集中在一个人身上。
估算的作用是支持取舍,不是制造精确感。对于高不确定工作,应先安排探索、原型或技术验证,再更新估算;对于重复性工作,才适合用历史吞吐量和周期数据做容量判断。
3. 误区三:发现延期就加人
给延期项目加人,有时能补足明显缺口;有时却会增加沟通、评审和环境协调成本。尤其是任务高度耦合、交接频繁或剩余工作集中在少数专家手里的项目,新成员需要熟悉背景,短期内未必能提高产出。
我会先确认延期原因属于产能不足、需求变更、依赖等待、质量返工还是决策迟缓。原因不同,措施也不同:缺测试产能可以调整测试安排;需求反复应先冻结范围或重做优先级;依赖阻塞则要推动跨团队决策,而非盲目加开发。
4. 误区四:只管理人员,不管理工作进入方式
如果新需求随时进入,团队无论怎样排人都会被打乱。资源管理必须包含入口规则:谁能提出紧急变更,紧急的定义是什么,插入后由谁批准延期其他工作,受影响的业务方如何确认。
没有退出机制的优先级调整,不是真正的优先级调整。新工作加入计划时,必须明确它挤掉什么、延期什么,或者使用哪部分预留容量。
5. 误区五:把工时填报当成资源管理本身
工时记录可以帮助理解工作分布,但如果记录只用于月末汇总,且没有反馈到容量和优先级决策,团队很快会把它视为行政负担。资源管理的关键是信息能否改变决策,而不是字段是否填满。
对于任务变化快的团队,精细记录每半小时可能得不偿失。按工作类别、迭代或项目周期汇总,通常更能平衡数据质量与维护成本。只有成本核算、合规或合同管理确有需要时,才考虑更细粒度记录。
四、专业判断逻辑:先辨别瓶颈,再决定调什么资源
1. 先分清三种“资源不够”
我通常把资源短缺分成三类。第一类是总产能不足:团队可用时间确实低于已确认的工作量。第二类是技能不匹配:总人天看似充足,但关键任务需要的角色或知识不足。第三类是系统流动受阻:工作在评审、测试、环境或决策环节等待,增加总人数不能直接解决。
| 观察到的信号 | 优先判断 | 先尝试的动作 | 不建议立刻采取 |
|---|---|---|---|
| 多个周期持续超出承诺产能 | 总产能不足或需求过量 | 削减范围、调整日期、补充稳定产能 | 继续按原计划承诺 |
| 工作集中等待某一角色 | 技能或角色瓶颈 | 交叉培训、调整优先级、增加对应能力 | 笼统增加开发人数 |
| 任务经常卡在评审、测试或审批 | 流程等待或队列过长 | 限制并行量、明确服务时限、提前准备 | 把等待误算成个人低效 |
| 计划外事项长期占据大量时间 | 支持负载未纳入计划 | 建立轮值、预留容量、减少重复故障 | 把计划外工作当作偶发异常 |
这个判断顺序很重要:先定位瓶颈,再选择动作。否则管理者容易用招人解决需求治理问题,用加班解决决策等待问题,或者用更细的工时统计掩盖优先级冲突。
2. 用可用产能替代名义人数
一个简单的周期产能估算,可以按团队成员的实际可投入时间汇总。假设一个两周周期共有十名成员,每人理论上有十个工作日,理论容量是一百人天;再扣除休假、固定支持、会议和已承诺维护工作,剩下的才是可用于新交付的容量。
估算时不需要一开始追求精密。先用团队能够稳定维护的粒度,持续记录实际情况,再用历史数据校正。若每个周期都依赖团队成员手工报出一个“准确百分比”,而没有核对固定事务和计划外工作,数字很容易沦为愿望。
以下为容量估算示例,数字仅用于说明口径,不代表行业基准。若十人团队两周理论容量为一百人天,休假与固定支持扣除十五人天,会议和协作扣除十二人天,已承诺维护工作扣除十八人天,则可规划的新交付容量约为五十五人天。
理论容量 = 团队人数 × 周期工作日
可规划容量 = 理论容量 – 休假与固定事务 – 已承诺维护工作 – 预留缓冲
建议承诺量 = 可规划容量 × 历史交付稳定系数
历史交付稳定系数不是对个人打分,而是团队用来避免过度承诺的校准参数。若团队过去多个周期只完成计划工作量的八成,就不应继续按名义容量满额承诺,而应调查差异来自需求变化、估算偏差、外部等待还是支持负载。
3. 同时看负载、等待和变更
单一指标很容易误导。负载高并不一定说明效率高,周期长也不一定说明团队能力差。我的判断会至少结合三类信息:承诺工作与可用产能的关系;工作从开始到完成的周期时间;计划外工作和优先级变更的频率。
例如,团队工作量处于高位、交付周期持续上升、在制工作数量也增加,通常说明系统正在拥堵。相反,如果产能利用不高但交付仍然慢,可能是需求等待、跨团队依赖或环境问题,而不是人员不足。
4. 用技能矩阵识别单点依赖
技能矩阵的用途不是给员工贴标签,而是发现哪些关键任务只有一人能承担。可以将关键能力按“可独立处理、需要协助、暂无经验”分级,再把结果与未来项目需求对照。若某项发布、安全或数据迁移能力只有一名专家掌握,资源风险就不仅是排期问题,也是组织连续性问题。
矩阵不宜扩展成几十项能力的考核表。先选与交付风险直接相关的能力,每季度更新一次,并在项目复盘后调整。对于关键单点,应安排结对、文档化、演练或轮值;培养备份需要时间,不能等到项目临近上线才处理。
五、具体操作步骤:从需求进入到周期复盘
1. 第一步:统一工作入口和优先级口径
先定义哪些工作可以进入资源计划。常见类别包括产品需求、缺陷修复、技术维护、客户支持和组织级专项。每项工作至少需要有负责人、价值或风险说明、期望时间、验收条件和依赖项;信息不全的事项可以进入待澄清区,但不要直接占用正式承诺容量。
优先级不能只写“高、中、低”。最好用可比较的判断依据,例如影响用户范围、业务损失、合规期限、风险降低价值、依赖关系和延迟代价。多个负责人都认为自己的需求最重要时,组织需要一个有权做取舍的人,而不是让团队私下承受冲突。
2. 第二步:建立团队容量底表
每个计划周期开始前,先核对人员可用情况、轮值安排、休假、固定会议、技术支持和跨项目承诺。容量底表以团队和角色为主,必要时再下钻到个人。不要把“某人计划投入百分之三十”当作充分信息,还要确认这百分之三十对应哪些工作、哪些时间窗口和哪些协作依赖。
在百人以上、多项目并行的组织里,团队级容量由各团队负责人确认,项目负责人则申报需求和依赖。资源协调会议的重点不是逐人汇报,而是发现跨项目冲突、瓶颈角色和不合理承诺。
3. 第三步:先分配关键角色,再填充一般工作
排期时先安排稀缺能力和关键路径,例如架构评审、安全审查、数据迁移、测试环境和发布窗口。之后再分配一般开发工作。反过来先把开发任务填满,最后才发现关键专家没有时间,通常会导致大量工作在中途等待。
如果关键角色无法同时支持所有项目,应由业务或产品负责人重新排序,明确哪个项目优先,哪个项目调整范围或时间。把专家切成多个小时间片,看似提高覆盖率,实则可能使所有项目都不能连续推进。
4. 第四步:限制并行工作,防止资源被切碎
当团队手上同时存在大量进行中的任务时,人员会在切换中消耗时间,评审和测试队列也更长。可以为团队或关键角色设置在制工作上限:达到上限后,优先完成已有工作,除非有经过批准的紧急事项。
上限不是一成不变的规则。试行时可以先设定一个保守值,观察周期时间、阻塞时间和紧急插入情况,再调整。关键是让“开始更多工作”不再成为默认解决方案。
5. 第五步:建立变更控制和资源重排规则
计划变更不可避免,但要让变更有成本、有记录、有责任人。新需求插入时,记录提出原因、业务影响、批准人、占用的预留容量,以及被延后或取消的工作。若没有任何工作被移出,所谓“插入”通常意味着团队承担了隐性加班或交付延期。
紧急等级要有共同定义。例如,线上核心功能不可用、存在明确安全风险或法定期限临近,可能需要即时响应;一般业务诉求即使重要,也可以进入下一次优先级评审。标准的作用是降低争论,不是阻止真正紧急的工作。
6. 第六步:每周检查偏差,而不是等到周期结束
每周检查不必做成长会议。关注四项即可:实际完成与承诺的差异;被阻塞的工作及阻塞时长;新插入工作及其来源;未来一到两周的关键角色冲突。偏差出现时,尽早调整范围和依赖,通常比临近发布日期集中加班更可控。
如果团队发现连续几周都被同类问题打断,就应把它当作系统性工作来处理。例如,反复发生的环境故障需要技术改进,反复等待业务确认需要缩短决策链,重复客户问题可能需要补充产品能力或支持文档。
7. 第七步:周期结束后校准预测,不做个人绩效审判
复盘时比较计划与实际,但重点放在预测质量和系统原因。哪些工作估算偏差最大?计划外工作占用了多少时间?哪些角色出现排队?哪些需求变更造成返工?团队是否承诺了超过历史稳定交付能力的工作量?
可以使用下列指标,但不要把它们孤立用于排名个人。指标用于识别趋势和提出问题,最终结论需要结合工作类型、质量要求、外部依赖和团队阶段。
| 指标 | 建议口径 | 可以回答的问题 | 解读注意点 |
|---|---|---|---|
| 承诺完成率 | 周期内完成的承诺工作数或规模 ÷ 周期开始时承诺量 | 计划是否稳定、承诺是否过量 | 先统一工作项大小,避免分母口径变化 |
| 计划外工作占比 | 计划外投入 ÷ 周期总投入 | 支持和突发事项是否被低估 | 按类别拆分,区分偶发与长期负载 |
| 工作周期时间 | 从开始处理到完成的经过时间 | 交付流动是否改善 | 同时观察等待时间,避免只看平均值 |
| 关键角色等待时间 | 工作进入队列到角色开始处理的时间 | 瓶颈是否集中在特定能力 | 需要统一任务状态和时间戳定义 |
六、案例与数据观察:把“忙不过来”拆成可处理的问题
1. 情景模拟:十二人团队,三个项目争用同一批专家
以下是情景模拟,用来展示分析方法,不是某个企业的实际统计。某研发团队有十二人,同时承担平台升级、客户需求和稳定性治理。周期内,团队名义容量为一百二十人天;扣除休假、例会、轮值支持和固定维护后,剩余约七十人天可用于计划性交付。
团队原本按一百零五人天安排了工作,超出可规划容量五十个百分点。计划开始后,架构师被三个项目重复安排,测试负责人又承担线上保障,客户需求不断插入。团队最初把问题归因于“开发速度慢”,但按工作流拆分后发现:主要损失来自计划外支持、关键角色冲突和测试排队。
第一轮调整没有立即增加人员,而是将客户需求按业务影响重新排序,暂停一项低优先级改造;对线上支持建立轮值,避免所有开发同时被打断;架构评审改为固定时段,并提前提交材料;测试资源按项目风险安排,而不是按需求提交时间先到先得。
在这个模拟案例里,目标不是把利用率提高到某个漂亮数字,而是把计划负载拉回团队真实容量范围,并降低关键任务的等待。若调整后团队仍连续多个周期无法完成必要工作,且瓶颈确认为稳定的产能缺口,再提出招聘、外包或范围调整更有依据。
2. 先看容量是如何被消耗的
把名义工作日拆成固定事务、支持工作、维护工作与计划性交付,可以避免把所有未完成都归因于估算失误。下图的比例为情景模拟示意,用于演示如何做容量分类;各团队应以自己的连续周期记录替换。

3. 再看资源冲突发生在哪个节点

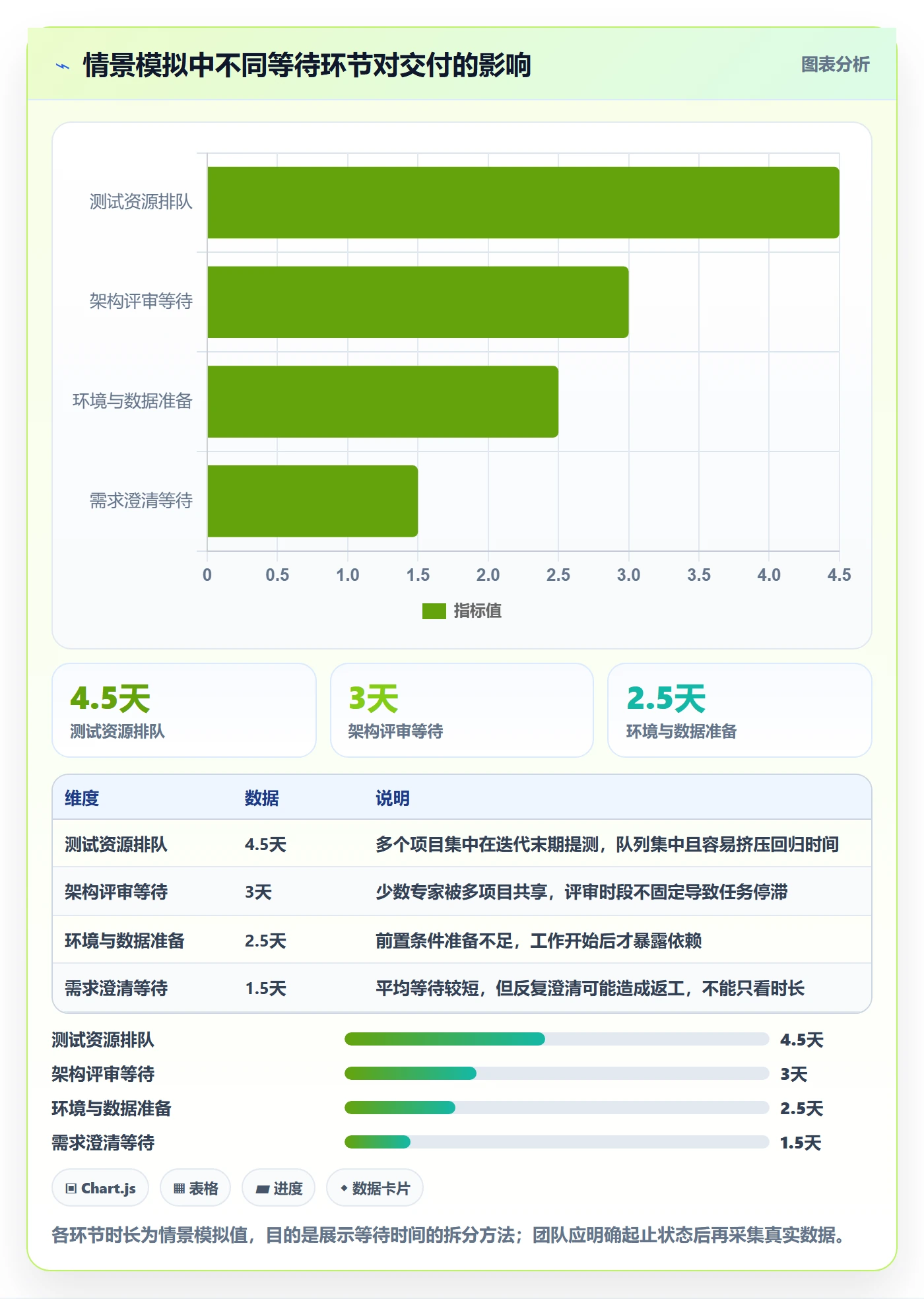

当交付延期时,按角色和等待阶段拆分通常比继续追问个人进度更有效。以下数据为同一情景的模拟观察:团队发现开发并非唯一瓶颈,测试、架构评审和环境准备的排队时间占据明显比例。该图适合用于决定先优化哪个环节,而不是拿来比较员工表现。

4. 调整后要同时验证交付与风险
重排资源后,不应只看某个项目是否赶上日期,还要看计划外工作是否转为隐性加班、质量是否下降、其他项目是否被不透明地挤压。合理的改进应当让计划更可信、瓶颈更清楚,而不是把压力从一个团队转移到另一个团队。

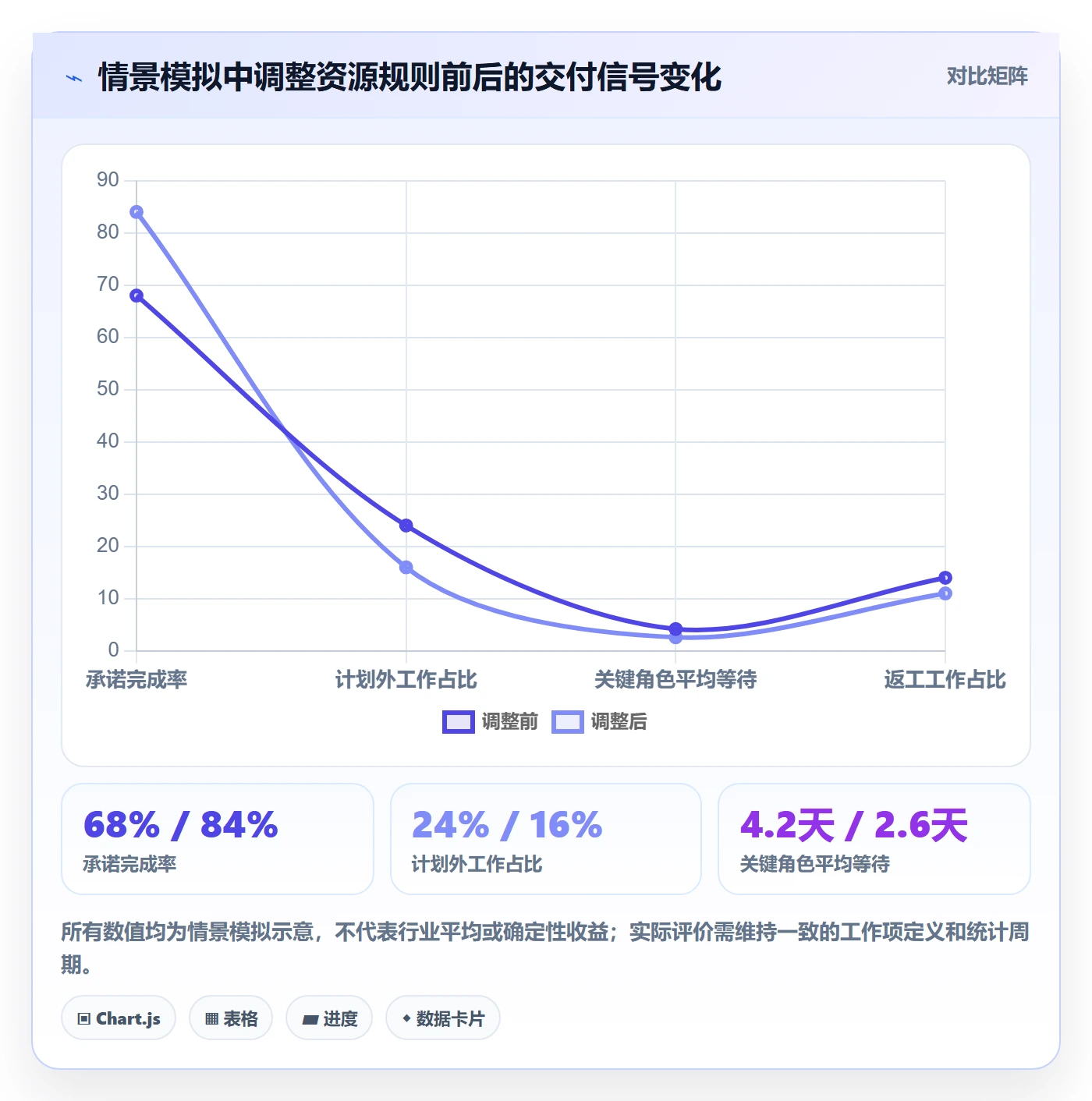

一个实用做法是并列比较调整前后的承诺完成率、计划外工作占比、关键角色等待时间和缺陷返工情况。由于案例为模拟数据,下面只提供示例口径,不应当被理解为工具上线后的保证效果。

5. 用数据校准承诺,而不是追求漂亮的利用率
如果团队连续多个周期的承诺完成率明显偏低,下一步不应立刻要求个人加快,而应拆分延期原因。如果主要是计划外支持,就预留容量并降低新需求承诺;如果主要是等待,就减少并行和疏通瓶颈;如果主要是需求范围变化,则需要更严格的变更决策。
如果承诺完成率稳定,但关键角色长期处于超负荷,说明团队可能依赖少数人完成交付。此时应把知识转移、自动化和备份能力列入资源计划。短期看,这些工作会占用交付容量;长期看,它能降低单点故障和人员离开造成的风险。
七、不同情况下的行动建议:同一套办法不适用于所有团队
1. 小团队:先用轻量规则保持透明
五到十人的团队通常不需要复杂的资源治理流程。每周确认一次优先级、可用时间、正在进行的工作和外部依赖,使用共享看板或简单表格即可。重点是避免一人同时承担过多关键任务,并明确新需求进入时谁来决定取舍。
小团队可以从个人日历和迭代计划中提取休假、值班和固定事务,不必一开始部署复杂系统。只要团队能持续看见承诺冲突,数据口径稳定,轻量工具往往比重流程更有效。
2. 多团队并行:管理共享角色和依赖关系
团队超过数十人、项目并行增多时,资源问题通常不再是单个团队内部排班,而是跨团队共享专家、平台团队服务队列和项目依赖相互影响。此时需要统一关键角色的预订规则,并建立跨团队优先级协调机制。
例如,安全评审、数据平台、架构治理或发布保障等共享能力,可以设置服务时段、需求准入条件和紧急通道。没有服务规则时,项目负责人会通过私聊争取资源,最终导致资源分配依赖关系强弱,而不是业务优先级。
3. 需求变化快:预留弹性,缩短承诺周期
探索性产品或市场变化快的业务,不适合提前把数月资源锁死。可以把较长周期拆成短周期承诺,保留部分容量处理验证和高价值机会。计划内容越不确定,越应把承诺分成“已确认交付”和“待验证工作”,避免把假设当作确定任务。
预留容量需要明确用途,不能成为无主的空白时间。团队可以按历史突发工作量设置初始缓冲,周期复盘后调整。如果缓冲长期未使用,就重新评估比例;如果总被打满,就调查支持负载或需求入口是否失控。
4. 合规或安全要求高:先保证关键控制点
合规、安全和稳定性工作不一定能用功能价值排序替代。对有明确截止日期、审计要求或重大风险的事项,应把评审、验证、留痕和发布窗口纳入计划。不要把安全评审当成开发完成后的临时审批,因为那会让风险在最后阶段集中暴露。
这类团队要保留足够的验证时间,并预先安排相关专家资源。若交付窗口固定,应从发布日期倒推测试、审查和回滚准备,而不是把所有资源都投入功能开发。
5. 工具使用不一致:先统一定义,再做系统化
如果不同团队对“开始”“完成”“紧急”“阻塞”的定义各不相同,组织级报表会产生大量误读。上线统一平台前,应先选取一两个典型团队,统一工作类型、状态流转、优先级规则和容量口径,再逐步推广。
选用 PingCode 等研发管理平台时,我会把试点目标定在可验证的决策问题上,例如减少跨项目冲突发现时间、缩短关键角色等待、减少计划外插入造成的延期。不要把“所有数据搬进平台”当作成功标准,更不要为了报表强迫团队维护无法用于行动的字段。
八、资源管理中的取舍:每一种优化都有代价
1. 要高利用率,还是要交付弹性
如果任务高度重复、需求稳定、工作可以灵活调度,提高利用率可能带来较好的成本效率。但在故障频繁、跨团队依赖多或需求探索性强的研发环境里,保留缓冲更能避免队列拥堵。管理者需要依据波动程度选择,而不是把满载当作统一目标。
判断是否留出缓冲,可以观察计划外工作的波动、交付周期和恢复能力。若每次小变更都会引发全盘延期,团队缺少弹性;若缓冲长期闲置且没有质量、维护或能力建设工作,则可以重新调整安排。
2. 要项目优先级,还是要人员专业化
把专家集中服务于少数关键项目,能够减少切换并提高关键任务推进速度;但过度集中会让其他项目等待,也会形成单点依赖。将专家平均分配给所有项目看似公平,却可能让每个项目都拿不到足够连续时间。
我倾向于优先保障关键路径和高风险事项,同时为共享能力设定明确服务规则。对长期高频的能力需求,应考虑培养团队内备份或建立稳定的平台服务,而不是长期依赖专家临时救火。
3. 要精细工时,还是低成本数据
精细工时适用于需要项目成本核算、合同结算或严格合规的场景,但会增加录入和核对成本。对于日常研发资源判断,团队级容量、工作类别、等待时间和计划变更记录通常更有决策价值。
可先从低成本数据开始:每周期记录休假和固定支持、计划外事项、在制工作、阻塞时间和完成情况。只有当某个决策确实需要更细数据时,再增加采集粒度。数据越多并不自动意味着管理越好。
4. 要短期补人,还是长期培养能力
若短期项目有明确期限、工作能被拆分且新成员能够快速上手,补充人员或外部支持可能有效。若瓶颈是系统知识、产品决策或少数专家的深度经验,新人短期内很难替代,培养备份和减少依赖更重要。
增加人员前,我会先确认剩余工作是否可并行、环境是否能支撑更多人、交接成本是否可接受。若新增人力只会增加沟通和评审负担,调整范围或交付顺序可能更稳妥。
九、落地检查清单:把管理规则变成团队习惯
1. 每个周期开始前检查
- 需求是否有清晰的负责人、优先级、验收标准和截止原因?
- 团队可用产能是否扣除了休假、轮值、固定会议和已承诺维护工作?
- 关键角色是否被多个项目重复预订?
- 当前计划是否超过团队历史稳定交付能力?
- 新工作进入时,是否明确由谁批准以及需要让出什么?
2. 每周执行中检查
- 是否出现关键角色队列或跨团队等待?
- 计划外工作来自哪些类别,是否已经成为稳定负载?
- 在制工作是否过多,是否需要先完成已有事项?
- 需求变更是否影响范围、日期或其他团队承诺?
- 延期风险是否已经通知需要做取舍的负责人?
3. 每个周期结束后检查
- 哪些计划差异来自容量估算,哪些来自需求变化或外部等待?
- 高频瓶颈是否可以通过自动化、文档化或交叉培训降低?
- 计划外工作是否需要建立轮值、服务标准或专门容量?
- 团队是否为了完成计划牺牲了质量、稳定性或长期维护?
- 下一周期的承诺是否根据实际交付数据进行了校准?
十、总结:资源管理的质量,体现在取舍是否及时透明
1. 先让资源冲突看得见,再谈优化
研发团队资源管理的第一步,不是追求复杂模型,也不是把每个人的日历排满,而是把工作、能力、可用时间和计划变更放到同一套可讨论的机制里。只有资源冲突被看见,组织才能在延期发生之前调整范围、日期或人员安排。
真正有效的资源管理,通常从几个朴素动作开始:计算可用产能而非名义人数;按瓶颈角色安排关键工作;限制过多并行;为计划外工作建立入口和容量;用周期复盘校准承诺。工具可以帮助团队减少信息分散,但不能替代优先级决策和责任边界。
2. 下一步:用一个周期验证,而不是一次性全面改造
如果团队现在经常“忙但延期”,下一步可以先选择一个两周或四周周期,记录可用容量、计划工作、计划外工作、等待环节和完成情况。周期结束后,找出最大的一个瓶颈,提出一个具体改动,再观察下一周期是否改善。
不要先问“怎样让每个人更忙”,而要问“哪项工作正在等待、为什么等待、谁有权做取舍”。当团队能持续回答这三个问题,资源管理才从排人和催进度,转变为真正改善交付系统。
常见问题解答(FAQ)
1. 研发团队如何建立可执行的资源管理流程?
我在团队里经常看到排期表写得很满,但临近交付时才发现关键开发同时背着好几个项目。资源管理到底应该从哪里开始,才能避免变成每周更新一次的表格工作?
先建一张按“人、周、项目、角色”拆分的资源表,而不是只统计项目总人天。每周由项目负责人和职能负责人共同确认未来4至6周的投入:一个人在哪个项目承担什么角色、预计投入多少时间、哪些工作存在依赖。随后用固定节奏复核变化,例如每周一次、控制在30分钟内。
判断流程是否有效,不看表格填得多完整,而看团队能否提前发现冲突:如果关键人员连续两周被排到超过可用工时,或同一交付日期依赖多个未确认任务,就应先调整范围或顺序,而不是默认大家加班补齐。
2. 研发资源应该按满负荷排期,还是预留缓冲?
我做计划时总担心留出空档会被认为效率低,所以常把成员排到接近100%。但需求变更和线上问题一来,计划就全部延后。缓冲到底留多少才合理?
不要把100%的名义工时当成可承诺产能。先扣除会议、评审、值班、支持等固定占用,再对可计划时间设置上限。一个可操作的起点是:稳定迭代团队将个人计划负荷控制在可用时间的70%至80%,剩余部分用于缺陷处理、协作和不确定事项;如果团队承担频繁线上支持,可再降低计划负荷。
这个比例不是行业定律,应根据连续4至6周的实际完成量校准。若团队每周都动用全部缓冲且仍延期,问题通常不是缓冲太多,而是需求粒度、估算或突发工作统计失真。
3. 多项目争抢同一名研发人员时,按什么顺序分配资源?
我负责的几个项目都说自己最紧急,技术负责人也常被不同团队同时预约。以前我们按谁催得急就先做谁,结果高优先级项目反而不断被打断。有没有更稳妥的判断方式?
先把资源冲突从个人协商升级为项目组合决策。对每项工作记录业务价值、截止时间、延迟成本、依赖关系和所需技能,再由有权调整范围的负责人排序。举例来说,两个项目都需要一名资深工程师各投入两周时,不应只比较日期;还要判断其中一个是否卡住发布、是否有替代人员,以及延期一周的真实影响。
确定优先级后,为该人员设定明确的时间块和切换规则,避免每天在多个项目间反复切换。若任务短于一周、优先级频繁变化,分配成本可能高于并行收益,应考虑集中完成一项再转入下一项。
4. 怎么判断资源不足,还是需求和工作方式出了问题?
我看到团队连续几个迭代都延期,第一反应是申请增员,但新增人员也需要熟悉代码和流程。我该用哪些数据区分真实缺人和计划不合理,避免用招聘掩盖流程问题?
先连续记录至少4周的计划工作、临时工作、等待依赖时间和返工时间,并按角色而非只按团队总人天汇总。若某一技能岗位的有效需求持续超过可用产能,且工作已拆分、依赖已确认、临时插单也已单独统计,才有较强证据支持补充该岗位资源。
相反,如果团队总工时看似充足,但大量时间耗在等待评审、环境或跨团队确认,增加开发人员通常不会缩短交付周期。一个实用检查是对比“投入时间”和“完成事项”:投入上升而完成量不升,应先查阻塞和返工;需求稳定、阻塞较少、特定技能持续成为队列瓶颈,才考虑招聘、培养替补或调整项目范围。
核心关键词
文章包含AI辅助创作:资源管理如何做好资源?研发团队实操方法与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/612518
读者评论
我们团队之前也把支持和线上故障排除在迭代计划外,最后总觉得估算不准。连续记录几周后,容量确实更好安排了,不过分类太细会增加维护负担,先从几类常见事项记起比较实际。
文中强调按瓶颈调资源,这点很有用。我们遇到过测试排队,临时加开发并没有改善交付。比较难的是怎么判断等待来自测试产能不足,还是需求和环境准备不充分,可能还得结合等待时间和返工情况看。
保留缓冲听起来合理,但在多项目团队里,缓冲常被当成可随时占用的空档。若没有明确的插单审批和取舍规则,容量表做得再细也容易失效;这部分最好由有决策权的人来维护。
